外墙保温及涂料工程施工工艺
外墙保温施工工艺流程
外墙保温施工工艺流程外墙保温施工工艺及标准一、施工工艺:1.工艺流程:施工预备→墙面基层处理,砌体抹灰找平→穿墙孔洞封堵→挤塑板(隔离带)粘贴→铺设钢丝网片并用锚固件固定→抹抗裂砂浆→养护验收二、施工条件:1.基层墙体的挠度应<L/240,主体结构已验收。
2.吊篮安装完毕并通过验收。
3.附框已安装完毕验收并有相应成品庇护措施。
4. 对于现浇混凝土清理基层后可以直接举行保温体系施工,对于轻质填充墙体需按规范要求举行抹灰找平处理并充分养护干燥后方可举行保温层施工。
5. 设专人用发泡胶对剪力墙穿墙孔洞举行封堵。
三、施工要点1.基层墙体的处理:基层砼墙体表面油污、脱模剂、浮尘等污染物应清理整洁,墙面不平整处需用角磨机打磨,松动或风化的部分需剔凿后用水泥砂浆填实后找平,外露钢筋、铁丝等杂物所有清理完毕。
陶粒砌块墙面需抹1:3水泥砂浆找平。
2. 对外漏穿墙塑料管举行铲除,管内满打发泡胶。
检查合格后方可开头挤塑板粘贴。
3.墙面弹控制线:在二(三)层干挂石材与外墙贴砖处弹出控制线,以此开头保温板的粘贴,此外还应弹出外墙造型、线条标高线和防火隔离带的详细位置。
并检查验收。
4.挂基准线:在建造物外墙大角(阳角、阴角)及其它须要处挂出垂直基准控制线,弹出水平控制基准线。
施工过程中每层适当挂水平线,以控制挤塑板的垂直度和平整度。
5.粘贴挤塑板(1)配制粘接砂浆:专用聚合物粘贴砂浆应按协作比混合后,用搅拌机充分搅拌匀称。
(2)挤塑板的粘贴应从下往上举行。
施工时要求在建造物外墙全部阴阳角部位沿全高挂通线控制其顺直度,并在各层挂水平控制线。
粘贴保温板应由大面处向拐角处举行粘贴。
(3)挤塑板粘贴时板缝应挤紧密实,当板间缝隙大于5mm 时,须用保温板条将缝塞满,板条不得用砂浆或胶结剂粘结;板间平整度高差过大的部位应在施工面层前用木锉、粗砂纸或砂轮打磨平整。
(4)根据事先排好的尺寸切割保温板,严禁任意拼粘。
拐角处沿建造物全高顺直、完整。
外墙保温和涂料施工工艺流程
外墙保温和涂料施工工艺流程外墙保温和涂料施工工艺流程一、引言外墙保温和涂料施工工艺是一项非常重要的施工工作,它可以有效地改善建筑的保温性能,降低能源消耗,提升建筑的整体外观。
本文将介绍外墙保温和涂料施工工艺的流程,包括施工前的准备工作、保温材料和涂料的选用、施工工艺以及施工后的验收和保养等内容。
二、施工前的准备工作在进行外墙保温和涂料施工之前,需要对建筑进行全面的检查和评估,确定保温层的厚度、保温材料和涂料的种类和使用量。
同时,还需要与施工单位和相关部门进行沟通,制定详细的施工方案和施工时间表。
三、保温材料和涂料的选用根据建筑的具体要求和施工预算,选择适合的保温材料和涂料。
常用的保温材料包括聚苯乙烯板、挤塑聚苯板、岩棉板等。
而涂料通常分为有机硅防水涂料、聚氨酯涂料、聚合物涂料等。
在选择保温材料和涂料时,要考虑其保温性能、耐候性、施工工艺、环保性以及施工后的维护和保养等方面的因素。
四、施工工艺1.基层处理:首先对外墙基层进行清洁和修补,移除墙面上的灰尘、油污和空鼓等。
修补裂缝和渗漏点,确保基层平整和坚固。
2.保温材料的安装:将选定的保温材料按照施工方案进行粘贴或固定。
按照要求设置保温层的厚度和形状,确保保温效果达到设计要求。
3.保温层的抹灰:在保温材料上面进行抹灰,填平保温材料之间的缝隙,并保证灰层的平整和牢固度。
4.涂料的施工:选择合适的涂料进行涂刷或喷涂。
根据涂料的种类和要求,进行不同的工艺操作,保证涂料的均匀和一致性。
五、施工后的验收和保养施工完成后,需要进行验收,检查施工质量是否符合标准要求。
包括检查保温材料的粘结情况、涂料的平整度和颜色是否符合设计要求。
同时,还要进行保养工作,如定期清洗涂料表面,检查涂料的耐候性和防水性能,及时修补和维护。
六、结论外墙保温和涂料施工是一项复杂的工程,需要在施工前做好准备工作,确保施工过程顺利进行。
选择适合的保温材料和涂料也是关键。
施工过程中要严格按照工艺流程进行操作,确保施工质量。
外墙保温、真石漆工程施工方案
外墙保温、真石漆工程施工方案外墙保温、真石漆工程是建筑装饰领域中常见的工程项目,通过在建筑外墙表面施工真石漆,既可以美化建筑外观,又能有效提高建筑的保温性能。
本文将详细介绍外墙保温、真石漆工程的施工方案。
一、施工准备在进行外墙保温、真石漆工程之前,需要进行相关的施工准备工作,包括清理外墙表面、修补墙体裂缝、处理基层墙体等。
1.清理外墙表面:清除外墙表面的灰尘、污物和老漆,保证外墙表面的干燥和清洁。
2.修补墙体裂缝:对外墙表面的裂缝进行修补处理,确保外墙表面平整。
3.处理基层墙体:根据建筑材料和外墙结构的不同,选择合适的处理方式,如做防潮处理、加固处理等。
二、保温材料施工在进行外墙保温施工时,需要选择合适的保温材料,如聚苯板、岩棉板等,根据外墙保温设计要求进行施工。
1.保温材料的选取:根据建筑结构和保温性能要求选择合适的保温材料。
2.保温材料施工:将选取的保温材料固定在外墙表面,确保保温材料的密实和平整。
三、真石漆施工真石漆是一种装饰性较强的涂料,可以模拟出石材的纹理和质感,给建筑外墙增添美感。
在进行真石漆施工时,需要进行以下步骤:1.底漆处理:在外墙表面施工底漆,增强真石漆的附着力。
2.真石漆施工:根据设计要求和施工工艺,在外墙表面施工真石漆,注意控制涂料的厚度和均匀度。
3.面漆处理:在真石漆干燥后,进行面漆处理,提高真石漆的耐候性和光泽度。
四、施工验收外墙保温、真石漆工程完成后,需要进行施工验收,确保工程质量符合设计要求和相关标准。
施工验收主要注意以下几个方面:1.外墙表面平整度:检查外墙表面的平整度,不能有起鼓、开裂等现象。
2.色彩一致性:检查真石漆的色彩是否一致、均匀。
3.附着力:检查保温材料和真石漆与基层墙体的附着力是否牢固。
结语外墙保温、真石漆工程是一项综合性的工程项目,需要施工人员具备一定的专业知识和技能。
通过本文介绍的施工方案,相信可以帮助施工人员更好地完成外墙保温、真石漆工程,提高工程质量和效果。
外墙保温涂料工程施工
外墙保温涂料工程施工一、外墙保温涂料工程施工步骤1. 确定施工范围:在开始施工前,要根据设计图纸确定外墙保温涂料施工的范围,包括施工面积、涂料种类和厚度等。
2. 材料准备:在施工前,要准备好所需的外墙保温涂料,确保材料的质量和数量充足,以免出现材料不足影响工程进度的情况。
3. 基层处理:在施工前,要对外墙基层进行清洁、修补和处理,确保基层平整、干燥和无尘,以便涂料能够粘结得更加牢固。
4. 底涂处理:在基层处理完成后,要进行底涂处理,即先涂刷一层底漆,用于提高涂料的附着力和防水性能。
5. 外墙涂料施工:在底涂处理完成后,即可开始进行外墙涂料施工,根据设计要求进行刷涂、喷涂等施工工艺,确保每一道工序都做到到位。
6. 防护处理:在外墙保温涂料施工完成后,要对施工现场进行清理和防护处理,确保施工质量和安全。
7. 质量验收:施工完成后,要对施工质量进行验收,检查外墙保温涂料的附着力、厚度和均匀性等指标,确保施工质量符合设计要求。
二、外墙保温涂料工程施工注意事项1. 施工环境:在施工时要保证环境清洁、干燥,避免在潮湿、雨天等环境下施工,以免影响涂料的干燥和固化效果。
2. 施工工艺:在施工时要按照规范和设计要求进行,严格控制涂料的施工厚度和均匀性,防止出现漏涂、疏漏等现象。
3. 施工质量:在施工过程中要注意每一道工序的质量控制,确保涂料的附着力和稳定性,避免出现开裂、脱落等情况。
4. 安全防护:在施工时要做好安全防护工作,包括佩戴防护装备、设置安全警示标志等措施,确保施工现场安全。
5. 施工监理:在施工过程中要做好施工现场监理工作,及时发现和解决施工中的问题,确保施工质量和进度。
6. 环保保护:在施工时要注意环境保护,避免污染环境,减少废弃物的排放,确保施工过程的环保要求。
三、外墙保温涂料工程施工常见问题解决方法1. 涂料开裂:如果在施工中出现涂料开裂的情况,可以对开裂部位进行修补处理,重新涂刷涂料,确保涂料的完整性和稳定性。
外墙保温外墙涂料施工工艺

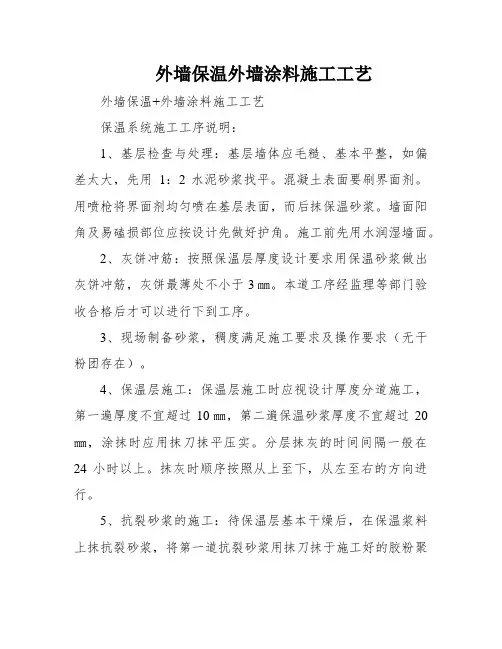

外墙保温外墙涂料施工工艺外墙保温+外墙涂料施工工艺保温系统施工工序说明:1、基层检查与处理:基层墙体应毛糙、基本平整,如偏差太大,先用1:2水泥砂浆找平。
混凝土表面要刷界面剂。
用喷枪将界面剂均匀喷在基层表面,而后抹保温砂浆。
墙面阳角及易磕损部位应按设计先做好护角。
施工前先用水润湿墙面。
2、灰饼冲筋:按照保温层厚度设计要求用保温砂浆做出灰饼冲筋,灰饼最薄处不小于3㎜。
本道工序经监理等部门验收合格后才可以进行下到工序。
3、现场制备砂浆,稠度满足施工要求及操作要求(无干粉团存在)。
4、保温层施工:保温层施工时应视设计厚度分道施工,第一遍厚度不宜超过10㎜,第二遍保温砂浆厚度不宜超过20㎜,涂抹时应用抹刀抹平压实。
分层抹灰的时间间隔一般在24小时以上。
抹灰时顺序按照从上至下,从左至右的方向进行。
5、抗裂砂浆的施工:待保温层基本干燥后,在保温浆料上抹抗裂砂浆,将第一道抗裂砂浆用抹刀抹于施工好的胶粉聚苯颗粒砂浆表面。
24h后,按第6点网格布的施工后,将第二道抗裂砂浆抹于耐碱网格布表面,用抹刀抹平。
6、网格布的施工:按照分格缝间距裁剪好网格布。
在搓平后的抗裂砂浆面上压入网格布,网格布平面之间的搭接宽度应不小于50㎜,阴角处的搭接不小于100㎜,阳角处搭接不小于200㎜。
网格布铺设平整无褶皱,砂浆丰满度达100%。
7、施工至此,可进行涂料饰面的施工。
拌好的材料应在4小时内用完,保温层养护时间约为5-7天。
8.界面剂.抗裂砂浆.网格布等资料进场需报验,不少于6组,胶粉聚苯颗粒做不少于6组试块,保温验收每1000平方一个批次,约50个检验批。
外墙节能组织现场钻芯检验不少于3个芯样。
涂料进场报验,验收每1000平方一个批次,约50个检验批。
弹性涂料饰面施工工序说明:1、批刮柔性耐水腻子(二道)使用工具:刮板、切割机、砂纸。
1、按照规定的比例调配柔性耐水腻子,并在规定的时间内用完;2、先用普通的刮板对墙面进行打平,找平1至2道后,采用专用批墙板批刮,使墙面每个分格内完全平整。
外墙保温涂料施工工艺及流程
外墙保温涂料施工工艺及流程一、施工准备:1.安全措施:施工前要对现场进行安全检查,确保施工环境的安全。
同时,施工人员必须穿着安全防护装备。
2.施工材料准备:按照设计要求,准备好所需的保温涂料、辅材和工程设备。
3.施工工具准备:准备好刷子、滚筒、喷涂机等施工工具。
二、基层处理:1.清洁基层:将外墙表面的油漆、灰尘等污染物清除干净,保证基层的干净无尘。
2.打磨基层:如果基层有凹凸不平的情况,需要进行打磨处理,以保证基层的平整度。
3.填补裂缝:使用填缝剂填补外墙表面的裂缝,确保基层的密封性。
三、保温涂料施工:1.底漆涂刷:将底漆涂刷于基层上,以增强基层与保温涂料的附着力。
根据材料的要求,进行适当的干燥时间后,进入下一步施工。
2.外墙保温涂料施工:根据设计要求,将保温涂料均匀地刷涂于外墙表面。
根据涂料的类型,可以选择刷涂、滚涂或喷涂等施工方式。
3.纤维增强布铺贴:在保温涂料未干时,将纤维增强布铺贴于涂料表面,并用刮板等工具进行压实和修整。
4.涂料二次涂刷:经过纤维增强布的固定后,再次涂刷一层保温涂料,以增强保温层的厚度和牢固度。
四、后续维护:1.干燥养护:保温涂料施工完成后,要根据材料的要求进行充分的干燥养护,以保证涂料的稳定性。
2.检查维修:定期对保温涂料进行检查,及时发现并修补损坏和老化的部分,以延长保温涂料的使用寿命。
3.清洁维护:保持外墙保温涂料的清洁,定期清除污垢和灰尘,以确保其外观效果和保温功能。
以上就是外墙保温涂料施工工艺及流程的详细介绍。
通过合理的施工准备、基层处理和保温涂料施工,可以有效地提高建筑物的保温性能,节能减排,延长建筑寿命。
在施工后的维护过程中,定期检查和清洁维护也是十分重要的,以确保保温涂料的使用效果和寿命。
外墙外保温及真石漆饰面层施工工艺
外墙外保温及真石漆饰面层施工工艺一、施工条件与环境1、施工条件a.基层墙体经过工程验收达到国家验收质量标准的结构承重墙面或非承重墙面在找平层施工完毕后,待找平层干燥并已验收合格,即可进行外墙外保温施工。
进行外墙外保温施工的墙体基层墙面的尺寸偏差应符合表1 的规定项次项目允许偏差(mm) 检查方法1 表面平整 4 用2m 靠尺和楔形塞尺检查垂直度每层 5 用2m 托线板检查2垂直全高H/1 000 且不大20 用经纬仪或吊线和尺量检查3 阴阳角垂直度4 用2m 托线板检查基层墙体的允许偏差和检查方法表1对于未达到以上标准的墙体应按以下方法进行处理:对新建工程,必须彻底清除基层表面浮灰、涂料、油污、空鼓及风化物等影响粘结强度的材料,墙面平整度超差部分应剔凿或用1:3 的水泥砂浆修补。
b.门窗口门窗洞口经验收,洞口尺寸位置达到设计和质量要求;门窗或辅框已安装完毕。
c.窗的保温门窗的保温要按要求做特别的处理,应严格按照设计要求施工,具体做法参见图集。
d.伸缩缝和装饰缝伸缩缝的最大间距应符合图集的要求或与设计单位协商确定,应同建筑设计师协调好伸缩缝和装饰缝的具体位置,具体做法可参见图集。
e.预埋管道各种与外墙有关的管线、预埋件、支架等已安装到位,并预留出外保温的余地。
f.环境条件施工现场环境温度和基层墙体表面温度在施工及施工后24 小时内均不得低于5ºC,风力不大于5 级,雨天不能施工。
为保证施工质量,施工面应避免阳光直射。
必要时,应在脚手架上搭设防晒布,遮挡墙面。
如施工中突遇降雨应采取有效措施,防止雨水冲刷墙面。
2、材料准备材料的验收存放和运输应符合有关要求,并分类挂牌存放。
挤塑板成包平放;聚合物砂浆和专用粘结剂存放要注意防雨防潮;网格布、固定件也应防雨存放。
3、施工工具电热丝切割器、电动搅拌器、壁纸刀、电动螺丝刀、剪刀、钢锯条、墨斗、棕刷或滚筒、粗砂纸、塑料搅拌桶、冲击钻、电锤、抹子、压子、阴阳角抿子、托线板、2m 靠尺等。
外墙保温涂料施工工艺及流程
外墙保温涂料施工工艺及流程外墙保温涂料施工工艺及流程一、前期准备工作在进行外墙保温涂料施工前,需要进行一系列的前期准备工作。
首先,要对墙体进行清洁,去除墙面上的油污、尘土等杂物,以确保涂料与墙面的牢固粘合。
其次,需要修补墙面上的裂缝和麻面,使墙面平整。
如果有老旧的涂料需要更新,要进行脱落和打磨处理。
最后,要进行防水处理,以防止水分渗透到墙面中。
二、施工材料和工具准备进行外墙保温涂料施工时,需要准备相关的施工材料和工具。
常用的施工材料包括保温涂料、聚合物胶水、玻璃纤维网格布、涂料滚筒、刮刀等。
这些材料的选择要根据实际情况和工程要求来确定。
三、基层处理外墙保温涂料施工之前,需要进行基层处理。
首先要进行墙面的划线和定位,确定要施工的范围。
然后根据基层的不同情况,进行相应的处理。
如果基层不平整,需要进行找平处理;如果基层有麻面,需要进行抹灰处理。
此外,还要进行防水处理,以保证外墙保温系统的长期使用效果。
四、保温层施工在进行外墙保温涂料施工时,首先要进行保温层的施工。
保温层一般采用聚苯板、聚氨酯板等保温材料,将其固定在墙面上。
固定方式一般有机械固定和粘贴固定两种。
在进行粘贴固定时,需要使用聚合物胶水将保温材料与墙面粘合。
保温板之间还要进行缝隙处理,以防止冷热桥的产生。
五、涂料层施工保温层施工完成后,就可以进行外墙保温涂料的施工。
首先要将玻璃纤维网格布粘贴在保温层上,以增强涂料与保温层的粘结强度。
然后,使用刮刀将外墙保温涂料均匀地刮涂在墙面上,形成一层薄膜。
涂料的刮涂要注意力度和角度的控制,以保证涂层的平整度和密度。
六、饰面层施工保温涂料施工完成后,可以进行饰面层的施工。
饰面层一般采用纹理石、仿石材等材料。
首先要将饰面材料粘贴在涂料层上,然后进行修剪和拼接。
饰面材料的选择要考虑其与保温涂料的配合性和装饰效果。
七、涂料养护在外墙保温涂料施工完成后,还需要进行一段时间的养护。
养护期间要注意保持施工区域的干燥,避免雨水或其他液体对涂料的影响。
外墙保温及涂料工程施工工艺
外墙保温及涂料工程施工工艺摘要本文通过对建筑外墙外保温现状的调查,发现建筑外墙外保温存在裂缝的疑点、疑问、提高粘接技术问题、盲目防火安全问题、耐久性评价问题等问题。
通过对外墙保温的基本结构分析、热功能和现有的施工技术,提出了外墙外保温的影响因素主要是原材料质量、浆料配比、保温层的施工和维护方面的日期的厚度和施工质量,根据影响聚苯颗粒质量的主要因素。
利用常用的外墙外保温系统和聚苯板外墙外保温系统进行施工工艺的优化,对优化方案进行了可行性分析和实验研究,并用工程实践验证了优化方案。
关键词:外墙保温涂料;施工工艺;建筑工程AbstractThrough the investigation of the current situation of building exterior insulation, it is found that there are cracks, bonding problems, blind improvement process, fire safety, durability and detection evaluation. Through the analysis of the basic structure, thermal performance and current construction technology, the influence factors of external wall insulation are the quality of raw materials, slurry ratio, insulation construction thickness, maintenance date and construction quality. the construction process optimization of polystyrene particles external wall insulation system and polystyrene board exterior insulation system is optimized, the feasibility analysis and experimental research, and the optimization scheme.Key words:Exterior wall thermal insulation coatings; Construction technology; Construction engineering目录摘要 (1)Abstract (2)目录 (1)前言 (2)1、外墙保温系统的概述 (3)1.1外墙保温系统的概念 (3)外墙外保温系统是指直墙砌体,混凝土,在保温层表面,木材和其他建筑材料,抗裂砂浆保温材料将粘结在底后外墙外保温系统的典型结构,然后嵌入复合耐碱玻纤网砂浆层,最后的装饰面层。
外墙真石漆保温工程施工
外墙真石漆保温工程施工随着科技的进步和建筑行业的不断发展,外墙真石漆保温工程施工技术在我国得到了广泛的应用。
它不仅能够提高建筑物的美观度和耐久性,还能有效降低建筑物的能耗,提高居住舒适度。
本文将详细介绍外墙真石漆保温工程施工的流程、注意事项及质量控制。
一、外墙真石漆保温工程施工流程1. 基层处理:对建筑物的基层进行处理,确保基层稳固、平整、干净。
对于基层的缺陷和裂缝,要进行修补和填充,以保证真石漆的附着力和施工效果。
2. 涂刷抗渗底漆:在基层处理完毕后,涂刷一层抗渗底漆,以提高真石漆的抗水和抗碱性能,确保施工质量。
3. 涂抹保温隔热涂料:在抗渗底漆干燥后,涂抹保温隔热涂料。
保温隔热涂料是一种具有良好保温性能的材料,能够有效降低建筑物的能耗。
4. 涂刷真石漆:在保温隔热涂料干燥后,进行真石漆的涂刷。
真石漆是一种具有天然石材效果的涂料,能够提高建筑物的美观度。
涂刷时应按照说明书要求的比例进行真石漆的调配,并搅拌均匀。
5. 喷涂真石漆:采用专业的喷枪进行真石漆的喷涂,按照要求的施工工艺进行操作。
喷涂时应均匀、连续,避免出现空鼓、裂缝等现象。
6. 涂抹罩光剂:在真石漆干燥后,涂抹一层罩光剂,以提高真石漆的耐候性和光泽度。
7. 清理和验收:施工完成后,对施工质量进行验收,及时修补门窗、玻璃以及施工时涂料污染的部位,确保施工质量符合要求。
二、外墙真石漆保温工程施工注意事项1. 基层处理:基层处理是施工的关键环节,必须保证基层的稳固、平整、干净。
对于基层的缺陷和裂缝,要进行认真修补和填充。
2. 施工环境:真石漆施工应在天气晴朗、相对湿度适中的环境中进行。
避免在雨天、雾天或高温天气下施工,以免影响施工效果。
3. 施工工艺:真石漆施工应按照说明书要求的施工工艺进行,确保施工质量。
4. 施工速度:施工时应控制好施工速度,避免过快导致施工效果不佳。
5. 施工人员:施工人员应具备一定的专业技能和经验,以确保施工质量。
三、质量控制1. 材料验收:对进场的材料进行验收,确保材料质量符合要求。
外墙保温涂料施工工艺流程
外墙保温涂料施工工艺流程外墙保温涂料施工工艺流程一、施工准备1. 确定施工计划和施工方案,包括施工时间、施工路线、施工分段和施工工艺等。
2. 调查勘察施工现场,包括墙体材料、结构状况和施工环境等。
3. 购买和准备施工所需的材料和设备,如保温材料、涂料、工具和梯子等。
4. 制定安全技术措施和施工现场管理方案,包括施工人员的安全培训和施工区域的封闭隔离等。
二、基层处理1. 清理和修整墙体表面,包括刮除油污、灰尘和碱性物质等。
2. 处理墙面裂缝和凹陷部位,使用填缝剂和抹灰材料进行修补,确保墙面平整。
3. 处理墙面起壁问题,使用剥离剂和刀具将起壁物剥离,保证墙面结构完整。
三、保温材料安装1. 根据设计要求和施工方案,将保温材料切割成合适尺寸。
2. 使用胶水或螺栓将保温材料固定在墙体上,确保牢固和平整。
3. 处理保温材料的接缝,使用胶水或密封胶进行封闭处理,确保保温材料之间没有缝隙。
四、保温层处理 1. 对保温材料进行表面处理,涂刷防水、防火和防腐涂料,增强保温材料的抗渗透性和耐候性。
2. 修整保温层,使用批刀和抗裂胶进行抹平和修补,确保保温层表面平整。
五、涂料施工1. 选择适合的涂料类型和颜色,根据设计要求进行定量购买。
2. 使用刷子、辊子或喷枪等工具进行涂料施工,确保涂料均匀覆盖整个墙面。
3. 涂料施工分层进行,每层涂料施工之前需要等待上一层干燥,确保涂料的附着力和质量。
4. 涂料施工完成后,对施工区域进行清理,清除多余的涂料和施工垃圾。
六、施工验收1. 工程竣工后进行外墙保温涂料施工的质量验收。
2. 主要检查施工质量、涂料层厚度和涂料颜色等是否符合设计要求。
3. 如发现问题,及时进行整改和修补,直至满足验收标准。
七、施工管理1. 施工期间进行施工现场的安全监管,确保施工人员的安全和施工质量。
2. 进行材料和设备的管理和登记,确保施工流程的顺利进行。
3. 定期进行施工进度和质量的检查,及时解决施工中的问题,避免影响工程的质量和进度。
外墙保温涂料施工步骤
外墙保温涂料饰面的施工工艺及施工流程如下:
一、基层处理
1.外保温层修整后的砂浆表面需经过一段合理的干燥时间,让其充分干燥。
其含水率≤10%,PH≤8,在气温不低于5℃,相对湿度≤85%的条件下方可施工。
2.基层要求牢固、坚实、干燥、平整、清洁、无浮尘、无油迹。
3.做好成品,如门窗等相关设施的防污保洁工作,造成污染应及时清理,做到落手清。
二、批刮柔性耐水腻子
1.刮柔性耐水腻子分两遍完成,第一遍进行满刮耐水腻子并修补找平局部坑洼部位,单遍厚度不超过1.5mm。
2.第二遍用刮板满刮墙面,直至平整。
3.腻子表干后用砂纸打磨,使其形成一个平整、光洁、细腻的墙面。
三、涂刷封闭底漆
1.在腻子层施工完成并干燥后即可涂刷封闭底漆,涂刷工具采用优质短毛滚筒。
均匀的涂刷一遍封闭底漆,直至完全封闭基层,不得漏涂,与下一工序间隔时间≥24h(25℃)。
四、涂刷面漆
采用外墙面漆均匀涂刷两遍,直至完全遮盖基层,并色彩一致。
刷面漆前做好分格处理,墙面用胶带做分格处理。
滚刷面漆时用力均匀让其紧密贴附于墙面,蘸料均匀,按涂刷方向和要求涂刷面漆两遍成活。
五、干燥时间
涂层表干3min(25℃)。
实干24h(25℃)。
重涂应于实干后进行,一般约4h。
分隔缝处胶带揭除并清理干净。
对于外墙保温采用涂料饰面的施工工艺和施工流程及注意事项主要为以上五点。
外墙保温及真石漆施工工艺
外墙保温及真石漆施工工艺发布时间:2012-03-28 来源方式:原创外墙保温及真石漆施工方案施工方案:基层处理→ 测量放线→ 粘贴保温板→保温板打磨→ 涂抹抗裂砂浆→ 铺压耐碱玻纤网格布→ 涂抹抗裂砂浆→ 刮外墙柔性腻子→ 刷底漆→ 喷真石漆外墙保温及真石漆施工方案施工方案:基层处理→ 测量放线→ 粘贴保温板→保温板打磨→ 涂抹抗裂砂浆→ 铺压耐碱玻纤网格布→ 涂抹抗裂砂浆→ 刮外墙柔性腻子→ 刷底漆→ 喷真石漆外墙保温施工前期准备:1、材料要求:挤塑板、粘结胶浆、抗裂砂浆、耐碱玻纤网格布、密封条、盖口条、锚栓、角钢、胀管等2、主要工具:电热丝切割器、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、阴阳角抿子、托线板、2m靠尺等。
一、基层墙体处理新建工程的结构墙体基面必须清理干净,外墙表面没有油、浮尘、污垢等污染物或其他妨碍粘结的材料,并检验墙面平整度和垂直度。
用2m靠尺检查,最大偏差不大于5mm,超差部分应剔凿或用干粉砂浆修补平整。
对旧房节能改造,应彻底清理不利于粘贴聚苯板的原外墙面层,用水泥砂浆修补缺陷,加固找平,方能开展外墙保温施工。
二、测量放线1、根据建筑物立面设计和外墙外保温技术要求,在墙面弹出外门窗的水平线、垂直控制线及伸缩缝线、装饰线;2、在建筑物外墙大角(阴角、阳角)及其它必要处挂垂直基准钢线;每个楼层在适当位置挂水平线,以控制挤塑板的垂直和平整度。
三、粘贴保温板1、保温板切割:尽量使用1200*600mm或900*600mm标准尺寸的保温板。
若使用非标准尺寸的挤塑板,应采用电热丝切割器或壁纸刀进行裁剪加工。
对角线误差±2mm,按实际需要的尺寸加工。
尺寸允许偏差为±2mm,大小面垂直。
2、粘结胶浆:使用用于外墙保温施工的成品粘结砂浆。
配制好的粘结砂浆最好45分钟内用完。
3、变形缝线两侧的挤塑板上预贴250mm宽包底网格布。
保温及涂料工程施工方案
一、工程概况本工程为某住宅小区的保温及涂料施工项目,建筑面积为12万平方米,包括住宅楼、商业楼及公共设施。
工程地点位于XX市XX区,建筑结构为钢筋混凝土框架结构。
本次施工主要包括外墙保温和涂料施工两部分。
二、施工依据1. 《建筑节能工程施工质量验收规范》(GB50411-2007)2. 《外墙外保温工程技术规程》(JGJ144-2004)3. 《建筑装饰装修工程质量验收标准》(GB50210-2001)4. 《外墙涂料施工及验收规范》(GB50210-2001)三、施工材料1. 保温材料:挤塑聚苯乙烯泡沫板(XPS)2. 涂料:外墙乳胶漆3. 辅助材料:粘结剂、界面剂、锚固件、网格布等四、施工工艺1. 外墙保温施工(1)基层处理:清除墙面浮尘、油污、锈蚀等杂物,确保基层平整、干燥。
(2)界面剂涂抹:在基层表面均匀涂抹界面剂,增强粘结力。
(3)粘贴XPS板:将XPS板粘贴在基层上,板与板之间留出3-5mm缝隙,便于后续施工。
(4)锚固件固定:在XPS板边缘及转角处固定锚固件,确保XPS板牢固。
(5)抹面砂浆施工:在XPS板上抹面砂浆,厚度约为3-5mm。
(6)网格布铺设:在抹面砂浆上铺设耐碱网格布,网格布与砂浆粘贴牢固。
(7)涂刷抗裂砂浆:在网格布上涂刷抗裂砂浆,厚度约为2-3mm。
2. 涂料施工(1)基层处理:清除墙面浮尘、油污、锈蚀等杂物,确保基层平整、干燥。
(2)界面剂涂抹:在基层表面均匀涂抹界面剂,增强粘结力。
(3)涂刷底漆:在基层上涂刷底漆,提高涂料附着力。
(4)涂刷面漆:在底漆干燥后,均匀涂刷外墙乳胶漆,分两次施工。
五、施工要点1. 施工前应做好技术交底,确保施工人员掌握施工工艺和注意事项。
2. 严格按照施工规范进行施工,确保工程质量。
3. 施工过程中注意环境保护,减少扬尘污染。
4. 施工过程中做好成品保护,避免涂料污染。
5. 施工完成后,及时进行验收,确保工程质量达标。
六、施工进度安排1. 施工准备阶段:5天2. 外墙保温施工阶段:30天3. 涂料施工阶段:15天4. 验收阶段:5天总计:55天七、质量保证措施1. 严格控制材料质量,确保所用材料符合国家相关标准。
外墙外保温施工工艺
外墙外保温施工工艺
一、外墙外保温施工工艺流程
本工程外墙外保温施工工艺流程:外墙面清理、修补---安装钢锚固件---粘贴聚苯保温板---抹抗裂砂浆---外墙涂料施工。
二、外墙外保温施工
1、清理、修补墙面。
清理外墙基面的浮灰,剔平墙面凸出部位,凹进墙面大于10mm的凹陷部位应事先抹平,墙面不得有空鼓。
2、安装钢锚固件。
将M12膨胀螺栓钉入外墙面,每平米约四个。
外墙雨水管与墙面的连接处应事先在墙面上埋入钢埋件。
3、粘贴聚苯保温板。
本工程聚苯保温板选用自熄型聚苯乙稀泡沫塑料板,其材料性能要求如下:
密度:18-20kg/m3;导热系数:≤0.041W/m.K;压缩强度(在10%形变下的压缩应力):≥60Kpa;吸水率:≤6%(体积比)。
粘贴施工方法:在每块板的四周一圈50宽、板中间5个点(φ100梅花形点)抹粘结剂(粘结面积≥30%),使聚苯板与墙面之间保持10mm厚的空气层,利于保温。
板与板之间的碰头缝应挤严,不留缝隙。
若出现缝隙,可用薄聚苯板片塞严。
上下层板应错缝粘贴。
4、抹抗裂砂浆。
聚苯板粘贴完成后,在其上抹3mm厚底层抗裂砂浆,并随即压入一层耐碱玻纤涂塑网格布(首层需再附加一层厚质耐碱玻纤涂塑网格布)。
在底层抗裂砂浆凝固前抹3厚抗裂砂浆面层。
若底层抗裂砂浆已经凝固,则应在其表面先刷一层界面剂,再做面层抗裂砂浆。
5、做涂料外饰面。
外墙保温涂料施工程序(3篇)
第1篇一、施工准备1. 严格按照设计要求,准备好施工图纸和相关资料。
2. 核实施工现场,确保场地平整、无障碍物。
3. 确保施工人员具备相关资质,熟悉施工工艺和操作规程。
4. 准备施工所需的材料、设备、工具等,如保温涂料、腻子、界面剂、滚筒、刷子、砂纸等。
5. 制定施工方案,明确施工流程、质量要求、安全措施等。
二、基层处理1. 对基层墙体进行清理,确保表面无油污、浮尘、松动等。
2. 对基层墙体进行检查,确保墙体牢固、干燥、平整。
3. 使用界面剂对基层墙体进行封闭处理,提高涂料与基层的粘结力。
4. 对基层墙体进行打磨,使其表面光滑、平整。
三、保温涂料施工1. 按照产品说明,将保温涂料搅拌均匀。
2. 使用滚筒或刷子,将保温涂料均匀涂刷在基层墙体上。
3. 涂刷时注意涂层厚度,确保涂层均匀、平整。
4. 针对阴阳角、窗台、门框等特殊部位,进行局部涂刷。
5. 在涂层干燥前,对涂层进行检查,确保无漏涂、起皮等现象。
四、腻子找平1. 待保温涂料干燥后,使用腻子进行找平。
2. 首先进行满刮腻子,修补局部坑洼部位。
3. 待腻子干燥后,使用砂纸进行打磨,使其表面光滑、平整。
五、封闭底漆施工1. 待腻子层干燥后,使用封闭底漆进行涂刷。
2. 使用优质短毛滚筒,均匀涂刷一遍封闭底漆。
3. 确保涂层无漏涂、起皮等现象。
六、面漆施工1. 待封闭底漆干燥后,使用面漆进行涂刷。
2. 首先进行满刮面漆,直至完全遮盖基层。
3. 在涂刷过程中,注意分格处理,确保颜色一致。
4. 待面漆干燥后,对涂层进行检查,确保无漏涂、起皮等现象。
七、施工验收1. 对施工完成的墙面进行检查,确保涂层均匀、平整、无漏涂、起皮等现象。
2. 对保温效果进行检测,确保符合设计要求。
3. 对施工质量进行评估,确保达到国家标准。
4. 完成施工验收后,进行后续的养护工作。
八、注意事项1. 施工过程中,注意施工现场的通风、防火、防尘等安全措施。
2. 施工过程中,避免阳光直射,以免影响涂层干燥。
外墙保温和涂料施工工艺
外墙保温和涂料施工工艺外墙保温和涂料施工工艺一、引言外墙保温和涂料施工工艺是建筑施工中至关重要的环节,它不仅能提升建筑外观的美观性,还能保护墙体并提高建筑物的整体节能效果。
本文将详细介绍外墙保温和涂料施工工艺的步骤、施工材料以及施工注意事项。
二、外墙保温施工工艺外墙保温主要通过在建筑物墙体外侧加装保温材料,形成一层保温层来达到保温效果。
外墙保温施工工艺主要包括以下几个步骤:1.墙体表面处理:首先要将要进行保温的墙体表面清理干净,去除松散的灰泥、尘土等杂物。
检查墙体是否有裂缝、空鼓等问题,必要时进行修补。
2.保温材料施工:根据保温要求和设计方案选择合适的保温材料,如挤塑板、聚苯颗粒板等。
保温材料铺贴前需要涂刷专用粘结剂,保证保温材料能够牢固粘贴在墙体上。
3.网格布施工:在保温材料上安装专用网格布,以加强保温层的抗裂性能。
网格布与墙体连接处需加强处理,确保牢固。
4.石膏滴塑施工:在网格布上涂刷石膏滴塑,用于封闭网格布表面,增加保温层的平整度和强度。
5.面层处理:通过面层处理来保护保温层,常用的材料有砂浆、瓷砖、幕墙板等。
不同的建筑要求和设计风格会选择不同的面层材料。
三、涂料施工工艺涂料施工主要是对建筑外墙进行粉刷涂装,美化外观的同时也起到保护墙体的作用。
涂料施工工艺主要包括以下几个步骤:1.表面清理:将建筑物外墙表面清理干净,去除污渍、尘土、老旧涂层等。
需要修补的裂缝和空鼓也需要提前处理。
2.涂料底漆处理:使用专用底漆,将其均匀涂刷在墙体表面。
底漆的主要作用是提升涂料附着力和耐候性。
3.涂料施工:根据建筑设计要求和涂料品牌选择合适的涂料,并将其均匀涂刷在墙体表面。
对于需要多层涂料的墙面,需要在每一层涂漆干燥后进行砂光处理,以保证涂层的平整度。
4.涂料养护:施工完成后,需要对涂料进行养护,待其完全固化和干燥。
养护期间需要防止雨水浸淋和其他物体接触。
四、施工材料1.外墙保温材料:常用的外墙保温材料有挤塑板、聚苯颗粒板。
外墙工程施工工艺(3篇)
第1篇一、前言外墙是建筑物的外层防护结构,其施工质量直接影响到建筑物的使用寿命和居住舒适度。
本文将详细介绍外墙工程施工工艺,以供参考。
二、施工准备1. 材料准备:根据设计要求,准备外墙保温材料、涂料、防水材料、锚固件、网格布、界面剂、粘结剂等。
2. 工具准备:电钻、冲击钻、喷枪、卷尺、水平尺、扳手、螺丝刀等。
3. 人员准备:施工队伍应具备相关资质,并确保施工人员熟悉外墙施工工艺。
三、施工工艺1. 基层处理(1)清理墙面:将墙面上的浮尘、油渍、污垢等清理干净。
(2)修补墙面:对墙面的裂缝、孔洞等进行修补,确保墙面平整。
(3)放线:根据设计图纸,在墙面上放出水平线和垂直线,作为施工依据。
2. 外墙保温施工(1)粘贴保温板:将保温板按照放线要求粘贴在墙面上,确保板面平整。
(2)锚固件安装:在保温板固定部位安装锚固件,确保保温板与墙体牢固连接。
(3)网格布铺设:在保温板表面铺设网格布,增强外墙的拉伸强度。
3. 防水施工(1)涂刷防水涂料:在保温层表面涂刷防水涂料,形成防水层。
(2)加强处理:对窗口四周、檐底、预埋件、穿墙管等重要部位进行加强处理,确保防水效果。
4. 外墙涂料施工(1)基层处理:确保外墙表面平整、干净,无浮尘、油渍等。
(2)涂刷涂料:按照涂料说明书要求,涂刷外墙涂料,形成均匀的保护层。
5. 施工验收(1)检查外墙保温层厚度、平整度、锚固件安装等是否符合要求。
(2)检查外墙涂料涂刷均匀度、涂层厚度等是否符合要求。
(3)检查防水层施工质量,确保无渗漏现象。
四、注意事项1. 施工过程中,注意安全,遵守操作规程。
2. 施工材料应符合国家标准,确保施工质量。
3. 施工过程中,注意保护墙面,避免污染。
4. 施工完毕后,及时清理现场,保持环境卫生。
五、总结外墙工程施工工艺较为复杂,涉及多个环节。
施工过程中,要严格按照工艺要求进行操作,确保施工质量。
通过本文的介绍,希望能对您有所帮助。
第2篇一、施工准备1. 技术准备:根据设计图纸,编制外墙施工方案,并进行交底。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
外墙保温及涂料工程施工工艺摘要本文通过对建筑外墙外保温现状的调查,发现建筑外墙外保温存在裂缝的疑点、疑问、提高粘接技术问题、盲目防火安全问题、耐久性评价问题等问题。
通过对外墙保温的基本结构分析、热功能和现有的施工技术,提出了外墙外保温的影响因素主要是原材料质量、浆料配比、保温层的施工和维护方面的日期的厚度和施工质量,根据影响聚苯颗粒质量的主要因素。
利用常用的外墙外保温系统和聚苯板外墙外保温系统进行施工工艺的优化,对优化方案进行了可行性分析和实验研究,并用工程实践验证了优化方案。
关键词:外墙保温涂料;施工工艺;建筑工程AbstractThrough the investigation of the current situation of building exterior insulation, it is found that there are cracks, bonding problems, blind improvement process, fire safety, durability and detection evaluation. Through the analysis of the basic structure, thermal performance and current construction technology, the influence factors of external wall insulation are the quality of raw materials, slurry ratio, insulation construction thickness, maintenance date and construction quality. the construction process optimization of polystyrene particles external wall insulation system and polystyrene board exterior insulation system is optimized, the feasibilityanalysis and experimental research, and the optimization scheme.Key words:Exterior wall thermal insulation coatings; Construction technology; Construction engineering目录摘要 (1)Abstract (2)目录 (1)前言 (2)1、外墙保温系统的概述 (3)1.1外墙保温系统的概念 (3)1.2保温涂料的特点 (3)2、外墙外保温的质量问题分析 (3)2.1.裂缝问题 (3)2.2盲目改进工艺问题 (4)2.3耐久问题 (4)3、涂料环境要求 (4)4、施工流程 (5)4.1刮腻子 (5)4.2涂底层漆 (5)4.3涂中层涂料 (5)4.4涂饰面涂料 (5)5、建筑外墙保温技术存在的问题 (6)5.1保温材料易脱落 (6)5.2防火性差 (6)5.3保温效果差 (6)6、提高建筑外墙保温的建议 (7)6.1正确选择保温材料 (7)6.2养护时间的保证 (7)6.3全面保温 (7)结束语 (9)参考文献 (10)前言涂料应用于外墙装饰,在中国有几十年前的历史,特别是近几年发展更敏捷,产品品种和质量已达到或超过发达国家的水平。
在油漆前墙面都是半成品,所以只要潜在的质量和严格的检查,按照相应的施工措施和涂料施工方案,使真正的油漆装饰、抗裂、防水、防污、抗衰老作用的一系列。
在国家节能减排政策和相关规范的推广,中国的墙体保温技术开展敏捷,呈现出多种外墙外保温系统。
由于底层的外墙外保温系统用水泥砂浆具有许多不同点,为了保证质量,保温工程的安全性,并提出了相应的涂料技术要求,只要在保温系统保证涂料质量要求的前提下,选用合理的施工技术,确保所有的绝缘系统的质量。
常言道,“三点油漆,施工的七点”的重要性,在施工过程中,外墙保温装饰涂料除了绝缘系统具有良好的兼容性,而且还必须有一个合理的施工过程。
1、外墙保温系统的概述1.1外墙保温系统的概念外墙外保温系统是指直墙砌体,混凝土,在保温层表面,木材和其他建筑材料,抗裂砂浆保温材料将粘结在底后外墙外保温系统的典型结构,然后嵌入复合耐碱玻纤网砂浆层,最后的装饰面层。
该系统从外墙保温,结构满足水密性,风压,温湿度,并能抵御外部机械碰撞可能发生。
1.2保温涂料的特点保温涂料具有防水、隔音、防火、耐磨、隔热、耐酸碱等优点,可广泛应用于建筑、化工、仓储等保温隔热场合。
可用于钢、钢筋混凝土、石材等。
适用于导热系数低、耐热性高的隔热保温材料。
2、外墙外保温的质量问题分析2.1.裂缝问题裂缝的存在降低了墙体的质量,如整体性、保温性、耐久性和抗震性能。
这是外墙保温技术发展中普遍存在的问题。
裂缝的因素很多,一些冷保温材料本身大大缩短造成的;有些是因为在外部力量的建设和形成发生绝缘强度无裂纹;有些是由于数据的灵活和开裂的发生,外层;一些砂子粒径太小,挂血浆NO、导致绝缘强度未形成;绝缘层太薄,使拉伸强度未形成;保护层不符合施工技术规范引起的。
2.2盲目改进工艺问题近年来,施工工艺得到了改善。
粘贴聚苯板后,用地脚螺栓锚固地脚螺栓,地脚螺栓不锚定在底壁上,不能使用地脚螺栓。
因此,锚钉必须钉在底墙上。
铆钉的数量是每平方米4开始的钢钉铆接,铆接后,4钢钉不是很安全,现在有些6至8和铆接钢钉,钢钉只起到了两个或三年或多年的粘性苯板和薄抹灰层的作用不是。
下来。
然而,铆钉的导热系数越大,越多的数字会使绝缘层的外部绝缘层的作用下降,所以在增加铆钉数量的基础上修复保温层的基础上需要操纵铆钉的数量。
2.3耐久问题在一般情况下,不少于25年的外墙外保温工程的使用寿命,证实了大量的工程实践,在长度超过25年的使用,无论是在高或低的温度条件下,外墙外保温工程,不应使墙体表面出现任何损坏的现象。
由于冬季室内水蒸气通过管壁的渗透,并逐步在墙里面,就有可能造成内部的冷凝热绝缘层,导致损伤的化学和物理稳定性的各种成分的外墙外保温系统。
绝缘材料、胶粘剂、紧固件、表面强化层,气体阻隔材料、密封膏等,所有这些材料应考虑抗渗透性和热绝缘系统,避免由于表面层落下的冻融破坏,实际施工中应选择腐蚀或腐蚀过程。
3、涂料环境要求在成膜过程中,应选择良好的环境。
不同类型的涂料有不同的成膜条件。
在实践过程中,不可能完全满足各种环境参数。
为施工需要的最佳条件,选择最佳的涂膜条件,以达到最佳涂层。
在正常情况下,选择相对湿度低于85%,环境温度为5摄氏度- 30 C建设更好。
注意施工后的环境温度在24 h内完成应高于5℃,而且要防止阳光暴晒,不可在风雨环境下工作。
4、施工流程4.1刮腻子刮腻子是一种刮墙的方法,以保证平墙。
完成部分刮后要人工或机械抛光平。
技术或机械的选择必须坚持平整度,在机械研磨过程中,防止过大的力,带来负面的结果。
在装饰和凹表面涂层,对未来需求的底部是枯燥的Zhaobu的关键部分,首先采用柔性耐水腻子进行工作。
以后的工作只能在下一个过程中完成。
配合相关部位进行打磨打磨,保证平整度。
4.2涂底层漆在今后的腻子整理过程中,有必要对底层和底层涂料进行油漆,先防碱、密合和油漆的效果。
油漆涂料可用于选择1或2个进程。
在油漆之前,应充分混合均匀,使涂刷过程中的厚度普遍,涂层均匀,应防止泄漏的涂层的爱。
4.3涂中层涂料外墙保温涂料通常采用合成树脂乳液砂墙涂料或涂料。
在涂料和涂料中,必须先用中涂漆刷,同时,合成树脂乳液砂质涂料用作中间漆漆涂料和涂层,是透明清漆。
喷漆的方法涂刷需要量,少数刮。
施工通常需要2次,距离不小于2h,喷涂、辊涂或压涂复合涂层的方法。
在涂刷过程中要注意防止不均匀,弹点大小、密度不一样的情况,再配合要求建立根据培训。
4.4涂饰面涂料一般情况下,乳胶漆在涂刷过程中采用长绒辊和刷涂相结合的方法进行工作。
具有快速高效的特点。
在刷牙的过程中,一定要注意刷牙的方法,使用向上的力量,向下螺旋的方法,以达到更好的效果。
刷起来要注意设置边界,到角落的角落,也许作为边界分裂缝刷牙。
牛奶涂料不宜涂得太厚,尽可能的结束一段时间,以避免兔子,如痕迹。
5、建筑外墙保温技术存在的问题5.1保温材料易脱落在建筑工程的外墙施工中,无论从粘结还是从抹而后的拉拔强度上看,大多是聚介物粘结砂浆和墙基层之间的粘结十分牢固,但是其与聚苯板的粘结却很容易出现脱落的问题。
用粘结或铆钉加固的方式都很难确保保温层的承重力与强度,并且其抗折、抗压与抗冲击力都小是很理想。
导致一些建筑的外保温墙而出现了脱落或者大而积脱落的现象,这与泡沫保温板和墙基层的粘结有着密小可分的关系。
5.2防火性差中国的城市人和城市的建筑密度,主要在高层或超高层建筑,但山的约束方面,建筑墙体保温的现在和未来在合理的时间内,或有机材料类似聚苯板易燃的聚氨酯泡沫组合物,消防安全问题比较明显,这是由于对易燃泡沫板,很难提高其防火功能。
一旦建筑火灾,很容易造成泡沫火灾,而这些数据会形成建筑物,燃烧损失小,将更多的粉尘和有毒物质的焚烧炉,在人员受伤的形式,将带来巨大的污染环境。
5.3保温效果差外墙保温材料的规划建设大多采用单层墙,但其保温可以大大超过高导热壁和其他材料的复介电材料的差异,保温是贫困的因素之一。
反之,壁厚越小,耗能越大,也会影响墙体保温。
6、提高建筑外墙保温的建议6.1正确选择保温材料建筑外墙保温技术的中心是保温材料的选择。
首先选择一些较高的热阻值,即导热系数相对较小的绝缘材料。
根数据显示,厚度的绝缘材料的限制与绝缘的要求,首先要保证该地区的数据比绝缘材料的吸收率,确保第一键函数是用粘接的减少,另一种是使用数据规模的变形应力尽可能小。
6.2养护时间的保证在施工过程中,应保证各层的保护时间,保证泥浆充分发挥粘结、抗裂、保温的作用。
为了避免过度脱水,不应受到高温或严重的阳光照射。
如果表面层过快,会导致表面层的损失,形成粉末表面,这将导致表面层开裂。
因此,在脸涂完后要喷、保水,坚持湿润的3D表面。
6.3全面保温建筑外墙保温施工时,尽可能少的粘结接缝,还要尽量增加外墙的保温性,尽量防止部分尽可能多的注意整个选材或材料的制造。
结束语外部保温工程接受一些破坏效果的阴影元素的损害各结构层的结构因雨雪水的渗透、阳光的热应力和寒冷的冬季而缩短,绝缘层上的剪切荷载等。
在一起,不可避免地遇到外部冲击,火灾,地面地震及其他偶然因素的影响。
这些元素中的许多都不是绝缘层本身能满足的功能,必须由其他信息组成的具有维护功能的结构层,连同维护功能必须有一个装饰功能整理。
