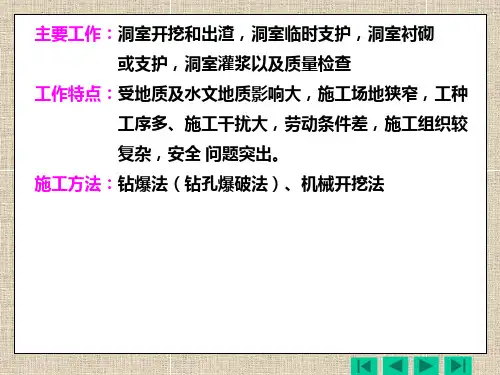

篇一:水工隧洞工程施工实施细则

水工隧洞工程施工实施细则

1总则

(1)本细则编制依据:

1)dl/t5099-1999《水工建筑物地下开挖工程施工技术规范》。

2)gb50086-20xx《锚杆喷射混凝土支护技术规范》。

2)gb6722-20xx《水工建筑物水泥灌浆施工技术规范》。

4)sl52—93《水利水电工程施工测量规范》。

5)dl/t5135-20xx《水利水电工程爆破施工技术规范》。

6)工程施工合同文件、质量监理合同文件。

(2)本细则适用于xxx引水隧洞及洞室工程的开挖、支护、灌浆等工程项目。水工隧洞永久混泥土衬砌工程及灌浆工程,还应依据其他相关规定执行。

2施工准备工作

(1)施工单位应在现场施工测量施测14天前,将有关施工测量技术方案报监理部批准,其内容应包括:1)贯通测量技术设计书(应包括:技术设计方案、施测要求、汁算方法和操作规程)。

2)观测仪器、设备的配置及技术参数。

3)测量专业人员设置及其资历。

(2)隧洞平面与高程控制网完成后,施工单位应向监理部报送以下成果和资料。

1)测量仪器率定校正资料。

2)施工控制网与勘测设计阶段控制网连接图。

3)洞口与地面控制点联测的平差资料及进洞关系平面图。

4)控制网测量平差计算成果。

5)技术总结报告。

(3)隧洞工程开工14天前,施工单位应根据设计图纸、合同技术规范和有关施工规程规范,结合地形、地质资料和施工条件编制施工组织设计报送监理部批准。施工组织设计应包括下述主要内容:

1)工程概况。

2)施工开挖布置图。

3)施工进度计划。

4)劳动力、材料和设备(包括辅助工程设备与设施)配

置计划。

5)开挖爆破技术和方法。

6)出渣和弃渣措施。

7)灌浆施工措施。

8)通风、散烟和除尘措施。

9)供电、照明和通讯、信号措施。

10)通风、供水与排水措施。

11)安全防护与环境保护措施。

12)可能遇到的特殊地层开挖和其他特殊施工方法。

(4)隧洞工程开工7天前,施工单位应根据设计文件、地质条件、施工水平,完成必须的钻爆试验和设计,并将开挖爆破设计报送监理

部批准。设计报告应包括下述内容。

1)掏槽方式。

2)炮孔布置、孔径、孔深、方向和数量。

3)装药量、装药结构和炮孔堵塞方式。

4)采用的起爆雷管类型和起爆网路设计。

5)循环开挖进尺和单耗药量。

6)预裂或光面爆破等控制爆破参数与作业方式。

7)爆破安全操作规程。

(5)实施锚、喷支护作业7天前,施工单位应根据设计要求,结合围岩特征和施工方法,编制作业计划报送监理

部批准。作业计划内容应包括:

1)锚杆材料、参数及布置。

2)2)锚杆注浆材料、性能和配合比。

3)锚杆施工作业要求。

4)喷射混凝土材料、性能和配合比。

5)喷射混凝土施工工艺。

6)钢筋网的布设和要求。

7)锚、喷施工设备及性能。

8)锚杆施工质量控制方法和措施(包括检测方法和设备)。

9)喷射混凝土质量控制方法和措施(包括检测方法和设备)。

(6)水泥灌浆作业开工14天前,施工单位应根据设计要求和地质条件、施工条件和施工水平,编制施工组织设计报送监理部批准。

施工组织设计内容应包括:

1)灌浆施工布置图。

2)施工进度计划。

3)制浆工艺及设备。

4)灌浆材料和制浆要求。

5)灌浆方法、工序、工艺、设备及计量控制方法。

6)灌浆压力。

7)质量控制和检测措施。

8)安全作业与环境保护措施。

(7)隧洞工程开工14同文件规定,结合开挖方法和地质条件,编制围岩变形观测措施计划,报送监理部批准。措施计划内容应包括:

1)观测布置图。

2)观测内容及技术要求。

3)观测仪器、设备及其性能。

4)观测仪器、设备埋没和保护措施。

5)观测方法和措施。

6)观测资料整理、分析预报方法。

7)观测专业人员设置及资质。

8)安全作业措施。

(8)隧洞工程开挖通过稳定性差或其他特殊地层7天前,施工单位应根据设计文件、技术规范,结合现场地质条件和施工水平编制补充

施工作业措施计划报送监理部批准。措施计划应包括:

1)地质条件及围岩稳定性评价。

2)可能发生的不良影响及其预处理措施。

3)特殊的开挖和爆破方法。

4)特别支护措施。

5)材料和设备配置。

6)安全防范和应急措施。

7)施工进度计划。

(9)上述报送文件连同总监意见单均一式4份,经施工单位项目经理(或其授权代表)签署并加盖公章后报送。同时监理部将施工单位报送的文件及其批复报送指挥部。监理部审阅后限时返回审签意见单一份,原文件不退回。审签意见包括“同意”、“按意见修改后执行”、“已审阅”及“修改后重新报送”4种。

(10)除非施工单位接到的审签意见单,审签意见为“修改后重新报送”,否则施工单位可即时向监理部申请开工许可证。监理部将于收到施工单位申请后24小时内开出相应工程项目的开工许可证。

(11)如果施工单位未能按期向监理部报送上述文件,因此而造成施工工期延误和其他损失,均由施工单位承担合同责任。若施工单位在限期内未收到监理部应退回的审签意见单或批复文件,可视为已报经审阅。监理工程师论坛

/

(12)除非已另行报经监理工程师特别许可,否则应在洞室开挖报经质量检测合格并完成必须的地质编录后,方可进行相应部位锚喷支护

篇二:基于水利工程隧洞施工测量的分析

基于水利工程隧洞施工测量的分析
