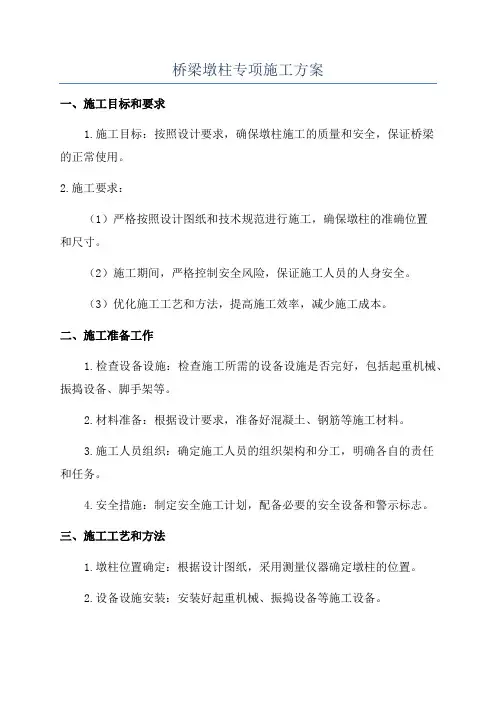

桥梁墩柱专项施工方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录

1 工程概况 (1)

1.1编制依据 (1)

1.2工程内容 (1)

2 施工组织 (1)

2.1项目组织机构及人员准备情况 (1)

2.2设备材料准备情况 (1)

2.3具体施工组织 (1)

2.4施工安排 (2)

3 墩柱施工方案 (2)

3.1施工工艺流程图 (2)

3.2施工准备工作 (3)

3.3桥墩施工方案 (4)

3.3.1支架及工作平台 (4)

3.3.2钢筋绑扎 (5)

3.3.3模板施工 (6)

3.3.4混凝土浇筑 (7)

3.3.5混凝土养生 (8)

4 工程质量检验标准 (8)

5 质量保证体系及质量保证措施 (9)

5.1质量保证体系 (9)

5.2质量管理措施 (10)

5.3分项、分部工程质量保证措施 (10)

5.4混凝土浇注质量控制措施 (10)

5.5钢筋加工及安装的质量控制措施 (11)

5.6防止质量通病的关键技术措施 (12)

6 安全保证措施 (13)

6.1安全管理制度措施 (13)

6.2安全管理组织措施 (14)

6.3施工机械作业安全措施 (14)

6.4用电作业安全措施 (15)

6.5支架施工安全措施 (15)

6.6高空作业安全措施 (16)

7 环境保护的主要措施 (16)

7.1生活环境保护措施 (16)

7.2生态保护措施 (16)

8 文明施工管理措施 (17)

8.1加强施工平面规划与管理 (17)

8.2加强施工组织 (17)

8.3规范施工操作 (18)

8.4作好安全警示牌 (18)

8.5现场材料条理堆放 (18)

8.6机械设备集中停放 (18)

8.7作好现场宣传教育 (18)

1 工程概况

1.1编制依据

(1)根据宜宾至彝良高速公路(绥庆互通至赵场互通段)施工图设计文件;(2)公路桥涵施工技术规范JTG/T F50-2011

(3)公路工程质量检验评定标准JTG F80/1-2004

(4)公路工程技术标准JTG B01-2003

1.2工程内容

本分项工程为宜宾至彝良高速公路(四川境)绥庆互通至赵场互通段桥梁工程范围内的墩柱工程(石梁坳大桥单独编写施工方案)。

本段共计17个园墩柱,直径1.6米墩柱7个,直径1.4米墩柱4个,直径1.2米墩柱4个,墩柱高度3m—20m。

2 施工组织

2.1项目组织机构及人员准备情况

主要施工及技术人员:

墩柱由专业施工班组进行施工,施工管理人员必须具有类似桥梁工程管理经验,现场设置施工负责人、技术负责人、质检负责人、安全负责人、试验负责人及材料设备负责人等主要机构。

计划安排5个施工班组,每个班组计划48人,其中钢筋工人数20人,砼工8人,模板工20人,机械班8人,电工班2人。

其中:月江互通6座桥计划安排2个班组;朝地湾大桥、大田湾大桥、柏树林中桥、河坝头小桥计划安排1个班组;倒马坎桥、棚子坡中桥、董家坝1、2号中桥计划安排1个班组;碾子湾大桥、胜天互通3桥、棬子湾大桥计划安排1个班组;

2.2设备材料准备情况

根据墩柱工程数量及施工进度计划安排,配备技术先进、种类齐全的施工机械设备,做到配套合理、满足工程进度和质量标准的要求。并考虑设备完好率和雨季、夜间施工等不利因素影响而需增加的设备数量,

设备进场情况详见后附表:《墩柱施工主要机械设备表》。

主要材料质量控制施工中将严格自购材料的质量,制定自购材料质量保证措施,把好材料采购关,强化材料检验。材料进入施工现场前,将进行严格的自检工作,并经监理工程师确认合格后方可投入使用。

本分项工程墩柱主体采用C40、C30砼,砼采用自建搅拌站生产砼。材料各项指标以及生产能力均能满足施工质量及进度要求,各种原材料指标的检查频率按监理细则实施,经监理抽检合格;指标的允许偏差值详见附件中的检验报告。

墩柱施工主要机械设备表

2.3具体施工组织

本工程根据箱梁施工顺序安排墩柱施工。墩柱分为三种类型。均考虑采用大面积定型钢模板,共准备5套模板,墩帽分别加工,下口模板共用一套。

本工程施工时均采用一次浇筑,砼为自拌砼。地势条件较好的桥墩采用砼运

输车配送、25T汽车吊吊运料斗灌注。部分桥墩采用泵车灌注。为方便施工,用钢管脚手架搭立施工工作平台及人员上下通道。施工顺序紧跟承台施工。

根据墩柱的不同形式、不同高度分别安排施工,本工程墩柱一次装模一次浇注。

2.4施工安排

1、本工程项目桥梁墩柱数量较多,且位置分散较远。根据下部的承台基础完成情况安排墩柱施工。

2、墩柱施工原则上采用下列顺序:

桥墩根据桥梁的桩基承台进度情况安排施工,合理安排工序,将同一施工联内的桥墩优先施工。

3 墩柱施工方案

3.1施工工艺流程图

墩柱具体施工工艺如下:

图:墩柱施工工艺流程图

3.2施工准备工作

工程技术人员对施工图纸进行复核计算(包括墩柱中心桩位、高程和坐标)。经审核无误后才进行现场施工。

墩柱施工场地的四周应平整压实,合理堆放材料和机具,确保大型起重、砼泵车及运输机械的停放。墩柱施工前清理墩柱范围内承台混凝土表面并进行凿毛处理,调直承台预留钢筋。

利用全站仪准确定出墩柱的中心标高、中轴线、四周边线及支立模板边线,
