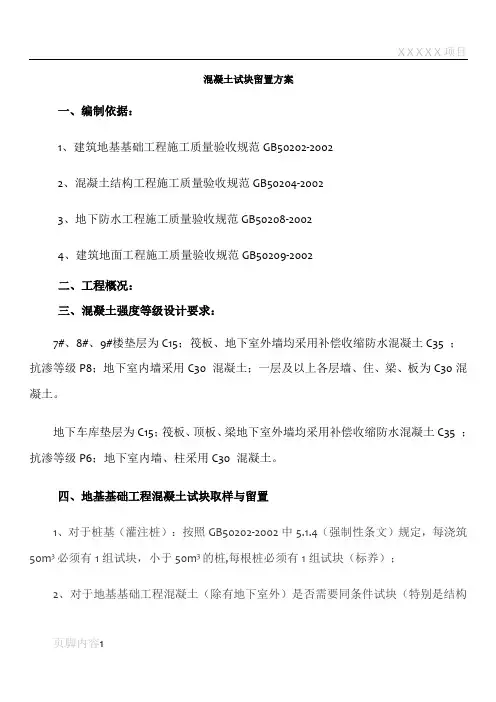

混凝土试块留置方案一、编制依据:1、建筑地基基础工程施工质量验收规范GB50202-20022、混凝土结构工程施工质量验收规范GB50204-20023、地下防水工程施工质量验收规范GB50208-20024、建筑地面工程施工质量验收规范GB50209-2002二、工程概况:三、混凝土强度等级设计要求:7#、8#、9#楼垫层为C15;筏板、地下室外墙均采用补偿收缩防水混凝土C35 ;抗渗等级P8;地下室内墙采用C30 混凝土;一层及以上各层墙、住、梁、板为C30混凝土。

地下车库垫层为C15;筏板、顶板、梁地下室外墙均采用补偿收缩防水混凝土C35 ;抗渗等级P6;地下室内墙、柱采用C30 混凝土。

四、地基基础工程混凝土试块取样与留置1、对于桩基(灌注桩):按照GB50202-2002中5.1.4(强制性条文)规定,每浇筑50m3必须有1组试块,小于50m3的桩,每根桩必须有1组试块(标养);2、对于地基基础工程混凝土(除有地下室外)是否需要同条件试块(特别是结构实体检验同条件试块)目前尚无定论,在正式施工前与监理方共同协商确定是否留置同条件试块.五、混凝土结构工程混凝土试块取样与留置混凝土试块应在混凝土浇筑地点随机取样(一)、标准养护试块取样与留置应符合下列规定:1、每工作班拌制的同一配合比的混凝土不足100㎡时,取样不得少于一次;2、每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;3、当一次连续浇筑超过1000㎡时,同一配合比的混凝土每200㎡取样不得少于一次;4、每一楼层、同一配合比的混凝土,取样不得少于一次;5、每次取样应至少留置一组(一组为3个立方体试块)标准养护试块。

(注:混凝土实际留置方量还需结合工程实际使用的搅拌机械设备的型号大小而定)(二)、同条件养护试块取样与留置原则1、结构实体同条件试块(混凝土结构验收的重要依据):(1)、同条件养护试件所对应的结构构件或结构部位,应由监理(建设)、施工等各方共同选定;(2)、根据既体现结构重要部位又适度控制实体检验数量的原则,重要部位建议如下:竖向构件中的墙、柱、核心筒,水平构件中跨度≥8m的梁、跨度≥5m的单向板、跨度≥6m的双向板、预应力混凝土梁、跨度≥2m的悬挑梁板,若有工程不满足上述条件,则应按规范“同一强度等级的同条件养护试件不宜少于10组,且不应少于3组”,项目在具体实施中可以此为依据与监理协商确定。

砼试块留置方案(包含后浇带试块留置)

砼试块留置方案(包含后浇带试块留置)

*****学院新建住房工程混凝土试块留置方案编制人:审批人:审核人:2015年11月25日*****建工集团有限公司一、工程概况工程名称:*****学院新建住房工程工程地点:湖北省武汉市*******122号*****学院新建住房项目总建筑面积约为81744.63平方米,其中地上部分57427.63平方米,共有6栋单体,层高16~31层,塔楼均为钢筋混凝土剪力墙结构。

地下部分24317.0平方米,2层地下室,局部1层地下室。

建筑防水等级Ⅰ级。

地下一层抗震等级为三级,地下二层抗震等级为四级,结构类型为框架结构。

基础类型为桩基础,设计等级为甲级。

建筑结构安全等级为二级。

二、编制依据《混凝土结构工程施工质量验收规范》——GB50204-2015《混凝土强度检验评定标准》——GB50107-2010军事经济学院新建住房工程结构图纸三、本工程结构混凝土强度等级划分1、纯二层地下室部分地下室承台、底板、结构柱、侧壁、一层梁板、地下室顶板混凝土强度等级均为C35。

其中地下二层混凝土侧壁抗渗等级为P8,地下一层混凝土侧壁抗渗等级为P6。

2、塔楼部分1#楼:地下室一层,塔楼16层。

负一层侧壁抗渗等级P6。

2#楼:地下室一层,塔楼27层。

负一层侧壁抗渗等级P6。

3#楼:地下室一层,塔楼28层。

负一层侧壁抗渗等级P6。

4#楼:地下室二层,塔楼27层。

负二层侧壁抗渗等级P8,负一层侧壁抗渗等级P6。

5#楼:地下室二层,塔楼31层。

负二层侧壁抗渗等级P8,负一层侧壁抗渗等级P6。

6#楼:地下室二层,塔楼31层。

负二层侧壁抗渗等级P8,负一层侧壁抗渗等级P6。

四、试块留置及养护根据《混凝土结构工程质量验收规范》GB50204-2015中规定“每次取样应至少留置一组标准养护试块”,所以根据图纸及现场进度需要我方提出以下试块留置办法:4.1标准养护试块的留置和养护以后浇带为界限,每次浇筑一个或几个施工区域,都需留置标准养护试块,取样与试块留置应符合以下规定:①每拌制100盘且不超过100m³的同配合比混凝土,取样不得少于一次;②同一配合比的混凝土不足100盘时,取样不得少于一次;③当一次连续浇筑超过1000m ³时,同一配合比的混凝土每200m³取样不得少于一次;④每一楼层、同一配合比的混凝土,取样不得少于一次;⑤每次取样应至少留置一组标准养护试块。

混凝土试块留置方案和试验计划

混凝土试块留置方案和试验计划

混凝土试块留置方案和试验计划范本1:混凝土试块留置方案1.0 方案背景1.1 目的1.2 相关方案和标准2.0 方案说明2.1 试块留置区域选择和准备2.1.1 地理条件分析2.1.2 地质勘探和土壤测试结果2.1.3 试块留置区域的选取原则2.1.4 试块留置区域的准备工作2.2 试块留置设备和材料2.2.1 留置箱和支撑架2.2.2 覆盖材料2.2.3 定位和标记工具2.3 试块安置和保护2.3.1 试块的摆放和固定2.3.2 试块的防护措施2.3.3 定期检查和维护3.0 质量控制措施3.1 混凝土试块制备要求和程序3.1.1 试块制备材料和设备3.1.2 试块制备步骤和注意事项3.2 试块留置过程监控3.2.1 监控参数和指标3.2.2 数据记录和报告4.0 安全和环境保护4.1 安全考虑和措施4.1.1 人员安全4.1.2 设备安全4.1.3 现场安全环境4.2 环境保护4.2.1 水土保护4.2.2 噪音和震动控制4.2.3 废弃物处理5.0 附录5.1 相关图表和表格5.2 相关资料和文件6.0 法律名词及注释6.1 法律名词解释6.2 相关法律法规引用本文档涉及附件:相关图表和表格、相关资料和文件。

本文所涉及的法律名词及注释:1. 混凝土:指用水泥、沙子、石子和水等原材料经过混凝土配合比设计,经过搅拌、制备、养护等工艺后,具有一定强度和耐久性的人工制品。

2. 试块:指用于进行混凝土强度试验的小块混凝土样品。

范本2:混凝土试验计划1.0 试验背景1.1 目的1.2 试验范围和对象2.0 试验准备2.1 混凝土样品采集和制备2.1.1 试样采集位置和数量 2.1.2 试样制备方法和要求 2.1.3 试样标识和记录2.2 试验设备和仪器2.2.1 试验机2.2.2 硬度计2.2.3 天平和容量瓶2.3 试验环境和条件2.3.1 温度和湿度要求2.3.2 养护条件和期限3.0 试验计划3.1 强度试验3.1.1 压缩强度试验3.1.2 抗折强度试验3.1.3 抗拉强度试验3.2 密度试验3.2.1 干密度试验3.2.2 饱和密度试验4.0 数据处理和分析4.1 强度数据处理4.1.1 数据记录和整理4.1.2 强度计算公式和方法4.2 密度数据处理4.2.1 数据记录和整理4.2.2 密度计算公式和方法5.0 结果和报告编写5.1 结果汇总和展示5.2 报告内容和格式要求6.0 安全和环境保护6.1 安全考虑和措施6.1.1 试验人员的安全6.1.2 试验设备的安全使用6.2 环境保护6.2.1 废液处理6.2.2 废弃物处理7.0 附录7.1 试验数据记录表7.2 相关图表和表格8.0 法律名词及注释8.1 法律名词解释8.2 相关法律法规引用本文档涉及附件:试验数据记录表、相关图表和表格。

混凝土试件留置方案

混凝土试件留置方案

混凝土试件留置方案一、背景和目的:混凝土试件是混凝土工程质量检验的重要依据,通过试件的浇筑、养护和测试,可以评估混凝土的强度、抗压性能和耐久性等指标。

为确保试件能够准确反映实际工程质量,需要制定合理的试件留置方案。

本方案旨在确保试件的养护条件,保证试件浇筑、养护和实验过程的可靠性和可重复性。

二、试件浇筑和养护:1.试件浇筑时,应使用专用的混凝土搅拌设备,确保混凝土的均匀性和一致性。

浇筑过程中应采取振捣等措施,以确保混凝土的致密性和完整性。

2.试件浇筑后,应立即进行养护。

浇筑后的试件应立即覆盖保护层,以防止试件表面水分的挥发和温度的变化。

在首次覆盖保护层时,应注意避免保护层压实试件表面,以免影响试件的强度。

3.养护期间应定期对试件进行保养。

保养措施包括:定期喷水保湿、加盖湿布、使用保湿药剂等。

保养期间,禁止在试件上进行任何活动,以免影响试件的强度和表面质量。

4.试件的养护时间不少于28天。

在此期间,试件应保持在恒定的温度和湿度条件下,以确保试件强度的正常发展。

三、试件质量检测:1.在试件养护期满后,应按照相应的标准进行试件质量检测。

质量检测包括试件的尺寸测量、外观检查和试件强度的测定等。

2.试件尺寸测量时,应使用精确的测量工具,确保测量结果的准确性。

对于不符合规定要求的试件,应及时予以标记和报废。

3.试件外观检查时,应注意观察试件是否存在裂缝、脱皮、异物等缺陷。

对于有明显缺陷的试件,应予以标记和报废。

4.试件强度测定时,应按照标准的试验方法进行。

试件应均匀加载,确保加载的顺序和速度的一致性。

测定结果应符合设计要求和相关标准的规定。

5.试件检测完成后,应及时对试件进行记录和归档。

对于合格的试件,应标明试件编号和检测结果,以备后续的查验和参考。

四、试件留置保管:1.试件在检测后应及时进行保管,避免试件的二次破坏和表面质量的损坏。

试件应放置在专用的试件保管架上,保证试件的垂直放置、井然有序。

2.试件保管的环境条件应符合标准的要求。

施工现场混凝土试块留置方案

施工现场混凝土试块留置方案

施工现场混凝土试块留置方案一、背景混凝土试块是在混凝土配制过程中,对原材料进行充分混合后浇筑成型的试块,通过试块的强度测试可以评估混凝土的质量和性能。

在施工现场,为了及时掌握混凝土强度的发展情况,进行施工质量控制,通常需要在混凝土浇筑后取制一定数量的试块进行强度测试。

本方案旨在规范施工现场混凝土试块的留置管理及后续处理工作。

二、试块留置原则1.试块的留置应符合相关技术规范和监理要求,确保试块的质量可靠、获取数据的准确性。

2.试块的留置应合理,便于采样、保护和管理,同时不影响正常施工进度。

3.试块的留置应具备监测混凝土强度发展过程的能力,并能及时提供有效的试块强度数据。

1.留置位置选择根据现场的具体情况,应选择试块的留置位置。

一般应选择平整、无浸水和遮阳的干燥场地,避免直接受到阳光照射和雨水浸泡。

留置位置应远离施工区域,避免受到机械碾压和其他物体的冲击。

2.试块的采样与制作混凝土浇筑后,应按照设计或者规范要求,采用随机取样方法,从混凝土浇筑点周边取得试块样本。

每次采样不少于3个,确保样本的代表性。

采样完毕后,将试块制作模具与试块抹平器清洗,确保无杂质和粘附物。

3.试块的标识与保护每个试块在制作完毕后,应立即按照相关要求进行标识,标明取样的日期、时间、位置等信息。

标识完成后,应将试块放置在制作好的模具内,对其进行加压抹光处理,并用聚乙烯薄膜进行保护,避免试块水分流失。

4.试块的留置时间与管理试块的留置时间应根据设计要求和监理要求确定,一般为7天和28天。

期间应按照相关规定,对试块进行定期巡检和记录,确保试块的完整和保护措施的有效性。

试块的留置期满后,应将试块送往实验室进行强度测试,获取试块的具体强度数据。

四、试块留置管理要点1.混凝土浇筑后,应立即进行试块的采样和制作,确保试块留置过程能够真实反映混凝土强度的发展。

2.试块的留置位置应选择合适的场地,确保试块的质量和留置安全。

3.试块的标识应准确清晰,方便后续查询和管理。

施工现场混凝土试块留置方案

施工现场混凝土试块留置方案

施工现场混凝土试块留置方案一、背景介绍在工程施工中,为了确保混凝土的质量,常常需要对施工现场的混凝土进行试验,以确定其强度和耐久性。

试块留置是指将混凝土取样制作成试块,一段时间后进行试验。

本方案主要针对施工现场混凝土试块的留置进行规划和管理。

二、留置时间确认混凝土试块留置时间应根据工程的具体要求和试验标准来确定。

一般情况下,留置时间为7天和28天。

在试验之前,需明确试验所需时间,并将其纳入施工计划中。

同时,根据试验结果的需要,可以将留置时间延长或缩短。

三、试块标识为了确保留置试块的可追溯性,每个试块都应标有明确的标识。

标识应包括施工工地的名称、试块所属的工程部位、取样日期、试块编号等信息。

标识应使用永久性的颜料或铭牌,确保标识不会被混凝土试块湿度或时间的影响而褪色。

四、试块制作和保养1.取样:在施工现场选择典型的混凝土样品进行取样。

在取样过程中,应确保样品是代表性的,并且不受外界因素的影响。

2.制作:将取样得到的混凝土均匀分装到试块模具中,并进行必要的振实处理,以确保试块的密实性。

3.养护:试块制作后,需要进行养护以促进混凝土的强度发展。

在养护过程中,应注意避免试块受到过多的干燥、温度波动和物理损害。

可利用湿布和保温设备等手段进行养护。

五、试块留置管理1.存放位置:试块应存放在干燥、通风、不受外部冲击的地方。

试块储存区域应离混凝土浇注现场远离,以避免试块受到施工活动的干扰。

2.试块记录:建立试块留置记录,包括试块编号、试块标识、留置时间、试验日期等信息。

记录应详细、准确,并及时更新。

3.试块检查:对留置的试块进行定期检查,确保试块无损坏、变形等情况。

如发现异常,应立即记录并采取相应的整改措施。

4.试块保留:试块留置时间到达后,应按照试验所需的样品数量进行保留。

保留样品应采用完整块状,并妥善保管,以备以后进行重复试验或争议解决。

六、风险控制在试块留置过程中,可能会存在一些风险,如试块损坏、试验延误等。

混凝土试块留置及养护施工方案

混凝土试块留置及养护施工方案

混凝土试块留置及养护施工方案一、试块留置方案1.选择合适的留置地点:试块应留置在干燥、平坦、无影响养护条件的地面上,距离原混凝土施工现场尽可能近,方便监测和采样。

2.建立试块基座:在留置地点上,垫设厚度为50mm的混凝土底基,即试块基座,以保证试块的稳定性。

3.试块放置和标识:将试块整齐放置于试块基座上,试块之间保持一定的间距,便于观察及测量。

同时,在试块上刻上标识编号,以便后续跟踪和记录。

4.试块表面保护:为了防止试块表面受到外界环境的影响,应对试块进行适当的保护。

可以使用塑料袋或胶布将试块包裹起来,避免水分的渗入和蒸发。

5.试块记录:在试块留置现场,建立试块记录表格,记录每块试块的编号、尺寸、留置时间等信息,便于后续的监测和分析。

二、试块养护方案试块养护是为了保证试块的充分强度发挥,以获得准确的混凝土质量信息。

以下是试块养护的一般方案:1.初始养护期(水养护):试块刚制作出来后,应立即进行水养护。

将试块放入水中,浸泡于水中的时间不少于24小时。

养护水温应接近混凝土施工现场的实际情况。

2.湿养护:初始养护期结束后,试块应进行湿养护。

将试块放置于湿润的环境中,并保持湿润状态。

湿润方式可以采用水膜养护、循环喷水养护等方法。

湿养护的时间一般为7天。

3.常温养护:湿养护结束后,试块可以进行常温养护。

试块放置在室温下,保持相对稳定的温度和湿度,以保证混凝土的逐渐水化硬化。

常温养护时间一般为28天。

4.特殊情况下的养护方案:在温度较高或较低的环境中施工时,需要进行相应的特殊养护。

例如,在高温季节施工时,可以进行湿养护并覆盖遮阳网等降低温度的措施;在冷季节施工时,可以采用加热设备或保温罩等保持试块温度的措施。

5.养护记录和检测:在试块养护过程中,需要定期记录试块的养护情况,包括温度、湿度等数据。

同时,还需要按照规定的时间对试块进行强度检测,以了解混凝土的强度发展情况。

以上是混凝土试块留置及养护的施工方案,通过合理的试块留置和科学的养护,可以获得准确的混凝土质量信息。

混凝土同条件试块留置方案

混凝土同条件试块留置方案

一、编制说明二、编制依据三、工程概况四、同条件养护试件留置部位五、同条件混凝土试件的留置及养护六、同条件混凝土试件的送检一、编制说明本施工方案是项目部结合施工图,现场实际情况及规范要求进行编制,作为指导混凝土同条件试件的留设、试验的依据,将在报监理、甲方审核后予以实施。

二、编制依据《天汇龙城二期(H地块)项目混凝土同条件试件留置方案》依据以下文件编制:1、武汉时代建筑设计有限公司设计的《天汇龙城二期(H地块)项目》全套施工图。

2、《混凝土结构工程施工质量验收规范》(GB50204—2015)3、《混凝土的强度检验评定标准》(GB50107—2010)4、《混凝土质量控制标准》(GB50164—2011)5、《普通混凝土力学性能试验方法标准》GB/T50081—20166、《建筑工程施工质量验收统一标准》GB50300—2013三、工程概况:天汇龙城二期(H地块)为1#楼框架剪力墙/框架结构10—30层;2#楼框架剪力墙/框架结构10—17层;5#楼框架剪力墙/框架结构10—30层;6#楼框架剪力墙/框架结构10—17层;开闭所、环卫工人休息室及垃圾中转站框架结构1层,2#门楼钢框架1层,地上不计容量景观架空层建筑面积347。

53平方米,地下车库及设备管理用房建筑面积31801。

81㎡,总建筑面积86894。

65m2。

本工程1#楼、2#楼±0.000标高相当于绝对标高36.100m,5#楼、6#楼±0.000标高相当于绝对标高34.500m,垃圾运转站及环卫工人休息站首层绝对标高为34.90m.本工程1#楼主楼基础为钻孔灌注桩+筏板+承台基础,基础混凝土标号为C40P8,负二层剪力墙、柱混凝土标号为C45,其中外墙体混凝土标号为C45P8,负一层梁、板混凝土标号为C40,负一层墙柱混凝土标号为C45,其中外墙体标号为C45P6,地下室顶板混凝土标号为C40P6。

○,1~错误!轴高层主楼结构构件混凝土强度等级表:○,1~错误!轴/错误!~错误!轴高层主楼结构构件混凝土强度等级表:独立裙楼结构构件混凝土强度等级表:本工程2#楼主楼基础为钻孔灌注桩+筏板+承台基础,基础混凝土标号为C40P8,负二层剪力墙、柱混凝土标号为C45,其中外墙体混凝土标号为C45P8,负一层梁、板混凝土标号为C40,负一层墙柱混凝土标号为C45,其中外墙体标号为C45P6,地下室顶板混凝土标号为C40P6。

混凝土试件留置方案

混凝土试件留置方案

XX工程项目混凝土试件留置方案一、工程总体概况XX二期34#-39#、46#、49#、50#及44#部分车库各栋概况表2、建筑设计简介(如上表)3、结构设计简介二、编制依据:《建筑工程施工质量验收统一标准》GB50300-2013《建筑地基基础工程施工质量验收规范》GB50202-2002《砌体结构工程施工质量验收规范》GB50203-2011《砼结构工程施工质量验收规范》GB50204-2002(2010年版)《屋面工程质量验收规范》GB50207-2012《地下防水工程质量验收规范》GB50208-2011《建筑地面工程施工质量验收规范》GB50209-2010《建筑装饰装修工程质量验收规范》GB50210-2001《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002《建筑电气工程施工质量验收规范》GB50303-2002《建筑节能工程施工质量验收规范》GB50411-2007《建筑地基基础工程施工质量验收规范》DBJ-50-125-2011《建筑基柱检测技术规范》JGJ106-2014《砼结构施工图平法图集》11G101-1,11G101-3。

根据现行施工验收规范结合本工程实际情况对各栋的原材料、现场取样试件、各项实体检测及功能测试进行划分三、砼结构工程现场取样1、取样依据:根据《砼结构工程施工质量验收规范》GB50204-2002(2010年版)2、取样标准:(1)按每层地面工程不少于1组,当每层建筑面积≥1000m2各增加1组试件。

混凝土配合比变更时,也应单独制作试件。

每拌制100盘且不超过100m3的同配合比的混凝土,其取样不少于1次;每工作班拌制的同配合比的混凝土不足100盘,其取样不得少于于1次;(2)建筑工程构件混凝土试块,由专职取样员在监理员的见证下,在混凝土浇筑地点随机抽样,取样与试件留置符合下规定:(3)同一现浇楼层同配合比的混凝土其取样不少于1次;(4)同一单位工程每一验收项目中同配合比混凝土其取样不得少于一次。

混凝土试块留置专项方案

混凝土试块留置专项方案

一、编制依据1. 《建筑工程施工质量验收统一标准》(GB 50300-2013)2. 《混凝土结构工程施工质量验收规范》(GB 50204-2015)3. 《混凝土试块留置与养护技术规程》(JGJ 55-2011)4. 《混凝土外加剂应用技术规范》(GB 50119-2013)二、工程概况本工程位于XX市XX区,总建筑面积XX万平方米,包括住宅、商业、办公等多种功能。

混凝土结构为主要承重结构形式,为确保工程质量,特制定本混凝土试块留置专项方案。

三、试块留置原则1. 按照施工图纸要求,根据工程结构特点、混凝土配合比及施工工艺,合理确定试块留置数量和部位。

2. 每一批次混凝土浇筑前,应进行试块留置,确保每批混凝土质量符合设计要求。

3. 试块留置应随机进行,不得故意选取特定部位留置。

4. 试块留置应遵守相关规范要求,确保试块质量。

四、试块留置方法1. 标准养护试块:每拌制100盘且不超过100m3的同配合比的混凝土,取样不得少于一次;每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少于一次。

2. 同条件养护试块:每组3块(100mm×100mm×100mm),每组试块应在混凝土浇筑现场随机取样,并放置在相同条件下养护。

3. 抗渗试块:每组6块(185mm×175mm×150mm),同一混凝土强度等级、抗渗等级、同一配合比,生产工艺基本相同,每单位工程不得少于两组抗渗试块(每组6个试块)。

4. 拆模试块:每组3块(100mm×100mm×100mm),每次按浇筑部位留置一组。

五、试块养护1. 标准养护:将试块放入标准养护箱进行28天标准养护。

2. 同条件养护:将试块放置在靠近相应结构构件或结构部位的适当位置,并采取相同的养护方法。

3. 养护期间,应保持试块湿润,防止试块表面干燥。

混凝土试件留置专项方案

混凝土试件留置专项方案

混凝土试件留置专项方案一、前言混凝土试件留置是指在混凝土浇筑完成后,将一定数量的混凝土试件保留在原位,待其达到设计强度后进行试验,以评估混凝土的强度和质量。

混凝土试件留置的专项方案是保证试件留置过程规范、科学、可行性的重要文件。

本方案旨在指导混凝土试件留置的过程和试验方法。

二、试件留置数量试件留置数量应根据实际情况确定,通常应保留不少于每批次混凝土浇筑的2%作为试验用。

具体留置数量根据工程的重要性、结构形式、混凝土配合比等因素进行评估确定。

每个留置批次中应至少包含3个试件。

三、试件留置过程1.试件留置时机:混凝土浇筑完成后,应立即进行试件的留置。

试件留置时,应确保混凝土表面平整、无凸起或突出部分。

2.试件留置位置:试件留置应选择靠近浇筑区域的位置,以保证试件接受相同的养护条件。

试件留置位置应远离人车活动区域和可能产生振动的设备。

3.试件留置标识:试件留置位置应在试件留置前进行标识,标识应清晰、易于辨认。

标识上应包含试件编号、浇筑批次、浇筑日期等信息。

4.留置条件:试件留置期间应尽量保持试件周围温度稳定。

可通过覆盖着湿润的布料或塑料薄膜来保持试件的湿润状态。

试件留置期间,应避免强烈的阳光直射和强风刮吹。

如遇降雨,应及时采取措施以防止试件受雨水浸泡。

5.留置期限:试件的留置期限应根据设计要求和试件的尺寸、强度等因素确定。

通常试件的留置期限为28天。

但对于一些特殊的结构,例如早期开模、混凝土强度要求较高的情况,留置期限可相应缩短或延长。

四、试件试验试件留置期满后,应进行试件试验以评估混凝土的强度和质量。

试验宜在专业实验室或试验室中进行,以保证试验的准确性和可靠性。

试件试验结果应记录并归档,包括试件编号、试验日期、试验员、试验机型号、试件尺寸、试验结果等信息。

五、安全措施1.留置现场应设置明显的警示标志,提醒人员不得随意进入试件留置区域。

2.试件留置过程中,如遭遇恶劣天气或其他不利因素,应及时采取措施保证工作人员的安全。

混凝土同条件养护试件留置方案

混凝土同条件养护试件留置方案

目录一、工程概况------------------------------------------------------------------------- 1二、编制目的------------------------------------------------------------------------- 1三、本工程混凝土用料概况---------------------------------------------------- 1四、编制说明 ----------------------------------------------------------------------- 3五、留置方法 ----------------------------------------------------------------------- 3六、送检时间 ----------------------------------------------------------------------- 4七、留置数量及位置 ------------------------------------------------------------- 4八、质量保证措施----------------------------------------------------------------- 9一、工程概况工程名称:*******工程地址:*******建设单位:*******设计单位:*******监理单位:*******施工总承包单位:*******建筑面积:75677.85m2 建筑高程B3、B5座95.55,层数32层,B1、B2座98.45m,层数33层。

建筑最大高度B1、B2座100.25,B3、B5座97.35,B4座12.8米,B6座8.35米。

总建筑面积约为:75677.85㎡,其中地上计容面积约65075.06 万㎡,地下室面积10602.79 ㎡,结构设计使用年限为50年二、编制目的为做好本工程混凝土试件的同条件养护工作,使工程顺利完成合同约定的质量目标,针对本工程情况,根据《混凝土结构工程施工质量验收规范》GB5024-2015,编制了本工程项目《混凝土同条件养护试件留置方案》。

混凝土试块留置方案

混凝土试块留置方案

混凝土试块留置方案目录第一章工程概况 (1)第二章主体结构混凝土强度等级 (2)第三章编制依据 (3)第四章试件的取样 (4)第五章混凝土试件的见证及送检 (6)第六章混凝土试块见证、取样管理制度 (7)第七章绿色施工措施 (8)混凝土试块留置方案第一章工程概况建设规模总用地面积 86210. 72 平方米,总建筑面积68921.45 平方米,绿化率30.2%,配套建设给排水、电气、消防、绿化等工程。

施工总工期: 630 日历天。

混凝土设计等级C30-C40,方量约为30000立方。

第二章主体结构混凝土强度等级在建设过程中各部位混凝土强度等级如下表所示,特殊混凝土材料在表后进行补充。

地下室基础结构构件(基础、地下室底板、底板梁)的垫层为C15,厚度为100mm,每边外挑100mm。

地下室的防水等级为二级。

地下室防水抗渗构建必须采用防水抗渗混凝土,其抗渗等级为P6(0.6Mpa)。

地下室防水抗渗混凝土需掺用FQY镁质高性能混凝土抗裂剂,掺量和注意事项由外加剂供应单位提供或详产品说明,并符合国家有关标准。

地下室混凝土在施工中应采取有效降低混凝土水化热及体积变形,减少混凝土的收缩,防止出现裂缝。

混凝土采用商品混凝土,浇筑采用汽车泵及地泵+混凝土布料杆输送,人工振捣,浇水、薄膜覆盖养护。

第三章编制依据1、《建设工程质量管理条例》2、《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》3、《混凝土结构工程施工质量验收规范》(GB50204-2015)4、《混凝土结构设计规范》(GB50010-2010)5、《建筑工程施工质量验收统一标准》(GB50300-2013)6、《混凝土质量控制标准》(GB50164-2011)7、设计图纸第四章试件的取样1、留置组数:根据《混凝土结构工程施工质量验收规范》(GB50204-2015)要求,同一配合比混凝土留置组数为:每楼层同条件养护1组;用于拆模同条件养护正常季节施工二组,冬季施工三组;每楼层标准养护每拌制100盘且不超过100m3的同配合比的混凝土1组;每工作班拌制的同一配合比混凝土不足100盘时,取样一组;每一楼层、同一配合比的混凝土,取样不得少于一组。

混凝土试块留置方案完整版

混凝土试块留置方案完整版

*********项目混凝土试块留置方案编制人:审核人:审批人:*********建设集团有限公司2020年4 月一、编制依据1、******项目工程施工图纸2、《建设工程质量管理条例》3、《混凝土结构工程施工质量验收规范》(GB50204--2018)4、《工程建设标准强制性条文》5、《混凝土强度检验评定标准》(GBT50107-2010)6、《混凝土结构工程施工规范》( GB 50666-2017)7、《混凝土外加剂应用技术规程》(GB50119--2013)8、《混凝土泵送施工技术规程》(JGJ/T10-2011)9、《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》二、工程概况******项目位于***********路北侧。

4#楼为综合楼,地上二层框架结构,1~2#楼为地下1层地上25层住宅,3#楼为地下1层地上23层住宅,5-8#楼为地下1层地上26层住宅,9~13#楼为地下1层地上6层住宅,总建筑面积:123914.3平方米。

本工程由****投资建设,******公司设计,*****有限公司地质勘察,******工程监理有限公司监理,*******建设集团有限公司组织施工。

砼强度见以下表1~3#、5~8#楼4#、9~13#楼附属商业基础主体柱梁板均为C30。

圈梁、构造柱为C25。

三、施工混凝土试块管理保证体系现场混凝土试块管理是一项非常重要、严肃的技术工作,要求试验人员尽职尽责。

四、预控计划根据该工程的工程量,依据图纸要求,依照有关文件、法规及施工试验的规程、规范的要求,对现场的混凝土试验做出一个预控计划,以便有条不紊的做好试验工作,真正做到把好混凝土质量关。

1、做到见证取样工作该工程混凝土试块的制作在监理工程师的见证下进行,由施工人员在现场取样,并制作成型。

初凝后在混凝土试块表面作好标识,制作日期、混凝土强度等级、工程名称、施工部位等。

混凝土试块见证取样和送检次数,不得少于试验总数的30%,悬挑的重要部位增加见证取样的次数。

混凝土试块留置方案

混凝土试块留置方案

.........................................................................................................................................A 业务用房工程,建设地点位于广西 A 交汇处。

(1)、项目建造面积为 A 平方米,主楼为 A 层,局部 A 层,副楼则于西侧而建,为 6 层建造; 1 层地下室,面积约为 A 平方米;项目为框架结构;项目主要为建设单位的营业用房、培训及其他附属用房。

建造安全结构等级二级,屋面防水1 级;首层地面标高 0.000m 相当于绝对高程 Am,项目建造最高度点标高为 Am,室内地面采用地砖铺设,内墙面和天棚为涂料,外墙面为涂料,外窗采用铝合金窗(LOW-E 中空玻璃),首层层高4.5m、部份 4.2m,标准层高 3.9m,内墙设计采用 190、100 厚的 M7.5 砼小型空心砌块,外墙采用 200 厚 MU10 页岩烧结多孔砖砌筑。

(2)、除特殊注明外,素混凝土垫层混凝土强度等级为 C25。

未注明的次要构件如过梁、构造柱、圈梁、屋顶消防水池、设备基础等的混凝土强度等级为 C25。

地下室底板、外墙壁、地下室顶板、基础梁、电梯基坑、积水井壁: C30,抗渗等级 P6;基础承台 C30.(3)、工程的 1-10 轴结构的混凝土强度等级如下:屋面27.470 C30 C307 23.870 3500 C30 C306 20.070 3800 C30 C305 16.170 3900 C30 C304 12.270 3900 C35 C303 8.370 3900 C35 C302 4.170 4200 C40 C301 -0.330 4500 C40 (外墙 P6) C30 P6-1-5.4305100C40 (外墙 P6) C30 P6A 设集团有限公司(4)、工程的 11-24 轴结构的混凝土强度等级如下:构架机房屋顶机房屋面屋面1413121110987654321-1本项目的施工图所包含的内容及施工合同约定的内容。

混凝土试块留置方案

混凝土试块留置方案

混凝土试块留置方案一、同条件养护试块留置办法1、同条件养护试件设置方式同条件养护试件设置方式和取样数量,应符合下列要求:(1)同条件养护试件所对应的结构构件或结构部位,应由监理、施工等各方共同选定。

(2)同条件养护试件必须由取样员在相应结构构件或结构部位的砼中取样,并有监理方见证。

(3)同条件养护试件拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并应采取同样的养护方法,同条件试件养护过程,应做明显标识,注意试件的保护,避免遭到破坏或丢失。

2、根据工程层高、建筑高度、混凝土强度等级及结构部位的重要性。

同条件养护试块留置办法见下表,并且每种混凝土强度等级同条件养护试块留置组数不少于3组。

二、同条件养护试块制作养护办法1、同条件养护试件强度检验同条件养护试件在达到等效养护龄期时进行强度试验。

等效养护龄期根据同条件养护试件强度与在标准养护条件下28d龄期试件强度相等的原则确定。

2、养护龄期确定原则同条件自然养护试件的等效养护龄期及相应的试件强度代表值,宜根据当地的气温和养护条件,按下列规定确定:(1)等效养护龄期可按日平均温度逐日累计达到600℃•d时所对应的龄期,0℃及以下的龄期不计入;等效养护龄期不应小于14d,也不宜大于60d。

在养护期间,施工时有关责任人员应认真做好温度记录,并经监理签字确认。

(2)同条件养护试件的强度代表值应根据强度试验结果按现行国家标准《混凝土强度检验评定标准》GBJ107的规定确定后,乘折算系数取用;折算系数宜取为1.10,也可根据当地的试验统计结果作适当调整。

(3)人工加热养护的结构构件,其同条件养护试件的等效养护龄期可按结构构件的实际养护条件,由监理(建设)、施工等各方根据有关规定共同确定。

(4)本工程混凝土养护采用人工洒水养护(部分部位可采用蓄水养护),养护次数的根据是能保持混凝土处于湿润的状态来决定,洒水养护开始是于混凝土浇筑完毕后的12小时进行。

(5)试块养护时养护要求应与周边混凝土结构养护要求相同,不得特别照顾,并且养护时间不得少于14天。

混凝土试块留置及养护方案

混凝土试块留置及养护方案

混凝土试块留置及养护方案一、工程概况本工程为工程名称,位于工程地点。

建筑结构形式为结构形式,建筑面积为建筑面积。

混凝土强度等级涵盖具体强度等级等。

二、编制依据1、《混凝土结构工程施工质量验收规范》(GB 50204-2015)2、《普通混凝土力学性能试验方法标准》(GB/T 50081-2019)3、本工程的施工图纸及相关设计文件三、混凝土试块留置(一)标准养护试块1、每拌制 100 盘且不超过 100m³的同配合比的混凝土,取样不得少于一次。

2、每工作班拌制的同一配合比的混凝土不足 100 盘时,取样不得少于一次。

3、当一次连续浇筑超过 1000m³时,同一配合比的混凝土每 200m³取样不得少于一次。

4、每一楼层、同一配合比的混凝土,取样不得少于一次。

(二)同条件养护试块1、同条件养护试件所对应的结构构件或结构部位,应由监理(建设)、施工等各方共同选定。

2、对混凝土结构工程中的各混凝土强度等级,均应留置同条件养护试件。

3、同一强度等级的同条件养护试件,其留置的数量应根据混凝土工程量和重要性确定,不宜少于 10 组,且不应少于 3 组。

(三)抗渗混凝土试块1、连续浇筑混凝土每 500m³应留置一组抗渗试件(一组为 6 个抗渗试件),且每项工程不得少于两组。

2、采用预拌混凝土的抗渗试件,留置组数应视结构的规模和要求而定。

(四)拆模试块根据构件跨度及拆模要求,留置相应数量的拆模试块。

四、混凝土试块制作1、试块模具应具有足够的刚度并拆装方便。

试模内表面应机械加工,其不平度应为每 100mm 不超过 005mm,组装后各相邻面的不垂直度不应超过±05°。

2、在制作试块前应将试模清擦干净,并在其内壁涂上一层矿物油脂或其他脱模剂。

3、混凝土拌合物应分两层装入模内,每层的装料厚度大致相等。

插捣应按螺旋方向从边缘向中心均匀进行。

在插捣底层混凝土时,捣棒应达到试模底部;插捣上层时,捣棒应贯穿上层后插入下层 20~30mm;插捣时捣棒应保持垂直,不得倾斜,然后应用抹刀沿试模内壁插拔数次。

砼试件留置专项方案

砼试件留置专项方案

一、编制目的为确保工程质量,根据《混凝土结构工程施工质量验收规范》(GB50204-2015)等相关规定,特制定本砼试件留置专项方案。

本方案旨在规范砼试件的留置、制作、养护和送检等过程,确保砼试件的质量符合国家标准,为工程质量提供可靠的数据支持。

二、编制依据1. 《混凝土结构工程施工质量验收规范》(GB50204-2015)2. 《普通混凝土力学性能试验方法标准》(GB/T50081—2016)3. 《预拌混凝土标准》(GBT14902-2012)4. 《混凝土强度检验评定标准》(GBJ107-2010)5. 《轻骨料混凝土技术规程》(JGJ51-2002)三、适用范围本方案适用于本工程中砼试件的留置、制作、养护和送检等过程。

四、砼试件留置原则1. 砼试件留置应按照规范要求,根据工程实际情况和施工进度进行。

2. 砼试件留置应保证数量充足、分布均匀,确保检测数据的可靠性。

3. 砼试件留置应在砼浇筑现场进行,避免因运输、堆放等原因影响试件质量。

五、砼试件留置方法1. 砼试件留置前,应检查试模,清理干净并拧紧螺栓,在其内壁涂上一薄层矿物油脂。

2. 砼浇筑现场,由见证人员见证,取样员将砼分层次装入试模,每层的装料厚度应大致相等。

3. 插捣时,用插捣棒按螺旋方向从边缘向中心均匀进行,插捣底层时,插棒应达到试模底面;插捣上层时,插棒应穿入下层深度约2~3cm。

4. 插捣时,捣棒保持垂直不得倾斜,并用抹刀沿试模内壁插入数次,以防止试件产生麻面。

5. 每层的插捣次数应视试件的截面而定,一般每100cm²面积应不少于12次,然后刮除多余的砼,并用抹刀进行初步抹平。

六、砼试件养护1. 试件成型后,在砼初凝前1~2小时进行抹平,要求沿模口平。

2. 成型后的带模试件宜用湿布或塑料布覆盖,并在20~25℃的室内静置1天后编号拆模。

3. 同条件养护试件拆模后,装入550×400×200mm的铁笼子里,放置在靠近相应结构构件或结构部位的适当位置,并应采取相同的养护方法。

砼试块留置施工方案

砼试块留置施工方案

•砼试块留置施工方案砼试块留置是指在施工过程中,为了确定砼强度和质量而留取的一部分混凝土试块,一般用于进行试验室检测和评价。

下面是一份关于砼试块留置施工方案的详细说明。

一、施工前准备工作:1.完成混凝土配料设计和配方确定。

2.选取合适的砼试块模具,清洁并涂抹隔离剂,确保试块的规格和质量要求。

3.准备好混凝土施工机械设备和工具,并进行检验和维护。

4.组织施工人员进行砼试块留置操作的培训和指导。

二、砼试块留置施工步骤:1.混凝土搅拌:按照配方要求准备好混凝土原材料,并将其放入混凝土搅拌机中进行搅拌。

搅拌过程中要注意搅拌时间和搅拌强度的控制,保证混凝土的均匀性和稳定性。

2.砼试块模具安装:将清洁的砼试块模具放置在施工区域的固定位置上,确保模具的垂直度和水平度。

3.填充混凝土:将搅拌好的混凝土倒入砼试块模具中,用振捣器进行振捣,保证混凝土的密实性和整体性。

4.平整表面:用平整器将混凝土表面刮平,去除多余的混凝土,并保持试块表面光滑和平整。

5.标识试块信息:在试块上进行标识,包括试块编号、日期、施工部位等信息,方便后续的检测和管理。

6.保护试块:施工完成后,用塑料薄膜将试块进行保护,防止水分和外界环境的影响。

三、监控和管理:1.混凝土强度检测:按照设计要求和混凝土施工进度,进行有代表性的砼试块留置和强度试验。

根据试验结果,及时调整和控制混凝土配比,确保混凝土的强度和质量。

2.试块养护:在试块留置期间,采取必要的养护措施,如保持试块湿润、避免日晒雨淋、防止冷热循环等,以保证试块的强度测试结果准确可靠。

3.记录和报告:对每个试块进行详细的记录和报告,包括试块编号、浇筑日期、养护情况、试验结果等信息,以便于后续的分析和评估。

四、安全措施:1.使用好的施工工具和设备,并遵守操作规程,确保施工人员的安全。

2.戴好个人防护用具,如安全帽、手套、防护鞋等。

3.加强现场管理和交通秩序,防止发生事故和碰撞。

以上是一份关于砼试块留置施工方案的描述,根据具体的工程情况和要求,可以进行相应的调整和改进。

同条件混凝土试块留置方案【范本模板】

同条件混凝土试块留置方案【范本模板】

同条件混凝土试块留置方案一、同条件试块的取样和留置根据混凝土结构工程施工质量验收规范《GB50204-2015》附录D的规定:1、同条件养护试件所对应的结构构件或结构部位,应由施工单位、监理等各方共同选定,且同条件养护试件的取样宜均匀分布于工程施工周期内;2、同条件养护试件应在混凝土浇筑入模处见证取样;3、同条件养护试件应留置在靠近相应结构构件的适当位置,并应采取相同的养护方法;4、同一强度等级的同条件养护试件,其留置的数量要根据混凝土工程量和重要性确定,不宜少于10组,且不应少于3组。

每连续两层楼取样不应少于1组,每2000 m3取样不得少于1组。

5、混凝土强度检验是的等效龄期可取平均温度逐日累计达到600℃·d时所对应的龄期,且不应小于14d,日平均温度为0℃及以下的龄期不计入。

6、对同一强度的同条件养护试件,其强度值应除以0。

88后按现行国家标准《混凝土强度检验评定标准》GB/T0107的有关规定进行评定,评定结果符合要求时可判结构实体混凝土强度合格.7、在养护期间,施工、监理的有关责任人员认真做好日温度记录,并签名确认。

同条件养护试件送达试验室填写来样登记时,要报据试件的等效龄期如实填写,严禁等效龄期未到就把试件送到检测机构.二、试件制作1、试块模应具有合格证的合格产品,试块模规格为150×150×150,一组三块。

2、同条件养护试块制作取样点应在留置部位入模处,并且由监理见证取样,跟踪检查。

3、同条件试块制作采用人工插捣方法.(拌和物应分二层装入试模.毎层的装料厚度大致相同,插捣用的钢制捣棒长度为600mm,直径为16mm,端部应磨圆.每层的插捣次数为每100cm2不应少于12次,插捣完后,刮除多余的混凝上,并用抹刀抹平)。

4、同条件试块制作应严格按试块制作规范要求进行。

5、同条件试块制作的混凝土不得加料,违规制作.三、试件养护1、同条件养护试块在12小时后在监理见证下进行拆模工作,并将其放置在特制的钢筋笼内,并加锁搁置作取样部位进行同条件养护。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

混凝土试块留置方
案模板
许昌市科普教育基地工程
试块留置方案
(编号:XCKPJYSGFA--027 )
河南省第一建筑工程集团有限责任公司许昌市科普教育基地项目经理部
项目经理:
技术负责人:
工程部:
技术部:
质量安全部:
材料部:
编制人:
河南省第一建筑工程集团有限责任公司
二○一四年六月
混凝土试块留置方案
一、编制依据
1、许昌市科普教育基地工程施工图纸
2、《建设工程质量管理条例》()
3、《混凝土结构工程施工质量验收规范》(GB50204-- )[ ]
4、《工程建设标准强制性条文》()
5、《混凝土强度检验评定标准》(GBJ107- )
6、《建筑施工手册》(第四版)
7、《混凝土外加剂应用技术规范》(GB50119- )
二、工程概况
拟建许昌市科普教育基地工程场地位于许昌市青梅路以东,南海路以南,竹林路以西,科技广场以北。

拟建建筑为地上三层,地下一层。

总建筑面积72942.85平方米,其中地下43111平方米,地上29831.85平方米(包括青少年宫、科技馆、海洋馆),地下功能为商业和车库,主体建筑总高度为26.8米,地上三层,框架结构。

人防部分为附建式甲类人防工程,分七个防火分区。

战时分四个防护单元,均为人防物资库,工程抗力级别为核6级,常6级;防生化武器级别为丁级。

基础形式桩筏基础,灌注桩直径为600mm,筏板厚度为800mm、1000mm、1300mm。

结构形式为框架,地下室人防区面积为15800平方米。

三、混凝土强度等级设计要求
C15:基础垫层
C20细石砼:防水保护层、室内地面面层
C25:圈梁、构造柱
C30细石砼:±0.000以上梁板
C35:±0.000以下地下室框架柱(中柱)
C35膨胀砼:±0.000以上后浇带及膨胀加强带
C35P8:基础筏板和地下室梁板、边柱、外墙
C40:主体结构局部框架柱
C40P8;微膨胀砼:±0.000以下(含±0.000)后浇带及膨胀加强带
四、基础工程混凝土试块取样与留置
1、对于桩基(灌注桩):每根桩必须有1组试块(标养)。

五、混凝土结构工程混凝土试块取样与留置
本工程采用商品砼,砼试块的留置方法如下:
(一)标准养护试块取样与留置原则 1、每拌制100盘且不超过100m³的同配合比的混凝土,取样不得少于一次;
2、每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;
3、当一次连续浇筑超过1000m³时,同一配合比的混凝土每200m³
取样不得少于一次;
4、每一楼层、同一配合比的混凝土,取样不得少于一次;
5、每次取样应至少留置一组(一组为3个立方体试块)标准养护试块。

(二)同条件养护试块取样与留置原则
1、结构实体同条件试块(混凝土结构验收的重要依据):
(1)同条件养护试件所对应的结构构件或结构部位,应由监理(建设)、施工等各方共同选定;
(2)根据既体现结构重要部位又适度控制实体检验数量的原则,重要部位建议如下:竖向构件中的墙、柱、核心筒,水平构件中跨度≥8m的梁、跨度≥5m的单向板、跨度≥6m的双向板、预应力混凝土梁、跨度≥2m的悬挑梁板,若有工程不满足上述条件,则应按规范“同一强度等级的同条件养护试件不宜少于10组,且不应少于3组。

(三)抗渗混凝土试块留置原则
1、抗渗试块留置原则:连续浇筑砼量500 m3以下时,应留置一组砼抗渗试块;每增加250~500 m3砼,应增加一组;抗渗试块应在浇筑地点制作。

六、制作混凝土试块的基本操作程序
试块制作过程中的“一定、二装、三查、四测、五选、六拌、七捣、八排、九盖、十刻、十一养、十二送”等十二步操作程序,能比较有效的控制试块制作过程中的不善造成的误差,克服了“千个师傅。
