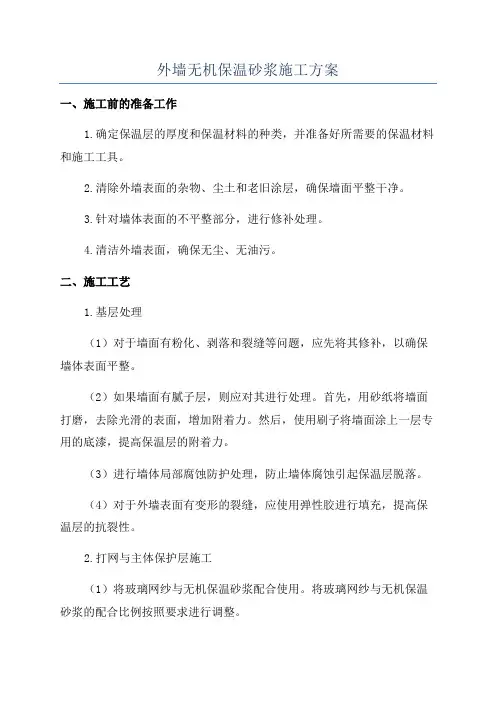

一、编制依据及工程概况

(一)、编制依据

《建筑抗震设计规范》(50011—2001)

《建筑装饰装修工程质量验收规范》(50210—2001)

《建筑节能工程施工质量验收规范》50411-2007

《建筑结构荷载规范》(5009—2001)

《高层民用建筑设计防火规范》(50045—1995)

《建筑工程施工质量验收统一标准》(50300—2001)

《外墙外保温建筑构造(一)》(02J121—1)

《外墙外保温工程技术规范》(144—2004)

《江苏省应用外墙外保温粘贴饰面砖做法技术规定》苏建科[2008]295号江苏省建筑节能工程地方标准及建筑节能工程施工质量验收资料要求及有关外保温工程招标文件、图纸设计、国家强制性标准。

(二)、工程概况

1、工程名称:工程

建设单位:有限公司

设计单位:有限公司

监理单位:有限公司

施工单位:有限公司

2、工程特点

五期B组团一期工程:5#、6#、911#、1419#楼为十一栋三

层排屋住宅楼工程,框架结构;7#、12#、20#楼为十一栋11层小高层住宅楼工程,剪力墙结构;8#、13#楼为十八层剪力墙结构。外墙填充墙为200厚A3.5B06级砂加气块,砌体砂浆为M5混合砂浆,外墙找平层为采用M10水泥抹灰砂浆,外墙保温采用无机保温砂浆(导热系数0. 52)东南西外墙及冷桥部位30,北外墙及冷桥部位30,凸窗上下挑拨30。

建筑抗震设防裂度为七度,抗震设防类别为丙类,建筑结构使用年限为50年,标准层高为2.9m,本工程耐火等级为二级。

二、施工准备

1、现场准备:

结构验收已完成,墙体已砌筑完成,水电安装预埋完成;

结构外观、砌体等基层处理完成,平整度、垂直度、阴阳角满足抹灰要求;

墙面穿墙孔、墙面缺损处用水泥砂浆修整完成。

墙面无油渍、浮灰等。

按垂直、水平两个方向谈好厚度控制线。

梁、柱混凝土面涂刷界面剂,砖墙部位喷浆处理。

2、人员准备:施工人员已进场,具备相应施工经验,入场三级教育及技术交底已完成。

3、技术准备:

现场施工负责人、班组长熟悉施工图纸,明确施工部位和工期要求,明确质量标准;

指定专人负责材料配制,进行材料配合比交底。

4、机具准备:斗车,灰桶,铁抹子,2m铝合金靠尺,塑料压条,角尺,水管、阴阳角器等。

5、材料准备:无机保温浆料,抗裂砂浆,耐碱纤维网格布,胶水等。

三、系统基本构造

(一)、基本构造:

1、外墙外保温(无机保温砂浆)基本构造

2、屋面保温(无机保温砂浆)基本构造

3、冷桥梁保温(无机保温砂浆)基本构造

(二)、保温构造基本要求

1、界面砂浆(平均厚度) 2

2、无机保温砂浆保温层(平均厚度)30

3、第一遍抗裂砂浆(平均厚度)2-3

4、玻纤网格布160㎡

5、第二遍抗裂砂浆(平均厚度)2-3

四、施工流程及技术措施

(一)、施工流程

基层处理→接缝处钉钢丝网→吊垂直线、弹控制线→做灰饼、冲筋→喷涂抹灰砂浆界面剂→抹外墙20厚砂浆找平层→吊垂直线、弹控制线→做灰饼、冲筋→抹无机保温砂浆保温层(分两遍抹,首层厚度不超过20且等待首层干燥后再抹第二遍)→无机保温砂浆验收→配制抗裂砂浆→滚涂界面剂→抹第一遍抗裂砂浆→铺钉耐碱纤维网格布→抹第二遍抗裂砂浆→验收。

(二)、施工技术措施

一)、外墙无机砂浆保温系统

1、基层处理及抹灰砂浆

1)基层墙体应符合《混凝土结构工程施工质量验收规范》(50204-2002)和《砌体工程施工质量验收规范》(50203-2002)及相应基层墙体质量验收规范的要求。

2)墙面应清理干净、清洗油渍、清扫浮灰等。墙面松动、风化部分应剔除干净。墙表面凸起物大于10时应剔除。

3)基层干燥即基层吸水量大时应用水湿润,使基层内湿外干,施工前表面无明水。

4)为使基层界面附着力均匀一致,墙面均应做到界面处理无遗漏。基层界面剂可用喷涂或滚刷。在界面处理前要先淋水润湿,堵脚手眼和废弃的孔洞时,应将洞内杂物、灰尘等物清理干净,浇水湿润,然后按要求将其补齐砌严,脚手架眼以及阳台板、墙板残缺处应用水泥砂浆修补整齐,对拉螺栓孔及3以下缝隙用发泡剂填充。

5)基层应达到抹灰工程的一般抹灰质量验收标准,并达到规定的养护期。

2、吊垂、弹控制线

根据建筑物高度和保温设计厚度,在顶部墙面大角处固定钢线,吊垂直。门窗口两边,用经纬仪打直线找垂直。多层建筑或中高层建筑,可从顶层用大线坠吊垂直,绷低碳钢丝找规矩,横向水平线可依据楼标高或施工±0.000向上500㎜线为水平基准线进行交圈控制。根据调垂直的线及保温厚度,每步架大角两侧弹上控制线,再拉水平通线做标志块。

3、做灰饼、冲筋、作口

在距楼层顶部约100和距楼层底部约100,同时距大墙阴或阳角约100

处,根据垂直控制通线做垂直方向灰饼(楼层较高时应两人共同完成),作为基准灰饼,再根据两垂直方向基准灰饼之间的通线,做墙面找平层厚度灰饼,每灰饼之间的距离按小于2m左右间隔粘贴。待垂直方向灰饼固定后,在两水平灰饼间拉水平控制通线,具体做法为将带小线的小圆钉插入灰饼,拉直小线,使小线位置比灰饼略高1,在两灰饼之间按小于2m间隔水平粘贴若干灰饼或冲筋。

每层灰饼粘贴施工作业完成后,水平方向用5m小线拉线检查灰饼的一致性,垂直方向用2m托线板检查垂直度,并测量灰饼厚度,冲筋厚度应与灰饼厚度一致,用5m小线拉线检查冲筋厚度的一致性,并记录。

4、批保温专用界面剂

将400F保温专用界面剂按比例(水粉比约1:4)加水搅拌均匀,用铁板在基层墙面上满批,混凝土墙面所批表面应拉成锯齿状(建议用锯齿铁板拉锯齿槽),厚度约为2。待其表面稍干后(一般隔5-10分钟),即用950无机保温砂浆(按产品要求现场自行调配)进行保温层施工。

5、抹无机保温砂浆

界面剂基本干燥后即可进行保温砂浆的施工,950无机保温砂浆按照水灰比1:1.1-1.3(视气温适当调整)用灰将搅拌机搅拌成浆体,搅拌应充分均匀,然后按一般抹灰施工操作规范进行保温砂浆粉刷,外墙保温砂浆厚度为50。保温砂浆粉刷时应分层,应分3遍施工,第一遍粉刷厚度不应大于20,后二遍各粉刷厚度不应大于15。前遍压实压紧并进行表面扫毛处理,间隔24h,最后一遍表面应搓刮平整。分层施工时,若间隔时间过长或墙面过于干燥,施工前,应先洒水湿润墙面。
