施工电梯基础计算书 (2)

合集下载

施工升降机基础承载力计算书

施工升降机基础承载力计算书

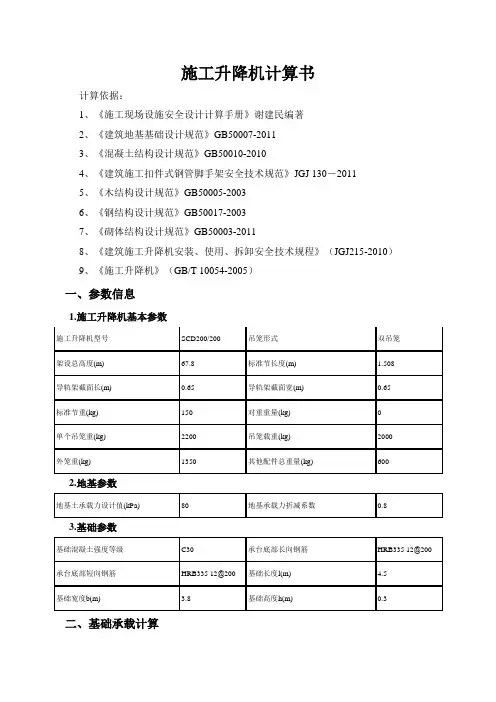

施工升降机基础承载力计算书计算依据:1、《施工现场设施安全设计计算手册》谢建民编著2、《建筑地基基础设计规范》GB50007—20113、《混凝土结构设计规范》GB50010—20104、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20115、《木结构设计规范》GB50005—20036、《钢结构设计规范》GB50017—20037、《砌体结构设计规范》GB50003-2011一、参数信息1。

施工升降机基本参数2.楼板参数3。

荷载参数:二、基础承载计算:导轨架重(共需35节标准节,标准节重175kg):175kg×35=6125kg,施工升降机自重标准值:P k=((1480×2+1480+1258×2+200+6125)+2000×2)×10/1000=172。

81kN;施工升降机自重:P=(1.2×(1480×2+1480+1258×2+200+6125)+1.4×2000×2)×10/1000=215.37kN;考虑动载、自重误差及风载对基础的影响,取系数n=2.1P=2.1×P=2.1×215。

37=452。

28kN三、地下室顶板结构验算验算时不考虑地下室顶板下的钢管的支承作用,施工升降机的全部荷载由混凝土板来承担。

根据板的边界条件不同,选择最不利的板进行验算楼板长宽比:Lx/Ly=3/4=0。

751、荷载计算楼板均布荷载:q=452.28/(3×1.3)=115.97kN/m22、混凝土顶板配筋验算依据《建筑施工手册》(第四版):M xmax=0.039×115。

97×32=40.71kN·mM ymax=0.0189×115。

97×32=19。

73kN·mM0x=—0。

0938×115.97×32=—97。

施工电梯基础及附墙方案

施工电梯基础及附墙方案

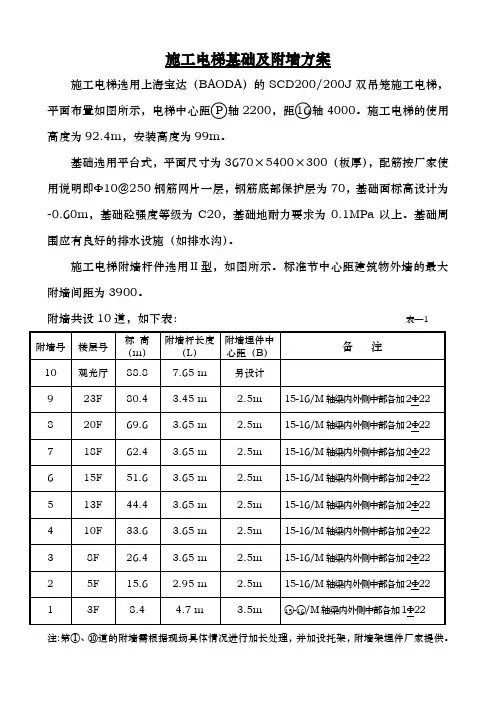

施工电梯基础及附墙方案施工电梯选用上海宝达(BAODA)的SCD200/200J双吊笼施工电梯,平面布置如图所示,电梯中心距○P轴2200,距○16轴4000。

施工电梯的使用高度为92.4m,安装高度为99m。

基础选用平台式,平面尺寸为3670×5400×300(板厚),配筋按厂家使用说明即Φ10@250钢筋网片一层,钢筋底部保护层为70,基础面标高设计为-0.60m,基础砼强度等级为C20,基础地耐力要求为0.1MPa以上。

基础周围应有良好的排水设施(如排水沟)。

施工电梯附墙杆件选用Ⅱ型,如图所示。

标准节中心距建筑物外墙的最大附墙间距为3900。

附墙共设10道,如下表:表—1注:第①、⑩道的附墙需根据现场具体情况进行加长处理,并加设托架,附墙架埋件厂家提供。

附 墙 架 内 力 计 算 书梁的内力计算按三跨等跨连续梁计算,计算简图如下图:附墙架传给梁的荷载P ,按SC 系列《使用手册》Ⅱ型P47的公式计算:8.1 8.1 8.1 05.2B 60000L P ⨯⨯=P 值单位为NKN 73.4205.25.26000065.3=⨯⨯=查《施工手册》第3版荷载与结构静力计算表2-13m .KN 4.471.82/73.42274.0L 2p274.0M max =⨯⨯=⨯⨯=计算钢筋面积标准层梁截面为200×650,梁为侧面受力,砼为C35。

则17525200a h h 0=-=-=125.017565019104.47bh f M a 2620am s =⨯⨯⨯==933.0r s = §=0.13526s m m 4.806175933.0360104.47A =⨯⨯⨯=实际配筋为2Φ22+1Φ20,A s =1074mm 2>计算值806mm 2,满足要求。

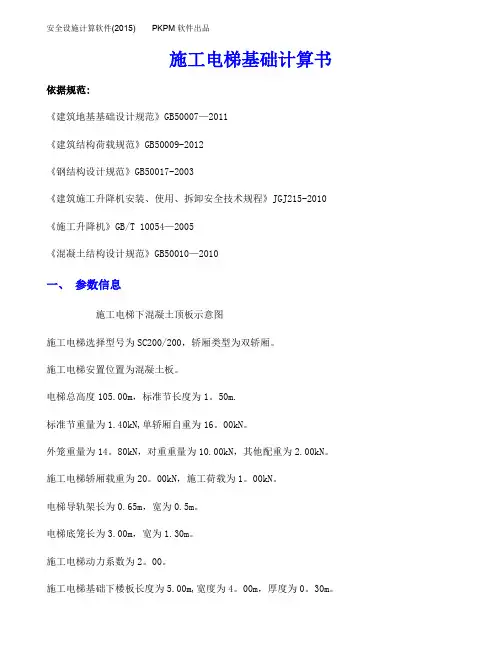

施工电梯基础计算书

施工电梯基础计算书

施工电梯基础计算书依据规范:《建筑地基基础设计规范》GB50007—2011《建筑结构荷载规范》GB50009-2012《钢结构设计规范》GB50017-2003《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ215-2010 《施工升降机》GB/T 10054—2005《混凝土结构设计规范》GB50010—2010一、参数信息施工电梯下混凝土顶板示意图施工电梯选择型号为SC200/200,轿厢类型为双轿厢。

施工电梯安置位置为混凝土板。

电梯总高度105.00m,标准节长度为1。

50m.标准节重量为1.40kN,单轿厢自重为16。

00kN。

外笼重量为14。

80kN,对重重量为10.00kN,其他配重为2.00kN。

施工电梯轿厢载重为20。

00kN,施工荷载为1。

00kN。

电梯导轨架长为0.65m,宽为0.5m。

电梯底笼长为3.00m,宽为1.30m。

施工电梯动力系数为2。

00。

施工电梯基础下楼板长度为5.00m,宽度为4。

00m,厚度为0。

30m。

楼板混凝土强度等级为C35.箍筋肢数为2。

二、施工电梯基础荷载计算导轨架重为 G0=1。

40×Int(105。

00/1。

50)=98.00kN.施工电梯自重标准值为Gk=16.00×2.00+14。

80+10。

00×2。

00+2.00+98。

00+20。

00×2.00=206。

80kN.施工电梯自重设计值为G=1。

2×(16。

00×2.00+14.80+10.00×2.00+2.00+98.00)+1.4×20。

00×2。

00=256.16kN。

所以,G=2。

00×256。

16=512.32kN三、施工电梯基础的地下室顶板结构验算施工升降机的全部荷载由混凝土顶板承担,根据板的边界条件,选择最不利的板进行验算.按荷载满布,且约束条件为一边固支,三边铰支计算。

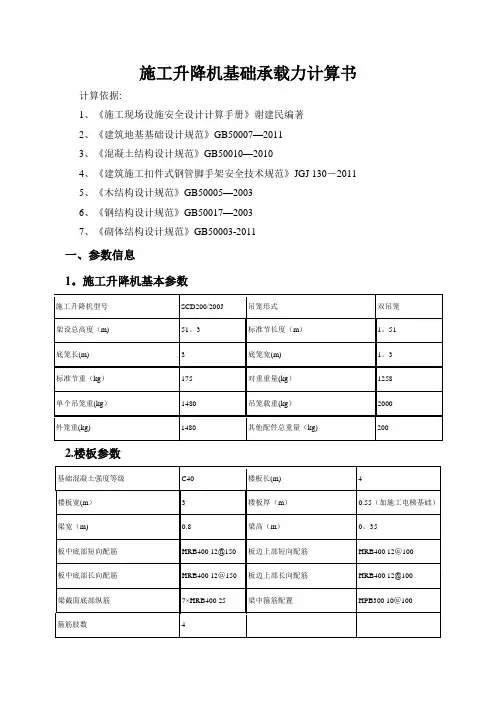

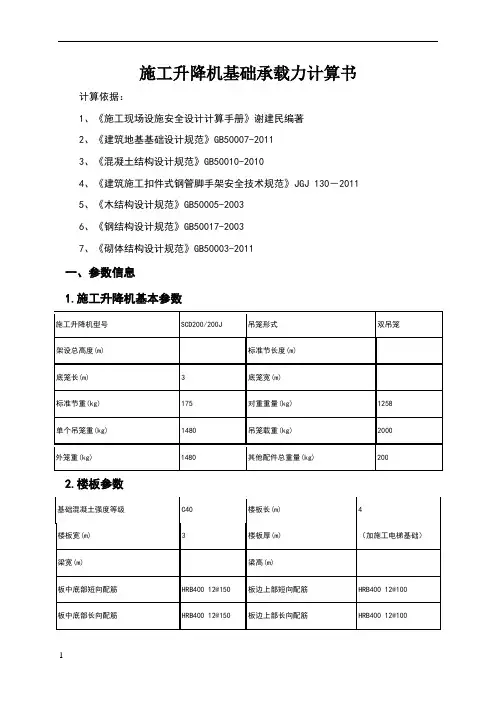

施工升降机基础承载力计算书

施工升降机基础承载力计算书

施工升降机基础承载力计算书计算依据:1、《施工现场设施安全设计计算手册》谢建民编著2、《建筑地基基础设计规范》GB50007-20113、《混凝土结构设计规范》GB50010-20104、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20115、《木结构设计规范》GB50005-20036、《钢结构设计规范》GB50017-20037、《砌体结构设计规范》GB50003-2011一、参数信息1.施工升降机基本参数2.楼板参数3.荷载参数:二、基础承载计算:导轨架重(共需35节标准节,标准节重175kg):175kg×35=6125kg,施工升降机自重标准值:=((1480×2+1480+1258×2+200+6125)+2000×2)×10/1000=;Pk施工升降机自重:P=×(1480×2+1480+1258×2+200+6125)+×2000×2)×10/1000=;考虑动载、自重误差及风载对基础的影响,取系数n=P=×P=×=三、地下室顶板结构验算验算时不考虑地下室顶板下的钢管的支承作用,施工升降机的全部荷载由混凝土板来承担。

根据板的边界条件不同,选择最不利的板进行验算楼板长宽比:Lx/Ly=3/4=1、荷载计算楼板均布荷载:q=(3×=m22、混凝土顶板配筋验算依据《建筑施工手册》(第四版):=××32=·mMxmax=××32=·mMymaxM0=××32=·mx=××32=·mM0y混凝土的泊桑比为μ=1/6,修正后求出配筋。

板中底部长向配筋:Mx =Mxmax+μMymax=+6=·mαs =|M|/(α1fcbh2)=×106/×××103×=;ξ=1-(1-2×αs)1/2=1-(1-2×=;γs=1-ξ/2=2=;As =|M|/(γsfyh)=×106/××=233.09mm2。

施工电梯基础计算书

施工电梯基础计算书

施工升降机计算书计算依据:1、《施工现场设施安全设计计算手册》谢建民编著2、《建筑地基基础设计规范》GB50007-20113、《混凝土结构设计规范》GB50010-20104、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20115、《木结构设计规范》GB50005-20036、《钢结构设计规范》GB50017-20037、《砌体结构设计规范》GB50003-20118、《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010)9、《施工升降机》(GB/T 10054-2005)一、参数信息1.施工升降机基本参数施工升降机型号SCD200/200 吊笼形式双吊笼架设总高度(m) 67.8 标准节长度(m) 1.508导轨架截面长(m) 0.65 导轨架截面宽(m) 0.65标准节重(kg) 150 对重重量(kg) 0单个吊笼重(kg) 2200 吊笼载重(kg) 2000外笼重(kg) 1350 其他配件总重量(kg) 6002.地基参数3.基础参数基础混凝土强度等级C30 承台底部长向钢筋HRB335 12@200 承台底部短向钢筋HRB335 12@200 基础长度l(m) 4.5基础宽度b(m) 3.8 基础高度h(m) 0.3二、基础承载计算导轨架重(共需45节标准节,标准节重150kg):150kg×45=6750kg,施工升降机自重标准值:P k=((2200×2+1350+0×2+600+6750)+2000×2)×10/1000=171kN;施工升降机自重:P=(1.2×(2200×2+1350+0×2+600+6750)+1.4×2000×2)×10/1000=213.2kN;P=n×P=1×213.2=213.2kN三、地基承载力验算承台自重标准值:G k=25×4.50×3.80×0.30=128.25kN承台自重设计值:G=128.25×1.2=153.90kN作用在地基上的竖向力设计值:F=213.20+153.90=367.10kN基础下地基承载力为:f a= 80.00×4.50×3.80×0.80=1094.40kN > F=367.10kN 该基础符合施工升降机的要求。

施工电梯基础计算

施工电梯基础计算

施工电梯基础计算
施工电梯基础计算
1、施工电梯型号:SCD200/200。

双笼,安装高度为110m。

2、施工电梯重量:(按施工电梯安装说明书)
(1)、外笼重:14.8kN
(2)、标准节重:1.8 kN×73节=131.8 kN
(3)、对重重:12 kN×2=24 kN
(4)、吊笼重:12 kN×2=24 kN
(5)、装载重:20 kN×2=40 kN
合计:234.6 kN
3、地基承载力验算:
(1)、施工电梯安装在自然地基上,杂填土层地基。

根据地质勘察报告,杂填土地基承载力标准值为80 kN/m2,设计值取80÷2=40 kN/m2
(2)、施工电梯的钢筋砼基础底面尺寸为4m×3.6 m=14.4m2。

基础重量:14.4m2×0.3m厚×25kN/m3=108kN。

地基实际荷载:(234.6+108)÷14.4=23.8 kN/m2<40kN/m2。

满足要求。

4、电梯基础设计:
为了使地基土层承受均布压力,拟加强基础底板刚度,提高基础底板的抗弯能力。

基础底板加厚,增加基础底板钢筋用量。

(1)、基础尺寸:4m×3.6 m×0.3m高,C30砼。

基础底板的中间650宽度作为暗梁来计算,梁底配钢筋6Ф16。

(见图一)。

650*300
图一1。

施工电梯施工方案(楼旁边)2

施工电梯施工方案(楼旁边)2

目录一、工程概况 (1)二、基础选型 (1)三、基础平面定位 (2)四、基础施工………………………………………………………。

2五、基础施工注意事项 (2)六、安装准备工作 (2)七、电梯安装方法和步骤………………………………………….。

2八、安装设备、工具、辅助材料计划 (4)九、安装技术注意事项 (4)十、安装技术注意事项……………………………………………。

.5十一、操作安全要求 (6)施工电梯施工方案1、工程及设备概况1.1工程概况武汉新城春天里一标段7#楼为框架-剪力墙结构,工程位于江新苑路。

因施工需要,决定在3#楼安装一台SC200/200B型施工升降机。

根据建筑高度,该机安装高度为100 余米。

1、2该施工电梯主要参数如下:(1)、梯笼净空(单笼): 3.2*1.5*2.3m(2)、梯笼重量(单笼): 1700。

0Kg(3)、外护栏总重量:1480.0 Kg(4)、标准节重量(每节): 170.0 Kg(5)、标准节: 800*800*1508mm(6)、安装吊杆起重量:≤200.0 Kg(7)、标准节最大自由高度: 9.0 m(8)、额定载重量:2*2000.0 Kg(9)、额定安装载重量:2*2000.0 Kg(10)、提升速度: 35m/min2、基础选型根据此型号的施工电梯技术参数可知,此施工电梯基础为4400(长)*3800(宽)*400mm(高)钢筋混凝土基础,采用C30混凝土,内配双层双向钢筋网格,钢筋直径φ10mm,网格间距为200 mm。

此基础类型为施工电梯厂家提供SC200/200B型的双笼施工电梯通用基础类型,我司根据现场实际,拟将此施工电梯基础布置在3#楼地面上,施工电梯基础底板厚400mm配筋为Ф10二级钢双层双向.3、基础平面定位根据建筑物平面形状及结构形成,结合现场实际情况。

施工电梯拟布置在3#楼地室面上,平面尺寸及与建筑物定位关系详附图。

4、基础施工在地基处理完毕后,就开始进行电梯基础的施工.首先,准确定出基础的中心线和边线,再进行电梯基座安装,最后浇筑砼。

施工升降机基础计算书

施工升降机基础计算书

工业用房及配套设施项目施工升降机专项施工方案附录编制单位:编制人:目录第一章工程概况 (2)二、施工平面布置 (4)三、施工要求 (4)四、技术保证条件 (4)五、工艺流程 (5)六、施工方法 (6)七、操作要求 (7)八、检查要求 (9)第二章、施工安全保证措施 (9)一、组织保障措施 (10)二、技术措施 (13)第三章、验收要求 (15)一、验收标准 (15)二、验收程序 (16)三、验收内容 (16)四、验收人员 (18)第四章、施工升降机加固计算书 (19)配筋示意图 (21)支撑立面图 (22)第一章工程概况1.1 项目基本信息1.2 项目工程概况总建筑面积为46297.92m²,设计使用年限:50年;地上/地下层数:-1F,抗震等级:二级;结构类型:框架;建筑场地类别:Ⅱ类;层高11层,建筑高度:1号楼A单元36.15m,1号楼B单元36.15m,二号楼36.45m;抗震设防烈度:7度;耐火等级:二级;建筑结构安全等级:二级。

1.3、危大工程概况和特点本工程为商业、多层和高层住宅楼,结构类型为框架、框—剪力墙结构,各单体工程阳台多,结构悬挑部位多,受力复杂,施工升降机的要选好位置,方便材料运输,保证附着节点受力可靠;本工程部分施工升降机基础作用在回填土上,故要确保回填土的施工质量,保证地基承载力,表面出现地基不均匀沉降;本工程部分施工升降机基础设置在地下室顶板上,设计时应考虑基础对结构的影响。

施工升降机计算书计算依据:1、《施工现场设施安全设计计算手册》谢建民编著2、《建筑地基基础设计规范》GB50007-20113、《混凝土结构设计规范》GB50010-20104、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20115、《木结构设计标准》GB50005-20176、《钢结构设计标准》GB50017-20177、《砌体结构设计规范》GB50003-20118、《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010)9、SCD200/200J施工升降机使用说明书二、施工平面布置三、施工要求1、施工升降机位置选择的原则:满足使用功能及砌筑阶段装修阶段工程量。

电梯安装工程施工方案含计算书

电梯安装工程施工方案含计算书

一、编制依据1. 《电梯安装工程施工及验收规范》(GB50310-2002)2. 《建筑机械使用安全技术规程》(JGJ33-2012)3. 《建筑电气工程施工质量验收规范》(GB50303-2015)4. 《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)5. 《建筑地基基础设计规范》(GB50007-2011)6. 《钢结构设计规范》(GB50017-2003)二、工程概况1. 工程名称:XX大厦电梯安装工程2. 工程地点:XX市XX区XX大厦3. 施工单位:XX电梯安装有限公司4. 电梯型号:XX型电梯5. 电梯数量:2台三、施工准备1. 施工组织机构1.1 项目经理:负责整个工程的施工管理工作;1.2 技术负责人:负责施工技术指导和质量控制;1.3 质量负责人:负责施工过程中的质量检查和验收;1.4 安全负责人:负责施工过程中的安全管理和事故处理。

2. 材料设备准备2.1 电梯主机、控制系统、轿厢、门机等设备;2.2 电缆、电线、插座、开关等电气设备;2.3 钢筋、混凝土、水泥等建筑材料;2.4 施工机具、工具等。

3. 施工方案编制3.1 施工方案应根据工程概况、设备性能、施工环境等因素进行编制;3.2 施工方案应包括施工顺序、施工方法、施工工艺、质量控制、安全管理等内容。

四、施工方法1. 电梯主机安装1.1 清理井道,确保井道内无杂物;1.2 安装电梯主机,调整水平度和垂直度;1.3 连接电缆,进行电气测试。

2. 控制系统安装2.1 安装控制系统,连接相关线路;2.2 进行控制系统调试,确保功能正常。

3. 轿厢安装3.1 安装轿厢,调整轿厢与门机、对重等部件的间隙;3.2 进行轿厢电气测试。

4. 门机安装4.1 安装门机,调整门机与轿厢、对重等部件的间隙;4.2 进行门机电气测试。

五、计算书1. 电梯主机安装计算(1)主机重量:2000kg(2)井道尺寸:宽×高=2.5m×3.5m(3)井道载荷:主机重量+轿厢重量+对重重量=2000kg+800kg+800kg=3600kg(4)井道承重:井道承重=井道面积×井道设计荷载=2.5m×3.5m×8kN/m²=70k N 2. 电梯控制系统安装计算(1)控制系统重量:100kg(2)控制系统安装高度:2.5m(3)控制系统安装面积:2.5m×1.5m=3.75m²(4)控制系统安装承重:控制系统安装面积×控制系统设计荷载=3.75m²×4kN/m²=15kN六、质量保证措施1. 施工过程中严格执行国家相关标准和规范;2. 加强施工过程中的质量检查,确保工程质量;3. 施工完成后,进行验收,确保电梯安全运行。

施工电梯基础(基础在地下室屋面上)

施工电梯基础(基础在地下室屋面上)

简介: 本文通过介绍的施工电梯基础却不能落在地基上,而是要安装在已经使用的地下室屋面结构上的工程实例,详细介绍了超高层建筑工程施工中,施工电梯安装在地下室楼面结构上,基础的特殊处理方案;并附有结构施工电梯基础梁设计计算书.关键字:施工电梯梁式基础结构转换结构承载力稳定性沉降观测施工电梯作为高层建筑中材料和人员垂直运输的必备施工机械,已经得到了广泛的应用,电梯基础是施工电梯的重要组成部分,它直接影响到施工电梯的安全运行.因此电梯基础的设计和施工极为重要,应根据地基承载力结合工程特点进行计算.但这里主要介绍的施工电梯基础却不能落在地基上,而是要安装在已经使用的地下室屋面结构上的工程实例. 一,工程概况重庆红鼎国际名苑工程,位于重庆市江北区观音桥商贸中心地段,该项目属"四久工程",地下室及裙楼部分为"现代广场"已于99年正式通过验收投入使用.红鼎国际名苑工程自七层裙楼上续建A,B,C座高层住宅,工程建筑总面积16.0万平方米,其中:A座48层,高154.5米,建筑面积6.2万平方米;工程结构为框支剪力墙结构,为超高层建筑.根据红鼎国际名苑工程A座现场实际情况,工程周遍无施工场地,只有在轴外侧邮政营业厅的三层屋面,即地下室屋面结构上有空地可以作为施工场地, 安装施工机械设备.但本工程是48层的超高层建筑,施工电梯安装高度要求达到146m,集中计算荷载大,作为唯一安装施工电梯的邮政营业厅的三层屋面结构,无法承受和荷载的传递,且下部结构无法进行加固,因此安装在楼面结构上难度极大.项目工程师绞尽脑汁,最后大胆地将施工电梯安装在车道剪力墙与两根框架柱之间,采用"T"型钢筋混凝土扁梁结构,作为施工电梯基础的特殊安装方案.二,施工电梯基础设计1,施工电梯基础设计难点:a,施工电梯如此大的荷载该部位屋面梁板结构无法承受,电梯基础不可能直接做在屋面上;b,该部位三层以下为邮政营业厅库房正在使用,不能对下部梁板结构进行加固处理;c,施工电梯安装位置的下部竖向结构跨度达到8000mm,且电梯基础内侧支座不能直接支撑在竖向结构上,要进行结构转换;d,施工电梯基础高度受到上物坡度的限制.2,施工电梯基础形式及配筋设计由于施工电梯的集中荷载达到600KN,荷载较大,所以电梯基础采用基础梁的形式进行荷载传递.梁式基础有钢筋混凝土梁和型钢组合梁两种形式,但考虑内侧基础梁支座要进行结构转换,我们在实际施工中采用的是钢筋混凝土梁的形式作为施工电梯的基础.施工电梯基础梁L1尺寸为:1000mm宽×500mm高,梁宽是根据施工电梯标准件宽度750mm确定,梁高是考虑上材料的斜坡高度.内侧支座结构转换梁L2尺寸为:400mm宽×800mm高,其中L2在轴为钢筋混凝土牛腿支座.施工电梯基础梁L1, L2及牛腿配筋设计附后.3,施工电梯基础平面图4,施工电梯基础梁荷载传递形式a,基础梁L1荷载传递:b,基础梁L2及牛腿荷载传递:三,施工电梯基础梁的施工1,8.1M标高三层楼面结构轴线引测,确保基础梁支座位置准确.轴线由楼面轴线网引出,确定基础梁位置,弹出基础梁模板线及控制线,并弹出下部剪力墙边线,校核剪力墙位置.2,施工电梯基础梁外端支座,先凿除楼面找平层,确保施工电梯基础梁支撑在下部竖向结构上,支座部位增加植入下部墙体内的支座连接钢筋,施工中应注意保护原结构砼;施工电梯基础梁内端支座是通过L2梁进行转换,L2梁要注意集中荷载节点处的钢筋加强.3,L1,L2电梯基础梁底铺设50mm隔离层,隔离层采用砂垫层,砂垫层周遍砌砖表面覆盖彩条布,待电梯基础梁达到强度后清除,确保电梯基础梁与下部结构之间50mm的间隙,防止电梯基础梁的荷载向下部梁板结构传递.4,铺梁底模板,绑扎梁钢筋,支设加固梁模板,予埋地脚螺栓及予埋铁件. 5,浇筑基础梁C30砼,校正地脚螺栓,梁面找平.6,砼浇筑完毕后,砂垫层必须拆除,清理干净.7,为保证施工电梯基础侧向的稳定性,标准件附墙跨度要加大,开始阶段的附墙也要适当增加.四,沉降观测施工电梯在施工过程中每加载一次,都要进行了基础沉降观测,现在施工电梯总高度已到146m,经多次沉降观测施工电梯基础最大沉降量(也就是梁的最大挠度)不超过20㎜,符合设计规范要求,(梁设计最大允许挠度[f]为40.2mm计算详见附页施工电梯基础梁设计计算书).五,结束语本工程施工电梯基础设置在已施工完的楼层结构上,这种情况是我们第一次遇到,且安装位置只此一处,没有其他可供选择的位置,我们经过对各种方案的筛选,觉得只有该方案经济实用.经过一年来的使用一切正常,未对下部已处在使用中的结构产生任何影响,得到了监理,业主的认可和好评.施工电梯在高层工程建设中,已得到了广泛使用.基础设计方案也有多种,以上是将基础设计在楼层结构上的施工方案,为我们在以后的施工中遇到同样的情况时提供了借鉴经验.附页:施工电梯基础梁设计计算书一,基础梁L1(1000×500)1,设计依据:a,SCD200/200施工电梯说明书;b,混凝土结构设计规范GB50010-2002c,原有结构设计施工图2,荷载计算计算数据a,根据原有结构设计施工图(详上图)及施工电梯安装部位,基础设计支座为原结构300mm宽剪力墙,计算净跨8040mm.b,根据施工电梯使用情况及安装要求,基础设计宽度1000mm,高度500mm.c,施工电梯安装高度154.9-8.1=146.8M,电梯荷载:吊笼(双笼)2×20 KN导轨架(146.8÷1.5≈98节,1.8 KN/节) 176.4 KN对重2×10 KN载重2×20 KN合计: 276.4 KN动力荷载安全系数:K=1.4设计计算荷载P=276.4×1.4=387 KNd,基础自重:b=1.0m,h=0.5m,比重25Kn/m3,安全系数K=1.2q==15 KN/m3,弯矩计算(《简明建筑结构设计手册》P56,57)集中力: MC===245867 N·mMB===449208 N·m均布力: MC=N·mMB=N·m计算弯矩:MC=245867+40401=286268 N·mMB=449208+80802=530010 N·m4,配筋(《简明建筑结构设计手册》P167)梁截面尺寸1000×500砼C30上部筋:A=查表得(《简明建筑结构设计手册》P168):ρ(%)=0.926AS=选Ф28,10根,AS=6153㎜2.下部筋:A=查表(《简明建筑结构设计手册》P168)得:ρ(%)=0.478AS=实际配10根Ф28,AS=6153㎜2.5,挠度验算允许挠度[f]=(《简明建筑结构设计手册》P225)ρ=短期刚度(《简明建筑结构设计手册》P215) BS=,查表(P219)求得:(=0) BS=1544×1000×4503=1.41×1014f=f=13.67㎜<[f]=40.2㎜符合要求二,基础梁L2(400×800)设计荷载弯矩(《简明建筑结构设计手册》P57)1)q1作用下:2)q2作用下:(《简明建筑结构设计手册》P57)计算弯矩:Mmax=667430+9216=676646 N·MMB=341452+18432=359884N·M配筋(《简明建筑结构设计手册》P167)梁截面尺寸400×800砼C30下铁:查表(《简明建筑结构设计手册》P168)得:ρ(%)=1.113选Ф25,7根,AS=3436㎜2上铁:查表(《简明建筑结构设计手册》P168)得:ρ(%)=0.559选Ф25,4根,AS=1963㎜2。

施工电梯基础施工方案(含计算书)

施工电梯基础施工方案(含计算书)

重庆市合川区北城沙坪路二期拆迁安置还房4~11#楼项目施工升降机基础专项施工方案批准:审核:初审:编制:深圳中海建筑有限公司重庆市合川区北城沙坪路二期拆迁安置还房项目部2011年10月20日目录一、编制总体思路................................................................................................................... - 1 -1.施工升降机定位 (1)2.施工升降机型号及品牌选择 (1)3.施工升降机基础结构形式 (1)二、编制依据 ......................................................................................................................... - 2 -三、工程概况 ......................................................................................................................... - 2 -一).劳动力需求计划 (3)二).施工机械需求计划 (3)三).材料需求计划 (3)五、施工升降机基础设计......................................................................................................... - 3 -一).施工升降机基础要求 (3)二).施工升降机基础设计 (4)三).施工升降机基础设计 (4)四).基础接地电阻设计 (6)五).排水及防护处理措施 (6)六、电梯基础验收................................................................................................................... - 7 -七、检查制度 ......................................................................................................................... - 7 -八、基础定位图...................................................................................................................... - 7 -4~11#楼施工升降机基础施工方案一、编制总体思路1.施工升降机定位根据已经审批通过的施工总平面布置图,由于场地移交不同时的情况,截止今日处于13#楼的南面的一期配电房还未拆迁,13#楼南面的土石方还不能开挖,对已经十分紧张的场地布置带来了极大的困难。

大东泰施工电梯荷载计算

大东泰施工电梯荷载计算

大东泰美丽家园项目施工电梯荷载计算书
本项目计划在龙泰国际商厦汽车库顶安装两部施工电梯位置如下:1-L轴交1/5轴、2-B轴交19轴。

一、施工电梯荷载计算
①60m高整机自重20T
②吊笼自重2×1.7T=3.4T
③增加标准节20m荷载20m×101kg/m=2.1T
④施工电梯最大活荷载4T
⑤80m高一个升降机荷载20+3.4+2.1+4=29.5T≈30T
二、施工电梯基础自重
①混凝土4.3×3.3×0.4=5.68m³
②重量5.68m³×2.5T/m³=14.2T
三、车库顶4.3×3.3=14.19㎡面积上需要的荷载为44T。

考虑50T荷载,按250厚混凝土板承受荷载考虑板下及西车库顶板底采取搭设脚手架支撑卸荷,方案如下:
用800×800mm间距Φ48.3×3.6mm钢管36根支撑施工电梯基础,平面图和立面图如下图:
36根钢管平均每根立钢管卸荷1.39T;若为25根钢管平均每根立钢管卸荷2T。

施工电梯基础施工方案(含计算书)

施工电梯基础施工方案(含计算书)

重庆市合川区北城沙坪路二期拆迁安置还房4~11#楼项目施工升降机基础专项施工方案批准:审核:初审:编制:深圳中海建筑有限公司重庆市合川区北城沙坪路二期拆迁安置还房项目部2011年 10月20日目录一、编制总体思路............................................................. - 1 -1. 施工升降机定位 (1)2. 施工升降机型号及品牌选择 (1)3. 施工升降机基础结构形式 (1)二、编制依据................................................................. - 2 -三、工程概况................................................................. - 2 -一). 劳动力需求计划 (2)二). 施工机械需求计划 (2)三). 材料需求计划 (3)五、施工升降机基础设计....................................................... - 3 -一). 施工升降机基础要求 (3)二). 施工升降机基础设计 (3)三). 施工升降机基础设计 (4)四). 基础接地电阻设计 (6)五). 排水及防护处理措施 (6)六、电梯基础验收............................................................. - 6 -七、检查制度................................................................. - 7 -八、基础定位图............................................................... - 7 -4~11#楼施工升降机基础施工方案一、编制总体思路1.施工升降机定位根据已经审批通过的施工总平面布置图,由于场地移交不同时的情况,截止今日处于13#楼的南面的一期配电房还未拆迁,13#楼南面的土石方还不能开挖,对已经十分紧张的场地布置带来了极大的困难。

施工电梯基础荷载核定计算书

施工电梯基础荷载核定计算书

大连金地檀溪项目D2区D2-1#楼升降机基础经计算得出:
施工电梯总重量为12吨(100m),额定载重2吨,地库顶板设计荷载15吨/m2。

总重为21+2=23吨
基础面积为3m×5m=15m2。

即施工电梯荷载为1.54吨/m2。

车库顶板按照图纸说明为15吨/m2。

15吨/m2>1.54吨/m2。

经核定地库承载力满足电梯荷载要求。

深圳市中建大康金地檀溪项目部
2015年1月6日
大连金地檀溪项目D2区D2-2#楼升降机基础经计算得出:
施工电梯总重量为12吨(100m),额定载重2吨,地库顶板设计荷载15吨/m2。

总重为21+2=23吨
基础面积为3m×5m=15m2。

即施工电梯荷载为1.54吨/m2。

车库顶板按照图纸说明为15吨/m2。

15吨/m2>1.54吨/m2。

经核定地库承载力满足电梯荷载要求。

深圳市中建大康金地檀溪项目部
2015年1月6日
大连金地檀溪项目D2区D2-3#楼升降机基础经计算得出:
施工电梯总重量为12吨(100m),额定载重2吨,地库顶板设计荷载15吨/m2。

总重为21+2=23吨
基础面积为3m×5m=15m2。

即施工电梯荷载为1.54吨/m2。

车库顶板按照图纸说明为15吨/m2。

15吨/m2>1.54吨/m2。

经核定地库承载力满足电梯荷载要求。

深圳市中建大康金地檀溪项目部
2015年1月6日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

汇昌河葡萄棚居住小区7-3、7-4地块
(B区)安置房工程










编制人:职称(务)
审核人:职称(务)
批准人:职称(务)
中天建设集团温州分公司
第一章工程概况
工程名称:汇昌河葡萄棚居住小区7-3、7-4地块(B区)安置房
建设单位:汇昌河指挥部、浙江华丰房地产开发有限公司
设计单位:温州市大地建筑设计院
监理单位:上海建科咨询监理公司
施工单位:中天建设集团有限公司
本工程位于葡萄棚温金大道北侧,西山南路东侧。

10幢住宅楼建筑面积共34536.61平米,人防地下室建筑面积14684.5平米,为现浇钢筋混凝土框架结构, 14、15号楼12层,16、17号楼为9层,其余六幢均为6层。

根据本工程特点、布局,拟各选用SSD100型、SSD80型施工升降机,其相关技术参数均适用于本工程垂直运输需要。

第二章机械定位及型号选择
根据结构楼层高度及工程特点,经过对当前建筑业内各种垂直运输设备的性能对比,计划在现场合理位置每幢楼一台,升降机搭设最高度SSD100型14、15号楼为45米,SSD80型升降机搭设最高度16、17号楼为36米,其余6幢均为6层搭设高度27米。

基础施工按厂家说明书要求施工,升降机具体安装位置详见后附总平面图。

SSD100本工程所选用施工升降机的主要技术性能参数如下表示:
SSD80货用施工升降机主要技术性能参数
第三章安装基本要求
1、做好基础埋件、附墙埋件的埋置工作。

2、安装区域地面平整,基础埋件尺寸准确无误。

3、设有专门堆放升降机部件的场地。

4、设有供单部升降机专用的电箱。

5、在安装加节过程中为了保证升降机安装质量,升降机安装过程中要及时复测升降机基本水平和标准节的垂直度。

6、升降机安装后,在笼顶部搭设双层隔离棚,以防止坠物损坏设备。

第四章基础做法
1、根据使用说明书的要求设置。

2、基础尺寸为4600×2512×300。

3、基础采用卵石层级配回填,上浇灌300mm厚C30混凝土,与地面平,井架立杆底部预埋螺杆。

4、基础表面平整度偏差控制在10mm以内,以确保稳定。

5、基础边缘离建筑物100mm。

第五章基础设计计算
当物料提升机起升高度到达最高点时,对基础产生的荷载值最大,具体受力情况见下图:
基础计算:
1、有关参数
根据有关资料得知,卵石层级配回填能承载18KN/m2,升降机本身的相关元件自重均参考使用手册中的“主要技术参数表”。

2、荷载计算
吊笼重量:630×9.8=6174N
对重重量:1000×9.8=9800N
额定载重量:1000×9.8=9800N
导架总重量:3220÷27×45×9.8=52593.3N
附墙架、动力电缆、导向装置的紧固件等重量约占导架总重量的30%:52593.3×30%=15778N。

升降机自重:F1=6174+9800+9800+52593.3=78.37KN
承台自重:F2=4.6×2.512×0.3×2400=83.2KN
总荷载:F总=F1+F2=161.157KN
3、持力层应承受的地耐力计算:
161.157÷(4.6×2.512)=13.982KN/m2<18KN/m2
持力层应承受的地耐力小于卵石层级配回填能承载的能力,故承台基础是安全的。

.。
