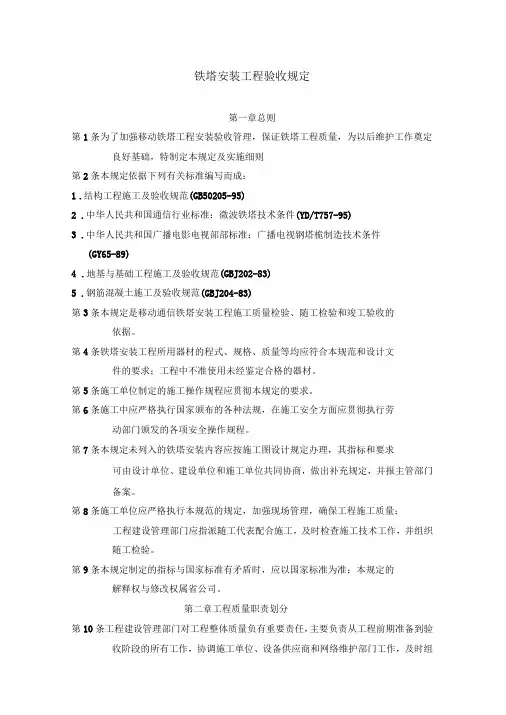

铁塔验收规定
铁塔检验验收细则
铁塔检验验收细则(一)铁塔检验细则一般要求(1) 铁塔基础应符合工程设计要求。
(2) 铁塔构件如有变形应在安装前进行矫正,但当环境温度低于-16C时,不得对构件进行冷矫正。
(3) 铁塔高度、平台、加挂支柱的安装高度及位置等均应符合工程设计要求。
(4) 铁塔垂直度应符合工程设计要求,铁塔中心轴线倾斜度允许偏差小于等于1/1500。
(5) 铁塔连接螺栓应符合下列要求:1)与铁塔基础连接的构件螺栓必须双螺母。
2)接螺栓应顺畅穿入,不得强行敲击。
当孔位偏差小于等于3mm时可打开冲后再穿入螺栓,螺栓穿向应一致。
3)螺母拧紧后螺栓外露丝扣为3~5扣。
4)螺母坚固应符合工程设计的力矩要求:a. 用力矩搬手检查力矩应符合工程设计要求值。
b. 铁塔全部连接螺栓均应做防松处理。
(6) 铁塔防腐层质量检验:1) 塔必须涂底漆(但构件连接法兰盘的接触面严禁涂漆),涂漆应均匀,无流痕、无气泡、不掉皮。
2) 镀层塔的镀层应均匀,不起泡、不翘皮、无返锈现象。
3) 用0.25kg的小锤轻击铁截构件时,防腐层不得脱落。
4) 塔靴紧固螺栓应按工程设计要求做防腐处理。
(7) 避雷针安装位置及高度应符合工程设计要求,避雷针安装牢固、端正,允许垂直偏差小于等于5‰(与避雷针高度比较)。
(8) 防雷保护接地电阻阻值应符合工程设计要求。
(9) 铁塔航空标志灯的安装应符合工程设计要求或航空部门的相关规定。
拉线塔(1) 拉线塔的拉线地锚埋设应符合工程设计要求:1) 地锚埋设深度允许偏差±50mm。
2) 地锚出土点位置允许偏差±50mm。
3) 埋设地锚的回填土应夯实,土堆整齐,地锚柄自然顺直。
(2) 铁塔两层拉线之间的弯曲度应符合工程设计要求。
(3) 拉线双螺旋调好后,螺杆端距螺旋内口尺寸要求:1) 高度小于80m的铁塔,应在20~30mm之内。
2) 高度在80m以上的铁塔,应在20~60mm之内。
自立式铁塔(1) 铁塔基础必须符合下列要求:1) 基础位置和高度应符合工程设计要求。
铁塔验收规定
铁塔安装工程验收规定第一章总则第1条为了加强移动铁塔工程安装验收管理,保证铁塔工程质量,为以后维护工作奠定良好基础,特制定本规定及实施细则第2条本规定依据下列有关标准编写而成:1.结构工程施工及验收规范(GB50205-95)2.中华人民共和国通信行业标准:微波铁塔技术条件(YD/T757-95)3.中华人民共和国广播电影电视部部标准:广播电视钢塔桅制造技术条件(GY65-89)4.地基与基础工程施工及验收规范(GBJ202-83)5.钢筋混凝土施工及验收规范(GBJ204-83)第3条本规定是移动通信铁塔安装工程施工质量检验、随工检验和竣工验收的依据。
第4条铁塔安装工程所用器材的程式、规格、质量等均应符合本规范和设计文件的要求;工程中不准使用未经鉴定合格的器材。
第5条施工单位制定的施工操作规程应贯彻本规定的要求。
第6条施工中应严格执行国家颁布的各种法规,在施工安全方面应贯彻执行劳动部门颁发的各项安全操作规程。
第7条本规定未列入的铁塔安装内容应按施工图设计规定办理,其指标和要求可由设计单位、建设单位和施工单位共同协商,做出补充规定,并报主管部门备案。
第8条施工单位应严格执行本规范的规定,加强现场管理,确保工程施工质量;工程建设管理部门应指派随工代表配合施工,及时检查施工技术工作,并组织随工检验。
第9条本规定制定的指标与国家标准有矛盾时,应以国家标准为准;本规定的解释权与修改权属省公司。
第二章工程质量职责划分第10条工程建设管理部门对工程整体质量负有重要责任,主要负责从工程前期准备到验收阶段的所有工作,协调施工单位、设备供应商和网络维护部门工作,及时组织实施初验和终验,对工程中出现的重大问题,须及时上报上级主管部门。
第11条施工单位对工程质量负有直接责任,主要负责按照设计要求进行铁塔基础建设,铁塔主体建设等工作,并配合铁塔厂家和维护单位做好相关工作。
施工单位应遵守工程纪律、加强现场管理,确保工程施工质量。

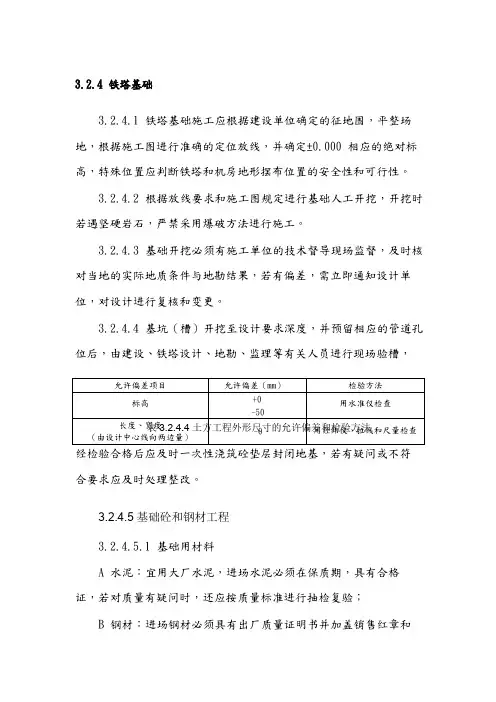

铁塔建设与验收规范标准
3.2.4铁塔基础3.2.4.1 铁塔基础施工应根据建设单位确定的征地围,平整场地,根据施工图进行准确的定位放线,并确定±0.000相应的绝对标高,特殊位置应判断铁塔和机房地形摆布位置的安全性和可行性。
3.2.4.2 根据放线要求和施工图规定进行基础人工开挖,开挖时若遇坚硬岩石,严禁采用爆破方法进行施工。
3.2.4.3 基础开挖必须有施工单位的技术督导现场监督,及时核对当地的实际地质条件与地勘结果,若有偏差,需立即通知设计单位,对设计进行复核和变更。
3.2.4.4 基坑(槽)开挖至设计要求深度,并预留相应的管道孔位后,由建设、铁塔设计、地勘、监理等有关人员进行现场验槽,经检验合格后应及时一次性浇筑砼垫层封闭地基,若有疑问或不符合要求应及时处理整改。
3.2.4.5基础砼和钢材工程3.2.4.5.1 基础用材料A 水泥:宜用大厂水泥,进场水泥必须在保质期,具有合格证,若对质量有疑问时,还应按质量标准进行抽检复验;B 钢材:进场钢材必须具有出厂质量证明书并加盖销售红章和试验报告,并按检查标准进行抽样送检(进场一批抽验一批),合格后方能使用。
C 模板:模板必须牢固,具有一定强度、刚度和稳定性,其支架的支承部分必须有足够的支承面积。
接缝应严密不漏浆,砼浇筑前应对木模板浇水湿润,钢模板应刷隔离剂。
模板杂物泥土等应清理干净。
3.2.4.5.2 钢材表面清洁:材料表面必须清洁除锈。
带有颗粒状或片状老锈,经除锈后仍留有麻点的钢材严禁按原规格使用。
3.2.4.5.3 施工注意事项:砼浇筑前宜按设计标号进行试配,试配合格后施工单位技术人员应根据现场材料出具配合比通知单;钢筋在下料、成型等加工时,应自行检验,如发生脆断,焊接性能不良或力学性能不正常等现象,应立即停止加工并取样对该批钢材进行化学成份分析。
3.2.4.5.4 钢材的规格、形状、尺寸、数量、间距、锚固长度、接头设置必须符合设计要求和施工规的规定。
钢筋焊接接头、焊接制品的机械性能必须符合《钢筋焊接及验收规》。
铁塔工程施工质量验收标准
铁塔工程施工质量验收标准1. 引言本文档旨在规定铁塔工程施工质量验收的标准。
通过严格按照这些标准进行验收,可以确保铁塔工程的施工质量符合相关要求,保证施工质量的可靠性和安全性。
2. 验收范围铁塔工程施工质量的验收范围包括但不限于以下方面:- 铁塔的基础施工- 铁塔的支撑结构和焊接工艺- 铁塔的材料选用和质量控制- 铁塔的安装和调试- 铁塔的绝缘和保护措施3. 验收标准铁塔工程的施工质量验收应符合以下标准:3.1 基础施工- 基础的混凝土应符合相关标准要求,强度达到设计要求。
- 基础的平整度、垂直度和水平度应满足设计要求。
3.2 支撑结构和焊接工艺- 铁塔的支撑结构应符合相关设计要求,具有足够的稳定性和承载能力。
- 焊接工艺应符合相关标准要求,焊缝应完整牢固、无裂纹和缺陷。
3.3 材料选用和质量控制- 铁塔的材料应符合设计要求,具有足够的强度、耐腐蚀性和可靠性。
- 材料的质量控制应符合相关标准要求,材料检测报告应符合要求并具有合格证明。
3.4 安装和调试- 铁塔的安装应按照设计要求进行,安装精度应满足相关标准要求。
- 铁塔的调试应达到可靠运行的要求,各项指标应在正常范围内。
3.5 绝缘和保护措施- 铁塔的绝缘和保护措施应符合相关要求,确保安全可靠的运行和使用。
- 绝缘材料应具有良好的绝缘性能,保护措施应有效防止外界环境的影响。
4. 验收方法铁塔工程施工质量验收的方法应包括以下内容:- 施工单位应提供相关施工记录和质量检测报告。
- 验收单位应组织验收人员对施工现场进行实地检查。
- 验收单位应委托第三方检测机构对材料进行抽样检验。
- 完成验收后,验收单位应出具验收报告,对验收结果进行评价和总结。
5. 验收结果与评定根据铁塔工程施工质量的验收情况,验收结果可分为以下几种情况:- 合格:施工质量符合相关要求,可正常使用。
- 不合格:施工质量存在严重问题,需整改后重新验收。
- 有条件合格:施工质量存在一些问题,可提出整改要求后验收。
国网塔材验收规范
国网塔材验收规范一、铁塔基础验收细则1、基础位置和高度应符合工程设计要求。
2、基础不得出现不均匀沉降。
3、铁塔基础顶面应平整,标高允许偏差±3mm,水平度允许偏差1/1000,多边形铁塔的各对应基础顶面相对高度最大偏差±3mm。
4、支承表面(法兰或塔柱脚上端面)标高允许偏差±3mm,水平度(法兰或塔柱脚上端面)允许偏差1/500且不大于3mm。
5、地脚螺栓露出基础顶面长度应符合工程设计要求。
螺栓应垂直,不得变形。
多边形铁塔的各对应基础螺栓中心间距允许偏差±3mm。
6、基础根开及对角线符合设计要求。
7、砼强度应符合设计要求,钢筋规格、水泥标号符合设计要求,并有合格证书。
8、砼基础符合设计标准,不准出现蜂窝、麻面、孔洞、漏筋、缺棱掉角等现象。
9、各种材料证明、施工记录和隐蔽验收资料齐全。
二、铁塔验收细则(一)铁塔支承面1、钢塔柱脚下面的支撑构造,应符合设计要求。
需要填钢板时必须填实75%以上,每叠不得多于两块,垫入后其边缘应与基础锚栓定位版焊接,并做防腐处理。
2、钢塔柱底板(法兰)与基础间的空隙(为调整法兰底板水平高差而预留之空隙),在终验结束后应用微膨胀细石砼浇筑密实。
3、地脚锚栓露出基础顶面部分进行热镀锌处理或防腐处理,并妥善保护,防止锈蚀与损伤。
地脚螺栓埋入基础部分严禁镀锌处理。
(二)金属结构1、材料(1)铁塔材料规格尺寸符合设计要求,并有材料合格证、出厂证明及理化试验报告。
(2)各塔段主材以及主梁必须是整条材料,严禁出现接头,单管塔必须是整条板材,严禁径向环缝拼接,焊缝不能开裂。
(3)塔桅钢构件应符合设计要求和验收规范的规定。
运输、堆放、吊装等造成的钢构件变形及涂层脱落,应进行矫正和修补,但碳素结构钢在环境温度低于-16℃、低合金结构钢在环境温度低于-12℃时,不得对构件进行冷矫正和冷弯曲。
矫正后的钢材表面,不应有明显的凹面或损伤,划痕深度不得大于0.5mm,且不应大于该钢材厚度负允许偏差的1/2。
铁塔施工和验收标准
铁塔施工和验收标准
1. 地基施工,铁塔的地基施工是整个铁塔工程的基础,需要严
格按照设计要求进行开挖、浇筑混凝土等工序,确保地基的承载能
力和稳定性。
2. 钢管焊接,铁塔主要由钢管焊接而成,焊接工艺和质量直接
关系到铁塔的结构强度和稳定性,需要符合相关的焊接标准和规范,确保焊接接头牢固可靠。
3. 安装调试,铁塔安装过程中需要进行吊装、安装和调试工作,施工人员需要严格按照操作规程进行,确保铁塔的安装质量和垂直度。
而铁塔的验收标准主要包括以下几个方面:
1. 外观质量,验收人员需要对铁塔的外观质量进行检查,包括
焊接接头的质量、防腐层的涂装情况等,确保外观无明显缺陷。
2. 尺寸偏差,验收人员需要对铁塔的尺寸进行检查,包括高度、立柱间距、横担位置等,确保符合设计要求。
3. 结构稳定性,验收人员需要对铁塔的结构稳定性进行检查,包括地基承载能力、焊接接头的牢固性等,确保铁塔在使用过程中不会出现倾斜或者变形。
总的来说,铁塔施工和验收标准需要严格按照相关的设计规范和标准进行,确保铁塔的质量和安全性能达到要求,从而保障输电线路的安全稳定运行。
铁塔接地房屋等验收规范
目录一.铁塔检验................. 错误!未定义书签。
(一)铁塔检验细则............ 错误!未定义书签。
(二)铁塔检验表格............ 错误!未定义书签。
二. 交换局机房验收.......... 错误!未定义书签。
三. 交换局恒温恒湿空调检验错误!未定义书签。
四. 基站机房验收............ 错误!未定义书签。
五. 基站空调检验............ 错误!未定义书签。
六. 防雷与接地检验.......... 错误!未定义书签。
(一)防雷与接地检验细则. 错误!未定义书签。
(二)防雷与接地检验表格. 错误!未定义书签。
七. 市电引入单项工程的检验错误!未定义书签。
八. 基站及交换局消防系统的验收错误!未定义书签。
九. 竣工资料检验............ 错误!未定义书签。
(一)竣工资料验收细则..... 错误!未定义书签。
(二)配套工程竣工资料验收表格错误!未定义书签。
十. 配套工程验收总表....... 错误!未定义书签。
十一. 初验证书 .............. 错误!未定义书签。
十二.终验证书............... 错误!未定义书签。
一.铁塔检验(一)铁塔检验细则1. 一般要求(1) 铁塔基础应符合工程设计要求。
(2) 铁塔构件如有变形应在安装前进行矫正,但当环境温度低于-16C时,不得对构件进行冷矫正。
(3) 铁塔高度、平台、加挂支柱的安装高度及位置等均应符合工程设计要求。
(4) 铁塔垂直度应符合工程设计要求,铁塔中心轴线倾斜度允许偏差小于等于1/1500。
(5) 铁塔连接螺栓应符合下列要求:1)与铁塔基础连接的构件螺栓必须双螺母。
2)接螺栓应顺畅穿入,不得强行敲击。
当孔位偏差小于等于3mm时可打开冲后再穿入螺栓,螺栓穿向应一致。
3)螺母拧紧后螺栓外露丝扣为3~5扣。
4)螺母坚固应符合工程设计的力矩要求:a. 用力矩搬手检查力矩应符合工程设计要求值。
铁塔验收方案
铁塔验收方案1. 引言铁塔验收是指在铁塔的设计、施工和安装完毕后,由相关监理工程师和业主进行的验收工作。
本文档旨在提供一份详细的铁塔验收方案,以确保铁塔的建设质量和实用性。
2. 验收范围本次验收的范围包括以下内容:1.铁塔基础的设计与施工情况。
2.铁塔主体结构的制作和安装情况。
3.铁塔的接地与防雷设施情况。
4.铁塔与其他设备的连接和接口情况。
3. 验收准备在进行铁塔验收前,需要进行以下准备工作:1.整理相关的设计文档、施工图纸和材料清单。
2.邀请相关监理工程师和业主代表参与验收。
3.准备必要的验收工具和设备。
4. 验收内容4.1 铁塔基础的设计与施工情况1.检查铁塔基础的设计图纸,确认是否符合相关规范和要求。
2.考察铁塔基础的施工工艺和质量控制情况,包括混凝土浇筑、模板拆除等。
3.检查铁塔基础的尺寸和几何要求是否满足设计要求。
4.2 铁塔主体结构的制作和安装情况1.检查铁塔主体结构的制作工艺和质量控制情况,包括焊接接头以及材料的选用和连接方式。
2.检查铁塔主体结构的装配和安装过程,确认是否符合设计要求。
3.检查铁塔主体结构的平整度、垂直度和水平度等,确保符合相关要求。
4.3 铁塔的接地与防雷设施情况1.检查铁塔的接地系统是否符合相关标准和规范,包括接地体的选择和布置情况。
2.检查铁塔的防雷设施,包括避雷针、避雷线和防雷接地装置等的配置和安装情况。
3.测量接地电阻和防雷装置的接地电阻,确保其符合相关要求。
4.4 铁塔与其他设备的连接和接口情况1.检查铁塔与天线、馈线等设备的连接情况,包括连接件的材质和连接方式。
2.检查铁塔与其他设备的接口情况,确保连接的牢固性和稳定性。
3.测试连接和接口的电气性能,包括电阻、电容和绝缘阻抗等指标。
5. 验收标准本次铁塔验收的标准以以下要求为准:1.铁塔基础的设计和施工应符合国家和行业标准的要求,并在验收前通过相关检测机构的评估。
2.铁塔主体结构的制作和安装应符合相关规范和要求,且不得存在焊接缺陷、剪切变形等质量问题。
铁塔建设及验收规范
铁塔建设及验收规范 Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】3.2.4铁塔基础3.2.4.1铁塔基础施工应根据建设单位确定的征地范围,平整场地,根据施工图进行准确的定位放线,并确定±相应的绝对标高,特殊位置应判断铁塔和机房地形摆布位置的安全性和可行性。
3.2.4.2根据放线要求和施工图规定进行基础人工开挖,开挖时若遇坚硬岩石,严禁采用爆破方法进行施工。
3.2.4.3基础开挖必须有施工单位的技术督导现场监督,及时核对当地的实际地质条件与地勘结果,若有偏差,需立即通知设计单位,对设计进行复核和变更。
3.2.4.4基坑(槽)开挖至设计要求深度,并预留相应的管道孔位后,由建设、铁塔设计、地勘、监理等有关人员进行现场验槽,经检验合格后应及时一次性浇筑砼垫层封闭地基,若有疑问或不符合要求应及时处理整改。
表3.2.4.4土方工程外形尺寸的允许偏差和检验方法3.2.4.5基础砼和钢材工程3.2.4.基础用材料A水泥:宜用大厂水泥,进场水泥必须在保质期内,具有合格证,若对质量有疑问时,还应按质量标准进行抽检复验;B钢材:进场钢材必须具有出厂质量证明书并加盖销售红章和试验报告,并按检查标准进行抽样送检(进场一批抽验一批),合格后方能使用。
C模板:模板必须牢固,具有一定强度、刚度和稳定性,其支架的支承部分必须有足够的支承面积。
接缝应严密不漏浆,砼浇筑前应对木模板浇水湿润,钢模板应刷隔离剂。
模板内杂物泥土等应清理干净。
3.2.4.钢材表面清洁:材料表面必须清洁除锈。
带有颗粒状或片状老锈,经除锈后仍留有麻点的钢材严禁按原规格使用。
3.2.4.施工注意事项:砼浇筑前宜按设计标号进行试配,试配合格后施工单位技术人员应根据现场材料出具配合比通知单;钢筋在下料、成型等加工时,应自行检验,如发生脆断,焊接性能不良或力学性能不正常等现象,应立即停止加工并取样对该批钢材进行化学成份分析。
铁塔工程验收制度
铁塔工程验收制度铁塔工程验收制度是对铁塔建设项目完工后进行的一系列质量、安全以及规范性检查的程序和标准。
该制度旨在通过严格的验收流程,确保铁塔工程符合设计要求、施工规范和安全标准。
一、验收前准备在正式进行验收之前,施工单位应确保所有施工活动已经完毕,并且现场清理干净,无任何安全隐患。
同时,施工单位应准备好所有必要的工程资料,包括设计图纸、施工记录、材料合格证明、检测报告等,以供验收小组查阅。
二、组织验收小组验收小组应由建设单位、设计单位、监理单位和施工单位的代表组成。
必要时,还可以邀请行业专家参与。
验收小组负责对铁塔工程进行全面的检查,并出具验收意见。
三、验收内容铁塔工程验收应包括但不限于以下几个方面:1. 设计文件的符合性:检查实际施工是否严格按照设计图纸和技术规范执行。
2. 材料和构件的质量:核查所有使用的材料和构件是否有合格的质量证明,是否符合国家标准和行业规范。
3. 焊接和连接质量:对铁塔的焊接部位进行检查,确保焊缝满足设计和规范要求。
4. 防腐和防护措施:检查铁塔的防腐涂层是否完整,以及是否有其他保护措施确保铁塔的耐久性。
5. 基础和安装质量:检查铁塔的基础是否稳固,安装是否准确,是否符合设计要求。
6. 安全性能:对铁塔的整体稳定性和承载能力进行评估,确保其安全可靠。
四、验收程序验收过程应遵循以下步骤:1. 现场检查:验收小组成员到现场对铁塔工程进行实地查看,记录发现的问题。
2. 资料审核:对照施工记录和相关资料,核对工程的实施情况是否符合规定。
3. 问题整改:对于检查中发现的问题,施工单位应及时整改,并在整改后再次提请验收。
4. 编制验收报告:验收小组根据检查结果编制详细的验收报告,报告中应明确指出工程的优点、存在的问题及建议。
五、验收结论根据验收结果,验收小组应给出以下结论之一:- 合格:铁塔工程符合所有设计和施工规范要求,可以投入使用。
- 基本合格:铁塔工程存在小的瑕疵,但不影响正常使用,需在规定时间内完成整改。
中国联通铁塔验收规范
中国联通铁塔验收规范一、铁塔基础验收1、基础位置和高度应符合施工图设计要求。
2、基础不得出现不均匀沉降。
3、铁塔基础顶面应平整,标高允许偏差±3mm,水平度允许偏差1/1000, 多边形铁塔的各对应基础顶面相对高度最大偏差±3mm。
4、支承表面(法兰或塔柱脚上端面)标高允许偏差±3mm,水平度(法兰或塔柱脚上端面)允许偏差1/500且不大于3mm。
5、地脚螺栓露出基础顶面长度应符合工程设计要求。
螺栓应垂直,不得变形。
多边形铁塔的各对应基础螺栓中心间距允许偏差±3mm。
6、基础根开及对角线符合设计要求。
7、砼强度应符合设计要求,钢筋规格、水泥标号符合设计要求,并有合格证书。
8、砼基础符合设计标准,不准出现蜂窝、麻面、孔洞、漏筋、缺棱掉角等现象。
9、各种材料证明、施工记录和隐蔽验收资料齐全。
二、铁塔验收(一)铁塔支承面1、钢塔柱脚下面的支撑构造,应符合设计要求。
需要填钢板时必须填实75%以上,每叠不得多于两块,垫入后其边缘应与基础锚栓定位版焊接,并做防腐处理。
2、钢塔柱底板(法兰)与基础间的空隙(为调整法兰底板水平高差而预留之空隙),在终验结束后应用微膨胀细石砼浇筑密实。
3、地脚锚栓露出基础顶面部分进行热镀锌处理或防腐处理,并妥善保护,防止锈蚀与损伤。
地脚螺栓埋入基础部分严禁镀锌处理。
(二)金属结构1、材料(1)铁塔材料规格尺寸符合设计要求,并有材料合格证、出厂证明及理化试验报告。
(2)各塔段主材以及主梁必须是整条材料,严禁出现接头,单管塔必须是整条板材,严禁环缝拼接,焊缝不能开裂。
(3)塔桅钢构件应符合设计要求和验收规范的规定。
运输、堆放、吊装等造成的钢构件变形及涂层脱落,应进行矫正和修补,但碳素结构钢在环境温度低于-16℃、低合金结构钢在环境温度低于-12℃时,不得对构件进行冷矫正和冷弯曲。
矫正后的钢材表面,不应有明显的凹面或损伤,划痕深度不得大于0.5mm,且不应大于该钢材厚度负允许偏差的1/2。
铁塔接地房屋等验收规范标准
1)塔必须涂底漆(但构件连接法兰盘的接触面严禁涂漆),涂漆应均匀,无流痕、无气泡、不掉皮。
2)镀层塔的镀层应均匀,不起泡、不翘皮、无返锈现象。
3)用0.25kg的小锤轻击铁截构件时,防腐层不得脱落。
4)塔靴紧固螺栓应按工程设计要求做防腐处理。
(7)避雷针安装位置及高度应符合工程设计要求,避雷针安装牢固、端正,允许垂直偏差小于等于5‰(与避雷针高度比较)。
钢材规格、质量
符合设计、有质量证书
文件检查
2
焊条规格、质量
符合设计、有质量证书
3
焊缝检验报告
制造厂商提供
4
平台高度
符合设计要求
钢尺或经纬仪
5
天线加挂支柱高度
符合设计要求
6
总高度
符合设计要求
7
塔灯
电缆加防护装置,工作正常
观测
8
护笼
符合设计要求
9
馈线固定支架
符合设计图纸要求
10
平台
留有穿馈线的孔
11
过桥
(3)拉线双螺旋调好后,螺杆端距螺旋口尺寸要求:
1)高度小于80m的铁塔,应在20~30mm之。
2)高度在80m以上的铁塔,应在20~60mm之。
3.
(1)铁塔基础必须符合下列要求:
1)基础位置和高度应符合工程设计要求。
2).基础顶面平整,允许水平偏差±1.5mm。
3).地脚螺栓露出基础顶面长度应符合工程设计要求。螺栓应垂直,不变形。多边形铁塔的各对应基础螺栓中心间距允许偏差±3mm。
(8)防雷保护接地电阻阻值应符合工程设计要求。
(9)铁塔航空标志灯的安装应符合工程设计要求或航空部门的相关规定。
铁塔建设及验收规范
3.2.4铁塔基础3.2.4.1铁塔基础施工应根据建设单位确定的征地范围,平整场地,根据施工图进行准确的定位放线,并确定±0.000相应的绝对标高,特殊位置应判断铁塔和机房地形摆布位置的安全性和可行性。
3.2.4.2根据放线要求和施工图规定进行基础人工开挖,开挖时若遇坚硬岩石,严禁采用爆破方法进行施工。
3.2.4.3基础开挖必须有施工单位的技术督导现场监督,及时核对当地的实际地质条件与地勘结果,若有偏差,需立即通知设计单位,对设计进行复核和变更。
3.2.4.4基坑(槽)开挖至设计要求深度,并预留相应的管道孔位后,由建设、铁塔设计、地勘、监理等有关人员进行现场验槽,经检验合格后应及时一次性浇筑砼垫层封闭地基,若有疑问或不符合要求应及时处理整改。
表3.2.4.4土方工程外形尺寸的允许偏差和检验方法3.2.4.5基础砼和钢材工程3.2.4.5.1基础用材料A水泥:宜用大厂水泥,进场水泥必须在保质期内,具有合格证,若对质量有疑问时,还应按质量标准进行抽检复验;B钢材:进场钢材必须具有出厂质量证明书并加盖销售红章和试验报告,并按检查标准进行抽样送检(进场一批抽验一批),合格后方能使用。
C模板:模板必须牢固,具有一定强度、刚度和稳定性,其支架的支承部分必须有足够的支承面积。
接缝应严密不漏浆,砼浇筑前应对木模板浇水湿润,钢模板应刷隔离剂。
模板内杂物泥土等应清理干净。
3.2.4.5.2钢材表面清洁:材料表面必须清洁除锈。
带有颗粒状或片状老锈,经除锈后仍留有麻点的钢材严禁按原规格使用。
3.2.4.5.3施工注意事项:砼浇筑前宜按设计标号进行试配,试配合格后施工单位技术人员应根据现场材料出具配合比通知单;钢筋在下料、成型等加工时,应自行检验,如发生脆断,焊接性能不良或力学性能不正常等现象,应立即停止加工并取样对该批钢材进行化学成份分析。
3.2.4.5.4钢材的规格、形状、尺寸、数量、间距、锚固长度、接头设置必须符合设计要求和施工规范的规定。
铁塔建设及验收规范
3.2.4铁塔基础3.2.4.1铁塔基础施工应根据建设单位确定的征地范围,平整场地,根据施工图进行准确的定位放线,并确定±0.000相应的绝对标高,特殊位置应判断铁塔和机房地形摆布位置的安全性和可行性。
3.2.4.2根据放线要求和施工图规定进行基础人工开挖,开挖时若遇坚硬岩石,严禁采用爆破方法进行施工。
3.2.4.3基础开挖必须有施工单位的技术督导现场监督,及时核对当地的实际地质条件与地勘结果,若有偏差,需立即通知设计单位,对设计进行复核和变更。
3.2.4.4基坑(槽)开挖至设计要求深度,并预留相应的管道孔位后,由建设、铁塔设计、地勘、监理等有关人员进行现场验槽,经检验合格后应及时一次性浇筑砼垫层封闭地基,若有疑问或不符合要求应及时处理整改。
表3.2.4.4土方工程外形尺寸的允许偏差和检验方法3.2.4.5基础砼和钢材工程3.2.4.5.1基础用材料A水泥:宜用大厂水泥,进场水泥必须在保质期内,具有合格证,若对质量有疑问时,还应按质量标准进行抽检复验;B钢材:进场钢材必须具有出厂质量证明书并加盖销售红章和试验报告,并按检查标准进行抽样送检(进场一批抽验一批),合格后方能使用。
C模板:模板必须牢固,具有一定强度、刚度和稳定性,其支架的支承部分必须有足够的支承面积。
接缝应严密不漏浆,砼浇筑前应对木模板浇水湿润,钢模板应刷隔离剂。
模板内杂物泥土等应清理干净。
3.2.4.5.2钢材表面清洁:材料表面必须清洁除锈。
带有颗粒状或片状老锈,经除锈后仍留有麻点的钢材严禁按原规格使用。
3.2.4.5.3施工注意事项:砼浇筑前宜按设计标号进行试配,试配合格后施工单位技术人员应根据现场材料出具配合比通知单;钢筋在下料、成型等加工时,应自行检验,如发生脆断,焊接性能不良或力学性能不正常等现象,应立即停止加工并取样对该批钢材进行化学成份分析。
3.2.4.5.4钢材的规格、形状、尺寸、数量、间距、锚固长度、接头设置必须符合设计要求和施工规范的规定。
铁塔标准要求(铁验1-7)精选全文完整版
精选全文完整版
主控项目
1.铁塔的高度应符合设计要求,垂直度不应大于1.5‰。
检验数量:施工单位、监理单位均全部检查。
检验方法:施工单位对照设计文件观察测量,用经纬仪在两个相互垂直的方向上检验铁塔的垂直度;监理单位见证试验。
2.天线加挂支柱高度及方位、平台位置及尺寸、爬梯的设置方式应符合设计要求。
检验数量:施工单位、监理单位均全部检查。
检验方法:施工单位对照设计文件观察测量;监理单位见证试验。
3.铁塔防雷装置、接地引下线和接地电阻应符合设计要求。
检验数量:施工单位、监理单位均全部检查。
检验方法:施工单位对照设计文件观察检查,用接地电阻测试仪测接地电阻;监理单位见证试验。
4.铁塔塔体的接地电阻应符合设计要求,塔体金属构件间应保证电气连通。
检验数量:施工单位、监理单位均全部检查。
检验方法:施工单位对照设计文件观察检查,用万用表检查电气连通性,用接地电阻测试仪测接地电阻;监理单位见证试验。
一般项目
1.铁塔构件的镀锌层应均匀光滑、不翘皮,不得出现返锈现象。
检验数量:施工单位全部检查。
检验方法:观察检查。
2.塔靴与基础预埋螺栓的连接必须用双螺母,塔身安装螺栓穿入方向应一致,螺母应拧紧,螺栓外露丝扣不应少于两扣。
检验数量:施工单位抽验10%。
检验方法:观察检查。
用力矩扳手在塔身上、中、下三部分各抽验10个螺栓,其力矩值应符合设计要求。
3.塔身各横截面应成相似多边形,同一横截面上对角线或边的长度偏差不应大于5 mm。
检验数量:施工单位全部检查。
检验方法:观察、尺量检查。
铁塔施工和验收标准
铁塔施工和验收标准 V1.020XX年X月XXXXXXXX工程管理中心一、材料1.钢材质量应符合现行的国家标准《普通碳素结构钢技术条件》( GB700 ─ 79) 、《低合金结构钢技术条件》( GB1591 ─ 79) 和《桥梁用碳素钢及普通低合金钢钢板技术条件》( YB168─ 70) 的规定。
采用其它钢种或钢号应符合该种钢种或钢号的技术标准的要求,并根据设计要求进行必要的工艺性能试验。
2.钢材表面锈蚀、麻点或划痕的深度不得大于该钢材厚度负偏差值的一半;断口处如有分层或裂缝缺陷等,应会同有关单位研究处理。
二、塔桅钢结构的制作1.零件直接号料时,长度和宽度的偏差不应大于 1.0mm;孔的位置允许偏差为 0.5mm。
2.3.组装前,连接表面及沿焊缝每边30~50mm 范围内的铁锈,毛刺和油污等必须清除干净。
4. C 级六角头螺栓和扭剪型高强度螺栓孔的直径比螺栓杆公称直径大 1.5mm 。
孔的允许偏差应符合下表规定。
5.零(部)件、构件上孔的位置,在编制施工图时,宜按照国家标准《形状和位置公差》GBT184─6.不合格的螺栓孔,必须经设计同意后,才可扩钻或焊补后重新钻孔。
扩钻后的孔径不得大于原设计孔径 2.0mm ;补孔应用与母材材质相同的焊条补焊,严禁用钢块填塞。
每组孔中焊补重新钻孔数量不得超过 20% 。
处理后均应作出记录。
7.构件制作完成后,检查部门应按照施工图的要求和本规范的规定,对成品进行检查验收。
构件外形和几何尺寸的允许偏差应符合以下规定:7.1构件长度 L:当 L≤ 5m ,允许偏差± 2mm ;当 L > 5m ,± 3mm 。
7.2 塔的同一构件、桅杆的各弦杆:长度相对差可允许 1mm 。
7.3 构件整体弯曲:L / 1000 ,且不大于 5mm 。
局部弯曲:被测长度的 1/ 750 ,且不大于 3mm 。
7.4 法兰盘上孔距:单个法兰盘上孔距± 0.7 mm桅杆或组合构件各法兰盘相对应的孔距:当孔径≤ 21.5mm ± 1.5 mm当孔径≥ 26mm± 2.0 mm7.5 构件上节点板节点板在平面内偏移 1.0 mm节点板在平面外偏移 2.0 mm节点板上螺栓孔偏移 1.0 mm有多个节点板时,任意两组孔距或节点板上孔与基准线的距离± 1.5 mm7.6 桅杆或组合构件的横杆和斜杆在平面内和平面外的偏移± 3.0 mm钢梯的允许偏差按 GBJ205 ─ 83 的规定。
铁塔验收管理制度
铁塔验收管理制度一、总则为规范铁塔验收工作,保障铁塔安全运行,提高铁塔使用效率,特制定本制度。
二、适用范围本制度适用于所有铁塔的验收工作。
三、铁塔验收标准1. 铁塔的基础承载力符合设计要求。
2. 铁塔的立柱、横梁等主要构件材质符合相关标准。
3. 铁塔的组装拼装及连接处符合要求,无松动、裂纹等现象。
4. 铁塔的涂装表面应无掉漆、脱皮等现象。
5. 铁塔的附属设施齐全,符合相关要求。
6. 铁塔的整体结构稳定,符合设计要求。
四、验收人员1. 验收人员应为具有相关资质证书的工程技术人员。
2. 验收人员应熟悉铁塔验收标准和相关要求。
3. 验收人员应认真负责,工作认真细致。
五、验收程序1. 铁塔施工完成后,由施工方提出验收申请。
2. 验收人员核对验收资料,形成验收报告并签字确认。
3. 验收人员对铁塔进行全面检查,发现问题及时记录并提出整改要求。
4. 验收合格后,签署验收意见,出具验收证书。
5. 验收不合格的,要求整改后重新验收。
六、验收标准1. 铁塔的外观应整洁,无明显损坏。
2. 铁塔的基础应承载力符合设计要求。
3. 铁塔的构件应符合设计要求,无裂纹、变形等现象。
4. 铁塔的涂装表面应平整、光滑,无掉漆、脱皮等现象。
5. 铁塔的附属设施齐全,符合相关要求。
6. 铁塔的结构稳定,无明显变形、倾斜等现象。
七、验收频率1. 铁塔初次验收应在施工完工后进行。
2. 铁塔定期验收应每年进行一次。
3. 铁塔重大维修后,需进行验收确认。
八、验收记录1. 铁塔验收记录应详细记录验收人员、验收时间、验收内容等信息。
2. 铁塔验收报告应正确填写,并保存备查。
3. 铁塔验收证书应盖章签字,并交付相关部门。
九、责任追究1. 铁塔验收人员对铁塔存在质量问题未发现,造成事故的,应承担相应责任。
2. 铁塔验收人员对铁塔验收不合格而强行通过的,应承担相应责任。
十、附则本制度由铁塔管理部门负责解释并执行,如有修改,经相关部门批准后生效。
以上就是铁塔验收管理制度的内容,希望对大家有所帮助。
铁塔公司铁塔试组装检查验收规定
铁塔公司铁塔试组装检查验收规定一、前言随着电信网络不断发展,铁塔逐渐成为电信基站建设的必需品,其建设质量和安全问题已经成为关注的焦点。
铁塔的组装和验收是铁塔公司工作的重要环节。
本文旨在规范铁塔组装的流程和验收标准,确保铁塔的质量和安全。
二、组装规定1、组装前检查在组装前,需要对铁塔的各种零件进行检查。
检查内容包括:材质是否达标、数量是否一致、表面处理是否符合规定等等。
2、组装流程组装铁塔的流程包括以下步骤:(1)按照设计图纸和工程要求组装支撑结构和主体结构的各个零件;(2)对组装好的结构进行留心检查,确保每个零件的连接稳固;(3)进行基础固定和角钢固定,确保铁塔的稳定和安全;(4)进行防腐处理,确保铁塔能够长期使用。
3、组装时应注意的事项组装铁塔时应注意以下事项:(1)组装应严格按照设计图纸和工程要求进行,不得任意更改;(2)组装过程中,各零件应互相配合,连接应牢固,不得出现游动;(3)组装时应注意安全,严禁高处作业,防止发生事故;(4)组装结束后,应对铁塔进行全面检查,并进行底层倾斜度测试以确保稳定与安全。
三、验收规定铁塔的验收程序包括:1、试组装检查在进行正式组装前,应对铁塔进行试组装检查。
检查内容包括构件的互相连接情况和稳定性。
2、正式组装检查在铁塔组装结束后,应对铁塔进行全面检查,确保符合国家标准和相关规定。
检查内容包括铁塔的整体稳定性、外观质量、安装精度等等。
3、工程验收在铁塔安装完成后,相关部门应对整个工程进行验收,确保铁塔的质量和安全符合要求。
验收内容包括:铁塔高度、设备安装质量、设备性能等等。
四、总结铁塔的组装和验收是铁塔公司工作的重要环节,影响着铁塔的质量和安全。
在组装过程中,应严格按照设计要求进行,注意安全问题;在验收过程中,应对铁塔的各个方面进行全面检查和测试,确保其质量符合要求。
希望本文能为铁塔公司制定相关规范提供参考。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.随工人员代表工程建设部门和网络维护部门,监督施工人员遵守工程纪律,对工程质量进行把关,确保现网安全;
2.随工人员在施工过程中应严格遵守工程纪律,认真填写随工记录;
3.对不合理的施工行为或施工项目,随工人员有权要求施工人员作出更改或停止施工,并上报相关领导;
4.随工人员有权对施工过程中不明确不清晰的地方提出质疑,施工人员必须对其做合理解释;
第45条吊装前应对各结构单元的中心点做好标记。每安装完一段后,应及时在两个互相垂直的方位检验垂直度,允许其中心轴线的垂直偏差为所架设部分高度的1/1500。
第三节镀锌角式铁塔的要求
第46条校核铁塔时不得损伤钢结构的强度。
第47条铁塔全部安装完毕之后,必须统调铁塔的垂直度,在两个互相垂直的方位用经纬仪观测塔身轴线的垂直倾斜度不得超过塔身总高度的1/1500。
第七章技术资料的移交和存档
7
第61条铁塔竣工终验合格后,将以下资料交维护部门存档,并填写工程资料交接表。以交接方和接收方签字为准。
工程资料交接表
工程名称
工程地点
交接时间
技术资料项目
工程说明
设计图纸
铁塔构件出厂技术资料
施工质量检验记录(包括隐蔽工程工程
检验记录)
施工图设计变更单
建筑安装工程量总表
施工材料和构件检验表
施工中应严格执行国家颁布的各种法规,在施工安全方面应贯彻执行劳动部门颁发的各项安全操作规程。
第7条本规定未列入的铁塔安装内容应按施工图设计规定办理,其指标和要求可由设计单位、建设单位和施工单位共同协商,做出补充规定,并报主管部门备案。
第8条施工单位应严格执行本规范的规定,加强现场管理,确保工程施工质量;工程建设管理部门应指派随工代表配合施工,及时检查施工技术工作,并组织随工检验。
工程中已经验收的项目在投入使用后三年中如出现工程质量问题,属于验收人员严重失职,应发现的问题未发现、造成重大责任事故的,要追究相关各级验收签字人员的责任;如有前期工程遗留问题与记录不符的情况,后续工序的施工及随工人员应记录存档并及时向工程建设管理部门反映。
第二章工程前期准备
第一节工程准备
工程准备阶段是指从具备工程建设的需求、完成工程设计、准备施工条件到设备到货、验货的全过程。
第二节铁塔基础施工
第26条铁塔基础施工是铁塔工程的基础环节和最重要的部分。
第27条必须聘请施工监理。由监理人员对施工材料,如钢筋、水泥等进行质量第28条
第29条
第30条
第31条
第32条
第33条
第34条
第35条
第36条
第37条
第38条检验,对施工质量负责。
施工期间,随工人员会同建筑监理人员和铁塔厂家质检人员,对施工单位进行监督,发现问题应当责令施工单位及时整改。
第42条铁塔附属设施的安装质量要求:
1.平台围栏、爬梯及围栏的安装应符合工程设计的要求,安装牢固可靠。
2.铁塔的避雷针的安装位置和高度应满足铁塔设计的要求,安装牢固端正,允许垂直偏差为避雷针高度的千分之五。
3.防雷接地系统的接地电阻值应满足铁塔工程设计要求。
4.架设铁塔照明灯应符合航空部门的技术规范要求,航空照明灯宜采用太
铁塔安装工程验收规定
第一章总则
第1条为了加强移动铁塔工程安装验收管理,保证铁塔工程质量,为以后维护工作奠定良好基础,特制定本规定及实施细则
第2条本规定依据下列有关标准编写而成:
1.结构工程施工及验收规范(GB50205-95)
2.中华人民共和国通信行业标准:微波铁塔技术条件(YD/T757-95)
3.中华人民共和国广播电影电视部部标准:广播电视钢塔桅制造技术条件(GY65-89)
阳能塔灯。
5.馈线过桥的安装位置、强度等应符合工程设计的要求。馈线过桥与铁塔
的连接应牢固可靠。
6.天线抱杆的高度和位置符合设计要求。
5
第二节自立式铁塔的要求
第43条铁塔相互连接的主材及其连接板在安装前应进行试装。
第44条塔靴的安装位置应符合施工图设计要求,塔靴与基础顶面应密切贴合,允许翘曲为3毫米,塔靴螺栓孔与基础顶面预埋螺栓中心轴线允许偏移为1.5毫米,各个塔靴中心间距应相等,允许偏差为5毫米,四边形塔的对角线(各塔靴中心为顶点)应相等,允许偏差为5毫米,各个塔靴的高度允许偏差为3毫米。每个塔靴调好水平后应采取临时加固措施使其能承担一个或几个结构单元的负载。第一个结构单元安装完毕,应用经纬仪检验结构安装的准确性和垂直度,确认符合设计要求以后,再在塔靴钢板下面填充水泥砂浆或用钢结构做永久性支撑。
铁塔的总高度、平台高度和位置、天线抱杆长度和位置、人行爬梯和围栏、馈线固定支撑和位置、过桥长度和位置应满足铁塔设计的要求。
在两个互相垂直的方位用经纬仪观测塔身轴线的垂直度应满足工程设计的要求。
4
第39条塔身各横截面均应成相似多边形,同一横截面上的对角线或边的长度允许偏差为5毫米。
第40条安装连接螺栓应符合下列要求:
第11条施工单位对工程质量负有直接责任,主要负责按照设计要求进行铁塔基第12条
第13条
第14条
第15条
第16条
第17条础建设,铁塔主体建设等工作,并配合铁塔厂家和维护单位做好相关工作。施工单位应遵守工程纪律、加强现场管理,确保工程施工质量。
铁塔供应商负责铁塔的供应,对铁塔质量负有直接责任,有向铁塔维护部门提供技术指导和现场培训的义务。铁塔供应商应解决与铁塔相关的技术问题,配合建设单位和维护单位做好相关工作。
第55条铁塔初验合格后,由工程建设部门将铁塔移交给网络运行维护部门,由网络运行维护部门对铁塔进行代维护,并作好铁塔试用记录。
第六章铁塔竣工终验
第56条铁塔初验3个月试用期满后,如果初验遗留问题已经全部解决,应由网络运行维护部门组织相关单位部门对铁塔进行竣工终验。
第57条终验前网络运行维护部门应当收集工程竣工初验表,试用情况报告等其它相关资料。
为了保证工程质量合格和网络安全,铁塔维护部门应参与设计勘察,提供要求和规范,负责整个工程阶段的随工配合和验收测试,参与工程的初验、终验等各个阶段。铁塔维护部门对工程的整体质量负有重要责任,应指派随工代表配合施工,及时检查施工质量,并组织随工检验,积极配合工程建设管理部门、铁塔供应商、设计部门和施工单位做好相关工作。
4.地基与基础工程施工及验收规范(GBJ202-83)
5.钢筋混凝土施工及验收规范(4-83)
第3条本规定是移动通信铁塔安装工程施工质量检验、随工检验和竣工验收的依据。
第4条铁塔安装工程所用器材的程式、规格、质量等均应符合本规范和设计文件的要求;工程中不准使用未经鉴定合格的器材。
第5条
第6条施工单位制定的施工操作规程应贯彻本规定的要求。
第58条验收小组填写《铁塔终验验收内容表》。
第59条工程终验后,如果各项验收内容都合格,铁塔安装工艺技术指标均符合施工和设计要求,进行工程交接,由终验小组填写《铁塔工程竣工终验报告》。
第60条如果发现工程仍存在问题,原则上不能填写工程竣工终验报告;相关单位应当立即解决问题,问题解决后,才能填写工程竣工验收报告。
6.螺栓紧固情况检查:用力矩扳手在全塔的上、中、下三办法各抽验20个螺栓,其中力矩值应符合铁塔工程设计要求。当螺栓直径小于16毫米时,用7kg-m的力矩扳手检查;当螺栓直径大于16毫米时,用10kg-m的力矩扳手检查。按铁塔工程设计要求做好铁塔工程全部连接螺栓的防松措施。
第41条铁塔的防腐层质量要求:新建通信铁塔必须采用热镀锌防腐。油漆塔必须涂底漆,涂漆应均匀,漆膜厚薄一致,无流痕,无气泡,无漏涂,不掉皮。镀锌层应均匀、光滑、不起沟、不翘皮,无返锈现象;用0.25kg小锤轻击铁塔构件时,防腐层不得出现脱落现象。
第21条由工程管理管理部门和施工单位共同制定详细施工工期安排,并分发给相关单位及人员。
第22条现场具备施工条件。包含:专用施工设备到现场,施工用水电到位(或临时水电到位)。
第23条施工材料和铁塔构件应按照合同规定日期前到货,由施工单位负责现场保管。
第24条施工材料和铁塔构件送到施工现场后,工程随工人员、质检人员应与设备厂家人员一同验收,并填写材料构件验收表。
第48条镀锌铁塔的架设除一般要求同自立式铁塔外,还应满足如下要求:
1.镀锌铁塔的主柱和主梁必须是整条主材,严禁出现接头。在安装施工中严禁在其上面钻孔、扩孔或焊接铁件。
2.构件相互连接的接触面应保持干燥,下雨天不宜作业。
3.施工工程中应妥善保管螺栓、螺母和垫片等,防止碰伤螺纹,防止沾污和受潮生锈。
第四节随工验收
铁塔基础竣工验收表
铁塔基础验收内容表
铁塔随工验收报告(附验收内容表)
铁塔竣工初验报告(附验收内容表)
铁塔竣工终验报告(附验收内容表)
各阶段遗留问题反馈表
交接方签字:接收方签字:备注
第62条移交存档的技术资料和原始记录应符合下列要求:
1.内容齐全,规格形式一致;
5.随工人员对符合要求的工程项目进行随工验收,对不合格或未达到技术规范的项目,应拒绝验收并上报建设部门领导,未经认可,施工人员不得进行下一阶段工程项目的施工;
6.随工人员应将工程施工过程中发生的重大调测问题或严重设备故障记录备案;
3
7.设备初验后,随工人员要对施工遗留问题进行整理并上报工程建设单位;
随工人员应掌握监理人员工作情况和施工单位工程进度。
要求施工单位正确执行规范、规程和相关技术标准。
基础施工完毕,铁塔基础凝固期到后,工程建设管理部门应组织监理人员、施工方和铁塔厂质检人员进行基础检验。填写《铁塔基础施工验收报告》。
验收合格后,验收小组填写《铁塔基础竣工验收报告》。
塔基验收合格后,由验收小组填写验收报告。如果仍存在遗留问题,原则上不能通过验收,待遗留问题全部解决后,有施工单位报告工程建设管理部门,再进行验收。铁塔基础验收合格后,方能进行铁塔施工。
