风机调试方案.

合集下载

调试风机方案

调试风机方案

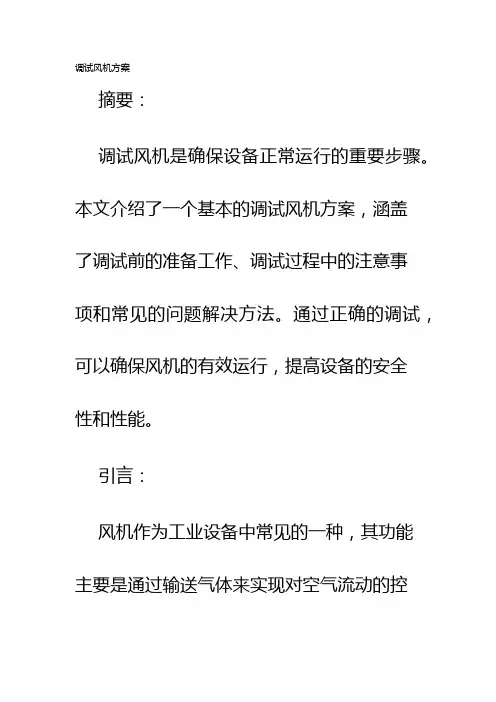

调试风机方案摘要:调试风机是确保设备正常运行的重要步骤。

本文介绍了一个基本的调试风机方案,涵盖了调试前的准备工作、调试过程中的注意事项和常见的问题解决方法。

通过正确的调试,可以确保风机的有效运行,提高设备的安全性和性能。

引言:风机作为工业设备中常见的一种,其功能主要是通过输送气体来实现对空气流动的控制。

调试风机是确保设备正常运行和发挥其最佳性能的关键步骤。

本文将介绍一个基本的调试风机方案,以帮助工程师和技术人员正确地进行风机调试工作。

一、调试前的准备工作在开始调试风机之前,我们需要进行一些准备工作。

首先,需要对风机和其相关设备进行彻底的检查,确保其完好无损。

检查风机的外观是否有明显的损坏或松动,检查电气连接是否牢固可靠。

其次,需要确认风机的电源和电气设备已经接通并工作正常。

最后,对风机的控制系统进行检查,确保控制信号传输无误。

二、调试过程中的注意事项1. 安全第一在进行风机调试时,安全应始终是第一要务。

在操作风机和其相关设备时,必须遵守相关的安全操作规程,佩戴个人防护装备并严守安全操作规程。

2. 确定调试参数在调试风机时,需要根据具体的要求和需求确定相关的调试参数。

这些参数可能包括风机的转速、风量、压力等。

根据工程设计和要求,确定合适的参数,以确保风机的正常运行。

3. 渐进调试在进行风机调试时,应采取渐进调试的方法。

即先将风机运行在较低的转速和负荷下,观察其运行状态和性能表现,逐步调整到设计要求的工况。

这样可以在保证安全的前提下进行调试,并及时发现和解决问题。

4. 监测和记录在调试风机过程中,需要进行实时监测和记录关键参数和运行状态。

通过实时监测,可以及时发现风机的异常情况,并采取相应的措施。

同时,记录调试过程和结果可以为后续的维护和故障排除提供有价值的参考。

三、常见问题解决方法在进行风机调试时,可能会遇到一些常见的问题,如风机启动困难、振动过大、噪音异常等。

下面介绍一些常见的问题解决方法:1. 风机启动困难可能的原因:电源故障、电机故障、风机轴承阻力过大等。

风机调试方案

风机调试方案

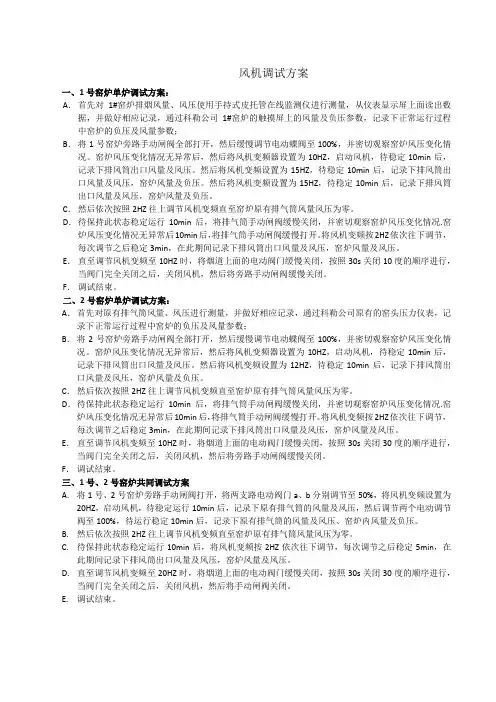

B.然后依次按照2HZ往上调节风机变频直至窑炉原有排气筒风量风压为零。
C.待保持此状态稳定运行10min后,将风机变频按2HZ依次往下调节,每次调节之后稳定5min,在此期间记录下排风筒出口风量及风压,窑炉风量及风压。
D.直至调节风机变频至20HZ时,将烟道上面的电动阀门缓慢关闭,按照30s关闭30度的顺序进行,当阀门完全关闭之后,关闭风机,然后将手动闸阀关闭。
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
2#窑炉调试记录表日期:
窑炉风机频率(HZ)
电动调节阀开度
(%)
增压风机频率
(HZ)
2#窑炉排烟实测温度(℃)
测量方法
手持式皮托管监测仪测量,从显示屏上读数
手持式皮托管监测仪测量,从显示屏上读数
从窑炉触摸屏上读取
从窑炉触摸屏上读取
从窑炉触摸屏上读取
从脱硫除尘系统上位机上读取
从脱硫除尘系统上位机上读取
从手持热电偶显示屏上读取
E.调试结束。
项目
1#窑炉排ቤተ መጻሕፍቲ ባይዱ实测风量
(m³/h)
1#窑炉排烟实测风压
(Pa)
窑炉风机风量
(m³/h)
窑炉负压(Pa)
窑炉风机频率(HZ)
电动调节阀开度
(%)
增压风机频率
(HZ)
1#窑炉排烟实测温度(℃)
测量方法
手持式皮托管监测仪测量,从显示屏上读数
手持式皮托管监测仪测量,从显示屏上读数
从窑炉触摸屏上读取
B.将2号窑炉旁路手动闸阀全部打开,然后缓慢调节电动蝶阀至100%,并密切观察窑炉风压变化情况。窑炉风压变化情况无异常后,然后将风机变频器设置为10HZ,启动风机,待稳定10min后,记录下排风筒出口风量及风压。然后将风机变频设置为12HZ,待稳定10min后,记录下排风筒出口风量及风压,窑炉风量及负压。

发电厂增压风机冷态调试方案

发电厂增压风机冷态调试方案

目录1.增压风机技术指标2.编写依据3.调试范围4.组织及分工5.调试前应具备的条件6.调试程序7.调试质量的检验标准8.风险评估9.预防措施10.安全注意事项XX发电厂1号FGD增压风机冷态调试方案XX电厂烟气脱硫装置的增压风机是全厂功率最大的风机,它是脱硫装置与机组烟气系统连接的重要部件,由于机组近期不能停机,致使增压风机无法进行冷态调试。

脱硫工期又十分紧张,为了加快工程进度,采用在增压风机入口膨胀节作为风机临时入口,启动增压风机进行冷态调试。

为在启动期间保证机组和设备的安全,制定本方案指导1号增压风机的冷态调试。

1.增压风机技术指标增压风机用来增加引风机的出口烟气压力, 以克服FGD系统的压力损失的设备。

风机为轴流动叶可调式风机。

增压风机系统技术规范2.编写依据2.1 增压风机、密封风机、液压油系统、润滑油系统、电机说明书2.2 增压风机系统联锁保护试验卡2.3 DL5009.1-2002《电力建设安全工作规程》(火力发电厂部分)2.4 国电发[2000]589号《防止电力生产重大事故的二十五项重大要求》2.5 吸收塔系统资料3.调试范围3.1增压风机及辅助设备,包括润滑油站、液压油站、密封风机及加热器、闭式冷却水等3.2烟气系统和吸收塔系统烟道4.组织及分工4.1北京博奇电力科技有限公司负责冷态启动的总指挥,协调各方的工作安排,确定启动条件。

4.2广东省电力试验研究所负责编写调试方案,检查增压风机启动试运应具备的条件,负责组织实施启动调试方案和启动试运的现场指挥工作。

4.3广东火电工程公司负责风机的启动操作和运行期间的设备参数测试、监控。

4.4荏原负责对调试进行技术指导,解决在调试中的技术问题,并指导对设备参数的调整。

4.5生产单位参与设备的参数测试、检查工作。

5.调试前应具备的条件5.1烟道安装完毕,烟道内的杂物已清理干净,防腐完成。

5.2 GGH安装完毕,防腐完成。

5.3楼梯、平台、栏杆完好,道路畅通。

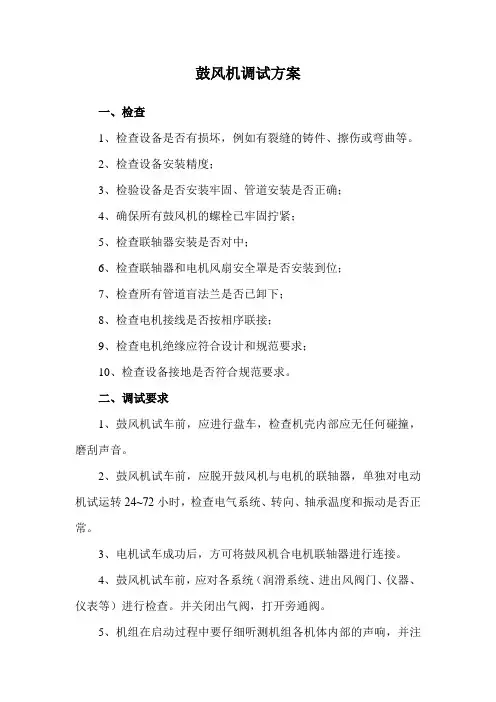

鼓风机调试方案

鼓风机调试方案

鼓风机调试方案
一、检查
1、检查设备是否有损坏,例如有裂缝的铸件、擦伤或弯曲等。

2、检查设备安装精度;
3、检验设备是否安装牢固、管道安装是否正确;
4、确保所有鼓风机的螺栓已牢固拧紧;
5、检查联轴器安装是否对中;
6、检查联轴器和电机风扇安全罩是否安装到位;
7、检查所有管道盲法兰是否已卸下;
8、检查电机接线是否按相序联接;
9、检查电机绝缘应符合设计和规范要求;
10、检查设备接地是否符合规范要求。

二、调试要求
1、鼓风机试车前,应进行盘车,检查机壳内部应无任何碰撞,磨刮声音。

2、鼓风机试车前,应脱开鼓风机与电机的联轴器,单独对电动机试运转24~72小时,检查电气系统、转向、轴承温度和振动是否正常。

3、电机试车成功后,方可将鼓风机合电机联轴器进行连接。

4、鼓风机试车前,应对各系统(润滑系统、进出风阀门、仪器、仪表等)进行检查。

并关闭出气阀,打开旁通阀。

5、机组在启动过程中要仔细听测机组各机体内部的声响,并注
意轴承、主油泵和密封等工作情况,发现有不正常的振动和声响时,应立即采取措施或停车,检查或排除引起不正常现象的原因。

6、观察鼓风机的机壳在温度上升时膨胀是否正常。

7、机组在无负荷运行正常后,逐渐开启进气阀,直至完全打开,然后关闭出气管路旁通闸阀和开启出气管路上的闸阀,调节出气管道中的气体压力。

此时,机组即可投入生产运行。

8、测定和记录好启动时间、电压、电流。

风机调试方案

风机调试方案

风机调试方案一、引言风机是工业领域中常用的设备之一,其调试工作对于确保设备安全运行,提高生产效率至关重要。

本文将针对风机的调试方案进行详细介绍,旨在帮助工程师们快速、有效地完成风机调试工作。

二、调试前的准备工作1. 确定调试的目标:在开始调试风机之前,需要明确调试的目标,例如检查风机是否正常运行、调整风机的风量、压力等。

明确目标有助于规划调试步骤和检测方法。

2. 准备调试工具:调试风机需要一些基本的工具,例如压力表、温度计、电流表等。

确保这些工具正常工作并准备充足。

3. 确保安全措施:风机调试可能涉及到高温、高压等危险因素,因此在开始调试之前,要确保工作区域的安全,佩戴好防护装备,并了解应急预案。

三、调试步骤1. 风机基本参数检查:首先,要对风机的基本参数进行检查,包括电源电压、电流、风机转速等。

通过检查这些参数,可以判断风机是否正常供电,并且了解风机运行状态。

2. 风机启动测试:将风机启动,观察其运行情况。

检查风机是否正常启动,转速是否稳定,有无异常噪音等。

如发现问题,应及时进行排查并解决。

3. 风机气流检测:使用风量计或其他合适的工具,检测风机所产生的气流量,并与预期目标进行比较。

若风量不符合要求,可以通过调整风机叶片角度、风门开度等方式进行调节。

4. 风机压力检测:使用压力表等工具,检测风机排风口和进风口的压力。

根据不同工况,可以调整风机的压力输出,确保风机在不同运行条件下保持稳定的压力。

5. 故障诊断与排除:如果在调试过程中发现风机异常,如转速不稳定、噪音过大等,需要进行故障诊断与排除。

可以检查风机各部件的连接是否紧固、传动装置是否正常等,通过逐步排除故障,恢复风机正常运行。

四、调试记录与分析在风机调试过程中,及时记录所得数据,并进行分析。

可以通过记录与分析,了解风机在不同条件下的运行情况,判断是否符合设计要求,并为调整与优化提供依据。

五、安全事项在风机调试过程中,要注意以下安全事项:1. 穿戴必要的防护装备,如手套、护目镜等。

离心风机调试方法

离心风机调试方法

离心风机调试方法一、调试前准备在进行离心风机的调试前,需要做以下准备工作:1.安装检查:检查风机是否按照设计要求正确安装,各连接部位是否紧固可靠,是否存在异物等。

2.电气系统检查:检查电源接线是否正确,各开关、保护装置等是否正常。

3.润滑检查:检查风机的润滑系统是否正常,润滑剂是否充足。

4.辅助设备检查:如轴承测温装置、振动检测装置等是否安装并调试正常。

5.安全措施准备:准备好所需的安全措施,如防护网、安全阀等。

二、调试步骤离心风机的调试一般可以按以下步骤进行:1.风机启动前预热:在启动离心风机之前,通过手动转动风机轮叶,使其预热并检查叶轮运动是否平稳。

2.启动风机:按照操作规程依次启动离心风机的电机,观察电压和电流是否正常,以及电机的启动过程是否平稳。

3.检查风机的机械转动:启动风机后,注意观察风机的机械转动情况,包括叶轮的旋转方向和速度是否符合要求,是否存在明显的振动和噪音等。

4.风机的运行参数检测:通过检测风机的压力、流量等参数,比较其与设计要求的差异,以判断风机的运行状态是否正常。

5.风机的电气检测:检查风机的电气部分是否工作正常,如电机的电压、电流等是否符合要求,保护装置是否正常工作,以及电缆连接是否良好等。

6.润滑系统检测:检查风机的润滑系统是否正常运行,包括油位是否正常、润滑部件是否有异常等,并及时进行维护和补充。

7.振动和噪音检测:通过振动传感器和噪音检测仪器,检测风机的振动和噪音水平是否超过设计要求,以及有无异常情况。

8.安全设备检测:对风机的安全设备进行检测,如安全阀、防护网等是否工作正常,是否存在危险区域未进行标示等。

三、调试方法在进行离心风机调试时,还需注意以下几点方法:1.观察法:通过观察风机的转动、液位等情况,判断其是否正常工作。

2.测试仪器法:利用各种检测仪器,如卡尺、测压计等,对风机的参数进行检测,判断是否达到设计要求。

3.比较法:将调试前后的数据进行对比,比较其是否存在差异,进一步判断调试结果是否正常。

风机调试方案

风机调试方案

.四川维尼纶厂460T/H燃煤锅炉风机试车方案编制:审核:P M T:批准:校对:2010年4月06日目录1、系统概述及试车目标 (2)2、编制依据及调试质量标准 (3)3、调试范围 (5)4、组织与分工 (5)5、调试前应具备的条件 (5)6、调试程序及步骤 (6)6.2辅机设备调试试运 (7)6.3引风机及其系统联锁保护试验 (7)6.4风机及其系统联锁保护试验 (7)7、安全注意事项 (8)8、附表 (10)附录1引风机定值清单 (10)附录2风机启动前试验项目检查清单 (11)附录3安全技术交底 (12)附录4系统挡板动作试验记录 (14)附录5#1风机联锁保护试验记录 (15)附录6#2引风机联锁保护试验记录 (16)附录7系统试运记录表 (17)1、系统概述及试车目标1.1 系统功能引风机系统主要用来形成并维持锅炉平衡通风,煤粉在炉膛风与空气混合后充分燃烧生成烟气,在引风机作用下上升到折焰角后离开炉膛,转入尾部平等烟道,经过空预器、除尘器,沿途对部分受热面进行加热,最终经烟囱排入大气。

为了便于设备启停操作和检修,在引风机入口设臵了电动调节门,出口设臵了隔离挡板,该系统分为左右两侧,在电除尘器后有联络烟道相连,联络烟道既可平衡两侧烟气压力,以可满足单侧运行交叉连通的需要。

本工程风机新建装臵的配套设备,采用离心式风机,不单独用于承担现锅炉排烟还承担脱硫系统改造新增烟气阻力。

引风机的能适应锅炉30%~100%BMCR负荷各工况下正常运行,并且风量裕度不低于10%,另有不低于10o C的温度裕度,风压裕度不低于20%。

1.1.2 系统流程送风机炉膛烟道过热器省煤器空预器排粉风机除尘器引风机脱硫装臵烟囱大气脱硫旁路1.1.3引风机技术指标引/送/排风机系统技术规范序号设备名称设备技术规范配套电机规范单位数量1 送风机型号:RJ73-SW2160F流量:258500m3/h全压:5700Pa转速:960r/min效率:86.15%轴功率:484.8kW型号:YKK560-6功率:6300KW额定电压:10kV转速:1000r/min额定电流: A效率:94.4%防护等级:IP55台 2绝缘等级:F级冷却方式:风冷生产厂家江苏金通灵风机有限公司2 引风机型号:RJ40-DW2600F风量:435000m3/h全压:7400Pa转速:960r/min效率:82.61%轴功率:1104.5kW型号:YKK630-6额定电压:10kV功率:1250kW效率:95.3%转速:额定电流: A防护等级:IP55绝缘等级:F级冷却方式:风冷台 2生产厂家江苏金通灵风机有限公司3 排粉机型号:RJ30-SW2100D风量:115000m3/h全压:11700Pa转速:1450r/min效率:84.98%轴功率:457.2kW型号:YKK500-4额定电压:10kV功率:560kW效率:94.2%转速:1485r/min额定电流: A防护等级:IP55绝缘等级:F级冷却方式:风冷台 2生产厂家江苏金通灵风机有限公司1.2 试车目标1.验证送风机、引风机、排粉风机能够满足系统的功能性需要。

除尘器风机调试方案

除尘器风机调试方案

除尘器风机调试方案一、调试前的准备工作1.召集乙方人员,对安装完成的除尘器风机进行调试。

2.确认调试的目标和要求,明确调试过程中的关键点和重点。

3.对除尘器风机的结构和原理进行了解和学习,并查阅相关技术资料和调试流程。

4.配置必要的调试工具和设备,包括电流表、电压表、功率表等。

二、调试步骤和要点1.检查电源供电是否正常,确保除尘器风机接收到稳定的电源。

2.对风机电机进行检查和测试,包括电机的绝缘检查、相位检查和轴向游隙检查等。

3.根据风机的风量和风压要求,调整风机的叶片角度和叶片数量,以达到最佳的风量和效果。

4.调整风机的转速和电机的电压,通过测量电流和功率,确定风机的额定工作状态。

5.检查风机的噪音情况,通过调整叶片的角度和风道的布局,减少噪音的产生。

6.检查风机的振动情况,通过调整叶片的平衡和加装减振措施,减少振动的产生。

7.检查风机的温度情况,通过测量风机的进风口和出风口的温度差,确定风机的散热情况。

8.检查风机的顺畅程度,通过观察风机的排污情况和风机的排风情况,确定风机的工作状态。

9.对风机进行运行试验,观察风机的运行情况和工作效果,根据需要进行适当的调整。

三、调试后的工作1.将调试过程中的数据和记录整理归档,以备以后参考和查阅。

2.对风机进行定期的维护和保养,包括清洁叶片和风道、检查电机的绝缘情况、检查轴承的润滑情况等。

3.监测风机的工作状态和效果,及时发现和处理风机运行中的问题和故障,确保风机的正常运行。

4.根据风机的运行情况和调试结果,对风机的结构和参数进行分析和改进,并及时进行优化和调整。

5.培训乙方维护人员和操作人员,提高他们的技能和知识,确保他们能够正确使用和维护风机。

典型故障分析与解决办法故障:风机启动时噪音大。

原因:风机叶片角度未调整到最佳状态。

解决办法:调整风机叶片角度,使其达到最佳工作状态。

故障:风机振动大。

原因:风机叶片平衡不良。

解决办法:进行叶片平衡调整,加装减振措施。

风机的调试

风机的调试

风机的调试As a person, we must have independent thoughts and personality.第十三讲:风力发电机组的调试(以S43/600kW风机为例)一、通电前检查测试检查动力电缆接地线是否连接可靠核查主回路空开的整定值a.L保护(带过载保护):I 1设定为1,t1设定为Cb.S保护(短路保护):I2设定为OFF;c.I保护(瞬时短路保护):I3设定为4d.G保护(接地故障保护):I4设定为,t4设定为De.SET(电子或电动设定选择):这里设定为MANf.InN= %In(中性设定):这里设定为100检查电控回路接线正确性(按照电路图检查各盘柜之间、零部件到盘柜之间的控制电缆连接)a.主控柜——计算机柜:多芯屏蔽控制电缆,计算机单元电源电缆;b.主控柜——机舱:连接到TB1的多芯屏蔽控制电缆,连接到TB1的电磁阀供电电缆,连接到TB3的电动机负荷及机舱照明、维护插座供电电缆;c.电容柜——计算机柜;d.计算机柜——TB1柜:多芯屏蔽控制电缆;e.机舱外传感器(风向标、风速仪、环境温度传感器)——TB2;f.TB1柜——TB2:多芯控制电缆。

控制柜检查a.清理各个柜内的工具、表计、废弃物;b.清查柜内裸线头并作绝缘处理;c.将各控制柜内外的所有断路器、开关处于分断(关闭)的位置;d.按照电路图上的标定值整定空气断路器(可调部分)、热继电器的跳闸保护电流值;e.检查主断路器的操作手柄是否合适;f.检查柜体内部接线是否紧固;g.检查主控柜中主回路(包括软并网部分)连接螺栓的紧固力矩;h.绝缘防护装置安装牢固,没有缺损;i.柜门及锁销完好,工作正常;二、风机上电(上电前将所有执行元件空气开关断开,通电后逐级闭合)检查动力电缆相序电网进线电源测试a.测量电网进线电压值U AB、U BC、U CA,U AN、U BN、U CN,其中额定线电压690V,额定相电压398V,偏差不超过±5%(最好在±%以内),如果电压超差,可以向相关职能部门反馈信息,通过调整与风机连接的箱式变压器的分接头来调整电压值;b.用相序表或较小的三相异步电动机检测进线电源的相序,如果相序相反,立即向相关职能部门反馈信息,不得擅自调整电网进线的接线顺序;各级电压供电检测a.闭合主断路器,打开柜门(注意去除主断路器与柜门闭锁机构);b.按照电路图顺序检查690VAC电压传送点,测量各点的电压,应和电源侧电压相同;c.分回路闭合控制690VAC电压供电的断路器,闭合断路器之前再次核查该回路是否短路,每闭合一条供电回路,测量相应的电压是否正常,完成690VAC供电;d.以同样的方法分回路完成400VAC、230VAC、24VAC和24VDC供电,测量相应点的电压并记录;e.在测试时注意万用表测量量程的选择和调整。

风机单机调试方案

风机单机调试方案

风机单机调试方案
背景
风机单机调试是确保风机能正常运行的关键步骤。

为了确保风
机的安全可靠性,我们需要制定一份详细的调试方案。

目标
此调试方案的目标是确保风机的各个部件和功能能够正常运行,以保证风机的性能和效率。

步骤
1. 准备工作
- 参考风机的使用手册,了解风机的结构和工作原理。

- 确保调试所需的工具和设备齐全。

- 确保风机周围的工作环境符合安全要求。

2. 硬件检查
- 检查风机的外观,确认是否有损坏或缺陷。

- 检查风机的电源连接是否正确。

- 检查风机的电气部件是否安装正确。

3. 功能测试
- 启动风机,并观察各个部件的运行状态。

- 检查风机的转速是否稳定。

- 检查风机的控制系统是否正常工作。

4. 性能测试
- 在不同的工况下,测试风机的风量和风压。

- 确保风机在设计工况下能够达到所需的性能指标。

5. 故障排除
- 如果在调试过程中发现问题,及时采取必要的措施进行排除。

- 如果问题无法解决,及时联系风机制造商或技术支持团队寻
求帮助。

结论
通过执行以上步骤,我们可以确保风机能够正常工作,并满足
设计要求。

调试过程中,应注意安全事项,确保人员和设备的安全。

如有任何问题或紧急情况,请及时向相关人员报告。

风机调试方案

风机调试方案

风机调试方案风机调试方案1. 引言风机是工业生产中常用的设备之一,其调试工作是确保风机正常运行和高效工作的关键步骤。

本文档旨在提供一套详细的风机调试方案,以帮助用户正确进行风机的调试工作,从而达到更好的运行效果和降低故障率。

2. 调试准备工作在开始风机调试之前,需要完成以下准备工作:- 检查风机的安装位置和固定情况。

- 确保风机的电源和控制系统正常工作。

- 准备好所需的工具和测量设备,例如电压表、电流表等。

3. 调试步骤3.1 风机电气系统调试3.1.1 检查电源连接首先,检查风机电源的连接情况。

确保电源线正确连接到风机的电源输入端,并检查电源线是否有损坏或接触不良的情况。

使用电压表测量电源线的电压,并确保电压稳定在额定电压范围内。

3.1.2 检查控制系统连接接下来,检查风机的控制系统连接情况。

确保控制线正确连接到风机的控制输入端,并检查控制线是否有损坏或接触不良的情况。

使用电压表或电流表测量控制信号的电压或电流,并确保控制信号的值在正确的范围内。

3.2 风机机械系统调试3.2.1 检查风机叶轮检查风机叶轮的安装情况。

确保叶轮固定可靠,没有松动或变形的情况。

如果有必要,进行叶轮平衡调整,以减少振动和噪音。

3.2.2 检查风机轴承检查风机轴承的润滑情况。

确保轴承润滑油的数量和质量达到要求。

如有需要,进行轴承的润滑和更换工作。

3.3 风机性能调试3.3.1 流量调试使用流量计测量风机的流量。

调整风机的叶轮角度或转速,以达到所需的流量要求。

在调试过程中,可以根据实际需要,调整风机的进风和出风口的位置和尺寸,以优化风机的流量性能。

3.3.2 压力调试使用压力表测量风机的进风和出风口的压力。

根据压力值的变化,调整风机的叶轮角度或转速,以达到所需的压力要求。

在调试过程中,可以根据实际需要,调整风机的进风和出风口的位置和尺寸,以优化风机的压力性能。

3.4 性能评估和优化完成风机的基本调试后,可以进行风机的性能评估和优化工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、适用范围二、编制依据和引用标准三、风机技术参数四、单机调试必须具备的条件五、电动机调试(空负载运转六、引、送风机调试(冷态七、安全技术措施1、适用范围本方案按解体(分体风机进行编制,适用于南钢2×50MW煤气综合利用电厂工程中的锅炉送、引风机和电机的调试、运转;同时对于整体安装的风机(如脱盐水站的风机也可参照本方案进行单机调试;因此脱盐水站转动设备的调试不再另编方案。

2、编制依据和引用标准2.1 火力发电厂基本建设工程启动及竣工验收规程(1996版2.2 电气装置安装工程电气设备交接试验标准(GB50150-912.3 电气装置安装工程旋转电机施工及验收规范(GB50170-922.4 有关施工图纸2.5 该工程风机的技术文件和图纸;2.6 GB50275-98《压缩机、风机、泵安装工程施工及验收规范》;2.7 GB50231-98《机械设备安装工程施工及验收通用规范》;2.8 DL/T5047-95《电力建设施工及验收技术规范》锅炉机组篇;2.9 DL5011-92《电力建设施工及验收技术规范》汽轮机组篇;3、风机技术参数3.1 送风机技术参数3.1.1 风机型号:G4-73NO14D常用工况:流量Q=10839m3/n,全压5550Pa,介质温度t=20℃风机进口角度:轴向进气,出口角度90°;1#为右旋;2#为左旋联接方式:弹性联轴器液力偶合器传动:额定转速1485转/分钟配用电机N=200KW 380V电机定子电流≤346A风机轴承温度≤40℃表面温度≤70℃冷却水出口温度≤35℃振动速度≤6.3mm/S轴承箍使用润滑油N32机械油偶合器6#、8#液力传动油或L-TSA32、HV-201汽轮油。

不准使用混合油或其它牌号油3.2引风机技术参数:3.2.1 风机型号:Y4-73NO22F常用工况:流量Q=175000Nm3/n 全压P=2100Pa介质温度150℃风机进口角度轴向进气出口角度135°1#左旋2#右旋输送介质为烟气,最高温度不超过250℃风机传动方式为弹性联轴器与偶合器传动风机转速745转/分钟配用电机型号:YKK5002-8 N=250KW 电压10KV电机定子电流≤20.6A风机轴承温升≤40℃表面温度≤70℃冷却水出口温度≤35℃振动速度≤6.3mm/S轴承使用N32机械油,偶合合使用6#8#液力传动油或L-TsA32、HU-20 汽轮机油。

不准使用混合油或其它牌号油。

4、单机调试必须具备的条件4.1 所有风机均已安装完毕,经过精调并达到技术文件和相关验收规范的技术要求;各部位的允许偏差如水平度、间隙等均符合规范要求。

4.2 风机进风口的轴向插入深度和径向间隙均符合要求;风机的联轴器同心度均在规定的误差以内。

4.3 施工现场必须清理干净,不得有杂物和粉尘或噪音较大的作业,土建地坪和墙面已经完成并已交工;门窗均已安装完毕。

4.4 风机、偶合器、电机、轴承已经清洗完毕,并加入了规定的油脂;4.5 风管、水管内杂物已经清除并吹扫干净,用手盘动联轴器应转动灵活无卡滞现象;送风机进风口必须加入安全防护网罩。

4.6 所有冷却水管进出口应畅通无堵塞现象,水源已接通,具备冷却条件,阀门已关闭。

4.7 所有风机风门进出口开关灵活可靠,并处于关闭状态。

4.8 风机、偶合器、电机测温、测压、测速仪表装置应灵敏可靠,并已经过校验,且已安装完毕,处于待机状态。

4.9 电气控制装置灵活可靠,电气保护装置安装调整完毕且可靠,电气联锁、互锁装置可靠。

4.10 主控电源开关柜、盘均已安装完毕,并经过调整、校验;声光信号、报警信号动作灵活可靠。

4.11 电源电压与设备规定值相符,接线准确无误;过载保护及电气接地应符。

4.12 电机已经过接线极性检查、直流电阻测试、绝缘检查测试、耐压试验,均符合规范要求(GB50150-91。

电动机的调试、试验数据参见调试报告。

4.13 所有风机、偶合器、电机、汽机、地脚螺栓及其所有紧固件均已紧固,并已经过仔细检查无松动现象。

4.14 参加调试的人员必须熟悉设备的构造和性能、设备技术文件和掌握操作规程及试运转的操作。

4.15 调试现场已设置明确的警戒线和安全防护装置;并有醒目的标志:“调试重地,闲人请勿入内”;已具备调试条件等待调试。

4.16 已建立试运班子,运行操作人员、监护人员及相关施工人员均已到场。

4.17 控制室与试运设备之间通讯设施齐全,达到正常通迅的需求。

5、电动机调试(空载试运转对于较大的电动机试运转在初次运转前应与被拖动的设备如风机不进行连接,即拆除弹性联轴器螺栓与风机分开,电动机单独空载试运转(对于较小的风机电动机工艺脱不开的电机如脱碳风机则不需分开单独运转。

5.1 电机运转前的检查5.1.1 确认所有安装工作已经完成并做了详细的检查工作。

5.1.2 检查测量电机绕组的绝缘电阻符合要求。

5.1.3 检查电源频率相数及电压与电机铭牌相符。

5.1.4 检查电机引出线及电流供电线标志以确定电机的旋转方向与液力偶合器引、送风机的旋转方向一致。

电机金属外壳应有明显的接地线联接且连接牢固可靠。

5.1.5 检查所有电机周围的行人通道应畅通无阻。

5.1.6 检查电机内部及上面是否有杂物和灰尘,必要时可用压缩空气把内部吹扫清洁。

5.1.7 盘车检查时应无摩擦声和其它异常现象。

5.1.8 检查电机的轴向窜动量和联轴器间隙没有顶住的现象,如有应在试运前调试合格。

5.1.9 确认电气操作控制系统及仪表控制的位置正确无误。

5.2 运转5.2.1 合电机断路器控制开关,电机起动,待电机起动电流下降后,即行断开,然后检查电机旋转方向,如果一致,暂停片刻后再次起动进行运转,用转速表测量其转速是否与规定的一致。

5.2.2 观察起动电流和运转电流的数值,并做好记录。

2×50MW 煤气综合利用电厂工程风机水泵单机分系统调试方案 5.2.3 记录下原始温度及温升情况。

5.2.4 测量电机振动,应符合规范及设备技术规定的要求。

5.2.5 用听棒倾听前后轴承旋转时的声是否正常。

5.2.6 运转 20min 后,试验紧急停止是否可靠,停止后检查轴承温度及其各紧固件有无松动现象,并紧之。

5.2.7 再次起动的时间间隔不得小于 15min,确认良好后再次起动运转。

重点观察各仪表和电要是否运转正常。

5.2.8 注意观察轴承温升,尤其是开始运转的最初 2 小时,需每隔 30min 检测一次,并做好记录。

轴承的最终温度不得超过 80℃。

5.2.9 如轴承温升和电机电流在稳定值上无什么变化,可再进行运转 1 小时后停车,整过电机空运转按常规 2-4h 运行。

5.2.10 电机空转结束后,应将所有控制操作按钮全部处于停止。

开关手车置试验位置并严禁乱动,开关应挂“有人工作,禁止合闸”警示牌,必要时应合上接地开关,确保电动机与设备在连接时有人误操作伤人。

5.2.11 联接好两半联轴器的弹性圈和螺栓,等待拖动设备的半负荷和负荷动转。

5.3 电机运转中的注意事项 5.3.1 如电机在合闸后的 1-2s 内不能转动,应立即切断电源,排除可能产生的如下故障后才能启动。

5.3.1.1 电动机的端电压太低;不应低于额定电压的 5%; 5.3.1.2 被拖动的机械的阻能矩太大; 5.3.1.3 负载被堵转; 5.3.1.4 电气连接未全部连接好。

5.3.2 电动机达到满速时,则在某一低速下运转一般超过 22s 时,应立即切断电源,排除可能发生的如下故障后,才能再次启动。

5.3.2.1 在低速爬行转下,负载转矩等于电机转矩; 5.3.2.2 电动机的端电压太低; 5.3.2.3 以上两种原因的组合。

5.3.3 起动工作制 5.3.3.1 决不允许超过起动工作制的限定范围,除非在铭牌上规定了工作制,不允许超过以下规定的起动工作制:◊电机冷态启动初始温度为环境温度,允许连续起动两次,在两次起动之间应自然停机,热态启动正常启动一次,若启动第二次必须间隔 30 分钟以上。

6 湖北工建集团安装公司2×50MW 煤气综合利用电厂工程风机水泵单机分系统调试方案◊◊电动机的初始温度为额定负荷的运行温度,允许起动一次。

启动、运行应严格按照运行规程进行,统一指挥,运行人员应坚守岗位,精心操作和监护及监督。

所有参加试运的人员必须持证上岗,按时到位,不得随意离开或串岗。

当电动启动和运转过程中发现异常,必须用事故按钮或主控操作停机,并立即切断电源,查明原因,排除故障再启运。

◊◊注:本章未尽事宜请参照有关规范和技术文件执行,文中如有与电气和规范相抵触之处,以规范和电气要求为准。

6、引、送风机调试(冷态)、送风机调试(冷态) 6.1 风机运转前的检查 6.1.1 确认进风口风门处于关闭状态,风门的叶片板开户时应为顺气流方向;并在开关挡板处有明确的开关刻度指标(在任何刻度上都能固定),电动执行器手动、电动操作灵活可靠,开、关与风门液藕开、关一致,开机前电动执行器处于关闭点。

6.1.2 确认联轴器间隙符合要求,转动部并安装好保护罩; 6.1.3 确认轴承座已清洗完毕,并加入了充足的润滑油;冷却油管路经酸洗合格; 6.1.4 确认偶合器按要求加注液力传动油,油标、油位合适;补充油应化验合格; 6.1.5 确认偶合器冷却器管路安装合格正确; 6.1.6 检查偶合器油箱油温是否合适,当油温低于 5℃时,应用电加热器将工作油加热。

6.1.7 确认偶合器导管是否调整最低转速位置。

6.1.8 手动盘车无摩擦声响; 6.1.9 开启轴承座冷却水进口阀门,冷却水流动应正常; 6.1.10 记录下前后轴承上温度表的原始温度和环境温度; 6.1.11 所有无关人员应在调试警戒线以外。

6.2 起动、试运转 6.2.1 合闸起动,记录合闸前和合闸时的电流电压、起动电流最大值、起动时间、负荷电流值,并检查电度表的转向应正确。

6.2.2 调整偶合器执行器来调节导管位置,导管开度从%位向 100%位置调整速度不宜过快,控制在 25 秒以内。

6.2.3 用听棒检查前后轴承座和风机运转声音是否正常,有无剧烈振动和撞击 7 湖北工建集团安装公司2×50MW 煤气综合利用电厂工程风机水泵单机分系统调试方案等不正常现象。

6.2.4 观测轴承温升变化并做好记录,初次运转一般为每 30min 测量并记录一次,轴承温升不得高于 40℃,表面不高于 70℃。

6. 5 偶合器出口油温控制45~75℃, 2.进口油温≤50℃;出口油压 0.05~0.35MPa; 6.2.6 观测电机的运转电流变化,并记录观测值。

6.2.7 测量风机轴承的振动速度是否在规定的范围内。

相关文档
