2000立方消防水池施工组织设计
消防水池施工组织设计(完整版)

总说明本施工组织设计主要依据以下几项编制:工程招标文件、工程施工设计图纸、工程地质勘察报告、国家省市地区的相关法令法规及规定、国家现行的相关技术规范、标准及规程、工程施工其他参考资料及施工现场具体情况等。
本工程施工我公司将贯彻现行建筑施工规范要求。
对分项、分部及单位工程的质量评定严格按《工程质量检验评定标准》进行,确保工程达到优良。
目录附图一主要施工机械及检测仪器附图一安全保证体系附图二质量保证体系附图三项目组织机构第一章编制依据1.1招标文件及施工合同相关文件及施工合同1.2施工图纸山西汾西正文煤业有限责任公司消防生产水池工程施工图纸,由煤炭工业太原设计研究院编制。
1.3主要规程、规范1.4其他(1) 企业ISO9001-2000 质量体系管理文件和环境/职业健康安全管理体系文件。
(2) 公司《施工技术手册》本工程施工现场实际情况结合本单位同类工程的施工经验。
第二章工程概况本工程为消防生产水池工程,位于山西省孝义市兑镇镇山西汾西正文正文煤业有限责任公司工业厂区内主斜井井筒上部污水处理站右侧,按设计要求水池为430m3圆形钢筋混凝土蓄水池,池顶复土高度为500㎜。
直径为12600㎜,高3500㎜。
垫层混凝土为C15、池体C30、池体抗渗标号S6;钢筋采用HPB300;HRB335;钢材采用Q235-B;焊条:HPB300及Q235-B采用E43;HRB335采用E50。
建筑结构的安全等级:一级设计使用年限:50年建筑抗震设防级别:乙级混凝土构件抗震等级:三级,地面标准冻深0.74m设计荷载:1、基本风压:Wo=0.40KN/m2地面粗糙度:B类场地地震基本裂度:7度抗震设防烈度:7度2.3 工程目标2.3.1质量目标——合格本工程质量目标为符合中华人民共和国国家标准(GB50300)验收规范、标准。
如业主有优质工程要求,优良等级(局优、市优等)可根据甲方要求编入合同文件,确保优质优价。
建立建全质量保证体系,制定相应质量措施,完善质量管理制度并坚决执行确保工程质量目标顺利实现。
(完整)消防水池施工组织设计

吉木乃县人民医院消防水池建设项目投标文件(技术标)投标人:新疆中强大建筑工程有限公司(盖单位章)法定代表人或其委托代理人:黄林生(签字或盖章)2015年5月26日目录(1)施工方案与技术措施;(2)质量保证措施和创优计划;(3)施工总进度计划及保证措施;(4)施工安全措施计划;(5)文明施工措施计划;(6)施工场地治安保卫管理计划;(7)施工环保措施计划;(8)施工现场总平面布置(附图);(9)项目组织管理机构;(10)成品保护和工程保修工作的管理和承诺;(11)任何可能的紧急情况的处理措施、预案以及抵抗风险的措施;(12)对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案;第一章:施工方案与技术措施第一篇编制说明和依据(一)吉木乃县人民医院消防水池建设项目工程招标书。
(二)国家验收规范及质量检验评定标准.第二篇工程概况吉木乃县人民医院消防水池建设项目工程位于吉木乃县文明路以东人民医院院内.第三篇主要施工方法及技术措施各分项工程的施工方案及技术措施如下:一、施工准备(一)施工图纸会审由项目总工程师牵头,组织项目各专业工长、质检员、技术员、班组等认真学习图纸,吃透图纸。
在图纸学习期间,尤其应注意各专业图纸之间的标高是否一致,尺寸位置等是否一致.(二)编制实施性施工组织设计与施工方案由项目总工负责组织编制实施性施工组织设计,在正确贯彻国家各项技术规范,政策和法令中,积极推广应用新技术、新工艺,依靠公司雄厚的科技实力促进科技进步,科学地组织施工,实施性施工组织设计经公司批准后报监理和业主审定执行。
根据本工程的特点,结合以前我公司曾经施工过的工程经验,组织编制切实可行的各单项施工工艺措施,施工方案和作业指导书,重点阐述主要分部分项工程的施工方法、施工工艺,工程进度安排,劳动力组织,质量及安全保证措施,以有效地指导现场的施工.根据工程施工总进度计划,每项工作展开前进行相关的技术准备,如编制专项施工方案,关键项目施工过程的作业指导书,这些文件要有针对性和可操作性.(三)规范、标准、图集等收集施工之前,应将本工程所需的规范、标准、图集等技术资料收集齐全。
消防水池施工组织设计

消施防工水方池案编制:审核:审批:总监:消防水池施工方案一、概况地下消防水池位于总平面图的坐标12位置,-2.95标高以上,建筑尺寸为70.4m*8.2m,混凝土等级为C30S6,池底450mm、壁厚400mm,池壁钢筋保护层厚度30mm,池底钢筋保护层厚度40mm。
二、施工工艺操作流程1、消防水池位于回填级配砂石层以上,待回填层完成后浇筑100mm厚C15素混凝土垫层作为水池持力层,具体操作流程如下:500mm回填级配砂石M7.5水泥砂浆灌浆、表面用1:2.5水泥砂浆抹平→100厚C15素混凝土垫层→-2.95为450mm厚C30S6水池底板→-2.4标高以上C30S6水池壁外剪力墙砼施工、池顶砼框架梁柱砼施工→3mm厚SBS卷材隔离层→20厚1:2水泥砂浆找平层→1.5mm厚高分子涂膜柔性防水层→20mm厚水泥砂浆面层。
2、水池内壁、侧壁、顶板顶面用1:2.5的防水水泥砂浆抹面厚度为200mm;水池顶板底面、中壁侧面、支柱、梁及导流墙侧面用1:2.5的防水水泥砂浆抹面厚度为150mm;为提高池的不透水性,池内的1:2.5的防水水泥砂浆抹面,应分层紧密连续涂抹,每层接缝应上下左右错开,并应与砼的施工缝错开。
三、钢筋加工绑扎消防水池所用钢筋主要为HPB235、HRB335型,直径10mm-25mm,所用原材经试验合格后方可使用。
钢筋加工前先编制钢筋配料表,钢筋配料表必须依据消防水池施工图及03G101标准图集配料,钢筋下料长度及搭接、锚固必须符合设计及规范要求。
钢筋绑扎前在垫层上弹好线,根据已划线间距先绑扎水池底板底筋,绑扎牢固后再插池壁剪力墙竖筋、绑扎水平筋,水平筋按图纸设计要求间距划线绑扎。
绑完池壁钢筋后最后进行水池底板面筋及角筋绑扎,水池底板上下层钢筋之间每平方米设置一个φ8钢筋支撑马镫,做好成品保护,防止面筋被踩塌。
四、模板支设水池壁剪力墙配置定型模板,采用φ14对拉螺杆(中设止水环),间距0.4m×0.4m;梁截面尺寸400×750,梁底支撑背枋(50×100mm)间距50mm,立杆间距0.8m×0.8m;板厚130mm,顶板立杆间距1.0m ×1.0m,水平横杆间距1.5m×1.5m,背枋中距300mm。
地下消防水池工程施工组织设计方案

日用消防水池施工组织设计(方案)基坑土方机械开挖以采用机械挖土为主.在接过基底标高时.工程桩周围.围护体及支撑桩附近应由人工配合.土方随时装车外运。
(1)挖掘机械的选择采用反铲挖土机(2)土方开挖的条件①基坑支护结构经业主方、总承包方、设计方共同验收.确认已达到设计要求.砼强度达到设计等级要求.有关技术资料齐全。
②降水已达10 天以上。
③土方分包单位建立起完整的组织指挥体系. 人员安排. 机械配备、保养就序.卸土地点落实。
④现场运输道路准备完成. 经检查能满足重型车辆行驶要求。
⑤举行煤气、自来水、供电、市政、交通等有关部门协调会.且征得上述部门的认可。
⑥管线及支护结构监测已落实.并已进行初始观测。
⑦照明、草袋、清扫等工作已安排就序。
(3)质量保证措施①标高的控制:在周边盖梁上及支撑桩上测设标高控制线. 以便随挖随测。
②在设计基坑底标高以上20cm 厚土体,以及工程桩周围土体. 均由人工挖除.应避免挖斗强力撞击工程桩.尤其是因故抓拉工程桩。
③ 开工前要做好各级技术准备和技术交底工作。
④ 认真执行技术质量管理制度.及时积累技术资料. 土方工程竣工后应由三方共同验收评定质量等级。
(4)安全保证措施① 确保支护结构安全的关健.挖掘过程中.抓斗距围护体至少30cm 以上.避免撞击。
② 挖掘机、运输车只能停在路基箱上. 不宜直接停在水平支撑上。
场内运输道路应按设计要求制作。
③对围护体和管线进行监测. 发现问题及时采取措施。
④夜间施工要有足够的照度.进出口处专人指挥.避免发生交通事故. 挖机回转范围内不得站人.尤其是土方施工配合人员。
⑤基坑周边用钢管扣件成高度900mm 的拦杆。
⑥做好各级安全交底工作。
(5)交通、环卫协调与文明施工① 与交通、环卫、渣土办理好土方准运手续。
② 在进出口处铺设草袋. 车辆开出时在大门由二人专门去泥.冲洗车胎. 每天早晨清扫.冲洗路面.阴雨天尤其要注意。
本工程采用盲沟集水井排水方法。
学校消防水池工程方案怎么写

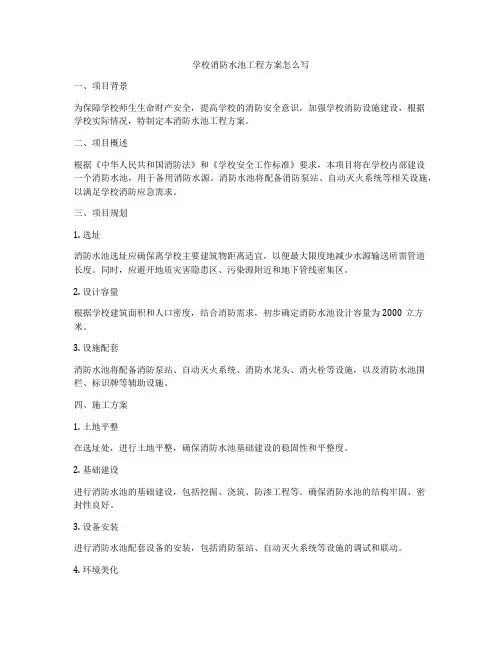

学校消防水池工程方案怎么写一、项目背景为保障学校师生生命财产安全,提高学校的消防安全意识,加强学校消防设施建设,根据学校实际情况,特制定本消防水池工程方案。
二、项目概述根据《中华人民共和国消防法》和《学校安全工作标准》要求,本项目将在学校内部建设一个消防水池,用于备用消防水源。
消防水池将配备消防泵站、自动灭火系统等相关设施,以满足学校消防应急需求。
三、项目规划1. 选址消防水池选址应确保离学校主要建筑物距离适宜,以便最大限度地减少水源输送所需管道长度。
同时,应避开地质灾害隐患区、污染源附近和地下管线密集区。
2. 设计容量根据学校建筑面积和人口密度,结合消防需求,初步确定消防水池设计容量为2000立方米。
3. 设施配套消防水池将配备消防泵站、自动灭火系统、消防水龙头、消火栓等设施,以及消防水池围栏、标识牌等辅助设施。
四、施工方案1. 土地平整在选址处,进行土地平整,确保消防水池基础建设的稳固性和平整度。
2. 基础建设进行消防水池的基础建设,包括挖掘、浇筑、防渗工程等。
确保消防水池的结构牢固、密封性良好。
3. 设备安装进行消防水池配套设备的安装,包括消防泵站、自动灭火系统等设施的调试和联动。
4. 环境美化在消防水池周围进行环境美化工程,包括草坪绿化、围栏安装、标识牌设置等,提升消防水池的整体观感。
五、安全保障1. 设施安全所有设备都应符合国家消防设施安全标准,并进行定期巡检和维护,确保设备功能正常。
2. 安全防范设置消防水池围栏,并在围栏上设置标识牌,加强安全防范,防止人为破坏。
3. 应急预案制定消防水池应急预案,明确消防水池使用和维护的责任人,确保在发生火灾等紧急情况时能够迅速启用消防水池。
六、预算与投资1. 预算本项目预算共计200万元,包括土地平整、基础建设、设备安装、环境美化、安全保障等各项费用。
2. 资金来源项目经费将由学校财政拨款和相关单位资助等方式筹集。
七、验收与使用1. 竣工验收消防水池建设完成后,将进行竣工验收,并由消防部门进行验收评定,确保消防设施符合相关安全标准。
消防水池及泵房施工组织设计【范本模板】

阜新市军用饮食供应站:消防水池及泵房工程施工组织设计勇诚目录1.编制说明2.工程概况3.工程目标4.施工方案5.施工方法6.施工进度计划7.施工网络计划图8.施工技术组织措施9.施工人员配置计划10.施工机械配置计划11。
施工现场平面布置图第一章编制说明一、编制说明本施工组织设计作为指导施工的依据,编制时,针对施工方案、进度安排、施工总平面图、质量安全措施、主要材料进场计划、施工机制进场计划、劳动力计划、文明施工和环境保护措施等因素尽可能充分考虑,突出科学性和可行性。
在施工中,我公司将本着对业主高度负责的态度,积极与质量、安全监督部门配合,服从业主和监理单位的管理,严格控制工程质量。
在保证工程质量的同时,认真做好安全生产、文明施工、工程进度与成本控制,同时对关键工序,复杂环节提出相应的技术措施,控制噪音、粉尘、排污。
响应文明施工要求,确保该工程质量达到现行验收标准为合格工程。
二、编制依据1、施工承包合同2、施工图纸3、现行施工规范,有关标准4、土建、安装施工手册及有关技术资料第二章工程概况一、概述基本情况本工程建筑性质为全地下消防水池及泵房工程.本工程施工内容主要是土建、管道、设备安装工程。
本工程消防水池为钢筋混凝土框架结构,水泵房为钢筋混凝土框架结构。
基础形式为独立基础,工程砼强度等级为C30及C15。
钢筋采用Ⅰ级钢、Ⅱ级钢,优先采用国产钢材.二、工程特点、难点及施工措施1、本工程工期短、施工工艺要求较高,厂区内地下管线,必须先要查明,该保护的一定在保证安全的前提下才能施工。
2、各工序须紧密配合,做好上下道工序的交接工作,管道敷设及试压是工程重点,时间相对较为紧张,在整个施工过程中,必须加大管理力度,确保施工质量和安全,以保证施工期能按时完成。
3、施工过程中严格按照图纸要求施工,一些不可预见的项目应以签证为依据另行编制.4、施工时要有专人指挥进出路口车辆,注意运输中的安全防护,环境保护,噪音灰粉尘控制。
消防水池施工组织设计简单

.*****工程施工方案编制人:审察人:赞同人:*****有限公司年月日消防泵房施工方案一、设计大要:本工程位于 ********西侧,库房2北面,建筑面积187.24平方米,地上一层,桩及承台基础框架及剪力墙结构,建筑高度 5.4 米,层高4.5 米,顶板厚度 120mm,该消防蓄水池底板厚 300mm,池壁厚度为250mm。
砼强度等级分别为:素砼垫层:C20;底板:C40,P6;池壁:C35,P6;顶板: C35,P6。
二、施工准备:本项目部接到任务后,组织有关人员认真熟悉图纸,因工程时间紧,又凑近冬天,所以必定对图纸中所使用的资料进行准备并采买,组织施工力量,察看并联系打桩队进场,预约钢筋、模板、砼等班组进场。
三、地下室消防蓄水池结构施工方案:(一)消防蓄水池施工序次为:场所平展→打桩→土方开挖→砼垫层→砖胎膜施工→回填土→池底板垫层浇筑→浇桩芯砼→底板防水工程→防水层防范层→底板地梁钢筋绑扎→防水套管安装、止水钢板安装→浇筑承台地梁底板 C40P6 砼→框架柱剪力墙钢筋绑扎→框架柱梁剪力墙顶板模板安装→框架梁顶板钢筋绑扎→柱剪力墙梁板砼浇筑。
(二)钢筋工程施工方法:1.该消防泵房底板受力筋为三级钢Φ12@150双层双向,池壁竖向受力钢筋为三级钢Φ12@150,水平筋为三级钢Φ12@150。
.2.消防泵房所用钢材进场后,必定按进场批次和产品的抽验方法进行现场批量目击取样,合格后方可使用。
因本工程为三级抗震等级,故钢筋检验所得强度实测值应吻合以下规定:2.1钢筋的抗拉强度实测值与信服强度实测值的比值下应小于1.25 。
2.2 钢筋信服强度实测值与强度标准值的比值不应大于 1.3 。
3.底板钢筋绑扎前,应先在砼垫层上划分好钢筋地址线,钢筋绑扎时,应严格按线的地址绑扎钢筋,全部底板钢筋交织点必定全部扎牢,且相互成八字形。
4.底板的底部钢筋及池壁竖向钢筋的砼保护层应使用标准厚度的垫块,保证保护层的厚度,对底板上层负弯矩筋必定用Φ10@1000马凳筋进行支撑,以保证上基层钢筋之间间距,池壁钢筋采用梯子筋进行绑扎定位,梯子筋采用三级钢Φ12@250。
消防水池工程施工组织设计方案

消防水池工程施工组织设计方案word完美格式第一章工程概况1、本工程建筑为XXX室外消防水池工程消防水泵及消防水池,建筑面积326.04平方米。
建筑物高度:覆土厚0.8米,消防水池地下4.800米,水泵房地下4.800米。
平面定位见总平面图。
2、本工程设计标高±0.000相当于绝对标高详见建筑图,施工时须核实场地情况,并经甲方、设计、规划确认后方可施工。
3、本建筑为地下一层,建筑物安全等级为三级。
4、结构选型:钢筋混凝土剪力墙结构,基础为筏板基础。
5、本建筑物地震烈度为7度,设计地震加速值为0.10g,设计地震分组第二组。
由于本建筑物的主体功能为消防水池,所以本建筑物属于普通设防类。
6、本工程主体结构正常合理设计使用年限为50年,结构重要系数为1.0.7、本工程单位标高以米计,其余以毫米计。
8、在设计使用年限内未经技术鉴定或设计许可,不得改变结构的用途和使用环境。
第二章编制依据1、定兴县第二实验幼儿园消防水池室外消防水池工程消防水泵及消防水池施工图纸;2、我公司手艺、装备、材料配备情况;精心整理研究帮手第三章地基与基础1、XXX提供的《XXX综合楼岩土工程勘察报告》工程编号:2015x-3062、基础开槽后必须进行钎探,经设计单位验槽符合设计请求后方可进行下步工作。
3、地基土标准冻结深度为0.60m。
4、基槽开挖后,严禁地表水或雨水流入基坑,注意槽壁支护。
5、基坑开挖应严格按设计请求进行不得超挖,基坑周边堆载不得超过设计规定。
土方开挖完成后应立刻施工垫层,对基坑进行关闭,防止水浸和暴露,并应及时进行地下布局施工。
第四章主要施工手艺第一节施工顺序施工放线→吸水坑钢筋→底板、池壁钢筋→底板砼浇筑→池壁施工→顶板施工→养护。
第二节施工放线根据设计及建设单位提供的永久性水准控制基点引到现场,在工程施工区域内设置测量控制网,做好轴线和高程的控制测量和复核,并做好保护标志工作。
确保消防水池的位置和高程与设计无偏差。
消防水池施工方案(优秀2篇)

消防水池施工方案(优秀2篇)(实用版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的实用范文,如工作总结、策划方案、演讲致辞、报告大全、合同协议、条据书信、党团资料、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, this shop provides various types of practical sample essays for everyone, such as work summary, planning plan, speeches, reports, contracts and agreements, articles and letters, party and group materials, teaching materials, essays, other sample essays, etc. Please pay attention to the different formats and writing methods of the model essay!消防水池施工方案(优秀2篇)为了确保事情或工作有效开展,预先制定方案是必不可少的,方案是从目的、要求、方式、方法、进度等方面进行安排的书面计划。
消防水池施工组织设计

总说明本施工组织设计主要依据以下几项编制:工程招标文件、工程施工设计图纸、工程地质勘察报告、国家省市地区的相关法令法规及规定、国家现行的相关技术规范、标准及规程、工程施工其他参考资料及施工现场具体情况等。
本工程施工我公司将贯彻现行建筑施工规范要求。
对分项、分部及单位工程的质量评定严格按《工程质量检验评定标准》进行,确保工程达到优良。
目录第一章编制依据----------------------------------------------------------------------------------------- 1第二章工程概况----------------------------------------------------------------------------------------- 1第三章施工部署----------------------------------------------------------------------------------------- 2第四章施工准备----------------------------------------------------------------------------------------- 3第五章施工方案----------------------------------------------------------------------------------------- 4第六章施工质量保证措施---------------------------------------------------------------------------- 25第七章雨季施工措施---------------------------------------------------------------------------------- 31第八章施工现场平面布置图------------------------------------------------------------------------- 32第九章施工机械设备供应计划---------------------------------------------------------------------- 33第十章材料进场计划及劳动力进场计划和组织 ------------------------------------------------ 33第十一章施工进度计划------------------------------------------------------------------------------- 34第十二章安全生产、文明施工保证措施---------------------------------------------------------- 35第十三章工程回访与售后服务--------------------------------------------------------------------- 37附图一主要施工机械及检测仪器附图一安全保证体系附图二质量保证体系附图三项目组织机构第一章编制依据1.1招标文件及施工合同相关文件及施工合同1.2施工图纸地能冷暖一体化新兴产业园消防水池工程施工图纸,由北京燕华建筑设计研究院有限公司编制。
消防水池施工组织设计(技术标)

目录 ......................................... 错误!未定义书签。
一、施工方案与技术措施 (1)二、质量管理体系与保证措施及创优计划 (86)三、施工安全管理体系与措施 (99)四、环境保护管理体系与措施 (119)五、施工总进度计划及保证措施 (123)六、资源配备计划 (133)七、深化设计服务方案 (139)八、文明施工措施计划 (141)九、施工场地治安保卫管理计划 (144)十、冬季和雨季施工方案 (150)十一、成品保护和工程保修工作管理措施和承诺 (155)一、施工方案与技术措施1、建筑工程施工方案与技术措施1.1、施工总体部署1.1.1、施工总体安排1.1.1.1、施工程序总体设想本项目涉及主体结构、装饰装修工程、电气、消防、采暖系统等工程,施工工期为60日历天,时间紧任务重,为了保证基础、主体结构、装修及安装高质量、高效率的施工,确保工程高质量、按期完成,施工程序总体采取:“管理高目标,质量高标准,安全无小事,交通为龙头,平面巧布置,分段小流水,专业细深化,过程严控制,计划细安排,设备早订货,分包早插入,专款专使用”的原则进行总体安排。
本着精诚合作的精神服从甲方及监理的指导,精心组织施工,制定详细的措施,来保证工程总目标的实现。
在施工高峰期间,对人、材、机的需求量是相当大的,成立技术协调部门,直接负责施工过程中的协调、配合工作,调节冲突、平衡资源分配。
1.1.2、施工总体安排原则1.1.2.1、满足招标文件要求的原则施工总体安排须满足招标文件提出的包括工期、质量、安全、环境保护、文明施工、保修服务等相关工程施工管理要求,招标文件中未明确或尚不够明确而在总承包合同中予以明确的施工管理要求,在编制实施性施工组织设计时予以满足合同文件要求。
1.1.2.2、满足工序逻辑关系的原则整个工程遵循先地下,后地上;先主体,后装修;先土建后安装专业的一般原则,但在主体结构分段验收后及时插入装饰装修工程、机电安装工程施工,主体结构施工、装修工程施工、机电安装工程施工穿插进行。
消防水池施工组织设计

南礼士路三条1号装修项目消防水池施工组织设计编制单位:编制时间: 2019年 3 月15日编制人:审核人:审批人:目录一、编制依据 (2)二、工程概况 (2)三、施工准备 (3)四、主要分项工程施工方法 (4)五、安全管理及消防管理措施 (39)六、环保、环卫与文明施工措施 (42)一、编制依据1、业主提供的工程相关技术文件和说明、建筑物周边的管线布置情况等。
2、施工图纸3、《建筑工程施工质量验收统一标准》 GB50300-20134、《混凝土结构工程施工质量验收规范》 GB50204-20155、《北京市建筑工程施工安全操作规程》 DBJ01-62-20166、《建筑机械使用安全技术规程》 JGJ33-20127、《建筑工程施工现场供用电安全规范》 GB50194-20148、《建筑工程绿色施工规范》 GB/T50905-20149、《建设工程施工现场消防安全技术规范》 GB50720-201110、《施工现场临时用电安全技术规范》 JGJ46-200511、《建筑施工安全检查标准》 JGJ59-2011二、工程概况2.1基本信息2.2本工程为南礼士路三条1号装修项目的另一部分,新建地下消防水池,占地面积181.29㎡;钢筋混凝土剪力墙结构。
2.3 消防水池构造简介2.3.1图纸:结施04~结施06。
2.3.2 结构设计信息:三、施工准备3.1技术准备3.1.1技术负责人及时组织各相关工程技术人员做好图纸自审工作,积极配合甲方及时组织图纸会审,并做好会审记录。
3.1.2根据公司以往施工经验,并参照其它单位的先进做法,结合本工程特点,组织相关技术人员讨论并确定本工程各部位的施工方法。
3.2材料、机具、生产准备根据现场情况、施工图纸、施工顺序,提前准备好材料、机具计划。
3.3劳动力准备根据本工程特点,需配备木工8名、钢筋工8名、混凝土工4名、防水工4名、力工8名,人力不足时及时在其它项目调配。
四、主要分项工程施工方法本工程材料垂直运输以汽车吊、马道为主,水平运输以手推车为主4.1基坑支护消防水池外侧壁距四周建筑物最小距离只有1.5米,且基础埋深为6米,经甲方确认需对本工程基坑进行支护(详见基坑支护专项施工方案4.2土方开挖基坑支护钢筋混凝土灌注桩完成后,采用机械开挖,根据现场情况在确保安全的情况下分层开挖(详见基坑支护专项施工方案)4.3垫层混凝土4.3.1垫层砼标号:C15,100mm厚,平板垫层;模板采用100×100木方模板支设,木模与基槽支护桩顶紧。
【水池方案精选】15-消防水池施工组织设计

消防水池施工组织设计目录1、编制依据2、工程结构概况3、施工准备4、作业条件5、主要施工方法6、工艺质量及计量7、质量通病的防治8、职业健康与环境保护9、安全保证体系10、质量保证体系1、编制依据1.1施工合同濮阳市万利捷财富广场消防水池施工合同1.2施工图纸采用05S804矩形钢筋蓄水池600立方的图集进行施工。
1.3主要规程、规范1.4其他(1)建设部“关于建筑业进一步推广应用十项新技术通知”。
(2)企业ISO9001-2000 质量体系管理文件和环境/职业健康安全管理体系文件。
2、工程结构概况濮阳市万利捷财富广场位于濮阳市长庆路与黄河路交叉口东北角。
该工程建设单位为濮阳市万德商贸有限公司,设计单位为中原油田勘探局勘察设计研究院,勘察单位为中原油田勘探局勘察设计研究院岩土工程公司。
工程总建筑面积为42307M2。
建筑用途为办公、商业性综合楼。
本项目为濮阳市万利捷财富广场消防水池,消防水池为全现浇结构。
3、施工准备3.1技术准备(1)组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。
(2)编制模板施工方案,对施工队进行技术交底。
(3)对施工人员进行安全和技术培训,加强班组的技术素质。
3.2材料需用计划序号材料名称规格单位数量备注1 钢管Φ48×3.5×(4-6)mT 63 木枋50×100 M3 44 模板2400×1200×15 张605 顶托颗5006 扣件颗15007 止水螺杆840MM 根800 止水片满焊3.3机械需用计划3.4劳动力需用计划4、作业条件4.1临时用水、用电保证现场的用水、用电的线路安全畅通,各种机械设备运行完好。
4.2脚手架工程作业条件4.2.1各种进场的钢管、扣件均应出具产品质量合格证、质量检验报告。
旧钢管应检查表面的锈蚀深度和钢管的变形程度,其偏差应满足规范规定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
东营市港城热力有限公司港城集中供热项目工程消防水池施工组织设计胜利油田大明建筑安装工程有限公司2012年4月10日目录1、编制依据 (4)1.1 施工合同 (4)1.2 施工图纸 (4)1.3 主要规程、规范 (4)1.4 其他 (4)2、工程结构概况 (5)3、施工准备 (5)3.1 技术准备 (5)3.2 材料需用计划 (6)3.3 机械需用计划 (6)3.4 劳动力需用计划 (6)4、作业条件 (7)4.1 临时用水、用电 (7)4.2 脚手架工程作业条件 (7)4.3 钢筋工程作业条件 (7)4.4 模板工程作业条件 (8)4.5 砼工程作业条件 (8)5、主要施工方法 (9)5.1 主要施工方法及工艺流程 (9)5.2 钢筋工程 (10)5.2.1 钢筋加工、制作 (11)5.2.2 钢筋连接 (11)5.2.3 钢筋绑扎 (11)5.3 模板工程 (12)5.3.1 模板组拼 (13)5.3.2 模板定位 (13)5.3.3 模板的支设 (13)5.3.4 模板及支撑体系的选择及设计 (14)5.4 混凝土工程 (15)5.4.1 浇筑顺序 (15)5.4.2 混凝土浇筑 (15)5.4.3 混凝土养护 (16)6、工艺质量及计量 (16)6.1 钢筋工程 (16)1、主控项目 (16)2、一般项目 (17)6.2 模板工程 (17)1、主控项目 (17)2、一般项目 (17)6.3 混凝土工程 (17)7、质量通病的防治 (18)8、职业健康与环境保护 (18)8.1安全管理 (18)8.2 环境因素 (21)8.3 安全活动分析 (22)8.4 环境因素分析 (23)8.5 成品保护措施 (23)8.5.1 原材料、半成品的保护措施 (23)8.5.2 钢筋砼成品保护 (23)1、编制依据1.1 施工合同消防水池施工合同1.2 施工图纸采用05S804矩形钢筋蓄水池2000立方的图集进行施工。
1.3 主要规程、规范1.4 其他(1)建设部“关于建筑业进一步推广应用十项新技术的通知”。
(2)企业ISO9001-2000 质量体系管理文件和环境/职业健康安全管理体系文件。
2、工程结构概况东营市港城热力有限公司港城集中供热项目工程(消防水池)施工单位:胜利油田大明建筑安装工程有限公司;设计单位:山东鑫峰工程设计有限公司;监理单位:山东恒信建设监理有限公司。
工程总建筑面积为47.7*24=1144.80M2、分为2个池子。
建筑做法:1、垫层C15混凝土100厚、2、底板C35混凝土300厚(底板抹水泥砂浆)、3、池壁C35混凝土300厚(外侧抹水泥砂浆)、4、顶板C35混凝土180厚(顶面抹水泥砂浆)、5、300*300独立柱50棵、6、M7.5水泥砂浆MU10机砖砌筑倒流墙,(水泥砂浆抹面)。
本项目为东营市港城热力有限公司港城集中供热项目工程消防水池,消防水池为全现浇结构。
3、施工准备3.1 技术准备(1)组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。
(2)编制模板施工方案,对施工队进行技术交底。
(3)对施工人员进行安全和技术培训,加强班组的技术素质。
3.2 材料需用计划序号材料名称规格单位数量备注1 钢管Φ48×3.5×(4-6)mT 163 木枋50×100 M3124 模板2400×1200×15 张1805 橡胶止水带300 米1806 顶托颗15007 扣件颗350087 止水螺杆840MM 根2400 止水片满焊3.3 机械需用计划序号机械名称型号数量1 平刨机MB573A 1 台2 圆盘锯MJ104A 1 台3 压刨机MB104 1台4 电焊机BX1-500 2台5 混凝土振捣棒4台3.4 劳动力需用计划序号工种人数进场时间备注1 钢筋工13 2012-3-182 木工12 2010-3-183 砼工15 2010-3-184 架子工 6 2010-3-185 电(焊)工 2 2010-3-186 专职安全员 1 2010-3-187 杂工 5 2010-3-184、作业条件4.1 临时用水、用电保证现场的用水、用电的线路安全畅通,各种机械设备运行完好。
4.2 脚手架工程作业条件4.2.1各种进场的钢管、扣件均应出具产品质量合格证、质量检验报告。
旧钢管应检查表面的锈蚀深度和钢管的变形程度,其偏差应满足规范的规定。
4.2.2各种钢管、扣件、跳板的进场数量应满足现场连续施工的条件。
4.2.3工长应根据施工规范、操作工艺及作业指导书的要求向施工班组作出详细的书面安全、技术交底,参加交底的施工人员应在交底书上签名。
4.3 钢筋工程作业条件4.3.1钢筋原材料的品种、规格、数量必须符合设计图纸的要求。
4.3.2钢筋进场后,必须按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499等规定抽取试件作力学性能检验,由试验部门出具的复试报告,复试合格方可使用。
4.3.3钢筋制作前必须由钢筋工长根据设计图纸和有关规范要求对构件钢筋进行翻样,然后作业班组按照放样图进行下料和钢筋保护层砂浆垫块的制作。
4.4 模板工程作业条件4.4.1本工程采用的模板为木模板,板厚15mm。
模板进场后,由项目部有关人员检验,合格后方可使用。
加固模板所采用的木枋应用压刨进行刨制,以做到尺寸一致。
4.4.2根据图纸设计要求绘制出配模图,按照审批好的配模图进行下料,现场不得乱裁模板。
4.4.3工长按照操作工艺标准和施工规范的要求向班组做出详细的安全、技术交底,参加交底的施工人员应在交底书上签名。
4.5 砼工程作业条件4.5.1模板、钢筋、预留孔洞已经安设完毕,经检查符合设计及规范要求,并办好隐检、预检手续。
4.5.2商品混凝土已提前通知搅拌站并详细告之所需混凝土的参数。
4.5.3现场所用的砼输送泵、振动器、振动棒等经调试已合格 (夜间照明的灯具准备充足)。
运输道路畅通。
提前与气象部门联系,尽量避开恶劣的天气,做好防雨准备。
4.5.4施工员应根据砼操作的工艺标准向施工班组作出详细的安全、技术交底。
5、主要施工方法5.1 主要施工方法及工艺流程5.1.1土方机械开挖以采用机械挖土为主,在接过基底标高时,工程桩周围,围护体及支撑桩附近应由人工配合,土方随时装车外运。
挖掘机械的选择采用PC120反铲挖土机,自卸车运输。
5.1.2土方开挖的条件①基坑支护结构经业主方、设计方共同验收,确认已达到设计要求。
②根据实际情况必要时采取降水措施。
③建立起完整的组织指挥体系,人员安排,机械配备、保养就序,卸土地点落实。
④现场运输道路准备完成,经检查能满足重型车辆行驶要求。
5.1.3质量保证措施①标高的控制:在周边盖梁上及支撑桩上测设标高控制线,以便随挖随测。
②在设计基坑底标高以上20cm厚土体,以及工程桩周围土体,均由人工挖除,应避免挖斗强力撞击工程桩,尤其是因故抓拉工程桩。
③开工前要做好各级技术准备和技术交底工作。
④认真执行技术质量管理制度,及时积累技术资料,土方工程竣工后应由三方共同验收评定质量等级。
5.1.4土方施工安全保证措施①确保支护结构安全的关健,挖掘过程中,抓斗距围护体至少30cm以上,避免撞击。
②挖掘机、运输车只能停在路基箱上,不宜直接停在水平支撑上。
场内运输道路应按设计要求制作。
③对围护体和管线进行监测,发现问题及时采取措施。
④夜间施工要有足够的照度,进出口处专人指挥,避免发生交通事故,挖机回转范围内不得站人,尤其是土方施工配合人员。
⑤基坑周边用钢管扣件成高度900mm的拦杆。
⑥做好各级安全交底工作。
(5) 交通、环卫协调与文明施工①与交通、环卫、渣土办理好土方准运手续。
②在进出口处铺设草袋,车辆开出时在大门由二人专门去泥,冲洗车胎,每天早晨清扫,冲洗路面,阴雨天尤其要注意。
首先进行底板浇筑施工,侧壁浇筑至底板面标高以上600mm处留设施工缝。
然后进行侧壁施工,侧壁第一次浇筑至顶板下 1.0M,然后再进行余下侧壁与顶板浇筑。
5.1.5施工流程定位放线→基础土方→垫层混凝土浇筑→测量放线→底板钢筋绑扎→底板混凝土浇筑→底板混凝土养护→独立柱浇筑→倒流墙砌筑→侧壁定位放线→侧壁钢筋绑扎→满堂脚手架搭设→侧壁(及顶板)模板安装加固→(顶板钢筋绑扎)→混凝土浇筑→抹灰5.2 钢筋工程5.2.1 钢筋加工、制作①在熟悉施工图纸的基础上,按照设计规范及施工验收规范的有关规定,确定钢筋相互穿插、避让关系,接头位置,搭接长度,锚固长度,在准确理解设计意图、执行规范的前提下,认真进行钢筋翻样。
②钢筋加工应严格按图纸和施工翻样进行制作,制作前应由专人对翻样结果进行复核,钢筋半成品按规格、品种、使用部位等分类堆放,挂牌标识。
所有钢筋半成品经验收合格后方可按使用部位投入使用。
③钢筋现场代换必须经总包单位、监理单位、业主单位同意后方可进行。
5.2.2 钢筋连接①钢筋连接方式:侧壁的竖向钢筋连接采用绑扎连接,水平钢筋采用绑扎连接。
②钢筋连接在施工过程中要注意以下几点:(1)所有用于连接的钢筋母材均应检验合格,接头处的杂物应清理干净。
(2)所用机械设备必须事先进行校验,所有操作人员必须持证上岗。
5.2.3 钢筋绑扎①钢筋绑扎顺序:对底板首先绑扎底板下层钢筋,随后绑扎底板面钢筋。
侧壁竖向钢筋采用绑扎连接,混凝土浇筑完毕的第二天、对施工缝进行处理完毕后开始进行侧壁竖向钢筋的绑扎作业。
②钢筋绑扎前,操作人员必须熟悉图纸,领会设计意图。
绑扎过程中,必须注意安装预埋、预留的适时穿插,要反复对照图纸认真检查,要严格执行三检制,自检、互检后才能进行交接检,并认真做好每次检查记录,做到钢筋质量的可追溯性。
③钢筋绑扎施工过程中还应注意以下几点:(1)钢筋的布放位置要准确、绑扎要牢固,侧壁钢筋的定位应牢固、准确。
(2)施工中要保证钢筋保护层厚度准确,双排筋时两排钢筋的间距要得到保证。
(3)钢筋搭接接头位置、搭接长度以及接头面积百分率必须符合设计及施工验收规范要求。
(4)混凝土保护层厚度:柱30mm,底板底40mm,梁为30mm,板20mm。
对有多排钢筋的梁,相邻两排钢筋的间距也必须满足要求。
(5)对所有钢筋开始绑扎时要求所有受力筋与水平筋贴牢。
底板上负弯矩筋立钩必须向下,不得平躺或朝上方向,所有箍筋必须符合抗震规范要求。
(6)钢筋支撑系统:底板上层筋与下层钢筋采用Φ12马镫绑扎在一起,马镫梅花状布置,间距1000mm。
(7)钢筋工程验收按《混凝土结构工程施工及验收规范》(GB50204-2002),钢筋在隐蔽之前,要严格执行“三检”制度,验收合格后提交总包及监理进行工程隐蔽验收。
