吊篮安装验收表

合集下载

吊篮验收表

吊篮验收表
2、未超额定重量,操控系统灵敏可靠。
3、倾斜角不大于8°。
4、脚手板满铺。荷载堆放均匀。
4
升降操作
1、操作人员持证上岗。
2、制动装置灵敏可靠。
3、使用安全大绳、安全带、安全帽。
4、提升机与悬吊平台连接可靠。
5、穿绳性良好,不卡绳堵绳。
6、限位碰块与垂重齐全到位。
5
安全锁
1、灵敏可靠,标定期限有效。
2、在锁绳状态下应不能自动复位。
3、与悬吊平台连接可靠。6Biblioteka 钢丝绳1、工作绳¢≮6㎜。
2、工作绳、安全绳各自独立悬挂。
3、绳端的固定符合卡扣的数量等要求。
4、未达到报废标准。
7
电器控制系统
1、“三相五线制”。
2、接地电阻≮4∩,绝缘电阻不低于2M∩。
3、设过热、断路、漏电等装置。
4、必设红色急停按钮,线路无障碍。
建设单位意见
日期
监理单位意见
日期
施工单位意见
日期
安装单位意见
日期
吊篮验收表
序号
验收项目
验收内容及要求
验收结果
1
施工方案
1、施工方案内容实际,针对性、指导性强,有计算,按程序审批。
2、有生产、使用等合法证件。
3、操作人员安全技术交底。
2
悬挂机构
1、架设稳定,有足够的强度和刚度。
2、配重准确、安装牢固。
3
悬吊平台
1、有足够的强度和刚度,无焊缝裂纹、螺栓松动,四周护栏牢固,护栏能承受1000N水平集中荷载。

吊篮验收表完整

吊篮验收表完整

I
吊篮验收表
(可以直接使用,可编辑实用优秀文档,欢迎下载)
高处作业吊篮验收表
工程名称 设备型号 总包单位 使用单位 现场编号 额定载荷 产权单位 安全锁编号及 标定日期 验收项目 验收内容
提升机编号 验收日期
验收结果
经过审批合格的安装拆卸专项方案
提升机构的所有装置外露部分是否装防护装置 提升机构 提升机的连接螺母是否紧固 电磁制动器和机械制动器是否灵敏有效 行程限位装置是否灵敏可靠 超高限位器止挡安装在距顶端不小于80cm 处固定 安全装置 -------------------------------------------
安全锁灵敏可靠,在标定有效期内
保险绳及锁绳器符合要求 钢丝绳无断丝、磨损、扭结、变形、腐蚀、无沙砾、灰尘附着,符合吊篮安全 使用要求
钢丝绳
钢丝绳的固定是否符合要求 钢丝绳坠重应距地15cm 垂直绷紧
悬挂机构
悬挂机构的零部件是否齐全正确,安装是否符合要求,钢结构有无开焊、变形、 裂纹、破损
符合验收程序,同意使用()
不符合验收程序,重新组织验收()
监理工程师(签字):年月日注:本表由产权单位填报,监理单位、总包单位、产权单位各存一份
注:本表有产权单位,监理,总包,分包,产权单位各存一份。

吊篮四方验收表

吊篮四方验收表
安全装置
上、下行程限位装置是否灵敏可靠
超高限位器止挡安装在距顶端8Ocm处固定
安全锁灵敏可靠,在标定有效期内,离心触发式制动距离1OOcm,摆臂防倾3一8度锁绳
独立设置保险绳,直径不小于16mm的锦纶绳,锁绳器符合要求
钢丝绳
钢丝绳无断丝、磨损、扭结、变形、腐蚀、无沙砾、灰尘附着,符合吊篮安全使用要求
吊篮平台防护
吊篮主结构有无开焊或明显腐蚀,螺栓有无松动、缺损,外框有无明显变形、锈蚀
吊篮平台硬用所需的长度不能超过厂家使用说明书所规定长度
吊篮平台底板四周是否装有标准高度的踢脚板、吊篮平台底板是否有防滑措施
提升机构
提升机构的所有装置外露部分是否装防护装置
提升机的连接螺母是否紧固
电磁制动器和机械制动器是否灵敏有效
电气系统
电动吊篮专用箱必须达到一机、一闸、一漏
配电箱外壳的绝缘电阻不小于兆欧
电线、电缆有无破损,供电电压380±10%
电气系统各种安全保护装置是否齐全、可靠
电气元件是否灵敏可靠
验收人签字(盖章)
监理单位
总包单位
分包单位
安装单位
符合验收程序,同意使用( )
不符合验收程序,重新组织验收( )
高处作业吊篮(四方)验收表
编号
工程名称
项目负责人
总包单位
设备型号
监理单位
额定载荷
使用单位
台数
安装单位
验收日期验收项目源自验收结果技术资料经过审批合格的安装、技术方案
出租单位营业执照、产品合格证齐全
安全锁的标定证书
安装人员的操作证件
产品标牌内容是否齐全(产品名称、主要技术性能、制造日期、出厂编号、制造厂名称)
钢丝绳的固定是否符合要求

吊篮安装移位检查验收表

吊篮安装移位检查验收表

吊篮安装移位检查验收表一、工程概况本项目为某高层建筑外墙施工吊篮安装移位检查验收表。

工程位于城市中心区域,建筑高度为280米,共计60层。

工程内容包括外墙保温、涂料、玻璃幕墙等施工。

为确保施工安全和提高工作效率,本项目采用电动吊篮作为施工主要设备。

二、准备工作1. 技术准备:熟悉设计图纸、施工方案及吊篮操作规程,对施工人员进行技术交底。

2. 材料准备:根据施工需求,提前采购符合国家标准的吊篮设备及其配件。

3. 人员准备:配备专业的吊篮安装、操作、维护人员,并对人员进行培训。

4. 设备准备:检查吊篮设备及其配件是否齐全,确保设备性能良好。

5. 场地准备:现场设置专门的吊篮存放、安装、拆除区域,确保施工顺利进行。

6. 安全准备:制定吊篮安装、移位、拆除等环节的安全措施,并对施工人员进行安全教育。

三、吊篮参数及组成部件1. 吊篮参数:(1)型号:ZLP-800型电动吊篮;(2)额定载重量:800kg;(3)提升速度:9-11m/min;(4)钢丝绳规格:Φ12.5mm;(5)电源:380V,50Hz。

2. 吊篮组成部件:(1)悬挂机构:包括支架、横梁、配重块等;(2)提升机构:包括电机、减速器、钢丝绳、滑轮组等;(3)控制系统:包括控制箱、遥控器、限位器等;(4)安全装置:包括安全锁、限位器、超载保护装置等;(5)工作平台:包括框架、防护网、底板等。

四、吊篮的安装、移位和拆除方案1、吊篮搭设方案(1)根据建筑物的结构特点,选择合适的悬挂点,确保吊篮的稳定性和安全性。

(2)在悬挂点处安装支架和横梁,连接牢固,确保承载能力。

(3)将吊篮的提升机构、工作平台、安全装置等部件按照说明书要求进行组装。

(4)安装配重块,保证吊篮的平衡,防止在工作过程中发生倾斜。

(5)检查吊篮的电气系统,确保电源接入正确,各控制元件动作正常。

2、吊篮的自检和互检(1)安装完成后,由安装人员进行自检,检查吊篮各部件是否安装正确、齐全,连接是否牢固。

吊篮安装自检验收表

吊篮安装自检验收表

吊篮安装自检验收表一、工程概况本项目为某高层建筑外墙施工吊篮安装自检验收表。

工程位于城市中心区域,为一栋地上30层、地下3层的商业综合体。

建筑高度约100米,外墙装饰采用玻璃幕墙和石材幕墙相结合的方式。

为确保施工安全、提高工作效率,拟采用电动吊篮作为外墙装饰施工的主要设备。

二、准备工作1. 熟悉施工图纸,了解工程特点和施工要求。

2. 根据工程实际情况,编制吊篮安装、使用、拆除的安全技术措施。

3. 准备相关施工工具、设备、材料,并确保其质量合格。

4. 对施工人员进行安全技术交底,确保施工人员熟悉吊篮的操作、使用和维护。

5. 办理施工许可证等相关手续。

6. 检查施工现场环境,确保符合吊篮安装要求。

三、吊篮参数及组成部件1. 吊篮型号:根据工程需求,选择符合国家标准的吊篮设备,确保吊篮的安全性能和工作效率。

2. 主要参数:- 额定载重量:200kg- 提升速度:8-10m/min- 悬挂高度:100m- 吊篮尺寸:2m×0.6m×1.2m3. 吊篮组成部件:- 悬挂机构:包括悬挂架、钢丝绳、连接器等。

- 吊篮:包括篮体、安全防护装置、提升机构、防坠装置等。

- 电气系统:包括控制箱、电缆、电机等。

- 辅助设备:包括限位器、紧急停止开关、风速仪等。

四、吊篮的安装、移位和拆除方案1、吊篮搭设方案- 在吊篮安装前,先对建筑物进行测量,确定吊篮的安装位置和悬挂高度。

- 根据吊篮的重量和尺寸,选择合适的吊装设备,如吊车或手动葫芦。

- 在建筑物顶部安装悬挂机构,确保悬挂架稳固,并与建筑物的结构连接牢靠。

- 钢丝绳与悬挂架连接应使用专业连接器,并确保钢丝绳处于良好的工作状态。

- 吊篮的安装应按照制造商的说明书进行,确保所有部件安装正确,安全防护装置齐全。

- 安装完成后,对吊篮的各个部分进行详细检查,确保无遗漏或损坏。

2、吊篮的自检和互检- 安装完成后,由安装人员进行自检,检查吊篮的结构完整性、安全装置的可靠性以及电气系统的正常工作。

高处作业吊篮验收表

高处作业吊篮验收表

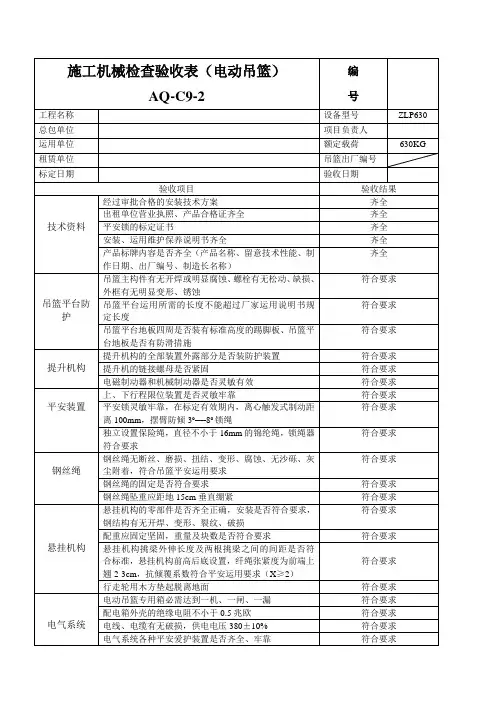

施工机械检查验收表(电动吊篮)
AQ-C9-2


工程名称
设备型号
ZLP630
总包单位
项目负责人
运用单位
额定载荷
630KG
租赁单位
吊篮出厂编号
标定日期
验收日期
验收项目
验收结果
技术资料
经过审批合格的安装技术方案
齐全
出租
安装、运用维护保养说明书齐全
齐全
产品标牌内容是否齐全(产品名称、留意技术性能、制作日期、出厂编号、制造长名称)
齐全
吊篮平台防护
吊篮主构件有无开焊或明显腐蚀、螺栓有无松动、缺损、外框有无明显变形、锈蚀
符合要求
吊篮平台运用所需的长度不能超过厂家运用说明书规定长度
符合要求
吊篮平台地板四周是否装有标准高度的踢脚板、吊篮平台地板是否有防滑措施
符合要求
提升机构
提升机构的全部装置外露部分是否装防护装置
符合要求
提升机的链接螺母是否紧固
符合要求
行走轮用木方垫起脱离地面
符合要求
电气系统
电动吊篮专用箱必需达到一机、一闸、一漏
符合要求
配电箱外壳的绝缘电阻不小于0.5兆欧
符合要求
电线、电缆有无破损,供电电压380±10%
符合要求
电气系统各种平安爱护装置是否齐全、牢靠
符合要求
电器元件是否灵敏牢靠
符合要求
验收结论
符合要求
验收人签字
总包单位
分包单位
符合要求
电磁制动器和机械制动器是否灵敏有效
符合要求
平安装置
上、下行程限位装置是否灵敏牢靠
符合要求
平安锁灵敏牢靠,在标定有效期内,离心触发式制动距离100mm,摆臂防倾3o____8o锁绳

吊篮使用验收表-检查表

吊篮使用验收表-检查表
h.跳跃确认悬挂机构平衡状态是否正常
备注:
填写要求:
1.正常用”√”表示,异常用”X”表示。
2.发现异常的,需及时整改,且将其结果填写在备注栏内。
附表三
吊篮定期检查表
设备编号: 检查人员: 日期: 年 月 日
项目
标记
内 容
检查次序记录
1
2
3
4
5
6
7
钢丝绳

有否损伤(乱丝、毛刺、断丝、
压痕、变松、松散)
有“★”标记的,应立即整改;
有“□”标记的,应限期整改;
有“■”标记的,按标准规定报废。
独立设置安全绳,直径不小于16mm,锁绳器符合要求,安全绳与结构固定点的连接可靠
行程限位装置是否正确稳固,灵敏可靠
超高限位器止挡安装在距顶端80cm处固定
序号
检查部位
检 查 标 准
检查结果
5




钢丝绳
动力钢丝绳、安全钢丝绳及索具的规格型号符合产品说明书要求
钢丝绳无断丝、断股、松股、硬弯、锈蚀,无油污和附着物
附表一高处作业吊篮使用验收表工程名称结构形式建筑高度吊篮型号总包单位项目经理使用单位项目经理安拆单位项目经理序号检查部位检查标准检查结果悬挑机构悬挑机构的连接销轴规格与安装孔相并用锁定销可靠锁定悬挑机构稳定前支架受力点平整结构强度满足要求悬挑机构抗倾覆系数大于等于2配重吊篮平台吊篮平台组装符合产品说明书要求吊篮平台无明显变形和严重锈蚀及大附着物连接螺栓无遗漏并拧紧操控系统供电系统符合施工现场临时用电安全术规范要求电气控制柜各种安全保护装置齐全可靠控制器件灵敏可靠电缆无破损裸露收放自如安全装置安全锁灵敏可靠在标定有效期内离心触发式制动距离小于等于200mm摆臂接可靠行程限位装置是否正确稳固灵敏可靠超高限位器止挡安装在距顶端80cm处固定序号检查部位检查标准检查结果保证项目钢丝绳动力钢丝绳安全钢丝绳及索具的规格型号符合产品说明书要求钢丝绳无断丝断股松股硕弯锈蚀无油污和附着物钢丝绳的安装稳妥可靠技术资料吊篮平台组装符合产品说明书要求吊篮安装和施工方案安装操作人员的资格证书产品标牌内容完整产品名称主要技术性能制造期出厂编号制造厂名防护施工现场安全防护措施落实划定安全区设置安全警示标识验收结论验收人签字总包单位使用单位租赁单位安拆单位监理单位验收

高处作业吊篮验收表

高处作业吊篮验收表
产品标牌内容完整(产品名称、主要技术性能、制造
日期、出厂编号、制造厂名称)
7
防护
施工现场安全防护措施落实,划定安全区,设置安全
警示标识
验收结论
验收人 签 字
总包单位
分包单位
租赁单位
安拆单位
监理单位验收:
符合验收程序,同意使用( )
不符合验收程序,重新组织验收()
总监理工程师(签字): 年月日
注:本表由施工单位填报,监理单位、施工单位、租赁单位、安拆单位各存一份。
行程限位装置是否正确稳固,灵敏可靠
超高限位器止挡安装在距顶端80cm处固定
5
钢丝绳
动力钢丝绳、安全钢丝绳及索具的规格型号符合产品
说明书要求
钢丝绳无断丝、断股、松股、硬弯、锈蚀,无油污和
附着物
钢丝绳的安装稳妥可靠
6
一 般 项 目
技术资料
吊篮安装和施工组织方案
安装、操作人员的资格证书
防护架钢结构构件产品合格证
1
保 证 项 目
悬挑机构
悬挑机构的连接销轴规格与安装孔相符并用锁定销 可靠锁定
悬挑机构稳定,前支架受力点平整,结构强度满足要 求
悬挑机构抗倾覆系数大于等于2,配重铁足量稳妥安 放,锚固点结构强度满足要求
2
吊篮平台
吊篮平台组装符合产品说明书要求
吊篮平台无明显变形和严重锈蚀及大量附着物
连接螺栓无遗漏并拧紧
产品标牌内容完整(产品名称、主要技术性能、制造
日期、出厂编号、制造厂名称)
7
防护
施工现场安全防护措施落实,划定安全区,设置安全
警示标识
验收结论
验收人 签 字
总包单位
分包单位

吊篮验收表

吊篮验收表
悬挂机构
悬挂机构的零部件是否齐全正确,安装是否符合要求,钢结构有无开焊、变形、裂纹、破损
配重应固定牢固,重量及块数(是否符合要求)
悬挂机构挑梁外伸长度及两根挑梁之间的距离是否符合标准,悬挂机构设置及抗倾覆系数是否符合要求
电气系统
电动吊篮专用箱必须达到一机、一闸、一漏
带电零件与机体间的绝缘电阻不应低于2MΩ
高处作业吊篮验收表
工程名称
设备型号
总包单位
现场编号
使用单位
额定载荷
产权单位
提升机编号
安全锁编号及标定日期
验收日期
验收项目
验收内容
验收结果
技术资料
经过审批合格的安装拆卸专项方案
出租单位的营业执照,吊篮的产品合格证和型式检验报告齐全
安全锁的标定证书
安装、拆卸的人员的“建筑施工特种作业操作资格证书”,操作人员的“高处作业吊篮操作证”
提升机的连接螺母是否紧固
电磁制动器和机械制动器是否灵敏有效
安全装置
行程限位装置是否灵敏可靠
超高限位器止挡安装在距顶端不小于80cm处固定
安全锁灵敏可靠,在标定有效期内
保险绳及锁绳器符合要求
钢丝绳
钢丝绳无断丝、磨损、扭结、变形、腐蚀、无沙砾、灰尘附着,符合吊篮安全使用要求
钢丝绳的固定是否符合要求
钢丝绳坠重应距地15cm垂直绷紧
电线、电缆有无破损,供电电压380±5%
电气系统各种安全保护装置是否齐全、可靠
电气元件是否灵敏可靠
验收结论
验收人签字
总包单位
使用单位
产权单位
监理单位验收
符合验收程序,同意使用()
不符合验收程序,重新组织验收()
监理工程师(签字):年 月 日

吊篮静载试验验收表(样表)

吊篮静载试验验收表(样表)

电器系统各种安全保护装置是否齐全、可靠
电器元件是否灵敏可靠
钢丝绳的直径、规格是否符合要求
钢丝绳是否达到报废标准
钢丝绳的固定是否符合要求
副绳的重锤是否齐全、离地高度是否符合要求
钢丝绳有无锈蚀、曲折、断裂、变形
空载试运行时,电路及限位是否可靠、灵敏有效,启动 是否正常,整体体有无异响及其他异常
额定载荷试运行时,电路及限位是否可靠、灵有 效,启动是否正常,整体有无异响及其他异常情况
验收结论
检查人签字
总包单位
分包单位
租赁单位
符合要求,同意使用( ) 不符合要求,不同意使用( ) 总监理工程师(签字)
年月日
xxxx公司 xxxx公司
500kg 结论
安拆单位
工程名称 租赁单位 安装部位
项目 静载实验
平台及悬挂机构
电器系统
钢丝绳 试运行
电动吊篮静载实验验收表
xxxxxx项目
施工单位
xxxx租赁公司
安拆单位挑平台负载情况下有无变化
吊篮框载重情况下,离地面50公分,15分钟后 检査吊 篮装置有无变化
将双侧安全锁单独承载试压有无变化
钢结构有无变形、开焊、裂纹、破损等问题
配重的重鼠及块数是否符合要求
悬挂机构挑梁外伸长度是否符合要求
悬挂机构的抗倾覆系数是否符合要求
悬挂机构的配重是否固定
零部件是否齐全、正确,安装是否符合要求
悬挂机构两根挑梁之间的距离是否符合要求
配电箱外壳的绝缘电阻不小于0.5毫欧
带电零件与机体间的绝缘电阻不低于0.2毫欧

(完整版) 高处维护吊篮检查验收记录表

(完整版) 高处维护吊篮检查验收记录表

(完整版) 高处维护吊篮检查验收记录表高处维护吊篮检查验收记录表 (完整版)日期:__________________项目名称:__________________施工单位:__________________吊篮供应商:__________________监理单位:__________________吊篮编号:__________________检查人员:__________________吊篮安装前检查1. 检查吊篮的外观是否完好,并确认无损坏或裂纹等缺陷。

2. 检查吊篮的各个附件(包括主钢丝绳、辅助钢丝绳、吊篮门、安全网等)是否齐全,并进行功能测试。

3. 检查吊篮的主体结构和连接点是否稳固,并确保没有松动或脱落的部件。

4. 检查吊篮的避雷针和接地系统是否正常运行,并查看相关证明文件。

5. 检查吊篮的电源及电器设备是否有效,并确认有合法的电气使用证。

6. 检查吊篮的紧急停机装置是否完好,并确保能够正常使用。

7. 检查吊篮使用说明书和安全警示标识是否齐全,并阅读相关内容。

吊篮使用期间检查1. 定期检查吊篮的外观和附件,并记录下任何损坏或异常情况。

2. 定期检查吊篮的主体结构和连接点,确保没有松动或脱落的部件。

3. 定期检查吊篮的防护装置(如安全网)是否完好,并确保有效防止人员或物品从吊篮中跌落。

4. 定期检查吊篮的电源和电器设备,保证其正常运行且符合安全要求。

5. 定期检查吊篮的紧急停机装置,确保能够随时使用以确保人员的安全。

6. 定期进行吊篮的维护保养,按照制造商的要求进行保养并记录下保养情况。

吊篮拆除时检查1. 检查吊篮的外观,并确认是否有损坏或需要修复的地方。

2. 检查吊篮的附件是否完整,如有遗失或损坏的,请记录下并要求供应商进行更换或修复。

3. 检查吊篮的主体结构和连接点是否牢固,确保没有松动或脱落的部件。

4. 检查吊篮的防护装置(如安全网)是否完好,并确保没有受到损坏。

5. 检查吊篮的电源和电器设备,确认其正常运行且符合安全要求。

新版吊篮验收表

新版吊篮验收表
独立设置锦纶安全绳,锦纶绳直径不小于16mm,锁绳器符合要求,安全绳与结构固定点连接可靠
行程限位装置是否正确稳固,灵敏可靠
超高限位器止挡安装在距顶端80cm处固定
5




钢丝绳
动力钢丝绳、安全钢丝绳及索具的规格型号符合产品说明书要求
钢丝绳无断丝、断股、松散、硬弯、锈蚀,无油污和附着物
钢丝绳的安装稳妥可靠
人员
安装、操作人员应持证上岗,吊篮内不得超过两人施工作业
6




技术资料
吊篮安装和施工组织方案
防护架钢结构构件产品合格书
产品标牌内容完整(产品名称、主要技术性能、制造日期、出厂编号、制造厂名称)
7
防护
施工现场安全防护措施落实,划定安全区,设置安全警示标识
检查结论
手写:经验收高处作业吊篮符合规范技术要求
检查人
签字
总包单位
分包单位
租赁单位
安拆单位
项目安全员
吊篮分包负责人
吊篮租赁负责人
吊篮安拆负责人
符合要求,同意使用()
不符合要求,不同意使用()
总监理工程师(签字):年月日
注:高处作业吊篮在施工现场初次安装或安装位置变动时使用前应进行验收。
2
吊篮平台
吊篮平台组装符合产品说明书要求
吊篮平台无明显变形和严重锈蚀及大量附着物
连接螺栓无遗漏并拧紧
3
操控系统
供电系统符合《施工现场临时用电安全技术规范》要求
电气控制柜各种安全保护装置齐全、可靠,控制器件灵敏可靠
电缆无破损裸露,收放自如
4
安全装置
安全锁灵敏可靠,在标定有效期一年内,离心触发式制动距离小于等于200mm,摆验收表工程名称结构形式建筑面积机位布置情况总包单位项目负责人租赁单位项目负责人安拆单位项目负责人序号检查项目标准检查结果1保证项目悬挑机构悬挑机构的连接销轴规格与安装孔相符并应用锁定销可靠锁定悬挑机构稳定前支架受力点平整结构强度满足要求悬挑机构抗倾覆系数大于等于2配重件足量稳妥安放锚固点结构强度满足要求2吊篮平台吊篮平台组装符合产品说明书要求吊篮平台无明显变形和严重锈蚀及大量附着物连接螺栓无遗漏并拧紧3操控系统供电系统符合施工现场临时用电安全技术规范要求电气控制柜各种安全保护装置齐全可靠控制器件灵敏可靠电缆无破损裸露收放自如4安全装置安全锁灵敏可靠在标定有效期一年内离心触发式制动距离小于等于200mm摆臂防倾38锁绳独立设置锦纶安全绳锦纶绳直径不小于16mm锁绳器符合要求安全绳与结构固定点连接可靠行程限位装置是否正确稳固灵敏可靠超高限位器止挡安装在距顶端80cm处固定5保证项目钢丝绳动力钢丝绳安全钢丝绳及索具的规格型号符合产品说明书要求钢丝绳无断丝断股松散硬弯锈蚀无油污和附着物钢丝绳的安装稳妥可靠人员安装操作人员应持证上岗吊篮内不得超过两人施工作业6一般项目技术资料吊篮安装和施工组织方案防护架钢结构构件产品合格书产品标牌内容完整产品名称主要技术性能制造日期出厂编号制造厂名称7防护施工现场安全防护措施落实划定安全区设置安全警示标识检查结论手写

吊篮验收表

吊篮验收表
6.前后底座支承面坚实;
□符合要求
钢丝绳
1.无扭结、挤伤、松散;
2.不得有砂浆、油污、杂物;
3.断丝、磨损不超限;
4.悬挂、穿绳正确;
5.绳卡正确连接,锤体正确设置;
□符合要求
安全锁
1.安装正确,左、右各一把;
2.与工作平台连接可靠;
3.安全锁工作可靠;
□符合要求
限位开关
1.限位器安装正确,灵敏可靠;
3.漏接触良好;
5.各电器工作正常;
□符合要求
载荷试验
1.额定载重量的静载荷试验(600kg);
2.额定载重量的运行试验(500kg);
(注意:人员必须在地面操作)
□符合要求
使用班组
负责人
施工单位
负责人
监理单位
负责人
2.限位块安装正确可靠;
□符合要求
提升机
1.安装正确;
2.与工作平台连接可靠;
□符合要求
工作平台
1.安装正确,连接正确;
2.金属结构无损伤,变形、裂纹、扭曲、脱焊、严
重侵蚀;
3.各部联接螺栓、销子、开口销等无缺件、损坏、松动现象;
□符合要求
电气系统
1.开关箱和控制闸门、锁齐全;
2.接零(接地)保护可靠;
高处作业吊篮安装检查验收表
安装日期:2020年月日验收日期:2020年月日
项目
内容及要求
检验结果
悬挂机构
1.配合良好,连接牢固;
2.平衡力矩大于2倍;
3.配重1.0吨,左右各0.5吨或锚固可靠;
4.加强绳连接正确可靠,应有一定的预应力;
5.当未受荷载时,且前梁伸出长度大于1.5米时,其端点向上绕度约30毫米;

吊篮安装检查验收表

吊篮安装检查验收表
钢丝绳的安装稳妥可靠
6
技术资料
吊篮安装和施工组织方案
安装、操作人员的资格证书
防护架钢结构构件产品合格证
产品标牌内容完整(产品名称、主要技术性能、制造日期、出厂编号、制造厂名称)
7
防护
施工现场安全防护措施落实,划定安全区、设置安全警示标识
产权单位验收意见:
负责人(签字):(盖章)
年月日
安装单位验收意见:
2
吊篮平台
吊篮平台组装符合产品说明书要求
吊篮平台无明显变形和严重锈蚀及大量附着物
连接螺栓无遗漏并拧紧
3
操控系统
供电系统符合施工现场临时用电安全技术规范要求
电气控制柜各种安全保护装置齐全、可靠,控制器件灵敏可靠
电缆无破损裸露,收放自如
4
安全装置
安全锁灵敏可靠,在标定有效期内,离心触发式制动距离小于等于200mm,摆臂防倾3°~8°锁绳
负责人(签字):(盖章)
年月日
使用单位验收意见:
项目负责人(签字):(盖章)
年月日
监理单位验收意见:
总监理工程师(签字):(盖章)
年月日
施工总承包单位验收意见
项目负责人(签字):(盖章)
年月日
注:本表由施工单位填报,监理单位、施工单位、产权单位、安拆单位各存一份
高处作业吊篮安装验收表
工程名称
结构层次
设备名称
规格型号
出厂日期
安装日期
制造单位
数量(台)
施工总包单位
项目负责人
安装单位
项目负责人
出租单位
负责人
序号
检查部位
检查标准
检查结果
1
悬挑机构
悬挑机构的连接锚轴规格与安装孔相符并用锁定销可靠锁定
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

转换开关动作正常、制动开关按钮动作正常。 符合要求□ 不符合要求□
升降运行情况有无异常声音
符合要求□ 不符合要求□合要求□

制动器动作有无卡滞,制动是否可靠
符合要求□ 不符合要求□
手动滑降是否良好。
符合要求□ 不符合要求□
备注
检查结论
符合要求□ 不符合要求□
符合要求□ 不符合要求□ 符合要求□ 不符合要求□ 符合要求□ 不符合要求□
电线、电缆是否破损,插头、插座是否完好。 符合要求□ 不符合要求□
上限位开关动作是否正常。
电气控制系 交流接触器动作是否正常。 统 接零是否可靠,漏电保护装置是否有效。
符合要求□ 不符合要求□ 符合要求□ 不符合要求□ 符合要求□ 不符合要求□
施工吊篮安装验收工作表
楼栋号:
提升

机编


安装位置(按布置图上编号填写,验收表后附布置图):
吊篮编号:
安全锁编



验收人员(签字):
检查项目
检查验收要求
施工资质 安全交底
拆装单位应有相应资质、安全生产许可等。
总包对分包、分包对作业人员已完善安全教育和交 底。
作业人员 操作工人须持证上岗;
方案编、审程序及符合性、针对性符合要求
同意使用 □
不同意使用 □
技术资料
安全锁具备有效的标定证书 安装、使用维护保养说明书齐全 产品标牌内容齐全
结构件是否变形,底版、挡板、栏杆是否损坏。
验收情况 符合要求□ 不符合要求□
符合要求□ 不符合要求□
符合要求□ 不符合要求□ 符合要求□ 不符合要求□ 符合要求□ 不符合要求□ 符合要求□ 不符合要求□ 符合要求□ 不符合要求□ 符合要求□ 不符合要求□
悬吊作业平 焊缝有无裂纹、脱焊。

吊篮平台内须设置人员独立救生绳
栏杆、安装架、底架连接是否牢靠。
符合要求□ 不符合要求□ 符合要求□ 不符合要求□ 符合要求□ 不符合要求□
单项 验收 结果
提升机 安全锁 悬挂机构
钢丝绳
与安装架连接是否完好。
有无漏油、渗油。 电磁制动间隙是否正常。 摇臂动作是否灵活。
各连接是否牢靠,滚轮是否销住。
配重是否符合使用要求。 两个悬挂机构的距离是否准确定位、是否可靠 。 无损伤(断丝、断股、压痕、烧蚀、堆积), 与建筑物交接处是否加设护角。 钢丝绳下的重锤安装是否正常。 与悬挂机构的连接牢靠,钢丝绳绳夹有效。
符合要求□ 不符合要求□ 符合要求□ 不符合要求□ 符合要求□ 不符合要求□ 符合要求□ 不符合要求□ 符合要求□ 不符合要求□ 符合要求□ 不符合要求□
相关文档
最新文档
