冲击碾压现场施工工艺
冲击碾压施工方案

冲击碾压施工方案导读:本文是关于冲击碾压施工方案,希望能帮助到您!冲击碾压施工方案一、施工准备1、场地平整,清理表层30cm腐殖土、树根、草皮等杂物。
对原地面凸凹不平地段进行整平。
对独立大坑单独作为一作业面,并按监理工程师要求分层夯填至原地面。
对表面松散土层进行碾压。
修筑机械进出便道,施工区周边做好排水沟以确保施工区排水通畅,防止积水。
2、取原状土进行标准击实及最佳含水量试验。
3、测量放样,定出控制轴线、冲击碾压边线,标出施工区段内测点平面布置,准备好沉降观测所用仪器。
4、施工设备,冲击压路机一台、装载机(牵引车)一台、推土机一台、光轮压路机一台和平地机一台。
5、施工前,明确冲击设备的规格及性能,冲击压实及振动压实的便数,确定检测方法。
二、冲击压实施工方法1、施工方法冲击压实采用25KJ以上的三边形冲击压实机,冲击碾压行走速度控制在10~12km/h。
K8+500~K9+500段冲击宽度为39.5m,冲击面积为39500m2,K13+500~K13+900段冲击宽度为44.9m,冲击面积为17960m2,远大于压路基转弯半径的4倍。
施工中以路基中心线对称地将施工场地分成两半,来回冲击碾压,冲击碾压时自左边外侧开始,顺时针行驶,以冲击压实面中心为轴线转圈,而后按纵向错轮碾压。
2、冲击碾压施工工艺1)对于冲击压实路段,按施工前准备项目进行冲击压实前场地平整、碾压。
2)取原状土进行标准击实及最佳含水量试验。
3)测放冲击压实机行走轨迹根据路基面宽度,确定循环冲击碾压的轮迹走向,用灰线撒出,之后用冲击式压实机进行冲击碾压,冲击碾压从路基的一侧向另一侧冲碾,冲碾顺序应符合“先两边、后中间”的次序,以轮迹搭接但不重叠铺盖整个路基表面为一遍冲碾。
设备就位碾压由牵引车拖动冲击碾,在缓冲区加速行驶,通过测验区时确保行驶速度为10~12km/h。
碾压采用排压法。
在横向移位时,冲击压路机双轮各宽0.9m,两轮内边距1.17m,行驶两次为一遍,形成4m宽碾压带。
简述冲击碾压施工工艺

简述冲击碾压施工工艺随着工程施工中新工艺新技术的发展,冲击碾压施工技术因其本身的特点被越来越多的运用到工程建设施工当中。
冲击碾压施工就是采用冲击式压实机(一种高振幅低频率的新型压实设备),配备压实轮,压实轮在牵引机拖动行驶滚动中将高位势能转化为动能对地面进行冲击从而对土体的深层产生较强的冲击能量,同时辅以滚压、揉压的综合作用,使土石颗粒之间发生位移、变形和剪切,随着土石密实度增加,其影响深度也逐渐增加,从而使土体深层随着冲击波的传播得到压实。
压实轮在牵引机的拖动下连续作用于地面,使大面积地基得以压实。
冲击碾压技术的突出特点是影响深,一般在3M左右,速度快,12-15KM/h,压实质量高。
通过冲击式压实机的冲击碾压,能有效减少公路路基的工后沉降量,大大改善因不均匀沉降而形成的道路病害,提高路基的整体强度和均匀性,对于暴露地基或路基的内部缺陷、避免隐患、提高施工质量等具有显著的效果。
对于保证道路的使用质量具有重要的作用。
冲击压实机的技术特性决定较现行常规压路机不同的压实工艺,不采用现有压路机压半轮或部分重叠碾压的施工方法,而是以冲击力向土体深层扩散分布的性状,提出新的冲击碾压方法与施工工艺。
冲击压路机双轮各宽0.9m,两轮内边距1.17m,行驶两次为一遍,其冲碾宽度4m。
每次冲击力按冲碾轮触地面积边缘与地表以45°—φ/2夹角向土体内分布土压力。
每遍第二次的单轮由第一次两轮内边距中央通过,形成的理论冲碾间隙双边各0.13m,当第二遍的第一次向内移动0.2m冲碾后,即将第一遍的间隙全部碾压。
第三遍再回复到第一遍的位置冲碾,依次进行至最终遍数。
冲击压路机向前行驶在纵向冲碾地面所形成的峰谷状态,应以单双两遍为一冲压单元,当双数遍冲压时,调整转弯半径,达到对形成的波峰与波谷进行交替冲碾,使地面峰谷减小,表面接近平整。
冲击压路机一般行驶按顺时针与逆时针方向每五遍进行交换作业。
各种土石路基冲碾20~40遍可以使路基形成厚1.0~1.5m的均匀加固层。
冲击碾压工艺

目录一、简介 (1)二、施工工艺流程及施工工艺 (1)1、施工流程 (1)2、施工准备工作 (1)3、含水量控制 (2)4、冲击压实 (3)5、检测 (5)三、冲击碾压注意事项 (5)四、安全保证措施 (6)一、简介冲击碾压是岩土工程压实技术的最新发展,冲击压路机由牵引机带动非圆形轮滚动,多边型的大小半径产生位能落差预行驶的动能相结合沿地面对土石材料进行静压、揉搓、冲击的连续冲击碾压作业,形成高振幅、低频率的冲压作业原理。
25KJ三边形双轮冲击压路机,其双轮净重12t,行驶最佳速度为5-15Km/h,对地面产生冲击力200-250t,相当于1111-1543KPa。
这种高能量冲击力周期性连续冲击地面,产生强烈的冲击波,向下具有地震波的传播特性,产生的冲压功能达到超重型击实功,可使地下的密度不断增加,满足重型标准90%压实度以上的有效压实厚度,视不同土石材料性状1.0~1.5米,比现有的振动压实有更好的压实功效,使被冲压的土石填料接近弹性状态,显示出克服土石地基隐患的和技术优势。
二、施工工艺流程及施工工艺1、施工流程详见《路基冲击压实施工工艺流程图》2、施工准备工作⑴.恢复线路中线,沿线路法线方向放出征地边线,沿中桩法线方向测出路基坡脚,并复核征地宽度,用白灰划出路基边线。
路基每侧加宽100cm,以利于路基两侧边缘的压实,在施工放线重直接将加宽值计算在内。
⑵.人工配合推土机清除地界内不合适做路基填料的有机土,挖掘机清除施工范围内的树木、草皮、表层土、树根、拆除结构物等,并回填至原地面整平基底。
⑶.冲击压实前,对于冲压范围内地下埋置的光缆、通讯管线、过水管道的报告要详细调查,凡设计拆除后按规定冲击压实,冲压范围内附近各种构造物应根据其类型采取相应的保护措施。
3、含水量控制冲击碾压时检测土的含水量,一般情况下,当细粒土含量≥50%时,含水量范围为W opt-4%≤W≤W opt+2%;当细粒土含量<50%,含水量范围为W opt-3% ≤W≤W opt+2%;高液限土含水量上限可放宽至30%,但要求小于塑限含水量。
高填路基冲击碾压施工工艺

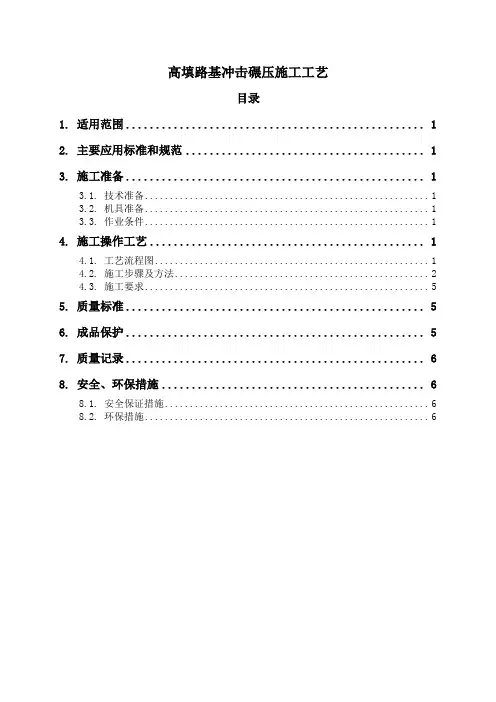

高填路基冲击碾压施工工艺目录1. 适用范围 (1)2. 主要应用标准和规范 (1)3. 施工准备 (1)3.1. 技术准备 (1)3.2. 机具准备 (1)3.3. 作业条件 (1)4. 施工操作工艺 (1)4.1. 工艺流程图 (1)4.2. 施工步骤及方法 (2)4.3. 施工要求 (5)5. 质量标准 (5)6. 成品保护 (5)7. 质量记录 (6)8. 安全、环保措施 (6)8.1. 安全保证措施 (6)8.2. 环保措施 (6)1.适用范围主要应用于高填方填土路基冲击碾压,其有效加固深度宜为3.0m~4.0m。
2.主要应用标准和规范(1)《公路路基施工技术规范》(JTG/T 3610—2019)(2)《公路工程质量检验评定标准》(JTG F80/1—2017)(3)《公路工程施工安全技术规程》(JTG F90—2015)(4)《公路工程技术标准》(JTG B01—2014)3.施工准备3.1.技术准备(1)熟悉图纸,了解施工相关内容。
(2)有针对性的对相关管理人员及现场操作工人进行技术、安全交底,确保现场施工安全、有序。
(3)对测量控制点已进行复测和加密工作,测量成果已上报监理单位并已批准,精确测量放样。
(4)技术人员配备符合相关施工规范、规程、标准及手册。
3.2.机具准备(1)施工机械:大型液压挖掘机1台、标准型履带式推土机1台、平地机、30T轮胎压路机1台、26T全液压单驱单钢轮压路机1台、装载机(上料)1台、运输型自卸车2台、32KJ冲击压路机1台。
(2)一般工具:铁锹、坡度尺、钢卷尺或皮尺、放样线绳。
3.3.作业条件(1)高路堤段应优先安排施工,宜预留一个雨季或6个月以上的沉降期。
施工场地地面上所有障碍物标记处理范围及范围内的地下构造物和管线、电缆等均全部拆除。
(2)零层位置应先用挖掘机配合推土机清除路基表层植被土30cm,不良地质段按实际腐殖土厚度清表。
挖掘机挖除树根和其它障碍物并用推土机大致整平,方可进行填筑施工,填筑按照一般路基填方要求进行,其他工艺参数根据试验段进行确定。
冲击碾压施工方案

冲击碾压施工方案冲击碾压施工方案是指在道路、桥梁和建筑工程中,使用冲击和振动力对土壤或路面进行整平和压实的施工方法。
这种施工方法可以提高土壤和路面的密实度,增加地基的承载力,改善工程的稳定性和耐久性。
以下是详细的冲击碾压施工方案。
第一部分:施工准备1.确定施工范围:根据工程设计和施工图纸,确定需要进行冲击碾压的区域和范围。
2.准备设备和材料:准备数量足够的冲击碾压机械设备,如压路机、振动压路机等,以及所需的碾压材料,如碎石、砂土等。
3.检查地面条件:在施工开始之前,检查施工区域的地面情况,确保地面平整,无明显的障碍物和不可压实的材料。
第二部分:施工流程1.碎石铺设:首先,将碎石均匀地铺设在需要施工的区域上。
碎石的尺寸和厚度应根据具体工程要求确定。
2.冲击碾压:使用压路机或振动压路机对碎石进行冲击碾压。
施工人员应根据施工图纸和要求,按照预定的碾压次数和路径进行操作。
施工过程中要保持碾压机的稳定性和平稳性,避免碎石的移位和堆积。
3.压实测试:在施工过程中,定期进行压实测试,以确保土壤或路面的密实度达到要求。
测试方法包括核密度试验、贯入试验等。
4.处理不均匀区域:如果在施工过程中发现碾压效果不均匀或存在未碾压到的区域,应及时进行修正。
可以使用手动工具或小振动压路机进行修补。
第三部分:施工质量控制1.防止过度碾压:过度碾压可能会导致土壤的过度压实和变形,进而影响地基的稳定性和口碑的交通安全。
因此,在施工过程中,应根据土壤类型和工程要求,合理控制碾压次数和碾压深度。
2.防止碾压边界混凝土的破坏:在施工过程中,如果需要碾压到边界混凝土上,应采取相应的保护措施,以防止边界混凝土的破坏。
可以使用合适的护坡板或压路机边界滚轮进行保护。
3.碾压速度控制:在施工过程中,应根据具体的工程要求控制碾压机的行进速度。
通常情况下,较大的碾压机其速度较高,而较小的碾压机其速度较低。
4.施工记录和检查:在施工过程中,应做好施工记录,包括碾压次数、碾压深度、碾压机速度等,并定期进行现场检查和质量验收。
冲击碾压施工工艺

3冲击碾压地基处理3。
1冲击碾压地基处理机理及技术要求3。
1.1 冲击碾压地基处理机理1 冲击碾压是岩土工程压实技术的最新发展.冲击压路机由牵引车带动非圆形轮滚动,多变形滚轮的大小半径产生位能落差与行驶的动能相结合沿地面对土石材料进行静压、搓揉、冲击的连续冲击碾压作业,其高振幅、低频率的冲击碾压使工作面下深层土石的密实度不断增加。
与一般压路机相比,其压实土石的效率提高了3~4倍(考虑上料、摊铺、平整的工序)。
2 冲碾压适用于处理碎石土、砂土、低饱和度的粉土与黏性土、深陷性黄土、素填土和杂填土等地基的填前碾压,填方达到标高后的追密压实,土石混填、填石路堤分层夯实等。
3 冲击压实也称非圆碾压是将传统振动压实的高频率小振幅改为低频率大振幅,是一种冲击和揉搓作用相结合的全新压实方法,能在压实作业中较大地增加对土石的压实能量。
冲击压实机适合深层岩土及含水量较高的黏性土体压实。
它将能量以冲击波方式传递于路基土体,改善土体的原状结构,使土体孔隙率减小,土的黏聚力c和内摩擦角值¢增大,抗剪能力提高,将土体未来的沉降量在冲击、振动、压实过程中提前实现,达到土体加固的效果.3.1。
2 冲击碾压地基处理技术要求1 冲击碾压的设备为冲击压路机,是由3~5瓣的凸轮构成的轮式压路机,由配套的重型工业拖车牵引.2 冲击碾压之前,应进行碾压工艺性试验,取得碾压的深度、遍数、速度等施工参数,同时应考虑冲击可能对相邻建筑物带来的影响,并采取相应的隔振预防措施。
3。
2.冲击碾压地基处理施工3。
2.1冲击压路机以非圆形轮进行原为静压、搓揉、冲击的周期性连续作业,产生强烈的冲击波,对地基进行冲击碾压。
冲击压实工艺参数一般为冲击压路机工作质量15600kg、冲击轮质量2×5680kg;冲击轮形式为三边形凸轮、最大瞬间冲击力大于250t、最佳工作速度为10~15km/h、冲击能量25Kj、压实宽度2×900mm、牵引车功率不小于225kW、冲击频率60~110次/min、填土层厚40~60cm、最大爬坡坡度25°。
冲击碾压工艺

二、施工工艺试验路冲击压实施工时,冲击压实机先从路面两侧边部开始击实,连续击实破碎,然后错轮,进行横向相邻路面的冲击压实,逐渐覆盖路面中部。
根据沿线路况变化,不同路段采取不同施工控制标准。
对于全填全挖路面,冲击碾压质量控制采用冲击遍数和破碎平均粒径双控指标,冲击遍数平均控制13遍。
平均破碎范围粒径30~40cm,冲击碾压机正常行驶速度10~11km/h。
破碎粒径不易过小,应以板块稳固为主。
其次,对于半填半挖路段,填方部分(设挡墙部分)控制标准同上,挖方部分的质量控制以消除路面板错台、脱空为主,不以粒径大小为控制标准,最低碾压遍数可酌情降至6遍,且冲击碾压机行驶速度宜降至7~8km/h。
另外,具体到冲击碾压施工应遵循以下工艺:(1)冲击碾压施工时,冲击碾压机从路面中部开始击实,然后错轮1/3,进行横向相邻路面的冲击碾压,全幅冲击碾压一遍后,再进行下一遍的全幅路面冲击碾压。
严禁在路面填方处某一断面范围进行连续累计击实。
(2)在冲击碾压前,必须先对冲击碾压敏感的构造物,诸如高挡土墙、半填半挖填方部分、光缆埋设处、路边民宅、涵洞进行现场勘察,确定相应施工工艺,并在相应构造物处,用醒目标识标注、立旗、派人旁站。
施工前在重要易损构造物旁,应首先派人进行现场监测,进行试压观测,确定冲击碾压机的适宜行驶速度,以指导现场施工,并在施工时进行实时监测,如遇异常情况应及时停止击实,确保公路构造物的安全。
(3)冲击碾压施工时,在施工两端设置施工提醒标志,并有专人维护交通,以防冲击碾压机逆向行驶时,与路面车俩发生交通事故。
(4)基于对冲击碾压机的性能分析来看,冲击荷载可以达到2500~3500KN,远大于边坡稳定的设计荷载。
因此,建议对于公路有高挡墙合半填半挖路段的填方段,慎重采用冲击碾压工艺,建议采用其他施工荷载小的方法施工。
三、施工相关防护措施由于冲击施工过程中会产生巨大冲击波,会对沿线设施有一定影响,所以有必要在施工前制定相对于不同环境下的防护措施。
黄土路基冲击碾压施工工艺

黄土路基冲击碾压施工工艺1目的增大路基压实密度,消除黄土路基的湿陷性,保证路基结构的稳定。
2工艺特点冲击碾压法是采用三边“轮子”来产生集中的冲击能量达到压实土石填料的目的。
冲击压实机在12〜15km/h的速度向前碾压,当其一角立于地面,向前碾压时,另一侧轮短半径发重力加速度落至地面,产生巨大的冲击波,导致土的孔隙比发生变化,使土体均匀密实,从而降低土的渗透性。
冲击碾约每秒钟冲击地面两次,相当于低频大振幅冲击压实土体,产生强烈的冲击波向地下深层传播,具有地震的传播特性,其压实深度随碾压遍数递增。
冲击碾压原理见图2-1:图2-1冲击碾压原理示意图3适用范围符合路基填筑技术指标的一般粘性土路基,I、ii级非自重及II级自重湿陷性黄土路基,施工路段长度100米以上。
4编制依据4.1.《简明公路施工手册》人民交通出版社;4.2.《公路路基施工手册》人民交通出版社;4.3.《公路路基施工技术规范》JTG F10-2006;4.4.《公路土工试验规程》JTG E40-2007;4.5.《公路工程质量检验评定标准》JTG F80-1-2004;4.6.《十天高速公路标准化施工指南细则》。
5施工工艺流程5.1适用条件湿陷性黄土路基基底处理,可采用25KJ的冲击式压路机对地基进行压实,作为路基填筑前的一道处理工序,确保基底地表松散土层压实,同时消除地基土表层不均匀性。
施工前,根据地质资料及现场实际对路基地质条件进行评价,并主要检测土性、土层含水率。
当土体的含水率在最佳含水率的±2%以内时施工效果最优;当土性不适宜与含水率条件无法保证、或施工路段过短时,应采用其他方式对地基进行加固处理。
5.2施工设备及机具施工主要机械设备有:冲击式压路机一台(CY25KJ ),平地机一台,压路机一台 (YT22),推土机一台,装载机一台,洒水车一台。
5.3施工工艺流程5.3.1.施工工艺流程图施工工艺流程图如图5-1所示:图5-1冲击碾压施工工艺流程图5.3.2.施工作业说明1)工艺性试验施工前,在整个路基冲击碾压施工段范围内选取具有代表性的场地进行工艺试验,以获取适合该地区地质的工艺参数。
冲击碾施工方案范文

冲击碾施工方案范文一、施工前准备1.路基及路面检查:检查路基和路面是否平整,是否存在裂缝、坑洼等破损,如有破损需要进行修复。
2.施工设备准备:准备好需要使用的冲击碾机,确保其正常工作状态。
3.施工人员培训:对施工人员进行培训,确保他们了解冲击碾施工的基本原理和操作要领。
二、施工工艺流程1.路基夯实:在施工前,首先进行路基的夯实。
使用冲击碾机进行多次的碾压,确保路基的密实度。
2.基层铺设:在路基夯实完成后,进行基层的铺设。
根据设计要求,将基层材料铺设到规定的高度,并进行表面的修整。
3.基层夯实:基层铺设完成后,使用冲击碾机进行多次的碾压,将基层夯实。
4.中间层铺设:基层夯实完成后,进行中间层的铺设。
将中间层材料铺设到规定的高度,并进行表面的修整。
5.中间层夯实:中间层铺设完成后,使用冲击碾机进行多次的碾压,将中间层夯实。
6.面层施工:中间层夯实完成后,进行面层的施工。
将面层材料铺设到规定的高度,并进行表面的修整。
7.面层夯实:面层施工完成后,使用冲击碾机进行多次的碾压,将面层夯实。
8.终期压实:面层夯实完成后,进行最后的终期压实。
使用冲击碾机进行多次的碾压,达到设计要求的密实度。
三、施工要点1.施工速度:施工速度应根据材料特性和施工工艺要求来确定,不宜过快或过慢。
2.夯实次数:夯实次数应根据材料特性和夯实效果来确定,一般需要进行多次夯实,确保夯实均匀。
3.夯击频率:夯击频率应根据材料特性和施工工艺要求来确定,一般应在合理范围内进行调整。
4.施工均匀性:施工过程中,要注意保持施工的均匀性,杜绝出现明显的施工缝隙或偏差。
四、施工质量控制1.施工前检查:在施工前,对路基和路面进行检查,确保其达到施工要求。
2.施工过程检查:在施工过程中,定期进行巡视和检查,确保施工质量。
3.施工后检查:施工完成后,进行最终的检查,确保施工质量达到设计要求。
五、安全措施1.施工人员要带好安全帽、安全鞋等个人防护装备,避免受伤。
路基冲击碾压工艺工法

路基冲击碾压施工工艺工法1、前言1.1、工艺工法概况冲击压路机是一种新式路基压实机械,通过冲击对路基压实质量的提高产生了很强的推动作用。
虽然我国使用冲击碾的时间只有20多年,但由于对路基压实质量的提高有很好的促进作用,故目前在全国各地、各种线路的路基施工中得到较广泛的应用。
1.2、工艺原理压路机在工作中,当牵引车拖动三边弧形轮子向前滚动时,压实轮重心离地面的高度上下交替变化,产生的势能和动能集中向前、向下碾压,形成巨大的冲击波,通过三边弧形轮连续均匀的冲击地面,使土体均匀致密。
在此过程中,三边压实轮每旋转一周,其重心抬高和降低三次,对地面产生夯实冲击和振动作用三次。
具体冲击作用过程可分为两个阶段:第一阶段在牵引的作用下,压实轮依靠与地面的摩擦力沿外廓曲线向前滚动,重心处于曲线最低点时,再向前滚动,重心开始上移,牵引力带来的动能转化成压实轮的势能和动能,并且缓冲机构开始作用,使蓄能器的缓冲液压缸收缩,蓄能器蓄能,具体表现为压实轮的运动滞于机身运动。
第二阶段当压实轮重心处于曲线最高点向前滚动时,压实轮的势能开始转化为动能,蓄能器缓冲液压缸伸张,蓄能器中的压力能释放,转化为压实轮的动能。
具体表现为压实轮的运动快于机身运动,补偿前一阶段滞后的位移,而且由于压实轮的特殊结构,其重心除了具有向前的线速度外,还有一个向下的线速度,直至压实轮另一条曲线的最低点接触地面,向下的线速度达到最大,动能达到最大。
当压实轮的另一条曲线与地面接触时,开始对地面产生冲击夯实作用。
牵引车的工作速度越大,使在第一阶段中蓄能器的缓冲液压缸收缩越大,蓄能越多。
在第二阶段中释放的能量转化为压实轮的动能越大,对地面产生冲击夯实的动能也越多,激振的效果也越好。
根据经验和山岛冲击式压路机设计行车速度要求,碾压速度以10〜12km/h为宜。
对于一般路基的非饱和土,冲压轮着地时由于动能释放,在冲压轮下的局部面积(约0.60mX0.80m)产生瞬时的冲击动荷载,向下传递快速挤密深层土颗粒;同时冲击能量以震动波的形式在弹性半空间中传播,使土颗粒相互靠拢,排出孔隙中的气体与水,土颗粒重新排列而挤密压实。
冲击碾压施工工艺

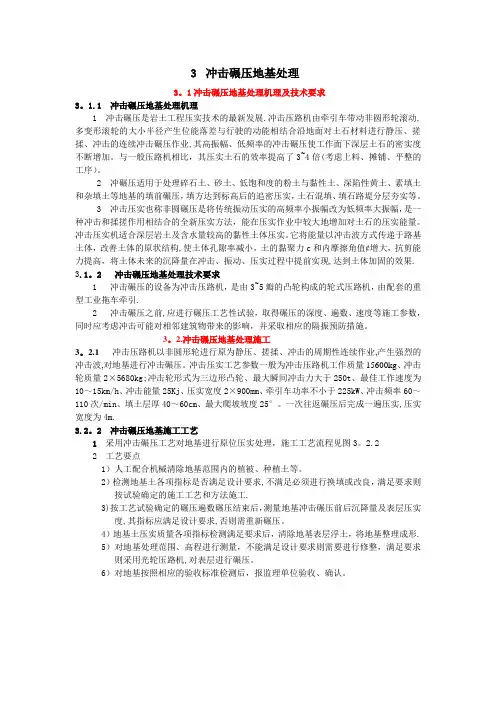

3冲击碾压地基处理3.1冲击碾压地基处理机理及技术要求3.1.1 冲击碾压地基处理机理1 冲击碾压是岩土工程压实技术的最新发展。
冲击压路机由牵引车带动非圆形轮滚动,多变形滚轮的大小半径产生位能落差与行驶的动能相结合沿地面对土石材料进行静压、搓揉、冲击的连续冲击碾压作业,其高振幅、低频率的冲击碾压使工作面下深层土石的密实度不断增加。
与一般压路机相比,其压实土石的效率提高了3~4倍(考虑上料、摊铺、平整的工序)。
2 冲碾压适用于处理碎石土、砂土、低饱和度的粉土与黏性土、深陷性黄土、素填土和杂填土等地基的填前碾压,填方达到标高后的追密压实,土石混填、填石路堤分层夯实等。
3 冲击压实也称非圆碾压是将传统振动压实的高频率小振幅改为低频率大振幅,是一种冲击和揉搓作用相结合的全新压实方法,能在压实作业中较大地增加对土石的压实能量。
冲击压实机适合深层岩土及含水量较高的黏性土体压实。
它将能量以冲击波方式传递于路基土体,改善土体的原状结构,使土体孔隙率减小,土的黏聚力c和内摩擦角值¢增大,抗剪能力提高,将土体未来的沉降量在冲击、振动、压实过程中提前实现,达到土体加固的效果。
3.1.2 冲击碾压地基处理技术要求1 冲击碾压的设备为冲击压路机,是由3~5瓣的凸轮构成的轮式压路机,由配套的重型工业拖车牵引。
2 冲击碾压之前,应进行碾压工艺性试验,取得碾压的深度、遍数、速度等施工参数,同时应考虑冲击可能对相邻建筑物带来的影响,并采取相应的隔振预防措施。
3.2.冲击碾压地基处理施工3.2.1冲击压路机以非圆形轮进行原为静压、搓揉、冲击的周期性连续作业,产生强烈的冲击波,对地基进行冲击碾压。
冲击压实工艺参数一般为冲击压路机工作质量15600kg、冲击轮质量2×5680kg;冲击轮形式为三边形凸轮、最大瞬间冲击力大于250t、最佳工作速度为10~15km/h、冲击能量25Kj、压实宽度2×900mm、牵引车功率不小于225kW、冲击频率60~110次/min、填土层厚40~60cm、最大爬坡坡度25°。
冲击碾冲击碾压施工工艺流程及注意事项

冲击碾冲击碾压施工工艺流程及注意事项
1.检查设备:检查冲击碾、压路机等设备是否正常工作,发现问题及时修理。
2.清理基层:清理基层表面的杂物、积水等,确保基层干净、平整。
3.调整碾轮间距:按设计要求调整碾轮间距。
二、冲击碾压施工工艺流程
1.冲击碾:使用冲击碾对基层进行初级压实,使其均匀密实。
2.压路机压实:使用压路机对基层进行中级、高级压实,使其更加密实。
3.复检碾压:使用冲击碾,对压实后的基层进行复检碾压,以达到更好的密实效果。
三、注意事项
1.对于特殊要求的地面,如桥梁等,应选择较小的碾轮。
2.在碾压过程中,要注意碾轮是否均匀接触地面,以及碾轮间距是否正确。
3.在施工中,要注意防止碾轮滑移,避免对地面造成破坏。
4.施工结束后,要检查基层表面是否平整、密实,确保达到设计要求。
以上就是冲击碾压施工的工艺流程及注意事项,希望对大家有所帮助。
- 1 -。
冲击碾压施工工艺

冲击碾压施工工艺一、工艺流程图冲击碾压施工工艺流程图二、工艺叙述1.施工准备(1)施工技术交底,测量放样,碾压机械到位并完成调试,选择一段具有代表性的试验段进行工艺试验。
(2)对于原地基冲击碾压,首先场地平整、清除表层土、对表面松散土层常规碾压,达到地基处理压实标准。
(3)对于路堤补强冲击碾压,下承层压实度及含水量达到要求。
(4)在施工区周边做好排水设施。
2.冲击碾压施工(1)根据路基面宽度,确定循环冲击碾压的轮迹走向,用灰线洒出,之后用冲击式压实机进行冲击碾压,压实机的行进速度应控制在10~15km/h左右,碾压采用来回错轮的方式,轮迹之间不重叠。
对于双轮冲击压路机,冲压1次的计算压实宽度为2m,经错一个轮宽冲压1个来回后,计算冲压宽度为4m,按此计算方法,整个场地全部压完1次为碾压1遍。
(2)冲击碾压过程中,如果因轮迹过深而影响压实机的行进速度,可用推土机平整后在继续冲碾。
若冲击碾压过程中路基表面扬尘,可用洒水车适量洒水后继续冲碾。
(3)连续冲击碾压10遍、15遍、20遍、25遍以后,进行地面标高值的测定及原表面以下50cm处的含水量和0~20cm处的压实度,土体的含水量应符合要求,若含水量不符合要求应做晾晒或洒水处理。
3.整平碾压冲压结束后用平地机整平冲压路段,用振动或静碾压路机碾压密实,压实度满足设计要求。
冲击碾压施工三、关键环节及控制要点1.检查施工过程中的各项测试数据,不符合要求时应采取补压。
2.定点沉降量观测包括冲击碾压前及碾压5遍后的标高,检测点数根据路基实际长度在中桩及左右路肩打入沉降观测桩(观测桩沿线路方向间距一般不大于40m,沉降观测点采用预埋铁钉系红布条标识);最后两次检测沉降差不大于10mm。
补强后路堤压实度比设计压实度提高1~2%。
3.严格控制地基土的含水量、避免土层冲压时形成弹簧土而无法压实。
施工中若出现“弹簧”现象,暂停施工,采取相应的技术措施后方可继续施工。
4.控制构造物的安全距离:冲击压路机的轮边与桥涵构造物应有5m的安全距离,桥涵构造物上填土厚度不少于3m。
冲击碾压施工作业指导书

冲击碾压施工作业指导书
一.施工工艺
冲击碾压施工工艺(见下图)
二.施工要点
⒈施工准备:场地测量放样,场地清理,场地周边做好排水防护。
场地长度不小于100m。
压前测试:对碾压前地面20、70、90、120cm深度处的密实度、地表高程进行测试以便与碾压后的测试密度进行比较和计算下沉量,通过试验取得施工工艺参数,再指导全面施工。
⒉含水量检测:碾压前,先检测待压实土体的含水量,如小于最佳碾压含水量的2%,用洒水车适量洒水闷料一次。
如有积水或过湿时,经排水翻晒晾至含水量合适后再进行碾压。
⒊静压:采用洒水车洒水、平地机刮平地面,光轮压路机进行静压。
⒋冲击碾压:25kJ冲击式压路机以每12~15km/h的速度进行冲击碾压。
由外侧向内侧碾压,轮缘重叠30~40cm。
施工中配备平地机,地面起伏过大时,进行整平然后继续冲压。
冲压完成后,用光轮压路机进行整平压实。
⒌测试检验:测试地面20、70、90、120cm深度处的密实度、地表高程。
⒍循环作业:再洒水、刮平、静压、冲击碾压5~8遍,再检测密实度、高程。
直至冲击碾压遍数累计达到设计值再检测密实度、高程,绘制压实和下沉量曲线进行比较。
当密实度满足设计要求即可进入下一道工序,若密实度不满足设计要求则增加碾压遍数来提高压实度。
冲击碾压加固地基施工方案

冲击碾压加固地基施工方案本标段冲击碾压施工采用25KJ以上的三边形压实机进行施工。
冲击碾压的加固范围按设计要求进行,一般冲击碾压的加固范围为路基两侧坡脚外3m,挖方段为整个路床表面,最小长度一般不小于100m,改扩建段冲击碾压距路肩外边缘保持1m的安全间距。
一、施工工艺流程施工工艺流程见下图所示:二、施工准备1、场地平整,清除表层100~200mm内的腐植土、树根、草皮等杂物,并用5m 麻花钻或取土器,检查是否有埋植生活垃圾,如有要彻底清除,拆除的旧建筑物基础要清除到地表以下300mm,并分层夯实至原地表。
挖除树根的坑,深度超过300mm时必须分层夯填到原地面。
对原地面凹凸不平、相对高差小于500mm的地段应进行整平;对相对高差大于500mm的坑应分层夯填到原地面。
对独立的大坑,要单独作为作业面,并按监理工程师批准的材料分层夯填至原地面高度。
排除地表水、清理淤泥,对池塘沟渠首先进行排水,然后清除杂物及淤泥,一直清理到天然地基土,如果清不到原地基土,要根据地质勘探蕨,研究方案进行处理,填筑到地表。
对表面松散土层碾压,修筑机械设备进出道路,排除地表水,施工区周边做排水沟以确保场地排水通畅防止积水。
2、测量放线,定出控制轴线、冲击压实碾压场地边线。
3、施工前,根据设计要求的压实度及沉降量进行现场试验,确定采用机械的规格及性能,冲击压实及振动碾压的遍数,冲击能及振动功率等参数,确定质量检测方法及评价标准。
三、试验段1、根据松软土分布情况划分段落,分别安排试验段。
2、施工前规定时间内报试验段的施工方案经监理工程师批准后执行。
3、通过试验段总结冲击压实遍数、沉降量、压实度的关系,选取不小于25KJ 的冲击压路机和质量控制方案。
4、试验段获得成功写出总结报告,报监理工程师和业主批准后方可大面积施工。
四、施工方法1、冲击压实采用25KJ以上的三边形压实机,冲击压实机行走速度宜为10~12km/h。
2、施工由地基处理范围两侧开始向中心碾压,碾压一直进行到要求的密实度为止。
路基冲击碾压施工方案

路基冲击碾压施工方案路基冲击碾压施工方案一、施工准备1. 制定详细的施工方案和施工图纸。
根据设计要求和地基情况,确定施工工序和设备选择;2. 确定施工区域,并对施工区域进行勘察和测量,确定施工起止点和路基厚度;3. 将施工区域进行临时封闭,并在施工现场设置警示标志,确保施工区域的安全;4. 准备所需的施工机械设备和人员,包括压路机、挖掘机、运输车辆等。
二、路基冲击1. 将挖掘机按照设计要求开挖路基,清除松土和杂物,确保路基面平整;2. 将压路机调整至适当的振动频率和振动力,并将压路机放在路基上,按照设计要求进行冲击碾压;3. 冲击和碾压过程中,应注意保持压路机的稳定性,确保冲击力均匀分布;4. 冲击施工完成后,应用尺子和水平仪进行检测,确保路基的平整度和标高符合设计要求;5. 如出现不平整或标高不符合要求的地方,需进行修整和再次冲击碾压,直至满足要求为止。
三、施工注意事项1. 严格按照设计要求进行施工,确保施工质量;2. 在冲击碾压施工前,应注意检查和调整压路机的振动频率和振动力,避免过大和过小的冲击力;3. 在施工过程中,应注意保持施工机械的稳定性,避免因不稳定施工而导致工程质量不达标;4. 施工现场要保持整洁,杂物和浮土要及时清理,确保施工安全;5. 施工中遇到地层不均匀或太湿的情况,应根据实际情况调整施工方案,采取相应的措施保证施工质量。
四、施工质量控制1. 在施工前、中、后进行质量检验,确保施工过程的质量;2. 质量检验包括水平、标高、平整度等方面的检测,以确保路基的质量符合设计要求;3. 如发现施工过程中的质量问题,应及时采取措施加以整改,确保施工质量。
通过上述的施工方案,可以保证路基冲击碾压施工过程中的安全和质量。
在施工区域进行临时封闭,设置警示标志,保证施工现场的安全。
冲击碾压前进行施工准备,确定施工区域和施工工序,并选用适当的施工机械设备进行施工。
施工过程中注意保持施工机械的稳定性,确保施工质量。
冲击夯碾压施工方案

冲击夯碾压施工方案一、施工原理冲击夯和碾压是道路基层施工中常用的方法,其施工原理主要有两种。
冲击夯是通过冲击力将夯头插入基层内,然后夯击基层,使之紧密结合,增强基层的承载能力;碾压是通过机械设备将重锤辊筒压实在基层上,使其更加致密,提高基层的强度。
二、材料准备1.基材:基材应选用质优、规整、均匀的砂砾土或砂土作为填料,确保填料的质量。
2.夯头选择:夯头的种类和数量应根据基层的类型、厚度和设备的规格来确定。
3.碾压机选择:根据施工的要求,选择合适的碾压机设备,包括振动式和全液压式碾压机。
三、施工工艺1.土地平整:对待施工区域进行土地平整,清除杂草、碎石等杂物,确保施工场地的整洁。
2.基层处理:对待施工区域的基层进行处理,首先清理表面的浮土、松散杂质,然后修补坑洼和沟槽,保证基层的平整度。
3.冲击夯施工:选用合适的冲击夯设备,按照设计要求进行夯击,夯击的范围和密度应均匀,夯击时应注意夯击的力度和频率,以避免基层的破坏。
4.碾压施工:选用合适的碾压机设备,根据设计要求进行碾压压实,压实的范围和密度应均匀,注意碾压的力度和速度,以提高基层的致密度和强度。
5.检查验收:施工完成后,进行基层的检查验收,包括基层的平整度、致密度和强度的检测,确保基层的质量符合设计要求。
四、安全措施1.严格遵守施工操作规程,严禁不合格人员进行操作。
2.确保施工现场周围的警示标识、安全防护设施齐全,并设置专人负责安全工作,确保施工过程中的安全。
3.设备操作时,确保操作人员穿戴好安全防护用品,并接受相关的培训。
4.遇到恶劣天气条件时,应及时停止施工,并妥善保护设备,以免受损。
5.处理机械设备时应关注设备的稳定,防止设备倾倒或滑动造成意外事故。
五、施工注意事项1.冲击夯施工时,应选择合适的夯击位置和夯击次数,避免基层的破坏。
2.碾压施工时,应注意碾压的范围和时间,避免过度压实导致基层的破坏。
3.施工过程中应注意保持施工区域的清洁,及时清理施工现场的杂物和浮土。
路基冲击碾压施工方案

路基冲击碾压施工方案1. 简介路基冲击碾压施工是道路施工中的关键一环,能够有效压实路基,增强路基坚实程度,提高道路承载能力。
本文档将介绍路基冲击碾压施工方案,包括施工前准备、施工流程、施工方法及注意事项。
有了本文档的指导,能够确保施工质量和施工效果。
2. 施工前准备•确保施工现场的安全:清理现场垃圾、移除障碍物,并在施工区域设置警示标志。
•根据设计图纸确定路基填料种类和厚度,并进行堆放和摊铺。
•准备好所需的冲击碾压设备,包括振动压路机、压路机和水罐车等。
3. 施工流程1.设置振动压路机的振动频率和振幅,根据设计要求和土壤类型进行合理调整。
2.通过振动压路机进行初次压实,按照设计要求进行多次来回冲击碾压。
3.通过水罐车对路基进行湿润处理,以提高土壤的可塑性。
4.使用振动压路机再次进行多次冲击碾压,确保路基达到设计要求的密实度。
5.使用压路机对路基进行最后一次压实,使路基表面平整、坚实。
4. 施工方法•振动压路机的操作:振动压路机应按照操作说明进行操作,保证振动频率和振幅的合理调整。
在冲击碾压时,应保持匀速直线行驶,确保每次的覆盖面积均匀、连续。
•水罐车的操作:水罐车应根据施工需要调节水量,适量湿润路基,但同时要避免水分过多导致路基松软。
•压路机的操作:压路机应按照操作说明进行操作,保持匀速直线行驶,确保覆盖面积均匀、连续。
压路机应与振动压路机配合使用,确保路基的整体压实。
5. 注意事项1.在施工过程中,需严格遵守施工安全规范,穿戴好个人防护用品,确保施工人员安全。
2.根据路基填料的类型和厚度,合理调整振动压路机的振动频率和振幅,以达到最佳压实效果。
3.控制水罐车的湿润程度,避免水分过多导致路基松软,或水分过少导致路基难以压实。
4.施工中需注意机器的行驶速度,保持匀速直线行驶,避免重复碾压或遗漏碾压的情况。
5.施工过程中需随时观察振动压路机的压实效果,根据实际情况适时调整施工方案。
6. 总结通过本文档的介绍,我们了解了路基冲击碾压施工的整体方案。
【精】冲击碾压地基处理施工工艺

目录1.编制依据及原则 (2)1.1编制依据 (2)1.2编制原则 (2)2.工程概况 (3)2.1设计概况 (3)2.2主要技术标准 (3)2.3主要工程内容及数量 (3)3. 冲击碾压地基处理施工方案 (3)4 冲击碾压地基施工安全保证措施 (8)5 冲击碾压地基施工质量控制措施 (9)6 冲击碾压地基施工的环境保护 (9)7 冲击碾压地基处理检测 (11)1.编制依据及原则1.1编制依据1 国家、铁道部、X省、X市政府的有关法律、法规和条例、规定;2 国家和铁道部现行设计规范、施工指南、验收标准、技术规程(暂规)等;3 现行铁路施工、材料、机具设备等规定;4 承发包合同、招投标文件;5 经批准的设计文件和设计技术交底资料、纪要;6 经批准的指导性施工组织设计;7 现场详细的施工技术调查资料;8 施工单位资源状况、施工技术水平及管理水平;1.2编制原则1 满足建设项目技术先进、经济合理的要求,做到及时编制,切实做到指导施工的作用,且一经制定,就要严格按其实施,不得随意更改,维护其严肃性,保证施工有序进行;2 充分调查当地的自然环境、水文地质、气候气象、交通运输等条件的基础上,因地制宜地编制施工方案;3 满足建设工期和工程安全、质量目标,符合施工安全、环境保护、水土保持、地质灾害防治和风险管理等要求。
针对可能发生的对工程建设造成不良影响的各类自然灾害和突发事件建立预警机制并做出相应预案。
2.工程概况2.1 设计概况本标段起讫里程为D1K114+664.20~D1K116+256.31、DK130+243~DK149+773.274、DK157+690~DK183+035.86。
标段内共有路基43段,总长43.46km,最短段路基 1.428m,最长段路基707.863m。
路基长度短,工点分散不易形成流水作业,给路基的施工造成很大不便。
2.2主要技术标准1 时速200km/h。
2 有砟轨道。
3 客货共线双线。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
冲击碾压压实新工艺
一、冲击碾压技术原理
冲击碾压技术是采用一种高振幅低频率的拖式压实机械,从冲击压实功能来讲,夯的冲击力较大但最终土体表面不平整,碾则是土体表面平整但压实作用较浅,冲击碾压则是将夯实和碾压有机结合起来,其在施工过程中冲击碾轮凸轮的棱角抬起后在下落过程中基本处于自由落体状态,此时轮体击实功达到最大,冲击效果最为显着,同时由于轮体的三边中每边呈非等曲率变化,冲击点部位的曲率最大,在轮体前进过程中其在重力和水平推力的作用下形成了斜向下的力,即对土体产生揉合作用,即将传统圆形截面压实轮转换为非圆形双轮滚动产生冲击与揉合作用相结合,该种机械配备压实轮,以通过非圆形的冲击论进行快速滚动实现冲击碾压,运动过程中冲击碾质心交替升降,通过其不断的连续冲击地面来将高位时的势能和瞬时动能转化为在低位能时对地面的冲击能,由于其中一角立在地面向前碾压过程中会产生巨大的冲击波,同时辅以滚压、揉压的综合作用,最终实现土体颗粒间发生位移、变形和剪切,并且随着土石密度的增加其影响深度也随之增加,深层土体也随着冲击波的传播而得到压实,施工过程中机械周期性的冲击地面可产生强烈的冲击波而具有地震的传播特性,其高能量除了可对填料做深层压实外还可降低土体的水渗透
性,并提高深层土体的强度和稳定性。
二、冲击碾压技术分析
低频高振幅传统振动式压实设备具有高频低振幅的特点,而冲击碾压则属于低频高振幅,一般每秒2击,落距约为10~20cm,冲击能量则可达15~30KJ,压实过程中机械所产生的低频大振幅冲击波可向深层地下进行传播而形成地震波的特性,该机械将冲击服压能量,并可实现将转动轮惯性所产生的能量及压实轮水平运动所产生的动能相结合,以对地面产生势能和动能的联合冲击作用,因此可对地面起到
强夯与振击的双重作用。
能量大,深度数据显示,在某高速公路窖渣沙砾路基上面经25N的三边形双轮冲击压路机以12km/h的速度冲碾30遍后对25m深的部位也可产生明显的压实效果,所产生的冲击功能可超过重型击实功并可使地下深层土体的密度大幅增加,同现有振动压实效果比较具备更好的压实工效,施工后被冲压土体更接近于弹性状态,因此可在一定程度上克服传统土石路基隐患的技术优势。
1、压实效果好,施工速度快
资料显示各种类型的路基经过冲击碾压后在不同深度范围内均可产生不同程度的压实度,因此增强了路基的水稳性,试验表明影响深度内湿陷性样品的检出率可大幅度降低,并且其饱和前后的压缩性指标变幅大幅减小;并且土工试验结果显示大部分碾压路段路基回弹模量大幅增大,弯沉值大幅减小,此即表明冲击碾压后的路基强度及其承载力可大大提高,弯沉变形可得到明显改善;在其施工后的影响深度内其压缩模量增大,压缩性降低,碾压过程中压沉量随遍数增加而增加,碾压后孔隙体积同最大干密度计算的孔隙体积间存在明显的差距,并且其路基工后沉降也得到明显改善,并且可形成对原有路基饱水软弱带分布位置的检验作用,可在施工中随时发现软弱带以便于随时进行挖换填及压实,因此可保证压实效果和路基的整
体均匀性。
2、对填料含水量要求放宽
土体内含水量对冲击压实效果有明显影响,并可导致在冲压后出现弹簧现象而降低冲压效果,而冲击碾压技术对南部地区液限较高的土体含水量的要求则相对较宽,资料显示,在某高速公路进行增强补压时当土体含水量达20~30%时的冲击碾压效果也很好。
一般而言土体液限越低,其含水量范围则要求越窄,对其控制则越严格,相对而言冲击碾压机械对填料含水量要求则相对较宽。
3、具有检测性
冲击碾压机械可使地基表面受力均匀并可达到一个较高的应力水平,因此施工
中较易发现碾压地段的不均匀沉降及缺陷,该种碾压方式可在常规压实机械碾压过厚的路基进行增强补压并可随时检测路基的沉降量,因此可更为确切的获知原路基的压实质量,该种覆盖式的检测方式的检测结果是其他任何检测手段所不可比拟的。
4、减少工后沉降
试验及施工检测显示,路基在达到规范要求的压实度时其工后沉降一般在0.4左右,一般斜坡路段的断面沉降量会存在较大差异,若路堤压实层厚度与填料不均匀或施工过程中压实不足或均匀性较差或土体受到土石自重压密变形则会形成拉伸与压缩应变区域,因此可增大差异沉降,若临近两点的沉降梯度超过0.6则可能产生变形裂缝。
经验表明高填方路堤采用冲击碾压施工技术可使工后沉降率接近0.1~
0.15,并可较好的避免差异沉降所引发的裂缝。
三、冲击碾压技术的影响因素
1、含水率
据部分专家等人研究证明黄土在含水率上下浮动4%范围内可达到良好的碾压效果,超出该范围则碾压效果不明显,并且随着击实功的增加其最佳含水率降低,因此冲击碾压的最佳含水率低于重型击实法实验结果。
大量工程实践证明施工中不同土质的含水率要求范围存在很大差异,通常情况下半固态到流态间的可塑性范围较大,但对于西部地区某些塑性指数较小、低液限土质的可塑范围较窄,由于其对水较为敏感,其最佳含水率变化3%以上则其冲压效果较差,因此从适用性而言采用稠度指标也可更好的证明土质的适宜含水率范围。
2、碾压速度
通常情况下碾压速度在一定范围内与碾压效果成反比关系,碾压速度变快则其压实效果变差,由于在碾压过程中碾轮速度过快则部分土体在碾轮作用下产生的变形尚未来得及转变为完全的塑性变形时应力一旦去除则该部分变形可能恢复,将导致压实效果变差,若碾压速度过慢则会导致整个压实工作效率降低。
3、碾压遍数
在压实施工中疏松土体随碾压遍数增加其压实度也随之增加,但当压实度达到某限值则随碾压遍数增大土体的压实度变化很小甚至不发生变化,此即证明在该吨位、该作用方式的施工条件下对土体的压实效果已经达到极限水平,靠增加碾压遍数来提高压实度已徒劳无益,并且过多的碾压遍数职能降低整个压实工作的生产率,该种状况下只有靠提高压路机吨位或其他方式来提高压实度;但碾压遍数过少则土体压实度会降低,碾压遍数多则虽压实度较好,但整个压实生产率会降低,因此施工中应结合实际施工机械和土质决定具体碾压遍数。
4、碾压方式
碾压方式主要是指碾压施工的工序安排,其对最终压实效果也有较为明显的影响,当前多采用“前轻后重,先慢后快,由弱振到强振”的原则进行,施工过程中一般先采用普通压路机快速碾压1~2遍将其初步定型,之后方可进行冲击碾压作业,待冲击碾压完成后则可用平地机将起伏较为严重的冲击表面进行平整,之后方可用
普通压路机进行碾压。
四、结束语
冲击碾压施工技术产生的冲击能量较强夯法小,但较静压和振动压实工艺却大许多,与传统压实工艺比较具有压实力集中、冲击能量大、压实深度大以及可进行双向压实等优点,采用该工艺施工后的地层密实均匀,不产生传统工艺施工后所存在的明显的锯齿状压实度曲线,即可有效提高压实质量,并且该种施工工艺可在一
定范围内提高压实速度。
