土石方工程量计算实例

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
常见的有以下几种情况:
放坡
为了安全起见,当挖土深度超过一定的范围时,需要放坡,放坡一般从垫层上表面开始。放坡会 增加土方的工程量。而这个增加的工程量在定额中予以表现。 放坡的起点依土壤的类别不同而不同(土壤类别的确定看相关部门的检测,一般施工图纸或施工 组织设计上会有),其放坡系数则要看经批准的施工组织设计。如果施工组织设计没有特别规定 的,参照定额的规定。
土方放坡系数表
土壤类别
一、二类土 三类土 四类土
放坡起点 m 1.20 1.50
2.00
人工挖土
1:0.50 1:0.33 1:0.25
机械挖土 坑内作业 1:0.33 1:0.25
1:0.10
坑上作业 1:0.75 1:0.67
1:0.33
B
H1
垫层
左图即为放坡后的横截面。 其中放坡系数=b/h1
200mm以内 1000mm以内 2000mm以内 2000mm以上
每侧工作面宽度 (mm)
300 400 500 600
B
H1
垫层
工作面
左图即为增加工作面后的横 截面。
其中放坡系数K= b/h1
b=K*h1
即放坡并增加工作面后的挖土截面如下:
B
工作面宽度
H1
工作面宽度
原垫层宽度
经放坡后的沟槽工程量计算公式为: V=(a+2c+kh1)*h1*l+a*h2*l 其中:a——垫层宽度
基础施工工作面
为了便于施工,在挖基坑(槽)的时候,要预留工作面(即工人施工所需的空间)。具体的预留 尺寸见施工组织设计,如施工组织设计没有规定,参照定额的规定。
基础施工所需工作面
基础材料
每侧工作面宽度 (mm)
毛石、条石基础
150
砖基础
200
混凝土垫层、基础支模板 300
Leabharlann Baidu
基础垂直面防水层
600
管径 (无管座基础)
单元四 建设工程工程量计算 土石方工程量计算
讲授人:吴慧

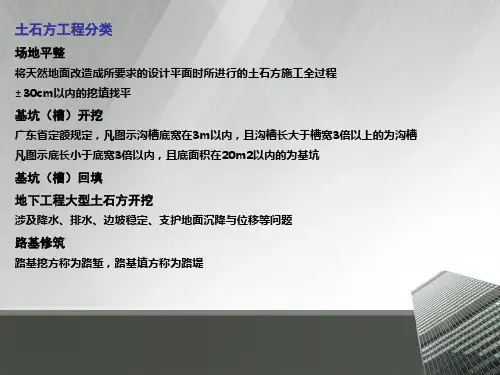

土石方工程分类
场地平整
将天然地面改造成所要求的设计平面时所进行的土石方施工全过程 ±30cm以内的挖填找平
基坑(槽)开挖
广东省定额规定,凡图示沟槽底宽在3m以内,且沟槽长大于槽宽3倍以上的为沟槽 凡图示底长小于底宽3倍以内,且底面积在20m2以内的为基坑
厚度 3.弃土运距
010101003
挖基 础土 方
1.土壤类别 2.基础类型 3.垫层底宽、
底面积 4.挖土深度 5.弃土运距
按设计图示尺寸以体积计算(v=s*h)
1.排地表水
2.土方开挖
m3
3.挡土板支拆
4.截桩头
按设计图示尺寸以基础垫层底面积乘
以挖土深度计算(v=s*h)
5.基底钎探 6.运输
项目编码 项目名称 项目特征 计量单位
工程量计算规则
工程内容
按设计图示尺寸以体积计算
010103001
土(石)方 回填
1.土质要求 2.密实度要求 3.粒径要求 4.夯填(碾压) 5.松填 6.运输距离
m3
注:1.场地回填:回填面积 乘以平均回填厚度
2.室内回填:主墙间净面积 乘以回填厚度
3.基础回填:挖方体积减去 设计室外地坪以下埋没的基础 体积(包括基础垫层及其他构
1.34+37.06=38.4m^3
土石方工程量定额计算规则
1、平整场地
按设计图示尺寸以建筑物首层外墙外边线建筑面积计算,包括落地阳台、地下室出入口、采光井 和通风竖井所占面积。原土打夯按设计图示面积计算。
2、挖土方、挖基础土方
清单计算的是图纸的净尺寸,但定额的规定综合考虑了施工中的各种情况。比如,由土质问题引 起的放坡、支挡土板;及由施工现场决定的地表排水等。
c——工作面宽度 k——放坡系数 h1——梯形高度 h2——垫层高度 l——沟槽长度
定额规定 1. 沟槽、基坑中土壤类别不同的,分别按
其放坡起点、放坡系数,参照不同土壤 厚度加权平均计算。 2. 计算放坡时,交接处的重复工作量不予扣除。 3. 计算放坡时,土方的开挖深度,按照基础垫层底交付施工场地标高确定。
表A.1.4-2 土石方体积折算系数表
天然密实度体积 虚方体积 夯实后体积 松填体积
1.00 0.77 1.15 0.93
1.30 1.00 1.49 1.20
0.87 0.67 1.00 0.81
1.08 0.83 1.24 1.00
例题:如图所示,假设室外地坪以下埋入的体积为80m^3,计算各项土石方工程量。 (假设墙厚为240mm,垫层厚100mm。)
1.挖土方
2.装卸、 运输 3.回填
4.分层碾 压、夯实
筑物)
挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。基础土方、石方开 挖深度应按基础垫层底表面标高至交付施工场地标高确定,无交付施工场地标高时,应按自然 地面标高确定。
挖 土 深 度
挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础、人工挖孔桩等的挖方。 带形基础应按不同底宽和深度,独立基础和满堂基础应按不同底面积和深度分别编码列项。 土石方体积应按挖掘前的天然密实体积计算。如需按天然密实体积折算时,应按表A.1.4-2系数计算。
解: 平整场地 S=(5+5+5+0.24)*(6+0.24)+5*(4+0.24)=116.30㎡ 挖基础土方 外墙中心线=5+5+5+2+5+4+5+5+5+5+6=52m 内墙净长线=(6-0.4*2)*2+(4-0.4*2)=13.6m 基础土方=【0.8*(2-0.45)】*(52+13.6)=81.34m^3 基础回填土 81.34-80=1.34 ㎡ 室内回填土 室内净面积=(6-0.24)*(5-0.24)*3+( 5-0.24 )*(4-0.24)=100.15 ㎡ 室内回填土=100.15*(0.45-0.05-0.02)=37.06m^3 总回填土
土石方工程量清单规范(清单计算的是图纸的净尺寸)
项目编码
项目 名称
项目特征
计量 单位
工程量计算规则
工程内容
010101001
平整 场地
1.土壤类别 2.弃土运距 3.取土运距
m2
按设计图示尺寸以建筑物首层面积计 算
1.土方挖填 2.场地找平 3.运输
010101002
挖土 方
1.土壤类别 2.挖土平均
基坑(槽)回填 地下工程大型土石方开挖
涉及降水、排水、边坡稳定、支护地面沉降与位移等问题
路基修筑
路基挖方称为路堑,路基填方称为路堤
平整场地 基坑
沟槽
地下室开挖
土石方工程的准备与辅助工作
准备工作
•场地清理 •排除地表水 •临时道路及供水供电 •材料、机具、土方机械的进场 •土方测量、放线
辅助工作
•土方边坡及其稳定 •基坑支护 •排水降水
相关文档
最新文档
