预应力张拉及管道压浆作业指导书
张拉压浆作业指导书

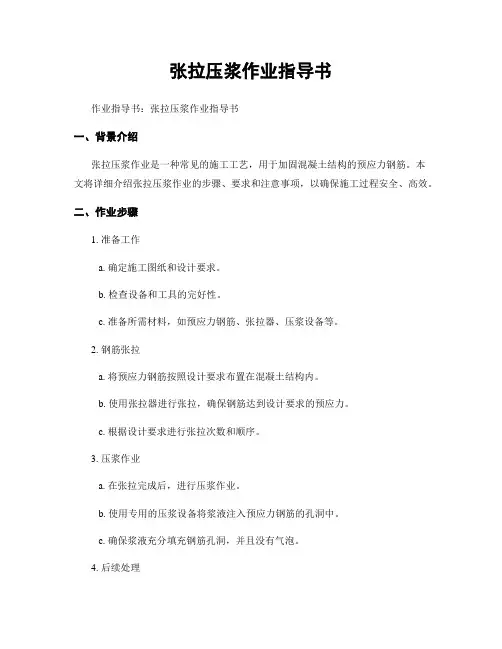

张拉压浆作业指导书作业指导书:张拉压浆作业指导书一、背景介绍张拉压浆作业是一种常见的施工工艺,用于加固混凝土结构的预应力钢筋。
本文将详细介绍张拉压浆作业的步骤、要求和注意事项,以确保施工过程安全、高效。
二、作业步骤1. 准备工作a. 确定施工图纸和设计要求。
b. 检查设备和工具的完好性。
c. 准备所需材料,如预应力钢筋、张拉器、压浆设备等。
2. 钢筋张拉a. 将预应力钢筋按照设计要求布置在混凝土结构内。
b. 使用张拉器进行张拉,确保钢筋达到设计要求的预应力。
c. 根据设计要求进行张拉次数和顺序。
3. 压浆作业a. 在张拉完成后,进行压浆作业。
b. 使用专用的压浆设备将浆液注入预应力钢筋的孔洞中。
c. 确保浆液充分填充钢筋孔洞,并且没有气泡。
4. 后续处理a. 等待压浆材料干燥。
b. 进行必要的防水处理,以保护混凝土结构。
三、作业要求1. 施工人员必须经过专业培训,并具备相关证书。
2. 施工现场必须符合安全生产要求,配备必要的安全设施。
3. 施工过程中,必须按照设计要求进行操作,严禁随意更改。
4. 施工设备和工具必须经过检测和维护,确保其正常运行。
5. 施工材料必须符合相关标准,并经过质量检测。
四、注意事项1. 施工人员必须佩戴个人防护装备,如安全帽、防护眼镜、手套等。
2. 施工现场必须保持整洁,避免杂物堆放。
3. 施工过程中,注意与其他施工作业的协调配合,确保安全。
4. 施工人员必须熟悉施工图纸和相关规范,确保施工质量。
5. 如发现施工过程中的问题或异常情况,及时报告相关负责人。
五、总结张拉压浆作业是一项关键的施工工艺,对于加固混凝土结构具有重要意义。
本文通过详细介绍了作业步骤、要求和注意事项,希望能为施工人员提供参考,确保施工过程的安全和质量。
在实际施工中,务必严格按照设计要求和施工规范进行操作,以确保预应力钢筋的张拉和压浆效果达到预期目标。
预应力张拉及压浆作业指导书
预应力张拉及压浆作业指导书预应力张拉及压浆作业指导书一、编制依据1.1《公路桥涵施工技术规范》(JTG/T F50-2011);1.2《公路工程质量检验评定标准》(CJJ2-90);1.3《宋郎路(北运河左堤路~京津公路)道路工程施工图设计》;二、工程概况宋郎路道路工程北运河大桥箱梁采用三向预应力结构。
纵向预应力钢束采用符合GBT/T 5224标准的A s15.2低松弛预应力钢绞线,规格有19A s15.2、17A s15.2、15A s15.2三种。
锚具采用群锚OVM.MA15-19、OVM.MA15-17、OVM.MA15-15张拉锚固体系。
横向预应力钢束采用规格为2A s15.2的钢绞线,每50cm桥长设置1根,采用单端交叉张拉。
锚具采用BM15-2张拉锚固体系。
竖向预应力钢筋采用精轧螺纹钢筋,每50cm在腹板设置1根JL32(腹板厚度小于70cm时)或2根JL32(腹板厚度70cm时)。
锚具采用YGM张拉锚固体系。
全部预应力筋均采用后张法张拉,通过预埋塑料波纹管形成预应力管道。
预应力管道灌浆采用真空辅助压浆技术。
三、作业工艺流程预应力工程在施工过程中应对其施工的质量进行控制和检验。
主桥连续钢构箱梁预应力张拉压浆作业流程控制和检验宜按照原材料报验及制作、预应力安装及检查、施加预应力、后张孔道压浆、锚具防护及封锚等阶段进行。
四、材料及设备4.1预应力筋(束)4.1.1 预应力筋验收时首先查验经运输后有无损伤、锈蚀并按合同要求对其质量证明书、包装、标志和规格等进行检查。
预应力筋进场时应分批验收并进行以下检查:钢绞线:钢绞线分批检验时每批质量应不大于60t,检验时应从每批钢绞线中任取3盘,并从每盘所选的钢绞线端部正常部位截取一组试样进行表面质量、直径偏差和力学性能试验。
如每批少于3盘,则应逐盘取样进行上述实验。
试验结果如有一项不合格时,则不合格盘报废,并再从该批未试验过的钢绞线中取双倍数量的试样进行该不合格项的复验;如仍有一项不合格,则该批钢绞线为不合格。
预应力张拉及压浆作业指导书
成灌铁路桥梁工程预应力张拉及压浆作业指导书1 .适用范围适用于新建成都至都江堰铁路工程H 标段桥梁预应力施工。
2 .作业准备2.1. 内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习施工组织设计, 阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施 工安全保证措施,提出应急预案。
对施工人员进行技术交底。
2.2. 外业准备施工作业层中所涉及的各种外部技术数据收集,如:同条件砼试块强 度、张拉设备的标定,压浆设备,灌浆材料,配合比等。
3 .技术要求我管段现浇施工预应力工程主要分为预应力钢绞线和精轧螺纹钢。
预应力钢绞线主要用于纵向和横向预应力,分为①s 15.2-12、 ①s 15.2-9、①s 15.2-2,精轧螺纹钢主要用于竖向预应力,主要有:①25和 ①32。
钢绞线采用抗拉强度标注值f pk =1860MPa,弹性模量E p =195GPa ;精轧 螺纹钢筋其抗拉强度标注值f pk = 830MPa ,锚下张拉控制应力为0.75f pk = 1395MPa 或 0.65f =1209MPa 。
pk预应力波纹管采用塑料波纹管或铁皮波纹管。
预应力束的压浆采用真 空压浆。
预应力张拉采用单端张拉或两端张拉,采用张拉力与伸长量双控,以 应力控制为主,并以伸长值进行校核。
真空压浆要求采用管道压浆剂,要求管道充填密实,且达到涉及强度。
4.施工程序与工艺流程4.1.施工程序施工程序:施工准备一钢绞线下料一钢绞线编束一(固定锚板安装一挤压头施工一约束圈安装)一波纹管安装固定一钢绞线束穿管一波纹管与约束圈连接一同浇注与等强一预应力张拉一管道压浆一封锚。
4.2.工艺流程4.2.1.张拉工艺流程张拉准备:千斤顶校核一预应力伸长值的校核一张拉油表值的计算一预应力张拉。
张拉过程如下:0f初应力0.10 k f 0.3o k f 0.5o卜^o k f 105%o k, 持荷5min后回油。
各级张拉均需测量其伸长量并记录。
预应力管道压浆施工作业指导书-15页精选文档

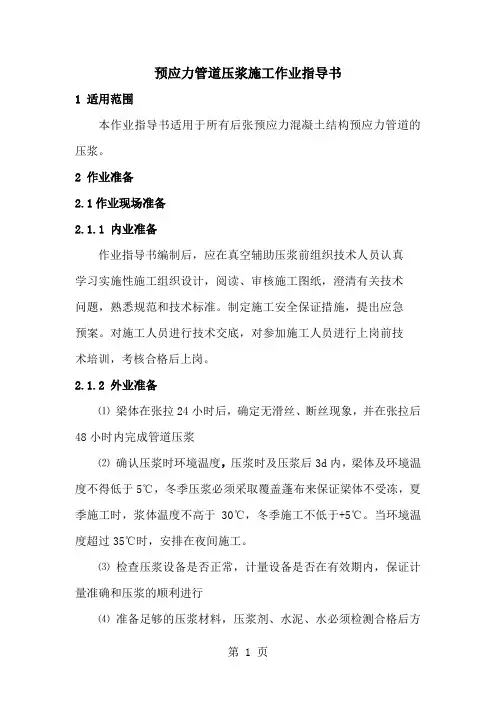

预应力管道压浆施工作业指导书1 适用范围本作业指导书适用于所有后张预应力混凝土结构预应力管道的压浆。
2 作业准备2.1作业现场准备2.1.1 内业准备作业指导书编制后,应在真空辅助压浆前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后上岗。
2.1.2 外业准备⑴梁体在张拉24小时后,确定无滑丝、断丝现象,并在张拉后48小时内完成管道压浆⑵确认压浆时环境温度,压浆时及压浆后3d内,梁体及环境温度不得低于5℃,冬季压浆必须采取覆盖蓬布来保证梁体不受冻,夏季施工时,浆体温度不高于30℃,冬季施工不低于+5℃。
当环境温度超过35℃时,安排在夜间施工。
⑶检查压浆设备是否正常,计量设备是否在有效期内,保证计量准确和压浆的顺利进行⑷准备足够的压浆材料,压浆剂、水泥、水必须检测合格后方可投入使用。
3 技术要求⑴ 使用的压浆料28d 抗压强度不得低于50MPa ,抗折强度不小于10MPa ;7d 抗压强度不得低于35MPa ,抗折强度不小于6.5MPa 。
其技术要求符合TB/T 3192-2019 《铁路后张法预应力混凝土梁管道压浆技术条件》的规定,有结块不得使用,经检验合格后方可使用。
⑵ 浆体凝结时间:初凝时间不小于4小时,终凝时间不大于24小时。
压浆时梁体温度不得超过35℃。
⑶ 水泥浆不得泌水,0.22MPa 压力下泌水率不得大于3.5%。
⑷ 压浆料搅拌前必须过秤,称量应准确到±1%(以质量计)。
⑸ 浆体流动性指标:出机流动度18±4s ,30min 后流动度≤30s ; ⑹ 水泥浆搅拌好后应尽快压入孔道,置于贮浆罐的浆体应继续搅拌,自搅拌至压入孔道的间隔时间一般不应超过40min 。
4 施工程序与工艺流程 4.1 工艺流程预应力管道压浆采用真空辅助压浆,压浆前采取梁场特制的压浆封堵套对锚具钢绞线等外露部分进行全封闭,与锚垫板接触处设置橡胶垫,压浆套内用砼砂浆填实,并用螺栓将压板、封堵套与锚垫板连接紧密,同一管道压浆连续进行,一次完成。
张拉、压浆作业指导书
大顶山航电枢纽坝顶公路桥工程预应力箱梁张拉、压浆作业指导书大顶山航电枢纽坝顶公路桥工程项目经理部2005年8月5日张拉、压浆作业指导书为保证预应力箱梁施工质量及进度,针对张拉及压浆工作作如下指导,施工中必须严格按此执行:1.预应力施工预应力锚具采用HVM型锚固体系,预应力钢材采用Фj15.24mm 标准强度为1860MPa低松弛高强度钢绞线。
①制作钢丝束将钢铰线按计算长度下料。
下料采用线材切割机切割,下料后进行编束,每1~1.5m绑扎一道,端头2m处每50cm绑扎一道。
编束后用铁丝绑扎牢固,为便于穿束,穿入端铜焊制成锥体状,并加以包裹。
穿束时采用卷扬机牵引。
穿束前用高压水清洗孔内杂物,然后用高压风将水吹净。
②张拉准备梁体混凝土强度达到设计强度的100%后方可进行张拉,检查锚垫板下混凝土是否有蜂窝和空洞。
张拉时千斤顶后侧严禁站人,张拉人员站在千斤顶侧面操作。
不准踩踏攀扶油管,千斤顶内有油压时,不能拆卸油管接头。
③千斤顶就位将工作锚、顶压器、千斤顶、工具锚依次安放就位后,两端同时张拉,保持油压上升速度接近。
④张拉i张拉原则张拉时左右对称张拉。
张拉采用张拉力与伸长值双控,以油表读数为准,伸长量作为校核。
张拉顺序严格按设计要求进行,每束钢束锚下预应力控制应力为1395Mpa(未包括锚口应力损失),张拉时应实测钢束与孔道的摩擦系数和锚具的锚口损失,在任何情况下钢束的实际张拉应力不得大于钢束标准强度的80%。
ii张拉工序0→初张拉10%σk (控制张拉应力的10%,划线记号)→超张拉103%σk (持荷5分钟,测延伸量)→锚固张拉σk各不同跨径不同钢丝束张拉力的伸长量严格控制在设计及规范要求范围内,要求实测的伸长量与计算的伸长量相差不大于6%,如果计算伸长值与实际伸长值有明显的出入,查明原因并通知监理工程师。
iii张拉过程a先将预应力束预紧,以消除钢绞线松驰状态,并检查孔道轴线、锚具和千斤顶是否在一条直线上,并注意使钢绞线中每根钢丝受力均匀。

张拉及压浆操作指导书
关闭真空泵
当混水流出2#阀门时,立即关闭3#阀门,开启4#阀门,同时关闭真空泵。
第9步
关闭2#阀门
当出浆孔稠度与进浆孔稠度基本一致时(用稠度仪检测)关闭2#阀门。
第10步
稳压
首次开启5#阀门,当出浆孔稠度与进浆孔流动度基本一致时(用流动度仪检测),关闭5#阀门,在压力符合以下要求时稳压3-5min。
图示
压浆操作程序表
步骤
工作项目
工作内容
第1步
准备工作
人员经培训合格,材料计量完毕,设备完好。
第2步
冲洗管道
冲洗至出浆孔出清水,并畅通。若不畅通应及时告知主管技术人员处理合格。
第3步
防止相邻管道流入泥砂
在相邻管道周围采取措施,防止冲洗管道的泥砂流入。
第4步
排除
管内集水
用空气压缩机排除管道内集水。
第5步
1、对竖向孔道,压力宜为0.3-0.4MPa;
2、对水平或曲线孔道,压力宜为0.5-0.7MPa;
3、对超长孔道,最大压力不宜超过1.0MPa;
4、填写预应力压浆施工记录渝市政竣67。
第11步
清洗设备
在关闭1#阀门后,清洗设备。
第12、13步
拆除、封锚,质量检查、验收,同上
4、张拉速度以0.5MPa/s的速度张拉,双方基本同步。
③
相邻力
压报告
肉眼,30cm直尺
观察、测量
渝市政竣65
说明:
1、相邻力伸长量=相邻力缸外露量与初始力缸外露量之差。
2、当预应力束长度大于150m或由于活塞速度很快时,可能首次活塞行程超过相邻力不多(10-30mm)时,则应在相邻力时倒顶一次。不得在初始力到相邻之间倒顶。
后张法预应力张拉及压浆作业指导书
贵州省思南至剑河高速公路第十六标合同段(K111+528~K118+640)葛藤高架桥后张法预应力张拉及压浆作业指导书编制:审核:批准:中铁五局集团一公司思剑高速公路十六合同段项目经理部二0一0年十二月二十日一、目的明确预应力T梁张拉压浆施工工艺、操作要点和质量标准,规范和指导施工作业.二、编制依据《公路桥涵施工技术规范》《公路工程质量检验评定标准》三、施工方案12、主要工序施工说明本合同段桥梁工程上部结构为后张法预应力T梁,梁长为40米.为保证施工质量,拟在桥头路基上设置T梁预制场,采用预制场预制。
预制场用砼硬化,同时修建砼台座,T梁在台座上预制。
预制场设龙门吊机两台,负责吊装模板、灌注砼及移梁运梁。
2.1模板:外模板采用定型加工组合钢模板,在模板外侧安装附着式振动器,以加强砼的振捣。
2.2钢筋及钢绞线:在现场钢筋加工场加工制作,在底模上就地绑扎,先在台座上用石笔或墨线划出钢筋及波纹管定位骨架位置。
然后绑扎底板筋及骨架筋,待波纹管固定就位后再绑扎其它钢筋。
钢筋笼底部及侧面设置砼垫块,以确保钢筋的保护层厚度。
钢绞线的下料长度应通过计算确定,计算时考虑孔道长度、穿心式千斤顶和锚夹具长度。
钢绞线的切断采用切断机或砂轮锯.钢绞线切割时,先在距切口30~50mm处用铁丝绑扎。
钢绞线编束时,每隔1~1。
5m绑扎一道铁丝,丝扣向里,绑扎好的钢丝束编号挂牌堆放.2.3波纹管:在骨架筋绑扎成型后,开始固定波纹管。
波纹管按图纸所示坐标位置,用U型钢筋卡固定牢固,防止砼浇注时波纹管上浮。
模板就位前,检查波纹管是否完好,以防水泥浆进入管内.波纹管与锚垫板、螺旋钢筋的衔接应处理好。
2.4砼浇注及养护:预制场地与搅拌站距离较近,砼运输可采用机动翻斗车,用龙门吊吊装入模灌注。
砼采用水平分层、一次浇注完成.浇注砼应对称进行、用插入式震动器振捣密实,同时辅以附着式震动器振捣.砼浇注、振捣要随时注意内模及波纹管不移位。
板顶面砼应平整,并按规范要求拉毛或刷毛。
预应力张拉及孔道压浆施工作业指导书
预应力张拉及孔道压浆施工作业指导书1 目的明确预应力张拉及孔道压浆施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范预应力张拉及孔道压浆施工。
2 编制依据《客运专线铁路桥涵工程施工质量验收暂行标准》《客运专线铁路桥涵工程施工技术指南》《铁路客运专线施工图设计文件》3 适用范围适用于铁路客运专线大寺台跨京珠高速公路特大桥跨303省道32+48+32米现浇梁施工4 施工方法及工艺要求4.1设计要求:所有纵向预应力钢索均为两端张拉。
腹板钢索张拉应现场进行管道摩阻、锚圈口摩阻试验,以保证有效应力值。
纵向预应力索的抗拉极限强度值为1860Mpa,弹性模量为195000Mpa。
当箱梁砼强度达到设计强度(试压与梁体同条件养生的试件)的90%之后,龄期不小于10天时,就可以进行预应力束张拉。
预应力应左右对称进行,最大不平衡束不应超过1束,张拉顺序按照图纸进行,两端张拉的预应力钢束在预应力过程中应保持两端伸长量基本一致。
箱梁预应力束的张拉按图纸设计要求进行操作,5个现浇段完成达到张拉条件后先张拉T1钢束,然后进行横竖向预应力钢束(筋)的张拉。
边跨合拢段浇筑完成后张拉完成合拢段的横竖向预应力钢束(筋),中跨合拢段浇筑完成后依次张拉并锚固T2~T4、F1~F4、然后张拉锚固横竖向预应力钢束(筋),最后再进行D1~D3、B1、BT1张拉。
全部张拉完成以后再对支架进行拆除。
4.2张拉前的准备工作:张拉千斤顶使用前必须经过校正,校正系数不得大于1.05,校正有效期为六个月,拆修更换配件的张拉千斤顶必须从新校正。
压力表选用防震型,表面最大读数为张拉力的1.5~2.0倍,精度不低于1.0级。
在进行张拉作业前,必须对千斤顶、油泵等进行配套标定,确定张拉力与压力表读数之间的关系曲线,并计算出张拉过程中各级张拉力与油表读数、伸长值的关系,保证张拉过程中的拉力控制。
在使用锚具及夹片前对锚具、夹片的硬度、锚固能力进行送样抽检。
对张拉设备进行编组,张拉前检查各组配套使用情况,防止不同组的设备混合。
预应力张拉压浆作业指导书
目录一、编制目的 (2)二、适用范围 (2)三、编制依据 (2)四、工艺流程 (2)五、施工工艺 (2)5.1、制孔 (3)5.2、穿束 (3)5.3、预应力筋张拉 (3)5.3.1、锚具的安装及准备工作 (3)5.3.2、千斤顶的定位安装 (3)5.3.3、预应力张拉程序 (3)5.3.4、预应力实际伸长量量测 (6)5.3.5、预应力张拉其它要求 (7)5.3.6、预应力张拉注意事项 (7)5.4、真空注浆 (7)5.4.1、施工工艺 (7)5.4.2、真空灌浆注意事项: (8)5.4.3、真空灌浆质量控制要点 (9)七、各种保证措施 (10)7.1、质量保证措施 (10)7.2、安全、环保施工措施 (11)预应力混凝土连续箱梁预应力张拉压浆作业指导书一、编制目的对预应力混凝土双线连续箱梁混凝土预应力作业进行控制,使其满足现行的相关规范和质量标准要求。
二、适用范围适用于连续梁预应力施工。
三、编制依据(1)《客运专线预应力混凝土预制梁暂行技术条件》(铁科技[2004]120号)(2)《客运专线铁路桥涵工程施工质量验收暂行标准》(铁建设[2005]160号)、(铁建设[2007]159号文局部修订——20070816)(3)《铁路混凝土工程施工质量验收补充标准》(铁建设[2005]160号)、(铁建设[2007]140号文局部修改第6条——200700720)、(铁建设[2007]159号文局部修订——20070816)(4)《铁路混凝土工程施工技术指南》(TZ210-2005)(5)《客运专线铁路桥涵工程施工技术指南》(TZ213-2005)(6)《客运专线无砟轨道铁路工程施工技术指南》(TZ216-2007)(7)《铁路桥涵钢筋混凝土和预应力结构设计规范》(TB10002.3-2005)(8)《铁路工程预应力筋用夹片式锚具、夹具和连接器技术条件》(TB/T3193-2008)(9)《预应力混凝土用钢绞线》(GB/T5224-2003)(10)其他相关《铁路工程建设通用参考图》(11)《时速350公里客运专线铁路无砟轨道现浇预应力混凝土连续梁(双线)(48+80+48)连续箱梁设计参考图》四、工艺流程制孔张拉压浆五、施工工艺5.1、制孔预应力孔道位置及材质应符合设计要求,并满足灌浆工艺的要求。
连续梁预应力张拉与压浆施工作业指导书
连续梁预应力张拉与压浆施工作业指导书一、目的编制箱梁预应力施工作业指导书的目的就是为了更好的指导施工生产,使现场作业人员能够规范施工。
二、编制依据三、适用范围本作业指导书适用于后张法连续箱梁预应力工程施工。
四、施工工艺1、预应力筋制作⑴钢绞线下料与编束①钢绞线下料a. 钢绞线的下料长度L(cm)=Lc+2B+20, Lc—孔道长度,亦即设计钢束的理论长度;B为单端千斤顶张拉时必须的工作长度;20为焊制穿束用的束头的保护长度。
b. 下料用砂轮锯切割,切割前先用铁线绑扎切口两侧,以免切后钢绞线松散。
②钢绞线编束a.用“梳板”梳理顺直后再用镀锌铁丝绑扎,间距为1~2.0m,钢束两端各2m区段内要加密至50cm。
b.焊制束头,便于穿束。
束头焊接长度要短,并用砂轮磨圆。
注意在焊制束头时,要在附近包裹麻布,并不断浇水隔温,以免损伤钢绞线,其保护长度为50cm。
c.用红漆将每根理顺后的钢绞线画上印记,编束后的钢绞束立即挂上标牌,注明型号、长度、钢束编号,在现场架空30cm高堆放,用防雨布遮盖。
2、预应力管道布置及安装⑴预应力管道均采用铁皮波纹管。
纵向直径90或70(均为内径)铁皮波纹管,横向70×19扁铁皮波纹管。
⑵压浆嘴、排气孔的布置原则纵向管道进浆孔和排气孔均设于锚垫板上,用塑料管与喇叭管接通,横向管道:压浆嘴安放在锚固端约束圈后,压浆嘴朝上,露出砼面不得小于30cm。
3、预应力筋的安放⑴钢绞线存放①钢绞线存放必须用专门的架子架起,确保钢绞线离地20cm 以上。
②开封后的钢绞线应直接与空气接触,应进行覆盖,避免锈蚀。
③钢绞线应避免细砂石,焊渣等碰伤。
④钢绞线端头不应散花,散花部份应切割机切除。
4、预应力筋的穿束⑴纵向预应力钢束是预留孔道,浇筑完砼后进行穿束张拉。
具体方法如下:①对于长管道,在悬臂施工时,先埋入8号铁丝并随T构伸长而伸长。
②按图纸要求,另加50cm作出下料长度,下料理顺捆成一整体。
桥梁预应力智能张拉与压浆作业指导书
目录1总则 (1)2材料与器具 (1)2.1 预应力筋及其制作 (1)2.2 预应力筋锚具、夹具和连接器 (3)2.3管道 (4)2.4智能张力系统 (5)2.5智能压浆系统 (6)3张拉系统安装与调试 (7)3.1 管道安装 (7)3.2 预应力筋的安装 (7)3.3张拉系统准备 (8)3.4千斤顶、锚具夹具和连接器安装 (8)3.5张拉系统调试 (9)4预应力张拉施工 (9)4.1基本要求 (9)4.2张拉系统操作流程 (10)4.3施工质量控制 (10)5压浆系统安装与调试 (12)5.1压浆系统准备 (12)5.2 管路连接 (12)5.3压浆系统调试 (12)6孔道压浆及封锚 (12)6.1基本要求 (12)6.2压浆系统操作流程 (13)6.3施工质量控制 (14)7质量检验 (15)7.1预应力质量验收 (15)7.2预应力不合格处理措施 (16)8安全环保措施 (18)8.1安全措施 (18)8.2环保措施 (20)1 总则1.1本作业指导书依据中华人民共和国行业标准《公路桥涵施工技术规范》(JTG/T F50-2011)、《公路工程质量检验评定标准》(JTG F80/1-2004)编写。
1.2本作业指导书适用于我项目部桥梁预应力后张法智能张拉和压浆的施工,包括预制T梁、现浇箱梁、预制空心板。
1.3桥梁预应力后张法智能张拉和压浆的施工除应符合本作业指导书的要求外,还应符合《公路桥涵施工技术规范》(JTG/T F50-2011)等现行行业标准、规范的相关规定。
2 材料与器具2.1 预应力筋及其制作2.1.1 预应力混凝土结构所采用的钢绞线的质量,应符合现行国家标准《预应力混凝土用钢绞线》(GB/T 5224-2003)的规定和要求。
2.1.2钢绞线进场时应分批验收,验收时,除应核对其质量证明书、包装、标志、规格和逐盘进行外观质量检查外,尚须委托有相应资质的公路工程试验检测机构按照下列规定进行检验。
张拉及压浆作业指导书
预应力施工作业指导书一、编制依据1、《铁路客运专线混凝土工程施工质量验收补充标准》2、《铁路客运专线混凝土与砌体工程施工质量验收标准》3、《铁路客运专线混凝土工程施工技术指南》二、工艺流程图(张拉压浆工艺流程图)三、施工要点双线整孔箱梁张拉分两个阶段进行,第一阶段:预张拉和初张拉,第二阶段:终张拉。
张拉时间以实验室资料为准。
预应力张拉采用两端整体张拉,双向控制法,以张拉力为主、伸长量作为校核。
张拉时,应按“对称、均衡”原则进行,相同编号的钢束应左右对称进行。
张拉采用主要设备为智能型张拉仪及配套设备。
⑴张拉张拉程序为0→ 0.2σk(作伸长量标记)→σk(持荷5min,测伸长值)→锚固(测回缩值)。
张拉前的准备工作:检查梁体混凝土强度及混凝土弹性模量是否达到设计要求;清除箱梁端部锚垫板上及喇叭管内的水泥浆;调整箱梁两端钢绞线束的外露长度大致相等。
在第一跨箱梁张拉时要对锚头、孔道等引起的摩阻损失进行实际测定,根据实测结果计算张拉控制力,并与设计单位协商进行修正。
①预应力钢筋的下料、穿束A 预应力钢绞线下料、编束钢绞线采用砂轮切割下料,先在切断处画线,在每端距切口30~50mm处用铁丝绑扎,不散头。
下料后在两端系上铁皮牌标示,注明编号,以免混杂。
B 钢绞线穿束钢绞线对号穿入波纹管内,同一孔道穿束可整束整穿或用穿索机将钢绞线逐根穿入。
保证孔道畅通,无水和其他杂物。
预应力筋安装后,管道端部密封以防止湿气进入。
预应力筋在蒸汽养生完成之后安装。
②张拉机具的检验与校正千斤顶校验采用压力环校正法,压力环的读数精度按±0.3%控制。
校正千斤顶用的压力环必须在有效期限内。
用于测力千斤顶的油压表,采用防震型,其精度不低于1.0级;压力表盘直径不小于150mm,压力表的最大量程为工作压力的两倍;被量测的压力荷载,在压力表总容量的1/4~3/4。
油压表与千斤顶配套校验,配套使用。
③张拉步骤:A 0~初应力(0.2σk),量测油缸伸长量与工具锚夹片外露量。
预应力安装、张拉、压浆作业指导书
预应力施工作业指导书1、张拉前准备工作纵向、横向预应力管道采用金属波纹管成孔, 竖向预应力筋采用铁皮管,灌注前先预埋波纹管和竖向预应力筋,待混凝土强度及弹性模量达到设计后进行预应力张拉作业。
张拉前应对千斤顶、压力表、油泵进行校验,校正系数不得大于1.05,并绘出油表读数和相应张拉力关系曲线,建立匹配方程,将校验合格、配套标定的千斤顶、油泵、压力表要进行编号,组合成全套设备,不同编号的设备不能混用。
对锚具进行外观检查、硬度检验和静载锚固试验,应从同批中抽取样品,组装成配套预应力筋锚具组装件,进行静载锚固性能试验,其性能要求应符合GBJ85-92《预应力筋用锚具、夹具和连接器应用技术规程》。
进场钢绞线材料应有出厂质量保证书和试验报告单,进场时要进行外观检查。
钢绞线表面不得带有降低钢绞线与混凝土粘结力的润滑剂、油渍等物质,表面不得有裂纹、小刺、机械损伤、氧化铁皮;高强精轧螺纹钢筋表面不得有裂纹、机械损伤、氧化铁皮、结疤、劈裂;进场材料须进行力学性能检验,不合格产品不得进场。
张拉前应对每个张拉工进行安全技术交底,并进行上机培训,明确每个人的职责及重要性,合格后方可进行张拉作业,严防安全事故的出现。
2、预应力管道安装与固定预应力管道由预埋金属波纹管成形。
波纹管使用前要取样进行抗变形试验和抗渗漏试验。
波纹管铺设时要逐根进行外观检验,表面不得有砂眼,咬口必须牢固,不得有松散现象。
此外,波纹管表面不得有杂质和锈蚀现象。
波纹管铺设:严格按照设计给定的孔道坐标位臵控制,通过底模进行定位,按照设计要求对波纹管用U型钢筋卡固定牢固,防止砼浇注时波纹管上浮。
定位筋与梁体骨架钢筋要焊牢,并与管道绑扎结实。
绑扎间距不应大于60cm,曲线段与锚垫板附近适当加密;波纹管之间的接口处采用套管连接,两接头处再缠绕塑料胶带,保证严密。
波纹管与锚垫板喇叭口相接处,波纹管插入喇叭口的长度不应大于喇叭口的直线段长度。
波纹管在波峰高点设臵排气孔;波纹管铺设完成后应仔细检查,必要时可进行“泌水”检查,如发现破损,对破损部位采用双层胶带或双层波纹管加固。
预应力管道压浆作业指导书
预应力管道压浆作业指导书一、工程概况本工程统计预制构件有:T梁共498片,小箱梁共100片,空心板梁292片。
其中30mT梁共372片,40mT梁共126片,30m小箱梁共100片,20m空心板共164片,16m 空心板共12片。
全数预制构件预应力体系均采用后张法施工。
预应力混凝土持续小箱梁的预应力体系由顶板、底板、腹板纵向预应力组成,其中:一、顶板纵向采取5-ф和4-ф钢绞线,采用锚具规格别离为BM15-5和BM15-4采用扁波纹管规格别离为фG=90mm、фH=25mm和фG=70mm、фH=25mm;二、底板纵向采取4-ф钢绞线,采用锚具规格OVM15-4,采用波纹管规格ф内=55 mm及ф外=62 mm;3、腹板纵向采取5-ф钢绞线,采用锚具规格OVM15-5,采用波纹管规格ф内=50 mm及ф外=62 mm。
预应力混凝土持续T梁的预应力体系由纵向N一、N二、N3、N4钢束组成。
N1的钢束型号为8-ф;N二、N3、N4钢束型号为7-ф。
N1采用的锚具规格为M15-8,采用的波纹管规格ф内=80mm及ф外=87mm;N二、N3、N4采用的锚具规格为M15-7,采用的波纹管规格ф内=70mm及ф外=77mm。
预应力空心板分为16m空心板,20m空心板。
16m空心板由纵向N一、N2钢束组成,钢束型号为4-ф,采用的锚具规格为YM15-4.20m空心板由纵向N一、N二、N3钢束组成,N一、N2的钢束型号为3-ф,采用的锚具规格为YM15-3. N3的钢束型号为4-ф,采用的锚具规格为YM15-4。
波纹管规格同为ф内=56mm。
二、机械设备组织机械设备数量表三、孔道压浆(一)、压浆设备介绍一、水泥浆拌和机水泥浆拌和机系由生产,具体尺寸如下:直径:1.8m;高度:1.35m;容积:3.43m3。
二、压浆泵压浆泵为柳州欧维姆机械有限责任公司生产的LGB3型螺杆泵,其主要技术参数为:输送量:45L/min最大工作压力:输送水泥浆时(水灰比=)水平输送距离400m,垂直输送高度90m。
预应力张拉及压浆作业指导书
武汉天兴洲大桥铁路引桥及相关配套工程部分站前线下工程TZQ-1标特殊工序作业指导书(预应力张拉、压浆及封锚)编制:复核:审批:中铁七局集团天兴洲大桥项目部二00六年三月二十六日一、钢绞线、锚具材料要求及检验(一)钢绞线1预应力钢绞线采用1×7-15.2-1860Mpa型钢绞线,其性能应符合TB/T5224-2003的要求。
供应商应提供每批钢绞线的实际弹性模量值。
2对于新选厂家应进行破断负荷、屈服负荷、弹性模量、极限伸长率、松弛率等项目进行全面检验。
生产中按每批不大于30t同厂家、同品种、同规格、同批号钢绞线为一验收批,分别进行破断负荷、屈服负荷、弹性模量、极限伸长率进行检验,其质量符合GB/T5224及铁道部有关要求后,方可投入使用。
3每批钢绞线应附有出厂合格证。
进场后,外观检查合格后,再按TB10210的要求作力学性能试验,试验合格后方可使用。
4生产中按每批不大于30t同厂家、同品种、同规格、同批号钢绞线为一验收批,分别进行破断负荷、屈服负荷、弹性模量、极限伸长率进行检验,其质量符合GB/T5224要求后,方可投入使用。
5钢绞线应存放在干燥处,避免潮湿锈蚀,工地存放时,应严格执行有关技术要求并及时进行覆盖。
钢绞线尺寸及拉伸性能指标整根钢绞1000h松弛率,%不大于钢绞线钢绞线公称直强度级别屈服负荷伸长线的最大Ⅱ级松弛结构径mm Mpa KN率%负荷KN初始负荷70%公称80%公称标准1860不小于1Χ715.20最大负荷最大负荷型1860259220 3.5 2.5 4.5说明:(1)Ⅰ级松弛即普通松弛级,Ⅱ级松弛即低松弛级,它们分别适用所有钢绞线。
(2)屈服负荷不小于整根钢绞线公称最大负荷的85%。
(二)锚具1锚具、夹具除应符合GB/T14370的要求外,应通过部级鉴定,并符合设计要求。
2制造锚具钢材采用45号钢和40号铬钢,其材质应分别符合《优质碳素结构钢技术条件》(GB699-88)及《合金结构钢技术条件》(GB3077-99)的规定。
预应力张拉及压浆作业指导书
预应力张拉及压浆作业指导书一、后张法现浇连续箱梁预应力施工现浇箱梁是高空作业,钢绞线长,穿束困难。
为顺利穿束,在钢绞线按设计要求穿束时,应逐根理顺,绑扎牢固,防止互相缠绕,并两端对应编号。
在穿束时,要充分利用锥形连接器,锥头的一根(可采用Φ8圆钢代替),便于穿越波纹管,锥尾为整束;先使锥头的一根穿过波纹管,在通过此根向前均匀使力(人群或机械)而使整束均匀慢速穿过波纹管,以达到穿束的目的。
钢绞线的穿束与张拉,应按设计规定的先后顺序和规范要求进行。
待梁体顶板混凝土强度达到设计要求强度85%后进行预应力张拉。
梁体张拉前侧模必须拆除。
根据设计要求文件要求,采用控制应力和伸长值双控法施工,以应力控制为主,伸长值作为校核。
张拉时注意在同一截面对称张拉,以防止箱梁出现侧弯,张拉次序为:0 10% 30% 100%(持荷2min,锚固)。
张拉准备a、检查砼强度是否达到85%的设计强度。
b、检查钢绞线是否可以在预应力孔道内穿动自如。
c、钢绞线有无交叉,缠绕。
d、工作锚、限位板、工具锚是否安装准确并在同一直线上。
e、工具锚夹片是否均匀卸紧。
f、千斤顶内气体是否已排空,油路是否油漏油现象,油路是否有接错现象。
张拉顺序及方法张拉顺序为:先腹板束后中间束。
预应力筋张拉操作过程张拉设备同时布置在预应力钢筋两端,同步张拉。
初张拉:梁体两端同时对千斤顶主油缸充油,使钢绞线束略为拉紧,同时调整锚圈及千斤顶位置,使预应力孔道、锚具、千斤顶三者三轴线互相吻合,注意使每根钢绞线受力均匀,当钢绞线达到初应力0.1σk时,量测油缸外露长度,做好记录。
鸣号,并继续供油维持张拉力不变,持荷5分钟,然后两端回油至设计张拉力,量测油缸外露长度。
张拉:采用两端同时同步逐级加压的方法进行,两端千斤顶的升压速度应接近相等,当两端达到超张拉吨位100%σk时,鸣号,并继续供油维持张拉力不变,持荷2分钟,然后两端回油至设计张拉力,量测油缸外露长度。
伸长值校核及锚固:在达到设计张拉力的情况下,通过伸长值进行校核,伸长值误差在6%以内时进行锚固。
预应力张拉及压浆作业指导书.doc
武汉天兴洲大桥铁路引桥及相关配套工程部分站前线下工程TZQ-1标特殊工序作业指导书(预应力张拉、压浆及封锚)编制:复核:审批:中铁七局集团天兴洲大桥项目部二00六年三月二十六日一、钢绞线、锚具材料要求及检验(一)钢绞线1 预应力钢绞线采用1×7-15.2-1860Mpa型钢绞线,其性能应符合TB/T5224-2003的要求。
供应商应提供每批钢绞线的实际弹性模量值。
2 对于新选厂家应进行破断负荷、屈服负荷、弹性模量、极限伸长率、松弛率等项目进行全面检验。
生产中按每批不大于30t同厂家、同品种、同规格、同批号钢绞线为一验收批,分别进行破断负荷、屈服负荷、弹性模量、极限伸长率进行检验,其质量符合GB/T5224及铁道部有关要求后,方可投入使用。
3 每批钢绞线应附有出厂合格证。
进场后,外观检查合格后,再按TB10210的要求作力学性能试验,试验合格后方可使用。
4 生产中按每批不大于30t同厂家、同品种、同规格、同批号钢绞线为一验收批,分别进行破断负荷、屈服负荷、弹性模量、极限伸长率进行检验,其质量符合GB/T5224要求后,方可投入使用。
5 钢绞线应存放在干燥处,避免潮湿锈蚀,工地存放时,应严格执行有关技术要求并及时进行覆盖。
钢绞线尺寸及拉伸性能指标说明:(1)Ⅰ级松弛即普通松弛级,Ⅱ级松弛即低松弛级,它们分别适用所有钢绞线。
(2)屈服负荷不小于整根钢绞线公称最大负荷的85%。
(二)锚具1 锚具、夹具除应符合GB/T14370的要求外,应通过部级鉴定,并符合设计要求。
2 制造锚具钢材采用45号钢和40号铬钢,其材质应分别符合《优质碳素结构钢技术条件》(GB699-88)及《合金结构钢技术条件》(GB3077-99)的规定。
3 以1000套的同厂家、同品种、同规格、同批号、同号的锚具为一验收批。
初次选定厂家时,应对外观、锚固效率系数、极限拉力总应变、锚口摩阻、喇叭口摩阻等项目进行检验。
每批进场锚具外观检查抽取总数量的10%,且不少于10套,外观检查表面无裂缝,尺寸应符合设计要求。
预应力张拉及管道压浆作业指导书
构皮滩乌江大桥连续梁预应力张拉及管道压浆作业指导书一、前言构皮滩乌江大桥连续梁长90m+160m+90m,预应力张拉及管道压浆施工工艺是搞好连续梁施工的关键工艺之一。
为了规范施工,指导施工人员正确操作,特编制本作业指导书。
二、工程概况构皮滩乌江大桥连续梁采用三向预应力混凝土变截面箱型结构。
纵向预应力钢束采用的l5-7φ5钢束和12-7φ5钢束,横向预应力钢束采用3-7φ5钢束,大桥使用的钢绞线规格为ASTMA416-92270级,低松型,7φ5钢绞线公称直径15.24mm,标准强度R b y=1860MPa,弹性模量E y=1.95×105MPa;竖向预应力钢筋均采用Φ32精轧全螺纹钢筋,其标准强度R b y=750MPa,弹性模量E y=2.0×105MPa。
纵向钢束采用VLMl5-15和VLMl5-12锚具,φ102mm 和φ97mm波纹管成孔,采用YCL320型千斤顶双端张拉;横向钢束采用VLMl5B-3和VLMl5B-3P锚具,60×19mm扁形波纹管成孔,采用YCL25型千斤顶单端张拉;竖向预应力筋采用YCW-32锚具和YGD-32垫板,Φ50铁皮管成孔,采用YCI70型千斤顶单端张拉。
油泵均采用ZB4-500型。
大桥每一节段预应力施工顺序为:先张拉部分竖向预应力筋(至少完成每一批数量的50%),再张拉纵向和横向预应力钢绞线,最后把余下的预应力筋张拉完。
纵向预应力钢绞线张拉的顺序应遵循先上束后下束、先边束后中束、先长束后短束的原则进行。
三、预施应力工艺1、预施应力前的各项准备工作1.1钢绞线、预应力粗钢筋、波纹管、锚具的外观检查和试验检查;1.2检查梁段砼是否达到张拉强度;1.3清除锚垫板上的砼,检查锚垫板是否与孔道垂直,如有偏差用楔形垫圈校正;1.4检查锚垫板上的砼是否有蜂窝和空洞,必要时需采取补强措施;1.5用空气压缩机向孔道内压风,清除孔内杂物;1.6在锚垫板上标出锚圈安放位臵;1.7检算钢绞线理论伸长值与设计院提供数据是否一致。
张拉、压浆作业指导书
目录1 编制说明 (2)2 钢绞线制束 (2)3 穿束 (3)4 预施应力设备 (4)5 千斤顶的校正 (5)6 预应力张拉 (5)7 预施应力程序及工艺 (8)8 管道压浆 (10)9 封锚 (10)10预应力张拉质量要求 (15)11预应力张拉注意事项 (15)12作业安全及其他 (16)1编制说明锚具采用夹片式群锚,预应力钢绞线为1×7-15.2-1860- GB/5224-2003为更好控制好预应力工程的施工质量,规范作业程序,现根据目前规范、技术标准、设计图纸,并结合我场实际工艺水平,制定本作业指导书。
2钢绞线制束1.准备工作预应力钢绞线进场后应对每批号取样,在弹性模量和力学性能试验合格后方可使用。
实测弹性模量要在施工记录上标明。
预应力锚具、夹具和联结器进场后,应按批次和数量抽样检验外形外观和锚具组装件静力检验,并符合GB/T14370-2007《预应力筋用锚具、夹具和连接器》、GB/T3193-2008《铁路工程预应力筋用夹片式锚具、夹具和连接器技术条件》要求。
2.工艺流程:备料→放盘→下料截断→编束。
(1)备料:领取经复验合格的钢绞线,运至制束场地,立放在地上。
由于钢绞线是成卷供应,且盘重大,盘卷小,弹力大,为防止在下料过程中紊乱并弹出伤人,应先用槽钢焊成一个简易铁架子,下料时将其装在铁架内,用砂轮机隔断包装的钢带,在从盘卷中抽出。
在场地边下料,地面必须整平,并铺上帆布、彩条布或方木,钢绞线不得直接接触土地避免生锈也不得在混凝土地面上生拉硬拽,避免磨伤。
(2)放盘:从钢绞线盘卷中抽出端头,在离出口2米的地方固定砂轮机,再从砂轮片处往前量出下料的长度,并做好标记,并且预留出工作长度。
下料时通过砂轮机拉倒标记处用砂轮机切断。
注意抽头后钢绞线呈弹簧形,弹簧形的螺旋方向应与钢绞线的捻向一致,人力牵引至下料长度标记处停止,理顺钢绞线,使其落在槽钢内。
放盘后的钢绞线应细致检查外观,发现劈裂重皮,小刺,折弯,油污等需进行处理。
预制梁场预应力张拉、压浆作业指导书
预制梁场预应力张拉、压浆作业指导书预应力张拉、压浆作业指导书一、编制依据《公路桥涵施工技术规范》(JTJ041—2000)《公路工程质量检验评定标准(土建工程)》(JTG F80/1-2004) 《施工图设计》(第四册,第八、九分册)二、工程概况有桥梁19座,其中大桥6座,中桥6座,小桥7座,13m预制空心板152片,16m预制空心板300片,20m预制箱梁388片,25m预制箱梁128片,40m预制T梁84片。
由两个预制厂承担所有梁板的预制工作,预制厂预制K0+150-K9+535区段所有桥梁的预制梁板,包括13m预制空心板72片,16m预制空心板20片,20m预制箱梁388片,25m预制箱梁104片。
预制厂预制K9+535-K31+571区段所有桥梁的预制梁板,包括13m预制空心板80片,16m预制空心板280片,25m预制箱梁24片,40m预制T梁84片。
三、预应力材料1、预应力钢绞线技术性能符合国家现行《预应力混凝土用钢绞线》(GB/T5224)的规定和满足设计要求。
预应力钢绞线进场时分批验收,验收时除对其质量证明书、包装、标志和规定等进行检查外,按下列规定进行检验。
每批钢绞线由同一牌号、同一规格、同一交货状态的钢绞线组成,并不大于30t。
钢绞线应从每批中任取3盘进行表面质量、直径偏差和捻距外观检查及力学性能的试验,如每批少于3盘,逐盘检查。
力学性能的抽样检验在选定的各盘端部正常部位截取1根试样,进行拉力(整根钢绞线的最大负荷、屈服负荷、伸长率)试验。
当试验结果有1项不合格时,除该盘判为不合格外,从未试验过的钢绞线盘中取2倍数量的试样进行复验,当仍有1项不合格时,则该批钢绞线判为不合格。
松弛性能可由厂方提供试验报告。
2、锚具、夹具和连接器符合国家现行《预应力筋用锚具、夹具和连接器》(GB/T14370)的有关规定并经检验合格后使用。
锚具、夹具和连接器进场时,除按出厂合格证和质量证明书核查其锚固性能、类别、型号、规格及数量外,按下列规定进行验收:同一种类、同种材料和同一生产工艺且连续进场的锚具、夹具以不超过1000套组为一个验收批,连接器以不超过500套组为一个验收批。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
构皮滩乌江大桥连续梁预应力张拉及管道压浆作业指导书一、前言构皮滩乌江大桥连续梁长90m+160m+90m,预应力张拉及管道压浆施工工艺是搞好连续梁施工的关键工艺之一。
为了规范施工,指导施工人员正确操作,特编制本作业指导书。
二、工程概况构皮滩乌江大桥连续梁采用三向预应力混凝土变截面箱型结构。
纵向预应力钢束采用的l5-7φ5钢束和12-7φ5钢束,横向预应力钢束采用3-7φ5钢束,大桥使用的钢绞线规格为ASTMA416-92270级,低松型,7φ5钢绞线公称直径15.24mm,标准强度R b y=1860MPa,弹性模量E y=1.95×105MPa;竖向预应力钢筋均采用Φ32精轧全螺纹钢筋,其标准强度R b y=750MPa,弹性模量E y=2.0×105MPa。
纵向钢束采用VLMl5-15和VLMl5-12锚具,φ102mm 和φ97mm波纹管成孔,采用YCL320型千斤顶双端张拉;横向钢束采用VLMl5B-3和VLMl5B-3P锚具,60×19mm扁形波纹管成孔,采用YCL25型千斤顶单端张拉;竖向预应力筋采用YCW-32锚具和YGD-32垫板,Φ50铁皮管成孔,采用YCI70型千斤顶单端张拉。
油泵均采用ZB4-500型。
大桥每一节段预应力施工顺序为:先张拉部分竖向预应力筋(至少完成每一批数量的50%),再张拉纵向和横向预应力钢绞线,最后把余下的预应力筋张拉完。
纵向预应力钢绞线张拉的顺序应遵循先上束后下束、先边束后中束、先长束后短束的原则进行。
三、预施应力工艺1、预施应力前的各项准备工作1.1钢绞线、预应力粗钢筋、波纹管、锚具的外观检查和试验检查;1.2检查梁段砼是否达到张拉强度;1.3清除锚垫板上的砼,检查锚垫板是否与孔道垂直,如有偏差用楔形垫圈校正;1.4检查锚垫板上的砼是否有蜂窝和空洞,必要时需采取补强措施;1.5用空气压缩机向孔道内压风,清除孔内杂物;1.6在锚垫板上标出锚圈安放位置;1.7检算钢绞线理论伸长值与设计院提供数据是否一致。
△ι=(σk′-σO)/Ey(L-l/2KL2-1/2MθLc)×100+δ式中:σk′—预应力筋张拉时平均应力(Mpa);且σk =σk′[1-1/2(KL+Mθ)]σk—预应力锚下控制应力(Mpa);σO—测量伸长值时的初调应力(Mpa);K—考虑管道对其设计位置的偏差系数,1/m;M—孔道曲线摩擦系数;θ—孔道弯起角度之和(rad);L—孔道长度(m);Lc—孔道曲线段长度(m);Ey—预应力材料弹性模(Mpa);δ—构件弹性压缩修正值。
注:在使用本公式时应注意:①孔道长度是直曲线累计实长,并非投影长度;②当仅计算一端伸长值时,L1、L C、θ均应取整梁的一半。
2、预施应力有关数据测定2.1管道摩阻测试管道摩阻测量是通过试验求出孔道偏差系数K和孔道摩阻μ。
试验方法和测定装置:试验前将两台千斤项,传感器、锚具及预应力筋等设备和材料进行检验和标定,对选定的试验孔在两端顺序安装传感器、锚圈(不放锚塞,以便反复张拉试验)、对中套、承压罩及千斤顶。
测试时,先记录零荷载时传感器、油表、千斤顶油缸伸出量始读数;在传感器、锚具、千斤顶及管道中心四者同心的情况下,两端千斤顶同时充油至3~5Mpa 压力,记录读数,检查设备状态;以一端为张拉(主动)端,另一端为被张拉(被动)端,以总张拉力的1/4为一级,逐级张拉到稍大于设计吨位为止。
记录各级施力下的两端传感受器、油压表、千斤顶油缸长度变化值;放松千斤顶,将原主、被动端换位重复试验,至此,完成一个试验过程。
以上试验重复三次,并计算对应结果的平均值。
其计算方法为:—直线孔道偏差系数K计算:设P A为主动端张拉力,P B为被动端张拉力。
令r=P A/P B 则K=1nr/L式中:L—孔道长度:lnr—各次读数分别计算出r,取平均值。
求自然对数。
——曲线孔道摩阻系数μ计算。
A、仅利用一个孔道或几个孔道,但L、θ值均相等的情况。
μ=(1nr—k1)/θ式中:θ—从张拉端至计算截面曲线孔道切线的夹角之和,以弧度计;K—利用已测的直线孔道数据。
B、测两个不同L值与不同θ值的孔值,以解方程的方法求出k、u值。
KL l+μθ1=lnr lK+μθ2=lnr2式中:L l、L2、θ1、θ2表示两个不同孔道值。
2.2锚圈摩阻测试锚圈摩阻系指由于钢绞线穿过锚圈出现弯折而产生的摩阻损失。
测试方法及设备:将钢绞线穿过1.5m长测试台座,钢绞线的固定端安设测力筒、对中套,并以锚具将锚绞线束固定(用人工把锚塞打紧)。
在另一端钢绞线束上,先套上测力筒(测力筒支承在台座上),将锚圈套置在测力筒内,再安设千斤顶。
张拉时,在张拉端锚圈内不放锚塞(便于重复张拉),张拉时的张拉力接近或稍大于使用吨位,每张拉一次,锚圈转动一个角度,同时读取两个测力筒的应变值和千斤顶油表读数,由两个测力筒读数之差,便可计算出锚圈摩阻损失值。
摩阻损失系数η=1-P/P K;式中:P—由测力筒测出的锚下力(测力筒外贴应变片,以应变仪测得) (kN);P K—千斤顶张拉力(kN)。
为使锚圈摩阻试验更加符合实际,测试工作宜在梁上进行。
测试方法是:每一试验孔道穿束后,在两端锚下安设传感受器,锚外安装千斤顶,一端锚固作被动端,另一端作主动端。
张拉时,在对中锚圈、传感器后,分级(每级5Mpa)张拉至最终控制吨位。
每级记录两端读数(千斤油压表、传感器应变值、钢束伸长量),两端传感器压力差即为孔道摩阻损失值,主动端千斤顶张拉值与传感器压力差,即为锚圈摩阻损失值。
3、预应力钢束及预应力筋的下料及编号3.1钢绞线下料及编束钢绞线下料长度应等于预应力钢绞线通过孔道长加两倍工作长度。
工作长度视采用的锚具、千斤顶及工作条件而定。
一般采用75~80cm。
开盘下料时,宜摊置在平坦地面上,顺直后,按下料长度施用无齿锯或用氧炔焰切割下料。
下料时,切割口两侧各5cm处,先用铁丝绑扎,然后切割。
切割后应立即焊牢:下料长度应根据所采用的锚具型式分别用不同公式确定,其计算公式分如下两种情况计算。
当两端张拉时:L=l+2(L1+L2+b+c);当一端张拉时:L=1+L1+2(L2+b)+c;式中:1——孔道长度(cm);L1——千斤顶长度(cm);L2——锚具长度,(锥形锚4cm)(cm);b——端部垫板厚(cm);c——外露卡环长度(cm)。
钢绞线需要编束时,宜将钢绞线理直,使其松紧一致。
每隔lm左右用18~22号铁丝绑扎成束。
绑扎处衬以φ16mm,长20cm螺纹钢筋头一根.编束后,应系上标签,注明束号、束长及钢绞线产地,分别存放在防雨棚内待用。
对较长的钢绞线束,为便于存放、运输,可将其盘成大盘,圈径应为3m左右。
3.2竖向精轧螺纹钢筋下料竖向预应力筋宜采用高强精轧螺纹钢筋,由于整根钢筋上轧有螺纹,钢筋用连接器连接,螺帽锚固,不需特别加工,按需下料埋入腹板混凝土即可。
钢筋下料长度为:一端张拉时:L=l+2(b+h′)+11+l2两端张拉时:L=1+2(b+h′)+2l21——孔道长度;b——垫板厚度;h′——扣除45°斜面高度后的锚具高度;11——非张拉端露出锚具的钢筋长度,取钢筋直径;l2——张拉端露出锚具的钢筋长度,不少于6倍螺距,单位均为mm。
4、钢绞线穿束穿束前,应先用压缩空气将孔内灰尘、杂物吹尽,然后用通孔器沿孔道全长通过一遍。
通孔后,可进行穿束作业。
穿束有人工穿束,人、机结合穿束和机械穿束三种。
对于长在60m以下钢绞线宜采用人工穿束;超过60m的多采用人机结合或机械穿束办法。
4.1钢绞线用人机结合穿束的方法步骤是:(1)用人工将一根φ5mm高强钢丝从穿束端送进孔内,直到另一端孔口;(2)利用已穿设的钢丝将牵引用的φ16mm钢丝绳从孔的另一端拉到穿束端;(3)在己编束的钢绞线束端头,插入一根带环的钢筋,并将钢束及φ12mm 钢筋焊成一体;(4)钢丝绳系好钢筋环,开动卷扬机,收拉钢丝绳,便可将钢绞线从穿入端拉至另一端;(5)穿束后,将熔焊段割去,便可张拉了。
4.2采用机械穿束的方法是:将成盘钢绞线安放在钢绞线分配器上,通过穿束机将钢绞线送入孔内。
当孔道口在箱内时,则钢绞线通过软导向管穿入。
钢绞线穿入速度宜为2~6m/s。
5、张拉机具配套、组装及运转(1)对所使用的千斤顶、油压表进行配套,并根据千斤顶校验曲线查出各级张拉吨位下的油压表读数。
填在油压表读数卡片上,供张拉使用;(2)将千斤顶、油泵及油管等张拉设备移至梁体张拉端组装,把千斤顶卡丝盘和楔子擦洗干净,并联接就序;(3)宜将油泵运转1~2min左右,然后令大缸进油,小缸回油,使大缸活塞外伸200mm左右。
再令小缸进油,使大缸活塞回零。
如此反复2~3次,以排出千斤顶缸内和油管路中的空气,以使张拉压力平稳。
6、钢绞线张拉6.1张拉程序0→初应力(本桥设计规定为0.2 σK,作伸长值标记)→张拉至1.03 σ,持荷5min(测量伸长值,与设计对照)→大小油压回零(测量回缩量及夹片K露量)6.2张拉方法纵向钢绞线采用两端同步张拉,横向钢绞线采用单端逐根张拉。
因单端张拉与两端张拉方法近似,现主要叙述两端同步张拉的方法。
(1)穿束后,将工作锚的锚环套入钢绞线束,按钢绞线自然状态依顺时针方向插入夹片,并用小锤轻轻将夹片打入锚环内;安装千斤顶并与孔道中线初对位;安装工具锚于千斤顶后盖上,精确对中,钢绞线应在工作锚之间顺直无扭结;为使工具锚卸脱方便,可在工具锚夹片与锚环之间涂退锚灵;(2)两端千斤顶主缸同时充油张拉到初应力0.2σK,读表读数。
记录任意三根钢绞线的标记位置,作为测量伸长值的起点;(3)两端同步张拉,当张拉至1.03σK时,停止供油,持荷5min测量伸长值;(4)千斤顶大、小缸油压回零,测量顶锚后的钢绞线向锚内滑移的数值;(5)检查数据,如有疑问,待查明原因后,重新张拉。
正常时,可拆移千斤项,进行下束钢绞线张拉。
6.3钢绞线张拉质量要求(1)实际伸长值两端之和不超过计算伸长值之和的±6%;(2)由锚具所引起的滑移量超过3mm部分即按滑丝计算,每一梁段中滑移量超过3mm的锚具不得多于2个;(3)每一梁段的滑丝量(指5φ钢丝)总和不超过钢丝总根数的0.5%根。
钢绞线张拉伸长值之和,在一束内的滑丝量不超过2根钢丝张拉伸长值之和。
钢丝断丝和工具锚与工作锚之间断丝所造成的滑丝,均折算成滑丝量;(4)张拉过程中出现以下情况之一者,需要更换锚具或钢丝束,并重新张拉。
A、锚具内夹片错牙在10mm以上者;B、锚具内夹片断裂在两片以下者(含有错牙的两片断裂);C、一束中滑丝量(含断丝及断丝引起的滑丝)达到2根钢丝的张拉伸长值之和者;D、锚环裂纹损坏者;E、切割钢绞线或压浆时及发生滑丝者。
