浙江10版定额部分章节说明及规则——现浇砼及模板工程
浙江省建筑工程预算定额(2010版)上下册的所有说明书和工程量计算规则
总说明一、《浙江省建筑工程预算定额》(2010版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织修订〈浙江省建设工程计价依据(2003版)〉的通知》(建建发[2009]165号)、国家标准《建设工程工程量清单计价规范》(GB50500-2008)及有关规定,在《全国统一建筑工程基础定额》(GJD-101-95)、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002)和《浙江省建筑工程预算定额》(2003版)、《浙江省建筑工程节能预算定额》的基础上,结合本省实际情况编制的。
二、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建、改建工程。
不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程及实行产品出厂价格的各类建筑构配件。
四、本定额是按现行的建筑工程及施工验收规范、质量评定标准和安全操作规程,根据合理的施工组织和正常的施工条件编制的,是本省境内完成规定计量单位建筑分项工程量所需的人工、材料、机械台班消耗量标准,反映本省社会平均消耗量水平。
五、本定额的工作内容扼要地说明了主要工序,次要工序虽未一一列出,定额均已考虑。
六、本定额未包括的项目,可按本省其他相应工程计价定额计算,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
七、有关定额人工的说明和规定。
1.本定额的人工消耗量是以现行《全国建筑安装工程统一劳动定额》为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
每工日按八小时工作制计算。
2.本定额日工资单价按三类划分:土石方工程按一类日工资单价40元计算;木结构工程,金属结构工程,楼地面工程,墙柱面工程,天棚工程,门窗工程,油漆、涂料、裱糊工程按三类日工资单价50元计算;保温隔热、耐酸防腐工程及其他工程中根据子目性质不同分别按二类日工资单价43元和三类日工资单价50元计算;其余工程均按二类日工资单价43元计算。
浙江省10定额说明和工程量计算规则
浙江省建筑工程预算定额10版定额说明2010年12月浙江杭州浙江省住房和城乡建设厅浙江省发展与改革委员会文件浙江省财政厅建建发[2010]224号关于印发浙江省建设工程计价规则和计价依据(2010版)的通知各市建委(建设局、建管局)、发改委、财政局:为了进一步贯彻执行国家标准《建设工程工程量清单计价规范》(GB50500-2008),适应建设市场发展需要,合理确定和有效控制工程造价,根据省建设厅、省发改委、省财政厅联合印发的《关于组织修订<浙江省建设工程计价依据(2003版)>的通知》(建建发[2009]165号)要求,由省建设工程造价管理总站负责编制的《浙江省建设工程计价规则》(2010版)、《浙江省建筑工程预算定额》(2010版)、《浙江省安装工程预算定额》(2010版)、《浙江省市政工程预算定额》(2010版)、《浙江省园林绿化及仿古建筑工程预算定额》(2010版)、《浙江省建设工程施工费用定额》(2010版)、《浙江省施工机械台班费用定额》(2010版)、《浙江省建筑安装材料基期价格》(2010版)[以下简称计价依据(2010版)]已通过审定,现予颁发。
有关事项通知如下:欧阳治创编2021.03.10欧阳治创编2021.03.10一、计价依据(2010版)是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行计价依据(2010版)。
二、计价依据(2010版)自2011年1月1日起施行。
《浙江省建设工程计价规则》(2003版)、《浙江省建筑工程预算定额》(2003版)、《浙江省安装工程预算定额》(2003版)、《浙江省市政工程预算定额》(2003版)、《浙江省园林绿化及仿古建筑工程预算定额》(2003版)、《浙江省建设工程施工取费定额》(2003)版、《浙江省施工机械台班费用参考单价》(2003版)、《浙江省建筑安装材料统一分类编码及2003年基期价格》同时停止使用。
浙江10定额系数
第一章、土石方工程1.挖桩承台土方时应乘以相应的系数,其中:人工挖土方综合定额乘以系数1.08;人工挖土方单项定额乘以系数1.25;机械挖土方定额乘以系数1.12.人工挖房屋基础土方最大深度按3m计算,超过3m时,应按机械挖土考虑;如局部超过3m且仍采用人工挖土时,超过3m部分的土方,每增加1m按相应综合定额乘以系数1.05;挖其他基础土方深度超过3m时,超过3m部分的土方,每增加1m按相应定额乘以系数1.15计算。
3.土石方工程定额挖土方淤泥、流砂为湿土外,均以干土为准。
如挖运湿土,综合定额乘以系数1.06;单项定额乘以系数1.18。
4.机械挖土方定额已包括人机配合所需的人工,遇地下室底板下翻构件等部位的机械开挖时,下翻部分工程量套相应定额乘以系数1.3.如下翻部分实际采用人工施工时,套用人工土方综合定额乘以系数0.9。
5.挖机重车上坡,坡度大于5%时,运距按斜坡程度乘以系数。
详表见上册P2.6.推土机、铲运机在土层平均厚度小于30cm的挖土区施工时,推土机定额乘以系数1.25,铲运机定额乘以系数1.17.7.挖掘机在有支撑的大型基坑内挖土,挖土深度在6m以内时,相应定额乘以系数1.2;挖土深度在6m以上时,相应定额乘以系数1.4;挖掘机在垫板上进行工作时,定额乘以系数1.25.8.含水率超过25%时,挖土定额乘以系数1.15。
9.机械挖土方含石量大于30%或多年沉积的沙硕以及含泥硕层石质时,推土机套用机械明挖出渣定额,铲运机按四类土定额乘以系数1.25。
10.石方:基坑深度5m为准,超过5m定额系数乘以1.09.第二章、桩基础与地基加固工程1.现场制桩,运距500m内,定额乘以系数0.5.2.打压预制钢筋砼方桩(空心),单节长度超过20m时,按相应定额乘以系数1.2.3.桩孔孔钻部分回填应根据施工组织设计要求套用相应定额,填土者按土方工程松填土方定额计算,填碎石者按砌筑工程碎石垫层定额乘以系数0.7计算。
浙江省2010市政定额

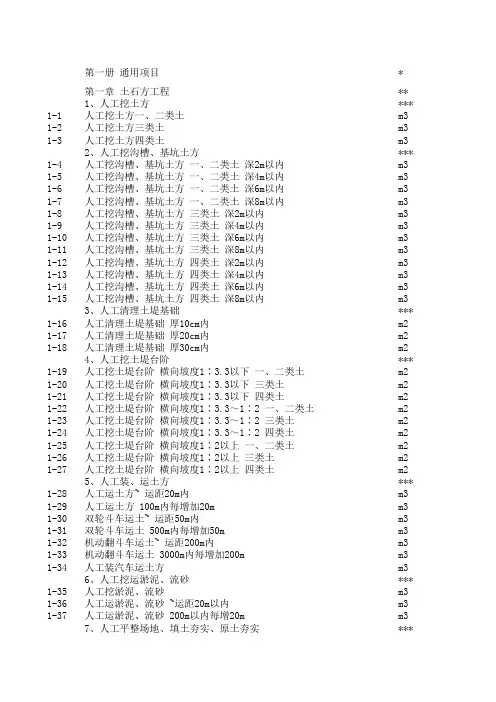

第一册 通用项目*第一章 土石方工程**1、人工挖土方*** 1-1人工挖土方一、二类土m3 1-2人工挖土方三类土m3 1-3人工挖土方四类土m32、人工挖沟槽、基坑土方*** 1-4人工挖沟槽、基坑土方 一、二类土 深2m以内m3 1-5人工挖沟槽、基坑土方 一、二类土 深4m以内m3 1-6人工挖沟槽、基坑土方 一、二类土 深6m以内m3 1-7人工挖沟槽、基坑土方 一、二类土 深8m以内m3 1-8人工挖沟槽、基坑土方 三类土 深2m以内m3 1-9人工挖沟槽、基坑土方 三类土 深4m以内m3 1-10人工挖沟槽、基坑土方 三类土 深6m以内m3 1-11人工挖沟槽、基坑土方 三类土 深8m以内m3 1-12人工挖沟槽、基坑土方 四类土 深2m以内m3 1-13人工挖沟槽、基坑土方 四类土 深4m以内m3 1-14人工挖沟槽、基坑土方 四类土 深6m以内m3 1-15人工挖沟槽、基坑土方 四类土 深8m以内m33、人工清理土堤基础*** 1-16人工清理土堤基础 厚10cm内m2 1-17人工清理土堤基础 厚20cm内m2 1-18人工清理土堤基础 厚30cm内m24、人工挖土堤台阶*** 1-19人工挖土堤台阶 横向坡度1∶3.3以下 一、二类土m2 1-20人工挖土堤台阶 横向坡度1∶3.3以下 三类土m2 1-21人工挖土堤台阶 横向坡度1∶3.3以下 四类土m2 1-22人工挖土堤台阶 横向坡度1∶3.3~1∶2 一、二类土m2 1-23人工挖土堤台阶 横向坡度1∶3.3~1∶2 三类土m2 1-24人工挖土堤台阶 横向坡度1∶3.3~1∶2 四类土m2 1-25人工挖土堤台阶 横向坡度1∶2以上 一、二类土m2 1-26人工挖土堤台阶 横向坡度1∶2以上 三类土m2 1-27人工挖土堤台阶 横向坡度1∶2以上 四类土m25、人工装、运土方*** 1-28人工运土方~ 运距20m内m3 1-29人工运土方 100m内每增加20m m3 1-30双轮斗车运土~ 运距50m内m3 1-31双轮斗车运土 500m内每增加50m m3 1-32机动翻斗车运土~ 运距200m内m3 1-33机动翻斗车运土 3000m内每增加200m m3 1-34人工装汽车运土方m36、人工挖运淤泥、流砂*** 1-35人工挖淤泥、流砂m3 1-36人工运淤泥、流砂 ~运距20m以内m3 1-37人工运淤泥、流砂 200m以内每增20m m37、人工平整场地、填土夯实、原土夯实*** 1-38人工平整场地m21-39人工松填土m3 1-40人工平地填土夯实m3 1-41人工槽、坑填土夯实m3 1-42人工平地原土夯实m2 1-43人工槽、坑原土夯实m28、推土机推土*** 1-44推土机推一、二类土 推距20m以内m3 1-45推土机推三类土 推距20m以内m3 1-46推土机推四类土 推距20m以内m3 1-47推土机推一、二类土 推距40m以内m3 1-48推土机推三类土 推距40m以内m3 1-49推土机推四类土 推距40m以内m3 1-50推土机推一、二类土 推距60m以内m3 1-51推土机推三类土 推距60m以内m3 1-52推土机推四类土 推距60m以内m3 1-53推土机推一、二类土 推距80m以内m3 1-54推土机推三类土 推距80m以内m3 1-55推土机推四类土 推距80m以内m39、挖掘机挖土*** 1-56挖掘机挖一、二类土 不装车m3 1-57挖掘机挖三类土 不装车m3 1-58挖掘机挖四类土 不装车m3 1-59挖掘机挖一、二类土 装车m3 1-60挖掘机挖三类土 装车m3 1-61挖掘机挖四类土 装车m310、装载机装松散土*** 1-62装载机装松散土m311、装载机装运土方*** 1-63装载机装运土方 运距20m以内m3 1-64装载机装运土方 运距60m以内m3 1-65装载机装运土方 运距80m以内m3 1-66装载机装运土方 运距100m以内m3 1-67装载机装运土方 运距150m以内m312、自卸汽车运土*** 1-68自卸汽车运土 运距1km以内m3自卸汽车运土 运距每增加1km?13、抓铲挖掘机挖土、淤泥、流砂*** 1-70抓铲挖掘机挖淤泥、流砂 深6m以内 不装车m3 1-71抓铲挖掘机挖淤泥、流砂 深6m以外 不装车m3 1-72抓铲挖掘机挖淤泥、流砂 深6m以内 装车m3 1-73抓铲挖掘机挖淤泥、流砂 深6m以外 装车m314、履带式挖掘机挖淤泥、流沙*** 1-74履带式挖掘机挖淤泥、流沙 深6m以内 不装车m3 1-75履带式挖掘机挖淤泥、流沙 深6m以外 不装车m3 1-76履带式挖掘机挖淤泥、流沙 深6m以内 装车m3 1-77履带式挖掘机挖淤泥、流沙 深6m以外 装车m315、机械平整场地、填土夯实、原土夯实***1-78推土机75kw 平整场地m2 1-79拖式双筒羊足碾 原土碾压m2 1-80内燃压路机15t以内 原土碾压m2 1-81拖式双筒羊足碾 填土碾压m3 1-82内燃压路机 填土碾压m3 1-83振动压路机 填土碾压m3 1-84平地原土夯实m2 1-85槽、坑原土夯实m2 1-86平地填土夯实m3 1-87槽、坑填土夯实m316、人工凿石*** 1-88人工凿松石m3 1-89人工凿次坚石m3 1-90人工凿普坚石m3 1-91人工凿特坚石m317、机械凿石*** 1-92人工凿松石m3 1-93人工凿次坚石m3 1-94人工凿普坚石m318、人工打眼爆破石方*** 1-95人工打眼爆破平基 松石m3 1-96人工打眼爆破平基 次坚石m3 1-97人工打眼爆破平基 普坚石m3 1-98人工打眼爆破平基 特坚石m3 1-99人工打眼爆破沟槽 松石m3 1-100人工打眼爆破沟槽、坑基 次坚石m3 1-101人工打眼爆破沟槽、坑基 普坚石m3 1-102人工打眼爆破沟槽、坑基 特坚石m319、机械打眼爆破石方*** 1-103机械打眼爆破平基 松石m3 1-104机械打眼爆破平基 次坚石m3 1-105机械打眼爆破平基 普坚石m3 1-106机械打眼爆破平基 特坚石m3 1-107机械打眼爆破沟槽、坑基 松石m3 1-108机械打眼爆破沟槽、坑基 次坚石m3 1-109机械打眼爆破沟槽、坑基 普坚石m3 1-110机械打眼爆破沟槽、坑基 特坚石m320、明挖石方运输*** 1-111明挖石方 人力运~20m以内m3 1-112明挖石方 人力运 100m以内 每增20m m3 1-113明挖石方 双轮斗车运~ 50m以内m3 1-114明挖石方 双轮斗车运 500m以内 每增50m m3 1-115明挖石方 人力装 机动翻斗车运~ 1000m以内m3 1-116明挖石方 人力装 机动翻斗车运 3000m以内 每增200m m321、推土机推石碴*** 1-117推土机推石碴 运距10m以内m3 1-118推土机推石碴 运距20m以内m31-119推土机推石碴 运距30m以内m3 1-120推土机推石碴 运距40m以内m322、挖掘机挖石碴*** 1-121挖掘机挖石碴 不装车m3 1-122挖掘机挖石碴 装车m323、自卸汽车运石渣*** 1-123自卸汽车运石碴~运距1km以内m3 1-124自卸汽车运石碴 运距每增1km m3第二章 打拔工具桩**1、竖拆简易打拨桩架*** 1-125竖、拆卷扬机打桩架架次1-126竖、拆卷扬机拔桩架架次2、陆上卷扬机打拨圆木桩*** 1-127陆上卷扬机打圆木桩 甲级土 5m以内m3 1-128陆上卷扬机打圆木桩 乙级土 5m以内m3 1-129陆上卷扬机打圆木桩 甲级土 8m以内m3 1-130陆上卷扬机打圆木桩 乙级土 8m以内m3 1-131陆上卷扬机拔圆木桩 甲级土 5m以内m3 1-132陆上卷扬机拔圆木桩 乙级土 5m以内m3 1-133陆上卷扬机拔圆木桩 甲级土 8m以内m3 1-134陆上卷扬机拔圆木桩 乙级土 8m以内m33、陆上卷扬机打拨槽型钢板桩*** 1-135陆上卷扬机打槽型钢板桩 甲级土 8m以内t1-136陆上卷扬机打槽型钢板桩 乙级土 8m以内t1-137陆上卷扬机打槽型钢板桩 甲级土 12m以内t1-138陆上卷扬机打槽型钢板桩 乙级土 12m以内t1-139陆上卷扬机拔槽型钢板桩 甲级土 8m以内t1-140陆上卷扬机拔槽型钢板桩 乙级土 8m以内t1-141陆上卷扬机拔槽型钢板桩 甲级土 12m以内t1-142陆上卷扬机拔槽型钢板桩 乙级土 12m以内t4、陆上挖掘机打圆木桩*** 1-143陆上挖掘机打圆木桩 甲级土 6m以内m3 1-144陆上挖掘机打圆木桩 乙级土 6m以内m3 1-145陆上挖掘机拔圆木桩 甲级土 6m以内m3 1-146陆上挖掘机拔圆木桩 乙级土 6m以内m35、陆上挖掘机打槽型钢板桩*** 1-147陆上挖掘机打槽型钢板桩 甲级土 6m以内t1-148陆上挖掘机打槽型钢板桩 乙级土 6m以内t1-149陆上挖掘机拔槽型钢板桩 甲级土 6m以内t1-150陆上挖掘机拔槽型钢板桩 乙级土 6m以内t6、水上卷扬机打拨圆木桩*** 1-151水上卷扬机打圆木桩 甲级土 5m以内m3 1-152水上卷扬机打圆木桩 乙级土 5m以内m3 1-153水上卷扬机打圆木桩 甲级土 8m以内m3 1-154水上卷扬机打圆木桩 乙级土 8m以内m3 1-155水上卷扬机拔圆木桩 甲级土 5m以内m3 1-156水上卷扬机拔圆木桩 乙级土 5m以内m31-157水上卷扬机拔圆木桩 甲级土 8m以内m3 1-158水上卷扬机拔圆木桩 乙级土 8m以内m37、水上卷扬机打拨槽型钢板桩*** 1-159水上卷扬机打槽型钢板桩 甲级土 8m以内t 1-160水上卷扬机打槽型钢板桩 乙级土 8m以内t 1-161水上卷扬机打槽型钢板桩 甲级土 12m以内t 1-162水上卷扬机打槽型钢板桩 乙级土 12m以内t 1-163水上卷扬机打槽型钢板桩 甲级土 12m以上t 1-164水上卷扬机打槽型钢板桩 乙级土 12m以上t 1-165水上卷扬机拔槽型钢板桩 甲级土 8m以内t 1-166水上卷扬机拔槽型钢板桩 乙级土 8m以内t 1-167水上卷扬机拔槽型钢板桩 甲级土 12m以内t 1-168水上卷扬机拔槽型钢板桩 乙级土 12m以内t 1-169水上卷扬机拔槽型钢板桩 甲级土 12m以上t 1-170水上卷扬机拔槽型钢板桩 乙级土 12m以上t8、水上柴油打桩机打圆木桩*** 1-171水上柴油打桩机打圆木桩 甲级土 5m以内m3 1-172水上柴油打桩机打圆木桩 乙级土 5m以内m3 1-173水上柴油打桩机打圆木桩 甲级土 8m以内m3 1-174水上柴油打桩机打圆木桩 乙级土 8m以内m39、水上柴油打桩机打槽型钢板桩*** 1-175水上柴油打桩机打槽型钢板桩 甲级土 8m以内t 1-176水上柴油打桩机打槽型钢板桩 乙级土 8m以内t 1-177水上柴油打桩机打槽型钢板桩 甲级土 12m以内t 1-178水上柴油打桩机打槽型钢板桩 乙级土 12m以内t 1-179水上柴油打桩机打槽型钢板桩 甲级土 12m以上t 1-180水上柴油打桩机打槽型钢板桩 乙级土 12m以上t 第三章 围堰工程**1、土草围堰*** 1-181筑土围堰m3 1-182编织袋围堰m32、土石混合围堰*** 1-183过水土、石混合围堰m3 1-184不过水土、石混合围堰m33、圆木桩围堰*** 1-185双排圆木桩围堰 高3m以内m 1-186双排圆木桩围堰 高4m以内m 1-187双排圆木桩围堰 高5m以内m4、钢桩围堰*** 1-188双排钢桩围堰 高4m以内m 1-189双排钢桩围堰 高5m以内m 1-190双排钢桩围堰 高6m以内m5、钢板桩围堰*** 1-191双排钢板桩围堰 高4m以内m 1-192双排钢板桩围堰 高5m以内m 1-193双排钢板桩围堰 高6m以内m6、双层竹笼围堰***1-194双层竹笼围堰 高3m以内m1-195双层竹笼围堰 高4m以内m1-196双层竹笼围堰 高5m以内m7、筑岛填心*** 1-197筑岛夯填土m3 1-198筑岛松填土m3 1-199筑岛夯填砂m3 1-200筑岛松填砂m3 1-201筑岛夯填砂砾石m3 1-202筑岛松填砂砾石m3第四章 支撑工程**1、木挡土板*** 1-203木制密挡土板木支撑m2 1-204木制密挡土板钢支撑m2 1-205木制疏挡土板木支撑m2 1-206木制疏挡土板钢支撑m22、竹挡土板*** 1-207竹制密挡土板木支撑m2 1-208竹制密挡土板钢支撑m2 1-209竹制疏挡土板木支撑m2 1-210竹制疏挡土板钢支撑m23、钢制挡土板*** 1-211钢制密挡土板木支撑m2 1-212钢制密挡土板钢支撑m2 1-213钢制疏挡土板木支撑m2 1-214钢制疏挡土板钢支撑m24、钢制桩挡土板支撑安拆*** 1-215钢制桩挡土板木支撑安、拆m2 1-216钢制桩挡土板钢支撑安、拆m2第五章 拆除工程**1、拆除旧路***(1)、拆除沥青柏油类路面层**** 1-217人工拆除沥青柏油类路面层~厚10cm以内m2 1-218人工拆除沥青柏油类路面层 每增1cm m2 1-219机械拆除沥青柏油类路面层~厚10cm以内m2 1-220机械拆除沥青柏油类路面层 每增1cm m2(2)、人工拆除混凝土类路面层**** 1-221人工拆除无筋混凝土类路面层~厚15cm内m2 1-222人工拆除无筋混凝土类路面层 每增1cm m2 1-223人工拆除有筋混凝土类路面层~厚15cm内m2 1-224人工拆除有筋混凝土类路面层 每增1cm m2(3)、机械拆除混凝土类路面层**** 1-225机械拆除无筋混凝土类路面层~厚15cm内m2 1-226机械拆除无筋混凝土类路面层 每增1cm m2 1-227机械拆除有筋混凝土类路面层~厚15cm内m2 1-228机械拆除有筋混凝土类路面层 每增1cm m2(4)、机械拆除混凝土类路面层(岩石破碎机)****1-229机械拆除无筋混凝土类路面层(岩石破碎机)~厚15cm以内m2 1-230机械拆除无筋混凝土类路面层(岩石破碎机) 每增1cm m2 1-231机械拆除有筋混凝土类路面层(岩石破碎机)~厚15cm以内m2 1-232机械拆除有筋混凝土类路面层(岩石破碎机) 每增1cm m2(5)、人工拆除基层或面层**** 1-233人工拆除碎(砾)石基层或面层~厚15cm以内m2 1-234人工拆除碎(砾)石基层或面层 每增5cm m2 1-235人工拆除碎砖基层或面层~厚15cm内m2 1-236人工拆除碎砖基层或面层 每增5cm m2 1-237人工拆除矿(炉)碴、砂砾基层或面层~厚15cm以内m2 1-238人工拆除矿(炉)碴、砂砾基层或面层 每增5cm m2 1-239人工拆除毛(块)石基层或面层~厚20cm m2 1-240人工拆除毛(块)石基层或面层 每增5cm m2 1-241人工拆除条方石基层或面层~ 厚15cm m2 1-242人工拆除条方石基层或面层 每增5cm m2 1-243人工拆除钢碴基层或面层~ 厚20cm m2 1-244人工拆除钢碴基层或面层 每增5cm m2 1-245人工拆除无骨料多合土基层或面层~ 厚10cm m2 1-246人工拆除无骨料多合土基层或面层 每增5cm m2 1-247人工拆除有骨料多合土基层或面层~ 厚10cm m2 1-248人工拆除有骨料多合土基层或面层 每增5cm m22、拆除人行道*** 1-249拆除混凝土预制板人行道m2 1-250拆除现浇混凝土面层人行道~ 厚10cm以内m2 1-251拆除现浇混凝土面层人行道 每增1cm m23、拆除侧、平石*** 1-252拆除混凝土侧、平石m1-253拆除石质侧、平石m1-254拆除混凝土侧平石(L型)m4、拆除混凝土管道*** 1-255拆除混凝土管道 Φ300以内m1-256拆除混凝土管道 Φ450以内m1-257拆除混凝土管道 Φ600以内m1-258拆除混凝土管道 Φ1000以内m1-259拆除混凝土管道 Φ1500以内m1-260拆除混凝土管道 Φ2000以内m5、拆除金属管道*** 1-261人工拆除金属管道 Φ200以内m1-262人工拆除金属管道 Φ400以内m1-263人工拆除金属管道 Φ600以内m1-264机械拆除金属管道 Φ300以内m1-265机械拆除金属管道 Φ500以内m1-266机械拆除金属管道 Φ800以内m1-267机械拆除金属管道 Φ1000以内m1-268机械拆除金属管道 Φ2000以内m6、镀锌管拆除*** 1-269拆除镀锌管 Φ15~20以内m1-270拆除镀锌管 Φ25~32以内m 1-271拆除镀锌管 Φ40~50以内m 1-272拆除镀锌管 Φ75以内m 1-273拆除镀锌管 Φ100以内m7、拆除砖石构筑物*** 1-274拆除砖砌检查井 深4m以内m3 1-275拆除砖砌雨水井 深3m以内m3 1-276拆除砖砌其它构筑物m38、拆除混凝土障碍物*** 1-277人工拆除无筋混凝土障碍物m3 1-278人工拆除有筋混凝土障碍物m3 1-279机械拆除无筋混凝土障碍物m3 1-280机械拆除有筋混凝土障碍物m39、伐树、挖树蔸*** 1-281伐树 离地面20cm处树干直径20cm内棵1-282伐树 离地面20cm处树干直径30cm内棵1-283伐树 离地面20cm处树干直径40cm内棵1-284伐树 离地面20cm处树干直径50cm内棵1-285伐树 离地面20cm处树干直径50cm以外棵1-286挖树蔸 离地面20cm处树干直径20cm内棵1-287挖树蔸 离地面20cm处树干直径30cm内棵1-288挖树蔸 离地面20cm处树干直径40cm内棵1-289挖树蔸 离地面20cm处树干直径50cm内棵1-290挖树蔸 离地面20cm处树干直径50cm以外棵10、路面凿毛*** 1-291沥青混凝土路面凿毛 人工m2 1-292沥青混凝土路面凿毛 机械m2 1-293水泥混凝土路面凿毛 人工m2 1-294水泥混凝土路面凿毛 机械m211、路面铣刨机铣刨沥青路面*** 1-295铣刨机铣刨沥青路面~ 厚3cm m2 1-296铣刨机铣刨沥青路面 每增减1cm m2第六章 脚手架及其他工程**1、脚手架*** 1-297单排钢管脚手架 4m内m2 1-298单排钢管脚手架 8m内m2 1-299双排钢管脚手架 4m内m2 1-300双排钢管脚手架 8m内m22、浇混凝土用仓面脚手*** 1-301浇混凝土用仓面脚手架 支架高度1.5m以内m23、人力运输小型构件*** 1-302人力运输小型构件~ 运距20m m3 1-303人力运输小型构件 运距200m内每增20m m3 1-304双轮车运输小型构件~ 运距50m m3 1-305双轮车运输小型构件 运距500m内每增50m m3 1-306双轮杠杆车运输小型构件~ 运距50m m3 1-307双轮杠杆车运输小型构件 运距500m内每增50m m34、汽车运输小型构件***1-308汽车运输小型构件 人力装卸~ 运距1km m31-309汽车运输小型构件 机械装卸~ 运距1km m31-310汽车运输小型构件 运距每增1km m35、汽车运水***1-311汽车运水~ 运距1km t1-312汽车运水 每增1km t6、双轮车场内运成型钢筋及混凝土(熟料)***1-313双轮车场内运成型钢筋~ 运距50m t1-314双轮车场内运成型钢筋 运距500m内每增50m t1-315双轮车场内运水泥混凝土(熟料)~ 运距50m m31-316双轮车场内运水泥混凝土(熟料) 运距500m内每增50m m31-317双轮车场内运沥青混凝土(熟料)~ 运距50m m31-318双轮车场内运沥青混凝土(熟料) 运距500m内每增50m m37、机动翻斗车运输混凝土***1-319机动翻斗车运水泥混凝土(熟料)~ 运距200m m31-320机动翻斗车运水泥混凝土(熟料) 运距2km内每增200m m31-321机动翻斗车运沥青混凝土~ 运距200m m31-322机动翻斗车运沥青混凝土 运距2km内每增200m m38、井点排水***(1)轻型井点**** 1-323轻型井点降水安装根1-324轻型井点降水拆除根1-325轻型井点降水使用套·天(2)喷射井点**** 1-326喷射井点降水安装 井管深10m根1-327喷射井点降水拆除 井管深10m根1-328喷射井点降水使用 井管深10m套·天1-329喷射井点降水安装 井管深15m根1-330喷射井点降水拆除 井管深15m根1-331喷射井点降水使用 井管深15m套·天1-332喷射井点降水安装 井管深20m根1-333喷射井点降水拆除 井管深20m根1-334喷射井点降水使用 井管深20m套·天1-335喷射井点降水安装 井管深25m根1-336喷射井点降水拆除 井管深25m根1-337喷射井点降水使用 井管深25m套·天1-338喷射井点降水安装 井管深30m根1-339喷射井点降水拆除 井管深30m根1-340喷射井点降水使用 井管深30m套·天(3)大口径井点(15m深)**** 1-341大口径井点降水安装 深15m根1-342大口径井点降水拆除 深15m根1-343大口径井点降水使用 深15m套·天(4)大口径井点(25m深)**** 1-344大口径井点降水安装 深25m根1-345大口径井点降水拆除 深25m根1-346大口径井点降水使用 深25m套·天9、湿土排水、抽水***1-347湿土排水m31-348抽水m310、彩钢板施工护栏***1-349彩钢板施工护栏 砌砖基础m21-350彩钢板施工护栏制安、运拆m2第七章 护坡、挡土墙**1、抛石、石笼***1-351陆上抛石m31-352船上单面抛石m31-353船上双面抛石m31-354抛钢筋铁丝石笼m32、砂石滤层、滤沟***1-355砂石滤沟 断面积0.1m2以内m31-356砂石滤沟 断面积0.1m2以上m31-357砂滤层 厚10cm以内m31-358砂滤层 厚20cm以内m31-359砂滤层 厚30cm以内m31-360碎石滤层 厚10cm以内m31-361碎石滤层 厚20cm以内m31-362碎石滤层 厚30cm以内m33、砌护坡、台阶***1-363干砌块石护坡 厚20cm以内m31-364干砌块石护坡 厚30cm以内m31-365干砌块石护坡 厚40cm以内m31-366干砌块石护坡(灌浆) 厚20cm以内m31-367干砌块石护坡(灌浆) 厚30cm以内m31-368干砌块石护坡(灌浆) 厚40cm以内m31-369浆砌块石护坡 厚20cm以内m31-370浆砌块石护坡 厚30cm以内m31-371浆砌块石护坡 厚40cm以内m31-372浆砌预制块护坡 无底浆m31-373浆砌预制块护坡 有底浆m31-374浆砌块石 锥型坡m31-375干砌块石 锥型坡m31-376浆砌块石 台阶m31-377浆砌料石 台阶m31-378浆砌预制块 台阶m31-379浆砌护脚 高(深)度100cm内m31-380浆砌护脚 高(深)度200cm内m34、压顶***1-381浆砌料石压项m31-382浆砌预制块压项m31-383现浇混凝土压项m31-384现浇商品混凝土压项m31-385现浇混凝土压项模板m25、浆砌、现浇挡土墙*** 1-386浆砌块石挡土墙m3 1-387浆砌预制块挡土墙m3 1-388现浇混凝土挡土墙m3 1-389现浇商品混凝土挡土墙m3 1-390现浇混凝土挡土墙模板m26、干砌块石基础、挡土墙*** 1-391干砌块石基础m3 3-392干砌块石挡土墙m37、勾缝*** 1-393干砌块石面勾平缝m2 1-394浆砌块石面勾平缝m2 1-395浆砌料石面勾平缝m2 1-396浆砌预制块面勾平缝m2 1-397干砌块石面勾凸缝m2 1-398浆砌块石面勾凸缝m2 1-399浆砌块石面勾凹缝m2 1-400浆砌料石面勾凹缝m2 1-401浆砌预制块面勾凹缝m28、伸缩缝*** 1-402二毡三油伸缩缝m2 1-403伸缩缝 每增减一毡一油m2 1-404沥青板伸缩缝m2第八章 地下连续墙**1、导墙*** 1-405导墙开挖m3 1-406现浇混凝土导墙m2 1-407现浇混凝土倒墙模板m2 1-408现浇混凝土导墙钢筋t2、挖土成槽*** 1-409履带式液压抓斗成槽 20m以内m3 1-410履带式液压抓斗成槽 30m以内m3 1-411履带式液压抓斗成槽 40m以内m33、钢筋笼制作、吊运就位*** 1-412钢筋笼制作t 1-413钢筋笼吊运就位 20m以内t 1-414钢筋笼吊运就位 30m以内t 1-415钢筋笼吊运就位 40m以内t4、锁口管吊拔*** 1-416锁口管吊拔 20m以内段1-417锁口管吊拔 30m以内段1-418锁口管吊拔 40m以内段5、浇捣混凝土连续墙*** 1-419浇捣混凝土连续墙 清底置换段1-420浇捣混凝土连续墙 浇注混凝土m36、大型支撑坑基挖土方*** 1-421大型支撑坑基挖土方 宽15m以内 深3.5m以内m31-422大型支撑坑基挖土方 宽15m以内 深7m以内m3 1-423大型支撑坑基挖土方 宽15m以内 深11m以内m3 1-424大型支撑坑基挖土方 宽15m以内 深15m以内m3 1-425大型支撑坑基挖土方 宽15m以外 深3.5m以内m3 1-426大型支撑坑基挖土方 宽15m以外 深7m以内m3 1-427大型支撑坑基挖土方 宽15m以外 深11m以内m3 1-428大型支撑坑基挖土方 宽15m以外 深15m以内m37、大型支撑安装、拆除*** 1-429大型支撑安装 宽15m以内t 1-430大型支撑拆除 宽15m以内t 4-431大型支撑安装 宽15m以外t 1-432大型支撑拆除 宽15m以外t 第九章 地基加固、围护及监测**1、分层注浆*** 1-433分层注浆钻孔m 1-434分层注浆m32、压密注浆*** 1-435压密注浆钻孔m 1-436压密注浆m33、高压旋喷桩*** 1-437高压旋喷桩钻孔m 1-438高压旋喷桩单重管喷浆m3 1-439高压旋喷桩双重管喷浆m3 1-440高压旋喷桩三重管喷浆m34、深层水泥搅拌桩*** 1-441三轴水泥搅拌桩 二喷二搅m3 1-442双头搅拌桩 喷浆m3 1-443单头搅拌桩 喷浆m3 1-444单头搅拌桩 喷粉m3 1-445深层水泥搅拌桩 水泥掺量每增减1%m35、插、拔型钢*** 1-446插、拔型钢t6、碎石振冲桩*** 1-447碎石振冲桩孔深8m以内 砂土m 1-448碎石振冲桩孔深8m以内 淤泥m 1-449碎石振冲桩孔深8m以内 粘土m 1-450碎石振冲桩孔深8m以内 砂土m 1-451碎石振冲桩孔深8m以内 淤泥m 1-452碎石振冲桩孔深8m以内 粘土m7、地表监测孔布置*** 1-453土地分层沉降监测孔布置 10m孔1-454土地分层沉降监测孔布置 20m孔1-455土地分层沉降监测孔布置 30m孔1-456土体水平位移监测孔布置 10m孔1-457土体水平位移监测孔布置 20m孔1-458土体水平位移监测孔布置 30m孔1-459孔隙水压力监测孔布置 10m孔1-460孔隙水压力监测孔布置 20m孔1-461孔隙水压力监测孔布置 30m孔1-462水位观察孔监测孔布置 15m孔1-463地表桩监测孔布置个1-464混凝土构件变形监测孔布置个1-465建筑物倾斜监测孔布置个1-466建筑物振动监测孔布置个1-467地下管线沉降监测孔布置个1-468地下管线位移监测孔布置个1-469混凝土构件钢筋应力监测孔布置个1-470混凝土构件混凝土应变监测孔布置个1-471钢支撑轴力监测孔布置个1-472混凝土水化热监测孔布置个1-473混凝土结构界面土压力监测孔布置个1-474混凝土结构界面孔隙水压力监测孔布置个1-475墙体位移监测孔布置 20m个1-476墙体位移监测孔布置 30m个1-477墙体位移监测孔布置 40m个1-478超声波监测孔布置 45m以内个1-479超声波监测孔布置 45m以内个8、地下监测孔布置***1-480基坑回弹地下监测孔布置孔1-481混凝土支撑轴力地下监测孔布置断面1-482隧道纵向沉降计位移地下监测孔布置个1-483隧道直径变形(收敛)地下监测孔布置环(个) 1-484隧道环缝纵缝地下监测孔布置环(个) 1-485衬砌表面应变计地下监测孔布置环(个)9、监控测试***1-486地面监测 3项以内组日1-487地面监测 6项以内组日1-488地面监测 9项以内组日1-489地下监测 3项以内组日1-490地下监测 6项以内组日1-491地下监测 9项以内组日第二册 道路工程*第一章 路基处理**1、路床(槽)整形***2-1路床(槽)整形路床碾压检验m22-2路床(槽)整形人行道整形碾压m22-3路床(槽)整形土边沟成型m32、路基盲沟***2-4人工铺装砂石路基盲沟 40×40m2-5人工铺装滤管路基盲沟 Φ30m3、弹软土基处理***(1)、掺石灰、改换石片**** 2-6弹软土基处理人工操作 掺石灰 5%含灰量m32-7弹软土基处理人工操作 掺石灰 8%含灰量m32-8弹软土基处理人工操作 改换片石m3 2-9弹软土基处理机械操作 掺石灰 5%含灰量m3 2-10弹软土基处理机械操作 掺石灰 8%含灰量m3(2)、石灰砂桩**** 2-11弹软土基处理石灰砂桩 直径≤10cm m3 2-12弹软土基处理石灰砂桩 直径>10cm m3(3)、袋装砂井**** 2-13弹软土基处理带门架袋装砂井机打塑板桩m2-14弹软土基处理不带门架袋装砂井机打塑板桩m(4)、塑料排水板**** 2-15弹软土基处理、排水板插板机插板板长≤15m m2-16弹软土基处理、排水板插板机插板板长>15m m(5)、土工合成材料**** 2-17弹软土基土工布 平铺m2 2-18弹软土基土工布 斜铺m2 2-19弹软土基土工格栅 平铺m2 2-20弹软土基土工格栅 斜铺m2(6)、水泥稳定土、机械翻晒**** 2-21弹软土基处理水泥稳定土 人机配合 水泥含量5% ~厚度15cm m2 2-22弹软土基处理水泥稳定土 人机配合 水泥含量5% 厚度每增减1c m2 2-23弹软土基处理水泥稳定土 人工拌合 水泥含量5% ~厚度15cm m2 2-24弹软土基处理水泥稳定土 人工拌合 水泥含量5% 厚度每增减1c m2(7)、路基填筑**** 2-25软土路基填筑 砂m3 2-26软土路基填筑 塘碴m3 2-27软土路基填筑 粉煤灰m3 2-28软土路基填筑 抛石挤淤m3第二章 道路基层**1、石灰、粉煤灰、土基层*** 2-29人工拌合铺筑基层 石灰∶粉煤灰∶土(12∶35∶53) ~厚度20cm m2 2-30人工拌合铺筑基层 石灰∶粉煤灰∶土(12∶35∶53) 厚度每增减m2 2-31人工拌合铺筑基层 石灰∶粉煤灰∶土(8∶80∶12) ~厚度20cm m2 2-32人工拌合铺筑基层 石灰∶粉煤灰∶土(8∶80∶12) 厚度每增减m2 2-33拌合机拌合铺筑基层 石灰∶粉煤灰∶土(12∶35∶53) ~厚度20m2 2-34拌合机拌合铺筑基层 石灰∶粉煤灰∶土(12∶35∶53) 厚度每增mm2 2-35拌合机拌合铺筑基层 石灰∶粉煤灰∶土(8∶80∶12) ~厚度20c m2 2-36拌合机拌合铺筑基层 石灰∶粉煤灰∶土(8∶80∶12) 厚度每增m2 2-37厂拌人铺基层 石灰∶粉煤灰∶土(8∶80∶12)~ 厚度20cm m2 2-38厂拌人铺基层 石灰∶粉煤灰∶土(8∶80∶12) 厚度每增减1cm m22、石灰、粉煤灰、碎石基层(拌合机拌合)*** 2-39拌合机拌合铺筑基层 石灰∶粉煤灰∶碎石(10∶20∶70)~ 厚20m2 2-40拌合机拌合铺筑基层 石灰∶粉煤灰∶碎石(10∶20∶70) 每增减m23、石灰、土、碎石基层*** 2-41机拌铺筑基层 石灰∶土∶碎石(8∶72∶20)~ 厚20cm m2 2-42机拌铺筑基层 灰∶土∶碎石(8∶72∶20) 每增减1cm m2 2-43厂拌铺筑基层 石灰∶土∶碎石(10∶60∶30)~ 厚20cm m2 2-44厂拌铺筑基层 石灰∶土∶碎石(10∶60∶30) 每增减1cm m2。
浙江10版定额部分章节说明及规则——现浇砼及模板工程
第四章混凝土及钢筋混凝土工程说明一、本章定额包括现浇混凝土构件、预制和预应力混凝土构件、钢筋制作与安装、混凝土预制构件运输与安装。
二、本章内各节有关说明、工程量计算规则,除另有具体规定外均互相适用,也适用本章外所涉及且未规定注明的相关定额。
三、现浇混凝土构件1.现浇混凝土构件的模板按照不同构件,分别以组合钢模、复合木模单独列项,模板的具体组成规格、比例、支撑方式及复合木模的材质等,均综合考虑;定额未注明模板类型的,均按木模考虑。
后浇带模板按相应构件模板计算,另行计算增加费。
2.现浇混凝土浇捣按现拌混凝土和商品混凝土两部分列项。
现拌泵送混凝土按商品泵送混凝土定额执行,混凝土单价按现场搅拌泵送混凝土换算,搅拌费、泵送费按构件工程量套用相应定额。
商品混凝土定额按泵送考虑的项目,实际采用非泵送时,套用泵送定额,混凝土单价换算,其人工乘以下表相应系数,其余不变。
3.商品泵送混凝土的添加剂、搅拌、运输及泵送等费用均应列入混凝土单价内。
4.定额混凝土的强度等级和石子粒径是按常用规格编制的,当混凝土的设计强度等级与定额不同时,应作换算。
毛石混凝土子目中毛石的投入量按18%考虑,设计不同时混凝土及毛石按比例调整。
5.型钢混凝土劲性构件分别按模板、混凝土浇捣及钢构件相应定额执行。
钢管柱内灌注混凝土按矩形柱、圆形柱定额执行,不再计算模板项目。
6.基础:(1)基础与上部结构的划分以混凝土基础上表面为界;(2)基础与垫层的划分,一般以设计确定为准,如设计不明确时,以厚度划分:15cm以内的为垫层,15cm以上的为基础。
(3)有梁式基础模板仅适用于基础表面有梁上凸时,仅带有下翻或暗梁的基础套用无梁式基础定额。
(4)满堂基础及地下室底板已包括集水井模板杯壳,不再另行计算;设计为带形基础的单位工程,如仅楼(电)梯间、厨厕间等少量部位采用满堂基础时,其工程量并入带形基础计算。
(5)箱形基础的底板(包括边缘加厚部分)套用无梁式满堂基础定额,其余套用柱、梁、板、墙相应定额。
浙江省建筑工程预算定额2010版(说明及计算规则)1-3章含注解
第一章土石方工程说明一、本章定额包括人工土方、机械土方、石方及基础排水。
二、同一工程的土石方类别不同,相互另有规定外,应分别列项计算。
土石方类别详见土壤及岩石分类表。
三、土石方体积均按天然密实体积(自然方)计算,回填土按辗压夯实后的体积(实方)计算。
土方体积折算系数见下表:土方体积折算系数表注:虚方指未经辗压‘堆积时间≤1年的土壤。
四、干、湿土的划分以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,一下为湿土。
采用井点排水等措施降低地下水位施工时,土方开挖应按干土计算,并按施工组织设计要求套用基础排水相应定额,不再套用湿土排水定额。
五、挖土方工程量应扣除直径800mm及以上的钻(冲)孔桩、人工挖孔桩等大口径桩及空钻(挖)所形成的未经回填桩孔所占一级。
挖孔承台土方时应乘以相应的系数,其中:人工挖土方综合定额乘以系数1.08;人工挖土方单项定额乘以系数1.25;机械挖土方乘以系数1.1。
六、土石方、泥浆如发生外运(弃土外运或回填土外运),各市有规定的,从其规定,无规定的按本站阿哥相关定额执行;弃土外运的处置费等其他费用,按各市的有关规定执行。
七、人工土方:1.人工挖房屋基础土方最大深度按3m计算,超过3m时,应按机械挖土考虑;如局部超过3m且仍采用人工挖土的,超过3m部分的土方,每增加1m按相应综合定额乘以系数1.05;挖其他基础土方深度超过3m时,超过3m部分的土方,每增加1m按相应定额乘以系数1.15计算。
2.房屋基础土方综合定额综合了平整场地,地槽、坑挖土、运土,槽坑底原土打夯,槽坑及室内回填夯实和150m以内弃土运输等项目,不适用于房屋工程的基础土方及附属建筑物内的设备基础土方、地沟土方及局部满堂基础土方,不适用于房屋工程大开口挖土的基础土方、单独地下室土方及构筑物土方,以上土方应套用相应的单项定额。
3.房屋基槽、坑土方开挖,因工作面、放坡重叠造成槽、坑计算体积之和大于实际大开口挖土体积时,按大开口挖土体积计算,套用房屋综合土方定额。
浙江-建筑施工组织预算定额(2010版)上下册地所有说明和施工组织量详细计算规则
总说明一、《浙江省建筑工程预算定额》(2010版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织修订〈浙江省建设工程计价依据(2003版)〉的通知》(建建发[2009]165号)、国家标准《建设工程工程量清单计价规范》(GB50500-2008)及有关规定,在《全国统一建筑工程基础定额》(GJD-101-95)、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002)和《浙江省建筑工程预算定额》(2003版)、《浙江省建筑工程节能预算定额》的基础上,结合本省实际情况编制的。
二、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建、改建工程。
不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程及实行产品出厂价格的各类建筑构配件。
四、本定额是按现行的建筑工程及施工验收规范、质量评定标准和安全操作规程,根据合理的施工组织和正常的施工条件编制的,是本省境内完成规定计量单位建筑分项工程量所需的人工、材料、机械台班消耗量标准,反映本省社会平均消耗量水平。
五、本定额的工作内容扼要地说明了主要工序,次要工序虽未一一列出,定额均已考虑。
六、本定额未包括的项目,可按本省其他相应工程计价定额计算,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
七、有关定额人工的说明和规定。
1.本定额的人工消耗量是以现行《全国建筑安装工程统一劳动定额》为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
每工日按八小时工作制计算。
2.本定额日工资单价按三类划分:土石方工程按一类日工资单价40元计算;木结构工程,金属结构工程,楼地面工程,墙柱面工程,天棚工程,门窗工程,油漆、涂料、裱糊工程按三类日工资单价50元计算;保温隔热、耐酸防腐工程及其他工程中根据子目性质不同分别按二类日工资单价43元和三类日工资单价50元计算;其余工程均按二类日工资单价43元计算。
浙江省建筑工程预算定额2010版(说明及计算规则)10-12章含注解
第十章楼地面工程说明一、本章定额中凡砂浆、混凝土的厚度、种类、配合比及装饰材料的品种、型号、规格、间距设计与定额不同时,可按设计规定调整。
二、整体面层设计厚度与定额不同时,根据厚度每增减子目按比例调整。
三、整体面层、块料面层中的楼地面项目,均不包括找平层,发生时套用找平层相应子目。
四、块料面层粘结层厚度设计与定额不同时,按水泥砂浆找平层厚度每增减子目进行调整换算。
五、块料面层结合砂浆如采用干硬性水泥砂浆的,除材料单价换算外,人工乘以系数0.85。
六、除整体面层(水泥砂浆、现浇水磨石)楼梯外,整体面层、块料买面层及底板面层等楼地面和楼梯子目不包括踢脚线。
水泥砂浆、现浇水磨石及块料面层的楼梯均包括底面及侧面抹灰。
七、楼地面找平层上如单独找平扫毛,每平方米增加人工费0.04工日,其他材料费0.50元。
八、现浇水磨石项目已包括养护和酸洗打蜡等内容。
九、块料面层铺贴定额子目包括块料安装的切割,未包括块料磨边及弧形块的切割。
如设计要求磨边者套用磨边相应子目,如设计弧形块铁面时,弧形切割费另行计算。
十、块料面层铺贴,设计有特殊要求的,可根据设计图纸调整定额损耗率。
十一、块料离缝铺贴灰缝宽度均按8mm计算,设计块料规格及灰缝大小与定额不同时,面砖及勾缝材料用量作相应调整。
十二、块料面层点缀适用于每个块料在0.05㎡以内的点缀项目。
十三、防静电地板、玻璃地面等定额均按成品考虑。
十四、广场砖铺贴定额中所指拼图案,指铺贴不同颜色或规格的广场砖形成环形、菱形等图案。
分色线性铺装按部品图案定额套用。
十五、踢脚线高度超过30cm者,按墙、柱面工程相应定额执行。
弧形踢脚线按相应项目人工乘以系数1.10,材料乘以系数1.20。
十六、螺旋形楼梯的装饰,按相应定额子目,人工与机械乘以系数1.1,块料面层材料用量乘以系数1.15,其他材料用量乘以系数1.05.十七、木地板铺贴基层如采用毛底板的,套用细木工板基层定额,除材料单价换算外,人工含量乘以系数1.05。
《浙江市政工程预算定额》[2010版]
总说明一、《浙江省市政工程预算定额》(2010版)(以下简称本定额)共分八册,具体包括:第一册《通用项目》、第二册《道路工程》、第三册《桥涵工程》、第四册《隧道工程》、第五册《给水工程》、第六册《排水工程》、第七册《燃气与集中供热工程》、第八册《路灯工程》。
二、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于城镇管辖范围内的新建、改建、扩建市政工程。
四、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺和劳动组织编制的,反映了社会平均消耗量水平。
五、本定额是在《浙江省市政工程预算定额》(2003版)的基础上,依据国家、省有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程进行编制的,同时参考了公路、水利等专业定额和其他省(市)相关定额,以及有代表性的工程设计、施工资料和其他资料。
六、关于人工工日消耗量:本定额人工按定额用工的技术含量综合为一类人工和二类人工,其内容包括基本用工、超运距用工、人工幅度差和辅助用工。
其中土石方工程人工为一类人工,其余均为二类人工。
七、关于材料消耗量:1.本定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计人了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
2.混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等材料的消耗量均以体积表示。
定额中混凝土的养护,除另有说明者外,均按自然养护考虑。
3.本定额中的周转性材料已按规定的材料周转次数摊销计入定额内。
4.用量少、价值小的材料合并为其他材料费,以其他材料费形式表示。
浙江省10定额说明书和工程量计算规则
浙江省建筑工程预算定额10版定额说明2010年12月浙江杭州浙江省住房和城乡建设厅浙江省发展与改革委员会文件浙江省财政厅建建发[2010]224号关于印发浙江省建设工程计价规则和计价依据(2010版)的通知各市建委(建设局、建管局)、发改委、财政局:为了进一步贯彻执行国家标准《建设工程工程量清单计价规范》(GB50500-2008),适应建设市场发展需要,合理确定和有效控制工程造价,根据省建设厅、省发改委、省财政厅联合印发的《关于组织修订<浙江省建设工程计价依据(2003版)>的通知》(建建发[2009]165号)要求,由省建设工程造价管理总站负责编制的《浙江省建设工程计价规则》(2010版)、《浙江省建筑工程预算定额》(2010版)、《浙江省安装工程预算定额》(2010版)、《浙江省市政工程预算定额》(2010版)、《浙江省园林绿化及仿古建筑工程预算定额》(2010版)、《浙江省建设工程施工费用定额》(2010版)、《浙江省施工机械台班费用定额》(2010版)、《浙江省建筑安装材料基期价格》(2010版)[以下简称计价依据(2010版)]已通过审定,现予颁发。
有关事项通知如下:一、计价依据(2010版)是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行计价依据(2010版)。
二、计价依据(2010版)自2011年1月1日起施行。
《浙江省建设工程计价规则》(2003版)、《浙江省建筑工程预算定额》(2003版)、《浙江省安装工程预算定额》(2003版)、《浙江省市政工程预算定额》(2003版)、《浙江省园林绿化及仿古建筑工程预算定额》(2003版)、《浙江省建设工程施工取费定额》(2003)版、《浙江省施工机械台班费用参考单价》(2003版)、《浙江省建筑安装材料统一分类编码及2003年基期价格》同时停止使用。
浙江省10定额说明和工程量计算规则讲解学习
浙江省10定额说明和工程量计算规则浙江省建筑工程预算定额10版定额说明2010年12月浙江杭州浙江省住房和城乡建设厅浙江省发展与改革委员会文件浙江省财政厅建建发[2010]224号关于印发浙江省建设工程计价规则和计价依据(2010版)的通知各市建委(建设局、建管局)、发改委、财政局:为了进一步贯彻执行国家标准《建设工程工程量清单计价规范》(GB50500-2008),适应建设市场发展需要,合理确定和有效控制工程造价,根据省建设厅、省发改委、省财政厅联合印发的《关于组织修订<浙江省建设工程计价依据(2003版)>的通知》(建建发[2009]165号)要求,由省建设工程造价管理总站负责编制的《浙江省建设工程计价规则》(2010版)、《浙江省建筑工程预算定额》(2010版)、《浙江省安装工程预算定额》(2010版)、《浙江省市政工程预算定额》(2010版)、《浙江省园林绿化及仿古建筑工程预算定额》(2010版)、《浙江省建设工程施工费用定额》(2010版)、《浙江省施工机械台班费用定额》(2010版)、《浙江省建筑安装材料基期价格》(2010版)[以下简称计价依据(2010版)]已通过审定,现予颁发。
有关事项通知如下:一、计价依据(2010版)是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行计价依据(2010版)。
二、计价依据(2010版)自2011年1月1日起施行。
《浙江省建设工程计价规则》(2003版)、《浙江省建筑工程预算定额》(2003版)、《浙江省安装工程预算定额》(2003版)、《浙江省市政工程预算定额》(2003版)、《浙江省园林绿化及仿古建筑工程预算定额》(2003版)、《浙江省建设工程施工取费定额》(2003)版、《浙江省施工机械台班费用参考单价》(2003版)、《浙江省建筑安装材料统一分类编码及2003年基期价格》同时停止使用。
浙江定额四章现浇砼及模板工程
浙江定额四章现浇砼及模板工程浙江省定额四章是建筑工程计价的重要参考标准之一。
其中第四章列举了现浇砼及模板工程的工程量清单和计价规则。
本文将通过介绍浙江省定额四章中现浇砼及模板工程的相关内容,归纳现浇砼及模板工程在建筑工程中的重要作用。
一、现浇砼工程现浇砼工程是指在施工现场,通过混凝土搅拌车、混凝土自卸车等设备将混凝土原材料运输到工地,在模板内现场浇筑混凝土并保养,直至混凝土完全凝固固化的建筑施工作业。
1. 现浇砼工程的施工步骤1.模板的安装:根据建筑设计图纸和施工方案,精确测量确认模板尺寸及位置,按照标准操作步骤搭设好模板框架及支撑结构;2.钢筋加工安装:根据设计图纸中钢筋的大小、数量、长度及其布置位置等要求,在运输传感器的作用下,将钢筋根据设计图纸要求进行加工制作;3.预埋件的安装:按照设计规定,在模板安装前在相关位置预留好预埋件的位置,并在混凝土浇筑前将预埋件放置好,以便固定、耐力等作用;4.混凝土搅拌、运输、浇筑:将混凝土原材料通过搅拌车、自卸车等特定设备运输到工地,按照设计图纸及安危规定,进行钢筋、预埋件的检查后,采用灌注、震捣等方式现场浇筑混凝土;5.模板拆除:待混凝土完全凝固固化后,按照规定时间,拆除模板。
2. 现浇砼工程的应用价值1.消除缝隙:现浇砼工程在浇筑的过程中会产生较高的密实性,能够减少接缝的产生,从而增强建筑物的整体性、稳定性及耐久性;2.灵活性强:相较于预制构件和运输结构,现浇砼工程在施工现场有较强的灵活性,可以根据建筑设计需要进行自由调整;3.降低成本:现浇砼工程通过减少运输成本、简化构件形态等方面,相较于预制构件,能够在一定程度上降低投资建设成本。
二、模板工程模板工程是指为了浇筑砼而在施工现场安装搭设的具有一定支撑、模拟待建物结构的构筑物,其作用是配合现浇砼工程完成混凝土的浇筑及固化,进而构成建筑物的结构。
1. 模板工程的施工步骤1.模板的选材:在确保满足标准规定的情况下,选用质量优良、适用性强的模板材料;2.模板的制作:根据设施图纸要求及施工方案,采用标准操作流程和规范要求进行模板的制作与加工;3.模板的搭设:根据具体的建筑设计图纸,安装好搭设的模板结构,并根据现场实际情况进行多次调整、精确测量;4.模板的拆除:在完成混凝土浇注并凝固固化后,按照规定时间拆除模板。
浙江省建筑设计工程预算定额(2010版)说明及计算规则.doc
浙江省建筑工程预算定额(2010版)——说明及计算规则浙江省建筑工程预算定额(2010版)——说明及工程量计算规则总说明一、《浙江省建筑工程预算定额》(2010版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织修订<浙江省建设工程计价依据(2003版)>的通知》(建建发[2009]165号)、国家标准《建设工程工程量清单计价规范》(GB50500-2008)及有关规定,在《全国统一建筑工程基础定额》(GJD-101-95)、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002)和《浙江省建筑工程预算定额》(2003版)、《浙江省建筑工程节能预算定额》的基础上,结合本省实际情况编制的。
二、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价的约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建、改建工程。
不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程及实行产品出厂价格的各类建筑构配件。
四、本定额是按现行的建筑工程及施工验收规范、质量评定标准和安全操作规程,根据合理的施工组织和正常的施工条件编制的,是本省境内完成规定计量单位建筑分项工程量所需的人工、材料、机械台班消耗量标准,反映本省社会平均消耗量水平。
五、本定额的工作内容扼要地说明了主要工序,次要工序虽未一一列出,定额均已考虑。
六、本定额未包括的项目,可按本省其他相应工程计价定额计算,如任缺项的,应编制地区性补充定额,并按规定履行申报手续。
七、有关定额人工的说明和规定。
1. 本定额的人工消耗量是以现行《全国建筑安装工程统一劳动定额》为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
浙江地区建筑项目工程预算定额(2010版)上下册说明和项目工程量计算规则(完整编辑版)
总说明一、《浙江省建筑工程预算定额》(2010版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织修订〈浙江省建设工程计价依据(2003版)〉的通知》(建建发[2009]165号)、国家标准《建设工程工程量清单计价规范》(GB50500-2008)及有关规定,在《全国统一建筑工程基础定额》(GJD-101-95)、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002)和《浙江省建筑工程预算定额》(2003版)、《浙江省建筑工程节能预算定额》的基础上,结合本省实际情况编制的。
二、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建、改建工程。
不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程及实行产品出厂价格的各类建筑构配件。
四、本定额是按现行的建筑工程及施工验收规范、质量评定标准和安全操作规程,根据合理的施工组织和正常的施工条件编制的,是本省境内完成规定计量单位建筑分项工程量所需的人工、材料、机械台班消耗量标准,反映本省社会平均消耗量水平。
五、本定额的工作内容扼要地说明了主要工序,次要工序虽未一一列出,定额均已考虑。
六、本定额未包括的项目,可按本省其他相应工程计价定额计算,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
七、有关定额人工的说明和规定。
1.本定额的人工消耗量是以现行《全国建筑安装工程统一劳动定额》为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
每工日按八小时工作制计算。
2.本定额日工资单价按三类划分:土石方工程按一类日工资单价40元计算;木结构工程,金属结构工程,楼地面工程,墙柱面工程,天棚工程,门窗工程,油漆、涂料、裱糊工程按三类日工资单价50元计算;保温隔热、耐酸防腐工程及其他工程中根据子目性质不同分别按二类日工资单价43元和三类日工资单价50元计算;其余工程均按二类日工资单价43元计算。
浙江省2010定额说明
浙江省建筑工程预算定额(2010版)总说明一、《浙江省建筑工程预算定额》(2010版)(以下简称本定额)是根据省住房和城乡建设厅、省发改委、省财政厅《关于组织修订<浙江省建设工程计价依据(2003版)>的通知》[建建发(2009)165号]、国家标准《建设工程工程量清单计价规范》(GB50500-2008)及其有关规定,在《全国统一建筑工程基础定额》(GJD-101-95)和《浙江省建筑工程预算定额》(2003版)、《浙江省建筑工程节能预算定额》的基础上,结合本省实际情况编制的。
二、本定额是编制本省概算定额、编审工程招标控制价(标底)、施工图概算的依据;是企业投标报价、编审工程结算价等的基础。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建、改建工程。
不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程及实行产品出厂价格的各类建筑构配件。
四、本定额是按现行的建筑工程及施工验收规范、质量评定标准和安全操作规程,根据合理的施工组织和正常的施工条件编制的,是本省境内完成规定计量单位建筑分项工程所需的人工、材料、机械台班消耗量标准,它反映了本省社会平均消耗量水平。
五、本定额的工作内容简要地说明了主要工序,次要工序虽未一一列出,定额均已考虑。
六、本定额未包括的项目,可参照本省其他相应工程计价定额计算,如仍缺项的,可由当地市级造价管理机构编制地区性补充定额,报省造价管理总站备案;或由预(结)算编制单位根据设计要求,结合工程实际情况、那招本定额编制原则,编制一次性补充定额,在预(结)算审查时确定,并报当地造价管理机构备案。
七、有关定额人工的说明和规定1、本定额的人工消耗量是以现行全国建筑安装工程统一劳动定额为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
每工日按八小时工作制计算。
浙江10版定额部分章节说明及法则现浇砼及模板工程
第四章混凝土及钢筋混凝土工程说明一、本章定额包括现浇混凝土构件、预制和预应力混凝土构件、钢筋制作与安装、混凝土预制构件运输与安装。
二、本章内各节有关说明、工程量计算规则,除另有具体规定外均互相适用,也适用本章外所涉及且未规定注明的相关定额。
三、现浇混凝土构件1.现浇混凝土构件的模板按照不同构件,分别以组合钢模、复合木模单独列项,模板的具体组成规格、比例、支撑方式及复合木模的材质等,均综合考虑;定额未注明模板类型的,均按木模考虑。
后浇带模板按相应构件模板计算,另行计算增加费。
2.现浇混凝土浇捣按现拌混凝土和商品混凝土两部分列项。
现拌泵送混凝土按商品泵送混凝土定额执行,混凝土单价按现场搅拌泵送混凝土换算,搅拌费、泵送费按构件工程量套用相应定额。
商品混凝土定额按泵送考虑的项目,实际采用非泵送时,套用泵送定额,混凝土单价换算,其人工乘以下表相应系数,其余不变。
序号项目名称人工调整系数序号项目名称人工调整系数一建筑物7雨篷、阳台 1.051基础与垫层 1.58栏板及其他 1.052柱 1.05二构筑物3梁 1.41水塔 1.54墙 1.32水(油)池、地沟 1.65板 1.33贮仓26楼梯 1.053.商品泵送混凝土的添加剂、搅拌、运输及泵送等费用均应列入混凝土单价内。
4.定额混凝土的强度等级和石子粒径是按常用规格编制的,当混凝土的设计强度等级与定额不同时,应作换算。
毛石混凝土子目中毛石的投入量按18%考虑,设计不同时混凝土及毛石按比例调整。
5.型钢混凝土劲性构件分别按模板、混凝土浇捣及钢构件相应定额执行。
钢管柱内灌注混凝土按矩形柱、圆形柱定额执行,不再计算模板项目。
6.基础:(1)基础与上部结构的划分以混凝土基础上表面为界;(2)基础与垫层的划分,一般以设计确定为准,如设计不明确时,以厚度划分:15cm以内的为垫层,15cm以上的为基础。
(3)有梁式基础模板仅适用于基础表面有梁上凸时,仅带有下翻或暗梁的基础套用无梁式基础定额。
浙江省建筑工程预算定额(2010版)说明书及计算规则
浙江省建筑工程预算定额(2010版)——说明及计算规则浙江省建筑工程预算定额(2010版)——说明及工程量计算规则总说明一、《浙江省建筑工程预算定额》(2010版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织修订<浙江省建设工程计价依据(2003版)>的通知》(建建发[2009]165号)、国家标准《建设工程工程量清单计价规范》(GB50500-2008)及有关规定,在《全国统一建筑工程基础定额》(GJD-101-95)、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002)和《浙江省建筑工程预算定额》(2003版)、《浙江省建筑工程节能预算定额》的基础上,结合本省实际情况编制的。
二、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价的约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建、改建工程。
不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程及实行产品出厂价格的各类建筑构配件。
四、本定额是按现行的建筑工程及施工验收规范、质量评定标准和安全操作规程,根据合理的施工组织和正常的施工条件编制的,是本省境内完成规定计量单位建筑分项工程量所需的人工、材料、机械台班消耗量标准,反映本省社会平均消耗量水平。
五、本定额的工作内容扼要地说明了主要工序,次要工序虽未一一列出,定额均已考虑。
六、本定额未包括的项目,可按本省其他相应工程计价定额计算,如任缺项的,应编制地区性补充定额,并按规定履行申报手续。
七、有关定额人工的说明和规定。
1. 本定额的人工消耗量是以现行《全国建筑安装工程统一劳动定额》为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第四章混凝土及钢筋混凝土工程说明一、本章定额包括现浇混凝土构件、预制和预应力混凝土构件、钢筋制作与安装、混凝土预制构件运输与安装。
二、本章内各节有关说明、工程量计算规则,除另有具体规定外均互相适用,也适用本章外所涉及且未规定注明的相关定额。
三、现浇混凝土构件1.现浇混凝土构件的模板按照不同构件,分别以组合钢模、复合木模单独列项,模板的具体组成规格、比例、支撑方式及复合木模的材质等,均综合考虑;定额未注明模板类型的,均按木模考虑。
后浇带模板按相应构件模板计算,另行计算增加费。
2.现浇混凝土浇捣按现拌混凝土和商品混凝土两部分列项。
现拌泵送混凝土按商品泵送混凝土定额执行,混凝土单价按现场搅拌泵送混凝土换算,搅拌费、泵送费按构件工程量套用相应定额。
商品混凝土定额按泵送考虑的项目,实际采用非泵送时,套用泵送定额,混凝土单价换算,其人工乘以下表相应系数,其余不变。
3.商品泵送混凝土的添加剂、搅拌、运输及泵送等费用均应列入混凝土单价内。
4.定额混凝土的强度等级和石子粒径是按常用规格编制的,当混凝土的设计强度等级与定额不同时,应作换算。
毛石混凝土子目中毛石的投入量按18%考虑,设计不同时混凝土及毛石按比例调整。
5.型钢混凝土劲性构件分别按模板、混凝土浇捣及钢构件相应定额执行。
钢管柱内灌注混凝土按矩形柱、圆形柱定额执行,不再计算模板项目。
6.基础:(1)基础与上部结构的划分以混凝土基础上表面为界;(2)基础与垫层的划分,一般以设计确定为准,如设计不明确时,以厚度划分:15cm以内的为垫层,15cm以上的为基础。
(3)有梁式基础模板仅适用于基础表面有梁上凸时,仅带有下翻或暗梁的基础套用无梁式基础定额。
(4)满堂基础及地下室底板已包括集水井模板杯壳,不再另行计算;设计为带形基础的单位工程,如仅楼(电)梯间、厨厕间等少量部位采用满堂基础时,其工程量并入带形基础计算。
(5)箱形基础的底板(包括边缘加厚部分)套用无梁式满堂基础定额,其余套用柱、梁、板、墙相应定额。
(6)设备基础仅考虑块体形式,其他形式设备基础分别按基础、柱、梁、板、墙等有关规定计算,套用相应定额。
(7)地下构件采用砖模时,按砌筑工程定额规定执行。
7.现浇钢筋混凝土柱(不含构造柱)、梁(不含圈、过梁)、板、墙的支模高度按层高3.6m以内编制,超过3.6m时,工程量包括3.6m以下部分,另按相应超高定额计算;斜板或拱形结构按板顶平均高度确定支模高度,电梯井壁按建筑物自然层层高确定支模高度。
8.异形柱指柱与模板接触超过4个面的柱,一字形、L、T(如下图)形柱,当a与b的比值大于4时,均套用墙相应定额。
9.地圈梁套用圈梁定额;异形梁包括十、T、L形梁;梯形、变截面矩形梁套用矩形梁定额;现浇薄腹屋面梁模板套用异形梁定额;单独现浇过梁模板套用矩形梁定额;与圈梁连接的过梁及叠合梁二次浇捣部分套用圈梁定额;预制圈梁的现浇接头套用二次灌浆相应定额。
10.混凝土梁、板均分别计算套用相应定额;板中暗梁并入板内计算。
楼板及屋面平挑檐外挑小于50cm时,并入板内计算;外挑大于50 cm时,套用雨篷定额;屋面挑出的带翻沿平挑檐套用檐沟、挑檐定额。
薄壳屋盖模板不分筒式、球形、双曲形等,均套用同一定额;混凝土浇捣套用拱板定额。
现浇钢筋混凝土板坡度在10度以内时按定额执行;坡度大于10度,在30度以内时,模板定额中钢支撑含量乘以系数1.3,人工含量乘以系数1.1;坡度大于30度,在60度以内时,相应定额中钢支撑含量乘以系数1.5,人工含量乘以系数1.2;坡度在60度以上时,按墙相应定额执行。
斜板支模高度超过3.6m每增加1m定额及混凝土浇捣定额也适用于上述系数。
压型钢板上浇捣混凝土板,套用板浇捣定额。
11.地下室内墙、电梯井壁均套用一般墙相应定额;屋面女儿墙高度大于1.2m时套用墙相应定额,小于1.2m时套用栏板相应定额。
12.凸出混凝土柱、梁、墙面的线条,工程量并入相应构件内计算,另按凸出的棱线道数划分套用相应定额计算模板增加费;但单独窗台板、栏板扶手、墙上压顶的单阶挑沿不另计模板增加费;单阶线条凸出宽度大于200mm的按雨篷定额执行。
13.弧形阳台、雨篷按普通阳台、雨篷定额执行,另行计算弧形模板增加费。
水平遮阳板、空调板套用雨篷相应定额;拱形雨篷套用拱形板定额。
半悬挑及非悬挑的阳台、雨篷,按梁、板有关规则计算套用相应定额。
弧形楼梯指梯段为弧形的,仅平台弧形的,按直形楼梯定额执行,平台另计弧形板增加费。
15.自行车坡道带有台阶的,按楼梯相应定额执行;无底模的自行车坡道及4步以上的混凝土台阶按楼梯定额执行,其模板按楼梯相应定额乘以0.20计算。
16.栏板(含扶手)及翻沿净高按1.2m以内考虑,超过时套用墙相应定额。
17.现浇屋脊、斜脊并入所依附的板内计算,单独屋脊、斜脊按压顶考虑套用定额。
18.屋面内天沟按梁、板规则计算,套用梁、板相应定额。
雨篷与檐沟相连时,梁板式雨篷按雨篷规则计算并套用相应定额,板式雨篷并入檐沟计算。
19.小型池槽外形体积大于2m3时套用构筑物水(油)池相应定额;建筑物内的梁板墙结构式水池分别套用梁、板、墙相应定额。
20.地沟、电缆沟断面内空面积大于0.4m2时套构筑物地沟相应定额。
21.小型构件包括:压顶、单独扶手、窗台、窗套线及定额未列项目且单件构件体积在0.05m3以内的其他构件。
22.屋顶水箱工程量包括底、壁、现浇顶盖及支撑柱等全部现浇构件,预制构件另计;砖砌支座套砌筑工程零星砌体定额;抹灰、刷浆、金属件制安等套用相应章节定额。
23.采用无粘结、有粘接的后张预应力现浇构件,套普通现浇混凝土构件浇捣相应定额。
24.滑升钢模板定额内已包括提升支撑杆用量,并按不拔出考虑,如需拔出,收回率及拔杆费另行计算;设计利用提升支撑杆作结构钢筋时,不得重复计算。
25.用滑升钢模施工的构筑物按无井架施工考虑,并已综合了操作平台,不另计算脚手架及竖井架。
26.倒锥形水塔塔身滑升钢模定额,也适用于一般水塔塔身滑升钢模工程。
27.烟囱滑升钢模定额均已包括筒身、牛腿、烟道口;水塔滑升钢模已包括直筒、门窗洞口等模板用量。
28.构筑物基础套用建筑物基础相应定额。
29.列有滑模定额的构筑物子目,采用翻模施工时,可按相近构件模板定额执行。
工程量计算规则一、除定额另有规定外,混凝土构件工程量均按图示尺寸计算。
二、计算墙、板工程量时,应扣除单孔面积大于0.3m2以上的孔洞,孔洞侧边工程量另加;不扣除单孔面积小于0.3m2以内的孔洞,孔洞侧边也不予计算。
三、现浇混凝土构件1.除定额注明外,混凝土浇捣工程量均按图示尺寸以实体积计算,不扣除混凝土内钢筋、预埋铁件等所占体积;型钢劲性构件混凝土浇捣工程量应扣除型钢构件所占混凝土体积,钢管柱内混凝土灌注按钢柱内空断面积乘柱灌注高度计算。
现浇混凝土构件模板工程量按混凝土与模板接触面的面积以平方米计量,应扣除构件平行交接及0.3平方米以上构件垂直交接处的面积;模板工程量也可参考构件混凝土含模量计算,但除本定额规则特别指定以外,一个工程的模板工程量只应采用一种计算规则。
2.梁、板、墙设后浇带时,模板工程量不扣除后浇带部分,后浇带另行按延长米(含梁宽)计算增加费;混凝土浇捣工程量应扣除后浇带体积,后浇带体积单独计算套相应定额。
3.基础与垫层:(1)基础垫层及各类基础按图示尺寸计算,不扣除嵌入承台基础的桩头所占体积。
地面垫层发生模板时按基础垫层模板定额计算,工程量按实际发生部位的模板与混凝土接触面展开计算。
(2)带形基础长度:外墙按中心线、内墙按基底净长线计算,独立柱基间带形基础按基底净长线计算,附墙垛折加长度合并计算;垫层不扣除重叠部分的体积,基础搭接体积按图示尺寸计算。
有梁带基梁面以下凸出的钢筋混凝土柱并入相应基础内计算;满堂基础的柱墩并入满堂基础内计算。
(3)基础侧边弧形增加费按弧形接触面长度计算,每个面计算一道。
4.现浇混凝土框架结构分别按柱、梁、板、墙的有关规定计算。
5.柱:(1)柱高按基础顶面或楼板上表面算至柱顶面或上一层楼板上表面,无梁板柱高按基础顶面(或楼板上表面)算至柱帽下表面。
(2)依附于柱上的牛腿并入柱内计算。
(3)构造柱高度按基础顶面或楼面至框架梁、连续梁等单梁(不含圈、过梁)底标高计算,与墙咬接的马牙槎按柱高每侧模板以6cm、混凝土浇捣以3cm合并计算,模板套用矩形柱定额。
(4)预制框架结构的柱、梁现浇接头按实捣体积计算,套用框架柱接头定额。
6.梁:(1)梁与柱、次梁与主梁、梁与混凝土墙交接时,按净空长度计算;伸入砌筑墙体内的梁头及现浇的梁垫并入梁内计算。
(2)圈梁与板整体浇捣的,圈梁按断面高度计算。
7.板:(1)按梁、墙间净距尺寸计算;板垫及与板整体浇捣的翻沿(净高250mm以内的)并入板内计算;板上单独浇捣的墙内素混凝土翻沿按圈梁定额计算;(2)无梁板的柱帽并入板内计算。
(3)柱的断面积超过1m2时,板应扣除与柱重叠部分的工程量。
(4)依附于拱形板、薄壳屋盖的梁及其他构件工程量均并入所依附的构件内计算。
(5)弧形板并入板内计算,另按弧长计算弧形板增加费。
梁板结构的弧形板弧长工程量应包括梁板交接部位的弧线长度。
(6)预制板之间的现浇板带宽在8cm以上时,按一般板计算,套板的相应定额,宽度在8cm以内的已包括在预制板安装灌浆定额内,不另计算。
8.墙:(1)墙高按基础顶面(或楼板上表面)算至上一层楼板上表面;平行嵌入墙上的梁不论凸出与否,均并入墙内计算。
(2)与墙连接的柱、暗柱并入墙内计算。
9.楼梯:按水平投影面积计算;工程量包括休息平台、平台梁、楼梯段、楼梯与楼面板连接的梁,无梁连接时,算至最上一级踏步沿加30cm处。
不扣除宽度小于50cm的楼梯井,伸入墙内部分不另行计算;但与楼梯休息平台脱离的平台梁按梁或圈梁计算。
直形楼梯与弧形楼梯相连者,直形、弧形应分别计算套相应定额。
单跑楼梯上下平台与楼梯段等宽部分并入楼梯内计算面积。
楼梯基础、梯柱、栏板、扶手另行计算。
10.凸出的线条模板增加费以凸出棱线的道数不同分别按延长米计算,两条及多条线条相互之间净距小于100mm以内的,每两条线条按一条计算工程量。
11.悬挑阳台、雨篷:混凝土浇捣按挑出墙(梁)外体积计算,外挑牛腿(挑梁)、台口梁、高度小于250mm的翻沿均合并在阳台、雨篷内计算;模板按阳台、雨篷挑梁及台口梁外侧面范围的水平投影面积计算,阳台、雨篷外梁上有外挑线条时,另行计算线条模板增加费。
阳台栏板、雨篷翻沿高度超过250mm的,全部翻沿另行按栏板、翻沿计算。
阳台、雨篷梁按过梁相应规则计算,伸入墙内的拖梁按圈梁计算。
12.栏板、翻沿:栏板、单独扶手均按外围长度乘以设计断面计算体积;花式栏板应扣除面积在0.3m2以上非整浇花饰孔洞所占面积,孔洞侧边模板并入计算,花饰另计。
