地下室专项施工方案(公司)
万达地下室防水专项施工方案
目录一、编制依据 (2)二、工程概况 (2)三、施工部署 (2)四、施工前准备 (4)五、地下室防水层施工操作工艺 (5)六、质量保证措施 (14)七、成品保护措施 (16)八、安全生产、文明施工措施及应急救援 (16)一、编制依据《地下防水工程质量验收规范》(GB50208-2002);《建筑工程施工质量验收统一标准》(GB50300-2001);《地下工程防水技术规范》(GB50108-2001);《建筑施工安全检查标准》JGJ59-99;《建筑地基基础工程施工质量验收规范》GB50202-2002;《建筑施工现场环境与卫生标准》JGJ146-2004;本工程施工图纸、图纸会审文件;本工程施工组织设计。
二、工程概况2.1 总体简介设计要求2.1.1 工程概述本工程的区段划分可按照万达地下空间总分区图进行划分,具体划分成3个区段:施工E区、施工B区和施工C区。
其中施工E区为E1、E2两部分,施工B区为万达地下空间分区B2的一部分,施工C区为万达地下空间分区C1和C2的靠万达广场一侧的部分。
本工程主体结构为地下室三层、四层,建筑面积约为10万㎡,桩基础类型为旋挖桩基础和天然地基基础;C、E区结构安全等级为二级,B区结构安全等级为一级,结构设计基准期为50年,结构使用年限为100年;建筑抗震设防类型为标准设防(丙)类;地基设计等级为甲级;人防工程的抗力等级为核(常)6,局部核(常)5;耐火等级为一级;抗震设防烈度为7度;地下室防水等级为一级。
混凝土强度为:梁、板底及承台混凝土垫层厚为100mm,砼强度C15;底板:砼C35,抗渗等级为P10;框架柱:C45、C50、C55、C60;抗侧力墙:砼C45、C50、C55、C60,抗渗等级为P10。
设计概况:本工程地下室底板底防水层为合成高分子湿铺防水卷材。
(1)地下室底板防水做法如下(自下而上):素土夯实;100厚C15混凝土垫层压实抹平;刷面层处理剂一遍;防水层采用1.5厚HDPE胶膜复合防水卷材;自防水钢筋混凝土底板。
地下室工程专项工程施工方案

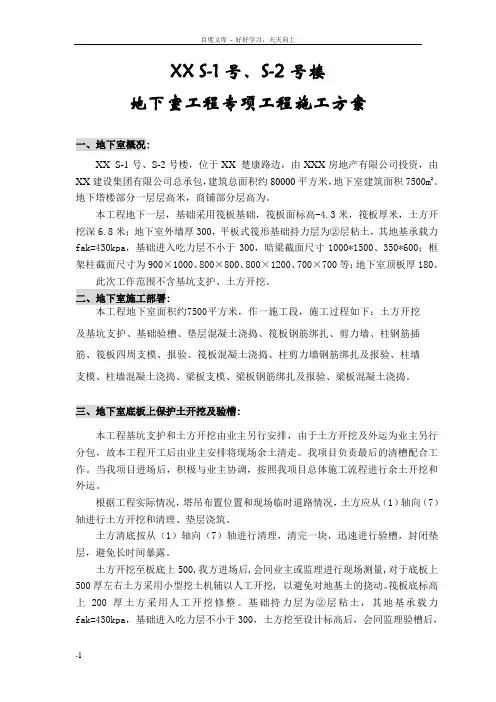

XX S-1号、S-2号楼地下室工程专项工程施工方案一、地下室概况:XX S-1号、S-2号楼,位于XX 楚康路边,由XXX房地产有限公司投资,由XX建设集团有限公司总承包,建筑总面积约80000平方米,地下室建筑面积7500m2。
地下塔楼部分一层层高米,商铺部分层高为。
本工程地下一层,基础采用筏板基础,筏板面标高-4.3米,筏板厚米,土方开挖深6.8米;地下室外墙厚300,平板式筏形基础持力层为②层粘土,其地基承载力fak=430kpa,基础进入吃力层不小于300,暗梁截面尺寸1000*1500、350*600;框架柱截面尺寸为900×1000、800×800、800×1200、700×700等;地下室顶板厚180。
此次工作范围不含基坑支护、土方开挖。
二、地下室施工部署:本工程地下室面积约7500平方米,作一施工段,施工过程如下:土方开挖及基坑支护、基础验槽、垫层混凝土浇捣、筏板钢筋绑扎、剪力墙、柱钢筋插筋、筏板四周支模、报验、筏板混凝土浇捣、柱剪力墙钢筋绑扎及报验、柱墙支模、柱墙混凝土浇捣、梁板支模、梁板钢筋绑扎及报验、梁板混凝土浇捣。
三、地下室底板上保护土开挖及验槽:本工程基坑支护和土方开挖由业主另行安排,由于土方开挖及外运为业主另行分包,故本工程开工后由业主安排将现场余土清走。
我项目负责最后的清槽配合工作。
当我项目进场后,积极与业主协调,按照我项目总体施工流程进行余土开挖和外运。
根据工程实际情况,塔吊布置位置和现场临时道路情况,土方应从(1)轴向(7)轴进行土方开挖和清理、垫层浇筑。
土方清底按从(1)轴向(7)轴进行清理,清完一块,迅速进行验槽,封闭垫层,避免长时间暴露。
土方开挖至板底上500,我方进场后,会同业主或监理进行现场测量,对于底板上500厚左右土方采用小型挖土机辅以人工开挖, 以避免对地基土的挠动。
筏板底标高上200厚土方采用人工开挖修整。
地下室安装专项施工方案

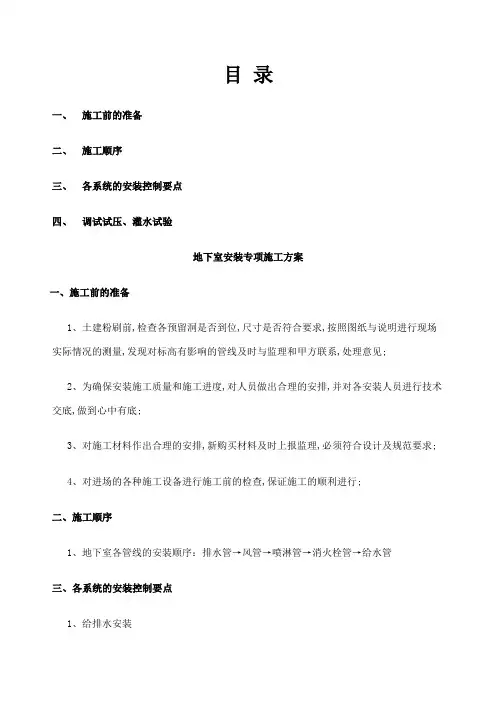

目录一、施工前的准备二、施工顺序三、各系统的安装控制要点四、调试试压、灌水试验地下室安装专项施工方案一、施工前的准备1、土建粉刷前,检查各预留洞是否到位,尺寸是否符合要求,按照图纸与说明进行现场实际情况的测量,发现对标高有影响的管线及时与监理和甲方联系,处理意见;2、为确保安装施工质量和施工进度,对人员做出合理的安排,并对各安装人员进行技术交底,做到心中有底;3、对施工材料作出合理的安排,新购买材料及时上报监理,必须符合设计及规范要求;4、对进场的各种施工设备进行施工前的检查,保证施工的顺利进行;二、施工顺序1、地下室各管线的安装顺序:排水管→风管→喷淋管→消火栓管→给水管三、各系统的安装控制要点1、给排水安装1-1、生活给水系统安装a给水干管安装:安装时一般从总入口开始操作总进口端头加好临时丝堵,以备试压用,设计要求防腐时,应在预制安装前做好防腐;把预制完的管件运到安装部位按编号依次排开;安装前清扫管膛,丝扣连接把管道和配件按编号依次上紧,安装完后找直找正,复核甩口的位置.方向及变径无误,消除麻头,所有管口要加好临时丝堵;.b给水立管:每层从上至下统一吊线安装卡件,将预制好的水管按编号分层排开,顺序安装,对好调直时的印记,校核预留甩口的高度.方向是否正;支管甩口均加好临时丝堵;立管甩口均加好临时丝堵;立管阀门安装朝向应便于操作和修理;安装完后用线坠吊正,配合土建堵好楼板洞;1-2排水管道安装a本工程排水系统设计为二层以上污废水先分别接至总立管再排至室外.排水管采用UPVC塑料排水管,胶合剂粘接.UPVC排水管管道材质.规格.尺寸.粘接剂的性能必须符合设计要求..b排水管道应按规范要求设置坡度,严禁倒坡,出墙转弯处应采用45度弯,分支处应用Y 型顺水三通,立式排水管道的垂直度必须符合要求;覆土前做好灌水试验,及时填写“隐蔽验收记录”,朝天的管口要封闭好;.cUPVC干管安装:首先根据设计图纸要求的坐标、标高预留槽洞或预埋套管;施工条件具备时,管道段粘接时也必须按粘接工艺依次进行;dUPVC立管安装:首先按设计坐标要求,将洞口剔净,清理场地,根据需要支搭操作平台;将已预制好的立管运到安装场地;首先已预埋的伸缩节,将螺拧下,取出U型橡胶圈,清理杂物;复查上层洞口是否合适;立管插入端先划好插入长度标记,涂上肥皂液,套上锁母及U型橡胶圈;安装时先将立管上端伸入上一层洞口内,垂直用力插入标记为止一般预留胀缩量为20-30mm;合适后即用自制U型钢制抱卡紧固于伸缩节上沿;然后找正找直,并测量顶板距三通中心是否符合要求,无误后即可堵洞,并将上层预留伸缩节封严;eUPVC支管安装:首先剔出吊卡孔洞或复查预埋件是否合适;清理场地,按需要支搭操作平台;将预制好的支管按编号运至场地;清除各粘接部位的污物及水分;将支管水平初步吊起,涂抹后固定卡架,封闭各预留管口平堵洞;1-3、消防给水系统安装a本工程根据图纸说明大于DN100管子采用卡箍连接,小于DN100的管子采用丝扣连;b管道成排明装时,直线部分应互相平行;曲线部分,当管道水平或垂直平行时,应与直线部分保持等距:管道水平上下并行时,曲率半经相等;c系统中的阀门,应按设计规定选用,设计无规定时,按相应规定选用,在通常情况下,管径小于或等于50mm,宜采用截止阀,管径大于50mm时,宜采用闸阀;d阀门安装前,应做耐压强度试验,试验应以每批同牌号、同规格、同型号数量中抽查10%,且不小于1个,如有漏、裂不合格的应再抽查20%,仍有不合格的则须逐个试验;强度及严密试验压力应为阀门出厂规定的压力如设计有特殊要求按设计要求进行;e管道支、吊、托架的安装,且位置应正确,埋设应平整牢固,与管道接触应紧密,固定应牢靠;固定在建筑结构上的管道支、吊架不得影响结构的安全;管道水平安装的支架间距不得大于设计要求或规范要求,立管管卡安装高度距地面—米,每层安装数量视层设法同,按规范的要求确定;f水平管道纵、横方向弯曲,立管垂直度,成排管段和成排阀门安装允许偏差应符合规范规定;g试验压力应符合设计要求,设计无要求时,按规范规定选用;h管道穿过基础、墙壁和楼板,应配合土建预留孔洞,其尺寸按设计要求和规范规定采用;i管道及设备安装前,必须清除内部污垢和杂物,按照中断或完毕的敞口处,应临时封闭;j管道的试压应按规范执行,一般按系统分层、分段进行试压,然后再系统试压;试压时要防止跑水、漏水,以免给建筑装修造成损失;k要合理安排施工程序,一般先装地下,后装地上;先装大口径管道,后装小口径管道,先装支、吊架,后装管道系统;l各类管道在交叉安装时相碰,应按下列原则避让:小口径管让大口径管;有压力管道让无压力管道;支管道让主管道;m管道系统安装,应注意设置管道的放气和排水装置,在系统的最高点应设排气装置,在系统的最低点设泄水装置;1-4、镀锌管丝扣连接一般规定a镀锌管表面镀锌要均匀、光滑,不得有锈蚀现象;b管件表面无裂纹、缩孔、夹渣和重皮,螺纹应完整,无偏扣、乱扣和毛刺等;c镀锌管应用机械法切割,不得有飞边、毛刺,还应内倒角;d镀锌管螺纹应规整,断丝或缺丝不得大于螺纹全扣数的10%;e管道接口时应严密坚固,接口时不得强行对口;f镀锌钢管螺纹外露2—3牙,且螺纹露出部分和镀锌层破坏部分作防腐处理,麻丝填料要饱满,外露麻丝要清除干净;g丝扣法兰连接应符合以下规定:对接平行、紧密,与管子中心线垂直,螺母在同一侧,螺杆露出螺母,且露出部分不大于螺杆直径的1/2,衬垫材质符合设计要求的施工规范规定,且无双层;1-5、消防管道及附件施工准备A消防给水、自动喷水灭火系统施工前应具备下列条件:a设备平面布置图、系统图、安装图等施工图及有关技术文件应齐全;c设计单位应向施工单位进行技术交底;d系统组件,管件及其他设备、材料,应能保证正常施工;e施工现场及施工用水、电、气应满足施工要求,并能保证连续施工;B消防给水、自动喷水灭火系统施工前应对采用的系统组件、管件及其他设备、材料进行现场检查,并应符合下列要求:a系统组件、管件及其他设备、材料,应符合设计要求和国家现行有关标准的规定,并应具有出厂合格证;b喷头、报警阀、压力开关、水流指示器等主要系统组件应经国家消防产品质量监督检验中心检测合格;C喷头的现场检验应符合下列要求:a喷头的型号、规格应符合设计要求;b喷头的商标、型号、公称动作温度、制造厂及生产年月日等标志应齐全;c喷头外观应无加工缺陷和机械损伤;d喷头螺纹密封面应无伤痕、毛刺、缺丝或断丝的现象;e闭式喷头应进行密封性能试验,并以无渗漏、无损伤为合格;试验数量宜从每批中抽查1%,但不得少于5只,试验压力应为;试验时间不得少于3min;D阀门及其附件的现场检验应符合下列要求:a阀门的型号、规格应符合设计要求;b阀门及其附件应配备齐全,不得有加工缺陷和机械损伤;c报警阀除应有商标、型号、规格等标志外,尚应有水流方向的永久性标志;d报警阀和控制阀的阀瓣及操作机械应动作灵活,无卡涩现象;阀体内应清洁、无异物堵塞;e水力警铃的铃锤应转动灵活,无阻滞现象;f报警阀应逐个进行渗漏试验;试验压力应为额定工作压力的2倍,试验时间应为5min;阀瓣处应无渗漏;g压力开关、水流批示器及水位、气压、阀门限位等自动监测装置应有清晰的铭牌、安全操作批示标志和产品说明书;水流指示器尚应有水流方向的永久性标志;安装前应逐个进行主要功能检查,不合格不得使用;1-6、消防管道安装施工:a消防水泵接合器的组装应按接口、本体、联接管、止回阀、安全阀、放空管、控制阀的顺序进行,止回阀的安装方向应使消防用水能从消防水泵接合进入系统;b管道支架、吊架的安装位置不应妨碍喷头的喷水效果;管道支架、吊架与喷头之间的距离不宜小于300mm;与末端喷头之间的距离不宜大于750mm;c配谁知观赏每一直管段、相邻两喷头之间的管段设置的吊架均不宜小于1个;当喷头之间距离小于时,可隔段设置吊架,但吊架的间距不宜大于;d当管子的公称直径等于或大于50mm时;每段配水干管或配水管设置防晃支架不应少于1只,当管道改变方向时,应增加防晃支架;e管道穿过建筑物的变形缝时,应设置柔性短管;穿过墙体或楼板时应加设套管,套管长度不得小于墙体厚度,或应高出楼面或地面50mm;管道的焊接环缝不得位于套管内;套管与管道的间隙应采用不燃烧材料填缝密实;f管道横向安置宜设—坡度,且应坡向排水管;当局部区域难以利用排水管将水排净时,应采用相应的排水措施;当喷头数量小于或等于5只时,可在管道低凹处加设堵头;当喷头数量大于5只时,宜装设带阀门的排水管;g配水干管、配水管应做红色环圈标志;1-7、消防管道配件安装a喷头安装应在系统试压、冲洗合格后进行;b喷头安装时宜采用专用的弯头、三通;c喷头安装时,不得对碰头进行拆装、改动,并严禁给喷头附加任何装饰性涂层;d喷头安装应使用专用扳手,严禁利用喷头的框架施拧;喷头的框架、溅水盘产生或释放原件损坏时,应采用规格、型号相同的喷头更换;e安装在易受机械损坏的喷头,应加设喷头防护罩;f喷头安装是,溅水盘与吊顶、门、窗、洞口墙面的距离应符合设计要求;g当喷头溅水盘高于附近梁底或高于宽度小于的通风管道腹面时,喷头溅水盘高于梁底、通风管道腹面的最大垂直距离应符合设计要求;h当通风管道宽度大于,喷头应安装在其腹面以下部位;i报警阀组的安装应先安装水源制阀、报警阀,然后应再进行报警阀辅助管道的连接;水源控制阀、报警阀与配水干管的连接,应使水流方向一致;报警阀组安装的位置应符合设计要求;当设计无要求时,报警阀组应安装在便于操作的明显位置,距室内地面高度宜为;两侧与墙的距离不应小于;正面与墙的距离不应小于;安装报警阀组的室内地面应有排水设施;j湿式报警阀前后的管道中能顺利充满水;压力波动时,水力警铃不应发生误报警;报警水流通路上的过滤器应安装在延迟器前,而且是便于排渣操作的位置;k水力警铃应安装在公共道或值班室附近的外墙上,且应安装检修、测试用的阀门;水力警铃和报警的连接应采用镀锌钢管,当镀锌钢管的公称直径为15㎜时,其长度不应大于6m;当镀锌钢管的公称直径为20㎜时,其长度不应大于20m;安装后的水力警铃启动压力不应小于.l水流指示器的安装应在管道试压和冲洗合格后进行,水流指示器的规格、型号应符合设计要求:因竖直安装在水平管道上车,其动作方向应和水流方向一致;安装后的水流指示器浆片、膜片应动作灵活,不应与管壁发生碰擦;m压力开关应竖直安装在通往水力警铃的管道上,且不应在安装中拆除改动;n末端试水装置安装在系统管网末端或分区管网末端;o室内消防给水管道应建成环网状,环网的进水管不应小于2条,用于分隔管道的阀门应保持开启,并有明显的开、闭标志,室内消火栓的安装,应注意栓口朝外,栓口中心距离地面的高度为,其出水方向应向下或与设置消火栓的墙面相垂直;1-8、消防水泵、喷淋泵等设备的安装a消防水泵、喷淋泵等设备的安装应符合现行国家标准机械设备安装工程施工及验收规范中的有关规定;b安装前应收集设备的各项有关资料,如出厂合格证、生产日期、产品规格、型号以及产品安装和使用说明书等;c根据设计要求,对水泵的基础进行外形尺寸及其定位尺寸的核对,并进行清理;基础的坐标位置-纵横轴线的允许偏差≤±20㎜,预留地脚螺栓孔孔壁的垂直度允许偏差≤±10㎜,基础外观基本平整;d检查水泵,外观完整无损,盘车灵活,管口完好,密封面平整;e水泵与电机的连接轴向倾斜度应≤±㎜,径向位移≤±㎜;f地脚螺栓应垂直安装,螺母均应拧紧,螺纹应露出螺母2-3扣;g根据划正找平需要,平稳放置垫铁,位置要正确,解除要紧密,每组不超过三块,检查无松动现象后,随即用电焊在垫铁的两侧进行层间点焊固定,注意垫铁与机座不得焊接;h进行地脚螺栓预留孔德灌浆及基础的二车灌浆,灌浆时应捣固密实,并要确保已调整好的安装精度;i每组水泵的吸水管不应小于2根,吸水管水平管道上不应有气囊和漏气现象,吸水管上的控制阀门应在水泵稳固的基础上再进行安装,控制阀门的通径比应小于水泵的吸水口径,并不应采用蝶阀;j水泵的出水管应改止回阀,压力表和供试验与检查使用的放水阀,泵组汇总的出水管上应设压力表和泄压阀,压力表应有缓冲装置和旋塞,压力表的量程因为工作压力的倍;2、风管及配件安装2-1、风管及部件安装一般规定A风管与配件可拆卸的接口及调节机构,不得装设在墙或楼板内;B风管及部件安装前,应清除内外杂物及污物,并保持清洁;C风管及部件安装完毕后,应按系统压力等级进行严密性检验,漏风量应符合规范的规定;系统风管的严密性检验宜采用抽检,抽检率为5%,且抽检不得小于一个系统;在加工工艺及安装操作质量得到保证的前提下,采用漏光法检测;漏光检测不合格时,应按规定的抽检率,作漏风量测试;中压系统的严密性检验,应在严格的漏光检测合格条件下,对系统风管漏风量测试实行抽检,抽检率为20%,且抽检不得小于一个系统;高压系统应全数进行漏风量测试;系统风管漏风量测试被抽检系统应全数合格;如有不合格时,应加倍抽检直至倒数合格;D现场风管接口的配置,不得缩小其有效截面;E风管支、吊架的施工应符合下列规定a风管与部件支、吊架的预埋件、射钉或膨胀螺栓位置应正确、牢固可靠,埋入部分应去除油污,并不得涂漆;b在砖墙或混凝土上预埋支架时,洞口内外应一致,水泥砂浆捣固应密实,表面应平整,预埋应牢固;c用膨胀螺栓固定支、吊架时,应符合膨胀螺栓使用技术条件的规定;d支、吊架的形式应符合设计规定;当无设计规定时,可按一般规定执行:靠墙或靠柱安装的水平风管宜用悬臂支架或有斜撑支架;不靠墙、柱安装的水平风管宜用托底吊架;直径或边长小于400mm的风管可采用吊带式吊架;靠墙安装的垂直风管应用悬臂托架或有斜撑支架,不靠墙、柱穿楼板安装的垂直风管宜采用抱箍支架,室外或屋面安装的立管应用井架或接索固定;支、吊架亦可采用组合型通用构架的型式;e吊架的吊杆应平直,螺纹应完整、光洁;吊杆拼接可采用螺纹连接或焊接;螺纹连接任一端的连接螺纹均应长于吊杆直径,并有防松动措施;焊接拼接宜采用搭接,搭接长度不应少于吊杆直径的6倍,并应在两侧焊接;f支、吊架上的螺孔应采用机械加工,不得用气割开孔;g矩形风管抱箍支架应紧贴风管,折角应平直,连接处应留有螺栓收紧的距离;圆形风管抱箍圆弧应均匀,且应与风管外径一致,抱箍应能箍紧风管;F风管安装时应及时进行支、吊架的固定和调整,其位置应正确、受力应均匀;可调隔振支、吊架的拉伸或压缩量应按设计要求调整;G吊架不得设置在风口、阀口、检查门及自控机构处;吊杆不宜直接固定在法兰上;H风管支、吊架的间距,如设计无要求,应符合下列规定:a风管水平安装,直径或长边尺寸小于400mm,间距不应大于4m;大于或等于400mm,不应大于3m;b风管垂直安装,间距不应大于4m,但每根立管的固定件不少于2个;I悬吊的风管与部件应设置防止摆的固定点;J法兰垫片厚度宜为3—5mm,垫片应与法兰齐平,不得凹入管内;K法兰垫片的材质,当设计无要求时,可按下列规定执行:a输送空气温度低于70℃的风管,宜采用橡胶板、闭孔海绵橡胶板、密封胶带或其它闭孔弹性材料等;b输送空气温度低于70℃的风管,应采用石棉橡胶板等;L连接法兰的螺栓应均匀拧紧,其螺母应在同一侧;2-2、风管安装a风管采用无法兰连接时,接口处应严密、牢固;矩形风管四角必须有定位及密封措施,风管连接两平面应垂直,不得错位及扭曲;b安装在支架上的圆形风管应设托座;c明装风管水平安装,水平度的偏差,每米不应大于3㎜,总偏差不应大于20㎜,明装风管垂直安装,垂直度的偏差,每米不应大于2㎜,总偏差不应大于20㎜;暗装风管位置应正确,无明显偏差;d钢板风管与砖、混凝土风道的插接应顺气流方向,风管插入端与风管表面应平齐,并应进行密封处理;2-3、部件安装a防火阀安装,方向位置应正确,易溶件应迎气流方向,按照后因左动作试验,其阀板的启闭应灵活,动作应可靠;现场组装的风机,绳索的捆缚不得损伤机件表面、转子、轴颈和轴封等处均不应作为捆缚部位;输送特殊介质的风机转子和机壳内如涂有保护层,应严加保护,不得损伤;b风口的安装,风口与风管的连接应严密、牢固;边框与建筑装饰面铁贴实,外表面应平整不变形,调节应灵活;2-4、排风机和排烟机的安装a整体安装的风机,搬运和调装的绳索不得捆缚在转子和轴承盖的吊环上;b风机的进风管、出风管等装置应有单独的支撑,并与基础或其它建筑物连接牢固;风管与风机连接时,不得强迫对口,机壳不应承受其它机件的重量;c风机的转动装置外漏部分应有防护罩,但风机的进风口或进风管路直通大气时,应加装保护网或采取其它安全措施;d风机底座若不用隔震装置而直接安装在基础上,应用垫铁找平;四、调试试压、灌水1-1、灌水试验A排水管道安装完毕后必须进行通灌水试验,灌水试验前应将各预留口采取措施堵严,把充气球放入检查口封闭,在系统最高点留出灌水口;B由灌水口将水灌满后,按设计或规范要求的规定时间对管道系统的管材、管件及捻口进行检查,如有渗漏现象应及时修理,修理好后再进行一次满水试验,直到无渗漏现象后,请有关单位验收并办理验收记录;C楼层底板下管道的闭水试验应在下一层立管检查口处用橡皮1-2、消防管道系统试压和冲洗:A管网安装完毕后,应对其进行强度试验、严密性试验和冲洗;B水压试验时环境温度不宜低于5℃,当低于5℃时,水压试验应采取防冻措施;C当系统设计工作压力等于或小于,水压强度试验压力应为设计压力的倍,并不应低于;当系统设计工作压力大于时,水压强度试验压力为该工作压力加;D水压强度试验的测试点应设在系统管网的最低点;对管网注水时,应将管网内的空气排净,并应缓慢升压,达到试验压力后,稳压30min,目前管网应无泄漏和无变形,且压力降不应大于;E水压严密性试验应在水压强度试验和管网冲洗合格后进行;试验压力应为设计工作压力;稳压24h,应无泄漏;F气压试验的介质宜采用空气或氮气;G气压严密性试验的试验压力应为,且稳压24h,压力降不应大于;H管网冲洗所采用的排水管道,应与排水系统可靠连接,其排放应畅通和安全;排水管道的截面面积不得小于被冲洗管道截面面积的60%;I管网冲洗的水流速度不宜小于3m/s;当施工现场冲洗流量不能满足要求时,应按系统的设计流量进行冲洗,或采用水压气动冲洗进行冲洗;J管网冲洗应连续进行,当出口处水的颜色、透明度与入口处水的颜色基本一致时,冲洗方可结束;K管网冲洗的水流方向应与灭火时管网的水流方向一致;L管网冲洗结束后,就将管网内的水排除干净,必要时可采用压缩空气吹;1-3、消防管道系统调试A系统调试应在系统施工完成后进行;B系统调试前消防水池、消防水池已储备设计要求的水量;系统供电正常;消防气压给水设备的水位、气压符合设计要求;湿式喷水灭火系统管网内已充满水;阀门均无泄漏;与系统配套的火灾自动报警系统处于工作状态;C湿式报警阀调试时,在其试水装置处放水,报警阀就及时动作;水力警铃应发出报警信号,水流指示器应输出报警电信号,压力开关应接通电路报警,并应启动消防水泵;D排水装置调试要求主排水阀应按系统最大设计灭火水量做排水试验,并使压力达到稳定;试验过程中,从系统排出的水应全部从室内排水系统排走;E做联动试验时,应采用专用测试仪表或其他方式,对火灾自动报警系统的各种探测器输入模拟火灾信号,火灾自动报警器应发出声光报警信号并启动自动喷水灭火系统;启动一只喷头或—S的流量从末端试水装置处放水,水流指示器、压力开关、水力警铃和消防水泵应及时动作并发出相应的信号;1-4、风机系统试运转及调试A系统安装完毕、投入使用前,必须进行系统的测定和调整;B系统的测定和调整应包括下列项目:设备单机试运转;系统联动试运转;无生产负荷系统联合试运转的测定和调整;带生产负荷系统联动试运转的测定和调整;C测定所使用的仪表性能应稳定可靠,精度应高于被测定对象的级别,并应符合国家有关计量法规及检定规程的规定;D系统联动试运转应在单机试运转和风管系统漏风量测定合格后进行;系统联动试运转时,设备及主要部件的联动必须协调,动作正确,无异常现象;E系统无生产负荷的测定与调试应包括以下内容:a通风量的风量、风压及转速的测定;b系统与风口的风量测定与调整;实测与设计风量的偏差不应大于10%;c通风机噪声的测定;。
地下室模板专项施工方案

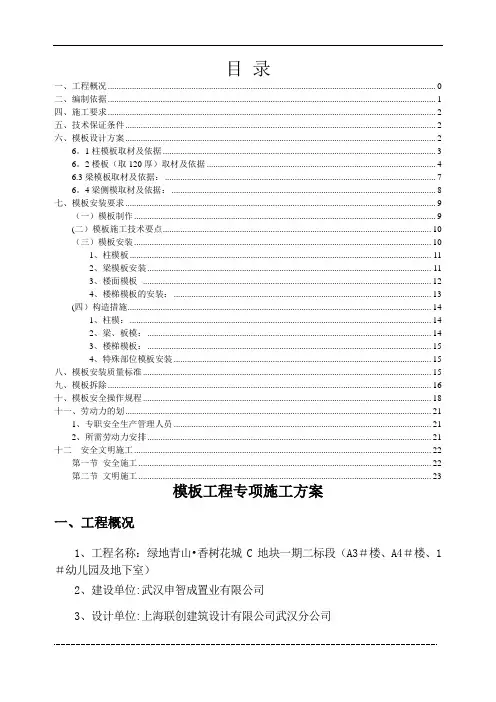

目录一、工程概况 0二、编制依据 (1)四、施工要求 (2)五、技术保证条件 (2)六、模板设计方案 (2)6。
1柱模板取材及依据 (3)6。
2楼板(取120厚)取材及依据 (4)6.3梁模板取材及依据: (7)6。
4梁侧模取材及依据: (8)七、模板安装要求 (9)(一)模板制作 (9)(二)模板施工技术要点 (10)(三)模板安装 (10)1、柱模板 (11)2、梁模板安装 (11)3、楼面模板 (12)4、楼梯模板的安装: (13)(四)构造措施 (14)1、柱模: (14)2、梁、板模: (14)3、楼梯模板: (15)4、特殊部位模板安装 (15)八、模板安装质量标准 (15)九、模板拆除 (16)十、模板安全操作规程 (18)十一、劳动力的划 (21)1、专职安全生产管理人员 (21)2、所需劳动力安排 (21)十二安全文明施工 (22)第一节安全施工 (22)第二节文明施工 (23)模板工程专项施工方案一、工程概况1、工程名称:绿地青山•香树花城C地块一期二标段(A3#楼、A4#楼、1#幼儿园及地下室)2、建设单位:武汉申智成置业有限公司3、设计单位:上海联创建筑设计有限公司武汉分公司4、监理单位:湖北建盛工程项目管理有限公司5、地勘单位:中机三勘岩土工程有限公司6、施工单位:荆门市建筑工程总公司项目位于武汉市青山区和平大道工人村2、3、4村,该项目包括A3#楼、A4#楼、1#幼儿园及地下室,其中3#楼、4#楼均为47层的超高层住宅楼,建筑高度为136。
6m,为框架剪力墙结构,3#楼建筑面积为21418.10m2,4#楼建筑面积为27164。
21m2;地下室一层,层高为3.8m,地下室建筑面积为5852.58m2;1#幼儿园为3层的框架结构,建筑高度为11m,幼儿园建筑面积为3636.58m2,总建筑面积为58071。
47m2。
项目于2016年8月25日开工,计划2019年9月14日竣工验收并交付建设单位。
地下室施工方案专向施工方案

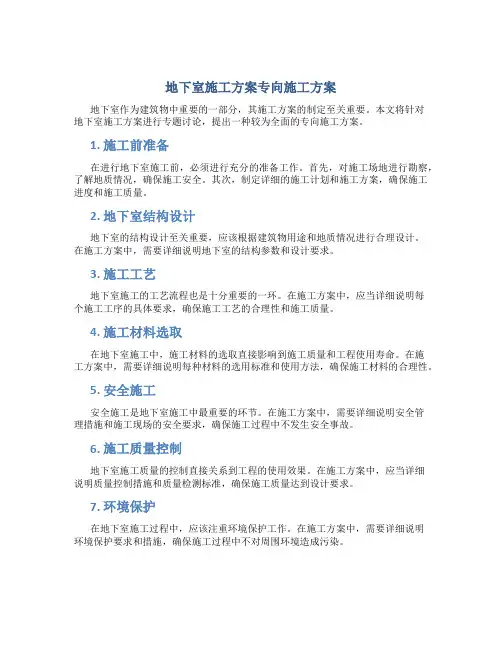

地下室施工方案专向施工方案地下室作为建筑物中重要的一部分,其施工方案的制定至关重要。
本文将针对地下室施工方案进行专题讨论,提出一种较为全面的专向施工方案。
1. 施工前准备在进行地下室施工前,必须进行充分的准备工作。
首先,对施工场地进行勘察,了解地质情况,确保施工安全。
其次,制定详细的施工计划和施工方案,确保施工进度和施工质量。
2. 地下室结构设计地下室的结构设计至关重要,应该根据建筑物用途和地质情况进行合理设计。
在施工方案中,需要详细说明地下室的结构参数和设计要求。
3. 施工工艺地下室施工的工艺流程也是十分重要的一环。
在施工方案中,应当详细说明每个施工工序的具体要求,确保施工工艺的合理性和施工质量。
4. 施工材料选取在地下室施工中,施工材料的选取直接影响到施工质量和工程使用寿命。
在施工方案中,需要详细说明每种材料的选用标准和使用方法,确保施工材料的合理性。
5. 安全施工安全施工是地下室施工中最重要的环节。
在施工方案中,需要详细说明安全管理措施和施工现场的安全要求,确保施工过程中不发生安全事故。
6. 施工质量控制地下室施工质量的控制直接关系到工程的使用效果。
在施工方案中,应当详细说明质量控制措施和质量检测标准,确保施工质量达到设计要求。
7. 环境保护在地下室施工过程中,应该注重环境保护工作。
在施工方案中,需要详细说明环境保护要求和措施,确保施工过程中不对周围环境造成污染。
综上所述,地下室施工方案专向施工方案是地下室施工过程中最重要的指导文件之一。
只有制定合理的施工方案,并严格执行,才能确保地下室施工顺利进行,工程质量达标。
地下室施工方案
地下室施工专项方案鑫鼎-紫金豪庭A区地下室蒙城昌厦建设工程有限公司年月日鑫鼎-紫金豪庭A区地下室施工方案目录第一节工程概况第二节定位系统与轴线、标高控制第三节土方工程第四节降水排水第五节基坑支护第六节砖胎模与垫层第七节防水工程第八节模板工程第九节钢筋工程第十节砼工程第十一节安全文明施工第一节工程概况一、基本情况工程名称:紫金豪庭A区地下室建设单位:蒙城县鑫鼎置业有限公司设计单位:上海东方建筑设计研究院有限公司设计勘察单位:安徽水文勘察设计研究院监理单位:安徽恒正建设工程项目管理有限公司施工单位:蒙城昌厦建设工程有限公司本工程建筑面积为25206㎡建筑层高3.9、米,主楼部分层高4.5米;为附建掘开式地下人防工程,结构形式为框架结构,抗震设防烈度为七度,建筑场地为Ⅲ类,为抗震一般地段,抗震类别为丙类,抗震等级为三级;建筑结构安全等级为二级,防水等级为一级;建筑耐火等级为一级;结构设计年限为50年结构,重要性系数为1.0。
该工程主楼内的覆土为1.5米。
该工程±0.000绝对标高为26.8m。
该工程基础形式为筏板基础,混凝土强度为C30;底板垫层厚度为100mm混凝土强度为C15;顶板及柱、墙均使用C30混凝土;抗渗标号达到P6。
内部砖采用MU10.0煤矸石空心砖,M5混合砂浆。
二、人防工程设计说明:本工程为全埋式地下室,平战结合人防工程,平时功能为汽车库及非机动车库,战时为常6级二等人员掩蔽部,人防建筑面积为6103平方米,使用面积5493平方米;划分A、B、C 3个防护单元(3600人),防化等级为丙类;设有密闭通道、扩散室、进风竖井、集气室、进风机房、滤毒室、防毒通道、简易洗消间、扩散室、排风竖井组成。
各单元、房间与外界通道均设钢筋混凝土防护密闭门或密闭门。
三、本地下室工程范围内7#、8#、9#、13#楼图纸设计为静压PHCAB500(125)-C80-10、10、9预制空心管桩,(管桩施工另附专业施工方案)第二节定位系统与轴线、标高控制一、施工测量原则:工程测量是实施本顶目的关键工序,也是确保工程质量成败的关键。
地下室密封专项施工方案
地下室密封专项施工方案
1. 方案目的
本方案旨在有效地密封地下室,防止水和湿气渗入,确保地下室的干燥和安全。
2. 施工准备
在实施本方案之前,需要进行以下准备工作:
- 确定地下室的结构和材料;
- 检查地下室是否存在漏水问题;
- 准备好密封材料和施工工具。
3. 施工步骤
1. 清洁地下室表面:
- 清除地下室表面的灰尘和污垢;
- 移除旧的密封材料和破损的地面涂层。
2. 填补裂缝和孔洞:
- 使用密封胶填补地下室墙壁和地面的裂缝和孔洞;
- 确保密封胶完全填满并充分粘附。
3. 修复漏水点:
- 检查地下室墙壁和地面的漏水点;
- 使用适当的修复材料修复漏水点,确保完全密封。
4. 应用密封涂料:
- 选择适合地下室材料和环境的密封涂料;
- 使用刷子或滚筒均匀涂抹密封涂料;
- 确保涂层厚度均匀,覆盖范围全面。
5. 防潮处理:
- 在地下室表面涂抹防潮剂;
- 确保防潮剂能有效阻止湿气渗透。
4. 施工注意事项
- 在进行施工前,确保地下室内的通风良好;
- 在施工过程中,避免直接暴露于密封材料的气味和粉尘,应
佩戴适当的防护设备;
- 按照密封涂料的使用说明,合理配比和搅拌,确保施工质量;
- 施工完毕后,尽量避免地下室接触水和湿气。
5. 施工验收标准
- 地下室无漏水现象;
- 地下室表面涂层平整、均匀,无起泡、剥落等问题;
- 地下室内湿气得到有效防止。
本方案仅供参考,请根据实际情况进行具体施工,并在施工前咨询相关专业人士的建议。
地下室专项施工方案
目录1、工程概况 (2)2、编制依据 (2)3、现场施工组织情况 (2)3.1 建设地点及周边情况 (2)3.2 工程施工难点分析 (3)4、施工方案 (4)4.1 施工区段划分、流水方向及工序穿插安排 (4)4.2 工艺流程 (4)4.3 主要工序施工要点 (4)4.3.1 基底清槽 (4)4.3.2 定位放线 (4)4.3.3 垫层施工 (5)4.3.4 模板工程 (7)4.3.5 钢筋工程 (11)4.3.4 底板防水 (18)4.3.4 混凝土工程 (18)4.3.5 后浇带的处理 (24)4.3.6 基坑排水 (25)5、质量控制措施 (25)5.1质量保证措施 (25)5.2工期保证措施 (27)6、安全生产和文明施工 (28)6.1安全管理网络建立 (28)6.2安全保证计划 (28)6.3主要安全技术措施 (28)6.4安全施工检查及持续改进 (30)1、工程概况1、本工程为鲁商蓝岸公馆项目,为宁夏路、巢湖路、洪泽湖路合围改造项目。
项目用地位于市南区宁夏路以南,南京路以东.总用地面积4.45万平方米,总建筑面积31.76万平方米,其中地上建筑面积20。
83万平方米,地下建筑面积10。
93万平方米。
本工程由青岛锦绣前程房地产开发有限公司投资建设,由青岛腾远设计事务所有限公司设计,青岛商业监理有限公司监理,青岛鲁城建设局集团有限公司总承包施工。
2、编制依据2。
1、《建筑地基基础工程施工质量验收规范》 GB50202—20122.2、《地下工程防水技术规范》 GB50108-20082.3、《高层建筑混凝土结构技术规程》JGJ3—20102。
4、《钢筋混凝土抗震构造详图》 11G329—12。
5、《混凝土结构工程质量验收规范》GB50204—2002(2010版)2。
6、《地下防水工程质量验收规范》GB50208—20112。
7、《工程测量技术规范》GB50026-20072.8、《建筑施工模板安全技术规范》 JGJ162-20082。
地下室工程专项施工方案
地下室工程专项施工方案一、工程概述地下室工程是指在地面下方建造的一种用途与地面有所关联的工程,可以用于商业、住宅、停车场等用途。
本文将介绍一种地下室工程的专项施工方案,包括施工前准备、基坑开挖、地下室结构施工、排水系统建设和施工安全措施等内容。
二、施工前准备1.总体规划:根据地下室的用途和功能需求,进行总体规划,确定建筑面积、高度、结构形式等。
2.设计图纸:依据总体规划,编制详细的设计图纸,包括地基处理、结构施工、排水系统等。
3.材料选购:根据设计图纸确定所需材料,并进行选购,确保材料的质量和适用性。
4.人员配备:根据工程规模和施工计划,合理安排施工人员,确保施工进度和质量。
5.施工设备:选购和配置适合地下室工程施工的设备,包括挖掘机、混凝土搅拌设备等。
三、基坑开挖1.地基处理:在基坑推土机的作用下,清除基坑内的杂物和表层土壤,检查并处理地下管线及地下设施。
2.基坑支护:根据设计要求,采用合适的基坑支护措施,如钢支撑、预应力锚杆等,确保基坑的稳定性。
3.基坑开挖:按照设计图纸和基坑支护方案,使用挖掘机等设备进行基坑开挖,控制开挖深度和坑壁的坡度。
4.地下水处理:根据地下水情况,采取合适的排水措施,如提前设置井眼、泵水排水等。
四、地下室结构施工1.地下室墙体:根据设计要求,进行地下室墙体的施工,包括混凝土浇筑、钢筋布置等。
2.地下室地板:根据设计要求,进行地下室地板的施工,包括地下室地面的处理、防水层的铺设等。
3.地下室顶板:根据设计要求,进行地下室顶板的施工,包括混凝土浇筑、钢筋布置等。
4.地下室出入口:根据设计要求,进行地下室出入口的施工,包括门的安装、防护设施的设置等。
五、排水系统建设1.排水管道:根据地下室设计要求,进行排水管道的布置,确保排水系统的顺畅与安全。
2.排水设备:根据地下室设计要求,安装合适的排水设备,如排水井、泵站等。
六、施工安全措施1.安全培训:对参与地下室工程施工的人员进行安全教育和培训,提高施工人员的安全意识和技能。
地下室土方开挖专项施工方案(7m)
地下室土方开挖专项施工方案(7m)一、前言地下室土方开挖是建筑工程中重要的环节之一,对于土方开挖过程的规范和安全控制至关重要。
本文将针对地下室土方开挖的专项施工方案进行详细说明,确保工程的顺利进行。
二、施工前准备1. 资料准备在施工前,需准备好相关的设计图纸、地质勘察报告以及土方开挖的相关规范标准,在确定施工方案的基础上进行细致计划。
2. 设备准备准备好开挖所需的土方机械设备,如挖掘机、装载机等,并进行设备的检查与维护,确保施工设备的良好运转。
三、施工过程1. 施工区域标定根据设计图纸要求,对地下室土方开挖的具体位置和范围进行标定,确定开挖土方的深度和形状。
2. 安全措施在开挖土方前,需要进行临时围护搭建,设置明显的安全警示标识,并对现场进行安全检查,确保开挖过程中的安全。
3. 土方开挖按照设计要求和施工方案,使用土方机械设备进行土方的开挖工作,确保开挖的深度和坡度符合设计要求。
4. 土方作业管理在土方开挖过程中,需要对土方运输、堆放、整理等工作进行细致管理,保证施工现场的整洁和安全。
四、现场管理1. 现场监督在土方开挖过程中,需要配备专业监理人员进行现场监督,确保施工过程符合相关标准和规范。
2. 质量检查定期对土方开挖过程的质量进行检查,及时发现和解决问题,保证土方开挖工作的质量和进度。
五、总结地下室土方开挖是建筑工程中关键的施工环节之一,合理的施工方案和严格的管理对于工程的顺利进行至关重要。
仅有科学的方案和标准的管理,才能确保土方开挖工作的安全高效完成。
以上是关于地下室土方开挖专项施工方案的详细说明,希望对工程实践有所帮助。
地下室土方开挖专项施工方案
香榭尚城工程基坑土方开挖专项施工方案工程名称:香榭尚城施工单位:福建省正基建筑工程有限公司编制人:审核人:审批负责人:编制日期:____________年_______月______日审批时间:____________年_______月______日地下室土方开挖专项施工方案一、工程概况(1)地理位置:本项目场地位于天津市宁河区芦台镇桥北新区。
(2)拟建工程概况:拟建项目包括1栋21层公寓,2栋3层商业,中部区域整体1层地下车库,基础埋深约5.50m;2栋连体L型2~7层商业,无地下室。
21层公寓拟采用框剪结构,其他采用框架结构。
建设总面积34257.09 平方米,1#楼与车库设有地下室二层,基础均为桩基础及筏板基础。
地下室土方底板开挖深度为 4.5米,机械可直接开挖深度为 4.5米。
机械挖土总方量约28000 立方米左右,人工挖土约5000 立方米。
土方开挖的安全与顺利,将直接影响施工安全、施工质量及施工工期,在基坑开挖时我们将加强管理力度,密切配合井点与集水井降水、基坑围护等工艺施工,备好应急措施材料,以防万一,加强观察和监测,发现土体位移过大时应立即停止开挖,马上填回土方,并立即向有关单位汇报,采取有效措施,及时做好基坑四周排水沟。
(3)拟建场地概况该场地地处华北平原,属冲积、海积低平原。
拟建场地位于宁河区桥北新区,场地为荒地。
场地地势较平坦,场地东部区域为原临建,现已拆除,场地西部区域为新填垫平地,场内地坪标高介于1.93~1.72m之间。
本次标高采用大沽高程,水准点引测自场地大门东侧路口,其大沽高程为 2.103m (2008年高程)。
二、现场管理组织网络及岗位职责公司职能部门、项目经理、技术负责人及项目部职能人员积极配合施工人员工作,及时解决施工中疑难问题、做好技术交底、安全交底工作,督促、检查各作业班组施工中对质量、安全、文明施工各项规章制度的实施。
施工人员及班组分工如下:总协调员: ,对挖土全过程负责,负责渣土办、交警、环保等管理部门的协调工作。
地下室施工方案
地下室施工方案地下室施工方案篇1第一节:工程概况本工程为xx公司开发的十二层民用建筑,位于xx路。
总建筑面积为6075.46平方米,其中地下室建筑面积为616.66平方米。
本工程地下室防水附加层为非焦油聚氨酯,厚度要求不小于2.5毫米。
底板大面积保护层为40厚C20混凝土,地梁处为7厚聚合物水泥砂浆。
外侧墙保护层为30厚聚苯乙烯泡沫。
第二节:施工准备一、材料准备1、聚氨酯防水涂料聚氨酯防水涂料及构成防水涂膜的质量应贴合下列要求:固体含量:不小于94%;拉深强度:不小于1.65Nmm2;断裂延伸率:不小于300%;柔性:-30°C弯折无裂纹;不透水性:0.3Nmm2,30min不渗漏。
2、聚酯纤维无纺布由聚酯纤维加工而成,主要做涂膜的增强材料,规格60~80gm2,拉力100N50mm,延伸率20%(横向)。
3、聚苯乙烯泡沫板由聚苯乙烯泡沫塑料成型,用作混凝土外墙的防水保护层。
其主要技术性能应满足以下要求:拉深强度:不小于0.2Nmm2;断裂延伸率:不小于100%;直角撕裂强度:不小于23N25mm;吸水率:不大于0.6%。
4、辅助材料主要包括二甲苯(稀释剂和机具清洗剂)、二月桂酸二丁基锡(促凝剂)和苯磺酰氯(缓凝剂)。
5、机具准备主要施工工具有电动搅拌机、搅拌桶、油漆刷、弹簧秤、消防器材等。
二、基层准备1、基层表面必须平整光滑,不得有疏松、砂眼或孔洞存在。
如有上述现象存在时,应抹水泥砂浆找平,采用掺入水泥量15%108胶或聚醋酸乙烯乳液调制的水泥腻子填充刮平。
2.有穿墙套管时,套管应安装牢固,头部光滑。
3.需要涂防水涂料的基层表面必须清洁干燥。
第三节:施工工艺涂料防水施工分为两部分,即混凝土地面防水和侧墙防水。
一、清扫基层仔细清理基层表面的灰尘和杂物。
二、涂刷基层处理剂将聚氨酯甲、乙组分和二甲苯按1:1.5:2的比例(重量比)配合搅拌均匀,再用长把滚刷蘸满该混合料,均匀地涂刷在基层表面上。
地下室结构施工专项施工方案
地下室结构施工专项施工方案一、工程概况----------------------------------------------------------------------------------------------2二、下室结构施工技术方案----------------------------------------------------------------------------21、施工部署机械及劳动力配备----------------------------------------------------------------------22、各分项工程施工方案-------------------------------------------------------------------------------43、泵送混凝土施工方案------------------------------------------------------------------------------144、回填土施工方案------------------------------------------------------------------------------------155、地下工程安全、文明施工要点------------------------------------------------------------------16三、地下室防水施工技术方案------------------------------------------------------------------------161、防水工程施工顺序---------------------------------------------------------------------------------172、防水混凝土施工------------------------------------------------------------------------------------173、防水卷材施工工艺---------------------------------------------------------------------------------19四、地下室底板关键施工技术方案------------------------------------------------------------------191、大体积混凝土施工操纵方案---------------------------------------------------------------------202、换撑与支撑拆除施工方案------------------------------------------------------------------------233、施工缝的施工---------------------------------------------------------------------------------------244、防止砼裂缝的操纵措施---------------------------------------------------------------------------25五、确保地下室结构工期的保证措施---------------------------------------------------------------28六、安全要求和措施------------------------------------------------------------------------------------31地下室结构施工专项施工方案一、工程概况1、工程名称:政苑小区省直专用房(公建部分)2、工程地点:杭州市西湖区政苑小区西北侧,古墩路以东、萍水西路以南3、建设单位:浙江省省直机关后勤房地产开发有限公司4、设计单位:浙江省建筑设计研究院5、勘察单位:浙江城建勘察研究院有限公司6、监理单位:浙江省省直建设工程监理有限公司本工程要紧包括1#、2#、3#楼及卫生院四幢楼组成,框架剪力墙结构,总建筑面积为115919㎡,具体如下表:本工程建筑室内±0.000相当于黄海高程4.80m, 室内外高差0.30m,建筑设计合理使用年限为50年;本工程采纳混凝土钻孔灌注桩,钢筋混凝土桩筏基础,基础设计等级为甲级,桩基的安全等级为一级;本工程抗震设防烈度为6度,建筑结构安全等级为二级,耐火等级为一级,防水等级为Ⅱ级。
模板专项施工方案(地下室)
模板专项施工方案(地下室)一、前期准备工作在进行地下室模板专项施工之前,必须做好充分的前期准备工作。
具体工作内容包括: 1. 查看地下室施工图纸,了解设计要求和施工步骤。
2. 安排好专业施工人员,保证施工人员具备相关经验和技能。
3. 准备好所需的施工材料和设备,确保施工进度。
4. 检查地下室施工现场,确保环境安全和通风良好。
二、模板设置1.按照设计图纸要求,进行地下室的模板设置工作。
确保模板的平整度和牢固度。
2.采用适当的支撑和固定措施,保证模板的稳定性和整体性。
3.检查模板设置情况,及时修补和调整存在的问题,确保施工质量。
三、混凝土浇筑1.在模板设置完毕后,进行混凝土浇筑工作。
确保混凝土浇筑的质量和密实度。
2.采用适当的振捣和养护措施,保证混凝土的强度和耐久性。
3.检查浇筑后的混凝土质量,及时修复裂缝和缺陷,保证地下室结构的完整性。
四、模板拆除1.在混凝土充分固化后,进行模板拆除工作。
注意拆除过程中不损坏混凝土结构。
2.采用适当的拆除工具和方法,确保安全高效地完成模板拆除工作。
3.检查拆除后的地下室结构,及时修复和加固存在的问题,保证地下室的使用安全性。
五、清理整理1.完成施工后,进行地下室的清理整理工作。
清除施工现场的杂物和垃圾。
2.对地下室内部进行清洁和整理,确保环境整洁和舒适。
3.进行最终的验收和检查,保证施工结果符合设计要求和标准。
六、总结地下室模板专项施工是一个重要的工程环节,需要严格按照设计要求和工程标准进行施工,确保地下室结构的安全和稳固。
只有做好前期准备工作、细心施工操作和及时整改问题,才能保证地下室结构的质量和可靠性。
希望本施工方案对相关工程实施提供参考和指导。
以上是模板专项施工方案(地下室)的具体操作步骤和注意事项,希望对相关施工人员有所帮助和启发。
地下室工程施工方案
地下室工程施工方案一、基坑护壁和地基处理工程1、工程地基处理由建设方委托专业施工单位进行施工。
2、具体基坑护壁施工将作专项方案。
二、模板工程梁、柱采用组合钢模,现浇板及剪力墙采用木模。
木模板选用进口聚酯面18厚1220×2440七层板,模板在使用前先刷隔离剂,堆放整齐。
木枋选用50×100东北松木枋,里脚手架系统选用普通扣件式钢管。
1.后浇带处采用蜂窝式钢板网模板(快易收口网)。
2.地下室外墙模板(1)按照放线位置,首先进行外侧模板的拼装,临时用支撑撑住,边安装边插入穿墙螺栓。
地下室外墙模板用一次性Φ14对拉防水螺栓拉结,螺栓上焊接-60×60×2钢板止水片,止水片必须满焊,螺杆间距400×400。
(2)外侧模板安装完毕后,应清扫墙内杂物,然后安装内侧模板。
(3)根据模板设计要求在地下室外墙内侧同时安装拉杆、斜撑及φ12可调式钢丝绳,且边安装边校正其平整度和垂直度。
(4)模板安装完毕,应检查螺栓、拉顶撑是否牢固,模板拼缝以及底边是否严密。
3.地下室内墙模板(1)按照放线位置钉好压脚板,然后进行模板安装,边安装边插入穿墙螺栓和硬质PVC套管。
(2)有门窗洞口的墙体,宜先安好一侧模板,待弹好门窗洞口位置线后再安另一侧模板,且在安另一侧模板之前,应清扫墙内杂物。
(3)根据模板设计要求在内墙两侧加斜撑,且边安装边校正其平整度及垂直度。
(4)模板安装完毕要严格检查螺栓、斜撑是否牢固,模板拼缝以及底边是否严密,特别是门窗洞边的模板支撑是否牢固。
4.柱模板(1)按图纸尺寸拼装组合钢模,柱边应弹出模板边线,以控制模板安装位置。
(2)按柱断面尺寸制作矩形压脚板,板厚18,宽100。
安装时按柱脚位置线确定,按设计要求调整标高,使其平整后,用钢管脚手架固定。
(3)安装柱模板,两垂直方向加斜拉顶撑,校正垂直度及柱顶对角线。
(4)当柱宽≤600时,柱模板采用Φ48×3.5钢管与扣件“井”字型包箍紧固,包箍垂直间距400,第一道包箍距柱脚≤200;当柱宽为b>600时,柱模板采用Φ14柱中穿心螺栓紧固,螺栓垂直间距500,外套硬质PVC套管。
地下室施工方案
18#楼~23#楼及局部地下室地下室施工专项方案编制人时间审核人时间审定人时间四汇建设集团有限公司第十三项目部二〇一二年十月二十日安全技术措施专项方案审批表目录第一节工程概况说明 (1)一、编制说明 (1)二、编制范围 (1)三、主要内容 (1)四、工程分包单位情况 (1)第二节施工流水段划分及施工进度计划 (2)第三节主要分部分项施工方法及其工艺要求 (2)第一段施工测量放线 (2)第二段地下室结构施工 (5)第四节特殊部位做法 (40)一、后浇带处理 (40)二、轴线、标高的管理 (42)三、地下室回填 (42)第一节工程概况说明一、编制说明:汇乐国际10#~13#楼、18#~23#楼及局部地下室工程,位于德阳市旌南片区泰山南路与松花江路交汇处,地面6~7层,地下一层,均为框架结构,建筑高度为18.6~21.6米,总建筑面积49183.97m2,地上建筑面积为31558.97㎡,地下一层建筑面积为17625㎡,总工期365天。
结构由德阳华景设计有限公司设计;建筑由四川宏基原创建筑设计有限公司设计。
本工程建筑等级为三级,工程耐火等级地上为二级,地下为一级,耐久年限50年,七度抗震设防。
根据建设单位总体安排,地下室土方、地基基础处理由甲方分包,我方施工自垫层开始。
二、编制范围:本施工方案主要针对于地下车库的结构工程施工,其余各分部分项工程的施工方法及工艺要求及楼层以上的结构和建筑均在专项方案中另行细化说明。
三、主要内容:1、地下车库工程概况2、地下车库施工流水段划分及施工进度计划安排3、主要分部分项工程施工方法及工艺要求4、特殊部位做法四、工程分包单位情况说明根据工程施工图及施工合同,土方、地基基础处理由具专业资质的分包单位才能施工,并监督其施工方案及资料的落实,报建设方、监理方审批合格后才能进场,对文明施工、安全生产上,必须遵照项目部的统一规章制度执行。
第二节施工流水段划分及施工进度计划根据施工图中后浇带布设位置,将建筑分为10#、11#、12#、13#楼为一个劳务施工班组,18#、19#、20#、21#、22#、23#楼为另一施工劳务班组。
(完整版)人防地下室专项施工方案
人防地下室工程施工方案一、建筑概况本工程地下室人防工程按平战结合设计,抗力等级核6级,战时功能为二等人员掩蔽所。
整个人防地下室由抗爆A单元、抗爆B单元、密闭通道、扩散室、进风竖井、集气室、进风机房、滤毒室、防毒通道、简易洗消间、扩散室、排风竖井组成。
各单元、房间之间,各单元、房间与外界通道均设钢筋混凝土防护密闭门或密闭门。
施工参考图集有国标FJ01-04(建筑),国标FG01-03(结构)。
二、结构概况地下室底板及侧墙混凝土为结构自防水混凝土,抗渗等级S6,商品混凝土。
钢筋有热扎HPB235级、HRB335级和HRB400级,钢筋连接方式:框架柱纵向钢筋连接采用电渣压力焊,框架梁水平受力钢筋及地下室底板和侧壁受力钢筋在加工场地制作采用闪光对焊接长,现场绑扎局部采用绑扎接头连接。
地下室底板承台、梁采用砖胎膜,地下室止水带以上部位墙板模板采用胶板拼装,模板竖肋采用40×80mm的楞木。
三、施工方案(一)地下室墙板模板地下室止水带以上部位墙板模板采用竹胶板拼装,模板竖肋采用40×80mm的楞木,横肋采用双根φ48钢管。
竖肋间距600mm,横肋间距450mm。
对拉螺栓间距:水平间距600mm,竖向间距450mm。
对拉螺栓用直径12圆钢制成,对拉螺栓中部加焊止水片,止水片厚5mm,正方形,边长为80mm,止水片中部打眼,与对拉螺栓双面焊牢。
模板及其支撑结构的材料、质量应符合规范规定及模板设计要求,模板及其支撑要有足够的强度、刚度和稳定性,并不致发生不允许的下沉和变形,模板的内侧面要平整,接缝要严密,不得漏浆。
模板安装后要仔细检查各部位构件是否牢固,在浇筑混凝土过程中要随时检查,如发现变形、松动等现象,要及时修整加固。
现浇结构模板安装的允许偏差及检验方法如下:注:检查轴线位置时,应沿纵横两个方向量测,并取其中的较大值。
(二)地下室钢筋本工程所用的钢筋有热扎HPB235级、HRB335级和HRB400级,进场要按规定进行原材料验收。
地下室砖胎模专项施工方案
阜阳筑梦广场砖地模编 制 人:审 核 人:审 批 人:阜阳安厦建设(集团)有限公司阜阳筑梦广场地下室砖地模施工方案一、工程概况 本工程为阜阳筑梦广场西区地下室、东区地下室及1#楼,位于阜阳市北京路路南,界首路东交叉口处,东区地下一层,地下一层,局部二层,1#楼地上一层,建筑面积为2727.92m 2,框架剪力墙结构。
地下室砖胎模施工主要部位有:筏板的承台、地梁、集水坑、混凝土外墙砖胎模,所涉及的细部构造均在上述部位砖胎模中体现。
二、编制依据1、阜阳筑梦广场施工图纸;2、《砌体结构设计规范》GB50003-2011;3、《砌体工程施工质量验收规范》GB50203-2011;4、《地下防水工程质量验收规范》GB50208-2011;三、工艺流程1、定位放线——2、验线——3、大开挖至筏板底标高——4、放灰线——5、开挖承台、地梁、后浇带、集水坑——6、放承台、地梁、后浇带、集水坑垫层边线——7、人工清土、找平——8、承台、地梁、后浇带、集水专项施工方案坑C15素砼垫层施工——9、承台、地梁砖胎模砌筑——10、浇灌C15素砼垫层(平板部分)——11、砖胎模内侧20厚1:2.5水泥砂浆抹面找平,准备做底板防水。
四、施工准备免烧砖。
2、工具:砂浆搅拌机、灰槽、施工线、铁锨、钢卷尺、靠尺、铁抹子等。
五、材料及构造做法1、砖胎模采用材料及规格:水泥:砖:240×115×53 MU5.0免烧砖;砌墙砂浆:M5水泥砂浆;抹灰砂浆(用于砖胎模内侧):1:2.5水泥砂浆,抹灰厚度为20;2、砖胎模尺寸:厚度:地下室外墙外侧胎模为240厚,其它承台、地梁、集水井部位均为120厚;高度:地下室外墙外侧胎模高度为850,其它地梁两侧胎模高度及承台胎模高度详见施工图。
具体尺寸详附图所示。
平面布置:所有地下室承台均为桩承台,用地梁将相邻承台进行连接。
承台、地梁尺寸详见施工图。
具体承台平面位置详见如下承台布置图。
地下室专项施工方案
地下室专项施工方案集团标准化工作小组 #Q8QGGQT-GX8G08Q8-GNQGJ8-MHHGN#黄冈总部经济大楼综合体地下室6#、8#楼地下室专项施工方案编制人:审核人:审批人:编制单位:黄冈市神和建设工程有限公司日期:年月日目录一、编制依据1、《砌体结构设计规范》GB50003-20112、《砌体工程施工质量验收规范》GB 50203-20113、《地下工程防水技术规范》GB50108-20084、《地下防水工程质量验收规范》GB50208-20115、黄冈总部经济大楼综合体地下室6#、8#楼设计图纸6、设计交底及图纸会审答疑。
二、工程概况工程名称:黄冈市总部经济大楼综合体地下室6#、8#楼建设地点:湖北省黄冈市黄州区经济开发区建设单位:黄冈市新九城地产有限公司设计单位:武汉和创建筑工程设计有限公司监理单位:湖北新天地工程建设监理有限责任公司施工单位:黄冈市神和建设工程有限公司本工程为黄冈市总部经济大楼综合体工程,工程地点位于湖北省黄冈市黄州区经济开发区;由地下一层及2栋33层住宅(6#、8#楼)组成,本子项为一层地下室,车库,设备用房等,平面尺寸为*,塔楼范围内地下室层高为,纯地下室层高为;6#楼、8#楼建筑总高度米,均属A级高度高层建筑。
总户数1920户,地下停车位1900个,地上停车位259个。
使用年限及安全等级:结构设计年限为50年;建筑结构安全等级二级;建筑地基基础设计等级为甲级;建筑耐火一等级;砌体施工质量控制等级为 B 级。
本工程建筑抗震设防类别为丙类,建筑物抗震设防烈度为6度,设计地震分组第一组,按抗震设防类别及场地调整后用于确定抗震构造措施的烈度6度,设计地震加速度为多遇地震影响系数最大值α为;场地类别为二类,场地土类型为中软场地土为主,场地特征周期为;拟建场地属可以建设的一般地段,结构阻尼比为.结构类型及抗震等级:本工程主楼采用剪力墙结构体系。
主楼结构的抗震等级,剪力墙为三级;本工程地下一层相关范围的抗震等级同上部结构,相关范围外抗震等级为框架四级。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、.................................................. 编制依据2二、.................................................. 工程概况 2三、.................................................. 工程特点 3四、.................................................. 施工准备 4五、.................................................. 施工部署 5六、.............................................. 主要施工方法7七、.............................................. 质量保证措施32八、.................................................. 安全措施34九、.............................................. 文明工地建设35地下室施工方案一、编制依据1、高科•绿水东城A标段工程总承包合同及施工组织设计2、高科•绿水东城A标段工程施工图纸3、国家及行业的各种规范及图集4、企业标准:中天集团施工工艺标准、企业管理办法二、工程概况该工程住于西安市纺织城灞瑞一路与灞瑞二路之间,由西安高科东城置业有限公司开发、中联西北设计院设计、中天建设集团第五建设公司承建、西安高新监理有限责任公司监理,质量安全监理单位为纺织城地区综合发展办公室。
本标段分为三幢高层,1#、3#、8#楼及2幢2层商业用房以及地下车库组成。
建筑面积共96000 〃,其中:1#、8#楼地下1层,地上33 层;3#楼地下1层,地上30层均为剪力墙结构,地下车库仅1层,框剪结构,抗震设防为8度。
地基基础设计等级为甲级。
结构设计使用年限为50年。
防空地下室抗力等级:核6级、常6级。
场地类别为H类。
主楼基础为筏板基础,车库基础为独立基础和条形基础。
1#、3#、8#楼地基采用素混凝土桩,地下室筏板厚度650mm,基础梁高1600mm,且为上翻;剪力墙厚度为200mm、250mm不等,顶板厚度为250mm, 1#、8#楼地下室层高为4000mm, 3#楼地下室层高为3500mm,地下车库层高为5100mm。
基础底板、基础梁混凝土强度等级为P6C40,设备基础为C20,顶板及外墙混凝土强度等级为P6C35,抗渗等级为0.6Mpa。
楼基础底板为300厚砂石褥垫层和160 厚素混凝土垫层及防水层;外墙防水为 1.5厚SBC高分子防水卷材,120厚M5砂浆砌MU10砖;地下室顶板防水为1.5厚SBC自粘防水卷材二道,70厚细石混凝土保护层。
车库基础由柱下独立基础、墙下条基及构造底板组成,基础底板厚度250mm,剪力墙厚300mm,顶板厚250mm,框架柱截面尺寸为600X 600、800X 600顶板主梁截面尺寸为500X 850,次梁截面尺寸为400 X 600 ;混凝土强度等级:基础梁板及车库顶梁板墙柱均为C35; 抗渗等级为0.6Mpa。
基础底板为160厚素混凝土垫层及防水层;外墙防水为1.5厚SBC高分子防水卷材,120厚M5砂浆砌MU10砖;地下室顶板防水为1.5厚SBC自粘防水卷材二道,70厚细石混凝土保护层。
三、工程特点1、车库独立基础形状不规则,混凝土浇筑时难度较大。
2、主楼梁筏板及车库顶板都为大体积混凝土浇筑,有效控制混凝土裂缝是地下室施工的技术重点。
3、主楼及车库基坑较深,主楼基坑深度接近5米,如何确保边坡安全,应对基坑边堆放荷载作出严格规定。
4、整个工程用钢量大,地下室底板、墙、柱、梁含钢量大,钢筋布置密,关键节点处应重点检查。
四、施工准备建立工程管理组织,项目经理部组建后,根据本工程特点,明确工程管理专职人员各自的职能以及各部门,各岗位之间的关系,实行定人、定岗,明确分工,各负其责,各部门之间和岗位之间的关系,以便在工程正式开工后,能迅速进入工作状态。
4.1、施工技术准备4.1.1、根据年度控制目标,制定士0.000以下工程控制节点,编制出施工作业计划,并认真落实各项资源计划,加强生产调度,严格控制工程进度目标,做好工种之间,总分包之间及有关各方面的协调工作,确保施工计划的实现。
4.1.2、将质量控制目标分解,建立健全质量保证体系和质量负责控制,明确各专业人员的质量责任,提出质量保证措施和预控方案。
根据工程进度,及时作好各种材料的复检、检验、试验工作。
4.1.3、图纸会审:由项目总工组织各专业技术、质检、测量等工程技术人员,包括各专业工长,认真学习工程合同、施工规范,熟悉图纸领会设计意图,作好图纸会审准备和会审工作。
4.1.4、编制施工预算,开工前预算人员应将地下室工程施工预算编制好,以此提出各项资源计划,作好材料的准备和进场工作。
4.1.5、项目技术人员编制分部分项工程作业指导书及新技术、新材料、新工艺的施工作业指导书。
做好班组工人的技术交底和技术培训。
4.1.6、编制安全生产计划,健全安全生产保证体系及各级人员的安全责任制。
4.2、现场准备工作421、组织进行建筑物定位放线,建立测量控制轴线,弓I测高层控制点。
422、做好现场临时水、电、临建,道路硬化,场地排水,坑边围护等工作。
423、按计划组织物资和施工机具的进场工作以及施工机械机具的就位、安装、验收工作。
对塔吊等大型机械编制专门的装、拆、顶升方案,进行技术交底和严格监控。
424、支撑模板、周转材料陆续进场。
425、提前落实特殊材料、大宗材料供货渠道,组织统一进场。
426、做好坑内排水工作,提前在基坑下端外墙模外侧砌筑集水井,设排水沟。
427、做好现场文明工地的规划创建工作。
五、施工部署5.1、施工工艺选择5.1.1、模板采用竹胶板的模板工艺。
5.1.2、钢筋:采用现场制作绑扎。
5.1.3、采用商品混凝土。
5.1.4、根据主楼分布,考虑安装三台QTZ80型塔机。
5.1.5、安全防护措施按照文明工地施工要求,各施工阶段做好安全防5.1.6、管线要随着基础结构及主体结构土建施工时穿插或预留5.1.7、外脚手架:结构施工采用钢管脚手架。
5.2、劳动力需用计划见下表单位:人5.3、工期安排:1#、8#娄计划2010年6月初开始施工地下部分,2010年8月3 号完成;3#楼计划2010年8月初开始施工地下部分,2010年11月3 号完成,主楼地下室施工计划工期50-60天,开工日期根据甲方移交日期而定;车库部分根据甲方土方开挖情况,制定相应的施工计划。
5.4、施工顺序:541、1#、3#、8#楼:定位放线-破桩头、挖电梯井及集水坑- 200 厚砂石垫层T砼垫层T筏板底防水工程T防水保护层T基础放线T 筏板、梁钢筋绑扎—支设模板—浇捣筏板砼—墙柱钢筋绑扎—墙柱支模、顶板支模-顶板绑扎钢筋-检查验收-浇捣墙柱、顶板砼-外墙做防水—回填土。
542、车库:场地整平-砼垫层-筏板底防水工程-防水保护层-基础放线—筏板、梁钢筋绑扎—支设模板—浇捣筏板砼—墙柱钢筋绑扎—墙柱支模、顶板支模—顶板绑扎钢筋—检查验收—浇捣墙柱、顶板砼—外墙做防水—回填土。
六、主要施工方法1、施工测量(1)、根据场地及建筑物的平面、体形、层数、高度、场地状况和施工要求,单独编制施工测量方案。
(2))场地平面控制网和建筑物主轴线,应根据建设方提供的坐标点及复核后的建筑红线桩或城市测量控制点准确定位测量,并应作好桩位保护,平面控制网应组成闭合图形,测量允许偏差:按一级重要高层建筑,边长100-300m测角允许偏差5”,边长相对中误差1/30000; 基础放线允许偏差:长度、宽度>90m,允许偏差士20mm。
(3) )根据平面控制向混凝土底板垫层上投测建筑物外轴线,经闭合后放出细部轴线及边界线。
(4)、当首层放线验收后,应将控制轴线引测结构外表面上,并作为各层施工主轴线竖向投测的基准。
(5)、控制轴应包括建筑物外廓轴线,伸缩缝、沉降缝两侧轴线,电梯间、楼梯间两侧轴线,单元施工流水段应分界线。
施工层放线时,应先在结构平面上校核投测轴线,再测细部轴线和墙、柱、梁、门窗洞口等。
(6)、标高的引测,地下室施工前,把建设方提供的高程水准点引测到现场,建立现场水准点。
标高的竖向传递,应从首层起始标高线竖直量取。
士0.000以下施工时直接将标高引测到施工层,士0.000以上每栋建筑应由三处分别传递,当三个点的标准高差值小于3mm时,应取其平均值,否则要重新引测。
(7)、沉降观测,应由建设方委托专业测量单位,根据工程进度进行沉降观测。
2、砂石垫层基坑验收后,将坑底素土夯实,进入下道工序:砂石垫层。
1#、3#、8#楼基础底300厚砂石垫层。
(1)、工艺流程:基底清理T放线、订标高T检验砂石质量T铺设砂石-洒水-夯打密实-检验密实度-验收(2)、基坑砂石施工前将基坑底的浮土、淤泥、杂物等清理干净,对地基进行平整。
(3)、1#、3#、8#楼坑内以5米的间距订小木桩来控制砂石垫层标高。
(4)、检验基坑砂石垫层的质量有无杂物、粒径是否符合规定。
(5)、砂石垫层分层铺摊。
每层铺砂石厚度150〜200mm,先铺设标高较低的集水坑和电梯井,后铺设筏板垫层,接头应做成斜坡或阶梯形搭接,搭接处应夯压密实。
(6)、洒水:在夯实、碾压前,应根据其干湿度和气候情况适当洒水,使其达到最优含水量,以利夯压实。
本工程地基土为湿陷性黄土,加水需谨慎考虑;基坑开挖后,根据现场实际情况,本工程砂石垫层在打夯之前,不需要加水。
(7)、砂石垫层回填土采用平板振动器,一夯压半夯,行行相接,全面夯实;对边角压实不到之处,应用蛙式打夯机或人力夯进行夯实,蛙式打夯机至少夯实3遍。
(8)、砂石垫层全部完成后,应进行表面找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补砂石夯实。
(9)、砂石垫层夯实后,按规范规定进行检验取样,测定砂的干密度。
在下层密实度经检验合格后,方可进行下道工序施工。
3、混凝土垫层(1)、1#、3#、8#楼砂石垫层施工完后,即可浇筑筏板底混凝土垫层。
(2)、混凝土垫层浇筑:根据现场的基槽(坑)情况,测定垫层100mm 厚标高的混凝土饼。
然后按照混凝土饼高度浇筑混凝土垫层,在浇筑过程中,严格对混凝土质量,养护加以控制和管理。
(3)技术措施:垫层混凝土一次送到位,用人工铺摊,高度略高于灰饼,然后用小型平板或板拍震捣,用直尺刮平,木抹子搓平压实,铁抹子压光、养护。
4、防水工程(1)主楼及车库地下室外墙、底板,室外顶板均采用P6抗渗混凝土,防水做法:底板防水为1.5厚SBC合成高分子卷材,花铺200g沥青油毡一层,外加细石混凝土保护层;外墙防水为涂刷基层处理剂,1.5 厚SBC合成高分子卷材,花铺200g沥青油毡一层,120厚M5砂浆砌MU10砖保护;顶板防水为1.5厚SBC合成高分子卷材,花铺200g 沥青油毡一层,外加70厚细石混凝土保护层。
