油罐沥青砂施工

合集下载

沥青砂施工方案

沥青砂施工方案

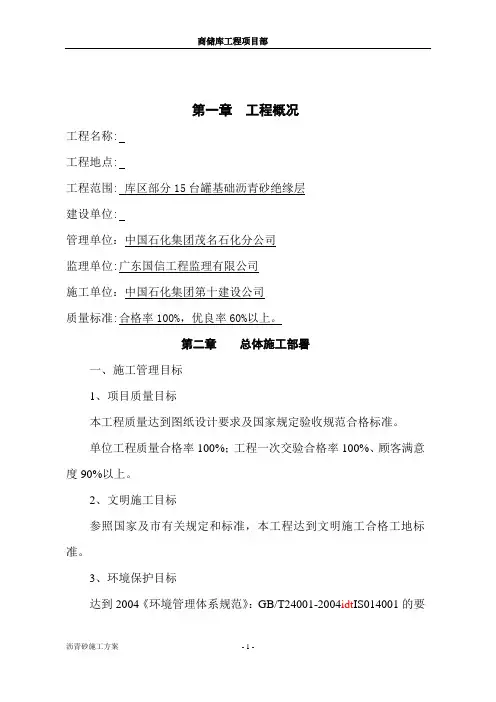

第一章工程概况工程名称:工程地点:工程范围: 库区部分15台罐基础沥青砂绝缘层建设单位:管理单位:中国石化集团茂名石化分公司监理单位:广东国信工程监理有限公司施工单位:中国石化集团第十建设公司质量标准:合格率100%,优良率60%以上。

第二章总体施工部署一、施工管理目标1、项目质量目标本工程质量达到图纸设计要求及国家规定验收规范合格标准。

单位工程质量合格率100%;工程一次交验合格率100%、顾客满意度90%以上。

2、文明施工目标参照国家及市有关规定和标准,本工程达到文明施工合格工地标准。

3、环境保护目标达到2004《环境管理体系规范》:GB/T24001-2004idt IS014001的要求。

二、施工总体方案阐述按照各项要求,根据本工程的施工特点和性质,尤其针对本标段的施工环境和地理位置,参照我公司以往罐区工程的施工经验,总揽全局,合理编制进度网络计划,优化资源配置,抓住关键工序,层层把关,确保工程质量。

高效、优质地完成本标段施工任务,干出让业主满意的工程。

施工过程中,充分利用施工所在地的地缘优势,提前深入材料等措施的进场,提前收集施工各类资源,加快施工进度。

针对本标段土建工程所处茂名北山岭,充分考虑当地交通、资源、人文情况。

因此,必须努力做好施工前准备工作,特别是地方关系工作,取得南疆港区行政部门的支持使施工不受干扰。

施工措施、手段、器材等事项提前做好预案准备,按工期要求施工时调整好各项资源投入使用,保证施工进度要求。

在项目人员选派上,我们将抽调内部懂技术、有经验、具有专长的技术骨干,组建精良的项目班子,围绕缩短工期、降低造价、高质量、高效率的总目标,对工程项目进行统筹管理。

在施工设备的准备上,对工程所需设备进行全面的检修和保养,确保工程设备的完好率和利用率。

在施工管理上,确定关键工期线路。

确保每个施工阶段关键工序的开始和结束时间;编制各项资源计划,合理进行资源配置。

总揽全局,充分发挥人员的主观能动性和施工设备利用率,有效的把人、材、机等资源结合起来,实行优化组合,合理分配人力、物力、财力,严格按施工计划组织施工。

油罐基础沥青砂垫层施工技术要求

油罐基础沥青砂垫层施工技术要求

油罐基础沥青砂垫层施工技术要求作者:杨南明上传:yeguiren 来源:网易行业2004-09-25 00:00一、前言油罐基础沥青砂垫层是金属油罐的承载接触面,也是保护油罐底板不发生电化学腐蚀,阻隔砂垫层毛细水上升的重要措施。

在建罐过程中,它为油罐提供了一个坚实的初始表面和标准的水平参照面。

如果出现了缺陷和误差,会造成罐体垂直偏差超标,影响浮盘的升降和物料计量。

甚至会使油罐底板提早失效减小油罐的使用寿命和储油安全。

二、沥青砂垫层的定义和构造原理沥青砂垫层是由一定细度模数,连续级配的砂子和沥青胶结材料组成的混合物。

它的构造是由砂子颗粒形成嵌镶模样的组织,砂粒之间有一定的嵌固力和摩阻力。

沥青胶结材料把砂子的颗粒间隙填充,并把它们粘结在一起,使其具有一定的物理力学性能。

在材料性质和施工工艺不变的情况下,沥青砂浆的质量由与下几个因素有关:1)沥青和砂子的配合比是否适当。

(取决于配合比设计、试验、选用)2)沥青和砂粒的结合能力,这与施工质量和材料质量有关,如热作法沥青炒焦,砂中含水,含有草根等有机物都会使结合力降低。

3)沥青胶结料所形成的薄膜厚度与最大可能的粒结表面。

试验证明(施工实际也证明)砂子颗粒间的总表面积决定沥青薄膜的厚度。

沥青掺量一定的情况下,砂粒越细,沥青膜愈薄,强度也愈高。

但沥青膜薄到不能将砂子颗粒包裹粘结,强度又会急剧降低。

因此,细砂和特细砂总表面积大,需沥青胶结料多一些,中砂和粗砂总表面积小,需沥青胶结料少一些。

三、沥青砂垫层的技术性能要求1)不发生火花不导电在和金属发生摩察,碰撞等机械作用时,就不发生火花和产生灼热。

并具有一定的绝缘性能。

这是保证储油安全和防止油罐底板腐蚀的重要性能。

2)有足够的力学强度在油罐全充装的情况下,不发生大的变形。

作为油罐基础的表面,承载力要能满足油罐安全储油的要求。

3)有良好的温度稳定性由于沥青砂浆是一种弹塑性材料,它的主要缺点是:强度随温度变化。

温度升高时强度降低,温度降低时强度升高。

【精品文档类】油罐基础沥青砂浆施工方案

【精品文档类】油罐基础沥青砂浆施工方案

目录一、工程概况 (I)1.1工程简介 (1)1.2方案编制依据 (1)1.3方案编制目的 (1)二、施工准备 (1)2.1材料要求 (1)2.2机具准备 (1)2.3人员组织准备 (2)2.4技术准备 (2)三、施工部署 (3)3.1沥青砂浆施工部署原则 (3)3.2沥青砂浆工程施工目标 (3)3.3施工现场规划和布置 (4)3.4沥青砂浆施工流程 (4)四、施工进度计划和工期保证措施 (4)4.1.施工进度计划制定的原则和方法 (4)4.2.工期目标 (5)4.3.工期保证措施 (5)五、沥青砂浆主要施工方法 (5)5.1.测量放线 (5)5.2.沥青砂浆混合料的运输 (5)5.3.沥青砂浆混合料的摊铺 (6)5.4.沥青砂浆混合料的碾压 (6)5.5.沥青砂浆的接缝处理 (7)六、质量标准 (7)6.1.基本要求 (7)6.2.实测项目 (8)6.3.外观鉴定 (8)七、成品保护措施 (8)八、应注意的质量问题 (8)8.1.沥青砂浆摊铺中常见的质量缺陷 (8)8.2.压实 (9)九、安全管理措施 (9)9.1.环境管理措施 (9)9.2.安全管理措施 (9)一、工程概况1.1 工程简介中山市粤宏石油化工有限公司民众油库工程位于中山市民众镇沿江村,北临众安大道,南面为横门水道。

工程占地面积46087.2m2,总建筑面积4086m2,储油量5万m3。

本工程建设单位为中山市粤宏石油化工有限公司,设计单位为广东寰球广业工程有限公司,委托上海海达工程建设咨询有限公司实施监理。

本项目工程范围包括1区、2区、3区共18个油罐、2个消防水罐沥青砂浆施工内容,1.2方案编制依据1.2.1 广东寰球广业工程有限公司设计的《中山市粤宏石油化工有限公司民众油库工程施工图纸》。

1.2.2 现行施工验收规范及规程1.2.3 本工程施工组织设计及施工现场情况1.3方案编制目的1.3.1 加强油罐沥青砂浆分项工程施工技术管理,提高技术管理水平,用方案指导施工。

沥青砂施工工艺

沥青砂施工工艺

沥青砂施工工艺 Modified by JACK on the afternoon of December 26, 20201、基础沥青防潮层应密实,无裂纹及分层等缺陷,基础混凝土强度达到设计强度75%以上时,才能进行油罐底板铺设和组装工作;2、基础检查情况应做好详细记录,作为工程交工验收资料之一。

如有超差,应会同设计、建设单位研究处理;对基础作好沉降测量前期工作,应做好水准点(观测点)的埋设或与土建施工单位的交接工作。

3、基础中心位置检查:用经纬仪测量基础中心坐标,并与基本标桩对照是否符合设计位置;对罐区成排的基础中心通过拉钢线检查,确定罐基础中心线偏斜的方向及尺寸。

4、基础直径及椭圆度检查:在基础中心桩上定中心点,以此为中心,以基础半径为半径,用地规或盘尺进行检查。

5、基础中心凸起表面不平度检查:以基础中心为基准,在基础外径(油罐外径处)等分8个点、再在其半径中点的同心圆处等分4个点,用水准仪测量高差,算出中心凸起高度,中心凸起坡度应为%为合格。

(土建基础图的坡度要求为%,应与设计院校核)环形基础的允许偏差项次项目允许偏差及要求(mm)检查方法1 标高±10 用水准仪检查2 中心座标±20拉线和用尺检查3 环形基础内径±50 用尺检查4 宽度 +50~-0 用尺检查5 表面平直度(沿壁板位置)相邻两点间<5各点间<10 用水准仪检查每隔2 m测一点6 径向平直度间隙不超过10 用2米长直尺检查7 沥青防潮层应密实、无贯穿裂纹、分层等缺陷观察检查8 干砂子粒度<3mm 观察检查7、沥青砂面层沥青砂浆由外采购,施工前2~3天应均匀喷洒一薄层粘层油。

沥青砂分三层铺设,第一、二层沥青铺摊前应做标高控制点,间距3000×3000mm 左右,铺设应严格按标高分区段进行,随铺随括平整,用小型压路机碾压密实,平整,不得有裂缝、起鼓等现象。

面层沥青砂铺摊前应用沥青砂做标高控制点,间距2500×2500mm,在第一层沥青砂面上铺洒一层铺冷底子油。

油罐基础沥青砂垫层施工技巧请求57060[优质文档].doc

油罐基础沥青砂垫层施工技巧请求57060[优质文档].doc

油罐基础沥青砂垫层施工技术要求一、前言,,,,,油罐基础沥青砂垫层是金属油罐的承载接触面,也是保护油罐底板不发生电化学腐蚀,阻隔砂垫层毛细水上升的重要措施。

,,,,, ,,,,,在建罐过程中,它为油罐提供了一个坚实的初始表面和标准的水平参照面。

如果出现了缺陷和误差,会造成罐体垂直偏差超标,影响浮盘的升降和物料计量。

甚至会使油罐底板提早失效减小油罐的使用寿命和储油安全。

,,,,, ,,,,,二、沥青砂垫层的定义和构造原理,,,,, ,,,,,沥青砂垫层是由一定细度模数,连续级配的砂子和沥青胶结材料组成的混合物。

它的构造是由砂子颗粒形成嵌镶模样的组织,砂粒之间有一定的嵌固力和摩阻力。

沥青胶结材料把砂子的颗粒间隙填充,并把它们粘结在一起,使其具有一定的物理力学性能。

,,,,, ,,,,,在材料性质和施工工艺不变的情况下,沥青砂浆的质量由与下几个因素有关:,,,,, ,,,,,1)沥青和砂子的配合比是否适当。

(取决于配合比设计、试验、选用),,,,, ,,,,,2)沥青和砂粒的结合能力,这与施工质量和材料质量有关,如热作法沥青炒焦,砂中含水,含有草根等有机物都会使结合力降低。

,,,,, ,,,,,3)沥青胶结料所形成的薄膜厚度与最大可能的粒结表面。

试验证明(施工实际也证明)砂子颗粒间的总表面积决定沥青薄膜的厚度。

沥青掺量一定的情况下,砂粒越细,沥青膜愈薄,强度也愈高。

但沥青膜薄到不能将砂子颗粒包裹粘结,强度又会急剧降低。

因此,细砂和特细砂总表面积大,需沥青胶结料多一些,中砂和粗砂总表面积小,需沥青胶结料少一些。

,,,,, ,,,,,三、沥青砂垫层的技术性能要求,,,,, ,,,,,1)不发生火花不导电,,,,, ,,,,,在和金属发生摩察,碰撞等机械作用时,就不发生火花和产生灼热。

并具有一定的绝缘性能。

这是保证储油安全和防止油罐底板腐蚀的重要性能。

,,,,, ,,,,,2)有足够的力学强度,,,,, ,,,,,在油罐全充装的情况下,不发生大的变形。

油罐基础沥青砂垫层施工方案

油罐基础沥青砂垫层施工方案

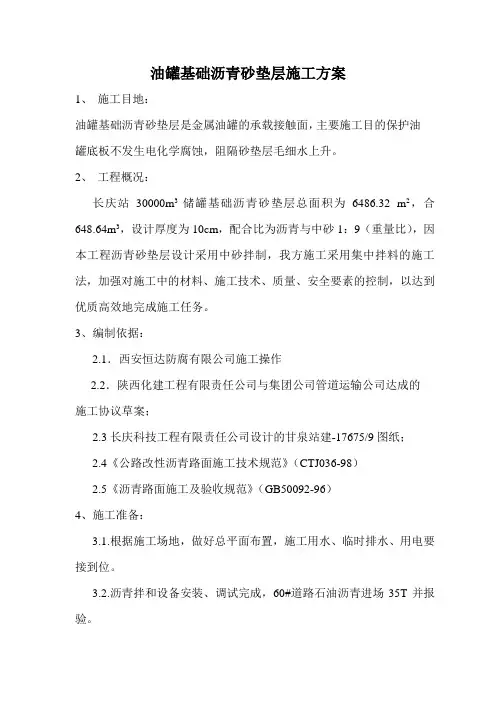

油罐基础沥青砂垫层施工方案1、施工目地:油罐基础沥青砂垫层是金属油罐的承载接触面,主要施工目的保护油罐底板不发生电化学腐蚀,阻隔砂垫层毛细水上升。

2、工程概况:长庆站30000m3储罐基础沥青砂垫层总面积为6486.32 m2,合648.64m3,设计厚度为10cm,配合比为沥青与中砂1:9(重量比),因本工程沥青砂垫层设计采用中砂拌制,我方施工采用集中拌料的施工法,加强对施工中的材料、施工技术、质量、安全要素的控制,以达到优质高效地完成施工任务。

3、编制依据:2.1.西安恒达防腐有限公司施工操作2.2.陕西化建工程有限责任公司与集团公司管道运输公司达成的施工协议草案;2.3长庆科技工程有限责任公司设计的甘泉站建-17675/9图纸;2.4《公路改性沥青路面施工技术规范》(CTJ036-98)2.5《沥青路面施工及验收规范》(GB50092-96)4、施工准备:3.1.根据施工场地,做好总平面布置,施工用水、临时排水、用电要接到位。

3.2.沥青拌和设备安装、调试完成,60#道路石油沥青进场35T并报验。

3.3.明确分工责任到人。

5、主要机械:4.1沥青混泥土搅拌设备1套 4.2装载机2台4.3水准仪1台 4.4自卸汽车2台4.5平板振动器2台6、劳动力组织:技术负责人1名、质检员1名、安全员1名、机械操作人员10名、技工15名、电工1名、普工6人。

7、施工方法:7.1、沥青砂的拌和(1)粗、细集料分类堆放和供料,上料时不得将土块及其他杂质混在其中。

(2)按照设计配合比进行试拌、试铺后,进行大批生产。

(3)沥青材料采用机喷煤粉加热,温度达到180℃时将中砂加入其中均匀拌和,拌制温度不得高于200℃,铺设时温度不能低于140℃,不准有花白料、超温料;用平板振动器振实拍平压光,压实后温度不得低于60℃。

(4)沥青拌和料的拌和时间以混合料拌和均匀、所有矿料粒料全部裹覆沥青结合料为度,并经试拌确定。

(5)拌和好的沥青砂要均匀一致,无花白料,无结团成块或严重的粗料分离现象,不符合要求时不得使用,并要及时调整。

储罐沥青砂垫层技术

储罐沥青砂垫层技术

储罐沥青砂垫层技术(2009-05-11 08:37:48)标签:沥青砂垫层砂浆容重杂谈分类:技术问题一、前言油罐基础沥青砂垫层是金属油罐的承载接触面,也是保护油罐底板不发生电化学腐蚀,阻隔砂垫层毛细水上升的重要措施。

在建罐过程中,它为油罐提供了一个坚实的初始表面和标准的水平参照面。

如果出现了缺陷和误差,会造成罐体垂直偏差超标,影响浮盘的升降和物料计量。

甚至会使油罐底板提早失效减小油罐的使用寿命和储油安全。

二、沥青砂垫层的定义和构造原理沥青砂垫层是由一定细度模数,连续级配的砂子和沥青胶结材料组成的混合物。

它的构造是由砂子颗粒形成嵌镶模样的组织,砂粒之间有一定的嵌固力和摩阻力。

沥青胶结材料把砂子的颗粒间隙填充,并把它们粘结在一起,使其具有一定的物理力学性能。

在材料性质和施工工艺不变的情况下,沥青砂浆的质量由与下几个因素有关:1)沥青和砂子的配合比是否适当。

(取决于配合比设计、试验、选用)2)沥青和砂粒的结合能力,这与施工质量和材料质量有关,如热作法沥青炒焦,砂中含水,含有草根等有机物都会使结合力降低。

3)沥青胶结料所形成的薄膜厚度与最大可能的粒结表面。

试验证明(施工实际也证明)砂子颗粒间的总表面积决定沥青薄膜的厚度。

沥青掺量一定的情况下,砂粒越细,沥青膜愈薄,强度也愈高。

但沥青膜薄到不能将砂子颗粒包裹粘结,强度又会急剧降低。

因此,细砂和特细砂总表面积大,需沥青胶结料多一些,中砂和粗砂总表面积小,需沥青胶结料少一些。

三、沥青砂垫层的技术性能要求1)不发生火花不导电在和金属发生摩察,碰撞等机械作用时,就不发生火花和产生灼热。

并具有一定的绝缘性能。

这是保证储油安全和防止油罐底板腐蚀的重要性能。

2)有足够的力学强度在油罐全充装的情况下,不发生大的变形。

作为油罐基础的表面,承载力要能满足油罐安全储油的要求。

3)有良好的温度稳定性由于沥青砂浆是一种弹塑性材料,它的主要缺点是:强度随温度变化。

温度升高时强度降低,温度降低时强度升高。

油罐沥青砂施工

油罐沥青砂施工

油罐基础沥青砂垫层施工技术要求一、前言油罐基础沥青砂垫层是金属油罐的承载接触面,也是保护油罐底板不发生电化学腐蚀,阻隔砂垫层毛细水上升的重要措施。

在建罐过程中,它为油罐提供了一个坚实的初始表面和标准的水平参照面。

如果出现了缺陷和误差,会造成罐体垂直偏差超标,影响浮盘的升降和物料计量。

甚至会使油罐底板提早失效减小油罐的使用寿命和储油安全。

二、沥青砂垫层的定义和构造原理沥青砂垫层是由一定细度模数,连续级配的砂子和沥青胶结材料组成的混合物。

它的构造是由砂子颗粒形成嵌镶模样的组织,砂粒之间有一定的嵌固力和摩阻力。

沥青胶结材料把砂子的颗粒间隙填充,并把它们粘结在一起,使其具有一定的物理力学性能。

在材料性质和施工工艺不变的情况下,沥青砂浆的质量由与下几个因素有关:1)沥青和砂子的配合比是否适当。

(取决于配合比设计、试验、选用)2)沥青和砂粒的结合能力,这与施工质量和材料质量有关,如热作法沥青炒焦,砂中含水,含有草根等有机物都会使结合力降低。

3)沥青胶结料所形成的薄膜厚度与最大可能的粒结表面。

试验证明(施工实际也证明)砂子颗粒间的总表面积决定沥青薄膜的厚度。

沥青掺量一定的情况下,砂粒越细,沥青膜愈薄,强度也愈高。

但沥青膜薄到不能将砂子颗粒包裹粘结,强度又会急剧降低。

因此,细砂和特细砂总表面积大,需沥青胶结料多一些,中砂和粗砂总表面积小,需沥青胶结料少一些。

三、沥青砂垫层的技术性能要求1)不发生火花不导电在和金属发生摩察,碰撞等机械作用时,就不发生火花和产生灼热。

并具有一定的绝缘性能。

这是保证储油安全和防止油罐底板腐蚀的重要性能。

2)有足够的力学强度在油罐全充装的情况下,不发生大的变形。

作为油罐基础的表面,承载力要能满足油罐安全储油的要求。

3)有良好的温度稳定性由于沥青砂浆是一种弹塑性材料,它的主要缺点是:强度随温度变化。

温度升高时强度降低,温度降低时强度升高。

一般在设计时已作了考虑,使沥青砂浆在当地最高气温下具有足够的强度,在当地最低温度时以保持一定的塑性,不致破裂。

沥青砂施工方案

沥青砂施工方案

第一章工程概况工程名称:茂名北山岭原油商业储备基地工程(库区部分)工程地点:广东省茂名市电白县电城镇北山岭工程范围:库区部分15台罐基础沥青砂绝缘层建设单位:中国石化集团石油商业储备有限公司管理单位:中国石化集团茂名石化分公司监理单位:广东国信工程监理有限公司施工单位: 中国石化集团第十建设公司质量标准:合格率100% 优良率60%以上。

第二章总体施工部署一、施工管理目标1、项目质量目标本工程质量达到图纸设计要求及国家规定验收规范合格标准。

单位工程质量合格率100%;工程一次交验合格率100%、顾客满意度90%以上。

2、文明施工目标参照国家及市有关规定和标准,本工程达到文明施工合格工地标准。

3、环境保护目标达到2004《环境管理体系规范》:GB/T24001-2004idtlS014001的要求。

二、施工总体方案阐述按照各项要求,根据本工程的施工特点和性质,尤其针对本标段的施工环境和地理位置,参照我公司以往罐区工程的施工经验,总揽全局, 合理编制进度网络计划,优化资源配置,抓住关键工序,层层把关,确保工程质量。

高效、优质地完成本标段施工任务,干出让业主满意的工程。

施工过程中,充分利用施工所在地的地缘优势,提前深入材料等措施的进场,提前收集施工各类资源,加快施工进度。

针对本标段土建工程所处茂名北山岭,充分考虑当地交通、资源、人文情况。

因此,必须努力做好施工前准备工作,特别是地方关系工作, 取得南疆港区行政部门的支持使施工不受干扰。

施工措施、手段、器材等事项提前做好预案准备,按工期要求施工时调整好各项资源投入使用,保证施工进度要求。

在项目人员选派上,我们将抽调内部懂技术、有经验、具有专长的技术骨干,组建精良的项目班子,围绕缩短工期、降低造价、高质量、高效率的总目标,对工程项目进行统筹管理。

在施工设备的准备上,对工程所需设备进行全面的检修和保养,确保工程设备的完好率和利用率。

在施工管理上,确定关键工期线路。

油罐基础沥青砂垫层施工方案

油罐基础沥青砂垫层施工方案

目录一、编制依据 (3)二、工程概况 (3)三、项目管理组织架构 (3)四、机具及人员配备 (4)五、施工布置及进度安排(附图) (4)六、施工进度计划;按总进度计划进行 (4)七、沥青砂浆垫层的定义和构造原理 (5)八、沥青砂垫层的技术性能要求 (5)九、材料选择 (8)十、设计配合比 (8)十一、沥青砂浆垫层的操作程序 (8)十二、保证质量的几项措施 (12)十三、HSE管理措施 (12)一编制依据:1、根据工程设计图纸;2、《石油化工钢储地基与基础施工及验收规范》(SH3528-2005)3、《建筑地基础工程施工质量验收规范》(GB50202-2002)二工程概况XX项目储油库总容量约为30.65万立方米。

根据国家石油库标准划分:设计规模为一级油库。

本次扩建共分5个罐组(7#、8#、9#、10#、11#),共计43座储罐。

油品种类为:汽油、柴油、燃料油。

本工程油罐基础: 7种类型分别为(2000m3、2500m3、3000m3、5000m3、6000m3、10000m3、20000m3)油罐基础沥青砂垫层是金属油罐的承载接触面,也是保护油罐底板不发生电化学腐蚀,阻隔砂垫层毛细水上升的重要措施。

在建罐过程中,它为油罐提供了一个坚实的初始表面和标准的水平参照面。

三、项目管理组织架构本工程的施工组织实行“项目责任制”施工管理模式,派专业工程师作为施工负责人,对工程的质量、技术、安全、进度和成本实行高效益、高标准的组织、协调和管理。

项目部组织结构图如下:四、机具及人员配备五、施工布置及进度安排:(附图)六、施工进度计划:按总进度计划进行七、沥青砂垫层的定义和构造原理沥青砂垫层是由一定细度模数,连续级配的砂子和沥青胶结材料组成的混合物。

它的构造是由砂子颗粒形成嵌镶模样的组织,砂粒之间有一定的嵌固力和摩阻力。

沥青胶结材料把砂子的颗粒间隙填充,并把它们粘结在一起,使其具有一定的物理力学性能。

在材料性质和施工工艺不变的情况下,沥青砂浆的质量由与下几个因素有关:1)沥青和砂子的配合比是否适当。

罐基础沥青砂面层施工方案

罐基础沥青砂面层施工方案

罐基础沥青砂面层施工方案一、主要施工顺序:施工准备→清扫基层→基层检查修理→拌和→运输→摊铺→初压→终压→取芯检测→报检。

二、施工方法:1、施工准备:(1)清扫基层:沥青砂施工前1~2天,认真清扫基层,清除灰尘及杂屑。

(2)施工前对投入的机械作全面检查,并检修调试好,使机械处于性能良好状态。

(3)确认基层已经相关部门验收合格后,方可进行沥青砂面层施工。

2、沥青砂的质量控制:(1)沥青砂采用厂拌,现场对来料的质量进行必要的检测,对运到施工现场的混合料色泽应均匀一致,无花白,无粗细料分离和结团成块现象。

对不符合温度要求,油多发亮、成团、油少发干、离析、温度过高沥青表面呈焦褐色和遭雨淋的沥青砂不得接收。

(2)沥青砂的温度控制:沥青加热温度:150~170℃;沥青拌料出厂温度:140~165℃;运输到现场温度:不低于120~150℃;摊铺温度:120~140℃,不超过175℃;碾压温度:120~150℃,不低于110℃;碾压终了温度:钢轮压路机不低于70℃;振动压路机不低于65℃。

3、沥青拌和料的运输只有符合质量要求的厂拌沥青砂才可被自卸汽车运至铺筑现场,根据平均运送距离和道路交通状况来确定运输车辆数量。

尽量安排晴好天气摊铺,沥青砂运到现场除检查温度外,还得检查拌和质量,为防止沥青与车厢板粘接,车厢应清扫干净,采用一薄层油水(柴油与水比1:3)作隔离剂,不得采用柴油或有余液积在车厢。

4、摊铺:沥青砂面层采用人工摊铺,分两层摊铺,两层摊铺连续进行,以提高面层的平整度。

松铺厚度为层厚度的1.3~1.35 倍,第一层铺筑后,辗压至密实度达到要求后,接着铺第二层。

保证各层的压实度达到验收标准要求。

(1)摊铺时,采用小铲车接自卸汽车卸料,在基层上倒小堆儿,先由人工用铁锹将沥青砂摊开,再用搂耙将沥青砂整平。

(2)沥青砂面层分为二层摊铺,对上下层沥青砼铺筑宜在当天内完成,如间隔时间较长,对下层受到污染的表面,应进行清扫,并利用空气压缩机将灰尘吹净后方可铺筑上层沥青砂。

沥青砂方案

沥青砂方案

沥青砂施工方案由于本工程设计为30号甲石油沥青,所以采取现场自拌,设备型号为:SLB-30型,沥青进场有材质单或者产品合格证,砂选用干燥洁净、均匀的中砂,不含小卵石,土含量不大于5﹪。

一、选择有建筑乙级以上检测资质的监测站进行原材送检。

二、混合料送检;生产配比AC-5沥青砂;中砂:沥青=93:7;油石比:93.6:6.4;三、用煤火加温沥青,通过设备把中沙烘干搅拌,生产出合格的混合料,运至罐基础摊铺压实.四、用108㎜孔径水钻钻芯取样送试验室送检。

做压实度检测。

生产温度控制:生产沥青砂在搅拌时严格控制温度和配合比例的计量工作,气温在5度以上时,搅拌温度应在140-170度。

碾压前温度≥80度,碾压后温度≥60度。

具体施工方法:沥青施工前,罐环墙上先做好找平层,沿罐环墙上弹好水平线,力求精确,并在罐环墙顶设置灰饼,每隔1.5m设一条标筋,找平层施工时用2m长铝合金杆扫平,以控制找平层的标高平整度,达到10m弧长上相差不大于±5㎜,整圈从平均标高计算相差不大于±7.5㎜的标准《石油化工钢储罐地基与基础工程及验收规范》(SH3528-2005)。

施工时,在罐中心打一根钢筋,在钢筋上测设沥青绝缘层的标高,做好标志,作为中心的标高控制依据。

沥青砂施工时,分二层铺设;第二层,采用50*100方木横放作为边模,需铺设厚度控制在50-60㎜;二层厚度为100㎜,上下层接缝错开不小于半米。

面层拉铁线控制沥青砂垫层面的坡向、标高、平整度、从罐中心拉至环墙边;为防止铁线过长中间下沉,在铁线的中间采用沥青砂作标高控制点,间距15m设一个。

沥青砂施工时,现场设专人负责密实度检测、铺设厚度、标高、平整度、坡度、压实数遍、施工温度的控制。

保护好标高控制点,及时跟踪施工段的坡向,坡度应符合设计要求。

施工后马上检查表面标高,坡度,表面平整度控制在半径范围内的凹凸度不大于10㎜,标高偏差不大于±5㎜,厚度偏差不大于-10㎜。

柴油罐基础沥青砂层翻修施工要求

柴油罐基础沥青砂层翻修施工要求

柴油罐基础沥青砂层翻修施工要求一、该基础为2006年施工的一个预留,因常年曝露于室外环境中,损坏较为严重,建议将原沥青砂层拆除,重新用粗砂压实、找平(按原设计坡度)。

二、沥青砂面层2.1施工前应先均匀喷洒一薄层粘层油。

沥青砂分三层铺设,第一、二层沥青铺摊前应做标高控制点,间距2000×2000mm左右,铺设应严格按标高分区段进行,随铺随括平整,用平板振动器碾压密实,平整,不得有裂缝、起鼓等现象。

2.2面层沥青砂铺摊前应用沥青砂做标高控制点,间距2000×2000mm,在第一层沥青砂面上铺洒一层铺冷底子油。

铺设时先用沥青砂冲筋,然后随铺随括平整,用平板振动器碾压密实,平整。

沥青砂采用成品外买,现买现铺,铺后沥青砂层不得有裂缝、起鼓、剥落等现象。

2.3沥青砂面层宜一次完成,遇特殊情况需留施工缝时,施工缝处应拍实,继续施工时施工缝处应清理干净,然后覆盖一层热沥青砂予热,预热后将沥青砂覆盖层除去,刷一层热沥青后方可施工。

2.4沥青砂面层施工中严格控制沥青砂温度,铺设时温度不得低于150°C,碾压密实后不得低于110°C。

三、沥青砂做法3.1 配合比:按体积比为90~92%中砂及粉料加入10~8%沥青(每立方米干砂加入130公斤沥青)3.2 拌制:采用热法拌制,将砂和沥青分别加热,然后按配合比均匀拌和,温度控制如下:材料拌和前拌和后辗压前辗压后砂 100~150℃ 150~170℃ 150℃不低于60℃沥青 180~200℃ 150~170℃3.3 铺设:厚度按80 mm施工,要求滚压密实,压实系数不小于0.95,每个基础的沥青砂绝缘层一次性铺设完成,不留施工缝。

3.4平整度要求及控制3.5平整度要求:平整度±10mm,环梁面上任意两点不得大于±10mm。

3.6平整度控制(1)在环梁内侧每隔两米设一个标高点。

砂垫层面上2000×2000mm设标高控制点。

大罐沥青砂垫层施工方案定版

大罐沥青砂垫层施工方案定版

吴起采油厂长官庙联合站1#3000m³沉降罐沥青砂基础施工方案批准:宋兵臣审核:白文京编制:张伟刚编制单位:濮阳市中原油建工程有限公司编制日期:二零一二年六月十八日3000m³沉降罐沥青砂基础施工方案将罐内原有的沥青砂和砂床人工清除,清除后对大罐的基础进行测量,然后把数据进行分析,制定出合理的施工方案。

沥青砂垫层是由一定细度模数,连续基配的砂子和沥青胶结材料组成的混合物。

它的构造是由砂子颗粒形成嵌镶模样的组织,砂砾之间有一定的嵌固力和摩阻力。

沥青胶结材料把砂子的颗粒间隙填充,并把它们粘结在一起,使其具有一定的物理力学性能。

在材料性质和施工工艺不变的情况下,沥青砂的质量与以下几个因素有关:1)沥青和砂子的配合比是否适当,我方按照国家《SH3068-95石油化工企业钢储罐地基与基础设计规范》标准来做配合,沥青与砂子按质量的配合比是1:9。

2)沥青和砂粒的结合能力。

这个和施工质量与材料质量有关,我方则采用含土量小的优质中砂和符合国标的30号建筑石油沥青为原料。

3)沥青胶结料所形成的薄膜厚度与最大可能的粒结表面。

试验证明(施工实际也证明)砂子颗粒间的总表面积决定沥青薄膜的厚度。

沥青掺量一定的情况下,砂粒越细,沥青膜愈薄,强度也愈高。

但沥青膜薄到不能将砂子颗粒包裹粘结,强度又会急剧降低。

因此,细砂和特细砂总表面积大,需沥青胶结料多一些,中砂和粗砂总表面积小,需沥青胶结料少一些。

一、沥青砂垫层的技术性能要求1)不发生电火花不导电在和金属摩擦、碰撞等机械作用时,不发生火花和产生灼热,并具有一定的绝缘性能,这是保证储油安全和防止油罐底板腐蚀的重要性能。

2)有足够的力学强度在大罐全充装的情况下,不发生大的变形,作为大罐基础的表面,承载力要能满足大罐安全储存的要求。

3)有良好的温度稳定性由于沥青砂是一种弹塑性材料,它的主要缺点是:强度随温度而变化。

温度升高时强度降低,温度降低时强度升高。

一般在设计时已作了考虑,使沥青砂浆在当地最高气温下具有足够的强度,在当地最低温度时可以保持一定的塑形,不至破裂。

油罐基础沥青砂垫层施工技术要求

油罐基础沥青砂垫层施工技术要求

油罐基础沥青砂垫层施工技术要求1. 前期准备1.1 环境检查在施工开始之前,必须对施工现场进行环境检查,以确保施工区域的稳定性。

例如,是否有地震活动或洪水危险等。

1.2 土方工程沥青砂垫层必须建立在坚实的土基础上,土方工程的施工必须符合相关标准,确保基础承载力足够。

1.3 清理施工前,必须清理施工现场,清除杂物、泥土和石头等物品,确保施工区域干净、平整。

1.4 水源和电源在施工中需要大量的水和电。

因此,必须确保有足够的水源和电源可用,以满足施工需求。

2. 材料准备2.1 沥青沥青是施工中最重要的材料,同时也是最昂贵的材料之一。

施工前,必须检查沥青质量,以确保其符合相关标准。

2.2 砂。

施工中使用的砂必须符合相关标准,质量必须稳定,并通过筛分。

2.3 附加材料和工具施工中还需要使用其他材料和工具,如刷子、蒸汽机、罐底沥青防腐漆等。

3. 施工要求3.1 沥青砂垫层厚度沥青砂垫层的厚度是关键参数,不仅影响油罐的使用寿命,而且还影响罐底的稳定性。

沥青砂垫层的厚度必须符合相关标准。

3.2 沥青温度沥青在施工中需要加热,以便熔化并涂覆在砂上。

沥青温度必须控制在一定的范围内,以确保其黏度和流动性。

一般情况下,沥青的温度应在160-180℃之间,最高不得超过200℃。

3.3 涂布在涂布沥青砂垫层时,必须控制沥青的浓度。

一般情况下,沥青的浓度应为5%-8%。

3.4 压实沥青砂垫层施工完毕后,必须采用专用机器进行压实。

压实应在砂垫层完成涂布后尽可能早进行。

4. 后续处理4.1 治理在施工完成后,必须对工作现场的杂物和残留物进行清理,保持干净整洁的环境。

4.2 稳定在施工完成后,必须对施工现场进行稳定性检查,以确保没有安全隐患。

同时,还必须定期检查沥青砂垫层的状态,以确保其稳定性和正常使用寿命。

总结油罐基础沥青砂垫层施工是一项非常复杂的工作,需要遵守相关的技术要求和标准,确保施工质量和基础稳定性。

此外,对施工现场进行环境和稳定性检查,可以保证施工的安全性和有效性。

沥青砂垫层施工方案

沥青砂垫层施工方案

沥青砂垫层施工方案编制:审核:审批:中铁二十四局集团有限公司土建工程一标项目经理部二○一三年三月十三日沥青砂垫层施工方案一、工程概况本标段为工程土建一标段,施工范围为3#~7#共5座1000Om3覆土油罐,10000m3油罐直径28m,拱角高为16.512m,总高19.567m,罐室内直径30m,总高21.96m。

油罐基础沥青砂垫层是金属油罐的承载接触面,是阻隔砂垫层毛细水上升的重要措施,且是油罐底不发生电化学腐蚀保护层。

施工内容:罐室底铺设10cm厚沥青砂垫层。

工程量:沥青砂量(5个油罐)为598平方(合计299立方)。

计划工期: 2013年3月20日—2013年5月20日。

二、施工准备及施工组织1、材料准备a、为保证沥青砂垫层沥青质量,对使用的材料要进行详细的市场调查,选择信誉好、质量稳定的产品,沥青质量应符合《GB50494》标准。

b、砂子是沥青砂浆的骨料,应质地坚硬,多梭角,表面粗糙,并有一定颗粒级配,含泥量不得大于5%,其技术指标符合设计、规范要求及国家标准。

c、石屑粉以石英质的为最佳,石屑粉的级配筛余量情况如下:施工所需机具设备,进场前应进行检修和保养,保证施工中正常运行(见附表:机具设备用表)。

3、施工组织本工程作为国防重点项目,配备强劲的技术力量,进行现场管理,保质保量完成任务,确保施工安全,主要施工管理人员如下表:油罐基础为一层100mm厚沥青砂垫层,它的作用是受压和调整荷载,以及隔绝基础渗水和油罐底防腐,因此当油罐体组装完后,沥青砂垫层的变形已趋于稳定。

根据施工进展,当罐室内支架拆除施工完成后,清洗C25混凝土底板基础,直至砼表面洁净,然后,做垫层控制垫块,并进行现场拌制沥青砂,必须拌合均匀,再进行摊铺,并碾压密实。

依据设计图纸要求,沥青砂垫层技术指标:(1)沥青采用30甲,配合比(沥青:中砂重量比)为6:94,采取热拌合。

(2)中砂要求干燥,含土量小于5%。

(3)沥青砂应边拌边用,分层铺设,用热铁碾滚压;要求表面平滑,不出现棱坎或局部凹凸不平。

沥青砂工程施工(3篇)

沥青砂工程施工(3篇)

第1篇一、施工准备1. 工程测量:在施工前,对施工现场进行详细的测量,确保施工放样准确无误。

2. 材料准备:根据工程设计要求,准备足够的沥青、砂、矿粉等原材料,并确保材料质量符合规范要求。

3. 施工设备:准备沥青洒布车、摊铺机、压路机、装载机等施工设备,并保证设备完好、性能稳定。

4. 人员组织:明确施工人员职责,进行技术交底,确保施工人员掌握施工工艺和质量要求。

二、施工工艺1. 沥青洒布:采用沥青洒布车,按照设计要求将沥青均匀洒布在基层上。

2. 砂料撒布:将砂料均匀撒布在沥青层上,撒布厚度应符合设计要求。

3. 摊铺:使用摊铺机将沥青砂料进行摊铺,确保摊铺厚度均匀。

4. 碾压:采用压路机对摊铺好的沥青砂面层进行碾压,直至达到设计密实度。

5. 接缝处理:对施工缝、伸缩缝等部位进行特殊处理,确保接缝处平整、密实。

6. 表面处理:对沥青砂面层进行表面处理,如清扫、喷洒封层剂等。

三、质量控制1. 材料质量:严格控制原材料质量,确保沥青、砂、矿粉等材料符合规范要求。

2. 施工工艺:严格按照施工工艺进行操作,确保施工质量。

3. 现场监控:加强现场施工监控,对施工过程进行全程跟踪,发现问题及时整改。

4. 质量检测:对施工过程中的关键环节进行检测,如沥青含量、砂料含量、压实度等,确保施工质量。

5. 竣工验收:在施工完成后,按照规范要求进行竣工验收,确保工程质量。

四、施工注意事项1. 遵循施工规范:严格按照施工规范进行操作,确保施工质量。

2. 注意天气变化:施工过程中,注意天气变化,合理安排施工时间,避免恶劣天气影响施工。

3. 安全施工:加强施工现场安全管理,确保施工人员安全。

4. 环保施工:采取有效措施,降低施工过程中的噪音、粉尘等污染。

总之,沥青砂工程施工是一项系统工程,涉及多个环节。

只有严格控制施工质量,才能确保道路使用寿命和行车安全。

在实际施工过程中,要充分考虑各种因素,确保施工顺利进行。

第2篇一、施工准备1. 施工材料:根据设计要求,准备好沥青、砂、石子等原材料。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

油罐基础沥青砂垫层施工技术要求一、前言油罐基础沥青砂垫层是金属油罐的承载接触面,也是保护油罐底板不发生电化学腐蚀,阻隔砂垫层毛细水上升的重要措施。

在建罐过程中,它为油罐提供了一个坚实的初始表面和标准的水平参照面。

如果出现了缺陷和误差,会造成罐体垂直偏差超标,影响浮盘的升降和物料计量。

甚至会使油罐底板提早失效减小油罐的使用寿命和储油安全。

二、沥青砂垫层的定义和构造原理沥青砂垫层是由一定细度模数,连续级配的砂子和沥青胶结材料组成的混合物。

它的构造是由砂子颗粒形成嵌镶模样的组织,砂粒之间有一定的嵌固力和摩阻力。

沥青胶结材料把砂子的颗粒间隙填充,并把它们粘结在一起,使其具有一定的物理力学性能。

在材料性质和施工工艺不变的情况下,沥青砂浆的质量由与下几个因素有关:1)沥青和砂子的配合比是否适当。

(取决于配合比设计、试验、选用)2)沥青和砂粒的结合能力,这与施工质量和材料质量有关,如热作法沥青炒焦,砂中含水,含有草根等有机物都会使结合力降低。

3)沥青胶结料所形成的薄膜厚度与最大可能的粒结表面。

试验证明(施工实际也证明)砂子颗粒间的总表面积决定沥青薄膜的厚度。

沥青掺量一定的情况下,砂粒越细,沥青膜愈薄,强度也愈高。

但沥青膜薄到不能将砂子颗粒包裹粘结,强度又会急剧降低。

因此,细砂和特细砂总表面积大,需沥青胶结料多一些,中砂和粗砂总表面积小,需沥青胶结料少一些。

三、沥青砂垫层的技术性能要求1)不发生火花不导电在和金属发生摩察,碰撞等机械作用时,就不发生火花和产生灼热。

并具有一定的绝缘性能。

这是保证储油安全和防止油罐底板腐蚀的重要性能。

2)有足够的力学强度在油罐全充装的情况下,不发生大的变形。

作为油罐基础的表面,承载力要能满足油罐安全储油的要求。

3)有良好的温度稳定性由于沥青砂浆是一种弹塑性材料,它的主要缺点是:强度随温度变化。

温度升高时强度降低,温度降低时强度升高。

一般在设计时已作了考虑,使沥青砂浆在当地最高气温下具有足够的强度,在当地最低温度时以保持一定的塑性,不致破裂。

在没有极端气候的地区,有时在设计中没有具体规定,下面提出一种施工选用材料参考。

a)当地绝对最高气温在此35°C以上时,沥青选取10#石油沥青,调配一些高标号石油沥青。

b)当地绝对最高气温在此35°C以下时,选派30甲石油沥青。

4)密实性沥青砂浆的容重为2200~2340kg/m3。

如果容重低于这个数值区间,则可判定沥青砂浆的密实性不好。

如果施工时没压实或砂粒中掺杂有大量有机物(草根、树叶等)就会出现这种现象。

5)不透水性质量良好,压实率符合要求的沥青砂垫层有一定的耐水性和不透水性。

施工时若配合比不当(沥青胶结料太少),密实度不好,沥青炒焦都会造成沥沥青砂垫层透水。

一般现场作试验确定不透水性能的好坏。

有些表层发生剥蚀现象的沥青砂垫层,耐水性一定不合格。

6)有一定的耐久年限一般沥青砂浆的寿命和耐久年限大于油罐使用寿命。

但由于施工中的上述质量原因使沥青砂垫层的功能早期失效的情况时有发生,造成油罐底板腐蚀穿孔漏油,浸溶沥青砂垫层,更加快了沥青砂垫层的破坏。

造成恶性循环。

(当然也有油罐底板焊接质量问题,穿孔造沥青砂垫层破坏的情况)7)石油沥青砂浆固化后的物理学性能指标a)20℃时抗压强度>300kpab)50℃时抗压强度>10kpac)温度稳定系数(KT×R20℃/R50℃)不大于3.5d)吸水率(体积)不大于3%.e)膨胀率不大于1%.四、材料选择1)沥青:油罐基础沥青砂浆垫层拌合配制应选建筑石油沥青,推荐原则系数第二(3条)方法,若地面受热温度达到50°C时,应采取适当措施,如加改性填料等方法提高垫层的耐热度。

若油罐系热油罐,除采取上述相应的措施外,还要在结构处理上作调整,如作耐热砖垫层等。

有时一种牌号沥青不能满足技术要求,可以进行两种牌号沥青的参配调制,较软沥青掺量度按下式计算。

较软沥青参量(%)= 软硬沥青软化点—要求软化点软硬沥青软化点—较软沥青软化点沥青质量应符合《GB50494》标准2)砂子:砂子是沥青砂浆的骨料,应质地坚硬,多梭角,表面粗糙,并有一定期颗粒级配,含泥量不得大于5%。

一般建筑浇筑混凝土的砂子符合要求。

质量应符合《****标准》。

3)焦油沥青不甘落后能作为沥青砂垫层材料的原因:由于焦油沥青有以下缺点加此不能作为沥青砂垫层的代用材料。

a)由因态或粘稠态变为液态的温度范围较窄,夏天易软化,冬天易脆,温度稳定性差。

b)含挥发性和化学稳定性差的成份多,故大气稳定性差。

c)塑性较差,容易变形而开裂。

d)含有葸、苯、萘等有害物质。

五、配合比设计配合比确定的严格步骤为:根椐使用要求和砂子及石屑粉细度模数,当地气温情况确定几个配合比,做成试件经试验后,确定一个最佳的配全比。

规范《****》推荐的配合比为:沥青在沥青砂浆中的体积配合比为8-12%重庆地区的砂为特细砂,根据这一具体情况和长期实践经验,推荐250kg沥青配1立方米干砂。

(约为12%)对于粗砂、推荐165kg沥青配1立方米干砂。

(约7%)对石屑粉、中粗砂推荐150~180kg沥青配一立方米干砂或石屑粉。

(约6.5%~8%)石屑粉的质量要求:a)硬度:以含有石英质的石屑粉为最佳。

一般破碎块石,生产浇筑混凝土用碎石而产生的石屑粉就可用。

b)石屑粉的筛余量实际有中能会超过这一数字,因为沥青除去渣和包装纸等杂物后实际的沥青重量会降低。

六、沥青砂浆垫层的操作程序1、底层砂垫层处理:油罐基础的沥青砂浆垫层下设有一屋50-200厚的砂垫层,它的作用是排除毛细管地下水,并使地基受压均匀并调整荷载,砂垫层一个优良的工程性质是易排水固结。

因此当罐体组装完后,砂垫层的变形已趋于稳定,施工中应注意以下几点:A)砂垫层必须分层夯实,最好用平板振动器一板压半反复压实三遍。

B)砂的含泥量不超过5%,最好中粗砂。

砂的含水量在面干饱和状态时夯实较最佳。

C)砂中不得含有草根、树叶和其它有机物。

D)砂垫层施工时,从圆心到周边应形成设计所要求的坡度。

E)底层施工时应注意,绝对不允许在砂垫层下处理煤灰垫层,或用煤灰砂浆处理地基加固,或用煤灰代替砂作垫层。

因煤灰遇水会离析出一些腐蚀性较强的有害物质,对罐底影响较大。

2、冷底子油的调制及护圈内壁的涂刷:沥青冷底子油用沥青砂浆同种类沥青,配制方法如下:取定量的沥青加热熔化至指定温度(石油沥青为160-200℃)进行脱水,然后将火熄灭,待冷至70℃时加入溶剂(一般为汽油),其量每次为3-5公斤,慢慢加入并不停搅拌直到均匀为止,比例一般为:30-40%的沥青,60-70%的有机溶剂(多用汽油)。

配置好的冷底子油应置于密闭的容器中,避免溶剂挥发变稠。

工地上使用有时需随拌阻随用,其经验是:沥青加热130-200℃熔化脱水后,等温度稍降低,先掺入10%的煤油并及时搅拌。

因煤油气化温度为150-270℃,故不会冒烟挥损,同时有利于沥青冷却,避免危险。

待冷到70℃时再加入汽油搅拌即成为成品使用。

刷涂罐基础护圈内壁时,先将内壁清洗,待干燥后进行涂刷,冷底子油涂刷不宜过厚,但应均匀、全面。

待沥青砂浆施工时,再往内壁上浇一层热沥青。

3、沥青的熬制先将沥青破碎成8-10厘米的小块,然后按重量称取所需用量放入油锅中加热熔化,加热时温度要求均匀,不得有局部过热现象。

熬制沥青时应经常搅拌,并用抓扒不断打捞悬浮物,清除其杂质。

熬制时应由有经验的、能掌握火候的技工来操作,为不断提供足够的热沥青,熬油锅至少准备2-3口,以便轮流出油。

熬制时的温度控制为:夏季170-190℃冬季180-200℃拌合沥青砂浆时不低于160℃。

4、沥青砂浆的配制在钢制炒盘上,先将砂烘干并加热至120-140℃,然后按规定倒入沥青进行干拌,不断翻拌均匀,并继续加热至要求温度为止。

配制时应注意必须将砂烘干,试验证明,未经烘干或不彻底的砂拌制的砂浆,其抗水系数几乎降低二分之一,强度也会降低。

在炒盘上拌制沥青砂浆时应注意火候,温度高时会冒黄烟易起火,并且沥青炭化变质,影响粘结力,还因气味呛人亦无法翻拌操作。

如温度过低则无法拌合均匀。

总之,各种温度都要适当,并仔细翻拌直到砂子被沥青包裹均匀为止。

沥青砂浆拌合与压实的温度:气温在5℃以上时:拌制压实压实完毕不低于140-170℃90-100℃60℃气温在5℃~-10℃时拌制压实压实完毕不低于160-180℃110-130℃40℃5、沥青砂浆的摊铺与初压与烫平油罐沥青砂浆垫层应分层、分段进行施工,其方法是:A)100厚的垫层分为50厚一层,每层分为若干个扇形,上下层错开500。

B)每个扇形用木枋隔离出边界,木枋厚度为整个砂浆垫层的二分之一。

C)铺摊的沥青砂浆厚度一般是压实厚度的1.30-1.60倍,铺摊好砂浆后,先用木抹初压后,用火夯进行夯实,必要时用加热的铁滚子辗压,直到表面光滑不出压痕为止。

E)火夯压实后,用热烙铁进行反复拖拉烫平,使表面形成一层坚硬的憎水膜层,从而提高沥青砂浆的密实性、防水性、耐磨性。

F)施工时应注意的地方火滚和烙铁压平和烫平时应掌握快慢火候,温度高应去快一些,温度低就拖拉慢一点。

总之不使沥青砂浆因火滚或烙铁的温度高而碳化,也不使沥青砂浆因火滚或烙铁的温度低而出现蜂窝、麻面,一般温度掌握在90-100℃之间。

在进行上层沥青砂浆施工时,必须照设计要求形成坡度。

沥青的熬制熔化后,最好当天熬制的当天用完,以免二次加热而使沥青老化。

6、接缝处理由于施工时要用木枋分隔成若干个扇形,以及施工时出现的周期间隔使沥青砂垫层中出现了二种工缝:冷缝和热缝。

处理如下:A)热缝处理:在接缝处浇上一层热沥青,并将铺设的厚度和宽度适当加大,然后用火夯反复夯实,刮去多余的砂浆,最后用烙铁烫平。

B)冷缝处理:先将原砂浆垫层表面有污染的面层刮去,然后用温度较高的火烙铁加热,再在上面浇上一层热沥青,然后铺上新拌合的砂浆夯实。

C)沥青砂浆与护圈处的冷缩缝浇上一层热沥青烫平即可。

七、保证质量的几项措施1、油罐的护圈是沥青砂垫层参照面,坡度和周边的水平度都由护圈决定,因此,沥青砂浆施工前,一定要用水平仪测量护圈并找平。

2、对沥青的购买、存放、领用都应有严格的制度,以免混用、错用。

3、沥青熬制时,每熬制6-7锅,清锅一次,将焦状物质全部清除。

八、劳动安全和劳动保护1、对患有眼病、喉病、皮肤病及有轻伤的人员不要分配从事装卸、搬运、熬制沥青砂浆的配料和摊铺工作。

2、装卸、搬运、熬制沥青砂浆的配料和摊铺人员,不可用手接触油料,应发给工作服、帆布手套、口罩、胶鞋、围裙、布帽。

3、如遇刮风天,不得在下风方向作业。

4、熬制沥青的油锅应制作坚固,防止四周漏缝,以免油火接触发生火灾并应设置烟囱。

5、熬制沥青,投放锅中的沥青数量不应超过全部容积的三分之二,以防溢锅发生火灾。
