储罐拆除吊装方案

合集下载

贮罐拆除安装施工方案

贮罐拆除安装施工方案

项目名称:某工厂贮罐拆除安装工程项目地点:某工厂内项目规模:拆除原贮罐2座,安装新贮罐2座工程内容:贮罐拆除、基础处理、新贮罐安装、附属设施安装、试压及验收等二、施工方案1. 拆除方案(1)安全措施:在拆除过程中,必须严格执行安全生产规章制度,确保施工人员的人身安全。

(2)拆除步骤:1)切断贮罐进出口管道,确保管道内无物料;2)拆除贮罐顶部设备,如通风管道、温度计等;3)拆除贮罐进出口管道,并做好管道口封闭;4)拆除贮罐本体,从底部开始,分段拆除;5)清理现场,确保无遗漏物品。

2. 基础处理(1)检测原基础:对原基础进行检测,确认其满足新贮罐安装要求。

(2)基础加固:如原基础不满足要求,需进行加固处理。

(3)基础修复:对基础进行修复,确保基础表面平整、坚实。

3. 新贮罐安装(1)运输:将新贮罐运至施工现场,确保运输过程中无损坏。

(2)安装:1)根据设计图纸,确定新贮罐安装位置;2)将新贮罐放置于基础之上;3)调整贮罐水平度,确保符合要求;4)安装贮罐进出口管道,并做好管道口封闭;5)安装贮罐顶部设备,如通风管道、温度计等。

4. 附属设施安装(1)安装液位计、压力表等仪表,确保其安装位置准确、牢固。

(2)安装安全阀、紧急切断阀等安全设施,确保其工作正常。

5. 试压及验收(1)试压:对新贮罐进行试压,确保其密封性能符合要求。

(2)验收:邀请相关部门对施工质量进行验收,确认工程符合设计要求。

三、施工进度安排1. 拆除工程:预计用时5天。

2. 基础处理:预计用时3天。

3. 新贮罐安装及附属设施安装:预计用时7天。

4. 试压及验收:预计用时2天。

四、质量保证措施1. 严格执行施工规范和操作规程,确保施工质量。

2. 加强施工过程中的质量检查,发现问题及时整改。

3. 施工人员需具备相关资质,确保施工技能。

4. 加强施工现场管理,确保工程顺利进行。

五、安全措施1. 严格执行安全生产规章制度,确保施工人员的人身安全。

大型储罐拆除施工方案

大型储罐拆除施工方案

大型储罐拆除施工方案1. 引言本文档旨在提供关于大型储罐拆除施工方案的详细说明。

储罐拆除是一项高风险的施工任务,要求合理的计划和实施,以确保施工过程的安全以及环境的保护。

本文档将介绍拆除前的准备工作,拆除过程中的安全措施以及储罐拆除后的处理方法。

2. 拆除前准备工作在拆除储罐之前,必须进行一系列的准备工作。

首先,需要对储罐进行全面检查,以评估其结构的完整性以及可能存在的风险。

同时,还需要确定拆除储罐的工作团队,并为他们提供必要的培训和装备。

其次,需要制定详细的拆除计划,并获得相关政府部门的许可。

这涉及到对现场的环境影响评估以及撤离邻近地区的安排。

还需要联系合适的拆除设备供应商,并确保设备的可靠性和合适性。

最后,需要对储罐进行安全处理。

这包括清空储罐内的物质,遵循相应的处理规范和法律法规,以保护环境并确保安全。

3. 拆除过程中的安全措施在拆除过程中,安全是最重要的考虑因素之一。

为了确保施工人员和周围环境的安全,以下安全措施需要被采取:•工作场地周围需要设立围栏,并设置明显的警示标志,以确保场地的封闭和提醒周围人员注意安全。

•所有施工人员必须配备适当的个人防护装备,包括安全帽、防护眼镜、耳塞、手套和防护服等。

•使用合适的拆除设备,如起重机、切割设备等,并对其进行定期检查和维护,以确保其可靠性。

•在拆除过程中,需要组织团队进行有效的沟通和协调,以确保工作的顺利进行。

•尽可能降低噪音、粉尘等对周围环境的污染,采取适当的措施减少对环境的干扰。

4. 拆除后的处理方法在储罐拆除完成后,还需要采取相应的处理方法,以确保储罐遗留物的安全处理和环境保护。

首先,需要对拆除场地进行清理和修复,包括清除拆除过程中产生的废弃物和碎片,并恢复场地的原貌。

同时,还需要对周围环境进行修复,以消除拆除过程中对环境造成的影响。

其次,需要对储罐遗留物进行处理。

这可能包括对储罐进行分解、回收或者处理为废物。

无论采取何种处理方法,都需要符合相关的法规和环保要求,并确保储罐遗留物的安全处理和处置。

油罐拆除吊装方案

油罐拆除吊装方案

中国石油天然气股份有限公司江苏苏州销售分公司苏州申燕加油站旧储油罐拆除、旧油罐吊装施工方案编制人:审核人:批准人:编制单位:江苏隆和建设有限公司编制日期: 2018年11月9日中国石油天然气股份有限公司江苏苏州销售分公司苏州申燕加油站旧储油罐拆除、旧油罐吊装方案一、工程概况:苏州华亭加油站储油罐拆除30m3*4具,更换30m3*3具,油罐单件总重量4.58吨,长7.1m、外直径2.48m。

二、工程目标1、工期目标根据双方约定要求,按期保质保量完工。

2、质量目标施工工程质量及生产的各种产品质量执行国家标准规定要求,工程质量验收按照现行国家验收标准执行。

3、服务目标接到施工委托后,我方保证按质按量,按工期及所有的服务承诺100%履行。

三、施工准备起吊前组织项目部人员认真熟悉现场实际情况、研究拆除、吊装方案和有关技术资料并做好技术交底工作,做好施工机械、劳动力、材料计划等准备工作。

四、旧油罐拆除1、由中油分公司委托按排专业施工队伍进行清罐作业。

2、切断加油机、液位仪等电源,使用防爆工具拆除人孔盖上的卸油口、出油口、油气回收管口法兰,拆除液位仪探棒等。

打开原来旧油罐的人孔盖,油罐内注满水。

罐区开挖之前,为确保安全,旧油罐内必须注满水。

将加油机底部紧急切断阀断开,或将波纹管拆开,加盲板将油管线灌水封堵(注:如甲方要求采用注氮气清罐保护,该氮气费用由甲方负责)。

3、罐区拆除。

①、首先将拆除罐区范围内采用金属护栏围护,并设置安全警示标志,罐区附近围墙先拆除。

②、优选施工破碎机、挖掘机、运输汽车,必须查看、提供有效操作证件,施工前必须进行安全技术交底及考试。

③、根据现场实际情况确保拆除中安全,由人工拆除罐区东侧和北侧围墙,将罐区外围原地坪切缝破碎,采用挖掘机配合自缷王汽车将拆除垃圾运出加油站。

④、为考虑罐区塌方,施工前按1:0.67放坡开挖,采用挖掘机引旧油罐四周开挖至油罐露出,为确保旧油罐不受碰撞产生火花及损坏,挖掘机无法施工、采用人工配合开挖施工。

储气罐拆除安装施工方案

储气罐拆除安装施工方案

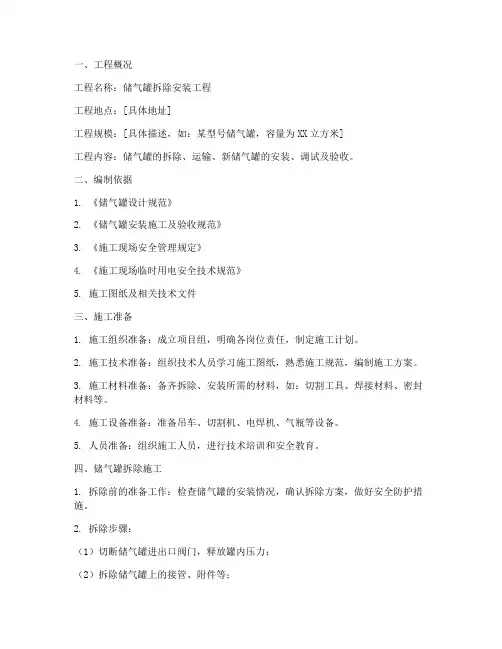

一、工程概况工程名称:储气罐拆除安装工程工程地点:[具体地址]工程规模:[具体描述,如:某型号储气罐,容量为XX立方米]工程内容:储气罐的拆除、运输、新储气罐的安装、调试及验收。

二、编制依据1. 《储气罐设计规范》2. 《储气罐安装施工及验收规范》3. 《施工现场安全管理规定》4. 《施工现场临时用电安全技术规范》5. 施工图纸及相关技术文件三、施工准备1. 施工组织准备:成立项目组,明确各岗位责任,制定施工计划。

2. 施工技术准备:组织技术人员学习施工图纸,熟悉施工规范,编制施工方案。

3. 施工材料准备:备齐拆除、安装所需的材料,如:切割工具、焊接材料、密封材料等。

4. 施工设备准备:准备吊车、切割机、电焊机、气瓶等设备。

5. 人员准备:组织施工人员,进行技术培训和安全教育。

四、储气罐拆除施工1. 拆除前的准备工作:检查储气罐的安装情况,确认拆除方案,做好安全防护措施。

2. 拆除步骤:(1)切断储气罐进出口阀门,释放罐内压力;(2)拆除储气罐上的接管、附件等;(3)利用吊车将储气罐整体吊离基础;(4)将拆除的储气罐运至指定地点。

五、储气罐安装施工1. 安装前的准备工作:检查新储气罐的质量,确认安装位置,做好安全防护措施。

2. 安装步骤:(1)根据设计要求,在新储气罐底部设置垫铁;(2)利用吊车将新储气罐吊装至基础;(3)调整储气罐的垂直度和水平度;(4)安装接管、附件等;(5)连接进出口阀门,进行气密性试验。

六、调试及验收1. 调试:检查储气罐的安装质量,确保各部件运行正常。

2. 验收:按照施工规范进行验收,确认工程符合要求。

七、施工安全措施1. 施工现场设立安全警示标志,明确安全通道。

2. 施工人员必须佩戴安全帽、安全带等防护用品。

3. 施工过程中,严禁酒后作业、疲劳作业。

4. 施工现场临时用电设备必须符合安全要求。

5. 施工过程中,严格按照操作规程进行操作,防止发生安全事故。

八、施工进度计划根据工程规模和施工条件,制定详细的施工进度计划,确保工程按期完成。

大型储罐拆除施工方案

大型储罐拆除施工方案

大型储罐拆除施工方案大型储罐拆除施工方案一、工程概述该大型储罐为储存液态化学品的设施,需要拆除整个储罐及相关设备,以确保安全性和环境保护。

二、拆除方法选择根据储罐的构造和周围环境条件,我们选择了以下方式进行拆除:1. 先进行储罐内液态化学品的彻底清理工作,以确保没有危险物质残留。

2. 使用起重设备拆除储罐顶盖,并依次拆除储罐的罐体和支座。

3. 将拆除下来的储罐结构件进行分类,有条件的部分可以进行回收利用,不能回收利用的部分进行安全处理。

三、施工组织和安全措施1. 成立专门的拆除施工组织机构,制定详细的施工方案和安全操作规程。

2. 由专业施工人员进行拆除作业,并配备必要的安全防护装备。

3. 定期进行拆除现场安全检查,确保施工过程中的安全性。

四、拆除施工过程1. 在拆除储罐之前,需要做好周围环境的清理和封闭,并建立警戒线以确保施工现场的安全。

2. 进行储罐内液态化学品的排空和清理工作,确保没有危险物质残留。

3. 使用起重设备拆除储罐顶部的盖板,小心操作以确保安全。

4. 拆除完成后,根据储罐结构件的分类进行处理,可进行回收利用的部分进行清洗和封存,不可回收利用的部分进行安全处理。

5. 完成拆除工作后,对施工现场进行彻底清理,恢复周围环境的整洁。

五、安全质量控制1. 严格遵守施工方案和安全操作规程,确保施工过程中的安全性。

2. 拆除过程中,配备专业监理人员进行现场监督和指导,及时发现和处理安全隐患。

3. 拆除材料的处理要符合相关法规要求,确保环境保护工作的进行。

4. 施工完成后,进行安全质量验收,对施工过程进行评估和总结。

六、经济效益分析1. 拆除储罐可以避免潜在的安全事故风险,确保生产和环境安全。

2. 拆除完成后,可对一部分结构件进行回收利用,降低了拆除成本。

3. 拆除工作的顺利进行,可以对后续工程进行提前准备,提高施工效率。

综上所述,该大型储罐的拆除施工方案主要包括拆除方法选择、施工组织和安全措施、拆除施工过程、安全质量控制以及经济效益分析等内容,通过合理的施工方案和安全措施的实施,可以确保储罐拆除工作的顺利进行,并保障安全性和环境保护。

储罐整体拆除施工方案

储罐整体拆除施工方案

XX石化化工一厂储罐保护性拆除方案编制:批准:施工单位:XX建设集团有限公司目录1、工程概述 (2)2、编制依据 (2)5、施工准备 (2)6、主要施工程序和技术要求 (2)6.1保护性拆除施工总的程序: (2)6.2保温拆除的程序和施工方法 (2)6.3电器仪表拆除的程序和施工方法 (3)6.4工艺管道保护性拆除方法 (6)6.5储罐保护性拆除施工方法 (8)7、保护性拆除质量控制 (11)8、安全文明施工保证措施 (12)8.1安全施工保证措施 (12)8.2文明施工措施 (13)9、劳动力和机具设备计划 (13)9.1劳动力计划表 (13)9.2施工机具计划 (14)10、进度计划....................................... 错误!未定义书签。

1、工程概述XX石化化工一厂内罐区有3台罐和配套管道、泵及电气仪表需拆除,规格为1500m3的辛醇罐2个、DOP罐1000m3的1个,辛醇罐的外形尺寸为Ф13200×14646mm,由底板、壁板、顶盖、人孔接管等组成,单台总重量41t,主材为碳钢Q235A;DOP罐的外形尺寸为Ф9100×10309mm,由底板、壁板、顶盖、人孔接管等组成,单台总重量为32t,主材为碳钢Q235A。

DINP罐的外形尺寸为Ф8200×10309mm由底板、壁板、顶盖、人孔接管等组成,单台总重量为18t,主材为碳钢Q235A。

为确保储罐保护性拆除工作安全、有序、顺利的进行,我公司根据现场实际情况,同时结合多年的同类工程施工经验编制本方案,作为拆除工作的指导性文件。

2、编制依据2.1本工程项目的原设计图纸和招标文件的相关要求。

2.2我公司近几年承建的类似装置施工经验。

2.3《石油化工施工安全技术规程》SH3505-19995、施工准备5.1技术准备5.1.1按照施工计划和方案的要求合理组织、调配有一定拆除经验的施工人员。

罐拆除施工方案

罐拆除施工方案

罐拆除施工方案罐拆除施工方案施工单位:XXX建设公司施工地点:某某工业园区一、工程概况某某工业园区内有一座废弃的储罐,占地面积约XXX平方米,高约XXX米。

储罐内部原先储存有化工原料,因年久失修,存在安全隐患,需要进行拆除工作。

二、施工方案1. 前期准备(1)项目经理组织技术人员进行现场勘测,了解储罐的详细情况,包括储罐材质、结构、存在的安全隐患等。

(2)制定详细的施工方案,并提交给相关部门进行审批。

(3)针对施工过程中可能遇到的问题,制定应急预案和安全措施。

2. 安全防护措施(1)严格遵守劳动安全法规,保证施工人员的安全。

(2)安装防护网和警示标志,确保周边人员的安全。

(3)在拆除过程中,设置专人疏导交通,保证现场交通秩序。

3. 环境保护措施(1)拆除过程中应遵守相关环境保护法规,确保噪音、粉尘等对周边环境的污染最小化。

(2)合理利用废弃物料,减少对环境的影响。

4. 拆除工艺(1)对储罐进行彻底清空,确保内部不留任何化工原料。

(2)采用高压水枪对储罐外部进行清洗,以防液体残留的危险。

(3)进行结构分析,确定安全拆除顺序,避免出现意外事故。

(4)使用专业拆除工具进行拆除,防止对周边设施造成影响。

(5)根据拆除的具体情况,可以选择吊装、切割等方法进行拆除。

5. 废弃物处置(1)对拆除产生的废弃物进行分类储存,破损的部分采用专业装卸车辆进行运输。

(2)根据相关法规要求,将废弃物交由环保公司进行处置和处理。

三、施工时间安排本工程的拆除施工时间将根据相关部门的审批批复时间来确定,预计施工周期约为X个工作日。

四、施工人员安排为保证施工质量和进度,配备经验丰富的专业人员,包括项目经理、技术人员、操作工人等。

五、施工费用预算根据工程的具体情况,预估施工费用约为XXX万元。

详细费用清单将在施工前进行编制。

六、施工风险及应急预案在施工过程中,可能会遇到天气变化、设备故障等意外情况。

施工单位将制定相应的风险评估和应急预案,确保施工过程的顺利进行,保证人员和设备的安全。

立式储罐吊装方案

立式储罐吊装方案

立式储罐吊装方案一、工程概述本次工程需要对具体规格的立式储罐进行吊装作业。

该储罐位于具体地点,其主要用途为阐述用途。

为确保吊装作业的安全、高效进行,特制定本方案。

二、编制依据1、相关的设计图纸和技术文件。

2、《起重机械安全规程》(GB60671-2010)。

3、《大型设备吊装工程施工工艺标准》(SH/T 3515-2017)。

三、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,制定详细的施工方案,并向施工人员进行技术交底。

2、计算储罐的重量、重心位置,确定吊点的位置和吊装方式。

(二)场地准备1、清理吊装现场的障碍物,确保场地平整、坚实,有足够的空间供吊车和运输车辆通行和作业。

2、在吊装现场设置警示标志,划定作业区域,禁止无关人员进入。

(三)设备和工具准备1、选用合适的吊车,根据储罐的重量和尺寸,确定吊车的型号和臂长。

2、准备好吊索、吊钩、卡环等吊装工具,并进行检查和维护,确保其安全可靠。

3、配备必要的测量仪器,如水准仪、经纬仪等,用于测量储罐的水平度和垂直度。

(四)人员准备1、成立吊装指挥小组,明确各成员的职责和分工。

2、配备足够的吊车司机、起重工、安装工等施工人员,并进行培训和考核,确保其具备相应的资质和技能。

四、吊装工艺流程1、储罐运输(1)将储罐运输至吊装现场,运输过程中要注意保护储罐的表面和附件,防止碰撞和损坏。

(2)储罐到达现场后,进行验收和检查,确保其符合设计要求和质量标准。

2、吊车就位(1)根据储罐的重量和尺寸,以及现场的实际情况,选择合适的吊车,并将吊车开到指定的位置。

(2)吊车就位后,要进行支腿的支撑和调整,确保吊车的稳定性。

3、吊索具安装(1)根据计算确定的吊点位置,安装吊索具。

(2)吊索具的安装要牢固可靠,不得有松动和滑脱的现象。

4、试吊(1)在正式吊装前,要进行试吊。

试吊时,将储罐吊起离地200mm 左右,停留 10 分钟,检查吊车、吊索具、储罐等的情况,确认无异常后,方可进行正式吊装。

大型储罐拆除施工方案

大型储罐拆除施工方案

大型储罐拆除施工方案大型储罐拆除施工方案1. 方案概述本方案旨在确保大型储罐的安全拆除,并最大程度地减少环境和人员的风险。

拆除过程将分为准备阶段和实施阶段,严格按照安全程序和相关法规进行。

2. 准备阶段2.1 现场勘测:对储罐进行彻底的现场勘测,确定拆除的具体方案和安全措施。

2.2 设备准备:准备所需的拆除设备和工具,包括起重机、切割设备、安全绳索等,确保设备的正常工作和安全性能。

2.3 安全措施:制定详细的安全措施和工作流程,包括防火、防爆、防腐蚀等措施,确保施工过程中的安全。

3. 实施阶段3.1 清理储罐:先清理储罐内部的残余物,包括油渣、废料等,确保储罐内部为空,减少爆炸和污染的风险。

3.2 切割拆除:利用切割设备对储罐进行拆除,根据储罐的结构和材质选择合适的切割方法,确保拆除的效率和安全。

3.3 残渣处理:将拆除后的储罐残渣进行分类处理,包括回收、清理和安全处理等,确保环境的健康和安全。

3.4 安全监控:在拆除过程中,安排专人进行安全监控和现场管理,及时发现和处理安全事故和风险,保证施工过程的安全性。

4. 安全管理4.1 建立安全检查制度:制定日常巡检和定期检查方案,确保施工设备的正常工作和安全性能。

4.2 配备安全人员:聘请安全人员负责实施施工过程的安全管理和监督,及时处理突发事件。

4.3 安全培训:对参与拆除工作的人员进行安全培训,提高他们的安全意识和应急响应能力。

4.4 安全记录和报告:对施工过程中的安全情况进行记录和报告,及时发现和改正存在的安全问题。

5. 环境保护5.1 污染防护:在拆除过程中采取污染防护措施,防止废气、废水和废渣对环境造成污染。

5.2 残渣处理:对拆除后的储罐残渣进行合理处理,确保不对环境造成二次污染。

5.3 监测和评估:对拆除工作产生的环境影响进行监测和评估,及时调整施工方案和措施。

综上所述,通过本方案的实施,可以确保大型储罐拆除过程的安全和环境的保护,最大程度地减少人员和环境的风险。

储罐拆除制作安装施工方案

储罐拆除制作安装施工方案

一、工程概况1.1 项目背景随着我国工业的快速发展,储罐作为储存和运输各种物质的重要设备,广泛应用于石油、化工、食品、医药等行业。

然而,部分储罐在使用过程中会出现损坏、老化等问题,需要对其进行拆除、制作和安装。

为确保储罐拆除、制作和安装施工的安全、高效和质量,特制定本施工方案。

1.2 工程规模本次施工涉及储罐拆除、制作和安装,包括储罐本体、附件、基础等部分。

储罐直径范围为Φ10m-Φ50m,容积范围为1000m³-10000m³。

二、施工准备2.1 施工组织成立储罐拆除制作安装施工项目部,明确项目经理、技术负责人、安全员等岗位职责。

2.2 施工人员组织具有相关资质的施工人员,包括拆除工、焊接工、安装工、测量工等。

2.3 施工材料(1)储罐本体:钢板、型材、附件等。

(2)施工材料:焊条、焊剂、涂料、紧固件等。

2.4 施工设备(1)拆除设备:切割机、气割机、吊车等。

(2)制作设备:卷板机、切割机、焊接设备等。

(3)安装设备:吊车、卷扬机、水准仪等。

三、施工工艺3.1 储罐拆除(1)安全措施:在拆除过程中,加强安全防护,确保施工人员安全。

(2)拆除顺序:先拆除附件,再拆除储罐本体。

(3)拆除方法:采用切割机、气割机等进行切割,吊车进行吊装。

3.2 储罐制作(1)钢板加工:按照设计要求,对钢板进行切割、卷板、焊接等加工。

(2)型材加工:对型材进行切割、弯曲等加工。

(3)附件制作:按照设计要求,制作附件,如人孔、接管、支撑等。

3.3 储罐安装(1)基础验收:对基础进行验收,确保满足设计要求。

(2)罐体组装:将加工好的储罐本体、附件等组装在一起。

(3)罐体焊接:对罐体进行焊接,确保焊缝质量。

(4)罐体试压:对罐体进行试压,确保无泄漏。

(5)罐体防腐:对罐体进行防腐处理。

四、质量控制4.1 材料质量控制(1)对材料进行验收,确保符合设计要求。

(2)对材料进行标识、堆放,防止混淆。

4.2 施工过程控制(1)加强施工人员培训,提高施工技能。

储罐拆除吊装方案

储罐拆除吊装方案

目录一、编制依据二、现场指挥小组三、吊装内容四、施工计划及顺序五、吊车站位六、吊装程序及工艺七、安全技术措施八、环境保护措施一、编制依据1.河南开炭新材料有限公司厂区路况及结构2.《起重机安全规程》(GB 5144);3.《起重机操作使用规程》(ZBJ 80012);4.25t汽车吊性能、幅度表。

二、现场指挥小组组长:王照安职责:负责吊装的全面协调工作副组长:张志永职责:负责吊装现场的安全及运输组织成员:张全忠,张趁义(指挥)职责:负责现场安全及后勤供应。

司机操作证与指挥作业证和吊车的手续随吊车一起携带。

此方案报业主安全生产部、二期项目部进行审批。

审批后方能进行吊装作业。

三、吊装内容本工程为河南开炭新材料有限公司办公楼3楼旧工业萘高位槽的拆除部分。

由于场地狭小,因此必须合理安排吊装顺序,科学组织构件进场,构件进场后要合理摆放,否则在吊装过程中,就无法保证吊装施工的连续顺利进行,既影响工程进度,同时也将影响吊装质量和安全。

四、施工计划及顺序1).吊装顺序:1.3楼的旧65m³工业萘槽2.3楼的旧35m³工业萘槽2). 装车后采用手拉葫芦等进行固定。

五、罐的吊装站位根据现场场地狭小不便于吊车站位等实际情况,使用25t汽车吊完成对罐的吊装。

站位位于厂区东侧南北路上,吊车头朝北站位,绿化带用δ=10的钢板铺设,马路牙子拆除后应恢复至原状,吊车后支腿支于绿化带东侧靠办公楼侧,前支腿支在绿化带内靠水泥路侧。

六、吊装程序及工艺1.吊装基本程序1)吊车进场就位;按方案要求选取索具,检查索具,吊钩等器具安全状况,做好吊装前准备工作;2)试吊、检查;3)正式吊装;2.吊装工艺1)吊装作业a:吊车按计算选用配置的要求和主吊臂臂长,主配重总量,将主吊车安装好,吊索按吊装要求挂设好;b:正式起吊前,检查吊车站位,接杆是否符合要求,支腿的垫铁是否牢固,起重索具穿绕挂设和工具安装是否符合规范要求等,全部检查无误,报吊装指挥小组组长批准后进行试吊。

储罐吊装方案小型储罐吊装方案

储罐吊装方案小型储罐吊装方案

储罐吊装方案小型储罐吊装方案小型储罐的吊装方案需要根据储罐的具体尺寸、重量及现场环境等因素综合考虑,以下是一种可行的小型储罐吊装方案。

1. 储罐吊装前的准备工作1)确定吊装点:应根据储罐倾斜角度、空间限制、地面承载能力等因素选择合适的吊装点。

常用的吊装点有储罐底部和截面的中心点。

2)确认吊装设备:根据储罐的尺寸和重量,确认适当的吊装设备,比如起重机、吊车、钢丝绳等。

3)拆除管道和阀门:在储罐吊装前,应先拆除相关管道和阀门,防止对吊装过程造成干扰或危险。

2. 储罐吊装过程1)吊装前检查:对吊装设备进行检查,确定无故障、无损坏后再开始吊装。

检查吊装点的承载能力,以确保储罐安全吊装。

2)悬挂储罐:通过起重机将储罐悬挂起来,悬挂点应均匀分布在两端,以保证储罐平衡。

3)慢慢提升储罐:逐渐提高储罐高度,同时进行调整,确保储罐不倾斜或晃动。

在吊装过程中,要确保吊装设备和钢丝绳有足够的垂直距离,避免储罐和吊装设备发生碰撞。

4)吊装至安装位置:当储罐吊装至安装位置时,要对储罐进行调整,以确保它的底部在平面内处于水平位置。

然后拆卸储罐下端的绑扎绳索,并进行检查,确保储罐的支撑、储液和内部设备安全无误。

5)安装管道和阀门:将储罐安装在位后,应立即恢复原有的管道和阀门。

管道和阀门的安装必须按照储罐的设计要求和相关标准进行。

3. 储罐吊装后的安全措施1)定期检查:储罐吊装后,应定期检查储罐本身的安全性和管道系统的连接情况。

特别是对容易受到腐蚀和损坏的部位,如密封件、放空阀、排气口等进行检查。

2)安装防护设施:在储罐周围设置有效的安全防护设施,以防止工人或其他人员误入危险区域。

3)组织安全教育:在储罐吊装过程中,要加强对工人进行安全教育,严格培养各种安全意识,灵活应用安全技术,掌握安全管理常识。

总之,小型储罐的吊装方案需要做好充分的准备工作,选择合适的吊装设备和吊装点,严格控制吊装过程的安全性,以确保储罐能安全、稳定地进行吊装。

油罐吊装方案

油罐吊装方案

储油罐起重吊装方案一、编制依据:本方案编制参考了《建筑施工手册》、《建筑安装工程施工技术操作规程》、《建筑构件质量验评标准》。

二、工程概况:青海省格尔木花土沟加油站改造工程,三、作业环境:青海省格尔木花土沟加油站储油罐拆除后,检测合格,进行吊装安装。

四、吊装物体说明及拆除施工措施:1、名称:储油罐(具体参数详见设计图纸)2、施工技术措施2.1.进入施工现场前,所有施工现场管理人员及施工人员召开施工安全动员会,现场项目经理向施工人员交待施工方法、措施,安全员讲解施工过程中应注意的安全事项。

2.2安全技术措施中要求的各种消防器材要到位,并做好应急准备。

2.2.1罐区地下埋设有油罐。

油罐内储存可能有易燃易爆物品—汽油、柴油,罐区土方可能因长期运行油品渗漏而含油。

2.2.2油罐、管线埋于地下,完好状况不明,并埋设有地下接地网络,地下情况复杂。

2.3进入施工现场的施工人员应正确佩戴劳保用品。

2.4进入施工现场严禁携带火种。

2.5现场配备干粉灭火器5个、消防锹4把、消防砂5T2.6油罐的拆除2.6.1 放空油罐内的油蒸汽。

断开与油罐连接的管道。

在拆除油罐的阀门、管线时,不允许动火。

必须采用防爆工具进行施工。

2.6.2拆除完储油罐与之连接的管道后,首先将其上部的水泥花砖、砼垫层、罐区内检查井、工艺管线拆除并清理干净,露出储油罐吊装位置后,将注水浸泡合格后的储油罐吊装带固定在储罐上用25T吊车吊出罐坑的方法,吊装储油罐时严禁使用钢丝绳,防止摩擦产生火花,发生危险。

2.6.3.1 原有埋地油罐的抗浮措施拆除。

抗浮措施一般是两种:地脚螺栓抗浮或抱箍抗浮。

如需切割,一般采用冷切割(手工锯缓慢切割,边切边浇水冷却)。

如未发生油罐漏油,且经防爆检测合格后,方可采用拆除。

原有埋地油罐的起吊。

起吊过程分三步:第一步,拉松油罐与罐池的连接,松动即可;第二步,将油罐起吊20cm~30cm高,停置约2分钟,以检验起吊是否安全可靠,并检查是否有接地线等物体与油罐连接;第三步,油罐吊起装车外运。

储罐拆除吊装方案及流程

储罐拆除吊装方案及流程

储罐拆除吊装方案及流程咱就开始聊聊储罐拆除吊装这事儿哈。

一、储罐拆除吊装的前期准备。

要说这储罐拆除吊装啊,前期准备可不能马虎。

就像咱出门旅游得提前规划路线一样,这前期准备工作可是整个工程的基础。

那都得准备啥呢?咱得先好好看看这个储罐的情况。

它的大小、重量、结构,这些信息都得摸得透透的。

要是连储罐是啥样儿都不清楚,那后面的吊装可就像盲人摸象,乱套咯。

比如说,要是储罐特别大,那咱选用的吊装设备就得是那种大力士级别的;要是重量超沉,还得考虑吊装设备的承重能力,可不能让它干超出能力范围的事儿,不然出了危险可不得了。

还有啊,场地也很重要。

就像咱们跳舞得有个合适的舞台一样,吊装场地得宽敞、平坦,周围不能有太多障碍物。

要是场地乱糟糟的,到处都是东西,那吊装设备都没地儿施展拳脚,多耽误事儿啊。

而且,这个场地的地面得能承受得住吊装设备和储罐的重量,要是地面软趴趴的,像踩在棉花上一样,那可不行,说不定吊装到一半,整个设备就陷进去了,那可就成大笑话了。

再说说人员方面吧。

这可不是一个人就能干的活儿,得有一个专业的小团队。

这里面有操作吊装设备的高手,就像游戏里的大神一样,技术得杠杠的。

还有负责指挥的,这个指挥的人啊,那得像乐队的指挥一样,眼观六路耳听八方,时刻注意着各个环节的情况,给大家发出正确的指令。

其他人呢,也都得各司其职,谁负责检查设备啦,谁负责在周围做安全防护啦,都得安排得明明白白的。

二、储罐拆除吊装的具体流程。

1. 断开连接。

咱先得把储罐和其他设备或者管道的连接断开。

这就像是解开绑在储罐身上的小辫子一样,要小心翼翼的。

不能太鲁莽,要是一下子扯断了啥重要的东西,那可就麻烦大了。

这个过程得按照一定的顺序来,先拆这个,再拆那个,就像拆乐高积木一样,得有个章法。

2. 固定与平衡。

在吊装之前,得把储罐固定好,还得让它保持平衡。

这就好比咱们挑担子,两边得一样重,不然走着走着就歪了。

在储罐上安装合适的固定装置,确保在吊装的时候它不会晃来晃去的。

储罐吊装方案范文

储罐吊装方案范文

储罐吊装方案范文一、项目概述本项目是将一座储罐从一个地点搬迁至另一个地点,涉及到储罐的拆卸、运输和装配等工作。

本方案旨在通过合理安排施工流程和制定科学可行的吊装方案,确保储罐在搬迁过程中的安全和顺利完成。

二、施工准备1.储罐的测量与设计,包括储罐的尺寸、重量、中心重心和重心距离等参数的测量与计算。

2.施工人员的培训与技术指导,确保参与施工的人员具备相应的专业知识和操作技能。

3.安全检查与风险评估,对工作场所进行安全检查,识别与评估潜在的风险,制定相应的应急措施和防护措施。

三、拆卸工作1.根据储罐的结构和特点,合理安排拆卸工作的顺序和方式。

2.拆除储罐周围的搭建物和工艺管道等,清理现场,确保施工场地整洁、通畅。

3.拆卸储罐时,使用适当的工具和设备,如切割机、起重机等,进行块状拆卸,确保无残留物。

4.拆卸过程中,设专人负责监督和指挥,确保施工过程安全有序。

四、运输工作1.选择适当的运输工具,如平板拖车、低底盘车等,根据储罐的尺寸和重量进行合理选择。

2.将拆卸好的储罐进行定位和固定,确保储罐在运输过程中的安全稳定。

3.运输过程中要注意避免道路拥堵、坡道、桥梁等地形的限制,确保运输路径畅通无阻。

五、装配工作1.根据储罐的设计图纸和要求,进行相应的安装和组装工作。

2.使用合适的吊装设备和工具,进行储罐的下降和定位。

3.通过精确的计算和调整,使储罐的重心和基础之间保持平衡,确保装配工作的成功完成。

4.装配过程中要注意防护措施的落实,以及安全操作规程的执行,确保施工人员的安全。

六、安全保障1.制定详细的安全操作规程,确保施工人员严格遵守安全操作规程,杜绝违章操作。

2.配备合格的吊装设备和工具,定期进行检修和维护,确保设备的安全可靠性。

3.设专人负责现场的安全监控和指挥,掌握施工进展情况,及时处理突发安全事件。

4.加强安全教育和培训,在施工前培训工作人员的安全意识和应急处置能力。

七、工期及成本预算根据实际情况和施工要求,进行合理的工期安排和成本预算。

油罐拆除及安装施工方案

油罐拆除及安装施工方案

油罐拆除及安装施工方案一、施工准备工作1.调查研究:了解油罐的结构、容量、用途等相关情况,并对施工现场进行勘测和测量,确定拆除及安装的具体方案。

2.安全措施:在施工现场设置围挡和警示标志,为施工人员提供安全帽、防滑鞋、手套等必要的个人防护装备。

制定应急预案,确保施工过程中的安全。

3.材料准备:准备必要的工具和设备,如起重机械、电动工具、焊接设备等。

根据需要,还可以准备防火材料、防护装置等。

二、油罐拆除工作1.排空罐体:先将罐体内的油品全部排空,确保罐体内部无残留和污染。

2.切割罐体:采用切割设备对罐体进行切割,切割部位要符合相关规范要求,并确保切割过程中不会引发火灾或其他安全事故。

3.拆除罐体:使用起重机械将切割后的罐体吊离就地,注意控制吊装过程中的平衡和稳定,确保不会发生意外事故。

4.清理现场:将拆除的油罐及相关设备进行清理,清除现场的杂物和垃圾,保持施工现场的整洁和安全。

三、油罐安装工作1.基础施工:根据油罐的规格和要求,在现场进行基础施工。

具体包括挖掘基坑、安装基础钢筋、浇筑混凝土等。

2.吊装油罐:使用起重机械将准备好的油罐吊装到基础上,并确保吊装过程中的平衡和稳定。

3.设置支撑和固定:对吊装好的油罐进行支撑和固定,保证其稳定性。

具体选择支撑和固定方式要根据油罐的结构和容量来确定。

4.连接管道:根据油罐的用途和设计要求,对油罐进行必要的管道连接,包括进口管道、出口管道、通气管道等。

5.安全检测:对油罐及相关设备进行安全检测,确保其符合相关标准和规范。

进行压力测试、泄漏检测等。

6.完成安装:完成油罐的安装,进行试运行和调试,确保其正常运行。

四、安全措施1.严格执行相关安全规范和操作规程,进行岗前培训和安全教育。

2.设立安全警示标志,保持工作现场的整洁和有序。

3.落实施工现场的防火、防爆措施,加强危化品储存和管理。

4.配备专业消防器材,做好消防准备工作,制定应急预案。

5.加强通风和防尘措施,保证施工环境的安全和舒适。

储罐拆除吊装方案及流程

储罐拆除吊装方案及流程

储罐拆除吊装方案及流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!储罐拆除吊装方案及流程是一个复杂的项目,需要经过详细的计划和执行。

储罐拆除施工方案大型储罐拆除施工方案专篇

储罐拆除施工方案大型储罐拆除施工方案专篇

储罐拆除施工方案大型储罐拆除施工方案专篇储罐拆除施工方案编制: 审核: 批准:20XX年9月目录一、概述1二、准备工作2三、施工方法及劳动力计划2四、安全技术要点 (5)五、安全风险分析....................................................... .. (7)一、概述本次拆除的消防水罐共一台,罐的总高度约为11.8米.直径约为8.5米,总重量约为30吨。

现场施工场地有限,为了确保拆除工作的顺利进行,拆除前需跟业主充分协调,合理安排、精心组织,做到万无一失。

二、准备工作1、本水罐为停产罐,施工前要与生产车间密切配合,确认好罐里的水已经放净,设备上的管线与旧系统已断开,加好盲板,断开电源,确保施工准备工作到位。

2、吊装用的索具、吊具等经检查运行状态完好。

做好施工前的安全风险评姑和班组的安全技术交底,作业票据齐全后方可施工。

3、现场场地狭窄,施工中要切实保护好现场已有的管线、路灯与建筑。

4、工作前,预先确认路线布置图及施工场地。

5、拆除水罐前先拆除水罐周边与水罐连接的管道及平台、梯子,将水罐周边的杂早等清除干净,并作好吊装准备(罐顶吊耳焊接好、钢丝绳准备好、气括工具准备好)。

6、搭4个一米二高的移动架(长2米、宽0.8米),切割水罐时气焊工站在上面进行切割。

三、施工方法及劳动力计划1、拆除水罐采用二台吊车同时进行,一台130吨,另一台为25吨。

2、储罐的拆除采用倒拆的方法进行,倒拆的优点在于不用搭大面积脚手架,避免了高空作业,既节省了人力物力的投入,提高了工效,加快了工程进度,更重要的是削减了高空作业可能带来的风险危害。

在罐顶包边角钢上焊接4个吊耳(均布)作为吊点,用两条一样长的钢丝起钩,并带紧钢丝绳。

3、施工人员站在地面按如下步骤进行操作:a)、先割断罐体上一部分斜梯和从罐顶下来的钢管(从第一圈壁板环焊缝上方切断).b)、割开底板与壁板相连接的角焊缝.c)、割开第一圈的纵焊缝,纵焊缝割开后,在外围打上支撑再割环焊缝。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录
一、编制依据
二、现场指挥小组
三、吊装内容
四、施工计划及顺序
五、吊车站位
六、吊装程序及工艺
七、安全技术措施
八、环境保护措施
一、编制依据
1.河南开炭新材料有限公司厂区路况及结构
2.《起重机安全规程》(GB 5144);
3.《起重机操作使用规程》(ZBJ 80012);
4.25t汽车吊性能、幅度表。

二、现场指挥小组
组长:王照安职责:负责吊装的全面协调工作
副组长:张志永职责:负责吊装现场的安全及运输组织
成员:张全忠,张趁义(指挥)职责:负责现场安全及后勤供应。

司机操作证与指挥作业证和吊车的手续随吊车一起携带。

此方案报业主安全生产部、二期项目部进行审批。

审批后方能进行吊装作业。

三、吊装内容
本工程为河南开炭新材料有限公司办公楼3楼旧工业萘高位槽的拆除部分。

由于场地狭小,因此必须合理安排吊装顺序,科学组织构件进场,构件进场后要合理摆放,否则在吊装过程中,就无法保证吊装施工的连续顺利进行,既影响工程进度,同时也将影响吊装质量和安全。

四、施工计划及顺序
1).吊装顺序:
1.3楼的旧65m³工业萘槽
2.3楼的旧35m³工业萘槽
2). 装车后采用手拉葫芦等进行固定。

五、罐的吊装站位
根据现场场地狭小不便于吊车站位等实际情况,使用25t汽车吊完成对罐的吊装。

站位位于厂区东侧南北路上,吊车头朝北站位,绿化带用δ=10的钢板铺设,马路牙子拆除后应恢复至原状,吊车后支腿支于绿化带东侧靠办公楼侧,前支腿支在绿化带内靠水泥路侧。

六、吊装程序及工艺
1.吊装基本程序
1)吊车进场就位;按方案要求选取索具,检查索具,吊钩等器具安全状况,做好吊装前准备工作;
2)试吊、检查;
3)正式吊装;
2.吊装工艺
1)吊装作业
a:吊车按计算选用配置的要求和主吊臂臂长,主配重总量,将主吊车安装好,吊索按吊装要求挂设好;
b:正式起吊前,检查吊车站位,接杆是否符合要求,支腿的垫铁是否牢固,起重索具穿绕挂设和工具安装是否符合规范要求等,全部检查无误,报吊装指挥小组组长批准后进行试吊。

c:试吊:拆除临时固定索具,指挥吊车缓将储罐吊离支撑约200mm,停车检查吊车的受力情况,吊车支腿处地基沉降情况,工索具受力情况,起重指挥信号联系是否畅通无误,如无异常情况,将储罐缓慢落回原位准备正式吊装;
d:正式起吊:指挥吊车缓慢起吊,储罐离支撑物约200mm,停车按试吊要求检查各部位,如无异常,开始正式起吊,在吊装过程中,随时检查吊车配合作业过程中吊车滑轮组是否垂直受力,吊车支腿的垫设及地基沉降情况等;
e:吊车缓慢将钢结构吊至平板车上,同时应密切关注吊车掉臂是否与钢结构抗杆,检查确认操作半径
f:确认钢结构在平板车上固定牢固符合要求后,摘除吊索,吊车转场,平板车缓慢离场,吊装结束。

七、安全技术措施
1、加强施工现场安全管理,健全安全管理制度。

办理吊装作业证。

吊装期间,吊装现场设置警戒区,派专职安全员负责警戒。

禁止无关人员进入吊装现场。

2、事先向所有施工人员进行详细技术交底,务必使作业人员明白作业要求。

给吊车司机详细介绍吊装方案,明确统一指挥信号;由指定吊装指挥人员指挥。

3、认真细致地做好吊装的准备工作,按方按要求备齐机具及工索具,严格执行吊装机具的性能检查,起重工索具检查,试吊、监测及吊装程序,确认吊装作业安全可靠地进行;
4、现场指挥人员与吊车司机的联系要及时可靠,指挥信号、旗语、手势要求清楚,明了,如发现异常情况要及时汇报吊装现场总指挥,以便采取有效的措施;
5、风速在10m/s及以上时,雨天、雾天严禁吊装作业,在雨天后进行吊装作业之前和之中,要特别注意检查吊装区域地基地耐力,如有异常,应立即停止吊装作业;
6、吊装作业要统一指挥,作业人员各司其职,各工种密切配合,不得擅离工作岗位或各行其事。

7、关于起重作业
1)作业前应与吊车司机统一指挥信号,确保信号正确传递。

2)吊具、索具应完好,不得使用有缺陷的索具。

3)在起重作业中,凡参加本工程的所有人员按指挥进入工作岗位,要切实遵守现场程序,服从命令听指挥,不得擅自离开工作岗位。

4)吊车站位支腿处应垫实,必要时要铺设垫路钢板,保证吊车平稳。

5)吊装作业区应设警戒线,并作明显标志,吊装工件时,严禁无关人员进入。

6)高空作业
a:作业必须佩带安全带。

b:不得从高空扔物体。

八、环保措施
1、废弃物及时回收,统一处理,不在其它地方乱涂乱沫。

2、吊装完毕后,道木及时拆卸,集中堆放。

河南开炭新材料有限公司30万吨/年焦油加工项目二期工程办公楼3楼两个旧工业萘槽的拆除

建设单位:河南开炭新材料有限公司
监理单位:河南兴平工程管理有限公司
施工单位:平煤神马建工集团郑州分公司
二零一四年七月二十七日。
