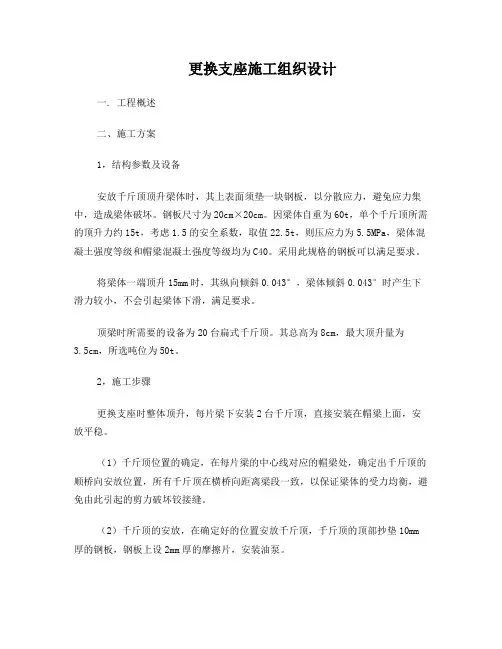

更换支座施工组织设计一. 工程概述二、施工方案1,结构参数及设备安放千斤顶顶升梁体时,其上表面须垫一块钢板,以分散应力,避免应力集中,造成梁体破坏。

钢板尺寸为20cm×20cm。

因梁体自重为60t,单个千斤顶所需的顶升力约15t,考虑1.5的安全系数,取值22.5t,则压应力为5.5MPa,梁体混凝土强度等级和帽梁混凝土强度等级均为C40。

采用此规格的钢板可以满足要求。

将梁体一端顶升15mm时,其纵向倾斜0.043°,梁体倾斜0.043°时产生下滑力较小,不会引起梁体下滑,满足要求。

顶梁时所需要的设备为20台扁式千斤顶。

其总高为8cm,最大顶升量为3.5cm,所选吨位为50t。

2,施工步骤更换支座时整体顶升,每片梁下安装2台千斤顶,直接安装在帽梁上面,安放平稳。

(1)千斤顶位置的确定,在每片梁的中心线对应的帽梁处,确定出千斤顶的顺桥向安放位置,所有千斤顶在横桥向距离梁段一致,以保证梁体的受力均衡,避免由此引起的剪力破坏铰接缝。

(2)千斤顶的安放,在确定好的位置安放千斤顶,千斤顶的顶部抄垫10mm 厚的钢板,钢板上设2mm厚的摩擦片,安装油泵。

(3)百分表的安装,每隔一片梁上安装一块百分表,控制顶升过程中梁体抬升的同步和平稳。

(4)同步顶升,20个千斤顶同步顶升,注意控制顶升量,同时安排人员在梁端和桥面连续处观察是否有裂缝产生,如果裂缝产生在铰接缝处,则停止顶升,检查各千斤顶是否同步,待排除异常情况后再继续进行顶升工作;如果裂缝产生在桥面连续处,则停止顶升,切割桥面连续处,然后继续进行顶升工作。

(5)更换支座,千斤顶顶升至1.5cm时,锁紧止动阀,使千斤顶不能回缩,取出支座,如果有部分取不出来,继续顶升至所有支座能顺利取出时,锁紧止动阀,使千斤顶不能回缩,更换支座。

(6)落顶检查,取下支座,更换新的支座,等所有支座更换到位后,检查所有支座和梁体间的净空是否一致,如有误差比较大的,用1~2mm厚的钢板和橡胶垫进行抄垫调整,直至所有净空基本一致,将千斤顶缓缓放松,更换支座工作结束。
