XX水电站大坝截流施工方案

合集下载

白鹤滩水电站截流防渗工程施工的方案

白鹤滩水电站截流防渗工程施工的方案
溉提供稳定的水源。
截流防渗工程还可以防止水库周边的土壤侵蚀和 03 滑坡等自然灾害,保护周边居民的生命财产安全。
白鹤滩水电站截流防渗工程施工的难点
01 白鹤滩水电站地处高山峡谷地区,地形复杂,施 工难度大。
02 水库周边环境脆弱,需要采取有效的环保措施, 避免施工对周边环境造成不良影响。
02 截流防渗工程需要采用高强度、耐久性好的材料, 以满足水库长期运行的需求。
采用立堵截流,自下而上分层填筑,逐层加高。
02 截流材料
选用大块石、石渣、混凝土块等材料,以增加截 流水力稳定性。
03 截流时段
选择在枯水期进行截流施工,以降低水流对截流 工程的冲刷。
防渗施工
防渗材料
防渗施工方法
采用高密度聚乙烯土工膜作为防渗材 料,具有较高的耐久性和抗渗性能。
采用埋铺法进行防渗施工,将土工膜 埋入基础垫层中,并采用混凝土浇筑 保护层,以确保防渗结构的稳定性。
白鹤滩水电站截流防 渗工程施工的方案
目录
• 项目背景与概述 • 施工方案设计 • 施工方法与技术 • 施工进度与安全管理 • 环境保护与可持续发展 • 项目总结与展望
01
项目背景与概述
施工背景
白鹤滩水电站是我国重点能源项目,位于四川省和云南 省交界处,金沙江干流上。
截流生态环境具有重要意义。
施工概述
01 施工目标
确保截流防渗工程的施工质量,满足电站运行安 全和环境保护要求。
02 施工范围
主要包括大坝基础、溢洪道、发电厂房等区域的 截流和防渗处理。
03 施工难点
工程量大、施工环境复杂、技术要求高、工期紧 张等。
施工方案
截流施工方案
根据工程需要,采用不同 的截流方式,如立堵、平 堵等,确保截流效果。

大坝截流施工方案模板

大坝截流施工方案模板
下游围堰堰前水位按照导流洞无压水流出洞考虑, 增加安全超高和水流涌浪高度,设计堰顶高程为852.00m。最大堰高约6m, 堰顶宽2.0m, 迎水坡1: 2, 背水坡1: 2, 堰体迎水面为干砌石护坡, 背水面为土石混合料堆筑碾压形成。
施工时现场实际情况如有所变化, 参照以上数据指导现场施工, 同时在拦河坝上游老坝址粘土开采场地备用一定量粘土,根据日水位观察情况适时增加堰顶高程。
大坝施工期间河道水流由导流洞进行导流, 该分部工程布置于大坝右岸, 由引水明渠及取水塔闸井段、 无压隧洞段、 出口引水明渠段组成, 为城门洞型, 成洞断面尺寸2.2×2.835m,开挖尺寸2.8×3.435m,纵坡坡比1:100; 闸井段0+000~0+003, 长3米, 底板高程EL849.50, 无压洞身段0+003~0+126.72, 长123.72米, 由两个直线段、 一个转弯段组成; 其中进口直线段0+003~0+057.52, 长54.52米, 转弯段0+057.52~0+066.72, 长9.2米,转弯半径15m,中心角35.154°, 出口直线段0+066.72~0+126.72, 长60米, 出口底板高程EL848.46。
4.1围堰相关参数
根据度汛方案及参考设计初步图集, 上下游围堰主要参数如下:
主河床上、 下游
项目
枯水期围堰
备注
上游围堰
下游砼围堰
堰顶高程( m)
855.00ห้องสมุดไป่ตู้
852.00
设计水位( m)
854.24
851.20
堰顶宽度( m)
2
2
上游边坡
3施工导流
根据设计报告,本工程施工导流方式及标准与原设计采用的标准相同。采用河床一次断流, 枯期围堰挡水, 导流洞泄流, 在截流后第一个枯水期内将大坝修筑至汛期度汛标准洪水位以上的导流方式,主要参数如下:

水电站施工导流截流方案[优秀工程方案]

水电站施工导流截流方案[优秀工程方案]

2 施工导流2.1 导流标准本电站工程规模为中型,属三等工程,主要永久性挡水及泄水建筑物为Ⅲ级建筑物,根据部颁SDJ338—89《水利水电工程施工组织设计规范》规定相应的临时建筑物为Ⅴ级,因此根据规范对导流建筑物设计洪水标准划分,选取5年一遇重现期洪水作为导流设计标准.2.2 坝体施工临时度汛标准施工期间当坝体高度高于围堰后,其临时度汛洪水标准根据部颁SDJ338—89《水利水电工程施工组织设计规范》表2.2.3规定如下: 混凝土坝当库容≥1.0亿米3,按全年P=2%频率流量设计;0.1<库容<1.0亿米3,按P=5%频率流量设计;库容<0.1亿米3,按P=10%频率流量设计.2.3 导流方式及导流时段2.3.1 导流方式由于河床狭窄,两岸较陡,洪枯流量变幅较大,不具备分期导流及明渠导流条件,因此选用断流围堰,隧洞枯期导流方式.2.3.2 导流时段导流时段选择原则是导流工程费用增加不多的前提下,基坑施工期最长,经比较分析选定11月6日至次年5月25日(六个月两旬)作为枯期导流时段,相应导流流量为466米3/s,2.4 导流程序根据坝址所在河段的地形特征和水文特点选定枯水期右岸导流洞导流,汛期基坑过水的导流方式,后期坝体予留缺口实现全年施工.导流程序如下:(1) 筹建年11月初~第一年10月下旬,进行导流洞施工及两岸坝肩开挖,为第一年11月上旬截流创造条件.(2) 第一年11月6日~第二年5月25日,主河道截流,堆筑围堰,同时进行基坑开挖及浇筑垫层砼,隧洞导流,导流流量为466米3/s.(3) 第二年5月26日~第二年11月5日,围堰过水,基坑淹没,导流洞与基坑联合度汛,大坝停止施工.(4) 第二年11月6日~第三年5月25日,继续坝体砼浇筑,坝体中孔在汛前已施工完毕.5月25日前坝体升高至868.00米高程,以确保汛期全年施工.(5) 第三年5月26日~第三年11月5日,本汛期度汛按频率p=5%全年洪水标准设计,相应流量为3370 米3/s.此间洪水由导流洞、坝体中孔联合泄流,坝体全年施工,至第三年10月初坝体浇筑完毕,导流洞11月初下闸封堵,围堰拆除,第三年12月底第一台机组发电.2.5 导流设计2.5.1导流建筑物设计2.5.1.1导流洞设计(1) 工程地质及洞线布置根据枢纽布置和河谷地形特点,同时考虑两岸地质情况,将导流洞布置于右岸是合适的.导流洞位于坝址右岸,主要穿越栖霞组深灰色中厚层、厚层灰岩及部分裂隙带.进口0-006.17~0+017.00米桩号段及出口0+411.00~0+446.00米桩号属于Ⅳ类围岩,由于边坡裂隙发育,边坡稳定性较差,建议清除上覆覆盖层.隧洞0+446.00~0+503.57米埋深0~17米,隧洞埋深较浅,上部又有崩塌堆积体,受裂隙影响,围岩稳定性差,属Ⅳ类围岩,出口穿过S2暗河,可能会产生岩溶涌水,建议进行明挖处理.隧洞0+017.00~0+411.00米桩号处地下水位变动带,可能发育溶洞;该段岩体属微新岩体,呈中厚层至厚层状结构,完整性好;洞向与岩层走向大角度相交,围岩基本稳定;属Ⅳ类围岩,受裂隙影响,局部可能有小型不稳定块体.Ⅱ类围岩洞段长396米,占87.6%(隧洞长按不计明挖段的452米计算,下同),Ⅳ类围岩洞段长56米,占12.4%,Ⅳ类围岩洞段需进行支护处理.由于坝址所在的河段较直,导流洞在平面上两次转弯,从进口至第一个转弯点轴线走向为S82.8︒E,转弯半径为80米,第一个转弯段终点至第二个转弯段起点洞轴线走向为S62.2︒W.转弯半径为70米.从第二个转弯段终点至出口洞轴线走向为S17.2︒W.进、出口围岩厚度均大于1.65倍洞宽,洞身埋深大于2.5倍洞宽.导流洞洞长为446.00米,底坡为2.242‰.(2) 导流洞进出口型式选择①导流洞进、出口底板高程的确定导流洞进、出口高程主要考虑截流难度,尽量减少导流洞进、出口明挖,使导流洞进出口高程高于常枯水位线,从而使进出口施工少受河水影响等因素,将导流洞进口高程定为801.00米,出口高程定为800.00米.②导流洞进、出口形式选择由于地形条件的限制,无法修建交通通道至导流洞进口,所以在进口明渠段设置导流洞闸门井和喇叭口的难度极大.为减少局部水头损失,提高导流洞泄流能力,避免气蚀的发生,导流洞进口0-006.17~0+000.00米桩号左右边墙向河床扩散,扩散角为5︒,顶拱斜率为0.2.出口扩散角为5︒.③导流洞闸门井设计导流洞闸门井设置于导流洞桩号0+041.77米处,井顶高程为823米.闸门的运输及安装均由导流洞施工支洞进入.④导流洞断面设计导流洞断面设计为城门洞型,主要考虑如下因素:①导流洞在大部分时间内均为无压流运行,门洞型断面可以获得较大的过水断面;②门洞型断面的边墙、底板均为平面,便于开挖控制,底部较宽,施工场地较大,便于施工机械工作;③有利于减少截流落差,降低戗堤高度.经水力学计算,选定导流洞断面为7⨯9米(宽⨯高),城门洞型,顶拱中心角为102︒6'54",顶拱半径为4.5米,直墙高7.33米.由于隧洞所经过的围岩分别有Ⅱ、Ⅳ类围岩,岩性不同,洞身成洞条件亦不同,Ⅱ类围岩衬砌厚度取50厘米.断层破碎带和进、出口洞段,衬砌厚度按150厘米设计.各衬砌段的衬砌厚度请详见导流洞设计图.2.5.1.2 围堰设计按《水利水电工程施工组织设计规范》SDJ338-89规定,本方案的围堰为Ⅴ级建筑物,围堰按枯期五年一遇洪水设计,枯水时段11月6日~次年5月25日共六个月两旬,流量466米3/s.经水力学计算,上游围堰挡水水位为∇815.31米,相应下游围堰挡水水位为∇804.63米,上、下游水位落差为10.68米.上、下游均为土石不过水围堰.围堰设计原则:必须保证其在挡水期边坡稳定且防渗性能良好,对浸入堰体的水体具备上堵下排的功能.表2-5-1 围堰主要设计指标(1) 上游围堰设计①堰体结构设计上游围堰堰顶高程∇816.00米,挡水水位∇815.31米,河床底高程∇799.00米,最大堰高17.0米,堰顶宽10.0米,堰顶长度72.80米,堰基覆盖层最大深度为10.0米.由于上、下游围堰堰型均为不过水围堰,第一个汛期过后必须恢复已被冲毁的上、下游围堰至原设计高程.堰体由戗堤块石、反滤层、土石混合料、防渗体组成.排水棱体由截流戗堤堆筑体形成,排水棱体顶高程∇807.00米,顶宽为8米,上下游边坡均为1:1.5.堰体上游面由外至内分别为护坡块石(厚3米)和反滤料(厚1.5米),上游边坡为1:1.75.下游面高程∇807.00米至堰顶高程边坡为1:1.75.经计算,上游围堰的最不利滑动面滑动安全系数为2.239,满足规范要求.②围堰防渗体设计为形成大坝基坑干地施工条件且防止围堰发生渗流破坏,堰体内设置有防渗体.根据高喷板墙施工速度较快的特点,确定∇809.80米以下堰体及堰基覆盖层为高喷板墙防渗,选定11月6日至12月25日(一个月两旬)为高喷板墙施工期,相应该施工期五年一遇洪水流量为236米3/s,相应上游水位为∇809.30米,高喷板墙施工平台高程确定为∇809.80米.防渗板墙最小厚度30厘米,嵌入基岩50厘米,组成全封闭垂直防渗体系.堰芯填筑料为最大粒径小于15厘米的夹土石碴,以利于高喷造孔,河床覆盖层为崩塌堆积块石、碎石及冲积砂卵砾石混杂堆积,适合建造高喷板墙.高程∇809.80米以上堰体防渗,采用复合土工膜防渗,近年来国内有很多工程采用,实践证明施工简单,不需专门机械设备,施工进度较快.为便于和堰体分层碾压1.5米的层厚相适应,土工膜结构采用“之”字形布置,折皱角度按与风化料边坡自然休止角(32°)相同布置,即1:1.6.为防止大块石顶破土工膜,在其上下游各1米~2米范围内铺设风化料.高喷板墙与土工膜连接处采用盖帽砼相连.(2) 下游围堰设计①堰体结构设计下游围堰堰顶高程为∇805.50米,挡水水位∇804.63米,河床底高程∇798.50米,最大堰高7.0米,堰顶长度67.0米,堰基覆盖层最大深度为12米,堰顶宽8米,堰体由护坡块石、夹土石碴、防渗体组成,上下游边坡均为1:1.5.经计算,上游围堰的最不利滑动面滑动安全系数为1.521,满足规范要求.②围堰防渗体设计下游围堰及基础覆盖层采用高喷板墙防渗,防渗板墙最小厚度30厘米,嵌入基岩50厘米,堰芯填筑料为最大粒径小于15厘米的夹土石碴,以利于高喷造孔,河床覆盖层为崩塌堆积块石、碎石及冲积砂卵砾石混杂堆积,适合建造高喷板墙.(3) 上下游围堰与岸坡结合设计堰体与岸坡结合部位为防渗薄弱环节,应认真处理.下部高喷板墙与岸坡的结合,由于受地形条件限制,边孔与岸坡基岩的结合不能闭合,需待高喷板墙施工完后,挖出端部墙体,与岸坡基岩之间回填防渗粘土,并夯实.堰体上部土工膜防渗体施工,首先需清除轴线上下游各1米岸坡的覆盖层,在其上浇筑厚1.0米的剌墙砼,形成锚固槽,将土工膜条带预埋于其中.由于堰体将产生沉陷,土工膜与两岸岸坡联结结构必须适应堰体变形的要求.设计采用将联结结构部位的土工膜设置折皱伸缩节以释放应力的办法使其适应变形.(4) 上下游围堰度汛保护措施由于上下游围堰均为不过水围堰,不需采用护面措施,但是在围堰开始过流前,先对基坑进行预充水至 805.50米,形成水垫,尽量减小洪水对上、下游围堰的冲刷.水位消退后重新堆筑已被冲毁的上下游围堰,使其顶高程恢复至原设计高程.(5) 厂房围堰设计厂房为Ⅲ建筑物,根据部颁SDJ338—89《水利水电工程施工组织设计规范》规定相应的临时建筑物为Ⅴ级.选取5年一遇重现期洪水作为厂房围堰设计标准,选择枯期11月6日至次年4月25日(五个月两旬)为施工时段.相应流量为249米3/s,对应水位为780.10米.厂房围堰采用铅丝笼护坡、土石混合料填筑结合部分预留岩坎方式,围堰和岩坎高程定为781.00米. 2.5.1.3截流设计(1) 截流时段选择根据水文资料,北盘江一般从10月中旬进入枯水期.结合进度安排和设计规范要求考虑,截流时间确定在11月上旬.(2) 截流流量选择善泥坡坝址处月平均流量见表2.5-2.表2-5-2善泥坡坝址处月平均流量表根据主体工程及导截流工程的规模和条件,按照规范规定的标准,采用五年一遇月平均频率流量作为截流设计流量,相应于11月月平均P=20%频率流量为126米3/s.(3) 截流方式选择选择截流方式时考虑了以下因素:①立堵截流准备工作简单,造价低,且国内积累了较丰富的经验.②河床右岸从导流洞施工支洞可直接设置交通洞至上游围堰.根据上述情况,本工程采用立堵法截流.龙口设在左岸,自右岸向左岸进占.戗堤顶宽8米,上、下游边坡均为1:1.5,戗堤顶高程为807.00米,戗堤总长42米,预留龙口宽30米,戗堤堤头设计边坡为1:1.5.(4) 截流水力条件及截流材料选择戗堤预进占10月下旬进行,采用一般石碴抛投,石料最大粒径为0.76米,预进占段抛投总量为0.49万米3(含30%流失量).龙口段宽度为30米,按126米3/s流量设计,截流最大落差为4.45米,最大平均流速为5.14米/s,适当备部分大块石,可满足截流要求.龙口段总抛投量0.44万米3(含30%流失量).龙口水力学指标见表2-5-3.表2-5-3 龙口不同宽度水力学指标计算成果(1) 大坝基坑排水本电站基坑排水主要为初期排水,后期的经常性排水设备则适当采用初期排水的设备.初期排水包括基坑积水和降雨形成的地表径流,由于上、下游围堰都设有高喷防渗板墙,所以堰基渗流很小.基坑积水量约为16.88万米3,考虑在3天内抽干,排水流量为2345米3/h.根据初期排水扬程,选择基坑排水水泵为12sh-13A型1台和12sh-28型3台,另考虑备用1台.设备特性见表2-5-4.(2) 厂房基坑排水厂房基坑排水按相同原则考虑.厂房基坑积水量约1.8万米3,同样按3天排干基坑,排水强度为250米3/h,根据排水扬程,选择排水泵为12sh-28型1台,另考虑备用1台.设备特性见表2-5-4.表2-5-4基坑排水设备表2.5.1.5 施工度汛及封堵蓄水(1) 施工度汛根据施工总进度的安排,截流后第一个汛期,基坑过水,坝体浇筑至▽805.00米高程,导流洞与基坑联合泄流.截流后第二个汛期到来前,坝体浇筑到▽868.00米高程,该高程下相应库容0.39亿米3,根据部颁SDJ338—89《水利水电工程施工组织设计规范》规定,施工度汛标准按二十年一遇洪水、相应流量为3370米3/s设计,经计算,该流量从导流洞和坝体中孔联合下泄,导流洞泄流量为1231米3/s,洞内水流流速为20.71米/s;坝体中孔泄流量为2139 米3/s,水流流速为22.28米/s;坝前水位为867.00米,低于坝体挡水断面顶高程,坝体可继续施工.(2) 下闸蓄水根据施工总进度安排,导流洞于第三年11月初封堵,根据水库蓄水分析计算,第一台机组将于第第三年12月月底初开始发电.2.5.1.6 导流洞的施工导流洞施工是控制总进度关键工程项目之一,计划筹建年11月开工和第一年10月底完建.(1) 进出口明挖工程导流洞进口高程分别为▽801.0米,出口高程分别为▽800.0米,为使进出口开挖和砼浇筑能在干地施工,采用设置浆砌石围堰和预留岩坎方式挡水,挡水标准选用枯期六个月两旬(11 月6日~5月25日)P=20%频率流量466米3/s作为设计流量,进、出口围堰相应高程分别为▽806.50米和▽804.63米.进口由于坡度较陡,无法形成工作面,所以进口的开挖待洞身开挖完成后才能进行.出口开挖按自上而下梯段原则进行,初期采用手风钻打孔爆破,人工扒碴,后期当开挖面扩大后,钻孔及出碴设备进入工作面,采用潜孔钻打孔爆破,推土机集碴,3.1米3装载机配20t自卸汽车出碴.(2) 洞挖工程①施工支洞布置由于受汛期洪水的限制,汛期不便于从出口进入主洞施工,且主洞出碴与出口施工也会发生干扰,故设置施工支洞.根据导流洞施工进度和公路布置要求,在导流洞进口附近设置一条施工支洞,支洞进口高程按20年一遇洪水标准考虑,相应流量为3370米3/s,对应水位为为813.40米,所以进口高程定为814.00米.导流洞施工支洞与导流洞平面相交于Z10点,为导流洞封堵闸门的运输及安装通道.施工支洞在Z4点分一叉洞作为导流洞施工通道,在Z7点分一叉洞作为上游围堰施工通道.支洞断面尺寸考虑施工交通要求设计为7米×6米城门洞型(宽×高).②导流洞开挖a.开挖程序导流洞开挖分上、下两半部进行,先开挖上半部,导流洞开挖时,分别从出口和支洞与主洞交叉处向上下游多工作面掘进.待导流洞上半部工作面开挖完成后,再进行导流洞下半部扩挖.b.开挖施工方法导流洞洞身段开挖施工方法采用常规的钻孔爆破法.对于地质条件较好的Ⅱ类围岩,上半断面开挖使用三臂钻车打孔,非电引爆,周边采用光面爆破技术.下半断面采用履带式钻机打垂直孔,周边采用水平孔预裂或光面爆破.采用3.1米3装载机配12.5t自卸汽车出碴,石碴通过施工支洞运至右岸1号弃碴场.一期采用喷锚支护.喷砼厚10~15厘米,顶拱设置锚杆.采用三联机喷射砼,锚杆台车打孔,人工安装锚杆,注浆机注浆.c.导流洞开挖进度上半部Ⅱ类围岩按日进尺6米,平均月进尺150米考虑;对Ⅳ类围岩按日进尺4米,平均月进尺100米考虑.下半部扩挖按平均月进尺180米考虑.(3) 砼浇筑导流洞砼量为1.20万米3(包括施工支洞),其中喷砼0.25万米3,由施工单位临时拌和系统供给.砼的运输和入仓方式,因浇筑部位而异:①导流洞进出口浇筑该部位主要是底板和边墙砼,其量不大,采用砼搅拌运输车或自卸汽车运输砼,溜槽入仓方式.②闸门井砼浇筑闸门井因断面小,砼可通过运输车或自卸汽车运输,溜槽入仓方式.采用插入式振捣器振捣.③导流洞洞身钢筋砼衬砌导流洞洞身钢筋砼衬砌按先顶拱边墙、后底板的顺序施工.顶拱和边墙钢筋砼衬砌采用开挖一次形成后衬砌的方式,待顶拱和边墙钢筋砼衬砌完成后,进行底板衬砌施工.边顶拱钢筋砼采用钢模台车立模,钢筋台车绑扎钢筋,砼用搅拌运输车运送,由砼泵车输送入仓,用插入式和平板式振捣器振捣.底板钢筋砼采用拉模施工,搅拌运输车运送砼直接入仓,插入式和平板式振捣器振捣.导流洞洞身钢筋砼根据温控、浇筑等要求,9米~12米为一浇筑段.④导流洞灌浆导流洞灌浆按先回填灌浆,再固结灌浆的顺序进行,回填灌浆待衬砌砼达到70%强度后尽早进行,固结灌浆在回填灌浆后10天左右进行.(4) 导流洞堵头施工①导流洞封堵时间根据施工总进度安排,综合考虑坝体度汛要求、坝体浇筑进度以及堵头施工工期、水库蓄水发电时间等要求,确定导流洞将于第三年11月初下闸.②堵头施工堵头施工时,由导流洞洞身钢闸门挡水,堵头开挖及砼浇筑均由导流洞出口进入施工,开挖齿槽采用手风钻打孔爆破,堵头采用微膨胀砼浇筑,砼由搅拌运输车供给泵送入仓.2.5.1.7 围堰施工(1) 围堰施工程序截流后,同时堆筑上游围堰∇809.80米以下及下游围堰堰体,然后同时进行高喷板墙施工,板墙完工后,开始基坑排水,之后进行大坝基坑开挖、砼填筑,与此同时,进行围堰上部堰体的填筑施工.(2) 上游围堰施工上游围堰总堆筑量4.07万米3,戗堤料、护坡块石料、土石混合料均来自右岸1号碴场,电铲或反铲在料场挖装分选装料,20t、15t自卸汽车运输,推土机平料,待∇809.80米高喷施工平台形成后,用13.5t振动碾先静压2遍,然后带振碾压6遍,行驶速度控制在1千米/h~1.5千米/h,以此提高堰体干容重.①高喷板墙施工高喷板墙钻孔施工分一、二序进行,相邻异序孔孔距1.2米.施工顺序为先造孔后高压喷射注浆.造孔采用地质钻机,泥浆护壁;喷浆采用“三重管法”,喷射机可采用CYP型高喷液压台车,步履式,具有良好的机动性能.②堰体 809.8米以上填筑施工采用分层碾压施工法:a.土工膜上游侧夹土石碴填筑,碾压;b.同侧风化料填筑,用反铲及推土机铺填整形,人工修坡成1:1.6;c.粘接并顺坡铺设土工膜,回填风化料保护土工膜;d.土工膜另一侧夹土石碴填筑、碾压;e.风化料填筑,铺设土工膜.至此完成一层 1.5米高度堰体施工,如此循环上升,直至堰顶.(3) 下游围堰施工下游围堰总堆筑量0.64万米3,均来自右岸1号碴场.施工方法同上游围堰.3 天然建筑材料3.1 工程所需砂石源料量本工程根据水工设计方案,上坝址碾压混凝土拱坝+右岸地下厂房方案主体加临建砼总量约50万米3.设计要求所需砂石料的开采量、料场需用储量、料场可采储量计算结果见下表3-1-1.表3-1-1砼骨料所需毛料量由于善泥坡电站坝址区及其附近缺乏天然砂砾石料,只能采用料场开采机械破碎加工砼所需砂石骨料.预可阶段根据坝址位置及所需用料情况,初步选择了右岸黄家冲料场、穿洞料场及左岸干沟头料场、偏岩洞料场,共4个料场.针对选定的上坝址,在初选料场中,因偏岩洞料场及穿洞料场距大坝较远,本阶段又在法德大桥附近选择一个桥头料场,各料场分布位置见地质篇“料场产地分布图”.3.2 料场概述3.2.1 黄家冲砂石骨料场位于上坝址右岸2号冲沟沟口北东侧,北侧为一陡壁,相对高差可达200米,南西面为一斜坡,自然坡度40~60 ,坡面较陡.岩性为P1q+米深灰色厚层块状灰岩,局部含少量燧石结核,分布高程900~1150米,拟开采面积为0.045千米2.地表基岩裸露,溶沟、溶槽发育,剥离层厚2~5米,可开采厚度80~240米,储量可达491.75×104米3,该料场距上坝址500米.整个料场均位于地下水位之上.本阶段在料场区取样作矿物成分鉴定及化学分析、岩块物理力学试验等,试验成果见表3-2-1、表3-2-2及表3-2-3.表3-2-1矿物成分鉴定试验成果表表3-2-2岩石化学成分试验成果表表3-2-3岩块物理力学试验成果表根据以上岩样矿物成份鉴定成果表明,该料场区主要的料源层除局部偶夹燧石结核及条带外,主要的料源层均为生物碎屑灰岩,灰岩的纯度较高,不含能引起碱活性反应的活性二氧化硅,无碱活性问题;化学成分分析亦未发现异常成份构成,可作为砼骨料.P1q+米厚层灰岩湿抗压强度均值为66.6米Pa,软化系数为0.82,容重为25.6kN/米3,能满足规范对砂石料质量的技术要求.3.2 2 干沟砂石骨料场该料场位于坝址下游左岸干沟沟口附近,至坝址直线距离约 1.4千米,分布高程960~1250米.料场南东面干沟及北盘江,南东面、北东面及南西面均为临空面,陡壁高差可达100米,陡壁之上自然坡度30︒左右.圈定的料场范围内,坡顶及坡脚有少量覆盖层,地层岩性为P1q+米厚层灰岩,岩性单一,为单斜岩层,岩层产状: N30︒E,NW∠15︒.岩溶发育不甚强烈,主要为沿裂隙发育溶缝及溶沟、溶槽,陡壁上未见较大的溶洞发育,整个料场均位于地下水位以上.该料场地层岩性与黄家冲料场相同,为P1q+米厚层灰岩,质量与黄家冲料场一致.根据圈定范围进行计算,计算方法采用平行断面法,表层剥离层厚按2~5米计,料场开采下限定为960米.计算结果,无用层体积为16.34万米3,有用层储量372.13万米3,剥采比为1:22.77.料场储量基本满足设计用料要求.3.2.3 桥头砂石骨料场该料场位于法德大桥右岸桥头,至坝址直线距离约2.5千米,分布高程920~1040米.料场北面及北西面为一临空面,北面为北盘江,陡壁相对高差130米,陡壁之上相对平缓,地形坡度20~30︒.圈定的料场范围内基岩裸露,岩性为石炭系上统马平组(C3米)厚层灰岩,岩层总体产状N30︒E,NW∠16︒.岩溶较发育,规模小,主要为沿裂隙发育溶缝及溶沟、溶槽,未见较大的溶洞发育,整个料场均位于地下水位以上.该料场地层岩性为P1q+米厚层灰岩,由于断层影响,岩体隐节理较发育.根据圈定范围进行计算,计算方法采用平行断面法,表层剥离层厚按2~5米计,料场开采下限定为920米.计算结果,无用层体积为15.25万米3,有用层储量195.25万米3,剥采比为1:12.74.料场储量基本满足设计用料要求.3.2.4 砂石料场比选本阶段比选砂石骨料场有3个,第一个为坝址下游右岸的黄家冲料场,勘探储量在491.75×104米3,第二个为坝址下游左岸的干沟料场,勘探储量372.13×104米3,第三个料场为桥头料场,位于法德大桥右岸桥头附近,勘探储量195.25×104米3.3个料场储量均能满足设计用料要求.其中前两个料场岩体质量相同,为较纯灰岩不含活性二氧化硅,无碱活性问题;但均偶夹燧石结核,底部夹燧石团块或条带,料场开采时,应将燧石条带或团块予以剔除.桥头料场分布高程适中,地形较缓,与公路距离较近,开采条件及运输条。

大坝工程截流及围堰施工方案(详细)范本

大坝工程截流及围堰施工方案(详细)范本

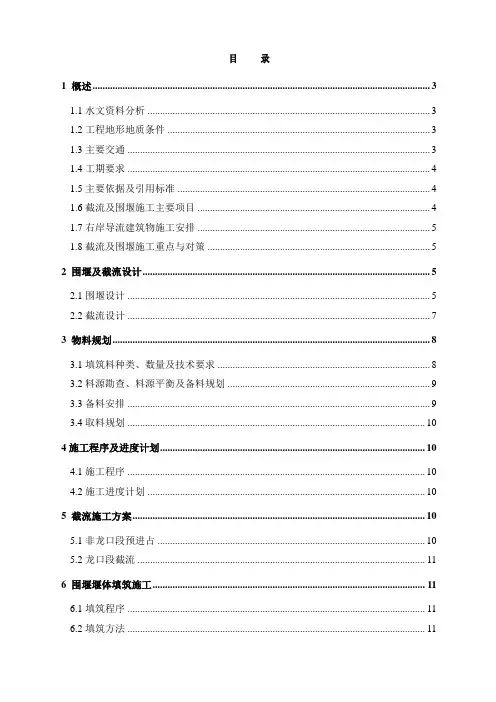

目录1 概述 (3)1.1水文资料分析 (3)1.2工程地形地质条件 (3)1.3主要交通 (3)1.4工期要求 (4)1.5主要依据及引用标准 (4)1.6截流及围堰施工主要项目 (4)1.7右岸导流建筑物施工安排 (5)1.8截流及围堰施工重点与对策 (5)2 围堰及截流设计 (5)2.1围堰设计 (5)2.2截流设计 (7)3 物料规划 (8)3.1填筑料种类、数量及技术要求 (8)3.2料源勘查、料源平衡及备料规划 (9)3.3备料安排 (9)3.4取料规划 (10)4施工程序及进度计划 (10)4.1施工程序 (10)4.2施工进度计划 (10)5 截流施工方案 (10)5.1非龙口段预进占 (10)5.2龙口段截流 (11)6 围堰堰体填筑施工 (11)6.1填筑程序 (11)6.2填筑方法 (11)6.3土工膜施工程序 (12)7 设备及资源配置 (13)7.1主要设备配置 (13)7.2主要劳动力配置 (13)7.3截流施工组织 (13)8 施工期水情观测 (15)9 基坑排水 (15)9.1初期排水 (15)9.2施工经常性排水 (15)10 施工期防洪与渡汛 (16)11质量保证措施 (16)12安全、环保及文明施工措施 (17)东升水电站大坝工程左岸截流及围堰施工方案1 概述1.1水文资料分析该工程库容为:5824×104m3,为中型水库;设计洪水位为156.00m,相应库容为3988×104m3;正常蓄水位为156.00m。

工程等级为Ⅲ级,主要建筑物挡水坝、溢洪道、引水隧洞及坝后式水电站进口为3级,按50年一遇洪水设计,1000年一遇洪水校核。

溢流坝消能防冲按30年一遇洪水设计,1000年一遇洪水校核。

混合式电站级别为4级,按50年一遇洪水设计,100年一遇洪水校核,按30年一遇洪水设计,50年一遇洪水校核。

表1-1 坝址水位-流量关系1.2工程地形地质条件(1)左岸:地势平缓,地形自然坡度为:10~30度,高程141m~149m,宽度10m~95m,滩面倾向河床。

毛滩河水电站大坝截流施工方案

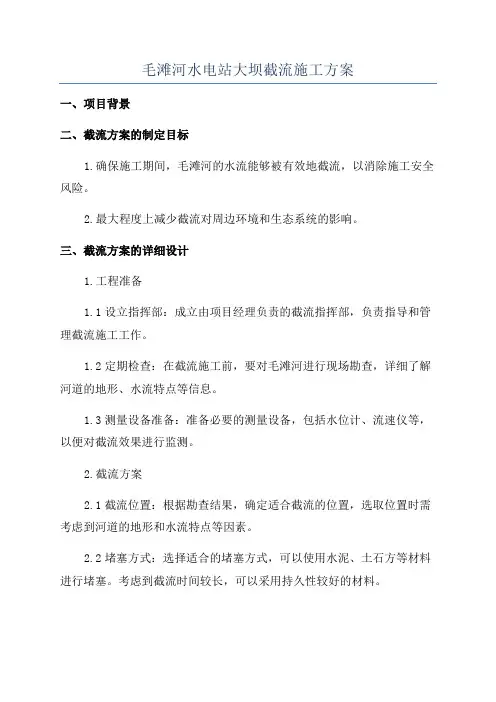

毛滩河水电站大坝截流施工方案

毛滩河水电站大坝截流施工方案一、项目背景二、截流方案的制定目标1.确保施工期间,毛滩河的水流能够被有效地截流,以消除施工安全风险。

2.最大程度上减少截流对周边环境和生态系统的影响。

三、截流方案的详细设计1.工程准备1.1设立指挥部:成立由项目经理负责的截流指挥部,负责指导和管理截流施工工作。

1.2定期检查:在截流施工前,要对毛滩河进行现场勘查,详细了解河道的地形、水流特点等信息。

1.3测量设备准备:准备必要的测量设备,包括水位计、流速仪等,以便对截流效果进行监测。

2.截流方案2.1截流位置:根据勘查结果,确定适合截流的位置,选取位置时需考虑到河道的地形和水流特点等因素。

2.2堵塞方式:选择适合的堵塞方式,可以使用水泥、土石方等材料进行堵塞。

考虑到截流时间较长,可以采用持久性较好的材料。

2.3溢流控制:在截流位置上游适当设置溢流堤坝,以防止截流点的水流过大造成的冲刷问题。

3.截流施工过程3.1清理河道:在截流位置上游进行清理工作,包括清除水草、树木等杂物。

3.2堵塞河道:根据截流方案,将选定的材料倒入截流位置,以封堵河道,阻止水流通过。

3.3监测和调整:在施工过程中,需要不断对截流效果进行监测,根据实际情况进行调整,确保截流效果良好。

3.4溢流处理:当水位超过溢流堤坝时,应及时采取措施,保证溢流水不对施工区域造成不利影响。

四、环境保护措施1.河道清理后的杂物和废弃物要及时清理和处置,防止对环境造成污染。

2.严禁在截流区域进行乱倒乱扔现象,确保施工现场的环境整洁。

3.在施工结束后,应进行水质检测,确保截流过程中未对水质造成不良影响。

五、安全管理措施1.工人必须穿戴合格的安全装备,并接受相关安全培训。

2.建立安全监测机制,对施工现场进行定期检查,发现隐患及时处理。

3.在施工现场设置明显的警示标志,以提醒工人和过往行人注意安全。

六、总结针对毛滩河水电站大坝截流施工工作的需求,制定了详细的截流方案和相应的环境保护、安全管理措施,以确保截流施工过程的安全和顺利进行。

毛滩河水电站大坝截流施工方案

毛滩河水电站大坝截流施工方案

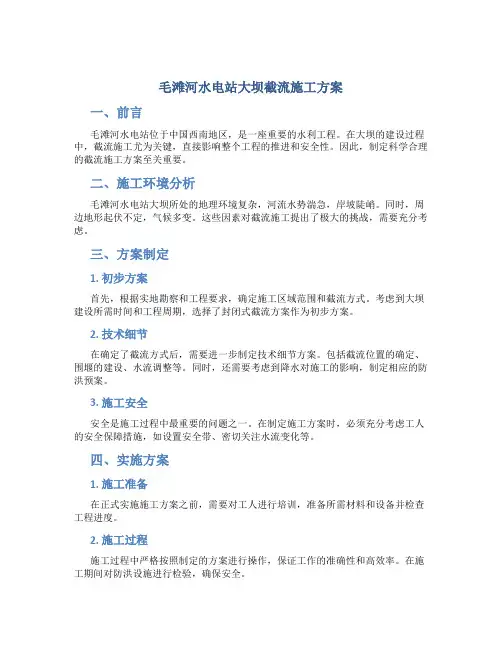

毛滩河水电站大坝截流施工方案一、前言毛滩河水电站位于中国西南地区,是一座重要的水利工程。

在大坝的建设过程中,截流施工尤为关键,直接影响整个工程的推进和安全性。

因此,制定科学合理的截流施工方案至关重要。

二、施工环境分析毛滩河水电站大坝所处的地理环境复杂,河流水势湍急,岸坡陡峭。

同时,周边地形起伏不定,气候多变。

这些因素对截流施工提出了极大的挑战,需要充分考虑。

三、方案制定1. 初步方案首先,根据实地勘察和工程要求,确定施工区域范围和截流方式。

考虑到大坝建设所需时间和工程周期,选择了封闭式截流方案作为初步方案。

2. 技术细节在确定了截流方式后,需要进一步制定技术细节方案。

包括截流位置的确定、围堰的建设、水流调整等。

同时,还需要考虑到降水对施工的影响,制定相应的防洪预案。

3. 施工安全安全是施工过程中最重要的问题之一。

在制定施工方案时,必须充分考虑工人的安全保障措施,如设置安全带、密切关注水流变化等。

四、实施方案1. 施工准备在正式实施施工方案之前,需要对工人进行培训,准备所需材料和设备并检查工程进度。

2. 施工过程施工过程中严格按照制定的方案进行操作,保证工作的准确性和高效率。

在施工期间对防洪设施进行检验,确保安全。

3. 施工结束当施工完毕,需要进行整体验收和环保工作,清理施工遗留物,保证环境整洁。

同时,需要对施工过程中的问题进行总结并提出改进建议。

五、总结与展望毛滩河水电站大坝截流施工方案的制定及实施是一项复杂而重要的工程。

通过本次施工的经验积累,可以为未来类似工程提供宝贵的参考,并不断完善施工方案,提高工程的质量和安全性。

一期截流施工方案

一期截流施工方案

沅水桃源水电站大坝和船闸土建及金结安装工程(合同编号:TY-TJ-C1)一期围堰截流施工方案编制:审核:审批:中国葛洲坝集团股份有限公司桃源水电站施工项目部二O一0年十一月十五日目录1 概述 (3)2导流方案规划 (7)3导流建筑物设计 (7)4截流施工进度按排 (8)5围堰截流设计及施工 (8)6施工期安全度汛 (11)一期围堰截流施工方案1 概述1.1 工程概况桃源水电站位于湖南省常德市桃源县城附近的沅水干流上,是沅水干流最末一个水电开发梯级。

桃源水电站坝址控制流域面积8.67万m2,多年平均流量2060m3/s,相应坝址下游常水位31.88m,坝址多年平均径流量650亿m3。

桃源水电站为低水头径流式电站,二等大(2)型工程,电站枢纽主要由泄洪闸、发电厂房、船闸等水工建筑物组成。

泄洪闸共25孔,孔口净宽20m,堰顶高程26.00m,左侧河道布置14孔,长度326.60m,右侧河道布置11孔,长度257.00m,闸坝顶部高程50.70m,最大坝高30.20m;通航建筑物含上下游引航道、上、下闸首、闸室等部分。

本工程采用分期导流方式,利用双洲岛作为纵向围堰,一期围右岸汊河,二期围左岸主河床。

1.2工程地质⑴一期上游围堰围堰所经右河床水下地面高程约为28m~30m,与右河槽中央部位枯水期方才显露的顶高程约35m的小洲洲尾擦肩而过。

左接双洲地面高程约为36m~42m,右接右岸阶地地面高程约为41m~43m(防洪堤堤顶高程约46m)。

枯水期水位30m时水深约2m。

河床砂卵石厚约7.4m~8.5m,多年来受人工水下开采而被扰动,属级配不良砾。

揭露围堰左岸所在双洲覆盖层厚16m~17m,上部以砂质低液限粘土为主的细粒土层厚约8m~11m,下部砂卵砾石层厚约8m;揭露右岸阶地覆盖层上部细粒土层厚约12m,结构与双洲覆盖层相似,上部细粒土层以砂质低液限粘土为主,偶含粘土质砂厚约1m~2m,属弱~微透水,下部砂卵砾石层约2m~7m,属强透水层。

大坝截流施工方案

大坝截流施工方案

大坝截流施工方案大坝截流是指为了修建或者维护大坝,需要将水体引流到其他区域的工程施工方案。

大坝截流施工方案的制定对于工程的成功进行至关重要,下面将详细介绍一种针对大坝截流的施工方案。

首先,在制定大坝截流施工方案之前,需要详细了解工程的具体情况和要求。

包括大坝的形状、长度、高度等技术参数,以及附带设施的特点等。

此外,还需要了解大坝所处的地理环境、气候条件和水文条件等。

只有充分了解这些信息,才能够制定出合理的施工方案。

其次,根据工程的特点和要求,确定截流方式。

截流方式可以有多种选择,例如临时引流隧洞、引流管道、引流渡槽等。

根据大坝的具体情况,选择合适的截流方式。

在施工方案中,要详细描述截流方式的设计和施工过程,包括材料的选择、施工工艺和施工时间等。

然后,在截流施工过程中,需要合理规划和安排施工队伍。

根据施工的工艺和要求,确定施工的顺序和步骤。

在施工方案中,要详细描述每个步骤的具体要求和安排,包括施工人员的配备、施工设备的使用和材料的供给等。

此外,在施工方案中,还要详细描述安全防护措施和质量监控措施。

大坝截流施工是一项危险性比较高的工程,必须加强安全管理和安全培训,确保施工过程的安全。

同时,需要对施工过程中的质量进行监控和控制,确保施工的质量达到要求。

最后,在施工方案中,要细化了施工进度和工期计划。

大坝截流施工通常需要耗费较长的时间,需要制定详细的施工进度表,明确每个工序的开始和结束时间。

在施工过程中,要随时调整和优化施工进度,确保工程能够按时完成。

综上所述,大坝截流施工方案的制定涉及到多个方面的考虑,包括工程情况的了解、合理的截流方式的选择、施工队伍的组织和安排、安全防护和质量监控措施的制定、施工进度和工期的计划等。

只有制定合理的施工方案,才能够保证大坝截流施工的顺利进行。

株溪口水电站二期导截流施工方案设计

株溪口水电站二期导截流施工方案设计

日 均最 按最远运距 每趟平均 每趟车每 每趟车每 阶段 大强度 每趟运输时 装车量 天工作时 天工作量 设备 配置 (3 ) m/ 天 间( i ) m n ( 车 ) m 间( ) h ( 天) m 正 常 出勤 削薄 降低
4 7 10
2 0
1. 1 5
台加油车 , 在砼纵 向 堰备 用 1 台油罐 , 作 为 破 堰 后 储备油
4 施 工 中存 在 问 题
41 缩短破堰与合龙施工 时间后 . . 增加 了资源投入 4 第一 阶段戗堤进 占时 . . 2 资江来水较大 , 占戗堤冲刷厉害 进 4 增加二次倒料工序 - 3 ( 下转第 2 6页 ) 9
【 关键 词】 溪 口 电站 ; 株 水 二期导截流; 方案设计 1 概 况
株溪 口水电站一期 围堰在河 床右岸 , 设计 为过水围堰 , 堰体填 筑 料主要为河 床砂砾石 和石渣爆破料 , 堰体迎水 面和堰顶进行砼护面。
2 一期围堰拆 除施工
2 一期 围堰拆除设计 . i 依 据标准 , 考虑到后期施工强度 , 一期 围堰拆除到 8 . 3 m高程 . O 下 游围堰拆除至 8 . 20高程 , 满足挡水要 求。 22 一期 围堰拆 除 - 为确保 2 0 . .0日资江过大水 的节点要求 . 8 71 2 0 一期 围堰拆 除方 案
14 .
阶段
台铲 , 1台 推土 机 ,1 台加油 车
正 常 出勤 7 台 车 , 2 台 备 用 , 2
阶段( 万方 ) 0 . 5
10 .
7 . O 9 . 4
24 -
台推土机 , 2台 铲 , 1
4 6 26
42 . 5 阶段
1 2
1 0

水电站主河床截流施工方案_secret

水电站主河床截流施工方案_secret

1 概述1.1工程概况XX水电站工程位于XX省XX县XX乡境内的XX水系三级支流XX江上(属XX江最大支流),是XX县境内XX江XX坝~XX坝河段规划中第三级梯级电站,坝址上距XX县县城22km,下距XX电站56km。

坝址、厂址左岸有XX公路(XX国道)通过,对外交通便利。

工程枢纽主要任务是水力发电。

XX水电站工程为Ⅳ等小(1)型,枢纽主要建筑物为4级,主要任务是发电。

枢纽工程的主要建筑物由河床挡水闸坝、右岸引水建筑物、发电厂房及开关站等组成。

水库正常蓄水位812.0m,总库容31万m3,电站额定水头17.2m,装机容量25MW,多年平均年发电量1.25亿kw·h,年利用小时数5000h。

首部枢纽区采用低围堰隧洞枯水期导流方案。

厂区采用围堰全年挡水,厂房基坑全年施工的导流方式。

施工总工期为24个月,第一台机组发电工期为18个月。

1.2水文气象XX水电站坝址控制流域面积8044km2,多年平均流量105m3/s,多年平均年径流量33.11亿m3。

XX江洪水主要是暴雨产生。

一般一年可发生多次洪水,一次洪水过程1~3天。

洪水过程以单峰型为主。

XX江汛期为5~10月,其中,主汛期为6~9月。

主汛期来水量占全年来水量的50.3%。

表1 坝址设计洪水成果表流量:m3/s均值Cv Cs/Cv频率P(%)0.2 1/3 0.5 1 2 10/ 5 10 20600.6 4 27525223420417515313610880多年平均风速2.4m/s,多年最大风速16m/s,多年平均相对湿度62%,多年平均降水量451.6mm。

1.3工程地质1.3.1 概述XX江以NE65°方向经风火崖山咀后转向SE142°流经坝址区。

河道顺直,水流湍急。

河谷两岸边坡不对称,右岸总体边坡坡度40°,左岸基岩不完整,沿岸边发育河流Ⅱ级阶地,河谷较狭窄。

表2 坝址分期洪水成果表流量:m3/s可研阶段(采用)时段(月)频率P(%)5 10 2012~3 97.8 92.1 85.54 271 234 1965 371 329 2846~9 1360 1080 80010 484 406 32511 178 161 142坝轴线部位基岩为含砾砂质板岩,呈层状~薄层状起伏延伸,层位不稳定,岩质中硬,岩体中有裂隙发育。

水电站拦河坝大坝工程施工导流及截流施工方案

水电站拦河坝大坝工程施工导流及截流施工方案

水电站拦河坝大坝工程施工导流及截流施工方案施工导流导流标准及流量本工程为V等小型工程,本工程施工导流采用分期导流围堰方式,一期为发电隧洞兼溢洪洞导流,汛期采用坝体预留缺口导流,二期为大坝冲砂孔导流。

围堰为土石围堰,最大堰高为8. 8m, 一个枯水期将坝体抢出河床枯水位,围堰使用年限小于1年,根据《水利水电施工组织设计规范》(SL303 -2004)第3. 2. 1条和第3. 2. 6条,导流建筑物级别为5级建筑物,相应导流建筑物洪水标准为10〜5年一遇洪水重现期,根据本工程实际采用5年一遇洪水标准,一期导流时段为11月、12〜3月,相应导流流量为114 nl3/s。

坝体临时渡汛洪水标准选用10年一遇洪水重现期,相应流量为1912 m7so二期导流时段为12~3月,相应导流流量为46. 2m3/s o 厂区施工导流标准及施工渡汛标准与大坝相同。

厂区渡汛采用防洪墙加尾水闸门挡水,原河道泄流。

导流方式及导流时段本工程坝址处河道狭窄,两岸陡峭,河流洪枯季节流量变化颇大,不具备明渠分期导流条件。

根据建筑物布置型式及洪水流量特点,大坝施工拟采用枯水期上下游横向围堰挡水,右岸溢洪洞导流,汛期坝体允许过水,溢洪洞与坝体导流底孔联合泄水的导流方式。

XX河洪水具有典型山区性河流的特点,汇流历时短,洪峰陡峻,洪量较集中,一次洪水过程一般为2〜3d,工程挡水坝为拱坝,在一个枯水期内可以升至上游围堰堰顶以上,因此,导流时段选为枯水期。

本工程为引水式电站,首部枢纽为拱坝,坝体分为溢流坝段和非流坝段,基坑工程量较小, 且坝体材料为混凝土。

根据施工总进度安排,通过施工工期研究,施工导流时段一期选在11、12〜翌年3月的枯水时段, 相应该时段5年一遇洪水流量为114nl'A;二期为坝体冲砂孔导流,坝体升至河床以上后工作量主要为坝体两侧非溢流坝段局部,工作量不大,故导流时段选在12〜3月的枯水时段,相应该时段5年一遇洪水流量为46.2n?/s。

锦屏一级水电站大江截流施工方案分析

锦屏一级水电站大江截流施工方案分析
年重现期洪水 。 围堰堰顶 高程 为 1 9 . 最大堰 高6 .0m, 1 0m, 6 5 4 围堰顶 宽 5 1 . 最大底宽32O 长约1 6 迎 水面坡度为 1 ., OO m, 0 1.0 m, 8 m; :5 背 2 水 面坡度 为 11 5 :. ;防渗 土工 膜坡 比为 12 ,最 大防渗 高度 7 :. 5 4 . 土工膜下层设有砂砾 石垫层 , 4 0m, O 上层设有混凝土面板 ; 堰 基 防渗采用混凝土防渗墙 , 防渗墙施工平 台高程为1 4 . m, 7 设 6 5 计成墙厚度 1 最大处理深度约为5 .5m; .m, 0 31 两岸堰肩基岩和
锦屏一级水 电站位于 四川 省凉 山彝族 自治州木里县 和盐 源县交界处 的雅砻江 大河 湾干流河段上 , 是雅砻江下游从卡拉
至河 口河段水 电规划梯级开发 的龙头水库 ,距河 口3 8 m, 5 距 k
西 昌市直线距离 约7 m。其 大江截 流工程 上游 围堰 为土石围 5k
堰, Ⅲ级建筑物 , 位于大坝 上游约2 0m , 5 处 围堰 挡水标准 为3 O
1 . 截 流 难 度 大 .2 3
河床两岸 山势陡峭 , 施工道路 布置 困难 , 只有 右岸一条 现 交通洞通往戗 堤。截流只能采取单戗 立堵单 向进 占 , 抛投强度 受到限制 , 截流难度加大 , 全问题严 峻。 安
截流模 型试验 成果 ,1 月下旬 1年一遇Q 8 4m/,合龙时相 1 0 = ̄ 3 s 应上游水位为1 55 ( 埂高) . m 按2 4 6 4 m ,安全超 高按 1 1 , .r 5i 控制 左岸戗 堤顶高定 为 1 7m。戗堤 顶面长 度 10m,堤 顶坡度 4 6 0 1 %,梯形断面,上下游坡 由进 占抛投料 自然形成 ,戗 堤顶宽 . 5

大坝截流安全施工方案范本

大坝截流安全施工方案范本

******工程XX公司)*****水库工程项目部大坝截流施工方案审核:校核:编制:*****水库工程项目部20__年10月01日目录一、编制依据 (1)二、工程概况 (1)2.1 地理位置 ...................................................................... 错误!未定义书签。

2.2 工程规模 (1)2.3 水文与气象 (5)2.4 河床基础地形情况 (9)2.5 天然材料储备情况 (9)三、施工导流与截流方式与设计标准 (11)3.1导流方式 (11)3.2设计标准 (11)3.3截流时段及流量选择 (12)3.4截流方案 (12)3.5围堰及导流建筑物施工 (12)四、主要工程量 (20)五、主要机械设备施工 (20)六、施工排水 (21)6.1 施工排水措施 (21)6.2 施工类别 (23)6.3 排水设备 (23)七、安全度汛与防护 (23)7.1 防汛准备 (23)7.2安全度汛措施 (24)7.3超标洪水应急措施 (24)7.4溃堤应急处理方案 (25)一、编制依据(1)《水电水利工程施工导流设计导则》DL/T 5114-2000(2)《水电工程施工组织设计规范》DL/T 5397-2007(3)《水利工程高压喷射灌浆技术规范》DL/T 5200-2004(4)《水工建筑物水泥灌浆施工技术规范》DL/T 5148-2012(5)《防洪标准》GB50201-1994(6)施工合同及相技术要求,经批准的工程初步设计文件、招标文件、投标文件;经批准的设计文件及相应的工程变更文件;国家有关法律、法规、规章和技术标准;二、工程概况2.1地理位置***水库工程位于***XX县***乡境内,坝址地理位置:东经29°34′,北纬43°38′。

是***干流上的控制性工程,其主要任务是以灌溉供水为主,结合防洪、生活及工业供水。

某大型水电站截流施工组织设计

某大型水电站截流施工组织设计

***水电工程围堰截流施工组织设计1 编制说明按照业主的总体部署,为了保证***工程能够在十月下旬顺利截流,保证截流施工的安全和质量,结合施工现场实际情况,编制了本施工组织设计,对截流施工布置、施工进度、施工方法、备料场地、设备配置等作了详细的说明,以指导现场施工,保证截流施工顺利进行。

2 编制依据(1)合同文件;(2)设计图纸及有关技术要求(3)业主、监理下发的有关文件和会议纪要(4)满足2007年安全渡汛要求;(5)《截流模型试验研究报告》;(6)工程截流验收专项咨询意见。

3 工程概况3.1 工程概况***水电站工程属大(1)型一等工程,永久性主要水工建筑物为一级建筑物。

工程以发电为主兼有防洪、灌溉、养殖和旅游等综合利用效益,水库具有多年调节性能。

该工程由心墙堆石坝、左岸溢洪道、左岸泄洪隧洞、右岸泄洪隧洞、左岸地下式引水发电系统及导流工程等建筑物组成。

水库库容为237.03×108m3,电站装机容量5850MW (9×650MW)。

上游围堰布置于勘界河下游约70m,最大堰高74m,堰顶高程656.00m,堰顶长约293m,宽15.00m,轴线方向为N76°46′E。

上游围堰两岸地形完整,岸坡形状基本对称,左岸地形坡度约为33°,右岸约为39°。

左岸有3m~6m厚的坡积物、崩塌堆积物分布,成分为块石、碎石夹粉土,其下伏全风化花岗岩的底界垂直深度一般在10m左右,强风化花岗岩的底界垂直深度一般在20m~30m之间。

围堰右岸边坡表层一般分布有厚度1m~2m的坡积物,多为碎石质粉土,结构松散,下伏花岗岩风化轻微,全风化岩体分布高程620m以上,厚度小于10m,强风化岩体底界垂直深度0~20m。

根据布置于河床中心的钻孔ZK459和ZK221揭露,河床主流线附近冲积层厚度为8m~9m,向两侧逐渐变薄,并且具有二元结构。

第①类为中细砂层,分布于河床表部,一般厚度2.0m~3.0m,向两侧其厚度略有增加;第②类为卵砾石、块石、弧石层,该层厚度大且稳定,一般在6.0m~7.0m左右,中等密实;根据钻孔抽水试验成果,此层渗透系数为72.194m/d,属于强透水的卵砾石层。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 工程说明1.1工程概况XX水电站工程位于新疆维吾尔自治区呼图壁县的西南面,坝址区位于呼图壁河中游河段。

是呼图壁河中游河段河流规划中的第三级水电站,水库正常蓄水位1240.00m,死水位1185.00m,调节库容为7016×104m3,具有年调节能力,电站装机容量95MW,多年平均发电量2.14亿kWh。

本标段主要承担大坝及引水系统进水口的施工,其中沥青心墙砂砾石坝坝坝顶高程1243.00m,最大坝高106.00m,坝顶全长312.51m,坝顶宽10m,坝体最大底宽约392m;左岸引水系统进水口为岸塔式,进水口底板高程1175.00m,塔顶操作平台高程与坝顶高程同为1243m。

1.2依据与规范(1)《大唐新疆呼图壁河XX水电站大坝及引水系统进水口土建工程招标文件》技术部分;(2)《水利水电工程施工组织设计手册》(中国水利水电版);(3)《防洪标准》(GB50201―94);(4)《水利水电建设工程验收规程》(SL223―1999);(5)《水利水电工程混凝土防渗墙施工技术规范》(SLI74―96);(6)《水工建筑物水泥灌浆施工技术规范》(DL/T5148―2001);(7)《水利水电工程施工组织设计规范》(SL303-2004);(8)《水电站基本建设工程验收规程》(DL/T5123―2000)。

1.3本次导截流的特点及对策1.3.1本次导截流的特点根据现场踏勘并结合我局多年来在新疆同类工程施工经验,本工程导截流及上游围堰施工有以下特点:(1)戗堤“合龙”时壅水过高:因围堰轴线处河床高程为EL1148.22m,导流洞进口底板高程为EL1160m。

故在截流时,戗堤前水位壅高约12m才具备分流条件。

经计算分析,戗堤“合龙”时龙口水流流速大(3.08m/s),上下游落差大(6.37m)。

(2)上游围堰堰基渗水、排水量大:在戗堤“合龙”时,龙口需抛投大量块石,因块石间空隙大,势必在龙口处渗漏水较多。

为确保上游围堰填筑施工质量(上游围堰为坝体一部分),需加大上游围堰基础渗水、排水工作,为上游围堰填筑提供旱地作业条件。

(3)上游围堰施工场地过小:依据设计图纸,上游围堰上游坡脚与戗堤下游坡脚相接,造成上游围堰施工场地过小,且不利于戗堤后排水坑槽布置。

(4)上游围堰沥青心墙砼需在冬季施工:根据合同节点工期要求,2010年9月份实现截流施工后,需要完成戗堤压实、闭气、基坑抽排水、上游围堰基础开挖、上游围堰EL1166.5m高程以下的砂砾料填筑及高喷板墙等施工作业,最快也需二个多月,即到2010年11月底完成上述工作。

随后进行上游围堰EL1166.5m高程以上堰体填筑及沥青心墙砼防渗体施工,此时业已进入冬季(合同技术条款文件要求,沥青心墙施工外界最低温度不低于5℃),给堰体沥青心墙砼施工带来诸多不便。

1.3.2拟采取的措施针对以上导截流及上游围堰施工特点分析,我部拟采取如下相应措施:(1)戗堤“合龙”时壅水过高:根据现场地形,经过仔细研究,为避免壅水过高,现将上游围堰戗堤位置确定在导流洞进口下游30m处,距离上游围堰轴线210m;同时由于“6.22”洪水影响,现河床高程有所抬高,对截流相对有利。

根据水利计算,戗堤壅水高程大约控制在6m左右,最大流速3.76m,但河流来水量较小,龙口合拢施工中采用大块石进行龙口抛投,可顺利实现截流施工。

(2)上游围堰堰基渗水排水量大:上游围堰堰基渗水问题解决的关键是截流戗堤的闭气施工,计划在戗堤上游铺盖粘土,同时在下游挖截水槽,并做粘土心墙,加大加宽戗堤,尽量减少戗堤的渗水量,同时加大戗堤渗漏水排水工作,从而保证上游围堰堰基旱地施工条件。

(3)上游围堰施工场地过小:合理安排围堰各工序施工,加强现场协调,作到人、材、机有序流动,从而加快围堰施工进度。

(4)上游围堰沥青心墙砼需在冬季施工:前期进行沥青混凝土冬季施工生产性试验,根据以往工程经验,采取保温措施进行冬季沥青心墙砼施工;若因天气影响,则调整施工时段,在2011年4月底完成EL1166.5m高程以上的上游围填筑和沥青心墙施工。

1.4导流方式及导流时段(1)导流方式本工程为三等工程,主要永久性建筑物按3级建筑物设计,坝高106m,次要永久性建筑物按4级建筑物设计,临时工程建筑物按4级建筑物设计。

导流方式采取不过水围堰一次拦断河床,利用隧洞(泄洪洞)泄流的导流方式。

(2)导流时段本工程位于新疆寒冷地区,11月~次年3月为枯期时段,结合施工总进度对导流建筑物工期的要求,采用全年导流方案,有效施工时段为4月~10月,洪水标准为全年10年一遇,相应流量为270m3/s。

(3)导流程序根据招标文件和本标段总体施工进度计划,确定相应的导流程序:1)2010年9月20日,泄洪洞具备过流条件,满足大坝截流的要求;2)大坝坝体填筑高程未超过上游围堰EL1176.0m时,由泄洪洞导流,上下游围堰挡水,导流流量为270m3/s,堰前水位EL1169.3m。

3)大坝坝体高程超过EL1176.0m低于EL1189m时,库容小于0.1亿m3,坝体施工期临时度汛标准为全年20年一遇,相应洪峰流量389m3/s,由导流洞(泄洪洞)过流,上、下游围堰挡水,上游围堰堰前水位EL1175.2m。

4)坝体高程超过EL1189.0m时,库容大于0.1小于1.0亿m3,坝体施工期临时度汛洪水标准为50年一遇,相应洪峰流量为563m3/s,由导流洞(泄洪洞)过流,大坝临时断面挡水度汛,堰前水位EL1188.0m。

2012年5月导流洞(泄洪洞)下闸,水库开始蓄水。

2导流建筑物2.1泄水建筑物本工程利用泄洪冲沙洞兼作施工期导流隧洞,共一条。

由引渠段、岸塔式进水口、有压洞段、闸门井段、无压隧洞、出口消能工组成。

引渠全长约116m,底板高程EL1160m,进口采用岸塔式,塔顶部高程EL1243m。

隧洞长614m,坡度i=4.61%,断面采用城门洞型,尺寸为9.0×8.5m(宽×高),衬砌厚度0.8m。

泄洪冲沙洞由其他标段施工,预计2010年9月20日具备过流条件。

2.2上游围堰本工程上游围堰作为坝体的一部分,按全年20年一遇洪水流量设计,设计流量389m3/s,上游围堰挡水水位为EL1175.2m;上游围堰堰顶高程为EL1176.0m,河床底高程EL1148.6m,最大堰高27.4m,堰顶宽10m,堰顶长度120.8m,堰基覆盖层最大深度12.1m。

堰体由砂砾料、防渗体、护坡块石组成。

迎水面堰坡和大坝坡度一致,为1:2.2,背水面堰坡1:2,上游围堰堰脚与截流戗堤之间用砂砾料回填保护堰脚,以利于大坝及围堰稳定。

围堰防渗体EL1166.0m以下堰体及堰基覆盖层采用高喷板墙防渗,高喷板墙施工平台高程确定为EL1166.5m,嵌入基岩50cm,组成全封闭垂直防渗体系。

墙体长101.5m,钻孔延米2116m;EL1166.5m高程以上堰体防渗,采用沥青混凝土心墙防渗。

沥青混凝土心墙位于围堰堰体中部,心墙轴线与围堰轴线重合。

心墙顶高程EL1176.0m,顶部厚0.50m,上、下侧按1:0.0054的坡度放坡,至EL1166.5m高程与高喷板墙相连。

2.3下游围堰下游围堰利用原老坝挡水。

老坝坝顶高程EL1155.0m,中间缺口顶高程EL1135.3m,均高于下游围堰全年10年一遇洪水流量时堰顶高程EL1133.5m,因此无需补缺即可满足下游挡水要求。

3导截流施工方案根据合同约定,本标段导截流施工内容主要包括:(1)河床截流和大坝上游围堰的施工;(2)基坑排水;(3)施工期安全渡汛;(4)本合同内工程项目的渡汛、防汛工作等。

本年度主要实施前两项工作内容,其中实现河床截流是本项工程的控制性节点,是确保大坝施工后续项目展开的关键性项目。

3.1河床截流3.1.1截流时段选择根据大坝及引水系统进水口招标文件和本标段总进度计划安排,本标段河床截流时段初步安排在9月下旬,即9月30日。

3.1.2截流流量选择按照规范标准,截流标准采用截流时段内重现期5~10年月或旬平均流量,截流戗堤的安全超高可取1.0m~2.0m。

本工程采用坝址多年9月平均流量23m3/s作为截流设计流量。

经计算该时段导流洞全部过流,上游水位为EL1161.51m,截流戗堤加高1.8m,顶高程确定为EL1163.30m。

3.1.3截流方式选择由于本工程导流洞底板高程较高(EL1160m),而对应戗堤位置河床水位为EL1154m,故在截流时,戗堤前水位壅高6m才具备分流条件,因此截流落差大,增加了截流的难度,但9月份截流流量小,可适当降低截流难度,因此截流方式选用单戗单向立堵方式截流。

上游截流戗堤选在距上游围堰轴线210m上游处,此处河床在枯水期宽约53.0m,河床水位在EL1154.0 m以下,戗堤顶宽20.0m,上游坡比为1:1.5,下游坡比为1:1.5,沿戗堤进占方向坡度为1:1.5。

上游围堰截流戗堤轴线长210m,初拟龙口宽为30m。

截流前采取左、右岸戗堤预进占。

截流采用单戗堤立堵法,戗堤预进占自左、右两岸双向同时进占,截流龙口设于主河床偏右岸。

3.1.3截流水力条件及截流材料3.1.3.1截流龙口水力特性计算根据原河床及导流建筑物的水位~流量关系,依据我局以往同类截流工程的施工经验,采用图解法计算截流龙口水力特性,比较接近工程实际。

(1)截流设计流量在截流中分为四部分Q = Q g+Q d+Q r+Q s (1-1)其中:Q——截流设计流量Q g——龙口流量Q d——分流建筑物泄流量Q r——上游河道调蓄流量Q s——截流基坑渗流量截流时将Q d、Q r和Q s作为安全裕度不予考虑。

则Q=Q g(2)不同龙口宽度水力学特性计算龙口宽度根据不同流态采用不同公式分别计算。

计算基本假定:视龙口为梯形或三角形过水的宽顶堰;槛顶水面是平的,忽略坡状水面影响;淹没流时上游水深等于下游水深,不计回弹落差;非淹没流时上游水深为临界水深。

淹没流时龙口泄流量用式1-2计算:(1-2) 式中:m ———流量系数,采用0.30~0.32;本次计算m=0.319; n δ———淹没系数,龙口呈梯形断面时,hn/H≥0.7时为淹没流,n δ查巴浦洛夫斯基淹没系数表;龙口呈三角形断面时,h n/H≥0.8时为淹没流,n δ查别列津斯基淹没系数表 B cp ———龙口平均宽度,B cp =Sh n +b b ——— 龙口底部宽度(m );n h ———龙口下游水位(m);H ———龙口上游水头(m)非淹没流时龙口泄流量用式5-3计算:(5-3)式中:m ———流量系数,采用0.30~0.32,本次计算m=0.31;cp B ———龙口断面平均宽度,B cp =Sh n +b k h ———临界水位(m); 其它符号同式1-2根据龙口流量判别流态,相应选取式1-2、1-3进行不同龙口水力特性计算。

相关文档
最新文档
