外墙干挂石材技术交底记录

合集下载

最新外墙干挂石材技术交底记录

最新外墙干挂石材技术交底记录

外墙干挂石材技术交
底记录
005
工程名称德州澳德乐MALL外装饰工

施工单位
天津中建六局装饰工
程有限公司
交底部位工序名称
交底提要:外墙干挂石材的相关材料、机具准备、质量要求及施工工艺。

内。

3、按设计要求在墙面上弹出控制网,由中心向两边弹放。

应弹出每块板的位置线和每个挂件的具体位置。

4、石材钻孔或切槽,为保证所开孔、槽的准确度和减少石材破损,应使用专门的机架,以固定板材和钻机等。

5、按照放线的位置在墙面上打出膨胀螺栓的孔位,孔深以略大于膨胀螺栓套管的长度为宜。

埋设膨胀螺栓并予以紧固,最后用测力板手检测连接螺母的旋紧力度,使之达到设计的要求。

6、安装连接件:干挂石材一般采用不锈钢连接件。

注意调节挂件一定要安装牢固。

7、石材开槽:安装石材前用匀石机在石材的侧面开槽,开槽深度依照挂件的尺寸进行,一般要求不小于1cm并且在板材后侧边中心,为了保证开槽不崩边,开槽距边缘距离为1/4边长且不小于50mm,并将槽内的石灰清理干净以保证灌胶粘结牢固。

8、石材安装:石材安装是从底层开始,吊好垂直线,然后依次向上安装。

必须对石材的材质、颜色、纹路、加工尺寸进行检查,按照的石材编号将石材轻放在T 型挂件上,按线就位后调整准确位置,并立即清孔,槽内注入胶,要求锚固胶保证有4~8小时的凝固时间,以避免过早凝固而脆裂,过慢凝固而松动,。

外墙干挂石材技术交底记录

外墙干挂石材技术交底记录
(E)石板宜在水平状态下,由机械开槽口。
5、密封
(1)、密封部位进行清扫,保持密封面清洁、干燥;
(2)、贴防护纸胶带:为防止密封材料使用时污染装饰面,同时为使密封胶缝与面材交界线平直,应贴好纸胶带,要注意纸胶带本身的平直;
(3)、注胶:注胶应均匀、密实、饱满,同时注意施胶方法,避免浪费;
(4)、胶缝修整:注胶后,应将胶缝用小铲沿注胶方向用力施压,将多余的胶刮掉,并将胶缝刮成设计形状,使胶缝光滑、流畅;
9
接缝高低差
1

用钢直尺和塞尺检查
10
接缝宽度
1
2
用钢直尺检查
14、幕墙安装过程中应进行接缝部位的雨水渗漏检验。
15、石材幕墙四周与主体之间的间隙,内外表面应采用密封胶连续封闭,接缝应严密不漏水。
项目(专业)
技术负责人
交底人
接受交底人
(5)、最后,用φ0.5~1.Omm的钢丝在单樘幕墙的垂直、水平方向各拉两根,作为安装的控制线,水平钢丝应每层拉一根(宽度过宽,应每间隔小于20m设1支点,以防钢丝下垂),垂直钢丝应间隔小于20m拉一根;
(6)、注意事项:放线时,应结合土建的结构偏差,将偏差分解;并应防止误差积累;放线时,应考虑好与其他装饰面的接口;拉好的钢丝应在两端紧固点做好标记,以便钢丝断了,快速重拉;应严格按照图纸放线;控制重点为:基准线
(3)、石材幕墙骨架的防锈
(A)槽钢主龙骨、预埋件及各类镀锌角钢焊接破坏镀锌层后均满涂两遍防锈漆(含补刷部分)进行防锈处理并控制第一道二道的间隔时间不小于12小时。
(B)型钢进场必须有防潮措施并在除去灰尘及污物后进行防锈操作。
(C)严格控制不得漏刷防锈漆,特别控制为焊接而预留的缓刷部位在焊后涂刷不得少于两遍。

外墙干挂石材技术交底记录

外墙干挂石材技术交底记录

技术交底记录编号03-C2-001表C2—1工程名称吕梁信用联社办公楼交底日期2012/11/18施工单位太原建工集团有限公司分项工程名称外墙干挂石材工程交底提要施工准备、材料准备、操作工艺、质量标准、成品保护、文明施工交底内容:3。

2工地收货:收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺棱掉角的,要修理后再用,严重的不得使用。

还要注意石材堆放场地要夯实,应垫10cm*10cm通长方木,让其高出地面10cm,方木上订上橡胶条,让石材按75o立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放,防止粘在一块和倾斜.3.3石材准备:首先用比色法对石材的颜色进行挑选分类;安装在同一面的石材颜色应一致,并根据设计尺寸和图纸要求,将专用模具固定在台钻上,进行石材打孔。

为保证位置准确垂直,要订一个定型石板托架上,要打孔的小面与钻头垂直,使孔成型后准确无误,孔深为20mm,孔径为5mm,钻头为4。

5mm。

随后在石材背面刷不饱和树脂胶,采用一布二胶的作法,布为无碱、无捻24目的玻璃丝布,石材在刷头遍胶前,先把编号写在石板上,并将石板上的浮灰及杂污清理干净,如锯锈、铁沫子,用钢丝刷、粗砂纸将其除掉再刷头遍胶,胶要随用随配,防止固化后造成浪费。

要注意边角地方一定要刷好,特别是打孔的部位是个薄弱区域,必须刷到,布要铺满,刷完头遍胶,在铺贴玻璃纤维网格布时要从一边一遍一遍用刷子赶平,铺平后再刷,刷子沾胶不要过多,防止流到石材小面,给嵌缝带来困难,出现质量问题。

3.4基层准备:清理预做饰面石材的结构表面,同时进行吊直、套方、找规矩,弹出垂直线和水平线。

并根据设计图纸和实际需要弹出安装石材的位置线和分块线。

3。

5挂线:按设计图纸要求,石材安装前事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确性,保证顺利安装。

外墙干挂技术交底记录

外墙干挂技术交底记录

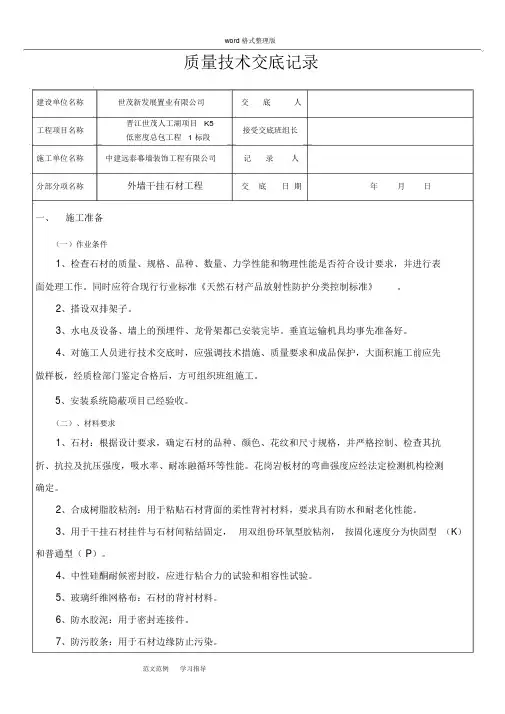

word 格式整理版质量技术交底记录建设单位名称世茂新发展置业有限公司交底人工程项目名称晋江世茂人工湖项目 K5接受交底班组长低密度总包工程 1 标段施工单位名称中建远泰幕墙装饰工程有限公司记录人分部分项名称外墙干挂石材工程交底日期年月日一、施工准备(一)作业条件1、检查石材的质量、规格、品种、数量、力学性能和物理性能是否符合设计要求,并进行表面处理工作。

同时应符合现行行业标准《天然石材产品放射性防护分类控制标准》。

2、搭设双排架子。

3、水电及设备、墙上的预埋件、龙骨架都已安装完毕。

垂直运输机具均事先准备好。

4、对施工人员进行技术交底时,应强调技术措施、质量要求和成品保护,大面积施工前应先做样板,经质检部门鉴定合格后,方可组织班组施工。

5、安装系统隐蔽项目已经验收。

(二)、材料要求1、石材:根据设计要求,确定石材的品种、颜色、花纹和尺寸规格,并严格控制、检查其抗折、抗拉及抗压强度,吸水率、耐冻融循环等性能。

花岗岩板材的弯曲强度应经法定检测机构检测确定。

2、合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和耐老化性能。

3、用于干挂石材挂件与石材间粘结固定,用双组份环氧型胶粘剂,按固化速度分为快固型(K)和普通型( P)。

4、中性硅酮耐候密封胶,应进行粘合力的试验和相容性试验。

5、玻璃纤维网格布:石材的背衬材料。

6、防水胶泥:用于密封连接件。

7、防污胶条:用于石材边缘防止污染。

word 格式整理版8、嵌缝膏:用于嵌填石材接缝。

9、罩面涂料:用于大理石表面防风化、防污染。

10、不锈钢紧固件、连接件应按同一种类构件的5%进行抽样检查,且每种构件不少于 5 件。

11、膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须符合材料质量要求。

天然大理石板材规格尺寸允许偏差(mm)部位优等品一等品合格品000长、宽度-1.0-1.0-1.5≤ 15± 0.5± 0.8± 1.0厚度>15+0.5+1.0± 2.0 -1.5-2.0天然大理石板材平面度允许极限公差(mm)允许极限公差值板材长度范围优等品一等品合格品≤ 4000.200.300.50 >400~<8000.500.600.80≥ 800~<10000.700.80 1.00≥ 10000.80 1.00 1.20天然大理石板材角度允许极限公差(mm)允许极限公差值板材长度范围优等品一等品合格品>4000.500.600.80天然大理石石材外观质量(mm)缺陷名称优等品一等品合格品翘曲裂纹砂眼有,但不影响使用凹陷不允许不明显色斑污点正面棱缺陷≤8,≤3 1 处正面角缺陷≤3,≤3 1 处天然大理石板材物理性能(mm)化学主要成分含量, %镜面光泽度,光泽单位氧化钙氧化镁二氧化钙灼烧减量优等品一等品合格品40~560~50~1530~45908070 25~3515~250~1535~4525~3515~2510~2525~35807060 34~3715~180~142~451~544~5032~3810~20605010天然花岗岩板材规格尺寸允许偏差(mm)分类细面和镜面板材粗面板材等级优等品一等品合格品优等品一等品合格品00000长、宽度-1.0-1.5-1.0-2.0-3.0±1.0—厚± 0.5+1.0-2.0度± 1.0± 2.0+2.0+1.0+2.0+2.0-3.0-2.0-3.0-4.0天然花岗岩板材平面度允许极限公差(mm)细面和镜面板材粗面板材板材长度范围优等品一等品合格品优等品一等品合格品≤ 4000.200.400.600.80 1.00 1.20 >400~<10000.500.700.90 1.50 2.00 2.20≥ 10000.80 1.00 1.20 2.00 2.50 2.80天然花岗岩板材角度允许极限公差(mm)细面和镜面板材粗面板材板材长度范围优等品一等品合格品优等品一等品合格品≤ 4000.400.600.800.600.80 1.00>400 1.00 1.00 1.20天然花岗石板材外观质量(mm)名称规定内容优等品一等品合格品长度不超过 10mm (长度小于 5mm 不计),周边缺棱不允许每米长(个)面积不超过 5mm× 2mm(面积小于2mm× 2mm缺角不计),每块板(个)121/10 (长度小长度不超过两端顺延至板边总长度的裂纹于 20mm 的不计)每块板(个)面积不超过 20mm× 30mm(面积小于色斑15mm× 15mm不计)每块板(个)长度不超过两端顺延至板边总长度的1/10 (长度小色线23于 40mm的不计)每块板(条)出现,但不影响坑窝粗面板材的正面出现坑窝不明显12、物理性能a)镜面光泽度。

外墙干挂石材技术交底记录

外墙干挂石材技术交底记录

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

、石材安装:石材安装是从底层开始,吊好垂直线,然后依次向上安装。

必须对石材的材质、颜色、纹路、加工尺寸进行检查,按照的石材编号将石材轻放在T型挂件上,按线就位后调整准确位置,并立即清孔,槽内注入胶,要求锚固胶保证有4-8小时的凝固时间,以避免过早凝固而脆裂,过慢凝固而松动。

板材垂直度、平整度、拉线校正后扳紧螺栓。

安装时注意各种石材的交接和接口,保证石材安装交圈。

、打胶:对于要求密缝的石材拼接不用打胶;设计要求留缝的墙面,需要在缝内填入泡沫条后用有颜色的大理石胶打入缝隙内。

为了保证打胶的质量,用事先准备好的泡沫条塞入石材缝隙,预留好打胶尺寸,既不需要太深,也不应太浅,要求密实,并在石材的边缘贴上胶带纸然后打胶,一般要求打胶深度在不能进入骨架内即可。

待完成后轻轻将胶带纸撕掉使打胶边成一条直线。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

THANKS !!!致力为企业和个人提供合同协议,策划案计划书,学习课件等等打造全网一站式需求欢迎您的下载,资料仅供参考。

墙面石材干挂技术交底记录

墙面石材干挂技术交底记录

技术交底记录
工程名称施工单位
交底部位施工图版本
工艺名称墙面石材干挂工艺标准交底日期
【工艺流程】

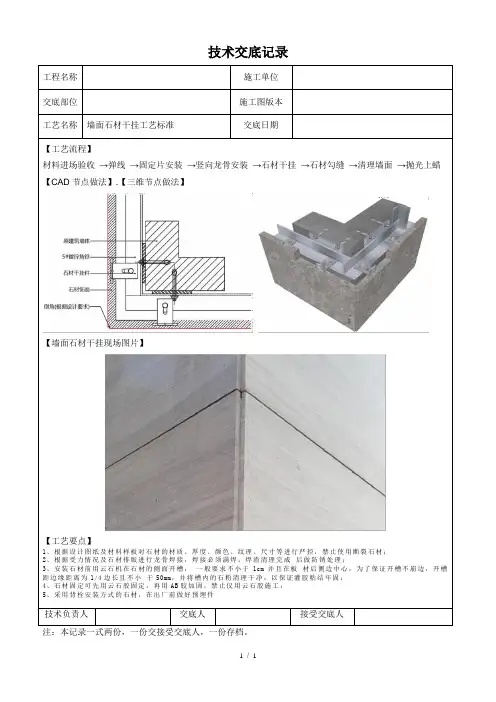

材料进场验收→弹线→固定片安装→竖向龙骨安装→石材干挂→石材勾缝→清理墙面→抛光上蜡【CAD节点做法】.【三维节点做法】
【墙面石材干挂现场图片】
【工艺要点】
1、根据设计图纸及材料样板对石材的材质、厚度、颜色、纹理、尺寸等进行严控,禁止使用断裂石材;
2、根据受力情况及石材排版进行龙骨焊接,焊接必须满焊;焊渣清理完成后做防锈处理;
3、安装石材前用云石机在石材的侧面开槽,一般要求不小于1cm并且在板材后侧边中心,为了保证开槽不崩边,开槽距边缘距离为1/4边长且不小于50mm,并将槽内的石粉清理干净,以保证灌胶粘结牢固;
4、石材固定可先用云石胶固定,再用AB胶加固,禁止仅用云石胶施工;
5、采用背栓安装方式的石材,在出厂前做好预埋件
技术负责人交底人接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。

1 / 1。

干挂石材工程安全技术交底

干挂石材工程安全技术交底

干挂石材工程安全技术交底一、项目概述干挂石材工程是指在建筑物外墙表面采用特定的安装方式将石材固定在墙体上,以达到装饰和保护建筑物的目的。

本文将详细介绍干挂石材工程的安全技术交底内容。

二、安全技术交底内容1. 工程概况1.1 工程名称:XXX项目干挂石材工程1.2 工程地点:XXX地区1.3 工程规模:XXX平方米1.4 工程施工单位:XXX公司1.5 工程负责人:XXX2. 安全责任2.1 施工单位负责人应对工程安全负总责,并指定专人负责安全管理工作。

2.2 所有参与施工的人员都应具备相关资质,并接受必要的安全培训。

3. 安全管理措施3.1 建立安全管理制度,明确安全责任、安全生产标准和安全操作规程。

3.2 安排专人负责安全检查,及时发现和排除安全隐患。

3.3 定期组织安全技术交底,确保施工人员了解并遵守安全操作规程。

4. 施工现场安全措施4.1 施工现场应设置明显的安全警示标志,指示施工区域和安全通道。

4.2 施工现场应保持清洁整齐,材料堆放有序,避免堆放过高或过宽导致倾倒事故。

4.3 施工现场应设立安全防护网,防止石材或工具掉落伤人。

5. 石材安装安全措施5.1 施工人员应佩戴符合要求的安全防护用品,如安全帽、防护眼镜、防护手套等。

5.2 施工前应对石材进行检查,确保石材质量合格,无明显破损。

5.3 石材安装过程中,应使用合适的安装工具和设备,确保安装牢固可靠。

6. 高空作业安全措施6.1 高空作业人员应经过专门培训,掌握高空作业的安全技能。

6.2 高空作业人员应佩戴安全带,并正确使用安全绳索进行固定。

6.3 高空作业人员应注意天气状况,避免在恶劣天气下进行高空作业。

7. 用电安全措施7.1 施工现场用电设备应符合国家标准,并定期进行检查和维护。

7.2 施工过程中应采取防水、防潮等措施,确保用电安全。

7.3 用电设备应有专人负责操作,并定期进行安全检查。

8. 废弃物处理安全措施8.1 废弃物应及时清理,分类处理,并妥善存放,避免引发安全事故。

外墙干挂石材安全技术交底

外墙干挂石材安全技术交底
定期检查连接件的紧固程度,确保其稳定性,防止因松动而引发安全 事故。 在进行连接件安装时,应严格按照施工图纸和规范进行,确保安装 质量。
施工环境安全监控
监控设备:安装高 清摄像头,实时监 控施工现场情况
人员管理:确保施 工现场人员佩戴安 全帽、安全带等防 护用品
天气因素:关注天 气预报,避免在恶 劣天气下进行施工
施工前安全培训
培训对象:所有参与外墙干挂石 材施工的人员
培训方式:理论授课、实操演练、 案例分析等
添加标题
添加标题
添加标题
添加标题
培训内容:安全操作规程、紧急 救援措施、个人防护用品的使用 和保养等
培训周期:每个项目施工前至少 进行一次安全培训,并定期进行 复训
安全防护措施
工人必须佩戴安全帽、安全带等 个人防护用品
YOUR LOGO
THANK YOU
汇报人:XX 汇报时间:20X-XX-XX
检测石材的稳定性,确保安 全可靠
验收交付
验收交付:在施工完成后,需要进行验收 交付,确保石材外墙符合设计要求和安全 标准。
质量检测:对干挂石材进行质量检测,包 括石材的外观、尺寸、平整度等方面,确 保符合质量标准。
安全性评估:对干挂石材进行安全性评估, 包括石材的强度、连接件的安全性等方面, 确保符合安全要求。
定期对施工现场进行安全检查, 及时发现和消除安全隐患
添加标题
添加标题
添加标题
添加标题
施工现场应设置安全网、防护栏 杆等设施,确保作业安全
严禁在恶劣天气下进行外墙干挂 石材施工
作业人员安全操作规程
作业人员必须经过安全培训,掌 握安全操作规程
作业人员应遵守高处作业安全规 定,系好安全带

干挂石材技术交底记录

干挂石材技术交底记录

技术交底记录一、工程概况工程名称:宝丰中强未名府大门及商业外墙干挂石材工程工程地点:宝丰县山河路北段工程规模:本工程干挂石材施工范围为1#、2#、3#、5#商业外墙及南大门外墙干挂石材。

二、施工准备(1)认真组织提前进入施工现场。

(2)根据设计及有关资料提出材料计划及机具计划。

(3)认真学习和熟识国家验收规范工艺标准。

(4)制定安全生产及防火规章制度,并进行入场前的安全教育工作。

(5)编制施工进度计划,做好劳动力安排。

(6)根据图纸其及甲方要求,做好施工技术交底工作。

(7)各种小型电动工具的电源接通,做到安全可靠。

(8)设计方案确定后,绘制详细施工,加工图纸,内容包括:完整、详细结合结构完成现状的立面图和平面图;所有单块及拼接石材加工大样图;典型节点图,锚固件,支撑装置、嵌缝、锚固大样。

(9)提供结构验收手续,细查现场影响石材干挂的部位,原因,提出整改要求及措施,确定并提出完成时间,以确保石材安装进入正常工期。

(10)提供的脚手架是否符合石材安装要求进行考察验收,干挂石材脚手架满足JGJ80-91国家标准的安全技术规范,对不能满足安装使用要求的脚手架,符合规定的修正加固方案,限定满足施工作用的时间。

(11)对符合设计要求的角钢型材,拟定货计划,不锈钢挂件以及镀锌胀管螺栓,依据图纸落实加工,确定第一批现场时间,石材,嵌缝材料落实有序供应的现场时间。

(12)对现场石材及其材料存放地点进行安排,对现场切割、磨边、钻空机进(1)焊条采用E42(2)电焊操作工需持正上岗,作业时要备灭火器、水桶等防火措施,并指定专人看火。

(3)熟悉图纸做好技术交底。

(4)电焊工在操作过程中,焊缝长度不得小于焊接点周长一半,焊缝厚度H=5mm,焊缝宽度要均匀一致,不得有夹磴等现象,焊接焊好后,表面焊磴要清理干净,并补刷防腐漆二遍。

6.2.3石材安装(1)为了达到外立面的整体效果,要求板材加工精度比较高,石材板的安装,要精心挑选板材的色差,要求板的误差移到分缝之内。

外墙干挂石材安全技术交底记录

外墙干挂石材安全技术交底记录
石材幕墙安全技术交底记录
编号
工程名称
交底日期
施工单位
分项工程名称
交底提要
外墙干挂石材安全技术交底。
交底内容:
1、石材应分散堆放,防止集中堆放对楼板的破坏。靠在脚手架上时一次不要放得太多。注意不得挑出窗口等位置掉下造成安全事故。
2、加工石材或切槽时切割机应对准墙或在前面用木板挡住,禁止对准有人的地方加工防止切割片飞出伤人,破损的切割片禁止使用。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
9、施工用电严禁乱接乱拉,凡用电一律由专业电工接线、拉线,电缆线一律架空,不允许拖地。
10、凡使用电动机具作业的,作业前先检查插头、插座、电线是否完好,若有损伤必须更换后才能使用。
11、挂好的石材,螺栓必须拧紧。
12、搬运石材等工具必须牢固、要拿稳放接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
3、在脚手架上施工时必须戴好安全帽,佩带好安全带,并不得在窗台、栏杆上放置施工工具。施工现场和脚手架上禁止抽烟。
4、上下部交叉作业时,施工层下方应采取可靠的安全防护措施。
5、高处作业操作人员应符合超高层施工体质要求,开工前检查身体;高处作业人员严禁带病作业,施工现场禁止酒后作业,高温天气做好防暑降温工作。
6、吊装前起重指挥要仔细检查吊具是否符合规格要求,是否有操作,所有起重指挥及操作人员必须持证上岗。构件夜间吊装必须保证足够的照明,构件不得悬空过夜。
7、施工用的电源线必须是胶皮电缆线,所有电动设备应安装漏电保护开关,严格遵守安全用电操作规程。
8、高处作业人员应佩带工具袋,工具应放在工具袋中不得放在钢梁或易失落的地方,所有手工工具(如手锤、扳手、撬棍),应穿上绳子套在安全带或手腕上,防止失落伤及他人。

外墙干挂石材技术交底

外墙干挂石材技术交底

技术交底记录施工单位:年月日编号:工程名称交底部位外墙干挂石材共页第页2.2 作业条件:2.2.1 结构工程全部完成,并经有关部门验收,达到合格标准。

浸泡方法:应提前备好一个大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撒一层生石灰粉,再浇水,依此进行。

直至达到容器体积的2/3,随后,将容器内放满水,将生石灰粉全部浸泡在水中,使之熟化。

2.1.6 其它掺合料:107胶、外加剂,其掺入量应通过试验决定。

2.1.7 主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等。

2.2.2 抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。

连接处的缝隙应用1∶3水泥砂浆或1∶1∶6水泥混合砂浆分层嵌塞密实。

若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞,使其塞缝严实。

铝合金门窗缝隙处理按设计要求嵌填。

2.2.3 砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。

2.2.4 阳台栏杆、挂衣铁件、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水洇透后,再用1∶3水泥砂浆或1∶1∶6水泥混合砂浆分层补衬平。

2.2.5 预制混凝土外墙板接缝处应提前处理好,并检查空腔是否畅通,勾好缝,进行第1节施工工艺流程测量放线→横梁的安装→安装挂件→石板开槽→安装面层石板→嵌缝打胶→验收第2节主要施工工艺说明1、测量放线1)弹好水平标高线及中心线。

2)根据给定的基准线按设计要求进行分格,弹出横梁位置。

横梁间距由面层石板的大小确定。

3)依据每面墙壁的面积大小,凹凸情况,分别在墙的上、下两侧及中部设置测量控制点。

4)用铁丝拉挂水平垂直控制线,并做好相邻墙面阴阳角转折兜方控制。

5)用线锤从上至下将石材墙面、柱面找出垂直,按图纸弹出石材外廓尺寸线,此线为第一层石材安装的基准线。

石材干挂安全技术交底

石材干挂安全技术交底
三、应急措施
当发生伤害、失火等事件,最先发现情况的人员应大声呼叫,呼叫内容要明确,某某地点或某某部位发生某某情况,将信息准确传出。听到呼叫的任何人,均有责任将信息报告给与其最近的项目部管理人员、抢救小组成员,使消息迅速报告到现场负责人处。当事人及现场人员应依据制定的紧急救援预案进行自救或抢救。
接受交底人:
3、使用切割机等工具裁割大理石,必须在地面上进行,严禁悬空操作,切割前,戴好绝缘手套、防护面罩(眼睛)及护耳装置,切割时要提高注意,避免切割到手造成人身伤害,人和石材离开一定距离,石材钻孔和切槽在固定的机架上并由经过专门培训的人员操作完成,切割时对准墙或前面用木板挡住,禁止对准有人的地方加工,防止切割片飞出伤人。
干挂石材安全技术交底记录
工程名称
交底时间
分项工程
交底人员
施工单位
监理单位
交底内容:
一、施工作业特点和危险源:
作业活动
潜在的危险因素
可能导致的事故
登高作业
登高设备不稳固
跌落
高空坠物
掉落工具、材料
砸伤
手持式电动工具使用
防护装置缺失等
割手等机械伤害
大理石、墙砖切割
噪声、粉尘
职业伤害
龙骨焊接
未清理易燃易爆物
4、施焊人员必须是持有有效证件的电焊工,非电焊工严禁进行电焊作业,施焊作业前必须办理好动火审批手续;施焊周围区域(10m范围内)易燃易爆物品进行了清理,配备了监护人员、灭火器、接火盆等,穿戴好电焊工作服、绝缘鞋和戴电焊手套、防护面罩等安全防护用品。
5、高空作业需要使用马登或人字梯或活动架等时,马登必须牢固(不超过1.5m),人字梯必须有安全绳(不超过2m),移动架要稳固,作业面四周有护身杆。登高设备上需要码放材料,须均匀码放、严禁超载、谨防掉落。传递材料应相互配合,相互呼应,严禁通过抛、甩传递材料。

外墙干挂石材技术交底

外墙干挂石材技术交底

工程名称分项工程装饰工程分项工程名称外墙干挂石材交底内容一、基层处理,墙面抹灰(一)施工准备材料及要求:所有材料的质量、技术性能必须符合设计要求和施工规范的规定。

1、水泥:采用325级普通硅酸盐水泥,郑州龙岗水泥厂生产散装,有出厂合格证及复试报告。

2、砂:中砂,使用前过5mm孔径的筛子,含泥量不大于3%,不得含有草根等杂物。

主要机具:砂浆机、磅秤、5mm孔径筛子、界面剂、2m靠尺。

作业条件1、根据抹灰高度和现场情况,提前搭好抹灰操作架子,架子要离墙面及墙角20-30cm,以利操作。

2、应将混凝土墙、顶表面踢平,把外露的钢筋头、铅丝头事先清除掉。

3、抹灰前,用笤帚将墙、顶清扫干净,如有油渍等隔离剂,应用10%火碱水刷洗,清水清净,或用钢丝刷彻底刷净。

4、抹灰前一天,墙、顶浇水湿润,抹灰时再用笤帚淋水或喷水湿润。

5、将混凝土表面用1:1水泥砂浆用界面剂搅拌均匀,稠度适宜,用笤帚甩到墙面上,混凝土与墙面接触部位钉钢板网,墙面浇水湿润,用1:2.5水泥砂浆抹平、压光。

(二)操作工艺1、吊线找垂直,用1:2.5水泥砂浆打点,最薄处不小于7mm。

冲筋:在上下点中间做30mm宽的灰带,用尺杆推平,稍干后开始大面积抹灰,与筋抹平,用尺杆刮平、找直,稍干后用木抹子搓平,用铁抹子压光,全面检查垂直度、平整度,不得超出垂直度2mm,平整度3mm,发现问题及时修正。

二、聚胺脂涂膜防水施工(一)施工准备1、聚胺脂涂膜材料必须经复试合格后方可使用。

2、所有工具齐全,专业人员配套施工。

接受人技术负责人交底人郑州市工程质量监督站监制工程名称分项工程装饰工程分项工程名称外墙干挂石材交底内容(二)操作工艺1、检查底灰,不得有空鼓、开裂、起砂等缺陷,墙面应清理干净,墙面干燥。

2、防水材料施工前,应搅拌均匀,在涂膜施工前应先在阴阳角、预埋件处作一布二油防水附加层。

3、第一遍涂膜施工应在附加层固化后,用100mm的棕刷涂刷均匀,并沿一个方向施工。

石材外墙干挂技术安全交底模板

石材外墙干挂技术安全交底模板

一、交底对象全体参与石材外墙干挂施工的施工人员、监理人员、管理人员。

二、交底时间施工前、施工过程中及施工结束后。

三、交底内容一、施工前安全交底1. 施工人员应充分了解石材外墙干挂的施工工艺、操作规程及安全注意事项。

2. 确保施工现场安全通道畅通,施工现场应设置明显的警示标志。

3. 施工人员必须佩戴好安全帽、安全带等个人防护用品。

4. 严禁酒后作业,严禁疲劳作业。

5. 施工前应对施工工具、设备进行检查,确保其安全可靠。

6. 施工现场应做好防火、防爆、防毒、防尘、防触电等安全措施。

二、施工过程中安全交底1. 施工人员应严格按照施工方案和操作规程进行施工。

2. 施工过程中应保持施工现场整洁,避免交叉作业。

3. 严格遵守施工规范,不得擅自改动施工方案。

4. 施工人员应相互配合,确保施工进度和质量。

5. 施工过程中如发现安全隐患,应立即停止施工,并及时上报。

6. 严格执行施工质量验收制度,确保施工质量。

三、施工结束后安全交底1. 施工结束后,应对施工现场进行全面清理,确保无安全隐患。

2. 施工人员应将施工工具、设备归位,不得随意丢弃。

3. 施工现场应做好防风、防雨、防雷等安全措施。

4. 施工结束后,应对施工人员进行安全教育和培训,提高安全意识。

四、具体安全措施1. 施工人员必须佩戴安全帽,进入施工现场必须系好安全带。

2. 施工过程中,严禁攀爬、跨越、翻越安全防护设施。

3. 施工现场不得使用不合格的施工工具、设备。

4. 施工过程中,严禁在施工区域内吸烟、使用明火。

5. 施工现场应设置消防器材,确保消防设施完好。

6. 施工现场应设置防尘、防毒、防辐射等警示标志。

五、安全责任1. 施工单位应负责施工现场的安全管理,确保施工安全。

2. 施工人员应自觉遵守安全规定,确保自身和他人的安全。

3. 监理人员应加强对施工现场的监督检查,发现问题及时纠正。

4. 管理人员应做好施工现场的安全教育工作,提高施工人员的安全意识。

六、应急处置1. 发生安全事故时,应立即停止施工,并组织人员进行救援。

外墙干挂石材安全技术交底模板

外墙干挂石材安全技术交底模板

一、交底日期:____年__月__日二、施工单位:______三、分项工程名称:外墙干挂石材施工四、交底人:______五、接受交底人:______一、施工前的准备工作1. 材料准备:- 确保所有石材、合成树脂胶粘剂、玻璃纤维网格布、防水胶泥、防污胶条、嵌缝膏、罩面涂料等材料符合设计要求和国家标准。

- 检查所有连接件、膨胀螺栓、铁垫板、垫圈、螺帽等配件的质量,确保其符合施工要求。

2. 机具准备:- 准备台钻、无齿切割锯、冲击钻、手枪钻、力矩扳手、开口扳手、嵌缝枪、专用手推车、长卷尺、盒尺、锤子、各种形状的钢凿子、靠尺、铝制水平尺、方尺、多用刀、剪子、勾缝溜子、铅丝、弹线用的粉线包、墨斗、小白线、笤帚、铁锹、开刀、灰槽、灰桶、工具袋、手套、红铅笔等施工机具。

二、作业条件1. 石材检查:- 检查石材的质量、规格、品种、数量、力学性能和物理性能是否符合设计要求。

- 进行石材的表面处理工作。

2. 基层处理:- 搭设双排架子处理结构基层,并做好隐预检记录,合格后方可进行安装工序。

- 确保水电及设备、墙上预留的孔洞、管道等均已处理完毕。

三、安全技术要求1. 人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品。

- 严禁酒后施工,确保施工人员身体状况良好。

2. 高空作业安全:- 高空作业时,必须使用安全绳、安全网等安全防护设施。

- 确保施工平台稳固,防止发生坠落事故。

3. 机械安全:- 使用机械设备前,必须检查设备是否完好,操作人员必须熟悉操作规程。

- 严禁操作人员擅自拆卸、改装设备。

4. 材料安全:- 石材等材料在运输、堆放过程中,应确保安全,防止发生倾倒、滑落等事故。

- 使用胶粘剂、涂料等化学材料时,必须注意通风,防止中毒。

5. 消防安全:- 施工现场应配备足够的消防器材,确保消防通道畅通。

- 严禁在施工现场吸烟、使用明火。

四、注意事项1. 施工过程中,应严格按照设计要求和施工规范进行操作。

2. 定期检查施工现场的安全设施,确保其完好、有效。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外墙干挂石材技术交底记录
月日施工单位分项工程名称外墙干挂石材交底提要外墙干挂石材的相关材料、机具准备、质量要求及施工工艺。

交底内容:
一、材料准备石材、不锈钢挂件(膨胀螺栓、直角连接板和锚固件连接板等)、环氧树脂、橡胶条、硅胶等。

二、机具准备主要有冲击钻、手枪钻、匀石机、磨光机、活动扳手、水平尺、铝合金靠尺、白线、钢卷尺、铁锤、笤帚、凿子、胶枪、壁纸刀、棉纱、小桶、铁锹、灰盆、钳子等。

三、作业条件
1、结构经验收合格,水电、通风、设备安装等应提前完成,并准备好加工石材的场地、水电源等前提条件已具备。

2、外门窗已安装完毕,安装质量符合要求。

2、石材的质量、规格、品种、数量、外观等符合要求。

3、搭设脚手架处理结构基层,并做好隐预检记录。

四、施工工艺
1、工艺流程基层处理→装饰面位置放线,石材钻孔或开槽→安装挂件膨胀螺栓→安装挂件→安装饰面石材→复核并调校饰面石材位置→用环氧树脂填实石材上的连接孔、槽→用橡胶条或泡沫条填塞拼接缝并打封缝硅胶→饰面清理。

2、基层混凝土墙面处理混凝土墙面平整度误差过大的地方应进行剔凿处理,平整度应控制在4mm/2m以内。

3、按设计要求在墙面上弹出控制网,由中心向两边弹放。

应弹出每块板的位置线和每个挂件的具体位置。

4、石材钻孔或切槽,为保证所开孔、槽的准确度和减少石材破损,应使用专门的机架,以固定板材和钻机等。

5、按照放线的位置在墙面上打出膨胀螺栓的孔位,孔深以略大于膨胀螺栓套管的长度为宜。

埋设膨胀螺栓并予以紧固,最后用测力板手检测连接螺母的旋紧力度,使之达到设计的要求。

6、安装连接件:干挂石材一般采用不锈钢连接件。

注意调节挂件一定要安装牢固。

7、石材开槽:安装石材前用匀石机在石材的侧面开槽,开槽深度依照挂件的尺寸进行,一般要求不小于1cm并且在板材后侧边中心,为了保证开槽不崩边,开槽距边缘距离为1/4边长且不小于50mm,并将槽内的石灰清理干净以保证灌胶粘结牢固。

审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

技术交底记录表C2-1编号工程名称交底日期年月日施工单位分项工程名称外墙干挂石材交底提要外墙干挂石材的相关材料、机具准备、质量要求及施工工艺。

交底内容:
8、石材安装:石材安装是从底层开始,吊好垂直线,然后依次向上安装。

必须对石材的材质、颜色、纹路、加工尺寸进行检查,按照的石材编号将石材轻放在T型挂件上,按线就位后调整准确位置,并立即清孔,槽内注入胶,要求锚固胶保证有4-8小时的凝固时间,以避免过早凝固而脆裂,过慢凝固而松动。

板材垂直度、平整度、拉线校正后扳紧螺栓。

安装时注意各种石材的交接和接口,保证石材安装交圈。

9、打胶:对于要求密缝的石材拼接不用打胶;设计要求留缝的墙面,需要在缝内填入泡沫条后用有颜色的大理石胶打入缝隙内。

为了保证打胶的质量,用事先准备好的泡沫条塞入石材缝隙,预留好打胶尺寸,既不需要太深,也不应太浅,要求密实,并在石材的边缘贴上胶带纸然后打胶,一般要求打胶深度在6-10mm保证雨水不能进入骨架内即可。

待完成后轻轻将胶带纸撕掉使打胶边成一条直线。

10、清理:勾缝或打胶完毕后,用棉纱等物对石材表面清理,干挂也须待胶凝固后,再用壁纸刀、棉纱等物对石材表面清理。

需要打蜡的一般应按照使用蜡的操作方法进行,原则上应烫硬蜡,擦软蜡,要求均匀不露底色,色泽一致,表面整洁。

审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

技术交底记录表C2-1编号工程名称交底日期年月日施工单位分项工程名称外墙干挂石材交底提要外墙干挂石材的相关材料、机具准备、质量要求及施工工艺。

交底内容:
五、质量要求
1、主控项目(1)石材幕墙工程所用材料的品种、规格、性能和等级,应符合设计要求及国家现行产品标准和工程技术规范的规定。

石材的弯曲强度不应小于
8、0MPa;吸水率应小于0、8%。

石材幕墙的铝合金挂件厚度不应小于
4、0mm,不锈钢挂件厚度不应小于
3、0mm。

(2)石材幕墙的造型、立面分格、颜色、光泽、花纹和图案应符合设计要求。

(3)石材孔、槽的数量、深度、位置、尺寸应符合设计要求。

(4)石材幕墙主体结构上的预埋件和后置埋件的位置、数量及后置埋件的拉拔力必须符合设计要求。

(5)石材幕墙的金属框架立柱与主体结构预埋件的连接、立柱与横梁的连接、连接件与金属框架的连接、连接件与石材面板的连接必须符合设计要求,安装必须牢固。

(6)金属框架和连接件的防腐处理应符合设计要求。

(7)石材幕墙的防雷装置必须与主体结构防雷装置可靠连接。

(8)石材幕墙的防火、保温、防潮材料的设置应符合设计要求,填充应密实、均匀、厚度一致。

(9)各
种结构变形缝、墙角的连接节点应符合设计要求和技术标准的规定。

(10)石材表面和板缝的处理应符合设计要求。

(11)石材幕墙的板缝注胶应饱满、密实、连续、均匀、无气泡,板缝宽度和厚度应符合设计要求和技术标准的规定。

(12)石材幕墙应无渗漏。

2、一般项目(1)石材幕墙表面应平整、洁净,无污染、缺损和裂痕。

颜色和花纹应协调一致,无明显色差,无明显修痕。

(2)石材幕墙的压条应平直、洁净、接口严密、安装牢固。

(3)石材接缝应横平竖直、宽窄均匀;阴阳角石板压向应正确,板边合缝应顺直;凸凹线出墙厚度应一致,上下口应平直;石材面板上洞口、槽边应套割吻合,边缘应整齐。

(4)石材幕墙的密封胶缝应横平竖直、深浅一致、宽窄均匀、光滑顺直。

(5)石材幕墙上的滴水线、流水坡向应正确、顺直。

(6)每平方米石材的表面质量和检验方法应符合表a的规定。

审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

技术交底记录表C2-1编号工程名称交底日期年月日施工单位分项工程名称外墙干挂石材交底提要外墙干挂石材的相关材料、机具准备、质量要求及施工工艺。

交底内容:表a 每平方米石材的表面质量和检验方法项次项目质
量要求检验方法1裂痕、明显划伤和长度>100mm的轻微划伤不允许观察2长度≤100mm的轻微划伤≤8条用钢尺检查3擦伤总面积≤500mm2用钢尺检查(7)石材幕墙安装的允许偏差和检验方法应符合表b的规定。

表b 石材幕墙安装的允许偏差和检验方法项次项目允许偏差(mm)检验方法光面麻面1幕墙垂直度幕墙高度
≤30m10用经纬仪检查30m<幕墙高度≤60m1560m<幕墙高度
≤90m20幕墙高度>90m252幕墙水平度3用水平仪检查3板材立面垂直度3用水平仪检查4板材上沿水平度2用1m水平尺和钢直尺检查5相邻板材板角错位1用钢直尺检查6幕墙表面平整度23用垂直检测尺检查7阳角方正24用直角检测尺检查8接缝直线度34接5m线,不足5m拉通线,用钢直尺检查9接缝高低差1—用钢直尺和塞尺检查10接缝宽度12用钢直尺检查六、成品保护
1、运输石材时应特别小心,避免磕碰边角,必要时用地毯与软物等包住边角。

2、堆放石材要整齐牢固,堆放位置要在房间选好,避免来回搬运及雨淋,石材堆放要75度立着堆放,下面用木方固定,且石材要光面对光面放置。

审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

技术交底记录表C2-1编号工程名称交底日期年月日施工单位分项工程名称外墙干挂石材交底提
要外墙干挂石材的相关材料、机具准备、质量要求及施工工艺。

交底内容:
3、施工完后,应做好警示牌或设置防护栏杆,特别是柱、墙阳角等处避免来回运输磕碰石材。

4、打胶时应避免在房间有灰尘时进行,必要时先清扫房间,打胶控制在打蜡前进行。

5、在施工过程中垃圾应随时清理,作到工完场清,责任到人,奖罚分明。

6、应设专职成品保护人员,制定成品保护制度并严格执行。

七、安全措施
1、距地2m以上的作业面,在脚手架外侧必须绑扎两道防护栏并设18cm高挡脚板。

2m以上必须设置水平安全网和垂直防护网。

2、需上下交叉作业时,禁止在同一工作面上同时施工。

3、石材钻孔和切槽应在固定的机架上并由经过专门培训的人员操作,操作时必须戴防护眼镜。

4、现场所用电器设备应符合安全规定,一切电器设备一律配备漏电保护装置。

八、环保措施
1、石材进行二次加工切割时,尽量减少噪音污染。

应在指定的施工棚内进行,具有防护措施,施工人员戴好口罩。

2、采用浇水切割时应备有积水坑,避免污水随地流淌。

3、切割下来的石材放在指定位置,不得随地丢弃。

审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
