挣值法PPT课件

合集下载

挣值分析法培训课件(PPT-44张)精选全文

挣值分析法培训课件(PPT-44张)精选全文
70
70
2
C,D
85
155
3
E
55
210
4
F,G
90
300
5
H
75
375
6
I,J
150
525
注意:PV值及后面的EV,AC值都是累积值
绘制挣值图(三)
将每周的PV值在图上描点,然后用折线连起来,就是PV线
绘制挣值图(三)
在项目实施过程中,各项目组成员提交个人周报,项目经理收集各项目实际信息: 工作任务的完成时间 完成工作任务的实际工作量
任务完成点的估算
剩余任务预估成本 ETC:Estimated Cost To Complete ETC=正在进行但尚未完成的工作的已花费成本+正在进行但尚未完成的工作的预计尚需成本+尚未开始的工作的预算成本)* 调整系数 调整系数主要依赖于 CPI(成本性能指标) 当前的问题 当前的风险 一般而言,调整系数=1/CPI
SV,EV大于0,就是表示项目状态是乐观的
挣值分析方法简介
两个指数变量 计划完工指数 计划完工指数(Schedule Performed Index,SPI)的计算公式如下: SPI=EV/PV SPI大于1表示进度超前,SPI小于1表示进度落后 成本绩效指数 成本绩效指数(Cost Performed Index,CPI)的计算公式如下: CPI=EV/AC CPI大于1表示成本节省,CV小于1表示成本超支。
项目计划表
任务名称
计划工作量
计划开始周次
计划完成周次
A
25
1
2
B
16
1
2
C
8
2
2
D

2014年挣值法_080926

2014年挣值法_080926

成本管理——挣值法
时间(月)
时间—费用累积曲线(S 曲线)
ACWP ——已完工作实际费用 费用偏差: CV=BCWP-ACWP BCWS ——计划工作预算费用 进度偏差: SV =BCWP-BCWS BCWP ——已完工作预算费用
(
计划工作预算费用(②)=计划工作量×计划单价已完工作预算费用(③)=已完成工作量×计划单价
已完工作预算费用 “+”进度偏差=“+”Ø费用绩效指数(CPI)=已完工作预算费用/已完工作实际费用 = ③/ ①
“>1”节约 “<1”超支
Ø进度绩效指数(SPI)=已完工作预算费用/计划工作预算费用 = ③/ ②
“>1”超前 “<1”
Ø成本偏差=1420-1410=10
Ø进度偏差=1420-1350=70Ø费用绩效指数=1420/1410=1.007
Ø进度绩效指数=1420/1350=1.052
•6
月份

谢!。

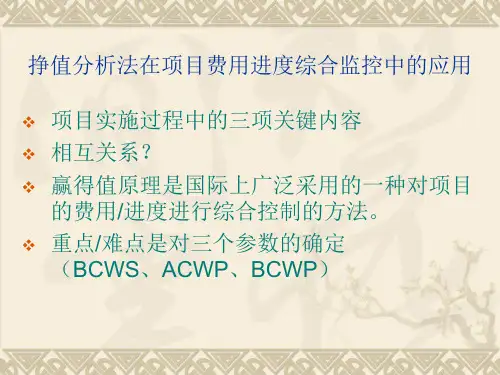

挣值分析法和甘特图相关课件.

挣值分析法和甘特图相关课件.

5 设备 选型/10
6 设备 采购/10
7 设备 到货/10
8 环境 搭建/10
12 数据 库开发 /20
13 招标 模块开 发/20
14 决标 签约模 块开发
/20
15 开标 模块开 发/20
16 文档 管理模 块开发
/10
17 联调 测试/10
18 系统 测试/10
19 用户 测试/10
20 用户 培训/10
.
项目概述
❖ 进度控制、费用控制与质量控制的关系 ❖ 项目成本与项目进度之间的关系 ❖ EVC:引入已完成工作量的预算值(BCWP)用来对项目费用/进度进行
综合评估。 ❖ EVC在项目实施过程中的任一时刻已完成工作量的预算值与该时刻此项
工作任务的计划预算值进行对比,以评估和测算其工作进度,并将已完 成工作量的预算值与实际资源消耗值作对比,以评估和测算其资源的执 行效果的行之有效的项目管理技术。 ❖ EVC以各层次的进度计划和预算进行资源负荷分配为依据。
❖ 开工后第7天早晨刚上班时业主项目管理人员前去 测量,取得了两个数据:已完成挖方2000立方米, 支付给承包单位的工程进度款累计已达120000元。
❖ 项目管理人员先计算已完工作预算费用,得 ❖ BCWP =45元/立方米 ×2000立方米=90000元 ❖ 接着,查看项目计划,计划表明,开工后第6天结束时,承包单位应得
2. 工作实际成本 (ACWP): Actual Cost of Work Performed
3.已完成工作预算成本 (BCWP) : Budgeted Cost of Work Performed
❖ 1. 基本概念
❖ Budgeted Cost of Work Scheduled ( BCWS ) : 按照计划,在评估点应该完成的工作的预算。 BCWS = 单位时间工作成本×实际工作时间

挣值分析方法 ppt课件

挣值分析方法 ppt课件

挣值曲线
预算(基线)
E
A
C
EA
PV
C
V
实际工期
日历工期
2年
4年
项目成本挣值分析预测示意图
案例1
价值(成本)(万元) 400
预算(计划)比率(%) 100
300
200
100 50 0 0.5 1
1
75
成本预算额
2
50
3
25
2 实际成本
3 挣值
工期(年) 4
挣值分析示意图
案例1
• 图中给出了某项目在实施之前通过项目预算与项目计划安排,其中整个项目的计划工期是4 年,项目总预算是400万元。在项目的实施过程中,通过对于项目成本的核算和有关项目成 本与进度的记录得知,在开工后第二年年末的实际情况是:项目工期已经过半(两年), 而实际项目成本发生额是100万元。与项目预算相比较可知:当工期过半时,项目的计划成 本发生额应该是200万元,而实际项目成本发生额只是100万元,比预算成本少100万元。看 起来,似乎项目取得很好的业绩,但是这只是事情的一个侧面。那么,这里“减少”的100 万元成本究竟是不是减少?是什么原因造成的呢?从图中给出的信息可知:
EAC=AC+BAC-EV 3.全面重估剩余工作成本的预测方法
EAC=AC+ETC (ETC-Estimate To Completion) 其中ETC是全面重新估算项目剩余工作的成本。
6 挣值分析方法
成 本
Variance at Com: BAC – EAC
6 挣值分析方法
成本
已完成作业量 工期差异量 实际成本曲线
挣值曲线
E PV V
实际工期 2年

赢得值法(挣值法)

赢得值法(挣值法)

赢得值法(挣值法)一、挣值理论应用于施工成本控制的基本程序首先建立跟踪报告制度。

项目的跟踪控制进行,主要依靠在比较基准建立以后,其主要原理就是实际数据与标准进行比较,判断项目实际完成情况。

而建立跟踪报告制度的目的,就是能够使施工企业全面地系统地收集项目实施过程中的各种数据,数据传递、采集主要采取报表形式实现。

其次建立比较基准,其主要通过建立初始网络计划,赋予各工序成本和资源,优化和调整网络计划,以确定时间参数、工期、成本与资源的分配计划,并依此数据作为与实际完成情况进行对比的基础。

最后进行挣得值的后评价分析。

对施工企业工程采取成本动态集成管理中,应用挣得值理论主要分为两个部分,一个是对将来发展的预测,再一个就是对现状的评估。

挣值理论用于施工工程项目成本控制的一般操作步骤如下:1.进行项目工作分解,明确项目任务(WBS)利用工作分解结构图,将项目按照其内在实施过程的顺序或结构逐层进行分解而形成的结构示意图,根据签订的合同内容,进行工作任务的分工和项目范围的确定,一般分解到确定的、相对独立的工作单元。

项目工作分解层次由粗到细,从上至下。

2.落实责任分工,确定项目组织分解结构(OBS)建立成本管理责任制,形成以班组、个人、工种为载体,纵向到底,责任到人,横向到边的控制体系,同时建立以项目经理为核心的项目成本控制体系。

3.进度计划编制根据合同工期,根据整个项目进度计划分解成周进度计划或月进度计划,利用网络时标图或横道图编制整个项目进度计划。

4.进行费用计算按建筑安装工程进度计划及费用组成进行分解,根据签订合同价格,确定目标成本,为施工阶段的成本控制提供基础。

5.建立挣得值 BCWS 基准曲线以月为单位,逐月累加,按月进度计划将分解的预算值逐月分配,作出挣得值 BCWS 基准曲线。

6.批准与审查确认挣得值BCWS 基准曲线、项目进度计划及建筑安装工程费用,质量上是否符合国家规范或企业标准,项目部以此为依据,经项目经理签字批准及有关部门审查,作为项目进度、质量、成本实施的目标。

挣值法课件

挣值法课件
费用绩效指数 CPI = 已完工作预算费用(BCWP)/ 已完工作实际费用(ACWP)
进度绩效指数 SPI
进度绩效指数 SPI = 已完工作预算费用(BCWP)/ 计划工作预算费用(BCWS)
挣值法

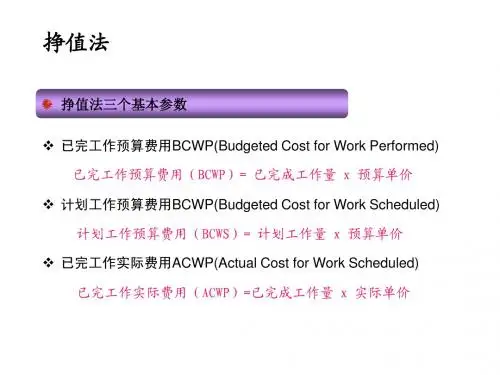

挣值法三个基本参数 已完工作预算费用BCWP(Budgeted Cost for Work Performed) 已完工作预算费用(BCWP)= 已完成工作量 x 预算单价 计划工作预算费用BCWP(Budgeted Cost for Work Scheduled) 计划工作预算费用(BCWS)= 计划工作量 x 预算单价 已完工作实际费用ACWP(Actual Cost for Work Scheduled) 已完工作实际费用(ACWP)=已完成工作量 x 实际单价
Variance)
费用偏差(CV)= 已完工作预算费用(BCWP) - 已完工作实际费用(ACWP)
进度偏差 SV (Scheduled Variance)
进度偏差(SV)= 已完工作预算费用(BCWP) - 计划工作预算费用(BCWS)
费用绩效指数 CPI

(精编课件)挣值分析方法.ppt

(精编课件)挣值分析方法.ppt
EV(BCWP)--表示按预算价格计算的某项活动实际已完成作业的成本(价格)
Excellent courseware
6 挣值分析方法
成本
实际成本曲线 挣值曲线
预算( 基线)
EA PV C V
实际工期 2年
项目挣值曲线示意图
Excellent courseware
日历工期 4年
6 挣值分析方法
2.两个绝对差异分析变量 ⑴ 项目进度差异(Schedule Variance,SV)
Excellent courseware
案例1
1)项目进行到两年时: 计划作业量的预算成本(BCWS)是200万元,实际完成作业量的实际 成本(ACWP)是100万元,挣值(实际完成作业量的预算成本BCWP)仅仅是50万元。
2)项目成本差异(CV=BCWP-ACWP)为 -50万元(在图中由“2”号线段来表示),意味着项 目实际成本比“挣值”多出-50万元的绝对差异(多发生了50万元)。这是在项目实施过程 中由于实际消耗和占用资源的价格变动造成的,这是一种与项目成本控制有关的成本差异。
案例1
• 图中给出了某项目在实施之前通过项目预算与项目计划安排,其中整个项目的计划工期是4 年,项目总预算是400万元。在项目的实施过程中,通过对于项目成本的核算和有关项目成 本与进度的记录得知,在开工后第二年年末的实际情况是:项目工期已经过半(两年), 而实际项目成本发生额是100万元。与项目预算相比较可知:当工期过半时,项目的计划成 本发生额应该是200万元,而实际项目成本发生额只是100万元,比预算成本少100万元。看 起来,似乎项目取得很好的业绩,但是这只是事情的一个侧面。那么,这里“减少”的100 万元成本究竟是不是减少?是什么原因造成的呢?从图中给出的信息可知:

挣值法

挣值法

(1)CV=BCWP-ACWP =5500-6700= -1200<0
SV=BCWP-BCWS =5500-7000= -1500<0 说明项目成本处于超支状态,项目实施落后于计划进度。
(2)SPI=BCWP/BCWS=5500/7000=0.79<1
CPI=BCWP/ACWP=5500/6700=0.82<1 SPI、CPI均小于1,项目处于不利状态,成本效率和进度效率分别
第5节 工程项目费用控制
3.1费用比较方法——挣值法/赢得值法
(1)挣值法的三个基本参数 (2)挣值法的三条曲线 (3)挣值法的评价指标 (4)挣值法的优点 (5)挣值法的缺陷
(1)挣值法的三个基本参数
1)计划工作量的预算费用(BCWS)
BCWS=计划工作量×预算定额。
2)已完工作量的预算费用(BCWP),即挣得值。
效率分析;
3)对资金和人员的需求,可随时迚行分析和调整; 4)可以灵活地编制项目报告,满足不同需要;
5)对项目的实施情况作出客观的评估,能及时发现原有问题和执行
中的问题,并能判断这些问题对迚度和费用产生影响的程度。
(5)挣值法的缺陷
1)应用对象要有明确能够度量的工程量和单价。
2)仅适用工程量变化的情况,而工程中还会有质量、工作条 件、难度的变化和外界不可抗力的影响。 3)在前锋期,对许多已开始但未完成的分项工程,已领用但 未完全消耗的材料等的量度的准确性,会影响挣值法的分析结 果。
CPI<1时,实际费用超出预算费用,效益差或效益低; CPI=1时,实际费用与预算费用吻合,达到预定目标。
③费用指数 CI=CV/BCWP
CI>0时,表示实际效果比计划好; CI<0时,表示实际效果比计划差;

EVM挣值分析法PPT课件

EVM挣值分析法PPT课件

——赵巍.挣值分析方法在软件企业中的应用
11
2020/2/12

1. ACWP>BCWP>BCWS,CV<0,SV>0 进度较快,有所超前。 可降低费用,提高费用效率。
2. BCWP>ACWP>BCWS,CV>0,SV>0 费用效率较高。可以 按情况,适当抽调出一部分人员加速其他进度较低的 项目进展。
二.
——赵巍.挣值分析方法在软件企业中的应用
6Leabharlann 2020/2/127
2020/2/12

(1)两个差异分析变量 1)费用偏差 计算公式为:CV=BCWP-ACWP。 当 CV>0,表示运行节支;当 CV<0,表示超出预算。 2)进度偏差 计算公式为:SV=BCWP-BCWS。 当 SV>0,表示进度超前;当 SV<1,表示进度延误。
3. ACWP>BCWS>BCWP,CV<0,SV<0 费用效率很低。全面 强化费用绩效管理,调整项目进程计划。
4. BCWP>BCWS>ACWP,CV>0,SV>0 费用效率很高。可以 根据需要加大费用投入,加速项目进度。
5. BCWS>BCWP>ACWP,CV>0,SV<0 费用效率较高。加大 投入力度,采取激励措施,全面加速项目进展速度。
严重缺陷:高层介入,要求项目组进行限期整改,并 扣除一定额度的阶段项目奖金。
一般缺陷:高层关注,并分析形成偏差的原因,尽快 纠正偏差。
允许缺陷:关注偏差的发展趋势。 根据项目的绩效指标,项目经理可以对未来项目完工 时的总成本情况(EAC.Estimate at CompleX)进行预测,以 确定是否需要对工程中的工作内容和范围、工作计划、工 作方式进行调整。

《挣值法的应用》课件

《挣值法的应用》课件

增加灵活性:增加 挣值法的应用场景, 使其能够适应不同 的项目类型
提高效率:简化挣 值法的计算过程, 提高计算效率
加强沟通:加强项 目团队之间的沟通 ,提高挣值法的应 用效果
感谢您的观看
挣值法的原理
挣值法的定义: 一种用于衡量 项目进度和成 本绩效的方法
挣值法的核心: 将项目进度和 成本与计划进 行比较,以评
估项目绩效
挣值法的计算: 通过计算挣值
(EV)、计划价 值(PV)和实 际成本(AC) 来评估项目绩效
挣值法的应用: 广泛应用于项 目管理、成本 控制和绩效评
估等领域
项目管理:用于评估项目进度、成 本和质量
挣值法的应用范围
风险管理:用于评估项目风险和应 对措施
添加标题
添加标题
添加标题
添加标题
投资决策:用于评估投资项目的可 行性和效益
绩效评估:用于评估项目团队和个 人的绩效
制定计划
● 确定项目目标:明确项目的预期成果和完成时间 ● 制定项目计划:包括任务分解、资源分配、进度安排等 ● 确定项目预算:根据项目计划和资源分配,制定项目预算 ● 制定风险管理计划:识别项目风险,制定应对措施 ● 制定沟通计划:明确项目沟通方式、频率和内容 ● 制定质量管理计划:明确项目质量标准和保证措施 ● 制定变更管理计划:明确项目变更流程和审批权限 ● 制定项目验收计划:明确项目验收标准和验收流程 ● 制定项目文档管理计划:明确项目文档的编写、审核、存档和销毁流程 ● 制定项目培训计划:明确项目培训内容和培训方式 ● 制定项目团队建设计划:明确项目团队建设和激励措施 ● 制定项目绩效管理计划:明确项目绩效考核标准和激励措施 ● 制定项目审计计划:明确项目审计内容和审计方式 ● 制定项目后评价计划:明确项目后评价内容和评价方式

项目管理挣得值PPT课件

项目管理挣得值PPT课件

每周实际完成预算费用/万元 5 5 9 4 4 13 19 15 15 14 14 8
挣得值/万元
5 10 19 23 27 40 59 74 89 103 117 125
每周预算费用/万元
5 9 . 9 13 13 19 15 14 14 14
29
累计预算费用/万元
5 14 23 36 49 68 83 97 111 125
⑵ 挣得值方法的四个评价指标
费用执行指标(Cost Performed Index-CPI)
CPI是指挣得值与实际费用值之比。
CPI=BCWP/ACWP
当 CPI>1表示低于预算,节约
CPI<1表示超出预算,超支
CPI=1
.
12
赢得值管理法
⑵ 挣得值方法的四个评价指标
进度执行指标(Schedule Performed Index-SPI)
.
16
表格法
.
17
.
18
表格法灵活、适应性强;信息量大;表格 处理可借助于计算机,从而节约大量数据 处理所需的人力,并大大提高速度。
.
19
曲线法
BAC( budget at completion)——项目完工预算,指编计划时预计的项目完工费用
EAC ( estimate at completion)——预测的项目完工估算
安装与调试
00000000
表3 包装机项目的每期实际费用(单位:千美元)
工作名称
进度/周 12345678
总费用
设计
25951
22
建造
2 8 10 14 12
46
安装与调试
0
合计
2 5 9 7 9 10 14 12

挣值分析

挣值分析

6.3 挣值分析的应用
1. 应用挣值法的步骤 首先根据项目的各合同、计划数据编制成本基线,确定检 查点上的BCWS; 然后记录到检查点为止项目成本使用的实际情况,确定检 查点上的ACWP; 进一步度量到检查点为止项目任务完成情况,确定检查点 上的BCWP; 通过计算CV和SV(或者是CPI和SPI),判断项目执行情 况; 如果偏差超出允许范围,则需要找出原因,并提出改正措 施。
挣值分析参数S曲线示意图 挣值分析参数 曲线示意图
成本 计划完成成本 报告期 PV SV SPI CV CPI
EV AC
时间
4. 挣值分析的预测
项目完工时的预测成本(EAC) EAC=ACWP+(BAC-BCWP)/CPI 即项目报告期的实际支出加项目未来成本的预测值, 其中BAC为项目的总预算。 项目完工时间预测(ETTC) ETTC=ATE+(OD-ATE*SPI)/SPI 即项目报告期已消耗的时间加到项目完成预期还需要 的时间,其中ATE是项目实际花费的时间;OD是项目 最初估计工期。
复习思考题
1、什么是挣值? 2、挣值的起源和发展的历程是怎样的? 3、挣值分析的三个基本参数是什么? 4、挣值分析的两个差异分析变量是什么, 如何应用? 5、挣值分析的两个指数变量是什么,如何 应用?
3. 挣值分析的限定条件
清晰的项目目标和路径 劳动因素含量高 工作具有创造性 成本和工期限制
4. 挣值分析的意义
通过挣值分析便于项目管理者观测和掌握项目的进展情况, 可以对项目状况恶化及时进行预警,从而使项目能得到及 时的补救; 通过挣值分析能使项目管理者准确地把握项目进展的趋势, 能够对项目未来状况进行合理的预测,从而有助于进行更 好的项目决策; 基于挣值分析提供的项目预测,项目管理者可以加强对可 能影响项目进展的外部因素的调控,使减少项目进展的外 部干扰,促使项目的顺利进行; 挣值分析能够提供准确的项目进展信息,从而能够加强业 主的信心,协调业主与项目管理者之间的联系,进而保障 和加速项目的进展。

挣值法PPT课件

挣值法PPT课件

• 费用偏差CV=BCWP-ACWP=185-205=-20
• 进度偏差SV=BCWP-BCWS=185-340=-155
• 费用业绩指标CPI=BCWP/ACWP=185/205<1
• 进度业绩指标SPI=BCWP/BCWS=185/340<1
• 改进措施:效率较低,进度慢,投入延后,增加
高效人员投入
C
V
Hale Waihona Puke 实际工期 2年项目挣值曲线示意图
预算(基线)
日历工期 4年
19
20
成本控制的结果
• 修订费用估计 • 预算更新 • 纠正活动 • 估计EAC:按照完成情况估计在目前实施情
况下完成项目所需的总费用EAC: • 经验教训:以案例库的形式保存下来,作为
以后的参考
21
绘制费用负荷及累积曲线
单位时间费用支出
4、计算10周末的CPI、SPI,并进行分析
CPI=3960/4370=0.906 超支; SPI=3960/5620=0.704 进度拖后
实际发生费用比已完工预算多,但工作进度
还是拖后了,因此项目状况不好,须加快进度并
控制费用
30
运用挣值分析进行项目成本预测
预测项目完工成本(EAC,Estimate At Completion),即最终成本, 有三种方法: 1.假定项目未完工部分按目前实际效率预测方 法
➢ BCWS是指项目实施过程中某阶段计划要求完成 的工作量所需的预算工时(或费用)。
➢ 公式:BCWS=计划工作量×预算定额。
➢ BCWS主要是反映进度计划应当完成的工作量而 不是反映应消耗的工时(或费用)。
➢ 例如:某项目打算安装一台WEB接入服务器,预 计硬件、软件、安装等计划用一周的时间,购买 软硬件及请别人安装等的成本预算,批准了3万元。 这一周的计划工作预算费用BCWS就是3万元。

挣值法

挣值法



材料方面 劳动力使用方面 机械设备方面 管理方面
五、工程项目成本控制的内容
(二)事中控制——重点 1.项目施工中计划成本的分析和控制
人工费控制 材料量控制 机械费控制 措施费控制 间接费控制 采取目标成本“ 切块”控制方法,加强责 任制落实。

• 2.项目施工中分部和分层工程的成本控制 即应用挣值法进行控制。 • 3.项目施工中与计划同步跟踪的费用控制
计算方法
041 木门窗安装
042 钢门窗安装
043
铝合金门窗安 装
(5)×(4) (7) ×(4) (7)×(9) (8)-(10) (8)÷(10) ∑(11) ∑(10)÷∑(8) (8)-(6) (8)÷(6) ∑(15) ∑(6)÷∑(8)
30 30 30 0 1
30 40 50 -10 0.8
BCWP
挣值法示意图
工期
挣值法
两个绩效
• 成本绩效指数(CPI) CPI=BCWP/ACWP 当CPI<1时: 成本超支 当CPI>1时: 成本节约 • 进度绩效指数(SPI) SPI=BCWP/BCWS 当SPI<1时: 进度拖延 当SPI>1时: 进度提前
价 值 ACWP
BCWS
CV
SV
BCWP 0 挣值法示意图 工期
• 含义
表格法是将各种成本参数名称及数量综 合反映在一张表格中进行比较分析的方法。 是进行成本控制最常用的方法之一。
(1) (2) (3) (4) (5) (6) (7) (8) (9) (10) (11) (12) (13) (14) (15) (16) (17) (18)
项目编码 项目名称 单位 计划单位成本 拟完工程量 拟完工程计划施工成本 已完工程量 已完工程计划施工成本 实际单位成本 已完工程实际施工成本 施工成本局部偏差 施工成本局部偏差程度 施工成本累计偏差 施工成本累计偏差程度 进度局部偏差 进度局部偏差程度 进度累计偏差 进度累计偏差程度

【优质】挣值法PPT资料

【优质】挣值法PPT资料

费用偏差分析常用指标: ①费用偏差值(CV); ②费用执行指标(CPI); ③费用指数(CI)。
10
2021/7/20
①费用偏差值(Cost Variance,CV) CV=BCWP-ACWP
两者均以已完工作量作为计算基准,因此两者的偏差即 反映出至前锋期项目的费用差异(CV)。 当CV>0时,表示有节余或效率高; 当CV<0时,表示执行效果不好,超支; 当CV=0时,表示实际消耗费用与预算费用相符。
11
2021/7/20
②费用执行指标(Cost PerformedIndex,CPI) CPI=BCWP/ACWP
CPI>1时,实际费用低于预算费用,效益好或效率高; CPI<1时,实际费用超出预算费用,效益差或效益低; CPI=1时,实际费用与预算费用吻合,达到预定目标。
12
2021/7/20
③费用指数(Cost Index,CI) CI=CV/BCWP
C挣P得I=值BC法W参P数/A算分CW析单P与=对1价0应00措/为1施3501=00. 元/m3,在工程完工的时间点检查发现,实际
进度较快 投入延后 效率高
B—C—WBPu=dg已et完e完d工C作o成s量t f×o工r预W算o程r定k P额量erfor为med900m3,实际单价为12元/m3,则计算三个
1、三个参数:BCWP/BCWS/ACWP;
参数如下: 1、挣值法的三个基本参数
BCWS=计划工作量×预算定额。 CI=CV/BCWP BCWP=已完工作量×预算定额
BCCVW=BPC=W90P0-*A1C0BW=9P0C00WS=1000*10=10000
这也就是承包商可以 根据合同从业主处获 得的结算工程款
4
2021/7/20

《挣值法的应用》课件

《挣值法的应用》课件
活动的三个关键要素
计划工作量、实际工作量和完成工作量。
挣值法的计算公式
EV = PV * %完成;AC = 实际成本;PV = 计划价值;CV = EV - AC。
实例演练
通过实例演练来加深对挣值法计算方法的理解和应用。
挣值法在项目管理中的应用
1
项目计划管理与进度控制
挣值法可以帮助项目经理制定合理的进度计划,并监控项目的实际进度,及时做 出调整。
挣值法需要大量的数据收集和计算,对项目经理的技能要求较高。
3 挣值法与其他方法的比较
与其他方法相比,挣值法更加全面和准确,但也更加复杂和要性
挣值法是现代项目管理不可或缺的工具,可以提高 项目的成功率和效率。
挣值法的未来发展和应用前景
挣值法在未来将继续发展和应用,并与技术的进步 相结合,提供更智能化的项目管理解决方案。
1 挣值法的概念
2 挣值法的作用及优势 3 挣值法的基本原理
挣值法是一种衡量项目进 度和成本绩效的管理方法。
挣值法可以帮助项目经理 及时发现问题和做出调整, 以保证项目按计划顺利进 行。
挣值法基于活动的计划进 度和实际进度之间的比较, 以确定项目的状态和趋势。
挣值法的计算方法
挣值法的计算方法基于活动的计划工作量、实际工作量和完成工作量的比较。以下是一些常用的 挣值法计算公式:
2
项目变更管理与风险控制
通过挣值法,项目经理可以及时发现项目的风险和变更,并对其进行有效的管理 和控制。
3
质量管理与成本控制
挣值法可以衡量项目的成本绩效,帮助项目经理有效控制项目的质量和成本。
挣值法的优缺点分析
1 挣值法的优势
挣值法可以提供项目的实时状态和趋势,帮助项目经理及时发现和解决问题。

项目价值实现的保证挣值管理体系课件

项目价值实现的保证挣值管理体系课件

费用


计划完 成费用



线

2024/4/16
竣工费 用差异
CV SV
图例: BCWS ACWP BCWP
竣工拖期
检查 日期
计划完 成日期
完工 日期
时间 (T)
项目价值实现的保证—挣值管理体

6
用挣值度量项目价值的实现 ——挣值管理体系
以挣值分析方法为核心工具,以整合成本、进度与技术绩效, 同时兼顾风险管理的一套管理系统

23
挣值的控制 ——项目绩效度量
EV的计算方法及关系
如何处理尚未完工的工作的挣得值?
完成百分比法 50-50法 0-100法
项目价值实现的保证—挣值管理体
2024/4/16

24
处理未完成工作的方法
WBS
完成百分比法
高层 中层
工主 作观 量性
50-50 法 工作量
0-100 法
高估或低 估的程度
目录
用挣值度量项目价值的实现
挣值管理体系的组成
挣值的规划
挣值的控制
以时间为中心的挣值管理
应用EVMS存在的一些问题
项目挣值管理的软件应用
项目价值实现的保证—挣值管理体
2024/4/16

1
用挣值度量项目价值的实现 ——挣值的概念
挣值(Earned Value,EV)
一种与进度、技术绩效有关的资源规划管理技术 三个关键值
是绩效度量的关键点,是范围、进度和资源的结合 点
项目价值实现的保证—挣值管理体
2024/4/16

19
挣值的规划
控制账户计划(Cost Account Plan)
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
两者均以已完工作量作为计算基准,因此两者的偏差即 反映出至前锋期项目的费用差异(CV)。 当CV>0时,表示有节余或效率高; 当CV<0时,表示执行效果不好,超支; 当CV=0时,表示实际消耗费用与预算费用相符。
②费用执行指标(Cost PerformedIndex,CPI) CPI=BCWP/ACWP
CPI>1时,实际费用低于预算费用,效益好或效率高; CPI<1时,实际费用超出预算费用,效益差或效益低; CPI=1时,实际费用与预算费用吻合,达到预定目标。
③费用指数(Cost Index,CI) CI=CV/BCWP
CI>0时,表示实际效果比计划好; CI<0时,表示实际效果比计划差; CI=0时,表示实际效果达到预定目标。
回到开始的例子:
假设挖土方,招投标时工程量预计为1000m3,承包商预
算单价为10元/m3,在工程完工的时间点检查发现,实际
完成工程量为900m3,实际单价为12元/m3,则计算三个
参数如下:
这也就是承包商可以 根据合同从业主处获
BCWS=1000*10=10000
得的结算工程款
BCWP=900*10=9000
费用
AC 已完成工W 作量P 的实际费用
BC 计划工作W量S的预算费用
BC
C
WACS
V
WBCP
BC
WP
已完工W作P量的预算费用
前锋期
工期
费用偏差分析常用指标: ①费用偏差值(CV); ②费用执行指标(CPI); ③费用指数(CI)。
①费用偏差值(Cost Variance,CV) CV=BCWP-ACWP
③进度指数(Schedule Index,SI) SI=SV/BCWP
当SI>0时,表示实际进度超过计划进度; 当SI<0时,表示实际进度落后于计划进度; 当SI=0时,表示实际进度等于计划进度。
还是开始的例子: 假设挖土方,招投标时工程量预计为1000m3,承包商预算单价为10元 /m3,在工程完工的时间点检查发现,实际完成工程量为900m3,实际 单价为12元/m3,则计算三个参数如下: BCWS=1000*10=10000;BCWP=900*10=9000 ACWP=900*12=10800
2)进度偏差分析
费用
AC 已完成工W 作量P 的实际费用
BC 计划工作W量S的预算费用
BC
WACS
SV
WBCP
BC
WP
已完工W作P量的预算费用
前锋期
工期
进度偏差分析常用指标: ①进度偏差值(SV); ②进度执行指标(SPI); ③进度指数(SI)。
①进度偏差(ScheduleVariance,SV)。 SV=BCWP-BCWS
(1)挣值法的三个基本参数; (2)挣值法的三条曲线; (3)挣值法的评价指标;(实例分析)
1、挣值法的三个基本参数 1)计划工作量的预算费用(BCWS) ——Budgeted Cost for Work Scheduled BCWS=计划工作量×预算定额。 2)已完工作量的预算费用(BCWP),即挣得值。 ——Budgeted Cost for Work Performed BCWP=已完工作量×预算定额 3)已完成工作量的实际费用(ACWP) ——Actual Cost for Work Performed ACWP=已完工作量×实际单价
2 0
挣得值法参数分析与对应措施
序 CV=BCWP-ACWP • SV = BCWP -BCWS

图型
参数间关系
分析 措施
1
BCWP BCWS BCWP> BCWS> ACWP
进 度 较 若偏离不 快 投入 大,维持
ACWP
SV>0 CV>0
延 后 效 现状
率高
2
BCWP ACWP
BCWP> ACWP> BCWS 进度快, 抽出部分人
ACWP=900*10=10800
2、挣值法的三条曲线。 1)BCWS曲线
即计划工作量的预算值曲线,简称计划值曲线。 即S曲线。项目控制的基准曲线。 2)BCWP曲线
即已完工作量的预算值曲线,亦称赢得值曲线。 承包商所得工程款。 3)ACWP曲线
即已完工作量的实际费用消耗曲线,简称实耗值曲线。
3、挣值法的评价指标
它是计划工作量和已完实际工作量的差异,因此两者的 偏差即反映出项目工作量的进度差异。 SV>0时,表示进度提前; SV<0时,表示进度延误; SV=0时,表示项目实际进度与计划进度相符。
②进度执行指标(Schedule Performed Index,SPI)
SPI=BCWP/BCWS 当SPI>1时,表示进度提前; 当SPI<1时,表示进度延误; 当SPI=1时,表示实际进度等于计划进度。
计算费用偏差CV=9000-10800=-1800,说明费用超支; 计算进度偏差SV=9000-10000=-1000,说明进度滞后。
[例]假设完成一个工作包的任务需花费1500元,并于今日完成,然而到目 前为止我们实际花费了1350元,并完成了工作的2/3,请计算成本偏差和进 度偏差。
解:BCWS=1500(元)ACWP=1350(元) BCWP=1500*2/3=1000(元) 成本偏差=CV=BCWP-ACWP=1000-1350=-350(元) 进度偏差=SV=BCWP-BCWS=1000-1500=-500(元) CPI=BCWP/ACWP=1000/1350=0.74 SPI=BCWP/BCWS=1000/1500=0.67 可见该工作成本超支、进度滞后。
通过三条曲线的对比,可以直观地综合反映项目费用和进
度的进展情况。
费用
AC 已完成工W 作量P 的实际费用
BC 计划工作W量S的预算费用
BC
WACS
WBCP
BC
WP
已完工W作P量的预算费用
前锋期
工期; 2)进度偏差分析。
1)费用偏差分析
第6章 工程项目成本管理
——挣值法
案例: 假设挖土方,招投标时工程量预计为1000m3,承
包商预算单价为10元/m3,在工程完工的时间点 检查发现,实际完成工程量为900m3,实际单价 为12元/m3。 很明显,工程量和单价均未按照计划进行,那么 我们如何对这种偏差进行直观和量化的评价呢。
挣值法(挣得值法/赢得值法)的主要内容
