外墙岩棉板保温技术交底一、工程概况本工程为_____,位于_____,建筑总面积为_____平方米,结构形式为_____。

外墙保温采用岩棉板保温系统,以提高建筑物的保温性能,降低能源消耗。

二、施工准备1、材料准备岩棉板:规格为_____,容重不小于_____kg/m³,导热系数不大于_____W/(m·K),燃烧性能为_____级。

胶粘剂:与岩棉板配套的专用胶粘剂,粘结强度不小于_____MPa。

抹面胶浆:与岩棉板配套的专用抹面胶浆,抗裂性能良好。

耐碱玻纤网格布:单位面积质量不小于_____g/m²,耐碱断裂强力保留率不小于_____%。

锚固件:采用塑料膨胀锚栓,有效锚固深度不小于_____mm,单个锚栓抗拉承载力不小于_____kN。

2、工具准备电动搅拌器、抹子、靠尺、阴阳角抿子、砂纸、壁纸刀、冲击钻等。

3、作业条件外墙基层墙体应平整、坚实、干燥,无油污、脱模剂等妨碍粘结的附着物。

外门窗洞口应通过验收,尺寸、位置应符合设计要求,门窗框或辅框应安装完毕。

伸出墙面的消防梯、水落管、各种进户管线和空调器等的预埋件、连接件应安装完毕,并预留出保温层的厚度。

三、施工工艺1、工艺流程基层处理→弹控制线→配制胶粘剂→粘贴岩棉板→安装锚固件→抹底层抹面胶浆→铺设耐碱玻纤网格布→抹面层抹面胶浆→验收2、基层处理清理基层墙体表面的浮灰、油污、脱模剂等杂物,剔除表面凸起物,使基层墙体表面平整、坚实。

对于墙面平整度不符合要求的部位,应采用 1:3 水泥砂浆进行找平处理,找平层厚度不宜大于_____mm。

3、弹控制线根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。

在建筑物外墙阴阳角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。

4、配制胶粘剂将胶粘剂按照产品说明书的要求进行配制,搅拌均匀,静置_____min 后再次搅拌,使其性能达到最佳。

外墙岩棉保温施工技术交底

外墙岩棉保温施工技术交底

外墙岩棉保温施工技术交底一、施工准备在开始施工之前,需要进行以下准备工作:1. 确定施工现场:根据施工图纸和设计要求,确定施工现场,并清理好现场。

2. 材料准备:准备好需要使用的岩棉板材、胶粘剂、固定件等施工材料,并进行质量检查。

3. 设备准备:准备好电动切割机、电钻、固定枪等施工所需设备,并检查设备的工作状态。

二、施工步骤1. 基层处理:确保外墙基层平整、牢固、无起砂等问题,如果有问题需要进行修补。

2. 安装固定件:根据设计要求,在基层上预先安装合适的固定件,并确保固定件的水平度。

3. 岩棉板材切割:根据施工图纸的尺寸要求,使用电动切割机将岩棉板材按需求进行切割。

4. 岩棉板材固定:将切割好的岩棉板材按照预先安装的固定件位置进行固定,采用固定枪进行固定。

5. 接缝处理:在岩棉板材的接缝处,使用岩棉胶进行密封处理,确保接缝处不会出现漏风、漏水等问题。

6. 罩面处理:对已固定好的岩棉板材表面进行罩面处理,使用专用的聚合物水泥砂浆进行涂抹,增加外墙保温系统的耐久性。

7. 后续处理:在罩面处理完成后,对整个施工区域进行清理,确保现场整洁。

三、施工注意事项在进行外墙岩棉保温施工时,需要注意以下事项:1. 安全第一:在施工过程中,要严格遵守安全操作规程,佩戴好安全防护装备,并保持工作现场的整洁和无障碍。

2. 材料质量:选用质量可靠的岩棉板材和固定件,确保施工质量和外墙保温的效果。

3. 尺寸精确:按照施工图纸和设计要求,进行准确的尺寸测量和岩棉板材的切割,确保施工质量。

4. 接缝处理:接缝处的处理要严密,使用专用的岩棉胶进行密封,确保接缝处不会出现问题。

5. 罩面涂抹:在进行罩面处理时,要注意涂抹的均匀性和整体的美观性。

6. 施工速度:在岩棉板材固定后的接缝处理和罩面涂抹要及时进行,避免材料因长时间的暴露而受到损失。

通过以上施工步骤和注意事项,可以确保外墙岩棉保温施工的质量和效果。

在施工过程中,需严格按照相关规范和标准进行操作,并及时进行施工质量的检查和控制,以保障外墙保温系统的长期使用效果。

外墙岩棉安全技术交底模板

外墙岩棉安全技术交底模板

一、交底目的为确保外墙岩棉保温施工过程中施工人员的人身安全及工程质量,特制定本安全技术交底。

二、交底对象所有参与外墙岩棉保温施工的施工人员及管理人员。

三、交底内容1. 施工准备- 施工前应对施工人员进行安全技术培训,确保施工人员掌握外墙岩棉保温施工的安全知识和操作技能。

- 检查施工材料、工具和设备是否符合安全要求,如有不符合要求的情况,应及时更换或维修。

2. 施工环境- 施工现场应保持整洁、有序,施工通道畅通,确保施工人员安全通行。

- 施工现场应设置安全警示标志,提醒施工人员注意安全。

- 施工现场应配备必要的安全防护设施,如安全网、防护栏、防护罩等。

3. 施工操作- 施工人员应穿戴符合国家标准的安全帽、工作服、手套、安全鞋等个人防护用品。

- 施工过程中应严格按照施工工艺进行操作,不得擅自更改施工方案。

- 施工人员应遵守操作规程,不得酒后作业、疲劳作业。

- 施工人员应保持施工现场整洁,不得乱扔垃圾、杂物。

- 施工人员应正确使用施工工具和设备,不得擅自拆卸、改装。

4. 高处作业- 高处作业人员应经过专业培训,取得高处作业操作证。

- 高处作业时应使用安全带,安全带应正确佩戴在作业人员的腰部,并确保安全带与固定点连接牢固。

- 高处作业时应注意脚下踏板,防止踏空或滑倒。

- 高处作业时应使用工具袋,防止工具掉落伤人。

5. 用电安全- 施工现场用电应严格按照国家有关电气安全规范进行。

- 施工现场应设置专用配电箱,配电箱应安装漏电保护器。

- 施工人员应使用合格的电线、电缆,不得使用破损的电线、电缆。

- 施工人员不得私拉乱接电线,不得在施工现场使用非防爆电器。

6. 材料安全- 岩棉保温材料应选择符合国家标准的产品,确保材料质量。

- 施工过程中应避免材料堆放过高,防止倾倒伤人。

- 施工过程中应避免材料直接接触火源,防止火灾事故发生。

7. 事故处理- 发生安全事故时,应立即停止施工,及时上报事故情况。

- 事故处理应按照事故应急预案进行,确保事故得到及时、有效的处理。

外墙岩棉板技术安全交底模板

外墙岩棉板技术安全交底模板

一、交底目的为确保外墙岩棉板施工过程中的安全,提高施工质量,降低安全事故发生的风险,特进行外墙岩棉板技术安全交底。

二、交底对象所有参与外墙岩棉板施工的施工人员、监理人员、技术人员及管理人员。

三、交底内容1. 施工准备(1)施工人员需熟悉施工图纸、施工方案及外墙岩棉板施工技术要求。

(2)施工前需对施工人员进行安全教育培训,提高安全意识。

(3)施工前需检查施工机具、设备、材料是否齐全、完好,确保施工安全。

2. 施工过程(1)施工人员需穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。

(2)施工人员应严格遵守操作规程,确保施工安全。

(3)施工过程中,应保持施工场地整洁,严禁堆放杂物。

(4)施工人员上下班时,应遵守交通安全规定,严禁酒后驾驶。

3. 施工材料及设备(1)外墙岩棉板材料应符合国家标准,确保施工质量。

(2)施工过程中,应严格按照材料说明书进行操作,防止材料浪费。

(3)施工设备应定期检查、维护,确保设备正常运行。

4. 施工环境(1)施工场地应保持通风、干燥,避免潮湿环境。

(2)施工过程中,应确保施工现场照明充足,便于施工人员操作。

(3)施工过程中,应避免在高温、高空等危险环境中作业。

5. 施工安全措施(1)施工人员应遵守施工现场安全规定,严禁违规操作。

(2)施工过程中,应设置安全警示标志,提醒施工人员注意安全。

(3)施工人员应正确使用安全防护设施,如安全带、防护网等。

(4)施工过程中,应密切关注施工人员身体状况,发现异常情况,立即采取措施。

四、交底要求1. 施工人员应认真学习本交底内容,确保理解并掌握安全施工要求。

2. 施工过程中,施工人员应严格遵守安全操作规程,确保施工安全。

3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

4. 施工单位应加强施工现场安全管理,确保施工安全。

五、交底时间本次交底时间为____年____月____日。

六、交底人交底人:____七、验收人验收人:____八、备注1. 本交底内容为外墙岩棉板技术安全交底模板,具体施工安全措施应根据实际情况进行调整。

岩棉复合板施工技术交底

岩棉复合板施工技术交底

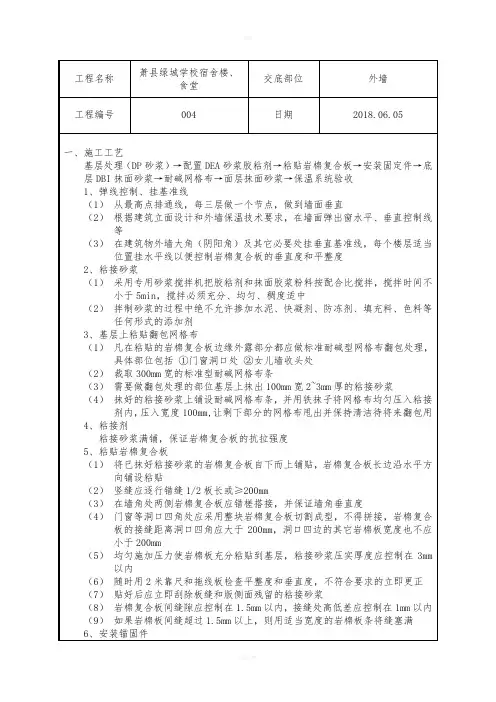

(1)粘贴岩棉复合板24小时以后开始安装锚固件,根据各单体工程的岩棉板厚度选择适当的锚固件,锚固件深入墙体的有效锚固长度不应小于30mm (2)凡是三块相邻岩棉板接触的“T”型接缝处必须设一个锚固件(3)在基层边缘部位的锚固件应加密固定,如转角、洞口、屋顶等处,锚固件距离边缘应不小于100mm,而且这些部位应适当增加锚固件数量使靠近边缘一排的锚固件的间距控制在300mm以内(4)锚固件的膨胀管进入基层的深度不小于30mm,锚固件顶部的圆盘应保证与岩棉板齐平(5)钢钉打入膨胀管内圆盘应陷入岩棉板表面1mm(6)为了保证系统达到更好的防水部位效果,在安装完毕的锚固件上批涂抹面胶浆,要求将锚固件充分覆盖,待胶浆完全干燥后再进行大面积的抹面胶浆批涂(7)锚固件的数量:建筑高度20m以下不少于7各/m2, 建筑高度在20m以上不少于9个/m27、打磨岩棉复合板不平整接缝处(1)如果接缝处平整度偏差超过1.5mm,则用粗砂纸打磨平整(2)抹面层施工前应清除岩棉复合板表面上的任何残留废屑8、岩棉复合板上铺贴翻包网格布(1)凡是要翻包的部位岩棉复合板的正面抹宽度100mm、厚度1.5~2mm拌制好的抹面胶浆(2)把预先甩出的翻包网格布沿板厚翻包,并压入抹面胶浆内(3)门窗洞口处翻包施工完毕后,四周露底部位沿45°角斜铺240mm宽300mm 长的耐碱网格布,并压入抹面胶浆内,如下图(4)压入抹面胶浆的翻包网格布要求完全嵌入抹面胶浆内,不得裸露9、底层抹面胶浆(1)抹面胶浆的施工在每段施工区域节点内应自上而下进行(2)岩棉复合板表面上用铁抹子抹出1~2mm厚已拌制好的抹面胶浆,要求将岩棉复合板完全覆盖(3)每次抹胶浆面积应略大于一块岩棉复合板的面积(4)已有翻包或加强网的部位底层抹面砂浆厚度应控制在1.5mm以内10、铺设耐碱网格布谢谢观看! 欢迎您的下载,资料仅供参考,如有雷同纯属意外。

外墙岩棉板技术交底

外墙岩棉板技术交底

工程名称 友谊天地交底部位 外墙岩棉板保温 工程编号日 期2015年7月13日技术负责人: 交底人: 接交人:交底内容:一、施工准备1、施工工具:水桶、剪刀、搅拌机、冲击钻、钻头、手推车、铁锹、锯齿形批刀、铝合金刮杠等;施工材料:岩棉板、粘接剂、钢网、玻纤网、锚栓、抗裂砂浆等。

2、外架、吊篮搭设完毕并通过验收。

3、施工材料进场、机械安装、防护设施已完成。

4、基层墙体清理到位并验收合格。

5、材料进场前必须严格进行验收并办理验收手续,先做样板墙,经验收合格后才能面积展开施工。

二、工艺流程基层处理→墙面弹线→挂基准线→粘贴岩棉板(满粘法)→挂钢丝网→安装锚固件→抹摸底层抗裂砂浆(压入耐碱网格布)→抹面层抗裂砂浆 三、操作工艺(1)基层墙体处理:基层墙体表面不得有油污、脱模机、浮沉等污染物,墙面不平整处可用水泥砂浆找平。

基层墙面太干燥,应适当洒水湿润。

(2)墙面弹线:施工前首先读懂图纸,仔细做好每道檐子和造型,确认基层结构墙体的伸缩缝、墙体体型的具体部位,并做出标记。

(3)挂基准线:在建筑物外墙大角(阴角、阳角)、平窗窗套及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。

(4)粘贴岩棉板:岩棉板尺寸允许误差为±1.5mm 。

网格布翻包:门窗洞口、变形缝两侧等处的岩棉板上预粘网格布,总宽度约为300mm ,翻包部分宽度为100mm 。

将配制好的专用粘接剂满涂在岩棉板的背面,粘接剂压实厚度约为5mm ,为保证粘结牢固,粘结方法必须采用满粘法,有效粘结面达80%以上。

将抹好的专用粘接剂的岩棉板迅速粘贴在墙面上,以防止表面结皮而失去粘结作用。

不得在岩棉板侧面涂抹专用粘接剂。

岩棉板贴上墙面后,应用2m 靠尺压平操作,保证其平整度及粘贴牢固,板与板之间要挤紧,不得有缝。

因切割机不直形成的缝隙,用岩棉板填实。

每贴完一块板,应将挤出的专用粘接剂清除岩棉板粘贴应分段自下而上沿水平方向横向铺贴,每排版应错缝1/2板长,局部最小错缝不小于200mm 。

岩棉板施工技术交底

岩棉板施工技术交底

引言:岩棉板施工技术交底是指在岩棉板施工过程中,对施工工艺、材料选择、施工要求等内容进行全面阐述和交底的过程。

岩棉板作为一种常用的建筑保温材料,具有良好的隔热、隔音和防火性能,广泛应用于建筑各个部位。

因此,对岩棉板的施工技术进行详细的交底,能够确保施工质量和效果。

本文将从岩棉板施工工艺、材料选择、施工要求等方面展开讨论,以期帮助读者全面了解岩棉板施工技术交底的重要性和具体实施方法。

一、施工工艺1.1岩棉板的安装准备1.2基层处理1.3岩棉板的切割和预留1.4岩棉板的固定和烟道处理1.5密封处理二、材料选择2.1岩棉板的选购要点2.2喷涂胶黏剂的选择2.3鉴别封闭材料的质量2.4密封材料的选用2.5辅助材料的选择三、施工要求3.1岩棉板施工现场要求3.2施工时的安全措施3.3施工人员的技术要求3.4施工质量要求3.5施工进度控制要求四、施工注意事项4.1确保施工环境的干燥与洁净4.2保证岩棉板的平整度和垂直度4.3安全用电和用气4.4施工过程中防火措施4.5施工完成后的验收和整理五、常见问题及解决方法5.1岩棉板漏风、漏水问题的解决5.2岩棉板施工中的常见质量问题及处理方法5.3岩棉板施工过程中的安全问题与应对措施5.4岩棉板施工时常见困难及解决方法5.5岩棉板施工后的维护与保养总结:岩棉板施工技术交底对于确保岩棉板施工质量和效果至关重要。

本文详细介绍了岩棉板施工工艺、材料选择、施工要求等方面的内容,并提供了施工注意事项和常见问题的解决方法。

通过遵循正确的施工工艺和要求,选择合适的材料,并严格控制施工过程中的质量和安全,可以保证岩棉板施工的顺利进行和施工效果的达到。

希望本文对读者了解岩棉板施工技术交底有所帮助,并能在实践中得到应用。

保温外墙岩棉板技术交底

保温外墙岩棉板技术交底

保温外墙岩棉板技术交底一:保温外墙岩棉板技术交底[正文]本旨在详细介绍保温外墙岩棉板的技术交底,以便确保施工过程中的准确实施和安全性。

一、项目背景和目的1.1 项目背景在保温外墙施工中,岩棉板作为一种重要的保温材料,被广泛应用于建造行业。

1.2 目的确保施工人员了解岩棉板的特性、安装方法以及相关施工规范,提高施工质量和安全性。

二、岩棉板概述2.1 定义岩棉板是一种由岩石纤维和有机胶粘剂组成的板状保温材料。

2.2 特性- 良好的保温性能,有效降低建造物能耗。

- 良好的隔音性能,提供更舒适的室内环境。

- 耐火性能优异,提高建造物的安全性。

2.3 规格- 厚度范围:50mm-200mm- 长度:1200mm- 宽度:600mm三、岩棉板安装方法3.1 准备工作- 清理墙面并确保墙面平整、干燥。

- 确保安全操作,佩戴适当的个人防护设备。

3.2 施工步骤- 按照设计要求精确测量墙面尺寸。

- 使用尺子和刀具将岩棉板剪裁为所需尺寸。

- 将粘合剂均匀涂抹在岩棉板的背面。

- 将岩棉板贴附到墙面,并使用木螺丝固定。

- 确保岩棉板安装平整坚固,无空鼓和松动现象。

四、施工质量控制4.1 可视质量检查- 检查墙面连接处的缝隙和空鼓情况。

- 检查岩棉板的贴附情况,确保无松动现象。

4.2 抗压强度测试- 使用压力仪测量岩棉板的抗压强度。

- 测试结果应符合相关标准要求。

五、施工安全注意事项5.1 个人防护- 在施工现场佩戴安全帽、防护眼镜和防尘口罩。

- 注意避免岩棉板刺激皮肤和呼吸道。

5.2 火灾防范- 施工现场禁止吸烟。

- 确保岩棉板的火灾等级符合安全要求。

[罗列本所涉及附件如下]- 岩棉板施工图纸- 岩棉板质检报告[罗列本所涉及的法律名词及注释]- 建造材料检验标准: 监测建造材料质量的标准。

二:保温外墙岩棉板技术交底[正文]本旨在详细介绍保温外墙岩棉板的技术交底,以便确保施工过程中的准确实施和安全性。

一、项目背景和目的1.1 项目背景在保温外墙施工中,岩棉板作为一种重要的保温材料,被广泛应用于建造行业。

外墙岩棉保温施工技术交底

外墙岩棉保温施工技术交底

外墙岩棉保温施工技术交底1. 概述外墙岩棉保温施工技术是一种常用的墙体保温技术,通过在墙体外部施工岩棉保温材料,提高墙体的保温性能,减少能量损失,提高建筑的能源效益。

本文将介绍外墙岩棉保温施工技术的具体步骤和注意事项。

2. 施工步骤2.1 前期准备在进行外墙岩棉保温施工前,需要进行一系列的前期准备工作,包括:•清理墙面:确保墙面平整,无杂物和污渍,以便保证保温材料的牢固粘贴。

•检查墙体结构:检查墙体的结构和稳定性,确保适合进行岩棉保温施工。

•准备施工材料:准备好岩棉板材、粘结剂等施工所需的材料。

2.2 岩棉板材安装岩棉板材是外墙岩棉保温的核心材料,施工过程如下:1.确定施工顺序:根据墙面的特点和尺寸,确定岩棉板材的安装顺序,一般是从下往上进行。

2.测量、剪裁:根据墙体尺寸,使用工具对岩棉板材进行测量和剪裁,确保尺寸合适。

3.粘贴岩棉板材:使用粘结剂将岩棉板材粘贴在墙面上,注意均匀涂抹粘结剂,确保岩棉板材与墙面之间的粘接质量。

4.对接处理:岩棉板材安装完成后,对板材之间的接缝进行处理,确保接缝的紧密性和密封性。

5.固定板材:对安装好的岩棉板材进行固定,一般使用墙体固定钉等材料进行固定。

2.3 表面涂层处理岩棉板材安装完成后,需要对其进行表面涂层处理,以增加保温层的耐久性和美观性:1.底层处理:首先进行底层处理,使用特定的底层涂料进行涂抹,填平岩棉板材的表面不平整。

2.罩面处理:底层处理完成后,使用罩面涂料进行涂抹,增加外墙保温层的外观效果和抗污性。

3. 注意事项在进行外墙岩棉保温施工时,需要注意以下事项:1.施工环境:确保施工环境相对干燥和稳定,避免在雨天或气温过低的情况下进行施工。

2.材料存储:保持岩棉板材和粘结剂等材料的干燥,避免受潮或受损。

3.施工质量:严格按照施工工艺要求进行施工,确保岩棉板材的粘接质量和涂层的平整性。

4.安全措施:在施工过程中,必要时使用安全帽、手套、口罩等个人防护装备,确保施工人员的安全。

外墙岩棉板保温技术交底

外墙岩棉板保温技术交底

一施工准备:1.材料要求:1.1、105mm及80mm厚金属岩棉板及配套锚固钉2、主要机具:塔吊、卷尺、锤子、电锯、电刨、水平尺等。

3、作业条件:3.1、外墙柱钢筋绑扎完毕,放置外墙保温。

3.2、梁钢筋绑扎完毕,放置梁部位保温。

二施工工艺:1、金属岩棉板施工: 1.1、工艺流程:金属岩棉板进场→外墙体柱钢筋绑扎完→安装金属岩棉板→安装锚固钉→安装模板→绑扎梁钢筋→安装梁部金属岩棉板→安装飘窗板下部岩棉板→板钢筋绑扎1.2、操作工艺:1.2.1、施工准备:1.2.1.1、岩棉板进场后根据厚度规格尺寸进行摆放。

1.2.1.2、熟悉图纸。

1.2.1.3、外墙钢筋绑扎完毕。

1.2.2、模板安装工艺:1.2.2.1、外墙各阳角、阴角及其他必要处应挂基准线,并在每个楼首层的适当位置弹出水平线,以控制岩棉板的垂直度及水平度。

1.2.2.2、施工时根据建筑物外形和结构特点,进行排版,选择合适的拼接块,应尽量减少拼接,并控制尺寸,避免过大或过小,保证施工高效便捷。

1.2.2.3、安装顺序:先边侧,后中间,先大面后小面。

保证横向、竖向拼缝及阴阳角搭接处平整严密。

1.2.2.4、排版错缝,阴阳角处每层岩棉板应相错互锁,竖缝应逐行错缝,且错缝不小于200mm。

1.2.2.5、安装锚固:安装固定原则:确认排版正确无误后,采用配套专用锚杆通过塑料垫盘锚入钢筋混凝土墙。

三、质量要求:1、岩棉板切割用电锯,严禁手锯和斧子切割。

2、岩棉板拼缝严密,保证平整严密。

3、选择合适的拼接块。

4、排版错缝,阴阳角相错互锁。

5、安装锚固钉按要求施工。

四、成品保护:1、加强成品保护教育,提高施工人员的成品保护意识,贯彻成品保护条例施工中各专业工种紧密配合,合理安排工序,严禁颠倒工序作业。

2、对已经施工完的保温墙体,不得随意开凿孔洞。

不得在金属网岩棉板上放置易燃及溶剂型化学物品,不得在上面加工作业电气焊,应防止重物撞击墙体,如拆除脚手架严禁将窗洞口作为脚手架支点或固定点使用,防止脚手架砸碰损坏。

外墙岩棉板保温墙面施工技术交底

外墙岩棉板保温墙面施工技术交底

实用文档外墙岩棉板保温墙面施工技术交底1、(1)基层墙体的处理:基层墙体表面不得有浮尘等污染物,墙面不平整处要预先剔凿或水泥砂浆找平。

基层墙面若太干燥,应适当洒水水润湿。

(2)墙面弹线:施工前仔细做好每道檐子和造型,确认基层结构墙体的伸缩缝、墙体体型的具体部位,并做出标记。

阴阳角、飘窗板、阳台、柱梁、窗口必须垂线。

水平方向按垂直线拉水平线。

(3)挂基准线:在建筑物外墙大角(阳角、阴角)、飘窗沿、阳台沿、平窗窗套及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。

(4)水泥砂浆找平 24 小时后,抹 2mm厚抗裂粘结砂浆压入玻璃纤维网格布,门窗口、阳角处必须翻包加强网,,并搭接 200mmm以上,再抹 1mm后抗裂砂浆找平至不漏网子为至。

(5)锚固件的间距不大于 300mm,梅花布置,而在建筑物边角部位两边的 2m 范围内,锚固件数量要相应增加。

锚固件深入基层不小于 4.5mm。

对位于负风压较大区域的高层建筑,锚固件数量可根据负风压值适当增加。

交底人:曹县锦呈花园项目接受人:外墙保温队项目部签字:签字:2017年9月3日2017年9月3日锚固件施工后用不锈钢抹刀抹平表面。

为保证施工效果,耐碱玻璃纤维网格布和锚固件必须在抹面胶浆未干时用抹面胶浆覆盖。

注意:铆钉必须垂直于墙面打眼,垂直锚入砼内不少于3mm,锚入轻质墙体内大于5mm,如果有斜插钉造假的,每次罚款 1000 元以上并全反工;锚固件施工后用不锈钢抹刀抹平表面。

为保证施工效果,耐碱玻璃纤维网格布和锚固件必须在抹面胶浆未干时用抹面胶浆覆盖。

网格布外部的胶浆厚度至少 1mm,但最多不得大于 2mm。

(6)门窗洞口侧面抹两公分的保温颗粒砂浆和 B1 级挤塑板保温材料,保温面(做好真石漆涂料面层)厚,不得吃门窗框(吃门窗框必须小于 1 公分,否则返工)(7),门窗口上檐、雨棚底边,梁底边必须做截水槽,窗台、飘窗板、雨棚必须向外做 3 公分的坡度,其上面的灰使用玻化微珠砂浆,必须抹密实以防渗水,不得使用保温板。

外墙岩棉板保温技术交底

外墙岩棉板保温技术交底

外墙岩棉板保温技术交底在涂覆界面砂浆的同时,应在岩棉板的四周和中央预留出直径为8mm左右的孔洞,孔洞之间的距离应小于1m,孔洞距离板边缘的距离应不小于100mm。

②将涂覆了界面砂浆的岩棉板按照设计要求粘贴在基层墙体上,采用点粘法和胀栓锚固技术固定。

在岩棉板的四周和中央预留的孔洞中,插入直径为8mm的胀栓,胀栓的长度应大于岩棉板的厚度。

胀栓的数量和布置应按设计要求进行,通常为每平方米4-6个。

在插入胀栓前,应在孔洞内涂覆一层界面砂浆,以增强胀栓的粘结力。

胀栓插入孔洞后,应用橡皮锤轻轻敲打,使胀栓与岩棉板、基层墙体之间紧密粘结。

③岩棉板的粘贴应从下往上、从左往右进行,每块板应与相邻板之间留出2-3mm的缝隙,缝隙应用专用填缝胶进行填充。

在粘贴过程中,应注意保持岩棉板的垂直度和水平度,以确保保温层的整体平整度和外观质量。

岩棉板的粘贴采用点框法,即在岩棉板四周涂抹一圈粘结剂宽50㎜,侧面留50㎜宽排气口,间距200-250㎜,直径100㎜。

涂好后立即将岩棉板轻柔、均匀地贴在墙面上,并用托线板检验垂直平整。

每贴完一块板,应及时清除挤出的粘结砂浆。

施工步骤如下:a、岩棉板粘贴在墙上后,严禁拍打岩棉板表面。

24小时后进行下步施工工序。

b、岩棉板应水平粘贴,保证连续结合,且上下两排岩棉板应竖向错缝板长1/2.c、一般先从墙拐角(阳角)处粘贴,应先排好尺寸,切割岩棉板,使其粘贴时垂直交错连接,确保拐角处顺垂且交错垂直。

d、在粘贴窗框四周的阳角和外墙阳角时,应先弹好基准线,作为控制阳角上下垂直的依据。

岩棉板的拼缝不得正好留在门窗口的四角处。

e、岩棉板粘贴完毕(24小时)后,喷涂岩棉板专用界面砂浆。

f、界面砂浆喷完后根据施工图在锚栓安装部位钻孔,并用U型卡子将大圆盘固定在钻孔位置。

找平层保温浆料施工分为以下几步骤:1、待贴砌岩棉板的钢丝网锚固后即可进行保温浆料的施工。

2、在保温浆料和抗裂砂浆配制时,需设专人专职进行搅拌,以保证搅拌时间和加水量的准确。

外墙外岩棉板隔音技术交底

外墙外岩棉板隔音技术交底

外墙外岩棉板隔音技术交底
一、前言
本次工程需要使用到外墙外岩棉板进行隔音处理,为了保证工
程质量,必须严格按照本技术交底进行。

二、施工方法
1. 基层处理
基层表面平整、无明显松动、裂纹、油污、灰渣等异物,基层
不能有粉化现象。

2. 粘贴处理
在基层处理完成后,将外岩棉板放置在施工现场进行适当晾晒,然后用专用切割工具进行切割,对板材进行开裂处理,控制板材切
口为1/3板厚线。

将板材背面涂刷一遍专业环保胶水后,使其贴合
在基层表面上。

3. 填缝处理
岩棉板与基层之间的接缝用专业填缝料进行填充,确保接缝平直、无凸起,填缝料必须填实、填满接缝。

三、质量要求
1. 外墙外岩棉板固定牢固,表面平整,无空鼓、虚损现象;
2. 隔音效果符合设计要求,达到预定的隔音效果;
3. 基层表面平整,无粉化、松动、蜂窝、麻面等现象;
4. 接缝处填缝严密,平整无凸起现象。

四、安全注意事项
1. 施工人员应佩戴符合标准要求的安全帽、手套等防护用品;
2. 施工过程中应注意周围环境,确保没有人员误伤;
3. 施工现场应保证通风良好;
4. 严禁在封闭空间内进行施工,以免危及人身安全。

五、总结
本次交底旨在规范化施工,确保工程质量,同时也要求施工人员注意身体健康与安全,切实做到文明施工。

外墙岩棉板技术安全交底模板

外墙岩棉板技术安全交底模板

一、交底目的为确保外墙岩棉板施工过程中的安全,预防事故发生,现将外墙岩棉板施工技术安全要求进行交底。

二、工程概况1. 工程名称:_______2. 工程地点:_______3. 施工单位:_______4. 施工班组:_______三、施工准备1. 人员准备:施工人员应具备相应的资质,熟悉外墙岩棉板施工技术及安全操作规程。

2. 材料准备:岩棉板、粘结剂、锚固件、网格布等材料应符合国家相关标准,并经过质量检验。

3. 工具准备:切割机、手电钻、螺丝刀、水平尺、靠尺等施工工具。

四、安全技术要求1. 施工人员进入施工现场前,必须穿戴好个人防护用品,如安全帽、工作服、防护眼镜、手套等。

2. 施工现场应设置安全警示标志,明确警示区域,防止无关人员进入。

3. 施工人员应严格遵守操作规程,不得擅自改变施工工艺。

4. 施工过程中,应确保脚手架、吊篮等安全设施牢固可靠,防止坠落事故。

5. 施工现场应保持整洁,及时清理施工垃圾,防止滑倒、绊倒事故。

6. 施工人员上下脚手架、吊篮时,必须使用安全带,并系好保险钩。

7. 施工过程中,如遇大风、雨雪等恶劣天气,应暂停施工,确保人员安全。

8. 施工现场应设置消防器材,并确保消防器材完好有效。

9. 施工过程中,如发现安全隐患,应立即停止施工,并及时上报相关部门处理。

五、施工工艺1. 基层处理:将墙体表面清理干净,清除浮尘、油污、松动部位等。

2. 粘结剂配制:按照产品说明书要求,将粘结剂加水搅拌均匀。

3. 岩棉板铺设:将岩棉板按设计要求铺设在墙体上,注意板缝对接严密。

4. 锚固件固定:将锚固件打入墙体,确保锚固牢固。

5. 网格布固定:将网格布铺设在岩棉板上,用锚固件固定。

6. 批抹砂浆:将砂浆均匀批抹在岩棉板上,厚度应符合设计要求。

7. 表面处理:对岩棉板表面进行平整、找直处理。

六、注意事项1. 施工过程中,严禁施工人员酒后作业。

2. 施工现场严禁吸烟、动火。

3. 施工过程中,严禁擅自拆除、移动安全设施。

外墙岩棉板安全技术交底模板

外墙岩棉板安全技术交底模板

一、工程概况1. 工程名称:___________2. 分部工程:___________3. 分项工程:外墙外保温工程(100mm厚岩棉)4. 施工单位:___________5. 施工负责人:___________二、施工准备1. 机具准备- 主要机具:水桶、剪刀、铲刀、手提式搅拌器、手推车、塑料桶、垂直运输设备、铁锹、切割机、铝合金刮尺、平口批刀、美工刀、冲击钻、螺丝刀、靠尺、塞尺、垂直仪、墨斗、钢尺、方尺、探针等。

- 特殊工具:岩棉板切割工具、保温砂浆抹平工具、锚固件安装工具等。

2. 材料准备- 100厚岩棉板、塑料膨胀钉、耐碱网格布、保温砂浆、界面剂等。

- 所有材料均需符合国家相关标准和设计要求,并有合格证明。

3. 作业条件- 外墙体无起壳和空鼓现象,并经有关部门验收合格。

- 施工环境温度不得低于5°C,不得高于40°C。

- 雨雪天气不能施工(雨后24小时或施工后24小时会下雨不易施工)。

- 门窗需用美纹纸进行保护处理。

- 检查所用材料是否符合设计要求,施工机具和工具是否符合使用要求,脚手架或吊篮是否安全可靠,施工人员是否经过专业培训。

三、施工工艺1. 基层处理- 清理墙面,确保无油污、灰尘、杂物等。

- 对墙体进行打磨、修补,使其平整、垂直。

2. 锚固件安装- 根据设计要求,在墙体上预埋锚固件。

- 使用冲击钻钻孔,孔径略大于锚固件直径。

- 将锚固件打入孔中,确保其垂直牢固。

3. 岩棉板铺设- 将岩棉板切割成所需尺寸。

- 将岩棉板粘贴在锚固件上,确保其平整、垂直。

- 使用保温砂浆填充缝隙,使岩棉板与墙体紧密结合。

4. 网格布铺设- 在岩棉板表面铺设耐碱网格布。

- 使用保温砂浆将其粘贴牢固。

5. 保温砂浆抹面- 使用保温砂浆对岩棉板进行抹面,使其平整、均匀。

- 确保抹面层厚度符合设计要求。

四、安全注意事项1. 施工人员必须佩戴安全帽、手套、眼镜等防护用品。

2. 高空作业人员必须系好安全带,并做好安全防护措施。

岩棉板施工技术交底

岩棉板施工技术交底

岩棉板施工技术交底岩棉板是一种常用于建筑隔热、隔音和防火的材料。

它具有低导热系数、良好的隔音性能和优秀的防火性能,因此广泛应用于各种建筑项目中。

在进行岩棉板的施工过程中,技术交底是非常重要的环节,它能确保施工人员正确理解施工要求和操作规范,提高施工质量和效率。

一、施工前的准备工作在进行岩棉板施工之前,需要进行一系列的准备工作。

1.1 材料准备:检查岩棉板的质量和数量是否符合施工要求,确保没有破损或变形。

同时准备好所需的施工工具和器材。

1.2 施工区域准备:清理施工区域,确保地面平整、无杂物和尘土。

按照设计要求确定施工的起点和方向。

1.3 安全措施:在施工现场设置警示标志,确保施工过程中的安全。

同时,施工人员应佩戴个人防护装备,包括头盔、安全鞋、眼镜等。

二、岩棉板的施工方法2.1 安装固定架构:首先需要根据设计要求在墙体或屋顶上安装固定架构,确保岩棉板能够牢固地固定在墙面或屋顶上。

固定架构的选材和安装要符合相关的规范和标准。

2.2 切割岩棉板:根据设计图纸的要求,使用适当的工具和测量仪器对岩棉板进行切割。

切割时要确保板材的尺寸和角度准确无误,避免浪费和安装困难。

2.3 固定岩棉板:使用合适的固定件将岩棉板固定在固定架构上。

固定件的选择要符合设计要求,确保岩棉板的稳固性和安全性。

固定件的间距要合理,确保板材之间的接缝紧密。

2.4 密封接缝:在岩棉板的接缝处使用适当的密封材料进行密封处理,确保接缝的完整性和导热性能的一致性。

2.5 完成面层处理:岩棉板施工完成后,需要根据设计要求进行面层处理。

通常可以使用石膏板、木质板材或涂料进行面层处理,以保护岩棉板并增加建筑的美观性。

三、岩棉板施工中的注意事项3.1 施工环境:在进行岩棉板施工时,应注意环境的温度和湿度。

避免施工在极端的温度和湿度条件下进行,以免影响岩棉板的性能和施工质量。

3.2 施工质量:施工人员应严格按照相关的规范和标准进行施工,确保板材的安装、固定和接缝的质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ一005
工程名称
德州站站房改造工程
施工单位
中铁建设集团有限公司
交底部位
临时站房
工序名称
复合岩棉板
交底提要: 共4页,第3页;2013年8月14日
复合岩棉板
交底内容:
5、安装复合岩棉板
1)现用外保温复合岩棉板尺寸为600 mm×1200mm、厚度为50mm、100mm。非标准尺寸或局部不规则处可现场裁切,裁切时注意切口必须与板面垂直,裁切尺寸偏差不能大于3mm。
2)复合岩棉板粘帖方式采用点框法。操作时应先将整块板四周均匀涂满粘结剂,然后在板中间均匀打点,应保证粘结面积不小于50﹪。
3)、过渡站房外墙采用50mm厚复合岩棉板、临时出站厅外墙采用100mm厚复合岩棉板。
4)、选用保温材料热工性能指标:复合岩棉板600mm*1200mm:导热系数(W/mk)≤0.040;密度(Kg/m3)≤160;吸水率≤1.0,憎水率≥98%。
2、机具准备
电热丝切割器或壁纸刀、螺丝刀、剪刀、钢锯条、墨斗、棕刷、粗砂纸、电动搅拌器、塑料搅拌桶、冲击钻、抹子、阴阳角抿子、托线板、2m靠尺等。
2、挂基准线
在建筑外墙大角(阴角、阳角)及其他必要处垂直基准线,适当位置挂水平线,以控制复合岩棉板的垂直度和平整度。
3、配置粘接砂浆
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ一005
工程名称
德州站站房改造工程
7)复合岩棉板贴在墙上后应均匀挤压,随后用2米靠尺进行压平,保证其平整度和粘贴牢固。板与板之间要挤紧,不得有缝,接缝处不得出现“碰头浆”。每贴完一块,应及时清除挤出的聚合物砂浆、板间不留间隙。
8)复合岩棉板应水平粘贴,保证连续结合,局部最小宽度不得小于200mm。
9)在墙拐角处,应先排好尺寸,裁切岩棉板,使其粘贴时垂直交错连接,保证拐角处顺直且垂直。
施工单位
中铁建设集团有限公司
交底部位
临时站房
工序名称
复合岩棉板
交底提要: 共4页,第2页;2013年8月14日
复合岩棉板
交底内容:
4、粘贴翻包网格布
凡在粘贴的挤塑板侧面边外露处(如门窗洞口处等),都要做网格布翻包处理。按所需尺寸切割翻包网格布(不少于200mm),至少留出100 mm的网格布供翻包重叠使用。在基层面上先涂上一层粘结砂浆,然后将网格布埋入(留出翻包部分),保证网格布无外露部分。在施工过程中应保持外露网格布清洁干净,不受污染。
保温板安装的允许偏差及检验方法:
项次
项目
允许偏差mm
检查方法
1
表面平整
3
用2m靠尺,契行塞尺检查
2Байду номын сангаас
立面垂直
3
用2m托线板检查
3
阴、阳角垂直
3
用2m托线板检查
4
阳角方正
3
用200mm方尺检查
5
接缝高差
1.5
用直尺检查
6、打膨胀钉
1)、复合岩棉板粘贴完毕后在进行膨胀安装固定。
2)、按设计要求的位置安装膨胀钉,每块板安至少7个钉子,自攻螺丝应拧紧并将工程塑料膨胀钉的帽子与岩棉板表面齐平或略拧入一些,确保膨胀钉尾部压盘与基层充分锚固。
7、配置抗裂砂浆
配制比例:抗裂砂浆粉料:水=1:0.24~0.26(重量比),配制顺序:将抗裂砂浆倒入按比例预先称量好的水中,用手提式搅拌机或砂浆搅拌机进行搅拌,直至均匀无结块为止。静置5分钟,再稍加搅拌即可使用。
1)、已搅拌好的浆料应注意防晒避风,以免干化结皮。
2)、一次搅拌量不宜过多,浆料应在2小时内用完,已干结硬化的浆料不得再使用。
二、施工工艺
基层处理→测量、放线→挂基准线→粘接砂浆→粘贴翻包网格布→安装岩棉板→安装锚固件→修理、打磨、找平→配制抗裂砂浆抹→抹底层砂浆→埋贴网格布→抹面层抗裂砂浆→检验、验收→外装饰
1、基层处理
1)必须彻底清除基层表面浮灰、涂料、油污、空鼓等影响粘结强度的材料。
2)对工程的结构墙体抹灰平整度用2m靠尺检查,最大偏差应小于3mm,超差部分应剔凿或用1:3水泥砂浆修补平整。
2、质量标准
保温系统施工完工后(抗裂砂浆完成)验收应达到以下标准:
项目
允许偏差
检验方法
表面平整度
4㎜
用2m靠尺和塞尺检查
立面垂直度
4㎜
用垂直仪测定
阴阳角方正度
4㎜
用方尺检查
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
4)在阴阳角处还需在转角处每边双向绕角且相互搭接宽度不小于200mm。
三、质量控制
1、主控项目
1)所有材料品种、配比、规格、性能应符合设计要求(附有材料检验报告和出厂合格证);
2)保温层厚度及构造做法应符合建筑节能设计要求;
3)保温层与墙体及各构造层之间必须粘接牢固,无脱层、无裂缝、面层无粉化、起皮、爆灰。
技术交底记录
鲁JJ一005
工程名称
德州站站房改造工程
施工单位
中铁建设集团有限公司
交底部位
临时站房
工序名称
复合岩棉板
交底提要: 共4页,第1页;2013年8月14日
复合岩棉板
交底内容:
一、施工准备:
1、施工条件、材料准备
1)、外墙900mm以下墙体砌筑完毕。
2)、基层墙面应干燥并已验收合格,在大角处弹出500mm的水平及垂直控制线。
3)、施工过程中气温应在5~35℃之间,避免在雨天或大风天气作业。
8、抹底层砂浆
在表面上将聚合物砂浆均匀地抹在复合岩棉板上,厚度约2mm左右。同时将预留的翻包网格布压入砂浆中,门窗洞口的加强网格布也应随即压入砂浆中。
9、贴网格布、抹抗裂砂浆
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
3)排板时按水平成品字型排列,上下错缝,阴阳角处做错茬处理。
4)门窗洞口四角不可出现直缝,必须用整板裁出刀把状且最小边宽不得少于200 mm。
5)遇到边角或门窗洞口等边缘部位时,应先用整板做出边缘部分,把空隙留在墙体上,然后再用小块板填充且小块板最小宽度不小于200 mm。
6)复合岩棉板抹完专用粘结剂后必须迅速粘贴到墙体上,避免粘结剂结皮而失去粘结性。
2)对于窗口、门口及其它洞口四周的岩棉板端头应用网格布和粘结砂浆将其包住,也只有在此时,才允许岩棉板边涂抹粘结砂浆。
3)将大面网格布(钢丝网)沿水平方向绷直绷平,并将弯曲的一面朝里,用抹子由中间向上、下两边将网格布抹平,使其紧贴底层砂浆,要平整压实,不得使网格布褶皱、空鼓、翘边。网格布不得压入太深,表面应暴露在底层砂浆之外。单张网格布长度不小于6m,网格布左、右搭接宽度不小于100mm,上、下搭接宽度不小于80mm。
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ一005
工程名称
德州站站房改造工程
施工单位
中铁建设集团有限公司
交底部位
临时站房
工序名称
复合岩棉板
交底提要: 共4页,第4页;2013年8月14日
复合岩棉板
交底内容:
1)门窗洞口阳角部分各加一层300mm×200mm网格布进行加强,与窗角平分线成90°,大面网格布搭接在门窗洞口周边的网格布之上。
相关文档
最新文档
