基础导墙和后浇带的模板支设

一、施工准备:

1、抄测好标高控制线,结构500线,用红油漆做好标志,不得做的过大。

2、防水表面做好找平层。

3、搭设好四周外排脚手架,外脚手架搭设牢固。

4、做好二次放线,外墙必须拉通线控制。

二、操作工艺:

1、在基础面上350mm处搭一根水平钢管固定在外脚手架上,间距1m,要求此水平杆水平,在施工前应在外脚手架和墙筋上抄测好水平标高控制线。

2、用线坠将底板内地线吊在水平钢管上,做好墙身的控制线,并在基础面钢筋上做好控制标志,外侧导墙可将墙身线弹在防水保护层上做控制。

3、根拒弹好的墙体控制线安装模板,注意在钢筋外侧面先挂好保护层垫块,模板合好后,再用短钢管竖向夹住模板,扣件稍微拧紧,然后进行拉通线矫正,最后将扣件扣紧,模板下口用16#铁丝将模板与竖向夹管牵牢,模板上口用小木挡固定。最后矫正垂直度,可用打斜撑来调整模板的垂直。

4、变形缝处做法:先找出变形缝的位置,在底板下铁和地、暗梁绑扎完后,既可进行变形缝的模板支设。首先在变形缝两侧抄好板面的

标高控制线,然后根据变形缝的位置安装模板,模板安装在下铁表面,模板之间用100×100mm的木挡做支撑,模板上下口吊垂直,木挡间距0.9m。施工时应注意在板下铁底垫好钢筋保护层(40mm),并在加工模板前,需先测量出模板的高度,以防上层铁铺设时,保护层过大或过小,模板支设后,在模板下口与钢筋的空隙处用同标号细砼填缝,模板上口待上层铁铺设后用开口模将上层铁与模板间的空隙补上。变形缝两侧水平位置做企口缝,端部用止水钢板固定,埋入基础300mm。

三、有关要求:

1、模板的拼接严密,支撑牢固,安装的位置正确。

2、模板表面平整、光滑,表面刷好水性脱模剂。

四、允许偏差:

1、模板标高±5mm;

2、模板轴线位移±3mm;

3、平整度±3mm;

4、垂直度±2mm;

5、相邻表面接缝高低差±2mm;

五、成品保护:

1、支设外墙模板时,严禁破坏卷材防水层,防水保护层表面不得用锤硬敲,以防保护层受震动脱落。

2、不得用电焊烧伤钢筋表面。

六、施工节点:

七、后浇带模板

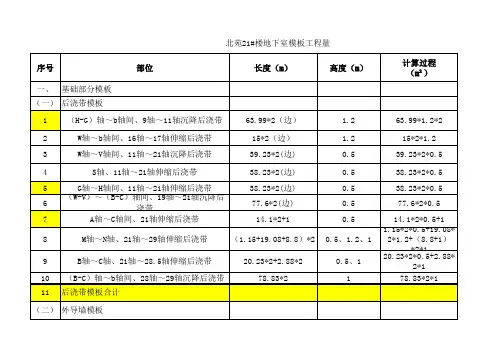

为解决楼沉降不均匀和超长引起的伸缩变形而设有后浇带。后浇带宽800mm,后浇带断口面,针对各个部位采用如下方法施工:

1、底板后浇带断口面采用钢筋骨架上绑扎4mm见方孔洞钢丝网的方法施工,钢筋骨架用 14的钢筋制作,水平通长@≤150,垂直通长@≤1000,上下左右要留保护层,以免骨架钢筋渗水。

2、外墙后浇带断口面采用钢丝网(4mm见方孔洞)与方木多层板组合的方法施工,后浇带1、后浇带2具体作法分别作附图1、2:

3、墙后浇带断口面采用方木多层板组合方法的施工要求,多层板在后浇带处断开800mm,同后浇带宽,便于断口面封堵和支撑,

具体方法见附图3:

4、平台板后浇带断口面采用多层板和方木组合的方法施工,平台板支设完后,在平台模板面上沿后浇带钉一条50宽18厚多层胶合板,待平台钢筋绑扎后,再将利用窄条锯成豁口的多层板放置在平台双层铁中间,具体方法见附图4:

5、后浇带模板支承:由于后浇带两侧砼在达到设计要求及施工规范条件后,其模板及支承系统将全部拆除。拆除后后浇带两侧就形成了悬臂板,这样就有可能导致后浇带两侧砼产生变形,从而影响工程的结构性能。为了避免这种现象的产生,项目部决定将后浇带与后

浇带两侧砼模板及支承系统全部隔开进行搭设,使后浇带模板及支承系统形成一个独立体系,那么在后浇带两侧模板及支承系统全部拆除后,而后浇带的模板及支承系统将不拆除,仍然对后浇带起支承加固作用,这样就能避免后浇带两侧砼因悬臂而产生变形了。

八、注意事项:

1、后浇带部位上方未浇砼前必须用模板盖严,严禁有垃圾进入。

2、后浇带底板内集水必须全部排尽,以免锈蚀钢筋。

3、后浇带必须按施工方案及设计要求支模,按施工方案留施工缝,浇筑砼时必须清理垃圾。

4、在后浇带未达到设计强度时,不得将模板部分支撑拆除或全部拆除,以免梁板因悬臂而变形。

5、杜绝后浇带砼不密实现象。
