城市高架桥施工组织设计方案
城市高架桥施工交通组织方案

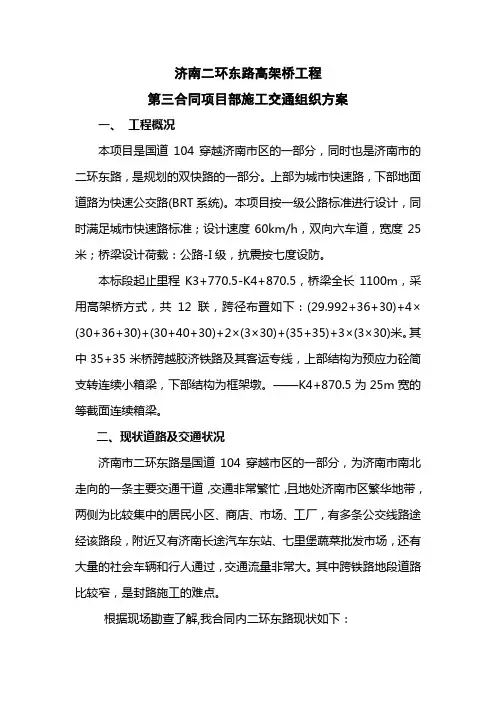

济南二环东路高架桥工程第三合同项目部施工交通组织方案一、工程概况本项目是国道104穿越济南市区的一部分,同时也是济南市的二环东路,是规划的双快路的一部分。
上部为城市快速路,下部地面道路为快速公交路(BRT系统)。
本项目按一级公路标准进行设计,同时满足城市快速路标准;设计速度60km/h,双向六车道,宽度25米;桥梁设计荷载:公路-I级,抗震按七度设防。
本标段起止里程K3+770.5-K4+870.5,桥梁全长1100m,采用高架桥方式,共12联,跨径布置如下:(29.992+36+30)+4×(30+36+30)+(30+40+30)+2×(3×30)+(35+35)+3×(3×30)米。
其中35+35米桥跨越胶济铁路及其客运专线,上部结构为预应力砼简支转连续小箱梁,下部结构为框架墩。
——K4+870.5为25m宽的等截面连续箱梁。
二、现状道路及交通状况济南市二环东路是国道104穿越市区的一部分,为济南市南北走向的一条主要交通干道,交通非常繁忙,且地处济南市区繁华地带,两侧为比较集中的居民小区、商店、市场、工厂,有多条公交线路途经该路段,附近又有济南长途汽车东站、七里堡蔬菜批发市场,还有大量的社会车辆和行人通过,交通流量非常大。
其中跨铁路地段道路比较窄,是封路施工的难点。
根据现场勘查了解,我合同内二环东路现状如下:一般道路断面情况为:20m(机动车道)+2×2.9m(绿化带)+2×6.4m(非机动车道)+2×3.3m(人行道)=45.2m;与胶济铁路交汇处为:20(机动车道)+2×1.2m(绿化带)+2×7.5m(非机动车道)=37.4m。
二环东路周边东西方向有北园大街、花园路,南北向道路有历山路,相对可以疏散交通、解决交通分流问题。
三、编制依据(一)、济南二环东路高架桥工程第三合同设计图纸。
(二)、对现有二环东路道路状况的调查。
高架桥工程组织施工方案
高架桥工程组织施工方案1. 引言本文档旨在提供一种高架桥工程的组织施工方案。
高架桥工程是一项复杂且关键的工程,需要合理的组织施工,保证施工进度和质量,确保工程顺利完成。
本方案将涵盖高架桥工程的施工组织、施工作业流程、施工安全等内容。
2. 工程概况2.1 工程名称高架桥工程2.2 工程地点工程地点位于XX市XX区XX路。
2.3 工程描述本工程旨在建设一座跨越XX路的高架桥,用于缓解交通压力,提高道路通行能力。
高架桥总长度为XXX米,宽度为XXX米,设计荷载为XXX吨。
3. 施工组织3.1 组织架构本工程施工组织如下:•总承包商:XXX公司•项目经理:XXX•施工队伍:由总承包商负责组建3.2 工作任务划分根据工程需要,施工任务可以划分为以下几个阶段:1.桥墩基础施工:包括桩基施工和桥墩基础混凝土浇筑等工作2.主梁制造与安装:在桥墩上安装主梁,包括主梁制造、吊装等工作3.桥面施工:包括桥面铺装和防水处理等工作4.辅助工程施工:包括护栏安装、照明设施安装等工作3.3 施工作业流程以下是工程施工作业流程的简要描述:1.桥墩基础施工:–确定桩基的位置和数量,进行钻孔等施工准备工作–桥墩基础的混凝土浇筑–桥墩基础的养护与检查2.主梁制造与安装:–制造主梁的模具–混凝土浇筑,制造主梁–主梁的吊装和安装3.桥面施工:–铺设桥面铺装材料–桥面的压实与养护–进行桥面的防水处理4.辅助工程施工:–安装护栏和照明设施–检查辅助设施的完好性–进行相关的调试工作3.4 施工安全施工安全是工程施工过程中至关重要的一环。
为确保工人和周边居民的安全,必须遵守下列安全规定:•所有进入施工现场的人员必须佩戴安全帽和安全鞋,并穿着符合规定的施工服装。
•施工现场必须设置明显的安全警示标志,并进行合理的区域划分。
•所有机械设备必须经过合格的检测,保证其安全可靠。
•施工现场必须配备合适的消防设备和急救设备,并进行相应的培训。
4. 总结本文档提供了一种高架桥工程的组织施工方案,包括工程概况、施工组织、施工作业流程和施工安全等内容。
高架桥工程组织施工方案(3篇)
第1篇一、项目概述本高架桥工程位于我国某城市,全长X千米,双向X车道,设计速度X千米/小时。
工程主要包括桥梁工程、路基路面工程、配套管线工程、排水管道工程等。
为确保工程质量和进度,特制定以下施工组织方案。
二、施工组织架构1. 项目部:设立项目经理、项目副经理、总工程师、总经济师、质量总监、安全总监等职务,负责全面协调和管理项目施工。
2. 施工队伍:根据工程需求,组建专业的施工队伍,包括桥梁施工队、路基路面施工队、配套管线施工队、排水管道施工队等。
3. 监理单位:负责对工程质量、进度、安全等方面进行监督检查。
三、施工准备1. 技术准备:组织设计、施工、监理等相关人员,对施工图纸进行会审,明确施工工艺和施工要求。
2. 材料准备:根据施工进度,提前采购施工所需材料,确保材料质量合格。
3. 机械设备准备:根据施工需求,提前租赁或购置施工机械设备,并进行检查和维护。
4. 施工场地准备:平整施工场地,搭建临时设施,确保施工顺利进行。
四、施工进度计划1. 施工阶段划分:根据工程特点,将施工分为桥梁工程、路基路面工程、配套管线工程、排水管道工程四个阶段。
2. 施工进度安排:制定详细的施工进度计划,明确各阶段的起止时间和关键节点。
3. 进度保证措施:建立健全进度管理制度,加强进度监控,确保工程按计划推进。
五、资源配置计划1. 人力资源配置:根据施工需求,合理配置各类专业技术人员和施工人员。
2. 机械设备配置:根据施工进度和施工需求,合理配置各类施工机械设备。
3. 材料资源配置:按照施工进度,合理配置各类施工材料。
六、施工质量控制1. 质量目标:确保工程质量达到国家相关标准和规范要求。
2. 质量控制措施:建立健全质量管理体系,加强施工过程质量控制,严格执行验收制度。
3. 质量保证措施:加强施工人员质量意识教育,提高施工人员技能水平,确保施工质量。
七、施工安全管理1. 安全目标:确保施工过程中人员、设备、环境安全。
2. 安全管理制度:建立健全安全生产责任制,加强施工现场安全管理。
城市高架桥工程施工组织设计
章地章率φ章章章二・二四.九六七八九第第第第第第第笫施工准备 ..................................................................... 施工部署 .....................................................................第一章工程概况工程概况本工程为某市市政工程之一的内环线高架二期工程的一个标段。
工程位于环城西路的两铁路之间,全长1692.82m,其中271.2m为空心板梁结构,其余1421.62«)为脊骨梁结构。
在脊骨梁范围内,按高架桥的总体设计布局,在乙巧路交叉口的南侧设置「一对上下匝道,见图5-74工程平面图,因此分为标准段脊骨梁和匝道加减速变宽段脊骨梁两部分.肉骨梁标准段梁宽为18m,匝道加减速变宽段桥梁宽从18m,变化到361n,见图5-75。
本工程基础采用钻孔濯注桩桩基,独立式承台基础。
钻孔灌注桩桩径分别为e100Om和<t∙1200mm两种,枇长为54~60m不等。
板梁结构的墩身断面为1500mmX1500mm,分为双肢墩和三肢墩,脊计梁标准段墩身断面为4000EXlOooE,均为单肢墩。
加减速变宽段主墩断面400()MXloO()胸,辅墩断面1500mm×1500mm,分双脚墩和三肢墩.匝道均为单支墩,断面为160OmmXI200mm。
板梁段萩梁为十字形断面,高2∙52m,总宽2.2m。
脊骨梁段的上部结构由当中的脊骨梁和两则的大挑悬臂板组成,不设盖梁,标准段脊骨箱梁为高1.8m,宽4..Im的空腹箱梁,加减速变宽段脊骨梁为不对称变宽,脊骨箱梁宽度从4.-Im加宽到22.2m,从单室增加到5室的空腹箱梁。
大挑悬臂板根部高1m,悬臂长度6.55m脊骨梁的结构形式为五跨一联的连续预应力混凝上梁。
图5-74高架桥平面示意图图5-75脊骨梁剖面图本工程主要实物量见表5-27。
高架桥工程组织施工方案
高架桥工程组织施工方案一、项目概况1.1 工程名称:某某高架桥工程1.2 工程地点:某某地区1.3 工程概况:本工程是一座长1800m的高架桥,包括桥梁、梁体、支座、墩柱、伸缩缝、防护栏等构件。
桥面为双向四车道铺装路面,跨越一条繁忙的高速公路。
二、组织管理架构2.1 项目经理:负责工程总体的协调和管理2.2 技术负责人:负责工程技术和质量控制2.3 安全负责人:负责施工安全措施的制定和落实2.4 现场施工管理人员:包括施工队长、班组长等2.5 资源保障人员:包括材料和设备管理人员三、施工准备3.1 施工队伍组建:根据工程规模和施工周期,组建一支技术精湛、经验丰富的施工队伍。
3.2 设备准备:配备各类施工机械设备,包括吊装机、起重机、混凝土泵车、模板支架等,保障施工需要。
3.3 材料准备:提前储备各类建筑材料,包括钢筋、混凝土、油漆、防护栏材料等,以适应不同施工阶段的需要。
3.4 技术交底:对施工队伍进行相关技术交底和安全教育培训,确保施工人员具备相关技能和知识,安全文明施工。
四、工程施工方案4.1 桥梁施工:首先进行桥梁墩柱的基础施工,采用钻孔灌注桩工法,保证桩基的稳固和承载能力。
对墩柱进行模板搭设和钢筋绑扎,采用预制构件与拼装构件相结合的方式进行桥墩的施工。
再进行梁体的吊装和连接,采用大型吊装设备,严格按照施工图纸和工艺要求进行,保证连接质量和安全。
4.2 路面铺装:在桥梁结构施工完成后,进行路面的铺装工程。
首先进行路面的基层处理和压实,然后进行沥青混凝土和水泥混凝土的浇筑和铺装,保证路面平整、牢固和耐久。
4.3 防护栏和伸缩缝:在路面铺装完成后,进行防护栏和伸缩缝的安装工程。
对防护栏材料进行加工、拼装和安装,保证防护栏的牢固和安全。
对伸缩缝进行测量、切割与安装,保证伸缩缝的正常使用和耐候性。
4.4 设备安装:在桥梁结构和路面完成后,进行桥梁设备的安装,包括照明设备、监控设备、信号设备等,确保桥梁的正常使用和安全性。
市政高架路工程施工组织设计方案
市政高架路工程施工组织设计方案一、前言市政高架路是一项重大的城市交通建设工程,对城市的发展起着非常重要的作用。
为了确保该工程能够质量优良、进度可控、安全可靠地完成,我们制定了本工程的施工组织设计方案。
二、总体概述本工程的主要施工内容包括高架路主体结构的施工、桥梁、隧道等配套工程的施工以及道路土方开挖和回填等。
总体施工周期为18个月,其中主要结构施工周期为10个月,桥梁、隧道等配套工程施工周期为6个月,道路土方开挖和回填周期为2个月。
本工程的施工区域位于城市主干道上,道路宽度为20米,交通流量较大。
我们将在施工期间尽可能保持道路通畅,保证周边居民和企业的出行顺畅。
三、施工方案3.1 施工组织在工期和质量的基本要求下,我们将采取合理施工组织方式,有效地组织建筑材料的运输和施工机械的作业,实现高效施工。
3.2 建筑材料的运输建筑材料的运输是本工程中重要的组成部分。
我们将采用多种运输方式:1)在市场上批量采购有资质的建筑材料;2)采用集中配送的方式进行物流运输;3)重点盘点建筑材料储备,定时进行储备。
3.3 施工机械我们将根据施工需要,选配合适的施工机械,确保机械的适用性和效率。
3.4 施工人员我们将经过严格的招聘和培训后,从具有相关工程施工经验的人员中选择适当的队伍参与本工程的施工。
四、安全管理4.1 安全规定在施工期间,工地内安全规定必须严格执行。
包括:工地没有人员穿着拖鞋进入,无障碍通道必须得到保证,安全帽、安全绳等必要的防护用品必须齐备。
4.2 安全检查工程施工期间,我们将设置专门的安全检查员来负责设备、人员和现场的安全检查,坚决避免任何安全事故的发生。
我们将要求所有施工人员遵守相关安全规定,并根据工程的实际情况随时调整安全措施。
四、环境保护城市建设是为了更好地服务于人民,生态环境保护和建设同样十分重要。
我们将始终像自身做到“绿色施工、环保优先”的道路,全力保护环境。
五、项目管理为了确保工程的质量和施工进度,我们将采取以下措施:1) 按时制定施工计划,并对施工进度进行跟踪;2) 申请必要的监督与审批程序;3) 相关人员必须参加安全管理、质量管理等方面的培训。
某城市高架桥施工组织设计方案
第一卷城市高架施工组织设计 (4)第一章编制说明 (4)第二章工程概况及计划开、竣工日期 (4)第一节工程概况 (4)一、本标段概况 (5)二、...桥概况. (5)第二节工程特点 (6)第三节主要工程量 (7)第四节施工工期及计划开竣工日期 (8)第三章施工准备及施工总体布置 (8)第一节组织准备 (8)第二节技术准备 (9)第三节施工总体布置和施工便道布置 (9)一、现场总平面布置图 (9)二、施工用水 (10)三、施工用电 (10)四、施工排水 (11)第四节外部条件准备 (11)第四章施工测量的技术措施和总体安排 (12)第一节轴线测量的技术措施 (12)一、控制网的控制和测量 (12)二、下部结构的测量 (12)三、上部结构空心板梁施工的测量 (13)四、桥面铺装、栏杆、中央分隔带的测设 (13)第二节标高测设的技术措施 (13)第三节沉降观测的技术措施 (14)第五章施工组织管理与总体设想 (14)第一节建立工程项目管理机构: (14)第二节组织施工队伍 (14)第三节预算管理与成本控制 (15)第四节施工组织与工程管理 (15)第五节施工总体布置与安排 (16)一、施工总体部署 (16)二、施工通道布置与管线保护设想 (16)三、施工顺序设计 (16)四、材料组织与管理 (17)第六节×××桥的施工安排与老桥拆除 (17)第六章钢筋、模板等主要分项工序的施工方案和技术措施 (18)第一节非予应力钢筋工序的施工方案和技术措施 (18)第二节予应力筋工序的施工方案和技术措施 (19)第三节模板工序的施工方案和技术措施 (21)第四节混凝土工序的施工方案和技术措施 (22)第七章主体分部工程施工方案和技术措施 (23)第一节予制方桩的施工方案和技术措施 (23)第二节承台与系梁的施工方案和技术措施 (24)第三节立柱的施工方案和技术措施 (26)第四节盖梁的施工方案和技术措施 (27)第五节空心板梁的制作及架设施工方案和技术措施 (29)第八章桥面系及附属工程的施工方案和技术措施 (30)第一节混凝土铺装和人行道予制板的施工方案和技术措施 (30)第二节防撞墙和栏杆扶手的施工方案和技术措施 (30)第三节伸缩缝的施工方案和技术措施 (31)第四节防水层和沥青砼黑色铺装的施工方案和技术措施 (32)第五节橡胶支座、桥面排水和台后填土 (33)第九章质量保证措施和施工技术保证措施 (33)第一节确保质量管理的目标 (33)第二节施工组织设计编制依据和质量检验标准 (33)第三节建立质量管理体系和保证质量技术措施 (34)第四节关键工序和新工艺的主要管理措施 (35)一、测量施工的管理措施 (35)二、沉桩施工的管理措施 (35)三、立柱和盖梁等施工的管理措施 (36)四、桥结坡施工的管理措施 (36)五、桥面系伸缩缝及白色铺装的管理措施。
某路高架桥工程施工组织设计
某路高架桥工程施工组织设计1. 引言本文档旨在详细描述某路高架桥工程的施工组织设计。
高架桥是城市交通建设的重要组成部分,其施工过程需要合理的组织和规划,以确保工程能够按时、安全地完成。
2. 工程概述高架桥位于某路的交叉口处,全长500米,跨越了两条主干道和一条次干道。
高架桥由预制梁和墩柱构成,预计施工工期为6个月。
3. 施工组织方案根据工程概述和施工条件,我们制定了以下施工组织方案: ###3.1 施工组织结构本工程施工组织结构如下: - 项目经理:负责整个施工过程的管理和协调。
- 技术负责人:负责各项技术工作的指导和监督。
- 施工队长:负责具体施工工作的组织和协调。
- 施工人员:包括预制梁制作人员、墩柱施工人员等。
3.2 施工方法由于高架桥的长度较长,我们将采用先建设临时支撑结构,再预制梁施工的方法。
具体分为以下几个步骤: 1. 搭设临时支撑结构:临时支撑结构的设计和施工需要符合相关安全规范,以确保施工过程中的人员和设备安全。
2. 预制梁制作:预制梁制作需要在预制场地完成,制作过程中需要进行质量控制,确保预制梁的强度和尺寸符合设计要求。
3. 梁体吊装:预制梁制作完成后,利用吊机将梁体吊装到临时支撑结构上。
4. 连续梁施工:预制梁的吊装完成后,进行梁体的连接和浇筑。
浇筑过程需要控制混凝土浇筑的速度和质量。
5. 拆除临时支撑结构:在连续梁完成施工后,拆除临时支撑结构。
拆除过程需要注意安全,防止对周围交通和建筑物造成影响。
3.3 物资和设备准备为了保证施工的顺利进行,我们需要准备以下物资和设备: - 预制梁模板和工具 - 混凝土搅拌站和运输车辆 - 吊机和起重设备 - 施工安全设备和防护用具4. 施工安全措施为了保证施工过程的安全性,我们将采取以下措施: 1. 建立安全监测机制,定期对施工现场进行安全检查,并记录安全隐患,及时整改。
2. 设置临时围挡和警示标志,提醒过往行车和行人注意施工区域。
高架桥梁工程施工方案
一、工程概况本项目位于XX市,是一座跨越XX河的高架桥梁工程。
桥梁全长XX米,主桥跨径XX米,桥面宽度XX米,包括主桥、引桥、匝道和附属设施。
本工程属于城市快速路系统的重要组成部分,对于缓解城市交通压力、完善城市路网结构具有重要意义。
二、施工组织设计1. 施工总体安排(1)施工顺序:先进行基础施工,再进行桥墩、桥台施工,最后进行梁体施工。
(2)施工进度:根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
2. 施工队伍组织(1)成立项目领导小组,负责施工过程中的重大决策。
(2)设立施工、技术、质量、安全、物资、财务等管理部门,确保各项工作有序进行。
(3)招聘具有丰富经验的技术人员和管理人员,组建专业的施工队伍。
三、施工工艺及措施1. 基础施工(1)采用钻孔灌注桩基础,桩径XX米,桩长XX米。
(2)桩位放样:利用全站仪进行桩位放样,确保桩位准确。
(3)钻孔:采用旋挖钻机进行钻孔,严格控制钻孔垂直度。
(4)成孔后,进行清孔、钢筋笼制作、混凝土浇筑等工作。
2. 桥墩、桥台施工(1)采用预制混凝土桥墩,现场组装。
(2)桥台采用现浇混凝土结构,分节浇筑。
(3)模板采用钢模板,确保混凝土成型质量。
(4)钢筋绑扎:严格按照设计要求进行钢筋绑扎,确保钢筋间距、位置准确。
3. 梁体施工(1)梁体采用预制混凝土结构,现场组装。
(2)预制梁体在工厂进行生产,确保质量。
(3)梁体运输:采用平板车运输,确保梁体在运输过程中不受损伤。
(4)梁体安装:采用吊车进行安装,确保安装精度。
四、质量控制措施1. 严格按设计图纸进行施工,确保工程质量。
2. 选用优质原材料,严格控制原材料质量。
3. 施工过程中,加强质量检验,确保各工序质量合格。
4. 建立健全质量管理体系,定期进行质量检查和评定。
五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 定期对施工人员进行安全教育培训,提高安全意识。
3. 严格执行安全生产规章制度,确保施工安全。
高架桥工程施工组织设计方案
高架桥工程施工组织设计方案1. 引言高架桥工程是一项关键的市政建设工程,为确保施工过程的高效、安全和顺利进行,需要制定详细的施工组织设计方案。
本文档旨在阐述高架桥工程施工组织设计的各个方面,包括施工组织、安全管理、物资管理等内容。
2. 施工组织高架桥工程的施工组织是保证施工过程顺利进行的重要环节。
在施工组织设计方案中,需要明确以下内容:2.1 施工队伍组织•招募合适的施工队伍,包括工程师、技术员、各类操作工人等;•制定施工队伍的组织结构和任务分工,并明确责任和权限;•安排合适的队伍数量和规模,以满足施工需求。
2.2 施工进度安排•制定详细的施工进度计划,明确各个施工阶段的开始和结束时间;•根据工期安排施工作业顺序,确保施工进度的合理性;•设计必要的加班和调整计划,以应对可能出现的延误情况。
2.3 施工区域划分•根据高架桥工程的实际情况,划分施工区域,并设置施工围栏和安全标志;•将施工区域划分为合理的施工单元,便于施工作业的组织和管理;•制定施工区域划分的标准和规范,确保施工区域合理、安全。
3. 安全管理安全管理是高架桥工程施工过程中至关重要的一环。
在施工组织设计方案中,需要包括以下内容:3.1 安全教育和培训•对施工队伍进行安全教育和培训,提高他们的安全意识和安全技能;•安排定期的安全培训课程,包括作业安全、电气安全等方面的知识;•制定安全教育和培训方案,明确内容和培训频率。
3.2 安全设备和防护措施•为施工人员配置必需的安全装备,如安全帽、防护鞋等;•设置必要的防护设施,如安全网、护栏等,确保施工区域的安全;•安排专人负责对安全设备和防护措施的检查和维护,确保其正常使用。
3.3 安全监督和检查•指定专人负责对施工现场的安全状况进行监督和检查;•制定安全监督和检查的标准和程序,保证其有效性;•及时发现安全问题并采取相应的预防和措施,确保施工过程的安全。
4. 物资管理高架桥工程的施工需要各种各样的物资支持,合理的物资管理能提高施工效率和质量。
城市高架桥总体施工组织设计
城市高架桥总体施工组织设计一、项目概况二、施工目标1.完成高架桥基础施工,确保基础结构的牢固稳定。
2.按计划安排,保证施工进度的顺利进行。
3.保证施工过程中的安全,并及时进行安全疏散和事故处理。
三、施工组织1.组织机构(1)项目经理:负责整个项目的组织和管理。
2.施工人员(1)桥梁施工人员:负责高架桥墩和梁板的施工。
(2)基础施工人员:负责高架桥基础的施工。
(3)安全员和监理人员:负责施工过程中的安全监管和质量监督。
四、施工工艺及方法1.高架桥基础施工工艺(1)拆除工程:先对原有地面和建筑物进行拆除,确保施工区域的整洁。
(2)地基处理:采用挖土、填土、石方回填和压实等工艺,确保地基的稳定性。
(3)基础结构施工:采用钢筋混凝土基础施工工艺,确保基础结构的强度和稳定性。
2.高架桥梁施工工艺(1)桥台施工:先进行桥墩的定位和检查,然后采用模板浇筑工艺进行桥墩施工。
(2)梁板施工:采用预制梁板进行施工,首先进行预制梁的安装和调整,然后进行混凝土浇筑。
(3)拆模工程:在混凝土浇筑固化后,进行模板的拆除工作。
五、安全措施1.安全教育:对所有施工人员进行安全教育和培训,使其了解施工安全操作规程。
2.安全防护:设置安全防护设施,如安全网、警示牌等,确保施工区域的安全。
3.安全检查:定期对施工现场进行安全检查,及时排除安全隐患。
4.应急预案:制定应急预案,明确各种意外事件的处理流程,并进行演练。
六、质量控制措施1.质量计划:制定质量计划,明确工程施工各阶段的质量目标和控制措施。
2.质量检查:定期进行质量检查,及时发现和纠正施工中的质量问题。
3.质量管理:建立质量管理制度,加强对施工过程中的质量控制和监督。
七、施工进度根据项目计划,将施工过程分为若干个工期,严格按照工期完成相应的施工任务。
同时,定期进行工期检查和进度汇报,确保施工进度的顺利进行。
以上是城市高架桥总体施工组织设计的主要内容,该设计对于高架桥施工的安全、质量和进度都起到了重要的指导作用。
城市高架施工组织设计方案
城市高架施工组织设计方案前言随着城市的不断发展,道路交通的繁忙已经成为了影响城市发展的一大问题。
为了解决这一问题,城市高架施工已经成为了城市化建设中必不可少的一部分。
为确保道路施工的可行性和施工质量,需要制定一份基于施工组织设计的方案。
本文将介绍基于施工组织设计的城市高架施工方案。
一、工程概况项目名称:XX高速路城市高架建设工程建设地点:XX市总工期:3年工程量:XXX万平方米二、工程内容1. 施工对象:高架道路、立柱、墩台、隧道等2. 工程特点:(1)本工程所在地道路车流密集,施工设备容易受到限制,施工机动性要求高。
(2)地质条件较为复杂,工程中需对多种土层进行勘探和处理。
(3)施工过程中需考虑对现有建筑的影响,并采取相应的保护措施。
三、施工方法1. 承包商应推出科学合理、安全可靠的施工方法,根据场地的具体情况,确定施工方式、施工起点、施工排期、施工阶段、施工周期等技术参数,制定施工方案和施工图样。
2. 确定施工工艺:(1)地基处理:一般选用机械拆除混凝土及钢筋混凝土地基工艺,严格按照设计要求进行降底、加固、夯实等工艺流程。
(2)墩台施工:采用跨度较大的桥梁墩披挂施工,避免对地面车流的影响。
(3)立柱施工:采用顺序立模法,在模板支模下进行混凝土浇筑。
(4)隧道施工:采用开挖法进行施工,现场配有爆破器械,对施工环境和人员安全保障十分重要。
3. 交通保证:为确保城市交通通行,施工期间应从以下方面进行保障:(1)施工区域设置围挡,保证施工场地的安全。
(2)施工方案中应考虑到施工与交通的协调,如道路施工应安排在交通流量较小时段进行。
(3)施工现场必须实施道路清洁、垃圾清运等防扬尘保洁措施,保证施工现场不高于标准限值。
四、施工组织1. 施工时序:制定施工图,确定目标阶段、施工周期、施工部位、施工序列,建立合理的施工周期制度,进行交通保障和工程推进控制。
2. 施工单位配合:各施工现场之间的人员、车辆、设备调动配合以及施工流程、施工阶段的安排和控制应在现场施工管理人员和承包商技术人员协调勘查。
高架桥施工方案施工组织设计
高架桥施工方案施工组织设计一、前言在高速公路和城市道路建设中,高架桥的建设起到了关键性作用。
为了保证高架桥的施工顺利进行,必须制定详细的施工组织设计方案,合理安排施工顺序和施工流程,保障工程质量和安全。
本文将围绕高架桥施工方案的施工组织设计展开探讨。
二、施工前准备工作2.1 设计图纸复核在施工前期,必须对设计图纸进行仔细的复核,确保施工图纸与设计要求一致,避免施工过程中出现偏差和纠纷。
2.2 人员技术培训为确保施工作业人员的技术水平和安全意识,必须提供相关的技术培训和安全教育,使每位施工人员清楚掌握施工要求。
三、施工组织设计方案3.1 施工队伍组建根据工程规模和施工周期,合理组建施工队伍,包括施工管理人员、技术人员和作业人员等,确保施工人员的配备与实际需求相符。
3.2 施工设备安排根据施工进度和工程要求,合理安排施工设备的调度和使用,确保施工设备的正常运转和有效利用。
3.3 施工工序划分根据施工任务的复杂程度和关联性,对施工工序进行合理划分和安排,明确每个工序的施工要求和关键环节。
3.4 安全措施制定详细的安全措施和施工规程,加强安全管理和督导,确保施工过程中不发生安全事故和意外。
四、施工实施过程4.1 施工进度管控定期对施工进度进行跟踪和监控,及时调整施工计划,确保工程按时完成。
4.2 质量监督检查加强对施工质量的监督检查,发现问题及时整改,确保工程质量符合标准要求。
4.3 环境保护措施施工过程中必须加强环境保护工作,合理利用资源,减少对环境的影响,保护周边生态环境。
五、施工后的总结与改进5.1 项目总结对整个施工过程进行总结,评估施工的优缺点,总结经验教训,为今后类似工程提供借鉴。
5.2 改进措施针对施工中发现的问题和不足之处,提出改进意见和措施,不断提升施工管理水平和工程质量。
结语综上所述,高架桥施工方案的施工组织设计是确保工程顺利进行的关键环节,只有制定合理的施工组织设计方案,并严格按照执行,才能保证高架桥工程的质量和安全。
城市高架施工组织设计方案
城市高架施工组织设计方案项目背景城市高架道路是城市交通中不可或缺的组成部分。
它们不仅能够缓解交通拥堵,还能够提高通行效率,减少行车安全事故。
然而,在高架道路施工过程中,由于施工难度大、风险高等因素,需要一个有效的施工组织设计方案来保证工程质量和时间进度。
施工组织原则在设计城市高架施工组织方案时,应考虑以下原则:1.安全第一:确保施工安全,避免人员和财产损失。
2.资源合理利用:充分考虑各种资源的有效利用,尽量降低成本。
3.环保可持续:在施工过程中,应尽量减少对环境和周围居民的影响。
4.科技创新:采用先进的技术和设备,提高施工效率和质量。
施工过程基础施工高架道路的基础是施工过程中最关键的环节。
基础施工的主要步骤包括:1.基础准备:清理施工场地,并进行地质勘探和试验。
2.基础设计:根据地质情况设计基础方案,选取适当的工法和施工设备。
3.基础施工:根据基础方案进行施工,确保基础稳定可靠。
在基础施工中,需要充分考虑施工地的地质情况和土壤类型,选取合适的基础设施,采用合理的施工方法和工艺,以确保基础稳定可靠。
桥墩施工桥墩是城市高架道路的支撑物,其施工过程需要保证稳定和安全。
桥墩施工的主要步骤包括:1.桥墩准备:清理施工场地,并进行桥墩的基础施工。
2.桥墩架设:根据设计方案,选取合适的施工设备和工法,进行桥墩的架设和调整。
3.桥墩加固:在桥墩施工完成后,应进行加固和检查,确保桥墩的稳定和安全。
在桥墩施工过程中,需要充分考虑桥墩的数量、位置和间距,选取合适的桥墩类型和设计方案,采用先进的加固技术,以确保桥墩的稳定和安全。
梁板施工在城市高架道路的梁板施工中,需要采用先进的技术和设备,以提高施工效率和质量。
梁板施工的主要步骤包括:1.梁板准备:根据设计方案,选取合适的梁板材料和尺寸,进行梁板顶模制作和安装。
2.梁板吊装:采用吊车等设备,将梁板安装在桥墩上方,定位并调整。
3.梁板固定:在梁板吊装完成后,应进行固定和钢筋连接,确保梁板的稳定和安全。
城市高架施工组织设计
城市高架施工组织设计一、施工组织设计概述城市高架施工组织设计是为了合理规划和组织工程施工活动,确保施工安全、优化资源利用,提高施工效率。
本文将从施工环境分析、施工方案确定、施工组织设计和施工计划编制等方面,详细讨论城市高架施工组织设计的内容和方法。
二、施工环境分析1.施工区域特点:包括地理位置、道路条件、地质条件、生态环境等。
2.现场资源分析:包括工程资源、人力资源、物资供应等。
3.社会影响分析:包括周边居民、商业区、交通等方面的影响。
4.工程风险评估:分析施工过程中可能遇到的各类风险,并提出相应的应对措施。
三、施工方案确定1.构造方案:确定高架的结构形式、材料选型等。
2.施工方法:确定施工工序、施工作业方法、起重设备等。
3.安全保护措施:确定施工过程中的安全防护措施和应急措施。
4.环境保护措施:确定施工过程中的环境保护措施,避免污染和破坏生态环境。
1.项目管理组织机构:建立施工组织机构,明确各级职责和权限。
2.施工队伍组建:根据施工需要,组建专业化的施工队伍,确保施工质量。
3.施工设备配置:根据施工方案确定的施工设备需求,合理配置施工设备。
4.物资供应管理:根据施工计划,合理安排物资供应,确保施工进度。
5.安全管理措施:建立科学合理的施工安全管理体系,保障施工人员生命安全。
6.施工质量控制:建立施工质量控制体系,严格按照规范要求进行质量检查。
7.施工沟通协调:建立施工沟通协调机制,解决施工过程中各种问题和矛盾。
五、施工计划编制1.总体施工计划:根据施工方案确定总体施工计划,包括施工工期、工序安排等。
2.具体施工计划:根据总体施工计划,编制详细的施工工序计划和作业计划。
3.施工资源计划:根据施工计划,确定所需的人力、物力和资金的供应计划。
4.施工进度控制:根据施工计划,制定进度控制措施,确保施工按时完成。
六、施工组织设计的考虑因素1.施工安全:优先考虑施工过程中的安全问题,并制定相应的安全措施。
城市高架桥施工组织设计方案
城市高架桥施工组织设计方案第一卷城市高架施工组织设计 (4)第一章编制说明 (4)第二章工程概况及计划开、竣工日期 (4)第一节工程概况 (4)一、本标段概况 (5)二、...桥概况. (5)第二节工程特点 (6)第三节主要工程量 (7)第四节施工工期及计划开竣工日期 (8)第三章施工准备及施工总体布置 (8)第一节组织准备 (8)第二节技术准备 (9)第三节施工总体布置和施工便道布置 (9)一、现场总平面布置图 (9)二、施工用水 (10)三、施工用电 (10)四、施工排水 (11)第四节外部条件准备 (11)第四章施工测量的技术措施和总体安排 (12) 第一节轴线测量的技术措施 (12)一、控制网的控制和测量 (12)二、下部结构的测量 (12)三、上部结构空心板梁施工的测量 (13)四、桥面铺装、栏杆、中央分隔带的测设 (13) 第二节标高测设的技术措施 (13)第三节沉降观测的技术措施 (14)第五章施工组织管理与总体设想 (14)第一节建立工程项目管理机构: (14)第二节组织施工队伍 (14)第三节预算管理与成本控制 (15)第四节施工组织与工程管理 (15)第五节施工总体布置与安排 (16)一、施工总体部署 (16)二、施工通道布置与管线保护设想 (16)三、施工顺序设计 (16)四、材料组织与管理 (17)第六节×××桥的施工安排与老桥拆除 (17)第六章钢筋、模板等主要分项工序的施工方案和技术措施 (18) 第一节非予应力钢筋工序的施工方案和技术措施 (18)第二节予应力筋工序的施工方案和技术措施 (19)第三节模板工序的施工方案和技术措施 (21)第四节混凝土工序的施工方案和技术措施 (22)第七章主体分部工程施工方案和技术措施 (23)第一节予制方桩的施工方案和技术措施 (23)第二节承台与系梁的施工方案和技术措施 (24)第三节立柱的施工方案和技术措施 (26)第四节盖梁的施工方案和技术措施 (27)第五节空心板梁的制作及架设施工方案和技术措施 (29)第八章桥面系及附属工程的施工方案和技术措施 (30)第一节混凝土铺装和人行道予制板的施工方案和技术措施 (30) 第二节防撞墙和栏杆扶手的施工方案和技术措施 (30)第三节伸缩缝的施工方案和技术措施 (31)第四节防水层和沥青砼黑色铺装的施工方案和技术措施 (32) 第五节橡胶支座、桥面排水和台后填土 (33)第九章质量保证措施和施工技术保证措施 (33)第一节确保质量管理的目标 (33)第二节施工组织设计编制依据和质量检验标准 (33)第三节建立质量管理体系和保证质量技术措施 (34)第四节关键工序和新工艺的主要管理措施 (35)一、测量施工的管理措施 (35)二、沉桩施工的管理措施 (35)三、立柱和盖梁等施工的管理措施 (36)四、桥结坡施工的管理措施 (36)五、桥面系伸缩缝及白色铺装的管理措施。
2025年新型城市高架桥施工方案(结构设计与交通组织)
《新型城市高架桥施工方案》一、项目背景随着城市的快速发展,交通拥堵问题日益严重。
为了缓解城市交通压力,提高交通运输效率,建设新型城市高架桥成为了一项重要的基础设施工程。
本项目旨在设计和建造一座具有创新性结构和高效交通组织的城市高架桥,以满足城市日益增长的交通需求。
该高架桥将连接城市的主要交通干道,跨越繁忙的商业区和居民区,为市民提供更加便捷、快速的出行方式。
同时,该高架桥的建设也将促进城市的经济发展,提升城市的形象和竞争力。
二、结构设计1. 总体设计- 高架桥采用连续梁结构,跨度适中,能够满足不同地形和交通需求。
- 桥面宽度设计为双向六车道,两侧设置人行道和非机动车道,确保行人和非机动车的安全通行。
- 高架桥的高度根据周边建筑物和地形进行合理设计,确保不影响周边居民的采光和通风。
2. 基础设计- 采用桩基础,根据地质条件和荷载要求,选择合适的桩型和桩长。
- 桩基础施工采用钻孔灌注桩工艺,确保施工质量和进度。
3. 上部结构设计- 主梁采用预应力混凝土连续梁,具有强度高、刚度大、耐久性好等优点。
- 桥面铺装采用高性能混凝土,确保桥面的平整度和耐久性。
- 栏杆和防撞设施采用高强度钢材,确保行人和车辆的安全。
4. 附属设施设计- 设置排水系统,确保桥面排水畅通,避免积水对桥梁结构的损害。
- 安装照明设施,为夜间行车提供良好的照明条件。
- 设置交通标志和标线,引导车辆和行人安全通行。
三、交通组织1. 施工期间交通组织- 在施工区域周边设置交通标志和标线,引导车辆绕行。
- 安排专人负责交通疏导,确保施工期间交通秩序良好。
- 与交通管理部门密切配合,及时调整交通组织方案,确保施工和交通两不误。
2. 建成后交通组织- 高架桥设置进出口,与周边道路连接顺畅。
- 合理设置交通标志和标线,引导车辆有序通行。
- 加强交通管理,确保高架桥的交通畅通和安全。
四、施工步骤1. 施工准备- 组建施工项目部,配备专业技术人员和施工队伍。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
城市高架桥施工组织设计方案
一、前言
城市高架桥是连接城市的主要交通干道,具有极其重要的意义,常常成为城市交通卡点的重要区域,因此高架桥的施工组织设计显
得尤为重要。
本文将围绕城市高架桥施工组织设计方案展开探讨,
以期为高架桥施工方案的制定提供参考。
二、高架桥施工组织设计的基本要求
1. 围绕施工效率提高,尽可能减少对城市交通的影响;
2. 确保施工安全,预防事故的发生;
3. 考虑周边环境因素,减少施工噪音、粉尘等环境污染。
三、高架桥施工组织设计方案
1.总体施工方案设计
总体的施工方案设计应考虑施工区域,交通流量,施工的时间
周期和其他相关因素,以最佳方式规划和组织各项任务的动态安排,确保施工按时按质完成。
其中包括:
1.1 研究交通流量,确定施工时间。
为避免交通管制的话题引
起争议,在施工前期,应综合考虑周边的聚集区、交响区、学校等,最终制定出适合的施工方案。
1.2 尽量减轻交通卡点。
在规划施工时,应妥善安排施工时间,避免在高峰期施工,尽可能使施工对城市交通产生的影响最小化。
1.3 安排合理的施工顺序。
对于不同的施工区块和施工工序,
要根据具体情况进行针对性的合理安排,以便最大程度地提高施工
效率和质量。
2. 施工设备和工具的选用
2.1 施工设备的选用。
在施工过程中,选用性能稳定、效率高
的施工设备和材料,以保证工程施工质量和顺利实施。
2.2 工具的选择。
高架桥施工过程中,应选择特定的静电工具,以减少噪音和粉尘对环境的污染。
3. 安全施工的保障
3.1 现场安全措施的确保。
应根据实际情况进行安全认证并严
格执行,确保施工现场人员的生命安全、健康安全以及工程建设安全。
3.2 质量控制。
对于高架桥建设的每个施工环节,应根据相关
安全标准和质量标准设定相应的检测标准,保证高架桥的质量和安
全性。
3.3 度量衡的计算和设置。
在施工过程中的度量衡管理做好,
并根据实际工作实际情况进行调整,以保证施工的分段质量要求。
4. 严格的环境保护管理
在城市高架桥施工过程中,应严格执行环境保护法律法规,采
取周全措施,防止对城市环境产生不良影响,具体措施如下:
4.1 施工过程中的环境保护。
加强施工区域的环境监测,及时
发现和处理环境污染事故,对施工现场产生的噪音和粉尘进行及时
处理。
4.2 废物和垃圾的处理。
严格遵守城市垃圾分类标准,及时清
理现场施工垃圾和废弃物,并根据相关规定进行处理。
4.3 节能环保设施的使用。
应采用节能环保设施,保证施工过
程中能够及时、有效地吸附粉尘,减少环境污染,达到环保效果。
5. 具体施工方案部分
5.1 基础施工规范。
确保钢筋焊接完成后,及时将废弃物清理,把注浆端口边缘打磨处理干净沥干,避免发生后续构造施工时出现
收缩破裂现象。
5.2 钢结构制造规范。
钢结构必须按照施工图纸及相关批准文
件加工制造,符合规范要求并确保质量合格。
5.3 构件制作及安装质量。
须符合设计、定位、连接等施工规范,确保每个接头坚固耐用,且符合承载受力分配原理。
四、总结
城市高架桥的建设具有重要的交通和经济意义,为此,施工方
案必须充分考虑环保、人身安全、道路通行等要素的综合集成,并
对其进行各方面的细致的规定,以确保施工工程的高质量的实现。
在实际施工过程中,准确把握不同环节的要求,合理有序安排工作
进度和工作计划,对于确保施工质量、提高工程安全和有效保护环
境都具有重要意义。
