地下停车场地坪施工方案
地下室车库耐磨固化地坪工程施工方案
地下室车库耐磨固化地坪工程施工方案1.工程概述地下室车库是停放车辆并进行维修保养的场所,地坪材料需要具备耐磨、防滑、耐候等特点,以确保车辆行驶、维修操作的安全性和便利性。
本施工方案旨在通过合理的施工工艺和选用适当的材料,确保地下室车库耐磨固化地坪工程的施工质量。
2.施工准备2.1地下室车库的施工前需进行彻底的清理,包括清除尘土、油污等污染物。
2.2检查地面的平整度,如有不平整的地方,需进行修补。
2.3选用适当的地坪材料,考虑到地下室车库的使用特点,建议选择耐磨性好、防滑性佳、耐候性强的材料。
2.4确定施工工艺和施工时间,以确保施工过程的顺利进行。
3.施工工艺3.1基础处理根据地下室车库地面的实际情况,进行基础处理工作。
如果地面水泥砂浆层已老化疏松,需要进行重新浇筑;如果地面已经有旧的地坪材料,需将其清除干净。
3.2地坪初始处理在地面处理完毕后,进行地坪初始处理工作。
首先进行碱洗处理,使用碱洗剂将地面上的污染物溶解;然后进行酸洗处理,使用酸洗剂中和碱洗剂,清除残留的污染物和铁锈。
完成后,进行水洗和风干。
3.3中涂处理选用适当的底涂材料,进行中涂处理。
首先将底涂材料倒在地坪上,使用刮刀均匀进行涂布,保证无明显漏涂或积液现象。
中涂干燥后,进行细磨处理。
3.4细磨处理使用砂轮磨机对地面进行细磨处理,确保地面表面平整、光滑。
磨削后,进行清洁处理,删除磨屑和灰尘等杂物。
3.5适量修补对于地面的凹凸不平、裂缝等问题,进行适量修补。
凹陷部位,可以进行批刮或水泥砂浆修补,确保地面平整;裂缝部位,可以进行封堵处理,保证地面的整体性。
3.6抗碱底漆处理使用抗碱底漆对地面进行处理,增强地坪的附着力和耐碱性。
底漆涂布进行均匀的压涂,确保涂层的质量。
3.7装饰层施工选择适当的装饰层材料,进行施工。
可以选择环氧树脂地坪、PU地坪等耐磨性强、防滑性好的材料。
根据施工方案,按照规定的施工顺序,进行装饰层施工。
3.8密封处理在装饰层完成后,进行密封处理,以保护地坪材料免受外界的侵蚀。
地下车库地面工程施工组织方案
地下车库地面工程施工组织方案一、项目概况本项目为地下车库地面工程施工组织方案,计划施工时间为30天。
施工范围为地下车库的地面层面,包括地面铺装、标线和设施安装等工作。
施工目的是确保车库地面的平整和安全使用。
二、施工准备工作1.拟定施工计划:根据工期和任务量,制定详细的施工计划,并分解至每日任务,确保施工进度。
2.设立施工现场:在车库地面区域设立施工现场,搭建围挡和标识,并确定进场出场路线和安全通道。
3.资源准备:准备施工所需的人力、物力、材料和机械设备,并确保其到位和运转良好。
4.安全保障:组织安全会议,明确施工期间的安全措施和责任,并培训工人的安全操作技能。
三、施工流程1.清理施工区域:清理地面上的杂物和灰尘,并进行基础处理,包括填充坑洞和平整不平的地面。
2.铺设基层:根据设计要求,铺设混凝土基层,确保地面的坚固和平整度。
3.密实基层:使用振动器对铺好的混凝土基层进行密实,确保其物理性能。
4.铺设面层:根据设计要求和施工图纸,铺设地面面层材料,如砖石、沥青或混凝土,确保地面的平整和美观。
5.检查和修整:对铺设好的地面进行检查,修整不合格的地面部分,并确保地面的质量达到标准要求。
6.标线:在地面的合适位置进行标线施工,包括停车位、行车道和安全通道等标线,确保车辆顺利行驶和停泊。
7.安装设施:根据设计要求和施工图纸,进行一些设施的安装,如灯具、照明设备和监控设备等,确保地下车库的正常使用功能。
8.清理施工现场:在施工结束后,及时清理施工现场,清除杂物、残渣和垃圾,并进行最后的安全检查和整理。
四、施工安全措施1.安全标识:设置施工区域的围挡和标识,提醒人员注意安全,避免闯入施工现场。
2.安全通道:设立安全通道,确保施工人员和车辆的顺利出入,避免危险情况发生。
3.灭火设施:在施工现场设置灭火设施,包括灭火器、灭火栓和喷淋系统等,提供灭火工具和设备以应对火灾风险。
4.监控措施:设置监控设备,对施工区域进行实时监控,及时发现和处理安全隐患。
地下停车场聚氨酯防滑地坪施工方案
地下停车场聚氨酯防滑地坪施工方案1. 方案背景地下停车场的防滑地坪是为了确保汽车在停车场内行走的安全性而进行的表面涂料或地板处理。
本方案将介绍聚氨酯防滑地坪的施工方案。
2. 施工准备在进行聚氨酯防滑地坪施工前,需要进行以下准备工作:- 清理和打磨地面,确保地面平整、无尘土和油污。
- 对地面进行基础处理,包括填补裂缝和修复不平整的表面。
- 确保施工现场通风良好,提供适宜的温度和湿度。
3. 施工步骤聚氨酯防滑地坪的施工步骤如下:1. 基础涂布:使用适当的底涂材料,如聚氨酯底涂,对地面进行涂布,填充细微的裂缝和平整表面。
2. 面层涂布:将聚氨酯防滑涂料按照施工要求,在地面上均匀涂布,确保涂布的厚度均匀一致。
3. 防滑处理:在涂布聚氨酯涂料的表面,加入特殊的防滑颗粒,提高地面摩擦力,以确保车辆行走的安全性。
4. 养护:根据施工材料的要求,对已涂布的聚氨酯防滑地坪进行养护,包括等待固化时间、避免水和重物碰撞等。
4. 安全注意事项在施工聚氨酯防滑地坪时,请注意以下安全事项:- 佩戴适当的个人防护装备,如手套、护目镜和口罩。
- 确保施工现场通风良好,避免有害气体及粉尘的吸入。
- 按照施工材料的要求使用,并遵循相应的操作指南。
- 在施工过程中保持整洁,及时清理溅落的涂料和工具。
5. 材料和设备在聚氨酯防滑地坪施工中,可能使用的材料和设备包括:- 聚氨酯底涂材料- 聚氨酯防滑涂料- 特殊的防滑颗粒- 清洁工具(刷子、拖把等)- 打磨机械设备以上是地下停车场聚氨酯防滑地坪施工方案的简要概述,具体的施工步骤和材料使用应根据实际情况进行调整和确定。
在施工过程中,请确保遵守相关法规和标准,确保施工质量和人员安全。
地下停车场环氧地坪漆施工方案
地下停车场环氧地坪漆施工方案一、施工前准备工作1.施工前准备材料:(1)环氧地坪漆(2)环氧底漆(3)批刀、刷子等工具(4)水泥和砂浆(5)地面清洁剂(6)去污剂(7)防尘布(8)密封胶2.准备环氧地坪施工设备:(1)环氧地坪专用滚筒刷(2)大功率胶刮刀(3)地坪平整机(4)环氧地坪喷涂机(5)电动机(6)地面光泽仪3.施工前地面处理:(1)清理地面杂物和灰尘,确保地面干净。
(2)使用地面清洁剂和去污剂,将地面油污清洗干净。
(3)修补地面裂缝和坑洞,使用水泥和砂浆将其填补平整。
二、环氧底漆施工1.将环氧底漆涂刷在地面上,利用滚筒刷均匀涂抹。
2.根据环氧底漆的干燥时间,等待底漆完全干燥。
三、环氧地坪漆施工1.将环氧地坪漆分成较小的施工区域,先从一侧开始施工。
2.使用滚筒刷或喷涂机,均匀涂抹环氧地坪漆。
涂抹厚度一般为0.5-1mm。
3.涂抹完一遍后,等待地坪漆干燥,根据需要,可以进行第二遍涂抹。
4.涂抹完最后一遍地坪漆后,等待地坪干燥。
四、环氧地坪的养护1.环氧地坪需要在施工后进行养护,保持地坪表面的光泽和耐磨性。
2.严禁重物拖拉或划拉在地坪表面,以免刮花和损坏。
3.定期清洁地坪,使用清洁剂擦拭地面,以保持地坪的清洁和光泽。
4.如有损坏或破损,及时进行修补,以延长地坪的使用寿命。
五、环氧地坪的注意事项1.施工环境应干燥,温度要适宜,不宜在高湿度和低温度环境下施工。
2.施工时要注意操作规范,保证施工质量。
3.施工过程中,应注意安全,佩戴好防护设备。
4.环氧地坪施工后,要及时进行养护,保持地坪的清洁和光泽。
总结:地下停车场环氧地坪漆施工方案主要包括施工前的准备工作,地面处理、环氧底漆施工、环氧地坪漆施工、环氧地坪的养护和注意事项等内容。
在施工过程中要注意操作规范、环境条件和安全措施,施工完毕后要进行养护和维护。
通过合理的施工方案和正确的操作,可以延长地坪的使用寿命,提高地坪的光泽和耐磨性。
地下停车场地坪漆施工方案
地下停车场地坪漆施工方案一、施工准备1.确定施工的时间和地点,确保施工期间对停车场的使用造成最小的影响。
2.安排好施工人员及所需的设备和材料,确保施工的顺利进行。
3.了解停车场的现状和需求,确定合适的地坪漆材料和施工方法。
二、地坪准备1.清扫地坪,去除表面的灰尘和杂物。
2.检查地坪是否有裂缝或凹陷等问题,做好修补工作。
3.对地坪进行打磨,确保地面平整光滑。
如果有需要,进行混凝土密实处理。
三、施工步骤1.底漆施工:选择适合地下停车场使用的环保底漆,根据施工要求进行底漆施工。
底漆可以增加地坪漆的附着力和耐磨性。
2.面漆涂装:选择适合地下停车场使用的环保地坪漆,根据施工要求进行面漆涂装。
根据地下停车场的设计,可以选择不同的颜色和质地进行涂装,以增加停车场的美观度。
3.划线:根据停车场使用的要求,进行停车位的划线工作。
使用合适的地坪涂料进行划线,确保划线的清晰度和持久性。
4.养护:地坪漆施工完成后,需要进行养护工作。
在施工的48小时内,禁止车辆进入停车场,确保地坪漆可以充分干燥和固化。
在养护期间,避免使用尖锐物品划伤地坪漆的表面。
四、施工注意事项1.施工期间,要确保施工现场的通风良好,避免有害气体对施工人员造成伤害。
2.选择适合的天气进行施工,避免在潮湿或者雨天进行地坪漆施工,以免影响漆膜的质量。
3.根据地下停车场的使用需求选择合适的地坪漆材料,例如耐磨性、耐油性等。
4.施工前要进行施工方案和安全措施的培训,确保施工人员掌握相关技术和安全知识。
五、施工结束1.进行施工验收,确保地坪漆施工的质量符合要求。
2.进行养护工作,根据地坪漆材料的要求进行养护,以增加地坪漆的使用寿命和效果。
六、施工总结通过以上的施工准备、施工步骤和注意事项,可以保证地下停车场地坪漆施工的质量和效果。
同时,要根据停车场的实际情况和需求,选择合适的地坪漆材料和施工方法,以提高停车场的使用体验和美观度。
地下车库地坪工程施工方案

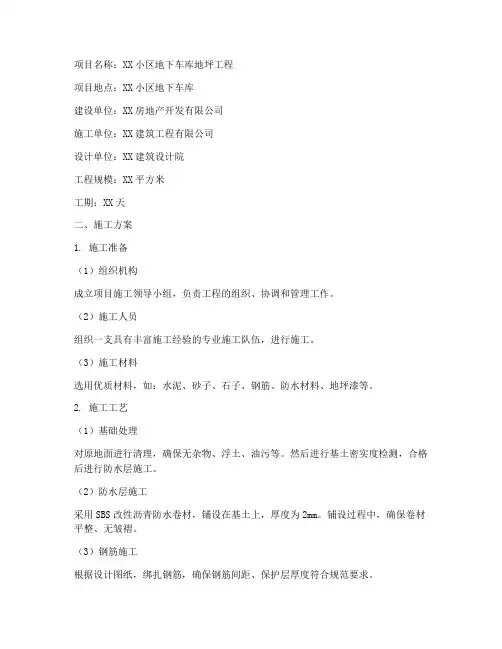

项目名称:XX小区地下车库地坪工程项目地点:XX小区地下车库建设单位:XX房地产开发有限公司施工单位:XX建筑工程有限公司设计单位:XX建筑设计院工程规模:XX平方米工期:XX天二、施工方案1. 施工准备(1)组织机构成立项目施工领导小组,负责工程的组织、协调和管理工作。
(2)施工人员组织一支具有丰富施工经验的专业施工队伍,进行施工。
(3)施工材料选用优质材料,如:水泥、砂子、石子、钢筋、防水材料、地坪漆等。
2. 施工工艺(1)基础处理对原地面进行清理,确保无杂物、浮土、油污等。
然后进行基土密实度检测,合格后进行防水层施工。
(2)防水层施工采用SBS改性沥青防水卷材,铺设在基土上,厚度为2mm。
铺设过程中,确保卷材平整、无皱褶。
(3)钢筋施工根据设计图纸,绑扎钢筋,确保钢筋间距、保护层厚度符合规范要求。
(4)混凝土垫层施工混凝土采用C20强度等级,浇筑前进行模板支设,确保模板牢固、平整。
浇筑过程中,严格控制混凝土坍落度,确保混凝土密实。
(5)金刚砂地坪施工金刚砂地坪采用SAC30细石混凝土,厚度为50mm。
浇筑前进行模板支设,确保模板牢固、平整。
浇筑过程中,严格控制混凝土坍落度,确保混凝土密实。
(6)地坪漆施工地坪漆采用环氧树脂地坪漆,分为底漆、中涂、面漆三层。
施工前进行基层处理,确保基层干净、平整。
涂装过程中,严格控制涂装厚度、涂层均匀度。
3. 质量控制(1)原材料质量控制对原材料进行严格检验,确保材料符合设计要求。
(2)施工过程质量控制严格控制施工过程,确保施工质量符合规范要求。
(3)成品保护施工过程中,对成品进行保护,防止损坏。
4. 安全文明施工(1)施工现场安全管理严格执行施工现场安全管理规定,确保施工安全。
(2)文明施工加强施工现场文明施工管理,确保施工现场整洁、有序。
三、施工进度安排根据工程规模和工期要求,制定合理的施工进度计划,确保工程按期完成。
四、施工保障措施1. 加强组织领导,确保施工顺利进行。
地下车库地坪翻新施工方案
地下车库地坪翻新施工方案一、项目背景与目标本次地下车库地坪翻新工程旨在提升车库地面的美观度、防滑性及耐用性,为车主提供更加安全、舒适的停车环境。
二、施工准备施工前应对车库进行全面清扫,确保地面无杂物、油污等。
准备施工所需的工具与材料,包括打磨机、填补材料、地坪涂料等。
三、施工方案清理地面使用清扫机或高压水枪清理地面,去除油污、尘埃等杂质,确保地面干净整洁。
检查地坪状况对地面进行仔细检查,记录裂缝、起砂、脱皮等损坏情况,为后续施工提供参考。
测量地面面积使用测距仪或卷尺准确测量地面面积,以便计算所需涂料的数量。
打磨地面使用打磨机对地面进行打磨,去除旧涂层、油污等,露出干净的水泥基层。
填补裂缝使用专用填补材料对地面裂缝进行填补,确保地面平整。
底涂施工涂抹底涂材料,增强地面与涂层的附着力,提高涂层的耐久性。
选择装饰涂层根据地下车库的实际情况,选择合适的装饰涂层,如环氧地坪漆、水性环氧地坪等。
防滑处理在涂层干燥后,进行防滑处理,增强地面的防滑性能,确保行车安全。
四、施工注意事项施工期间应确保通风良好,避免涂料挥发造成安全隐患。
施工人员应佩戴防护用品,如手套、口罩等。
施工完成后,应对现场进行清理,确保车库整洁。
五、工程验收施工完成后,应组织专业人员进行验收,确保施工质量符合要求。
如有不合格之处,应及时整改。
六、维护与保养定期清扫车库地面,避免积尘、杂物等。
如发现地面有损坏、磨损等情况,应及时进行维修与保养。
七、安全措施施工现场应设置警示标识,提醒人员注意安全。
施工期间应避免明火、热源等,以防引起火灾。
如遇紧急情况,应立即停止施工,并采取相应的应急措施。
八、环保要求施工过程中应尽量减少噪音、粉尘等对周边环境的影响。
使用环保型涂料,减少对环境的污染。
施工完成后,应对现场进行清理,确保环境整洁。
本施工方案仅供参考,具体施工细节应根据实际情况进行调整。
在施工过程中,应严格遵守相关安全、环保要求,确保施工质量与安全。
地下车库地面施工方案2
地下车库地面施工方案2
1.施工前准备工作
在进行地下车库地面施工之前,需要先进行以下准备工作:
–定位地下车库地面施工范围。
–清理施工区域,确保无杂物。
–测量施工区域尺寸,确定施工方案。
2.施工材料准备
施工地面需要准备的材料包括:
–水泥
–沙子
–砾石
–钢筋
–混凝土搅拌机
3.地下车库地面施工步骤
地下车库地面施工的具体步骤如下:
–铺设防水层:在地下车库地面施工区域铺设防水层,确保地面不受潮湿影响。
–铺设砾石层:在防水层上铺设一层砾石,用以排水和增加地面承载力。
–浇筑混凝土:在砾石层上浇筑一定厚度的混凝土,使用混凝土搅拌机进行搅拌和浇筑。
–抹平地面:使用抹灰工具将地面进行抹平,确保地面平整。
–养护地面:对地面进行养护,保持施工地面处于湿润状态,避免混凝土开裂。
4.施工注意事项
在进行地下车库地面施工时需要注意以下事项:
–确保混凝土比例准确,避免施工过程中出现问题。
–施工现场要保持整洁,确保作业安全。
–配合施工图纸进行施工,做好验收工作。
5.施工结束
完成地下车库地面施工后,需要进行验收工作,确保地面质量符合标准要求。
同时对施工现场进行清理,保持环境整洁。
通过以上施工步骤和注意事项,可以保证地下车库地面施工工程的顺利进行,提高工程质量和施工效率。
地下停车场通道环氧地坪施工方案新
地下停车场通道环氧地坪施工方案新一、引言地下停车场通道环氧地坪是地下停车场施工中非常重要的一环。
为了提高地下停车场通道的强度、耐磨性和美观性,我们提出了一套新的施工方案。
二、方案简介本方案主要包括以下几个步骤:1. 地面处理:对地下停车场通道地面进行清洁、打磨和修补,确保地面平整。
2. 底涂施工:采用高强度地坪底涂材料,提高地面的强度和防水性能。
3. 中涂施工:使用环氧地坪中涂材料,增加地面的耐磨性和耐化学品性能。
4. 面涂施工:通过环氧地坪面涂材料,提升地面的光滑度和美观性。
三、施工过程详细的施工过程如下:1. 清洁地面:清扫地面,确保无灰尘、油污等杂物。
2. 打磨地面:利用磨削机对地面进行打磨,去除表面的附着物和不平整处。
3. 修补地面:修补地面上的裂缝和坑洞,保证地面平整。
4. 底涂施工:使用刷子或辊涂机将地坪底涂材料均匀地涂抹在地面上,干燥后形成坚固的底层。
5. 中涂施工:采用刷子或辊涂机将环氧地坪中涂材料均匀地涂抹在底涂层上,增加地面的耐磨性和耐化学品性能。
6. 面涂施工:使用专用涂装工具将环氧地坪面涂材料均匀地涂抹在中涂层上,提升地面的光滑度和美观性。
7. 硬化和抛光:待地坪面涂材料干燥后,进行硬化和抛光处理,增加地面的强度和光泽度。
四、质量控制为确保施工质量,我们将采取以下措施:1. 选择优质材料:选用具有高强度、耐磨性和抗化学品性能的环氧地坪材料。
2. 严格操作规范:按照施工规范进行操作,确保每个环节符合施工要求。
3. 质量检测:对施工过程进行质量检测和控制,确保每个步骤的质量符合标准。
五、安全注意事项在施工过程中,需要注意以下安全事项:1. 使用个人防护装备:施工人员需佩戴安全帽、防护眼镜、防滑鞋等个人防护装备。
2. 防火措施:在施工现场设置灭火器,并定期检查和维护。
3. 通风保护:确保施工现场通风良好,避免有害气体积聚。
六、总结地下停车场通道环氧地坪施工方案新旨在提高地下停车场通道的强度、耐磨性和美观性。
地下停车场地坪漆施工方案
地下停车场地坪漆施工方案
一、工艺准备
1、施工现场准备:外界环境温度不得低于5℃,土壤水分不大于6%,地面平整度不低于2级,施工前应对施工基层进行检测,确定承重力、弹
性模量等指标符合要求,施工前应将基层清理干净,表面抹平,养分较多
的地面应采取适当的抗渗措施,施工前应对地面进行清扫和除尘;
2、技术准备:地下停车场地坪漆施工必须采用优质的漆料,应采用
低VOC漆料,以节约能耗,减少对环境的污染,漆料的数量可以根据实际
施工面积进行计算;
二、施工步骤
1、预处理:使用清水及适当的洗地清洁剂,将基层表面洗净,使地
面清洁无尘,消除表面污染,同时将洗地水收集起来,并及时排出,避免
地面排水渠系统阻塞;
2、修补:对基层表面有毛糙、裂缝、坑洼等缺陷进行修补,一般采
用水泥混凝土修补剂,修补完成后,应先将修补处平整无凹凸,然后吸尽
多余水分;
3、砂浆铺装:对于地板较深的缺陷,可采用水泥砂浆铺装,将基层
平整,并水平度达到要求;。
地下车库地坪施工方案地下车库地坪固化施工方案
地下车库地坪施工方案地下车库地坪固化施工方案
地下车库地坪施工方案可包括以下步骤:
1.准备工作:清理地坪表面的杂物、灰尘和油污,并对地坪表面进行修补和平整。
2.底涂施工:选择适合地下车库环境的底涂材料,如环氧底漆或环氧封闭底漆,按照
施工要求进行涂刷。
底涂的作用是增加地坪的附着力和密封性能,同时提高施工效果
和使用寿命。
3.中涂施工:根据地下车库的特殊环境要求,选择适合的中涂材料,如环氧颗粒中涂
材料或环氧自流平中涂材料,按照施工要求进行涂刷或抹平。
中涂的作用是填平基层
的不平整和细微孔洞,增加地坪的抗压性和耐磨性能。
4.面涂施工:选择适合地下车库环境的面涂材料,如环氧地坪涂料或聚氨酯地坪涂料,按照施工要求进行涂刷或抹平。
面涂的作用是增加地坪的美观性和耐候性能,同时提
高地坪的耐磨性和抗化学性。
5.固化施工方案:在地下车库地坪施工完成后,需要进行固化处理,以提高地坪的硬
度和耐磨性。
可选择地坪固化剂,根据施工要求进行涂刷或喷洒。
固化剂会与地坪材
料反应,形成硬化物质,使地坪表面更加坚固和耐久。
需要注意的是,地下车库地坪的施工方案要根据具体的情况来确定,如地下车库的使
用环境、荷载要求和装饰要求等。
最好咨询专业地坪施工团队,根据实际情况进行施
工方案的制定。
地下车库环氧地坪施工方案
地下车库环氧地坪施工方案一、背景介绍地下车库作为停车场的一种形式,其地面通常需要选择合适的地坪材料进行覆盖。
而在地下车库中,环氧地坪具有耐磨、防尘、防滑等特点,被广泛应用于车库地面的施工中。
本文旨在介绍地下车库环氧地坪的施工方案,帮助您更好地了解该施工过程。
二、施工准备在施工环氧地坪之前,必须进行一系列的准备工作,以确保施工的顺利进行。
准备工作包括:1. 地面处理地下车库的地面通常需要经过清理和修复,以确保地坪材料能够牢固粘附在地面上。
清理地面可以使用专业的清洁剂和设备,去除附着在地面上的灰尘、油污等污物。
修复地面可以使用环氧砂浆、环氧树脂等材料填补坑洞、裂缝等地面损坏的部分。
2. 材料准备地下车库环氧地坪施工所需的材料主要包括环氧树脂涂料、固化剂、砂砾等。
在施工前,需要按照施工方案准备好相关材料,并确保其质量达到要求。
3. 器械准备进行地下车库环氧地坪施工需要一些专业的工具和器械,如辊筒、刮刀、电钻等。
在施工前,需要准备好这些工具和器械,并确保其工作正常。
三、施工步骤地下车库环氧地坪的施工大致可以分为以下步骤:底漆是环氧地坪的基础,它能够加强地面的附着力,并起到密封地面的作用。
首先,将底漆涂刷在地面上,并使用专用辊筒均匀地覆盖整个地面。
涂刷完成后,需要等待底漆干燥。
2. 涂刷中涂中涂是环氧地坪的第二层涂层,它能够填补底漆与最后一层面涂之间的缝隙,增加地面的平整度。
将中涂材料搅拌均匀并涂刷在地面上,使用专用刮刀将涂层刮平。
中涂完成后,需要等待中涂干燥。
3. 打磨处理中涂干燥后,需要对地面进行打磨处理,以提高地面的光滑度和平整度。
可以使用电动砂纸机等工具,对地面进行打磨。
打磨后,需要清理地面,确保无尘。
面涂是环氧地坪的最后一层涂层,它能够增加地面的亮度和耐磨性。
将面涂材料搅拌均匀,并使用专用辊筒涂刷在地面上,均匀覆盖整个地面。
涂刷完成后,需要等待面涂干燥。
5. 防滑处理如果地下车库需要增加地面的防滑性能,可对地面进行防滑处理。
地下车库混凝土地坪施工方案
______地块项目车库地面混凝土地坪施工方案编制人:审批人:审核人:_________集团有限公司2024年5月22日1、编制依据 (3)1.1编制目的 (3)1.2编制依据 (3)2、工程概况 (3)2.1、工程概况 (4)2.2、地面工程简介 (5)3、施工准备 (5)3.1技术准备 (5)3.2现场准备 (5)4、施工安排 (7)4.1工期计划 (7)4.2材料与设备计划 (7)4.3劳动力配置计划 (8)5、施工工艺及细部做法 (8)5.1工艺流程 (7)5.2操作工艺 (7)5.3施工顺序 (11)5.4质量要求 (10)5.5质量保证措施 (11)6、安全文明施工 (11)7、成品保护 (12)1、编制依据1.1编制目的本施工方案旨在为青浦区华新镇新凤南路西侧18-03地块项目地下室地面工程施工提供较完整的技术指导文件,便于地面施工的质量、安全控制,能优质、快速、高效地完成地面工程的施工任务,并为监理、业主对工程的施工方法、质量、工程进度等各方面的详细了解提供依据。
1.2编制依据(1)、本工程的施工图纸及图纸会审资料;(2)、《建筑装饰装修工程质量验收规范》(GB50210-2018)(3)、《建筑地面工程施工质量验收规范》(GB50209-2010)(4)、《建筑涂饰工程施工及验收规程》(JGT/T 29-2015)(5)、《建筑工程施工质量验收统一标准》(GB50300-2013)(6)、国家现行有关技术标准、施工验收规范,工程检验及评定标准;(7)、中交一公局企业内部的企业标准及操作方法;(8)、青浦区华新镇新凤南路西侧18-03地块项目施工组织设计;2、工程概况2.1、工程概况2.2、地面工程简介根据设计标准要求,车库地面做法如下:3、施工准备3.1技术准备(1)、施工前根据图纸、设计说明及设计变更制定方案,并组织项目相关人员进行讨论和审定,确保方案的正确性和可实施性。
(2)、严格进行三级技术交底(技术负责人-施工员-施工班班长-作业工人),保证现场与方案的一致性。
地下停车场地坪施工方案
地下停车场地坪施工方案一、项目背景随着城市交通的日益拥堵和私家车辆的增加,地下停车场的需求量不断增加。
地下停车场地坪施工方案是为了能够提供一个坚固、耐用和安全的停车场地面,以提供给车主们一个较为舒适的停车环境。
二、工程准备1.安全措施:在施工过程中,应根据相关标准和规定,设置必要的安全警示标志和安全防护措施,确保施工人员的安全。
2.设备准备:准备必要的施工设备,如混凝土搅拌机、平板振动器、手持摊铺机等。
3.材料准备:准备所需的混凝土原料,如水泥、骨料、砂等。
确保材料的质量符合相关标准,以保证施工质量。
4.施工人力:根据工程规模和施工进度,合理安排施工人员,确保施工进展顺利。
三、施工步骤1.基础处理:在施工前对地下停车场的基础进行处理。
首先清理基础表面的杂物和灰尘,然后修补裂缝和坑洼,确保基础表面平整。
2.水泥砼浇筑:使用混凝土搅拌机将水泥、骨料和砂等原料按照一定比例进行搅拌,得到均匀的混凝土砼。
然后将混凝土砼浇筑到基础表面,并利用平板振动器进行振动压实,确保混凝土的密实度。
3.打磨和养护:在混凝土砼表面浇筑完成后,使用手持摊铺机对表面进行打磨,以获得较为平整的表面。
然后对新铺设的混凝土进行养护,即利用喷水或覆盖湿布等方式,防止混凝土过早失水,保持其湿润。
4.防水处理:根据需要,对地下停车场地坪进行防水处理。
可使用涂料、防水胶粘剂等材料对地坪表面进行覆盖,防止水分侵入和渗漏。
5.涂装和线划:待地坪表面充分干燥后,可进行进一步的装饰性涂装。
根据停车位的需要,进行线划,合理划定停车位边界和行车道,以提高停车效率。
四、质量控制1.原材料质量控制:要求原料供应商提供质量检验报告,确保原材料符合相关标准。
2.混凝土浇筑质量控制:在浇筑过程中,要求施工人员根据工程要求和标准,严格控制浇筑的厚度和浇筑速度,以确保混凝土的质量。
3.防水处理质量控制:要求施工人员按照相关要求,对防水材料进行涂覆或涂刷,确保防水效果。
地下车库地坪施工方案
地下车库地坪施工方案地下车库地坪施工是地下车库建设中至关重要的一环,它直接关系到地下车库使用的安全性和舒适性。
因此,在进行地下车库地坪施工时,需要严格按照施工方案进行操作,确保施工质量和效果。
下面将从地下车库地坪施工的准备工作、施工工艺和施工注意事项等方面进行详细介绍。
一、准备工作。
1. 设计方案确认,在进行地下车库地坪施工之前,首先需要确认设计方案,包括地坪材料、厚度、颜色等方面的要求。
只有明确了设计方案,才能有针对性地进行施工准备和操作。
2. 地面处理,在进行地下车库地坪施工之前,需要对地面进行清理和处理,确保地面平整、干燥、无尘土和油污等杂物。
这是保证地下车库地坪施工质量的重要前提。
3. 材料准备,根据设计方案确认所需的地坪材料,并进行充分的准备,包括地坪材料、施工工具、保护用具等。
二、施工工艺。
1. 基础处理,在进行地下车库地坪施工时,需要对地下基础进行处理,确保地下基础坚实、平整、无裂缝和渗水现象。
2. 底涂处理,在地下车库地坪施工之前,需要进行底涂处理,以增强地坪材料的附着力和密封性。
3. 面层施工,根据设计方案要求,进行地下车库地坪的面层施工,确保施工平整、美观、耐磨、防滑等性能。
4. 养护处理,在地下车库地坪施工完成后,需要进行养护处理,保证地坪材料的性能和效果。
三、施工注意事项。
1. 施工环境,在进行地下车库地坪施工时,需要确保施工环境干燥、通风良好,避免雨水、灰尘等杂物对施工质量的影响。
2. 施工质量,在进行地下车库地坪施工时,需要严格按照设计方案要求和施工工艺进行操作,确保施工质量和效果。
3. 安全防护,在进行地下车库地坪施工时,需要做好安全防护工作,包括施工人员的安全防护和施工现场的安全防护等。
通过以上的准备工作、施工工艺和施工注意事项,可以有效地确保地下车库地坪施工的质量和效果。
希望施工人员在进行地下车库地坪施工时,能够严格按照施工方案进行操作,做好每一个细节,确保地下车库地坪的质量和使用效果。
地下车库地坪施工方案
地下车库地坪施工方案1. 引言地下车库地坪施工方案是为地下车库的地面进行施工的详细计划和步骤。
一个良好的地下车库地坪施工方案能够确保地面的平整度和耐用性,同时提供一个安全、美观的停车环境。
本文将介绍地下车库地坪施工方案的基本流程和要点。
2. 施工前准备在开始地下车库地坪施工之前,需要进行必要的施工前准备工作,包括:•设计方案:根据地下车库的实际情况,设计一个合理的地坪施工方案,包括地坪材料选择、施工方法等。
•材料准备:根据设计方案,准备好所需的地坪材料,包括地坪涂料、底漆、填充料等。
•地面清理:清理地下车库地面的尘土、油污等杂物,确保地面的干净。
3. 施工步骤3.1 底漆涂布底漆是地下车库地坪施工的第一步,它的作用是增加地坪涂料与地面的附着力,提高地坪的耐久性。
底漆的涂布步骤如下:1.将底漆搅拌均匀,倒入滚筒涂料桶中。
2.使用滚筒将底漆均匀地涂布在地面上,确保涂布的厚度均匀。
3.待底漆完全干燥后,进行下一步的施工。
3.2 地坪涂料施工地坪涂料是地面的最后一层涂料,它的主要作用是保护地下车库地面,增加其美观性。
地坪涂料的施工步骤如下:1.将地坪涂料搅拌均匀,倒入滚筒涂料桶中。
2.使用滚筒将地坪涂料均匀地涂布在地面上,确保涂布的厚度均匀。
3.根据设计要求,可在地坪涂料上进行花纹、标线等装饰处理。
4.待地坪涂料完全干燥后,进行下一步的施工。
3.3 地坪养护地坪施工完成后,需要进行一段时间的养护,以确保地坪的质量和使用寿命。
地坪的养护步骤如下:1.在地坪涂料干燥后的24小时内,禁止车辆和人员进入地下车库,以免损坏地坪。
2.在地坪涂料干燥后的48小时内,禁止水和其他液体进入地下车库,以免对地坪造成损害。
3.定期打扫地下车库地面,清除杂物、尘土和油污等,保持地坪的清洁和整洁。
4. 施工注意事项在进行地下车库地坪施工时,需要注意以下事项:•施工环境要求:确保施工环境通风良好,温度适宜,并控制施工现场的湿度。
•材料选择:选择具有耐磨性、抗压性和防滑性能好的地坪材料,以确保地坪的质量和使用寿命。
地下停车场地坪改造工程施工方案
地下停车场地坪改造工程施工方案一、工程概述地下停车场地坪改造工程是针对现有停车场地面进行提升和改善的项目。
通过对停车场地坪进行重新铺设和加固,能够提升停车场的使用体验,延长地坪使用寿命,同时提高停车场的整体美观度和功能性。
二、施工准备工作在正式施工前,需要进行充分的准备工作,包括但不限于:1.制定施工计划和方案,明确施工周期和方法;2.对现有停车场地坪进行评估和检测,确定需要改造的范围和方式;3.准备必要的施工工具和材料,确保施工顺利进行;4.协调相关部门和人员,确保施工期间的安全和秩序。
三、主要施工步骤1. 清理现场施工前需要清理停车场地面上的杂物和垃圾,确保工作区域干净整洁,为后续施工创造良好的条件。
2. 地坪破碎和拆除根据实际情况,对现有地坪进行破碎和拆除,清除老化和损坏的部分,为新地坪铺设做好准备。
3. 地坪修补和加固在清理完地面后,对需要修补的部分进行处理,填补裂缝和坑洼,加固地坪结构,确保地面平整和稳固。
4. 地坪铺设根据设计方案和要求,进行新地坪的铺设工作,选择合适的材料和施工方式,确保地坪质量和美观度。
5. 地坪涂装和装饰在地坪铺设完成后,进行涂装和装饰工作,为地面增加防滑和美化效果,提高停车场整体环境质量。
四、施工质量控制在施工过程中,需严格按照施工方案和要求进行操作,做好施工质量的控制和检查。
确保地坪改造工程达到设计标准和要求,提高施工质量和效果。
五、施工结束和验收施工完成后,进行工程验收和整理工作,确保施工现场的清理和整齐。
相关部门需对改造后的地坪进行验收,确认工程质量和安全达标。
六、经验总结通过这次地下停车场地坪改造工程,我们积累了丰富的经验和教训。
在未来类似工程中,我们将更加谨慎和细致地进行施工计划和施工控制,提升工程质量和效率。
以上是本次地下停车场地坪改造工程的施工方案,希望能够对相关工程提升和改进有所帮助。
地下车库地坪施工方案
地下车库地坪施工方案一、项目背景和范围二、施工工艺和材料选用1. 地坪材料选用:地下车库地坪通常选择混凝土作为地面材料,其厚度一般为100mm。
混凝土配合比采用1:2.5:4,水灰比为0.5-0.6、在混凝土表面进行养护后,再进行地坪涂装。
2.基层处理:施工前需要对地下车库地坪的基层进行处理。
首先,清理基层表面的灰尘、油污等杂物;然后,修补基层上的裂缝和麻面;最后,用环氧砂浆或水泥砂浆进行修补,使基层表面平整。
3.防水层施工:为了避免地下车库地坪受到地下水的侵蚀,需要在混凝土表面涂刷防水涂料。
防水涂料可采用环氧树脂防水涂料,其施工方法为先喷涂一遍底漆,干燥后再喷涂两遍防水涂料,保证地坪表面具备防水性能。
4.地坪涂装:地下车库地坪施工完成后,可以选择进行涂装。
涂装材料选择耐磨底漆和环氧自流平地坪。
施工步骤包括先刷一遍底漆,然后将环氧自流平地坪涂刷到地坪表面,用刮刀将地坪表面涂刷平整。
干燥后再进行抛光处理,使地坪表面具备光亮度和耐磨性。
三、施工步骤1.基层处理:清理基层表面的杂物,修补裂缝和麻面,使用环氧砂浆或水泥砂浆修补基层。
2.防水层施工:喷涂一遍防水底漆,待干燥后,再喷涂两遍防水涂料。
保证地坪表面具备防水性能。
3.地坪涂装:刷一遍耐磨底漆,待干燥后,涂刷环氧自流平地坪,并用刮刀将地坪表面涂刷平整。
干燥后进行抛光处理。
4.养护:地坪完成后,进行养护,保证地坪的质量和使用寿命。
四、施工要点和注意事项1.施工过程中要保持施工现场的整洁,不得有杂物和尘土。
2.施工人员应按照相应的施工工艺和操作规程进行作业。
3.施工人员应佩戴防护用品,特别是对于环氧树脂等有刺激性的材料,要注意防护。
4.施工后需要对施工现场进行清理,保持地下车库地坪的整洁。
五、施工时间和费用1.施工时间:地下车库地坪的施工时间一般为5-7天,具体时间会因施工规模和条件等因素而有所不同。
2.施工费用:地下车库地坪的施工费用受到多个因素的影响,包括施工规模、施工材料选用和施工工艺等。
停车场地坪施工方案
停车场地坪施工方案停车场地坪施工方案一、施工准备工作:1. 安全措施:在施工现场设置明显的警示标志,并配备安全警示员进行指挥,保证工作人员和车辆的安全。
2. 地面处理:清理施工区域,确保地面平整无障碍物,清除盲沟和污水,进行地面清洁。
3. 材料准备:准备好施工所需的材料,包括水泥、沙子、碎石等。
4. 施工设备:准备好必要的施工设备,如挖掘机、推土机等。
二、施工工序:1. 挖掘地面:根据停车场地面的规划,采用挖掘机将土壤挖掘至合适的深度。
2. 基础处理:在挖掘好的地面上进行基础处理,包括夯实土壤、加铺碎石等。
3. 基层施工:将水泥、沙子和碎石按一定比例混合,并均匀地铺在基础上,然后进行夯实,确保基层均匀牢固。
4. 防水处理:在基层施工完成后,进行地面防水处理,使用专门的防水涂料进行喷涂处理,保证地面的防水性能。
5. 地坪施工:根据停车场地坪的需求和设计要求,进行地坪施工,包括地坪材料的选用和施工方法的选择。
6. 硬化处理:地坪施工完成后,进行硬化处理,使用特殊的硬化剂进行涂抹处理,提高地坪的抗压强度和耐磨性能。
7. 涂装处理:对地坪进行喷涂或刷涂处理,为其增加美观性和防水性。
8. 标线施工:根据停车场的规划和要求,对地坪进行标线,包括车位划分和驶入驶出通道的标识。
三、施工注意事项:1. 确保施工过程的安全性,严格遵守相关的施工安全规定。
2. 施工过程中要注意细节,保证地坪的平整度和牢固度。
3. 施工材料的质量要有保证,避免使用劣质材料。
4. 合理安排施工进度,并适时进行质量检查和整改。
5. 完工后要进行验收,确保施工质量符合要求。
6. 施工过程中要做好环保措施,合理处理废弃材料和污水。
以上是停车场地坪施工方案的一般步骤和注意事项,具体的施工方案需要根据实际情况和规划要求进行调整和制定。
同时,要注意与当地的相关部门进行沟通和协调,确保施工过程的合法合规。
地下停车场底板施工方案
地下停车场底板施工方案1. 引言地下停车场是城市建设中必不可少的一部分,其底板的施工方案对停车场的使用安全和稳定性具有重要作用。
本文将介绍地下停车场底板施工方案,包括材料选择、施工步骤和注意事项。
2. 施工材料选择在选择地下停车场底板施工材料时,需要考虑以下因素:2.1 基础材料地下停车场底板的基础材料应具有以下特点: - 抗压强度高:地下停车场底板需要承受车辆和人员的重压,因此基础材料应具有较高的抗压强度,能够承受大荷载; - 耐磨损:地下停车场底板长时间受到车辆的摩擦和行走,因此基础材料应具有较好的耐磨损性能,保证使用寿命长。
常用的地下停车场底板基础材料有混凝土、钢筋混凝土和沥青混凝土。
2.2 防水层材料地下停车场底板需要进行防水处理,以防止地下水渗透进入停车场。
防水层材料应具有以下特点: - 填充性好:能够填充地下停车场底板上的微小孔隙,形成有效的隔水层; - 耐久性强:能够长期保持防水性能,不受外界湿度和水压的影响;- 良好的粘结性:能够与基础材料充分粘结,形成一个整体的防水体系。
常用的地下停车场底板防水层材料有聚氯乙烯(PVC)防水卷材、沥青防水涂料和聚合物改性水泥防水涂料。
3. 施工步骤地下停车场底板施工步骤包括以下几个阶段:3.1 准备工作•清理施工区域:清除施工区域的杂物和积水,确保施工区域干净;•标定尺寸:根据设计要求,标出停车位和通道的尺寸和位置,确保施工准确。
3.2 基础施工•浇筑混凝土:根据设计要求,倒入预先调配好的混凝土,进行平整和压实,形成坚实的基础;•设置钢筋:在混凝土未完全凝固前,按照设计要求设置和固定钢筋,提高地下停车场底板的抗压能力。
3.3 防水层施工•刷涂防水涂料:在基础施工完成后,根据防水层材料的要求,刷涂防水涂料。
需要注意的是,每层涂料干燥后要进行检查,确保涂层厚度和涂布密度均匀。
3.4 环氧地坪施工•环氧地坪材料:选择适合地下停车场的环氧地坪涂料,并根据施工要求进行搅拌和均匀涂布;•平整施工:使用镘刀等工具,将环氧地坪涂料均匀地铺展到地下停车场底板上,确保地板表面平整光滑;•养护:施工完成后,按照要求进行养护,保证地板的品质和使用寿命。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地下停车场环氧地坪施工方案
北京航博基业材料防护技术有限公司
地下停车场环氧地坪漆
施工方案说明
材料品牌:航博基业
联系人: 吴志鹏
电 话:
年 月
☆ 序言
停车场交通设施是停车场管理系统的重要组成部分,选择质量可靠,设计合理的停车场交通设施不仅可以极大的方便业主合理安全地使用停车场,而且在提升物业管理水平和形象上都有突出的作用。
通常而言,地下停车场普遍存在湿度较大,灰尘颗粒较多,地表油污不易清洁等缺陷,对停车场内的构件、车辆都会有一定的侵蚀,同时油迹班驳的地面也会极大的影响停车场的美观和维护。
目前,采用环氧地坪漆处理地面已是国内外高档停车场的首选工艺。
环氧地坪漆不仅可以防尘防潮,美观易洁,而且附着力强,柔韧耐冲击,具有良好的耐磨损性,极大的提高了停车场的使用功能和各类设施的使用寿命。
有鉴于此,目前国内的高档地下停车场纷纷采用环氧地坪漆处理地面,不仅可以使车主在地下车库停放的车辆免受灰尘和潮气损害,同时可以让车主出入停车场时有一个愉快的心情。
☆ 工程概述
停车场环氧地坪漆是通过使用多种进口复合材料涂覆于地坪上,达到防水、防潮、防尘的效果,并通过现代化调色技术,使停车场内
的色调和谐统一、美观大方。
地下停车场增加地坪漆保护工程后可以有效的避免停驶车辆带来的灰尘,尤其是在阴雨天气可以有效的防止在停车场内出现恼人的泥泞和水渍。
此外,停车场内加以地坪漆保护工程后,地表易于清洁,可以随时保持地下停车场内干净舒适的环境,与物业的高档风格形成一致。
卫生环保、无毒无味、阻燃。
多层涂覆材料对混凝土、水泥地表有良好附着力。
处理后地坪耐磨、抗压、抗弯强度高于一般水泥沙浆。
处理后地坪抗酸碱、吸水率低。
☆ 对混凝土素地基础的要求:
、地面此前必须做过防水处理,地面、墙角墙面、天花板无渗漏水情况;
、水泥地面标准:须平整,无空漏起鼓现象,磨擦不起砂和粉尘;
、地面含水分比重小于 ;
、地面混凝土层厚度大于 ,地面质量优良(标号、水泥含量高,收光平整);
、基层混凝土水灰比控制在 以下,强度达到 以上,混凝土配合比设计尽量减少离析并对泌水有所控制。
、建议提高混凝土强度,方法有:采用高强度水泥或早强型水泥,采用低水灰比的干硬性混凝土,掺加混凝土外加剂和掺和料。
、水泥地面施工四周后方可施工,冬季施工,施工环境温度须不低于 ℃,建议混凝土加适当早强剂,湿度小于 。
、需按建筑设计要求切割伸缩缝,缝线整齐划一,宽度 。
伸缩缝内无需用沥青或其它材料填充,我公司会负责用专门的
材料进行填充。
施工示意图及说明:
、环氧地坪整体效果主要取决于混
凝土施工质量,要求表层平整硬度高、
轻度磨擦不起粉尘。
、整块地面超出 ㎡以上时,需
做好 宽伸缩缝整齐切割。
、伸缩缝内不要填充沥青,填充材料由我司施工。
☆ 施工工序说明:
一、素地处理:
、将伸缩缝内的沥青或泥土掏出,并清理干净;
、用材料对伸缩缝进行填充;
、待完全干透后,对全部地面进行打磨、清洁,完成素地处理。
施工示意图及说明:
、打磨机对地面进行轻度打磨,主
要作用是对地面表层的微小颗粒进行
研磨,扩大表层毛孔,便于环氧树脂
进行吸收,并不能对凹凸不平进行磨
平处理。
、增加环氧地坪施工厚度主要作用为耐压耐磨性能,从而延长使用寿命,并不能给整体效果带来多大作用。
三、底漆层施工:
、施工前需保持干净,如有杂物粘附需清除;
、依照正确比例将主剂及固化剂混合,充分搅拌;
、需视地面情况调整适当粘度;
、混合完成材料需 小时以内完成施工;
、底漆层养生硬化时间约八小时以上。
施工示意图及说明:
、环氧底漆施工时,根据地面情况不
同,加入适量少许石英粉,在树脂进行
吸收时,对表层毛孔进行封闭。
、根据地面硬度及毛孔粗细不同,施
工后的效果不同:树脂吸收较快时,滞留在表层的石英粉松动未固化,颜色呈现为发白;树脂吸收较慢时,石英粉随树脂一起固化,颜色呈现为深褐色。
四、中涂层施工 三道 :
、依照正确比例将主剂及固化剂混合,充分搅拌;
、混合后加入适量石英砂;
、使用批刀将材料涂布均匀;
、混合完成材料需 分钟以内施工完成;
、中涂层养生硬化时间约八小时以上;
施工示意图及说明:
、环氧中涂砂浆主要作用为增加地
坪厚度,使之耐压耐磨,延长使用时
间。
、第一道中涂砂浆固化后,少数毛
孔特别粗糙的地面,中涂树脂吸收较
快,滞留在表层的石英砂松动未固化,颜色呈现为发白。
、第二、三道中涂砂浆固化后,整体颜色呈现为深褐色,表面坚硬无松动且具有一定光泽度。
五、批土层施工 两道 :
、依照正确比例将主剂及固化剂混合,充分搅拌;
、混合后加入适量石英粉;
、使用批刀将材料涂布均匀;
、混合完成材料需 分钟以内施工完成;
、批土层养生硬化时间约八小时以上;
施工示意图及说明:
、环氧批土主要作用为增加地坪厚
度,使之更加耐压耐磨,延长使用时
间。
、环氧批土固化后,整体颜色呈现
为深褐色,表面坚硬光滑且具有一定
光泽度。
、环氧批土完全固化后,必须立即
进行面漆层施工,才能保证整体效果
和质量。
若间隔时间偏长,容易造成
面漆与批土之间的不沾脱层。
六、面漆层施工(两道):
、施工前需保持干净,如有杂物粘附需清除;
、使用前主剂先搅拌均匀;
、依照正确比例将主剂及固化剂混合,充分搅拌;
、使用滚筒将材料均匀涂布;
、混合完成材料需 分钟以内施工完成;
、施工交接处做好交接处理;
、施工完成后, 小时后方可上人, 小时后方可重压(以 度
为准,低温时开放时间需适度延长。
环氧面漆施工示意图及说明:
、环氧面漆主要作用是进行配色,
使地坪颜色美观、具有良好的光泽
度;同时增加地坪厚度,使之更加耐
压耐磨,延长使用时间。
、环氧面漆色彩多样化,可根据客户提供色卡进行调色。
☆ 施工剖面图及主要材料技术数据
一、施工剖面图:
根据工程要求我公司选用专用地坪保护材料,主要技术数据如下: 表干时间 小时 ≤
实干时间 小时 ≤
粘接强度 ≥
耐磨性 ,失重, ≤
硬度 铅笔硬度 ≥
抗压强度 ≥
拉伸强度 ≥
抗弯强度 ≥
耐 小时无变化
耐 小时无变化
耐汽油 # 小时无变化
耐盐水 小时无变化
耐水性 小时无变化
☆ 施工配合、验收标准及售后维护
一、使用年限
± 厚 年以上
二、施工配合事项
、施工区域有充足照明及用水用电接驳点;
、避免交叉施工,有的工序必须封闭现场施工;
、分段施工时,必须有足够的隔离区。
三、验收合格标准
、施工过程中由甲方监督,每道工序完成后,待甲方签字确认后方可进行下一道工序,以确保工程质量,并以此作为保证厚度的唯一验收标准。
、环氧地坪效果:表面坚硬平滑,色泽均匀光亮,无明显施工滚筒及批刀痕迹,不吸水、不沾灰。
四、售后服务及工程维护
承诺保修期壹年。
保修期内因施工造成的质量问题或产品质量问题,一律免费维修。
接到业主要求维修通知后, 小时内有人到位维修。
保修期外继续跟踪服务。
、保修期内,环氧地坪出现以下情况,我司负责免费维修:环氧材料与材料之间出现脱层现象;
环氧面漆大面积严重褪色、掉色;
环氧材料耐磨性能较差,造成非正常大面积磨损。
、保修期内,若因不可抗力等原因环氧地坪出现以下情况,则不属于我司责任,需要收费维修:
一切人为损坏地坪的情况(造成方式:尖物划伤、重物凿伤等痕迹);
因甲方配合原因,造成两道工序之间发生间断,产生脱层;
因地面未做好防水处理而产生潮湿、渗水情况,造成环氧材料与地面之间出现凸起鼓泡、脱层现象(鉴定方式:鼓泡、脱层地坪周围呈湿性状态);
因地面表层混凝土硬度较低,造成环氧材料与地面之间出现凸起鼓泡、脱层现象(鉴定方式:鼓泡、脱层地坪上附带有少许混凝土表层);
因伸缩缝发生热涨冷缩时造成环氧材料与地面之间出现凸起鼓泡、开裂现象(鉴定方式:鼓泡、开裂地坪呈长线细纹状,下面能看到混凝土表层细小裂缝)。
年 月
☆ 部分施工设备
地面磨削机(电动机式) 手提式磨削机
吸尘器 无线对讲机
☆ 附:近期环氧地坪工程实例(部分)
☆ 附 :近期环氧地坪工程实例照片
•
北京富力中心地坪漆 北京汽车制造工厂自流平地坪漆
•
北京紫竹药业自流平地坪漆 北京华堂商场亚运村店地坪漆
•
大型工厂自流平地坪漆案例 北京医院洁净室地坪漆
北京华联购物中心停车场地坪漆 山西普德制药。
