卫生洁具安装技术交底记录
卫生洁具安装技术交底

卫生洁具安装技术交底一、工程概况本工程建筑面积为㎡,分部分,各部分所用何种洁具。
二、施工准备1.材料检验.(1)卫生洁具的规格、型号必须符合设计要求,并有出厂产品合格证。
卫生洁具外观应造型周正,表面光滑、美观、无裂纹,色调一致。
(2)卫生洁具零件规格应标准,质量应可靠,外表光滑,电镀均匀,螺纹清晰,锁母松紧适度,无砂眼、裂纹等缺陷。
(3)卫生洁具的水箱配件应采用节水型。
2.机具准备(1)机械:套丝机、砂轮切割机、砂轮锯、手电钻、冲击钻、电锤、手动试压泵等;(2)工具:管钳、手锯、布剪子、活扳手、自制死扳手、叉扳手、手锤、手铲、錾子、克丝钳、方挫、圆锉、螺丝刀、电烙铁等;(3)其他:水平尺、划规、线坠、小线、盒尺、角尺等。
3.作业条件(1)所有与卫生洁具连接的管道水压、灌水试验已完毕,并已办好隐预检手续。
(2)卫生洁具应在室内装修基本完成后在进行安装。
(3)按施工方案要求的安装条件已经具备,施工的房间达到关锁的条件。
(4)蹲式大便器应在其台阶砌筑前安装,坐式大便器应在其台阶砌筑好后安装。
三、操作工艺(一)工艺流程,见图2.3-1。
图2.3-1 卫生洁具安装工艺流程卫生洁具在安装前应进行检验、清洗。
配件与卫生洁具应配套。
部分卫生洁具应先进行预制再安装。
(二)卫生洁具安装1.高水箱、蹲便器安装(1)高水箱配件安装1)先将虹吸管、锁母、根母、下垫卸下,涂抹油灰后将虹吸管插入高水箱出水孔。
将管下垫、眼圈套在管上。
拧紧根母至松紧适度。
将锁母拧在虹吸管上。
虹吸管方向、位置视具体情况自行确定。
2)将漂球拧在漂杆上,并与浮球阀连接好。
3)拉把支架安装:将拉把上螺母眼圈卸下,再将拉把上螺栓插入水箱一侧的上沿(侧位方向视给水预留口情况而定)加垫圈紧固。
调整挑杆距离(挑杆的提位距离一般为40㎜为宜),挑杆另一端连接拉把,将水箱备用上水眼用塑料胶盖堵死。
卫生洁具安装技术交底

卫生洁具安装技术交底随着社会的发展,生活质量的提高,人们对居住条件的要求也越来越高。
而健康和卫生是生活中必不可少的一部分,卫生洁具就是每个房屋必须要有的设备之一。
卫生洁具的安装技术是重要的,因为它不仅要适合家居风格,还要有良好的卫生保障。
本文将会详细介绍卫生洁具的安装技术交底。
一、洁具安装前的准备在安装卫生洁具之前,必须清理好安装位置。
安装位置要平坦、干燥、结实,并且需要考虑到水、电、气等管道、插座等配套设施的位置和使用情况,以便后续维修和更换。
二、卫生洁具的标高及布置标高是指卫生洁具的安装高度。
对于卫生间、浴室、厨房等不同的空间和不同的人群,标高也有所不同。
在布置卫生洁具时,应遵循人性化的原则,让使用者感到舒适方便,同时也要考虑到节约空间、美观大方的要求。
三、卫生洁具的饰面安装卫生洁具的安装要分饰面和配管两部分,而饰面安装就是卫生洁具的外观和整体美观度的保障。
在安装卫生洁具之前,要先对水电路、地面、墙面等进行饰面的处理。
在进行饰面安装时,要根据卫生洁具的大小、重量等选用合适的支架,确保安装的可靠性和稳定性。
四、卫生洁具的配管安装在洁具的配管安装中,一定要注意不同管道的连接方式和配管的排放。
水的入口和出口应分清,配管的接口要严密的连接,尽可能的减少管道的阻力,并且要在安全可靠的地方设置阀门和止回阀。
五、安装后的清理和检验在安装卫生洁具之后,需要进行清理和检验。
首先要清洁卫生洁具的内外表面,并检查是否有漏水、排水不畅、密封不严等问题。
在检验后,如有发现问题要及时进行更改,确保卫生洁具的使用效果和使用寿命。
以上就是关于卫生洁具安装技术交底的详细介绍。
卫生洁具是家居生活中必不可少的设备,因此在安装时,应遵循科学、严谨的原则,力求在保证使用效果的同时,提升卫生洁具的美观程度。
同时,我们也要注意安全问题,确保卫生洁具的可靠性和安全性。
卫生器具安装技术交底记录

1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
卫生洁具安装工程技术交底记录

卫生洁具安装工程技术交底记录日期:XXXX年XX月XX日地点:XXX工地参与人员:1.安装工A2.安装工B3.监理工程师技术交底内容:1.安装位置确定:a.安装工程师根据施工图纸和设计要求,确定了洁具的安装位置。
所有洁具应保证与墙面、地面平整并且垂直;与公共区域的间距应保证合适。
b.所有洁具的安装高度应符合人体工程学原理,便于使用者操作。
2.洁具安装顺序:a.先安装坐便器:坐便器应根据排污管位置确定安装位置,同时保证与排污口密封连接;安装完成后应进行试水检查,确认是否有漏水现象。
b.安装浴缸或淋浴器:根据浴室设计要求进行位置确定和固定,同时应确保排水口与下水管道连接紧密,安装完成后可进行试水检验。
3.洁具连接:a.所有洁具的连接部分需要使用密封胶进行固定,确保连接处无漏水。
b.排水口需要使用盖板或臭氧机加装加强密封,以防止异味的漏出。
4.电器安装:a.如有需要,安装工程师应根据设计要求安装洗手盆下方的热水器或暖风设备。
b.安装前应确保电源和水源接口的正常,并确保所有电工设备符合安全使用标准。
5.安全防护:a.在进行洁具安装工程时必须佩戴安全帽和工作手套,以防止意外伤害。
b.在施工现场应设置警示标志,提醒他人注意。
6.质量检查:a.安装完成后,监理工程师会对洁具工程进行质量检验,确保洁具的安装质量符合要求。
b.如有问题或不合格情况,需要及时调整和处理,直至符合要求。
以上为本次卫生洁具安装工程技术交底的内容,安装工程师和监理工程师应在施工过程中严格按照交底要求进行操作,并密切配合,确保工程质量。
洁具安装技术交底

固密实;旋合螺母时,用力要适当,以免装螺母拉脱;
(4)水龙头、角阀、淋浴混水器安装平整,开启灵活,出水畅通,连接
处应严密,不得有渗漏现象。
(5)进水软管安装:安装前,将水管用水疏通一次,确认水管内无垃圾
及残渣,以免影响通水;安装留有弯曲余量,出水畅通,连接处应严密,不得有渗漏现象。
(6)通水检查:通水试验检查各连接件是否渗水,排水是否畅通;
(7)缝隙处理:通水合格无渗漏后,马桶、洗脸盆、洗涤盆用中性瓷白
胶收口。
5.质量要求
1)洁具应做满水或灌水(蓄水)试验,且严密,畅通,无渗漏。
2)洁具的排水管嵌入排水支管管口内,并与排水管管口吻合,密封严实。
3)洁具表面光洁、颜色均匀、无损伤。
4)洁具安装牢固,不松动。
6.成品保护:
①卫生器具的安装在搬运时一定要轻搬轻放,防止磕碰。
②洁具安装交工前,洁具成品保护措施到位,无划痕、破损、掉、裂痕、五金配件齐全无丢失损坏,使用通畅、无漏水、堵塞现象。
③注意在冬季室内不通暖时,各种洁具必须将水放净。
7.安全措施
(1)墙身超过1.2米以上,及时搭好脚手架或者高凳,带安全带,禁止
使用不稳定工具或物体垫高工作;
(2)室内推小车要稳,拐弯时不得猛拐;
(3)使用电钻、砂轮等手持电动机具,防护罩齐全
(4)电箱一机一闸一箱,电线无破损,禁止使用插线板,禁止使用未有护套线电线。
8.台盆安装加固图纸。
卫生器具安装分项工程质量技术交底

施工单位: 编号:001
项目名称
交底日期
分部工程
给水排水及采暖工程
专业技术负责人
交底级别
公、卫生器具安装前,应进行外观检查,选择表面光滑,形体周正,无残损和裂纹,淋水与排水通畅者进行安装。卫生器具配件电镀应均匀,螺纹清晰,锁母松紧适度,无砂眼,裂纹等缺陷。
12、卫生洁具安装允许最大偏差按下表规定:
项次
项目
允许偏差
1
坐标
单独器具
10
成排器具
5
2
标高
单独器具
±15
成排器具
±10
3
器具水平度
2
4
器具垂直度
3
1、
交底人签名
接受交底人签名
注:1、本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2、本表由交底人填写。
3、本表设计被交底单位各留存一份。
8、脸盆、家具盆的下水口安装时要上垫油灰下垫皮垫,使之与器具接触紧密,避免产生渗漏现象。
9、扳把式冲洗阀的扳手应朝向右侧,按扭式冲洗阀的按扭应朝向正面。
10、卫生洁具及其给水配件的安装高度按设计要求或样板房安装高度。
11、卫生洁具安装完交工前应做满水和通水试验。满水后各连接件不渗漏,通水试验给排水畅通。
性能良好:阀门、水嘴开关灵活。
3、卫生器具的固定应采用预埋固定件或膨胀螺栓,座便器固定螺栓不小于M6,便器冲水箱固定螺栓不小于M10。并用橡胶垫和平光垫压紧,凡是固定卫生器具的螺栓、螺母、垫圈均应使用镀锌件。膨胀螺栓只限于混凝土板、墙,轻质隔墙不得使用。
4、洗脸盆支架安装必须牢固,器具和支架接触紧密,支架与器具之间不得用垫灰、垫块方法固定器具标高。
卫生洁具安全技术交底模板

一、工程名称:____________________二、工程部位:____________________三、工程编号:____________________四、日期:____________________五、交底内容:1. 人员安全要求(1)施工人员必须持证上岗,熟悉并掌握卫生洁具安装的相关知识和操作技能。
(2)施工前,应对施工人员进行安全教育和培训,提高安全意识。
(3)施工人员应佩戴安全帽、手套、眼镜等个人防护用品。
2. 施工现场安全要求(1)施工现场应设置明显的安全警示标志,确保施工区域安全。
(2)施工现场应保持整洁,避免杂物堆积,防止绊倒事故发生。
(3)施工现场应设置消防设施,确保消防安全。
3. 材料与工具安全要求(1)卫生洁具材料应符合国家标准,质量可靠。
(2)施工工具应定期检查,确保其性能良好,无损坏。
(3)施工过程中,不得使用损坏或存在安全隐患的工具。
4. 施工工艺安全要求(1)卫生洁具安装前,应对施工现场进行清理,确保无障碍物。
(2)安装过程中,应严格按照操作规程进行,确保安装质量。
(3)安装过程中,应注意管道连接的密封性,防止漏水。
(4)安装过程中,应避免敲击、撞击卫生洁具,防止损坏。
5. 电气安全要求(1)施工现场应使用符合安全规定的电气设备。
(2)电气设备应定期检查,确保其绝缘性能良好。
(3)施工过程中,应避免电气设备受潮、受热,防止发生电气事故。
6. 火灾安全要求(1)施工现场应设置消防设施,确保消防安全。
(2)施工过程中,不得使用明火,防止火灾发生。
(3)施工完成后,应清理施工现场,确保无火源。
六、安全措施1. 施工单位应制定详细的安全施工方案,明确安全责任。
2. 施工单位应定期对施工现场进行安全检查,发现问题及时整改。
3. 施工单位应加强施工人员的安全教育培训,提高安全意识。
4. 施工单位应配备必要的安全防护用品,确保施工人员安全。
5. 施工单位应定期组织安全演练,提高应急处置能力。
卫生洁具安装技术交底

四、操作工艺
五、洁具安装
★坐便器安装:
1、清理座便器安装的场地,清除预留排水口的临时封堵。
2、将座便器抬起使其排出管口对准预留排水口的中心放平,找正。然后,在座便器螺栓孔的位置划好标记。移开座便器,按照划好的螺栓孔的标记剔出20*60mm的孔洞,将12号的胀栓插入孔洞内,使用膨胀水泥将螺栓固定牢固。将座便器排水口及排水管管口抹好油灰,将座便器对准螺栓放平、放正,然后在螺栓上套好胶皮垫、平垫,将螺母拧至松紧适度。
⑵、P型存水弯安装
在脸盆的排水口丝扣下涂抹铅油,缠好麻丝或者生料带。将存水弯立节拧在排水口上,拧至松紧适度。再将存水弯的横节按照所需的长度配好,用锁母和护口盘背靠背套在横节上,在端头缠好油盘根绳,将胶垫放在锁口内,将锁母拧至松紧适度。将护口盘内填满油灰后向墙面找平、压实。将下水口外露的麻丝或者生料带清理干净。
一、材料要求
1、采购的卫生洁具规格、型号必须符合设计要求及甲方选型。
2、随箱配件要齐全,器具表面光滑无质量、美观、无裂纹、边缘平滑,色调一致。
3、器具堆放要整齐、不得超过码放高度。
4、卫生洁具零件规格应标准、质量应可靠、外表光滑、电镀均为、螺纹清晰、锁母松紧适度、无砂眼等缺陷。
5、卫生洁具均应采用节水型器具。
6、卫生洁具未交工不得使用,以保证洁具卫生清洁。
九、应注意的问题
1、坐便器水箱安装完成后检查水箱冲水按钮是否卡顿,水箱浮球是否灵活。
2、通水之前,将卫生器具内污物清理干净,不得借通水之便将污物冲入下水管内,以免管道堵塞。
★挂式小便器安装:
1、由给水管甩口中心线向下吊垂线,并以此垂线为安装中心线。
2、由地面向上量出规定的高度划一道水平线,根据小便器实物确定固定螺栓孔眼的位置,并做好标记。
洁具安装技术交底

质量目标
1、在确定洁具安装的位置时,必须放好水平线,垂直线。 2.根据不同样式的洁具安装方法不一样先必须按照图纸内容进行试装,然后方可进行大面积安装。 3、不同样式的洁具注意排水口位置不一样,安装完成后检查排水是否畅通及安装稳定度是否牢固。
施工步 骤
标准施工流程
材料检查:卫生洁具及配件在进入施工现场虽然已经过进厂检验,但是在保管和搬运过程
位:家具盆、脸盆、背箱、浴盆等处的下水口锁母紧固,柱盆、脸盆、浴盆水嘴安装时锁母
的紧固和下水口、十字交叉筋处的固定使用叉扳手。
验收节点
验收工具和方 法
面盆安装:
1.台下盆安装需要按台下盆的尺寸定做安装托架,然后将台下盆安装在预定位置,固定好支
4
架后,将已开好孔的台面盖在台下盆上。安装时注意,支架位置要固定准确,此外,开孔的 地方要磨圆
具实样和标准图集画出各种支架的详细草图,然后根据草图放样制作支架,加工好的支架样
品应进行卫生洁具的试装,没问题后在钢板上用样品支架制作模具成批进行加工、叉扳手这
3
些专用工具的制作使用是为了保证铜质件、镀铬件、塑料件表面不会因安装过程中出现咬伤 、划痕影响美观,另外专用工具使用操作方便。安装卫生洁具过程中需要使用死扳手的部
4、所有卫生洁具的橡胶堵头,拉链,地漏蓖子,喷头,手轮,转心门的扳把等应在交工前安
装。
5、水暖工安装完的卫生洁具房间应办理交接手续交与其他工程施工,做到成品保护责任到人
观察
9
班组自检验收:施工结束后,班组应对施工结束的工作内容进行逐步自检验收,对不符合质 量要求的工作内容进行整改后,然后报项目部进行初步验收。
承包方负
本人已仔细阅读上述交底内容,同意并将严格执行上述内容要求。
洁具分项工程施工技术交底

洁具分项工程施工技术交底一、工程概况本项目为XXX工程,位于XXX地区,主要包括住宅、商业、办公等建筑的洁具安装工程。
工程规模较大,涉及多种类型的卫生洁具,如马桶、洗手盆、淋浴房等。
本次施工将严格按照国家标准和设计要求,确保工程质量。
二、施工准备1. 材料准备:根据设计图纸和工程量清单,提前采购符合国家标准的卫生洁具、管材、配件等材料。
要求卫生洁具有出厂合格证,且外观规整、表面光滑、无裂纹等缺陷。
2. 机具准备:准备套丝机、砂轮机、砂轮锯、手电钻、冲击钻等主要机具,以及管钳、手锯、铁丝、布剪子、活扳手、自制死扳手、叉扳手、手锤、手铲、錾子、克丝钳、方锉、圆锉、螺丝刀、烙铁等工具。
3. 作业条件:确保与卫生洁具连接的管道压力、闭水试验已完毕,并已办好隐蔽预检手续。
浴盆的稳装应待土建做完防水层及保护层后配合土建进行。
三、施工方法及工艺1. 卫生洁具安装:按照设计图纸和安装要求,先安装马桶、洗手盆、淋浴房等主要洁具,再安装配件如水箱、阀门、水嘴等。
安装过程中要注意保持卫生洁具的清洁,避免污染。
2. 管材敷设:按照设计图纸和施工规范,采用合适的管材(如PPR管、PVC管等)进行敷设。
注意管材的切割、弯曲等加工质量,确保管道系统畅通。
3. 接口施工:在管道与卫生洁具连接时,应先清理接口部位的杂质,然后采用合适的接口材料(如油灰、麻丝、石棉绳等)进行密封,确保连接牢固、密封良好。
4. 试压验收:在卫生洁具安装完毕后,进行系统试压,检查管道系统是否存在泄漏、渗漏等问题。
发现问题及时整改,确保工程质量。
四、质量要求1. 卫生洁具安装应符合国家标准和设计要求,安装位置、高度、倾斜度等应准确。
2. 管道系统应畅通,无泄漏、渗漏现象。
管材、配件的质量和安装质量应符合国家标准。
3. 接口部位的密封应良好,不应有松动、脱落等现象。
4. 卫生洁具的外观应整洁,无破损、污染等现象。
五、安全及环保措施1. 施工过程中,严格遵守安全操作规程,确保施工人员的人身安全。
卫生器具安装技术交底

工程名称乌鲁木齐轨道交通1号线工程机电交底日期2017.9.16 施工单位分项工程名称卫生间洁具安装交底提要卫生洁具安装技术交底交底内容:一、作业条件1、施工现场环境,装修单位已做完防水和保护层,与面砖施工协同进行。
2、卫生器具安装应按照《卫生设备安装》09S304图集执行,并有交底。
二、卫生器具安装流程安装准备→卫生洁具及配件检验→卫生洁具安装→卫生洁具配件预装→卫生洁具稳装→卫生洁具与墙、地缝处理→卫生洁具外观检查→通水试验三、操作工艺1、各个卫生器具给水管道安装标高:蹲便器460mm,立式小便器1170mm,坐便器150mm,残疾人洗面器450mm,洗脸盆450mm,电热水器1800mm,淋浴器1100mm,拖布池900mm,电开水器1000mm。
2、蹲便器安装(1)参照图集09S304-90页安装图。
给水管DN25。
(2)安装先将胶皮碗大头一端翻卷套在冲洗管口端,再将胶皮碗翻回套在大便器冲水口上,应套正、套实,用14号铜丝正、反方向绑扎两道,使用喉箍紧轧,冲洗弯管和胶皮碗四周填以干砂。
将预留排水管口周围清扫干净,将临时管堵取下,清扫管内杂物。
以排水管口为基准,在安装后墙面上吊线坠弹画出大便器与冲洗管的垂直中心线。
将调制好的油泥围绕在管承口内,将大便器排出口插入承口内放稳,用水平尺放在蹲便器上沿,纵横双向找平、找正,使蹲便器进水口对准墙上中心线。
将蹲便器排水口与排水管承口接口处的油腻压实、抹光,接口下沿套止水翼环,预留孔洞内用C20细石混凝土密实。
蹲便用砖临时固定,四周填干砂压实。
配合土建完成台阶砌筑,面砖与蹲便贴合处用硅胶密封,标高采用卫生间标高,保证蹲便上沿低于台阶面砖2mm。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
工程名称乌鲁木齐轨道交通1号线工程机电交底日期2017.9.16 施工单位分项工程名称卫生间洁具安装交底提要卫生洁具安装技术交底交底内容:3、立式小便器(1)参照图集09S304-107页安装图。
卫生洁具安装技术交底图文并茂剖析

卫生洁具安装技术交底图文并茂剖析一、前言卫生洁具安装是家装过程中必不可少的重要环节之一,正确的安装可以确保卫生间内的设施使用正常、卫生、安全。
同时,不正当的安装会导致使用中出现问题,甚至因此引起水、气泡等事故。
因此,提高安装技术,加强施工质量,对人身和财产安全都有着不可替代的作用。
二、卫生洁具安装技术详解卫生洁具的安装步骤包括水管、排水管、卫生洁具的定位、固定以及检测等。
下面我们介绍一下卫生洁具安装的技术详解。
1. 准备工作在安装之前,需要进行准备工作。
要确认好水管、排水管位置及大小,确定好所需的安装工具和辅材。
2. 定位首先需要确定卫生洁具的位置,并测量好大小,根据测量的结果用石膏线或墨线在地面上画出位置,以便后续施工。
一般情况下,马桶、浴缸等设备与地面保持一定间距,需要使用木板将其支撑起来,保证安装稳定坚固。
3. 水管连接卫生洁具的水管连接要求比较高,需要严格按照国家标准进行连接。
先在水管的上端安装水龙头,再将水龙头与水管连接起来,需要注意的是,水管连接必须使用密封胶密封,以避免漏水的情况。
4. 排水管连接排水管的连接是卫生洁具安装中需要重点关注的环节,因为排水管连接不当会导致排水不畅,引起水淹等问题。
首先清洗好排水口,然后与排水管连接,使用橡胶圈或者塞子进行连接,注意接头的紧密度和连接方向。
5. 固定卫生洁具固定的方式分为地面固定和墙面固定。
在地面固定时,首先需要在使用过程中出现较大张力时,确保固定牢固不动,因此需要使用混凝土和铁丝将卫生洁具牢固地固定在地面上;在墙面固定时,需要钻孔并在墙内固定,再密封灰缝。
6. 检测在完成以上所有步骤后,需要对所有连接和固定环节进行检测。
检测包括检测水管连接是否密封,排水管连接是否正确,水位是否正常,是否有漏水等情况,确保卫生洁具安装好后正常使用。
三、安装注意事项1.在安装卫生洁具前一定要将地面清理干净,以便于确定卫生洁具的位置。
2.安装卫生洁具时,要按照具体的使用步骤进行,不能有所改变和省略。
卫生洁具安装技术交底记录

表C2-1
编号
工程名称
D馆样板房精装修
交底日期
2016年3月10日
施工单位
Xx劳务有限公司
分项工程名称
卫生洁具安装分项工程
交底提要
卫生洁具安装
交底内容:
一、施工工艺:
1.现场按洁具安装放线---楼板开孔---给排水管道敷设---下水闭水试验、上水试压试验---上水保温、下水结露保温、楼板位防水水泥砂浆封堵---管口保护性封堵)---安装准备→卫生洁具及配件检验→卫生洁具安装→卫生洁具配件预装→卫生洁具稳装→卫生洁具与墙、地缝隙处理→卫生洁具外观检查→通水试验。
2)管道的固定卡子与管道紧密接触,不得损伤管道表面。
3)管道敷设应避免轴向扭曲。但可作适当轴向弯曲,以穿越墙壁或楼板。
4)管道与其他管道并行敷设时,应留有不小于50mm的净距。塑料管道宜在金属管道的内侧。
5)室内地坪以下的管道敷设应在土建工程回填夯实后进行。
审核
交底人
接受交底人
技术交底记录
表C2-1
编号
工程名称
D馆样板房精装修
交底日期
2016年3月10日
施工单位
Xx劳务有限公司
分项工程名称
卫生洁具安装分项工程
交底提要
卫生洁具安装
交底内容:
6)埋地管道回填时,管周的回填土不得夹杂坚硬物直接与塑料管壁接触。应先用砂土或颗粒径不大于12mm?的土壤回填至管顶上侧300mm处,经夯实后方可回填土。室内埋地管道深度不宜小于300mm。
a.安装间断时敞口处应临时封闭。当施工现场与材料储存房温差较大时,管材和管件应于安装前在现场放置一定时间,使其温度接近环境温度。立管必须按设计规定设置检查口。检查口的位置和朝向应便于检修。暗装立管在检查口处应装设检门。横管亦必须按设计规定设置清扫口。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.卫生洁具在进入施工现场和安装前按设计及现行标准要求,核验规格、型号和质量符合要求方可使用。
2.卫生洁具应具有产品质量合格证和环保检测报告,要求合格证应具备产品名称、型号、规格、采用国家质量标准、标准代号、出厂日期、生产厂家、名称及地点、出厂产品检验证明或代号。
3.卫生洁具的配件:应能与所使用的卫生洁具配套使用。
单独器具
±10㎜
成排器具
±5㎜
2
排水管管径和最小坡度
污水盆(池)
管径5Omm
25‰
单、双格洗涤盆(池)
管径50mm
25‰
洗手盆、洗脸盆
管径32~5Omm
20‰
浴盆
管径50mm
20‰
淋浴器
管径50mm
20‰
大便器
高低水箱
管径100mm
12‰
自闭式冲洗阀
管径100mm
12‰
拉管式冲洗阀
管径100mm
12‰
支架位置确定的另一种方法为比量法,将脸盆的配件返水弯上好,将返水弯对准下水口,测量面盆的安装高度800mm,在盆沿测量水平根据实际尺寸划孔洞的位置,这种方法比较准确,瓷砖墙面应在支架预留处二至三块砖不贴,等支架固定牢固后在脸盆稳装前进行套割贴瓷砖。
3.安装前应对脸盆及配件进行检验,主要进行外观检查有无损伤,盆是否周正、下水口的圆度、塑料配件的圆度和硬度等,然后将脸盆清洗干净。
1.斗式小便器。对准排水甩口管中心线或根据返水管插入排水口后返水弯中心画一条垂直线,然后根据小便器上沿安装高度画一条水平线,将小便斗上下对准垂直线上沿对准水平线,画打孔眼,使用镀锌直径6mm内胀螺栓,可以先把螺栓进行内胀,然后再挂小便斗,螺栓上应套胶垫平垫拧至松紧适中,将小便器与墙面的缝隙用白水泥浆勾缝,抹光,其他安装同上。
5.脸盆的稳装。先清理下水甩口周边卫生,检查甩口封堵情况,将堵头去掉,用手电筒检查甩口管内是否有异物,必要时进行通水检查是否通畅,自检支架安装位置,如果没有问题将脸盆放在支架上测量脸盆的安装高度和水平,如有误差可
审核人
交底人
接受交底人
技术交底记录
Q2.2
工程名称
空军7341工程值班室项目
交底日期
2005年7月10日
6.地漏安装要求:
(1)地漏安装应平整,无渗漏,地漏应安装在地面最低处,其篦子顶面应低于设置处地面5㎜。防腐宜采用沥青漆二遍。
(2)地漏水封深度不得小于50mm,扣碗安装位置正确,铁篦子做防腐,并开启灵活。
(五)斗式小便器、立式小便器安装
小便器的安装要求排水管的甩口距墙和间距一定要准确,否则影响小便器的安装质量。
③敲击检查:用木棍轻轻敲击,声音实而清脆未受损伤,重点轻敲击盆边排水口处。
④通球检查:对圆形孔洞可做通球试验,检验用球直径应为孔洞直径的0.8倍。
(2)卫生洁具配件分为铸铁、铜镀铬、塑料制品等,检验做到以下几点:
①外观检查:配件应完整,内外表面光滑,浇口及溢边应平整,丝扣无断丝、乱丝,无溢边。
②塑料下水口及返水弯等不得使用再生塑料制品,应保证其圆度、硬度,不得造成渗漏、脱落等质量问题,必要时应检查,并有法定单位的产品监督检验证明。检查方法为对配件进行试装连接,检查下水口返水弯等丝扣连接是否能保证圆度和丝扣处的硬度。
4.卫生洁具及配件的进场验收:卫生洁具的进货一般以一次性成批进齐最好,能保证卫生洁具的质量、外观颜色的一致。
(1)卫生洁具的检验应做到以下几点:
①外观检查:外观应周正,瓷质细腻程度和色泽一致,表面光滑,边色边缘平滑,无裂纹、斑点,无损伤。
②尺量检查:用3~5m钢卷尺实测主要尺寸,长、宽、高、下水口直径应在卫生洁具设备的允许公差值内。
技术交底记录
Q2.2
工程名称
空军7341工程警卫值班室项目
交底日期
2005年7月10日
施工单位
空军第一建筑安装工程总队
分项工程名称
卫生洁具
交底提要
卫生洁具安装工程技术交底
交底内容:
一、施工准备
(一)作业条件
1.与卫生洁具连接的给水管道单项试压已完成,与卫生洁具连接的排水管道灌水试验已完成。
2.需要安装卫生洁具的房间,室内装修已基本完成。
施工单位
空军第一建筑安装工程总队
分项工程名称
卫生洁具
交底提要
卫生洁具安装工程技术交底
交底内容:
6.卫生洁具在检验和搬运过程中,要小心轻放防止磕碰,检验完的产品应重新进行包装,分类、分型号规格,单独码放,不合格产品应及时退货,经检验的新产品,应有相应的新产品标识,如露天码放应选好地点,应防止上部有重物砸下,周围应有围护。
脸盆下水口的安装:
一般整套配件,下水口只有一个橡胶垫,应自制一个橡胶垫放到脸盆底下,下水口应选用有溢水孔眼的,如果没有,换货或者用直径1Omm钻头,交叉开孔,共钻4个孔眼,安装下水口应注意下水口中的溢水孔眼要对准脸盆排水口内的溢水口眼,将下水口垫上橡胶垫周围抹上少量油灰。插入脸盆的排水口孔内,在脸盆底下将垫好油灰的胶垫套上,加上眼圈带上根母,再用自制的叉扳手将排水口的十字筋卡住,并且将溢水孔眼对正,用死扳手将根母拧至松紧适度,然后进行稳装。
施工单位
空军第一建筑安装工程总队
分项工程名称
卫生洁具
交底提要

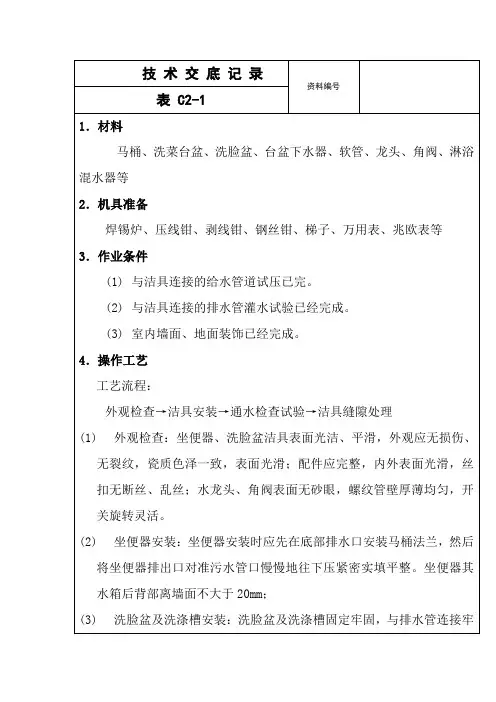

卫生洁具安装工程技术交底
交底内容:
以进行微量的调整,直到符合质量要求为止。将支架的弯勾,勾紧脸盆,使脸盆背后与墙贴紧,如果脸盆支架接触不紧密,可用铅皮垫一下,重新检查脸盆的水平度和标高直到符合质量要求为止,这时可以安装返水弯,塑料返水弯可以在丝扣上抹上少量油灰,缠上细麻丝,或用少量油灰缠上生料带拧紧返水弯,返水弯与排水管甩口处应用油麻密封膏填塞,要求排水管甩口应出地面5~10mm,使用油麻、密封膏封闭,注意密封膏使用太厚在干硬的过程中会因收缩出现裂纹,排水塑料管插入排水管甩口内不能低于30mm,并且排水塑料管端部加热用木模将管口扩成喇叭口。稳装后的脸盆再进行给水连接管的安装,在给水支管上安装八字门用短管或连接软管与冷热水嘴连接,接通水源后或用临时水进行脸盆的通水(满水)试验,试验内容:检查脸盆满水后的溢水情况,要求通畅,脸盆的下水配件接口处有无渗漏,给水管道接口有无渗漏,排水是否通畅,经自检、互检、专检合格后由专人给脸盆墙面缝隙等处封玻璃胶,(也可以使用白水泥)同时将洗脸盆及周围卫生清理干净。
四、操作工艺
(一)安装准备
审核人
交底人
接受交底人
技术交底记录
Q2.2
工程名称
空军7341工程值班室项目
交底日期
2005年7月10日
施工单位
空军第一建筑安装工程总队
分项工程名称
卫生洁具
交底提要
卫生洁具安装工程技术交底
交底内容:
1.根据施工图纸统计出各种卫生洁具所需要加工的支托架数量,根据卫生洁具实样和标准图集画出各种支架的详细草图,然后根据草图放样制作支架,加工好的支架样品应进行卫生洁具的试装,没问题后在钢板上用样品支架制作模具成批进行加工。
㎜
±5
7
大便器及存水排出口,连接口圆度变形直径偏差
㎜
±8
8
排出口中心距边缘尺寸公差≤300,>300
㎜、%
±10、
±3
(三)主要机具
1.机具:套丝机,砂轮机,砂轮锯,台钻,电锤(带调速)等。
2.工具:套丝扳、管钳、克丝钳、活扳手、手锯、布剪子、手锤、螺丝刀、胶枪、自制死扳手、叉扳手、錾子、圆锉等。
3.其他:水平尺、圆规、线坠、盒尺、毛刷、小线、石笔、红蓝铅笔。
7.国家明文规定在建筑工程禁止使用螺旋升降式铸铁水嘴,铸铁截止阀。
序号
项目
单位
允许公差值
1
外形尺寸公差
%
±3
2
皂盒,水纸盒外观尺寸差
㎜ห้องสมุดไป่ตู้
-3
3
安装尺寸公差
孔径≤15
孔径16~29
孔径30~80
孔径>80
㎜
+2
+2
±3
±5
4
洗脸盆水嘴孔距
㎜
+2
5
洗脸盆、水箱、洗涤盆、下水口圆度变形直径
㎜
+3
6
小便器,排出口圆度变形直径偏差
项
序
检查项目
允许偏差或允许值
主
控
项
目
1
器具受水口与立管,管道与楼板接合
第7.4.1条
2
连接排水管道接口应严密,其支托架安装
第7.4.2条
一般
项目
1
安装允许偏差
横管弯曲度
每1m长
2㎜
横管长度≤10m,全长
8㎜
横管长度>10m,全长
10㎜
卫生器具排水管口及横支管的纵横坐标
单独器具
10㎜
成排器具
5㎜
卫生器具接口标高
小便器
冲洗阀
管径40~50mm
20‰
自动冲洗水箱
管径40~50mm
20‰
化验盆(无塞)
管径40~5Omm
25‰
净身器
管径40~5Omm
20‰
饮水器
管径20~5Omm
10‰~20‰
三、工艺流程
安装准备→卫生洁具及配件检验→卫生洁具配件预装→定位画线及甩口处理→卫生洁具稳装→卫生洁具外观检查→通水维修→卫生洁具与支架、墙、地缝隙处理→通水试验
4.脸盆配件预装:预装部分包括冷热水嘴安装、下水口的安装。
脸盆水嘴的安装应注意冷热水嘴的方向位置,应为左热右冷,成套的冷热水嘴一般都有成品的橡胶垫,如果没有橡胶垫应自制橡胶垫和在水嘴的根部垫油灰,将橡胶垫垫好,把水嘴插入脸盆的给水孔眼下面,套上橡胶圈垫,加上镀钵眼圈带上锁母用自制的死扳手将锁母紧至松紧适度。
