架桥机架梁施工技术交底教学内容
架桥机架梁安全技术交底
![架桥机架梁安全技术交底](https://img.taocdn.com/s3/m/419e660232687e21af45b307e87101f69f31fb46.png)
架桥机架梁安全技术交底一、前言架桥机作为建筑施工中的重要设备之一,在大型桥梁的建造中起着至关重要的作用。
而机架梁是架桥机最重要的组成部分之一,其安全问题直接影响着桥梁建设的进展。
因此,本文将从架桥机架梁安全技术方面进行交底,以提高参与架桥机施工的工作人员对架桥机架梁安全技术的认识和掌握,保障施工过程中的安全。
二、架桥机架梁的安全技术1. 架桥机架梁的基本概念1.1 架桥机架梁的定义架桥机架梁是指组成架桥机的最重要的部件之一,其形状为一根长条状的构件,用于承受桥梁施工过程中的荷载,保证桥梁的稳定性和安全性。
1.2 架桥机架梁的类型根据其施工工艺和使用场景的不同,架桥机架梁可以分为以下几类:•横梁:常用于支撑主纵梁和斜支撑。
•纵梁:连接车架和斜支撑,是主要承受桥面板、主梁和桥墩支撑荷载的梁。
•斜支撑:由若干个角钢拼接而成,用于固定主梁与车架的连接和支撑桥板。
•车架:把自身重量和外荷载均匀分布到桥墩和主梁上,保证整个架桥机的稳定和平衡。
2. 架桥机架梁的安全技术2.1 架桥机架梁的设计要求架桥机架梁的设计要求如下:•确保架桥机能够承受桥梁施工过程中产生的荷载和强度要求。
•具有较好的抗倾覆性和稳定性,确保架桥机不会倒塌和移位。
•架桥机的各构件应具有足够的可靠性和安全系数。
2.2 架桥机架梁的安装要求架桥机架梁的安装要求如下:•安装前必须检查架梁是否符合规定的质量要求和尺寸要求。
•进行现场勘查和测量,选定合适的基础,确保架梁安装的平稳度和稳定性。
•安装期间必须保证施工方式和安全措施的规范和有效性。
2.3 架桥机架梁的使用注意事项架桥机架梁的使用注意事项如下:•对于刚性连墩及浅基础桥梁,必须考虑横向力作用的影响,并专门设计稳定支撑系统。
•架桥机架梁的构件和接头必须经常检查,确保其完好无损。
•进行大吨位吊装时必须采取有效的积极措施,确保施工区域的人员和设备的安全。
•维护保养时必须依据制定的规程和制度进行,及时发现和排除隐患。
架桥机拼装安全技术交底模板
![架桥机拼装安全技术交底模板](https://img.taocdn.com/s3/m/67f419bc162ded630b1c59eef8c75fbfc77d94da.png)
一、交底目的为确保架桥机拼装过程中的安全,提高施工效率,预防事故发生,特制定本安全技术交底。
二、交底对象所有参与架桥机拼装的工作人员,包括施工人员、技术人员、安全管理人员等。
三、交底内容1. 安全意识教育- 施工人员必须树立安全第一的思想,严格遵守国家有关安全生产的法律、法规和操作规程。
- 所有工作人员必须经过专业培训,取得相应资格证书后方可上岗。
2. 现场安全检查- 施工现场应设置明显的安全警示标志,明确警示区域。
- 对施工现场的场地、设施、设备进行全面检查,确保其符合安全要求。
- 对施工现场的电气线路、消防设施、应急救援设施等进行定期检查和维护。
3. 拼装前准备工作- 拼装前应对所有构件、配件、工机具进行详细检查,确保其完好无损。
- 检查拼装场地,确保其平整、坚实,符合拼装要求。
- 清理拼装现场,清除可能造成阻碍或危险的障碍物。
4. 拼装过程安全要点- 施工人员必须穿戴符合要求的安全防护用品,如安全帽、安全带、防护眼镜等。
- 严格按照拼装工艺流程进行操作,不得擅自更改。
- 在拼装过程中,注意观察设备状态,发现异常情况立即停止操作,报告相关人员处理。
- 使用起重设备时,必须确保其负荷在安全范围内,并配备专人进行指挥。
5. 应急处理- 制定应急预案,明确事故发生时的处理流程和责任人。
- 定期组织应急演练,提高工作人员的应急处置能力。
- 事故发生后,立即启动应急预案,采取有效措施进行处置。
四、注意事项1. 安全教育培训- 定期对施工人员进行安全教育培训,提高其安全意识和操作技能。
- 对新入职的施工人员进行岗前安全培训,确保其掌握必要的安全知识。
2. 技术交底- 在拼装前,对施工人员进行详细的技术交底,确保其了解拼装工艺、操作规程和安全注意事项。
- 施工过程中,技术负责人应随时关注现场情况,对施工人员进行现场指导。
3. 质量监控- 严格把控拼装过程的质量,确保拼装后的架桥机性能稳定、可靠。
- 定期对拼装过程进行质量检查,及时发现和纠正问题。
桥梁架梁施工安全技术交底模板
![桥梁架梁施工安全技术交底模板](https://img.taocdn.com/s3/m/faf1c8adfbb069dc5022aaea998fcc22bcd143a7.png)
一、交底目的为确保桥梁架梁施工过程中的安全,提高施工质量,降低安全事故发生率,现将桥梁架梁施工安全技术进行交底。
二、交底内容1. 施工前准备(1)熟悉施工图纸、施工方案和施工规范,明确施工工艺和操作要求。
(2)对施工人员进行安全教育和培训,提高安全意识。
(3)检查施工机械、设备、工具等,确保其安全可靠。
(4)检查施工现场,确保施工环境符合安全要求。
2. 施工过程安全注意事项(1)架梁前,对架桥机进行试运行,确保其性能良好。
(2)架梁时,严格按照施工方案进行操作,不得擅自更改。
(3)施工人员必须佩戴安全帽、安全带等个人防护用品。
(4)施工区域设置警示标志,禁止无关人员进入。
(5)架梁过程中,注意观察梁体及架桥机状态,发现异常情况立即停止作业。
(6)架梁过程中,确保架桥机与梁体之间保持足够的安全距离。
(7)架梁过程中,防止梁体碰撞、扭曲、变形等。
(8)梁体运输、吊装过程中,确保吊具、索具安全可靠。
(9)架梁过程中,严格按照施工规范进行梁体支座安装。
(10)架梁完成后,对梁体进行检查,确保梁体及支座安装质量。
3. 施工人员安全防护(1)施工人员必须按照规定佩戴个人防护用品,如安全帽、安全带、防尘口罩等。
(2)施工人员应熟悉施工现场的安全防护设施,如防护栏、安全网、警示标志等。
(3)施工人员应遵守施工现场的安全规定,不得擅自移动、拆除安全防护设施。
(4)施工人员应保持施工现场的整洁,不得随意堆放材料、工具等。
(5)施工人员应随时关注施工环境,发现安全隐患及时报告。
4. 施工现场环境安全(1)施工现场应保持通风、照明良好,确保施工人员安全作业。
(2)施工现场应设置消防设施,如灭火器、消防栓等。
(3)施工现场应设置防雷、防触电措施,确保施工人员安全。
(4)施工现场应设置排水设施,防止积水、泥泞等情况。
三、施工验收1. 施工完成后,对架梁工程进行自检,确保工程质量符合要求。
2. 施工单位组织验收,对施工过程、施工质量进行全面检查。
架梁现场安全技术交底模板
![架梁现场安全技术交底模板](https://img.taocdn.com/s3/m/ccaf657ccec789eb172ded630b1c59eef9c79a57.png)
一、交底对象全体施工人员、监理人员及项目管理人员。
二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容1. 施工安全基本要求- 施工人员必须佩戴好安全帽、安全带等个人防护用品。
- 严禁酒后上岗,施工现场严禁吸烟。
- 施工现场必须保持整洁,通道畅通,确保人员安全通行。
- 严格遵守操作规程,不得擅自更改施工方案。
2. 架梁作业安全要点- 架梁前必须对架桥机进行全面检查,确保其性能良好。
- 架梁作业时,操作人员必须严格按照操作规程进行操作,不得违规操作。
- 架梁过程中,应保持作业面整洁,不得有杂物堆积。
- 作业面下方不得有人通行或停留,确保下方安全。
- 架梁过程中,如发现异常情况,应立即停止作业,及时上报,并采取相应措施进行处理。
3. 现场安全防护措施- 施工现场应设置安全警示标志,明确警示区域。
- 高处作业人员必须佩戴安全带,并设置安全网或防护栏杆。
- 临时用电设施必须符合安全要求,确保用电安全。
- 施工现场应配备必要的安全防护用品,如急救箱、灭火器等。
4. 施工过程中的注意事项- 严格遵守施工方案,不得擅自更改。
- 施工过程中,如遇恶劣天气,应立即停止作业,确保人员安全。
- 施工过程中,如发现安全隐患,应立即上报并采取措施进行处理。
- 施工结束后,应清理现场,确保无安全隐患。
5. 应急预案- 发生安全事故时,应立即启动应急预案,采取有效措施进行救援。
- 事故发生后,应及时上报相关部门,并做好事故调查和处理工作。
五、交底要求1. 施工人员必须认真学习本交底内容,确保掌握各项安全要求。
2. 施工人员必须严格遵守各项安全规定,确保自身和他人的安全。
3. 施工管理人员应加强对施工现场的巡查,确保安全措施落实到位。
六、总结架梁作业是一项高风险的施工活动,施工人员必须高度重视安全工作,严格按照本交底内容执行,确保施工安全顺利进行。
[签名][日期][备注:以上模板仅供参考,具体交底内容应根据实际工程情况进行调整。
架桥机安全技术交底
![架桥机安全技术交底](https://img.taocdn.com/s3/m/631823773868011ca300a6c30c2259010202f33e.png)
架桥机安全技术交底一、引言架桥机是一种用于搭建各类桥梁的大型施工设备,它在工程建设和桥梁维护中起着重要的作用。
然而,由于架桥机操作复杂且涉及较高风险,安全问题备受关注。
本文将详细介绍架桥机的安全技术交底,以帮助操作人员正确、安全地使用架桥机。
二、操作前的准备工作1. 熟悉使用手册:在操作架桥机之前,必须仔细阅读并熟悉相关的使用手册。
操作人员应了解机器的各个部件、日常检查和维护方法,并掌握其工作原理和特点。
2. 安全防护装备:操作人员必须佩戴符合标准的安全防护装备,包括安全帽、安全鞋、防护手套等。
特别是在高空作业时,还需要佩戴安全带等附属设备,以确保操作人员的人身安全。
3. 工作环境准备:在操作架桥机之前,需要对作业现场进行充分检查和准备。
确保场地平整、无明显障碍物,并设置必要的警示标志和隔离栏。
三、架桥机操作的安全技术1. 吊物悬挂:在进行吊装作业之前,操作人员必须仔细检查吊绳、吊钩和吊物等,确保其完好无损。
吊物悬挂过程中,应遵循正确的吊装方法,保证吊物稳固可靠,避免发生意外。
2. 平衡控制:架桥机在高处进行操作时,需要保持平衡,以确保其稳定性。
操作人员应根据工作环境的实际情况,调整架桥机的平衡状态,并确保重心位于安全范围之内。
3. 严格遵守操作规程:操作人员需严格按照操作规程进行操作,不得超过设备的额定工作范围和负载能力。
在进行各项操作之前,应仔细检查并确认操作装置的运行状态,以避免出现故障或意外。
4. 安全信号和通讯:在作业过程中,操作人员应与指挥员或其他相关人员保持良好的通讯,及时传递和接收相关指令。
同时,操作人员应熟悉各类安全信号,并确保正确地采取相应的措施。
5. 定期维护检查:为确保架桥机的正常运行和操作安全,定期的维护和检查至关重要。
操作人员应按照使用手册中的要求,定期对架桥机的各项部件进行检查、维护和保养。
四、事故预防和应急处理1. 事故预防:在日常操作中,应始终保持高度警惕,时刻关注作业现场的安全风险,并采取相应的措施进行事故预防。
架桥机架梁安全技术交底书
![架桥机架梁安全技术交底书](https://img.taocdn.com/s3/m/ca32ab2fc8d376eeaeaa31dc.png)

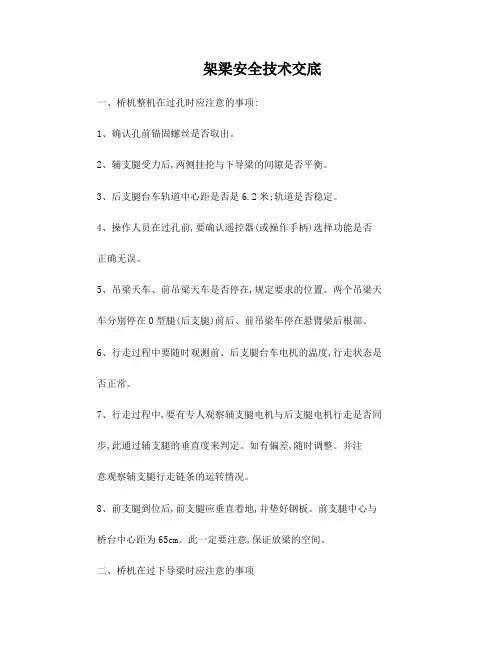

架梁安全技术交底一、桥机整机在过孔时应注意的事项:1、确认孔前锚固螺丝是否取出。
2、辅支腿受力后,两侧挂抡与下导梁的间隙是否平衡。
3、后支腿台车轨道中心距是否是6.2米;轨道是否稳定。
4、操作人员在过孔前,要确认遥控器(或操作手柄)选择功能是否正确无误。
5、吊梁天车、前吊梁天车是否停在,规定要求的位置。
两个吊梁天车分别停在O型腿(后支腿)前后、前吊梁车停在悬臂梁后根部。
6、行走过程中要随时观测前、后支腿台车电机的温度,行走状态是否正常。
7、行走过程中,要有专人观察辅支腿电机与后支腿电机行走是否同步,此通过辅支腿的垂直度来判定。
如有偏差,随时调整。
并注意观察辅支腿行走链条的运转情况。
8、前支腿到位后,前支腿应垂直着地,并垫好钢板。
前支腿中心与桥台中心距为65cm。
此一定要注意,保证放梁的空间。
二、桥机在过下导梁时应注意的事项1、后支腿(O型腿)要垫起,使四个垫墩着地均匀受力,并用精扎螺纹钢螺杆锚固。
2、要确定前支腿垂直受力,辅支腿悬挂轮和下导梁两边间隙均匀。
3、操作手要确定遥控器(操作手柄)选择正确4、前吊梁与辅支腿一同运送下导梁时,要有专人看护前吊梁行车与辅支腿下电机走行状况。
注意同步问题。
5、下导梁就位时中心线要与桥墩中心线、桥机中心线对齐。
6、下导梁前支腿中心线要与桥台中心线距离控制在1.1M。
7、下导梁在就位后辅支腿要处于不吃力的状态,上下分离.8、过完孔后,桥机主梁前后高差控制在0-5cm(前部高)。
19、前支腿要注意垂直度。
倾斜角度为±1度(或上下支点相对偏移± 3cm)。
三、架桥机架梁时注意事项1、要检查各部件是否安全就位;确认后支腿锚固是否牢固稳定;确认前支腿是否符合要求;确认主梁的前后高差、左右水平情况。
2、确认后支腿台车的水平状态是否符合要求、垫块是否稳定均匀受力;轮子是否离开轨道1cm;3、确认电器各部分是否动作正常.4、卷扬机要有专人看护。
并注意检查其稳固螺栓、焊口等。
架桥机架梁安全技术交底知识讲解
![架桥机架梁安全技术交底知识讲解](https://img.taocdn.com/s3/m/a6e26c88f90f76c661371ab7.png)
2、防范高空坠落措施
1)施工人员通过架桥机桁架到桥墩上时必须佩带好安全带和安全帽,并且正确使用劳保用品;
2)桁架内过人通道必须采用木板满铺,并逐块加固牢靠后才可通过;
3)严禁赤脚或穿高跟鞋、拖鞋进入施工现场,高空作业不准穿硬底和带钉易滑的鞋靴。高空作业人员的衣袖、裤角必须扎好,衣着要灵便;
15使用滑车起重时,禁止用手接触攀抓正在行动中的钢线绳索。十分必要时,也只能用撬棍接触钢丝绳,并不得硬撬,严防弹出伤人。
16应注意钢丝绳的牵引方向和导向滑轮的位置是否正确、防止由于钢丝绳脱出轮槽被卡住所产生的事故。
17多轮滑轮的起重量是由各轮平均负荷的,不能以其中的一个或二个滑轮承担全部荷载。
18用于钢丝绳的滑轮和卷绕钢丝绳的卷筒直径,应不小于钢丝绳直径的16-30倍。
4、操作人员进行作业时应严格执行指挥人员的信号,如信号不清或错误时,操作人员应拒绝执行。
5麻绳只能用于手拉(经过滑轮)吊起不太重的载荷,不能用于机动机构中,起吊较重构件,断丝的麻绳不得使用。
6用于手支机构的麻绳,其绕过的卷筒和滑轮直径不小于麻绳直径的10倍。
7旧麻绳可按其用旧程度,取同直径新麻绳荷载的20%%,并一般不应用于手动起重机构(即使是轻量的吊重)。
4、防雷击措施
1)安装避雷装置;
2)严禁雨天施工。
5、防吊具的断裂
1)保证购置吊具的质量,购买时所取合格证;
2)按照要求安装吊具卡子,每个接头不得少于3个;
3)每日开工前必须检查吊具磨损情况,发现断丝超标立即更换;
4)严禁吊装超出设计荷载的构件;
6、防止施工中电控系统故障、液压系统故障
桥梁施工架梁安全技术交底
![桥梁施工架梁安全技术交底](https://img.taocdn.com/s3/m/bc4837f352d380eb63946d06.png)
桥梁施工架梁安全技术交底(1)本工程建立安全生产网络体系,安全生产执行管生产必须管安全。
项目经理是工程项目内各项工作的负责人,对现场安全生产负全责。
项目经理对工地的安全生产落实负责,并实施责任管理,制定安全教育计划和安全管理计划,定期不定期的组织安全大检查。
(2)项目安全总监是工地日常安全生产检查的主要负责人,项目安全生产的主管,根据项目经理安全工作计划,具体落实各项安全措施。
(3)项目专职安全员主要负责现场日常安全检查,布置落实现场各项安全措施 ,教育参与施工人员遵守现场各项安全生产纪律和安全制度,制止违章作业,对安全隐患进行排查。
同时,加强工地临时用电管理,工地配备专职电工,且做到持证上岗,负责电源.配电箱.专用电气和各种用电保护器的检查,确认上述电气设备合格后方可投入使用。
(4)加强对施工机械检查,对吊装设备进行全面安全检查,对起重索具和吊具检查,检查合格方可投入使用。
9、架梁安全措施(1)开工前,必须组织所有施工人员进行吊装安全技术交底,做到人人清楚吊装过程和相关的安全、质量要求。
(2)按施工现场的安全、质量、文明施工制度执行。
(3)施工时专人负责,架梁人员均应经过起重作业学习。
操作、指挥人员必须持证上岗。
(4)每天工作前,对吊机及吊装工具、索具进行安全检查,确保安全施工,严禁吊装机具设备带病作业。
(5)吊机操作、指挥,应严格按安全规程执行,分工明确、精力集中.信号明确,不得随便离开岗位。
地面起重指挥人员应站在起重机操作人员看得清指挥信号的位置。
台帽上的起重、指挥人员应在梁板将要吊放在就位处时,进入工作岗位,避免被梁板碰到。
(6)每天作业前,应有负责人进行班前安全教育(包括每日作业内容.质量. 安全控制点等)。
(7)起梁时,要检查吊点是否牢固,索具、卸扣使用是否正确。
吊机作业半径是否控制在额定负载的80%之内,围绳是否拉紧,在确认正确无误后才能继续作业。
(8)起吊时,速度要均匀,构件要平衡,两吊点之间标高控制在小于或等于30C l n ,回转要慢,下落时需慢速轻放,禁止忽慢忽快和突然制动,做到密切配合,动作协调。
桥梁架梁前的安全技术交底模板
![桥梁架梁前的安全技术交底模板](https://img.taocdn.com/s3/m/1064bf33ae1ffc4ffe4733687e21af45b307fee4.png)
一、交底目的为确保桥梁架梁施工过程中的安全,预防事故发生,现将桥梁架梁前的安全技术交底如下,请各参建单位认真贯彻执行。
二、交底内容1. 施工人员安全教育培训(1)施工人员必须参加安全教育培训,了解掌握架梁施工过程中的安全知识和操作技能。
(2)新进场的施工人员必须经过岗前培训,经考核合格后方可上岗。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,禁止无关人员进入施工区域。
(2)施工现场应设置消防器材,确保消防通道畅通。
(3)施工现场应设置安全防护设施,如安全网、防护栏杆、警示灯等。
3. 架梁施工安全技术要求(1)架梁前,必须对架桥机进行全面检查,确保其性能符合要求。
(2)架梁前,应检查梁体质量,确保梁体尺寸、重量符合设计要求。
(3)架梁过程中,应严格控制梁体吊装、运输、放置等环节,确保梁体平稳、安全。
(4)架梁过程中,应按照设计要求进行导向、纠偏等监控工作,确保偏差符合要求。
(5)架梁过程中,应随时检测桥墩墩顶变位,其纵、横向位移均不得超过设计规定。
4. 人员安全防护措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)高处作业人员必须系好安全带,使用防坠器。
(3)严禁酒后作业、疲劳作业。
(4)施工现场应设置安全通道,确保人员安全通行。
5. 应急预案(1)发生事故时,立即启动应急预案,迅速组织救援。
(2)对事故现场进行隔离,防止事故扩大。
(3)对事故原因进行调查分析,采取有效措施防止类似事故再次发生。
三、交底要求1. 各参建单位应认真组织施工人员学习安全技术交底内容,确保每位施工人员了解掌握。
2. 施工过程中,严格执行安全技术交底要求,确保施工安全。
3. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识和操作技能。
4. 施工现场应加强安全检查,及时发现并消除安全隐患。
5. 发生安全事故时,立即上报,并按照应急预案进行处理。
四、结语桥梁架梁施工安全至关重要,希望各参建单位高度重视,认真贯彻落实安全技术交底要求,确保桥梁架梁施工安全、顺利进行。
安全施工技术交底(架桥机作业)
![安全施工技术交底(架桥机作业)](https://img.taocdn.com/s3/m/c0c654d4aff8941ea76e58fafab069dc502247bc.png)
十一、架梁人员作业处根据工地具体情况由架梁单位自行安装防护栏杆、上下梯子等安全设备。
十二、架梁作业中,向下传递和向上提升工具设备时,应加强了望,建立呼应制度。
十三、非架梁人员不得进入架梁作业区。
十四、架桥机拼装后一定要进行试吊运行,也可用混凝土梁试吊后,架桥机再开始安装作业。
二十、架桥机拼装后一定要进行试吊运行,也可用预制梁试吊后,架桥机再开始安装作业。
二十一、架桥机安装作业时,要经常注意安全检查,每安装一孔必须进行一次全面安全检查,发现问题要停止工作并及时处理后才能继续作业。不允许机械及电气带故障工作。
二十二、安装作业不准超负荷运行,不得斜吊提升作业。
二十三、起吊天车提升作业与携梁行走严禁同时进行,提升结束后必须使预制梁稳定后,再启动起吊天车行走机构使天车携梁平稳前移。
十七、架桥机纵向移动时要作好一切准备工作,要求一次到位,不允许中途停顿。
十八、架桥机两台天车携带预制梁纵向运行时,前支腿部位要求用手拉葫芦(5t)与横移轨道拉紧固定,加强稳定性。预制梁到位后,架桥机需要横移时松开手拉葫芦。
十九、安装桥梁有上下纵坡时,架桥机纵向移位要有防止滑行措施。可采用三角楔铁在轮子前后作防护,坡度大于1%时用卷扬机在架桥机后部及标段
安全技术
交底日期
年月日
第一联
交底人留存
分项工序名称
架桥机作业
安全技术
交底地点
交底
安 全技 术 交 底 内 容
一、架梁前,架梁单位应根据要架桥梁的桥型、梁型、盖梁尺寸进行认真分析,完成临时工程,并完成架梁施工组织设计,使架梁工作处于有序状态。
二、架梁单位在编制施工组织设计时,应同时编制安全技术措施计划,并与生产计划一并实施;架梁所属各项施工辅助设施,事先应有设计,完工后经检查验收签证,确认合格后方可使用。
架梁施工安全技术交底
![架梁施工安全技术交底](https://img.taocdn.com/s3/m/d73ee69cfc0a79563c1ec5da50e2524de418d075.png)
架梁施工安全技术交底博深九标二工区K57+830神仙岭高架桥架梁施工安全技术交底架梁安全技术交底内容一、坚持“安全第一、预防为主”的方针,严格按照“架梁施工组织方案”进行施工,架梁前对施工人员进行安全教育和安全技术交底。
做到合理安排,分工明确,责任到人,确保安全。
二、移梁、起梁、装梁、运梁、落梁由专人负责,并达到如下要求:1)移梁铺设的专用轨道应平顺,轨距正确。
轨道接头不得有错台、错牙、道床无沉陷。
2)梁板的起顶、支垫应对称平衡,支垫牢固。
3)移梁时两端行程应同步。
4)应定期检查钢丝绳,钢丝绳任何一个断面内的断丝量不得超过此断面总根数的5%,钢丝绳应在滑槽内并排摆紧密整齐,不得有互压乱绕现象。
5)起吊梁板时,当梁体吊离支承面10—20cm时,应暂停起吊,对吊机各重要受力部位及关键处所进行检查,确认一切正常后方能继续起吊。
梁在起落过程中应保持平稳,两端高差不得大于30CM。
6)龙门吊车吊梁作业前应做好吊机稳固工作,仔细检查其工作状况和性能,如有不良状况和问题处置完毕后方可实施吊梁作业。
7)指挥两台龙门吊车共同起吊梁体时,应由有经验的装吊工负责指挥,两台吊车需同步进行,重量分布不得超过吊车的额定荷载,并保证两台龙门吊车之间的相同运行速度和合理的运行距离,防止碰撞和意外。
8)梁板移动、装运时必须按要求设置支撑点,在梁端两侧支撑牢固,并使梁的重心与运梁车纵向中心线相重合,偏差不得超过20mm。
9)运梁过程中,道路应密实、稳固、平整,梁体在炮车(运梁车)上应支撑牢固,炮车(运梁车)前后应有专人指挥,并明确停车信号,如出现支撑松动或其它危险情况,应立即停车。
(前后轮下应放方木等作为辅助刹车)10)牵引车运送梁时,行走速度不得超过5km/h,梁车到位后应制动锁定;接近主机时,应降速到0.5km/h。
11)在下坡方向上运梁,应备有止溜木楔和止轮器,并设专人负责,防止运梁车溜动。
12)在大坡道上停车、对位、架梁时,应设专人安放止轮器和操作紧急制动阀。
架桥机提梁安全技术交底模板
![架桥机提梁安全技术交底模板](https://img.taocdn.com/s3/m/17fee9b3162ded630b1c59eef8c75fbfc77d94c3.png)
一、交底目的为确保架桥机提梁作业过程中的安全,降低事故风险,提高施工效率,特进行本次安全技术交底。
请全体施工人员认真听取,并严格遵守以下安全操作规程。
二、交底对象1. 架桥机操作人员2. 施工现场管理人员3. 辅助作业人员4. 旁站监理人员三、交底内容1. 架桥机设备概况及安全性能(1)架桥机设备型号、技术参数、性能特点;(2)设备安全装置及功能;(3)设备操作规程及注意事项。
2. 提梁作业前的准备工作(1)检查架桥机设备状态,确保设备完好;(2)对操作人员进行安全培训,确保其具备操作技能;(3)对施工现场进行安全检查,确保无安全隐患;(4)对施工人员进行安全教育,提高安全意识。
3. 提梁作业过程中的安全操作规程(1)操作人员必须持证上岗,严格遵守操作规程;(2)架桥机操作前,应进行设备自检,确保设备正常运行;(3)起吊前,应确保起吊物绑扎牢固,防止脱落;(4)起吊过程中,严禁超载、超速、超范围作业;(5)起吊过程中,操作人员应密切观察设备状态,发现异常立即停止作业;(6)起吊物下方严禁站人,防止发生意外;(7)作业现场应设置安全警示标志,提醒人员注意安全。
4. 提梁作业过程中的应急处理(1)发生故障时,应立即停止作业,切断电源,防止事故扩大;(2)发生人员受伤事故时,应立即进行现场救治,并及时拨打急救电话;(3)发生设备故障时,应立即采取措施,防止事故扩大,并报告上级部门;(4)发生火灾、触电等事故时,应立即采取灭火、断电等措施,并及时报警。
5. 提梁作业后的安全工作(1)作业完成后,应对现场进行清理,确保无安全隐患;(2)对设备进行检查,确保设备无损坏;(3)对操作人员进行总结,分析作业过程中的问题,提高安全意识。
四、注意事项1. 操作人员必须严格遵守安全操作规程,确保自身及他人安全;2. 加强对施工现场的巡查,及时发现并消除安全隐患;3. 定期对施工人员进行安全教育培训,提高安全意识;4. 加强与监理部门的沟通,确保施工安全。
高架桥架梁安全技术交底模板
![高架桥架梁安全技术交底模板](https://img.taocdn.com/s3/m/5384ac46640e52ea551810a6f524ccbff021ca4d.png)
一、交底目的为确保高架桥架梁施工过程中的安全,提高施工质量,特进行本次安全技术交底。
要求所有参与架梁施工的作业人员认真学习和遵守以下安全规定。
二、交底内容1. 架梁施工前的准备工作(1)施工人员必须接受专业培训,掌握架梁施工的基本技能和安全操作规程。
(2)检查施工设备和工具,确保其安全可靠,性能良好。
(3)对施工现场进行安全检查,消除安全隐患,确保施工环境安全。
2. 架梁施工过程中的安全措施(1)架梁施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工前,对架梁设备进行安全检查,确保其稳定性和可靠性。
(3)架梁过程中,严禁操作人员离开作业岗位,确保现场安全。
(4)架梁过程中,禁止无关人员进入施工现场。
(5)架梁施工区域设置警示标志,提醒过往行人注意安全。
3. 箱梁吊装与运输安全措施(1)吊装前,对吊车进行检查,确保吊车安全可靠。
(2)吊装时,确保吊车与吊装设备的连接牢固。
(3)吊装过程中,注意观察吊装设备与吊车的平衡,防止倾斜。
(4)吊装过程中,确保吊装设备下方无人作业,防止吊装物坠落伤人。
(5)运输过程中,确保箱梁固定牢固,防止箱梁在运输过程中发生移动。
4. 架梁施工中的应急处理(1)发生意外事故时,立即停止施工,组织人员疏散。
(2)根据事故情况,采取相应的应急措施,如止血、灭火、救援等。
(3)及时向相关部门报告事故情况,并按照规定进行处理。
5. 施工结束后的安全措施(1)施工结束后,清理施工现场,确保无安全隐患。
(2)对施工设备进行检查、保养,为下一次施工做好准备。
三、交底要求1. 施工人员必须严格遵守本交底内容,确保施工安全。
2. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
3. 施工现场应设置安全警示标志,提醒作业人员注意安全。
4. 施工单位应建立健全安全管理制度,确保施工安全。
5. 施工单位应定期对施工现场进行安全检查,及时发现和消除安全隐患。
四、总结本次安全技术交底旨在提高高架桥架梁施工过程中的安全意识,确保施工质量和人员安全。
架桥机架梁安全技术交底模板
![架桥机架梁安全技术交底模板](https://img.taocdn.com/s3/m/245a794b58eef8c75fbfc77da26925c52cc591c0.png)
一、交底目的为确保架桥机架梁施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、交底对象1. 施工项目经理、技术负责人、施工班组全体成员;2. 参与架桥机架梁施工的相关人员。
三、交底内容1. 架桥机架梁施工安全风险分析(1)高处坠落:施工人员在高处作业时,易发生坠落事故。
(2)起重伤害:起重作业过程中,易发生物体坠落、吊车倾覆等事故。
(3)机械伤害:操作架桥机时,易发生机械伤害。
(4)触电事故:施工过程中,易发生触电事故。
2. 安全技术措施(1)高处作业安全措施1)施工人员必须佩戴安全帽、安全带,遵守高处作业安全规程。
2)高处作业区域设置安全防护栏杆,防止人员坠落。
3)施工过程中,严禁无关人员进入作业区域。
(2)起重作业安全措施1)起重作业人员必须持证上岗,严格遵守起重作业规程。
2)起重设备应定期检查、保养,确保设备安全可靠。
3)起重作业前,必须对吊物进行捆绑、加固,防止吊物脱落。
4)起重作业过程中,吊车操作人员、指挥人员、安全员必须坚守岗位,密切配合。
(3)机械伤害安全措施1)操作架桥机人员必须经过专业培训,熟悉设备性能和操作规程。
2)操作过程中,必须遵守设备安全操作规程,严禁违规操作。
3)设备周围设置警示标志,提醒人员注意安全。
(4)触电事故安全措施1)施工现场设置安全用电警示标志,提醒人员注意用电安全。
2)施工现场用电设备必须符合国家标准,严禁私拉乱接电线。
3)施工现场设置专职电工,负责施工现场的用电管理。
四、交底要求1. 施工人员必须认真听取安全技术交底,掌握施工安全知识。
2. 施工过程中,必须严格执行安全技术措施,确保施工安全。
3. 施工人员应自觉遵守施工现场的安全规定,不违章作业。
4. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
五、交底时间本次安全技术交底时间为:____年____月____日。
六、交底人交底人:____(姓名)七、接受交底人接受交底人:____(姓名)八、附件1. 高处作业安全规程2. 起重作业规程3. 机械伤害预防措施4. 触电事故预防措施请各位接受交底人员仔细阅读并遵守以上内容,确保施工安全。
架桥机架梁-安全技术交底书
![架桥机架梁-安全技术交底书](https://img.taocdn.com/s3/m/8edb9863910ef12d2af9e7f2.png)
主指挥,负责起梁,运行,落梁,过孔。
编号:FS-QG-80096
架桥机架梁-安全技术交底书
施工单位
风顺建施工程有限公司
工程名称
广东深圳·旧改项目(B)区
施工部位
8#工地、15#工地
施工内容
xx操作
技术交底内容
一、桥机整机在过孔时应注意的事项:
1、确认孔前锚固螺丝是否取出。
2、辅支腿受力后,两侧挂抡与下导梁的间隙是否平衡。
3、后支腿台车轨道中心距是否是6.2米;轨道是否稳定。
架桥机下导梁后支腿中心线位于桥墩中心线前1100mm,比架桥机前支腿偏前450mm
五、架桥机高度调整
架桥机后支腿高度固定,主梁底面至桥面间距7340mm
架桥机前支腿高度可以通过增减垫墩或旋转底座螺纹调整,前支腿高度=7340+砼梁高+橡胶支座高+100mm
架桥机主梁要求水平,如桥有上坡,还要减去墩顶高差;下坡时加上墩顶高差;前支腿可略高于后支腿30-100mm
8、桥机操作手要与运梁车操作手紧密配合,要确认传感器连接线已接好、运梁车能准确接收桥机信号;双方认可后才可同步走车。
9、喂梁时要有专人看护前吊梁车和驮梁小车,一有问题。立即停车。
10、后吊梁吊梁位应在距后支腿中心4.5米范围内。后吊梁起升同样确认制动器无问题。
11、前后吊梁车同时运行时最大可用二档。在距终点2米时,换成一档。绝对保证梁不能撞击前支腿。
8、前支腿到位后,前支腿应垂直着地,并垫好钢板。前支腿中心与桥台中心距为65cm。此一定要注意,保证放梁的空间。
二、桥机在过下导梁时应注意的事项
1、后支腿(O型腿)要垫起,使四个垫墩着地均匀受力,并用精扎螺纹钢螺杆锚固。
架桥机安全技术交底_三级模板
![架桥机安全技术交底_三级模板](https://img.taocdn.com/s3/m/a2e3d794d4bbfd0a79563c1ec5da50e2524dd12d.png)
一、交底对象本次安全技术交底对象为所有参与架桥机安装、操作、维护及拆除的施工人员,以及现场管理人员。
二、交底内容1. 架桥机概述架桥机是一种用于桥梁工程中起吊、运输、安装梁体的专用设备。
它具有结构复杂、操作要求严格、安全风险高等特点。
2. 安全操作规程(1)施工前,对架桥机进行全面检查,确保设备状态良好。
(2)操作人员必须持证上岗,熟悉设备性能和操作规程。
(3)施工过程中,严格遵守安全操作规程,确保人身安全和设备安全。
(4)起吊、运输、安装梁体时,严格按照设计要求和操作规程进行。
3. 安全注意事项(1)架桥机安装前,需对场地进行平整、夯实,确保地基承载力满足要求。
(2)安装过程中,严格按照施工图纸和规范要求进行,确保设备安装牢固、稳定。
(3)起吊、运输、安装梁体时,注意观察设备运行状态,发现异常情况立即停止作业。
(4)操作人员应配备必要的安全防护用品,如安全帽、安全带、防尘口罩等。
(5)严禁酒后操作架桥机,严禁无关人员进入架桥机操作区域。
4. 紧急情况处理(1)发现设备故障,立即停止作业,并通知维修人员进行处理。
(2)发生火灾、触电等紧急情况,立即切断电源,并组织人员进行灭火、救援。
(3)发生人员伤亡事故,立即组织抢救,并及时报告相关部门。
5. 安全培训(1)对操作人员进行安全技术培训,使其掌握架桥机的操作技能和安全知识。
(2)定期组织安全检查,及时发现和消除安全隐患。
三、交底要求1. 施工单位应制定详细的安全技术交底方案,明确交底内容、时间、地点和人员。
2. 交底人应提前熟悉交底内容,确保交底内容准确、全面。
3. 施工人员应认真听取交底内容,掌握安全操作规程和注意事项。
4. 施工单位应定期对施工人员进行安全考核,确保其具备相应的安全技能。
四、总结架桥机施工安全至关重要,施工单位应高度重视安全技术交底工作,确保施工人员掌握安全操作规程,有效预防和避免安全事故的发生。
架桥机作业安全技术交底
![架桥机作业安全技术交底](https://img.taocdn.com/s3/m/a8a6bcc782d049649b6648d7c1c708a1284a0aa8.png)
架桥机作业安全技术交底1. 背景介绍架桥机是一种用于建设或修复桥梁的特种设备,其作业过程涉及高空作业、重物搬运、机械操作等环节。
为了确保架桥机的安全作业,必须进行安全技术交底,让作业人员充分了解相关的安全措施和操作规程,从而降低事故发生的风险。
本文将详细介绍架桥机作业的安全技术交底内容,包括作业前的准备工作、安全措施的执行要点以及作业过程中的注意事项。
2. 作业前的准备工作在进行架桥机作业之前,必须进行充分的准备工作,以确保作业的顺利进行和人员的安全。
2.1 环境检查在选定作业地点之前,应对目标地点进行环境检查,包括地基情况、地面平整度、潜在障碍物等。
如果发现地面不平整或有障碍物存在,必须及时采取措施进行处理,以确保架桥机在作业过程中的稳定性和安全性。
2.2 架设方案在确定作业地点后,需要制定详细的架设方案。
架设方案应包括架桥机的放置位置、起重点、吊装高度、施工顺序、施工时间等内容。
同时,还需综合考虑作业现场的环境因素,例如风力、温度等,以确保作业过程的安全性。
2.3 人员组织与培训在架桥机作业前的准备阶段,应明确人员的职责分工,并组织相关人员进行安全培训。
培训内容应包括架桥机的操作规程、安全注意事项、紧急情况的应对措施等。
只有经过合格培训并取得相关证书的人员才能参与架桥机的作业。
3. 安全措施的执行要点为了保障架桥机作业的安全性,必须严格执行相关的安全措施。
以下是安全措施的执行要点:3.1 安全警戒区域划定在作业现场周围划定安全警戒区域,禁止无关人员进入。
安全警戒区域应明确标示,设置牢固的围栏和警示牌,以确保作业现场的安全。
3.2 安全防护设施在作业现场设置必要的安全防护设施,包括防护栏杆、警示灯、安全标识等。
这些设施的设置应符合相关标准,确保作业人员在安全区域内作业,并提醒周围人员注意安全。
3.3 临时道路的设置在架设桥梁的过程中,可能需要临时设置道路或改变原有道路的通行方式。
在进行这些道路调整时,必须制定详细的方案,并确保道路的平整和通畅,以确保架桥机的安全运输和作业。
架桥机架梁施工技术交底
![架桥机架梁施工技术交底](https://img.taocdn.com/s3/m/b7810aa7dd36a32d737581c0.png)
梁板吊装施工技术交底(二)运梁存梁场的T梁由预制场行车吊安放在运梁车上,并用手拉葫芦及钢丝绳把箱梁与运梁车进行固定牢靠,运输至架桥机尾部喂梁处;边梁需加装(木方)支撑,起吊时钢丝绳与梁体接触处垫上厚度3厘米以上的橡胶垫,防止损坏梁体。
(3(T梁架设(1)架梁顺序根据K3+238.35跨宝成铁路分离立交桥特点;梁板安装先架两侧边梁,再架中梁,最后中间合拢,每片梁就位时要在两端(翼板下)用木方临时支撑,使大梁保持垂直中心和稳定,防止倾覆位移,其它梁就位后除临时支撑外,迅速将横隔梁两头主钢筋进行焊接,增强稳固性;(架桥机及运梁通过的梁片必须在横隔梁钢筋焊好方能通过)后沿线架设其他桥跨T梁。
(架梁顺序及支撑见附图)(2)梁体架设1.运梁炮车载梁至架桥机尾部。
(后支架后方附近)运梁拖车喂梁至架桥机尾部2.1#起重行车垂直起吊梁体,(预制T梁的吊装未设计吊环,采用兜底起吊的方式,在从梁端向梁中移2米处;2#天车相同),使梁体脱离台车面,临时支撑后支腿,同时检查卷筒排绳、制动。
1号起重行车吊起梁体与后运梁拖车同时前移3.1#起重行车和后运梁炮车配合前移梁体,如果起升高度不够,可临时拆除支架台车拉杆,后运梁炮车移至2#天车处,使用2#天车将梁吊起后和1#天车同步向前移动。
2号起重行车吊起时,两车同时吊梁前移4.当1#起重行车载梁前移至1/2跨中时,应密切注意架桥机变形。
(定期测量该处水平负弯矩应小于2.1N/mm²和下绕值应小于52.5mm)两起重行车吊梁到架梁位置,整机横移落梁5.两台起重行车同时载梁前移至架梁段,徐徐落下,可按指定位置就位,对于边梁应做好临时支护。
6.全幅梁体,采用整机横移落梁方法。
7.梁体架设好后,须及时将相邻两片T梁横隔板的主筋焊接。
在跨中方向采用吊篮法施工,具体做法为:将湿接缝预留钢筋(靠近横板位置)向左右扳开,使其形成够吊篮上下的洞;把吊篮挂靠在洞中(吊篮上口用2根直径25长度1m的钢筋作为承重扁担)安装好后焊工下到吊篮中对横隔板主筋进行焊接。
架桥机架梁安全技术交底
![架桥机架梁安全技术交底](https://img.taocdn.com/s3/m/93023e0c30126edb6f1aff00bed5b9f3f90f7219.png)
架桥机架梁安全技术交底架桥机是一种用于架设桥梁、构筑物等的大型机械设备,架梁则是架设桥梁时使用的钢结构,是连接桥墩和桥面板的重要组成部分。
架桥机架梁施工的安全问题是非常重要的,本文将介绍一些常见的架桥机架梁安全技术。
1. 工人培训在架桥机架梁工程施工前,工人应接受相关培训,掌握有关操作规程和安全注意事项,了解工作原理、操作方法、安全措施及急救知识等内容。
特别是对于初次参与架桥机架梁施工的工人,在前期必须经过岗前培训,并做好相应考试,通过后方可上岗。
2. 设备检查在进行架桥机架梁施工前,应对设备进行全面的检查,确保设备完好并能正常工作。
在具体使用时,还应按规定开展每日、每周和每月的保养和检修工作,发现问题及时处理。
3. 安全防护措施在进行架桥机架梁施工时,工人应戴好安全帽、安全带、手套等防护用品,并全程系好安全绳,确保在施工过程中不会发生跌落等事故。
同时,现场应设置警示牌,并严格按照安全指引标准操作,确保员工和设备的安全。
4. 司机要求架桥机的操作台通常位于高处,司机的操作技术和安全防范意识至关重要。
司机在任何情况下都应保持冷静,根据现场情况灵活操作,注意随时与施工人员沟通、配合。
并注意操作规则,严格按照安全措施操作,确保在安全范围内施工。
5. 环境控制架桥机架梁施工时应注意环境控制,防止发生交通事故和其他危害,如设置临时隔离带、交通信号灯、标志等。
对于施工现场附近的居民、道路、河流等进行充分的保护,营造安全、有序的施工环境。
6. 废弃物处理架桥机架梁施工过程中,应注意对废弃物进行处理,防止对环境造成污染。
工人在现场工作中要随时清理、归类废弃物,确保不会影响周边的环境。
7. 火灾事故预防在架桥机架梁施工过程中,对于冲击、冲击梁的振动产生的火星,应采取防火措施以防止火灾事故的发生。
现场不得使用明火,任何的火源都必须牢固地固定或放在易燃物上。
8. 紧急事故处理在架桥机架梁施工过程中,如出现紧急事故,工人应根据紧急预案采取相应措施,迅速疏散现场人员,并使用灭火器或安全出口等进行火灾处置。
架桥机架梁施工技术交底教学内容
![架桥机架梁施工技术交底教学内容](https://img.taocdn.com/s3/m/d664c5e6f80f76c66137ee06eff9aef8941e4897.png)
架桥机架梁施⼯技术交底教学内容梁板吊装施⼯技术交底(⼆)运梁存梁场的T梁由预制场⾏车吊安放在运梁车上,并⽤⼿拉葫芦及钢丝绳把箱梁与运梁车进⾏固定牢靠,运输⾄架桥机尾部喂梁处;边梁需加装(⽊⽅)⽀撑,起吊时钢丝绳与梁体接触处垫上厚度3厘⽶以上的橡胶垫,防⽌损坏梁体。
(三)T梁架设(1)架梁顺序根据K3+238.35跨宝成铁路分离⽴交桥特点;梁板安装先架两侧边梁,再架中梁,最后中间合拢,每⽚梁就位时要在两端(翼板下)⽤⽊⽅临时⽀撑,使⼤梁保持垂直中⼼和稳定,防⽌倾覆位移,其它梁就位后除临时⽀撑外,迅速将横隔梁两头主钢筋进⾏焊接,增强稳固性;(架桥机及运梁通过的梁⽚必须在横隔梁钢筋焊好⽅能通过)后沿线架设其他桥跨T梁。
(架梁顺序及⽀撑见附图)(2)梁体架设1.运梁炮车载梁⾄架桥机尾部。
(后⽀架后⽅附近)运梁拖车喂梁⾄架桥机尾部2.1#起重⾏车垂直起吊梁体,(预制T梁的吊装未设计吊环,采⽤兜底起吊的⽅式,在从梁端向梁中移2⽶处;2#天车相同),使梁体脱离台车⾯,临时⽀撑后⽀腿,同时检查卷筒排绳、制动。
1号起重⾏车吊起梁体与后运梁拖车同时前移3.1#起重⾏车和后运梁炮车配合前移梁体,如果起升⾼度不够,可临时拆除⽀架台车拉杆,后运梁炮车移⾄2#天车处,使⽤2#天车将梁吊起后和1#天车同步向前移动。
2号起重⾏车吊起时,两车同时吊梁前移4.当1#起重⾏车载梁前移⾄1/2 跨中时,应密切注意架桥机变形。
(定期测量该处⽔平负弯矩应⼩于2.1N/mm2和下绕值应⼩于52.5mm)两起重⾏车吊梁到架梁位置,整机横移落梁5.两台起重⾏车同时载梁前移⾄架梁段,徐徐落下,可按指定位置就位,对于边梁应做好临时⽀护。
6.全幅梁体,采⽤整机横移落梁⽅法。
7.梁体架设好后,须及时将相邻两⽚T梁横隔板的主筋焊接。
在跨中⽅向采⽤吊篮法施⼯,具体做法为:将湿接缝预留钢筋(靠近横板位置)向左右扳开,使其形成够吊篮上下的洞;把吊篮挂靠在洞中(吊篮上⼝⽤2根直径25长度1m的钢筋作为承重扁担)安装好后焊⼯下到吊篮中对横隔板主筋进⾏焊接。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
梁板吊装施工技术交底
(二)运梁
存梁场的T梁由预制场行车吊安放在运梁车上,并用手拉葫芦及钢丝绳把箱梁与运梁车进行固定牢靠,运输至架桥机尾部喂梁处;边梁需加装(木方)支撑,起吊时钢丝绳与梁体接触处垫上厚度3厘米以上的橡胶垫,防止损坏梁体。
(三)T梁架设
(1)架梁顺序
根据K3+238.35跨宝成铁路分离立交桥特点;梁板安装先架两侧边梁,再架中梁,最后中间合拢,每片梁就位时要在两端(翼板下)用木方临时支撑,使大梁保持垂直中心和稳定,防止倾覆位移,其它梁就位后除临时支撑外,迅速将横隔梁两头主钢筋进行焊接,增强稳固性;(架桥机及运梁通过的梁片必须在横隔梁钢筋焊好方能通过)后沿线架设其他桥跨T梁。
(架梁顺序及支撑见附图)
(2)梁体架设
1.运梁炮车载梁至架桥机尾部。
(后支架后方附近)
运梁拖车喂梁至架桥机尾部
2.1#起重行车垂直起吊梁体,(预制T梁的吊装未设计吊环,采用
兜底起吊的方式,在从梁端向梁中移2米处;2#天车相同),使梁体脱离台车面,临时支撑后支腿,同时检查卷筒排绳、制动。
1号起重行车吊起梁体与后运梁拖车同时前移
3.1#起重行车和后运梁炮车配合前移梁体,如果起升高度不够,可临时拆除支架台车拉杆,后运梁炮车移至2#天车处,使用2#天车将梁吊起后和1#天车同步向前移动。
2号起重行车吊起时,两车同时吊梁前移
4.当1#起重行车载梁前移至1/2 跨中时,应密切注意架桥机变形。
(定期测量该处水平负弯矩应小于2.1N/mm²和下绕值应小于52.5mm)
两起重行车吊梁到架梁位置,整机横移落梁
5.两台起重行车同时载梁前移至架梁段,徐徐落下,可按指定位置
就位,对于边梁应做好临时支护。
6.全幅梁体,采用整机横移落梁方法。
7.梁体架设好后,须及时将相邻两片T梁横隔板的主筋焊接。
在跨中方向采用吊篮法施工,具体做法为:将湿接缝预留钢筋(靠近横板位置)向左右扳开,使其形成够吊篮上下的洞;把吊篮挂靠在洞中(吊篮上口用2根直径25长度1m的钢筋作为承重扁担)安装好后焊工下到吊篮中对横隔板主筋进行焊接。
重复上述步骤至梁板架设完毕。
(四)架桥机过孔
首先中部顶高支腿,中支腿脱离横向轨道而落于纵向轨道上,拆除中部横向轨道,依次顶高前、后支腿,拆除前、后横向轨道,改变架桥机走行方向。
前起吊平车运行到主梁后端吊起梁体前端,后端在运梁炮车上(后起吊平车运行至后主梁后端做为架桥机纵向运行的配重,并将其固定,防止天车在架桥机纵向运行时发生位移,影响架桥机的稳定性);在架桥机动力带动和运梁炮车推动下,将架桥机纵向前移动,使前辅助顶杆位于桥墩盖梁处并支好;支垫好后支点,锁前支点与架桥机;检查架桥机的加固情。
