2020年年二级建造师水利工程案例分析练习题及答案
2023年二级建造师水利水电案例真题及答案
2023-2023 二级建造师《水利水电》案例真题及答案2023年二级建造师历年真题、模拟题尽收其中,所有由业界名师精心解析,精细化试题分析,请持续关注学尔森二级建造师频道,完美解析一网打尽。
二级建造师考试时间为2023年6月2-3日统考,考试报名时间于1-3月开始,小编特为大家整顿了2023-2023 二级建造师《水利水电》案例真题及答案,赶紧来学尔森一起看一下吧。
更多二级建造师报名条件、二级建造师备考指导等信息请持续关注学尔森二级建造师频道。
2023二级建造师《水利水电》考试真题及答案案例分析题案例(一)背景资料承包人与发包人根据《水利水电工程原则施工招标文献》(2023年版)签订了某水闸项目旳施工协议,协议工期为8个月,工程动工日期为2023年11月1日,承包人根据协议工期编制并经监理人同意旳部分项目进度计划(每月按30天计,不考虑间歇时间)见表1表1进度计划表工程施工中发生如下事件:事件1:由于承包部分施工设备未按计划进场,不能准期动工,监理人告知承包人提交进场延误旳书面汇报。
动工后,承包人采用赶工措施,A工作按期完毕,由此增长费用2万元事件2:监理人对队闸底板进行质量检查时,发现局部混凝土未到达质量原则,需返工处理。
B工作于2023年1月20日完毕,返工增长费用2万元。
事件3:发包人负责闸门旳设计和采购,因闸门设计变更,D工作中闸门于2023年4月25日才运抵工地现场,且增长安装与调试费用8万元事件4:由于桥面板预制设备出现故障,F工作于2023年5月20日完毕。
除上述发生旳事件外,其他工作均按该进度计划实行。
问题:1、指出进度计划表中TB、TE,TG所代表旳工作起止时间。
2、事件1中,承包人在收到监理人告知后多少天内提交进场延误书面汇报,该书面汇报应包括哪些重要内容3、分别指出事件2,事件3,事件4对进度计划和协议工期有何影响,指出……分项目旳实际完毕日期。
4.根据《水利水电工程原则施工招标文献》(2023年版),指出承包人可向……人提出延长工期旳天数和增长费用旳金额,并阐明理由。
二级建造师《水利水电工程》案例分析题3-2
二级建造师《水利水电工程》案例分析题3-2【案例1】1.背景某项目部承揽一土石坝工程施工任务。
为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。
已知各专业施工队在各施工段上的工作持续时间如表2F320000一l:施工队在各施工段的工作持续时间表2F320000一12.问题(1)编制水利水电工程施工进度计划主要包括等步骤。
A.研究设计资料和施工条件B.选择质量检验方法C.计算工程量和工作持续时间D.选择施工方法并确定施工顺序(2)该坝面作业,各项工作正确的工艺逻辑关系是。
A.铺料为整平的紧前工作,压实为整平的紧后工作B.铺料为压实的紧后工作,整平为压实的紧前工作C.整平为压实的紧前工作,铺料为整平的紧前工作D.压实为整平的紧后工作,铺料为整平的紧前工作(3)各施工队在三个施工段上的施工安排属于逻辑关系。
A.组织B.工艺(4)根据工作的逻辑关系绘制该项目进度计划的双代号网络图。
(5)根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。
(6)在“施工段2”整平时突降暴雨,造成工期延误7d,试分析其对施工工期的影响程度。
3.分析与答案(1)A、C、D。
编制施工进度计划时,主要工作步骤应是:研究设计资料和施工条件,正确计算工程量和工作持续时间,选择施工方法并确定施工顺序等。
质量检验方法是质量控制应考虑的内容,不属于编制施工进度计划步骤内容。
(2)A、C、D。
坝面各项工作施工工艺逻辑关系应是先铺料、后整平、再压实。
(3)A。
各项作业在各施工段的施工顺序,充分考虑利用现有的人力、物力以及作业场地等因素,从施工组织上作出安排。
(4)双代号网络图应根据各项工作的工艺逻辑关系、组织逻辑关系,按双代号网络图绘制的基本原则正确绘制。
该项目的双代号网络计划如图2F320000一1:(5)应从以下几个方面进行分析计算:1)计算工期应以各项工作的最早时间进行计算,可以根据公式计算法或图上计算法计算出各项工作的最早完成时间,终点节点的紧前工作最早完成时间最大值即为计算工期;也可以根据节点计算法计算出终点节点最早时间,得出计算工期。
2020年二级建造师《水利工程管理与实务》真题答案及解析
2020年二级建造师《水利工程管理与实务》真题答案及解析一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)2020(2)-1.根据《水利水电工程等级划分及洪水标准》(SL252-2017),某水库设计灌溉面积为98万亩,则此水库的工程等别至少应为()等。
A.ⅡB.ⅢC.ⅣD.Ⅴ【答案】A【解析】2020(2)-2.下列工程施工放样产生的误差中,属于仪器误差的是()。
A.照准误差B.整平误差C.对光误差D.估读误差【答案】C【解析】仪器误差包括仪器校正不完善的误差、对光误差、水准尺误差等。
2020(2)-3.当土石坝出现大面积管涌险情时,宜采用的抢护方法是()。
A.盖堵法B.戗堤法C.反滤围井D.反滤层压盖【答案】D【解析】反滤层压盖:在堰内出现大面积管涌或管涌群时,如果料源充足,可采用反滤层压盖的方法,以降低涌水流速,制止地基泥沙流失,稳定险情。
2020(2)-4.水利水电工程施工中,依开挖方法和开挖难易程度等,将土分为()类。
A.3B.4C.5D.6【答案】B【解析】水利水电工程施工中,依开挖方法和开挖难易程度等,将土分为4类。
2020(2)-5.拌合物坍落度为80mm的混凝土属于()混凝土。
A.低塑性B.塑性C.流动性D.大流动性【答案】B【解析】2020(2)-6.水工混凝土配料中,砂的称量允许偏差为()%。
A.±1.0B.±1.5C.±2.0D.±2.5【答案】C【解析】在混凝土中的砂、石起骨架作用,称为骨料。
2020(2)-7.下列关于混凝土表层加固的方法中,适用于水下加固的是()修补。
A.预缩砂浆B.喷浆C.喷混凝土D.压浆混凝土【答案】D【解析】压浆混凝土与普通混凝土相比,具有收缩率小,拌和工作量小,可用于水下加固等优点。
2020(2)-8.根据启闭机结构形式分类,型号“QP-□×□-□/□”表示的是( )。
A.卷扬式B.螺杆式C.液压式D.移动式【答案】A【解析】2020(2)-9.下列化学灌浆施工工序中,正确的是()。
2020年二建二级建造师水利水电实务案例分析真题及解析
A.平堵
B.立堵
C.混合堵
D.抬高底槛
【答案】C
【解析】P71。混合堵是采用立堵与平堵相结合的方法。有先平堵后立堵和先立堵后平堵两种。用得比较多的是
首先从龙口两端下料,保护戗堤头部,同时施工护底工程并抬高龙口底槛高程到一定高度,最后用立堵截断河
流。
8.人工开挖土方时,预留建基面保护层厚度一般为( )。
A.0.2~0.3m
B.0.3~0.4m
C.0.4~0.5m
D.0.5~1.0m
【答案】A
【解析】P76。人工开挖过程中,处于河床或地下水位以下的建筑物基础开挖,应特别注意做好排水工作。施工
时,应先开挖排水沟,再分层下挖。临近设计高程时,应留出0.2-0.3m的保护层暂不开挖,待上部结构施工时,
再予以挖除。
二级建造师水利水电工程管理与实务 2020年真题解析
一、单项选择题 一、单项选择题(每题1分,每题4个备选项,其中只有1个最符合题意)。 1.沿渗流方向分层设置反滤,其反滤料粒径应按( )排列。 A.中→大→小 B.中→小→大 C.大→中→小 D.小→中→大 【答案】D 【解析】P4。为避免因渗透系数和材料级配的突变而引起渗透变形,在防渗体与坝壳、坝壳与排水体之间都要设 置2-3层粒径不同的砂石料作为反滤层。材料粒径沿渗流方向由小到大排列。 2.某水闸闸室建筑物级别为3级,其工作闸门合理使用年限为( )年。 A.20 B.30 C.40 D.50 【答案】B 【解析】P25。1 级、 2级永久性水工建筑物中闸门的合理使用年限应为50年,其他级别的永久性水工建筑物中 闸门的合理使用年限应为30年。 3.水泵梁的钢筋混凝土保护层厚度是指混凝土表面到( )之间的最小距离。 A.箍筋公称直径外边缘 B.受力纵向钢筋公称直径外边缘 C.箍筋中心 D.受力纵向钢筋中心 【答案】A 【解析】P26。钢筋的混凝土保护层厚度是指,从混凝土表面到钢筋(包括纵向钢筋、箍筋和分布钢筋)公称直径外 边缘之间的最小距离;对后张法预应力筋,为套管或孔道外边缘到混凝土表面的距离。 4.目前我国采用的高程起算统一基准是 ( )国家高程基准。 A.1985 B.1995 C.2000 D.2005

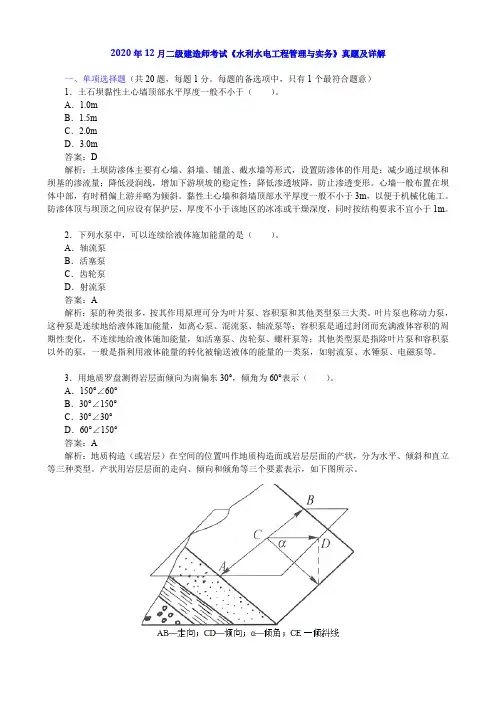

2020年12月二级建造师考试《水利水电工程管理与实务》真题及详解
2020年12月二级建造师考试《水利水电工程管理与实务》真题及详解一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.土石坝黏性土心墙顶部水平厚度一般不小于()。
A.1.0mB.1.5mC.2.0mD.3.0m答案:D解析:土坝防渗体主要有心墙、斜墙、铺盖、截水墙等形式,设置防渗体的作用是:减少通过坝体和坝基的渗流量;降低浸润线,增加下游坝坡的稳定性;降低渗透坡降,防止渗透变形。
心墙一般布置在坝体中部,有时稍偏上游并略为倾斜。
黏性土心墙和斜墙顶部水平厚度一般不小于3m,以便于机械化施工。
防渗体顶与坝顶之间应设有保护层,厚度不小于该地区的冰冻或干燥深度,同时按结构要求不宜小于1m。
2.下列水泵中,可以连续给液体施加能量的是()。
A.轴流泵B.活塞泵C.齿轮泵D.射流泵答案:A解析:泵的种类很多,按其作用原理可分为叶片泵、容积泵和其他类型泵三大类。
叶片泵也称动力泵,这种泵是连续地给液体施加能量,如离心泵、混流泵、轴流泵等;容积泵是通过封闭而充满液体容积的周期性变化,不连续地给液体施加能量,如活塞泵、齿轮泵、螺杆泵等;其他类型泵是指除叶片泵和容积泵以外的泵,一般是指利用液体能量的转化被输送液体的能量的一类泵,如射流泵、水锤泵、电磁泵等。
3.用地质罗盘测得岩层面倾向为南偏东30°,倾角为60°表示()。
A.150°∠60°B.30°∠150°C.30°∠30°D.60°∠150°答案:A解析:地质构造(或岩层)在空间的位置叫作地质构造面或岩层层面的产状,分为水平、倾斜和直立等三种类型。
产状用岩层层面的走向、倾向和倾角等三个要素表示,如下图所示。
产状要素可以用地质罗盘测得走向和倾角,测量结果以倾向的方位角(从正北开始顺时针方向量)和倾角表示出来,如150°∠60°表示:倾向为150°(即南偏东30°),倾角为60°。
2020二建《水利水电实务》考试真题及答案解析
1、钢筋图中的符号“”表示的是()钢筋。
A Ⅰ级B II级C III级D IV级正确答案:B•参考解析:本题考查的是钢筋制作与安装。
“”表示的是II级钢筋,B项正确。
2、混凝土正常养护时间一般为()天。
A 7B 14C 21D 28•正确答案:D•参考解析:本题考查的是混凝土浇筑与温度控制。
混凝土养护时间与浇筑结构特征和水泥发热特性有关,正常养护28天,有时更长,D项正确。
3、下列文件中,不属于水利水电工程注册建造师施工管理签章文件的是()。
A施工技术方案报审表B联合测量通知单C监理通知签收单D合同项目开工令•正确答案:C•参考解析:本题考查的是二级建造师(水利水电工程)施工管理签章文件目录。
施工技术方案报审表、联合测量通知单属于质量管理文件。
合同项目开工令属于合同管理文件,本题问的是不属于管理签章文件的是,C项正确。
4、根据《水利工程设计变更管理暂行办法》,不需要报原初步设计审批部门审批的设计变更是()。
A主要建筑物形式变化B水库库容变化C堤防工程局部基础处理方案变化D主要料场场地变化•正确答案:C•参考解析:本题考查的是建设实施阶段的工作内容。
重大设计变更文件,由项目法人按原报审程序报原初步设计审批部门审批。
一般设计变更由项目法人组织审查确认后,并报项目主管部门核备,必要时报项目主管部门审批。
设计变更文件批准后由项目法人负责组织实施。
A、B、D项属于重大设计变更,C项属于一般设计变更,本题问的是不需要报原初步设计审批部门审批的设计变更是,C项正确。
5、根据《水利基本建设项目竣工财务决算编制规程》(SL19-2014),小型项目未完工程投资及预留费用可预计纳入竣工财务决算,但占总投资比例应控制()以内。
A 5%B 6%D 15%•正确答案:A•参考解析:本题考查的是水利工程建设稽察、决算及审计的内容。
建设项目未完工程投资及预留费用可预计纳入竣工财务决算。
大中型项目应控制在总概算的3%以内,小型项目应控制在5%以内,A项正确。
二级建造师案例分析题及答案
案例1:某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。
问题:1.施工单位签署协议后编制的图纸和文件包括()。
A.施工总进度计划B.施工总布置设计C.临时设施设计D.施工方法和措施E.工程设备2.假设你是该项目的项目经理,你认为在混凝土验仓前需做好哪些浇筑前的准备作业?3.该大坝混凝土采用平浇法施工,在某仓混凝土施工中出现了冷缝,作为项目经理,请分析冷缝发生的原因,并提出可能的处理和预防措施。
4.施工质量是极其重要的一环,混凝土坝的施工质量控制要点是什么?正确答案:1.ABCD2.浇筑前的准备作业包括基础面的处理、施工缝的处理、立模、架筋及预埋件安设等。
仓面准备就绪,风、水、电及照明布置妥当后,才允许开仓浇筑混凝土。
3.平层法施工,如果层间间歇超过混凝土的初凝时间,会出现冷缝,使层间的抗渗、抗剪和抗拉能力明显降低。
若分块尺寸和铺层厚度已定,要使层间不出现冷缝,应采取措施增大运输浇筑能力。
若设备难以增加,则应考虑改变浇筑方法,将平层法改为薄层浇筑、阶梯浇筑,以避免出现冷缝。
4.混凝土坝的施工质量控制应从原材料的质量控制入手,直至混凝土的拌和、运输、入仓、平仓、振捣、养护等各个环节,混凝土坝作为大体积混凝土工程还有温度控制和一、二期冷却等问题。
混凝土浇筑结束后,还需进一步取样检查,如不符合要求,应及时采取补救措施。
对在质检过程中发现的质量问题应及时进行处理。
一般采用补强灌浆的处理措施,对质量十分低劣又不便灌浆补强处理的,一般需要整块炸掉,重新浇筑。
案例2:根据河流规划拟在A江建设一水利水电枢纽工程,该枢纽工程位于西南地区。
工程以发电为主,同时兼有防洪、灌溉等任务。
挡水建筑物为土石坝,水电站采用引水式开发方式。
引水隧洞布置在右岸,在左岸设有开敞式溢洪道。
该流域大部分为山地,山脉、盆地相互交错于其间,地形变化大。
坝址地区河床覆盖层厚度平均20m,河床冲击层为卵砾石类土,但河床宽度不大。
国家2020年二级建造师《水利水电工程管理与实务》真题(I卷) 含答案
国家2020年二级建造师《水利水电工程管理与实务》真题(I卷)含答案考试须知:1.考试时间:180分钟,满分为120分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、根据《水利水电工程施工质量检验与评定规程》(SL176-2007),施工质量评定表应由()填写。
A、项目法人B、质量监督机构C、施工单位D、监理单位2、水利工程监理单位平行检测的费用由()承担。
A.项目法人B.监理单位C.施工单位D.检测单位3、根据《水利工程建设程序管理暂行规定》(水建[1998]16号),水利工程建设项目生产准备阶段的工作应由()完成。
A.项目主管部门B.项目法人C.运行管理单位D.施工单位4、根据《水利基本建设项目竣工财务决算编制规程》(SL19—2008),大型水利工程建设项目可预计纳入竣工财务决算的未完工程投资及预留费用应控制在总概算的()以内。
A.3%B.5%C.10%D.15%5、适用于有一岸具有较宽的台地、垭口或古河道的地形的导流方式的是()。
A.明渠导流B.隧洞导流C.涵管导流D.束窄河床导流6、重力坝按坝体高度分为高坝、中坝和低坝,其中高坝的高度不低于()。
A.40mB.50mC.60mD.70m7、根据《小型水电站施工技术规范》(SL172—96),在地下厂房交叉部位施工时,应先对交叉部位进行加固,加固长度应结合围岩条件,控制住软弱面的延伸范围等确定,一般不短于( )。
A、3mB、5mC、8mD、10m8、当喷浆层较厚时,应分层喷射,每次喷射厚度应根据喷射条件而定,侧喷为( )。
A、10~20mmB、20~30mmC、30~40mmD、50~60mm9、根据《水工预应力锚固施工规范》(SL 46—94),下列关于预应力锚束永久性防护涂层材料说法错误的是( )。
2024年二级建造师考试《水利实务》经典案例30题
2024年二级建造师经典案例30题《水利实务》某水库工程由均质坝、水闸、溢洪道和输水隧洞等主要建筑物组成。
承包人与发包人依据《水利水电工程标准施工招标文件》签订了施工合同。
施工中发生如下事件:事件1:施工单位在水闸浇筑施工前进行配合比试验,试验结果数据见下表1。
表1试验结果数据表(单位:每方混凝土材料用量kg/m³)名称水泥自来水砂石子粉煤灰外加剂硅粉矿粉量375252760113956467863事件2:工人在现场进行了混凝土坍落度试验,坍落后的混凝土见下图1。
(坍落度筒的尺寸为:上口径100mm、下口径200mm、高300mm)图1坍落后混凝土示意图事件3:在进行水闸闸室底板浇筑施工时,施工单位划分了模板、预埋件制作与安装等工序。
事件4:混凝土单元工程质量缺陷进行处理后,由承包人组织进行质量缺陷备案表的填写,并报质量监督机构进行备案。
事件5:在大坝正式施工前,施工单位进行了碾压试验,并对大坝的施工进行了工序的划分。
问题:1.根据事件1,计算该混凝土的水胶比和砂率(计算结果保留两位小数)。
【答案】水胶比=水/胶凝材料=水/(水泥+粉煤灰+硅粉+矿粉)=252/(375+56+78+63)=0.44。
砂率=砂/(砂+石子)=760/(760+1139)=40.02%。
【解析】胶凝材料:水泥混凝土或砂浆中水泥及掺合料的总称。
水工混凝土掺合料可选粉煤灰、矿渣粉、硅粉、火山灰等。
(mm)。
【考点来源】第一章第一节第三目水利水电工程建筑材料3.根据事件3,水闸闸室底板除了模板、预埋件制作与安装工序,还有哪些工序?【答案】基础面或施工缝的处理、混凝土浇筑、外观质量检查等。
【考点来源】第一章第三节第三目土石方填筑工程4.根据事件4,指出质量缺陷备案表填写中的不妥之处并改正。
质量缺陷备案表中还应包括哪些内容?【答案】(1)不妥之处一:承包人组织进行质量缺陷备案表的填写。
改正:质量缺陷备案表由监理单位组织填写。
2020年二级建造师《水利水实务》模拟试题及解析(二)
2020年二级建造师《水利水电工程管理与实务》模拟试题及解析(2)单选题1.重力坝中为了适应混凝土的浇筑能力、散热和减小施工期的温度应力而设置,并且需要灌浆的缝是()。
A.横缝B.水平施工缝C.纵缝D.横缝和纵缝【答案】:C【解析】:纵缝是平行于坝轴线方向的缝,其作用是为了适应混凝土的浇筑能力、散热和减小施工期的温度应力。
为了保证坝段的整体性,沿缝面应布设灌浆系统。
2.下列有关钢筋图表示的说法,不正确的是()。
A.钢筋用粗实线表示B.结构轮廓用虚线表示C.钢筋的截面用小黑圆点表示D.钢筋采用编号进行分类【答案】:B【解析】:钢筋图中钢筋用粗实线表示,钢筋的截面用小黑圆点表示,考试100,超高通过率的考证平台,钢筋采用编号进行分类;结构轮廓应用细实线表示。
3.根据《水利水电工程等级划分及洪水标准》的规定,某水利水电工程等别为Ⅲ等,其次要建筑物级别应为()级。
A.2B.3C.4D.5【答案】:C【解析】:水工建筑物等级划分,由等别确定建筑物级别,Ⅲ等工程对应的次要建筑物级别为4级。
4.根据《水利部关于印发<水利建设市场主体信用评价管理暂行办法>的通知》,水利建设市场主体信用等级中,AA级表示信用()。
A.好B.一般C.很好D.较好【答案】:A【解析】:根据《水利部关于印发<水利建设市场主体信用评价管理暂行办法>的通知》,信用等级分为AAA(信用很好)、AA(信用好)、A(信用较好)、BBB(信用一般)和CCC(信用较差)三等五级。
5.当泵站的泵房远离水源时,应利用()将水源引至前池和进水池。
A.进水池B.沉沙池C.引水渠D.出水池【答案】:C【解析】:当泵站的泵房远离水源时,应利用引水渠将水源引至前池和进水池。
6.大型水利工程计算混凝土配合比时,一般集料的基准状态为()。
A.干燥状态B.气干状态C.饱和面干状态D.湿润状态【答案】:C【解析】:集料的含水状态可分为干燥状态、气干状态、饱和面干状态和湿润状态等四种。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
XX年二级建造师水利工程案例分析练习题及答案
案例(一)
某水闸建设工程项目,建设单位与施工单位经公开招标后签订了工程施工承包合同,施工承包合同规定:水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。
同时,建设单位与监理单位签订了施工阶段监理合同。
建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。
施工单位在工程中标后,与生产厂家签订了购货合同。
为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。
监理机构在对浇筑而成的第一块闸底板检查时,发现水泥的指标达不到要求,监理机构就通知施工单位该批水泥不得使用。
施工单位要求水泥厂家将不合格的水泥退换,厂家认为水泥质量没有问题,若要退货,施工单位应支付退货运费,施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
问题:
1.建设单位能否指定水泥的规格和型号?
2.施工单位采购的水泥进场,未经监理机构许可就擅自投入使用,此做法是否正确?为什么?
3.施工单位要求退换该批水泥是否合理?为什么?
4.水泥生产厂家要求施工单位支付退货费用,建设单位代扣退货运费款是否合理?水泥退货的经济损失应由谁负担?为什么?
正确答案:答案要点:
1.建设单位指定水泥的规格、型号是合理的。
因为《建设工程质量管理条例》明确规定应当指定建筑材料的规格、型号。
2.施工单位采购的水泥进场,未经监理机构许可就擅自投入使用,此做法不正确。
正确做法是:施工单位运进材料前,应向监理机构提交工程材料报审表,同时附有材料合格证、技术说明书、按规定要求进行送检的检验报告,经监理机构审查并确认其质量合格后,方可进场使用。
3.施工单位要求退换该批水泥是合理的。
因为水泥生产厂家供应的水泥不符合供货合同的要求。
4.水泥生产厂家要求施工单位支付退货运费是不合理的。
因为退货是生产厂家违约引起的,厂家应承担责任。
建设单位代扣退货运费款也是不合理的,因为水泥的购货合同关系与建设单位无关。
水泥退货的经济损失应由生产厂家承担,因为责任在生产厂家。
案例(二)
背景资料某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,粘土心墙防渗;坝址处河道较窄,岸坡平缓。
工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单元工程,其中合格30个,优良50个,主要单元工程、重要隐蔽工程及关键部位的单元
工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良,故本分部工程优良。
”
问题:
1.根据该项目的工程条件,请你选择合理的施工导流方式及其泄水建筑物类型。
2.大坝拟采用碾压式填筑,其压实机械主要有哪几种类型?坝面作业分哪几项主要工序?
3.大坝施工前碾压实验主要确定哪些压实参数?施工中坝体与混凝土泄洪闸连接部位的填筑,应采取哪些措施保证填筑质量?
4.根据水利水电工程有关质量评定规程,质量评定时项目划分为哪几级?
5.根据水利水电工程有关质量评定规程,上述验收结论应如何修改?
正确答案:答案要点:
1.由于该河流枯水期流量很少,坝址处河道较窄,宜选择全段围堰法导流。
因岸坡平缓,泄水建筑物宜选择明渠。
2.大坝拟采用碾压式填筑,粘土心墙可选用羊脚碾、气胎碾或夯板压实,坝壳可选用振动碾、气胎碾或夯板压实。
坝面作业可以分为铺料、整平和压实三个主要工序。
3.大坝施工前碾压实验主要确定的参数包括碾压机具的重量、含水量、碾压遍数及铺土厚度等,对于振动碾还应包括振动频率及行走速率等。
施工中坝体与混凝土泄洪闸连接部位的填筑,混凝土面在
填土前,必须用钢丝刷等工具清除其表面的乳皮、粉尘、油毡等,并用风枪吹扫干净;在混凝土面上填土时,应洒水湿润,并边涂刷浓泥浆、边铺土、边夯实。
4.根据水利水电工程有关质量评定规程,质量评定时项目划分为:单元工程、分部工程、单位工程等三级。
5根据水利水电工程有关质量评定规程,上述验收结论应修改为:“本分部工程划分为80个单元工程,单元工程质量全部合格,其中有50%(单元工程优良率为62.5%)以上达到优良,主要单元工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良,故本分部工程优良。
”
案例(三)
背景资料某水利枢纽工程,主要工程项目有大坝、泄洪闸、引水洞、发电站等,xx年元月开工,xx年5月申报文明建设工地,此时已完成全部建安工程量40%.上级有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位人员组成的工程质量监督项目站。
问题:
1.工地工程质量监督项目站的组成形式是否妥当?并说明理由。
2.根据水利水电工程有关建设管理的规定,简述工程现场项目法人、设计、施工、监理、质量监督各单位之间在建设管理上的相互关系。
3.根据水利系统文明建设工地的有关规定,工程建设管理水平考核的主要内容除了内部管理制度外,还包括什么?
4.工地基坑开挖时曾塌方并造成工人轻伤。
请根据水电工程安全事故分类有关规定判断属于什么等级事故,并简述人身伤害事故等级分类以及水利工程质量事故等级分类。
5.根据水电建设安全生产的有关规定,简述安全生产的方针以及安全生产管理工作应贯彻的原则、工程各参建单位内部安全工作责任划分。
正确答案:答案要点:
1.工地工程质量监督项目站的组成形式不妥当。
根据《水利工程质量监督规定》的规定,各级质量监督机构的质量监督人员有专职质量监督员和兼职质量监督员组成,其中,兼职质量监督员为工程技术人员,凡从事该工程监理、设计、施工、设备制造的人员不得担任该工程的兼职质量监督员。
2.工程现场项目法人和设计、施工、监理之间是合同关系,和质量监督之间是被监督和监督关系。
设计和施工、监理之间属于工作关系,和质量监督之间属于被监督和监督关系。
施工和监理之间是被监理和监理的关系、和质量监督之间属于被监督和监督关系。
监理和质量监督之间属于被监督和监督关系。
3.根据水利系统文明建设工地的有关规定,工程建设管理水平考核的主要内容除了内部管理制度外,还包括基本建设程序、工程质量管理和施工安全措施等。
4.工地基坑开挖时曾塌方并造成工人轻伤,根据水电工程安全事故分类有关规定判断属于一般事故。
人身伤害事故等级分类为:一般事故、较大事故、重大事故、特别重大事故。
水利工程质量事故等级分类为:一般质量事故、较大质量事故、重大质量事故、特大质量事故。
5.水电建设工程施工必须坚持“安全第一,预防为主”的方针。
水电建设工程施工安全管理工作贯彻“安全生产,人人有责”的原则。
实行建设项目的业主、建设单位统一监督、协调,施工企业、设计院各负其责的管理体制。
建设单位、施工企业和设计院应组成工程施工安全领导小组,负责工程施工安全工作的监督、协调。
建设项目业主、建设单位、施工企业和设计院的行政正职是安全工作的第一责任者,对建设项目或本单位的安全工作负领导责任。
各单位在工程项目上的行政负责人分别对本单位在工程建设中的安全工作负直接领导责任。
