10kV环网及再生资源试验炉线路拆除施工方案一、工程概况现10kV环网及再生资源试验炉线路已停用,需要拆除原10kV环网及再生资源试验炉,线路长度7.5km,共有水泥杆150根。
不用的线路和水泥杆存在影响周围设备安全运行的隐患,同时影响厂容厂貌,所以必须将该线路的导线和水泥杆拆除。
为此电气专业做了本方案,以指导本工程按时完成拆线任务。

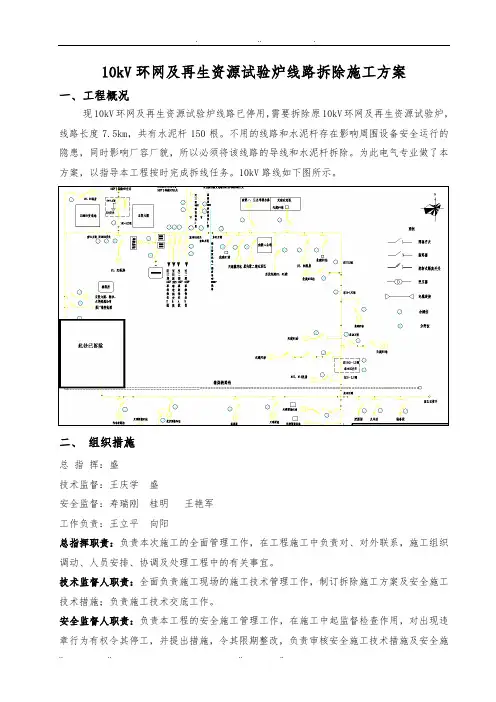

10kV 路线如下图所示。
二、组织措施总指挥:李盛技术监督:王庆学张盛安全监督:寿瑞刚杨桂明王艳军工作负责:王立平李向阳总指挥职责:负责本次施工的全面管理工作,在工程施工中负责对内、对外联系,施工组织调动、人员安排、协调及处理工程中的有关事宜。
技术监督人职责:全面负责施工现场的施工技术管理工作,制订拆除施工方案及安全施工技术措施;负责施工技术交底工作。
安全监督人职责:负责本工程的安全施工管理工作,在施工中起监督检查作用,对出现违章行为有权令其停工,并提出措施,令其限期整改,负责审核安全施工技术措施及安全施工交底工作。
全面负责施工现场的安全管理工作。
工作负责人职责:正确、安全的组织工作,是方案的编写、实施中有关安全、技术、质量第一负责人。
对工作班成员进行安全、技术交底,督促工作班成员工作行为。
对备件、材料、工器具的准备,安全措施、技术措施的落实负全面责任。

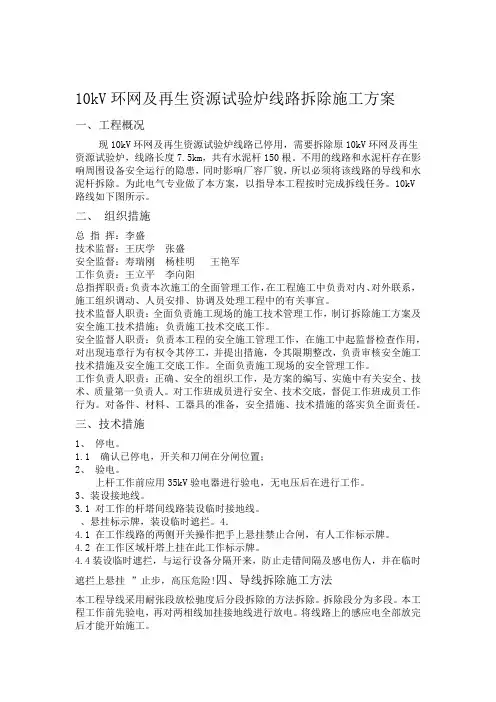

三、技术措施1、停电。
1.1确认已停电,开关和刀闸在分闸位置;2、验电。
上杆工作前应用35kV验电器进行验电,无电压后在进行工作。
3、装设接地线。
3.1 对工作的杆塔间线路装设临时接地线。
、悬挂标示牌,装设临时遮拦。
4.4.1 在工作线路的两侧开关操作把手上悬挂禁止合闸,有人工作标示牌。
4.2 在工作区域杆塔上挂在此工作标示牌。
4.4装设临时遮拦,与运行设备分隔开来,防止走错间隔及感电伤人,并在临时遮拦上悬挂”止步,高压危险!四、导线拆除施工方法本工程导线采用耐张段放松驰度后分段拆除的方法拆除。
拆除段分为多段。
本工程工作前先验电,再对两相线加挂接地线进行放电。
10kv线路拆除工程施工组织设计方案
10kV环网及再生资源试验炉线路拆除施工方案一、工程概况现10kV环网及再生资源试验炉线路已停用,需要拆除原10kV环网及再生资源试验炉,线路长度7.5km,共有水泥杆150根。
不用的线路和水泥杆存在影响周围设备安全运行的隐患,同时影响厂容厂貌,所以必须将该线路的导线和水泥杆拆除。
为此电气专业做了本方案,以指导本工程按时完成拆线任务。
10kV路线如下图所示。
二、组织措施总指挥:盛技术监督:王庆学盛安全监督:寿瑞刚桂明王艳军工作负责:王立平向阳总指挥职责:负责本次施工的全面管理工作,在工程施工中负责对、对外联系,施工组织调动、人员安排、协调及处理工程中的有关事宜。
技术监督人职责:全面负责施工现场的施工技术管理工作,制订拆除施工方案及安全施工技术措施;负责施工技术交底工作。
安全监督人职责:负责本工程的安全施工管理工作,在施工中起监督检查作用,对出现违章行为有权令其停工,并提出措施,令其限期整改,负责审核安全施工技术措施及安全施工交底工作。
全面负责施工现场的安全管理工作。
工作负责人职责:正确、安全的组织工作,是方案的编写、实施中有关安全、技术、质量第一负责人。
对工作班成员进行安全、技术交底,督促工作班成员工作行为。
对备件、材料、工器具的准备,安全措施、技术措施的落实负全面责任。
三、技术措施1、停电。
1.1确认已停电,开关和刀闸在分闸位置;2、验电。
上杆工作前应用35kV验电器进行验电,无电压后在进行工作。
3、装设接地线。
3.1 对工作的杆塔间线路装设临时接地线。
4、悬挂标示牌,装设临时遮拦。
4.1 在工作线路的两侧开关操作把手上悬挂"禁止合闸,有人工作"标示牌。
4.2 在工作区域杆塔上挂"在此工作"标示牌。
4.4装设临时遮拦,与运行设备分隔开来,防止走错间隔及感电伤人,并在临时遮拦上悬挂"止步,高压危险!”四、导线拆除施工方法本工程导线采用耐段放松驰度后分段拆除的方法拆除。
10kv线路拆除施工方案
10kv线路拆除施工方案一、项目概述本项目是对10kV线路进行拆除施工,主要包括线路拆除前的准备工作、拆除工作的具体方案、施工过程中的安全措施等。
二、准备工作1.确定拆除范围:根据设计要求和实地勘察,确定需要拆除的线路的具体范围,并标明在相关图纸上。
2.材料准备:根据拆除范围和线路类型,准备相应的工具和设备,如绝缘手套、绝缘棒、绝缘垫、绝缘鞋等。
3.通知相关单位和人员:及时通知相关单位和人员,确保施工过程中的安全和顺利进行。
4.建立施工组织:成立专门的施工组织,明确各个岗位的职责和工作内容,确保施工过程的协调和管理。
三、拆除工作方案1.施工顺序:根据线路拆除的复杂程度和危险性,确定拆除的顺序,优先拆除危险部位和易造成安全事故的部分。
2.施工方法:根据线路类型和具体情况,采用合适的拆除方法,如人工拆除、机械拆除等。
3.施工人员:根据施工的具体要求,确定合适的施工人员,保证施工过程的安全和高效。
4.安全措施:在拆除过程中,做好安全防护工作,如佩戴绝缘手套、绝缘鞋等个人防护装备,严禁使用金属工具接触电线等。
5.线路拆除:按照拆除顺序和方法,逐步进行线路拆除工作,确保拆除过程的安全和顺利进行。
四、施工过程中的安全措施1.安全警示标志:在施工现场周围设置明显的安全警示标志,防止他人靠近施工现场。
2.封锁施工区域:对施工区域进行封锁,确保无关人员无法进入施工区域。
3.严格操作规程:施工人员必须按照操作规程进行操作,严禁违规操作。
4.安全培训:对施工人员进行安全培训,提高他们的安全意识和应急处理能力。
5.定期检查:定期对施工现场进行安全检查,及时发现和处理安全隐患。
五、施工结束后的清理工作1.清理施工现场:将施工现场的垃圾和废弃物清理干净,恢复原状。
2.进行验收:对拆除工作进行验收,确保施工达到要求。
3.归档资料:将拆除工作的相关资料整理归档,方便日后查阅和维护。
六、总结以上是对10kV线路拆除施工方案的详细介绍,通过合理的准备工作、科学的拆除工作方案和严格的安全措施,可以保证施工过程的安全和顺利进行,为后续的工程提供良好的基础。
10kv线路工程拆除方案
10kv线路工程拆除方案一、前言10kv线路工程拆除是指对已建设的10kv电力线路进行拆卸和清理工作。
通常情况下,需要进行拆除的10kv线路多出于技术更新、区域规划调整或其他建设项目需要等原因。
在进行10kv线路工程拆除前,需要做好充分的准备工作,确保施工过程中安全、高效、环保。
二、拆除方案编制依据1.《建筑工程拆迁管理条例》2.《电力工程施工及验收规范》3.《施工现场安全管理规定》4.《城市规划法》5.相关环保法律法规要求三、拆除工程的必要性及意义在城市建设或农村电网升级的过程中,一些10kv电力线路可能出现老化、设备老旧、技术不先进等问题。
为了确保电网的安全运行以及更好地满足用户需求,对这些10kv线路进行拆除是必要的。
拆除后可以重新规划、安排更合理的电力线路,提高供电可靠性,同时为城市规划和美化提供更好的空间。
四、拆除范围和要求1.拆除范围:根据实际情况,确定拆除的10kv线路所涉及的区域范围,包括电线、设备、铁塔等。
2.拆除要求:2.1拆除过程中需要确保线路附近的建筑物和人员的安全,采取措施避免发生事故。
2.2环保方面,要求对拆除的材料和设备进行妥善处理,最大限度地减少对环境的影响。
2.3拆除后的场地需要进行清理和修复,确保拆除后的场地不影响当地居民的生活和环境。
五、拆除工程的准备工作1.编制拆除方案:根据实际情况,制定详细的拆除方案,包括拆除范围、工作流程、安全防护措施等内容。
2.调查评估:对拆除线路周边环境进行调查评估,了解周围地形、建筑物、道路等情况,为后续施工做好准备工作。
3.安全防护:对拆除现场进行安全防护,包括设置警示标识、配备必要的安全设备,确保施工人员的安全。
4.环境保护:制定环保措施,减少对环境的影响,避免造成污染。
5.施工人员培训:为参与拆除工程的施工人员提供必要的培训,确保他们具备必要的技能和知识,保障施工安全。
六、拆除工程的具体实施步骤1.准备工作:确定拆除范围,清理施工现场,安排施工人员和设备。
10KV线路拆旧施工方案

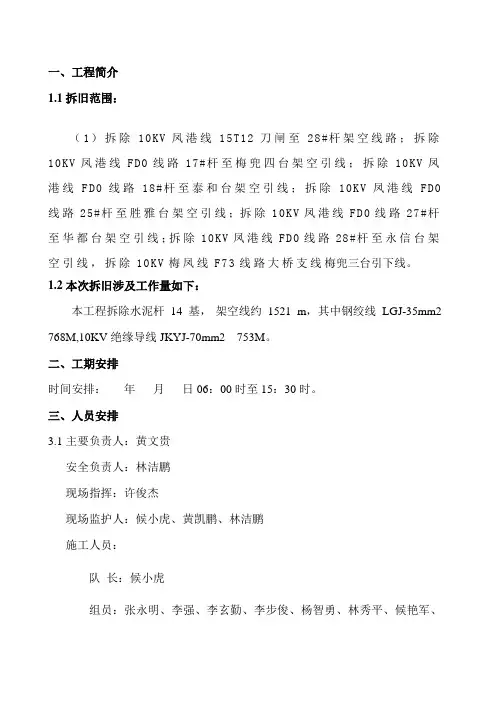

广东电建工程有限企业一、工程简介拆旧范围:(1)拆掉10KV凤港线15T12刀闸至28#杆架空线路;拆掉10KV凤港线FD0线路17#杆至梅兜四台架空引线;拆掉10KV凤港线FD0线路18#杆至泰和台架空引线;拆掉10KV凤港线FD0线路25#杆至胜雅台架空引线;拆掉10KV凤港线FD0线路27#杆至华都台架空引线;拆掉10KV凤港线FD0线路28#杆至永信台架空引线,拆掉10KV梅凤线F73线路大桥支线梅兜三台引下线。
本次拆旧波及工作量以下:本工程拆掉水泥杆14基,架空线约1521m,此中钢绞线LGJ-35mm2768M,10KV绝缘导线JKYJ-70mm2753M。
二、工期安排时间安排:年月日06:00时至15:30时。
三、人员安排主要负责人:黄文贵安全负责人:林洁鹏现场指挥:许豪杰现场监护人:候小虎、黄凯鹏、林洁鹏施工人员:队长:候小虎组员:张永明、李强、李玄勤、李步俊、杨智勇、林秀平、候艳军、10KV凤港线改造工程拆旧施工方案1柴跃军、李军强、任宏军、祁世锋。
工作任务:拆掉10KV凤港线15T12刀闸至28#杆架空线路;拆除10KV凤港线FD0线路17#杆至梅兜四台引线;拆掉10KV凤港线FD0线路18#杆至泰和台引线;拆掉10KV凤港线FD0线路25#杆至胜雅台引线;拆掉10KV凤港线FD0线路27#杆至华都台引线;拆掉10KV凤港线FD0线路28#杆至永信台引线,拆掉10KV梅凤线F73线路大桥支线梅兜三台引下线。
四、拆掉旧10kV线路主要机具表序号名称规格单位数目备注1吊车16T部12运输汽车5T部23钢丝绳Φ9x8m根44钢丝绳Φ根15白棕绳Φ19x30m根66白棕绳Φ19x80m根47钢钎根38大锤把29大剪刀把410踩板(脚扣)付1511收线钳把312对讲机台313信号旗副614安全带副1415常用工具套1416围栏副2五、工作要求安全举措。
断开10KV凤港线FD0小车开关,将10KV凤港线FD0小车开关摇至试验地点,合上10KV凤港线FD0C0地刀。
10KV线路拆旧施工方案
一、工程简介1.1拆旧范围:(1)拆除10KV凤港线15T12刀闸至28#杆架空线路;拆除10KV凤港线FD0线路17#杆至梅兜四台架空引线;拆除10KV凤港线FD0线路18#杆至泰和台架空引线;拆除10KV凤港线FD0线路25#杆至胜雅台架空引线;拆除10KV凤港线FD0线路27#杆至华都台架空引线;拆除10KV凤港线FD0线路28#杆至永信台架空引线,拆除10KV梅凤线F73线路大桥支线梅兜三台引下线。
1.2本次拆旧涉及工作量如下:本工程拆除水泥杆14基,架空线约1521 m,其中钢绞线LGJ-35mm2 768M,10KV绝缘导线JKYJ-70mm2 753M。
二、工期安排时间安排:年月日06:00时至15:30时。
三、人员安排3.1主要负责人:黄文贵安全负责人:林洁鹏现场指挥:许俊杰现场监护人:候小虎、黄凯鹏、林洁鹏施工人员:队长:候小虎组员:张永明、李强、李玄勤、李步俊、杨智勇、林秀平、候艳军、柴跃军、李军强、任宏军、祁世锋。
工作任务:拆除10KV凤港线15T12刀闸至28#杆架空线路;拆除10KV凤港线FD0线路17#杆至梅兜四台引线;拆除10KV凤港线FD0线路18#杆至泰和台引线;拆除10KV凤港线FD0线路25#杆至胜雅台引线;拆除10KV凤港线FD0线路27#杆至华都台引线;拆除10KV凤港线FD0线路28#杆至永信台引线,拆除10KV梅凤线F73线路大桥支线梅兜三台引下线。
四、拆除旧10kV线路主要机具表五、工作要求安全措施。
断开10KV凤港线FD0小车开关,将10KV凤港线FD0小车开关摇至试验位置,合上10KV凤港线FD0C0地刀。
断开10KV梅凤线F73004开关,拉开10KV梅凤线F73004-1刀闸。
断开10KV梅兜线FGM01开关,拉开10KV梅兜线FGM01-4刀闸。
断开10KV凤港线15T1开关,拉开10KV凤港线15T11刀闸,拉开10KV 凤港线15T12刀闸。
10kv线路拆除施工方案
10kV线路拆除施工方案1. 引言本文档描述了拆除10kV线路的施工方案。
拆除10kV线路通常是为了更换老旧设备、修复故障、改建线路或迁移线路等目的。
拆除工作需要精确计划和有效的操作,以确保施工过程安全可靠,最大限度地减少对供电系统的影响。
2. 施工准备在进行线路拆除前,需要进行以下准备工作:•确认拆除范围:确定拆除的线路段,并考虑可能的影响范围。
•评估风险:评估线路拆除可能带来的风险,并制定相应的风险控制措施。
•安排停电:与相关部门和用户协调,安排线路停电时间和通知用户等事宜。
3. 拆除方案3.1 施工步骤•步骤1:准备工作–确保施工区域周围的安全,设置警示标志和隔离设备。
–准备必要的工具和设备,并确保其正常运行。
–确定施工人员的分工和责任。
•步骤2:停电与拆除–按计划停电,确保施工区域的安全。
–拆除线路上的绝缘子、导线、支架等设备,注意遵循安全操作规程。
–逐步移除线路上的其他设备或构件,确保不影响其他线路和设备。
•步骤3:清理和整理–清理施工区域,将拆除后的设备和材料进行妥善处理。
–进行必要的检查和测试,确保拆除后的线路不对其他部分造成影响。
–恢复施工区域的原状,清除警示标志和隔离设备。
3.2 安全措施•施工人员必须穿戴符合安全要求的个人防护装备,包括头盔、护目镜、手套和安全鞋等。
•在施工现场周围设置警示标志,禁止未经授权的人员进入。
•确保施工区域的通风和照明良好。
•在需要的地方设置临时接地装置,确保施工过程中不会产生静电或其他危险。
•雨天或恶劣天气下暂停施工,以确保人员和设备的安全。
4. 施工计划和资源•编制详细的施工计划,包括施工时间、人员数量、所需设备和材料等。
•根据施工范围和工期,调配足够的人力和物力资源。
•预留足够的备件和辅料,以应对可能的意外情况和设备故障。
5. 环境保护和回收利用•施工过程中应尽量减少对环境的影响,合理利用资源。
•对拆除后的设备和材料进行分类处理和回收利用。
•符合相关环境保护法律法规和规范要求,保护生态环境。
10kV线路拆除
10kV线路拆除施工方案:10kV电力架空线路拆除在进行10kV电力架空线路拆除之前,需要进行一系列准备工作。
首先,要明确拆除范围,核对线路图纸、施工纪录、运行检修纪录和交叉跨越记录,以及了解线路的基本情况。
其次,要进行全面的现场踏勘,重点检查杆塔基础埋深、杆基冲刷情况、杆塔周围覆土层的变化情况等。
同时,还要查明施工地段的交叉跨越、邻近线路及附近各类构筑物情况,确定需停电线路和范围。
最后,根据踏勘结果编制详细的施工方案,明确组织措施、技术措施、安全措施及危险点预控措施,落实反事故措施。
在撤线、拆塔和撤杆的过程中,需要采取一系列安全技术措施。
首先,要正确选用合格的工器具和设备,不得以小代大,严禁超铭牌使用。
其次,工作过程中应设专人指挥,并保证信号统一、清晰、畅通。
人员分工、岗位职责应明确,应选用技术熟练、安全意识强的人员担任各小组负责人。
各岗位人员应服从指挥,遇有异常情况及时汇报。
特殊岗位应持证上岗。
在居民区和交通道路附近进行施工应设专人看守,并设置警告牌。
在上杆工作前,需要先检查杆根、杆身、拉线(棒)情况。
对于深埋式电杆埋深严重不足、基础不牢固的电杆,应先培土加固或支好杆架或打临时拉绳补强,确认无倒杆危险后方可登杆。
对于依靠拉线固定的浅埋式电杆,在拉线不可靠或地下腐蚀情况不明的情况下,应打好临时拉线做好防止倒杆的措施,必要时应把地面拉线采用补强措施固定在地锚上,防止人员在杆上绑临时拉线时发生倒杆。
以上是10kV电力架空线路拆除的施工方案,需要认真执行,确保施工过程中的安全和顺利进行。
2.4 在上杆前,必须检查登高工具的完好性,包括脚扣、升降板、安全带、梯子等。
同时,要检查脚钉、爬梯、防坠装置等是否牢固、可靠、完整,以避免在登高过程中下坠时失去保护。
在上杆时,禁止携带器材或在杆塔上移位。
严禁利用绳索、拉线上下杆塔或顺杆下滑。
在进行上横担的工作前,应检查横担的腐蚀情况及联结是否牢固;使用梯子时必须有人扶持。
10KV线路拆旧施工方案
一、工程简介1.1拆旧范围:(1)拆除10KV凤港线15T12刀闸至28#杆架空线路;拆除10KV凤港线FD0线路17#杆至梅兜四台架空引线;拆除10KV凤港线FD0线路18#杆至泰和台架空引线;拆除10KV凤港线FD0线路25#杆至胜雅台架空引线;拆除10KV凤港线FD0线路27#杆至华都台架空引线;拆除10KV凤港线FD0线路28#杆至永信台架空引线,拆除10KV梅凤线F73线路大桥支线梅兜三台引下线。
1.2本次拆旧涉及工作量如下:本工程拆除水泥杆14基,架空线约1521 m,其中钢绞线LGJ-35mm2 768M,10KV绝缘导线JKYJ-70mm2 753M。
二、工期安排时间安排:年月日06:00时至15:30时。
三、人员安排3.1主要负责人:黄文贵安全负责人:林洁鹏现场指挥:许俊杰现场监护人:候小虎、黄凯鹏、林洁鹏施工人员:队长:候小虎组员:张永明、李强、李玄勤、李步俊、杨智勇、林秀平、候艳军、柴跃军、李军强、任宏军、祁世锋。
工作任务:拆除10KV凤港线15T12刀闸至28#杆架空线路;拆除10KV凤港线FD0线路17#杆至梅兜四台引线;拆除10KV凤港线FD0线路18#杆至泰和台引线;拆除10KV凤港线FD0线路25#杆至胜雅台引线;拆除10KV凤港线FD0线路27#杆至华都台引线;拆除10KV凤港线FD0线路28#杆至永信台引线,拆除10KV梅凤线F73线路大桥支线梅兜三台引下线。
四、拆除旧10kV线路主要机具表五、工作要求安全措施。
断开10KV凤港线FD0小车开关,将10KV凤港线FD0小车开关摇至试验位置,合上10KV凤港线FD0C0地刀。
断开10KV梅凤线F73004开关,拉开10KV梅凤线F73004-1刀闸。
断开10KV梅兜线FGM01开关,拉开10KV梅兜线FGM01-4刀闸。
断开10KV凤港线15T1开关,拉开10KV凤港线15T11刀闸,拉开10KV 凤港线15T12刀闸。
10KV线路拆旧施工方案
10KV线路拆旧施工方案一、项目概述本次项目是针对地区现有的10KV线路进行拆旧施工,主要包括线路的卸除、设备的拆除、材料的回收等工作。
本方案将详细介绍施工步骤、安全措施以及施工人员的分工等。
二、施工步骤1.设计施工计划:根据线路的长度和复杂程度,制定合理的施工计划,包括时间安排、资源调配等方面。
2.线路检查:先对线路进行全面的目测检查,确认线路的具体布置、材料种类和使用状态等信息。
3.通知相关单位:通知电力局和其他相关单位对该线路停电,确保施工的安全进行。
4.施工区划:根据线路的总长度和复杂程度,将施工区划分为若干个工作段,确保施工的有序进行。
5.卸除线路:从断路器处开始,逐个拆除线路上的所有设备和材料,包括电缆、支架、绝缘子、跌落开关等。
6.设备拆除:根据线路的具体情况,对设备进行安全拆除,包括变压器、接地开关等。
7.材料回收:对拆除下来的材料进行分类、清点和打包,移交给相应部门进行处理。
8.清理现场:对施工过程中产生的垃圾和碎屑进行清理,恢复线路所在区域的道路和环境。
三、安全措施1.工作前,通知有关单位进行停电操作,确保施工安全。
2.施工前,对施工区域进行铺设防护设备,以确保工作人员的人身安全。
3.施工人员必须穿戴个人防护装备,包括安全帽、防护眼镜、防滑鞋等。
4.施工人员必须参加必要的安全教育培训,熟悉施工图纸和操作流程。
5.施工区域必须设置明显的安全标识,警示过往车辆和行人注意安全。
6.施工过程中,严格按照操作规程进行,禁止违章指挥和恶意损坏设备材料等行为。
7.施工现场必须保留足够的逃生通道和灭火设施,以应对突发情况的发生。
四、施工人员的分工1.拆除组:负责拆除线路上的各种设备和材料。
2.设备组:负责设备的拆除和运输。
3.清理组:负责清理拆除现场的垃圾和碎屑,保持施工环境整洁。
4.安全监督员:负责对施工现场进行安全监督,确保施工过程的安全进行。
五、交付标准1.施工完成后,线路上的所有设备和材料必须被完全拆除,并按照相关规定进行回收。
10kv电力线路拆除方案
10kV电力架空线路拆除施工方案1、施工前的准备工作:1.1明确施工范围,仔细核对需拆除线路图纸、施工纪录、运行检修纪录、交叉跨越记录,掌握需拆除线路基本情况,确定踏勘重点。
1.2组织力量对需拆除线路进行一次全面认真的现场踏勘,全面掌握线路的健康状况。
重点检查杆塔基础埋深、杆基冲刷情况,水泥杆老化开裂,铁件、金具、导地线、拉线锈蚀情况和杆塔周围覆土层的变化情况;详细了解施工地段的交叉跨越、邻近线路及附近各类构筑物情况,确定需停电线路和范围。
重点查明是否存在倒送电的可能。
对有腐蚀性的污水处或地下水处和网改、外来施工队移交的线路隐蔽部分要开挖检查。
拉线电杆如杆塔接地不良的,应重点开挖检查是否存在因雷电流通过拉线释放而烧伤拉线棒的情况。
1.3根据踏勘结果编制详细的施工方案,施工方案应明确组织措施、技术措施、安全措施及危险点预控措施,重点落实“三防十要”、“反八不”反事故措施。
1.4认真组织工作班成员进行施工方案交底,做到人人明白施工任务、方法、危险点、安全技术措施等内容。
1.5依据施工方案,配齐施工所需的工器具(包括应急处理工器具),重要交跨部位应先搭设跨越架,正确填写工作票或施工作业票。
2、撤线、拆塔、撤杆通用安全技术措施:2.1应根据受力情况正确选用合格的工器具和设备,不得以小代大、严禁超铭牌使用。
领用时和使用前必须对工器具进行仔细的外观检查,确保工器具良好。
2.2工作过程中应设专人指挥,并保证信号统一、清晰、畅通。
人员分工、岗位职责应明确,应选用技术熟练、安全意识强的人员担任各小组负责人。
各岗位人员应服从指挥,遇有异常情况及时汇报。
特殊岗位应持证上岗。
在居民区和交通道路附近进行施工应设专人看守,并设置警告牌。
2.3上杆工作前应先检查杆根、杆身、拉线(棒)情况。
遇有雨水冲刷、起土、上拔、外力破坏等原因造成深埋式电杆埋深严重不足、基础不牢固的电杆,应先培土加固或支好杆架或打临时拉绳补强,确认无倒杆危险后方可登杆。
10KV线路拆旧施工方案
10KV线路拆旧施工方案1.概述2.施工准备(1)制定详细的施工计划,明确施工时间、地点和资源需求。
(2)组织专业的拆旧施工队伍,确保人员熟悉工作任务和安全操作规程。
(3)准备必要的拆旧工具和设备,包括切割机、起重机、安全带等。
(4)与相关部门协调,确保施工期间不会影响到周围的道路、居民和其他设施。
3.施工流程(1)确保施工人员已经穿戴好安全防护装备,如安全帽、防护手套和防护眼镜等。
(2)对需要拆除的10KV线路进行清查和勘察,了解线路走向、杆塔位置和接地情况。
(3)使用切割机、电动工具等设备对杆塔和电缆进行切割,确保安全距离和正确拆解顺序。
(4)使用起重机等设备将拆解的杆塔、电缆等吊装到地面,妥善堆放并进行分类处理。
(5)清理现场,确保所有残留物和废弃物被妥善清理和处置。
(6)对拆除线路周围的环境进行恢复和修复,包括填平坑洞、修复道路和植被等。
(7)进行安全检查,确保拆除线路没有带来任何安全隐患。
4.安全措施(1)施工人员必须穿戴好安全防护装备,并接受相关安全培训。
(2)在施工现场设置明显的安全警示标志,警示过往行人和车辆注意安全。
(3)遵守安全操作规程,确保设备和工具的正确使用和维护。
(4)严禁在风大、雨雪天气或其他恶劣条件下进行拆旧作业。
(5)随时保持与监护人员和相关部门的沟通,及时汇报工作进度和发现的问题。
5.环境保护(1)严格按照环境保护法律法规执行,合理使用和处置资源。
(2)在施工过程中进行垃圾分类和收集,确保废弃物的正确处置。
(3)避免对周围的土壤、水源和自然环境造成污染,采取相应的防护措施和处理方法。
6.施工效果评估(1)施工结束后进行工程验收,确保拆除线路已经完全清理和拆解。
(2)评估施工期间的工作效率和安全情况,记录相关数据和经验教训。
(3)及时处理施工中出现的问题和纠纷,确保施工的顺利进行。
综上所述,本方案旨在通过合理的组织和管理,确保10KV线路拆旧施工工作的安全和高效进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
10kV环网及再生资源试验炉线路拆除施工方案
一、工程概况
现10kV环网及再生资源试验炉线路已停用,需要拆除原10kV环网及再生资源试验炉,线路长度7、5km,共有水泥杆150根。
不用的线路与水泥杆存在影响周围设备安全运行的隐患,同时影响厂容厂貌,所以必须将该线路的导线与水泥杆拆除。
为此电气专业做了本方案,以指导本工程按时完成拆线任务。
10kV路线如下图所示。
二、组织措施
总指挥:李盛
技术监督:王庆学张盛
安全监督:寿瑞刚杨桂明王艳军
工作负责:王立平李向阳
总指挥职责:负责本次施工的全面管理工作,在工程施工中负责对内、对外联系,施工组织调动、人员安排、协调及处理工程中的有关事宜。
技术监督人职责:全面负责施工现场的施工技术管理工作,制订拆除施工方案及安全施工技术措施;负责施工技术交底工作。
安全监督人职责:负责本工程的安全施工管理工作,在施工中起监督检查作用,对出现违章行为有权令其停工,并提出措施,令其限期整改,负责审核安全施工技术措施及安全施工交
底工作。
全面负责施工现场的安全管理工作。
工作负责人职责:正确、安全的组织工作,就是方案的编写、实施中有关安全、技术、质量第一负责人。
对工作班成员进行安全、技术交底,督促工作班成员工作行为。
对备件、材料、工器具的准备,安全措施、技术措施的落实负全面责任。
三、技术措施
1、停电。
1.1确认已停电,开关与刀闸在分闸位置;
2、验电。
上杆工作前应用35kV验电器进行验电,无电压后在进行工作。
3、装设接地线。
3、1 对工作的杆塔间线路装设临时接地线。
4、悬挂标示牌,装设临时遮拦。
4、1 在工作线路的两侧开关操作把手上悬挂"禁止合闸,有人工作"标示牌。
4、2 在工作区域杆塔上挂"在此工作"标示牌。
4、4装设临时遮拦,与运行设备分隔开来,防止走错间隔及感电伤人,并在临时遮拦上悬挂"止步,高压危险!”
四、导线拆除施工方法
本工程导线采用耐张段放松驰度后分段拆除的方法拆除。
拆除段分为多段。
本工程工作前先验电,再对两相线加挂接地线进行放电。
将线路上的感应电全部放完后才能开始施工。
具体拆线步骤如下:
1、导线拆除前先验电,在导线上接临时接地线。
2、检查该耐张段内就是否有跨越的电力线、通讯线等障碍物,若有电力线、通讯线等在拆线之前做好跨越架,防止人身伤害与线路停电。
3、拆除导线前将导线用20米以上的绝缘绳固定在杆上,用吊车吊住导线的中间部分,下落时人与吊车配合,防止导线迅速下落弹起。
4、拆除导线上的挂点螺丝,导线上的所有连接金具。
5、将导线落到地面上,拆除所有的金具。
6、按照运输方便的原则将导线分段卷好,运到露天库。
7、按照同样的方法拆除其她水泥杆间的导线。
五、水泥杆拆除施工方法
1、拆除水泥杆前应切断接线扁铁,防止吊的过程中扁铁弹开伤人及周围设备。
2、本工程需要拆除的水泥杆为15米的水泥杆,拆除的水泥杆可再利用,因此不可以采用报废性拆除,通过研究决定采用挖基础与吊车吊起的方法进行拆除,对于水泥杆周围环境较复杂,周围有低压电力线、通讯线等设施时应注意杆的倾倒方向,向宽敞与无设备的方向倾倒。
3、吊车在吊水泥杆的时应注意吊点的选择,应吊杆的上半部分,防止水泥杆重心失衡伤人与损坏车辆。
4、水泥杆拆走以后,要将水泥杆基础坑填平,压实。
六、安全及环境保护注意事项
1、施工时,严格执行安全工作票制度,明确分工,各负其责。
2、高空作业应设安全监护人,高空作业人员应使用符合要求的安全防护用品,如安全带、延长绳,安全带必须拴在杆主材或结实牢固的构件上,并随时检查就是否可靠。
3、工作前,要检查各种工器具及安全防护用具,不合格及有缺陷的不得使用。
4、施工现场应设置工作区域,除施工人员外,其她非施工人员不得进入作业区域,要特别注意不得让儿童进入作业现场。
5、在施工过程中,必须服从命令听从指挥,不得擅离职守。
6、在拆除杆塔过程中,高空作业垂直下方严禁有人。
7、杆材拆除困难时,应查明原因,严禁强行拆除。
8、所有参加施工的人员必须严格遵守«电力建设安全工作规程(架空电力线路部分)的各项规定。
进入施工现场的地面人员必须正确配戴安全帽,穿绝缘鞋。
9、现气候干燥,施工地点严禁吸烟加火,以防发生火灾事故。
10、施工完毕,做到工完料尽场地清,严禁将螺丝袋、废铁丝、一次性饭盒、塑料袋、废弃木料等杂物留在现场,造成环境污染。
11、现场使用机械时注意机油、废油等回收,以免造成环境污染及不慎造成火灾事故。
七、危险点分析及控制措施:
八、紧急救援预案
8、1为了防止在线路工程拆除线路施工过程中发生重大人身伤亡事故、机械事故,建立在紧急情况下快速、有效的事故抢险、救援与应急处理机制,保证工程安全顺利进行,根据《重大事故应急预案》,制定本预案。
8、2 组织机构
事故应急救援工作实行施工第一责任人负责制,由安全事故应急救援小组统一指挥抢险救灾工作。
当重大安全事故发生后,各有关职能部门要在安全事故应急救援小组的统一领导下,按照《预案》要求,履行各自的职责,做到分工协作、密切配合,快速、高效、有序地开展应急救援工作。
安全事故应急救援小组成员如下:
组长:杨国春
副组长: 王艳军(常务)
成员: 李盛王庆学姚洪伟王立平李向阳师锋黄晓峰赵立文
8、3 应急救援小组的主要职责
8.3.1、发布启动与解除重大安全事故应急救援预案的命令;
8.3.2、按照《预案》程序的规定,组织、协调、指挥重大安全事故应急救援预案的实施,尽全力减少人员伤亡与财产损失;
8.3.3、根据事故发生状态,统一部署应急预案的实施工作,指挥各部门有条不紊的进行抢险工作;
8.3.4、在抢险过程中随时掌握《预案》实施情况,并对《预案》实施过程中的出现的问题采取适当的处理措施;
8.3.5、在负责区域内为事故现场紧急调用各类物资、设备、人员、并提供场地,抢险救灾结束后要负责督促事故单位及时归还或给予补偿;
8.3.6、事故发生后,应急救援小组要及时向上级有关部门汇报。
对于超出自身处理能力的事故,要及时请示。
8.3.7、对于在重大安全事故应急救援、抢险救灾工作中成绩卓著的部门与个人,安全事故应急小组应给予其适当的表彰与奖励。
对不履行救援职责的,延误隐瞒安全事故的,依照有关规定给予处罚。
构成安全事故责任罪的,移交司法机关追究刑事责任。
8、4 安全事故应急救援流程
8.4.1 事故发生初期,事故现场人员应积极采取应急自救措施, 同时启动施工现场应急救援预案,实施现场抢险,防止事故的扩大。
确保应急救援工作的顺利开展。
8.4.2 安全事故应急救援预案启动后,应急救援小组立即投入运作,组长及各成员应迅速到位履行职责,及时组织实施相应事故应急救援预案,并随时将事故抢险情况报告上级。
8.4.3 事故发生后,在第一时间里抢救受伤人员,这就是抢险救援的重中之重。
同时加强事故现场安全保卫、治安管理与交通疏导工作。
8.4.4当有重伤人员出现时,救援小组应及时提供救护所需药品,利用现有医疗设施抢救伤员。
同时拨打急救电话120呼叫医疗援助。
其她相关部门应做好抢救配合工作。
8.4.5事故报告:重大安全事故发生后,事故单位或当事人必须将所发生的重大安全事故情况报告事故相关部门:
8.4.6事故现场保护:安全事故发生后,事故单位必须严格保护事故现场,并迅速采取必要措施,抢救人员与财产。
因抢救伤员、防止事故扩大以及疏通交通等原因需要移动现场物件时,必须做出标志、拍照、详细记录与绘制事故现场图,并妥善保存现场重要痕迹、物证等。
8、5 安全事故应急救援联络方式:
序号姓名职责联系方式
1 杨国春组长
2 王艳军成员
3 姚洪伟成员
4 修波成员
医疗救助:8668120 火警:8668119。
