整理绿化用地施工方案1

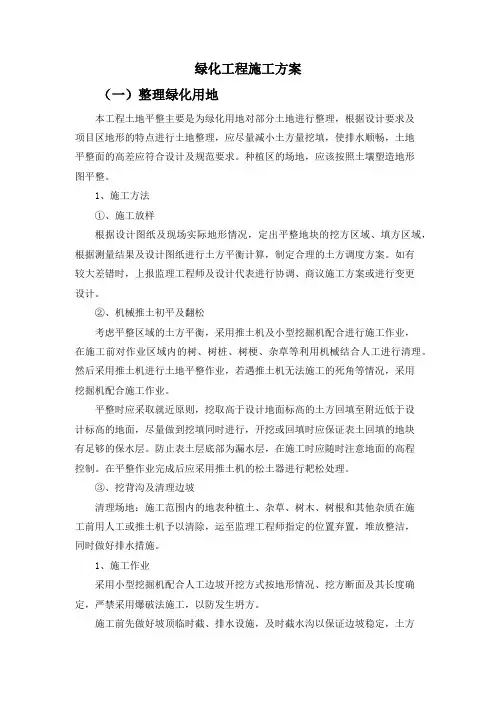

绿化工程施工方案
绿化工程施工方案(一)整理绿化用地本工程土地平整主要是为绿化用地对部分土地进行整理,根据设计要求及项目区地形的特点进行土地整理,应尽量减小土方量挖填,使排水顺畅,土地平整面的高差应符合设计及规范要求。
种植区的场地,应该按照土壤塑造地形图平整。
1、施工方法①、施工放样根据设计图纸及现场实际地形情况,定出平整地块的挖方区域、填方区域,根据测量结果及设计图纸进行土方平衡计算,制定合理的土方调度方案。
如有较大差错时,上报监理工程师及设计代表进行协调、商议施工方案或进行变更设计。
②、机械推土初平及翻松考虑平整区域的土方平衡,采用推土机及小型挖掘机配合进行施工作业,在施工前对作业区域内的树、树桩、树梗、杂草等利用机械结合人工进行清理。
然后采用推土机进行土地平整作业,若遇推土机无法施工的死角等情况,采用挖掘机配合施工作业。
平整时应采取就近原则,挖取高于设计地面标高的土方回填至附近低于设计标高的地面,尽量做到挖填同时进行,开挖或回填时应保证表土回填的地块有足够的保水层。
防止表土层底部为漏水层,在施工时应随时注意地面的高程控制。
在平整作业完成后应采用推土机的松土器进行耙松处理。
③、挖背沟及清理边坡清理场地:施工范围内的地表种植土、杂草、树木、树根和其他杂质在施工前用人工或推土机予以清除,运至监理工程师指定的位置弃置,堆放整洁,同时做好排水措施。
1、施工作业采用小型挖掘机配合人工边坡开挖方式按地形情况、挖方断面及其长度确定,严禁采用爆破法施工,以防发生坍方。
施工前先做好坡顶临时截、排水设施,及时截水沟以保证边坡稳定,土方工程施工期间的临时排水设施要与永久性排水设施相结合。
土方开挖均自上而下进行,采用逐层顺坡开挖法,用挖掘机沿纵向顺坡取土,汽车运土至填方地段或弃土场。
2、施工流程施工准备→按设计图→典型地块标准设计高程测量放样→施工便道布置→机械进场→平整地块→若新造地块缺少覆耕作土,则作翻松处理→复核平整后的地块高程→挖背沟及清理边坡→交工验收(二)栽植乔木、灌木1、乔、灌木的质量要求(1)乔木:主干通直,有主头,根系发达,无偏根现象;杆径与分支应基本一致,干形饱满、完整、整齐一致,无偏冠,树冠展开,无断枝;主侧枝分布均匀,生长健壮,无机械或人为损伤。
小区整理绿化用地施工方案
小区整理绿化用地施工方案一、项目背景随着城市化进程的推进,越来越多的人选择在小区居住。
为了提升居住环境品质,绿化用地施工成为小区整理的重要环节之一。
本文档旨在提供一份小区整理绿化用地施工方案,以满足居民对美丽环境的需求。
二、项目目标本项目的目标是通过绿化用地施工,打造一个美观、环保、舒适的小区环境,提升居民生活品质。
具体目标如下:1.提供舒适的绿地空间,供居民休闲娱乐。
2.种植各类绿植,提供优美的植物景观。
3.打造小区道路景观带,提供愉悦的行人体验。
4.强化小区绿化管理,保持绿地的整洁和绿化设施的良好状态。
三、施工方案1. 绿地规划通过对小区整体的绿地规划,确定各个绿化用地的位置和规模。
将小区内的草坪、花坛、假山等绿地区域进行合理划分和布局,确保各个区域的绿化效果和整体美观度。
2. 植物选择根据小区环境的特点和居民的需求,选择适合生长的植物进行绿化。
注重植物的品种多样性,选取不同季节开花的植物,提供四季景色。
同时考虑植物的抗病虫害能力和适应性,以减少后期养护工作和成本。
3. 绿化设施布局在绿化用地上布置各类绿化设施,如长椅、花架、游乐设施等,提供居民休闲娱乐的场所。
根据绿地规划,合理布局这些设施,使其与植物景观相互融合,提升整体的观赏性和舒适度。
4. 道路景观改造对小区内的道路进行景观改造,打造道路景观带。
在道路两侧种植树木,形成绿荫廊道。
同时在绿地中设置人行道、自行车道等,方便居民的出行,并且提供安全舒适的行人环境。
5. 绿化管理建立小区绿化管理机构,负责绿化用地的日常维护工作。
定期修剪植物,清理枯叶和杂草。
同时加强对绿植的养护,确保植物健康生长。
对绿化设施进行检修和维护,保持良好的使用状态。
四、工期和预算根据小区的具体情况,结合施工方案的内容,制定合理的工期和预算。
具体工期和预算可能因地区和项目要求而有所差异,需在项目开始前综合考虑。
建议在制定工期和预算时充分考虑施工风险,确保项目能按时完成。
绿化整理用地施工方案设计
绿化整理用地施工方案设计1. 概述本文档旨在设计绿化整理用地的施工方案。
绿化整理用地是指将原本空置的土地进行整治、美化,提升城市生活环境和居民福利的一种工作措施。
本方案将介绍绿化整理用地施工的目的、范围、工作内容、施工方法及工期等。
2. 目的本方案的目的在于:•利用空置土地进行绿化整理,提升城市环境质量;•增加城市绿地覆盖率,改善空气质量;•创造休闲活动场所,提升居民生活质量。
3. 范围绿化整理用地施工的范围包括但不限于以下项目:1.地面整修:清除杂草、碎石等,修剪草坪;2.植被种植:根据规划设计进行植被布局,种植花草树木;3.设施建设:建造健身器材区、游乐场等公共设施;4.道路铺设:铺设步道、人行道等交通设施;5.灯光设置:安装路灯、景观灯等照明设施。
4. 工作内容本方案的工作内容主要包括以下几个方面:4.1 土地准备•清除土地上的垃圾、残留物,打扫并平整土地表面;•测量土地尺寸,确定种植区域和设施布局。
4.2 植被种植•根据设计方案,选择适合当地气候和土壤条件的花草树木;•进行植物苗木的选购、运输和种植;•定期浇水、施肥、除草,保持植物生长健康。
4.3 设施建设•根据设计方案,选择合适的公共设施材料;•进行设施的安装、调试和维护;•确保设施的安全性和使用功能。
4.4 道路铺设•根据设计方案,选择适合的道路材料和类型;•进行道路的测量、划线和施工;•确保道路平整、耐用、符合交通规范。
4.5 灯光设置•根据设计方案,选择适合的照明设施类型和位置;•进行灯具的安装、接线和调试;•确保灯光的亮度、均匀度和节能性。
5. 施工方法绿化整理用地的施工方法如下:1.土地准备:使用挖掘机、清扫车等机械设备进行土地清理和平整。
2.植被种植:选择合适的季节,进行苗木选购、种植和园艺管理。
3.设施建设:根据设计方案,选购和安装公共设施。
4.道路铺设:根据设计方案,选择适合的铺设方法和材料进行施工。
5.灯光设置:根据设计方案,选购、安装和调试照明设施。
整理绿化用地施工方案
整理绿化用地施工方案1. 引言绿化用地施工是指对城市、农村、园林等区域进行植被覆盖的工程施工。
通过精心规划和设计,可以改善环境质量,提升居住舒适度,增加生态功能,以及美化城市和乡村的景观。
本文将对整理绿化用地的施工方案进行详细介绍,并提供一些建议和注意事项。
2. 施工准备2.1 地面整理在进行绿化用地施工之前,首先需要对地面进行整理。
清除杂草、石块和其他障碍物,并保持地表平整。
如果存在明显的高低起伏,可以进行填平或者挖掘工作,以保证整个用地的平坦性。
2.2 土壤改良土壤是绿化用地施工的重要基础,需要保证土壤的肥力和透水性。
针对土壤质量进行改良,可以添加适量的有机物质和肥料,提高土壤的养分含量。
同时,如果土壤排水能力较差,可以进行排水改良,如安装排水沟或者铺设排水管道。
2.3 植物选择根据绿化用地的具体情况和要求,选择适合生长条件和环境的植物。
考虑到气候、土壤条件、阳光照射等因素,合理选择植物的种类和数量。
在选择植物时,还要考虑其景观效果和维护难易程度,以保证绿化效果和施工的可持续性。
3. 施工步骤3.1 标线和挖孔根据绿化用地的设计图纸和方案,进行标线工作,确定植物的位置和种植密度。
在标线的基础上,进行挖孔工作,挖孔的大小应根据植物的根系大小和深度需求进行合理设计。
3.2 植物种植在挖孔后,将选好的植物根系放入孔中,用土壤填充均匀,并轻轻压实。
种植后,对植物进行浇水,确保根系能够得到充足的水分。
3.3 覆土和修剪在植物种植完成后,对周围的土壤进行覆盖,以保持土壤湿润和抑制杂草的生长。
此外,对植物进行适当的修剪和整形,以促进叶片和枝干的生长,增强植物的观赏效果。
3.4 养护和管理施工完成后,需要进行适当的养护和管理工作。
这包括定期浇水、施肥、除草和检查病虫害等。
养护期的长度视植物的类型和生长环境而定,一般为3个月至1年不等。
4. 施工注意事项4.1 安全防护在施工过程中,要注意进行安全防护措施。
工人应戴好安全帽、手套等防护设备,避免发生意外伤害。
绿化工程施工方案
绿化工程施工方案一、整理绿化用地根据招标文件及工程量清单统计的情况和设计图,进场后首先进行场地整平的土方工作,施工采用机械平整场地和调运土方。
一)施工技术方面1、要求工程技术人员全面了解设计意图,清楚工程各细部几何尺寸,各种构筑物的位置、高程等。
2、搞好施工测量工作中平面、高程控制,建立自检、自查、复核闭合制度,防止轴线、高程错误导致返工。
3、责任工长坚守工作岗位指挥施工,不允许开放式管理。
二)工程管理方面1、项目部严明劳动纪律,坚守工作岗位,严禁无工长施工。
2、土方工程充分发挥机械施工能力,凡能用机械施工的地方都应用机械施工,以便提高工效。
3、施工测量人员必须跟中测量复核,严禁超挖或亏挖,工长必须在施工现场指挥。
4、机械必须统一管理,统一安排,统一施工。
5、项目技术人员必须跟随施工进展检查机械施工后是否符合设计要求,工程质量符合施工规范、标准。
否则返工重来,必须保证质量。
二、绿化施工(1)本公司根据招标文件要求严把苗木采购关,苗木规格必须是修剪后规格不得为选苗规格,所有苗木在入场前必须得到业主、监理、设计各方确认验收后方可进场。
绿化施工首先是土壤翻挖(深翻保持在1米深度以外)和场地平整,分四个过程进行:翻挖→短驳→初步平整→开沟细作。
对每个过程都严格把关,确保栽植乔木有1米深的园土壤,种植灌木有0.6米深的园土壤。
为确保种植土的结构完好,尽量不用推土机,采用翻斗车驳运土方,进行人工细平。
(2)组织一支有丰富土方造形经验的施工队伍,由专业技术人员技术指导,确保土方造型符合设计意图。
(3)苗木种植a、苗木种植严格按照《园林植物栽植技术规程》执行,栽植中贯彻“随挖、随运、随种”的原则,对当日来不及种植的裸根植物进行假培土。
b、树木栽植前进行例行检查,如发现运输中有损伤的树枝和树根,及时加以修剪,大的修剪口作防腐处理。
树木定向选丰富完整的面朝向主要视线。
c、在种植苗木、地被前普遍施基肥,为植物根深叶茂打下基础。
整理绿化用地施工方案
整理绿化用地施工方案第一部分:引言绿化用地作为城市建设中的重要组成部分,对于改善城市生态环境、提升市民生活质量具有重要意义。
为了更好地规划和利用绿化用地,本文将提出一份整理绿化用地的施工方案,以实现绿化用地的有效利用与维护。
第二部分:前期准备在开始施工前,我们需要进行适当的前期准备工作。
首先,必须进行现场踏勘,对绿化用地的地形、土壤、植被等情况进行全面了解。
其次,根据踏勘结果,制定绿化方案并进行预算编制。
最后,根据绿化方案确定所需物资和设备,并进行采购准备。
第三部分:施工步骤3.1 土地清理首先,需要对绿化用地进行适度的土地清理。
包括清除杂草、疏枝修剪以及移走垃圾等。
这一步骤的目的是为了为后续的施工创造良好的工作环境。
3.2 土地改良在清理完土地后,需要对土壤进行改良。
根据土壤类型和绿化植物的需求,进行施肥、改良土壤质地等工作。
同时,对于土壤干旱或过湿的情况,也需要进行相应的调节措施。
3.3 植物选择与布局根据绿化用地的规模和功能要求,选择适宜的绿化植物。
考虑到绿化植物的生长习性、抗逆性以及美观度,进行植物的合理布局。
在布局时要注意植物的疏密、高低以及色彩搭配等,以创造出美观宜人的绿化景观。
3.4 植物种植根据布局方案,进行绿化植物的种植工作。
在种植时要注意保护植物的根系,同时进行适度浇水和施肥。
对于大规模绿化用地,可以考虑机械化栽植,提高效率和质量。
3.5 养护管理绿化用地的养护管理是长期而持续的工作,需要定期修剪植物、除草、病虫害防治等。
同时,对于一些年份较长、高度较高的树木,还需要进行定期的修整和支撑保护。
养护管理的目的是为了保持绿化用地景观的良好状态,并延长植物的生命周期。
第四部分:总结通过对整理绿化用地施工方案的论述,可以清晰地了解到绿化用地施工的重要性以及施工过程中的关键步骤。
只有合理规划、科学施工并进行有效的管理,才能使绿化用地起到更好的环境修复和美化城市的作用。
希望本文提供的施工方案能对相关绿化工作人员有所帮助,并为城市生态建设做出贡献。
绿化用地整理施工方案
绿化用地整理施工方案方案在绿化用地整理施工中,土方回填是一个重要的环节。
回填土方的一般顺序为清理坑底杂物、积水以及不合格的种植土,分层回填,分层夯实,绿地整理和造型。
回填土方前,需要进行清理工作,清除不合格土壤、杂物、石块以及淤泥积水等。
清除采用挖掘机作业,配合运输车。
本次项目施工土方运输均采用中大型机械运输,配合机械摊铺,场内配合小型机械调运土方。
使用外来土垫地堆山,运土车辆设专人指挥,卸土的位置准确,避免混乱和窝工。
回填XXX施工前,需要进行回填土分项工程的技术交底工作,做好标高的抄测和分层厚度标定工作。
在绿化区域中,以满足种植要求为原则,依据种植要求,选择合格的种植土进行回填。
填土作业采用从下到上分层填土的方法,根据现场土质和机械的压实功能,采用挖掘机压路机碾压密实。
达到设计要求的密实度,确保工程效果。
当填土接近设计标高时,测量员要加强测量检查,控制最上一层填土厚度。
根据现场土质及现场试压情况留准虚高,使高程符合设计要求。
为了保证填筑的土基在强度和稳定性方而的要求,必须正确选择土料的种类和填筑方法。
一般含有大量有机物的土料或水溶性硫酸盐含量大于5%的土料,液化状态的泥炭、黏土或粉状沙质土等不能作为填料。
当满足上述要求时,就用自卸汽车调土回填。
填土应分层进行,其层厚应根据设计要求,土壤的物理性质,压实等方面的因素确定,一般0.3m适宜。
要求尽量采用同类土填筑。
当填方边界有坡面时,应用人工将斜坡开挖而阶梯状,以防填土横向移动。
在将客土运到现场内时,针对大而积、大量需要填土的情况,可以使用挖土机将土分开回填。
对于小面积、小量的回填,则可以使用手推车推土,并进行人工回填。
回填土应从场地的最低处开始,由一端向另一端自下而上分层铺填。
每层虚铺厚度应适当,铺填时需夯实,沙质土不大于30cm,黄泥土为20cm。
当深浅坑槽相连时,应先填深坑槽,相平后再与浅坑槽分层填实。
如采取分段填筑,交接处应填成阶梯形。
对于墙基及管道回填,应在两侧用细土同时均匀回填,并夯实,以防止墙基及管道中心线位移。
整理绿化用地施工方案
整理绿化用地施工方案项目前期准备在施工前,需对绿化用地进行详细的勘察,了解土壤类型、排水条件、光照情况等,以确定适宜种植的植物种类。
同时,制定详细的施工计划,包括工程进度表、材料采购清单、施工人员分工等。
施工图纸审查施工图纸是绿化工程的蓝图,必须由专业人员进行审查,确保设计合理,符合实际情况。
图纸中应明确标注绿化区域的边界、植物配置、灌溉系统、照明设施等关键信息。
施工现场准备在施工前,需对现场进行清理,移除杂草、垃圾等杂物。
根据设计要求,进行地形塑造,包括土方开挖、填土、平整等工作。
确保地面坚实、平整,为后续工作打下良好基础。
植物选择与采购根据设计方案和现场条件,选择适应性强、生长周期长的植物。
在采购植物时,要考虑到植物的健康状态、根系发达程度以及适应当地气候的能力。
同时,应优先选择本地品种,以降低维护成本和提高成活率。
土壤改良与施肥针对不同植物的生长需求,对土壤进行改良,如增加有机肥料、调整酸碱度等。
施肥应根据植物的生长阶段和营养需求进行,避免过量或不足。
植物栽植栽植时应遵循“适地适树”的原则,合理安排植物间距,避免过密或过疏。
栽植深度要适宜,以确保植物根系能够稳固生长。
同时,要注意保护植物的根系,减少移植过程中的损伤。
灌溉系统安装根据绿化区域的大小和植物的需水量,设计合理的灌溉系统。
灌溉系统应覆盖整个绿化区域,确保每一株植物都能得到充足的水分。
同时,要考虑节水措施,如采用滴灌、喷灌等方式。
照明与配套设施为了延长绿化区域的使用寿命和提高安全性,应安装适当的照明设施。
照明设备的选择应考虑到节能、美观和实用性。
还应配备必要的配套设施,如座椅、垃圾桶等,以提升绿化区域的功能性。
后期维护管理绿化工程完成后,应制定详细的维护管理计划。
包括定期修剪、施肥、病虫害防治等工作。
同时,要对绿化区域进行定期巡查,及时发现并解决问题。
园区绿化工程施工组织设计方案
园区绿化工程施工方案一、整理绿化用地1、勘查现场,了解现场地形、地貌、水文、地质、地下埋设物、地上障碍物、邻近建筑及水电供应、运输道路情况。
2、将施工区域障碍物进行拆除和清理。
3、按照设计和施工要求,做好施工区域的“三通一平”工作。
对不宜留作填土的软弱土层、垃圾、草皮等应全部挖除。
4、按要求做好排水设施。
5、做好测量放线工作,在不受施工影响的围设置测量控制网,包括轴线和水准点。
根据龙门板桩上的轴线,放出灰线和水准标志。
灰线、标高、轴线经复查后方可破土开挖。
6、施工所需的临时设施应按施工总平面布置图设置完毕。
二、土方开挖1、土方开挖选用反铲挖掘机在沟端进行开挖,开挖时挖掘机下坑分层进行挖掘,且应挖出一斜坡道,供汽车运土时使用,机械挖土只挖至地下室底板下口标高,留出约200mm的土不挖,待验槽后用人工开挖和修坡。
2、开挖弃土应及时运出,如需要临时堆土或留作回填土,堆土坡脚到坑边距离应按挖坑深度、边坡坡度和土的类别确定:干燥密实土不小于3m,松软土不小于5m。
3、挖好后应对沟底进行抄平、修整。
4、为防止沟底扰动,土方挖好后应尽量减少暴露时间,及时进行下一道工序施工。
5、挖至设计标高后,应立即通知勘察、设计、监理部门,经共同验槽后方可进行下道工序施工。
三、种植土回填1、整地挖土放样后用挖掘机挖土,分层分片清除。
面土就近集中堆放作绿化种植土,深层土造地形深埋或外运。
2、绿地回填土和种植土表层瓦砾土应回填到绿地底层,瓦砾土层平整后进种植土,对种植土的要通过对样品实验室分析,要求土颗粒均匀,以砂性为主,肥力中等以上,不结板,PH值略呈微酸性,当未达到上述要求时,应更换种植土或采取补救措施,如施肥、调整酸碱性等方法。
按设计要求造地形。
种植土回填深度超过50CM时,下层土壤应分层回填夯实,防止不均匀沉降。
在种植土到位完成初步造型后,让整个地形自然下降,同时进行土层消毒,应用高效低毒低残留农药,防止病虫害与杂草再生,清除表层土的垃圾、石块和杂草。
某园林绿化工程施工方案
某园林绿化工程施工方案一、项目背景及工程概述1.1 项目名称:某园林绿化工程1.2 项目位置:位于某市市区中心1.3 项目建设单位:某市园林局1.4 项目规模:总面积约5000平方米1.5 工程内容:主要包括绿化植被布置、道路铺装、座椅设置等二、施工前准备2.1 土地准备在施工前,需要对工程场地进行清理和平整,清除杂草、石块等杂物,并保证土地表面平整。
2.2 设计方案确认确认园林绿化工程的设计方案,包括绿化植被种植位置、种类、数量,道路铺装材料及样式,座椅设置等设计细节。
2.3 施工人员培训组织施工人员进行相关培训,包括安全操作规范、工程施工流程等内容,确保施工人员具备必要的技能和知识。
2.4 施工材料采购根据设计方案,采购所需的土壤、植物、道路铺装材料、座椅等施工材料,并做好防潮、防晒等措施。
三、施工过程3.1 绿化植被种植根据设计方案,对绿化植被进行种植,包括乔木、灌木、花卉等。
需注意植物的选取应符合当地气候特点,具有抗逆性和观赏性。
3.2 道路铺装进行道路铺装工作,根据设计要求选择适合的铺装材料,确保道路平整、通畅,同时考虑排水、防滑等因素。
3.3 座椅设置根据设计方案,在园区内设置座椅,保证游客的休息和观赏需求,同时考虑座椅的数量、位置和样式。
3.4 环境卫生管理在施工过程中,注意环境卫生管理,定期清理施工现场,保持周围环境整洁,防止杂草滋生和垃圾堆积。
四、施工验收及后期维护4.1 施工完成验收施工完成后,组织验收工作,确认工程质量是否符合设计要求,对存在问题进行整改和处理。
4.2 后期维护对园林绿化工程进行后期维护,包括定期修剪、浇水、施肥等管理工作,确保植被健康生长,道路清洁、座椅完好。
4.3 环境监测定期对园区环境进行监测,包括土壤检测、植物健康状况、环境卫生等方面,及时发现问题并采取措施解决。
以上是某园林绿化工程的施工方案,通过合理的规划和细致的施工,打造一个美丽、舒适的园林环境,提升市民的生活品质。
整理绿化用地施工方案
整理绿化用地施工方案绿化用地施工方案:绿化用地施工方案是为了实现城市绿化建设的目标,美化环境,改善生态,提高城市居民的生活质量。
以下是一份简要的绿化用地施工方案。
一、前期准备1.确定绿化用地的范围和规模,根据绿化用地的地理位置、土壤条件、气候等进行详细的调查和研究。
2.编制详细的绿化规划设计方案,包括植物种植布局、景观设计等。
3.进行土地开垦和整地准备工作,清除垃圾、石头等障碍物,平整地面。
二、土壤改良1.测定土壤的营养成分和pH值,选择适当的改良方法。
2.根据土壤情况进行土壤改良,如施加有机肥料、矿质肥料等。
3.根据植物的需求,调整土壤的pH值,确保植物能够正常生长。
三、植物的选择和培育1.根据绿化规划设计方案,选择适合当地气候和土壤条件的植物品种。
2.进行苗木的选购,选择健康、生长良好的苗木。
3.进行苗木的培育和养护,包括修剪、浇水、施肥等,确保苗木能够生长健壮。
四、植物的种植和养护1.根据绿化规划设计方案,确定植物的种植布局和每个植物的种植位置。
2.进行植物的种植,确保每个植物的根系能够扎根,并采取适当的支撑措施。
3.进行植物的养护和管理,包括浇水、修剪、除草、施肥、防病虫害等,保持植物的健康生长。
五、景观建设1.根据绿化规划设计方案,进行景观物品的选购和布局,包括座椅、花坛、喷泉等。
2.进行景观物品的安装,确保固定牢固,安全可靠。
3.进行景观物品的养护和维修,定期清洁、修复损坏的部分。
六、管理与维护1.制定详细的管理与维护计划,包括定期检查、浇水、修剪、除草、施肥、防病虫害等工作。
2.雇佣专业的园林管理人员进行绿化用地的管理与维护,确保植物健康、景观整洁美观。
3.定期进行绿化用地的检查和评估,及时发现问题并采取措施解决,保障绿化用地的质量和效果。
七、宣传和教育1.组织宣传活动,向周边居民介绍绿化用地的建设背景、目标和效果。
2.开展环保教育活动,提高居民的绿化意识和环保意识。
3.定期组织参观和讲座活动,向社会公众介绍绿化用地的建设经验和成果。
园林绿化工程整地与定点放线施工方案及施工方法
园林绿化工程整地与定点放线施工方案及施工方法一、整地1.整地的内容整地,即土壤改良和土壤管理,是保证树木成活和健壮生长的有力措施。
施工前必须对施工现场进行有关准备工作,做到有备无患。
(1)清理障碍物在施工场地上,凡对施工有碍的一切障碍物如堆放的杂物、违章建筑、坟堆、砖石块等要清除干净。
一般情况下已有树木凡能保留的尽可能保留。
(2)整理现场根据设计图纸的要求,将绿化地段与其他用地界限区划开来,整理出预定的地形,或平地或起伏坡地,使其与周围排水趋向一致。
如有土方工程,应先挖后垫。
洼地填土或去掉大量碴土堆积物后回填土方时,需要注意对新填土壤分层次夯实,并适量增加填土量,否则一经下雨自行下沉,会形成低洼坑地,如地面下沉后回填土壤,则树木被深埋,易造成死株。
现场清理后将土面加以平整。
(3)设置水源大量进行绿化,水源是必备条件,必要时可安上电源方抽水灌溉。
2.树木栽植整地的工作特点城市绿地的土壤条件十分复杂,因此,整地工作既要做到严格细致,又要因地制宜。
整地应结合地形进行整理,除满足树木生长发育对土壤的要求外,还应注意地形地貌的美观。
在疏林草地或栽种地被植物的树木、树群、树丛中,整地工作应分两次进行:第一次在栽植乔灌木以前进行;第二次则在栽植乔灌木之后及铺草坪或其他地被植物之前进行。
3.整地工作的做法在整地工作中,整理地形、翻地、去除杂物碎土、耙平、填压土壤等应根据各种不同情况进行,其具体做法介绍如下。
(1)对8度以下的平缓耕地或半荒地可采取全面整地。
根据植物种植必需的最低土层厚度要求。
通常多翻耕30mn深度,以利蓄水保墒。
对于重点布置地区或深根性树种可翻掘50cm深,并施有机肥,借以改变土壤肥性。
平地整地要有一定倾斜度,以利排除过多的雨水。
(2)市政工程场地和建筑地区的整地这些地区常遗留大量灰渣、砂石、砖石、碎木及建筑垃圾等,在整地之前应全部清除,并将因挖除建筑垃圾而缺土的地方,换人肥沃土壤。
由于夯实地基,土壤紧实,所以在整地的同时应将夯实的土壤挖松,并根据设计要求处理地形。
(完整版)整理绿化用地施工
整理绿化用地施工本工程土地平展主要是为绿化用地对部分土地进行整理,根据设计要求及项目区地形的特点进行土地整理,应尽量减小土方量挖填,使排水通顺,土地平展面的高差应符合设计及规范要求。
种植区的场地,应该按照土壤塑造地形图平展。
1、施工方法①、施工放样根据设计图纸及现场实际地形情况,定出平展地块的挖方区域、填方区域,根据测量结果及设计图纸进行土方平衡计算,制定合理的土方调度方案。
如有较大差错时,上报监理工程师及设计代表进行协调、商议施工方案或进行变更设计。
②、机械推土初平及翻松考虑平展区域的土方平衡,采用推土机及小型挖掘机配合进行施工作业,在施工前对作业区域内的树、树桩、树梗、杂草等利用机械结合人工进行算帐。
然后采用推土机进行土地平展作业,若遇推土机无法施工的死角等情况,采用挖掘机配合施工作业。
平展时应采取就近原则,挖取高于设计地面标高的土方回填至附近低于设计标高的地面,尽量做到挖填同时进行,开挖或回填时应保证表土回填的地块有足够的保水层。
防止表土层底部为漏水层,在施工时应随时注意地面的高程控制。
在平展作业完成后应采用推土机的松土器进行耙松处理。
③、挖背沟及算帐边坡算帐场地:施工范围内的地表种植土、杂草、树木、树根和其他杂质在施工前用人工或推土机予以清除,运至监理工程师指定的位置弃置,堆放整齐,同时做好排水措施。
1、施工作业采用小型挖掘机配合人工边坡开挖方式按地形情况、挖方断面及其长度确定,严禁采用爆破法施工,以防发生坍方。
施工前先做好坡顶临时截、排水设施,及时截水沟以保证边坡安定,土方工程施工期间的临时排水设施要与永久性排水设施相结合。
土方开挖均自上而下进行,采用逐层顺坡开挖法,用挖掘机沿纵向顺坡取土,汽车运土至填方地段或弃土场。
2、施工流程施工准备→按设计图→典型地块标准设计高程测量放样→施工便道布置→机械进场→平展地块→若新造地块缺少覆耕作土,则作翻松处理→复核平展后的地块高程→挖背沟及算帐边坡→交工验收。
园林绿化土方施工方案(通用5篇)
园林绿化土方施工方案园林绿化土方施工方案为了确保事情或工作安全顺利进行,常常需要预先准备方案,方案是为某一行动所制定的具体行动实施办法细则、步骤和安排等。
怎样写方案才更能起到其作用呢?下面是小编为大家收集的园林绿化土方施工方案(通用5篇),仅供参考,大家一起来看看吧。
园林绿化土方施工方案1一、总体构思1、根据工程设计的要求,首先要充分体会设计意图和构思,然后根据施工现场的实际情况及业主、监理工程师的具体要求,对施工设计方案作出充分的组织安排,做到因地制宜,抓质量、赶进度、创效益。
2、根据本工程的特点,为绿化工程,考虑进场先进行土建施工,放样定位。
同时对土方合理调配,再对绿化地进行划线定点、种植。
3、遇到因交叉施工,设计方案变更或其他特殊情况致使该段不能继续作业时,及时与业主单位和监理工程师协商解决方案,协调解决各班组的交替穿插,对工程质量工程工期需很抓把关。
二、施工特点1、本工程为单独绿化工程,线路长,施工难度大,质量要求高,设计风格要求把握准确。
2、种植的苗木品种多,种植的技术要求高,专业性强,工程施工穿插性强。
因此,本公司拟集中专业施工技术骨干,采用相应技术措施,有步骤,有计划地结合实施和完成施工任务。
三、施工顺序为保证按期竣工,工程按不同地块和内容采用流水作业,合理组织人员、机具,并保证材料及时到场。
施工地块:绿化种植候车亭草坪铺设主要施工内容:1、土方工程:基础土方、种植土;2、绿化种植整体施工采取流水作业,详细见施工进度表。
四、施工方法1、土方工程:挖除废土、加种植土、夯实。
2、绿化种植:划分为种植环境处理,绿化放样,选苗和种植,养护四个部分。
(1)种植环境处理:先进行垃圾、杂草的清理,种植土应耙细整平,排水良好;并应进行土壤消毒,杀灭病菌和害虫后,施适量的基肥。
(2)绿化放样:以设计为依据,先放毛样,如平面布置与现场不利,应及时报告监理工程师,以便设计单位作变更设计。
试放样经认可后,正式定点放线。
整理绿化用地
整理绿化用地整理绿化用地包括:地形构筑、场地平整清理、种植土回填和土壤改良等工作内容。
⑴场地平整:场地平整是绿化施工的第一道工序,根据绿化地形的设计要求,用机械和人工将场地内高出多余的土方往低洼处填平。
种植土入场前,先用人工和化学药剂将场内的杂草清除,对现场各块绿地的面积进行实测,按施工图纸和现场实际地形定场内标高,根据面积和回填厚度计算出种植土工程量,并将场内大块的石砾和建筑垃圾等杂物清除。
⑵种植土回填:在距施工场地五公里范围内或就近调查红土分布情况,选用适合植物生长的微酸性的土壤作为种植土,并将取土点的土壤取样进行土壤分析,各方面的指标达到要求后,确定取土点并办理取土合法手续,根据当地天气情况,就地组织40-50辆自卸汽车,用挖机和装载机进行挖土和装车,抓紧运往施工地,运土车辆须用布覆盖或密封防止土粒泼撒污染路面,雨天杜绝施工;施工现场每天安排5-6名施工员根据需土量指挥倒土和发牌,并备足石头、木板等铺路填料,土层较软的地方必要时进行垫路进土,运进的种植土按每块绿地的需要量均匀地倒在场地内,每天组织80名工人及时对运进按不低于按甲方要示的厚度摊平进行铺填,原则上四周(靠路)低中间高,将绿地修整成自然坡形,土不够的地方按量补充,争取做到运进一车填完一车,当天进的土当天铺填完,将场内土块敲碎,清除土中的杂物和石砾。
种植土回填过程中,注意坡向地形构筑,不能有坑凹,要求绿地排水畅通。
为防止路面被土污染,除铺垫布外,每天组织5-8名工人负责卫生清扫工作。
⑶土壤改良:土壤改良是根据植物的生长需要而相应改善土壤的肥力和改变土壤的物理结构。
为确保苗木和草坪良好生长,红土铺填完要对种植土进行改良和施入底肥,按照每平方米4kg厩肥和20g复合肥的施用量将其均匀地铺撒绿化地表面,用锄头等工具翻挖,将其拌入种植土10CM厚范围内,翻挖过程中将土块敲碎,使肥料和种植土充分拌匀,最后将土面精平并压实。
⑷杂草防除:结合土壤改良,翻土时喷施广谱性除草剂(如恶草酮+乙氧氟草醚、乙氧氟草醚+吡嘧磺隆或草坪宁1号) ,既除芽前杂草,又除苗后杂草。
园建绿化工程施工方案
园建绿化工程施工方案(一)、绿化工程一)、整理绿化用地1、微地形整理及场地平整措施(1)对施工绿地进行全面的平整、清除杂物。
在整地过程中根据施工图进行地形的处理改造,并用石滚压平,凹凸保证不大于2cm。
(2)确保地形处理符合设计思想,符合设计高程和坡度要求,满足景观需要。
在处理的过程中,使土壤具有良好排水透气性和保水保肥能力。
(3)平整地形要确保土壤结构保持团粒状态,PH值符合植物的生理习性,适合植物生长。
2、对部分不适宜苗木生长的种植土进行改良(1)种植土改良:对于土壤中可能出现的心土、未成熟土进行熟化处理,采用填加有机复合肥或购置优质种植土混合使用的措施进行改良。
对于紧实的土壤要结合机耕细耙和人工耙锄,直到疏松为止。
(2)局部土壤处理。
不同植物对于土壤要求是不一致的。
对于需要特殊土壤环境才能正常生长的植物,采取局部土壤的措施以满足植物生长需要。
(3)清废按道路标高为基准点,草坪为基准点以下清30cm,绿篱为基准点以下清50cm,乔木为基准点以下清80cm,花灌木为基准点以下清60cm,回填土亦按此深度回填。
(4)土方开槽、清废及回填时,尽量使用机械。
局部因场地限制采用人工清废及回填。
施工时,注意保护各种地下管线及周围建筑物不被破坏。
(5)土方运输过程中加强组织协调,卸土地点要明确,施工现场要有专人指挥调度,施工人员随时指点,避免混乱和窝工。
种植土填垫过程中要全程监控,并随机抽样化验。
(6)场地整理:根据设计要求,结合苗木、草坪的生态学特性及立地条件,对所有苗木种植面进行处理。
清除种植面上的残枝、杂草、石头、渣土等杂物,保证种植土具有较好通气、透水和保肥性能。
(7)场地平整:对不符合设计要求的种植面,进行局部的土方调整。
并进行更加细致的平整,使种植面满足设计和合同要求。
场地整理完毕报请监理工程师验收合格后,转入下一工序施工。
二)、灌木种植施工1、定点:应以图纸为准,每隔5株订一木桩作为定点和种植的依据。
平整绿化工程施工方案
平整绿化工程施工方案一、工程概况本项目位于XX市XX区,项目总用地面积为XX平方米,主要包括绿地平整和植被绿化两个部分。
绿地平整工程主要涉及场地清理、基础处理和场地平整,植被绿化工程主要包括植物种植和绿化保养两个部分。
本方案将详细介绍该项目的施工过程和关键工程要点。
二、施工前准备1. 施工前需进行现场勘测,并制定详细的施工方案和施工图纸。
2. 对现场进行清理,清除所有的杂草、枯枝落叶和施工垃圾。
3. 根据设计要求,确定合适的植被种类和数量。
4. 准备必要的施工设备和工具,包括推土机、挖掘机、植物种子和肥料等。
三、绿地平整工程1. 场地清理:首先对现场进行清理,清除所有的杂草、枯枝落叶和施工垃圾。
清理完毕后,对场地进行细致的勘测,确定平整的范围和高差要求。
2. 基础处理:根据勘测结果,对场地进行基础处理,包括填土、夯实和调整地形等。
一般要求填土均匀、夯实牢固。
3. 场地平整:使用推土机、挖掘机等设备对场地进行平整处理,保证场地水平、坚实。
平整后进行最终检查,确保符合设计要求。
四、植被绿化工程1. 植物种植:根据设计要求,选择适合场地环境的植物种类和数量。
根据设计图纸,确定植物的位置和密度,进行种植工作。
在种植过程中要注意保证植物的良好生长环境,包括土壤肥沃、排水良好等。
2. 绿化保养:在植物种植完成后,对植被进行保养工作。
包括定期浇水、施肥和修剪等。
同时还要注意及时除草和防治病虫害,保证植被的良好生长状态。
五、施工注意事项1. 施工期间要保持现场整洁,避免污染周围环境。
2. 施工人员要严格按照操作规程进行作业,确保施工安全。
3. 根据施工进度,及时调整施工计划,保证工程按时完工。
4. 在施工过程中要与监理单位和设计单位保持密切沟通,及时处理问题和变更。
六、验收标准1. 绿地平整工程验收标准:场地水平平整、无大面积裂缝、基础坚实牢固。
2. 植被绿化工程验收标准:植被种植密度符合设计要求、植物生长良好、无病虫害。
整理绿化地施工方案
整理绿化地施工方案
绿化用地的整理是本次工程中的重要项目之一,它的成败与效果好坏直接影响到整个工程的绿化景观效果,同时还要考虑园林植物的生长要求,所以土方工程施工应该精心组织,认真管理,真正达到设计要求的效果。
1、审查和研究图纸
主要内容有:检查图纸是否齐全,核对平面尺寸、标高,设计要求以及地下管线的分布等,如有疑问及时与建设单位及设计单位联系确认。
2、查勘施工现场
摸清工程场地情况,收集施工需要的资料,包括:地质水文、气象、地形、地貌、相邻建筑、地下管道、线基础,水、电、道路等详细情况。
3、平整场地,清除障碍物
按设计要求的范围,标高平整场地,需回填的部分要分层回填逐层压实,并将表层土分别放置,同时清除表面30cm 厚所有影响施工的障碍物,将地表杂物、渣土等垃圾外运。
4、土壤要求
(1)种植土要求:经过货比三家的购买物料原则,选择合适的好土与腐殖土,并且经过建设单位与监理单位的同意后,进入施工场地。
外购好土应该满足回填30cm的厚度,腐殖土要满足种植植物时回填的5cm厚度。
(2)土层深翻:植物种植时的翻土深度应不小于植物对于种植时土壤深翻的厚度。
翻地深度内土壤中的混杂物,如杂草根、碎砖、石块、玻璃等应加以清除。
(3)土壤改良:在土壤回填翻耕平整后,有的放矢地进行改良处理。
施有机肥,用量为250kg/亩,以中和土壤酸碱性并增加上层土壤的肥力,以利苗木今后的良好生长。
5、施工场地内管线保护
施工项目部组织技术及管理人员对施工现场范围内的建筑物、地下管线进行调查摸底做到心中有数,并有针对性地制定保护和预防措施。
整理绿化用地施工方案1
整理绿化用地施工方案本工程土地平整主要是为绿化用地对部分土地进行整理,根据设计要求及项目区地形的特点进行土地整理,应尽量减小土方量挖填,使排水顺畅,土地平整面的高差应符合设计及规范要求.种植区的场地,应该按照土壤塑造地形图平整。
1、施工方法①、施工放样根据设计图纸及现场实际地形情况,定出平整地块的挖方区域、填方区域,根据测量结果及设计图纸进行土方平衡计算,制定合理的土方调度方案。
如有较大差错时,上报监理工程师及设计代表进行协调、商议施工方案或进行变更设计。
②、机械推土初平及翻松考虑平整区域的土方平衡,采用推土机及小型挖掘机配合进行施工作业,在施工前对作业区域内的树、树桩、树梗、杂草等利用机械结合人工进行清理。
然后采用推土机进行土地平整作业,若遇推土机无法施工的死角等情况,采用挖掘机配合施工作业。
平整时应采取就近原则,挖取高于设计地面标高的土方回填至附近低于设计标高的地面,尽量做到挖填同时进行,开挖或回填时应保证表土回填的地块有足够的保水层.防止表土层底部为漏水层,在施工时应随时注意地面的高程控制.在平整作业完成后应采用推土机的松土器进行耙松处理。
③、挖背沟及清理边坡清理场地:施工范围内的地表种植土、杂草、树木、树根和其他杂质在施工前用人工或推土机予以清除,运至监理工程师指定的位置弃置,堆放整洁,同时做好排水措施. 1、施工作业采用小型挖掘机配合人工边坡开挖方式按地形情况、挖方断面及其长度确定,严禁采用爆破法施工,以防发生坍方。
施工前先做好坡顶临时截、排水设施,及时截水沟以保证边坡稳定,土方工程施工期间的临时排水设施要与永久性排水设施相结合。
土方开挖均自上而下进行,采用逐层顺坡开挖法,用挖掘机沿纵向顺坡取土,汽车运土至填方地段或弃土场。
2、施工流程施工准备→按设计图→典型地块标准设计高程测量放样→施工便道布置→机械进场→平整地块→若新造地块缺少覆耕作土,则作翻松处理→复核平整后的地块高程→挖背沟及清理边坡→交工验收。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
53+2022--h+y7段施工现场采用环保、消防文明、等施工技术措施方案
整理绿化用地施工方案
本工程土地平整主要是为绿化用地对部分土地进行整理,根据设计要求及项目区地形的特点进行土地整理,应尽量减小土方量挖填,使排水顺畅,土地平整面的高差应符合设计及规范要求。
种植区的场地,应该按照土壤塑造地形图平整。
1、施工方法①、施工放样根据设计图纸及现场实际地形情况,定出平整地块的挖方区域、填方区域,根据测量结果及设计图纸进行土方平衡计算,制定合理的土方调度方案。
如有较大差错时,上报监理工程师及设计代表进行协调、商议施工方案或进行变更设计。
②、机械推土初平及翻松考虑平整区域的土方平衡,采用推土机及小型挖掘机配合进行施工作业,在施工前对作业区域内的树、树桩、树梗、杂草等利用机械结合人工进行清理。
然后采用推土机进行土地平整作业,若遇推土机无法施工的死角等情况,采用挖掘机配合施工作业。
平整时应采取就近原则,挖取高于设计地面标高的土方回填至附近低于设计标高的地面,尽量做到挖填同时进行,开挖或回填时应保证表土回填的地块有足够的保水层。
防止表土层底部为漏水层,在施工时应随时注意地面的高程控制。
在平整作业完成后应采用推土机的松土器进行耙松处理。
③、挖背沟及清理边坡
清理场地:施工范围内的地表种植土、杂草、树木、树根和其他杂质在施工前用人工或推土机予以清除,运至监理工程师指定的位置弃置,堆放整洁,同时做好排水措施。
1、施工作业采用小型挖掘机配合人工边坡开挖方式按地形情况、挖方断面及其长度确定,严禁采用爆破法施工,以防发生坍方。
施工前先做好坡顶临时截、排水设施,及时截水沟以保证边坡稳定,土方工程施工期间的临时排水设施要与永久性排水设施相结合。
土方开挖均自上而下进行,采用逐层顺坡开挖法,用挖掘机沿纵向顺坡取土,汽车运土至填方地段或弃土场。
2、施工流程施工准备→按设计图→典型地块标准设计高程测量放样→施工便道布置→机械进场→平整地块→若新造地块缺少覆耕作土,则作翻松处理→复核平整后的地块高程→挖背沟及清理边坡→交工验收雨滴穿石,不是靠蛮力,而是靠持之以恒。
