临时用电施工组织设计含平面布置图及系统图完整版

合集下载

临时用电施工组织设计-完整

临时用电施工组织设计-完整

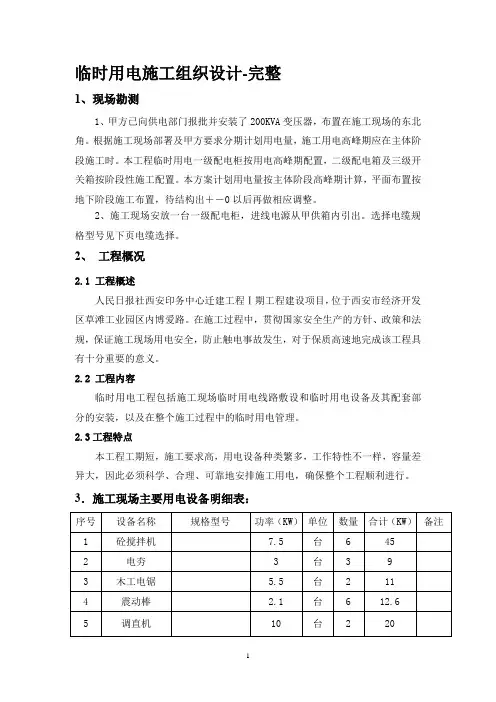

临时用电施工组织设计-完整1、现场勘测1、甲方已向供电部门报批并安装了200KVA变压器,布置在施工现场的东北角。

根据施工现场部署及甲方要求分期计划用电量,施工用电高峰期应在主体阶段施工时。

本工程临时用电一级配电柜按用电高峰期配置,二级配电箱及三级开关箱按阶段性施工配置。

本方案计划用电量按主体阶段高峰期计算,平面布置按地下阶段施工布置,待结构出+-0以后再做相应调整。

2、施工现场安放一台一级配电柜,进线电源从甲供箱内引出。

选择电缆规格型号见下页电缆选择。

2、工程概况2.1 工程概述人民日报社西安印务中心迁建工程Ⅰ期工程建设项目,位于西安市经济开发区草滩工业园区内博爱路。

在施工过程中,贯彻国家安全生产的方针、政策和法规,保证施工现场用电安全,防止触电事故发生,对于保质高速地完成该工程具有十分重要的意义。

2.2 工程内容临时用电工程包括施工现场临时用电线路敷设和临时用电设备及其配套部分的安装,以及在整个施工过程中的临时用电管理。

2.3工程特点本工程工期短,施工要求高,用电设备种类繁多,工作特性不一样,容量差异大,因此必须科学、合理、可靠地安排施工用电,确保整个工程顺利进行。

3.施工现场主要用电设备明细表:4、确定计算负荷,及电缆选择4.1、确定计算负荷总用电量:S=K1∑S1COSΦ+K2∑S2+K3∑S3+K4∑S4式中:S-----供电设备总需要用电量(KW)S1-----电动机额定容量(KW)S2-----电焊机容量(KW)S3-----室内照明总容量(KW)S4-----室外照明总容量(KW)COSΦ-----电动机平均功率因数K1、K2、K3、K4-----同时用电系数取:COSΦ=0.7 K1=0.6K2=0.6K3=0.8K4=1.0 根据施工机械表中用电设备功率,计算得:1)动力设备上用电功率:∑S1=144.6 KW2)电焊机功率之和:∑S2=290 KW3)室内照明总容量:∑S3=4 KW4)室外照明总容量:∑S4=6KW总用电量:S=K1∑S1COSΦ+K2∑S2+K3∑S3+K4∑S4= 144.6×0.6×0.7+290×0.6+4×0.8+6×1.0≈244 KW4.2 各线路电缆的选择1)根据临时用电平面布置图及设备分布情况,干线电缆的选择如下:至总箱A的电缆为:VV22-3×100+1×50总箱到分箱的电缆位:VV22-4×50+1×25分箱到开关箱电缆为:VV22-4×25+1×16开关箱到用电设备:RVV-4×10、RVV-4×2.52)总箱A至二级箱的电缆型号规格见平面布置图5、配电箱(柜)布置及供电方式、临时用电平面布置图(见附图)根据现场实际情况,一级配电箱安置在现场的东北角甲供变压器侧,现场所有二级配电箱电源均从一级配电箱引出,在敷设二级箱电源电缆时应考虑到各种安全因素,比如在电缆线路上空有无坠物落下;是否经常过往车辆;埋地时是否考虑到以后有采暖管道经过等。

施工现场临时用电系统图

施工现场临时用电系统图

施工现场临时用电组织设计一、编制依据《低压配电设计规范》《建筑工程施工现场供电安全规范》《通用用电设备配电设计规范》《供配电系统设计规范》《施工现场临时用电安全技术规范》《建筑施工安全检查标准》二、单体建筑施工条件三、设计内容和环节1、现场勘探及初步设计:(1)本工程所在施工现场范围内施工前无各种埋地管线。

(2)现场采用380V低压供电,设一配电总箱,内有计量设备,采用TN-S系统供电。

(3)根据施工现场用电设备布置情况,总箱进线采用导线架空敷设,干线采用穿硬塑料管敷设,用电器导线采用穿硬塑料管敷设。

布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,三级防护。

(4)按照《JGJ46-2023》规定制定施工组织设计,接地电阻R≤4Ω。

2、拟定用电负荷:(1)、塔式起重机K x=0.3,Cosφ=0.6,tgφ=1.33将J c=40%统一换算到J c1 =25%的额定容量P n=48kWP e=n×(J c/J c1)1/2×P n =1×(0.4/0.25)1/2×48=60.72 kW P js=K x×P e=0.3×60.72=18.21kWQ js=P js×tgφ=18.21×1.33=24.29kvar(2)、建筑施工外用升降机K x=0.3,Cosφ=0.6,tgφ=1.33P js=0.3×30=9kWQ js=P js×tgφ=9×1.33=12kvar(3)、自落式混凝土搅拌机K x=0.6,Cosφ=0.85,tgφ=0.62P js=0.6×7.5=4.5kWQ js=P js×tgφ=4.5×0.62=2.79kvar(4)、对焊机K x=0.35,Cosφ=0.7,tgφ=1.02将J c=50%统一换算到J c1 =100%的额定容量P n=100kWP e=n×(J c/J c1)1/2×P n =1×(0.5/1)1/2×100=70.71 kW P js=K x×P e=0.35×70.71=24.75kWQ js=P js×tgφ=24.75×1.02=25.25kvar (5)、钢筋调直机K x=0.65,Cosφ=0.7,tgφ=1.02P js=0.65×7.5=4.88kWQ js=P js×tgφ=4.88×1.02=4.97kvar (6)、钢筋弯曲机K x=0.65,Cosφ=0.7,tgφ=1.02P js=0.65×3=1.95kWQ js=P js×tgφ=1.95×1.02=1.99kvar (7)、钢筋切断机K x=0.65,Cosφ=0.7,tgφ=1.02P js=0.65×5.5=3.58kWQ js=P js×tgφ=3.58×1.02=3.65kvar (8)、直滚滚丝机K x=0.65,Cosφ=0.6,tgφ=1.33P js=0.65×4=2.6kWQ js=P js×tgφ=2.6×1.33=3.47kvar (9)、木工圆锯K x=0.65,Cosφ=0.6,tgφ=1.33P js=0.65×3=1.95kWQ js=P js×tgφ=1.95×1.33=2.6kvar(10)、木工电刨K x=0.65,Cosφ=0.6,tgφ=1.33 P js=0.65×0.7=0.45kWQ js=P js×tgφ=0.45×1.33=0.61kvar (11)、真空吸水泵K x=0.75,Cosφ=0.8,tgφ=0.75 P js=0.75×4=3kWQ js=P js×tgφ=3×0.75=2.25kvar (12)、高扬程水泵K x=0.75,Cosφ=0.8,tgφ=0.75 P js=0.75×20=15kWQ js=P js×tgφ=15×0.75=11.25kvar (13)、插入式振动器K x=0.3,Cosφ=0.7,tgφ=1.02P js=0.3×2.2=0.66kWQ js=P js×tgφ=0.66×1.02=0.67kvar (14)、平板式振动器K x=0.3,Cosφ=0.7,tgφ=1.02P js=0.3×1.1=0.33kWQ js=P js×tgφ=0.33×1.02=0.34kvar (15)、交流电焊机K x=0.5,Cosφ=0.4,tgφ=2.29将J c=50%统一换算到J c1 =100%的额定容量P n=S n×Cosφ=9×0.4=3.6kWP e=n×(J c/J c1)1/2×P n =1×(0.5/1)1/2×3.6=2.55 kWP js=K x×P e=0.5×2.55=1.27kWQ js=P js×tgφ=1.27×2.29=2.92kvar(16)、交流电焊机K x=0.5,Cosφ=0.4,tgφ=2.29将J c=50%统一换算到J c1 =100%的额定容量P n=S n×Cosφ=38.6×0.4=15.44kWP e=n×(J c/J c1)1/2×P n =1×(0.5/1)1/2×15.44=10.92 kW P js=K x×P e=0.5×10.92=5.46kWQ js=P js×tgφ=5.46×2.29=12.51kvar(17)、高压汞灯K x=0.6,Cosφ=0.7,tgφ=1.02P js=0.6×6×1.1=3.96kWQ js=P js×tgφ=3.96×1.02=4.04kvar(18)、碘钨灯K x=0.3,Cosφ=0.7,tgφ=1.02P js=0.3×5×1=1.5kWQ js=P js×tgφ=1.5×1.02=1.53kvar(19)、白炽灯K x=0.9,Cosφ=1,tgφ=0P js=0.9×2×1=1.8kWQ js=P js×tgφ=1.8×0=0kvar (20)、打夯机K x=0.9,Cosφ=0.9,tgφ=0.48 P js=0.9×9×1=8.1kWQ js=P js×tgφ=8.1×0.48=3.92kvar (21)、荧光灯K x=0.75,Cosφ=0.85,tgφ=0.62 P js=0.75×1.5×1.2=1.35kWQ js=P js×tgφ=1.35×0.62=0.84kvar (22)、碘钨灯K x=0.3,Cosφ=0.7,tgφ=1.02 P js=0.3×6×1=1.8kWQ js=P js×tgφ=1.8×1.02=1.84kvar (23)、碘钨灯K x=0.3,Cosφ=0.7,tgφ=1.02 P js=0.3×10×1=3kWQ js=P js×tgφ=3×1.02=3.06kvar (24)、白炽灯K x=1,Cosφ=1,tgφ=0P js=1×2.2×1=2.2kWQ js=P js×tgφ=2.2×0=0kvar(25)总的计算负荷计算,总箱同期系数取Kx=0.95总的有功功率P js=K x×ΣP js=0.95×(18.21+9+4.5+24.75+4.88+1.95+3.58+2.6+1.95+0.45+3+15+0.66+0. 33+1.27+5.46+3.96+1.5+1.8+8.1+1.35+1.8+3+2.2)=115.23kW总的无功功率Q js=K x×ΣQ js=0.95×(24.29+12+2.79+25.25+4.97+1.99+3.65+3.47+2.6+0.61+2.25+11.25 +0.67+0.34+2.92+12.51+4.04+1.53+0+3.92+0.84+1.84+3.06+0)=120.44kvar 总的视在功率S js=(P js2+Q js2)1/2=(115.232+120.442)1/2=166.68kVA总的计算电流计算I js=S js/(1.732×U e)=166.68/(1.732×0.38)=253.25A3、1号干线(1号总配电柜)线路上导线截面及分派箱、开关箱内电气设备选择:在选择前应对照平面图和系统图先由用电设备至开关箱计算,再由开关箱至分派箱计算,选择导线及开关设备。

临时用电施工方案线路布置图

临时用电施工方案线路布置图

十、附图
1、总电源箱AL0电气系统图:
2、电源分配箱AL1~AL3电气系统图:
3、开关箱电气系统图:AP1—
AP4 隔离开关
德力西漏电断
路器,漏电动作值50mA,
动作时间0.1S
德力西
漏电断路器,漏电动作
值30mA,动作时间0.1S 1台。

漏电断路器,漏电动作
值30mA,动作时间0.1S 2台。

漏电断路器,漏电动作
值30mA,动作时间0.1S 3台。

三孔插座1个两控插座4个
配电柜、箱制作要求:
配电箱、开关箱均为户外型。

应采用冷轧钢板制作,其中开关箱箱体钢板厚度不得小于1.2mm ,配电箱箱体钢板厚度不得小于1.5mm ,箱体表面应做防腐处理。

按国标制作,门上应有合格证和箱子位号,电度表应校验,
配电柜箱应有合格证明书,线路均为下进下出方式。

配电柜、箱应安装锁。

施工现场临时用电系统图

施工现场临时用电系统图

施工现场临时用电组织设计一、编制依据《低压配电设计规范》《建筑工程施工现场供电安全规范》《通用用电设备配电设计规范》《供配电系统设计规范》《施工现场临时用电安全技术规范》《建筑施工安全检查标准》二、单体建筑施工条件三、设计内容和步骤1、现场勘探及初步设计:(1)本工程所在施工现场范围内施工前无各种埋地管线。

(2)现场采用380V低压供电,设一配电总箱,内有计量设备,采用TN-S系统供电。

(3)根据施工现场用电设备布置情况,总箱进线采用导线架空敷设,干线采用穿硬塑料管敷设,用电器导线采用穿硬塑料管敷设。

布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,三级防护。

(4)按照《JGJ46-2005》规定制定施工组织设计,接地电阻R≤4Ω。

2、确定用电负荷:(1)、塔式起重机K x=0。

3,Cosφ=0。

6,tgφ=1。

33将J c=40%统一换算到J c1 =25%的额定容量P n=48kWP e=n×(J c/J c1)1/2×P n =1×(0。

4/0.25)1/2×48=60.72 kWP js=K x×P e=0。

3×60.72=18.21kWQ js=P js×tgφ=18。

21×1。

33=24.29kvar(2)、建筑施工外用升降机K x=0.3,Cosφ=0.6,tgφ=1。

33P js=0.3×30=9kWQ js=P js×tgφ=9×1。

33=12kvar(3)、自落式混凝土搅拌机K x=0。

6,Cosφ=0.85,tgφ=0。

62P js=0.6×7.5=4.5kWQ js=P js×tgφ=4.5×0.62=2.79kvar(4)、对焊机K x=0。

35,Cosφ=0。

7,tgφ=1.02将J c=50%统一换算到J c1 =100%的额定容量P n=100kWP e=n×(J c/J c1)1/2×P n =1×(0.5/1)1/2×100=70。

临时用电施工组织设计样本

临时用电施工组织设计样本

目录目录--------------------------------------------------------- 1一、工程概况--------------------------------------------------- 2二、用电设备及计算表------------------------------------------- 3三、配电布置及分配--------------------------------------------- 9四、主要分路计算及导线选择 ------------------------------------- 9五、安全用电技术措施------------------------------------------ 26六、电气防火措施---------------------------------------------- 28七、现场临电平面图-------------------------------------------- 29八、临时用电系统图-------------------------------------------- 29一、工程概况二、用电设备及计算表1号配电室1号配电柜1号配电室2号配电柜2号配电室1号配电柜2号配电室2号配电柜3、变压器选择注:1、塔吊P塔铭牌暂载率一般为40%,通用换算为25%暂载率:P塔=P e x=2P e=2 P e=1.26 P eP e——铭牌容量(kw),J c—铭牌暂载率。

2、电焊机一般暂载率为60%,通用换算为100%暂载率:P焊=S e x COSΦ= S e x x0.5=0.4S eS e——铭牌容量(KV A);J c—铭牌暂载率,一般为60%;COSΦ=0.5。

3、综合考虑施工用电,照明部分约占动力用电量的10%;根据公式:P=1.05~1.1x(K1∑P C+ K2∑P b + K3∑P a)=1.05~1.1 x(K1∑P C+ 0.1xK1∑P C)=1.155~1.21 K1∑P C(KW)其中:P—供电设备额定用电量总和(KW);P C—全部动力用电设备额定电量总和,K1系数:5台内取0.8,10台内取0.75,10~30台内取0.7,30~50台内取0.6,50台以上取0.5。

研究生城图书馆工程临时用电平面图、系统图

研究生城图书馆工程临时用电平面图、系统图
131014RNMEDAN电锯电刨切断机弯曲机对焊机钢筋加工场现场办公用房卷扬机01#02#10KV埋地\P电缆进线 引至体\P育馆工程架空引至外\P单位临时房木工加工场对焊机弯曲机切断机钢筋加工场钢筋加工场木工加工场电锯电刨电锯对焊机弯曲机切断机卷扬机卷扬机弯曲机切断机电焊机振捣器振捣器振捣器电焊机振捣器振捣器电焊机振捣器振捣器电焊机振捣器1#塔吊2#塔吊3#塔吊4#塔吊5#塔吊1#2#3#4#5#6#7#8#9#硬\P化\P路\P面硬\\P路\P面硬化路面硬化路面在建工程在建工程在建工程图例总电箱分电箱开关箱架空线BV 3*70+2*35BV 3*35+2*25VV22-5*10VV22-3*35+2*25VV22-3*95+2*50VV22-3*50+2*25I\H0.7VV22-3*95+2*5001#6#4#I\H0.7I\H0.7卷扬机5.5KW对焊机38KW弯曲机3KW切断机4KW塔吊20KW振捣器2.2KW电焊机14.81KW2.2KW振捣器2.2KW振捣器14.81KW电焊机23KW塔吊I\H0.75#振捣器2.2KW2.2KW振捣器14.81KW电焊机20KW塔吊3#2.2KWI\H0.7振捣器I\H0.7VV22-3*50+2*25VV22-3*95+2*50VV22-3*35+2*25由变压器引来380/220V由变压器引来I\H0.702#380/220V38KW对焊机2#振捣器电焊机14.81KW塔吊20KW2.2KW20KW塔吊振捣器2.2KW1#I\H0.7弯曲机3KW4KW切断机VV22-3*35+2*25I\H0.7电锯3KW电刨VV22-5*10I\H0.77#3KW对焊机38KW5.5KW卷扬机弯曲机3KW4KW切断机5.5KW卷扬机弯曲机3KW切断机4KWI\H0.79#VV22-3*35+2*25VV22-3*50+2*25I\H0.7BV-3*70+2*35电锯3KWVV22-5*10I\H0.78#3KW电刨3KW电锯苏州研究生城图书馆工程临时用电系统图(附图2)苏州研究生城图书馆工程临时用电平面图(附图1)中国专业人士的网络家园;因为专业,所以完美市场部:ivpmarket@ 技术部:ivptech@网易 NetEase电气在线 编辑部:ivpinfo@==中国专业人士的网络家园;因为专业,所以完美市场部:ivpmarket@ 技术部:ivptech@网易电气在线电气设计信息网 编辑部:ivpinfo@==中国专业人士的网络家园;因为专业,所以完美市场部:ivpmarket@ 技术部:ivptech@网易土木在线电气设计信息网 编辑部:ivpinfo@==QQ:447255935Email:xingxinsucai@ TEL:星欣设计图库QQ:396271936

施工现场临时用电系统图

施工现场临时用电系统图

施工现场临时用电组织设计一、编制依据《低压配电设计规范》《建筑工程施工现场供电安全规范》《通用用电设备配电设计规范》18 碘钨灯 1 5 519 白炽灯0.2 10 220 空调机 1.5 6 921 荧光灯0.1 15 1.522 碘钨灯 1 6 623 碘钨灯 1 10 1024 白炽灯0.2 11 2.2三、设计内容和步骤1(1)(2)(3)采用三级(4)2(1)K x=0.3将J cP nP e=n×(JP js=K x×Q js=P js(2)K x=0.3P js=0.3×30=9kWQ js=P js×tgφ=9×1.33=12kvar(3)、自落式混凝土搅拌机K x=0.6,Cosφ=0.85,tgφ=0.62P js=0.6×7.5=4.5kWQ js=P js×tgφ=4.5×0.62=2.79kvarK x=0.35,Cosφ=0.7,tgφ=1.02将J c=50%统一换算到J c1=100%的额定容量P n=100kWP e=n×(J c/J c1)1/2×P n=1×(0.5/1)1/2×100=70.71kW P js=K x×P e=0.35×70.71=24.75kWQ js=P js×tgφ=24.75×1.02=25.25kvar(5)、钢筋调直机K x=0.65,Cosφ=0.7,tgφ=1.02P jsQ js=P js(6)K x=0.65P jsQ js=P js(7)K x=0.65P jsQ js=P js(8)K x=0.65P jsQ js=P js(9)K x=0.65P jsQ js=P js(10)、木工电刨K x=0.65,Cosφ=0.6,tgφ=1.33P js=0.65×0.7=0.45kWQ js=P js×tgφ=0.45×1.33=0.61kvar(11)、真空吸水泵K x=0.75,Cosφ=0.8,tgφ=0.75P=0.75×4=3kWQ js=P js×tgφ=3×0.75=2.25kvar (12)、高扬程水泵K x=0.75,Cosφ=0.8,tgφ=0.75 P js=0.75×20=15kWQ js=P js×tgφ=15×0.75=11.25kvar (13)、插入式振动器K x=0.3,Cosφ=0.7,tgφ=1.02P js=0.3×2.2=0.66kWQ js=P js(14)K x=0.3P jsQ js=P js(15)K x=0.5将J cP n=S nP e=n×(JP js=K x×Q js=P js(16)K x=0.5将J cP n=S nP e=n×(JP js=K x×Q js=P js×tgφ=5.46×2.29=12.51kvar (17)、高压汞灯K x=0.6,Cosφ=0.7,tgφ=1.02P js=0.6×6×1.1=3.96kWQ js=P js×tgφ=3.96×1.02=4.04kvar (18)、碘钨灯K=0.3,Cosφ=0.7,tgφ=1.02P js=0.3×5×1=1.5kWQ js=P js×tgφ=1.5×1.02=1.53kvar(19)、白炽灯K x=0.9,Cosφ=1,tgφ=0P js=0.9×2×1=1.8kWQ js=P js×tgφ=1.8×0=0kvar(20)、打夯机K x=0.9,Cosφ=0.9,tgφ=0.48P jsQ js=P js(21)K x=0.75P jsQ js=P js(22)K x=0.3P jsQ js=P js(23)K x=0.3P jsQ js=P js(24)K x=1,P js=1×Q js=P js(25)总的计算负荷计算,总箱同期系数取Kx=0.95总的有功功率P js=K x×ΣP js=0.95×(18.21+9+4.5+24.75+4.88+1.95+3.58+2.6+1.95+0.45+3+15+0.66+0.33+1.27+5.46+3. 96+1.5+1.8+8.1+1.35+1.8+3+2.2)=115.23kW总的无功功率Q js=K x×ΣQ js=0.95×(24.29+12+2.79+25.25+4.97+1.99+3.65+3.47+2.6+0.61+2.25+11.25+0.67+0.34+2.9 2+12.51+4.04+1.53+0+3.92+0.84+1.84+3.06+0)=120.44kvarS js=(P js2+Q js2)1/2=(115.232+120.442)1/2=166.68kVA总的计算电流计算I js=S js/(1.732×U e)=166.68/(1.732×0.38)=253.25A3、1号干线(1号总配电柜)线路上导线截面及分配箱、开关箱内电气设备选择:在选择前应对照平面图和系统图先由用电设备至开关箱计算,再由开关箱至分配箱计算,选择导线及开关设备。

(完整版)临时用电施工组织设计.doc

(完整版)临时用电施工组织设计.doc

临时用电施工组织设计工程名称:辽阳市文圣区小屯镇棚户区改造工程施工单位:辽阳市第四建筑工程公司二〇一八年三月日审批表工程名称:辽阳市文圣区小屯镇棚户区改造工程方案名称:建筑面积:11741.80 m2 结构层数:施工单位:辽阳市第四建筑工程公司项目经理:监理单位:辽阳市建硕监理工程有限公司总监理工程师项项目经理:意见:签字:目安全员:意见:签字:部技术员:意见:签字:施安全科:意见:签字:工单技术科:意见:签字:位(章)总工程师:意见:签字:监专业监理意见:签字:理工程师:单总监理位(章)意见:签字:工程师:建设签字:(章)单位:临时用电施工组织设计框架/5、6 层,地下室-1F 李媛媛白玉年月日年月日年月日年月日年月日年月日年月日年月日年月日方案编制人:韩连东编制日期:2018 年 3 月目录一)、方案编制依据 (4)二)、用电管理小组组织机构 (5)三)、配电系统的布置 (5)四)、施工临时用电平面布置图(附图1) (6)五)、接线系统图(附图2) (7)六)、用电负荷的计算 (7)七)、安全用电技术措施 (13)八)、现场照明 (14)九)、配电装置安装安全、技术措施 (15)一)、方案编制依据1、工程概况工程名称:辽阳市文圣区小屯镇棚户区改造工程。

工程名称:辽阳市文圣区小屯镇棚户区改造工程。

施工单位:辽阳市第四建筑工程有限公司。

监理单位:辽阳市建硕监理工程有限公司勘查、设计单位:辽阳市建筑设计研究院有限责任公司。

本期工程栋号为 1#、2#、3#楼,总建筑面积 11741.80m2。

层数 5、 6 层,结构类型:框架结构, 1、2#楼分为住宅及商业网点, 3#楼分为地上为住宅楼及商业网点。

檐高 1#、 2#楼为 14.87m,3#楼为 18.71m。

地下室为框架结构,层高为 4.05m,地下部分外墙为钢筋混凝土挡土墙。

地下总建筑面积 2867.86.m2。

2、方案编制依据 :1)《施工现场临时用电安全技术规范》( JGJ46-2005)、2)《建设工程施工现场供电安全规范》 GB50194-20143)《建筑施工安全检查标准》(JGJ59-2011)4)《辽宁省〈建筑施工安全检查标准〉实施细则》等关于施工用电技术规范标准5)现场施工总平面布置图二)、用电管理小组组织机构组长:项目经理李媛媛安全员:冯昌利1#、2#电气栋号负责人:王3#电气栋号负责人:王和电气技术员:赵磊和班组电气负责:班组电气负责:电工班长:王和三)、配电系统的布置1、系统形式选择:本工程施工电源由一台315KVA变压器直接供电。

施工现场临时用电施工组织设计

施工现场临时用电施工组织设计

住宅楼A、B区工程临时用电施工专项方案编制人:日期:审核人:日期:审批人:日期:施工现场临时用电施工组织设计(一)工程概况住宅楼A、B区工程项目,总建筑面积102184.88m2,其中A区总建筑面积52139.22 m2地下室面积12606.9m2,地上商业及居住面积35032.32 m2,由1#、2#住宅楼及商业区组成,其中1#楼地下一层,地上15层,建筑高度109.15m,建筑面积16635.5㎡,2#楼地下一层,地上17层,建筑高度55.15m,建筑面积18296.45㎡;B区总建筑面积51045.66㎡,地下室面积为13450.5㎡,地上商业及居住面积37595.16 m2,由1#、2#、住宅楼及商业区组成,其中1#楼地下一层,地上16层,建筑高度52.15m,建筑面积17760.5㎡,2#楼地下一层,地上18层,建筑高度58.15m建筑面积19840.38㎡;一、二层高度为5M,标准层高度为3M,框剪结构。

根据施工现场具体情况和平面布置,用电分三个区,A、B区和办公生活区,其中办公生活区设在拟建在A区的北侧,施工用电均从甲方指定变压器处接入(315KV A)。

(二)施工现场用电量统计:根据现场平面布置,作好用电量的统计(见表)(三)总配电室(箱)按照“总配电箱-分配电箱-开关箱-用电设备”的顺序分级设置,并且动力与照明分别设置。

现场分配电箱位置详电气平面图。

1、配电室应符合下列要求:(1)配电屏(盘)正面的操作通道宽度,单位布置不小于1.5m,双列布置不小于2m;(2)配电屏(盘)后的维护通道宽度不小于0.8m;(3)配电屏(盘)侧面的维护通道宽度不小于1m;(4)配电室的天棚距地面不低于3m;(5)配电室的门向外开,并配锁;(6)配电室内的裸母线与地面垂直距离小于2.5m时,采用遮栏隔离,遮栏下面通行道的高度不小于0.5m;(7)配电室围栏上端与垂直上方带电部分的净距,不小于0.075m;(8)配电装置的上端距天棚不小于0.5m;(9)母线均应涂刷有色油漆;(10)配电室的建筑物和构筑物的耐火等级应不低于3级,室内应配置砂箱和绝缘灭火器。

现场临时用电用水施工组织设计#附用电系统图

现场临时用电用水施工组织设计#附用电系统图

目录第一章:现场用电施工组织设计 (2)1.1 编制依据 (2)1.2 工程概述 (2)1.3 电源及变配电室设置 (3)1.4 配电箱及开关箱设置 (3)1.4.1 设置原则 (3)1.4.2 配电箱设置 (4)1.4.3 配电箱 (4)1.4.4 配电箱内电气装置的设置及安装 (5)1.5 配电系统布置和线路敷设 (5)1.5.1系统布置: (5)1.5.2. 敷设方式 (6)1.6 用电量负荷计算 (7)1.6.1总用电量负荷计算 (7)1.6.2 各用电线路设计 (9)1.7 临时用电接地保护 (13)1.8 安全用电技术措施 (14)1.9安全用电管理措施 (15)1.10 电器防火措施 (17)1.11防雨措施: (24)1.12防雷措施: (24)第二章:临时用水施工组织设计 (25)2.1临时施工用水计算 (25)2.2管线选择 (26)第一章:现场用电施工组织设计1.1 编制依据1.《施工现场临时用电安全技术规范》JGJ46-2005。

2. 其他有关的国家现行规范、标准和规程规定。

3. 本工程施工图纸。

4. 公司内部现行管理制度和相关文件1.2 工程概述1.工程概况:本建设工程,位于XX城区西部,XX路以北、XX路以东、XX路以西、XX路以南。

本工程地下一层,地上20层,钢筋混凝土框架剪力墙结构,建筑面积XXX万平方米,建筑物顶标高为95.3米。

地下一层,本工程主楼部分基础为桩基,筏板厚度大部为0.60米,局部厚度1.80米,结构主体为钢筋混凝土框架剪力墙结构。

其他部位为梁板式筏形基础、独立基础等,主体为钢筋混凝土框架结构。

2.气候条件:本市处于东部季风暖温带湿润气候区,特点是四季分明,雨热同季。

年均气温11.9~13.1℃,7月份最高,平均气温25.2~26.8℃,1月份最低,平均气温-2.6~-3.9℃。

年均降水量550~800毫米,大致由北向南递增。

日最大降水量220.9毫米,年最大降水量1616.7毫米。

临时用电施工组织设计86523

临时用电施工组织设计86523

目录1、编制目的 (2)2、编制原则 (2)3、编制依据 (2)4、工程施工概况 (2)5、现场用电平面布置 (3)6、现场用电负荷计算 (4)7、施工现场安全用电技术措施及电器防火技术措施88、施工安全用电注意事项 (8)附件一:1、现场配电系统图2、施工现场临时用电平面布置图1、编制目的宝鸡卷烟厂易地技改项目为工业建筑,场区面积大,施工用电量大,施工现场大,故对现场的电力供应必须做周密、合理的安排,制定出最佳的供电方案及相应的安全保障措施,以保证施工的正常进行。

同时,本用电施工组织设计也是该工程现场临时用电工程安装、敷设、使用、维修、管理的依据。

2、编制原则2.1应满足并适用于整体和阶段性施工的要求。

2.2要求做到设计合理,便于安装、敷设、使用、管理、维修、拆除等。

2.3考虑到项目的成本,在能够满足安全要求,又能满足施工要求的前提下,本着经济节约、安全可靠的原则,编制本临时用电施工组织设计。

2.4本用电施工组织设计遵守现行的国家及行业有关施工用电方面的标准、规范、规定等,并满足中建总公司CI企业形象的要求。

3、编制依据3.1宝鸡卷烟厂易地技改项目联合工房工程施工组织设计及其单位工程施工组织设计的要求。

3.2宝鸡卷烟厂易地技改项目联合工房工程的建筑图、结构图。

3.3厂宝鸡卷烟厂易地技改项目联合工房工程的现场勘察资料。

3.4现场施工所涉及到的塔吊、钢筋加工机械、砼机械等的用电说明书。

3.5《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工安全检查标准》(JGJ59-99)《实用电工手册》《中建总公司企业形象》等标准、规范及实施细则。

4、工程施工概况4.1工程概况本次设计的联合工房为宝鸡卷烟厂易地技术改造项目的子项之一。

工程用地位于宝鸡市高新区东区下马营区,联合工房是一个集办公、生产、储藏为一体的大型丙类综合型工业建筑。

联合工房主要包括生产办公辅房、制丝车间、原料高架库、贮叶房、真空回潮试验间、白肋烟处理间、试验车间、香料厨房、掺兑区加香间、CO2膨胀烟丝车间、贮丝房、废纸处理间、配电室、综合站房、成品高架库、辅料平衡库、卷接包精品车间、卷接包普烟车间、成品码垛、辅料搭配、薄片车间、膨胀烟丝生丝贮存间、滤棒成型车间、除异味间、予留ESS膨胀间、除尘机房、空调机房及其他生产辅房等组成,总建筑面积96000m2,其中生产厂房建筑面积66636m2,各类设备用房建筑面积15810m2,生产办公辅房部分建筑面积为12134m2。

临时用电施工组织设计

临时用电施工组织设计

一、临时用电施工组织设计为确保本工程地下人防(车库)工程施工现场的临时用电,保证施工生产的顺利安全的进行,是现场的临时用电符合建设部颁布的安全条例,便于较好地布置现场用电设备,编制此临时用电施工组织设计。

同时,本施工方案也是该地下室工程临时水电工程安装、架设、使用、维修、管理的依据。

二、编制原则1、满足和适应工程的施工要求2、做到设计合理,便于安装敷设、操作、检查、维修、拆除3、考虑项目成本,在满足施工生产需要的前提下本着经济节约、安全可靠的原则,编制本设计4、本设计遵守先行有关方面的施工用电的标准、规范和规程的规定三、编制依据1、该工程的施工图纸2、现场勘察的资料、数据,3、现场施工机械设备的使用说明书的用电参数4、JGJ46-2015《施工现场临时用电安全技术规范》、JGJ59-2011《建筑施工安全检查标准》、《公司安全标准化图集》等标准、规范及实施细则5、设备管理手册的有关规定6、有关技术人员及现场电工的意见、方案等四、施工内容1、工程概况本工程:怀安县高铁站站前广场及地下人防工程(人防车库),人防建筑面积:6035.36 平方米;非人防建筑面积:地上一层,高5.0米,面积:204.54平方米,地下一层,面积:3840.92平方米,合计:4045.46平方米;结构为:框架剪力墙。

兼做地震应急避难场所。

平时为1类车库;战时为2类6级二等人员掩蔽部。

2、现场临时电概况电源接入点为:怀安县城乡和规划建设局提供的一台315kvA箱式变电所供电,该箱变安装于安苑路北头路东的项目办公基地及生活区内西南角,给项目办公区、生产区、生活区和距500米的人防(车库)工程施工供电,箱变至人防(车库)工程施工现场的主电缆为一根4×240+1×120铠装电缆,接到位于施工现场基坑南侧的一级(总)配电箱。

由一级配电箱分配到钢筋加工区、木工棚、塔式起重机及现场照明等用电设备器具。

3、用电基本情况(1)、人防(车库)工程施工现场(结构主体阶段)用电设备:表:1(2)、施工现场用电平面布置图:(详见附图1)(3)、施工现场用电平面布置图说明:根据施工现场用电平面布置的分布情况,从办公基地生活区西南角的预装式变电站引出一路VLV22-0.6/1kv--4×240mm²+1×120mm ²电缆至施工现场基坑南侧的一级配电箱,由一级配电箱分5个回路分别引致基坑东、西两侧、基坑南、东西侧5台二级配电箱,电缆为VLV22-0.6/1kv--4×95mm²+1×50mm².电缆敷设方式为埋地敷设;埋设深度0.7m,其中一路由一级配电箱引致施工现场办公室、开水茶炉室,电缆为VLV-0.6/1kv-3×10mm²+2×6mm²埋地敷设,埋设深度为0.7m,沟底铺沙并用沙子覆盖后用盖板覆盖再回填土埋设,电缆上方设置电缆标志桩;基坑南侧东半部为:钢筋加工场;基坑南侧西半部为:木工棚。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(此文档为word格式,下载后您可任意编辑修改!)临时用电专项方案一、工程概况:本工程为佳和·溪林苑3#、7#楼,位于市府路以北凌西大街以西小扒沟以南,结构形式3#为框架结构、7#楼为剪力墙结构,基础为筏板基础。

3#楼地上十四层,地下人防一层;7#楼地上十七层,地下二层。

层高为:3#楼标准层层高为3.3米,建筑总高度为47.9米;7#楼标准层层高为2.8米,地下二层2.8m,地下一层分别为2.8米、4.2米,地上一层门市为3.6米,地上二层门市为3.3米,建筑总高度为51.7m。

3#楼建筑面积为13850.8㎡,7#楼建筑面积为9648.6㎡,总建筑面积为23499.4㎡。

本工程由锦州佳和房地产开发有限公司开发新建,锦州市太和区建筑工程公司施工。

根据本工程的特点施工需要,和工程拟用用电设备的数量及用电总容量均满足编制临时用电施工组织设计的要求(设备台数和用电总容量见表)二、编制依据:1、锦州市建筑设计研究院设计的建筑结构施工图;2、本工程的施工组织设计;3、锦州市建筑设计研究院的“岩土工程勘察报告”;4、中国建筑工业出版社出版的“建筑施工安全技术手册”;5、中国建筑工业出版社出版的“建筑施工手册”;16、建筑工程施工现场管理制度;7、施工进度安排和现场施工条件。

8、按规范要求编制临时用电施工组织设计。

根据JGJ46—2005《施工现场临时用电安全技术规范》的要求,本工程施工现场临时用电配电系统必须采用:1、采用三级配电系统;2、采用TN-S接零保护系统;3、采用二级漏电保护系统。

必须履行“编制、审核、批准”程序,由电气工程技术人员组织编制,经由安全部、技术部及专业技术负责人、总工程师、专业监理工程师、总监理工程师审核批准后方可实施,施工技术人员一定要按照技术标准、规程规范、设计要求组织施工,如有变更必须经有关专业技术人员同意(签字)方可变动。

为此,特编制本工程临时用电施工组织设计。

三、现场勘探:1、根据在建工程的施工组织设计和施工进度计划安排,总平面图和拟定的临时用电平面布置图,确定所用机械设备的位置和三级配电的层次及导线架设(地埋)的布置等。

2、该工程为筏板基础,为此利用在建工程基础钢筋骨架做临时用电接地装置系统、避雷、重复接地分别在总配电柜(箱)、塔吊设备开关箱、(卷扬机)线路末端处开关箱各安装一组重复接地,在塔吊设备处安装一组防雷接地,接地电阻值不大于10欧姆,塔式起重机、总配电箱处,配电线路的中间处和末端处做三处重复接地。

每处的重复接地利用φ12×2根镀锌钢筋与基础钢筋骨架,用电焊按规定施焊,每处的接地电阻值用接地电阻测试仪测试。

接地电阻测试季节系数见下表;接地电阻测试季节系数实际测试电阻值分别为:塔式起重机处防雷接地: 2 .0 × 1.9 = 3.8 Ω塔式起重机开关箱处PE线重复接地: 1.5 × 1.9 = 2.85 Ω总配电箱处重复接地: 2.0 × 1.9 = 3.8 Ω动力1#分配电箱PE线重复接地: 2.0 × 1.9 = 3.8 Ω动力2#分配电箱PE线重复接地: 3.0 × 1.9 = 3.8 Ω计算测试重复接地电阻值Ω<10Ω(满足设计要求)四、确定电源进线,总配电箱、分配电箱等的位置及线路走向;1、该工程施工现场临时用电总电源是由建设单位从供电外网低压系统380220V电压引入甲方供电配电柜,送至施工单位指定的位置(总配电箱处),整个施工现场按三级配电内容形式布置(示意图表示);总配电箱→分配电箱→开关箱→用电设备,配电箱、开关箱按现场逆时针逐一编号,箱内所用开关明显的标志注明,其回路和所控用电设备等所运行的开关箱均有专人负责,整个施工现场有持证电工按时检查和不定期检查,以防发生触电事故。

2、配电线路由建设单位送至总配电箱处的一侧电源线为三相四线制,380220V低压供电系统,自总配电箱二次侧开始配电,严格按三相五线制(TN-S○○系统)覆盖施工现场,一级配电柜至二级配电箱必须全部采用五芯电缆线埋地敷设,不允许使用其他方式代用。

做到工作零线和保护零线严格分开,正常情况下不带电的金属外壳必须和保护零线相连接,工作零线仅用于负载220V照明及220V用电设备。

其中保护零线与其他各导线颜色应区别开来,宜采用黄绿双色线,严禁黄绿双色线作负荷线用。

3、施工现场使用配电箱、开关箱,对固定式的安装高度要求为配电箱的中心点与地面的垂直距离应为1.4m-1.6m。

移动式分配电箱、开关箱其中心点与地面的垂直距离宜为0.8m-1.5m。

手持电动工具应采用移动式开关箱,内装漏电保护器,配电箱、开关箱进出线口一律设在箱体的下底面且有防绝缘损坏措施,整个施工现场采用三级配电二级保护,在总配电柜和开关箱内装设漏电保护器,使之具有二级的保护功能,有门、有锁、有防雨措施,箱内无杂物。

配电箱的采购、安装、维修均应按有关规范、规定执行。

4、从总配电箱至各分配电箱间导线架设均为暗设;详见施工现场临时用电平面布置图附后。

五、进行负荷计算确定计算负荷,按下列供电系统图程序进行计算。

1、施工现场全部电气设备用电需要系数K1=0.7, 功率因数cosφ=0.75,根据临时电源的位置及用电设备分布和现场的环境条件等,确定总配电柜、分配电箱和开关箱位置。

由总配电箱控制三相动力设备用电,单相照明用电共计五条支干线(表1-1)为本施工现场用电设备总容量统计表。

2、用电设备的总设备容量及计算负荷,采用在电力总用电量加10%作照明用电负荷的计算方法。

计算公式如下:P计=1.1(Κ1ΣРе+0.1Р计) P计—计算负荷(KW)。

P计=1.1Κ1ΣРе+0.11Р计 1.1—用电不均匀系数。

移项 P计-0.11Р计=1.1Κ1ΣРеΚ1—全部施工用电力需要系数。

0.89 P计=1.1Κ1ΣРеΣРе—全部施工用电力设备额定P计=1.24Κ1ΣРе容量之和代入计算公式:P计=1.24Κ1ΣРе=1.24×0.7×293.65=254.89KW表(1-1)施工现场各种机械设备用电总容量计算公式:(254.89KW) P计= 1.73 I线U线cosΦ代入计算公式:I线=I线≈517A4、总配电柜(箱)至分配电箱动力、照明干线计算负荷。

(1)总配电柜(箱)至1#动力分配电箱计算总容量js43.23KW。

(2)总配电柜(箱)至2#动力分配电箱计算总容量js19.57KW (3)总配电柜(箱)至3#动力分配电箱计算总容量js55.12KW (4)总配电柜(箱)至4#动力分配电箱计算总容量js41.49KW (5)总配电柜(箱)至砼输送泵分配电箱计算总容量js95.48KW。

5、总配电柜(箱)至分配电箱动力、照明干线计算电流JI。

(1)总配电柜(箱)至1#动力分配电箱总电流:计算公式:(43.23kw) P计=1.73 I线U线cosΦ代入计算公式:I线=I线≈88A(2)总配电柜(箱)至2#动力分配电箱总电流:计算公式: (19.57kw) P计=1.73 I线U线cosΦ代入计算公式:I线=I线≈40A(3)总配电柜(箱)至3#动力分箱计算总电流:计算公式: (55.12kw) P计=1.73 I线U线cosΦ代入计算公式:I线=I线≈112A(4)总配电柜(箱)至4#动力分配电箱计算电流:计算公式: (41.49kw) P计=1.73 I线U线cosΦ代入计算公式:I线=I线≈84A(5)总配电柜(箱)至砼输送泵分配电箱总电流:计算公式: (95.48kw) P计=1.73 I线U线cosΦ代入计算公式:I线=I线≈194A六、选择变压器1.兴业里小区工程施工现场临时供电变压器315KVA由建设单位委托电业局施工安装,从市电网10KV高压线路引下,新安装变压器H台,由低压侧 380220V 电压引入建设单位低压配电柜,送至施工单位指定的位置(总配电箱处)。

七、设计配电系统1、设计配电线路、选择导线或电缆;本工程施工现场设计配电线路,详见施工现场临时用电平面布置图。

施工现场临时用电导线及导线截面选择。

⑴.进户电源干线其计算总电流517A,应选择VV型号电力电缆,导线截面选择4×2402+1×1202。

⑵.总配电柜(箱)至1#动力分配电箱支干线其计算电流88A,应选择VV 型铜芯橡套电力电缆4×162 +1×102。

⑶.总配电柜(箱)至2#动力分配电箱支干线其计算电流40A,应选择VV 型铜芯橡套电力电缆4×162 +1×102。

⑷.总配电柜(箱)至3#动力分配箱支干线其计算电流112A,应选择VV型铜芯橡套电力电缆4×162 +1×102。

⑸. 总配电柜(箱)至4#动力分配箱支干线其计算电流84A,应选择VV型铜芯橡套电力电缆4×162 +1×102。

(6)总配电柜(箱)至砼输送泵分配电箱支干线计算电流194A,考虑机械强度选择VV铜芯橡套电力电缆3×502 +2×252 ,埋地穿管敷设。

⑺.分配电箱至对应的开关箱支线及开关电器的选择,可参照(规范)附录c(电动机负荷线和电器选配)2、设计配电装置、选择电器。

⑴总配电柜以下可设若干分配电箱;分配电箱以下可设若干开关箱。

总配电柜(箱)应设在靠近电源的地区。

分配电箱应装设在用电设备或负荷相对集中的地区。

分配电箱与开关箱的距离不得超过30m,(不能满足本规定时,根据施工现场实际情况可增设分配电箱)开关箱与其控制的固定式用电设备的水平距离不宜超过3m,开关要注明所控制回路或设备名称,配电箱的中心点与地面的垂直距离应为1.4m-1.6m。

移动式分配电箱、开关箱其中心点与地面的垂直距离宜为0.8m-1.5m。

⑵总配电柜(箱)应装设总隔离开关和分路隔离开关,总自动开关和分路自动开关,以及漏电保护器。

若漏电保护器同时具备过负荷和短路保护功能,则可不设分路自动开关。

也可采用分断时具有可见分断点的断路器,如DZ 20系列透明的塑料外壳式断路器,这种断路器具有透明的塑料外壳,可以看见分断点,这种断路器可以兼作隔离开关,不需要另设隔离开关。

总开关电器的额定值、动作整定值应与分路开关电器的额定值、动作整定值相适应。

⑶总配电柜漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s。

乘积不大于国标安全界限值(I*T≤30MA*S)。

⑷总配电柜(箱)应装设电压表,总电流表,总电度表。

分配电箱应装设总隔离开关和分路隔离开关,总自动开关和分路自动开关如采用分断时具有可见分断点的断路器,可不另设隔离开关。

总开关电器的额定值、动作整定值应与分路开关电器的额定值、动作整定值相适应。

相关文档
最新文档
