中空玻璃过程作业指导书年修

合集下载

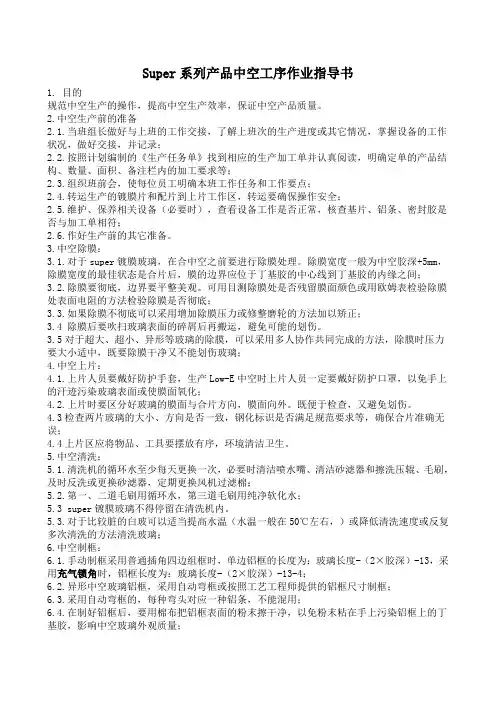

Super系列产品中空工序作业指导书

Super系列产品中空工序作业指导书

Super系列产品中空工序作业指导书1. 目的规范中空生产的操作,提高中空生产效率,保证中空产品质量。

2.中空生产前的准备2.1.当班组长做好与上班的工作交接,了解上班次的生产进度或其它情况,掌握设备的工作状况,做好交接,并记录;2.2.按照计划编制的《生产任务单》找到相应的生产加工单并认真阅读,明确定单的产品结构、数量、面积、备注栏内的加工要求等;2.3.组织班前会,使每位员工明确本班工作任务和工作要点;2.4.转运生产的镀膜片和配片到上片工作区,转运要确保操作安全;2.5.维护、保养相关设备(必要时),查看设备工作是否正常,核查基片、铝条、密封胶是否与加工单相符;2.6.作好生产前的其它准备。

3.中空除膜:3.1.对于super镀膜玻璃,在合中空之前要进行除膜处理。

除膜宽度一般为中空胶深+5mm,除膜宽度的最佳状态是合片后,膜的边界应位于丁基胶的中心线到丁基胶的内缘之间;3.2.除膜要彻底,边界要平整美观。

可用目测除膜处是否残留膜面颜色或用欧姆表检验除膜处表面电阻的方法检验除膜是否彻底;3.3.如果除膜不彻底可以采用增加除膜压力或修整磨轮的方法加以矫正;3.4 除膜后要吹扫玻璃表面的碎屑后再搬运,避免可能的划伤。

3.5对于超大、超小、异形等玻璃的除膜,可以采用多人协作共同完成的方法,除膜时压力要大小适中,既要除膜干净又不能划伤玻璃;4.中空上片:4.1.上片人员要戴好防护手套,生产Low-E中空时上片人员一定要戴好防护口罩,以免手上的汗迹污染玻璃表面或使膜面氧化;4.2.上片时要区分好玻璃的膜面与合片方向,膜面向外。

既便于检查,又避免划伤。

4.3检查两片玻璃的大小、方向是否一致,钢化标识是否满足规范要求等,确保合片准确无误;4.4上片区应将物品、工具要摆放有序,环境清洁卫生。

5.中空清洗:5.1.清洗机的循环水至少每天更换一次,必要时清洁喷水嘴、清洁砂滤器和擦洗压辊、毛刷,及时反洗或更换砂滤器,定期更换风机过滤棉;5.2.第一、二道毛刷用循环水,第三道毛刷用纯净软化水;5.3 super镀膜玻璃不得停留在清洗机内。

中空玻璃作业指导书

中空玻璃作业指导书

有限公司JF-SOP-007中空玻璃作业指导书发放编号受控状态批准人持有者2013—07—25发布2013—08—01实施有限公司发布一、目的:规范中空工序生产操作,减少生产中的工作失误,保证设备正常运作,从而提高生产效率,保证生产有序进行。

二、范围:中空生产线三、内容1.生产前准备工作要求如下:1.1进行清洗机三级保养,擦洗压送辊。

检查水位,预热清洗水,采用离子水时,应检查水的电导率。

1.2加工离线Low-E镀膜玻璃,检查除膜设备的状态,调整除膜机除膜宽度;1.3开启丁基胶涂布机预热;1.4根据要求,准备金属间隔条、接插件;1.5检查密封胶的有效期、批次、型号。

1.6检查电源电压是否正常;检查水箱水源是否充足;检查气源气压是否保持在0.6——0.7Mpa。

1.7班组长(或主操)每天根据当班主管下发的《生产任务派发单》安排工作,同时要对所要生产的任务单的加工项目及加工要求认真核对,若有问题要及时向上级反映,给予解决;1.8班长(或主操)在开始工作之前,要组织本班人员准备好玻璃和各种生产中空玻璃的材料,如分子筛、铝框等主要材料及其它一些辅助材料;2. 工作步骤;2.1 打开总电源开关,打开气阀,水阀及清洗机,照明开关,水箱加热器;2.2 开通清洗机,打开风机启动键直至指示灯不再闪烁,再依次打开水系统键、毛刷、上片传动、清洗传动、自动开通及自动键,若需加速时再打开加速键;2.3 开通合片机,清除报警信息09,合片机归零13依次打开清洗出片段、上框前传动,上框后传动,入片传动、合片机出片传动,开通自动及自动键;3.中空玻璃加工工艺流程如下:生产前准备→Low-E玻璃除膜→清洗干燥→制框→灌装干燥剂→涂布丁基胶→上框→合片→压片→封胶→卸片→固化→检验→包装。

4. 上片、除膜和清洗4.1 检查玻璃的规格、品种、尺寸偏差、平整度。

4.2 检查玻璃的表面质量。

4.3 清洗后的玻璃应经光照检验,避免有水珠、水渍及其它污渍的玻璃进入合片工序。

中空玻璃生产过程作业指导书

中空玻璃生产过程作业指导书

中空玻璃临盆进程功课指点书1 实用规模1.1 本指点书实用于金属距离条中空玻璃临盆.制造进程的功课尺度.2 一般划定2.1.1 中空玻璃制造应依据不合地区的情况温度.气压差和工程特色,采纳与之相顺应的制造工艺.2.1.2 中空玻璃所采取的材料应相符设计请求.当设计无请求时应相符国度现行有关尺度的划定.严禁运用国度明令禁用或镌汰的材料.2.1.3 制造中空玻璃所采取的材料,在运输.储存和临盆进程中必须采纳有用措施防止破坏.演变和污染.3 中空玻璃材料3.1 一般划定3.1.1 中空玻璃用材料应相符现行国度尺度的有关划定及设计请求.尚无响应尺度的材料应相符设计请求,并应有出厂及格证.3.1.2 中空玻璃构造.材料需修正时,应由原设计单位负责,制造单位不得私自更改玻璃构造及材料.3.1.3 构成中空玻璃的两片玻璃须要差别时应明白标识.3.2 玻璃3.2.1 中空玻璃的质量和机能应相符下列现行国度尺度的划定:《浮法玻璃》GB 11614《着色玻璃》GB/T 18701《夹层玻璃》GB 9962《中空玻璃》GB 11944《吸热玻璃》JC/T 536《夹丝玻璃》JC 433《防弹玻璃》GB 17840《幕墙用钢化玻璃与半钢化玻璃》GB/T 17841《镀膜玻璃第二部分低辐射镀膜玻璃》GB/T 18915.23.3 密封材料3.3.1 中空玻璃第一道密封胶用丁基热熔密封胶,应相符现行行业尺度《中空玻璃用丁基热熔密封胶》JC/T 914的划定.不推却载荷的第二道密封胶应相符现行行业尺度《中空玻璃用弹性密封胶》JC/T 486的划定.3.3.2 运用于构造装配的中空玻璃应采取中性硅酮构造密封胶,并相符现行国度尺度《建筑用硅酮构造密封胶》GB 16776的有关划定.3.3.3 中空玻璃用弹性密封胶的密封尺寸应相符GB11944尺度的请求;运用于构造装配的中空玻璃用硅酮构造密封胶的密封尺寸应按JGJ102 规范设计.3.3.4 中空玻璃用弹性密封胶选用前应按GB16776尺度附录B进行密封胶与玻璃的粘结性实验和丁基胶的相容性实验,及格后方能选用.3.3.5 中空玻璃用弹性密封胶运用前应按GB16776附录D进行混杂平均性.实用期的磨练.3.3.6 不合型号和厂家的A组分.B组分严禁混用.3.4 其它材料3.4.1 制造铝距离条的材料的壁厚应大于0.3mm,吸附孔通透.均布,不得有间断或缺孔.铝距离条框的概况应经去污处理.不得运用有折弯裂纹的铝距离条.3.4.2 塑料与金属复合距离条切割.折弯后应检讨外不雅质量,不得运用有折弯裂纹.联合面已经分层的距离条.3.4.3 角插件和接插件的尺寸应与距离条内孔尺寸相匹配,尺寸公役应相符请求,概况应处理干净.角插件和接插件应设计有止退齿,防止距离条松脱.3.4.4 中空玻璃湿润剂(分子筛)应选用3A孔径的分子筛.并相符现行国度《3A分子筛》GB/T10504尺度.4 中空玻璃的制造4.1 一般划定4.1.1 加工中空玻璃成品的装备和量具,都应相符有关请求,并按期进行检讨和计量认证,以包管加工产品的质量.如装备的加工精度.压力指导装配.量具的精度等,均应实时进行检讨.保护或计量认定.4.1.2 中空玻璃临盆应具备下列根本装备:切割装备.磨边装备.清洗湿润机.上框.合片.压片机.手动或主动封胶机.丁基胶涂布机等.4.1.3 玻璃的切割应确保不划伤玻璃.4.1.4 运用易挥发.易清洗的切割油.4.1.5 玻璃切割机.磨边机的加工精度应知足中空玻璃尺寸精度.对角线精度和边部质量的请求.4.1.6 中空玻璃清洗机可所以立式或卧式,清洗机应确保不会膜层划伤.并包管玻璃的概况清洗干净.4.1.7 第二道清洗水宜运用去离子水清洗玻璃.清洗镀膜玻璃应运用去离子水.4.1.8 中空玻璃清洗机的湿润风应经由滤处理.4.1.9 经洗涤后的玻璃概况不许可产生划伤.破角.水渍或残留水珠等缺点.4.1.10 中空玻璃的上距离条框.合片.(充气)压片装配应知足以下请求:4.1.11 两片或多片玻璃.距离条准肯定位.4.1.12 压片机应压力平均,使两片或多片玻璃经由过程丁基胶与铝距离条粘接在一路,丁基胶平均展宽在距离条上,构成第一道密封.4.1.13 中空玻璃的充气可采取在线主动充气或离线手动充气装配.4.1.14 中空玻璃的二道密封胶应运用双组份密封胶打胶机.4.1.15 运用的打胶机应装有A.B组份供胶压力指导表.4.1.16 出胶压力持续可调,平均注入玻璃封胶区,完整填实距离条框两侧.4.1.17 双组份密封胶打胶机应装有自力掌握阀,便利排胶和胶枪清洗.4.1.18 距离条框切割装备应能包管条框切割后,瘦语腻滑.无毛刺.不变形.4.1.19 丁基胶涂布机应能包管出胶平均,不漏胶.断胶,并平均涂布在铝条上.4.1.20 中空玻璃成品的制造场合应在室内,并请求干净.湿润.通风优越,温度也应知足加工的须要.加工情况应达到以下请求:1 密封胶供胶温度不低于10℃,湿度知足请求.2 有夜间功课的车间,照明设计应知足现行国度《建筑采光设计》GB/T50033尺度的有关划定.4.1.21 中空玻璃除应相符现行国度尺度《中空玻璃》GB 11944的有关划定外,还应相符下列划定:1 距离条式中空玻璃应采取双道密封.第一道密封:丁基热熔密封胶(PIB);第二道密封:聚硫胶或硅酮胶等.2 中空玻璃的距离条可采取持续折弯型或插角型.灌装型距离条框中的湿润剂应采取专用装备装填.3 中空玻璃加工进程应采纳措施包管玻璃平整.4.1.22 灌装好分子筛的隔离框应在45分钟内合成中空.4.1.23 玻璃应进行边部处理.厚度在4-10mm之间的,磨边棱角宽度不小于0.5mm,厚度在10mm以上的,磨边棱角宽度不小于1mm. 4.1.24 有构造粘接请求的中空玻璃成品应运用硅酮构造密封胶,注胶厚度及宽度应相符现行国度尺度和设计请求.4.1.25 离线低辐射镀膜玻璃加工制造中空玻璃时,在边部封胶区必须除膜.4.1.26 中空玻璃采取钻孔装配时,必须进行倒角处理.4.1.27 点支式中空玻璃开孔后,开孔处必须采取双道密封.4.1.28 对影响产品德量的症结环节,如胶与玻璃的粘结性.混胶比.混胶平均性(蝴蝶法).封胶质量.分子筛的含水率和灌装量.胶深和露点等环节应设有质量检测点,对产品德量实行质量监控,并做记载.4.2 工艺流程4.2.1 中空玻璃加工工艺流程如下:玻璃裁切→磨边→清洗湿润→制框→灌装湿润剂→涂布丁基胶→上框→合片→压片→封胶→卸片→固化→磨练→包装.4.3 临盆进程掌握4.3.1 临盆前预备工作请求如下:1 进行清洗机三级保养,擦洗压送辊.检讨水位,预热清洗水,采取离子水时,应检讨水的电导率.2 加工离线Low-E镀膜玻璃,检讨除膜装备的状况,调剂除膜机除膜宽度;3 开启丁基胶涂布机预热;4 依据请求,预备金属距离条.接插件;5 检讨密封胶的有用期.批次.型号.4.3.2 上片.除膜和清洗1 检讨玻璃的规格.品种.尺寸误差.平整度.2 检讨玻璃的概况质量.3 清洗后的玻璃应经光照磨练,防止有水珠.水渍及其它污渍的玻璃进入合片工序.清洗过的玻璃应尽快合片.4.3.3 距离条制造和分子筛灌装1 金属距离条外形无毁伤.变形.概况干净.2 手工充气的中空玻璃应在隔离框上预埋充.放气嘴.3 每班应进行分子筛充装前温升实验,改换新桶应再做一次检测.4 金属距离条湿润剂每延米填充量一般不低于25克.4.3.4 涂布丁基胶1 丁基胶涂布必须包管胶条平均持续,丁基胶宽度不得小于3mm;2 距离条分子筛灌装孔,必须完整被丁基胶填塞.4.3.5 上框.合片(充气)及压合1 上框前应先检讨距离条规格.尺寸.2 充气的中空玻璃,充气量不得小于85%.4.3.6 涂二道密封胶1 封胶功课前应进行蝴蝶法测试,检讨双组份密封胶的混杂平均性.2 胶的拉断时光实验,平日为20~60分钟,具体数据应咨询供给商.3 封胶进程应检讨下列内容:1)随时不雅察二道密封胶填注量,应包管密封胶充分与丁基胶接触并与玻璃边平齐,中央不得有气道.气泡;2)胶深相符请求;4 已涂胶的中空玻璃应逐片离隔.宜立式静置固化.固化后方能搬运.5 每片玻璃封胶后,应有产品标识.4.3.7 点支式中空玻璃的构造件上的密封材料应与玻璃慎密联合.5 中空玻璃的磨练中空玻璃成品,应按现行国度尺度《中空玻璃》GB/T 11944 的划定,由质量部分进行抽检.质量磨练应相符下列划定:5.1.1 隔离框.分子筛.充填的气体和玻璃原料(含镀膜.夹层.钢化等工艺)的质量验收,应按每一工序段作为磨练批.5.1.2 中空成品应按组批进行磨练,随机抽检数目按现行国度尺度《中空玻璃》GB/T 11944 的划定进行.5.2 检讨请求5.2.1 中空玻璃的边长,对角线误差以及密封胶层宽度用最小刻度为1mm的钢卷尺测量.中空玻璃的厚度用精度为0.01mm的外径千分尺在距离玻璃边部15mm以内的四边中点处测量,测得成果的算术平均值即为厚度值.5.2.2 中空玻璃的长度与宽度许可误差不得超消失行国度尺度《中空玻璃》GB/T 11944 的相干划定.5.2.3 双道密封中空玻璃的厚度许可误差不得超消失行国度尺度《中空玻璃》GB/T 11944 的有关划定.5.2.4 矩形中空玻璃两对角线之差不该大于对角线平均长度的0.2%.5.2.5 检测邵氏硬度.5.2.6 距离玻璃概况0.6m处,在天然光下或采取背光透射,肉眼不雅察玻璃概况.中空玻璃内概况不得妨害透视的污迹.划痕;中央空气层不得有任何异物.5.2.7 中空玻璃片的边.角缺点应相符现行国度尺度《中空玻璃》GB 11944的有关划定.5.2.8 中空玻璃成品的露点≤-40℃,特别露点请求的产品由供需两边约定.6 包装运输.入库和贮存中空玻璃用木箱.集装架运输包装,玻璃之间应互相离隔,并有防雨措施.产品应垂直放置贮消失通风.湿润的室内.包装.运输.搬运规矩.前提应相符国度有关尺度的划定.。

中空上片岗位作业指导书

中空上片岗位作业指导书

中空工序作业指导书版本/版次:Ver2.0文件编号:WPMB**生效日期:2016年1月15日区分编写审核批准文件控制章签名注:若该控制章为蓝色,则本文件为受控文件;若不是蓝色,则本文件不是受控文件。

文件编号WPMB**版次Ver2.0制定部门中空上片作业指导书发行日期2016年1月6日生产部修订记录修订日期修订内容摘要版本/版次修改人批准人2015-12-21 可视化初版做成Ver2.0司加伟卢小刚生产部发行日期:2016年1月6日生产前准备工具数量单位1.检查机械手、除膜机和清洗机设备状况、保养情况;2.调试检查并确认机械手、除膜机性能;3.了解当前要生产的订单基本信息;4. 开始作业前佩戴口罩进入作业;叉车 1 台安全带 1 根皮手套 2 双钢卷尺 1 个辅助物品物料名称编号数量单位6#活动扳手 1 1 个强光手电筒 2 1 个安全帽 3 1 个口罩 4 1 个除膜轮 5 1 个操作步骤安全/质量控制要点1、核对流程卡2、根据流程卡核对玻璃数量1.核对流程卡时要注意产品结构、胶深、各边留边量等信息。

2.玻璃数量一定要核对,避免欠片生产生产部发行日期:2016年1月6日3、根据流程卡核对玻璃宽、高和对角线尺寸4、用叉车和安全带转运玻璃到机械手上片位置5、机械手设置参数,膜玻白玻自动上片6、按照流程卡信息输入除膜机参数3.对角线长L≤2500mm时,对角线偏差允许2mm;L>2500mm时,对角线偏差允许3mm 4.安全带打包时务必将锁扣完全扣住,超过1.4m高度玻璃必须佩带安全帽5.一般情况除膜宽度为胶深+5mm,特殊要求订单按客户要求。

除膜宽度偏差为+2/-1mm。

生产部发行日期:2016年1月6日7、检查除膜宽度和除膜质量8、检查合格后放行玻璃6.不允许有明显除膜波浪,除膜不净,除伤等缺陷,除膜单边平直度偏差≤1mm,600mm处观察无除膜不净。

7. 中空2#线先放行膜玻后放行白玻,其余各线均为白玻在前,膜玻在后。

中空玻璃过程作业指导书 修

中空玻璃过程作业指导书 修

中空玻璃加工过程作业指导书1、目的和适用范围为了使中空玻璃生产加工过程得到有效控制,保证中空玻璃加工的产品质量,特制定本作业指导书。

本作业指导书适用于中空玻璃制作整个过程,及中空玻璃制作相关的原辅材料进货检验到制成成品的全过程。

2、依据上海XXX幕墙工程有限公司程序文件上海XXX幕墙工程有限公司管理文件《建筑幕墙》GB/T 21086《强制性认证实施细则安全玻璃》CTC/TC-OP01/《中空玻璃》GB/T 11944《平板玻璃》GB 11644《建筑用安全玻璃第二部分:钢化玻璃》GB《着色玻璃》GB/T 18701《镀膜玻璃第一部分:阳光控制镀膜玻璃》GB/T《镀膜玻璃第二部分:阳光控制镀膜玻璃》GB/T《3A分子筛及其试验方法》GB 10504 GB GB《中空玻璃试验方法》GB/T 7020《中空玻璃用丁基热熔密封胶》JC/T 914《中空玻璃用弹性密封胶》JC/T 486《建筑用硅酮结构密封胶》GB 16776《中空玻璃生产规程》HBZ/T 0013、过程控制和检验规则原辅材料进货检验3.1.2所有原辅材料进厂,仓库保管员都必须在15分钟内,将报检单与码单复印件一起送到质量检验员报检。

质量检验员接到报检后,应按下表规定的内容进行检验,并在记录表规定的时间内将检验结论回复仓库。

3.1.3只有经质量检验员检验合格的材料,可以入库并发到车间里使用。

原辅材料进货检验内容及接受标准见表一加工过程的控制和检验3.2.1操作工在每日开机前要检查确认丁基胶,聚硫胶和分子筛在有效期内。

超过有效期不得使用。

3.2.2操作工在每日开机前要确认工作环境是否洁净,温度湿度是否符合要求。

3.2.3操作工在每日开机时要检查并确认流水线上各部位的传感器、温控器、压力延时器等处于正常工作。

记录在《设备日常点检表》上。

3.2.4操作工检查作业区域内是否洁净,无灰尘。

记录在《设备日常点检表》。

3.2.5主要控制以下几个方面:3.2.5.1中空铝隔条落料:(以下三条由操作工控制,工段检验员抽检)a、要求铝隔条必须是表面无灰尘。

【最新】中空作业指导书-优秀word范文 (10页)

【最新】中空作业指导书-优秀word范文 (10页)

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==中空作业指导书篇一:中空作业指导书编写人:批准人:中空作业指导书一目的:规范中空线的操作程序,提高中空效率,保证中空质量。

二职责:一线员工:负责按照本指导书作业,确保产品质量。

班长:负责监督、检查执行情况改进、完善作业指导书,指导、监督员工生产操作过程。

三内容1 班长1.1班长根据生产任务安排上片员转运适当待加工玻璃到上片区域。

1.2审核加工单,找出加工重点及难点,根据任务单要求,作好相关物料准备并落实到各负责人员,1.3生产中要不断检查基片、清洗、上框、封胶等质量控制要点,确保生产的产品合格。

1.4时刻监控设备的工作状态,对于生产过程中出现的质量、设备等相关问题不要慌乱,要及时灵活处理。

2 上片2.1上片检查玻璃的尺寸与加工单是否相符以及检查玻璃的质量,看有无超标的崩边、划伤等及其他缺陷,将情况报告班长,由班长确认是否加工。

2.2 按照班长安排协助其他人员完成封胶、灌分子筛等其他任务。

2.3时刻清洁并保持好上片区域以及清洗机卫生。

3 制框3.1按加工单使用相关铝条并核查铝条的厚度和封胶深度。

3.2制框时,根据玻璃尺寸、插脚类型和胶深计算铝框尺寸,并负责灌分子筛。

3.3操作丁基胶涂布机,要保证丁基胶涂布适量、均匀。

3.4时刻清洁并保持好制框、丁基胶机、灌分子筛区域以及上框区域内的环境卫生。

3.5完成班长安排的其他任务。

编写人:批准人:4 封胶4.1生产前对照加工单核查中空玻璃厚度、胶种、胶深和铝条厚度。

4.2监督上框、合片、丁基胶涂布质量,检查胶种、胶深和铝条厚度是否与加工单相符。

4.3操作封胶机,调整封胶参数,并填写封胶工艺参数记录,对封胶质量负责。

4.4负责封胶机的日常维护与保养,包括更换胶种、清洗胶枪、冷冻胶枪、更换胶枪等。

4.5降低胶耗,提高密封胶的利用率。

中空玻璃生产过程作业指导书

中空玻璃生产过程作业指导书

中空玻璃生产过程作业指导书中空玻璃是一种由两片玻璃之间注入气体形成的一种特殊玻璃制品,具有保温、隔热、隔音、防震等优点,广泛应用于建筑行业。

下面是中空玻璃生产过程的作业指导书,包括材料准备、设备操作和质量控制等内容。

一、材料准备1.确保原材料供应充足,包括两片平整且无瑕疵的玻璃、框架胶水、湿敷剂等。

2.定期检查原材料的质量,确保符合生产要求。

3.根据产品规格和要求,准备适量的原材料。

二、设备操作1.确保生产设备的正常运行,包括中空玻璃制造机、真空泵、封口机等。

2.根据产品规格和要求,进行设备的调整和设置。

3.将两片玻璃放置在制造机的工作平台上,确保两片玻璃平整、对齐。

4.注入适量的湿敷剂,确保两片玻璃之间的间隙均匀、适当。

5.使用胶水固定两片玻璃之间的框架,确保结构牢固、密封良好。

6.开启真空泵,将中空玻璃的内部抽成真空状态。

7.关闭真空泵,使用封口机封住中空玻璃的一侧,确保气体不泄漏。

8.检查已制作的中空玻璃,确保产品质量合格。

三、质量控制1.在制造过程中,每个步骤都需要进行严格的质量控制,包括检查原材料的质量、设备的工作状态、操作人员的操作技能等。

2.每次制作中空玻璃后,进行外观检查,确保玻璃表面无瑕疵、无污染等。

3.对制作的中空玻璃进行抗压强度测试,确保产品符合相关标准。

4.进行保温、隔音等性能测试,确保产品的效果达到预期要求。

5.根据质量检查结果,及时调整和改进制造过程,以提高产品质量。

四、安全注意事项1.操作人员必须佩戴好合适的劳动防护用品,包括安全帽、护目镜、防护手套等。

2.严禁在生产过程中吸烟或使用明火,以免引发火灾事故。

3.严禁擅自调整和操作设备,遵守操作规程,确保设备安全运行。

4.定期检查和保养设备,确保设备的正常运行和安全性。

5.做好现场清理工作,疏导设备周围的通道,防止杂物阻塞和滑倒事故。

玻璃施工作业指导书

玻璃施工作业指导书

玻璃施工作业指导书1. 简介本指导书旨在提供玻璃施工作业的相关指导和操作步骤,以确保施工过程安全、高效和质量可控。

2. 施工前准备在开始施工之前,应做好以下准备工作:2.1 确定施工要求首先,需要明确施工的具体要求。

包括玻璃类型、尺寸、位置、安装方式等。

与客户或设计方进行充分沟通,确保施工的准确性。

2.2 检查施工现场在施工现场,需要进行必要的安全检查和环境评估。

确保施工区域安全、无隐患,并提前处理存在的问题。

2.3 准备所需材料和工具根据施工要求,准备所需的玻璃及其安装、固定所需的相关材料,如胶水、密封胶等。

同时,确保所需工具齐全,如玻璃吸盘、切割刀、尺子等。

2.4 员工培训和安全防护在施工前,对相关员工进行必要的培训,确保其了解施工流程和安全要求,并掌握正确的操作方法。

同时,配备必要的个人防护装备,如手套、护目镜等,确保施工人员的安全。

3. 施工步骤根据施工需求,按照以下步骤进行玻璃施工:3.1 测量玻璃尺寸使用尺子或量具测量边长、厚度等参数,确保准确的玻璃尺寸。

3.2 切割玻璃根据测量结果,使用切割刀等工具对玻璃进行切割。

切割时要注意保持平稳的手势并均匀施力,避免切割出现裂纹或不规则边缘。

3.3 封边处理对切割好的玻璃边缘进行封边处理,使用适当的工具和材料进行修整,防止玻璃边缘易碎或划伤。

3.4 清洁和准备安装位置在玻璃插入的安装位置上清洁和准备好,确保无灰尘、杂物等,以确保安装牢固和美观。

3.5 安装玻璃将准备好的玻璃小心地放置或插入到安装位置上。

3.6 固定和密封使用适当的固定材料,如玻璃胶或金属夹杂等,将玻璃固定在安装位置上。

同时,使用密封胶等材料对玻璃边缘进行密封,防止水汽、灰尘等进入。

3.7 清理和检查施工完成后,清理施工现场,并进行玻璃的清洁。

最后,对施工质量进行检查,确保玻璃安装牢固、表面无划伤等。

4. 安全注意事项•施工人员必须佩戴好个人防护装备,如手套、护目镜等。

•施工现场必须保持整洁,杂物必须及时清理。

中空玻璃生产过程作业指导书【范本模板】

中空玻璃生产过程作业指导书【范本模板】

中空玻璃生产过程作业指导书1 适用范围1.1 本指导书适用于金属间隔条中空玻璃生产、制造过程的作业标准。

2 一般规定2。

1。

1 中空玻璃制造应根据不同地区的环境温度、气压差和工程特点,采取与之相适应的制造工艺.2。

1。

2 中空玻璃所采用的材料应符合设计要求。

当设计无要求时应符合国家现行有关标准的规定。

严禁使用国家明令禁用或淘汰的材料。

2.1。

3 制造中空玻璃所采用的材料,在运输、储存和生产过程中必须采取有效措施防止损坏、变质和污染。

3 中空玻璃材料3。

1 一般规定3.1.1 中空玻璃用材料应符合现行国家标准的有关规定及设计要求。

尚无相应标准的材料应符合设计要求,并应有出厂合格证。

3。

1.2 中空玻璃结构、材料需修改时,应由原设计单位负责,制造单位不得擅自更改玻璃结构及材料。

3。

1.3 组成中空玻璃的两片玻璃需要区别时应明确标识。

3.2 玻璃3.2.1 中空玻璃的质量和性能应符合下列现行国家标准的规定:《浮法玻璃》GB 11614《建筑用安全玻璃第二部分:钢化玻璃》GB15763。

2《着色玻璃》GB/T 18701《夹层玻璃》GB 9962《中空玻璃》GB 11944《吸热玻璃》JC/T 536《夹丝玻璃》JC 433《防弹玻璃》GB 17840《幕墙用钢化玻璃与半钢化玻璃》GB/T 17841《建筑用安全玻璃防火玻璃》GB 15763.1《镀膜玻璃第一部分阳光控制镀膜玻璃》GB/T 18915。

1《镀膜玻璃第二部分低辐射镀膜玻璃》GB/T 18915。

23.3 密封材料3。

3。

1 中空玻璃第一道密封胶用丁基热熔密封胶,应符合现行行业标准《中空玻璃用丁基热熔密封胶》JC/T 914的规定。

不承受载荷的第二道密封胶应符合现行行业标准《中空玻璃用弹性密封胶》JC/T 486的规定。

3.3.2 应用于结构安装的中空玻璃应采用中性硅酮结构密封胶,并符合现行国家标准《建筑用硅酮结构密封胶》GB 16776的有关规定。

玻璃工程作业指导书(已改)

玻璃工程作业指导书(已改)

玻璃工程作业指导书一、钢、木框扇玻璃及玻璃砖安装(一)施工准备1、材料(1)玻璃或玻璃砖:品种、规格按设计要求选用。

(2)油灰:可在市场上买成品,也可参照下列重量配合比自行配制:蚬灰粉:桐油:水-100:27.5:2.5。

先把水和部分桐油加进蚬灰内,用电动捶振捣,边捣边拌和,以后再把其余桐油逐渐加入,用电动锤棒捣4小时后成桐油灰。

鉴别油灰的技术性能可参照下指标:1)外观:为灰黄色稠塑性固体膏状物,手感柔软,有拉力、支撑力,有桐油香味,粘性很强等特征。

2)硬化:油灰涂抹后,在常温下5昼夜内硬化。

3)用于钢门窗玻璃的油灰,应有防锈性。

(3)其他材料:红丹、玻璃钉、钢丝卡子,橡皮垫、木条、煤油等。

2、作业条件(1)玻璃应在内外门窗经框扇校正和五金安装后,在涂刷最后一遍涂料前进行安装。

玻璃隔断的玻璃安装,参照上述要求进行。

(2)钢门窗正式安装玻璃前,要检查是否有扭曲,应进行修理和挑选后,再安装玻璃。

(3)玻璃安装前应按照设计要求尺寸,预先集中裁制,其长宽各应缩小遮盖玻璃槽(子口)宽度的1/4。

并按不同规格和安装顺序码放在安全处备用。

对于集中加工后进场的半成品,应有针对性的选择几樘进行试安装,提前核实来料的尺寸,留量是否合格(上下余量3mm,两边余量4mm),边缘不得有斜曲或缺角等情况。

必要时应作再加工处理或更换。

(4)将需要安装的玻璃,按部位分规格、数量分别将已裁好的玻璃分送就位。

(二)操作工艺1、安装顺序:一般应先安外门窗,后安内门窗。

2、木框扇玻璃安装前,应将裁口内的污垢清除干净,并沿裁口的全长均匀涂抹1-3mm厚的底油灰。

随后把玻离推铺平整、压实后收净底灰。

四边分别钉上钉子,间距为150-200mm,每边不少于两个钉子。

钉完后用手轻敲玻璃,如响声坚实,说明玻璃安装平实;如响声啪啦啪啦,说明油灰不严,取下玻璃重新安装,然后用油灰填实抹光;如采用木压条固定时,应先涂干性油,并不得将玻璃压得过紧。

3、钢门窗安装玻璃,先落底油灰,后放玻璃压平稳,用钢丝卡或胶粒码固定,钢门窗上每个孔都要安放钢丝卡或胶粒码且每边不得少于两个,并用油灰填实抹光;然后再将底油灰收好,底油灰要求饱满,不能有空壳,如发现有空壳,要立即补灰修好。

玻璃安装施工安全作业指导书(二篇)

玻璃安装施工安全作业指导书(二篇)

玻璃安装施工安全作业指导书1、进入施工现场应戴好安全帽。

搬运玻璃时,应戴上手套。

玻璃应立放紧靠。

高空装配及楷擦玻璃时,必须穿软底鞋,系好安全带,以保安全操作。

2、截割玻璃,应在指定场所进行。

截下的边角余料应集中投入木箱,及时处理。

3、截下的玻璃条及碎块,不得随意乱抛,应集中收集在木箱中。

大批量玻璃截割时,要有固定的工作室。

4、安装玻璃时应带工具袋。

木门窗玻璃安装时,严禁将钉子含在口内进行操作。

同一垂直面上不得上下交叉作业。

玻璃未固定前,不得歇工或休息,以防工具或玻璃掉落伤人。

5、安装门窗或隔断玻璃时,不得将梯子靠在门窗扇上或玻璃框上操作。

脚手架、脚手板、吊篮、长梯、高凳等,应认真检查是否牢固,绑扎有无松动,梯脚有无防滑护套,人字梯中间有无拉绳,符合要求后方可用以进行操作。

6、在高处安装玻璃,应将玻璃放置平稳,垂直下方禁止通行。

安装屋顶采光玻璃,应铺设脚手板或其他安全措施。

7、门窗玻璃安装后,应随手挂好风钩或插上插销,锁住窗扇,防止刮风损坏玻璃,并将多余玻璃、材料、工具清理入库。

8、玻璃安装时,操作人员应对门窗口及窗台抹灰和其他装饰项目加以保护。

门窗玻璃安装完毕后,应有专人看管维护,检查门窗关启情况。

9、拆除外脚手架、悬挑脚手架和活动吊篮架时,应有预防玻璃被污染及破损的保护措施。

10、大块玻璃安装完毕后,应在1.6m左右高处,粘贴彩色醒目标志,以免误撞损坏玻璃。

对于面积较大、价格昂贵的特种玻璃,应有妥善保护措施。

玻璃安装施工安全作业指导书(二)一、引言玻璃安装施工作为一项高风险作业,要求参加施工的工人具备丰富的经验和专业知识,并且需要严格遵守相关的安全操作规程和程序。

本指导书旨在提供一些基本的安全指导和操作规范,以确保施工过程中的安全性。

二、施工前的准备工作1.确定施工范围:在开始施工前,需要明确确定施工的具体范围和位置,并对施工现场进行评估和测量。

2.材料准备:准备好需要使用的玻璃材料,并对其进行检查,确保没有破损或者缺陷。

中空工序作业指导书

中空工序作业指导书

1、工序作业前准备:1.1班前会●工序全体员工必须参与,由工序负责人主持。

●班前会内容:讲安全、讲质量、讲任务、讲精神。

1.2准备工作●检查及保养设备、工具;开机并试机。

●认真阅审当日工艺流程单并归类做到心中有数。

●准备多种作业物料。

●穿戴劳保用品。

2、工序规定:●玻璃上片时,应做到:A、查对流程跟踪单数量与玻璃实物与否相符,多片、少片必须立即汇报组长进行处理。

B、在生产过程中查对流程跟踪单上规格与玻璃实物与否相符。

C、镀膜玻璃膜面,喷砂玻璃喷砂面朝自已,与白玻配对时,镀膜玻璃或喷砂玻璃先上片。

D、LOW-E玻璃加工时,应佩戴乳胶手套与质检手套并佩戴口罩。

●合片时,应做到:A、确认玻璃外观与否有缺陷及与否在容许范围。

B、铝框装好后,四边与玻璃边缘间距密封胶为5~7mm,构造胶为8~12mm。

C、保证中空腔内无灰尘异物。

D、贴标签前先查对玻璃尺寸精确无误方可贴付。

●打丁基胶时,应做到:A、丁基胶不能断胶、积胶,每个插角接头处必须连接。

B、打完丁基胶铝框不能直接放在地上,以免粘上灰尘,影响密封性。

C、气压、温度依实际状况进行调整,保证胶粘度及出胶量符合规定。

●打密封胶时,应做到:A、保证打完胶后无气线,无花胶.胶量合适,饱满。

B、配胶比较要合适,依原则作业。

C、停止生产10分钟,则必须冲枪,以免枪内密封胶凝固。

●下片时,应做到:A、保证生产顺畅。

B、下片前先检查标签与否有贴,品名与否对旳。

C、下片前检查中空内与否有污物、异物等。

D、下片依规定每片玻璃之间垫保护垫,双白、单钢中空垫三合板或软泡沫。

E、玻璃旳摆放应整洁,便于清点交接。

F、生产单钢玻璃尺寸大小不一时,要做到钢化对钢化面。

●下料时,应做到:A、先审核准备加工玻璃旳加工规定,按规定进行下料。

B、下料时针对不种铝条规格,需减对应尺寸。

C、保证下料尺寸误差在+/-1mm以内。

D、分子筛灌装时应保证分子筛暴露在空气中旳时间不超过2小时。

E、每根铝条灌装量保证60%~80%。

中空玻璃作业指导1

中空玻璃作业指导1



1.检查结构﹑规格


工具;刀片﹑擦布﹑酒 精 制具:钢化炉
1.检查结构﹑规格 2.检查玻璃丁﹑划伤
钢化夹胶或பைடு நூலகம்胶
工具;擦
1.检 查 划伤﹑ 气 泡﹑丁点
具 体 见 中 线 流 程 图
原材料/辅料
兴华玻璃有限公司
文件名称 中空玻璃作业指导 制订部门 生产部 文件编号 1.0 版次 指订人 页数 1/5 审批 生效日期
工作名称 中空。 2.0 工作任务;将半成品玻璃按要求加工成中空玻璃,提供给QC等下一个工序; 3.0工作流程 3.1进入中空线前的工作流程 流 程 所用设备/工制具 自检项目工序要求 原材料/辅料 开 料 工具:推刀﹑拉尺﹑手套 ﹑护套﹑大头笔﹑开介台 ﹑玻璃架 工具:拉尺﹑玻璃架﹑液 压车 制具;双边机﹑单边机﹑
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中空玻璃加工过程作业指导书1、目的和适用范围1.1为了使中空玻璃生产加工过程得到有效控制,保证中空玻璃加工的产品质量,特制定本作业指导书。

1.2本作业指导书适用于中空玻璃制作整个过程,及中空玻璃制作相关的原辅材料进货检验到制成成品的全过程。

2、依据上海XXX 幕墙工程有限公司程序文件上海XXX 幕墙工程有限公司管理文件《建筑幕墙》GB/T 21086《强制性认证实施细则安全玻璃》CTC/TC-OP01/1.0《中空玻璃》GB/T 11944《平板玻璃》GB 11644《建筑用安全玻璃第二部分:钢化玻璃》GB 15763.2《着色玻璃》GB/T 18701《镀膜玻璃第一部分:阳光控制镀膜玻璃》GB/T 18915.1《镀膜玻璃第二部分:阳光控制镀膜玻璃》GB/T 18915.2《3A 分子筛及其试验方法》GB 10504 GB 10505.1 GB 10505.4 《中空玻璃试验方法》GB/T 7020《中空玻璃用丁基热熔密封胶》JC/T 914《中空玻璃用弹性密封胶》JC/T 486《建筑用硅酮结构密封胶》GB 16776《中空玻璃生产规程》HBZ/T 0013、过程控制和检验规则3.1原辅材料进货检验3.1.2所有原辅材料进厂,仓库保管员都必须在15 分钟内,将报检单与码单复印件一起送到质量检验员报检。

3.1.2质量检验员接到报检后,应按下表规定的内容进行检验,并在记录表规定的时间内将检验结论回复仓库。

3.1.3只有经质量检验员检验合格的材料,可以入库并发到车间里使用。

原辅材料进货检验内容及接受标准见表一3.2加工过程的控制和检验3.2.1 操作工在每日开机前要检查确认丁基胶,聚硫胶和分子筛在有效期内。

超过有效期不得使用。

3.2.2操作工在每日开机前要确认工作环境是否洁净,温度湿度是否符合要求。

3.2.3操作工在每日开机时要检查并确认流水线上各部位的传感器、温控器、压力延时器等处于正常工作。

记录在《设备日常点检表》上。

3.2.4操作工检查作业区域内是否洁净,无灰尘。

记录在《设备日常点检表》。

3.2.5主要控制以下几个方面:3.2.5.1 中空铝隔条落料:(以下三条由操作工控制,工段检验员抽检)a、要求铝隔条必须是表面无灰尘。

b、铝隔条落料后,封闭的铝隔条框外包尺寸必须小于等于玻璃尺寸的6~8mm 。

c、硅酮结构胶的铝隔条框外包尺寸必须小于等于玻璃尺寸的12-16mm。

重点控制:铝隔条的外观质量及外形尺寸。

---质量检验员在进货时检验并做好记录。

3.2.5.2填装分子筛:a、必须使用中空玻璃专用分子筛3A。

(由质量检验员控制)b、每班开班前,都要进行温升试验。

(由工段检验员完成)20ml水+20ml分子筛,温升》50 C,则可以继续使用。

并进行记录。

C、分子筛填装:(由工段检验员完成)记录在《中空玻璃过程记录表》20A 的铝隔条,分子筛应填满型腔的50-55%12A 的铝隔条,分子筛应填满型腔的70~-75% ;9A 的铝隔条,分子筛应填满型腔的75~-85% ;6A 的铝隔条,分子筛应填满型腔的85~-95% 。

重点控制:1、分子筛的温升;2、分子筛的灌装量3、分子筛灌装后到第二道密封的间隔期。

3.2.5.3涂丁基胶:(以下三条由工段检验员控制并做好记录)a、必须将涂布机的速度、温度、压力等数据,调整在生产工艺规定的范围内。

记录在《中空玻璃过程记录表》。

温度控制在135压力控制在0.6MPa ;走带速度控制在200mm/s 。

b、丁基胶涂布,要求均匀不间断,绝不允许有断胶现象(特别是四角和灌装孔)记录在《中空玻璃过程记录表》。

c、丁基胶的涂布,必须在无尘洁净的室内进行。

重点控制:丁基胶的涂布质量。

3.2.5.4上片:(以下五条由操作工控制,工段检验员检验并做好记录,质量检验员抽检)。

a、操作工核对生产要求和材料的规格、品种、数量须一致。

b、上片时要仔细的检查每片玻璃的外观是否合格,规格标贴的方向是否对。

C、钢化玻璃合中空,要检查每块玻璃必须有“ CCC”的强制认证标志。

d、镀膜玻璃合中空,要检查镀膜面密封圈是否已去膜合格;镀膜面的方向是否放对。

(去膜宽度》9-10mm )e、夹胶玻璃合中空,要检查周边剩余的PVB胶片是否已割除干净。

重点控制:1 、玻璃的规格和外观质量;2、上片时的玻璃方向。

325.5清洗:(以下a-e由操作工控制第f条由工段检验员按20%抽检)a、清洗前要先选择好与各品种玻璃和各季节相适应的清洗水预热温度b、镀膜玻璃清洗前要调整好清洗滚筒上毛刷与玻璃之间的接触位置。

c、镀膜玻璃清洗前,要检查去膜尺寸是否正确及去膜是否干净。

d、检查清洗设备喷水是否正常工作。

e、清除毛刷滚筒上的污垢杂质是否除净。

f、清洗后的玻璃每片需检查,是否洗干净。

经过灯光区时,肉眼检查,不允许有水珠、水渍和其他污渍,不允许有划痕和撞伤、气泡、夹杂物、雾斑、麻点等瑕疵。

记录在《中空玻璃过程记录表》。

g 、如果发现有无法清洗掉的瑕疵,操作工人应将该玻璃挑出,并向工段质检员报告,由工段质检员来进行判定。

如判不合格,则应将该玻璃放置到标有“ 不合格品” 的专用玻璃架上。

重点控制:清洗后的玻璃质量。

3.2.5.6 上框、合片:(以下四条由工段检验员控制)a、检查铝隔条的规格尺寸是否正确。

b、检查铝隔条的外包尺寸与玻璃尺寸是否相配,留下注密封胶的尺寸是否满足上述要求。

c、检查铝隔条的灌装孔,是否被丁基胶完全封死。

d、检查压板压力是否调整在0.4〜-0.6MPa之间。

e、检查加压延时,是否在1.5〜-2.5秒之间《中空玻璃过程记录表》。

F 、在待合片的铝框随机抽一只框,倒出里面的分子筛,进行升温试验,当升温大于45C时,合格。

重点控制:1 、铝隔条与玻璃边部的位置2、压合后玻璃的总厚度叠差和四周平整度3、升温试验3.2.5.7 注聚硫胶/结构胶:a、先要将注胶机A组、B组的压力分别调整到0.5MPa。

b、工段质检员落实打胶的三个试验并做好记录。

蝴蝶试验: 蝴蝶试验是检验双组份胶的混合均匀情况,必须在注胶前完成。

记录:日期,工程名称,温度,湿度;拉拔试验:拉拔试验是检验双组份胶的混合比情况,必须在注胶前完成。

记录:工程名称,胶注入时间与拉断时间;(拉断时间20-60 分合格)小样试验:小样试验是经过养护后做剥离试验用的,必须在第1、第51、101 及每隔100 块和最后一块注胶结束后完成的。

记录:工程名称及注胶日期。

三个试验必须在规定的时间做。

如有困难或疑问,马上报质检员处理c、上述三种试验的具体操作,参照《板块注胶作业指导书》。

只有在质量检验员检验蝴蝶试验、拉拔试验合格后,可以正式注胶。

d 、第二道密封后,要将胶缝刮平,清除余胶。

e 、分子筛灌装后到第二道密封,必须在2 小时内完成。

如遇雨天或大雾潮湿天气,则在50 分钟内完成。

重点控制:1、混胶均匀。

2、混合比正确。

3、剥离试验。

4、注胶胶逢质量的控制。

3.3最终检验入库3.3.1最后一道工序加工完成后,操作工人须到质检员处报检。

3.3.2只有经质检员检验合格并签字,工段才可以进行入库单前的养护。

3.3.3质量检验员接到入库报检单,检查其上述各道检验手续是否齐全,全部检验合格方可接受办理入库手续。

例行检验内容为:产品的外观质量,包括中空玻璃不得有妨碍透视的污迹、夹杂物及密封胶飞溅现象。

3.3.4养护后,成品仓库保管员按要求,将厂内用与厂外用做好明显标识,将合格的成品/半成品按要求摆放在指定的位置。

清点好数量,并检查入库的物品做好成品保护。

若发现入库的产品,不符合《关于成品保护和包装的规定》,则有权拒绝接收入库。

3.4确认检查(试验)3.4.1露点试验:由质量检验员完成露点试验:每月一次,数量10 片。

2.4.1.1质量检验员通知车间,按要求加工10 片510*360 的中空玻璃样片(也可以用当前在生产的工程用的中空玻璃实物)。

3.4.1.2养护一周后,水平放置在试验平台上。

(养护时间记入试验记录内)3.4.1.3在露点仪玻璃管内注入250-350mm 深度的丙酮,再加入干冰,打开温度计开关,将温度计插入玻璃管内,观察温度。

并在试验全过程中通过不断的向玻璃管内加入干冰,使玻璃管内的温度保持在-60 C以下。

(数据记入试验记录内)3.4.1.4在样品玻璃中心点上倒少许丙酮,将露点仪玻璃管(金属面)紧贴在样品玻璃的中心上保持规定的时间后移开(5mm 厚玻璃保持4 分钟,6mm 厚玻璃保持5 分钟)。

(数据计入试验记录内)3.4.1.5检查样品玻璃的内表面,不能有结霜或结露3.4.1.6将试验结果记录在《中空玻璃确认检验(内在性能)记录表》上重点控制:1 温度。

2 时间3.4.2耐紫外线辐照性能试验(委外试验):3.4.2.1由质量检验员提出申请,生产制造部负责制作样品和送货。

3.4.2.2质安部审批后落实试验单位,并负责取回报告和报告处理。

3.4.2.3每季度(或更换密封胶时)一次。

3.4.3水气密封耐久性试验(委外试验):3.4.3.1由质量检验员提出申请,生产制造部负责制作样品和送货。

3.4.3.2质安部审批后落实试验单位,并负责取回报告和报告处理。

3.4.3.3每半年(或更换密封胶时)一次。

4、检验记录表:《单片玻璃入库检验记录》《分子筛、铝隔条进货检验记录》《胶入库检验记录》《中空玻璃过程记录表》《到库物资验收记录》《蝴蝶试验记录》《合格产品入库单》《工序流转卡》《中空玻璃确露点检验(内在性能)记录表》《设备日常点检表》《中空下班例行检验记录》上海XXX 幕墙工程有限公司2014 年9 月26 日。

相关文档
最新文档
