压密注浆加固方法
压密注浆加固方法

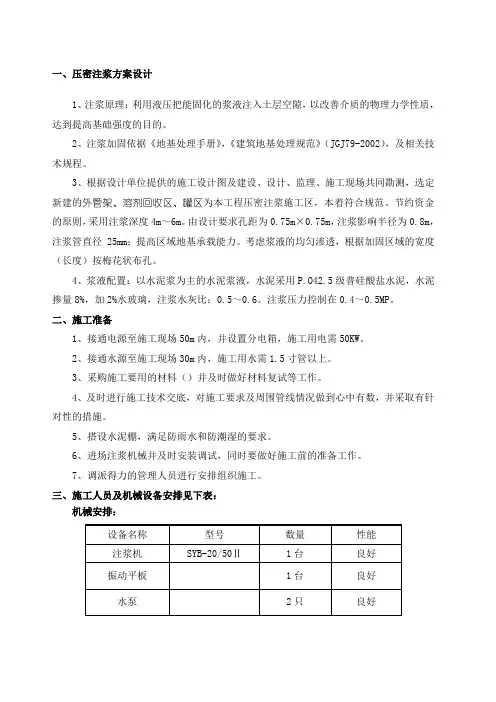

一、压密注浆方案设计1、注浆原理:利用液压把能固化的浆液注入土层空隙,以改善介质的物理力学性质,达到提高基础强度的目的。
2、注浆加固依据《地基处理手册》,《建筑地基处理规范》(JGJ79-2002),及相关技术规程。
3、根据设计单位提供的施工设计图及建设、设计、监理、施工现场共同勘测,选定新建的外管架、溶剂回收区、罐区为本工程压密注浆施工区,本着符合规范、节约资金的原则,采用注浆深度4m~6m。
由设计要求孔距为0.75m×0.75m,注浆影响半径为0.8m,注浆管直径 25mm;提高区域地基承载能力。
考虑浆液的均匀渗透,根据加固区域的宽度(长度)按梅花状布孔。
4、浆液配置:以水泥浆为主的水泥浆液,水泥采用P.O42.5级普硅酸盐水泥,水泥掺量8%,加2%水玻璃,注浆水灰比:0.5~0.6。
注浆压力控制在0.4~0.5MP。
二、施工准备1、接通电源至施工现场50m内,并设置分电箱,施工用电需50KW。
2、接通水源至施工现场30m内,施工用水需1.5寸管以上。
3、采购施工要用的材料()并及时做好材料复试等工作。
4、及时进行施工技术交底,对施工要求及周围管线情况做到心中有数,并采取有针对性的措施。
5、搭设水泥棚,满足防雨水和防潮湿的要求。
6、进场注浆机械并及时安装调试,同时要做好施工前的准备工作。
7、调派得力的管理人员进行安排组织施工。
三、施工人员及机械设备安排见下表:机械安排:不合格工期安排; 计划采用1台套压密注浆设备进行施工,平均按200m 3/台计,计划有效工期为20天。
工作时间为每班10小时计算,如达不到工期要求,计划采用增加机具和施工人员。
四、压密注浆施工工艺1、压密注浆施工工艺流程如下:放样、定孔位—下注浆管—注浆—封孔压密注浆施工工艺及操作流程图2、施工工艺(1)根据场地地质情况本工程压密注浆采用振动堵头定注法进行施工。
(2)成孔采用钢管用振动平板压入土层至设计深度,采用自下而上、按间隔跳孔分别注浆的施工顺序进行,遇到障碍物先用钢钎引孔(或开挖),不通时再位移200mm 重新沉孔。
压密注浆土体加固公式
压密注浆土体加固公式压密注浆土体加固公式,这可真是个听起来有点专业但又十分重要的话题!咱们先来说说啥是压密注浆土体加固。
想象一下,有一块松松垮垮的土地,就像一块没发好的面团,软塌塌的,承受不了太多的重量。
这时候,咱们就可以用压密注浆的方法来给它“强身健体”。
压密注浆呢,简单来说,就是把一些特殊的浆液注入到土体里,让土体变得更加结实、稳固。
而在这个过程中,压密注浆土体加固公式就像是一个神奇的魔法公式,能帮助咱们计算出需要注入多少浆液,以及注入后土体能达到什么样的加固效果。
我还记得有一次,我去一个建筑工地考察。
那片工地的地基看起来可不太让人放心,有点摇摇欲坠的感觉。
工程师们就在那里讨论着压密注浆土体加固的方案。
他们拿着图纸,嘴里念叨着各种公式和参数,那认真的劲儿,让我印象特别深刻。
咱们来具体看看这个公式里都有些啥。
比如说,土体的孔隙率就是一个重要的参数。
孔隙率就像是土体里的小空洞,如果孔隙率太大,土体就会比较松散,不牢固。
还有浆液的黏度和注入压力,这也都对加固效果有着直接的影响。
如果浆液的黏度太低,就像水一样稀里哗啦的,那可能很难在土体里形成有效的加固结构。
注入压力也得恰到好处,压力太小,浆液进不去土体的深处;压力太大,又可能把土体给破坏了。
在实际应用中,可不能死搬硬套这些公式。
得根据具体的土体情况,灵活调整参数。
就像炒菜一样,盐放多少,火候大小,都得根据食材和自己的口味来。
而且,压密注浆土体加固可不是一锤子买卖。
在施工过程中,还得不断地监测和评估加固效果。
有时候,可能一开始计算得好好的,但是实际情况却有点出乎意料,这时候就得赶紧调整方案。
总之,压密注浆土体加固公式虽然看起来有点复杂,但只要咱们理解了其中的原理,再结合实际情况,就能让它为我们的工程建设发挥大作用。
就像给土体穿上了一层坚固的铠甲,让建筑稳稳地矗立在大地上。
希望通过我这一番不太专业但还算通俗易懂的讲解,能让您对压密注浆土体加固公式有个初步的认识和了解。
注浆加固处理地基技术
注浆加固处理地基技术南方某城市一纺织织造车间在投入使用不到6个月时间里,厂房墙体出现裂缝,且裂缝发展渐趋于扩大,以致最后严重到柱间支撑发生损坏,严重影响结构安全,形成质量事故。
后采取压密注浆技术进行地基处理,成功进行加固。
本文就此实例探讨压密注浆加固处理地基技术,供同行参考。
关键词]:压密注浆地基处理一、工程概况1、该工程地质情况:第一层为杂填土,厚度约0.7~1米,性能不稳定;第二层为粉质粘土层,厚度0.5~0.8米,压缩模量4MPa,地基承载力特征值80Kpa;第三层为淤泥质土,厚度18~25米,压缩模量2MPa,地基承载力特征值60Kpa;第四层为粘土层,压缩模量11MPa,地基承载力特征值180Kpa;2、设计情况:该工程为两栋建筑面积均为5360平方米厂房,结构形式为单层双跨钢结构,跨度30米,柱距为6.8米,檐口高度5.5米。
基础为钢筋砼条形基础,基础埋深1.6米,基础持力层选用粉质粘土或淤泥质土层。
主体结构为轻型钢结构柱、梁,墙面、屋面均为彩板结构。
3、施工情况;该项目为4月份开工建设,同年9月份投产使用,工程进度较快。
在施工过程中,因业主要求,设计院出具设计变更,墙面彩板改为砼砌块。
由于基础结构早已完成,故设计院未对基础设计作任何修改。
二、质量事故调查1、现场情况厂房内外墙体发生严重开裂,局部裂缝达到10mm以上,雨天墙面、屋面泛水处渗漏厉害。
1次年7月上旬,因沉降不均匀导致一处柱间支撑Φ25圆钢与连接板之间连接焊缝破坏。
2、沉降观测根据现场裂缝形状分析,是由于工程不均匀沉降招致。
根据施工单位施工过程中沉降观察资料看,沉降较为均匀。
而交工后因未放置跟踪测量,沉降观察资料缺失。
首先放置沉降观察,由于原沉降观察点已随主体结构变形或在厂区配套道路、绿化施工中破坏,故本次测量直接测量钢柱柱脚钢板,每柱均测量出高程。
由于设想上钢柱脚标高一致,故可以直接得出相对高程差。
根据测量结果,相邻钢柱高程差普遍在50mm左右,而相邻柱最大高差竟然达到110mm,同一栋建筑物柱脚之间最大高差为220mm。

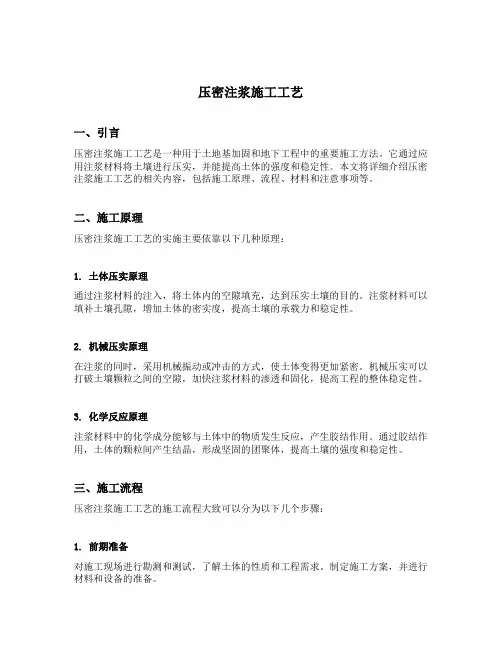

压密注浆施工工艺
压密注浆施工工艺一、引言压密注浆施工工艺是一种用于土地基加固和地下工程中的重要施工方法。
它通过应用注浆材料将土壤进行压实,并能提高土体的强度和稳定性。
本文将详细介绍压密注浆施工工艺的相关内容,包括施工原理、流程、材料和注意事项等。
二、施工原理压密注浆施工工艺的实施主要依靠以下几种原理:1. 土体压实原理通过注浆材料的注入,将土体内的空隙填充,达到压实土壤的目的。
注浆材料可以填补土壤孔隙,增加土体的密实度,提高土壤的承载力和稳定性。
2. 机械压实原理在注浆的同时,采用机械振动或冲击的方式,使土体变得更加紧密。
机械压实可以打破土壤颗粒之间的空隙,加快注浆材料的渗透和固化,提高工程的整体稳定性。
3. 化学反应原理注浆材料中的化学成分能够与土体中的物质发生反应,产生胶结作用。
通过胶结作用,土体的颗粒间产生结晶,形成坚固的团聚体,提高土壤的强度和稳定性。
三、施工流程压密注浆施工工艺的施工流程大致可以分为以下几个步骤:1. 前期准备对施工现场进行勘测和测试,了解土体的性质和工程需求。
制定施工方案,并进行材料和设备的准备。
2. 土壤处理对土体进行必要的处理,包括清理表面的杂物和碎石,并清除过大或过小的颗粒物质。
保持土壤表面平整和湿润,以利于注浆材料的渗透和固化。
3. 注浆施工将注浆设备放置在适当的位置,并按照设计要求,将注浆材料注入土体中。
根据注浆材料的特性和工程需求,采用适当的注浆压力和速度,并进行机械振动或冲击。
4. 固化和检测注浆材料在进入土体后需进行一定时间的固化。
在固化前,对注浆材料进行必要的检测,确保注浆效果达到要求。
固化完成后,可以进行工程的后续施工。
四、施工材料压密注浆施工工艺中使用的主要材料包括注浆设备和注浆材料。
1. 注浆设备注浆设备主要包括注浆泵、管路和喷头等。
注浆泵用于将注浆材料输送到所需位置,管路负责输送注浆材料。
喷头用于对土壤进行喷射。
2. 注浆材料常用的注浆材料包括水泥浆、树脂浆和泡沫浆等。
桥梁压密注浆工程施工方案
一、工程概况本工程为某桥梁的加固维修工程,桥梁结构为预应力混凝土连续梁,全长300米,桥面宽度25米。
由于长期受到车辆荷载和自然环境的影响,部分桥墩和承台出现沉降、裂缝等问题,影响了桥梁的安全和使用性能。
为了提高桥梁的承载力和稳定性,决定采用压密注浆技术进行加固维修。
二、施工目的1. 改善桥梁基础承载能力,提高桥梁整体稳定性。
2. 填充桥梁基础空隙,防止沉降和裂缝进一步发展。
3. 增强桥梁结构防水性能,延长桥梁使用寿命。
三、施工工艺1. 钻孔:根据设计要求,在桥墩和承台底部钻设注浆孔,孔径为φ100mm,孔深根据实际情况确定。
2. 清孔:钻孔完成后,对孔内杂物进行清理,确保孔内清洁。
3. 注浆:采用压密注浆技术,将水泥浆液注入孔内,填充基础空隙。
注浆压力控制在0.5-1.0MPa之间。
4. 封孔:注浆完成后,对注浆孔进行封孔处理,防止浆液外溢。
四、施工步骤1. 施工准备:组织施工人员、机械设备,制定施工方案,明确施工流程和注意事项。
2. 钻孔:根据设计要求,在桥墩和承台底部钻设注浆孔。
3. 清孔:对孔内杂物进行清理,确保孔内清洁。
4. 注浆:采用压密注浆技术,将水泥浆液注入孔内,填充基础空隙。
5. 封孔:注浆完成后,对注浆孔进行封孔处理。
6. 质量控制:对施工过程进行全程监控,确保施工质量。
五、施工安全措施1. 施工人员应穿戴好个人防护用品,如安全帽、工作服、手套等。
2. 钻孔过程中,注意防止钻头卡住,发生意外。
3. 注浆过程中,注意控制注浆压力,防止浆液外溢。
4. 施工现场应设置警示标志,防止非施工人员进入施工现场。
六、施工进度安排1. 施工准备:3天2. 钻孔:5天3. 注浆:7天4. 封孔:2天5. 质量检查:3天总计:20天七、施工总结本工程施工方案遵循安全、高效、环保的原则,确保施工质量。
在施工过程中,严格遵循施工步骤和安全措施,确保工程顺利进行。
施工完成后,对桥梁进行质量检查,确保加固效果。

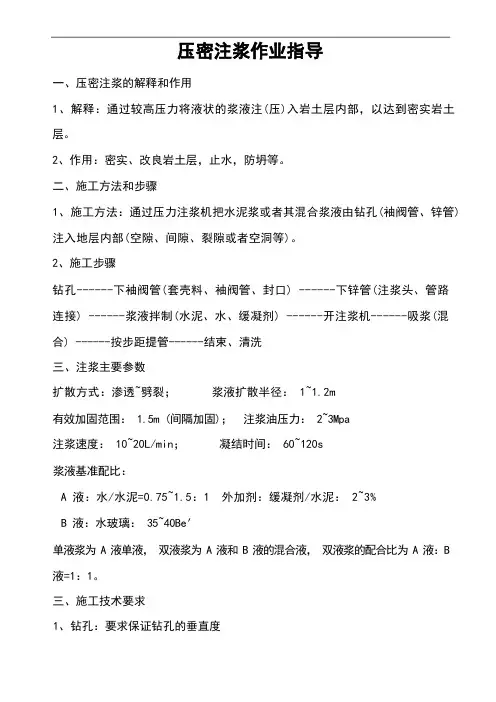

压密注浆作业指导
一、压密注浆的解释和作用1、解释:通过较高压力将液状的浆液注(压)入岩土层内部,以达到密实岩土层。
2、作用:密实、改良岩土层,止水,防坍等。
二、施工方法和步骤1、施工方法:通过压力注浆机把水泥浆或者其混合浆液由钻孔(袖阀管、锌管) 注入地层内部(空隙、间隙、裂隙或者空洞等)。
2、施工步骤钻孔------下袖阀管(套壳料、袖阀管、封口) ------下锌管(注浆头、管路连接) ------浆液拌制(水泥、水、缓凝剂) ------开注浆机------吸浆(混合) ------按步距提管------结束、清洗三、注浆主要参数扩散方式:渗透~劈裂;浆液扩散半径: 1~1.2m有效加固范围: 1.5m (间隔加固);注浆油压力: 2~3Mpa注浆速度: 10~20L/min;凝结时间: 60~120s浆液基准配比:A 液:水/水泥=0.75~1.5:1 外加剂:缓凝剂/水泥: 2~3%B 液:水玻璃: 35~40Be′单液浆为 A 液单液,双液浆为 A 液和 B 液的混合液,双液浆的配合比为 A 液:B 液=1:1。
三、施工技术要求1、钻孔:要求保证钻孔的垂直度2、下袖阀管:下袖阀管包括下套壳料、下袖阀管并连接、钻孔封口等工作。
套壳料一定要按比例配制,并保证把孔内泥浆置换完方能下袖阀管;袖阀管的连接一定要保证质量,连接密切、不得有断开现象;封口按设计进行封口料的制作,并保证封口的长度在 1.5m 以上。
3、下锌管:先检查注浆头的状况,如单向阀的状态是否良好;检查管路不能有阻塞现象,并保证各节管路的连接质量;如果袖阀管浮现阻塞,应先进行洗管,尽量使锌管下放至孔底。
4、浆液制作:按设计和现场值班工程师提供的配合比拌制好浆液,浆液的比重符合要求,添加剂的按试验人员确定的参量进行添加,经保证水泥浆液的配制质量。
5、开注浆机:在一切工作都做好后方可开注浆机进行注浆,注浆过程中主要通过听声音、看压力、看注浆量来判断注浆的实施效果;听声音是否有异常,看压力是否过高,看注浆量是否达到设计的注入量;这个过程主要靠注浆司机来控制,此外注浆司机还要做好注浆记录,并保证记录的真实性。
压密注浆加固方案
压密注浆法专项方案二0一六年十二月目录一、工程概况................................................. - 1 -二、压密注浆加固施工方案..................................... - 1 -2.1压密注浆加固施工原理、参数及工艺流程 .................. - 1 -2.2压密注浆加固施工方案 .................................. - 2 -2.3质量节点控制措施 ...................................... - 3 -2.4需要建设方见证验收的节点 .............................. - 4 -三、现场文明施工措施......................................... - 4 -四、现场安全施工措施......................................... - 5 -五、加固方案图纸............................................. - 5 -一、工程概况由于现场为回填土,无法满足后期施工要求,根据回填土情况及建设单位要求,拟采用压密注浆工艺进行此区域加固。
二、压密注浆加固施工方案2.1压密注浆加固施工原理、参数及工艺流程2.1.1压密注浆施工原理:利用液压原理,通过注浆管将水泥浆液均匀的注入到地层的设计深度内,浆液以填充、渗透和挤密方式,将土颗粒中的水分、气体挤走,经过一段时间,浆液凝固,将原先松散的结构变成一个具备较高强度、压缩变形小的新结构,从而提高地基土的承载力。
2.1.2设计及施工参数16#楼南侧目前已回填区域标高为502.56m,挡墙下原始路面标高为497.98,高差为4.58m,加固长度约72.7m,宽为16#楼南侧到挡墙位置。
水平压密注浆加固堤防施工工法(2)
水平压密注浆加固堤防施工工法水平压密注浆加固堤防施工工法一、前言水平压密注浆加固堤防施工工法是一种常用的土木工程施工方案,主要用于增强和加固堤防的稳定性和抗洪能力。
本文将详细介绍该施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及具体的工程实例。
二、工法特点水平压密注浆加固堤防施工工法具有以下特点:1. 通过水平压力和注浆作用,提高土体的密实度和强度,加固堤防结构。
2. 采用注浆技术,可以填充土体中的空隙,增加土体的整体稳定性。
3. 施工过程控制严密,能够保证施工质量的稳定和一致性。
4. 工艺简单,施工速度快,适用于各种规模和类型的堤防工程。
三、适应范围水平压密注浆加固堤防施工工法适用于以下堤防:1. 需要增加堤防抗洪能力和稳定性的河堤和防浪堤。
2. 对堤防进行抗渗和加固处理的水坝、河流和湖泊堤防。
3. 对建筑工程施工中的临时堤防进行加固处理。
四、工艺原理水平压密注浆加固堤防施工工法通过施加水平压力和注入浆液,改善土体的物理和力学性质,从而提高堤防的稳定性和抗洪能力。
具体的工艺原理如下:1. 施工工法与实际工程之间的联系:根据堤防的具体情况和要求,选择合适的施工工法进行加固处理。
2. 采取的技术措施:通过施加水平压力,使土体发生变形,进而压实土体;同时通过注浆技术,填充土体中的空隙,提高土体的整体密实度和强度。
五、施工工艺水平压密注浆加固堤防施工工法包括以下施工阶段:1. 确定施工范围和方式:根据堤防的实际情况和设计要求,确定施工范围和施工方式。
2. 准备施工材料和机具设备:采购所需的注浆材料和机具设备,并进行检查和试验。
3. 进行堤面处理:清理堤面上的杂物和植被,确保施工面干净平整。
4. 建立水平压力墙:根据设计要求,建立水平压力墙,用于施加水平压力。
5. 进行注浆加固:通过注浆机具将浆液注入土体中,填充土体的空隙,提高土体密实度和强度。
6. 结束施工:完成注浆加固后,进行堤面处理和清理工作,使施工现场恢复原状。
压密注浆施工方案
压密注浆施工方案一、压密注浆地基加固方案1、xxxxx道路局部地基采用单管静压注浆进行加固处理,注浆深度0.7m。
具体布置见施工布置图。
压密注浆施要点下(1)因考虑到现场的实际情况,注浆量每米孔深注浆水泥用量暂定80kg。
水泥浆采用P.O32.5普通硅酸盐水泥配置,水泥浆的水灰比0.5。
注浆压力为0.2~0.3Mpa。
(2)压密注浆孔径宜为70mm~110mm,垂直度偏差小于1%,平面布置间距1m*1m,梅花型布置。
水泥渗量≮30%。
(3)注浆过程中有地下水冒出地面时,需在周围设置排水沟,安排人员用潜水泵排出施工场地;待浆液冒出后,须停止一小段时间后在注浆。
(4)机具型号:钻机(GXY-1)、注浆机(YJV-50B-1)2、压密注浆将全部展开施工,注浆先施工四周一圈,待水泥浆达到一定强度后再施工内排,内排施工压浆时采用跳压法施工(跳孔1—2个间隔的顺序方式进行施工)。
3、施工过程中应做好详细施工记录,并进行地面变形测量监控;施工结束后,请提供有关施工报告给设计单位。
压密注浆施工需加强施工质量管理。
若遇特殊情况,须及时与设计单位联系研究处理。
二、工艺流程(一)施工工艺流程(见下图):配制浆液确定孔位入注浆管注浆浆管移至下孔(二)压密注浆点的平面布置详见平面布置图。
(三)施工方法1、三通一平本工作包括施工场内清理保护工作在施工单位进场施工前完成。
2、定位放样压密注浆施工单位,根据业主提供的建筑物轴线测量放孔,施工单位进行复核验收。
3、沉管3.1压浆管分段长度设为1.50m,管口与压浆泵连接采用高压胶管连接。
3.2用振动沉管器在预先埋设好孔位中,将带活络堵头的压浆管振动至设计标高。
若遇地下障碍物,需报三方,会同研究后采取处理措施。
4、制备浆液按照设计浆液配合比,制备浆液待用。
水泥浆设计的水灰比为0.5,按比例配制。
5、压浆首先在压浆管上装好球阀,球阀呈工作状态。
然后将注浆管预拔500,再开启浆压泵进行吸收、输浆。
压密注浆方案压密注浆施工方案
压密注浆方案压密注浆施工方案一说到压密注浆施工,我的思绪就像打开了闸门,十年的经验一下子全涌上心头。
这项技术可是用来加固地基、提高土体承载力的绝佳手段,下面我就来给大家详细说说这个压密注浆施工方案。
我们得明确施工目标。
这次施工的主要任务是对某建筑地基进行加固,确保其稳定性和安全性。
我们就得了解施工现场的具体情况,包括地形、地质、水文地质条件等。
这些信息可是决定施工方案的关键因素。
1.施工准备在正式施工前,我们要做好充分的准备工作。
这包括:(1)人员培训:组织施工队伍进行专业培训,确保他们掌握压密注浆技术的操作要领。
(2)设备检查:检查注浆设备是否正常运行,如泵、管路、阀门等。
(3)材料准备:根据设计要求,准备相应的压密注浆材料。
2.施工工艺(1)布孔:根据设计要求,在施工现场布设注浆孔,孔距、孔深要符合规范。
(2)钻孔:使用钻机进行钻孔,孔径、孔深也要满足设计要求。
(3)清孔:钻孔完成后,要清理孔内杂质,保证注浆效果。
(4)注浆:将压密注浆材料通过泵送至孔内,按照一定的压力进行注浆。
(5)封孔:注浆完成后,要及时封堵孔口,防止浆液流失。
3.施工质量控制(1)严格遵循施工工艺,确保施工过程符合设计要求。
(2)加强施工现场管理,确保施工安全。
(3)定期检查注浆设备,保证设备正常运行。
(4)对注浆材料进行严格的质量检测,确保其符合设计要求。
4.施工安全(1)加强施工现场的安全防护措施,如设置安全警示标志、防护网等。
(2)施工人员必须佩戴安全帽、防尘口罩等防护用品。
(3)确保施工设备的稳定性和安全性,避免事故发生。
5.施工进度为了确保施工进度,我们需要制定详细的施工计划,包括:(1)明确施工任务和目标。
(2)合理安排施工人员、设备和材料。
(3)定期检查施工进度,及时调整施工计划。
6.施工验收(1)检查注浆孔的质量,如孔径、孔深、孔距等。
(2)检测压密注浆材料的强度和稳定性。
(3)评估加固效果,确保地基稳定性满足设计要求。
压密注浆加固
压密注浆加固指用很稠的浆液灌入事先在地基土内钻进的孔中并挤向土体,在注浆处形成浆泡,浆液的扩散对周围的土体产生压缩。
浆体完全取代了注浆范围的土体,在注浆邻近区存在大的塑性变形区,离浆泡较远的区域土体发生弹性变形,因而土的密度明显增加。
压密注浆的工艺流程为:振动沉管→封口→边注浆边拔注浆管→封孔。
振动沉管:采用平板振动器将直径1寸注浆花管插入预定土层,深度按进入设计各区深度为准,管底部1.0~1.5m管壁上钻有注浆孔,地基表面空隙用1:3水泥砂浆或粘土、麻丝填塞。
注浆顺序:采用先外后里的顺序,自建筑物基础周边向内施工,考虑相邻注浆孔间距,注浆时应跳孔间隔进行。
施工参数:①、注浆量:50±5kg/ m3②、注浆压力:0.2~0.5MPa③、水灰比:0.8~1.0各参数的最后确定需经现场实际情况调整,作为注浆施工参数。
注浆:注浆机械采用SYB50/50-Ⅱ型注浆泵,注浆采用分层法,从底部向上进行分层注浆,注浆管每次上拔高度为50cm左右,浆液按要求进行配制,通过搅拌机充分搅拌均匀后,才能开始注浆,并应在注浆过程中不停地缓慢搅拌,水泥浆应连续一次压入,不得中断。
灌浆先从稀浆开始,逐渐加浓。
灌浆次序一般把射管一次沉入整个深度后,自下而上分段连续进行,分段拔管直至孔口为止。
灌浆宜间隙进行,第1组孔灌浆结束后,再灌第2组、第3组。
另外,为防止注浆管堵塞,注浆管在达到设计深度以上后上拔20~30cm,然后开始首次注浆。
冲洗并移位:单孔注浆完毕后,用压力水冲洗注浆管,以防注浆管堵塞,同时移位至另一孔。
注浆顺序:首先用铁锨等工具对现场进行初步整平,再用夯机在整个厂区进行夯实,以保证注浆达到预期效果,以满足基础承载力要求。
其次技术员按照设计方案要求进行放线,严格控制孔间距即孔位纵横间距均为1m。
第三操作人员用SYB50/50-Ⅱ型注浆泵进行沉管,深度严格按设计方案要求,即室内0.00下—5.00m(至回填土底部),有基础部分至基础顶面,可能局部含有建筑垃圾,以至于无法沉管至设计深度,此时可适当移孔位,或进行孔位加密。
压密注浆施工方案
压密注浆施工方案一.施工工艺用SJ-200型平板震动器与JYB50/50-Ⅱ型浆泵配套施工。
采用水泥浆液对加固土体进行压密、充填,并控制其有效加固范围,工艺流程如下图。
当钻到设计深度后,必须通过钻杆注入封闭水泥浆,直到孔口溢出水泥浆方可提杆,当提杆至中间深度时,应再次注入封闭水泥浆,最后完全提出钻杆,注浆过程中注浆管每次上拔高度为33cm。
2、布孔原则(1)根据规范注浆扩散半径为50cm。
(2)梅花状布孔,注浆孔距为1×1m。
3、浆液配比水泥浆液的水灰比,比重。
4、施工顺序施工时根据孔位布置隔孔跳注。
5、注浆压力、流量~,流量控制在7~,10L/min左右。
6、注浆待成孔达到设计要求深度后,用按配合比要求拌制浆液,开始进行分层注浆。
(注浆一次,上拔注浆管33cm)二.压密注浆施工方法1.定位放线根据设计单位、施工单位指定范围内按指定间距用钢尺量出注浆孔位,并用木桩或石灰粉做好孔位标记。
2.注浆管安装用SJ-200平板振动器采用振入法将6分注浆管沉入至设计深度。
在沉入前先将出浆孔用封箱胶带予以封闭,以免在沉入过程中泥土堵塞浆液通道,在注浆时可将其冲破。
3.配制浆液按水泥:粉煤灰:水:木质素磺酸钙 =1:: (重量比)配制水泥浆液,水灰比,水泥有质保书且复检合格、无受潮结块现象。
注浆用水采用自来水,水温不得超过30~35℃,以减缓浆体的凝固。
配制的浆体必须经过搅拌机充分搅拌均匀经过筛网过滤后,才能开始压注,且在注浆过程中不停顿地缓慢搅拌,搅拌时间应小于浆液初凝时间。
4.注浆注浆时应按跳孔间隔注浆方式进行,以防止串浆,提高注浆孔内浆液的强度;注浆管注浆位置间距为1m,注浆压力宜保持在~;如注浆中途发生地面冒浆现象应立即停止注浆,待查明原因后再行处置。
提升注浆管分段提升的搭接长度不少于100mm。
注浆至上表面后,保持注浆管内满浆的状态下,将注浆管提出。
5.按设计用量分段注完浆液后进行下一个孔的施工。
顶管进出洞口地基加固措施
顶管进出洞口地基加固措施
1、地基加固方法
顶管进出洞口措施是施工成败的关键。
在进出洞口先进行压密注浆地基加固,以保证顶管施工时顺利进出洞口(此外在进出洞口过程中还应保留喷射井点降水措施以作备用)。
地基加固范围为进、出洞口前5m,上、下、左、右各2m。
2、注浆浆液配合比
注浆浆液采用42.5普通硅酸盐水泥浆,水灰比为0.6,外掺2%水玻璃及2%膨润土。
3、压密注浆流程:
对不宜用清水冲洗的场地,可考虑用纯水玻璃或陶土浆灌满阀管内。
4、注浆方法
①、因压密注浆影响半径为600mm,有效半径为500mm,故确定布孔排距和孔距为1m。
②、注浆采用先外围、后内部的施工方式,以防止浆液流失。
③、改进注浆喷头,将常规直喷式改为滤网式喷头。
旨在增加注浆压力,扩大有效半径,增加水泥浆的渗透力。
④、每孔注浆时,自上而下逐段注浆,每次拔管间距不大于0.5m,注浆压力为0.25~0.35Mpa。
⑤、先将注浆管压入土层至设计深度,然后接上压浆机,边向上拔起注浆管边向土层内注浆。
通过控制注浆量和注浆压力来达到注浆要求。
压密注浆施工方法
压密注浆施工方法一、压密注浆定义与作用压密注浆是一种工程施工方法,通过将辅助材料注入地下空洞或裂缝中,使得地基或结构的固有空隙被堵塞,起到加固、强化结构和地基的作用。
压密注浆施工方法通常应用于土石体加固、地下工程和混凝土结构加固等领域。
二、压密注浆施工程序1.定位和测量:确定施工区域,进行地质勘察和精确测量,包括开挖位置和深度,以及固化材料注入的位置和流量等。
2.准备工作:清理施工区域,确保表面干净,无尘土和杂质。
根据地质条件,选择适当的固化材料和注浆设备,并进行调试和检测,确保正常工作。
3.钻孔:使用钻机在设计要求的位置和深度进行钻孔。
钻孔直径和深度应根据地质条件和加固要求而定。
4.注浆:在钻孔完成后立即进行注浆。
根据施工要求,选择合适的注浆材料,如水泥浆、聚氨酯等,并根据设计要求调配适当的比例。
a.预加浆:使用压力机将预先调配好的预浆注入到地下空洞和裂缝中,填充多余的空隙,提高注浆效果。
b.慢压注浆:使用压力机将注浆材料缓慢注入到钻孔中,以确保注浆材料均匀填充空隙,并将地基或结构固固定。
c.堵塞压注:当需要修复裂缝时,使用堵塞材料注入到钻孔中,使裂缝受到压力,固化材料填充进入裂缝中。
5.清理和养护:注浆完成后,清除多余的注浆材料和污染物,保持施工区域干净。
根据施工指南,进行适当的养护措施,以确保注浆材料的正常固化。
三、压密注浆设备与材料1.注浆设备:包括压力机、钻机、注浆管道和阀门等。
压力机主要用于推动注浆材料进入钻孔,调节注浆流量和压力。
钻机用于钻孔,以便注入注浆材料。
2.注浆材料:根据具体施工需求和地质条件的不同,可以选择不同种类的注浆材料。
常用的注浆材料包括水泥浆、聚氨酯、聚丙烯酰胺和环氧树脂等。
四、压密注浆质量控制为了确保压密注浆的施工质量,需要进行严格的质量控制。
主要控制点包括注浆材料的选择和配比、注浆设备的调试和检测、注浆流量和压力的监测、钻孔的准确定位和深度控制等。
同时,还需要定期进行注浆效果的检测和评估,以及施工质量的验收。
建筑注浆加固法规范
6.8 注浆加固法6.8.1 注浆加固法适用于砂土、粉土、粘性土和人工填土等地基加固。
一般用于防渗堵漏、提高地基土的强度和变形模量以及控制地层沉降等。
注浆设计前宜进行室内浆液配比试验和现场注浆试验,以确定设计参数和检验施工方法及设备。
也可参考当地类似工程的经验确定设计参数。
6.8.2 注浆设计应符合下列规定:1 对软弱土处理,可选用以水泥为主剂的浆液,也可选用水泥和水玻璃的双液型混合浆液。
在有地下水流动的情况下,不应采用单液水泥浆液。
2 注浆孔间距可取1.0-2.0m,并应能使被加固土体在平面和深度范围内连成一个整体。
3 浆液的初凝时间应根据地基土质条件和注浆目的确定。
在砂土地基中,浆液的初凝时间宜为5-20min;在粘性土地基中,宜为1-2h。
4 注浆量和注浆有效范围应通过现场注浆试验确定,在粘性土地基中,浆液注入率宜为15%-20%。
注浆点上的覆盖土厚度应大于2m。
5 对劈裂注浆的注浆压力,在砂土中,宜选用0.2-0.5MPa;在粘性土中,宜选用0.2-0.3MPa。
对压密注浆,当采用水泥砂浆浆液时,坍落度宜为25-75mm,注浆压力为1-7MPa。
当坍落度较小时,注浆压力可取上限值。
当采用水泥水玻璃双液快凝浆液时,注浆压力应小于1MPa。
6.8.3 注浆施工应符合下列规定:1 施工场地应预先平整,并沿钻孔位置开挖沟槽和集水坑。
2 注浆施工时,宜采用自动流量和压力记录仪,并应及时对资料进行整理分析。
3 注浆孔的孔径宜为70-110mm,垂直度偏差应小于1%。
4 花管注浆法施工可按下列步骤进行:1) 钻机与注浆设备就位;2)钻孔或采用振动法将花管置入士层;3)当采用钻孔法时,应从钻杆内注入封闭泥浆,然后插入孔径为50mm的金属花管。
4)待封闭泥浆凝固后,移动花管自下向上或自上向下进行注浆。
5 压密注浆施工可按下列步骤进行:1)钻机与注浆设备就位;2)钻孔或采用振动法将金属注浆管压入土层;3)当采用钻孔法时,应从钻杆内注入封闭泥浆,然后插入孔径为50mm的金属注浆管;4)待封闭泥浆凝固后,捅去注浆管的活络堵头,然后提升注浆管自下向上或自上向下对地层注入水泥-砂浆液或水泥-水玻璃双液快凝浆液。
压密注浆方案
压密注浆方案压密注浆方案简介注浆技术是一种常用的土木工程加固方法,通过向地基或结构体的空隙中注入混凝土浆液或其他特定的注浆材料,来提升土体的强度和稳定性。
而压密注浆方案则是注浆技术中的一种重要方式,本文将就压密注浆方案进行探讨。
压密注浆方案的原理压密注浆方案主要通过施加外部压力,使注浆材料充分填充在土体孔隙中,并随后发生固化变硬,提升土体整体稳定性。
在注浆操作过程中,专业施工人员将注浆材料通过管道引导至目标地点,通过压力泵施加适量的压力,确保注浆材料能够顺利充填进孔隙中。
压密注浆方案适用范围压密注浆方案广泛应用于地基处理、土体加固、岩体支护等领域。
在地基处理方面,对于土壤液化区域,采用压密注浆方案可以有效提高地基的抗液化能力,保护建筑的安全。
而在土体加固领域,压密注浆方案可以用于提升土壤的稳定性,增强其承载能力。
此外,压密注浆方案还可以用于岩体支护工程,填补岩石裂隙,提升岩体的整体强度。
压密注浆方案的优势和挑战压密注浆方案相较于传统的加固方法,具有多项优势。
首先,注浆过程中使用的材料具有较高的流动性,能够充分填充孔隙,有效提升加固效果。
其次,压密注浆方案施工简单、快速,可以在短时间内完成,降低了工程的施工周期。
而且,压密注浆方案施工过程中对原有结构的影响较小,能够降低对业主的干扰。
然而,压密注浆方案也面临一些挑战。
首先,选择合适的注浆材料至关重要,不同的场合需要使用适合的注浆材料,因此在方案制定时需要做好充分的准备工作。
其次,施工现场的环境因素也会影响注浆效果,如温度、地质情况等。
因此,施工人员需要进行合理的方案设计和现场调整,以确保注浆效果的可靠性。
压密注浆方案的应用案例以下是两个压密注浆方案的应用案例。
案例一:某地地基处理工程某地地基处理工程中,工程师采用了压密注浆方案来增强土体的稳定性。
首先,工程师根据地质勘察和试验数据,确定了适宜的注浆材料和注浆压力。
随后,施工人员按照方案进行了注浆操作,将注浆材料均匀注入孔隙中,直至孔隙被充填满。
压密注浆地基加固处理方案
压密注浆地基加固处理方案地基加固是为了提高地基的承载力和稳定性,保证建筑物的安全性和使用寿命。
压密注浆地基加固处理方案是一种常用的地基加固方法,通过注浆技术提高地基的密实性和强度。
下面是一个详细的压密注浆地基加固处理方案。
1.地基调查与分析在进行地基加固前,首先进行地基的调查与分析。
了解地基的类型、土层厚度、承载力、含水量等情况,判断地基是否需要加固以及选择合适的加固方法。
2.准备工作准备工作包括确定施工区域、清理地表、搭建施工围栏、准备施工设备和材料等。
3.钻孔根据工程要求,在地基上钻孔。
钻孔的深度和直径根据地基的不同情况选择。
在钻孔过程中,要保持钻孔的垂直度和稳定性。
4.清理孔洞钻孔完成后,将孔洞中的泥浆、杂物等清理干净,保持孔洞内部的清洁。
5.灌浆灌浆是压密注浆地基加固的关键步骤。
首先将注浆料制备好,注浆料的配比要根据工程要求进行调整。
然后通过管道将注浆料注入到钻孔中,同时要控制注浆的流量和压力,保证注浆的均匀性和充实度。
6.加固时间注浆完成后,需要根据注浆料的性质和施工条件确定加固时间。
一般情况下,注浆材料需要经过一定的时间才能达到最终的强度。
7.监测与验收在地基加固的过程中,需要进行实时的监测和验收。
可以通过地基探测仪、压力计等设备对加固效果进行监测,确保加固效果符合设计要求。
综上所述,压密注浆地基加固是一种较为常用的地基加固处理方案。
通过合理的调查、准备工作、钻孔、清理孔洞、灌浆、加固时间和监测与验收等步骤,可以有效地提高地基的承载力和稳定性,保证建筑物的安全性和使用寿命。
需要注意的是,在进行地基加固时,应根据具体情况进行施工方案的选择和设计,确保加固效果符合要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、压密注浆方案设计
1、注浆原理:利用液压把能固化的浆液注入土层空隙,以改善介质的物理力学性质,达到提高基础强度的目的。
2、注浆加固依据《地基处理手册》,《建筑地基处理规范》(JGJ79-2002),及相关技术规程。
3、根据设计单位提供的施工设计图及建设、设计、监理、施工现场共同勘测,选定新建的外管架、溶剂回收区、罐区为本工程压密注浆施工区,本着符合规范、节约资金的原则,采用注浆深度4m~6m。
由设计要求孔距为×,注浆影响半径为,注浆管直径 25mm;提高区域地基承载能力。
考虑浆液的均匀渗透,根据加固区域的宽度(长度)按梅花状布孔。
4、浆液配置:以水泥浆为主的水泥浆液,水泥采用级普硅酸盐水泥,水泥掺量8%,加2%水玻璃,注浆水灰比:~。
注浆压力控制在~。
二、施工准备
1、接通电源至施工现场50m内,并设置分电箱,施工用电需50KW。
2、接通水源至施工现场30m内,施工用水需寸管以上。
3、采购施工要用的材料()并及时做好材料复试等工作。
4、及时进行施工技术交底,对施工要求及周围管线情况做到心中有数,并采取有针对性的措施。
5、搭设水泥棚,满足防雨水和防潮湿的要求。
6、进场注浆机械并及时安装调试,同时要做好施工前的准备工作。
7、调派得力的管理人员进行安排组织施工。
不合格
三、施工人员及机械设备安排见下表:
机械安排:
工期安排;
计划采用1台套压密注浆设备进行施工,平均按200m 3/台计,计划有效工期为20天。
工作时间为每班10小时计算,如达不到工期要求,计划采用增加机具和施工人员。
四、压密注浆施工工艺
1、压密注浆施工工艺流程如下:放样、定孔位—下注浆管—注浆—封孔
压密注浆施工工艺及操作流程图
2、施工工艺
(1)根据场地地质情况本工程压密注浆采用振动堵头定注法进行施工。
(2)成孔采用钢管用振动平板压入土层至设计深度,采用自下而上、按间隔跳孔分别注浆的施工顺序进行,遇到障碍物先用钢钎引孔(或开挖),不通时再位移200mm重新沉孔。
(3)注浆顺序:注浆先注外围2排孔作为幕层,防止水泥浆外流,注浆时应跳注,相邻孔注浆间隙不小于3小时避免孔间窜浆。
浆体必须经过搅拌机充分搅拌均匀后,才能开始压出。
搅拌时间应小于浆液初凝时间,并在注浆过程中不停地缓慢搅拌,浆体在泵送前应经过筛网过滤。
(4)注浆参数;注浆水泥量为144kg/m3,水灰比~。
注浆压力可取~,如浆液不下沉则可停止注浆,则可逐渐加大压力至 MPa;浆液在10~15min内不下沉则可停止注浆。
注浆有效直径为~。
(5)注浆前对注浆孔按顺序进行编号,施工时逐孔记录。
完成后检查对照,防止漏注。
(6)注浆注意事项:当注浆孔边有水泥浆冒出时应采用水泥袋堵住。
冒浆(窜浆)严重时应停止注浆,待水泥浆稳定后再注浆。
(7)注浆机械采用SYB-20/50II型注浆机,立式水泥搅拌机。
施工前将机械压力调试准确,水泥搅拌均匀,注浆管统一采用1500mm长钢管丝接牢固、严密。
(8)注浆完工后用水泥袋将孔堵实防止冒浆,7天后再将水泥袋清除干净。
(9)施工过程中由专人负责记录,详细记录孔深、提高数量等情况,并报送监理审核。
(10)通过重复上述操作,进行下一孔位的施工。
(11)根据我单位多年在上海地区地基加固处理和压密注浆施工效果特点,计划分二批次布点进行处理,即从上次注浆初凝后再进行第二次注浆,使浆液相关部位土体均匀密实,以巩固加固的效果。
五、压密注浆施工质量保证措施
1、质量控制依据《建筑地基处理规范》(JGJ79-2002),《地基处理手册》,《地基基础设计规范》DGJ08-11-2010及相关技术规程。
2、现场质量把关:安排专职质检员检查逐孔记录,(注浆孔位偏离在50mm内,注浆孔深度误差在200mm内,垂直度偏差小于1%。
每米水泥用量误差2kg,水灰比误差5%。
)
3、施工用水直接采用现场水源
4、施工前对操作工人进行交底培训,以提高工人素质,还制定现场奖罚办法,以提高工人的责任心和积极性;确保施工质量。
5、现场应加强排水措施,防止施工区域浸泡水中。
6、材料严格控制质量标准,检查复核质量保证资料,对于严重嫌疑材料,坚持进行必要的实验测试。
做到工艺检查,设备检查,施工操作检查,建立严格验收把关制度。
7、施工现场设专职质量检查人员,检查复核机具性能,孔距,钻孔的深度,检查水泥浆液的搅拌操作规范。
8、机具移位、开孔、提升由现场指挥负责,开孔前,检查浆管的垂直度。
9、严格控制水灰比,搅拌时间,浆液质量,注浆时控制注浆压力和注浆量。
10、为保持工作连续性,严禁下管和提升中途进行换岗接班,建立交接班文字记录制度。
接班人必须搞清上一班施工的每一个参数。
六、压密注浆安全文明施工保证措施
1、进场作业人员应接受相关专业职能及安全培训。
2、进入现场人员必须戴安全帽,登高作业人员必须佩带安全带。
不准穿高跟鞋,严禁酒后上岗工作。
3、在施工现场配电箱必须采用TN—S接零保护系统(即三相五线制)。
4、配电箱和开关箱应安装牢固,设置地点应平坦并高出地面,其附近不得堆
放杂物。
注意关闭电箱门,防止施工用水喷溅引发漏电事故。
5、各种机具按用电规范实行“一机、一闸、一漏、一箱”制,开关箱距机具位置的距离不大于3米,以便于操作人员随时切断电源。
6、倒水泥时要有防护面具,操作过程中注意压力表的变化,防止管道堵塞压力太高爆管伤人。
7、压浆为压力工作环境,在操作中注意眼睛的防护,必须佩戴防护眼镜。
8、压浆过程中注意安全,要求无关人员远离压浆接口处,防止压浆管爆裂伤人。
拆除压浆管时,要注意高压管中带压力的浆液射出,压浆口不要正对操作人员。
9、振实机振动时注意用电安全,振动板下不得把手伸入。
10、施工现场泥浆池及空孔处应有警戒标志,一切安全设施装置及安全标志牌,禁止随意拆除或移动,夜间孔口要围护或遮盖。
11、施工过程中产生的泥浆必须集中处理,不得随意排放。
12、夜间施工须上报环保部门备案,严禁野蛮施工。
