钢结构人行天桥施工方案(1)
钢结构人行天桥施工方案
钢结构人行天桥施工方案1. 引言本文档旨在提供一份钢结构人行天桥的施工方案,以确保施工过程的安全性、可行性和高效性。
本方案涵盖了施工前的准备工作、材料和设备的准备、施工流程、安全措施等内容,以指导相关人员按照规定的步骤进行施工,保证项目的顺利实施。
2. 施工前准备在开始施工之前,应进行详细的施工前准备,包括但不限于以下内容:•与相关部门的沟通:与当地城市规划部门、交通部门等沟通,了解相关法规、规定及审批流程。
•土壤勘探:进行土壤勘探以确定天桥的基础设计与施工方案,此项工作需具备相关专业知识的勘探人员进行。
•工地准备:选定施工现场,清理现场杂物,确保施工区域的整洁和安全。
•施工材料和设备的准备:根据设计图纸和施工方案,准备所需的钢材、混凝土、焊接设备等材料和设备。
3. 施工流程3.1 基础施工•首先,在施工现场挖掘基础坑,按照设计图纸的要求施工基础底座。
•接着,根据基础底座的尺寸和形状,在基础底座上铺设防渗膜,并进行土方填筑。
•然后,进行基础灌浆,确保基础的牢固和稳定性。
•最后,进行基础混凝土浇筑,等待其完全凝固。
3.2 钢结构安装•在基础完成后,根据设计图纸,按照先搭设支撑脚手架的顺序进行立柱、横梁、桥面板的安装。
•在安装过程中,要确保每个部件的尺寸、位置和姿态的正确性,并进行必要的焊接和连接。
•安装完成后,对钢结构进行全面检查,确保其达到设计要求和相关标准。
3.3 现场加工与强度检测•按照设计要求,进行现场加工,如切割、钻孔等,以方便后续的安装或施工。
•在施工过程中,进行必要的强度检测,以确保施工的质量和安全性。
3.4 防腐处理与涂装•在钢结构安装完成后,进行防腐处理,以增强钢材的耐久性和防腐性能。
•防腐处理完成后,进行相关涂装工作,保护钢结构不受氧化和腐蚀。
3.5 安全措施•在施工过程中,严格按照相关的安全规定和施工标准进行操作,保证施工人员的人身安全。
•设置必要的警示标志和防护设施,确保周围行人和车辆的安全。
钢结构人行天桥施工方案

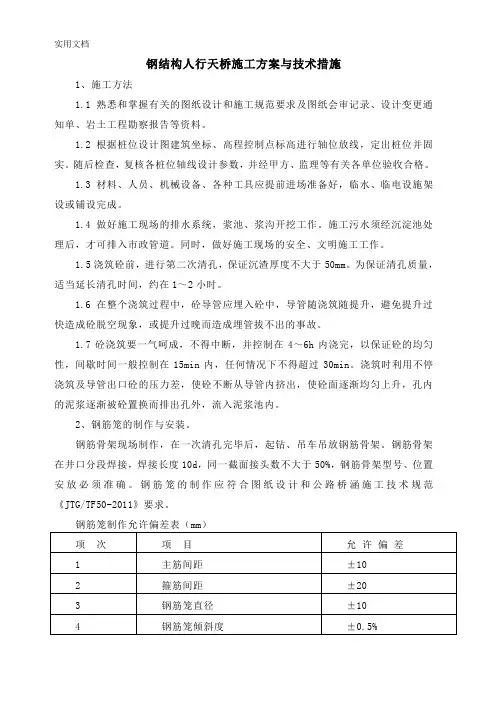

钢结构人行天桥施工方案与技术措施1、施工方法1.1熟悉和掌握有关的图纸设计和施工规范要求及图纸会审记录、设计变更通知单、岩土工程勘察报告等资料。
1.2根据桩位设计图建筑坐标、高程控制点标高进行轴位放线,定出桩位并固实。
随后检查,复核各桩位轴线设计参数,并经甲方、监理等有关各单位验收合格。
1.3材料、人员、机械设备、各种工具应提前进场准备好,临水、临电设施架设或铺设完成。
1.4做好施工现场的排水系统,浆池、浆沟开挖工作。
施工污水须经沉淀池处理后,才可排入市政管道。
同时,做好施工现场的安全、文明施工工作。
1.5浇筑砼前,进行第二次清孔,保证沉渣厚度不大于50mm。
为保证清孔质量,适当延长清孔时间,约在1~2小时。
1.6在整个浇筑过程中,砼导管应埋入砼中,导管随浇筑随提升,避免提升过快造成砼脱空现象,或提升过晚而造成埋管拔不出的事故。
1.7砼浇筑要一气呵成,不得中断,并控制在4~6h内浇完,以保证砼的均匀性,间歇时间一般控制在15min内,任何情况下不得超过30min。
浇筑时利用不停浇筑及导管出口砼的压力差,使砼不断从导管内挤出,使砼面逐渐均匀上升,孔内的泥浆逐渐被砼置换而排出孔外,流入泥浆池内。
2、钢筋笼的制作与安装。
钢筋骨架现场制作,在一次清孔完毕后,起钻、吊车吊放钢筋骨架。
钢筋骨架在井口分段焊接,焊接长度10d,同一截面接头数不大于50%,钢筋骨架型号、位置安放必须准确。
钢筋笼的制作应符合图纸设计和公路桥涵施工技术规范《JTG/TF50-2011》要求。
钢筋笼制作允许偏差表(mm)钢筋笼外侧设置控制保护层厚度的垫块(砼保护层厚度为50mm),其间距竖向为2m,横向圆周不得小于4处,顶端应设置吊环,钢筋笼分段在井口采用单面搭接焊,主筋焊接长度不小于10d,钢筋搭接头应相互错开35d,且不小于50cm,同一截面接头数受拉区不大于50%,同一钢筋上应尽量少设接头。
钢筋笼在运输和吊装时,应防止变形,安放应对准孔位,不得强行插入和碰撞孔壁,就位后应立即固定。
人行钢结构天桥施工方案
54人行钢天桥编制日期:2004年5月10日编制单位:目录第一卷人行钢天桥 ................ 错误!未指定书签。
第一章工程概况和编制依据...... 错误!未指定书签。
第一节应用规范 ............. 错误!未指定书签。
第二章组织机构................ 错误!未指定书签。
第三章施工方法及技术措施...... 错误!未指定书签。
第一节钢天桥制作、运输、安装工艺错误!未指定书签。
第二节钢结构制作 ........... 错误!未指定书签。
一、原材料试验、检验、矫正错误!未指定书签。
二、放样、号料、下料..... 错误!未指定书签。
三、焊接施工及管理....... 错误!未指定书签。
四、油漆................. 错误!未指定书签。
五、构件运输............. 错误!未指定书签。
六、构件现场拼装、安装... 错误!未指定书签。
第四章施工进度计划............ 错误!未指定书签。
第五章主要施工机械、器具...... 错误!未指定书签。
第六章劳动力安排计划.......... 错误!未指定书签。
第七章施工保证措施............ 错误!未指定书签。
第一节工期保证措施 ......... 错误!未指定书签。
第二节质量保证措施 ......... 错误!未指定书签。
一、质量管理体系......... 错误!未指定书签。
二、质量管理制度......... 错误!未指定书签。
三、质量检测及技术措施... 错误!未指定书签。
四、施工过程中的质量控制. 错误!未指定书签。
五、工程竣工后的质量跟踪. 错误!未指定书签。
第三节安全生产及文明施工保证措施错误!未指定书签。
一、现场安全............. 错误!未指定书签。
二、季节性施工安全保证措施错误!未指定书签。
三、施工管理制度......... 错误!未指定书签。
四、文明施工管理措施..... 错误!未指定书签。
钢结构人行天桥吊装方案
钢结构人行天桥吊装方案一、引言人行天桥是城市交通网络中不可或缺的组成部分,它为行人提供了安全、便利的通道。
钢结构人行天桥采用钢材作为主要材料,具有重量轻、强度高、施工方便等优点。
本文将介绍钢结构人行天桥的吊装方案,以确保施工过程中的安全和顺利进行。
二、方案设计1.进行桥体分段设计:由于人行天桥施工高度较高,因此需要将桥体分为若干段进行吊装。
根据实际情况,确定每段桥体的尺寸和重量,以便后续吊装计算和方案设计。
2.安装临时支撑:为了确保吊装过程中的安全,应在桥体位置设置临时支撑,以支撑桥体的重量,并减小对吊装设备的压力。
临时支撑应采用高强度钢材,并保证其可靠性和稳定性。
3.选择合适的吊装设备:根据实际情况,选择适合的吊装设备,如吊车、塔吊、起重机等。
吊装设备应具备足够的起重能力和稳定性,以应对桥体的重量和高度。
4.制定吊装计划:根据桥体吊装的尺寸和重量,制定详细的吊装计划。
吊装计划应包括吊装点的确定、吊装顺序、吊装方式等内容,以保证吊装过程的安全和顺利进行。
5.进行现场试吊:在正式吊装前,进行现场试吊,以验证吊装计划和设备的可行性。
试吊时要注意吊装设备的操控和桥体的稳定性,如发现问题及时进行调整和改进。
6.实施吊装作业:根据吊装计划和试吊结果,进行正式吊装作业。
在吊装过程中,要保持吊装设备的稳定和准确,确保桥体的平稳吊装。
7.安装固定支撑:在吊装完成后,根据实际需要,在桥体两端或合适的位置安装固定支撑,以确保桥体的稳定和安全使用。
三、安全措施1.提前制定详细的施工方案,并对施工人员进行培训,确保每个工作人员都能了解施工过程中的安全要求和操作规范。
2.在吊装现场设置安全警示标志,为施工人员划定安全区域,并严禁非工作人员进入施工现场,以避免人员伤害事故的发生。
3.对吊装设备进行定期检查和维护,确保其正常运转和安全可靠。
4.预先评估施工现场的地基承载能力和环境条件,确保吊装设备和桥体安全运行。
5.吊装作业过程中要保持通畅的沟通和协调,确保各个环节的配合和协作,避免因操作不当引发事故。
人行天桥钢结构施工方案
人行天桥钢结构施工方案一、施工前准备工作在进行人行天桥钢结构的施工之前,需要进行以下准备工作:1.设计方案确认:验收设计方案,确保设计方案符合要求,无误差。
2.材料准备:采购所需的钢材、连接件等材料,并对材料进行检查,确保质量合格。
3.施工人员培训:培训施工人员,确保他们了解施工方案和操作规程。
4.施工现场准备:清理施工现场,保证施工现场整洁,并设置必要的安全防护设施。
二、施工流程1. 基础施工1.基础测量:根据设计图纸要求对基础位置进行测量,确定基础的位置和尺寸。
2.基础开挖:按照设计要求在基础位置开挖基础坑,清理坑底杂物,进行基础模板的安装。
3.钢筋绑扎:在基础模板内进行钢筋的绑扎和焊接,确保钢筋的位置和数量符合设计要求。
4.浇筑混凝土:将混凝土按照设计要求浇入基础坑内,进行充分振实和养护。
2. 钢结构安装1.主梁安装:根据设计要求使用吊车等设备将主梁吊装到基础上并固定。
2.次梁、立柱安装:安装主梁后,根据设计要求安装次梁、立柱等次要构件,并进行连接固定。
3.横向连接:对已安装的梁柱结构进行横向连接,以增加结构的稳定性。
3. 防腐处理和喷涂1.防腐处理:对安装完成的钢结构进行防腐处理,延长结构寿命。
2.喷涂:喷涂耐候漆或其他材料,保护钢结构不受外部环境影响。
三、施工安全1.安全意识:施工人员要增强安全意识,遵守操作规程,穿戴必要的安全防护装备。
2.施工现场管理:严格管理现场人员,避免人员聚集和违章操作,保障施工安全。
3.设备检查:定期对施工设备进行检查维护,确保设备运行正常。
四、施工质量控制1.工艺检查:对每个施工工序进行工艺检查,确保施工质量达到设计要求。
2.材料检测:对施工所用材料进行抽检和检测,保证材料品质达标。
3.施工记录:及时记录施工过程中的重要信息,如吊装高度、焊接参数等,以备查验。
五、竣工验收1.验收标准:根据设计要求和相关规范进行竣工验收,检查施工质量是否符合要求。
2.文件整理:整理竣工资料,包括设计文件、材料检测报告等,准备交付业主。
人行钢结构天桥施工方案

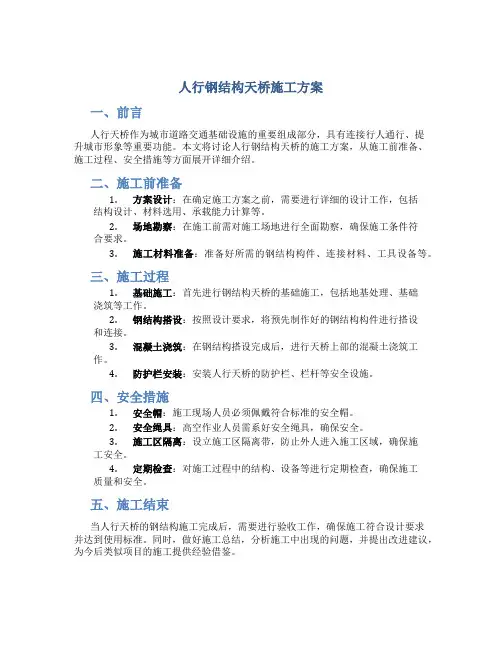

人行钢结构天桥施工方案一、前言人行天桥作为城市道路交通基础设施的重要组成部分,具有连接行人通行、提升城市形象等重要功能。
本文将讨论人行钢结构天桥的施工方案,从施工前准备、施工过程、安全措施等方面展开详细介绍。
二、施工前准备1.方案设计:在确定施工方案之前,需要进行详细的设计工作,包括结构设计、材料选用、承载能力计算等。
2.场地勘察:在施工前需对施工场地进行全面勘察,确保施工条件符合要求。
3.施工材料准备:准备好所需的钢结构构件、连接材料、工具设备等。
三、施工过程1.基础施工:首先进行钢结构天桥的基础施工,包括地基处理、基础浇筑等工作。
2.钢结构搭设:按照设计要求,将预先制作好的钢结构构件进行搭设和连接。
3.混凝土浇筑:在钢结构搭设完成后,进行天桥上部的混凝土浇筑工作。
4.防护栏安装:安装人行天桥的防护栏、栏杆等安全设施。
四、安全措施1.安全帽:施工现场人员必须佩戴符合标准的安全帽。
2.安全绳具:高空作业人员需系好安全绳具,确保安全。
3.施工区隔离:设立施工区隔离带,防止外人进入施工区域,确保施工安全。
4.定期检查:对施工过程中的结构、设备等进行定期检查,确保施工质量和安全。
五、施工结束当人行天桥的钢结构施工完成后,需要进行验收工作,确保施工符合设计要求并达到使用标准。
同时,做好施工总结,分析施工中出现的问题,并提出改进建议,为今后类似项目的施工提供经验借鉴。
综上所述,人行钢结构天桥的施工方案涉及方案设计、施工准备、施工过程、安全措施等多个方面,每个环节都需要严格遵守规范操作,确保施工安全顺利进行,最终交付符合要求的人行天桥。
人行天桥钢结构(一)2024
人行天桥钢结构(一)引言概述:人行天桥钢结构在现代城市建设中扮演着重要的角色。
它们不仅为行人提供了便捷的交通通道,还具有良好的结构承载能力和美观的外观设计。
本文将对人行天桥钢结构的设计、材料选择、施工工艺、维护以及未来发展方向进行详细阐述。
正文内容:1. 设计1.1 根据行人流量和桥梁跨度确定设计要求1.2 选择合适的结构形式,如悬索桥、拱桥等1.3 进行结构分析和计算,确保桥梁具有足够的承载能力1.4 考虑桥梁的防震和抗风性能1.5 设计桥梁的外观形象,使其与周围环境协调融合2. 材料选择2.1 钢材的优势:高强度、耐久性好、施工工期短2.2 钢材的分类:碳素钢、合金钢等2.3 根据桥梁的要求选择合适的钢材2.4 对钢材进行防腐处理,延长其使用寿命2.5 考虑可再利用性,降低对环境的影响3. 施工工艺3.1 制定详细的施工计划,确保施工进度和质量3.2 进行基础施工,如桥墩或桩基的建设3.3 进行主体结构的制作和安装3.4 进行桥面铺装和栏杆的安装3.5 进行质量验收和安全检查4. 维护4.1 定期巡检,及时发现和修复桥梁的损伤4.2 进行防腐、防锈处理,延长桥梁使用寿命4.3 清除桥面的积水和杂物,保持行人通行安全4.4 对桥梁进行结构加固和补强4.5 建立档案管理,记录桥梁的使用情况和维修历史5. 未来发展方向5.1 运用新材料和新技术,提高桥梁的结构性能5.2 借助智能化和信息化技术,实现桥梁的远程监测和维护5.3 探索更加环保可持续的建造方式,降低对自然环境的影响5.4 加强与设计、施工、维护等各个环节的沟通和协作5.5 强化桥梁的安全性设计,提高行人的通行体验总结:人行天桥钢结构在城市建设中具有重要的地位和作用。
通过合理的设计、优良的材料选择、科学的施工工艺、有效的维护和不断创新的发展方向,人行天桥钢结构将为人们提供更加便捷安全的行人通道,同时也将为城市的美化和发展贡献力量。
人行天桥工程钢结构吊装施工方案
人行天桥工程钢结构吊装施工方案一、前期准备工作1.安全措施:在工地周围设置明显的警示标志,指定专人负责安全工作。
为施工人员提供必要的安全防护装备,并进行安全培训。
2.土建准备:清理施工作业区域,确保相对平整,并根据需要修整施工道路。
预留施工空间,确保施工机械能够自由通行。
3.钢结构准备:检查所需钢结构零部件的数量和质量,确保完好无损。
4.材料准备:准备好吊索、吊装器具以及其他必要的施工材料和设备。
5.吊装方案设计:根据实际钢结构的形状、重量和吊装高度等因素,制定合理的吊装方案。
二、吊装前的准备工作1.确定吊装起重机械:根据钢结构的重量和尺寸,选择适当的吊装起重机械,如吊车、塔吊等。
2.安装起重机械:按照相关标准和要求,正确安装起重机械。
3.确定吊索、吊装器具:根据钢结构的尺寸和重量等要素,选择合适的吊索和吊装器具,并按照要求进行检查和试验。
4.划定吊装区域:根据具体吊装方案,在施工现场划定吊装区域,防止非相关人员靠近。
三、吊装操作步骤1.安装吊索:按照吊索的设计要求,将吊索正确地绑扎在钢结构的吊点上,并进行必要的固定和保护。
2.吊装起重机械就位:将使用的起重机械移至预定位置,使其能够顺利进行吊装作业。
3.吊装操作:由专业的吊装人员按照指挥员的指令进行吊装操作。
保持沟通畅通,并确保钢结构的吊装平稳、安全。
4.吊装到位检查:当钢结构吊装到指定位置后,进行吊装到位检查,确保其稳定安全。
5.确保施工质量:在吊装完成后,进行细致的检查和评估,确保钢结构的安装质量符合规定要求。
四、安全措施1.吊装作业期间限制非施工人员进入吊装区域,确保现场秩序和人员安全。
2.在吊装过程中,吊装人员必须佩戴安全帽,并经过专业培训,熟练掌握吊装操作技能。
3.在吊装区域设置告示牌,明确指示吊装区域和相关安全注意事项。
4.吊装起重机械必须经过日常检修和维护,确保设备的安全性能。
5.在吊装前,做好周围环境的清理工作,避免杂物和人员影响吊装作业。
人行天桥钢结构施工方案
新白广城际项目机场交通疏解及其配套工程B区人行天桥工程钢结构施工方案施工单位:编制人:审核人:审批人:编制日期:2017年5月31日第一章编制依据1.1、编制依据1、参考A区下发图纸2、我单位及同行过往相关类似工程的施工经验;3、有关建筑施工管理条例;4、根据中华人民共和国及广东省现行的有关施工标准和规范,包括但不仅限于:《建筑结构可靠度设计统一标准》GB50068-2001《建筑结构荷载规范》GB50009-2012《建筑抗震设计规范》GB50011-2010《建筑抗震设计分类标准》GB50223-2008《钢结构设计规范》GB50017-2003《冷弯薄壁型钢结构技术规范》GBJ50018-2002《混凝土结构设计规范》GB50010-2010《钢管混凝土结构设计与施工规程》CECS28∶90《钢结构焊接规范》(GB50661-2011)《碳素结构钢》GB700-2006《合金结构钢》GB/T3077-1999《低合金高强度结构钢》GB/T1591-2008《可焊接高韧性一般用途钢技术条件》DIN17182:1992《优质碳素结构钢》GB/T699-1999《热轧钢板和钢带的尺寸、外形、重量及允许偏差》GB709-88《一般结构用热连轧钢板和钢带》GB2517-81《熔化焊用钢丝》GB/T14957-94《低合金钢焊条》GB5118-95《气体保护焊用焊丝碳钢-低合金钢焊丝》GB/T8110-2008《碳钢焊条》GB/T5117-95《低合金钢埋弧焊用焊剂》GB/T12470-2003《埋弧焊用碳钢丝和焊剂》GB/T5293-99《钢结构高强度螺栓连接技术规程》JGJ82-2011 《结构用无缝钢管》GB8162-2008《电弧螺栓焊用圆柱头焊钉》GB/T10433-2002《焊接H型钢》YB3001-92《栓钉焊接技术规程》CECS226:2007《热轧钢板表面质量的一般要求》GB/T14979-2008 《焊接钢管尺寸及单位长度重量》GB/T21835-2008 《热轧H型钢及剖分T型钢》GB/T11263-2010《工程建设强制性标准》《建筑工程施工质量验收统一标准》GB50300-2001 《钢结构工程施工质量验收规范》GB50205-2001 《钢结构工程施工规范》GB50755-2012《焊接质量保证》GB/T12467~12469-90《钢焊缝手工超声波探伤方法结果分析》GB11345-89 《建筑钢结构焊接技术规程》JCJ81-2002《焊接接头机械性能试验取样方法》GB2649-1989 《焊缝符号表示法》GB324-88《工程建设施工现场焊接目视检验规范》CECS71-94 《建筑结构检测技术标准》GB/T50344-2004《建筑钢结构防腐蚀技术规程》(JGJT251-2011)《工业建筑防腐蚀设计规范》GB50046-2008《涂装前钢材表面锈蚀等级和锈等级》GB8923-88 《富锌底漆》(HG/T3668-2009)第二章工程概况总平面图天桥PB1三维平面图天桥PB2三维平面图第三章施工重点及施工部署3.1、施工重点1、本工程桁架最大跨度40米,单次起重吨位大,分段吊装;有部分钢桥位置处于机场高架桥底下没法吊装,需采取散装,为本工程施工重点。
景观桥梁工程人行天桥施工方案
景观桥梁工程人行天桥施工方案一、工程概述本次人行天桥工程位于城市主干道上,连接两侧的人行道。
主要目的是提高路口的交通安全性和行人的出行便利性,同时具备一定的景观功能。
本工程的设计考虑到了结构的稳定性、施工的安全性、出行舒适性、造型美观性等因素,并结合当地的气候、环境以及社会需求等进行设计。
二、设计方案1.结构设计本工程采用钢结构桥梁,将主体结构设计为单跨连续梁。
跨度采用30米,宽度6米,高度设为4米,满足行人通行需求。
梁体采用钢骨架结构,优化分布钢筋,确保梁体的承载能力和稳定性。
梁体上设计了一定数量的开口,以增加通风性,并配备护栏保障行人的安全。
2.施工方案(1)开展前期准备工作,包括项目经理的选派、现场人员的组建、专业设备的采购、现场布置等。
(2)进行地面开挖工作,将地面掏出一定深度的坑槽作为桥梁基础,同时进行场地平整和排水设施的布置。
(3)搭设桥梁施工设备,包括钢结构吊车、梁模具和辅助工具等。
搭设好设备后,进行试吊和调整,确保各项设备运行正常。
(4)进行桥梁主体结构的制作和安装。
首先进行钢骨架的制作,将钢材进行焊接和加固,制作好连续梁的各个构件。
然后采用吊装的方式将梁体吊装到桥墩上,并进行合理的调整和固定。
(5)进行其他次要结构的制作和安装,包括护栏、人行道的铺装、照明设施的安装等。
这些工作需要在桥梁主体结构安装完成后进行,确保施工的顺序和连贯性。
(6)进行桥梁的防腐处理和涂装工作。
防腐处理可以有效地保护桥梁结构免受外界环境的侵蚀,涂装工作则可以提高桥梁的美观性。
(7)进行最后的调试和检验工作,确保桥梁的安全性和稳定性。
包括进行结构的负荷测试、静力和动力的性能测试等。
(8)进行工程验收和竣工手续的办理。
依据相关的规定,进行竣工验收,并办理相关的手续和文件,工程正式交付使用。
三、施工安全措施1.施工现场的安全巡视和管理,保证施工期间的安全生产;2.加强对施工车辆和机械设备的安全管理,确保机械设备的正常运行;3.搭设安全防护设施,包括安全网、警示标识等,保障人员和车辆的安全;4.加强材料和设备的质量监督,确保施工材料和设备的质量符合规定;5.做好施工作业人员的培训和安全教育,提高施工作业人员对安全的意识和能力;6.加强对施工环境的监控,包括深基坑、施工场地周围的安全控制等;7.严格按照相关法规和标准进行施工,确保施工过程中的安全和质量。
人行钢天桥施工方案
人行钢天桥施工方案部门: xxx时间: xxx制作人:xxx整理范文,仅供参考,可下载自行修改54人行钢天桥编制日期:2004年5月10日编制单位:目录第一卷人行钢天桥4b5E2RGbCAP第一章工程简况和编制依据4第一节应用规范4第二章组织机构4第三章施工方法及技术措施4第一节钢天桥制作、运输、安装工艺4第二节钢结构制作5一、原材料实验、检验、矫正5二、放样、号料、下料5三、焊接施工及管理5四、油漆10五、构件运输11六、构件现场拼装、安装11第四章施工进度计划13第五章主要施工机械、器具13第六章劳动力安排计划14第七章施工保证措施15第一节工期保证措施15第二节质量保证措施16一、质量管理体系16二、质量管理制度17三、质量检测及技术措施17四、施工过程中的质量控制17五、工程竣工后的质量跟踪18第三节安全生产及文明施工保证措施19一、现场安全19二、季节性施工安全保证措施20三、施工管理制度20四、文明施工管理措施21五、现场管理制度22第一卷人行钢天桥第一章工程简况和编制依据第一节应用规范1)《城市人行天桥与人行地道技术规范》<CJJ69-95)2)《钢结构设计规范》<GBJ17-88)3)《公路桥涵设计规范》< 合定本)4)《建筑地基基础设计规范》<GBJ7-89)5)《公路桥涵施工技术规范》<JTJ041-2000)6)《建筑钢结构焊接规程》<JGJ81-91)7)《钢结构工程施工及验收规范》<GB60250-95)第二章组织机构第三章施工方法及技术措施第一节钢天桥制作、运输、安装工艺见附图钢梁在工厂分段加工,运输到现场后,采用汽车吊吊装,搭设钢支撑,高空拼装。
施工工艺流程如下:二、放样、号料、下料制作时先在车间平台上按图纸要求放出1:1大样,在核对各方位尺寸准确后,然后用圆规、直尺、石笔等工具划出下料尺线,尺寸线要准确、细致;放样时,要考虑加工余量,焊接件要按工艺要求留出收缩量;下料用自动切割机切割,加工余量为1-2mm。
版道路改造钢结构人行天桥施工组织设计方案
版道路改造钢结构人行天桥施工组织设计方案人行天桥是为了确保人们安全过马路而设计的道路改造项目。
钢结构人行天桥具有结构稳定、施工方便、耐久性强等优点,因此在道路改造中得到广泛应用。
以下是针对钢结构人行天桥施工组织设计方案的详细说明。
1.项目概况本项目位于市市区道路改造工程中,总长度约为100米,宽度为5米。
人行天桥设计为钢结构,主要由桥面、护栏、桥头台等组成。
2.施工方案2.1桥面的制作和安装首先,制作桥面板,采用钢结构桥面板。
在制作过程中,首先搭建钢架,然后将预制板安装在钢架上,并进行焊接固定。
桥面板制作完成后,使用吊车将其吊装到预先搭建好的支撑结构上。
施工过程中需要注意桥面板的精确安装,确保其水平度和垂直度。
2.2护栏的安装护栏采用钢制护栏,施工时首先要制作护栏,然后使用螺栓将其固定在桥面上。
护栏的制作需按照设计图纸进行,施工时注意保证护栏的整体性和安全性。
2.3桥头台的制作和安装桥头台是人行天桥的起始和终止部分,其制作和安装较为复杂。
在制作过程中,首先要搭建桥头台的支撑结构,然后在其上浇筑混凝土。
待混凝土凝固后,可以进行钢结构的安装。
桥头台的制作和安装过程需要严格按照设计要求进行,确保其稳定性和安全性。
3.施工组织3.1施工人员的安排根据施工方案的需要,合理安排施工人员。
其中需要特别安排一位经验丰富的架桥师傅负责钢结构桥面、护栏和桥头台的制作和安装。
3.2施工设备的准备根据施工方案的需求,准备吊车、螺栓等施工设备,确保施工过程中的顺利进行。
3.3施工周期的安排根据工程量和施工进度,制定合理的施工周期。
在施工过程中,要注意每个施工环节的时限,确保按计划完成工程。
4.安全措施4.1安全警示标志在施工现场周围设置明显的安全警示标志,提醒行人和车辆注意施工区域,避免意外发生。
4.2施工人员的安全防护施工人员必须佩戴合格的安全帽、防滑鞋等个人防护用品,严禁违章操作,确保施工人员的人身安全。
4.3施工过程的严密控制在施工过程中,严格按照施工方案进行操作,避免出现安全事故。
钢结构人行天桥施工方案
钢结构人行天桥施工方案1. 引言钢结构人行天桥是一种常用于城市道路、公园和校园等场所的步行通道。
它具有搭建快捷、强度高、耐久性好等优点,逐渐取代了传统的混凝土桥梁。
本文档将介绍钢结构人行天桥的施工方案。
2. 前期准备工作为了确保施工的顺利进行,需要进行一系列的前期准备工作。
2.1 施工材料准备钢结构人行天桥的主要材料包括钢梁、钢柱、钢板和连接件等。
在施工前,需要对这些材料进行进货和检查,确保其质量符合要求,并准备好所需数量的材料。
2.2 地基处理在正式施工之前,需要进行地基处理工作。
首先,对施工区域进行详细的勘测,了解地基的情况。
然后,根据勘测结果进行地基处理,确保地基的稳定性和承载能力。
2.3 设计施工图纸在进行施工之前,需要根据钢结构人行天桥的设计方案绘制详细的施工图纸。
施工图纸应包括桥梁的布置、钢材尺寸、连接方式、焊接要求等内容,以指导具体的施工操作。
3. 施工过程钢结构人行天桥的施工包括以下主要步骤:基础施工、桥梁组装、焊接连接和涂装等。
3.1 基础施工在进行桥梁组装之前,需要先完成基础施工工作。
基础施工包括挖土、浇筑混凝土基础、安装钢筋等。
施工人员应根据设计要求进行施工,并确保基础的平整、牢固。
3.2 桥梁组装在进行桥梁组装时,需要根据施工图纸进行操作。
首先,将预制好的钢梁、钢柱和钢板等物料运至施工现场。
然后,按照施工图纸的要求,进行组装和安装。
施工人员需要使用吊车等设备,确保钢结构的安装精确,并符合设计要求。
3.3 焊接连接桥梁组装完成后,需要进行焊接连接。
焊接是将钢结构进行连接的关键步骤。
施工人员应按照焊接工艺规范进行操作,确保焊缝的强度和质量。
在进行焊接之前,还需要对焊接部位进行清理和防护,以确保焊接质量。
3.4 涂装为了保护钢结构免受氧化和腐蚀的影响,需要进行涂装工作。
涂装不仅可以提高钢结构的耐久性,还可以美观整体外观。
施工人员应根据涂装要求,选择合适的涂料,进行刷涂或喷涂操作。
人行天桥钢结构施工方案
人行天桥钢结构施工方案一、工程概况二、工程施工方法1.基础施工:根据地质勘察报告的结果,选择适当的基础形式,如钢管桩基础、钢板桩基础等。
开挖基坑后,进行土方回填和压实。
2.钢结构制作:根据结构设计图纸,制作各个构件的零件,并进行质量检查和编号管理。
然后,进行焊接和修整处理。
3.钢结构安装:根据建筑图纸和安装方案,用起重机吊装各个钢构件,并进行调整、测量和固定。
注意安全措施,防止人员和设备受伤。
4.防腐处理:进行除锈和刷油漆等防腐处理,保证钢结构的使用寿命和外观质量。
严格按照涂装施工技术规范进行操作。
5.安装各类设备:根据工程要求,安装人行天桥所需的各类设备和装饰物,如照明设备、护栏等。
三、工程施工流程1.基础施工:进行地质勘察,确定基础形式,开挖基坑,进行土方回填和压实。
2.钢结构制作:根据结构设计图纸,制作钢结构各个构件的零件,进行质量检查和编号管理,焊接和修整处理。
3.基础施工:基础施工已完成的基础内考验,并进行基础底板、支撑件制作与安装。
4.钢结构安装:根据建筑图纸和安装方案,用起重机吊装各个钢构件,并进行调整、测量和固定。
5.防腐处理:进行除锈和刷油漆等防腐处理,保证钢结构的使用寿命和外观质量。
6.安装各类设备:根据工程要求,安装人行天桥所需的各类设备和装饰物,如照明设备、护栏等。
四、施工注意事项1.安全:在施工过程中,要严格遵守安全操作规范,确保施工人员和设备的安全。
同时,进行必要的防护措施,如安装围挡、设置安全警示标识等。
2.质量控制:对钢结构制作和安装过程中的关键节点进行质量检查和控制,确保施工质量符合设计要求和规范要求。
3.进度管理:合理安排施工进度,进行施工计划和进度的管理,确保按时完成各项工程任务。
4.环境保护:在施工过程中,要注意环境保护,合理处理垃圾和废弃物,减少对周围环境的污染。
5.管理配合:加强与相关部门和单位的沟通和协调,做好施工期间的交通、通信等方面的配合工作,确保施工顺利进行。
钢结构人行天桥施工方案
钢结构人行天桥施工方案与技术措施1、施工方法1.1熟悉和掌握有关的图纸设计和施工规范要求及图纸会审记录、设计变更通知单、岩土工程勘察报告等资料。
1.2根据桩位设计图建筑坐标、高程控制点标高进行轴位放线,定出桩位并固实。
随后检查,复核各桩位轴线设计参数,并经甲方、监理等有关各单位验收合格。
1.3材料、人员、机械设备、各种工具应提前进场准备好,临水、临电设施架设或铺设完成。
1.4做好施工现场的排水系统,浆池、浆沟开挖工作。
施工污水须经沉淀池处理后,才可排入市政管道。
同时,做好施工现场的安全、文明施工工作。
1.5浇筑砼前,进行第二次清孔,保证沉渣厚度不大于50mm。
为保证清孔质量,适当延长清孔时间,约在1~2小时。
1.6在整个浇筑过程中,砼导管应埋入砼中,导管随浇筑随提升,避免提升过快造成砼脱空现象,或提升过晚而造成埋管拔不出的事故。
1.7砼浇筑要一气呵成,不得中断,并控制在4~6h内浇完,以保证砼的均匀性,间歇时间一般控制在15min内,任何情况下不得超过30min。
浇筑时利用不停浇筑及导管出口砼的压力差,使砼不断从导管内挤出,使砼面逐渐均匀上升,孔内的泥浆逐渐被砼置换而排出孔外,流入泥浆池内。
2、钢筋笼的制作与安装。
钢筋骨架现场制作,在一次清孔完毕后,起钻、吊车吊放钢筋骨架。
钢筋骨架在井口分段焊接,焊接长度10d,同一截面接头数不大于50%,钢筋骨架型号、位置安放必须准确。
钢筋笼的制作应符合图纸设计和公路桥涵施工技术规范《JTG/TF50-2011》要求。
钢筋笼制作允许偏差表(mm)钢筋笼外侧设置控制保护层厚度的垫块(砼保护层厚度为50mm),其间距竖向为2m,横向圆周不得小于4处,顶端应设置吊环,钢筋笼分段在井口采用单面搭接焊,主筋焊接长度不小于10d,钢筋搭接头应相互错开35d,且不小于50cm,同一截面接头数受拉区不大于50%,同一钢筋上应尽量少设接头。
钢筋笼在运输和吊装时,应防止变形,安放应对准孔位,不得强行插入和碰撞孔壁,就位后应立即固定。
钢结构人行天桥施工方案
城阳区xxxx天桥工程人行天桥施工方案二0一七年九月目录第一章:编制依据及工程概况 (2)一、施工依据 (4)二、编制原则 (3)三、技术规范 (3)四、工程概况: (3)第二章:构件制作分段情况 (4)一、天桥分段 (4)三、分段立面及胎架 (7)四、每段重量 (7)第三章:现场吊装及部署 (7)一、施工特点 (7)二、施工难点 (7)三、施工关键 (7)四、吊装具体部署 (8)五、现场拼装及桥上安保措施 (17)六、钢箱梁焊接技术措施 (18)(一)焊接部署及工艺准备 (18)(二)焊接施工顺序和要求 (20)(三)焊接施工中质量管理 (21)(四)焊接应力控制 (22)(五)焊接工艺评定 (23)七、施工注意事项 (26)第四章:施工保证措施 (27)一、施工测量的技术措施 (27)二、运输过程的技术措施 (28)三、工期保证措施 (28)四、协调保证措施 (29)五、质量保证措施 (30)六、成品保护措施 (32)七、安全保证措施 (34)第五章:安全事故紧急救援预案 (37)第六章:现场文明施工 (41)第七章:安全生产保证体系 (43)第八章:施工进度计划 (46)第一章:编制依据及工程概况一、施工依据:1、根据工地实际情况、土建基础处理及勘探报告;2、钢桥设计图纸;3、钢桥桩基础施工的相关资料;4、依据国家与行业现行有关施工规范、规程:(1)建筑施工组织设计规范GB/T50202-2009(2)工程测量规范GB50026-2002(3)钢结构工程施工质量验收规范GB50205-2001(4)建筑钢结构焊接技术规程JGJ81-2002(5)钢结构高强螺栓连接设计施工及验收规范JGJ82-91(6)桥梁用结构钢GB/T714-2000(7)公路桥涵设计通用规范JTGD60-2004(8)建筑施工安全检查标准JGJ59-99(9)建筑施工高处作业安全技术规范JGJ 80-91(10)施工现场临时用电安全技术规范JGJ 46-2005(11)建筑机械使用安全技术规程JGJ33-20015、本公司施工装备、技术力量和类似工程的施工经验;6、本公司ISO9001、ISO14001、OHSAS18001标准质量/环境/职业安全健康管理体系程序文件;7、本公司工程质量管理制度;8、本公司安全生产文明施工管理制度;9、建设工程现场文明施工管理办法。
钢结构人行天桥施工方案
钢结构人行天桥施工方案一、项目背景人行天桥作为城市交通基础设施的重要组成部分,对于提升市容市貌、改善行人通行条件具有重要意义。
我公司拟为某地区设计并施工一座钢结构人行天桥,以解决该地区行人交通需求和提升市民生活品质。
二、设计方案1. 结构选型根据项目需求和环境条件,我们决定采用钢结构作为天桥的主体结构。
该选型具有以下优势:抗震性能强、施工周期短、材料成本相对较低、可塑性较强、可重复使用等。
2. 施工过程(1)方案制定:我们将根据实地勘测和设计要求,编制详细的施工方案。
方案中将包括整体施工流程、分项工程的施工步骤、材料及设备的选择等内容。
(2)基础施工:首先进行桥墩基础的施工,根据设计要求进行浇筑,确保基础的稳固和承载能力。
(3)支撑结构安装:安装支撑结构是天桥施工的重要一步。
我们将根据设计要求将预制的钢支撑结构进行安装,采取焊接或螺栓连接的方式,确保结构的稳定。
(4)主体结构安装:主体结构的安装是整个施工过程的关键步骤。
我们将采用吊装机械,将预制好的大型钢构件进行吊装安装,确保准确、精细的安装位置。
(5)防护设施设置:为保障行人的安全,我们将在天桥两侧设置护栏、扶手等防护设施,并严格按照相关标准进行安装。
(6)检测与调整:在主体结构安装完成后,我们将进行结构的检测和调整工作,确保各项参数符合设计要求,并确保桥梁平整、稳固。
三、施工安全措施1. 安全生产责任制建立健全施工安全责任制度,明确各层级的安全管理职责和义务,确保施工过程中的安全。
2. 安全培训对施工人员进行安全知识培训,特别是针对高空作业、起重操作等重点进行培训,增强施工人员的安全意识和技能。
3. 安全设施在施工现场设置明显的安全警示标识,并配备必要的安全设施,如安全网、安全带等,确保施工人员的人身安全。
4. 监控与检查通过安装监控设备和设置巡查制度,及时发现施工现场的安全隐患,并采取相应措施进行整改。
四、施工进度计划根据项目的规模和材料供应等情况,我们制定了详细的施工进度计划。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
本标段内共人行天桥两座,分别位于K54+316.000处和K54+965.000处。天桥桥面宽3.5m,梯道宽3.5m,桥下净高不小于5.5m。天桥主梁、梯道梁均为钢结构,由钢板焊接组合而成,主梁结构为等截面钢箱梁,梁高1.2m,箱梁顶宽3.5m,底宽1.9m。主梁结构采用Q235C钢。梯道梁及踏步钢板采用Q235B钢。天桥墩柱均采用钢管砼结构,主墩墩柱直径0.8m,梯道墩柱直径0.6m,立柱及附属结构采用Q235B钢。基础采用钻孔灌注桩或者扩大基础。其中主墩桩基为直径1.5m钻孔灌注桩,梯道墩桩基为直径1.2m钻孔灌注桩,梯道接地处采用扩大基础。其中桩基础及扩大基础采用C30混凝土,垫层采用C15混凝土,钢立柱灌C30微膨胀混凝土。每座天桥均有钻孔灌注桩13根,其中主墩基础三根,直径1.5米,梯道基础十根,直径1.2米,桩长均为30米;扩大基础4座;墩柱十三根,主墩墩柱直径0.8m,梯道墩柱0.6m。共计钻孔灌注桩26根,扩大基础8座,钢立柱26根。
B钢筋加工
钢筋半成品全部在钢筋加工场内加工完成,拉运至现场绑扎成型。
钢筋应平直、无损伤,表面无裂纹、油污、颗粒状或片状老锈。钢筋接头应设置在承受应力较小处,并应分散布置,且焊接接头在同一截面(指在钢筋直径的35倍范围且不小于500mm以内)内不得大于50%,一根钢筋在同一截面范围内不得超过一个接头。钢筋加工与钢筋骨架允许偏差和检验方法应符合下表的规定:
3
梯道接地基础采用明挖扩大基础,于基底设置0.5m厚的碎石垫层,基底持力层采用粉质粘土层,垫层采用C15混凝土,基础采用C30混凝土浇注;共计扩大基础8座。
3.1
主要施工设备配置:
序号
设备名称
规格及型号
单位
数量
备注
1
装载机
ZL-50
台
2
2
挖掘机
PC200
台
2
3
砼搅拌运输车
XZJ270GJ
辆
2
4
钢筋弯曲机
2489.4
21.12
K54+965.000天桥
32.44
2.48
1627.76
2291.2
21.12
合计
69.96
4.96
3255.52
4780.6
42.24
劳动力及人员配置:
序号
工种
数量
备注
1
现场管理人员
2
2
现场技术员
3
3
现场质检员
1
4
现场安全员
1
5
修理工
1
6
电工
1
7
测量员
2
8
钢筋及电焊工
5
3.2
钢筋加工允许偏差和检验方法
序号
项目
允许偏差(mm)
检验方法
1
受力钢筋全长
±10
尺量
2
弯起钢筋的弯折位置
20
3
箍筋内净尺寸
±3
钢筋骨架允许偏差和检验方法
序号
项目
允许偏差(mm)
检验方法
1
受力钢筋排距
±5
尺量,两端、中间各1处
2
同一排钢筋中受力钢筋间距
±20
3
分布钢筋间距
±20
尺量连续3处
4
箍筋间距
绑扎骨架
根据设计图纸和现场实际情况,基坑开挖处粉质粘土、淤泥质粉质粘土丰富,且地下水位埋藏浅,开挖时易造成塌方,应做好边坡支护工作。
施工工艺流程如下图所示:
施工工艺流程图
3.2.2
A基坑开挖
测量放线:用全站仪测出扩大基础纵、横中心线,以及伤口开挖边线桩,由于开挖处粉质粘土与淤泥质粉质粘土丰富,且地下水位埋藏浅,为避免造成塌方,故基坑开挖边坡设定为1:1。
由于开挖处土质原因,为防止边坡淤泥基坑方向滑移,影响基础混凝土的浇注,需要在基坑周围设置连续、紧密的钢板桩围堰,钢板桩高度可视现场情况确定。
基坑采用抛石挤淤的方法进行基底处理,即向基底抛投一定数量的片石,以提高地基的强度。具体步骤如下:
1基坑排水;
2向基坑底部抛掷大块石,块石最短边尺寸不小于30cm,抗压强度大于20MPa;
GTB7-40B
套
1
5
钢筋切割机
GQ40B-FB
套
1
6
电焊机
BX3-300
台
2
7
全站仪
Leica TC802
台
1
8
水准仪Leica NAຫໍສະໝຸດ 28台19
塔尺
1
10
钢尺
1
材料用量表:
项目
混凝土(m3)
钢材(Kg)
碎石(m3)
C30
C15
Q235B
HRB335
K54+316.000天桥
37.52
2.48
1627.76
3挤压、尽量将淤泥挤压至基坑范围外,至基坑稳定;
4铺设30cm厚碎石反滤层;
5施工20cm素混凝土垫层,至基础底标高;
6施工基础碎石垫层,素混凝土垫层,架设基础钢筋骨架和模板,现浇混凝土。
注意:铺设碎石反滤层厚需立即施工素混凝土垫层,如不能及时施工需在碎石反滤层上灌注水泥砂浆,确保碎石层的稳定性。
基坑处理示意图
224省道昆山玉山-张浦段养护改善工程S2标段
(K53+650-K57+800)
人行天桥施工方案
中交一公局第二工程有限公司
二○一一年四月
人行天桥施工方案
1
1.1《公路桥涵施工技术规范》(JTJ 041-2000)
1.2《市政桥梁工程质量检验评定标准》(CJJ 2-1990)
1.3《施工图设计》
1.4《总体施工组织设计》
基础允许偏差应符合下列规定:
序号
项目
允许偏差
1
基础前后、左右边缘距设计中心线
±30mm
2
基础顶面高程
±20mm
基坑开挖时,坑顶边留出不小于1m的护道,槽边堆土时,堆土坡脚距基坑顶边线的距离不小于1m,堆土高度不得大于1.5m。
为避免雨水冲坏坑壁,基坑顶四周应做好排水,截住地表水,基坑下口开挖的大小应满足基础施工的要求,根据图纸扩大基础地层采用满贯,不设基础模板。
±20
尺量连续3处
焊接骨架
±10
5
钢筋保护层厚度c
c≥35
+10,-5
尺量,两端、中间各2处
25<c<35
+5,-2
c≤25
+3,-1
注:d为钢筋直径,单位:mm
C模板及支架
主控项目:模板及支架的材料质量及结构必须符合施工工艺设计要求。模板安装必须稳固牢靠,接缝严密,不得漏浆。模板与混凝土的接触面必须涂刷隔离剂。浇筑混凝土前,模板内的积水和杂物应清理干净。
3.2.1
1、施工前期,应做好周边环境的调查,临近的道路、建筑构筑物、管线等情况均需充分了解,并有针对性方案。施工方案中应明确场地布置,包括生活区域、材料堆放、操作区域、土方开挖、运输路线等,并充分考虑各种附加荷载对基坑稳定的影响。在以后的施工中应严格按照评审通过的方案进行。
2、基坑开挖中为了确保基坑周边建筑构筑物的安全和支护结构的稳定,要求尽量减小初始位移,应严格遵循“分层、分区、分块、分段、留土护壁、先撑后挖、减少无支撑暴露时间”等原则。根据不同的工况、支护剖面类型,采用合理的挖掘、运输方法及机械,同时要注意开挖过程中围护桩及工程桩的保护问题。
