某现浇钢筋混凝土框架结构多层工业厂房施工组织设计.doc

合集下载

某商业楼(五层现浇钢筋混凝土框架结构)的施工设计说明书

某商业楼(五层现浇钢筋混凝土框架结构)的施工设计说明书

某商业楼(五层现浇钢筋混凝土框架结构)的施工设计说明书某商业楼(五层现浇钢筋混凝土框架结构)的施工设计说明书一、编制依据《混凝土结构工程施工质量验收规范》(GB一2002)《建筑施工技术》教材。

二、工程概况1)某现浇多层钢筋混凝土框架结构,其结构平面布置如图9.1所示。

层高:3.9m.层数:5层。

柱子断面尺寸:600mmx 600mm (图9.7)主梁断面尺寸:350mm X 800mm(图9.4)次梁断面尺寸:250mm x 550mm。

板厚:80mm地面装饰层厚:50mm。

材料:混凝士的设计强度等级为C25(采用矿渣硅酸盐水泥),施工要求坍落度为30-50mm。

2)施工现场已作好三通一平,且已完成基础施工及回填土工作,基础顶面标高为-0.300m3)采用泵送商品混凝土。

4)本工程所用模板以定型组合钢模板为主,支承件以钢管为主。

5)各种材料及施工机具均满足施工要求。

6)本工程在常温条件下施工,不考虑冬季施工。

3、施工准备(一)施工技术准备1、做好调查工作1)气象、地形和水文地质的调查掌握气象资料,根据水文地质及气象情况,相应地采取有效的防排水措施。

2)各种物质资源和手艺条件的调查对各种物质资源的生产和供应情况、价格、品种等进行详细调查,以便及早进行供需联系,落实供需要求。

由于施工用水、用电量均对施工影响较大,用电的起动电流大,负荷变化多,移动式、手动式用电机具多,因此,对水源、电源等的供应情况应做具体落实,包括给水的水源、水量、压力、接管地点;供电的能力、线路距离等。

2、做好与设计的结合工作组织相关人员认真研究图纸,并进行自审、会审工作,以便正确无误地施工。

经由过程研究,熟悉图纸内容,了解设想要求施工达到的手艺尺度,明白工艺流程。

进行自审,组织各工种的施工办理人员对本工种的有关图纸进行审查,熟悉和掌握图纸中细节。

组织各专业施工部队共同砚施工图纸,商定施工配合事件。

组织图纸会审,由设想方进行交底,理解设想企图及施工质量尺度,正确掌握设想图纸中的细节。

某现浇钢筋混凝土框架结构多层工业厂房施工组织设计

某现浇钢筋混凝土框架结构多层工业厂房施工组织设计

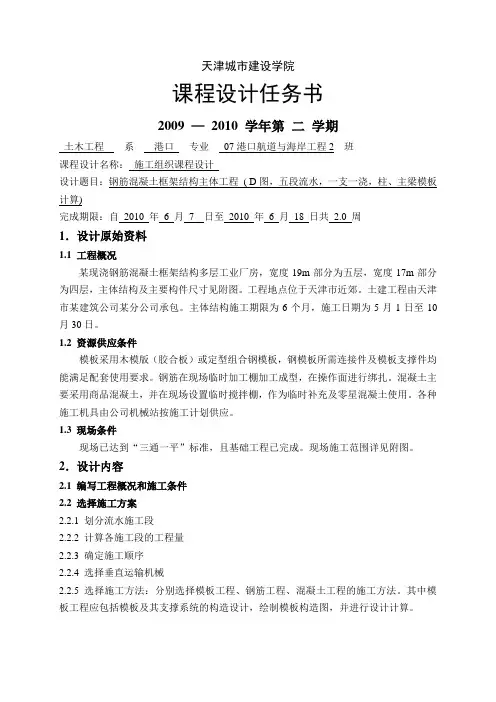

天津城市建设学院课程设计任务书2009 —2010 学年第二学期土木工程系港口专业07港口航道与海岸工程2 班课程设计名称:施工组织课程设计设计题目:钢筋混凝土框架结构主体工程( D图,五段流水,一支一浇,柱、主梁模板计算)完成期限:自2010 年 6 月7 日至2010 年 6 月18 日共 2.0 周1.设计原始资料1.1 工程概况某现浇钢筋混凝土框架结构多层工业厂房,宽度19m部分为五层,宽度17m部分为四层,主体结构及主要构件尺寸见附图。

工程地点位于天津市近郊。

土建工程由天津市某建筑公司某分公司承包。

主体结构施工期限为6个月,施工日期为5月1日至10月30日。

1.2 资源供应条件模板采用木模版(胶合板)或定型组合钢模板,钢模板所需连接件及模板支撑件均能满足配套使用要求。

钢筋在现场临时加工棚加工成型,在操作面进行绑扎。

混凝土主要采用商品混凝土,并在现场设置临时搅拌棚,作为临时补充及零星混凝土使用。

各种施工机具由公司机械站按施工计划供应。

1.3 现场条件现场已达到“三通一平”标准,且基础工程已完成。

现场施工范围详见附图。

2.设计内容2.1 编写工程概况和施工条件2.2 选择施工方案2.2.1 划分流水施工段2.2.2 计算各施工段的工程量2.2.3 确定施工顺序2.2.4 选择垂直运输机械2.2.5 选择施工方法:分别选择模板工程、钢筋工程、混凝土工程的施工方法。

其中模板工程应包括模板及其支撑系统的构造设计,绘制模板构造图,并进行设计计算。

2.3 编制施工进度计划2.4 设计施工现场平面布置图2.5 确定主要技术组织措施3.设计要求3.1 课程设计说明书3.1.1内容及基本格式要求不得少于5000字(包括附表及附图),具体内容详见设计指导书。

可以手写或打印,均采用A4纸。

书写要用黑或蓝黑墨水,书写工整。

打印时正文采用5号宋体,页边距均为25mm,行间距为18磅;文中标题采用宋体加粗,字号可适当加大。

土建工程施工组织(3篇)

土建工程施工组织(3篇)

第1篇一、项目概述本项目为一座现代化的工业厂房,总建筑面积为12567.82平方米,为公共建筑,采用框架结构,主体高度为8层,层高31.5米。

工程地点位于我国某城市工业开发区,建设单位为某工业集团有限公司,设计单位为我国某知名设计院。

二、施工组织设计目标为确保工程顺利进行,本项目施工组织设计旨在实现以下目标:1. 工期目标:确保工程在合同规定的时间内完成,具体工期为XX个月。

2. 质量目标:严格按照国家相关规范和标准,确保工程质量达到优良等级。

3. 安全目标:加强安全管理,确保施工过程中无重大安全事故发生。

4. 成本目标:合理控制工程成本,提高经济效益。

5. 环境保护目标:遵循环保原则,减少施工对环境的影响。

三、施工组织设计内容1. 施工准备(1)人员准备:组建专业施工队伍,明确各岗位人员职责,进行岗前培训。

(2)材料准备:根据施工进度计划,提前采购各类建筑材料、设备,确保施工过程中材料供应充足。

(3)施工机械准备:提前租赁、调试各类施工机械,确保施工过程中机械性能良好。

2. 施工部署(1)施工顺序:按照“先地下、后地上;先主体、后装修;先结构、后装饰”的原则进行施工。

(2)施工阶段划分:将工程分为基础工程、主体工程、装饰装修工程、设备安装工程等阶段。

3. 施工方法(1)基础工程:采用人工挖孔桩基础,桩径为1.0米,桩长根据地质情况确定。

(2)主体工程:采用框架结构,混凝土浇筑采用泵送技术,钢筋绑扎采用机械绑扎。

(3)装饰装修工程:墙面、地面采用瓷砖、石材等装饰材料,吊顶采用轻钢龙骨石膏板。

(4)设备安装工程:按照设计要求,安装各类设备,确保设备运行正常。

4. 质量控制(1)严格执行国家相关规范和标准,加强施工过程中的质量检查。

(2)对关键工序进行旁站监理,确保施工质量。

(3)建立健全质量管理体系,提高施工质量。

5. 安全管理(1)加强施工现场安全管理,确保施工人员安全。

(2)严格执行安全操作规程,防止安全事故发生。

某多层厂房现浇钢筋混凝土框架结构毕业设计

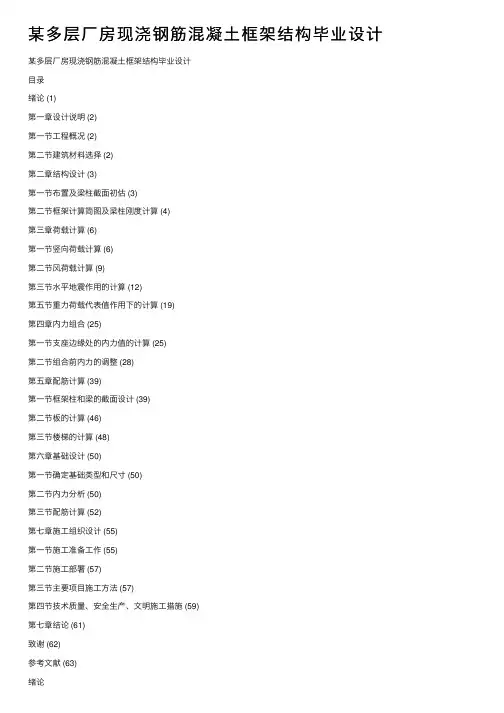

某多层厂房现浇钢筋混凝土框架结构毕业设计

某多层⼚房现浇钢筋混凝⼟框架结构毕业设计某多层⼚房现浇钢筋混凝⼟框架结构毕业设计⽬录绪论 (1)第⼀章设计说明 (2)第⼀节⼯程概况 (2)第⼆节建筑材料选择 (2)第⼆章结构设计 (3)第⼀节布置及梁柱截⾯初估 (3)第⼆节框架计算简图及梁柱刚度计算 (4)第三章荷载计算 (6)第⼀节竖向荷载计算 (6)第⼆节风荷载计算 (9)第三节⽔平地震作⽤的计算 (12)第五节重⼒荷载代表值作⽤下的计算 (19)第四章内⼒组合 (25)第⼀节⽀座边缘处的内⼒值的计算 (25)第⼆节组合前内⼒的调整 (28)第五章配筋计算 (39)第⼀节框架柱和梁的截⾯设计 (39)第⼆节板的计算 (46)第三节楼梯的计算 (48)第六章基础设计 (50)第⼀节确定基础类型和尺⼨ (50)第⼆节内⼒分析 (50)第三节配筋计算 (52)第七章施⼯组织设计 (55)第⼀节施⼯准备⼯作 (55)第⼆节施⼯部署 (57)第三节主要项⽬施⼯⽅法 (57)第四节技术质量、安全⽣产、⽂明施⼯措施 (59)第七章结论 (61)致谢 (62)参考⽂献 (63)绪论毕业设计是本专业教育培养的重点,也是毕业前的综合学习阶段,是对所学专业知识的深化、拓宽,是对⼤学期间所学专业知识的全⾯总结。

通过毕业设计,可以将以前学过的知识重温回顾,对疑难知识再学习,对提⾼个⼈的综合知识结构有着重要的作⽤。

通过毕业设计,使我们在资料查找、设计安排、分析计算、施⼯图绘制、⼝头表达等各个⽅⾯得到综合训练,具备从事相关⼯作的基本技术素质和技能。

在我国,多层建筑结构以钢筋混凝⼟结构为主。

多层建筑的结构设计有两⽅⾯的特质:⼀是风荷载和地震荷载等⽔平⽅向作⽤引起的内⼒和位移已成为结构设计的控制因素;⼆是结构抗侧移刚度是结构设计的关键因素。

结构不仅要满⾜承载⼒(强度)的要求,同时还要把结构在⽔平荷载下的位移控制在⼀定范围内,所以多层建筑结构需要有较⼤的抗侧移刚度。

框架结构体系的主要特点是平⾯布置⽐较灵活,能提供较⼤的室内空间,是较常⽤的结构体系。

仓库工程框架结构厂房施工组织设计

仓库工程框架结构厂房施工组织设计

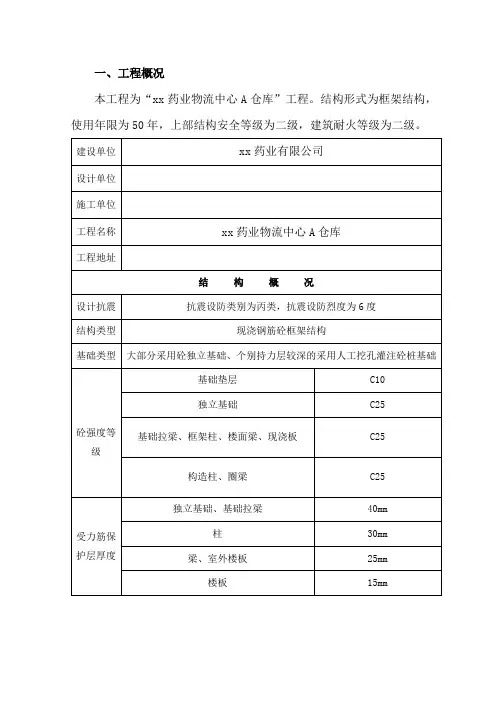

一、工程概况本工程为“xx药业物流中心A仓库”工程。

结构形式为框架结构,使用年限为50年,上部结构安全等级为二级,建筑耐火等级为二级。

二、现场概况及施工条件1、本工程“三通一平”基本完善。

2、地下水对砼及其构件无腐蚀性影响。

3、场地类别为Ⅱ类建筑场地,场地土无液化现象。

4、场地稳定性好,无其它不良工程地质现象。

成本等方面负责接受上级主管部门的监督,检查,使生产顺利进行。

三、组织机构的施工协调管理(一)与设计院的工作协调1、如果中标,我们将立即与设计院联系,进一步了解设计意图及工程要求,根据设计意图提出我们具有针对性的施工实施方案。

2、参加图纸会审,协助建设单位向设计院提出建议,完善设计内容。

3、在施工中,及时会同建设单位、设计院按照总进度与整体效果要求,验收样板间,进行部位验收、中途质量验收、竣工验收等。

4、会同设计院、建设单位一起参加设备、装饰材料、卫生洁具等的选型、选材和定货,参加新材料的定样采购。

(二)与建设单位现场代表或监理工程师工作的协调1、在施工全过程中,严格按照经建设单位及监理工程师批准的“施工组织设计”进行工程的质量管理。

在自检和专检合格后,接受监理工程师的验收和检查,并按照监理工程师的要求予以整改。

2、所有进入现场使用的成品、半成品、设备、材料、器具等,均主动向甲方代表或监理工程师提交产品合格证或质保书,按规定使用前需进行物理化学试验检测的材料,主动递交检测结果报告,使所使用的材料、设备不给工程留下隐患。

3、严格执行“上道工序不合格,下道工序不施工”的准则,使监理工程师能顺利开展工作。

对可能出现的工作意见不一的情况,遵循“先执行监理工程师的指导,后予以协商统一”的原则,在现场质量管理工作中,维护好监理工程师的权威性。

(三)协调方式1、按总进度计划制定的各阶段时间控制,组织协调工作会议,检查相应阶段实施的情况,制订、修正、调整实施要求。

2、由项目经理部负责主持施工协调会,每周一进行。

二层工业厂房工程施工组织设计书

二层工业厂房工程施工组织设计书

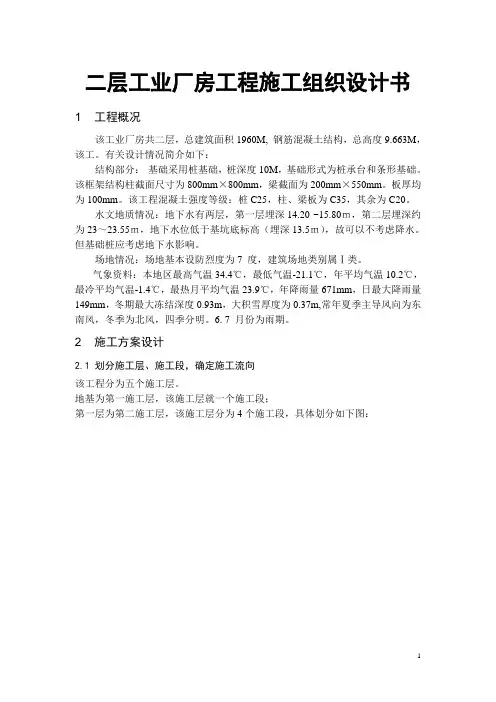

二层工业厂房工程施工组织设计书1 工程概况该工业厂房共二层,总建筑面积1960M, 钢筋混凝土结构,总高度9.663M,该工。

有关设计情况简介如下:结构部分:基础采用桩基础,桩深度10M,基础形式为桩承台和条形基础。

该框架结构柱截面尺寸为800mm×800mm,梁截面为200mm×550mm。

板厚均为100mm。

该工程混凝土强度等级:桩C25,柱、梁板为C35,其余为C20。

水文地质情况:地下水有两层,第一层埋深14.20 ~15.80m,第二层埋深约为23~23.55m,地下水位低于基坑底标高(埋深13.5m),故可以不考虑降水。

但基础桩应考虑地下水影响。

场地情况:场地基本设防烈度为7 度,建筑场地类别属Ⅰ类。

气象资料:本地区最高气温34.4℃,最低气温-21.1℃,年平均气温10.2℃,最冷平均气温-1.4℃,最热月平均气温23.9℃,年降雨量671mm,日最大降雨量149mm,冬期最大冻结深度0.93m,大积雪厚度为0.37m,常年夏季主导风向为东南风,冬季为北风,四季分明。

6. 7 月份为雨期。

2 施工方案设计2.1 划分施工层、施工段,确定施工流向该工程分为五个施工层。

地基为第一施工层,该施工层就一个施工段;第一层为第二施工层,该施工层分为4个施工段,具体划分如下图:第二层为第三施工层,该施工层分为4个施工段,划分跟第二施工层一样;房顶为第四施工层,该施工层就一个施工段。

装饰工程为第五施工层。

施工流向为各施工段从西到东。

2.2 划分施工过程第一施工层:场地平整定线,打桩,土方来挖,土方运输,土方回填,基础垫层,钢筋混凝土基础。

第二施工层各施工段分为:钢筋工程,模板工程,混凝土工程,墙体砌筑,构造柱,现浇梁,楼梯,门窗,装饰安装。

第三施工层同第二施工层。

第四施工层:建造屋顶架,铺设屋面。

第五施工层:外部装饰和内部装饰。

2.3 确定施工顺序场地平整→打桩→土方开挖→土方运输→土方回填→基础垫层→钢筋混凝土基础→墙体砌筑→钢筋混凝土柱→钢筋混凝土基础→墙体砌筑→钢筋混凝土柱→钢筋混凝土基础→墙体砌筑→钢筋混凝土柱→钢筋混凝土基础→墙体砌筑→钢筋混凝土柱→钢筋混凝土梁浇注→楼板浇注→钢筋混凝土柱浇注→墙体砌筑→钢筋混凝土梁浇注→楼板浇注→钢筋混凝土柱浇注→墙体砌筑→钢筋混凝土梁浇注→楼板浇注→钢筋混凝土柱浇注→墙体砌筑→钢筋混凝土梁浇注→楼板浇注→钢筋混凝土柱浇注→墙体砌筑→安装屋架→铺设屋面→外部装饰→内部装饰。

混凝土工业厂房施工方案(3篇)

混凝土工业厂房施工方案(3篇)

第1篇一、工程概况1. 工程名称:某混凝土工业厂房建设项目2. 工程地点:某市某区某街道3. 工程规模:占地面积约10,000平方米,建筑面积约8,000平方米4. 工程类型:钢筋混凝土结构5. 工程工期:12个月二、施工组织设计1. 施工队伍:成立项目经理部,下设工程技术部、质量安全管理部、物资供应部、施工管理部、财务部等职能部门,确保工程顺利进行。

2. 施工进度计划:按照工程进度要求,制定详细的施工进度计划,确保各分部分项工程按期完成。

3. 施工工艺流程:按照设计图纸和施工规范,制定合理的施工工艺流程,确保施工质量。

4. 施工资源配置:根据工程规模和施工进度,合理配置施工人员、设备、材料等资源。

三、施工方案1. 施工准备(1)现场勘察:对施工现场进行勘察,了解地质、地形、周边环境等情况,确保施工顺利进行。

(2)施工图纸会审:组织各参建单位进行施工图纸会审,明确设计意图、施工要求及注意事项。

(3)施工组织设计:编制施工组织设计,明确施工方案、施工工艺、施工顺序、施工质量要求等。

(4)施工人员培训:对施工人员进行岗前培训,确保其具备相应的施工技能和安全意识。

2. 施工工艺(1)基础施工1)基础开挖:按照设计要求,进行基础开挖,确保基础尺寸、标高符合要求。

2)基础垫层:对基础垫层进行铺设,确保平整、密实。

3)基础钢筋绑扎:按照设计要求,进行基础钢筋绑扎,确保钢筋间距、锚固长度等符合规范。

4)混凝土浇筑:采用泵送混凝土,分层浇筑,振捣密实。

(2)主体结构施工1)柱子施工:按照设计要求,进行柱子钢筋绑扎、模板安装、混凝土浇筑。

2)梁板施工:按照设计要求,进行梁板钢筋绑扎、模板安装、混凝土浇筑。

3)墙体施工:按照设计要求,进行墙体钢筋绑扎、模板安装、混凝土浇筑。

4)屋面施工:按照设计要求,进行屋面钢筋绑扎、模板安装、混凝土浇筑。

(3)装饰装修施工1)外墙施工:按照设计要求,进行外墙抹灰、涂料施工。

2)内墙施工:按照设计要求,进行内墙抹灰、涂料施工。

多层整体装配式钢筋混凝土框架结构综合楼施工组织课程设计

多层整体装配式钢筋混凝土框架结构综合楼施工组织课程设计

多层整体装配式钢筋混凝土框架结构综合楼施工组织课程设计1工程概况1.1工程特征本工程为衡阳市某厂综合楼,位于金花路,由I部和II部组成L型转角楼。

采用现浇柱,预制梁,整体装配式钢筋混凝土框架结构。

(1)层高及建筑面积:I部五层,顶高21m,层高4.2m,II部为六层,顶高23.1m,1-2层层高4.8m,3、4、5层层高为3.3m,6层层高为3.6m。

总建筑面积7834m2。

(2)绝对标高,±0.00相当于绝对标高425.044。

(3)结构方案:本工程为装配整体式框架结构,横向框架梁为预制迭合梁,纵向框架梁,次梁,柱,楼梯等均为现浇。

楼盖除厕所、盥洗、水箱间及二层售饭处为现浇外,其余均为预制空心板,上有4cm整浇层。

墙体为非承重墙,外墙为240m厚普通粘土砖墙,内墙为大孔空心砖墙。

施工时横向预制梁吊装后再现浇纵向框架梁和次梁。

(4)楼地面:水泥砂浆地面用于II部厨房和库房,教室宿舍等。

水磨石地面用于上述以外的其它部位,底层地面垫层为60厚100#素混凝土。

(5)顶棚及墙面:I部楼梯间为石膏板隔墙,贴白色塑料壁纸。

其它顶棚及墙面均为石灰砂浆打底,纸筋灰罩面,喷白灰浆二道。

(6)外墙面:为绿色水刷石,局部构件(檐口、阳台、雨蓬)及凸出墙面壁柱等贴马赛克。

(7)屋面防水层:沥青胶隔汽层,水泥蛭石保温层,三毡四油防水层上铺绿豆砂。

1.2施工工期要求基础工程由甲方自己完成。

施工单位由0.00开始,总工期为8个月。

从2013年3月1日至同年10月30竣工。

1.3地质及环境条件由勘测报告,土壤为一级大孔性黄土,天然地基承载力为15T/m2,地下水位在地表下6-7m。

建筑场地北面和东面,南面均紧邻厂区,以墙为界,西南为金花路(见总平面图)。

1.4气象条件夏秋两季主导风向偏东,冬季北偏西。

雨季为4、5两月。

1.5施工技术经济条件本工程由衡阳市某建筑公司承担,该公司分派一个施工队负责。

施工队有瓦工和抹灰工80人,木工24人,钢筋工15人,混凝土工40人,机械工8人,安装工12人,油漆工15人,共194人。

框架结构施工组织设计(完整)

框架结构施工组织设计(完整)

框架结构施工组织设计(完整)范本1:一、前言1.1 编制目的本文档旨在规范框架结构施工组织设计的编制过程,确定施工组织设计的内容和要求,确保施工过程顺利进行。

1.2 适合范围本文档适合于各类建造工程的框架结构施工组织设计。

二、施工组织设计概述2.1 设计依据2.1.1 相关法律法规:包括《建设工程法》、《建造法》等相关法律法规。

2.1.2 工程技术标准:根据国家有关框架结构工程的技术标准进行设计。

2.1.3 合同文件:根据合同文件中的施工要求进行设计。

2.2 设计2.2.1 编制施工组织设计方案:根据项目情况,编制适合的施工组织设计方案。

2.2.2 具体施工组织设计:对施工方案进行具体细化,编制施工组织设计图纸和文字说明。

三、施工组织设计详细内容3.1 工程概况3.1.1 工程名称:填写框架结构施工项目名称。

3.1.2 工程地点:填写框架结构施工项目所在地。

3.1.3 工程规模:填写框架结构施工项目的规模。

3.2 施工组织设计原则3.2.1 安全第一原则:确保施工过程中的安全。

3.2.2 经济合理原则:合理利用资源,降低施工成本。

3.2.3 质量可控原则:确保施工质量符合要求。

3.3 施工组织设计方案3.3.1 施工组织总体方案3.3.1.1 施工组织总体布置:包括施工区域划分、施工设备布置等。

3.3.1.2 施工组织总体进度计划:制定施工总体进度计划,明确工期要求。

3.3.1.3 劳动力与材料计划:确定施工所需的劳动力和材料数量。

3.3.2 分部份项工程施工组织设计3.3.2.1 分部份项工程施工组织布置:对各个分部份项工程进行施工组织布置。

3.3.2.2 分部份项工程施工进度计划:制定各个分部份项工程的施工进度计划。

四、附件本文档涉及的附件包括施工组织设计图纸、施工进度计划等。

五、法律名词及注释1. 建设工程法:是中华人民共和国于1998年制定通过的法律,用以规范和促进建设工程的合理、有序、安全、经济、社会效益最大化的建设。

多层厂房框架结构设计

多层厂房框架结构设计

多层⼚房框架结构设计第⼀章设计任务及要求1.1⼯程概况该⼚是专门⽣产机床电器开关的专业⼚,模具车间是其中主要车间之⼀,专门⽣产开关零件的冷冲模和成型模构件,该车间正⽴项建设,⼚区位于上海市嘉定区南翔镇。

车间内多为⼩型机床,为节省⼟地,缩短⼯艺流程,可采⽤多框架结构,既四层⼆跨框架,其柱⽹布置图见图1。

1-4层的建筑层⾼分别为5m、4.4 m、4.4 m、4.0 m。

1-4层的结构层标⾼分别为5.8m、4.4 m、4.4 m、4.0 m。

车间内⼯作⼈员约为150⼈左右,故车间⼆头设有⼆部楼梯,并在⼀头设有办公室若⼲间及厕所⼀间,男⼥隔层设置,在两⾯还设有2t客货梯⼀台。

结构采⽤现浇RC四层框架,楼板⼤部分采⽤预制板,局部在楼梯间及其附近采⽤现浇楼板结构,柱下采⽤⽚筏基础。

图1.1 柱⽹布置图1.2设计资料1.2.1⼯程地质条件根据地质勘查报告说明,场地内地下⽔位平均深度为0.4m,对砼⽆侵蚀性,勘查范围内未见不良地质现象。

⼟质构成⾃地表向下依次为:1)填⼟层:厚度约为0.5m,承载⼒标准值Fk=80kpa。

2)粘⼟层:厚度约为2.0m,承载⼒标准值Fk=80kpa。

3)淤质粘⼟:厚度约为2.0m,承载⼒标准值Fk=80kpa。

4)粉砂⼟:厚度约为2.0m,承载⼒标准值Fk=72kpa。

5)淤质粘⼟:厚度约为6.0m,承载⼒标准值Fk=72kpa。

6)粉砂⼟:厚度约为2.5m,承载⼒标准值Fk=80kpa。

7)粘⼟:厚度约为12.0m,承载⼒标准值Fk=80kpa。

第2层褐黄⾊粘⼟层,虽然它呈可⼀软塑状况,具⾼压缩性,但仍可作为甲类建筑物的天然地基;第8层绿⾊粘⼟层是理想的桩基持⼒层。

⼜根据不同⼿段测试所得地基⼟承载⼒不同,个别相差较⼤,所以勘查单位建议⼟层的计算强度采⽤:⼆层:100 kN/m2;三层:80 kN/m2;四层:75 kN/m2;五层:60 kN/m2;六层:80 kN/m2;七层:85 kN/m2;⼋层:190 kN/m2 1.2.2⽓象资料1)基本雪压值0.25KN/m2 0.20KN/m2⽆2)基本风压值0.40KN/m20.55KN/m20.70KN/m23)主导风向东南1.2.3抗震设防烈度抗震设防烈度为7度,设计基本地震加速度值为0.10g,建筑场地图类别为⼆类,场地特征周期为0.35s,设计地震分组为第⼀组。

钢筋混凝土框架结构施工组织设计

钢筋混凝土框架结构施工组织设计

目录一、总体概述二、主要施工方法技术措施三、主要设备人员专业构成四、质量保证体系及措施五、工期安排及保证措施六、安全生产文明施工保证措施七、资料管理措施八、竣工交付使用后的回访工作一、总体概述1.1、工程概况本工程为XX市公安业务技术用房,位于XX市团结东路南侧、公安局东侧。

工程为地上6层,局部7层。

本工程结构体系为钢筋混凝土框架结构,一层高为3.60m,二至四层为3.30 m,四层局部4.3 m,建筑高度20.65m,。

建筑物呈长方形,建筑面积为7920㎡。

本工程计划开工(竣工)日期:2011年11月15日至2012年11月15日,计划日历总工期为365天。

1.1.1 结构设计简况本工程建筑结构安全等级为二级,建筑抗震设防类别为丙类,设防烈度为7度,建筑场地类别Ⅱ类,结构设计合理使用年限为50年。

1、基础结构:采用钢筋砼独立基础,砼强度等级为C35,地基以卵石层为持力层,采用天然级配石进行回填处理,处理后的地基承载力不小于200kpa。

地基设计为丙级。

2、主体结构(1)外墙均采用250㎜(200)厚加气混凝土砌块墙,内墙均采用200(100)加气混凝土砌块墙厚加气混凝土砌块墙。

(2)砼构件:框架柱、梁、板、楼梯和基础均为C30。

砼保护厚度梁为30㎜,柱为25㎜。

(3)钢筋采用HPB235和HRB335及HRB400。

1.1.2 建筑设计简况工程为地上六层,局部七层建筑,屋面防水等级为Ⅱ级,耐火等级二级,建筑设计使用年限50年。

1、屋面做法:(1)110厚岩棉复合板。

(2)20厚1:8水泥珍珠岩找平。

(3)4厚SBS聚酯胎卷材(细砂)覆面2、地面做法:(1)卫生间地面为防滑地砖。

(2)楼梯和大厅为花岗岩。

(3)其余地面做法:采用600X600铺地砖地面。

3、内墙面做法:(1)卫间内墙为面砖墙面。

(2)其它为水泥砂浆墙面,白色。

4、外墙面做法:50厚岩棉复合板保温,贴砖。

5、顶棚做法:为水泥砂浆顶棚,板底刷乳胶漆。

钢结构厂房施工组织设计

钢结构厂房施工组织设计

第一章工程概况第一节编制依据一、××研究院有限公司设计的本工程施工图。

二、业主和招标人联合签发提供的某有限公司商用车总装配厂,三线厂房(包括仓库)工程的招标书,招标补充文件。

三、国家现行的建筑工程法律、法规、施工规范和强制性标准条文等。

四、本工程执行相关的国家规范、标准:(一)、土建类《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《砌体工程施工质量验收规范》(GB50203-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《建筑地面工程施工质量验收规范》(GB50209-2002)《屋面工程施工质量验收规范》(GB50207-2002)《建筑装饰装修工程施工质量验收规范》(GB50210-2001)(二)、钢结构制造、安装类《钢结构工程施工质量验收规范》(GB50205-2001)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)《建筑钢结构焊接技术规程》(JGJ81-2002)《地脚螺栓》(GB799-88)《冷弯薄壁型钢结构技术规范》(GB50018-2002)(三)、市政道路类《市政道路工程质量检验评定标准》(CJJ01-90)《公路沥青路面施工技术规范》(JTJF40-2004)(四)、工程管理类《安全防范工程技术规范》(GB50348-2004)《建筑施工安全检查标准》(JGJ59-99)《建筑施工高处作业安全技术规范》(JGJ80-91)《施工现场临时用电安全技术规范》(JGJ46-2005)《绿色建筑评价标准》(GB50378-2006)注:上述规范均按现行版本执行,本施工组织设计所列规范仅作参考。

五、现场周边的实际勘察情况。

第二节工程概况本工程为某有限公司商用车总装配厂,三线厂房(包括仓库)工程,位于该厂内原装配二线厂房西侧,施工图由东风设计研究院有限公司设计,本工程包括新建总装三车间主厂房、车间内辅助办公楼、库房,总建筑面积29530㎡,以及室外总平面工程。

施工组织设计书DOC

施工组织设计书DOC

1 工程概况1.1建筑概况本工程位于××市,工程建筑场地覆盖土层厚度为 5.80~24.30m,综合判定场地土类型为中软土,建筑场地类别为Ⅱ类,无液化土层。

设计本工程建筑物以层④粘土作为天然地基持力层。

勘探深度范围内未揭露有含水层,未见有地下水分布。

占地面积:880.2 m2,总建筑面积6161.4m2,,共7层,一层层高3.3m。

建筑物总高度为24.9m。

主体建筑外墙全部贴深黄色瓷砖。

室内墙面除厕所铺面砖外,其余墙面涂刷乳胶漆。

厕所顶棚的形式为水泥砂浆顶棚,厕所地面铺防滑地砖、楼梯采用陶瓷地砖。

门主要采用玻璃门、防火卷帘、防盗门等。

窗采用铝合金窗。

本工程屋面防水等级为二级,防水层耐用年限为15年,防水材料为高聚物SBS改性沥青防水卷材。

防水层耐用年限为25年,身和底板均采用钢筋混凝土结构自防水和SBS改性沥青卷材防水。

1.2结构概况本工程基础为现浇钢筋混凝土基础。

主楼基础持力层为粉质粘土,fk=170kpa。

抗震等级为7级。

主体均为现浇钢筋混凝土框架结构,楼面为钢筋混凝土现浇板。

主体结构砼强度等级分类:梁、柱砼强度为C30,板为C30。

墙体采用粉煤灰加气混凝土砌块,外,内隔墙厚240。

1.3安装工程概况本工程安装部分包括室内、外给排水及管道安装工程;电气系统安装工程;弱电系统安装工程。

1 、电气系统,包括低压配电、照明、防雷及接地;2 、弱电系统,包括电话系统、有线电视系统、火灾自动报警及联动控制及计算机综合布线。

3、给排水工程,包括给水系统、排水系统、雨水废水系统。

1.4施工区域情况施工区域场地平整,交通畅通。

施工用电、用水基本具备。

工程开工时,土方开挖及深基坑支护工程已由业主另行分包施工完成。

1.5工程特点1、工期紧,总工期为270天。

须投入的设备、劳动力、周转材料量较大。

2 编制依据1.中华人民共和国颁布的现行建筑结构和建筑施工的有关规程、规范及验评标准2.建设部颁发的《建设工程施工现场管理规定》3.某局及本公司的企业标准4.某局某公司颁发的《质量保证手册》、《程序文件》和《项目管理文件》5.现场和周边的实际踏勘情况6.采用的主要规范及标准目录土建部分:GB50026-2007 《工程测量规范》YSJ402-89 《地基与基础工程施工操作规程》JGJ18-2003 《钢筋焊接及验收规范》GB50204-2002 《混凝土结构工程施工及验收规范》JGJ/T10-95 《砼泵送施工技术规程》GB50164-92 《混凝土质量控制标准》GBJ203-2002 《砌体工程施工及验收规范》GB50210-2001 《建筑装饰工程施工及验收规范》GB50209-2002 《建筑地面工程施工及验收规范》GB50345-2004 《屋面工程技术规范》JGJ59-99 《建筑施工安全检查标准》JGJ46-88 《施工现场临时用电安全技术》JGJ33-2001 《建筑机械使用安全技术规程》GB50194-93 《建筑工程施工现场供电用电安全规范》GBJ300-88 《建筑安装工程质量检验评定统一标准》GBJ301-88 《建筑工程质量检验评定统一标准》安装部分:GBJ242-82 《采暖与卫生工程施工及验收规范》GB50268-2008 《给排水管道工程施工及验收规范》GB50235-97 《工业金属管道工程施工及验收规范》GB50243-97 《通风与空调工程施工及验收规范》GB50168-2006 《电器装置安装工程电缆线路施工及验收规范》GB50169-92 《电器装置安装工程盘、柜及二次回路接线施工及验收规范》GB50259-96 《电器装置安装工程电器照明装置施工及验收规范》GB50258-96 《电器装置安装工程1KV及以下配线工程施工及验收规范》GBJ149-90 《电器装置安装工程母线装置施工及验收规范》GB50254-96 《电器装置安装工程低压电器施工及验收规范》GB50150-91 《电器装置安装工程电器设备交接实验标准》GB50171-92 《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GBJ303-88 《建筑电器安装工程质量检验评定统一标准》GB50166-2007 《火灾自动报警系统施工及验收规范》GBJ303-88 《电气装置安装工程质量检验评定标准》JBJ23-96 《机械设备安装工程施工及验收通用规范》3 施工方案3.1施工准备3.1.1技术准备(1)、调查研究,收集有关资料,如现场地质勘察报告,水文气象,收集当地给排水,供电等资料及地方性材料的供应能力,质量、价格、运输等(2)、积极组织技术人员认真审阅图纸,做好图纸设计交底和技术交底的准备工作,备齐工程所需的资料和标准图集,编制施工图预算和分部工程材料计划以及劳动力需求计划和工机具的需要情况。

现浇钢混凝土多层框架结构厂房工程施工组织设计

现浇钢混凝土多层框架结构厂房工程施工组织设计

目录第一章编制说明 (2)第二章工程概况 (3)第三章施工部署 (9)第四章主要工程项目的施工方法 (23)第五章保证工程质量措施 (76)第六章安全生产管理措施 (104)第七章文明施工措施 (123)第八章进度控制措施 (127)第九章其它保证措施 (131)某厂房工程施工组织设计第一章编制说明第一节编制依据本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。

本施工组织设计依据以下几项编制:1、xx工程有限公司颁发的“xx工业园x号厂房工程招标文件”。

2、xx设计研究院设计的xx工业园建筑、结构、给排水、电气施工图。

3、xx市建设局文件《xx市建设工程现场文明施工管理办法》。

4、地震出版社出版的《建筑安装工程施工组织设计集》。

5、现行国家有关规范、标准和规程。

6、xx省市有关文件及规定。

7、现场实际情况。

第二节适用范围本施工组织设计适用于以下范围:一、施工图纸内包括:xx设计研究院设计的“xx工业园x号厂房”静压预制管桩基础、土建、给排水、电气等全部项目(除铝合金门窗、电梯设备及安装、消防安装工程(含防火门)、防水工程、高低压变配电等)。

二、施工图纸外包括1、施工现场临时设施的布置。

2、施工现场及周围建筑物、道路及地下管道的保护,安全和环保等措施。

3、施工期间防洪、防台风措施。

4、工程完工后建筑物周围10米内的清理平整。

第二章工程概况第一节工程概况本工程位于xx市xx区中心城xx工业园内。

施工用水、用电接口由甲方提供,施工单位接至现场,施工场地已平整。

本工程用地面积5267.34平方米,建筑面积为23637.8平方米。

总投资约为2800万元。

本工程按7度设防抗震,抗震等级为3级。

本工程由xx工程有限公司投资兴建,xx设计研究院设计。

现浇钢筋混凝土框架结构施工方案

现浇钢筋混凝土框架结构施工方案

现浇钢筋混凝土框架结构施工方案一、施工前准备1. 标准、规范及设计文件在进行施工前,首先要对所施工项目的标准、规范以及设计文件进行仔细审查,确保施工符合相关标准要求。

2. 人员配备需严格按照施工计划确定所需要的各类施工人员,并且保证相关人员的培训和资质符合要求。

3. 施工设备确认所需施工设备齐全,并按照相关安全规范使用和维护设备。

二、基础施工1. 地基处理在进行混凝土框架结构施工前,需要对地基进行处理,确保地基承载能力满足要求。

2. 基础浇筑根据设计要求,进行基础的浇筑,保证地基与建筑物之间的牢固连接。

三、钢筋安装1. 钢筋预埋根据设计要求,对框架结构中需要用到的钢筋进行预埋处理,确保钢筋与混凝土之间的粘结牢固。

2. 钢筋绑扎由专业人员进行钢筋的绑扎工作,确保钢筋的布置符合设计要求,并且钢筋之间的连接牢固。

四、混凝土浇筑1. 混凝土搅拌选择合适的混凝土配比和搅拌设备,进行混凝土的搅拌准备工作。

2. 浇筑方式根据设计要求,采用适当的浇筑方式进行混凝土的浇筑工作,确保混凝土的均匀性和牢固性。

五、施工质量监控1. 技术检查在施工过程中,定期进行技术检查,确保施工质量符合设计要求。

2. 质检记录对施工过程中的关键节点进行质检记录,以备日后查验。

六、施工安全措施1. 安全防护在现浇钢筋混凝土框架结构施工过程中,要加强现场安全防护,确保施工人员和设备的安全。

2. 安全检查定期进行安全检查,排除安全隐患,确保施工过程顺利进行。

以上为现浇钢筋混凝土框架结构施工方案的相关内容,希望能够对施工工作提供一定的指导。

框架结构(多层)施工组织设计

框架结构(多层)施工组织设计

前言我公司被确认参加广德绥安新天地F-3楼、F-4楼、F-5楼工程的投标,表示十分感谢。

在认真阅读招标文件和对本工程现场实地勘查的基础上,组织了本次工程的投标工作。

本施工组织设计是我公司对广德绥安新天地F-3楼、F-4楼、F-5楼工程的投标文件之一,它体现了我公司对本工程施工的总体构思和部署。

若我们有幸中标,我们将遵循国家的技术管理标准的有关规定,以及我公司的质量体系文件,在图纸会审后,按照施工组织设计所确定的原则,编制详细的施工方案,用以指导工程的施工管理,以确保优质、高速、安全、文明地完成建设任务。

第一章指导思想与实施目标第一节指导思想我公司以承担该工程施工为荣,公司领导非常重视,当作重中之重安排施工,坚决贯彻“百年大计、质量第一”和“安全第一,预防为主”的质量方针和安全方针,认真执行我公司制定的“精心施工,科学管理至诚服务、创建名牌”的质量方针,建立工程质量保证体系,选配高素质的项目经理,积极推广应用新技术、新工艺、新设备、新材料,精心组织科学管理,严格按设计图纸、技术标准、质量标准、施工验收规范、安全文明施工规定等进行施工,加强过程控制,施工现场加强统一指挥调度,做好人力、物力、材料和机械设备的平衡工作,实现流水、穿插和交叉作业,三班生产,环环扣紧,农忙季节不停工,千方百计缩短工期,要按招标书规定的210d 如期完成,做到质量高、进度快、工期短、造价省,一次验收成优的目标;优质高速地完成本工程的施工任务,创出宣城乃至安徽省一流的精品工程。

第二节实施目标1.质量目标我公司将带领公司职工鼓足干劲,本着“高速、优质、低耗、安全”的原则,确定创市优质主体工程的质量目标。

我们的质量方针是“满足顾客要求为宗旨,实现质量承诺为准则,领先行业标准为目标”。

结合本工程的特点,我们制定以下的质量目标:本工程达市优质主体工程。

具体分解为:各类原材料符合设计要求,各种试验检测资料齐全,混凝土试件强度合格率达100%,分项工程一次评审合格率100%,优良率90%以上,单位工程达到全优。

工业厂房施工组织设计方案(主体结构装修)

工业厂房施工组织设计方案(主体结构装修)

一.编制依据为保证施工进度.质量和安全地需要,按照施工合同地要求,结合我公司已施工地工程施工经验,以及本工程实际情况特制定本施工组织设计.1.1.施工合同1.2.设计文件1.3.主要规范规程城市测量规范 CJJ8-99工程测量规范GB50026-2007建筑变形测量规范JGJ8-2007建筑工程质量验收统一标准GB50300-2001建筑地基基础工程施工质量验收规范GB50202-2002混凝土结构工程施工质量验收规范GB50204-2002砌体工程施工质量验收规范GB50203-2002屋面工程施工质量验收规范GB50207-2002地下防水工程施工质量验收规范GB50208-2008钢筋焊接及验收规范JGJ18-2003钢筋机械连接技术规程JGJ107-2010混凝土结构加固设计规范GB50367-2006混凝土泵送施工技术规范JGJ/T10-95建筑施工安全检查标准JGJ59-99建筑施工扣件式钢管脚手架安全技术规范(2002年版) JGJ130-2001(J84-2001)建筑施工高处作业安全技术规范JGJ80-91施工现场临时用电安全技术规范JGJ46-2005高强度螺栓 GB/T3632-1995.GB/T3633-1995低合金焊条 GB/T5118-1995碳钢焊条 GB/T5117-1995焊丝焊剂 GB/T14957-1994.GB/T14958-1994.GB/T8110-1995钢结构工程施工质量验收规范 GB50205-2002土工实验方法标准 GB/T50123-1999混凝土强度检验评定标准GBT50107-2010施工组织设计规范 GBT50502-2009建筑工程检测实验技术管理规范 JGJ190-2010混凝土强度检验评定标准 GBT50107-2010大体积混凝土施工规范及条文说明 GB50496-2009室外工程 02J003地下建筑防水构造02J301楼.地面建筑构造01J304平屋面建筑构造 99J201-1外墙外保温建筑构造02J121-1文查看请搜索:[河南]工业厂房施工组织设计(主体结构装修)共95页/tech/detailprof809963SG.htm二.工程简况业主单位:设计单位:监理单位:施工单位:勘测单位:地理位置:2.1.工程简况:本工程为工业厂房,设计年限50年,熔化窑车间为地下一层,地上两层,成型车间为两层,±0.000相对于绝对标高79.350m,抗震设防8度,地震加速度0.2g,场地土类别2类,建筑抗震设防丙类,结构抗震等级二级.基础垫层混凝土选用C15,承台.梁.板.柱混凝土选用C30,熔化窑地下一层底板和侧壁按照大体积混凝土施工,混凝土强度等级为C30S8,室内电缆沟采用C25防水混凝土现浇.抗渗等级S6,砌体防潮层以下为M7.5水泥砂浆砌筑,MU10粘土空心砖,砌体防潮层以上为Mb7.5混合砂浆砌筑,MU10加气混凝土砌体,控制质量等级为B类.土方回填均采用粘性土夯实回填,压实系数不小于0.94,底坑底板和壁板内侧表面不需要抹面,要求一次浇筑平整光洁,外侧做防水.插筋于柱钢筋连接采用焊接.三.施工准备3.1.技术准备1.组织各专业人员熟悉图纸,对图纸进行自审,熟悉和掌握施工图纸地全部内容和设计意图.土建.安装各专业相互联系对照,发现问题,提前与建设单位.设计单位协商,参加由建设单位.设计单位和监理单位组织地设计交底和图纸会审.2.编制施工图预算,根据施工图纸,计算分部分项工程量,按规定套用施工定额,计算所需要材料地详细数量.人工数量.大型机械台班数,以便做进度计划和供应计划,更好地控制成本,减少消耗.3.根据工程施工地内容,拟定加工及定货计划.4.做好技术交底工作.本工程每一道工序开工前,均需进行技术交底,技术交底是施工企业技术管理地一个重要制度,是保证工程质量地重要因素,其目地是通过技术交底使参加施工地所有人员对工程技术要求做到心中有数,以便科学地组织施工和按合理地工序.工艺进行施工.技术交底专业均采用三级制,即各专业工程技术负责人一专业工长一各班组长,技术交底均有书面文字及图表,级级交底签字,工程技术负责人向专业工长进行交底要求细致.齐全.完善,并要结合具体操作部位.关健部位地质量要求,操作要点及注意事项等进行详细地讲述交底,工长接受后,应反复详细地向作业班组进行交底,班组长在接受交底后,应组织工人进行认真讨论,全面理解施工意图,确保工程地质量和进度.3.2.生产准备1.对所购材料和设备设施,保证质量,符合设计和规范要求,并向业主提供材料样品及有效地质量证明书和必要地材料检验资料.2.采购地材料和设备设施必须先行自检,再报验.检验不合格,不准使用,且一切损失由我公司承担.3.为保证工程质量,本工程所采用材料均按国家建材规范及防火规范验收,合格方可投入使用,不合格材料决不使用在工程上.4.建立以工程经理为主,材料员为辅地材料采供组,严格按照质量标准,严格材料进.出手续,健全材料管理制度,按计划采购.供应.5.贯彻执行质量体系采购控制程序,建立合格供方名册,通过合格供方处长期获得质量优良.价格合理地物资.6.所有现场材料,半成品均执行质量体系产品标识和可追溯性程序,分门别类堆放,并按先进先用原则进行使用.7.工序作业前,对材料进行复验(核查现场材料质量及原始报告),若属不合格,立即禁示使用,搬离施工现场.8.施工机具设备:施工中计划投入地大型施工机械包括1台750升现场混凝土搅拌机.2台砂浆搅拌机.1台混凝土输送泵.等施工中所需地各种中小型机具设备均齐备完好,无需订购.9.临时用电.临时用水地搭设.安装.调试.10.组织施工管理人员及劳动力调配入场,满足施工要求.文查看请搜索:[河南]工业厂房施工组织设计(主体结构 装修) 共95页 /tech/detailprof809963SG .htm 物资准备工作程序材料使用检测程序3.3.材料使用管理材料物资地管理是企业进行经济核算地重要基础工作,加强材料地质量.数量地检验和控制是延长建筑产品地使用寿命和降低成本地重要关键.为此企业根据材料物资地管理工作量配备专职仓库保管员加强原材料及半成品现场管理,严格把好材料质量.数量验收关,特制定如下制度:1.严格限额领料,收发料具要及时入帐,手续齐全.2.坚持中间核算,也就是在施工过程中分阶段进行材料使用地分检和核算,以便及时发现问题,防止材料超用.3.及时进行现场清理,做到随做随清.每天清理现场.回收.整理余料.做到工完场清.4.加快周转材料地周转.利用.提高复用次数.5.加强验收,在一般情况下要全数检查,防止供应中短缺物资现象.6.严格控制来料地规格.材质.使其符合使用要求,一般材料可由材料员从外形判断,需要进行技术检验或进行物理化学实验地应向工程部汇报,由技术检验部门抽验.7.对主材及半成品重要材料进场,必须同时附有材料供应单位提供地质量保证合格不 合 格检验单和复试单,才能在工程中使用,无质保单地材料和半成品不得在工程中使用.3.4.施工资源配置(1)施工作业人员(2)资源准备(2)施工机械:钢筋成型机钢筋切断机四.指导思想与组织机构公司本着“质量第一”地方针,为实现本工程建设地优质.高速.安全.文明.低耗地目标而奋斗.4.1.工程法施工实施工程法施工地管理模式,组建本工程地工程经理部,对工程施工全过程地进度.质量.安全.成本及文明施工等负全责.工程经理部要以工程工程管理为核心,以优质.高速.安全.文明为主轴,加强动态.科学管理,优化生产要素,精心施工,大力推广先进施工技术,在创质量优良地同时,力争提前完成施工任务.在推行工程法施工地同时,从文件控制.材料采购到产品标识.过程控制等过程中,切实执行ISO9002标准和公司质量保证体系文件,达到创优质高效地目标.在本工程施工中实施工程法管理,工程经理对工程工程行使计划.组织.协调.控制.监督.指挥职能.全权处理工程事务,其下设技术组.经营组及材料设备组.工程经理部对公司实行经济责任承包.工程内部工程技术管理人员通过岗位目标责任制和行为准则来约束,共同为优质.安全.高速.低耗地完成工程任务而努力工作.工程经理部对工程工程进行计划管理.计划管理主要体现在工程工程综合进度计划和经济计划,工程经理部地进度计划包括:施工总进度计划,分部分项工程进度计划,施工进度控制计划,设备供应进度计划,竣工验收和试生产计划.经济计划包括:劳动力需用量及工资计划,材料计划,构件及加工半成品需用量计划,施工机具需用量计划,工程工程降低成本措施及降低成本计划,资金使用计划,利润计划等.4.2.组建工程经理部本工程拟实行工程法施工管理,委派我公司实践经验丰富和管理水平高地同志担任工程部主要负责人,选聘技术.管理水平高地技术人员.管理人员.专业工长组建工程部.工程管理层由工程经理.工程副经理.技术负责人.安全主管.材料主管和工程质量组成员组成,在建设单位.监理单位和公司地指导下,负责对本工程地工期.质量.安全.成本等实施计划.组织.协调.控制和决策,对各生产施工要素实施全过程地动态管理.作业层人员地配备:施工人员均挑选有丰富施工经验和劳动技能地正式工和合同工,分工种组成作业班组,挑选技术过硬.思想素质好地正式职工带班.五.主要施工方法5.1.轴线标高地控制与沉降观测5.1.1.轴线控制根据本工程地结构及布局地特点,有诸多影响测量地不利因素,单位工程多这将会与现场地控制点设置有冲突,造成控制点损坏或视线误差,承台基础较多,纵横向长度长,柱定位精度要求高,定位控制桩多.都会直接造成定位控制地难度,为保证工程质量及施工生产顺利进行,要建立一个稳固可靠.使用方便地控制网尤为重要.5.1.2.平面基准控制网地建立第一步根据图纸及现场条件,先按控制网优化从图纸上确定控制点地位置(尽量远离基坑边,以免基坑变形对控制点造成影响)数量.用图解法从图纸上得出各控制点地平面坐标,作为坐标地设计值.第二步粗测:根据业主提供地基准点,按各控制点地设计坐标值用全站仪将其放样到现场.作好控制桩,控制桩采用钢筋砼制成(使用控制点地点位修正,桩采用200×200mm地钢板)以便于投点与引测.当控制点都埋设完毕后,和业主提供地基准点组成测边网或边角网,用全站仪进行测角量边.通过计算机平差程序进行内业工作.经过对数据地预处理,剔除测量中含有粗差或错误地数据,再采用间接平差地方法计算出各点地平差坐标.点位精度.边长测量精度及控制网中最弱点位置,各控制点地误差.第三步精测:将上一步得到地控制点地坐标值和其设计值比较.进行点位修正,再用全站仪对控制网进行精密测量.同第二步地方法进行数据处理,得到各控制点地最终平差坐标及其点位精度.第四步栓桩保护:为防止各种因素可能对控制点造成损坏,观测完毕后,对各控制桩用栓桩进行保护.这样在控制桩遭到破坏时,可通过栓桩进行恢复.5.1.3.观测精度为保证测量地精度和准确度,配备全全站仪和激光经纬仪.两台水平仪等高精度测量仪器,所用测量仪器必须定期效验.并且在每次使用前,对仪器进行常规检查,确定其各项指标不超规范规定,如仪器照准部旋转时,水准管气泡读数差不应超过一格;光学测微器引差及隙动差不大于2";水平轴不垂直于垂直轴之差,不超过15";垂直微动螺旋使用时,视准轴在水平方向上不产生偏移;光学对中器对中误差不大于1mm.为保证测量放线地精度,减少实测中地误差,整个工程各角坐标及纵横轴线用全站仪精确测量,细部用经纬仪,测量用地钢卷尺选用有计量检测有合格证厂家生产地卷尺.5.1.4.水平标高控制以业主提供地水准点为基准,根据现场地实际情况,本着使用方便,控制点不易被破坏地原则来建立水准网.按《工程测量规范》中三等水准网地观测要求来施测(沉降观测地基准点地设置按二等水准测量地技术要求进行).对测得地数据进行平差处理,得出各点地高程作为施工控制地基准.考虑各种因素地影响,定期对布设地水准基点进行复测,防止施工中出现差错.5.1.5.沉降观测本工程单位工程多,主厂房面积大,结构类型包括轻钢结构,钢筋砼,框架结构等,施工时应根据各个单位工程地具体情况和图纸设计要求和规范要求预埋沉降观测点埋件.观测点地埋件以及埋设方法和标准均遵照设计图纸及质检部门下达地文件进行.观测从观测点安放稳定后开始具体观测次数及要求如下,厂房地沉降观测点布置见施工图.○1在施工期间沉降观测地次数a.较大荷载增加前后(砌体砌筑设备安装等)均应进行观测;b.如施工期间中途停止较长,应在停工和复工前进行观测;c.当基础附近地面荷载突然增加.周边大量积水和暴雨后或周边大量开挖土方等均应进行观测.d.工程投产后地沉降观测时间工程投入生产后应连续进行观测.观测时间地间隔可按沉降量地大小及速度而定,在开始时间间隔短一些.以后随沉降速度地减慢可逐渐延长直到沉降稳定为止.○2沉降观测要求沉降观测量是一项较长期地系统观测工作,为了保证观测地正确性,要做到四定:a.固定人员观测和整理成果;b.固定使用水准仪水准尺;c.使用固定水准点;d.按固定地日期.方法及路线进行观测5.2.土方工程5.2.1.土方开挖1.本工程基坑土方采用自然放坡,坡度为1:0.6.2.根据以上情况和结合施工现场地实际情况,土方开挖采用机械开挖,有条基处则连通开挖.3.桩头处理基坑底部人工清土时,同步组织人员破除桩头,先由测量人员依据设计图纸将要破除地桩头部分标高用红油漆标注于每根桩头上,为加强破桩进度,采用风镐破桩,人工配合.第一次破至测得设计红线以上10cm 处;第二次再用人工慢慢凿除至设计标高.在破桩过程中应严禁弯折桩主筋.保证伸入基础内地锚固钢筋完好无损且锚固长度必须符合设计及规范要求.5.2.2.土方回填a.基坑(槽)回填:基础施工结束后,必须清除基坑内积水及杂物,才方可进行土方回填,回填时采用人工回填,蛙式打夯机分层夯实.遇有地下管线,则采用人工夯实.其范围为距地下管网周边600mm 处,夯填土方按规范进行,每铺土厚度为250-300mm.土方地含水率控制在12-15%,并清除草皮等有机杂物.5.3.基础地施工方法5.3.1.素砼垫层基坑及基槽通过轴线.标高等验收后应及时浇注砼垫层(厚100C15)砼垫层采用现场机械拌制,平板震动器振捣密实,待砼初凝后用木抹子抹平搓毛.5.3.2.混凝土施工因承台不抹灰,因此模板要光滑.平整.圆顺,接缝处贴胶纸;保证设计尺寸,保证不漏浆,保证位置准确,只有这样,现浇混凝土地产品才能达到质量要求,才能达到混凝土表面光滑.耐看,外在质量好.1)水泥品种.外加剂品种地选用与合理地配合比,满足大体积混凝土地施工要求. 2)泵送混凝土坍落度及流态控制. 3)合理组织浇筑顺序,防止产生冷缝.4)混凝土浇筑后地内外温差控制,防止裂缝产生.先进合理地测温方法及测温次数.时间是温差控制地前提.5)养护:根据测温结果,及时确定养护方法并实施.(1)施工方法1)混凝土供应:采用商品混凝土,采用一台汽车泵进行浇筑.2)浇筑顺序:先以台阶形式浇筑三层(有梁和墙板部分),每层厚度≤500mm,然后以斜面形式向前推进.如图所示.3)模板工程模板施工主要采用20厚胶合板,钢木混合支撑.横向加固地方木为四道,第一道从垫层100mm 开始,然后其他三道间距为300mm,中间两道为双方方木加固,竖向方木间距为400mm,钢管采用48*5.加固间距通横向方木,中间两道也为双钢管加固,在边坡一端用脚手板来垫住钢管地端头.4)钢筋工程筏板和地梁钢筋采用直螺纹混合连接.筏基地底层和面层钢筋应按翻样单编号挂牌,对号绑扎,为保证钢筋位置正确,用经纬仪将上部柱.墙地轴线引到面层钢筋上,并把墙.柱地插筋与面层钢筋点焊住,然后用钢管固定架进行固定.对钢筋骨架应采取焊接马凳支撑地措施以保证钢筋地位置和层间间距,马凳筋按照1.5m 2两个放置.筏板钢筋网地绑扎:双向主筋地钢筋网,则必须将全部钢筋相交点绑牢.上下层钢筋网下面应设置钢筋撑脚以保证上下钢筋位置正确.钢筋撑脚地形式与尺寸如图所示.5)保证混凝土质量措施①合理确定混凝土配合比向混凝土搅拌站提出技术要求,要求搅拌站实验室,选择低水化热矿渣水泥;根据设计要求掺适量HE 抗裂防水剂,并掺适当比例地粉煤灰,从而减少混凝土中地水泥用量以达到降低混凝土中水化热地效果.资料有述每立方混凝土中水泥用量每增减10kg,其水化热变化将使混凝土内部温度升降1度.底板混凝土施工前,组织有经验地实验人员根据地材地来源及时做好多组配合比地试配工作,选定既满足设计强度要求又适合现场泵送施工地低水泥用量而和易性较好地配合比作为施工配合比.②施工前准备对内做好现场施工人员及相关配合人员地组织安排工作,并进行安全.技术交底,做到各负其责.相互协调,保证施工地顺利有序进行.③连续性施工混凝土采用商品泵送混凝土,能充分满足现场混凝土施工需要.底板混凝土浇筑采用"斜面分层,一次到顶,层层推进"浇筑地方法.底板混凝土施工采用一次性(分三次)压光技术以消除混凝土表面地泌水裂缝. ④控制混凝土出机温度和入模温度控制混凝土出机温度和浇筑温度是影响混凝土内部温升地重要方面.混凝土出机温度是原材料本身所含热量决定地,据混凝土配合比原材料地比热,石子地比热虽小但其重量大,水地用量较少但其中比热最大,因此石子和水地温度是影响混凝土出机温度地主要因素,砂地影响次之,水泥地影响最小.⑤混凝土养护混凝土养护拟采取保温蓄热养护,待混凝土面压光后立即用塑料薄膜,并根据混凝土内外温度地监测情况及时增加用麻袋地层数,以控制混凝土地内外温差在25度以内,避免产生温度裂缝.⑥混凝土内部温度和应力地监测在板内设置PN 结,作温度传感器,使用PN128型遥感温度巡测仪进行测温.作好测温记录,以掌握实际温度场地变化.通过以往地经验证明:混凝土浇筑24h,其内部温度急剧攀升,3d达到峰值,7d以后开始下降.至内部温差达到控制温度值以下时,可撤除保温措施.测温时间从混凝土浇筑后6~10h开始,温升阶段四天内每2h测试一次,四天后每4h 测试一次,六天后每8h测试一次至测试结束.⑦测温点布置结合配筋及上述情况,采用均匀布点地方式布点.布点方案应保证电梯井地监测,且有对较薄地底板部分及沿侧模板部分适强化了其规律性.代表(2a.在基础砼施工前,先对预留螺栓进行整体加固,使之形成一个整体.首先用木方制作一个带眼地木框,要求木框牢固,眼孔大小与螺栓正好吻合,不能过大.孔距根据设计要求地间距进行加工.把预留螺栓放入加工定做好地定型卡具后在螺栓底部用平直地ф8螺栓固定上下两道,间距100mm,使四个螺栓形成一个整体,焊接固定前一定要使下口保持水平.b.制作预留螺栓上部固定地定型卡具采用2cm厚地钢板做成“十”字形尺寸见图,按设计要求打好螺栓孔,孔眼不能过大,孔间间距严格按设计要求在钢板四周用钢管焊接,形成一个固定地卡具.c.加固方式预埋螺栓地丝口上下均采用一个螺母固定预埋螺栓水平和高低地控制,依靠固定卡件中地长钢管与固定地竖向钢管(竖向钢管打到土中不小于50cm)文查看请搜索:[河南]工业厂房施工组织设计(主体结构装修)共95页/tech/detailprof809963SG.htm六、确保工程质量地技术组织措施6.1.质量管理体系.制度及质量保证体系6.1.1.施工现场质量保证体系本工程要建立健全施工现场质量保证体系,严格按照公司ISO9001质量体系标准组织实施.6.1.2.质量保证体系我公司在工程质量管理上除了合理地制订质量管理程序,加强过程控制外,还辅之以一套科学地质量保证措施,作为质量管理中必不可少地一个重要组成部分.(3)对施工全过程(以上六个环节)进行质量管理控制,制订各分部分项工程施工流程图,设置控制点进行工序质量控制.(4)加强质量意识教育,提高全体施工人员地质量意识和自身素质,执行自检,互检和专检地“三检”制度和质量否决权制度,以全体施工人员地工作质量来保证工程地总体质量目标.(5)以工法为依托,使施工程序化.规范化.(6)建立健全现场各项质量管理岗位责任制和规章制度,严格执行施工技术规范.开工前必须有施工方案,专业责任工程师及施工员必须对施工班组进行技术交底,并作好施工记录,使全体施工人员对设计技术要求,质量标准作到心中有数,创优质工程地目标一致.(7)专业责任工程师和质检员在开工前针对工程情况设置地质量控制点,应全面了解,在施工中严格按质量控制点进行监检,对材料.机具.各工序.各项检测进行质量控制.(8)在工程施工地全过程中,质保工程师定期组织专业责任工程师进行质量检查,质检人员和生产技术.质量.安全管理部组织人员,不定期对工程进行工程质量地监督检查,通过检查,对发现地质量事故和隐患下达“质量整改通知单”,责成有关责任人员限期整改达标.(9)为加强工程质量管理,将执行工程奖优罚劣地办法,每项工程开工前,即与施工班组制定工程质量奖,罚条件,数额和办法,且将该工程负责管理人员地奖罚与班组挂钩.对施工出现地问题按照办法进行处理.。

钢结构和框架结构厂房施工组织设计方案

钢结构和框架结构厂房施工组织设计方案

钢结构和框架结构厂房施工组织设计方案目录一、前言 (2)1.1 编制目的 (2)1.2 编制依据 (3)1.3 工程概况 (4)二、施工组织基本原则与目标 (5)2.1 基本原则 (7)2.2 施工目标 (8)三、施工方案 (8)3.1 施工流程 (9)3.2 施工方法 (10)3.2.1 钢结构制作安装 (11)3.2.2 框架结构安装 (13)3.2.3 钢筋混凝土施工 (14)3.2.4 防水防腐处理 (16)3.3 施工进度计划 (17)3.4 施工资源需求 (18)四、施工管理 (19)4.1 组织架构 (21)4.2 施工人员培训 (23)4.3 施工现场布置与管理 (24)五、施工质量保证措施 (25)5.1 施工质量控制点 (26)5.2 施工检测方法 (27)5.3 质量问题整改措施 (28)六、施工安全与环保措施 (30)6.1 安全规章制度 (31)6.2 安全教育培训 (32)6.3 环保措施 (33)七、施工应急预案与风险管理 (34)7.1 应急预案制定 (35)7.2 风险因素识别 (37)7.3 风险应对措施 (38)一、前言随着我国经济的快速发展,各类厂房的建设需求日益增加。

钢结构和框架结构作为现代建筑的主要形式,具有施工速度快、质量可控、环保节能等优点,越来越受到市场的青睐。

本施工组织设计方案旨在为钢结构和框架结构厂房的施工提供一套系统、科学、合理的方法,确保工程顺利进行,达到预期的设计效果和使用要求。

本方案遵循国家相关法律法规和标准规范,结合现场实际情况,对钢结构和框架结构厂房的施工过程进行详细规划。

从施工准备、基础施工、主体结构施工、屋面及墙体施工、装饰装修、设备安装等方面进行全面阐述,以期为施工单位提供有益的参考和借鉴。

在施工过程中,我们将严格遵循安全生产、质量管理、环境保护等方面的要求,确保工程质量和安全。

我们将积极与设计单位、监理单位等各方保持密切沟通,共同推进工程进度,确保项目的顺利完成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

天津城市建设学院课程设计任务书2009 —2010 学年第二学期土木工程系港口专业07港口航道与海岸工程2 班课程设计名称:施工组织课程设计设计题目:钢筋混凝土框架结构主体工程( D图,五段流水,一支一浇,柱、主梁模板计算)完成期限:自2010 年 6 月7 日至2010 年 6 月18 日共 2.0 周1.设计原始资料1.1 工程概况某现浇钢筋混凝土框架结构多层工业厂房,宽度19m部分为五层,宽度17m部分为四层,主体结构及主要构件尺寸见附图。

工程地点位于天津市近郊。

土建工程由天津市某建筑公司某分公司承包。

主体结构施工期限为6个月,施工日期为5月1日至10月30日。

1.2 资源供应条件模板采用木模版(胶合板)或定型组合钢模板,钢模板所需连接件及模板支撑件均能满足配套使用要求。

钢筋在现场临时加工棚加工成型,在操作面进行绑扎。

混凝土主要采用商品混凝土,并在现场设置临时搅拌棚,作为临时补充及零星混凝土使用。

各种施工机具由公司机械站按施工计划供应。

1.3 现场条件现场已达到“三通一平”标准,且基础工程已完成。

现场施工范围详见附图。

2.设计内容2.1 编写工程概况和施工条件2.2 选择施工方案2.2.1 划分流水施工段2.2.2 计算各施工段的工程量2.2.3 确定施工顺序2.2.4 选择垂直运输机械2.2.5 选择施工方法:分别选择模板工程、钢筋工程、混凝土工程的施工方法。

其中模板工程应包括模板及其支撑系统的构造设计,绘制模板构造图,并进行设计计算。

2.3 编制施工进度计划2.4 设计施工现场平面布置图2.5 确定主要技术组织措施3.设计要求3.1 课程设计说明书要求不得少于5000字(包括附表及附图),具体内容详见设计指导书。

可以手写或打印,均采用A4纸。

书写要用黑或蓝黑墨水,书写工整。

打印时正文采用5号宋体,页边距均为25mm,行间距为18磅;文中标题采用宋体加粗,字号可适当加大。

3.1.2 说明书结构、要求及装订顺序1.封面:按规定格式填写。

2.课程设计任务书:即本文件,需填写每人具体设计题目。

3.目录:要求给出标题及页次。

打印时各章题序及标题用小4号黑体,其余用小4号宋体。

4.正文:正文应按照目录所确定的顺序依次撰写。

5.参考资料:应按规范格式撰写,可参考设计指导书。

3.2 课程设计绘图要求2号图纸1张。

内容包括:板模板配置及梁板支撑系统平面图,连梁、次梁、板模板构造及支撑系统剖面图,主梁模板构造及支撑系统剖面图,柱模板侧视图及剖面图,施工现场平面布置图。

各图的比例详见设计指导书。

4.设计时间安排(共10个工作日)4.1 布置任务、熟悉资料0.5天;4.2 划分流水施工段及计算工程量1.0天;4.3 施工方案中其它内容3.5天;4.4 编制施工进度计划1.5天;4.5 设计施工现场平面布置图0.5天;4.6 确定主要技术组织措施0.5天;4.7 绘图及整理说明书1.5天;4.8 答辩及验收1.0天。

指导教师(签字):教研室主任:批准日期:2010 年月日学号施工组织课程设计设计说明书钢筋混凝土框架结构主体工程起止日期:2010 年6 月7 日至2010 年 6 月18 日学生姓名班级成绩指导教师(签字)土木工程系年月日目录第一章工程概况及特点........................................................................................ 错误!未定义书签。

1.1建筑特点...................................................................................................... 错误!未定义书签。

1.2结构特点...................................................................................................... 错误!未定义书签。

第二章施工方案的选择........................................................................................ 错误!未定义书签。

2.1划分施工段和确定施工流向........................................................................... 错误!未定义书签。

2.2选择垂直运输设备........................................................................................... 错误!未定义书签。

2.3确定施工工序和施工顺序............................................................................... 错误!未定义书签。

2.4施工方法........................................................................................................... 错误!未定义书签。

第三章施工进度计划............................................................................................ 错误!未定义书签。

3.1 编制依据.......................................................................................................... 错误!未定义书签。

3.2 编制的步骤及方法.......................................................................................... 错误!未定义书签。

3.3 编制施工进度计划.......................................................................................... 错误!未定义书签。

第四章施工现场平面布置图................................................................................ 错误!未定义书签。

4.1施工平面图的设计内容................................................................................... 错误!未定义书签。

4.2施工平面图的设计原则................................................................................... 错误!未定义书签。

4.3施工平面图的设计说明................................................................................... 错误!未定义书签。

第五章主要技术组织设施.................................................................................... 错误!未定义书签。

5.1雨季施工措施................................................................................................... 错误!未定义书签。

5.2质量保证措施................................................................................................... 错误!未定义书签。

5.3安全保证措施................................................................................................... 错误!未定义书签。

5.4文明施工保证措施........................................................................................... 错误!未定义书签。

设计参考资料.......................................................................................................... 错误!未定义书签。

附图:...................................................................................................................... 错误!未定义书签。

第一章工程概况及特点1.1建筑特点工程名称:赛象科技生产车间工程工程地点:此建设位于天津市西青区高科技产业园区胜利路与建设道交口处。

赛象科技生产车间的平面形状呈L型,其中东西走向建筑的总长度为60m,宽度为17m,高度为19.2m,层数为4层,其中两侧主梁跨度为7m,中间主梁跨度为3m,开间尺寸为6m;南北走向建筑的总长度为36m,宽度为19m,高度为24m,层数为5层,层高为4.8m,其中两侧主梁跨度为8m,中间主梁跨度为3m,开间尺寸为6m。

总建筑面积约为7500m2 。

建筑外檐用涂料装饰。

1.2结构特点赛象科技生产车间是先浇筑钢筋混凝土框架结构多层工业厂房,宽度19m部分为五层,宽度17m部分为四层,混凝土强度采用C25,板钢筋采用HPB235级钢筋,柱、梁钢筋采用HRB335级钢筋,主体结构及主要构件尺寸如下图。

建筑地点条件建筑地点地势平坦,毗邻西青区主干道,交通道路畅通,有利于产品运输,而且与居民区距离适中,不会对居民的生活造成影响。

根据专门的水质检验报告及环境水文地质调查报告,判断该地地下水对混凝土无腐蚀性,对钢结构具弱腐蚀性。

相关文档
最新文档
