核电工程工程造价管理
核电厂建设工程总承包模式下合同管理对工程造价的控制
J IAN SHE YAN JIU建设管理54核电厂建设工程总承包模式下 合同管理对工程造价的控制He dian chang jian she gong cheng zong cheng bao mo shi xiahe tong guan li dui gong cheng zao jia de kong zhi孙小平核电厂建设项目具有工期长、投资大、施工复杂等特点。
本文对EPC总承包模式下核电厂建设项目所面临的新形势进行了分析,通过详细介绍总承包合同管理的关键因素及工程造价的构成,找出合同管理与工程造价控制的关系,并且对核电厂建设项目中业主方在总承包合同管理中的各个阶段存在的问题进行了深刻剖析,提出在核电厂建设实施阶段通过先进可行的合同管理方法控制项目工程造价的措施。
希望通过这些切实有效的办法,能够为核电建设项目提供一些借鉴,提高核电项目的经济性。
降低核电厂建设项目工程造价,提高合同管理水平,对核电厂建设工程的造价控制十分重要。
本文将从核电建设总承包模式下合同管理及工程造价控制的内容着手,分析核电业主在项目实施各阶段合同管理对工程造价的影响及存在的问题,并探寻解决问题的方法。
一、核电建设总承包模式下合同管理与工程造价控制的范围与关系1.总承包合同管理的关键因素总承包合同管理的关键因素有确定总承包单位、编制总承包合同文本、确定合同范围、确定总承包合同价格、拟定合同支付条款、确定合同工期、处理合同变更及索赔、工程调试及竣工结算等。
2.总承包合同管理与工程造价控制的关系在核电厂建设工程造价中,工程费用所占比例超过60%,而工程费用大多发生在建设工程实施阶段。
合同管理是建设工程实施阶段项目管理的重要手段,对核电厂建设工程项目实施过程中的工程造价控制起着十分重要的作用。
二、总承包模式下核电厂建设项目实施阶段合同管理存在的问题及对工程造价的影响1.核电项目建设招标过程中合同管理存在的问题(1)设计未固化、工程量清单偏差较大作为三代核电机组,与二代压水堆核电机组相比,系统和设备变化大、厂房内部结构复杂,往往在设计图纸未完全固化、工程量清单不完整或准确度不够。
核电厂建安阶段工程造价的控制
核电厂建安阶段工程造价的控制摘要:随着我国能源结构的调整,核电已经成为重要的电力供应方式,能够有效缓解当前社会所面临的能源困境,助力国民经济的快速发展。
核电作为一项建设周期较长、资金投入规模大的建设项目,工程造价管理在整个工程建设的过程中发挥着重要的影响和价值。
建安施工阶段是工程造价管理的主要阶段,我们应给予建安阶段工程造价管理高度的重视,本文针对核电工程在建安阶段工程造价的控制进行简要的分析和论述。
关键词:核电;建安阶段;工程造价;控制核电建设工程是国家能源建设的重要组成部分,是当前经济发展和改善民生的基本建设项目。
工程造价的管理贯穿于整个工程建设过程,是保证核电建设工程得以顺利实施的重要基础和前提。
在工程建设过程中,加强对工程造价的控制和管理,全方位进行动态监管,为工程项目的顺利施工提供有效保障。
核电工程的建安阶段是资金真正进行流动的阶段,也是前期问题逐渐暴露得阶段,建安阶段的造价管理,关乎工程建设过程的资金供给,影响着工程进度和质量、企业的经济效益以及社会效益。
通过分析核电工程建安阶段影响造价管理的因素,采取针对性的措施,合理地降低核电工程造价,从而使核电工程产生更大的经济效益和社会效益。
一、影响核电工程建安造价控制的因素(一)工程造价管理队伍的影响工程造价管理队伍的专业程度和专业素养是影响工程造价管理水平的直接因素。
如果相关管理人员的造价管理经验不足,对市场信息的了解不够深入,对施工流程及设备、材料不熟悉,对现场情况不了解,都会导致造价管理人员在对工程项目进行预算的过程中与实际预算数额产生较大差异,对工程项目的资金及利益造成极大的影响。
没有准确的工程造价数据,对企业长期的成本控制和经济效益都会是一个不稳定的影响因素。
(二)合同管理的影响建安施工合同是核电工程建设项目的重要合同,是限定发包方和承包方的相互权利、义务的协议;合同中明确施工范围、材料管理、安全管理等一切建安相关的责任;同时也是保证工程建设质量、保证施工进度及控制建设成本的主要依据;应完整、合理的体现施工范围、工程造价、款项支付及工程验收、竣工结算等信息。
核电工程造价精细化管理创新与实践
核电工程造价精细化管理创新与实践摘要:核电工程是一个复杂的工程,它的子系统数量庞大、结构复杂,使其成本管理更加复杂化、管理更加困难。
工程成本管理是核电工程的一个重要管理工程,它直接关系到工程的整体效益,也关系到工程的进度和质量。
核电工程的决策、设计阶段对业主的影响相对较小,而更多的是高层和设计单位的决策,而业主的作用则主要体现在工程的执行阶段。
为此,文章对工程施工阶段的成本管理进行了研究,包括招标、施工、完工三个阶段的成本管理。
关键词:核电工程;工程造价;精细化管理;策略引言推行核电项目成本的精细管理,把成本管理的重心转移到了设计阶段,通过对设计和技术方案的经济比较,提出了最优的方案,并在实际应用中实施。
在招标阶段,全面推行工程量清单招标,并设定招标控制价,从而为工程成本的合理确定打下了坚实的基础。
在项目实施过程中,贯彻“先做后做”的工作思想,严格控制变更,运用赢取价值管理对进度款进行优化。
1影响核电工程造价管理的主要因素1.1工程造价管理人员在工程建设过程中,员工是一个活跃的因素,它直接影响着整个工程的组织、监督和验收。
因此,要从根本上解决核电项目成本管理问题,就必须加强工程造价工作人员的整体素质。
由于不同的成本管理人员素质不同,因此,在核电项目实施过程中,要集中各方力量,共同努力,共同提高项目成本管理的质量。
1.2造价管理机制建立健全的成本控制体系,对保障核电项目安全、保障项目实施具有重要意义。
为此,需要建立健全的成本控制体系。
工程造价管理体制应以确保工程进度、质量、造价为先决条件,其内容应涵盖招标、投标、施工、监理、结算、审计等各个方面,并形成有效的协调。
近年来,随着核事故的发生,我国有关核电项目的安全标准不断提高,安全管理费用的提高,相应的制度也要加强,从而保证核电项目的安全质量。
1.3核电工程管理措施项目施工实质上是一项管理工作,管理措施的好坏直接关系到项目的质量与进度。
以核电项目的技术标准、安全标准等为基础,对项目的管理更是一丝不苟。
核电工程造价精细化管理创新与实践

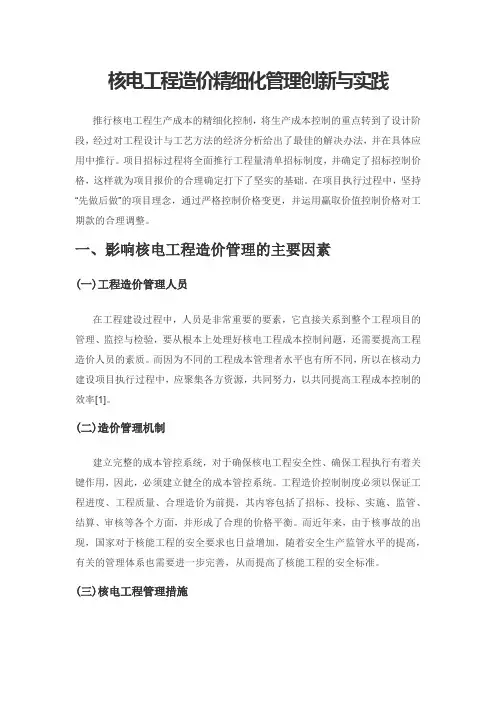

核电工程造价精细化管理创新与实践推行核电工程生产成本的精细化控制,将生产成本控制的重点转到了设计阶段,经过对工程设计与工艺方法的经济分析给出了最佳的解决办法,并在具体应用中推行。
项目招标过程将全面推行工程量清单招标制度,并确定了招标控制价格,这样就为项目报价的合理确定打下了坚实的基础。
在项目执行过程中,坚持“先做后做”的项目理念,通过严格控制价格变更,并运用赢取价值控制价格对工期款的合理调整。
一、影响核电工程造价管理的主要因素(一)工程造价管理人员在工程建设过程中,人员是非常重要的要素,它直接关系到整个工程项目的管理、监控与检验,要从根本上处理好核电工程成本控制问题,还需要提高工程造价人员的素质。
而因为不同的工程成本管理者水平也有所不同,所以在核动力建设项目执行过程中,应聚集各方资源,共同努力,以共同提高工程成本控制的效率[1]。
(二)造价管理机制建立完整的成本管控系统,对于确保核电工程安全性、确保工程执行有着关键作用,因此,必须建立健全的成本管控系统。
工程造价控制制度必须以保证工程进度、工程质量、合理造价为前提,其内容包括了招标、投标、实施、监管、结算、审核等各个方面,并形成了合理的价格平衡。
而近年来,由于核事故的出现,国家对于核能工程的安全要求也日益增加,随着安全生产监管水平的提高,有关的管理体系也需要进一步完善,从而提高了核能工程的安全标准。
(三)核电工程管理措施项目施工实质上是一项管理工作,管理措施的好坏直接关系到项目的质量与进度。
以核电项目的技术标准、安全标准等为基础,对项目的管理更是一丝不苟。
在施工过程中,在材料、人员、设备、场地等方面要严格遵守施工规范,不得有任何问题影响到后期的使用。
采购材料和设备时,要进行合理的计划和管理,避免材料和设备的浪费。
二、核电工程造价精细化管理的内容首先,精细化的造价管理能够使整个施工过程实施规范化、标准化控制,从而直接影响整个施工活动的质量控制与管理的有效性。
探究核电工程项目实施阶段的工程造价管理
探究核电工程项目实施阶段的工程造价管理摘要:鉴于核电项目决策阶段、设计阶段业主实际影响程度有限,更多取决于上层和设计方,业主对造价管理的实质就落实项目实施阶段的造价管理,本文重点论述项目实施阶段的造价管理,主要包括招标阶段造价管理、施工阶段造价管理和竣工结算阶段造价管理。
关键词:实施阶段;招投标阶段;施工阶段;竣工结算阶段;造价管理一、招投标阶段的造价管理1.工程量清单的准确编制及要点。
清单计价的方式更能反映企业真实实力下的价格水平,体现了风险共担原则,建设工程工程量清单计价规范经过多年实践,已经多次升版完善,清单计价方式已取代定额计价方式成为主流,核电工程量清单目前也已经颁布实施。
工程量清单作为投标计价的依据,是整个项目造价控制的核心内容之一,应保证工程量清单的准确性,做到不漏项、不少算多算,并注意工程量清单和合同条款的对应和匹配。
工程量清单编制关注以下几个要点,并应科学地做好清单编制准备工作是保证工程量的准确、全面和提高编制效率的基础。
1)熟悉施工图纸和技术规格书等;2)合理安排计算顺序并拟定工程量计算表格;3)检查清单编制的范围是否和合同范围一致,复核图纸和技术资料是否齐全、是否为最新版本;4)重视清单项目特征描述,保证项目特征描述详尽、准确。
项目特征是工程量清单的重要组成部分,项目特征描述影响到报价的共同基础。
凡属于下列几个方面的项目特征必须描述:涉及正确计量的内容;涉及结构要求的内容;涉及材质要求的内容;涉及安装方式的内容。
如某新型管材安装项目,设计只明确了材质、管径和压力等级要求,而没有明确具体的连接方式,由于不同的连接方式直接影响报价,连接方式必须由设计明确并在项目特征中体现。
5)工程量清单应与招标文件融合、匹配。
工程量清单作为合同的主要的计价依据,需要和合同类型、合同支付、合同变更的条款相匹配。
2.招标文件中价格条款的拟定及注意事项。
首先是合同类型的正确选择和对策。
目前采用合同类型较多的有固定总价合同和固定单价合同。
核电工程项目实施阶段的工程造价管理

核电工程项目实施阶段的工程造价管理一、设计阶段造价控制设计是核电工程实施阶段的第一步,同时也是对工程造价产生影响的一个主要因素,当初步设计确定后,造价方案的基本轮廓就有了,从这方面来讲,对于设计潜力的充分挖掘将是影响工程造价的一个关键。
为此在设计阶段应该抓住重点进行合理控制。
核电项目的建设成本在初步设计中以概算表示,项目建设各阶段的成本控制均应以初步设计概算为标准进行。
核电项目初步设计概算应根据《核工程概算编制暂行规定》、《核工业建筑安装工程费用定额》等相关规定编制,其工程建设成本由工程费用、其他费用、n/m首炉核燃料费、建设期贷款利息、预备费等构成。
因各核电项目统计口径不完全一致,各项目费用所占比例有所区别,但具体费用构成和大致比例相差不大。
核电项目建设总预算(概算)是指根据工程范围所需耗用资源,以某一基准日的资源价格编制的核电项目各项工作的建设成本。
概算应由初步设计承担单位按国家有关规定结合项目特点编制,经主管部门组织专家评审后,再由项目业主董事会审查、股东会批准后,报国家发改委批准或备案。
在概算编制过程中,项目业主应向编制单位提供相关基础数据,协助编制单位编制出符合项目特点的成本总预算,以利于项目建设成本的控制。
二、招投标阶段造价控制通过招投标可以进一步保证核电工程的质量,提高核电工程的经济效益,缩短建设造价的回报周期,为此工程造价控制要充分利用招投标这一有效手段,其主要的控制要点包括以下几个方面:第一,合理划分标段。
标段划分与工程成本紧密相关,标段划分需要根据工程特点,综合考虑现场管理、场地布置、承包商竞争状况等因素。
标段划分越细,能参与竞争的企业就越多,合同价格就有可能越低。
但承包商多了,承包商之间的接口繁多,容易造成责任不明,留下管理盲区和安全隐患,合同管理难度加大。
另外,标段划分过细,也不利于资源的综合利用。
因此,核电工程通常将标段划分为核岛、常规岛、BOP的土建和安装,或某两项组合为一标段,以节省摊销成本。
核电工程概预算与工程造价控制方法探索
设计阶段造价控制方法
设计方案优化
通过设计方案的比选和优化,降低工程造价,提高工程效益。
限额设计
在设计阶段实行限额设计,控制工程造价在设计概算范围内。
价值工程分析
运用价值工程理论,对设计方案进行功能分析和成本分析,实现 功能与成本的平衡。
招投标阶段造价控制方法
招标文件编制
编制详细、准确的招标文件,明确工程范围 、技术要求和合同条款,为投标报价提供依 据。
02
核电工程建设周期长,涉及的不确定因素多,难以准确预测和
控制造价。
核电工程参与方众多,沟通协调难度大,影响造价控制的效率
03
和效果。
提高核电工程造价控制水平的必要性
01
有利于提高核电ቤተ መጻሕፍቲ ባይዱ程的经济效益和投资回报,降低 投资风险。
02
有利于促进核电技术的持续创新和发展,推动产业 升级。
03
有利于提升核电工程的管理水平和综合竞争力,实 现可持续发展。
多元化资金来源的保障措 施
研究多元化资金来源的保障措 施,包括政府投资、社会资本 参与、国际合作等,为核电工 程概预算和工程造价控制提供 稳定的资金支持。
完善相关法规和标准
进一步完善核电工程概预算和 工程造价控制相关的法规和标 准,为核电工程概预算和工程 造价控制提供有力的法制保障 。
THANKS
核电工程投资巨大,涉及多个 专业领域,造价控制复杂度高
。
当前核电工程造价控制主要 集中在设计阶段和施工阶段 ,对前期策划和后期运营阶 段的造价控制重视不足。
核电工程造价控制方法和手段 相对单一,缺乏系统性和创新
性。
核电工程造价控制面临的挑战与问题
01
核电工程技术和设备的不断更新,给造价控制带来新的挑战。
核电站造价确定与控制及管理模式
一一一J
1...................
仅可用作控制的初步依据, 然后在详细设计 进展中逐步修正。主要设备大部分是非标准 设备,国外供货缺乏大部分设备费用依据, 对我们套定额计取设备及安装费用带来一定 难度。而设备费和建筑安装工程费一般要占 核电 站总投资的百分之 7 0 %-8 0 % 左右。即 使处于计划经济年代,核电站项目 全部建设 各项费用的计算也是十分困难的。我们就确 定一个合理,留有适当余地的全部建设费用 总额,以 便依据它进行项目 实施阶段等费用 控制。 秦山三期工程由 加拿大原子能有限公 司( A E C L )总承包,采用交钥匙模式的建设 方式。A E C L承担工程项目的进度和质量的 总责任,并对其控制的资金进行负责。业主 对工程投资进行控制, 按照己 商定的支付手 段进行财务操作,对工程进度、质量进行监 督。我们利用对已建核电项目的经验测算新 建核电站的建设各项费用,分清其共性和个 性,防止盲目 性;我们对秦山三期涉及到诸 多方面以 及其项目 的不确定性因素多且复杂
容量 2 1 0 0 M We ,( 核电占总发电量的份额 1 . 3 3 %;平均负荷因子:7 2 . 1 % ) ;建造中的 核电机组 2 座6 0 0 M W e ,批准建造的 核电 机 组 6套,总装机容量 5 9 6 8 M W e :大 亚湾二 期岭澳核 电项 目,建造 2 座 9 0 0 M W e ( P WR );连云港核电 站将建造 2 座 俄罗斯
管理的好坏密切相关。 在国家经济体制改革的进程中,这些管
的降低就会大大提高投资效益。资金筹集与 还贷方案,适量、适时、合法。最低资金成 本原则, 控制财务风险,如汇率风险,利率 风险,政策风险。确定合同方式:总承包方 式、切块分包方式、多合同方式;招标与合
核电工程项目实施阶段的工程造价管理
程社会效益 、 国家整体建设和民生大计 。 通过分析影 响核 电工
程实施阶段造价管理 的各项因素 , 研 究这些因素的变化规律 ,
采取针对性 的措施 , 可 以合理 地降 低核 电工程造价 , 提升核 电
工程质量 , 从而使核电工程 产生更大的经济效 益和社会效 益。
出了更高的要求 。核 电工程具有投 资规模 大 、 项 目系统 复杂 、
质量要求高 、 建设周期长 、 安全 标准严 等特点 , 这些 给核 电工 程的造价管理带来了极大的挑战 。特别是核 电工程实施阶段 的工程造价管理处于非常重要 的地位 ,为核电项 目源头把控
2核 电技术和核 电工 程概述
核 电工程项 目实施 阶段 的工 程造价管理
P r o j e c t C o s t Ma n a g e me n t i n N u c l e a r P o w e r P r o j e c t I m p l e m e n t a t i o n P h a s e
i mp l e me n t a t i o np h a s e .
【 关键词 】 核电 工程; 工程造价; 实 施阶段; 因 素; 措施 【 K e y w o r d s ] n u c l e a r p o w e r e n g i n e e i r n g ; p r o j e c t c o s t ; i m p l e m e n t a t i o n p h a s e ; f a c t o r ; m e a s r u e
c o s t ma n a g e me n t , wh i c hi s o f g r e a t s i g n i i f c a n c e t ot he o v e r a l l p r o j e c t c o s t ma n a g e me n t . T h i s p a p e r a i ms t o s t u d yr e l e v a n t f a c t o r s o f p r o j e c t c o s t ma n a g e me n t i n n u c l e r a p o w e r p r o j e c t i mp l e me n t a t i o n p h a s e , nd a p u t s f o r wa rd me a s u r e s t o s  ̄ e n g t h e n t h e p r o j e c t c o s t ma na g e me n t i n
核电工程概预算的工程造价控制方法
核电工程概预算的工程造价控制方法核电工程是一项十分复杂的项目,具有庞大而复杂的子系统,使得核电工程的造价管理变得复杂多变,管理难度增加。
工程造价管理是核电项目中重要的管理项目之一,对于核电工程的经济效益具有重要作用,同时还会对工程的进度、质量方面有所影响。
一般核电项目的决策阶段、设计阶段对于业主的影响比较有限,更多程度上由上层和设计方来决定,业主对于项目的造价影响主要集中在实施阶段。
因此,本文重点介绍了项目实施阶段的造价管理,包含内容有招标阶段、施工阶段和竣工阶段的造价管理。
一、影响核电工程造价管理的主要因素(一)工程造价管理人员工作人员是施工期间的活力因素,直接参与到核电工程的组织、监督、验收等环节,具有十分重要的影响力。
因此,必须要提高工程造价人员的综合素质,才能够从根源上对核电工程造价管理起到关键作用。
考虑到各个造价管理人员的素质不一,核电工程在实施期间,应该整合所有人的力量,互相协作,发挥每一个员工的力量,提升核电工程造价管理水平。
(二)造价管理机制全面的造价管理机制,有助于保证核电工程的顺利进行,为工程实施保驾护航。
因此,必须要制定一个完善的造价管理制度。
制定的造价管理机制,应该以保证核电工程的进度、质量和造价为前提,内容应涵盖招标、投标、施工、监理、结算、审计等各个环节,每一层制度之间都要具有良好的衔接。
近几年来,核泄漏事件的出现,令我国的相关核电工程建设安全标准变得更加高了,因此必须要增加安全管理成本,相关制度也需要更加严格,以此保障核电工程的安全质量。
(三)核电工程管理措施工程建设其实就是一个管理的过程,好的管理措施决定着好的工程质量和进度。
基于核电工程的技术标准、安全标准等相对比较严格来说,进行工程管理也要一丝不苟。
施工期间,对于材料、人员、设备和作业场地的安排上要严格按照施工要求进行,严禁出现任何问题而威胁后期工程的使用。
进行材料、设备购买,应该进行合理的规划管理,避免造成材料、设备浪费。
浅析核电工程结算阶段造价管理
般 建 筑 工程 相 比 .具有 施 工 技 术 复 杂 .建 设 周期 长 .工 程投 资
大 ,质 保 要 求高 等 特 点 ,工 程 结 算 阶段 造 价 管 理难 于 常 规 的 建筑
工 程 。 本 文结 合 工 程 施 工特 性 通过 对核 电工 程造 价 管 理 过 程 中
出现 的 结 算 问题 进 行 分析 和总 结 .提 出控 制 工 程成 本 .加 强 工程 造 价 管 理 的 建议 .希 望 对核 电工 程 造 价管 理 水 平 的提 升 有 所 借鉴
核 一 级 、核 二 级 、核 三 级 和 非 核级 。不 同级 别 的管 道 安 装 对 应 的
单 价 差 别很 大 .核级 管道 安 装 定 额 高于 相 同规 格 和材 质 的非 核级 管 道 由于 工 艺 管道 安装 造 价 占核 电安 装 工 程造 价 的比 例很 大 . 施 工单 位 在 编 制 工程 结 算 时 .通 常 用高 级 别 的 管道 安 装 定 额 代替 低 级 别 的管 道 安 装定 额 .经 过 不 合理 的定 额 应 用调 高 结 算 价 格 。 工 程 造价 人 员只 有熟 悉 核 电工 程 管道 安 装 工 艺 ,分 清 工 艺 管 行 业 中 不 可 忽视 的 组 成 部 分 。 核 电 项 目建 设 涉 及 诸 多 的技 术 和 学科 .是 一 个 庞 大的 系 统 工程 。核 电 工程 与
一
施 工单 位 编 制 的工 程 结 算 通 常表 现 为多 算 材料 用量 .提 高材 料 价 格 。 为合 理 控 制 工程 结 算 价 款 .业 主 在 进 行材 料 结 算 过 程 中 .应 先 根据 施 工 图 对 工程 材 料 数 量进 行 审 查 .再根 据 合 同约 定 的价 差 调 整方 式对 材料 款 进行 调 整 。
核电工程概预算管理与工程造价控制方法探讨
核电工程概预算管理与工程造价控制方法探讨摘要:近年来,我国的核电事业获得了快速的发展,并成为了经济发展的重要基础。
在大力发展核电的同时,保持核电项目的经济性、提高市场竞争能力显得尤为重要。
本文对影响工程造价的几个主要因素进行探讨研究,并提出相应的管理措施,以便更加有效的开展概预算管理和工程造价控制工作。
关键词:核电工程;概预算管理;工程造价控制1引言煤、石油、天然气等化石能源的开采和利用,对人类的生存、发展、进步产生过巨大影响,进入21世纪后人们越来越注重生存环境和生存空间的质量。
化石能源经过长期的开采,其资源已日趋枯竭,已不足以支撑全球经济的发展。
世界各国正在大力发展核电能源,中国也将大力发展清洁能源来应对能源紧张形势。
在核电工程的建设过程中,控制工程造价、保持核电的经济性至关重要。
但由于核电工程周期长、规模大、投资高、施工复杂等特点,给工程造价的控制带来了较大困难。
对此,需要采取相应的管理措施来进行概预算以及工程造价管控,保障工程顺利建设的同时保证项目的经济性。
2工程造价影响因素在核电工程建设施工中,工程造价存在诸多影响因素,其主要有以下几方面:首先是造价管理机制。
通过良好造价管理机制的建立与应用,能够对核电工程的顺利进行做出保障。
相反,如果所具有的管理机制存在漏洞、缺乏科学性,则将因此使实际工程造价工作开展缺少依据,无法保障良好的造价效果。
其次是工程管理措施。
核电工程也是建设工程的一种,在建设工程施工中,也正是管理的过程,管理措施的应用将直接关系到工程进度与质量,包括有材料的使用以及施工流程控制等。
在施工中还将受到政治因素、国内经济以及能源部门相关因素的影响,也是实际工程建设中需要把握的部分。
3概预算与造价控制要想在核电工程建设当中更好的控制造价,需要控制的内容有:3.1完善管理机制在核电工程建设中,具有较为复杂的管理环节。
在实际工作开展中,为了实现对投资的科学控制,避免浪费情况发生,即需要在实施阶段不同环节做好管理机制的完善,对相关人员的责任进行明确,做好控制标准与验收要求的明确。
核电工程概算与工程造价控制方法探讨
核电工程概算与工程造价控制方法探讨摘要:核电项目是国家大型投资项目,建设过程比较复杂。
项目成本管理作为核电项目管理的重要内容之一,对提高核电项目的整体效益起到了积极的作用,同时也在很大程度上受到项目进度、质量等因素的影响。
核电项目的成本管理贯穿于项目管理的全过程。
本文主要对核电工程概预算及成本控制进行探讨,希望对核电工程的成本管理有所帮助。
关键词:核电工程; 概预算; 工程造价1绪论核电项目是一个非常复杂的项目,其子系统庞大而复杂,使得核电项目的成本管理更加复杂多变,也更加难以管理。
工程造价管理是核电项目管理的重要内容之一,对核电项目的经济效益起着重要作用。
一般来说,决策阶段和设计阶段对业主的影响是有限的,主要由上层和设计者决定。
因此,本文重点研究了工程实施阶段的造价管理,包括投标阶段、施工阶段和竣工阶段的造价管理[1]。
2影响核电工程造价管理的主要因素2.1工程造价管理人员员工是施工期间的动态因素,直接参与核电项目的组织、监理、验收等环节,具有十分重要的影响力。
因此,有必要从根本上提高工程造价人员的整体素质,以便在核电工程造价管理中发挥关键作用。
考虑到每个成本管理者的素质不同,在核电项目的实施过程中,应整合各方力量,相互配合,发挥各方力量,提高核电项目成本管理水平。
2.2造价管理机制全面的成本管理机制有助于保证核电工程的顺利进行,为工程的实施提供保障。
因此,有必要建立一套完善的成本管理体系。
制定成本管理机制应以保证核电工程项目的进度、质量和成本为前提,涵盖招标、投标、施工、监理、结算、审计等各个环节,各个层次的制度之间应有良好的衔接。
近年来,核泄漏事故的发生,使我国相关核电工程建设的安全标准进一步提高。
因此,为了保证核电工程的安全和质量,有必要增加安全管理成本,同时相关法规也需要更加严格。
2.3核电工程管理措施工程建设实际上是一个管理过程,良好的管理措施决定了一个工程的质量和进度。
根据核电工程技术标准、安全标准等比较严格,项目管理要细致。
核电工程项目实施阶段的工程造价管理
核电工程项目实施阶段的工程造价管理摘要:由于核电工程投资大、工期长,因此无可避免地面临着工程造价控制风险,全过程造价管理的重要阶段包括从项目招标到结算实施阶段工程造价管理,本文主要论述项目实施阶段的造价管理内容、方法、要点等,希望为实现工程造价的合理控制与有效管理提供有价值的借鉴方法。
关键词:核电工程;实施阶段;工程造价管理引言:核电工程建设周期长、投资规模大、安全标准严、质量要求高、子项系统复杂等特点给核电工程的造价管理带来了严峻的挑战。
工程造价管理作为核电项目“四大控制”之一,处于非常重要的地位,特别是核电标杆电价的实施,更加要求核电项目业主从源头上做好项目的工程造价管理,造价管理的好坏不仅直接影响总投资,还将影响投产后项目几十年的效益和利润。
鉴于核电项目决策阶段、设计阶段业主实际影响程度有限,更多取决于上层和设计方,业主对造价管理的实质就落实项目实施阶段的造价管理,本文重点论述项目实施阶段的造价管理,主要包括招标阶段造价管理、施工阶段造价管理。
1、招标阶段造价管理的内容及要点在整个工程造价管理中招标阶段占据着十分特殊及重要的地位,招标文件编制质量是招标阶段重点关注问题之一,尤以与工程造价直接有关如合同范围、工程量、合同价格、合同支付、索赔与双方责任合同条款等是招标阶段需要重点关注的,合同条款中所包含各方面均应全面体现业主意愿,这对合同的后期执行有很大益处,同时也对实现合同执行、结算、工程造价整体控制有着促进作用。
1.1工程量清单的准确编制与要点清单计价是反映企业真实实力下价格水平的最佳计价方式,充分体现了风险共担原则,经多年实践工程量清单计价规范不断升版完善已取代了既往定额计价方式且演变为目前的主流计价模式,工程投标计价的隔根本依据就是工程量清单,作为项目造价控制的核心内容之一,对工程量清单的准确性应做到零疏漏零差错,同时还应确保清单与合同条款的对应性与匹配性,要做好工程量清单编制工作必须把握以下要点。
核电工程结算阶段造价管理分析
核电工程结算阶段造价管理分析摘要:核电工程的结算阶段是整个工程建设中重要的一个环节,对于保障工程的质量、安全和经济效益具有至关重要的作用。
本文主要介绍了核电工程结算阶段造价管理分析,针对核电工程结算阶段的造价管理中存在的问题,提出了加强数据管理的对策。
关键词:核电工程;结算阶段;造价管理引言核电工程的建设是一个复杂而又长期的过程,其中结算阶段是非常关键的一个环节。
在这个阶段,造价管理对于保障工程的质量、安全和经济效益具有至关重要的作用。
因此,本文将分析核电工程结算阶段造价管理的现状和相应的对策。
一、核电工程结算阶段造价管理的意义核电工程是一项高风险、高技术、高投入的大型工程,涉及到众多的技术、管理和资金等方面的问题。
在核电工程的建设过程中,造价管理是非常重要的一环,尤其是在工程结算阶段,它的意义更是不可忽视的。
(一)提供可靠的成本控制和数据核电工程结算阶段的造价管理能够为工程建设提供可靠的成本控制和核算准确的数据支持。
在核电工程的建设过程中,涉及到大量的费用支出,包括设备采购费、施工费、监理费、质检费、设计费等,这些费用的支出需要进行精确的核算和管理,以确保工程建设的成本控制和核算准确。
通过对各项费用进行详细的核算和管理,可以减少不必要的浪费,提高工程建设的效率和经济效益。
(二)有效地控制工程的风险核电工程结算阶段的造价管理能够有效地控制工程的风险。
核电工程建设涉及的风险较高,包括政策、安全、技术、环保等方面的风险,需要进行风险评估和管理,以确保风险可控,避免对工程造成不利影响。
通过对风险进行评估和管理,可以及时发现和控制风险,避免不必要的损失和影响。
(三)提高工程建设的质量和效益在核电工程建设的各个阶段,需要进行质量管理,包括设计、采购、施工、监理等环节,以确保工程建设质量符合相关标准和规定,达到预期效果。
通过对工程建设的质量进行管理和监督,可以提高工程建设的质量和效益,避免不必要的事故和损失。
核电工程项目实施阶段的工程造价管理
核电工程项目实施阶段的工程造价管理摘要:随着市场经济体系的深入变革,人们逐渐意识到工程造价管理的重要作用。
为了帮助企业获得更高的经济收益,推动核电工程项目的科学有效发展,必须严格把控造价流程,合理控制工程造价。
基于此,本文首先分析了核电工程项目中的造价管理要点,并提出了相应的控制措施,希望对加强工程成本控制、提高工程管理水平带来一些帮助。
关键词:核电工程;项目实施;造价管理引言:近年来,随着社会经济的飞速发展,核电工程的数量和规模不断扩大,使市场竞争日益激烈。
企业要想在竞争激烈的市场中实现自身的稳定发展,必须高度重视造价控制管理。
同时,应具有全局观念,加强工程造价的全过程跟踪审计工作,确保工程项目的科学有效实施,不断提升自身的市场竞争力。
一、核电工程项目中的造价管理要点(一)清单审核中的要点工程量清单是工程造价管理工作的重要环节之一,通过精确科学的核算,可以有效保证造价控制工作的正确性与合理性。
首先,工作人员要对清单内容进行全面而详细的审核,以保证清单审核的真实有效。
在进行审核时,工作人员要对工程项目施工技术、施工材料、机械设备等信息进行搜集,作为清单审核的数据依据,提高清单审核的准确性。
其次,针对工程中存在变更的情况,工作人员需要对变更图纸、设计方案、变更执行情况进行资料收集,保障审核工作的准确公正,避免由于审核内容的缺失,导致工程参与方利益受到损害。
最后,针对价格的审核,必须要符合招标文件、合同条款或者法律的要求,同时,保障价格审核标准的一致性,提高工程造价的审核效率和质量[1]。
(二)中期付款审核中的要点首先,中期付款审查应当严格依照合同条款的规定实施,并且符合相关的规范。
如果数据存在差异,那么就需要对中期支付差异出现的原因进行追溯,确保中期支付数据的准确性。
其次,中期支付审核还需要对现场签证的审核进行重视。
设计变更与签证都会对中期支付的数据造成影响,如果工作人员审查过程中忽略了中期支付设计变更和签证,就会造成较大的数据变差,给审核工作造成额外的困扰。
核电工程造价控制与管理研究
核电工程造价控制与管理研究摘要:工程项目造价管理是工程项目管理的一个非常重要的方面。
本文针对核电工程项目的造价控制与管理展开论述,通过对目前国内已建及在建核电工程造价进行分析及预测,提出了一些降低核电工程造价的措施。
关键词:核电工程造价控制造价管理造价预测Nuclear power engineering cost control and management research( Yao Fang of China Nuclear Engineering Company Limited project control of engineering cost, cost / risk control)Abstract : project cost management of engineering project management is a very important aspect of. Based on the nuclear power project cost control and management are discussed, the home has been built and in the construction of nuclear power project cost analysis and forecast, put forward some measures to reduce engineering cost.Key words: nuclear power project cost control cost management cost prediction 核电工程项目建设与一般工程项目相比,主要有两个特点:一是核电站建设项目的投资费用巨大,其费用主要包括建筑工程费用、设备购置费用和安装工程费用,预备费以及建设期贷款利息,运营期间的运营费用等;二是核电站建设项目的管理十分复杂,涉及工程设计、项目招投标管理、合同管理、设备监造、内陆运输、财务和会计管理、质量和进度管理等许多方面。
造价咨询企业参与核电工程项目全过程造价管理探析
造价咨询企业参与核电工程项目全过程造价管理探析摘要:我国核电产业在“以我为主、中外结合、引进技术、国产化、走出去”的方针指导下正面临前所未有的发展机遇。
引入工程造价咨询单位进行全过程造价管理有助于维护核电建设企业的经济效益,增强核电建设企业的市场中竞争力。
关键词:核电工程;造价咨询单位;全过程造价管理引言核电项目鉴于和安全要求的特殊性具有筹措期与建设期长、工程建设难度大、质量要求高、质量保证体系严格、装备技术要求高、专业化程度深等特点。
核电站的建设内容包括核岛、常规岛、工艺性BOP、室外工程、海工工程等重要组成部分。
其子系统庞大而复杂,使得核电项目的成本管理更加复杂和困难。
工程造价管理是核电项目最重要的管理内容之一,对核电项目的经济效益起着重要的作用,同时也影响着项目的进度和质量。
1我国核电行业的发展现状随着我国经济快速发展,城镇化提升,工业化崛起,电力需求快速增加。
2022年1-5月中国发电量达32483.8亿千瓦小时,其中火电仍占据主导地位,火电发电依赖的是煤炭、天然气等不可再生能源,且造成的环境污染严重,作为清洁能源的核电,其优异的环保性能备受关注。
与此同时,我国颁发了多项政策支持核电建设,从发展之初的“适当发展”到“积极推进发展”再到目前的“积极安全有序发展”,由此可见我国对核电建设安全的重视程度不断加深,在“十四五”规划推动下,核电未来新增装机量有望稳步上升,并逐渐增加自主化水平。
面临未来核电发展规划,在市场竞争中抢占优势十分重要。
核电项目的经济性已作为投资主体考察的重要对象,并成为体现核电市场竞争力的重要指标,愈发受到业界人士的关注与重视[1]。
2工程造价咨询单位在核电建设中的作用工程造价是核电厂建造过程之中重要的项目控制环节。
一台核电机组建设项目总投资约为200亿,其中包括设备购置费、建筑安装工程费、工程建设其他费、预备费、建设期利息及流动资金,涉及贷款,汇率换算、贴息各类问题。
工程造价咨询单位就是针对项目建设过程中的遇到的各类问题对相关内容进行控制与审核,以便为建设单位提供优化决策意见。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
核电工程工程造价管理1核电厂建设的工程造价管理与控制的必要性建设行业中工程造价概述对于整个建设工程管理而言,做好造价管理就能够使得企业维持正常地运转。
工程造价指的就是在建设一些相关项目的过程中所需要之处进行综合,将控制对象作为所要建设的项目,然后还可以针对项目环节中的逐层管理和控制来维持整个动态性的监控,这也是工程管理中非常重要的一部分。
在整个建设项目管理过程中由于不同的部门和不同的社会的发展都是相关的,它为人们的生活和工作提供了一种更好的居住环境。
现在,我国的建设工程造价也在一定程度上受到了市场的需求和经济体制方面的影响。
我国的相关政府也都是通过价格政策等方式来进行宏观调控,再加上企业方面都是通过价值波动和适当的调整完成了对整个工程建设规模和结构利益进行分配,充分发挥出了建设工程中工程造价的重要意义。
2核电厂建设工程造价失控的原因分析当资金投资于建设项目的时候,通常会超出项目成本管理的总体预算。
这就会导致浪费建设资金的现象非常严重。
具体发生浪费的原因包括很多方面,主要体现在以下几点:首先,由于无法在建设的早期阶段控制建设项目的成本,因此,通常将项目的成本转移到建设阶段进行控制和管理,从而忽略了在项目的初始阶段进行成本的控制。
其次,在建设项目设计阶段由建筑单位进行的项目成本管理常常忽略了设计计划的经济性和合理性,并且在追求艺术性的同时往往没有过多考虑经济方面的投入。
随着项目成本控制的减少和许多项目添加了其他不需要的功能,项目成本最终变得不可控制。
再次,中国相关的工程设计方面的法律法规还没有完成,没有严格的措施来控制设计过程中的投资浪费。
因此,结构设计都过于保守,具体的表现有设计出厚的梁,厚的柱子,甚至厚的板。
最后,相关的设计师和工程师对于经济概念仍然比较缺乏。
在许多种情况下,设计师仅对技术负责,而不对财务负责,因此就会导致他们盲目地关注设计进度和安全性,但是并没有实际的控制项目的经济合理性。
3核电厂建设的工程造价管理与控制策略3.1施工进度管理施工进度管理是指按照合同上的内容对工程进行计划安排的工作,它需要缩小理论与实践中的偏差,同时采取有效的措施根据实际情况调整工作安排,减少外界环境对于工程的影响。
施工进度管理包括事前计划、事中管理两个方面。
首先,对于事前计划来说,它是说在施工开始之前,有关人员应该做好各方面的组织设计,编制具体的工程总进度计划,根据总进度计划合理的对资源进行分配,同时建立具体的进度管理体系,加强各方面的监督工作。
其次,有关人员还需要根据施工设计图纸以及总进度计划对各个项目的进度管理内容进行设置,保证符合各方面的要求,尤其是对于施工现场中的交叉作业,一定要为其他项目留足充分的时间。
此外,为了进一步保障工程施工中的有序性,还应该针对施工过程编制日检、月检等计划,从细节上做好施工进度的把控,保证关键节点的工期不会受到影响。
在施工过程中的进度管理主要是严格执行管理方案中的内容,及时对现场进行巡查工作,如果发现工期滞后等问题,要上报给相关负责人,同时及时拿出保证进度的可行方案,避免工程方面的损失。
3.2加大工程项目投资造价的管控力度对于建设企业而言,如果在工程项目开展阶段确保工程成本管控效果得到显著的提升,就应首先加大工程项目投资造价的管控力度。
详细而言,成本管控人员应当参照工程项目的真实情况,以及工程特征,设定成本管控目标,并且强化其自身的成本管控意识,如此才可以降低各类成本管控问题产生的可能性,继而保障全过程成本管控工作的照常落实,提升工程管理的总体效果。
另外,作为工程项目造价管控岗位的工作人员,还应尽量保证工程设计方案的实效性、合理性,为此需要选聘专业化能力强的工程设计人员、场地作业工人以及造价管控人员,加入工程项目决策阶段的造价管控工作之中,用以增强工程设计方案审查核对工作的精准性,做到及时察觉工程设计方案问题,随时将相应的问题处理好,这样才能保障工程项目决策阶段的成本管控效果得到明显的提升,以免因为工程资金的不足而拖慢或停滞,影响工程项目照常开工的情况产生,继而促使建设企业的各方面效益达到工程合同标准。
3.3信息管理为实现管理整个控制过程的目标,有必要在项目造价管理中做好信息数据的收集和整理,了解基于信息的资金成本的使用,并了解项目建设的进度。
这样可以简化和调整费用管理计划并加强管理。
为此,应建立一个专业的信息管理系统,以实现对项目建设的动态管理和控制,并对施工过程中遇到的任何问题进行解决,从而降低成本超支的可能性。
在设计阶段,应积极推广BIM技术和工程造价软件,以支持项目造价管理的发展。
为了控制施工阶段的成本,应推广VR技术和视频监控技术,以帮助在施工和安全管理中公开技术信息,以减少施工质量问题和安全问题的发生3.4过程监督、互相监督在合同执行前、执行中、竣工结算过程中及时审核,与监理公司、施工单位、业主方技术和商务部门形成互相牵制的局面,对于工程款的支付工程量的确认、对应单价的套取各负其责、分工协作,对于量价的确认更趋于合理,从而达到合理控制造价的目的,有效规避廉洁风险。
3.5强调动态的成本控制随着时间的推移,近几年以来我国的建设行业常常会受到传统观念的影响,在采用分散的管理模式时常常会暴露出很多的内部问题。
所以,建设类企业一定要积极地改变一些专业人士的态度,积极地做好管理模式的改进。
使得建设企业的建设成本动态管理和控制能力能够到达一个更高的水平,同时还能够为准备阶段做好充分地准备工作。
另外,还可以结合表格来进行识别,实现科学的招标和建设成本的优化。
2影响核电工程造价管理的主要因素(1)工程造价管理人员。
工作人员是施工期间的活力因素,直接参与到核电工程的组织、监督、验收等环节,具有十分重要的影响力。
因此,必须要提高工程造价人员的综合素质,才能够从根源上对核电工程造价管理起到关键作用。
考虑到各个造价管理人员的素质不一,核电工程在实施期间,应该整合所有人的力量,互相协作,发挥每一个员工的力量,提升核电工程造价管理水平。
(2)核电工程管理措施。
工程建设其实就是一个管理的过程,好的管理措施决定着好的工程质量和进度。
基于核电工程的技术标准、安全标准等相对比较严格来说,进行工程管理也要一丝不苟。
施工期间,对于材料、人员、设备和作业场地的安排上要严格按照施工要求进行,严禁出现任何问题而威胁后期工程的使用。
进行材料、设备购买,应该进行合理的规划管理,避免造成材料、设备浪费。
(3)造价管理机制。
全面的造价管理机制,有助于保证核电工程的顺利进行,为工程实施保驾护航。
因此,必须要制定一个完善的造价管理制度。
制定的造价管理机制,应该以保证核电工程的进度、质量和造价为前提,内容应涵盖招标、投标、施工、监理、结算、审计等各个环节,每一层制度之间都要具有良好的衔接。
近几年来,核泄漏事件的出现,令我国的相关核电工程建设安全标准变得更加高了,因此必须要增加安全管理成本,相关制度也需要更加严格,以此保障核电工程的安全质量。
3核电工程概预算与工程造价控制3.1坚持工程造价管理培训工作工程造价是公司生产经营管理的一项重要工作,因此公司在核电项目上实行了工程造价管理培训工作,包括经理在内的全体工程技术人员、全体工程管理人员,定期进行培训,将最新的工程造价管理状况、工程造价管理模式、工程造价管理知识,结合项目执行的不同阶断,对工作人员定期进行培训。
3.2加大工程施工期间的管理力度进行核电施工期间,会涉及到大量繁杂的工作,而每一个环节都会关系到工程造价管理的正常运行。
为了达到核电工程的实施阶段精细化管理,必须要加大工程施工期间的管理力度,动态管理与静态管理相互结合,及时发现问题、纠正问题,并将问题责任落实,确保每一个环节都严格按照管理标准进行,节约施工投资,保证施工质量。
对于工程施工期间出现的工程变更,要严格对待。
变更必须要经过组织多方考究、反复验证之后,才能够确定,除了考虑变更是否解决现有问题,还要考虑其是否对整个工程的质量、造价、进度产生影响,落实管理制度。
另外,造价管理人员还要深入施工现场,了解施工实情,掌握现场人、财、物等各个细节信息,仔细比对工程施工合同、施工清单、项目图纸信息,确保毫无疏漏,数据准确。
工程造价人员还应该与当地工程管理部门建立相对顺畅的信息交流,方便了解工程进展、了解变更问题,及时与承包商沟通以及处理索赔问题。
3.3成本管控此领域涉及到的环节较多,如预算管理、资产管理、成本管理、组织管理和财务授权、物项采购流程等,覆盖到公司各个管理环节和流程,建议在组织机构和运作机制明确后,系统性、结构化地考虑此问题。
但需明确项目总经理作为项目建设第一责任人,也是成本管控的第一责任人,同时具有人力和物项的审批权,是资源合理调配的绝对发言人,以实现责权利的充分对等。
同时,后台业务中心在连带承担成本考核责任的前提下,重点关注管理成本的管控,通过建立管理程序和预算管理,实现成本的有效控制。
3.4工程变更管理工程变更是引起合同价格变化的重要因素,也是每个工程当中最常见的不稳定因素,必须要严格控制,并制定严格的工程变更管理程序。
一是在合同变更签发前应该仔细探讨,确定变更不会影响工程的相关功能要求,无疏漏之处,避免影响正常施工。
二是在确定变更之后,要规范现场签证的处理程序。
现场签证是由于承包商应要求需要额外完成些许工作或者非承包人责任事件发生时,由承包人依照合同约定向发包人提出的现场签证。
因此,现场签证具有一定的约束条件,但是实际施工期间往往会超出此范围,承包商会利用合同范围内的隐蔽工程、设计不明的部位做现场签证,导致现场签证增多,给工程造价控制带来困难。
针对不明确的图纸部位,要及时联系设计院或经承包商提供施工方案并由业主批准后再实施,此时可以将图纸及设计方案作为支持类材料。
工程变更价款是决定工程造价变化的核心要素,因此必须要在合同当中强调计量方案、计价方法等内容。
