辅助运输大巷维修安全技术措施示范文本

合集下载

116101工作面辅助运输巷维护安全技术措施

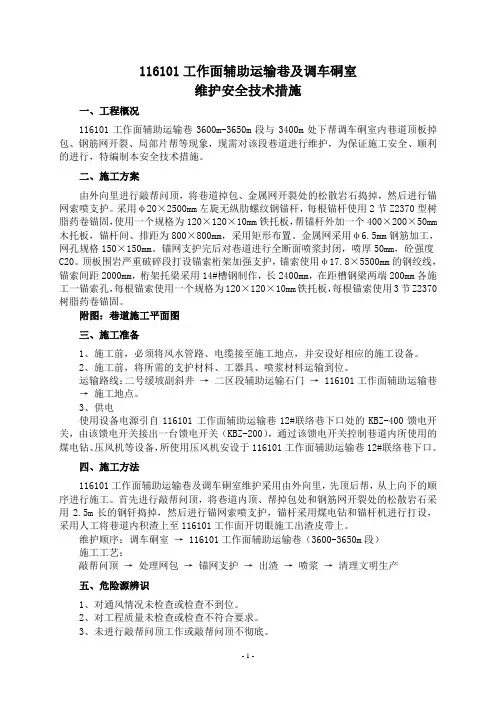

116101工作面辅助运输巷维护安全技术措施

116101工作面辅助运输巷及调车硐室维护安全技术措施一、工程概况116101工作面辅助运输巷3600m-3650m段与3400m处下帮调车硐室内巷道顶板掉包、钢筋网开裂、局部片帮等现象,现需对该段巷道进行维护,为保证施工安全、顺利的进行,特编制本安全技术措施。

二、施工方案由外向里进行敲帮问顶,将巷道掉包、金属网开裂处的松散岩石捣掉,然后进行锚网索喷支护。

采用φ20×2500mm左旋无纵肋螺纹钢锚杆,每根锚杆使用2节Z2370型树脂药卷锚固,使用一个规格为120×120×10mm铁托板,帮锚杆外加一个400×200×50mm 木托板,锚杆间、排距为800×800mm,采用矩形布置。

金属网采用φ6.5mm钢筋加工,网孔规格150×150mm。

锚网支护完后对巷道进行全断面喷浆封闭,喷厚50mm,砼强度C20。

顶板围岩严重破碎段打设锚索桁架加强支护,锚索使用φ17.8×5500mm的钢绞线,锚索间距2000mm,桁架托梁采用14#槽钢制作,长2400mm,在距槽钢梁两端200mm各施工一锚索孔,每根锚索使用一个规格为120×120×10mm铁托板,每根锚索使用3节Z2370树脂药卷锚固。

附图:巷道施工平面图三、施工准备1、施工前,必须将风水管路、电缆接至施工地点,并安设好相应的施工设备。

2、施工前,将所需的支护材料、工器具、喷浆材料运输到位。

运输路线:二号缓坡副斜井→二区段辅助运输石门→ 116101工作面辅助运输巷→施工地点。

3、供电使用设备电源引自116101工作面辅助运输巷12#联络巷下口处的KBZ-400馈电开关,由该馈电开关接出一台馈电开关(KBZ-200),通过该馈电开关控制巷道内所使用的煤电钻、压风机等设备,所使用压风机安设于116101工作面辅助运输巷12#联络巷下口。

四、施工方法116101工作面辅助运输巷及调车硐室维护采用由外向里,先顶后帮,从上向下的顺序进行施工。

煤辅助运输巷维修施工安全技术措施

煤辅助运输巷维修施工安全技术措施

仅供参考[整理] 安全管理文书煤辅助运输巷维修施工安全技术措施日期:__________________单位:__________________第1 页共10 页煤辅助运输巷维修施工安全技术措施一、概况根据矿生产安排,现需对北二3#煤辅助运输巷进行维修,使得该巷断面满足机轨合一要求,为保证维修施工质量达标及施工安全,特编制以下施工安全技术措施:二、施工负责人:沈兴业生产负责人:李西斌安全负责人:刘万民三、维修基本原则:(1)施工期间,始终将“敲帮问顶”贯穿于整个工作当中,并坚持“由外向里”的原则施工。

(2)严格按照维修设计要求执行,验收不合格时,必须停止作业,待对存在问题处理完毕方可下一步施工。

(3)维修期间,发现问题及时向相应部室汇报,严禁自主作业。

四、维修技术要求及施工方法:1、维修区域:北二3#煤辅助运输巷开口点向里190m范围内。

2、维修技术标准:?、北二3#煤辅助运输巷维修前断面规格:宽*高=3000*2200mm,维修后保证机轨合一满足正常生产需求,规格:宽*高=4500*2200mm。

如图所示,A点至B点190m范围进行扩帮维修,重新支护。

?、北二3#煤辅助运输巷进行左帮进行扩帮,扩帮规格:长*深*高=190m*1.5m*2.2m。

上述维修区域顶帮具体支护方式如下:1、顶部使用顺巷道方向布置的钢筋托梁配合锚杆、锚索进行支护。

第 2 页共 10 页其中:?距原顶部支护锚杆300mm处打设一排,使用2600mm钢筋托梁配合锚杆(索),锚杆(索)布置方式为:锚索-锚杆-锚索,锚杆(索)锚杆间距1200mm,锚杆规格:?20*2000mm螺纹钢锚杆,锚索规格:?17.8*3800mm锚索。

?第二排布置在距第一排1200mm处,使用2600钢筋托梁配合?20*2000mm螺纹钢锚杆支护,锚杆间距1200mm。

?第一排和第二排前2根托梁上全部使用?17.8*3800mm锚索进行支护。

2、帮部使用1500mm钢筋托梁配合?22*2000mm螺纹钢锚杆进行支护,锚杆间排距1000*1200mm。

辅助运输大巷维修安全技术措施

辅助运输大巷维修安全技术措施

对安全技术措施进行定期评估和更新
定期对安全技术措施进行评估,检查其有效性和适用性。根据评估结果,对措施进行必要的更新和改 进,使其更加完善、科学和有效。
评估过程中应充分考虑各种因素,包括维修工作的复杂性、工人的技能水平、现场环境等,以确保安 全技术措施能够切实有效地保障维修工作的安全顺利进行。
THANK YOU
维修完成后进行验 收并提交验收报告
维修安全技术措施实施效果评估
对维修过程和结果进行监督和检查, 确保维修质量和安全
对维修队伍和人员进行考核和评价, 提高维修水平和服务质量
对维修方案和实施流程进行总结和优 化,提高维修效率和安全性
对维修效果进行综合评估,为今后的 维修工作提供参考和借鉴
03
巷道维修安全技术措 施
维修后验收
维修完成后,要对巷道进 行验收,确保维修质量和 安全措施的有效性。
巷道维修安全技术措施实施效果评估
评估维修效果
对维修后的巷道进行评估,了解维修效果和质量,是否达到了预 期的维修目标。
评估安全措施有效性
对实施的安全措施进行评估,了解其是否有效,是否存在安全隐患 。
总结经验教训
根据评估结果,总结维修过程中的经验教训,提出改进意见和建议 ,为今后的维修工作提供参考。
02
维修安全技术措施总 体方案
维修安全技术措施方案
01
02
03
04
制定维修计划和安全技术方案
确定维修队伍和人员资质
明确维修设备和材料要求
制定维修质量标准和验收程序
维修安全技术措施实施流程
召开维修协调会议 ,明确各方职责和 要求
实施过程中及时反 馈问题并调整方案
进行现场勘查和风 险评估

运输大巷及主提升运输安全技术措施

运输大巷及主提升运输安全技术措施

仅供参考[整理] 安全管理文书运输大巷及主提升运输安全技术措施日期:__________________单位:__________________第1 页共7 页运输大巷及主提升运输安全技术措施为保证一采区2660运输大巷及主提升运输安全,特制定本措施,请严格遵照执行。

一、一般规定1、2660运输大巷运输采用架线机车运输,除运输超长、超宽、超高、超重(以下简称“四超”)物料以外,禁止人力推车。

2、2660运输大巷的交叉道口、必须安设声光语音报警装置,并保证其灵敏可靠,每班接班时由机运队机车工试验,并将试验结果汇报机运队。

3、架线电机车司机必须严格按《窄轨电机车司机技术操作规程》作业,遇交叉道口和弯道处必须减速鸣笛,及时提醒来往行人。

4、2660运输大巷禁止在弯道处会车,会车必须在直巷内,并注意来往行人。

5、任何时候、任意地点出现矿车掉道,必须保护现场并立即汇报调度室,由调度室通知一采区安全管理办公室派人赶赴现场,查明原因,制定措施,指挥处理,处理时必须有专人监护并使用复轨器。

二、牵引车数规定1、2660运输大巷运煤线路自主井下部车场到五煤仓处,在此段线路上运行7吨架线机车3台。

其中:1台机车在2660技改巷口处调车和向主井车场拉运矸石车辆。

2台机车在2660运输大巷五煤仓至主井车场运送煤车。

2、2660运输大巷车辆组列时,煤车、矸石车必须分别组列,不得混编。

组列时,煤车按24辆;矸石车按12辆,最少不低于:煤车16辆、矸石车8辆。

从煤仓至主井车场、从2660技改口至主井车场中途第 2 页共 7 页不解列;零星材料车辆可挂在组列的列车后方,但不得超过4辆。

3、主井提升煤车每钩串车8辆,矸石车每钩串车4辆,下放时按提升车数的对应数下放,最少不低于4辆。

4、地面甩车场装运材料的矿车(水泥、砂子等)及其它材料车每钩串车4辆。

(紧急情况1辆)5、超长、超宽、超高、超重的物料车每钩串1辆。

6、运输及存车方式:(1)五煤仓口1列车装车(24或16辆),主井车场1列车调车组列(24或16辆)。

辅助运输大巷维修安全技术措施

辅助运输大巷维修安全技术措施

辅助运输大巷维修安全技术措施姓名:XXX部门:XXX日期:XXX辅助运输大巷维修安全技术措施一、工程概况辅助运输大巷从15#联络巷至16#联络巷(约有70m巷道、架棚约88架),顶板泥岩局部有渗水、采煤工作面回采矿压影响,变形较严重,出现为片帮、离层,为保证巷道有足够的服务年限,经矿领导研究决定,对该段巷维修,巷道采用锚网、矿用11#工字钢加工而成的梯形支架加强支护。

巷道扩修工艺流程:扩巷-临时支护-永久支护(锚网、锚索、钢棚)。

二、支护方式1、临时支护:采用长4m的3寸钢管两根,每根前探梁不少于2个吊挂点固定,吊挂环采用18mm钢制作,配合螺母固定吊挂在锚杆上,钢管上用的木板背紧刹牢,依次推移。

2、永久支护:采用182000mm全螺纹钢锚杆,铁托盘(200mm200mm10mm)。

梯形支架棚距0.8m,每两棚之间利用拉杆(拉杆为20㎜钢筋)连锁,刹帮采用细圆木长1000mm,直径8cm,背紧填实巷帮,背顶采用细圆木刹紧打牢。

三、质量要求:1、按照巷道原设计断面对受压变形出现离层掉包的全部进行维修处理。

2、巷道断面维修时严禁出现凹凸现象,必须符合断面尺寸(梁上口净宽2.80m、棚腿梁下宽3.6m,净高2.60m)。

3、棚距0.8米,棚架必须支正,保证棚腿、棚梁平直,严禁棚腿第 2 页共 6 页前后迈步、棚架斜肩。

4、柱窝深度不得小于0.2m。

5、维修时严禁大面积拆除旧支护,先处理掉矸石,每拆除废旧网片(规格1000900mm),拆除一张支护一张,循环施工。

6、该巷道为永久服务巷道,在施工过程中必须严格按断面进行施工,临时支护(前探梁)必须到位。

每班必须使用好前探梁设施,最小空顶距400mm,最大控顶距不超过1m。

四、施工方法:1、将巷道顶帮部离层、掉包用风镐、长钎配大锤撬打处(见到完好顶板)理掉,然后剪开掉包网将破碎岩(煤)倒空,重新锚网紧贴煤(岩)面支护,再架棚支护。

2、打锚杆眼顺序:打眼时使用长短套钎,按照由外向里,先顶后帮,先中间,后肩窝的顺序进行。

11031运输巷维修施工安全技术措施

11031运输巷维修施工安全技术措施

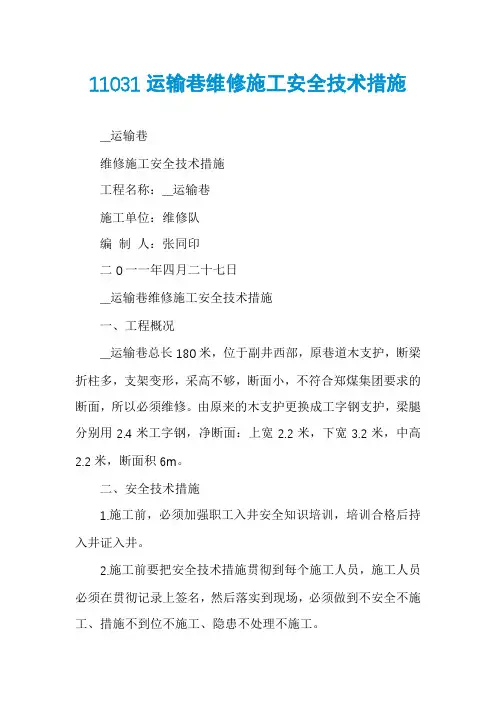

11031运输巷维修施工安全技术措施__运输巷维修施工安全技术措施工程名称:__运输巷施工单位:维修队编制人:张同印二0一一年四月二十七日__运输巷维修施工安全技术措施一、工程概况__运输巷总长180米,位于副井西部,原巷道木支护,断梁折柱多,支架变形,采高不够,断面小,不符合郑煤集团要求的断面,所以必须维修。

由原来的木支护更换成工字钢支护,梁腿分别用2.4米工字钢,净断面:上宽2.2米,下宽3.2米,中高2.2米,断面积6m。

二、安全技术措施1.施工前,必须加强职工入井安全知识培训,培训合格后持入井证入井。

2.施工前要把安全技术措施贯彻到每个施工人员,施工人员必须在贯彻记录上签名,然后落实到现场,必须做到不安全不施工、措施不到位不施工、隐患不处理不施工。

3.扩修后施工地点必须悬挂“扩修检查管理版牌”、“瓦斯检查班牌”,瓦斯报警仪。

4.扩修时采取措施保护管、线路,用废运输皮带或铁溜煤滑槽,把施工地点前后10米之内管线盖好。

以防落碴砸坏管线。

5.扩修时要先加固施工地点前后棚子,帮顶打实背牢,并打好抬棚,以防冒顶。

6.扩修施工前,要先备足支护材料椽子和双抗网,并稳固好前探梁,大坡度扩修时安设防滑链,然后开始施工,施工顺序由外向里进行,一个批准维修施工工作面严禁两个地点施工,以防冒顶,人员被堵。

7.扩修施工时要小拿小取,严禁大势法,并注意敲帮问顶,原则是站新棚留老木棚,新棚必须超过老棚,新棚骑拉着老棚走,依次向前维修。

8扩修站新棚时,迎山要竖照,严禁出现歪旋棚,棚口要结合严,帮八根椽子,顶七根椽子要打够,双抗网要连接好,帮顶要打严背牢,顶板较活时必须采用撞楔法施工。

9.扩修施工地点落的渣和煤必须及时运走,保证道路畅通,防止落的煤碴堵塞风流造成瓦斯超限。

10.扩修地点后20米范围内分类码放防冒顶材料数量:铁钎椽(1.5米以上长、Φ22钢筋)20根,2米长坑木20根,双抗网20卷。

11.维修工程质量必须达到:高、宽、平、直、净、严、紧、齐、立、整。

安全技术措施

安全技术措施

红柳煤矿2煤辅助运输大巷架棚段起底施工安全技术措施根据公司安排,需要我区队对2煤辅助运输大巷FY2测点向北50m段进行起底。

为确保起底工作的安全顺利,特编制本安全技术措施。

一、工程概况2煤辅助运输大巷FY2测点向北50m段巷道掘进期间为全岩巷道,支护方式采用锚网喷支护并架设25U型钢棚加强支护(共架设支架48架)。

巷道掘进期间为了加快施工进度,采用了留底施工,留底厚度1100mm。

U型钢棚加强支护时,为了便于施工,只按照原实际掘进断面进行了支护。

现需要将该段巷道起底至巷道设计高度(即将留底部分清除),并将U型钢支架两侧的棚腿接长至设计高度(即在已有棚腿基础上焊接增加1100mm长的棚腿)。

二、施工方法1、起底采用久保田KX155-3SZ型液压挖掘机起底。

起底前,先将2煤辅助运输大巷1号联络巷至施工地点之间巷道内的杂物清理干净,将挖掘机开至施工地点。

起底作业由北向南分段进行,每段10m。

挖掘机只对距两帮各500mm的巷道中间部分进行起底,防止全断面一次起底后钢支架倒伏造成顶板和其它事故,待该10m段钢支架处理彻底后再继续向前起底、处理钢支架,每10m一个循环直至结束。

2、临时支护临时支护采用11#矿用工字钢加工,长4000mm。

1)处理两端的钢支架处理第一架和最后一架钢支架时,先将11#矿用工字钢从该架钢支架顶梁下方穿过,后端采用5T倒链捆绑在与其相邻的3架钢支架顶梁上将该架钢支架挑住,然后采用双股8#铅丝将工字钢和该架钢支架顶梁捆绑牢固,防止顶梁滑动。

2)处理中间的钢支架处理中间任一架钢支架前,必须先将11#矿用工字钢从该架钢支架顶梁下方穿过,两端分别用5T倒链捆绑在其两侧的钢支架顶梁上将该架钢支架托住,顶梁与工字钢之间的空隙用背板背实,然后采用双股8#铅丝将工字钢和该架钢支架顶梁捆绑牢固。

3、棚腿接长棚腿接长采用井下现场焊接的方法。

即将增加段棚腿两端各焊接一块150×150×10mm的钢板,再将该段棚腿一端焊接的钢板与已支设棚腿的棚鞋(150×150×10mm钢板)对齐后焊接。

14092运输巷巷道维修施工安全技术措施(2021年)

14092运输巷巷道维修施工安全技术措施(2021年)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改14092运输巷巷道维修施工安全技术措施(2021年)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes14092运输巷巷道维修施工安全技术措施(2021年)一、概况1、巷道名称:14092(里块)运输巷2、工程量:150米3、维修原因:14092(里块)运输巷由于停止施工时间长,矿山压力作用使巷道断面变小,部分巷道支架变形、底鼓严重,影响行人、通风和敷设防尘水、压风管道和瓦斯抽放管路,经我矿安全、生产、技术等研究决定必须对该段巷道进行维修。

为确保施工作业人员在维修过程中的人身安全,保证维修工作顺利进行,特制定以下安全技术措施。

二、支护形式及规格该维修工程采用11#梯形工字钢支架配合竹笆和小板支护,设计断面为梯形断面,具体尺寸为下宽3.2m,上宽2.0m,净高2.2m,棚距中对中为700mm,维修后净断面S净=5.72㎡。

(见支护断面示意图)三、质量标准1、工字钢的材质和加工必须符合设计和有关标准规定。

2、工字钢支架中对中棚距700mm,允许误差±50mm。

巷道净宽允许误差0-+100mm。

净高允许误差-30-+100mm。

3、水平巷道支架的前倾、后仰符合以下规定:合格:误差±10mm(1m垂线不大于17mm)优良:误差±50mm(1m垂线不大于9mm)4、背帮背顶:巷道帮顶必须使用竹笆和小板打紧、背牢。

小板长度900mm,宽度不得低于60mm,厚度不得低于20mm。

小板不得脱节,帮顶小板间距200mm,均匀布置。

12203辅运巷巷道维修安全技术措施

12203辅运巷巷道维修安全技术措施

12203辅运巷工字钢棚一、工程概况:12203辅运巷1550m构造带均采用工字钢支护,局部底板底鼓,顶板压力大,3架工字钢棚变形,巷道高度不足2000mm,影响采面设备运输安装。

经矿研究决定,为确保施工安全,特制定安全技术措施:由于井下生产系统巷道均采用工字钢支护,位于IⅡ煤层中,由于上层采空区压力大及断层挤压,个别地段支护扭旋、背板折损、腐蚀、错口、掉齿脱口、翻梁等现象,支护强度下降,影响巷道的正常使用,必须及时维修或更换,确保巷道通风、运输畅通和行人安全,经矿领导研究快定,特制定以下安全技术措施,并严格按此措施执行。

二、组织形式:巷道维修工作由巷修队及矿指派掘进队负责维修施工。

三、施工方法及操作规程:(一)施工前的准备工作2、将工作面地点电缆、信号线、监控线等线路及前后5米的管线和设备用旧皮带加以掩盖或保护,电缆及其它管线不准落地,必须吊挂起来。

3、每班工作前班长必须详细检查翻修地点周围安全情况,如保证巷道高度不能低于2.0米以上,检查维修地点的通风、瓦斯和安全退路情况,发现问题必须妥善处理。

4、维修作业应有专人观察顶板及围岩变化情况,坚持敲帮问顶,发现险情应立即采取措施处理。

5、维修作业必须加强支护工作,支护质量必须满足要求,禁止使用损坏变形、腐朽的支护材料。

巷道压力较大或顶帮破碎时,应加密支护,同时顶帮必须封严背实,支护要有力。

6、翻修支护时,必须有专人照看顶板,防止顶板落石伤人或冒落堵人。

必要时应打好临时支护,维修地点遇冒顶时,必须立即进行处理和抢修。

巷道维修时,施工人员严禁进入无风、微风区(即严禁进入风筒末端5米以外)。

撤换支架前,应先加固工作地点的支架,架设或拆除支架时,在一架未完工之前,不得中止作业。

撒换支架工作应连续进行。

如果不连续施工,每次工作结束前,必须接顶封帮,确保工作地点的安全。

(二)操作方法及程序巷道扩修:1、在需扩修拆除的棚子外侧架设好临时支护,支护好顶帮。

2、在需拆除棚梁下打上临时支柱,对原棚子顶和帮卸压松动,在原棚梁的上部挑顶,宽度达到支护架设一棚合格一棚,高度按标准施工作业。

+265运输巷维修安全技术措施

+265运输巷维修安全技术措施

+265运输巷维修安全技术措施一、概况1、+265运输巷局部地段顶板破碎、离层,不能满足行人、运输的安全要求,矿安排我单位进行施工,本巷修工程主要工作为:找顶、背顶、清理巷道,工程量约50m,具体施工地点详见工程平面图。

2、本巷修工程主要防范顶板、轨道运输安全隐患。

3、顶板岩性:泥岩和砂质泥岩。

4、巷道用途:主要运输巷。

二、施工顺序、方法及要求1、采取由外向里的顺序进行施工。

2、用风镐、尖钎、手镐、铁锹,矿车等工具进行施工。

3、人工找顶去除活矸,把找掉的矸石装入矿车,由绞车提升外运。

4、施工前准备好工具材料,背顶所用材料必须结实,木料担在工字钢梁上,必须露出大于50mm,#字绞架必须接顶,充填严实,背紧刹牢。

5、所属本单位物料、各类物件要分类码放整齐,保证行人、行车、通风畅通。

三、安全技术措施1、施工前,先检查工作地点支架、顶帮等情况,严格执行敲邦问顶制度,处理危岩时必须一人监护观顶,一人作业。

2、在矿车上搭架作业前,必须先对矿车进行可靠的稳固,防止施工过程中车辆受外力移动,造成架上人员失稳跌落。

3、施工人员必须及时清理施工地点的浮矸,保证后路畅通。

4、整修期间,机运队要及时供应空车,重车及时提升外运,为整修施工做好准备工作。

5、平巷推车规定:(1)一个人一次只准推一辆车,不准推串车或一人一手推车、一手拉车,严禁在矿车两侧及前面推车。

同方向推车时,巷道坡度小于或等于5时,两车的间距不得小于10m。

大于5时,两车间距不得小于30m,推车时必须时刻注意前方。

在开始推车、停车、掉道、发现前方有人或障碍物以及接近风门、弯道、巷道口、硐室口时,推车人都必须及时发出警号,严禁放飞车。

(2)坡度大于7时,不准人力推车。

不准蹬矿车滑行。

不得在自动滑行的坡道上停放车辆,确需停放时,必须用可靠的阻车器将车辆稳住。

(3)推车过道岔后应将道岔恢复原位。

在停车场或错车道存车时,停放的矿车不准压住道岔,必须过道岔2m以外。

41盘区二号辅助运输巷及1号措施巷施工安全技术措施

41盘区二号辅助运输巷及1号措施巷施工安全技术措施

41盘区二号辅助运输巷及1号措施巷施工安全技术措施施工单位须切实履行安全生产主体责任,建立健全安全管理制度,纠正违章违法行为,加强工程监理和现场管理,坚决做到施工
过程中“三同时”并重,即安全、质量、进度同时保证。

结合目前
工程施工实际,对41盘区二号辅助运输巷及1号措施巷施工安全技
术措施进行以下分析:
1.施工前准备
1)组织完善规章制度,落实安全生产责任制,建立健全现场安
全管理体系;
2)成立安全生产领导小组,制定施工安全生产方案,做好施工
前的计划;
3)明确施工现场的管辖范围,分类进行施工,合理安排施工队伍;
4)向施工队伍普及安全法律法规,特别是施工现场的安全标准
和操作规程,确保施工人员安全生产意识的提高;
5)检查、验收机械设备,保证设备正常运行、安全可靠;
6)进行现场勘测,对施工现场环境因素进行评估,把握施工前
的地质情况、工程特征、人员需求等;
7)制定好安全预案、应急措施、专项安全方案,紧急处理措施,以备不时之需。

2.施工场地安全措施
1。

辅运大巷改造安全技术措施

辅运大巷改造安全技术措施

辅运大巷改造安全技术措施由于辅运大巷在建井时巷道成型差,存在诸多安全隐患。

为有效预防,现我矿对辅运大巷400米至2100米进行垒砖、铺网、喷浆喷白等改造。

在改造期间,为保证意外事故的发生,现制定如下安全技术措施:一、工程概况:对辅运大巷400米至2100米整体改造,对巷帮有凸起、底角凸起、顶角伞状得用风镐找平、找直。

对大巷有超挖出,深度小于200mm的进行挂网,深度大于200mm的进行垒砖。

整体进行喷浆、喷白。

二、安全保证措施:1、入井人员必须穿好工作服、雨靴,佩戴安全帽、矿灯、自救器,严禁携带烟火和点火物品及酒后入井,喷浆过程中必须带口罩。

2、施工人员乘坐防爆人车时,乘坐人员必须坐在车厢内,身体任何部位不得伸出车厢外,上下人员时,必须等车辆站稳后方可上下,严禁人货混装。

3、锚杆、钢筋网片架设时,工作台必须搭设牢固可靠,防止摔伤人员。

4、打眼及安装锚杆时手持风钻人员要扎紧袖口,不得戴手套,以防煤电钻伤人。

5、喷浆时系统操作顺序为:(1)、开机时:送风送电送水上料。

(2)、停机时:停上料停水停电停风。

6、机电设备使用、检修等必须按《煤矿安全规程》和矿机电管理要求规定执行。

7、喷浆地点有电缆、水管或其它电气设施时,必须注意保护使其免受损害,电缆必须放下来用风筒布或编织袋套好。

8、所有人员每次进入施工地点要随时注意帮体情况。

9、施工前,备齐所需的物料工具等。

10、施工中,当垒砖、挂网时需要搭建工作平台时,必须确保平台牢固、稳定,严防失脚伤人。

11、使用风镐人员掌握风镐的结构、原理和使用方法。

12、备用风镐、钎子等应放在安全稳妥的地方.13、领取风镐并检查机体有无裂纹和破损,套箍、头部及镐柄弹簧是否完整灵活,滤风网有无堵塞,螺丝、固定销是否齐全无损。

14、领取钎子并检查钎子尾部是否平整无缺口、与钎子中心轴垂直、与风镐套接正确牢固。

15、领取风管并在工具房接上风镐和钎子进行试转,发现问题立即更换。

16、将风镐、钎子、风管分开携带,运送至工作地点。

大巷维修安全技术措施示范文本

大巷维修安全技术措施示范文本

大巷维修安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月大巷维修安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

一、工程概况:17大巷承载这我公司17-19区通风行人、原煤及材料运输任务。

由于巷道部分地段顶板破碎松动,给通风行人、原煤及材料运输带来不安隐患,按照公司要求,由我单位在此处采用五架梯型工字钢支架进行支护,加强该地段顶板管理。

二、工程施工条件:该巷道铺设有道轨、架空线、风水管路及电缆和监测线,给架设工作带来一定不安因素,工作人员在施工过程中要严格按照措施要求进行施工。

三、组织措施:1、施工时间:20xx年月日—20xx年月日2、项目负责人:邵学3、组织施工人员学习此项安全技术措施并签字。

4、组织巷修班按措施进行施工。

5、组织好现场管理,准备好维修所需的工字钢梁、工字钢腿、背木、撑杆、网、钎子、风镐、手镐高压软管以及相配U型卡、前探梁、梁卡等工具。

四、施工工艺:1、施工工艺:采用人工架设“梯”型工字钢支护背顶背帮材料。

2、工序安排:跟班队长或班组长接班时做好现场危险源辨识→处理不安隐患→安全施工→收尾工作→现场卫生清理。

3、工程技术要求:(1)、17大巷维修地段采用梯型工字钢支架支护,梁长2200mm,柱腿长2800mm,棚距误差为≤50mm;净宽误差为0~+50mm;净高误差为-30~+50mm4、架棚质量要求:(1)、平巷抽修工字钢棚要垂直底板。

辅助运输大巷维修安全技术措施

辅助运输大巷维修安全技术措施

辅助运输大巷维修安全技术措施辅助运输大巷维修安全技术措施随着城市的不断发展壮大,城市交通问题也日益凸显。

为了满足人们对于更高效、更快捷的交通工具的需求,轨道交通成为了大部分城市的首选,然而地铁、轻轨这些大众交通工具的圆滑运行,需要在地下的大巷内得到很好的保障。

本文将从辅助运输大巷维修安全技术措施上探讨。

一、辅助运输大巷的定义辅助运输大巷通常指地铁、轻轨等城市轨道交通系统中,供机具、工人、耗材等物资从出入口、中转站到施工现场的运输通道。

其起着连接各施工线路的作用,特别是在施工期间。

大巷中一般包括了供水、供电、通风、排水等设施。

为了确保运输的便捷和施工的高效,大巷的建设必须符合一定的标准和规范。

二、辅助运输大巷的维修安全由于辅助运输大巷在地下,因此在使用和施工过程中,安全问题必须得到注意和重视。

大巷维修安全需要维护大巷内通行物品及人员的安全、施工人员的安全和设备的安全,以保障人员和设备工作时间的便捷性,同时,安全的运输通道同意作为紧急出口使用,如果安全措施不到位,一旦发生意外,后果将不堪设想。

1. 安全设施和设备为确保大巷施工安全,需要安放一些应急设备以减小事故对施工人员和机器的伤害程度,并增加现场应急处置的作用。

比如火警按钮、通讯电话、标志牌等。

大巷内通风通道以及排水设施的清洁也要定期保养。

2. 人员安全大巷内施工人员需要根据大巷的高度和宽度进行培训和教育,以保证工作人员的安全最大化。

同时,不允许饮酒和吸烟等不良嗜好,保护自己途中的安全。

一些作业必须要设置相应的安全防护措施,比如网罩、安全带等。

在进行一些特殊作业时,如拆除等,必须要制定详细的施工方案,实行层层检查和把关措施。

3. 设备安全大巷建设中所使用的机械、设备都必须要有相应的维修和保养,定时任务机具维修保养以及清洗工作,维持设备正常运转。

在使用设备时,必须按照操作规范,严格控制施工过程中机具的使用情况,以避免不必要的事故和危险。

三、结语辅助运输大巷的维修安全主要体现在维护机具、设备和人员三条线。

502盘区辅助运输大巷碹拱施工安全技术措施

502盘区辅助运输大巷碹拱施工安全技术措施

胶带运输大巷钢筋混凝土施工安全技术措施胶带运输大巷工程,根据设计图纸进行钢筋混凝土浇筑工程,为保证施工安全和质量,编制如下安全技术措施。

一、工程概况胶带运输大巷:设计长度120米,半圆拱形巷道,墙净高1.4米,半圆拱增净直径4米工程量为15.9m³,使用主筋Ф18mm分布钢筋Ф16mm螺纹钢筋编织300mm×300mm经纬网格,绑扎丝绑扎。

浇筑混凝土厚度350mm,砼强度等级设计为C25。

砼配比:水泥:1中砂:1.73碎石:3.24 水灰比:0.53二、施工准备1、施工前将巷道中、腰线,标定完毕后在帮部和工作面迎头用喷漆标出巷道中、腰线标记。

2、施工前将审批后的本措施,认真贯彻到每一位施工人员,使每位施工人员熟知工程概况、施工方案、施工工艺、施工顺序、质量标准及安全注意事项。

3、按照设计巷道断面规格加工内拱架和模板。

下井前要在地面预组装后进行编号管理。

4、风动震动棒4个,包括备用2个,并保证其正常运转。

砼搅拌机、脚手架、建筑模板、木模板、木撑子、木塞、木楔、大板、运输车车4辆、钢筋弯曲机、δ1mm×1.2m×2.0m 的钢板四块等其他工具器准备齐全,满足施工需要。

5、混凝土配合比在施工前报验,根据配合比计算出每盘砼的实际需要量,并公布在搅拌配料的标识牌上。

6、钢筋在现场通过弯曲机进行加工、编号、绑扎。

7、检查巷道掘进断面是否达到设计要求,达不到设计要求先进行断面处理直至达到要求。

将碹拱、直墙基础挖够设计尺寸,不够的部位及时进行处理。

浇筑密闭门时,由厂家技术员进行现场指导。

8、搭设脚手架,铺设中厚木板。

9、按照中腰线立设内拱架上模板。

10、在现场找合适的地方安装混凝土搅拌机(搅拌机容量350L,电机型号:YB-100L1-4,额定电压380V,功率7.5KW),备好水泥、砂子、石子,就近延接施工用水管路。

三、施工工艺1、钢筋绑扎:工程使用ф18mm和ф16mm螺纹钢编织成300mm×300mm的经纬网,钢筋与钢筋之间的搭接长度不得小于700mm。

运输巷修棚措施标准范本安全技术措施标准范本

运输巷修棚措施标准范本安全技术措施标准范本

解决方案编号:LX-FS-A57728运输巷修棚措施标准范本安全技术措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑运输巷修棚措施标准范本安全技术措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。

资料内容可按真实状况进行条款调整,套用时请仔细阅读。

1065运输下山修棚掘进钻场方案及施工安全技术措施一、概况1、1065运输下山原巷道支护方式为梯形棚支护,巷道设计为断面:巷道拱基线净宽上B=2500mm,底净宽B=3100mm,巷道净高H=2100mm,S净=5.88m?。

(见巷道断面图),由于受矿山压力影响巷道出现底鼓变形。

2、本月计划在1065运输下山变坡点以上掘进1063运输巷,为1063运输巷做准备,先掘进5m钻场,打钻后再开始掘进。

经矿委会研究,对该段20m巷道进行维修落底改造,将钻场口6棚原设计梯形棚支护替换为U型棚支护,为保证安全施工,特编制安全技术措施如下,望相关单位及施工人员严格遵守执行:二、施工方案1、先对变坡点1065运输下山变坡点以上20m 巷道落底,将底板落平后,对预开口位置(钻场)6棚工字钢棚替换U型棚,架抬棚上穿梁,使用π梁做穿梁,将1065运输下山内新架设U棚棚梁穿在一起锁牢,采用U棚卡揽配φ30mmU钢筋(特制U 钢筋卡螺丝杆)和螺帽上紧卡牢,再将中间4棚棚腿去掉。

采区辅助运输巷旧巷维护施工安全技术措施

采区辅助运输巷旧巷维护施工安全技术措施

采区辅助运输巷旧巷维护施工安全技术措施根据我矿施工作业计划安排,经6月10日矿调度会研究决定在采区1#联络巷100米处利用原先的旧巷向西施工采区辅助运输巷,为了保证施工安全,特制定本安全技术措施:一、巷道断面:采区辅助运输断面为矩形,巷道尺寸为净宽4.0m×净高3.5m。

开挖断面为宽4.2×高3.6m。

二、巷道支护:顶板支护形式采用锚杆+钢筋网+锚索联合支护。

顶锚杆采用φ22mm×L2200的左旋高强螺纹钢锚杆,等间距布置,每排6根,间距800mm,排距800mm,其中4根垂直顶板布置,两肩角锚杆垂线方向外斜10°布置,分距煤帮100mm。

顶网采用φ6mm,网孔100mm×100mm钢筋网,规格2000mm×1000mm。

锚索采用φ17.8mm×6300mm钢绞线,2根。

布置在巷道两侧,分距煤帮1300mm,间距1.6m排距2.4m。

两帮支护形式采用锚杆+钢带+金属网支护。

帮锚杆采用φ18×L1800左旋高强螺纹钢锚杆,每排布置5根,间距800mm,排距800mm,帮上部锚杆水平方向上斜10°布置,距顶板200mm;帮下部锚杆水平方向下斜10°布置,距底板200mm。

中间三根锚杆垂直煤帮布置。

帮网采用网孔50mm×50mm金属网,规格3500mm ×1000mm。

钢带采用φ14mm,规格3000mm×100mm。

根据现场实际情况,在巷道空帮较大的地方首先采用锚索支护,随后打木垛加强支护,木垛必须接实顶板,超宽巷道要及时砌墙,密闭砌墙厚度不小于370mm.三、施工方案:1、利用原先采区1#联络巷的掘进机施工。

2、机电科要及时安排退出掘进机,1#联络巷安装的皮带要及时靠帮,不得妨碍掘进机退机。

机电科要及时制定《掘进机退机措施》,并严格按照措施执行。

3、掘进机退出后,施工队安排专人对采区1#联络巷全断面临时密闭,安设栅栏,禁止任何人员入内。

煤辅助运输巷维修施工安全技术措施(新版)

煤辅助运输巷维修施工安全技术措施(新版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改煤辅助运输巷维修施工安全技术措施(新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes煤辅助运输巷维修施工安全技术措施(新版)一、概况根据矿生产安排,现需对北二3#煤辅助运输巷进行维修,使得该巷断面满足机轨合一要求,为保证维修施工质量达标及施工安全,特编制以下施工安全技术措施:二、施工负责人:沈兴业生产负责人:李西斌安全负责人:刘万民三、维修基本原则:(1)施工期间,始终将“敲帮问顶”贯穿于整个工作当中,并坚持“由外向里”的原则施工。

(2)严格按照维修设计要求执行,验收不合格时,必须停止作业,待对存在问题处理完毕方可下一步施工。

(3)维修期间,发现问题及时向相应部室汇报,严禁自主作业。

四、维修技术要求及施工方法:1、维修区域:北二3#煤辅助运输巷开口点向里190m范围内。

2、维修技术标准:?、北二3#煤辅助运输巷维修前断面规格:宽*高=3000*2200mm,维修后保证机轨合一满足正常生产需求,规格:宽*高=4500*2200mm。

如图所示,A点至B点190m范围进行扩帮维修,重新支护。

?、北二3#煤辅助运输巷进行左帮进行扩帮,扩帮规格:长*深*高=190m*1.5m*2.2m。

上述维修区域顶帮具体支护方式如下:1、顶部使用顺巷道方向布置的钢筋托梁配合锚杆、锚索进行支护。

其中:?距原顶部支护锚杆300mm处打设一排,使用2600mm钢筋托梁配合锚杆(索),锚杆(索)布置方式为:锚索-锚杆-锚索,锚杆(索)锚杆间距1200mm,锚杆规格:?20*2000mm螺纹钢锚杆,锚索规格:?17.8*3800mm锚索。

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

辅助运输大巷维修安全技术措施示范文本
In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each
Link To Achieve Risk Control And Planning
某某管理中心
XX年XX月
辅助运输大巷维修安全技术措施示范文

使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

一、工程概况
辅助运输大巷从15#联络巷至16#联络巷(约有70m
巷道、架棚约88架),顶板泥岩局部有渗水、采煤工作面回
采矿压影响,变形较严重,出现为片帮、离层,为保证巷道有
足够的服务年限,经矿领导研究决定,对该段巷维修,巷
道采用锚网、矿用11#工字钢加工而成的梯形支架加强支
护。

巷道扩修工艺流程:
扩巷-临时支护-永久支护(锚网、锚索、钢棚)。

二、支护方式
1、临时支护:采用长4m的3寸钢管两根,每根前探
梁不少于2个吊挂点固定,吊挂环采用Φ18mm钢制作,配合螺母固定吊挂在锚杆上,钢管上用的木板背紧刹牢,依次推移。

2、永久支护:采用Φ18×2000mm全螺纹钢锚杆,铁托盘(200mm×200mm×10mm)。

梯形支架棚距0.8m,每两棚之间利用拉杆(拉杆为Φ20㎜钢筋)连锁,刹帮采用细圆木长1000 mm,直径8cm,背紧填实巷帮,背顶采用细圆木刹紧打牢。

三、质量要求:
1、按照巷道原设计断面对受压变形出现离层掉包的全部进行维修处理。

2、巷道断面维修时严禁出现凹凸现象,必须符合断面尺寸(梁上口净宽2.80m、棚腿梁下宽3.6m,净高
2.60m)。

3、棚距0.8米,棚架必须支正,保证棚腿、棚梁平
直,严禁棚腿前后迈步、棚架斜肩。

4、柱窝深度不得小于0.2m。

5、维修时严禁大面积拆除旧支护,先处理掉矸石,每拆除废旧网片(规格1000×900mm),拆除一张支护一张,循环施工。

6、该巷道为永久服务巷道,在施工过程中必须严格按断面进行施工,临时支护(前探梁)必须到位。

每班必须使用好前探梁设施,最小空顶距400mm,最大控顶距不超过1m。

四、施工方法:
1、将巷道顶帮部离层、掉包用风镐、长钎配大锤撬打处(见到完好顶板)理掉,然后剪开掉包网将破碎岩(煤)倒空,重新锚网紧贴煤(岩)面支护,再架棚支护。

2、打锚杆眼顺序:打眼时使用长短套钎,按照由外向
里,先顶后帮,先中间, 后肩窝的顺序进行。

金属网要密贴煤岩面、张紧,网间接茬要严密,严禁出现开口,并用同规格铁丝进行联网,扣距不大于0.2米,联网封闭肩窝。

4、架棚时必须先支好棚架,再刹帮刹顶。

5、施工地点的管线、设备等物料必须用旧皮带遮盖完好,禁止砸坏管线、设备发生事故。

6、煤矸石运输路线:施工地点煤矸矿车→辅助运输大巷→联络巷→运输大巷皮带输送机→上仓皮带巷→煤仓→主斜井80皮带→地面。

五、安全技术措施:
1、开工前必须组织工人学习该措施及安全知识,做好开工前的一切准备工作。

2、安监科必须指派专职安全员现场监督,确保安全。

3、维修人员自身应有安全意识和防范措施,在维修时从外向里逐段逐块进行,具体操作人员必须采用专用工具
在专人照灯、观察、监护下按照《规程》有关规定进行维修。

4、工字钢棚梁,棚腿在搬运过程中;必须同肩,要步调一致,严防碰手碰脚。

5、架棚时,钢腿必须先挂钩连锁,并有专人看护,棚梁放正后, 要先连锁后背牢。

6、用矿车运送物物料时,必须捆扎牢固,确保安全。

7、维修过程中顶板未处理好的情况下,严禁其他人员出、进经过,待顶部处理完好后方可通行。

8、对撬打处理掉的煤岩及时运出,必须对此处两道风门专人看管,严禁影响通风、运输及施工。

9、施工期间,要时刻注意绞车运材料与4206运顺皮带运行情况,必须有专人现场看管。

10、绞车司机必须经过安全培训合格后持证上岗。

11、严格执行敲帮问顶制度,发现不安全隐患应及时
处理。

12、施工过程中要有专人负责安全。

13、施工过程中要支护顶帮,禁止空帮空顶作业。

14、支护完毕后,电缆、管线要重新按标准要求敷设整齐。

15、搞好工业卫生,保持巷道干净整齐。

16、若发生顶板事故撤离路线:施工地点--辅助运输巷--井底车场--副斜井筒--地面,施工地点--16联络巷--总回风大巷-联络巷-副斜井筒--地面。

其它安全措施均按《煤矿安全规程》和《作业规程》中有关规定执行。
