高速公路施工养护路段标志标牌摆放示意图

合集下载

市区高速公路维护养护路段标志标牌摆放示意图

市区高速公路维护养护路段标志标牌摆放示意图

市区高速公路维护养护路段标志标牌摆放示意图---摘要本文档旨在展示市区高速公路维护养护路段标志标牌的合理摆放示意图。

维护养护路段标志标牌的正确摆放能够提高驾驶员对路况的认知和安全意识,减少交通事故的发生。

本文档将通过图表和说明文字的结合,详细阐述标志标牌的合理摆放位置和注意事项。

背景市区高速公路维护养护路段的标志标牌设置是保证车辆和驾驶员行车安全的重要因素之一。

维护养护路段的存在意味着路况可能存在较多的施工、修复等道路维护活动,驾驶员需要根据标志标牌准确判断路况,采取相应的行车策略。

因此,正确摆放标志标牌对于降低交通事故的发生起着重要作用。

标志标牌的合理摆放位置为了提供驾驶员足够的前瞻性和反应时间,合理的标志标牌摆放位置应满足以下原则:1. 提前警示:标志标牌应尽可能早地提醒驾驶员即将进入维护养护路段,以增加驾驶员的警觉性。

通常情况下,合理的提前警示标志标牌的摆放位置应距离进入维护养护路段200至300米处。

提前警示:标志标牌应尽可能早地提醒驾驶员即将进入维护养护路段,以增加驾驶员的警觉性。

通常情况下,合理的提前警示标志标牌的摆放位置应距离进入维护养护路段200至300米处。

2. 明确标志:标志标牌应清晰明了,并能够准确传达相应的信息。

例如,标志标牌应明确标示维护养护路段的起点和终点,道路限速等信息,以帮助驾驶员做好相应的驾驶准备。

明确标志:标志标牌应清晰明了,并能够准确传达相应的信息。

例如,标志标牌应明确标示维护养护路段的起点和终点,道路限速等信息,以帮助驾驶员做好相应的驾驶准备。

3. 适度密布:标志标牌不宜过于密布,以免对驾驶员造成视觉干扰。

标志标牌之间的间距应适当,能够为驾驶员提供充足的视觉反应时间,同时避免造成驾驶员的注意力过度分散。

适度密布:标志标牌不宜过于密布,以免对驾驶员造成视觉干扰。

标志标牌之间的间距应适当,能够为驾驶员提供充足的视觉反应时间,同时避免造成驾驶员的注意力过度分散。

公路养护作业施工标志设置指南_高速公路部分

公路养护作业施工标志设置指南_高速公路部分

公路养护作业施工标志设置规范第一册高速公路部分山东省交通厅公路局山东省交通规划设计院2011年2月.刖目为促进我省公路养护事业的发展,推进养护安全作业的规范化、人性化,确保公路安全畅通,山东省交通运输厅提出并主持编制了本规范。

山东省交通规划设计院等单位依据国家标准和行业标准,结合山东省公路养护的实际情况,充分听取了养护作业单位提出的宝贵意见,依据JTG H30-2004 《公路养护安全作业规程》、《山东省公路安全保障工程实施细则》,对公路养护作业施工标志设置进行了细化,联合编制完成了本规范。

根据道路等级对《公路养护作业施工标志设置规范》分别编写成册,共分成三册,第一册是高速公路部分,第二册是一级公路部分,第三册是二级及以下公路部分。

本规范编写单位:山东省交通厅公路局山东省交通规划设计院本规范主要起草人:由于本规范的编写时间较短且编写人员水平有限,疏漏难免,恳请各位读者和专家指正。

编者2011年2月巨录1.总则2.移动作业2.1•护栏清洗2.2•绿化抚育3.临时作业3.1.路面灌缝3.2•路肩维修3.3•伸缩缝清理3.4.标线施划3.5•护栏更换3.6•绿化补植4.固定作业4.1.路面工程4.1.1.路面小修(含坑槽修补、网裂、沉陷、拥包等)4.1.2.路面大中修(车辙修补、路面罩面、路面大修)4.2.路基工程4.2.1.路肩维修(含柱式轮廓标等)4.2.2•边坡整修(边沟疏通、边坡绿化、隔离栅等)4.2.3.路基维修(路基加固、排水设施维修等)4.3.桥梁工程4.3.1.桥梁小修4.3.2.桥梁大中修(伸缩缝维修、桥面铺装、桥梁抢修、跨线桥维修)4.4.隧道工程4.4.1.路面维修4.4.2.照明维修4.4.3.设备维修4.4.4.隧道清洗4.4.5.隧道加固4 5•附属工程4.5.1•标志维修(含可变情报板)4.5.2•护栏维修(含防眩设施、轮廓标)4.6.收费站4.6.1•雨棚维修4.6.2.路面维修4.6.3.车道加宽4.6.4.收费岛维修4.6.5.设备维修4.7.出入口及匝道4.8•封闭施工路段附录一图例附录二施工标志版面图附录三养护维修作业控制区布置图附录四锥形交通路标布置大样图1总则1.1为规范山东省公路养护作业施工标志内容及摆放方式,特制定本规范。

高速公路封道施工标志标牌示意图

高速公路封道施工标志标牌示意图

封道示意图及说明汇总表封道示意图及说明汇总表附图1封闭超车道的临时定点涉路施工作业附图说明:1・该示意图适用于在同一地点作业时间多于半天而当日能够完工的涉路施工作业•如坑洞修补、伸缩绩施工.伸缩缢椽胶条更換、绿化修剪、护栏维修、裂纟ii 灌缝、钢桥刷油滦、绿化浇水、修复路缘石、纜线舖设、机电维修、标志标牌施工等.2. -、•表示施工车無行驶路线。

3. "S•眾据车流量大小可增加警告区长度。

4・•■•・表示锥形路标.5. 4 示专职保畅员。

拒KMffi实际悄况血定④負T(g・附图2封闭主车道和硬路肩的临时定点涉路施工作业附图说明:1•该示意图适用于左同一地点作业时间多于半天而当日能够完工的涉路施工作业•如坑洞修补.伸绍螳施工、伸缩飨樟胶条更换、裂st灌缝、钢桥刷油潦、增设盲沟、车祸现场清理.境线铺设.机电维修、标志标牌施工等.2. 表示施工车辆行驶路线•3 •悭r根据车流量大4?可增加警吿区长度.4. ” ••表示锥形路标。

5 •”卜表示专职保畅员。

[<<<附图3移动涉路施工作业附图说明:1・i发示意图适用于坑洞临时搭补.清除较大障碍物等作业■一般作业时间在2-3分钟完成.2. 表示作业工人作业过程中人员不进入超车道内.3. 叫■表示安全保畅员.4. - 示惟形路标。

3Qm100m附图4互通区(出口)中间位置的临时定点涉路施工作业附图说明:示施工车辆行驶路线.现场需要考虑渐变段的实际距离,若渐变段较短建议采用后方倒入的进出方式.2・悽”根据车流量大小可增加曹告区长度•3. 表示链形路标。

4. •表示专职保畅员•unn800M |附图5互通区(岀口)外侧位置的临时定点涉路施工作业附图说明:1. 表示施工车辆行驶路线.2•”侮根据车流■大小可增加警告区长度•3. -•-表示锥形路标。

4・表示专职保畅员•出口才30m 50m16C0M附图6互通区(入口)中间位置的临时定点涉路施工作业附图说明;1. V*表示施工车辆行驶路线。

高速公路封道施工标志标牌示意图

高速公路封道施工标志标牌示意图

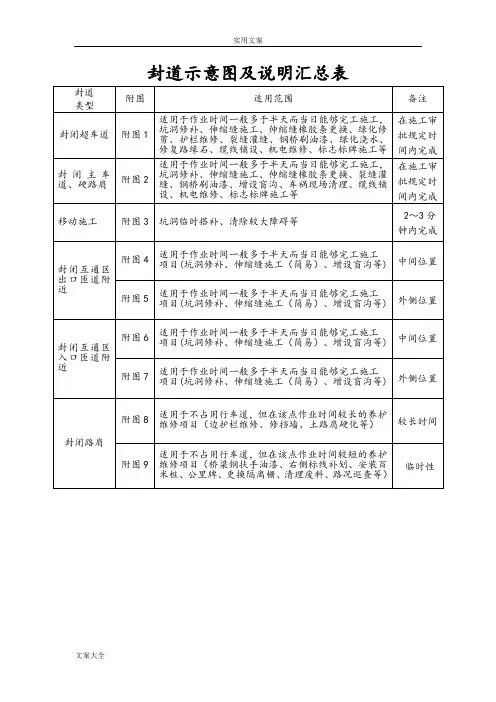

封道示意图及说明汇总表
封道
类型
附图
适用范围
备注
封闭超车道
附图1
适用于作业时间一般多于半天而当日能够完工施工,坑洞修补、伸缩缝施工、伸缩缝橡胶条更换、绿化修剪、护栏维修、裂缝灌缝、钢桥刷油漆、绿化浇水、修复路缘石、缆线铺设、机电维修、标志标牌施工等
在施工审批规定时间内完成
封闭主车道、硬路肩
附图2
适用于作业时间一般多于半天而当日能够完工施工,坑洞修补、伸缩缝施工、伸缩缝橡胶条更换、裂缝灌缝、钢桥刷油漆、增设盲沟、车祸现场清理、缆线铺设、机电维修、标志标牌施工等
借道通行
附图17
适用于整幅罩面施工或病害处理(设应急通道)
借道通行
附图18
适用于互通区出口匝道全封闭的涉路施工作业
分流
附图19
适用于封道分流整幅罩面施工
借道和分流同时进行
多车道(3车道以上)内施工
附图20
适用于多车道内日常养护维修作业
封闭部分车道
在施工审批规定时间内完成
移动施工
附图3
坑洞临时搭补、清除较大障碍等
2~3分钟内完成
封闭互通区出口匝道附近
附图4
适用于作业时间一般多于半天而当日能够完工施工项目(坑洞修补、伸缩缝施工(简易)、增设盲沟等)
中间位置
附图5
适用于作业时间一般多于半天而当日能够完工施工项目(坑洞修补、伸缩缝施工(简易)、增设盲沟等)
较长时间
附图9
适用于不占用行车道,但在该点作业时间较短的养护维修项目(桥梁钢扶手油漆、右侧标线补划、安装百米桩、公里牌、更换隔离栅、清理废料、路况巡查等)
临时性
封道示意图及说明汇总表
封道
类型
附图

高速公路封道施工标志标牌示意图

高速公路封道施工标志标牌示意图
在施工审批规定时间内完成
移动施工
附图3
坑洞临时搭补、清除较大障碍等
2~3分钟内完成
封闭互通区出口匝道附近
附图4
适用于作业时间一般多于半天而当日能够完工施工项目(坑洞修补、伸缩缝施工(简易)、增设盲沟等)
中间位置
附图5
适用于作业时间一般多于半天而当日能够完工施工项目(坑洞修补、伸缩缝施工(简易)、增设盲沟等)
类型附图适用范围备注封闭超车道附图1适用于作业时间一般多于半天而当日能够完工施工坑洞修补伸缩缝施工伸缩缝橡胶条更换绿化修剪护栏维修裂缝灌缝钢桥刷油漆绿化浇水修复路缘石缆线铺设机电维修标志标牌施工等在施工审批规定时间内完成道硬路肩附图2适用于作业时间一般多于半天而当日能够完工施工坑洞修补伸缩缝施工伸缩缝橡胶条更换裂缝灌缝钢桥刷油漆增设盲沟车祸现场清理缆线铺设机电维修标志标牌施工等在施工审批规定时间内完成移动施工附图3坑洞临时搭补清除较大障碍等钟内完成封闭互通区出口匝道附附图4适用于作业时间一般多于半天而当日能够完工施工项目坑洞修补伸缩缝施工简易增设盲沟等中间位置附图5适用于作业时间一般多于半天而当日能够完工施工项目坑洞修补伸缩缝施工简易增设盲沟等外侧位置封闭互通区入口匝道附附图6适用于作业时间一般多于半天而当日能够完工施工项目坑洞修补伸缩缝施工简易增设盲沟等中间位置附图7适用于作业时间一般多于半天而当日能够完工施工项目坑洞修补伸缩缝施工简易增设盲沟等外侧位置封闭路肩附图8适用于不占用行车道但在该点作业时间较长的养护维修项目边护栏维修修挡墙土路肩硬化等较长时间附图9适用于不占用行车道但在该点作业时间较短的养护维修项目桥梁钢扶手油漆右侧标线补划安装百米桩公里牌更换隔离栅清理废料路况巡查等临时性封道示意图及说明汇总表类型附图适用范围备注单隧道内封闭单车道附图10适用于单隧道内涉路施工作业非突发事件应急抢修类作业隧道群封闭单车道附图11适用于隧道群内非突发事件应急抢修类的涉路施工作业长时间封闭车道附图12适用于恶劣天气应急抢险车祸现场清理夜间应急处置以及作业时间需要过一个夜间的项目
