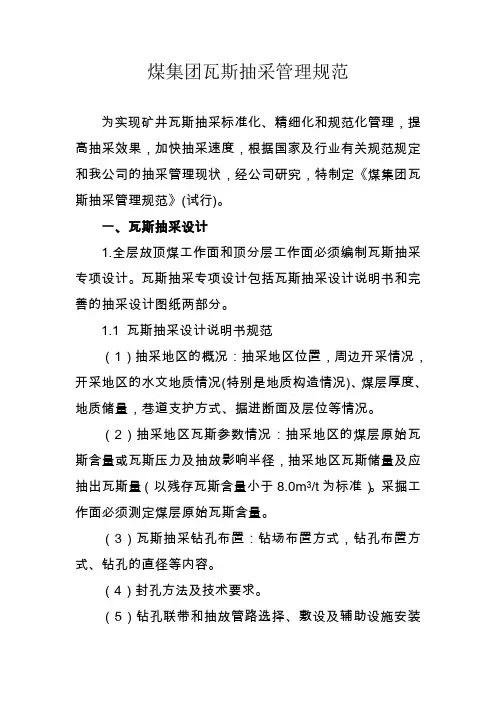

焦煤集团瓦斯抽采管理规定
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
焦煤集团瓦斯抽采管理规定
为了认真贯彻落实《防治煤与瓦斯突出规定》、《煤矿安全规程》、《煤矿瓦斯抽采达标暂行规定》,强化焦煤集团瓦斯抽采管理,促进矿井瓦斯区域治理工作稳步发展,实现“抽、掘、采”平衡,特制定本规定。
第一章一般规定
第1条高瓦斯和煤与瓦斯突出矿井必须坚持“先抽后采、监测监控、以风定产”的十二字方针,认真贯彻执行瓦斯抽采各项规定,采取综合抽采措施,消除瓦斯威胁,防止瓦斯事故发生,保证矿井安全生产。
第2条高瓦斯和煤与瓦斯突出矿井要以区域不消突不进煤层,抽采不达标不安排采掘为前提,以地面和井上下联合抽采为技术发展方向、以具备可靠岩石屏障的瓦斯区域治理措施为基本手段,以高突矿井低瓦斯开采为目的,强化瓦斯抽采,保证区域瓦斯治理效果。
第3条集团公司、矿行政正职对瓦斯抽采工作负全面责任,解决抽采工作所需人、财、物等;集团公司、矿总工程师对瓦斯抽采工作负技术责任,应定期检查、平衡瓦斯抽采工作,负责组织编制、审批、实施、检查瓦斯抽采工作长远规划、年度计划和安全技术措施,保证瓦斯抽采工作的正常衔接,做到“掘、抽、
采”平衡;集团公司、矿行政副职负责落实和检查所分管范围内的有关瓦斯抽采工作;集团公司、矿各职能部门负责人对本职范围内的瓦斯抽采工作负责。
第4条进行瓦斯抽采的矿井必须把瓦斯抽采纳入到矿井、采区、采掘工作面设计中,要不断优化抽采设计,强化抽采管理,实施高、低浓度瓦斯分源抽采,实现抽采规范化、精细化、最大化。
矿井、采区、采掘工作面投产验收时必须同时对瓦斯抽采工程验收,不合格不得投产。
第5条集团公司必须制定年度抽采量、利用量计划并下达各抽采矿井,各矿井必须将下达的瓦斯抽采指标计划逐月分解并进行考核。
第6条为促进矿井瓦斯抽采和利用工作,集团公司、矿要制定相应的奖励办法,对瓦斯抽采工作做出成绩的单位和个人进行表彰奖励。
第7条加强瓦斯抽采和瓦斯利用技术科技攻关,积极推广应用新技术、新工艺、新装备。
第8条瓦斯抽采矿井必须配备专门的瓦斯抽采队伍,负责钻孔施工、参数测定、管路安装回收、抽采系统日常维护管理等工作。
第二章瓦斯抽采设计
第9条高瓦斯和煤与瓦斯突出矿井、高瓦斯和煤与瓦斯突出矿井的新水平、新采区、采掘工作面必须编制瓦斯抽采设计。矿井、新水平、新采区瓦斯抽采工程设计必须报焦煤集团审批,瓦斯抽采工程设计内容应包括:
1、概况:煤层赋存条件、煤炭储量、生产能力、巷道布置、采煤方法及通风状况等。
2、瓦斯基础参数:煤层瓦斯压力、含量、瓦斯储量及绝对瓦斯涌出量、相对瓦斯涌出量、煤层透气性系数与百米钻孔瓦斯流量及其衰减系数等。
3、抽采方法:钻孔(巷道)布置与抽采工艺参数。
4、抽采设备:抽采泵、管路系统、抽采监测监控系统及安全装置。
5、泵站建筑:泵房、供水、供电、采暖、避雷及其它。
6、瓦斯利用:利用方案、利用方式和利用量。
7、技术经济指标:投资概算及工期。
8、设计文件:设计说明书,平、剖面图,设备与器材清册,资金概算及图纸等。
第10条采掘工作面瓦斯抽采设计内容应包括:
㈠、设计说明书
1、工作面概况
(1)工作面要素:走向长、倾斜长、煤厚、容重、煤炭储量、标高、倾角、埋深等。
(2)地质构造情况:断层、褶曲、夹矸情况、软分层厚度、薄煤带等分布情况。
(3)通风、瓦斯情况:工作面配风量、瓦斯浓度、瓦斯涌出量、原始瓦斯含量或原始瓦斯压力,瓦斯储量,煤层透气性系数、百米钻孔流量等。
(4)四邻开采情况。
(5)支护情况:支护形式、支护材料、设计断面等。
2、瓦斯抽采方法
瓦斯抽采方法可选择:穿层钻孔或顺层钻孔预抽区段煤层瓦斯、穿层钻孔预抽煤巷条带煤层瓦斯、顺层钻孔或穿层钻孔预抽回采区域煤层瓦斯、顺层钻孔预抽煤巷条带煤层瓦斯、浅孔卸压抽采、上隅角埋管抽采、高位抽采等。
3、工作面瓦斯抽采半径确定。
瓦斯抽采钻孔的间距根据该地区瓦斯抽采影响半径确定,没有瓦斯抽采影响半径的应进行测定,未进行测定前,焦作矿区可以参照表1数据选择:
表1瓦斯抽采影响半径
4、钻孔设计参数:钻孔布置方式、钻孔位置、钻孔倾角、
方位角、孔径、孔长、孔间距、总孔数、总孔长、钻孔施工工期、吨煤钻孔量等。
5、钻孔施工组织管理、施工设备与进度计划,有效抽采时间、抽采量、抽采率、预期效果、抽采达标时间等。
6、抽采管路的选择及铺设
(1)管路的选择及铺设
(2)抽采管路附属装置及设施安装要求
(3)计量测点布置:应满足瓦斯抽采达标评价的需要。
7、钻孔的封孔与连接
(1)封孔工艺:封孔方式、封孔结构、封孔设备、封孔材料、封孔长度、材料配比、封孔管直径、封孔技术要求等。封孔深度根据巷道卸压带宽度确定。
(2)钻孔连接方式、观测孔、阀门安设位置等。
8、钻孔施工要求及安全技术措施
㈡、抽采钻孔设计图
1、钻孔设计图以地测部门提供的采掘工程平面图为底图,标明地质构造带、突出点等内容。
2、钻孔设计图,包括钻孔平面布置图,不同断面处的剖面图。
3、抽采钻孔标明设计参数,附钻孔参数表(钻孔排距、间距、直径、开孔位置、钻孔方位角、倾角、深度等)。
㈢、采掘工作面瓦斯抽采设计编制要求:
1、采掘工作面瓦斯抽采设计必须符合《防治煤与瓦斯突出
规定》、《煤矿安全规程》、《煤矿瓦斯抽采达标暂行规定》等要求。
2、采掘工作面抽采专项设计应充分考虑打钻区域内的地质构造,并提出针对性的打钻技术措施,保证钻孔施工到位,不留空白带。技术部门要提供准确的打钻区域巷道布置图,地测部门要提供清晰的地质构造资料。
3、矿井要及时测定瓦斯抽采基础参数,即:不同地区煤层巷道卸压带宽度;不同地点、不同抽采时间的钻孔抽采影响半径;瓦斯含量、瓦斯压力等,为抽采钻孔设计提供技术依据。
4、采掘工作面瓦斯抽采设计编制完成后,矿总工程师应组织防突、技术、安监、抽采、地测、通风等部门进行会审,并经矿总工程师签字批准后,方可执行。
5、钻孔必须严格按设计施工,如遇特殊情况需要修改设计时,必须经矿总工程师批准。
6、抽采钻孔直径应采用φ89~108mm,煤层内打钻直径超过φ120mm时,必须制定专项安全技术措施。
7、采掘工作面抽采钻孔必须控制全煤厚,孔底间距应小于抽采影响半径的2倍。实施底(顶)板岩巷穿层预抽煤层瓦斯措施时,岩巷和煤巷应重叠布置,钻孔要控制煤巷中心线以外至少30m。在地质构造带附近、煤质酥软、透气性差等地区必须加大钻孔密度,加大控制范围。
8、工作面上下风道钻孔的设计方向应斜向工作面切眼方向,与巷道中线夹角70~80º。
