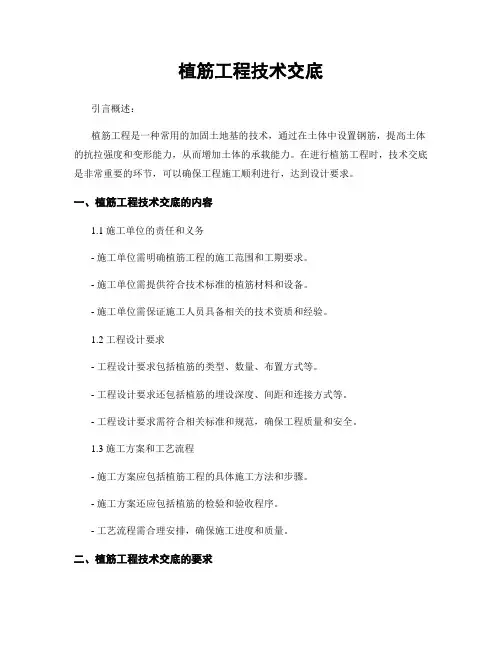

后砌墙植筋技术交底
植筋工程安全技术交底
植筋工程安全技术交底一、植筋工程概述植筋工程是指在建造物或者其他工程结构中,通过将钢筋嵌入混凝土中,以提高结构的强度和稳定性。
植筋工程安全技术交底旨在确保植筋工程的施工过程安全可靠,保证工人的人身安全和工程质量。
二、植筋工程安全要求1. 施工前的准备工作在开始植筋工程之前,需要进行以下准备工作:- 确保施工现场的安全,清理杂物,确保施工区域无障碍物;- 检查施工设备和工具的完好性,确保其能够正常使用;- 安排专业人员进行植筋工程的施工,并确保其具备相关技能和经验。
2. 施工过程中的安全措施在植筋工程的施工过程中,需要注意以下安全措施:- 工人必须佩戴符合标准要求的安全帽、安全鞋等个人防护装备;- 工人必须熟悉使用植筋工具的操作方法,并严格按照操作规程进行操作;- 植筋工作区域必须设置明显的警示标志,以提醒其他人员注意安全;- 植筋工程现场必须保持干燥,避免滑倒和摔伤事故的发生;- 植筋工程现场必须保持通风良好,以防止有害气体积聚。
3. 施工后的安全要求完成植筋工程后,需要进行以下安全要求:- 清理施工现场,确保无遗留的材料和工具;- 对植筋工程进行检查,确保植筋的质量和数量符合设计要求;- 对施工人员进行安全教育,提醒其注意施工后的安全问题。
三、植筋工程安全事故防范措施为了预防植筋工程中的安全事故,需要采取以下措施:1. 建立健全的安全管理制度,明确责任和权限;2. 严格执行植筋工程的施工规范和操作规程;3. 加强施工现场的安全巡查,及时发现和处理安全隐患;4. 建立安全教育培训制度,提高工人的安全意识和技能;5. 配备必要的安全设施,如防护网、安全带等;6. 加强与相关部门的沟通和协调,及时获取安全信息和技术支持。
四、植筋工程安全事故应急处理在植筋工程中,如果发生安全事故,需要即将采取以下应急处理措施:1. 即将住手施工,确保工人的人身安全;2. 报告相关负责人和相关部门,及时组织救援;3. 赋予伤者及时的急救,并送往医院进行治疗;4. 对事故现场进行封锁和保护,以防止次生事故的发生;5. 开展事故调查,查明事故原因,并采取措施避免类似事故再次发生。

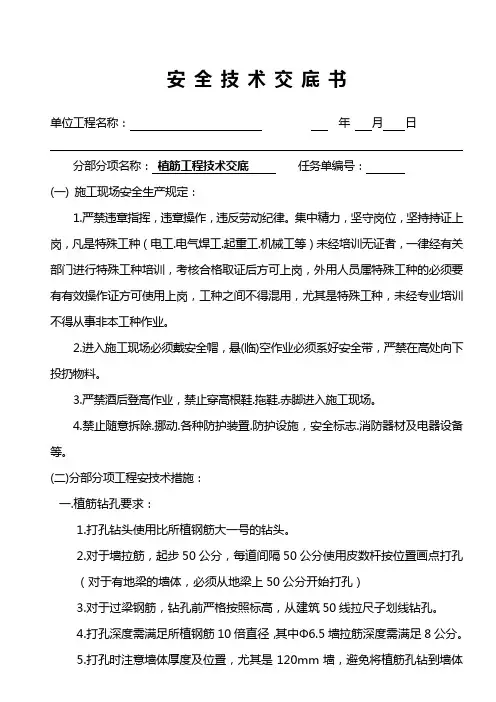

后砌墙植筋技术交底
安全技术交底书单位工程名称:年月日分部分项名称:植筋工程技术交底任务单编号:(一) 施工现场安全生产规定:1.严禁违章指挥,违章操作,违反劳动纪律。
集中精力,坚守岗位,坚持持证上岗,凡是特殊工种(电工.电气焊工.起重工.机械工等)未经培训无证者,一律经有关部门进行特殊工种培训,考核合格取证后方可上岗,外用人员属特殊工种的必须要有有效操作证方可使用上岗,工种之间不得混用,尤其是特殊工种,未经专业培训不得从事非本工种作业。
2.进入施工现场必须戴安全帽,悬(临)空作业必须系好安全带,严禁在高处向下投扔物料。
3.严禁酒后登高作业,禁止穿高根鞋.拖鞋.赤脚进入施工现场。
4.禁止随意拆除.挪动.各种防护装置.防护设施,安全标志.消防器材及电器设备等。
(二)分部分项工程安技术措施:一.植筋钻孔要求:1.打孔钻头使用比所植钢筋大一号的钻头。
2.对于墙拉筋,起步50公分,每道间隔50公分使用皮数杆按位置画点打孔(对于有地梁的墙体,必须从地梁上50公分开始打孔)3.对于过梁钢筋,钻孔前严格按照标高,从建筑50线拉尺子划线钻孔。
4.打孔深度需满足所植钢筋10倍直径,其中Φ6.5墙拉筋深度需满足8公分。
5.打孔时注意墙体厚度及位置,尤其是120mm墙,避免将植筋孔钻到墙体外侧。
二.植筋插筋要求:1.植筋用钢筋半成品必须及时搬运上楼,开工前对照墨线摆放。
2.植筋前用吹风机将粉尘吹出,吹风细管进出钻孔不少于3次。
3.植筋用胶严格按照使用要求调和,同时保证用胶足量且胶体分布均匀。
4.钢筋插入墙体用手攥紧,然后用榔头敲击,保证植筋深度满足要求。
5.过梁钢筋搭接植筋时,要错开搭接接头,避免形成受力薄弱环节。
(三).质量要求1.墙拉筋标高误差控制在一公分半以内。
2.圈梁,过梁钢筋标高控制在一公分以内(考虑梁钢筋保护层之后)。
3.构造柱钢筋必须保证构件有效截面及垂直度,避免给钢筋绑扎和模板支设带来困难。
4.所植钢筋必须牢固,杜绝钢筋晃动,乃至拔出的质量问题。

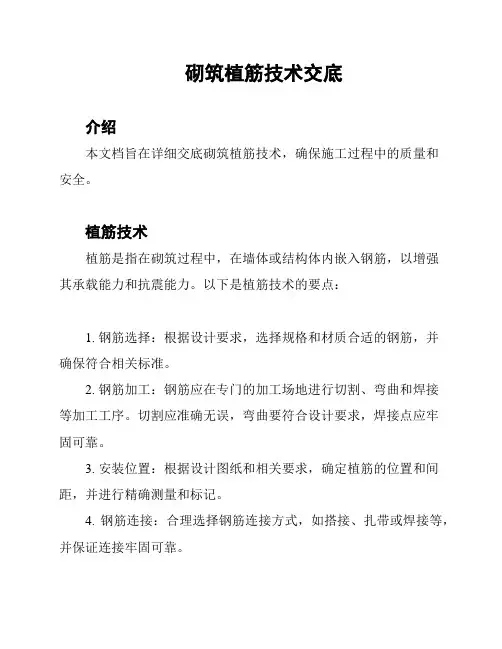

砌筑植筋技术交底
砌筑植筋技术交底介绍本文档旨在详细交底砌筑植筋技术,确保施工过程中的质量和安全。
植筋技术植筋是指在砌筑过程中,在墙体或结构体内嵌入钢筋,以增强其承载能力和抗震能力。
以下是植筋技术的要点:1. 钢筋选择:根据设计要求,选择规格和材质合适的钢筋,并确保符合相关标准。
2. 钢筋加工:钢筋应在专门的加工场地进行切割、弯曲和焊接等加工工序。
切割应准确无误,弯曲要符合设计要求,焊接点应牢固可靠。
3. 安装位置:根据设计图纸和相关要求,确定植筋的位置和间距,并进行精确测量和标记。
4. 钢筋连接:合理选择钢筋连接方式,如搭接、扎带或焊接等,并保证连接牢固可靠。
5. 钢筋固定:使用专用的固定设备或胶水等材料,将钢筋牢固地固定于墙体或结构体内。
6. 对接处处理:确保植筋与墙体或结构体对接处无裂缝或缺陷,必要时进行修复和加固。
质量和安全控制为确保砌筑植筋工作的质量和安全,以下是需要注意的事项:1. 砌筑植筋的工作人员应持有合格的植筋技术证书,并具备相关经验和技能。
2. 钢筋的质量和规格应符合设计要求,并经过检验合格。
3. 施工现场应保持整洁,并配备必要的安全设施,如安全网、防护栏杆等。
4. 施工过程中应定期进行质量检查,确保植筋工作的质量。
5. 确保施工现场严格遵守相关的安全操作规程和标准,如穿戴安全防护用具、防止高坠等。
6. 工程负责人和监理人员应对植筋工作进行监督和检查,及时发现并纠正问题。
总结砌筑植筋技术是确保建筑结构牢固和安全的重要工作。
通过正确的植筋技术和严格的质量和安全控制,可以提高建筑物的抗震能力和承载能力。
在实施植筋工程时,要严格按照设计要求和相关规范进行操作,确保质量和安全。
植筋工程安全技术交底
植筋工程安全技术交底引言概述:植筋工程是建造施工过程中常见的一项重要工作,其安全技术交底是确保工程质量和施工安全的重要环节。
本文将从五个方面详细阐述植筋工程安全技术交底的内容和要点。
一、植筋工程的基本要求1.1 筋材选择:根据设计要求和工程实际情况,选择合适的筋材,如钢筋、钢丝绳等。
1.2 筋材质量检验:在植筋工程开始之前,对筋材进行质量检验,确保其符合相关标准和要求。
1.3 筋材储存和保护:储存筋材时应注意避免受潮、腐蚀等情况,采取适当的防护措施,确保筋材质量不受损。
二、植筋工程的施工准备2.1 现场勘察:在施工前对植筋工程的施工区域进行详细勘察,了解地质情况、周边环境等因素,为后续施工做好准备。
2.2 施工方案编制:根据设计要求和勘察结果,编制详细的施工方案,包括施工工艺、设备选择、安全措施等内容。
2.3 施工人员培训:对参预植筋工程的施工人员进行培训,使其熟悉施工方案、掌握相关安全技术要点,提高施工质量和安全性。
三、植筋工程的施工过程3.1 施工现场布置:按照施工方案要求进行现场布置,包括搭建安全防护设施、设置施工标志等。
3.2 筋材加工和预埋:根据设计要求和施工方案,对筋材进行加工和预埋,确保其准确、坚固地安装在混凝土结构中。
3.3 筋材连接和固定:采用适当的连接方式和固定措施,确保筋材之间的连接坚固可靠,不易发生位移或者脱落。
四、植筋工程的质量控制4.1 施工过程监控:对植筋工程的施工过程进行监控,确保施工符合设计要求和规范规定。
4.2 质量检验和验收:对植筋工程的质量进行检验和验收,包括筋材的质量、连接的坚固性等方面。
4.3 质量记录和整理:对植筋工程的质量数据进行记录和整理,形成完整的质量档案,为后续工程验收和维护提供依据。
五、植筋工程的安全控制5.1 安全教育和培训:对植筋工程的施工人员进行安全教育和培训,加强他们的安全意识和技能。
5.2 安全设施和防护措施:设置必要的安全设施和防护措施,如安全网、警示标识等,确保施工过程中的安全。
植筋工程技术交底
植筋工程技术交底引言概述:植筋工程是一种常用的加固土地基的技术,通过在土体中设置钢筋,提高土体的抗拉强度和变形能力,从而增加土体的承载能力。
在进行植筋工程时,技术交底是非常重要的环节,可以确保工程施工顺利进行,达到设计要求。
一、植筋工程技术交底的内容1.1 施工单位的责任和义务- 施工单位需明确植筋工程的施工范围和工期要求。
- 施工单位需提供符合技术标准的植筋材料和设备。
- 施工单位需保证施工人员具备相关的技术资质和经验。
1.2 工程设计要求- 工程设计要求包括植筋的类型、数量、布置方式等。
- 工程设计要求还包括植筋的埋设深度、间距和连接方式等。
- 工程设计要求需符合相关标准和规范,确保工程质量和安全。
1.3 施工方案和工艺流程- 施工方案应包括植筋工程的具体施工方法和步骤。
- 施工方案还应包括植筋的检验和验收程序。
- 工艺流程需合理安排,确保施工进度和质量。
二、植筋工程技术交底的要求2.1 严格遵守相关标准和规范- 施工单位需严格按照像关标准和规范进行植筋工程。
- 施工单位需确保植筋的质量和工艺符合要求。
2.2 安全施工- 施工单位需制定安全施工方案,确保施工过程中的安全。
- 施工人员需佩戴必要的安全防护用品,遵守安全操作规程。
2.3 质量控制- 施工单位需建立质量控制体系,对植筋工程进行全程质量控制。
- 施工单位需进行工程质量验收,确保工程质量符合设计要求。
三、植筋工程技术交底的验收标准3.1 植筋工程验收标准- 植筋工程的验收标准包括植筋的数量、布置、连接、埋设深度等。
- 植筋的验收标准需符合相关标准和规范要求。
3.2 质量验收- 质量验收包括植筋的质量、工艺、施工质量等方面。
- 质量验收需由相关部门进行验收,确保工程质量符合要求。
3.3 安全验收- 安全验收包括施工过程中的安全措施和安全操作规程的执行情况。
- 安全验收需保证施工过程中无安全事故发生。
四、植筋工程技术交底的注意事项4.1 施工现场管理- 施工现场需保持整洁有序,确保施工安全和质量。
植筋工程技术交底
植筋工程技术交底引言概述:植筋工程技术交底是指在建筑施工过程中,施工单位向施工人员详细介绍植筋工程的操作要点、施工方法和注意事项的过程。
植筋工程是建筑工程中的重要环节,其质量直接关系到建筑物的安全性和稳定性。
本文将从植筋工程的材料准备、工具使用、施工流程、质量控制和安全注意事项等五个方面进行详细阐述。
一、材料准备:1.1 植筋材料的选择:根据设计要求和施工方案,选择合适的植筋材料,如钢筋、钢束等。
要确保材料的质量符合相关标准,具有足够的强度和耐腐蚀性能。
1.2 材料的验收:在使用植筋材料前,要进行验收,检查材料的外观、尺寸、标志等是否符合要求。
同时还要进行材料的抽样检测,确保材料的质量合格。
1.3 材料的储存和保护:植筋材料在施工前需要储存,并采取相应的保护措施,防止受潮、锈蚀等影响材料的质量。
二、工具使用:2.1 植筋工具的选择:根据植筋工程的要求,选择合适的工具,如钢筋剪、钢筋弯曲机等。
要确保工具的质量可靠,使用方便。
2.2 工具的检查和维护:在使用工具前,要进行检查,确保工具的各项功能正常。
在使用过程中,要定期进行维护,保持工具的良好状态。
2.3 工具的使用方法:要熟悉工具的使用方法,掌握正确的操作技巧。
在使用过程中,要注意安全,避免工具的误用造成事故。
三、施工流程:3.1 基坑准备:在进行植筋工程前,要对基坑进行准备,清理坑底、坑壁,确保基坑的平整和干燥。
3.2 植筋定位:根据设计要求,确定植筋的位置和数量。
在定位过程中,要使用合适的工具和仪器,确保植筋的准确性和一致性。
3.3 植筋施工:根据植筋图纸和施工方案,进行植筋工作。
在施工过程中,要注意植筋的垂直度、水平度和间距,确保植筋的质量。
四、质量控制:4.1 施工记录和验收:在植筋工程施工过程中,要及时记录施工的关键环节和参数,如植筋位置、数量、质量等。
同时,要进行植筋工程的验收,确保施工质量符合要求。
4.2 质量检测:在植筋工程完成后,要进行质量检测,包括植筋的强度、粘结性能等。
新版植筋工程安全技术交底
新版植筋工程安全技术交底植筋工程是指在混凝土结构中使用钢筋或者其他材料进行加固的一种工程技术。
为了确保植筋工程的安全施工,必须进行安全技术交底。
本文将详细介绍新版植筋工程安全技术交底的内容和要求。
一、植筋工程安全技术交底的目的和意义植筋工程安全技术交底是为了确保施工人员对植筋工程的安全施工要求有清晰的认识和理解,提高施工人员的安全意识,减少事故的发生。
通过交底,可以使施工人员了解植筋工程的施工流程、安全操作规程和应急措施,从而确保植筋工程的质量和安全。
二、植筋工程安全技术交底的内容1. 植筋工程的施工流程:详细介绍植筋工程的施工流程,包括准备工作、植筋材料的准备、施工方案的制定、植筋操作的步骤等。
2. 植筋工程的安全操作规程:详细介绍植筋工程的安全操作规程,包括施工人员的安全防护措施、植筋机械设备的使用规范、植筋材料的存放和使用要求等。
3. 植筋工程的质量要求:介绍植筋工程的质量要求,包括植筋材料的质量检验标准、植筋的准确度和密实度要求等。
4. 植筋工程的安全风险及应急措施:详细介绍植筋工程可能存在的安全风险,如高空作业、机械设备故障等,并提出相应的应急措施,如紧急停工、疏散人员等。
5. 植筋工程的质量验收标准:介绍植筋工程的质量验收标准,包括植筋材料的外观质量、植筋的准确度和密实度等。
三、植筋工程安全技术交底的要求1. 交底内容应准确、清晰、详细,确保施工人员能够理解和掌握。
2. 交底应由专业的技术人员进行,确保交底内容的准确性和权威性。
3. 交底应采用多种形式,如讲解、演示、图示等,以便施工人员更好地理解和掌握。
4. 交底应及时进行,确保施工人员在施工前能够完成对植筋工程的安全技术交底。
5. 交底应进行记录,包括交底人员、交底时间、交底内容等,以备查验。
四、植筋工程安全技术交底的效果评估为了评估植筋工程安全技术交底的效果,可以采取以下措施:1. 定期组织安全技术交底的回顾会议,对交底内容进行总结和评估。
植筋工程安全技术交底
植筋工程安全技术交底引言概述:植筋工程是建筑施工中常用的加固措施,它能够提高建筑物的抗震性能和承载能力。
然而,由于植筋工程牵涉到复杂的施工技术和安全风险,必须进行安全技术交底,确保施工过程中的安全性。
本文将从五个方面详细介绍植筋工程安全技术交底的内容。
一、施工前准备1.1 施工前的安全检查:在进行植筋工程之前,必须对施工现场进行全面的安全检查。
包括检查施工区域的地基情况、周围环境是否安全、是否存在潜在的危险因素等。
1.2 施工人员培训:施工人员必须接受相关的培训,熟悉植筋工程的施工流程和安全操作规范。
他们应了解植筋工程的风险和安全措施,并掌握紧急情况下的应急处理方法。
1.3 施工设备检查:在施工前,必须对植筋工程所需的设备进行检查,确保其正常运行和安全可靠。
同时,要对植筋工程所需的材料进行检查,确保其质量符合相关标准。
二、施工现场安全控制2.1 施工现场的封控管理:植筋工程施工现场必须进行严格的封控管理,确保只有具备相应资质和技能的人员进入施工区域。
同时,要设置明显的安全警示标志,提醒人员注意安全。
2.2 施工现场的通风和照明:植筋工程施工现场应保持良好的通风和照明条件,以确保施工人员的工作环境安全舒适。
2.3 施工现场的临时设施:在植筋工程施工现场,应设置必要的临时设施,包括安全通道、防护栏杆等,以确保施工人员的人身安全。
三、植筋工程施工安全操作3.1 使用安全工具:在植筋工程施工过程中,必须使用符合安全标准的工具和设备,确保施工的安全性和质量。
3.2 防护措施的使用:施工人员在进行植筋工程时,应正确使用防护措施,如佩戴安全帽、安全鞋、防护手套等,以防止意外伤害的发生。
3.3 施工操作规范:施工人员必须按照植筋工程的施工规范进行操作,严禁违规操作。
同时,要确保施工人员之间的协作和配合,减少事故发生的可能性。
四、施工中的安全监控4.1 安全巡查:施工现场应设立专人进行安全巡查,及时发现和处理潜在的安全隐患。
植筋工程安全技术交底
植筋工程安全技术交底
植筋工程是一项重要的建筑工程,为了保障工程施工的安全,进行安全技术交
底是必不可少的。
本文将从植筋工程安全技术交底的重要性、内容要点、操作规范、应急预案和监督检查等方面进行详细介绍。
一、植筋工程安全技术交底的重要性
1.1 确保施工人员了解工程安全要求
1.2 提高施工人员的安全意识和责任感
1.3 预防植筋工程施工中的安全事故发生
二、植筋工程安全技术交底的内容要点
2.1 工程的安全技术要求和标准
2.2 施工现场的安全管理制度
2.3 施工人员的安全操作规范
三、植筋工程安全技术交底的操作规范
3.1 制定详细的安全技术交底计划
3.2 由专业人员进行安全技术交底
3.3 确保所有施工人员都参与并理解安全技术交底内容
四、植筋工程安全技术交底的应急预案
4.1 制定应急预案,包括各种安全事故的处理流程
4.2 安排专人负责应急预案的执行
4.3 定期演练应急预案,提高应急处理的效率和及时性
五、植筋工程安全技术交底的监督检查
5.1 设立专门的安全监督检查组
5.2 定期进行安全技术交底的监督检查
5.3 对安全技术交底的执行情况进行评估和总结,及时调整和改进安全管理措施
总之,植筋工程安全技术交底是保障工程施工安全的重要环节,只有做好安全技术交底工作,才能有效预防和减少植筋工程中的安全事故发生,确保工程质量和施工人员的安全。
希望施工单位和施工人员都能高度重视植筋工程安全技术交底,共同维护施工现场的安全与稳定。
植筋工程技术交底
植筋工程技术交底引言概述:植筋工程技术交底是指在建筑工程中,施工方向施工人员详细说明植筋工程的施工要求、工艺流程和注意事项,确保施工质量和安全。
本文将详细介绍植筋工程技术交底的内容和要点。
一、植筋工程技术交底的内容:1.1 植筋工程的施工要求:- 植筋工程的位置、数量和规格要求。
- 植筋工程的连接方式和固定方式。
- 植筋工程的施工顺序和工艺流程。
1.2 植筋工程的工艺流程:- 植筋工程前的准备工作,包括清理现场和准备材料。
- 植筋工程的具体施工过程,如植筋、连接和固定。
- 植筋工程后的验收和保养工作。
1.3 植筋工程的注意事项:- 植筋工程的施工人员要具备相关技术资格和经验。
- 植筋工程的施工现场要保持整洁和安全。
- 植筋工程的施工过程要严格按照规范要求进行。
二、植筋工程技术交底的要点:2.1 交底前要充分准备:- 准备植筋工程的施工图纸和相关资料。
- 确保施工人员理解植筋工程的施工要求。
- 检查植筋工程所需的材料和设备是否齐全。
2.2 交底过程中要重点强调:- 植筋工程的位置和数量要准确无误。
- 植筋工程的连接和固定要牢固可靠。
- 植筋工程的施工过程要严格按照规范进行。
2.3 交底后要及时跟进:- 对植筋工程的施工过程进行监督和检查。
- 对植筋工程的质量进行验收和评估。
- 对植筋工程的施工过程进行总结和反馈。
三、植筋工程技术交底的重要性:3.1 确保施工质量:- 植筋工程技术交底能够明确施工要求,避免施工过程中出现错误和质量问题。
- 植筋工程技术交底能够提高施工人员的专业技术水平,保证施工质量。
3.2 保障施工安全:- 植筋工程技术交底能够强调施工现场的安全要求,减少施工事故的发生。
- 植筋工程技术交底能够提醒施工人员注意施工过程中的安全隐患,保障施工安全。
3.3 提高工程效率:- 植筋工程技术交底能够明确施工流程和要求,提高施工效率。
- 植筋工程技术交底能够避免施工中的重复工作和浪费,节约时间和成本。
砌体植筋安全技术交底模板
一、交底对象本安全技术交底适用于所有参与砌体植筋施工的施工人员、监理人员以及管理人员。
二、交底目的1. 提高施工人员对砌体植筋施工安全风险的认识,确保施工过程安全有序。
2. 明确砌体植筋施工中的安全操作规程,降低安全事故发生的概率。
3. 加强施工现场的安全管理,提高施工质量。
三、施工范围本次安全技术交底适用于各类砌体结构的植筋施工,包括住宅、商业、工业等建筑。
四、安全风险及预防措施1. 钻孔作业安全风险(1)预防措施:操作人员必须佩戴安全帽、防尘口罩,使用防护眼镜;操作电钻时,注意保持稳定,避免因振动导致钻孔偏移;钻孔过程中,确保电源开关处于断开状态。
2. 植筋作业安全风险(1)预防措施:操作人员必须佩戴安全帽、防尘口罩,使用防护眼镜;植筋前,检查钢筋质量,确保钢筋无锈蚀、无弯曲;植筋过程中,注意钢筋定位,避免因定位不准确导致植筋偏移;植筋完成后,及时进行封堵,防止钢筋暴露在外。
3. 高处作业安全风险(1)预防措施:高处作业人员必须佩戴安全带,并正确系好;作业前,检查安全设施是否完好,确保安全设施能够有效发挥作用;作业过程中,注意保持平衡,避免因操作不当导致坠落。
4. 胶粘剂作业安全风险(1)预防措施:操作人员必须佩戴防护手套、防尘口罩,避免胶粘剂接触皮肤;作业过程中,保持室内通风良好,防止胶粘剂挥发引起头晕、恶心等症状。
五、施工操作规程1. 成孔:采用电锤成孔,孔径为钢筋直径的1mm,锚固长度不小于钢筋直径的12d。
2. 清理孔:使用高压空气清理孔内粉尘,确保孔内无油污。
3. 灌胶:采用专业的打胶工具进行灌胶,将胶注满孔深的2/3左右。
4. 植入钢筋:将钢筋边旋转边插入孔内,确保钢筋定位准确。
5. 钢筋定位及密封处理:检查钢筋位置,将流淌的胶重新填回,并对偏转的钢筋进行复位处理。
六、验收标准1. 成孔深度、孔径、锚固长度应符合设计要求。
2. 植筋长度、位置、钢筋间距应符合设计要求。
3. 植筋锚固力应符合规范要求。
墙体砌筑植筋技术交底
墙体砌筑植筋技术交底本文介绍了墙体砌筑植筋技术交底的施工准备、施工进度要求、施工工艺和施工要点等方面。
在施工前,要熟悉施工图纸和规范标准,并完成测量放线工作。
材料准备包括植筋胶、拉结筋、构造柱钢筋、圈梁钢筋和压顶钢筋等。
工具准备有电锤、吹风机、灌注器(或注射器)和梯子等。
施工进度要求要按照计划进行,不影响后续的砌题施工。
施工工艺包括弹线、钻孔、吹孔、植筋胶植筋和拉拔试验等步骤。
施工要点包括准确弹线、深度符合要求的钻孔、清洁孔洞、植筋胶灌注和钢筋不可产生挠动等。
控制要点包括钻孔深度、清孔方式和植筋效果等方面。
在进行植筋时,需要注意钢筋的中心线应该平直,顺时针方向轻轻植入孔中,直至插入孔底,粘合剂溢出,钢筋应无锈蚀、无明显弯曲。
在钢筋植入后,在植筋胶达到强度前不可产生挠动。
墙体拉结筋、抗震构造柱钢筋等也需要注意保护,不得任意拆改、弯折或损坏。
在砌体施工时,应避免撞击、强行弯曲已植好钢筋。
为保证质量,需要严格按照本交底确定的合理施工工序进行操作施工,发现问题及时上报,并会同单位有关部门研究解决。
质检员需要实行跟班质量监督,发现问题及时处理。
对不按设计要求、施工验收规范、操作规程及施工方案施工,有损害工程质量行为的,有权停止施工并限期整改,实行质量一票否决权。
同时,需要严格上下工序和交叉工序的交接、验收制度,做到上工序不符合要求,下工序不继续施工。
分部(分项)工程的检查、验收按相应的质量评定标准执行。
合理安排施工工序的穿插,相应穿插的单位要明确责任,要办好交底和验收,加强产品的保护。
要认真处理好土建与水电等安装施工的关系,积极配合安装工程的预留、预埋工作,严禁事后打凿。
所有隐蔽工作必须经监理或设计人验收并办好隐蔽记录签证后,才能进行下一道工序的施工。
要尊重建设单位、监理人员、质监站,要积极配合,同心协力共同把好质量关,并为检查验收提供方便。
加强工程资料管理,由项目资料员负责进行收集、整理,确保资料齐全和数据准确、可靠。
砌体工程植筋施工技术交底
(4)在植筋前再将钢筋打磨好的部分用棉丝沾丙酮擦拭干净。
4、锚固胶配制
植筋胶为甲组份与固化材料掺配使用,用细钢筋棍人工搅拌,搅拌时最好同一个方向搅拌,尽量避免混入空气形成气泡。
5、植筋
(1)垂直孔植筋胶直接流捣进孔中即可。
(2)水平筋植筋可用圆6细钢筋配合托板(干净板)往孔内捣胶,也可让施工人员戴好皮手套将配好的胶成团赛捣进孔内。
2、进厂的钢筋原材料和加工半成品应有放有序标识清晰,储存环境适宜,采取防潮防污染等措施,保管制度健全。
3、钢筋除锈时应采取可靠地措施,避免扬尘污染工地。
交底人:
日期:年月日
被交底人:
日期:年月日
4、植筋胶有个固化过程,植筋后夏季12小时内(冬季24小时内)不得扰动钢筋,若有较大扰动宜重新植。
七、应注意的其它问题
1、定位的准确性:钢筋植筋都是在已有构件上钻孔施工,钻孔时均不得破坏原结构钢筋,所以在钻孔前必须采用钢筋位置探测仪器对原结构的钢筋位置进行探测。
2、钻孔深度:钢筋植筋的钻孔深度直接影响到植筋质量,所以对植筋孔必须逐一进行检查。
3、丙酮:有产品合格证书和检验报告。
二、机具设备
1、机械:钢筋探测仪器、电锤、小型气泵、砂轮锯、磨光机
2、工具:毛刷、钢丝刷、气管、胶枪
三、作业条件
1、对植筋操作的工人进行交底、培训,考试合格后方可进行操作施工。
2、大面积植筋前,必须先对不同品牌植筋胶和具有代表性的部位进行样板施工,抗拉拔承载力试验合格后方可进行大面积施工。
3、植筋部位原结构面的缺陷按相关要求进行补强或加固处理完成。
4、特殊部位的操作平台搭设完成,并经验收合格。
5、技术交底针对施工部位、所植钢筋、植筋深度、植筋根数等要求明确。
(完整版)砌体植筋技术交底
墙体砌筑植筋工程施工技术交底一、工程概况本工程的砌体填充墙与混凝土柱及剪力墙的拉结筋连接,采用植筋法连接,当采用植筋法时,植筋所用的材料和施工程序等均应遵守有关规定。
填充墙与混凝土柱、剪力墙之用2Φ6(该钢筋沿混凝土柱或剪力墙高度每隔600mm植筋,同时配合墙体砌筑使用的砌块模数给予综合考虑)拉结筋连接,拉结筋施工时,根据皮数杆位置用电钻钻孔植筋。
植筋法:该法为在混泥土墙柱上打孔,用植筋胶将钢筋锚固在混凝土柱或剪力墙内。
在墙体砌筑前,先按砌块或砖的使用模数在混凝土柱或剪力墙上进行划线排砖、放线,再在混凝土柱或剪力墙上标出拉结筋的位置,该施工方法是一种较为成熟的施工工艺,并由试验方法检测植筋锚固力。
二、材料要求1、采用合格植筋胶,本工程建议采用墙体砌筑拉墙筋专用植筋胶。
植筋胶进场必须提供相关的产品质量保证书;2、拉结筋使用螺纹Φ6,钢筋必须满足规范要求;凡钢筋混凝土柱(包括构造柱)或剪力墙与填充墙的连接处,墙体沿混凝土柱或剪力墙高每600mm设2Φ6钢筋与填充墙体拉结,拉结筋钢筋长度650mm,一端做50mm “L”状弯锚(遇洞口墙垛拉结筋长度按图纸设计确认)。
拉结筋锚入混凝土柱或剪力墙内并不得小于100mm(注:或由抗拔试验结果确定锚固长度),拉接筋伸入墙内长度沿墙全长贯通。
(其他参照建筑结构施工图和项目部墙体砌筑、构造柱布置图)三、施工准备:1、根据图纸尺寸(砌块或砖模数)进行现场放线,找准植筋位置。
2、机械准备:电钻、空压机、毛刷等。
四、操作工艺及施工方法1、施工工艺:定位钻孔清孔钢材除锈锚固胶配置植筋固化、保护检验2、定位2.1准备一根 2.5m长皮尺杆,皮尺杆标记从上至下依次为:130mm-150mm顶头砖---600间距拉墙筋×N道---120mm厚腰梁(加气块专用)---600拉墙筋。
构造柱与门洞口抱框柱定位按照项目部项目部墙体砌筑、构造柱布置图执行。
构造柱植筋必须上下对称同时植筋。
植筋工程安全技术交底
植筋工程安全技术交底植筋工程是建筑施工中常见的一项工程,它的安全性对于整个工程的质量和安全都有着重要的影响。
为了确保植筋工程的安全施工,需要进行安全技术交底,明确施工人员的责任和要求,提高工作人员的安全意识和技术水平。
本文将详细介绍植筋工程安全技术交底的内容和要求。
一、植筋工程的基本概述植筋工程是指在混凝土结构中预留孔洞或者在已有的孔洞中安装钢筋的工作。
它主要包括孔洞的准确定位、孔洞的清理和处理、钢筋的加固和固定等工作。
植筋工程的质量和安全直接关系到整个建筑物的稳定性和使用寿命。
二、植筋工程的安全要求1. 施工人员必须具备相关的植筋工程技术知识和操作经验,且持有相应的操作证书。
2. 施工现场必须设置明显的安全警示标志,包括植筋工程施工区域的划定和禁止通行区域的设置。
3. 施工人员必须穿戴符合要求的个人防护装备,包括安全帽、防护眼镜、防护手套、防护鞋等。
4. 施工现场必须保持整洁,避免杂物堆积和障碍物的存在,确保施工人员的安全通行。
5. 施工人员必须按照规定的工序和操作规程进行工作,不得擅自改变施工方法或者跳过某些工序。
6. 施工人员必须严格按照设计图纸和技术要求进行施工,不得随意调整孔洞位置或者改变钢筋的布置。
7. 施工人员必须熟悉和掌握使用植筋工具和设备的方法,确保操作的准确性和安全性。
8. 施工人员必须注意施工现场的通风和照明条件,确保工作环境的舒适和安全。
9. 施工人员必须定期进行安全教育和培训,提高安全意识和技术水平。
三、植筋工程的安全操作流程1. 施工前的准备工作在进行植筋工程之前,需要进行以下准备工作:- 确认植筋工程的具体位置和范围;- 检查施工现场的安全设施和防护措施是否完善;- 检查植筋工具和设备的完好性和可用性;- 组织施工人员进行安全技术交底和操作培训。
2. 孔洞的准确定位根据设计要求和图纸,使用测量仪器和工具对孔洞的位置进行准确测量和定位。
确保孔洞位置的准确性和符合设计要求。
植筋技术交底
植筋技术交底一、工程概述在建筑施工中,植筋技术是一项常见且重要的工艺,它广泛应用于混凝土结构的加固、改造以及新增构件的连接等方面。
为了确保植筋工程的质量和安全,现将植筋技术的相关要点向施工人员进行交底。
二、施工准备1、材料准备(1)钢筋:应选用符合设计要求的钢筋,其规格、型号、强度等级等应符合相关标准。
(2)植筋胶:选用质量可靠、性能稳定的植筋胶,其性能应符合设计要求和相关规范的规定。
2、工具准备(1)钻孔设备:电钻、冲击钻等,根据具体情况选择合适的钻孔工具。
(2)清孔工具:毛刷、吹风机等,用于清理钻孔内的灰尘和碎屑。
(3)注胶工具:注胶枪、注射器等,确保植筋胶能够准确注入钻孔。
3、技术准备(1)熟悉施工图纸和技术要求,明确植筋的位置、数量、规格等。
(2)对施工人员进行技术培训,使其掌握植筋的施工工艺和操作要点。
三、施工工艺流程1、定位放线根据设计图纸,在需要植筋的部位进行放线,确定植筋的位置。
2、钻孔(1)根据钢筋直径和植筋胶的要求,选择合适的钻头直径。
(2)钻孔时应保持垂直,避免钻孔倾斜或偏移。
(3)钻孔深度应符合设计要求和相关规范的规定,一般应比钢筋植入深度多 5~10mm。
3、清孔(1)钻孔完成后,用毛刷清除孔内的灰尘。
(2)再用吹风机将孔内的碎屑和灰尘吹干净,确保孔内干净、干燥。
4、注胶(1)将植筋胶按照说明书的要求进行调配,搅拌均匀。
(2)使用注胶工具将植筋胶注入钻孔内,注胶量应保证钢筋植入后孔内胶液饱满。
5、植筋(1)将钢筋缓慢插入钻孔内,直至达到设计深度。
(2)插入钢筋时应旋转钢筋,使植筋胶均匀分布。
6、固化养护(1)植筋完成后,应保持钢筋不受扰动,按照植筋胶的固化时间进行养护。
(2)在固化养护期间,不得对植筋部位进行碰撞和扰动。
四、质量控制要点1、钻孔质量(1)钻孔的直径、深度和位置应符合设计要求。
(2)钻孔应保持垂直,孔壁应平整,不得有裂缝和缺陷。
2、清孔质量(1)清孔应彻底,孔内不得有灰尘、碎屑和积水。
砌体植筋安全技术交底
砌体植筋安全技术交底摘要砌体植筋技术是砌体结构加固的一种常用方法,但是如果植筋不规范、施工不恰当,就会对结构安全造成严重威胁。
本文即将介绍砌体植筋的安全技术交底,包括了植筋前的准备工作、植筋的具体流程以及注意事项。
如果你是一名砌体工程师或者施工现场的管理人员,本文会为你提供宝贵的指导意见,帮助你更好地保障工地安全。
准备工作在进行植筋前,必须进行一系列的准备工作:1.调查砌体结构:对需要进行植筋的墙体、柱子等进行详细的勘察、检测,确定植筋的具体位置、长度、直径等参数。
2.材料采购:根据设计要求和实际情况,选购符合标准的植筋材料,如螺纹钢筋、钢板、角钢等。
3.设备准备:准备好所需的工具和设备,如电钻、电锤、钢筋切割机、扳手等。
4.现场清理:在进行植筋前,必须将工作面清理干净,消除污物、油迹等杂物的影响,避免对植筋质量造成不良影响。
另外,也要保证现场的通风良好,以防止二氧化碳积聚对施工人员的健康造成威胁。
植筋的流程进行植筋的具体流程如下:第一步:准备工作在进行植筋前,先务必进行稳固的基础工作,如对砌体结构进行固化处理,以保证构件稳定、不易变形。
并将需要植筋的位置以线或标记做好标示,以保证植筋位置的准确性。
第二步:钻孔开孔1.壁槽开切:在需要植筋的砌体墙体上,根据设计要求在墙体中钻出槽口(深度一般为植筋长度的1.5~2倍),方便后续工作操作。
2.钻孔:在槽口上按照设计要求,依次钻出孔洞(直径要比植筋直径略大2mm),保持孔洞垂直,孔洞深度与植筋长度一致。
第三步:清理孔洞1.孔洞清理:将钻孔留下的碎石、砂土等清理干净,让孔洞干净整洁,便于后续操作。
2.喷射清洗:用压缩空气或工业水枪将孔洞内碎屑与泥浆冲洗干净,并且用吸尘器将洞道内的灰尘喷出,使细小的孔洞口保持干燥状态。
第四步:植筋1.植筋准备:将钢筋或钢板与砂浆、毛刷等材料准备好,以备植筋需要。
2.植筋操作:将钢筋装入孔洞内,钢筋尾部应比墙体外面缘出30~50mm。
植筋工程安全技术交底
植筋工程安全技术交底植筋工程是建筑工程中常见的一种加固措施,其安全技术交底是确保工程施工过程中安全的重要环节。
本文将从植筋工程的安全技术交底内容、注意事项、施工流程、质量控制和验收标准等方面进行详细介绍。
一、植筋工程安全技术交底内容1.1 确认植筋工程的设计图纸和施工方案,包括植筋的位置、数量、规格等信息。
1.2 了解植筋材料的质量要求,包括筋材的材质、强度等参数。
1.3 强调植筋工程的施工安全措施,包括作业人员的防护措施、施工现场的安全设施等。
二、植筋工程安全技术交底注意事项2.1 确保施工人员具备相关证书和经验,严格按照设计要求进行操作。
2.2 注意植筋工程施工中的安全隐患,如高空作业、机械设备操作等。
2.3 加强现场管理,定期进行安全检查,及时处理施工中的安全问题。
三、植筋工程安全技术交底施工流程3.1 按照设计要求设置植筋工程的基准线和基准点。
3.2 进行植筋孔的开挖和清理,确保植筋孔的尺寸和深度符合要求。
3.3 将植筋材料按照设计要求插入植筋孔中,采取固定措施确保植筋的牢固性。
四、植筋工程安全技术交底质量控制4.1 对植筋工程的施工过程进行全程监控,及时发现并处理质量问题。
4.2 对植筋材料进行质量检验,确保符合相关标准。
4.3 对植筋工程的施工质量进行验收,确保工程符合设计要求。
五、植筋工程安全技术交底验收标准5.1 对植筋工程的位置、数量、规格等进行核对,确保与设计图纸一致。
5.2 对植筋材料的质量进行检验,包括强度、防腐性能等。
5.3 对植筋工程的施工质量进行综合评定,确保工程符合相关标准和要求。
综上所述,植筋工程安全技术交底是确保工程施工安全和质量的重要环节,施工单位应严格按照相关要求进行操作,加强现场管理和质量控制,确保工程顺利完成并符合设计要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
10
100
8
12
110
10
14
110
12
16
140
14
18
180
16
22
220
2)打好眼后将眼内的粉尘用气泵或吹风机吹干净,再清孔刷进行反复清扫干净,严禁用水冲洗打好的孔洞,以免残留空中的水分削弱粘合剂的作用。
3)按照植筋胶说明书上的比例将甲、乙两种植筋胶进行混合并搅拌均匀。配置植筋胶应随用随配,植筋胶固化后不得使用。
八、安全环保措施
1、植筋时散落的植筋胶应及时清理;
2、使用电锤等电动工具时应戴绝缘手套,钻上面孔时应站在可靠的架子进行操作。
审核人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位各保存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
4)将植筋胶填入清理好的孔内,填入深度应不低于孔眼深度的2/3,然后将钢筋旋转的插入孔内并能将植筋胶挤出。随后将钢筋进行临时固定防止钢筋脱落或移动影响粘接效果。(
五、质量标准
植筋孔眼的直径、深度必须符合要求。植筋胶必须采用合格的产品,并有产品合格证和检测报告。
六、成品保护
钢筋植完应注意保护在植筋胶为固化完成前不得碰撞。
技术交底记录
表C2—1
编号
02-C2-001
工程名称
盛唐温泉小镇93、99#公寓
交底日期
2009-3-18
施工单位
高碑店市建筑企业集团
第六建筑工程有限公司
分项工程名称
装修工程
交底提要
钢筋植筋
交底内容:
一、材料要求:
钢筋及植筋胶必须有出厂合格证和检测报告,并经过拉拔试验合格后方可使用。
二、主要机具
电锤、吹风机、打气筒、毛刷、铲刀等。
三、作业条件
1、主体结构必须验收合格并做好验收记录各方签字后方可进行。
2、后砌墙的位置线钢筋的位置线已经放完。
四、操作工艺
1、工艺流程
打眼→反复清理→配置植筋胶→塞入植筋胶→插入钢筋并进行固定
2、施工工艺
1)按照图纸的间距、位置用电锤打眼(打眼的直径、深度见下表。
钢筋直径¢(㎜)
钻孔直径(㎜)
钢筋植入深度(㎜)
