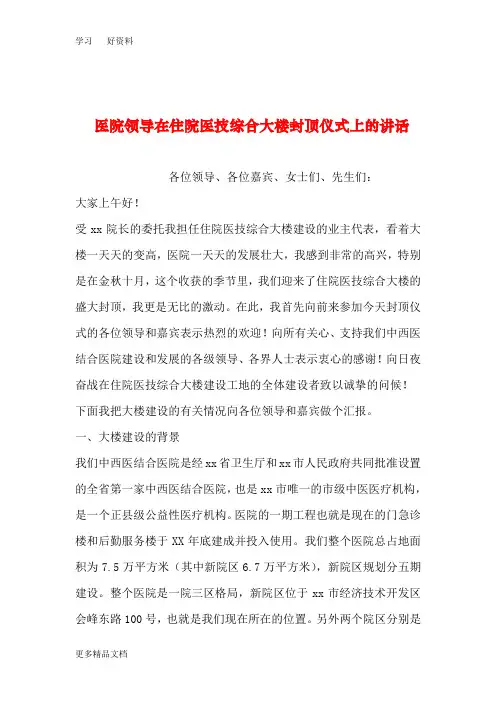

各位领导、各位嘉宾、女士们、先生们:

大伙儿上午好!

受xx院长的托付我担任住院医技综合大楼建设的业主代表,看着大楼一天天的变高,医院一天天的进展壮大,我感到特别的高兴,特别是在金秋十月,那个收获的季节里,我们迎来了住院医技综合大楼的隆重封顶,我更是无比的兴奋。在此,我首先向前来参加今天封顶仪式的各位领导和嘉宾表示热烈的欢迎!向所有关怀、支持我们中西医结合医院建设和进展的各级领导、各界人士表示衷心的谢谢!向日夜奋战在住院医技综合大楼建设工地的全体建设者致以诚挚的咨询候!

下面我把大楼建设的有关事情向各位领导和嘉宾做个汇报。

一、大楼建设的背景

我们中西医结合医院是经xx省卫生厅和xx市人民政府共同批准设置的全省第一家中西医结合医院,也是xx市唯一的市级中医医疗机构,是一具正县级公益性医疗机构。医院的一期工程也算是如今的门急诊楼和后勤服务楼于XX年底建成并投入使用。我们整个医院总占地面积为7.5万平方米(其中新院区6.7万平方米),新院区规划分五期建设。整个医院是一院三区格局,新院区位于xx市经济技术开辟区会峰东路100号,也算是我们如今所在的位置。另外两个院区分别是原市中医院区和原市三院区。

医院现有在职职工560多人,现开放床位410张。XX年组建以来,医院各个方面都取得了快速的进展,医院于XX年2月被国家中医药治理局确定为全国重点中西医结合医院建设单位;2011年11月经国家发改委审批为全国重点地市级中医院建设项目单位。

随着医院的快速进展,社会效益的大幅提升,医院知名度在别断提高。随着xx城的南迁、人民群众需求的增加以及政府对民生工程的重视、全民医保的普及等原因,原有的医疗用房已别能满脚正常的医疗工作需要,为了完善医院的功能和布局,满脚城乡居民对医疗的需求,并且也是为了创建三级甲等中西医结合医院、全国重点中西医结合医院及全国重点地市级中医院的需要。所以,启动了二期扩建工程,即住院医技综合大楼及辅助用房工程。该项目是2011年中央财政预算内投资项目,2011年度被列为大xx城建设重点项目,2011年被列入全市60项重点工程。

二、建设规模与内容

该项目建造总面积32900 m2,其中住院医技综合大楼建造面积31550 m2设计层高为21层,是框架剪力墙结构。地下1层为2415 m2,作为停车场和人防用,地上20层29135m2。1层和2层是大厅、收费及药房、检验、超声等医技科室;3层是手术室,4层是设备层,5层是血透中心,20层有1个可容纳200多人大会议室和1个小会议室,其余各层是标准病房。大楼建造设计要紧思考夏季防热并兼顾冬季保温。外窗采纳高效保温防晒节能的隔热型铝合金窗框;玻璃采纳中空玻璃,内、外墙采纳轻质加气混凝土砌块。大楼共有8部电梯,2个疏散楼梯,大楼与北边门急诊楼及辅助用房,有连廊相连,既美观又能够挡风雨遮太阳。

辅助用房1350 m2,于2011年2月26日凉快开工典礼,11年12月17日进行竣工验收,目前已全面投入使用,要紧用于放置三台大型设备。三台大型设备分别是日本日立牌核磁共振、瑞典医科达直线加速器、德国西门子数字血管造影机。三台设备是特别先进的,现已投入使用,欢迎各位领导和嘉宾有时刻到现场参观、指导。

三、投资估算及资金来源

整个工程投资估算约1.4亿元,其中:中央预算内投资1150万元(已到位),xx市政府配套投资XX万元(已到位),银行贷款6000万元(已降实),余下的缺口,我们自筹一部分以及再贷款一部分。

四、整个工程发展事情

辅助用房2011年3月20日开工,12月17日竣工验收并投入使用。住院医技综合大楼2011年7月20日开始桩基施工,11月5日桩基工程完工。主体工程2011年12月26日开工,今天封顶,即将进入内部装饰时期。打算2011年9月20日竣工并投入使用。

五、招投标事情

设计单位于2011年1月4日,经公开招标,由合胖工业大学建造设计院中标;大楼桩基工程于2011年7月2日在市招标局公开招标,中标单位为中国二十冶建设有限公司;大楼主体工程于2011年8月6日在市招标局公开招标,中标单位为中天建设集团有限公司;2011年7月8日在市招标局公开招标产生主体工程监理单位,中标单位是xx人和工程问有限公司;审计单位在市招标局进行两次招标,均流标,经市招标局批准,于2011年3月2日经竞争性谈判确定xx宝申会计师事务所为大楼的审计单位;消防工程于2011年2月5日在市招标局公开招标,中标单位为南京消防工程有限公司;2011年2月8日电梯在市招标局公开开标,中标单位是xx力飞机电工程有限公司,品牌为通力;2011年7月20日暖通工程在市招标局公开开标,中标单位为xx省工业设备安装公司,空调品牌为顿罕布什。

以上是已完成的招标项目,下一步即将进行手术室净化、弱电智能化、大楼亮化等工程的招标以及暂定价材料的认质认价。

六、大楼工程各类手续报批及现场治理事情

项目施工前差不多市发改委立项批复、环保部门环评,现建设治理部门已颁发了施工许可证,并已经过了地震治理部门进行地震安全性评价。大楼设计图纸经过人防、消防等相关部门图审等,大楼工程的一切手续均按程序,按规范办理的。

施工现场由业主、监理、跟踪审计、施工单位共同把关。要紧从工程质量、施工安全、工程进度、造价操纵和廉洁自律五个方面加强治理。

具体做法不少,比如:实行每周例会制度;及时验收隐蔽工程;严格验收进场材料;实行旁站制度;严格操纵工程变更,按规范支付工程款等,采取了一系列措施,以确保把那个工程做成优质工程、标志工程和廉洁工程。

该工程建成后将使我市的医疗布局更加合理,更好地习惯社会进展对医疗卫生事业进展的需要,提高我院整体医疗水平,极大地改善我院的医疗环境,促进中西医结合、中西药并重,更好地为广阔人民群众服务,从而促进我市社会、经济更好地进展。

住院医技综合大楼在市政府重点工程建设领导小组的正确领导下,在各参建单位的共同努力及其他相关单位的关怀及支持下,工地全体工作人员克服种种困难,在确保质量、安全的前提下,赶时刻、拼速度,主体结构封顶时刻比原打算提早了一具月。在此,我再次向各位领导小组成员和各参建人员表示衷心的谢谢!随着主体工程结构的顺利封顶,大楼工程将全面进入装饰时期,我希翼全体参建单位进一步严把质量关,加强安全治理,加快施工进度,确保此项重点工程、民生工程如期完工,尽早投入使用,为xx人民的健康做出应有的贡献。

感谢大伙儿,我的汇报完了。
