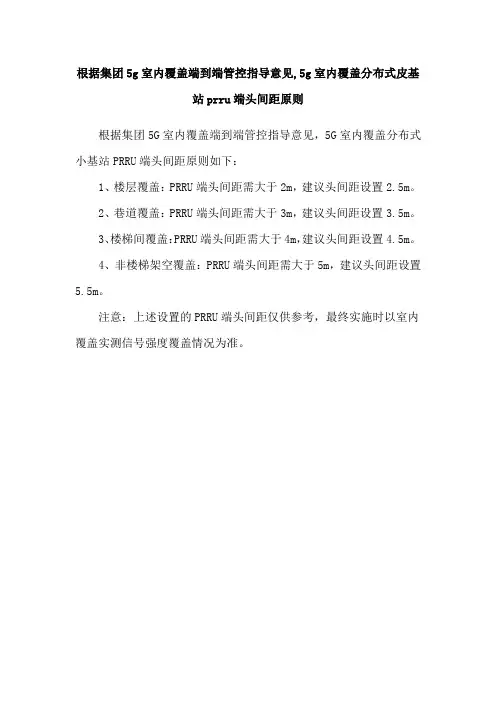

根据集团5G室内覆盖端到端管控指导意见,5G室内覆盖分布式小基站PRRU端头间距原则如下:
1、楼层覆盖:PRRU端头间距需大于2m,建议头间距设置2.5m。

2、巷道覆盖:PRRU端头间距需大于3m,建议头间距设置3.5m。

3、楼梯间覆盖:PRRU端头间距需大于4m,建议头间距设置4.5m。

4、非楼梯架空覆盖:PRRU端头间距需大于5m,建议头间距设置
5.5m。

注意:上述设置的PRRU端头间距仅供参考,最终实施时以室内覆盖实测信号强度覆盖情况为准。

基站验收标准2

基站验收标准2

中国电信移动基站验收标准(讨论稿)CDMA基站验收标准白山电信网络运行维护部2011年2月目录一、验收资料清单 (3)二、基站主设备验收 (5)(一)性能验收 (5)1、BTS验收 (5)2、NodeB验收 (7)(二)设备安装验收 (8)三、基站机房验收 (9)四、基站铁塔验收 (12)五、基站天馈验收 (13)(一)天馈安装工艺验收 (13)(二)天馈性能验收 (14)六、基站配套验收 (15)(一)配套性能验收 (15)1、电源系统检验表格 (15)2、动力环境监控系统检验表格 (19)3、防雷与接地检验表格 (21)4、空调系统检验表格 (24)5、市电引入部分检验表格 (24)(二)配套安装验收 (25)七、基站传输验收 (25)(一)SDH接口测试 (25)1、电接口测试 (26)2、光接口测试 (27)3、抖动测试 (30)4、误码测试 (35)(二)硬件安装验收 (35)一、验收资料清单工程验收相关文件列表二、基站主设备验收(一)性能验收1、BTS验收表1 现场质量检查表表2 拨测记录表2、NodeB验收(二)设备安装验收三、基站机房验收表1 代维验收信息表表2 机房验收表四、基站铁塔验收五、基站天馈验收(一)天馈安装工艺验收(二)天馈性能验收六、基站配套验收(一)配套性能验收验收总表检验1、电源系统检验表格附表1-1 交流配电箱检验附表1-2 组合开关电源检验附表1-3 蓄电池检验附表1-4 直流配电箱检验附表1-5 系统配置检验2、动力环境监控系统检验表格附表2-1 动力及环境集中监控系统检验附表2-2 动力及环境集中监控系统检验3、防雷与接地检验表格表3-1 防雷与接地检验表3-2 防雷与接地检验4、空调系统检验表格表4-1 基站空调检验5、市电引入部分检验表格表5-1 市电引入部分检验(二)配套安装验收包含在设备安装验收和机房验收内。

七、基站传输验收(一)SDH接口测试1、电接口测试(1)输出口AIS比特率(2)输入口允许频偏2、光接口测试(1)光源工作波长(2)平均发送光功率(3)接收机灵敏度(4)实际接收光功率(5)光输入口允许频偏3、抖动测试(1)STM-N口的输出抖动(2)STM-N口输入抖动容限(3)支路口的输入抖动容限(4)支路口的映射抖动(5)支路口的结合抖动(6)支路口的系统输出抖动4、误码测试(1)15分钟误码测试(二)硬件安装验收。

基站各项目验收规范手册

基站各项目验收规范手册

第 1 页
2、拉线杆塔、角钢塔安装工艺现场检查规范
序号 1 2 3 4 5 6 7 8 9 10 11 拉线下端 垂直度 附着性 帖合率 基础 避雷扁钢条 验收项目及要求 桅杆3米为一标段;12米以上为二套天线支臂 热镀无缝钢管;管径≥114mm;管壁厚≥5 mm 热镀钢绞线(七股)Φ 7.8mm;仰角≤70° 热镀圆钢,Φ 12mm,长度≥1.2米 热镀稧型线夹;Φ 35mm以上圆钢 热镀U型可调线夹;Φ 35mm以上圆钢 偏差≤3‰;轴向摆动:摆动≤±5° 经2.25Kg铁锤击打镀层不突起、不剥离 法兰盘贴合面积>75% 基础部分(详情由监理提供) 热镀4mm厚扁钢;上端与避雷针焊接;下端与防雷地网 焊接;所有焊接点均做防锈处理 检查办法 目测 目测、卷尺测量 目测、卷尺测量 目测、卷尺测量 目测、卷尺测量 目测、卷尺测量 目测、经纬仪、吊 锤 铁锤 目测、卡尺测量 查阅监理竣工资料 目测、卷尺测量 现场目测 管壁无法测量 备注
基站验收规范手册
1、市电引入现场验收规范
序号 检查项目 验收规范
变压器底座4脚用4颗防盗螺丝固定。 变压器顶盖采用4颗防盗螺丝进行防盗处理 1 变压器防盗 变压器顶盖需加装2把防盗锁进行防盗处理
检查办法
目测 目测 目测
备注
变压器高低压侧安装由氧化锌避雷器
目测
高压侧的通流 量为5KA,低压 侧的通流量为 1.5KA
线路是否有碰青现象或可能碰到其他障碍物现象 离地面距离是否过低 2 高低压线路 水泥电杆是否有倾斜 水泥电杆是否有损坏 是否按规定的入线孔埋地进入 3 低压接入基站 引入机房交流配电箱的电力线应采用4×16mm2 的多股 铜芯金属护套的电力电缆或电缆穿钢管 基站机房内电缆是否绑扎整齐
目测 目测 目测 目测 目测 目测 目测

中国移动基站验收规范

中国移动基站验收规范

f中国移动广东公司基站验收规范version2.5中国移动通信集团广东有限责任公司编制目录目录 (I)第一章总则 (1)第二章基站机房 (2)机房高度面积 (2)机房荷载 (2)机房改造要求 (2)机房照明 (3)机房环境 (3)机房防火 (3)机房防水 (3)机房密封 (4)机房温湿度 (4)机房空调 (4)第三章无线设备 (5)室内无线设备安装 (5)走线通道 (5)无线机架的安装 (5)机架间的电缆 (6)机柜内部电缆 (8)机架内设备单元的安装 (8)标签 (8)配线架(DF 架) 的安装 (8)PCM线安装 (9)室内接地 (9)3.2.1.联合接地 (9)3.2.2.室内接地汇集线 (10)3.2.3.入机房的接地引入线 (10)3.2.4.设备的母地线 (11)3.2.5.馈线的母地线 (11)3.2.6.设备接地 (11)3.2.7.室内馈线接地 (11)室外天馈系统 (12)3.3.1.天线设备 (12)3.3.2.室外馈线 (14)3.3.3.室外天馈系统接地 (15)无线设备调测 (16)3.4.1.爱立信RBS2000型基站 (16)3.4.2.爱立信RBS200型基站 (18)3.4.3.华为BTS3012型基站 (20)第四章电源设备 (22)4.1.电源设备安装 (22)4.1.1.交流设备安装 (22)4.1.2.进机房电源线 (22)4.1.3.开关电源设备安装 (22)4.1.4.直流变换(DC-DC)设备安装 (22)4.1.5.直流电缆 (22)4.1.6.熔丝开关 (25)4.1.7.电池安装 (25)4.1.8.标签 (26)4.1.9.设备外观 (26)4.2.电源设备调测 (26)4.2.1.交流电输入 (26)4.2.2.直流输出 (26)4.2.3.系统均流 (26)4.2.4.监控单元 (27)4.2.5.电池供电 (27)4.2.6.参数设置 (27)第五章外部告警 (29)5.1.外部告警设备性能及安装 (29)5.1.1.温度告警 (29)5.1.2.烟感告警 (29)5.1.3.湿度告警 (29)5.1.4.水浸告警 (29)5.1.5.门控告警 (29)5.2.外部告警的连接 (29)5.3.外部告警的设置 (30)5.4.外部告警的测试 (31)5.4.1.温度告警测试 (31)5.4.2.烟雾告警测试 (31)5.4.3.电源告警测试 (31)第六章竣工文件 (35)第七章工程验收评估 (36)附件一微蜂窝基站设备安装规范 (37)附件二EDGE功能测试规范 (41)第一章总则1.为保证移动电话扩容工程的施工质量、明确工程质量监查的技术规范,特制定本检查细则。

光伏电站验收规范(分布式)

光伏电站验收规范(分布式)

光伏电站验收规范标准(分布式)1、范围为更好地指导和规范屋顶分布式光伏发电的项目验收,特制定本规范。

本规范适用于安装于建(构)筑物屋顶的分布式光伏发电项目,在工程竣工验收和电网公司并网接入验收均完成后,对项目进行整体的验收。

本规范适用于提供家庭生活起居用的居住建筑屋顶之上建设的户用分布式光伏应用项目,以及除户用光伏应用以外,包括工业建筑、办公建筑、商业建筑、旅游建筑、科教文卫建筑、交通运输类建筑等屋顶之上建设的非户用分布式光伏应用项目。

2、规范性引用文件下列文件对于本文件的应用是必不可少的。

凡是注日期的引用文件,仅所注日期的版本适用于本文件。

凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件GB50794《光伏发电站施工规范》GB50797《光伏电站设计规范》GB50026《工程测量规范》GB50303《建筑电气工程施工质量验收规范》GB50202《建筑地基基础工程施工及质量验收规范》GB50203《砌体工程施工及质量验收规范》GB50205《钢结构工程施工及质量验收规范》GB50207《屋面工程质量验收规范》GB50217《电力工程电缆设计规范》GB50601《建筑物防雷工程施工与质量验收规范》GB50057《建筑物防雷与设计规范》GB/T9535《地面用晶体硅光伏组件设计鉴定和定型》GB/T18911《地面用薄膜光伏组件设计鉴定和定型》GB/T19964《光伏发电站接入电力系统技术规定》GB/T50796《光伏发电工程验收规范》GB/T50319《建设工程监理规范》DB33/T2004《既有建筑屋顶分布式光伏利用评估导则》DL/T5434《电力建设工程监理规范》CECS31:2006《钢制电缆桥架工程设计规范》3、术语和定义下列术语和定义适用于本规范。

3.1屋顶分布式光伏发电项目接入电网电压等级35千伏及以下,且单个并网点总装机容量不超过6兆瓦,在建(构)筑物的屋顶上建设,且在本台区内配电系统平衡调节为特征的光伏发电项目。

移动通信基站验收规范(室外分册)

移动通信基站验收规范(室外分册)

移动通信基站验收规范(室外分册) 移动通信基站验收规范(室外分册)1.引言1.1 目的1.2 适用范围1.3 相关文件2.验收准备2.1 项目概述2.2 验收组织机构2.3 验收任务分工2.4 验收所需文件和资料3.验收前准备工作3.1 验收工作计划编制3.2 验收场地准备3.3 验收测试设备准备4.通信基站硬件验收4.1 基站设备验收4.1.1 基站设备检查和测试 4.1.2 基站设备清单4.2 天线系统验收4.2.1 天线杆安装验收4.2.2 天线电气性能验收 4.2.3 天线系统调整和测试 4.3 机房、电源设备验收4.3.1 机房验收4.3.2 电源设备验收5.基站软件验收5.1 基础软件验收5.1.1 操作系统5.1.2 数据库5.1.3 防火墙5.2 业务软件验收5.2.1 业务应用系统5.2.2 网管系统5.2.3 接口测试6.通信基站工程验收6.1 基站工程施工验收 6.2 铁塔工程施工验收 6.3 机房工程施工验收6.4 地质勘察报告审查7.现场验收和联调测试7.1 现场验收7.2 调测和补充测试7.3 运维人员培训8.验收报告8.1 报告格式8.2 验收结论9.验收后工作9.1 整改和复测9.2 水泥标志竣工10.附件注释:1.本文所涉及的法律名词及注释:●基站设备:指用于移动通信的发射、接收、信号处理及相关控制等功能的设备。

●天线系统:指在基站站址上安装及调试的天线设备及其支架结构。

●机房:指移动通信基站用于存放设备、提供环境支持和运行维护等功能的建筑物或空间。

●电源设备:指为通信基站提供电力供应的设备,包括发电机组、蓄电池组等。

●接口测试:指在基站软件验收过程中对外部接口进行测试,确保与其他系统的正常连接和数据交换。

●现场验收:指对已经安装好的基站设备进行物理测试和功能测试,验证其性能和可靠性。

●联调测试:指对安装好的基站设备与网络进行集成测试,验证其在整个系统中的连通性和协同性。

中国联通4G网络室分基站入网验收技术规范 V1.0

中国联通4G网络室分基站入网验收技术规范 V1.0

QB/CU 中国联通公司企业标准QB/CU X13-295(2017)中国联通4G网络室分基站入网验收技术规范China Unicom technique specification of 4G Indoor Cellacceptance criteria(V1.0)2017-12-29发布2017-12-29实施目次目次 (I)前言 (1)中国联通4G网络室分基站入网验收技术规范 (1)1.总则 (1)2.交维验收流程 (1)3.验收测试 (2)3.1验收内容 (3)3.2测试要求 (3)3.3业务测试内容 (5)4.测试数据要求 (11)4.1测试数据格式要求 (11)4.2测试数据存储及上传要求 (11)5.室分验收要求 (11)5.1整体要求 (12)5.2测试指标要求 (12)附录A 参考文档 (15)附录B 终端载波聚合能力 (16)前言本规范为中国联通4G网络室分基站入网验收工作制订,规定了中国联通4G室分网络入网验收的内容、验收测试的数据采集方法、数据上传要求和验收标准。

本标准由中国联通网络公司运维部提出。

本标准由中国联通公司技术部归口。

本标准负责起草单位:中国联通运维部、网络技术研究院。

本标准主要起草人:许国平、吕非彼、任柏松、庞翀本标准的修改和解释权属中国联通公司。

中国联通4G 网络室分基站入网验收技术规范1. 总则为了实现4G 网络室分基站交维验收,特制定《中国联通4G 网络室分基站入网验收技术规范》(简称室分验收规范),统一验收流程,明确验收标准。

集团统一组织在移动网业务保障系统中开发了4G 网络室分基站入网验收模块(以下简称4G 室分验收系统),辅助完成相关的管理工作。

4G 室分网络交维验收工作是建立在测试基础之上。

目的在于通过统一的方法对4G 室分网络进行测试,基于对测试数据的分析对室分网络的工程优化质量、网络性能、网络运行中存在的问题及隐患等给出合理的评估,以判断该4G 室分网络是否满足入网标准。

5G NR 分布式基站环境验收报告_R1.1

5G NR 分布式基站环境验收报告_R1.1

5G NR分布式基站环境验收报告
目录
1说明 (1)
2环境验收内容 (1)
2.1BBU部分 (1)
2.2AAU部分 (4)
3站点验收信息表(必填) (6)
4验收结论 (7)
1 说明
本文档适合于对各种型号5G NR分布式基站产品的环境验收。

检查项目分为保证项目和一般项目,表中保证项目以C(Compulsory)打头开始编号
(所有局都必须达到),一般项目以G(General)打头开始编号。

对每一项目的验收
都应有两次(第一次是工程勘察时,第二次为硬件安装前的检查),并且每次都要写
出验收结论,需用户代表和中兴通讯代表签字。

若有不合格项,需填写与用户协商的
预计完成时间。

第一次环境验收已合格的一般项目,在第二次环境验收时可以免检,但对于重要的保
证项目,应在第二次环境验收时再复查一遍,防止出现环境变更。

注意:当BBU机箱安装在室外电源柜中时,不需要进行机箱的安装环境、电源环境的
验收检查。

2 环境验收内容
2.1 BBU部分
站点名称:_______________
注:年雷暴日小于20天的地区基站接地阻值可小于10欧姆或按照工程设计要求。

2.2 AAU部分
3 站点验收信息表(必填)
站点名称:_______________
站点地址:_______________
4 验收结论。

中国移动2020年5G无线网建设指导意见

中国移动2020年5G无线网建设指导意见

中国移动2020年5G无线网建设指导意见一、建设原则(一)保持领先优势保持5G覆盖领先优势,实现全国地市以上城区5G网络覆盖;保持5G技术领先优势,以SA方式开展建设,同步兼顾国际漫游、业务发展需求在47城市1城区部署NSA基站,NSA覆盖区域不得随意扩大。

(二)兼顾“两个市场”兼顾大众、垂直行业市场发展,以满足投资效益为前提,采用专项无线资源保障方式,满足垂直行业示范拓展需求。

(三)降低建设费用充分利用现有站址进行规划,原则上不新增基站站址;积极推动C-RAN部署方式,降低传输配套投资、铁塔租赁费用;同步引入64通道、32通道、8通道宏基站产品,分场景选用合适站型开展精准建设。

(四)合理把控建设节奏按照“先重点城市、后一般城市,先主城区、后一般城区,先室外、后室内”次序开展建设,暂不开展乡镇、农村区域建设,以2.6GHz室外宏基站覆盖为主,合理把控建设147城市包括39重点城市(省会、计划单列市,雄安)、佛山、东莞、无锡、泉州、惠州、江门、汕头、廊坊规模和节奏。

(五)实现4/5G协同发展充分发挥2.6GHz 4/5G设备共模优势,合理配置4G载波、4G/5G发射功率,统筹做好TD-LTE D频段拆除设备调配,实现4/5G高效协同。

二、项目管理要求(一)项目管理要求2020年5G无线网工程建设纳入省管项目进行管理,请各省(区、市)公司组织立项、开展具体建设工作,2020年4季度基本完成建设并上线投产;各省(区、市)公司在建设中要从严管控建设规模,不得盲目冲动、超规模建设。

(二)垂直行业建设规模管理2020年为垂直行业单独规划1万站,年初下达部分规模,后续在满足投资效益前提下,根据政企事业部、各省(区、市)公司应用示范拓展需求情况,年中补充下达剩余规模。

(三)4.9GHz建设管理要求为推动4.9GHz产业链成熟,计划建设部将会同技术部、政企事业部联合开展4.9GHz技术试验及应用示范,根据情况进展由总部统筹部署建设。

基站工程验收规范最新标准

基站工程验收规范最新标准

基站工程验收规范最新标准基站工程验收是确保通信网络质量的关键环节,随着通信技术的不断发展,基站工程验收的标准也在不断更新。

以下是最新的基站工程验收规范:1. 工程验收前的准备工作:- 确保所有施工文档齐全,包括施工图纸、施工日志、材料清单等。

- 确认所有设备和材料符合设计要求和国家标准。

- 完成所有设备和系统的安装调试,确保它们处于正常工作状态。

2. 基站硬件验收:- 对基站的硬件设施进行全面检查,包括天线、发射机、接收机、电源系统、防雷系统等。

- 检查硬件设施是否安装牢固,连接是否正确,无明显损坏或缺陷。

3. 基站软件验收:- 验证基站控制软件的功能是否符合设计要求,包括信号处理、数据传输、故障诊断等。

- 检查软件是否能够稳定运行,无重大缺陷或漏洞。

4. 信号覆盖和质量测试:- 进行信号覆盖范围测试,确保基站的覆盖区域符合设计要求。

- 测试信号质量,包括信号强度、信噪比、误码率等指标。

5. 环境适应性测试:- 模拟不同的环境条件,如温度、湿度、震动等,测试基站的稳定性和可靠性。

6. 安全性能测试:- 对基站的防雷、防火、防盗等安全性能进行测试,确保符合安全标准。

7. 电磁兼容性测试:- 测试基站的电磁兼容性,确保其不会对周边设备产生干扰,也不会受到外界干扰。

8. 维护和操作培训:- 对基站维护人员进行操作培训,确保他们能够熟练进行日常维护和故障排除。

9. 验收报告编制:- 根据测试结果编制详细的验收报告,包括测试数据、问题及解决方案等。

10. 验收结论:- 根据验收报告,得出基站工程是否合格的结论。

如果存在问题,需要提出整改措施,并在整改后重新进行验收。

结束语:基站工程验收是一个系统性、全面性的工作,涉及到硬件、软件、环境适应性、安全性能等多个方面。

只有严格遵循最新的验收规范,才能确保基站工程的质量和通信网络的稳定运行。

基站验收规范

基站验收规范

基站验收规范1.1机房及土建工程验收1.1.1验收要求3.1.1.1 机房及土建工程的验收工作必须委托具有相应资质的土建工程监理单位进行随工验收和竣工验收。

3.1.1.2 针对机房及土建工程隐蔽部分的验收,应做到随工验收,验收由建设单位随工代表、设计单位、监理单位和施工单位共同参与。

1.1.2验收资料3.1.2.1 基站机房及土建的验收须提供隐蔽工程检验记录,隐蔽工程验收记录表(按土建专业相关标准执行)。

3.1.2.2基站机房及土建的验收必须提供基础平面图、立面图、剖面图、工程材料审核情况、结构验收记录、开工报告、接地平面图、设备档案资料、接地系统分布图。

3.1.2.3基站机房及土建的验收记录必须由建设单位随工代表、设计单位、监理单位、施工单位四方代表的签字。

1.1.3验收表格附表3.2-1 活动机房验收项目表附表3.2-2 租用机房装修验收项目表附表3.2-3其他土建部份验收项目表1.2塔桅工程验收1.2.1验收要求3.2.1.1建设工程的验收工作必须委托具有相应资质的工程监理单位进行随工验收和竣工验收。

3.2.1.2针对铁塔建设隐蔽部分的验收,应由建设单位随工代表、监理单位、施工单位三方共同参与。

3.2.1.3铁塔基础验收必须填写附表,并有建设单位、监理单位施工单位代表的三方签字。

3.2.1.4验收时施工方必须提供设计图纸、现场施工单、验收单,所有资料均需建设单位、施工单位双方人员签字、盖章。

1.2.2验收表格附表3.3-1:塔桅工程验收表1.3交流引入及防雷接地工程验收1.3.1验收要求3.3.1.1交流引入工程完工后应填写相应的《交流引入验收表》。

3.3.1.2每个机房(交流引入)验收应提供以下材料:交流引入工程协议、开工报告、交流引入工程竣工资料(工程概况、线路及电气施工图、设备合格证书、安装实验报告、验收报告)。

3.3.1.3基站防雷接地工程的验收是根据实际施工过程中形成的资料进行验收。

5G NR 分布式基站环境验收报告_R1.1

5G NR 分布式基站环境验收报告_R1.1

5G NR分布式基站环境验收报告
目录
1说明 (1)
2环境验收内容 (1)
2.1BBU部分 (1)
2.2AAU部分 (4)
3站点验收信息表(必填) (6)
4验收结论 (7)
1 说明
本文档适合于对各种型号5G NR分布式基站产品的环境验收。

检查项目分为保证项目和一般项目,表中保证项目以C(Compulsory)打头开始编号
(所有局都必须达到),一般项目以G(General)打头开始编号。

对每一项目的验收
都应有两次(第一次是工程勘察时,第二次为硬件安装前的检查),并且每次都要写
出验收结论,需用户代表和中兴通讯代表签字。

若有不合格项,需填写与用户协商的
预计完成时间。

第一次环境验收已合格的一般项目,在第二次环境验收时可以免检,但对于重要的保
证项目,应在第二次环境验收时再复查一遍,防止出现环境变更。

注意:当BBU机箱安装在室外电源柜中时,不需要进行机箱的安装环境、电源环境的
验收检查。

2 环境验收内容
2.1 BBU部分
站点名称:_______________
注:年雷暴日小于20天的地区基站接地阻值可小于10欧姆或按照工程设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

分布式皮基站验收规范安徽移动2016年11月本规范适用于安徽移动分布式皮基站覆盖验收。

本规范未尽事宜参考2/4G 室分验收规范。

一、概述分布式皮基站是一种在室内进行光纤或五类线布线的新型信源系统,采用BBU+RRU结构,将BBU的基带信号通过光纤/五类线传输,在末端转换为射频信号进行覆盖。

分布式皮基站具有架构简单、部署灵活、工程成本低、多制式深度覆盖的特点,可以快速解决室内网络覆盖问题。

分布式皮基站的系统架构由基带单元、扩展单元、射频拉远单元组成。

各主要厂家产品及网元如下:注:诺基亚分布式皮基站设备基带单元、射频单元和天线集成在一起,统称为FWNB,其中基带单元通过主AP实现,主AP通过交换机管理远端的射频单元AP。

为保证分布式皮基站覆盖效果,提升工程施工及网络性能双项质量,特制定本规范。

本规范根据LTE室分验收规范结合分布式皮基站特点,以华为Lamp Site为主,给出LTE分布式皮基站工程验收需要重点关注事项。

二、验收简介安徽公司根据实际验收需求,分别从资管核查、网管核查、现场测试、施工工艺核查四方位综合入手对室分LTE基站进行把关验收,重点把控5项关键点:网管验收、资管验收、天线验收、远近端工艺验收、测试指标验收。

三、验收规范要求(一)资管验收:比较录入资管室分小区信息与设计、现场是否一致,包括(RHUB数量,RHUB 覆盖区域,PRRU安装位置,小区经纬度),验收不合格,交由集成商进行整改,直至问题整改闭环,验收合格。

(二)网管验收:分为告警验收、网管小区指标验收。

告警验收:通过网管核查地铁小区的实时告警,是否存在影响网络性能指标类及RRU退服类告警,现场验证告警是否正常上传至OMC,网管设备数量与现场是否一致。

网管指标验收:以天为粒度,取小区最近三天指标,无线接通率大于等于99.5%,掉线率小于等于0.5%,切换成功率大于等于99%;取最近两天凌晨02:00上行PRB干扰电平均值小于-110dbm;MR(RSRP采样点小于-110dbm)占比小于10%。

(三)天线验收:天线口输出功率测试,按照如下规范进行测试。

(四)远近端工艺验收:本部分基于华为LampSite,其他厂家可比对使用。

其他厂家产品在工艺验收中需特别注意事项单独说明。

1.远端设备安装工艺(1)RHUB安装工艺要求RHUB设备面板不得朝上安装,且RHUB上方和下方禁止安装和使用易燃物品;在PSU 模块风扇进风口正前方的350mm 维护空间内不得有任何障碍物。

RHUB 若安装在19 英寸机柜、机架或机箱中,安装间距不小于1U。

RHUB 贴墙放置时,面板需与水平地面保持垂直放置,且PSU 模块位于RHUB面板的下方。

RHUB必须可靠接地。

(2)pRRU安装工艺要求根据不同的安装环境,pRRU可安装在室内墙面、室内天花板、吊顶扣板上,也可以固定在室内金属桅杆、龙骨上,禁止将pRRU安装在铝扣板和非标准龙骨上。

✓pRRU不能接地,如果pRRU接地而与此pRRU互联的RHUB没有接地,可能会导致pRRU无法上电。

✓禁止将设备安装在强热源设备旁边,pRRU与白炽灯的距离需大于50cm。

✓pRRU与温度传感器之间的安装距离需大于50cm。

✓pRRU的各类支撑件应结实牢固,铁杆要垂直,横担要水平,所有铁件材料都应作防氧化处理。

✓安装位置无强电、强磁和强腐蚀性设备的干扰,远离易燃、易爆场所和易受电磁干扰场所(发电站、高压变电站、有线电视塔等)。

✓pRRU的安装必须牢固,手摇不晃动;美观,尽量不破坏室内整体环境,外观要保持清洁。

✓如遇排风,消防管道等设施,天线应稍微安装在排风、消防管道设备的下方,防止天线被阻挡。

✓禁止如空调排热箱或其它散热电器设备排风口正对设备。

✓环境参数要求如下表所示:工作温度°-5℃~+40℃。

✓设备应避开房间上面有漏水或者有滴水的地方(空调室外机、水管、管道、房顶漏水、滴水等)。

✓安装空间要求:为使布线和操作维护更方便,pRRU对其在墙面安装、吸顶安装、穿板安装、抱杆安装和抱龙骨安装场景下都有着严格的最小安装空间要求,并依据实际工程经验给出了推荐安装空间要求,如下:需外接天线pRRU 300 300 300 300 400 20 无需外接天线pRRU 50 150 50 50 50 20 以下图需要外接天线的pRRU为例用图示说明如下:pRRU挂墙安装当室内有满足承重要求、安装空间要求的墙体时,推荐把pRRU模块安装在墙面上。

挂墙安装时,需将pRRU安装背板放置于确定的安装位置处,紧贴墙面,pRRU的顶部、底部、左侧及右侧需满足标准空间要求,且保证前部没有直接阻挡物。

pRRU天花板吸顶安装当天花板满足承重要求和安装空间要求,且可以使用塑料膨胀管实现吊顶安装时,pRRU可以实行天花板吸顶安装。

天花板安装时,pRRU安装背板放置于确定的安装位置处,必须紧贴天花板面板,pRRU的顶部、底部、左侧及右侧需满足标准空间要求,且保证pRRU前部(正下方覆盖方向)除天花板外没有其他直接阻挡物。

pRRU抱杆安装当室内配有金属桅杆时,可以把pRRU模块安装在金属桅杆上。

抱杆安装时,紧固件必须使用配发的V箍及螺杆,禁止使用扎带等其他线缆作为紧固件,各螺杆需紧固至5N·m力矩处,pRRU的顶部、底部、左侧及右侧需满足标准空间要求, 且保证前部没有直接阻挡物。

pRRU穿板安装当室内吊顶的面板满足承重要求和安装空间要求时,可以把pRRU模块安装在室内吊顶面板上,对于扣板材质为金属材质的,禁止将pRRU模块安装在金属吊顶内。

穿板安装时,pRRU安装背板放置于确定的安装位置处,必须紧贴扣板面,pRRU的顶部、底部、左侧及右侧需满足标准空间要求,且保证pRRU前部没有直接阻挡物。

pRRU抱龙骨安装当室内吊顶的扣板无法满足承重要求时,可以把pRRU模块安装在吊顶龙骨上,推荐安装在标准龙骨上,不建议安装在非标准龙骨上。

安装时,紧固件必须使用配发的V箍及螺杆,禁止使用扎带等其他线缆作为紧固件,V箍需居中横跨在覆面龙骨上,螺杆需紧固至5N•m处,pRRU的顶部、底部、左侧及右侧需满足标准空间要求,且保证pRRU前部没有直接阻挡物。

(3)pRRU安装位置及覆盖范围检查为保证后续的RRU级别的MR分析,在规划设计及开站时需保证RHUB对pRRU成片管理,禁止pRRU插花。

设计方案中明确了pRRU安装位置、pRRU覆盖范围以及SECTORGROUP规划对应关系:✓PRRU安装位置及覆盖范围:✓SECTORGROUP规划:现场验收时需抽查pRRU安装位置和覆盖范围,pRRU每层楼至少抽检一个,同时数量不低于总量的10%。

测试单pRRU安装位置和覆盖能力时,需要临时断开其他pRRU与RHUB的连接,这就要求对pRRU-RHUB的连接网线做必要的拔插操作,一般遵循规律如下:•查看设计方案,确认现场需测试的目标pRRU在方案中的物理拓扑位置,分析其上下游的RHUB连接及同一RHUB上其他pRRU连接情况。

•如果目标pRRU位于某上级RHUB上,则断开该RHUB的下光口(以断开下级RHUB上所有pRRU连接),然后断开该RHUB以及同一光纤链路上上级RHUB上所有其他的网线(断开同级别RHUB及上级RHUB上其他pRRU连接),最后断开其他光纤链路到RHUB的连接。

•如果目标pRRU位于某光纤链路的末级RHUB上,则断开该RHUB以及同一光纤链路上上级RHUB上所有其他的网线(断开同级别RHUB及上级RHUB上其他pRRU连接),然后断开其他光纤链路到RHUB的连接。

(4)DCU输入功率测试单模场景:不涉及DCU单元,物理上BBU直连RHUB多模场景:2G通过射频信号馈入DCU,DCU的RFC射频板端口输入射频信号总功率要求<=20dBm。

故信号源为RRU时,由于RRU输出功率较大,需要根据RRU 的发射功率选择20~30dB的衰减器或耦合器,不可直接将RRU信号接入RFC端口,会造成RFC单板损坏。

DCU的RFC射频板端口输入射频信号总功率要求>=6dBm,如小于6dBm,则将导致下行增益不足以达到pRRU 50mw的最大功率。

现场需使用功率计检测DCU的RFC射频板端口输入射频信号总功率是否在6至20dbm之间。

注:中兴MAU要求使用40db衰减器或耦合器,输入功率控制在-20至10dbm 之间。

2.接电是否规范电源走线要加套PVC管,走线要水平;电源线如需穿墙走线,穿墙部分必须加套PVC管或波纹管加以保护,穿墙口必须密封;3.走线是否规范所有馈线、信号线必须按照设计方案的要求布放,要求走线牢固、美观,不得有交叉、扭曲、裂损情况;馈线需要避免与消防管道及强电高压管道一起布放走线,确保无强电,强磁干扰,禁止馈线沿建筑物避雷网带或者避雷底线捆扎一起布放走线。

HUB-pRRU网线采用规格为CAT5e/6的网线,最大拉远距离为100m。

(1)RHUB-pRRU网线(2)pRRU的CPRI_E0接口网线工艺的一般要求如下:•以太网线的弯曲半径大于25mm。

•线缆应布放整齐,并用线扣绑扎牢固,但不得勒伤网线,线扣间距均匀,朝向一致,多余线扣应剪除,所有线扣必须齐根剪平。

•以太网线从地下的金属管道走线,金属管道两端接地。

•如果电源线,保护地线和网线需要平行走线,则其间距离需在100mm以上。

•在以太网线接头处保留一定的冗余。

网线长度不大于100米,对大于100米不到200米的网线需要增加放大器。

注:爱立信设备可不需放大器控制在200米内。

•绑扎网线时,绑扎点到网口的距离要求:≤400mm。

•在弱电井中布放以太网线需有电缆槽或PVC管保护。

4.各类标签是否规范为便于后期维护,所有馈线、光纤、网线、电源线、接地线需贴有标签,且标签贴放准确。

(五)测试指标验收:测试中需进行4G上下行数据业务测试、覆盖测试、外泄测试、室内外切换测试和CSFB测试并提交相关测试报告。

重点指标如下:测试项目测试标准上下行速率下行:单路大于等于35Mbps,双路大于等于60Mbps;上行:大于等6Mbps。

覆盖测试进行空闲态测试,室内目标覆盖区域内95%以上的公共参考信号接收功率(RSRP)≥-105dBm且 RS-SINR ≥6dB。

外泄测试在室外10米处(当建筑物距离道路小于10米时,以道路为参考点)应满足RSRP≤-110dBm采样点占比大于90%或室内小区外泄的RSRP 比室外主小区RSRP低10dB以上。

CSFB语音测试每个楼层进行5次主被叫拨打,CSFB接通率、返回4G时延、CSFB接通时延、返回4G成功率分别达到100%、<1.5S、<10S、100%,每个RRU至少测试一层,会议室、一楼大厅等人口密集区域必测。

相关文档
最新文档
