飘窗板预制与安装技术交底

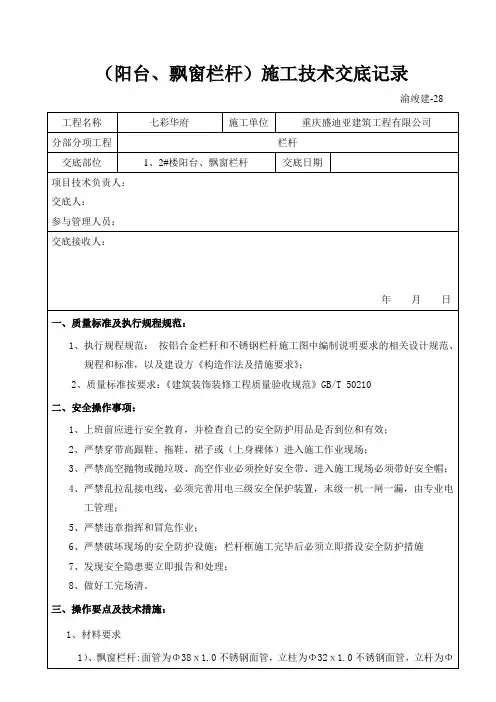

(阳台、飘窗栏杆)施工技术交底

(阳台、飘窗栏杆)施工技术交底记录渝竣建-28职场加油站:工作态度心态中有很重要的一点,那就是责任心的问题。
责任感指的是对组织的安排抱着尽善尽美的态度去完成,对于那些组织需要却不一定需要自己去完成的任务能够勇敢的承担下来并尽心完成。
责任感既包括对自己言行和人生道路承担责任的态度,又包括对自己履行职责的过失和责任的态度;既包括对自己负责的意识,也包括对他人和社会负责的意识。
或许我们达不到那样的品质,那样的精神高度,在公司只有一点要求;对自己该做的事情尽心尽力的做好,这样既是对公司负责也是对自己负责。
缺乏责任心会造成什么样的后果呢?我们先来举个例子:比如磨机部门的员工,操作时若不严格按照操作指引来做,很容易把一盘玻璃磨废,这样既浪费了物料自己也要被罚款;再比如QC人员,如果检查不仔细,把不良品流到下工序,那下工序花费人力物力来对不良品进行加工,做的全是无用功;也有一些人检查出批量的同一种不良项目,如果不及时反映到上工序,上工序操作人员在不知情的情况下继续生产不良品,是很严重的资源浪费。
所以做人一定要有责任心,是自己职责范围内的事一定要尽心尽力做好,既对公司负责也是对自己负责。
在工作中我们应该以什么样的心态来与同事及上级相处呢?如果你在工作中犯了错误,你的上级批评你并罚了你的款,你心里会怎么想呢?记恨于心趁机报复还是虚心接受并马上改正呢?不同的心态对你以后的工作将产生不同的影响。
如果你一直记恨他,你就会对自己的工作产生厌恶感,不会真心听从他的安排甚至会有抵触情绪,那样生产就会越来越差,而且错误不被指出来只会继续不停的犯错,对自己和公司都不利;可是如果你能够认识到自己的错误并牢记于心,下次就不会再有类似的事情发生,用正确的方法来做事合格率得自然会越来越高,挣的钞票也会增加。
帮助他人就等于帮助自己。
我们都知道,人与人之间的交往是一种平等互惠的关系,也就是说,你对别人怎么样,别人就会对怎么样对你。
你帮助我,我就会帮助你。
窗台板安装技术交底

窗台板安装技术交底
工程名称:锻造分厂辅房大理石窗台板安装工程
本次交底的内容是辅房窗台板的安装技术,适用于锻造分厂的大理石窗台板安装工程。
一、施工准备:
1.所需机具:电动锯石机、橡皮锤、水平尺、盒尺、小线。
2.作业条件:
1)窗下墙已经剔凿完成并清理干净。
2)在安装前,窗下墙需要刷一道水泥浆。
二、窗台板安装:
1)大理石窗台板每边需要宽出窗口30mm,出墙尺寸
20mm。
使用水泥砂浆填缝,确保密实,以防止下雨时雨水从水泥砂浆缝隙渗出。
2)允许偏差:两端高低差允许偏差2mm,使用水平尺进行检查;两端出墙尺寸允许偏差3mm,使用尺量进行检查。
三、质量标准:
1、主控项目:
1)窗台板的材质、品种、规格尺寸、形状应符合要求。
2)窗台板的刚度和强度应符合有关标准和设计要求。
2、一般项目:
1)加工制作尺寸正确,表面平直光滑,颜色一致符合要求。
2)窗台板割角整齐,接缝严密,平直通顺,窗台板出墙尺寸一致。
四、应注意的质量问题:
1、窗台板底垫不实,捻灰不严,标高不一致、不平:施工中认真做好每道工序,找平、垫实,固定牢固。
2、多块拼接窗台板不平、不直:加工窗台板长、宽超偏差,厚度不一致。
施工时应注意同规格在同部位使用。
窗台板安装安全技术交底模板

一、工程名称:[填写工程名称]二、施工单位:[填写施工单位名称]三、建设单位:[填写建设单位名称]四、交底部门:[填写交底部门名称]五、交底人:[填写交底人姓名]六、施工期限:[填写施工期限]七、接受交底班组或员工签名:[填写签名]一、交底内容1. 安全意识教育所有参与窗台板安装的施工人员必须接受三级安全教育,了解并掌握相关的安全知识和操作规程。
施工前应进行安全宣誓,确保安全生产。
2. 安全帽、防护用品佩戴施工人员必须佩戴符合国家安全标准的安全帽,扣好帽带。
在高处作业时,必须佩戴安全带,确保作业安全。
3. 工具及材料准备施工前,应检查所有工具和材料,确保其完好无损。
工具应放置在专用工具袋内,避免高处作业时工具掉落。
4. 施工现场环境施工现场应保持整洁,施工通道畅通,不得堆放杂物。
施工现场应设置警示标志,提醒施工人员注意安全。
5. 施工操作规程(1)窗台板安装前,应对窗台板进行检查,确保其尺寸、质量符合设计要求。
(2)安装窗台板时,应按照施工图纸要求进行,确保安装位置准确、牢固。
(3)安装过程中,施工人员应站在安全可靠的位置,不得站在窗台板边缘作业。
(4)安装完成后,应对窗台板进行验收,确保其平整、牢固。
6. 高处作业安全(1)高处作业时,施工人员必须佩戴安全带,安全带生根处须安全可靠。
(2)高处作业时,应设置安全防护网或安全网,防止坠落。
(3)高处作业时,施工人员不得酒后作业,不得开玩笑,确保作业安全。
7. 交叉作业安全(1)交叉作业时,施工人员应保持安全距离,防止碰撞。
(2)交叉作业时,应设置警示标志,提醒施工人员注意安全。
8. 应急处理(1)施工现场应配备急救箱,施工人员应掌握急救知识。
(2)发生安全事故时,施工人员应立即停止作业,并报告相关负责人。
二、注意事项1. 施工过程中,施工人员应密切配合,确保施工顺利进行。
2. 施工过程中,施工人员应遵守各项安全规定,不得擅自改变施工方案。
3. 施工过程中,施工人员应保持良好的作业习惯,确保安全生产。
飘窗施工技术

①模板尺寸位置验收。 ②钢筋绑扎验收。 ③浇筑混凝土。
步骤六:立板的支模办法
6.立板支模,开侧孔设置混凝 土导槽。浇筑混凝土,用振动 棒靠钢筋振捣;靠模板振捣混 凝土。严禁在上飘板出现虚线 标示的冷缝。
控制点: ①混凝土浇筑导槽设置为重 点检查。 ②按交底方案设置冷缝,严 禁出现上飘板虚线位置的冷 缝出现,如有则重罚。 ③浇筑混凝土。
控制点:①保证控制线本身闭合 差不超过5mm。②水平控制线作 为下飘板的板面高度控制线。③ 垂直控制线作为立板边线的控制 线。
步骤三:植筋及定位钢筋头设置
3.主控项目: 按控制线控制植筋位置及区域, 并在板边缘线上设置定位钢筋头 (模板内侧),深度30mm,外露 30mm,具体做法见下页图示。
控制点:①保证植筋位置准确。 ቤተ መጻሕፍቲ ባይዱ保证板边定位钢筋在线条上, 间距500mm。
步骤三:细节
①保证植筋位置准确。②按设计板边位置弹线定位
步骤四:下飘板、边梁、立板二次浇筑防漏浆措施
4.下飘板及边梁支模,模板与旧 混凝土面贴双面胶,避免漏浆。
控制点:①保证植筋位置准确。 ②保证板边定位钢筋在线条上, 间距500mm。
步骤五:下飘板及返梁浇筑混凝土
5.下飘板及返梁支模,浇筑混凝 土,支模横平竖直为重点检查对 象。
渗水防治技术交底
高层建筑卧室飘窗
交底人:杨垂鑑
步骤一:上飘板、剪力墙、楼面梁板一次浇筑成型
1.上飘板、剪力墙、楼面梁板 一次支模并浇筑混凝土。
控制点:① 飘窗上飘板高度一 致,水平尺寸到位。②飘板混 凝土密实,阴线直角且不漏水。
步骤二:定位线及混凝土界面处理
2.主控项目 ①在内墙上弹出100cm水平控制 线。②在外墙上弹出垂直控制线, 具体的说就是立板外边缘线,如 左图。 ③新旧混凝土界面凿毛、清洁、 湿润。
(完整版)窗户安装安全技术交底

(完整版)窗户安装安全技术交底窗户安装安全技术交底
1. 安装前准备
在进行窗户安装之前,必须确保以下准备工作已经完成:
- 确定窗户安装的具体位置和要求。
- 检查窗户尺寸和型号是否与设计要求匹配。
- 确保安装环境干净、整洁,无障碍物。
2. 安装步骤
2.1 清理工作
- 清理窗户安装位置,确保表面平整干净。
- 清理窗框内部,确保无杂物和尘土。
2.2 测量和定位
- 使用测量工具准确测量窗户尺寸。
- 根据测量结果确定窗户的准确位置和定位。
2.3 安装窗框
- 根据设计要求,使用合适的固定件固定窗框。
- 确保固定件牢固、平整。
2.4 安装玻璃
- 将玻璃轻轻放置在窗框中。
- 使用密封胶确保玻璃与窗框之间密封。
2.5 排水处理
- 在窗户下部安装排水坎,确保排水畅通。
- 使用密封胶密封排水坎与地面之间的接口。
3. 安全注意事项
- 安装窗户时,请确保操作人员穿戴合适的安全装备。
- 在安装过程中,严禁随意漫步或乱扔工具。
- 如遇恶劣天气,请停止安装工作,确保施工安全。
以上是窗户安装的安全技术交底,请遵循以上步骤进行安装操作,确保施工安全。
飘窗板窗台做法技术交底

飘窗板顶板底部及底板底部均按照设计做法施工。
技术负责人
交底人
接底人
舜奥嘉园技术交底
工程名称
舜奥嘉园南区8#-12#楼
交底部位
飘窗窗台板的装饰做法Βιβλιοθήκη 交底单位001技术部
日期
2013年3月4日
根据图纸设计,本工程飘窗板上下两侧均采用20mm厚的胶粉聚苯颗粒外加5mm厚抗裂砂浆复合一层耐碱网格布。根据住户使用功能要求,结合以前类似工程施工经验,经与各项目部技术人员商量确定飘窗板抹灰做法做如下调整:
预制阳台、雨罩、通道板安装安全技术交底

预制阳台、雨罩、通道板安装安全技术交底1. 背景介绍随着城市化进程的不断推进,越来越多的住宅楼使用预制阳台、雨罩和通道板来增加室外空间和保护室外设施。
然而,在进行安装过程中,可能存在一些安全风险,因此有必要进行安全技术交底,以确保施工过程中的安全性。
本文将重点介绍预制阳台、雨罩和通道板的安装过程中需要注意的安全事项和常见的风险控制措施。
2. 安全事项2.1 施工前的准备工作在进行预制阳台、雨罩和通道板安装之前,施工人员应严格按照以下程序进行准备工作:•确认施工区域是否具备安全条件,如防护设施是否完善、场地平整等;•对施工所需材料和设备进行检查和清点,确保其完好无损;•查看和理解相关施工图纸和技术规范,熟悉安装流程和要求;•确定施工过程中的危险源,采取相应的控制措施。
2.2 施工过程中的安全注意事项在实际的安装过程中,施工人员需要注意以下事项以确保安全:•安全防护措施:施工人员应佩戴安全帽、安全鞋等必要的个人防护装备,同时设置警示标志和防护栏杆,确保施工现场的安全;•工具使用:使用合适的工具和设备,按照正确的方法进行操作,避免意外事故的发生;•材料搬运:搬运材料时应注意合理分配重量、采用适当的工具,保持身体平衡,并与其他施工人员进行良好的沟通和配合;•施工作业:在进行预制阳台、雨罩和通道板的安装过程时,应遵循安全操作规程,确保作业过程中的安全性;•高处施工:对于需要进行高处作业的情况,施工人员应熟悉相关的安全操作规程,并使用合适的安全设备,如安全带、脚手架等。
2.3 紧急情况处理措施在施工过程中,可能会发生一些紧急情况,如工人受伤、设备故障等。
为了保证施工人员的安全,需要提前制定相应的紧急情况处理措施:•人员伤害的处理:在发生施工人员受伤时,应立即采取紧急救治措施,如拨打急救电话、进行简单的创伤处理等;•设备故障的处理:在设备故障时,应立即停止作业,切断电源,寻找专业的维修人员进行处理;•楼体倾斜或裂缝的处理:若发现楼体倾斜或出现裂缝等安全隐患,应立即撤离工人,并报告相关部门进行处理。
预制阳台栏板安装工程技术交底

(二)材质要求
1、钢筋混凝土预制阳台栏板已到场,质量符合要求,并有出厂质量证明书。其堆放场地应平整,夯实。对于有裂缝、平整度不够或有质量缺陷的构件不准进场。
2、水泥为P·Ο32.5级以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥,复试报告应有质量证明文件,砂为粗砂或中砂,石为5~32mm普通碎石。
(二)吊装
构件安装前必须使每个吊钩同时受力。并仔细校核吊装位置后慢慢就位,挑出部位放于临时支撑上。
(三)凋整
当阳台查检后,从上至下弹阳台栏板位置线,要求其上下位要对齐,处于同一垂直线,同层楼板处于同一水平线上。
用撬棍将构件仔细与控制线进行校核,将构件调整至正确位置,将锚固钢筋理顺就位。
(四)焊接锚固筋
第9.4.2条
3
接头和拼缝的混凝土强度
第9.4.3条
一般项目
1
预制构件支承位置和方法
第9.4.4条
2
安装控制标志
第9.4.5条
3
预制构件吊装
第9.4.6条
4
临时固定措施和位置校正
第9.4.7条
5
接头和拼缝的质量要求
第9.4.8条
三、工艺流程
坐浆→吊装→调整→焊接→浇筑混凝土
四、操作工艺
(一)坐浆
构件安装前将基层清理干净,浇水湿润,并刷一层水次比为0.5的素水泥浆,随即安装,以保证构件与墙体之间不留缝隙。
预制阳台栏板安装分项工程质量技术交底卡
GD2301003
施工单位
工程名称
分部工程
交底部位
日期
年月日
交
窗台板制作与安装施工技术交底

窗台板制作与安装施工工艺施工企业:海顺印业剧团№:(津建安表22)工程名称职工宿舍工种装饰施工部位窗台板制作与安装交底时间2020年月日本分项适用于细部工程中木质的窗台板的制作与安装工程。
施工准备1、技术准备熟悉施工图纸,做好施工准备。
2、材料要求(1)窗台板制作与安装所使用的材料和规格、木材的燃烧性能等级和含水率及人造板的甲醛含量应符合设计要求和国家现行标准的有关规定。
(2)木方料:木方料是用于制作骨架的基本材料,应选用木质较好、无腐朽、无扭曲变形的合格材料,含水率不大于12﹪。
(3)防腐剂、油漆、钉子等各种小五金必须符合设计要求。
3、作业条件(1)窗帘盒的安装已经完成。
(2)窗台表面按要求已经清洁干净。
施工工艺1、工艺流程窗台板的制作砌入防火木窗台板刨光拉线找平、找齐订牢2、操作工艺(1)窗台板的制作按图纸要求加工的木窗台表面应光洁,其净料尺寸厚度在20~30mm,比待安装的窗长240mm,板宽视窗口深度而定,一般要突出窗口 60~80mm,台板外沿要倒棱或起线。
台板宽度大于150mm,需要拼接时,背面必须穿暗带防止翘曲,窗台板背面要开卸力槽。
(2)窗台板的安装1)在窗台墙上,预先砌入防腐木砖,木砖间距500mm左右,每樘窗不少于两块,在窗框的下坎裁口或打槽(深12mm,宽10mm)。
将窗台板刨光起线后,放在窗台墙顶上居中,里边嵌入下坎槽内。
窗台板的长度一般比窗樘宽度长120mm左右,两端伸出的长度应一致。
在同一房间内同标高的窗台板应拉线找平、找齐,使其标高一致,突出墙面尺寸一致。
应注意,窗台板上表面向室内略有倾斜(泛水),坡度约1﹪。
2)如果窗台板的宽度大于150mm,拼接时,背面应穿暗带,防止翘曲。
3)用明钉把窗台板与木砖钉牢,顶帽砸扁,顺木纹冲入板的表面,在窗台板的下面与墙交角处,要钉窗台线(三角压条)。
窗台线预先刨光,按窗台长度两端刨成弧形线脚,用明钉与窗台板斜向钉牢,顶帽砸扁,冲入板内。
窗台板安装安全技术交底模板

一、工程名称及施工单位1. 工程名称:[填写工程名称]2. 施工单位:[填写施工单位名称]二、交底时间及参与人员1. 交底时间:[填写具体日期]2. 参与人员:施工负责人、技术员、施工班组全体成员三、安全注意事项1. 作业人员必须经过专业培训,了解窗台板安装的工艺流程和安全操作规程。
2. 作业人员必须佩戴好安全帽、安全带等个人防护用品。
3. 作业前应检查施工现场,确保无安全隐患,如杂物、尖锐物体等。
4. 高处作业时,必须设置安全防护设施,如安全网、防护栏杆等。
5. 严禁酒后作业、疲劳作业和违章操作。
四、窗台板安装安全技术交底内容1. 施工准备(1)材料检查:确保窗台板及所需配件的质量合格,无损坏。
(2)工具检查:检查电钻、螺丝刀、扳手等工具的完好性。
2. 安装步骤(1)定位:根据设计图纸,确定窗台板的位置和尺寸。
(2)固定:使用电钻在窗台板预定位置钻孔,并插入膨胀螺丝。
(3)安装:将窗台板固定在膨胀螺丝上,确保窗台板与墙面平行。
(4)调整:调整窗台板的高度和水平度,使其符合设计要求。
(5)检查:检查窗台板安装质量,确保无松动、翘曲等现象。
3. 安全操作要点(1)高处作业时,必须佩戴安全带,并确保安全带生根处安全可靠。
(2)使用电钻钻孔时,注意钻孔深度和角度,避免伤及墙体。
(3)安装膨胀螺丝时,注意用力均匀,避免损坏墙体。
(4)调整窗台板时,注意平衡,防止因用力过猛导致窗台板倾斜或脱落。
4. 事故预防措施(1)高处作业时,禁止一人作业,必须两人配合。
(2)作业过程中,如发现异常情况,应立即停止作业,排除隐患后方可继续。
(3)作业结束后,清理施工现场,确保无安全隐患。
五、总结1. 施工人员应严格按照本安全技术交底执行,确保施工安全。
2. 施工过程中,如有疑问或发现安全隐患,应及时报告施工负责人,及时解决。
3. 本安全技术交底为本次窗台板安装作业的指导文件,如有变更,以最新交底为准。
[填写单位名称][填写日期]。
窗户安装技术交底记录

技术交底记录年月日安装。
2.根据设计图纸中门窗的安装位置、尺寸和标高,依据门窗中线向两边量出门窗边线。
以顶层门窗边线为准,用线坠或经纬仪将门窗边线下引,并在各层门窗口处划线标记,对个别不直的口边应剔凿处理(轻微部位)。
3.门窗的水平位置应以楼层室内+100Cm(或IOOCm)的水平线为准向下反,量出窗下皮标高,弹线找直。
每一层必须保持窗下皮标高一致。
(二)密封胶施工0......基层必须清理干净,再打密封胶,要求顺直。
™一\「『3/®(三)防腐处理或粘贴塑料薄膜进行保护,以免水泥砂浆直接与门窗上二^一:上一表面接触,产生电化学反应,腐蚀门窗。
附图12.安装门窗时,如果采用连接铁件固定,则连接铁件,固定件等安装用金属零件最好用不锈钢件,否则必须进行防腐处理,以免产生电化学反应,腐蚀门窗。
(四)铝合金门窗的安装就位根据划好的门窗定位线,安装铝合金门窗框,并及时调整好门窗框的水平、垂直及对角线长度等符合质量标准,然后用木楔临时固定。
尸|吗_<m广.5∞∣G5O(五)门窗的固定信『[1一■按设计要求:门窗与碎构件连接,用塑料膨胀7. ■螺栓将门窗的固定,固定位置点参照图1;不得采用射钉。
[门窗框与墙体间缝隙间的处理t" ,B1.穿透窗框的固定件部位,必须采用密封材料VI JI进行密封防水处理措施。
图12.门窗框与洞口墙体安装缝隙的填塞,宜采用隔声、防潮、无腐蚀性的聚氨脂发泡填缝剂填缝。
3.门窗框室内外侧表面与洞口墙体间留出密封槽,确保墙边防水密封胶胶缝的宽度和深度均不小于6mm。
缝内嵌填耐候密封胶。
(七)门窗扇及门窗玻璃的安装项次项目允许偏差(mm)检验方法六、成品保护(1)门窗装入洞口临时固定后,应检查四周边框和中间框架是否用规定的保护胶纸和塑料薄膜封贴包扎好,再进行门窗框与墙体之间缝隙的填嵌和洞口墙体表面装饰施工,以防止水泥沙浆、灰水、喷涂材料等污染损坏铝合金门窗表面。
在室内外湿作业未完成前,不能破坏门窗表面的保护材料。
外墙空调板及飘窗做法技术交底

外墙空调板及飘窗做法技术交底
1、所有空调板及飘窗上下及侧面均采用1:3水泥砂浆抹灰。
2、所有空调板及飘窗板下面距外边2.5公分安装1.5公分宽米格条,米格条在距成型外墙2公分处切断。
3、空调板上面及飘窗上板面前后按1.5公分高差调度压光,空调板及飘窗上板四周厚度均按12公分施工,厚度误差为±1公分。
4、飘窗处外墙砖满贴至窗洞口边,飘窗下板面三边从外到内量6公分宽按1.5公分高差调坡压光,6公分调坡最薄处0.5公分,飘窗板面找平压光。
5、空调板及飘窗必须上下放通线、平面返水平施工,由于没有放垂线及抄水平,造成空调板及飘窗不垂直和水平,一律返工并赔偿材料(飘窗由甲方按设计及规范施工,如果上下飘窗抹灰面不水平将造成窗户无法安装,望班组精心施工,否则到安装窗户时除返工赔偿材料外每返工飘窗罚款30元)。
6、空调板及飘窗板上面必须清钻干净并扫浆,由于工序不到位造成空调板及飘窗板上面找平层空鼓开裂等现象一律返工并赔偿材料。
接受交底人:
年月日。
室内飘窗板预制施工工法(2)

室内飘窗板预制施工工法室内飘窗板预制施工工法一、前言室内飘窗板预制施工工法是一种高效、快速并具有优良质量的室内装饰施工工法。
通过对室内飘窗板进行预制,可以提高施工效率,减少对现场施工的依赖,同时确保了工程质量的稳定性和一致性。
本文将介绍该工法的工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及一个实际工程实例。
二、工法特点室内飘窗板预制施工工法主要有以下特点:1. 高效快速:通过预制飘窗板,可以大大缩短施工周期,并能够在室内环境中进行施工,不受天气等因素的限制。
2. 质量稳定:预制飘窗板可在工厂进行加工,通过工艺规范和质量控制,确保了飘窗板的质量稳定性和一致性。
3. 改善施工环境:由于室内飘窗板预制,现场施工时只要进行拼装、固定等操作,减轻了现场的噪音、灰尘等对施工环境的影响。
4. 环保节能:预制工艺减少了对现场资源的消耗,减少了废弃物的产生,符合绿色环保的要求。
三、适应范围室内飘窗板预制施工工法适用于各类住宅、商业空间和办公空间的装饰工程,尤其适用于多个相似飘窗的装修项目。
四、工艺原理室内飘窗板预制施工工法的工艺原理主要基于以下几点:1. 设计定制:根据实际需求,制定飘窗板的设计方案,并进行定制加工,确保尺寸和质量的准确性。
2. 组装施工:通过设计好的组装方式,按照预先制定的方案进行拼装,使用专用的固定设备进行固定。
3. 室内施工:飘窗板在工厂预制完成后,可以直接运至现场进行施工,不受外部环境的影响,同时为施工过程提供了更好的控制。
五、施工工艺1. 飘窗板的预制:根据设计方案,飘窗板在工厂进行预制,包括材料切割、零件拼装和固定等。
2. 安装飘窗架:在飘窗上预留好固定点,将飘窗架固定在墙体上,确保其稳定性。
3. 安装飘窗板:将预制好的飘窗板按规定尺寸和顺序进行拼装,并使用专用的固定设备进行固定。
4. 玻璃安装:根据需要,在飘窗的适当位置安装玻璃,确保安全性和采光效果。
5. 精细修整:对安装好的飘窗板进行细部修整,确保其外观平整、无瑕疵。
飘窗安全技术交底模板

一、交底对象本交底适用于所有参与飘窗施工的施工人员、监理人员及业主代表。
二、交底目的确保飘窗施工过程中的安全,预防安全事故的发生,提高施工质量。
三、飘窗安全施工要点1. 施工人员安全培训施工前,应对施工人员进行安全教育培训,使其充分了解飘窗施工的安全操作规程和注意事项。
2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,如“当心坠落”、“禁止通行”等。
(2)施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全带等。
(3)施工现场应定期进行安全检查,发现问题及时整改。
3. 飘窗设计要求(1)飘窗设计应符合国家相关建筑标准,确保其结构安全可靠。
(2)飘窗设计应充分考虑承重能力,防止因超载而引发安全事故。
(3)飘窗设计应考虑排水、防水等问题,确保使用过程中的舒适性。
4. 施工工艺要求(1)施工过程中,应严格按照施工图纸和施工规范进行操作。
(2)施工人员应正确使用施工工具和设备,确保操作安全。
(3)施工过程中,应加强施工现场的协调管理,避免交叉作业引发安全事故。
5. 飘窗施工安全操作规程(1)施工人员应穿戴好个人防护用品,如安全帽、安全带、防护眼镜等。
(2)施工过程中,严禁酒后作业、疲劳作业。
(3)施工人员应严格遵守操作规程,不得擅自改变施工方法。
(4)施工过程中,应密切关注施工环境,发现异常情况立即停止作业。
6. 飘窗施工注意事项(1)施工过程中,严禁在飘窗上堆放重物,以免影响结构安全。
(2)施工过程中,严禁在飘窗附近进行焊接、切割等易燃易爆作业。
(3)施工过程中,严禁在飘窗附近放置易燃易爆物品。
(4)施工完成后,应对飘窗进行检查,确保其安全可靠。
四、交底人及日期交底人:XXX日期:XXXX年XX月XX日五、验收及整改1. 施工完成后,由监理单位进行验收,确保飘窗施工质量符合要求。
2. 验收过程中,如发现安全隐患,应立即整改,直至消除隐患。
3. 整改完成后,由监理单位进行复查,确认整改措施落实到位。
窗安装安全技术交底模板

一、交底目的为确保窗安装工程的安全,提高施工人员的安全意识,预防事故发生,特进行安全技术交底。
二、交底内容1. 施工人员安全要求1.1 所有参与窗安装工程的施工人员必须经过专业培训,了解并掌握窗安装的安全技术操作规程。
1.2 施工人员必须佩戴安全帽、安全带等个人防护用品。
1.3 禁止酒后作业,禁止穿硬底鞋、高跟鞋等不安全鞋具。
2. 施工工具与材料安全2.1 施工前,应检查所有工具和材料是否完好,如有损坏或不符合安全要求,应及时更换或修复。
2.2 所有工具和材料应整齐堆放,不得随意堆放或堆放在通道上。
2.3 禁止使用损坏或不符合安全要求的工具和材料进行施工。
3. 现场安全措施3.1 施工现场应设置安全警示标志,明确危险区域和注意事项。
3.2 高处作业时,应设置安全防护设施,如安全网、护栏等。
3.3 施工现场应保持整洁,不得堆放杂物,确保通道畅通。
4. 窗安装施工安全4.1 搬运窗框、玻璃等材料时,应轻拿轻放,防止损坏或坠落。
4.2 安装窗框时,应确保窗框与墙体连接牢固,防止脱落。
4.3 安装玻璃时,应使用夹具紧固,并使用密封膏封严四周。
4.4 安装过程中,严禁在窗框上悬挂重物或安放脚手架。
4.5 安装完成后,应对窗户进行试闭,确保窗户关闭严密,无安全隐患。
5. 紧急情况处理5.1 如遇紧急情况,如玻璃破碎、窗框脱落等,应立即停止施工,并采取必要的安全措施。
5.2 如发生人员受伤,应立即拨打急救电话,并采取必要的第一时间救助措施。
三、交底人(此处填写交底人姓名及职务)四、被交底人(此处填写被交底人姓名及职务)五、交底时间(此处填写交底时间)六、注意事项1. 施工人员应认真学习并遵守安全技术交底内容,提高安全意识。
2. 施工过程中,如遇特殊情况,应立即停止施工,并向相关人员报告。
3. 施工完成后,应对施工现场进行全面检查,确保无安全隐患。
4. 施工单位应定期对施工人员进行安全教育和培训,提高施工人员的安全技能。
窗台板安装技术交底

窗台板安装技术交底
1、所有施工人员进入施工现场必须戴好安全帽。
2、技术要求:
(1)安装前必须将墙面清理干净,松动的砖要砌好,再浇水润湿。
(2)成型后窗台板上表面为30线上710mm,出墙面220mm。
(3)当窗台板下灰厚超过20mm时,必须填充细石混凝土,不允许用砂浆代替。
(4)窗台板向室内有3mm坡度。
(5)安装一楼窗台板时,必须在窗口外侧挂立线,以立线为准安装窗台板。
3、质量要求:安装完后的窗台板出墙长度一致,均为220mm。
距窗口两侧距离一致,成型尺寸准确。
不得有空鼓出现。
4、安装后,量一下窗台板至窗过梁的最小距离,如小于2060mm时,必须和技术人员进行商量,否则一切后果则安装人负责。
5、安装完毕后,用牛皮纸粘在窗台板面上加以保护,施工时必须小心,不得磕碰,如发现窗台板有裂缝时,必须及时向工长或技术人员汇报。
交底人:接收交底人:
2004年7月20日。
(完整版)窗户安装技术交底(签字版)

史家庄城中村改造四期东区项目户安装技术交底编制人:审核人:期:窗户安装技术交底一、施工准备1、材料及主要机具(1)铝塑窗、耐火窗、窗框的连接件、窗框的五金件配件、聚氨酯泡沫填缝剂、硅酮密封胶。
(2)主要机具:电锤、电钻、射钉枪、扫平仪,螺丝刀、手锤、扳手、钳子、水平尺、线坠、胶枪等。
(3)铝塑窗安装过程中的材料:(4)耐火窗安装过程中的材料:二、施工方法放线、找标高T检查洞口尺寸T窗框安装、校正T打发泡胶、窗口抹灰T外墙施工完毕打密封胶T挂窗扇、矫正T安装玻璃及五金件、调试清理1、放线、找标高:根据图纸设计要求,挂通线找出左右位置线并在室内弹出室内50线2、检查洞口尺寸:根据弹好的洞口位置线,检查各洞口尺寸,对于偏位的洞口提前作做剔凿处理。
3、窗框安装:根据设计图纸及窗扇的开启方向,确定窗框的安装位置,并把窗框装入洞口,使其上下框的中线与洞口中线对齐。
安装时应采取防止窗变形的措施。
窗上下框中线与洞口中线对齐后,窗上下框四角及中横框的对称位置用木楔临时定位。
当下框长度大于0.9m 时,其中间也用木楔塞紧,然后调整窗框水平度、垂直度和直角度,利用射钉或膨胀丝固定窗户。
固定时射钉或膨胀丝应打在蒸压粉煤灰砖部位(每个固定点不少于2个钉)。
CCV#墙的平窗按300mm厚墙体居中安装,即从墙20线至窗框内边约320mm阳台窗户安装从梁20线至窗框内边约330mm飘窗窗户安装从拦板20线至窗框内边约240mm除阳台窗外窗框上下左右与窗洞缝隙均为20mm阳台窗为上部20mn下部30mn左右各20mn缝隙。
厨房卫生间考虑后续贴砖,合页处一侧窗框距墙缝隙应适当加宽,为后期贴砖预留空隙。
4、打发泡胶、窗口抹灰:窗框与洞口之间的伸缩缝内腔应采用发泡剂填塞。
应分层填嵌饱满,且不宜过紧,待表皮初凝后用小木板压平严禁切割破坏表皮影响防水效果,塞缝后抹灰包住窗框。
5、外墙施工完毕打密封胶:外墙窗框与墙交接处打密封胶,宽度8—12mm打胶必须经过样板验收,要求平整美观,接头自然,待外墙涂料施工完毕后再进行施工;6、玻璃安装(1)玻璃的安装应平整,安装牢固,不得有松动现象,内外表面均应洁净,玻璃中空层内不得有灰尘和水蒸汽,玻璃的层数、品种及规格应符合设计要求。
窗户安装安全技术交底模板

一、交底目的为确保窗户安装过程中的安全,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。
二、交底对象参与窗户安装工程的施工人员、管理人员及监理人员。
三、交底内容1. 施工前准备- 施工人员必须熟悉窗户安装的施工工艺和安全操作规程。
- 施工现场应设置明显的安全警示标志。
- 所有施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 材料与工具- 所使用的窗户材料必须符合国家相关标准,确保质量合格。
- 施工工具必须经过检查,确保安全可靠。
3. 施工操作要求- 搬运与堆放:- 搬运玻璃时,应戴胶手套或用布纸垫包边口锐利部位。
- 堆放玻璃应平稳,防止倾塌,不得在垂直方向的上下两层同时进行作业。
- 门窗应在室内竖直堆放,并有枕木垫平、固定牢靠,设置防倾倒措施。
不得露天堆放,严禁与酸碱等物一起存放。
- 安装步骤:- 铝合金门窗与建构物拉结点应控制在30~40厘米一度拉结牢固。
- 门窗的玻璃应用夹具紧固,四周内外侧应用密封膏封严。
- 安装门窗必须采用预留洞口的方法,严禁采用边安装边砌口或先安装后砌口。
- 洞口与副框、副框与门窗框拼接处的缝隙,应用密封膏封严。
- 安全注意事项:- 不得在门窗框上安放脚手架、悬挂重物或在框内穿物起吊,以防门窗损坏。
- 高处作业时,必须佩戴安全带,并设置安全防护措施。
- 操作人员应站在稳固的支撑物上,不得攀爬模板、脚手架等不稳固的物体。
4. 施工结束后的清理- 施工结束后,应将现场清理干净,特别是门窗周边的垃圾和杂物。
- 检查门窗安装质量,确保无安全隐患。
四、安全责任1. 施工单位应制定详细的安全施工方案,并落实各项安全措施。
2. 施工人员应严格遵守安全操作规程,确保自身安全。
3. 监理单位应加强对施工现场的监督检查,确保施工安全。
五、应急措施1. 如发生意外事故,应立即停止施工,并组织人员进行救援。
2. 按照应急预案进行处置,并及时上报相关部门。
六、附则本安全技术交底自发布之日起实施,如有未尽事宜,可根据实际情况予以补充。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
①内外窗台砌筑:
内窗台采用加气块砌筑,外窗台采用混凝土空心砌块砌筑,砌筑要求具体参照砌筑工程技术交底。
②外窗台压顶浇筑:
飘窗板整块预制和分块预制时对应压顶做法如下图,配筋参照飘窗节点剖面图。
整块预制时压顶做法分块预制时压顶做法
2、吊装人员临边作业必须系好安全带;
3、吊装前必须检查葫芦支架的稳固性;
4、吊装时禁止站在预制板下,人工搬运时注意协同配合;
5、施工时注意工完场清。
一、施工准备:
1、材料准备:C30商品混凝土,DMM5.0预拌砂浆
2、机具准备:手拉葫芦、手推车、灰桶、抹子、抄灰板、瓦刀、水平尺、卷尺等。
3、技术准备:1)建筑1米线弹好;2)熟悉图纸,以ZSC2415为例(南立面最西边飘窗),
飘窗平面图飘窗节点剖面图
二、施工工艺
1、工艺流程:内外窗台砌筑→外窗台压顶浇筑→飘窗板预制→窗台铺浆→飘窗板安装→接缝收口
③飘窗板预制
整块预制法(板面预留四个吊钩)分块预制法
④窗台铺浆
使用DMM5.0砌筑砂浆,在各接触面坐浆,砂浆满铺。
⑤飘窗板安装
整块预制时采用手拉(或电动)葫芦吊装,分块预制时采用人工搬运安装。飘窗板上墙后使用水平尺校验是否水平,及时调整。
⑥接缝收口
安装完成后,在各接缝位置使用DMM5.0砌筑砂浆收口,室内外分界处使用防水砂浆收口。
三、技术质量要求
要求满铺;
3、飘窗板预制时在地面上垫塑料薄膜,安装前将底部塑料薄膜清除干净;
4、本交底以ZSC2415为例,其余不同飘窗板预制尺寸亦不一样,根据各自尺寸分别预制。
四、安全文明施工
1、预制板安装前对工人进行专项安全交底,戴好安全帽,禁止酒后作业;
