吊篮专项施工方案
2022吊篮专项施工方案策划5篇
2022吊篮专项施工方案策划5篇吊篮专项施工方案策划1一、工程概况(以杭州钱江新城为例)本工程位于杭州钱江新城电动吊篮安装方案,楼层高—185米,电动吊篮的支架部分安装在楼顶层面上,共使用2台,(实际使用情景以现场需求为准)。
二、准备工作1、吊篮进场可根据场地大小,分批进场。
2、使用方必须在建筑物内外预备380V电源。
3、为了减少往楼顶搬运吊篮配件的劳动强度,提高安装速度,有塔吊或升降设备的应给予配合。
4、建筑物顶部或架设悬挂机构的场地具备基本平整条件,此平台必须牢固、稳定,贴合楼顶安装平台的条件。
已做防水保护层的,准备木板若干,以加强成品的保护。
5、建筑物顶部有其它杂物的应清理干净,便于安装或移动。
由于电动吊篮移动方便、灵活、使用效率高,没有其它特许要求。
6、我公司派吊篮技术人员负责指导安装,乙方负责搬运、协助安装及吊篮的拆卸。
7、搬运:水平搬运包括平台、绳坠铁、电器系统;垂直搬运包括屋面悬挂装置、钢丝绳、配重铁。
三、施工方法钱江新城工程使用电动吊篮2台。
每台吊篮安装顺序图:1、悬挂机构的安装悬挂机构安装于建筑物的顶面。
将悬挂机构的零、组件和钢丝绳吊运至顶面后,在平面图标注的位置进行安装。
安装顺序如下图:安装及调整:①安装地面选择水平面,遇有斜面时,在脚轮下头用木板靠垫平,将前、后座脚轮用木楔楔紧固定。
如安装面是防水保温层时,在前、后座下加垫5厘米厚木板,防止压坏防水保温层面。
②可调式悬挂支架的调节支座高度使前梁下侧面略高于女儿墙(或其它障碍物)高度,在可能情景下,在悬挂机构定位后,在前梁伸出端下侧面与女儿墙间加垫木块固定。
③前梁伸出端悬伸长度为1.3-1.5米。
④前、后座间距离在场地允许情景下,尽量调整至最大距离。
⑤两个支架间距离调整至前梁悬伸端点间距离比悬吊平台长度小3-5厘米。
⑥张紧加强钢丝绳时,使前梁略微上翘3-5厘米,产生预应力,提高前梁刚度。
⑦装夹钢丝绳时,绳夹的数量是3个,U形开口在钢丝绳尾端对侧,且方向一致。
吊篮施工专项方案
吊篮施工专项方案一、施工概述二、施工内容吊篮施工主要包括以下内容:1.安装吊篮:首先需要安装吊篮设备,并确保其稳固和安全。
2.安全防护:进行吊篮施工时需要做好周边安全防护工作,保护行人和建筑物的安全。
3.施工操作:在吊篮中进行施工操作,包括清洗、涂料施工、维修等工作。
4.质量控制:在施工过程中需要进行质量控制,确保施工质量达到要求。
三、施工准备1.设备准备:准备好吊篮设备及所需的辅助设备,保证其功能正常。
2.人员准备:招募经验丰富的施工人员,确保他们具备必要的技能和安全意识。
3.材料准备:准备好所需的施工材料,包括涂料、工具等。
4.安全准备:做好周边安全防护工作,设置警示标志并确保施工区域没有严重的安全隐患。
四、施工流程1.吊篮安装:将吊篮设备安装在施工现场,确保其稳固和安全。
2.安全检查:进行安全检查,包括吊篮设备、安全绳索、防护装置等的检查。
3.施工准备:做好施工准备工作,包括清理工作区域、准备所需材料和工具等。
4.施工操作:按照施工计划进行工作,确保施工质量和进度。
5.质量控制:进行质量控制,及时解决施工中出现的问题和质量缺陷。
6.完工验收:完成施工后进行验收,确保施工质量符合要求。
五、安全措施1.安全绳索:工人在吊篮中需系好安全绳索,确保其在高空工作时的安全。
2.安全帽:工人需佩戴安全帽,保护头部安全。
3.防护装置:吊篮设备应配备防护装置,防止工人从吊篮中坠落。
4.灭火器:吊篮设备附带灭火器,以防火灾发生。
5.施工现场管理:对施工现场进行管理,确保施工期间的安全。
六、风险评估吊篮施工存在的风险主要有高空坠落、设备故障、火灾等。
为了降低这些风险,需要做好风险评估,并采取相应的防范措施。
七、施工计划制定合理的施工计划,明确各项工作的时间和顺序,确保施工进度和质量。
八、施工人员培训对施工人员进行培训,提高他们的施工技能和安全意识,确保他们能够安全地进行吊篮施工。
九、保养和维护定期对吊篮设备进行保养和维护,确保其功能正常和安全可靠。
吊篮专项施工方案
吊篮专项施工方案一、前言本文将详细介绍吊篮专项施工方案,包括安全措施、施工流程和注意事项,旨在确保吊篮施工的顺利进行。
二、安全措施1. 管理制度(1)成立专门的吊篮施工管理小组,负责组织、协调和监督吊篮施工工作。
(2)制定吊篮施工作业指引,并确保各工作人员了解并遵守相关规定。
(3)制定完善的安全操作规程,包括上下吊篮、维护保养、应急预案等,确保吊篮施工过程中的安全。
2. 设备安全(1)确保吊篮设备符合国家标准,并定期进行安全检查和维护保养。
(2)配备应急救援设备,包括救生绳、安全吊带等,以应对突发状况。
3. 人员培训(1)进行吊篮施工前的安全教育和培训,包括上下吊篮的正确姿势、安全操作规程等。
(2)定期进行安全技能培训,提高工作人员的应急处置能力。
三、施工流程1. 吊篮安装(1)在施工前,根据实际需要选择合适的吊篮型号,并进行预组装。
(2)根据设计要求,在建筑物外墙设置吊篮支架,并对支架进行牢固固定。
(3)将吊篮通过升降系统安装到支架上,确保吊篮平稳可靠。
2. 施工准备(1)检查吊篮设备、安全绳索等是否完好,确保施工前的安全。
(2)清理施工场地,清除障碍物和杂物,为吊篮施工提供良好环境。
3. 施工操作(1)根据施工需求,将材料和工具放入吊篮内部,并妥善固定。
(2)工作人员正确穿戴个人防护装备,包括安全帽、安全绳索等。
(3)严格按照吊篮施工操作规程进行作业,包括上升、下降、移动等。
4. 施工结束(1)施工完成后,清理吊篮内部的材料和工具,并进行必要的维护保养。
(2)拆除吊篮前,确保安全绳索等设备稳固牢靠,可以安全拆卸。
四、注意事项1. 天气因素在恶劣的天气条件下,如大风、暴雨等,需停止吊篮施工,并进行相应的防护措施。
2. 交通安全施工期间,应设置明确的交通标志,确保施工现场交通有序,并预留足够空间供吊篮施工使用。
3. 安全监控建立安全监控系统,实时监测吊篮运行状态,及时发现并处理异常情况。
总结:吊篮专项施工方案对吊篮施工过程中的安全措施、施工流程和注意事项进行了详细的介绍。
吊篮施工安全专项施工方案
吊篮施工安全专项施工方案一、工程概述本工程为吊篮施工工程,施工地点位于xxxxxx地区。
本方案旨在确保施工过程中吊篮的使用安全,为施工人员提供安全的工作环境。
二、方案目标1.确保吊篮的结构稳定,使用设备符合安全规范。
2.确保吊篮的使用过程中施工人员的安全。
3.提供合理的施工方案,减少施工风险。
4.架设和拆除吊篮过程中的安全措施与要求。
三、施工前的准备工作1.编制施工方案,并由相关单位审查通过后方可动工。
3.检查吊篮设备和配件,确保无损坏。
4.制定吊篮的使用安全操作规范和紧急救援预案。
四、吊篮的安装1.吊篮的安装由专业团队负责,并按照制定的安装方案进行施工。
2.在吊篮安装过程中,严禁使用淘汰设备,保证吊篮的可靠性。
3.在吊篮安装完成后,进行必要的试运行,确保设备运行正常稳定。
五、吊篮的使用1.分配专人负责吊篮的操作,经过专业培训和持证。
2.按照吊篮操作规范进行操作,严禁超载、超员等行为。
3.每天开工前,对吊篮设备进行必要的检查,确保吊篮的安全性能良好。
六、安全防范措施1.保持施工现场整洁,及时清除吊篮周围的杂物和障碍物。
2.在吊篮的作业范围内设置警示标识,防止未经授权的人员进入作业区域。
3.在吊篮正常使用时,配备专人监督和协助作业。
4.采取有效的防护措施,保护施工人员的安全,如佩戴安全帽、安全绳索等。
5.准备好紧急事故处置设备和救援器材,确保发生事故时能够迅速进行紧急救援。
七、应急预案1.编制吊篮使用过程中可能遇到的各类事故的应急预案,并告知施工人员。
2.指派专人负责紧急事故的指挥和处置,保障施工人员和设备的安全。
3.定期组织演练,提高施工人员的应急能力和反应速度。
八、施工后的整理工作1.施工结束后,对吊篮进行清洁和消毒处理。
2.检查吊篮设备和配件,确保无损坏。
3.将吊篮及相关设备妥善存放,防止损坏和丢失。
九、施工记录和报告1.记录每天的吊篮使用情况,并及时上报相关单位。
2.对吊篮设备的维修和保养工作进行详细记录,确保设备安全可靠。
吊篮工程专项施工方案(3篇)
第1篇一、工程概况1. 工程名称:XX项目吊篮工程2. 工程地点:XX市XX区XX街道3. 工程规模:建筑面积XX万平方米,共XX栋楼4. 施工单位:XX建筑工程有限公司5. 设计单位:XX建筑设计研究院二、施工方案编制依据1. 国家有关建筑安全施工的法律法规及标准规范2. 工程设计文件及相关图纸3. 施工单位内部管理制度及操作规程4. 施工现场实际情况三、施工方案主要内容1. 施工组织设计2. 施工工艺及施工方法3. 施工质量控制4. 施工安全措施5. 施工进度计划6. 施工资源配备7. 施工环境保护四、施工组织设计1. 施工项目经理部组织机构及人员配备项目经理:全面负责施工项目的管理工作技术负责人:负责施工技术管理工作质量负责人:负责施工质量管理工作安全负责人:负责施工安全管理工作施工员:负责现场施工管理工作材料员:负责施工材料管理工作质量员:负责施工质量检查工作安全员:负责施工现场安全检查工作2. 施工进度计划根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
3. 施工资源配置根据施工进度计划,合理配置施工资源,确保施工顺利进行。
五、施工工艺及施工方法1. 吊篮设备安装(1)现场放线:根据设计图纸,确定吊篮设备安装位置,进行现场放线。
(2)基础施工:按照设计要求,进行吊篮设备基础施工。
(3)吊篮设备安装:按照吊篮设备说明书,进行吊篮设备安装。
2. 吊篮设备调试(1)检查吊篮设备各部件是否完好,是否存在安全隐患。
(2)对吊篮设备进行调试,确保吊篮设备运行正常。
3. 吊篮设备使用(1)操作人员必须经过专业培训,取得操作资格证书。
(2)操作人员必须按照操作规程进行操作,确保施工安全。
(3)定期对吊篮设备进行检查、维护,确保设备运行正常。
六、施工质量控制1. 施工质量控制目标(1)确保吊篮设备安装质量达到设计要求。
(2)确保吊篮设备运行稳定,无故障。
(3)确保施工过程中无安全事故发生。
2. 施工质量控制措施(1)严格按照设计图纸及施工规范进行施工。
吊篮施工专项方案

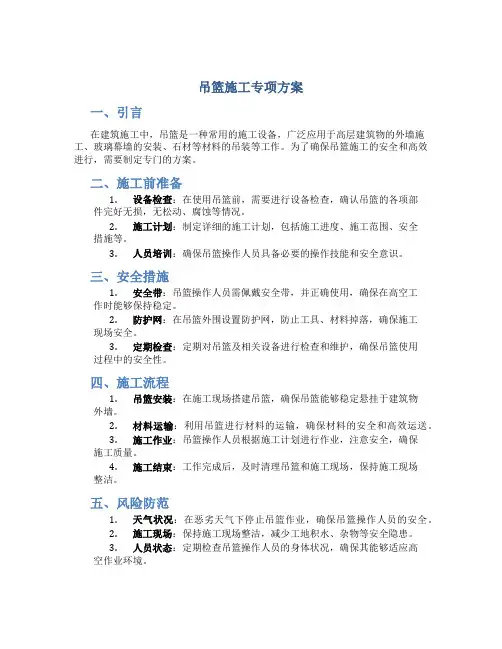

吊篮施工专项方案一、引言在建筑施工中,吊篮是一种常用的施工设备,广泛应用于高层建筑物的外墙施工、玻璃幕墙的安装、石材等材料的吊装等工作。
为了确保吊篮施工的安全和高效进行,需要制定专门的方案。
二、施工前准备1.设备检查:在使用吊篮前,需要进行设备检查,确认吊篮的各项部件完好无损,无松动、腐蚀等情况。
2.施工计划:制定详细的施工计划,包括施工进度、施工范围、安全措施等。
3.人员培训:确保吊篮操作人员具备必要的操作技能和安全意识。
三、安全措施1.安全带:吊篮操作人员需佩戴安全带,并正确使用,确保在高空工作时能够保持稳定。
2.防护网:在吊篮外围设置防护网,防止工具、材料掉落,确保施工现场安全。
3.定期检查:定期对吊篮及相关设备进行检查和维护,确保吊篮使用过程中的安全性。
四、施工流程1.吊篮安装:在施工现场搭建吊篮,确保吊篮能够稳定悬挂于建筑物外墙。
2.材料运输:利用吊篮进行材料的运输,确保材料的安全和高效运送。
3.施工作业:吊篮操作人员根据施工计划进行作业,注意安全,确保施工质量。
4.施工结束:工作完成后,及时清理吊篮和施工现场,保持施工现场整洁。
五、风险防范1.天气状况:在恶劣天气下停止吊篮作业,确保吊篮操作人员的安全。
2.施工现场:保持施工现场整洁,减少工地积水、杂物等安全隐患。
3.人员状态:定期检查吊篮操作人员的身体状况,确保其能够适应高空作业环境。
结语制定、执行吊篮施工专项方案是确保施工安全和效率的重要措施。
只有高度重视安全,严格遵守操作规程,做好预防措施,才能有效降低施工中的风险,保障工程顺利进行。
吊篮专项施工方案样本(3篇)
第1篇一、工程概况1. 工程名称:XX大厦外墙清洗工程2. 工程地点:XX市XX区XX大厦3. 工程规模:大厦高度为100米,建筑面积为10万平方米。
4. 施工单位:XX建筑工程有限公司5. 施工时间:2022年3月1日至2022年5月31日二、施工内容1. 吊篮施工:主要包括吊篮的安装、调试、使用和拆除。
2. 外墙清洗:使用吊篮对大厦外墙进行清洗作业。
三、施工依据1. 国家相关法律法规及行业标准。
2. XX市建设局颁发的施工许可证。
3. XX大厦业主单位提供的施工图纸和技术要求。
四、施工组织1. 施工项目经理:负责整个工程的施工组织、协调和管理工作。
2. 施工技术负责人:负责施工方案编制、技术交底、施工质量控制等工作。
3. 施工安全员:负责施工现场的安全监督、事故处理和应急预案等工作。
五、施工准备1. 施工材料:吊篮、清洗剂、安全带、安全绳、防护网等。
2. 施工设备:发电机、水泵、空压机等。
3. 施工人员:吊篮操作人员、清洗人员、安全员等。
六、施工工艺1. 吊篮安装:(1)根据施工图纸,确定吊篮的安装位置和数量。
(2)在吊篮安装位置处设置临时支撑,确保吊篮稳定。
(3)将吊篮与临时支撑连接牢固,并进行初步调试。
(4)调整吊篮高度和角度,确保吊篮满足施工要求。
2. 吊篮调试:(1)检查吊篮的电气系统、机械系统、安全系统等是否正常。
(2)进行吊篮的空载运行试验,检查吊篮的运行平稳性、安全性。
(3)对吊篮进行负载试验,确保吊篮在满载情况下也能正常运行。
3. 吊篮使用:(1)吊篮操作人员需经过专业培训,取得相应资格证书。
(2)操作人员在上岗前需进行安全教育和技能培训。
(3)操作人员需严格遵守操作规程,确保吊篮运行安全。
4. 外墙清洗:(1)根据外墙污染程度,选择合适的清洗剂。
(2)将清洗剂均匀涂抹在外墙上,等待一段时间。
(3)使用高压水枪进行清洗,清除污垢。
(4)对清洗过的外墙进行检查,确保清洗效果。
5. 吊篮拆除:(1)在吊篮停止使用后,对吊篮进行检查,确保无损坏。
吊篮安装专项施工方案交底(3篇)
第1篇一、工程概况1.工程名称:XX项目吊篮安装工程2.工程地点:XX地区XX项目3.工程规模:本工程共需安装吊篮XX台,其中一节吊篮重约XXkg,总重量约XXkg。
4.施工周期:预计施工周期为XX天。
二、施工准备1.人员准备(1)成立吊篮安装工程小组,由项目经理担任组长,负责工程的全面管理。
(2)组织施工人员参加吊篮安装培训,确保施工人员具备相关操作技能。
(3)配备充足的操作人员、电工、质检员等,确保施工顺利进行。
2.材料准备(1)吊篮设备:根据工程需求,提前采购符合国家标准的吊篮设备。
(2)辅助材料:钢丝绳、连接件、紧固件、绝缘材料等。
(3)工具:扳手、螺丝刀、电焊机、切割机等。
3.施工设备准备(1)起重设备:根据吊篮重量,选择合适的起重设备,确保吊篮安全、顺利安装。
(2)检测设备:配备吊篮安全检测设备,确保吊篮安装质量。
(3)施工电梯:为施工人员提供上下运输通道。
三、施工工艺1.现场勘查(1)对施工现场进行勘查,了解施工环境、吊篮安装位置及施工要求。
(2)确定吊篮安装高度、跨度及支撑点。
2.吊篮安装步骤(1)吊装:使用起重设备将吊篮整体吊起,确保吊篮平稳。
(2)固定:将吊篮放置在指定位置,调整吊篮高度,使其与施工面保持垂直。
(3)连接:将吊篮与施工电梯连接,确保连接牢固。
(4)调试:检查吊篮运行是否正常,各项参数是否符合要求。
(5)验收:对吊篮进行验收,确保吊篮安装质量符合国家标准。
3.吊篮拆除步骤(1)断电:切断吊篮电源,确保施工安全。
(2)拆卸:拆卸吊篮与施工电梯的连接,将吊篮缓慢降下。
(3)吊装:使用起重设备将吊篮整体吊起,移至指定位置。
(4)存放:将吊篮存放于指定区域,做好标识。
四、施工质量控制1.材料质量控制(1)确保吊篮设备、辅助材料及工具符合国家标准。
(2)对进场材料进行验收,确保材料质量。
2.施工过程质量控制(1)严格按照施工工艺进行吊篮安装,确保施工质量。
(2)加强施工现场管理,确保施工安全。
吊篮专项施工方案(完整版)
吊篮专项施工方案(完整版)一、工程概况本工程为某高层建筑外墙装饰及维修工程,工程地点位于XX市XX区,建筑高度为280米,共68层。
工程内容包括外墙清洗、粉刷、保温及部分玻璃幕墙的更换。
为确保施工安全和提高工作效率,拟采用电动吊篮作为施工的主要设备。
二、准备工作1. 技术准备:熟悉施工图纸、设计文件、施工方案及相关规范,组织技术人员进行技术交底。
2. 材料准备:根据工程需要,提前采购符合国家标准的吊篮设备、配件及工具。
3. 人员准备:组织具备相关资质的施工人员,进行吊篮操作培训,确保每位施工人员熟悉吊篮的操作、维护及安全知识。
4. 施工场地准备:确保施工场地平整、宽敞,满足吊篮设备的安装、调试及施工需求。
5. 施工现场安全防护:按照国家相关法律法规,设置安全防护设施,包括安全围挡、警示标志、夜间照明等。
三、吊篮参数及组成部件1. 吊篮型号:根据工程需要,选用XX牌电动吊篮,其主要技术参数如下:- 额定载重量:200kg- 提升速度:8-10m/min- 下降速度:6-8m/min- 电源电压:380V- 工作温度:-20℃至50℃2. 吊篮组成部件:- 悬挂机构:包括支架、导轨、滑轮等,用于支撑吊篮的运行。
- 吊篮:包括篮体、提升机构、安全锁、电气控制系统等,用于承载施工人员及物料。
- 电气系统:包括电源箱、控制箱、电缆等,为吊篮提供动力及控制信号。
- 安全防护装置:包括安全锁、限位器、急停开关等,确保吊篮运行安全。
四、吊篮的安装、移位和拆除方案1、吊篮搭设方案- 在搭设吊篮前,先对建筑物进行测量,确定吊篮的安装位置和悬挂点。
- 根据吊篮的型号和技术参数,选择合适的悬挂机构,确保悬挂机构的稳定性和承载能力。
- 按照施工图纸和说明书,进行悬挂机构的安装,包括支架、导轨、滑轮等部件的安装,并确保安装牢固。
- 安装吊篮篮体,连接提升机构、安全锁、电气控制系统等,确保所有连接部件紧固可靠。
- 进行电气系统的接线,包括电源箱、控制箱的安装和电缆的敷设,确保电气连接正确无误。
吊篮工程专项施工方案(3篇)
第1篇一、工程概况1. 工程名称:XXX建筑吊篮工程2. 工程地点:XXX市XXX区XXX路XXX号3. 工程规模:总建筑面积约XX万平方米,建筑高度约XX米4. 工程特点:本工程为高层建筑,施工过程中需要采用吊篮进行外墙施工、玻璃幕墙安装等高空作业。
二、施工组织1. 施工单位:XXX建筑有限公司2. 施工项目经理:XXX3. 施工班组:XXX班组4. 施工人员:XX人三、施工工艺1. 吊篮安装工艺(1)施工准备:根据施工图纸和现场实际情况,制定吊篮安装方案,确保吊篮安装质量和安全。
(2)吊篮基础施工:在建筑物外墙预定位置,进行吊篮基础施工,确保吊篮基础牢固、平整。
(3)吊篮主体安装:将吊篮主体吊装至预定位置,进行吊篮主体安装,确保吊篮主体与建筑物外墙连接牢固。
(4)吊篮附件安装:安装吊篮附件,如安全绳、防护网、吊篮平台等,确保吊篮附件齐全、可靠。
(5)吊篮调试:对吊篮进行调试,确保吊篮运行平稳、可靠。
2. 吊篮使用工艺(1)施工人员进入吊篮前,必须穿戴好安全带、安全帽等个人防护用品。
(2)施工人员进入吊篮后,必须按照吊篮操作规程进行操作,严禁擅自调整吊篮。
(3)施工过程中,施工人员必须随时观察吊篮运行情况,确保吊篮运行平稳、可靠。
(4)施工结束后,施工人员必须将吊篮降落到地面,并进行检查和维护。
四、施工质量控制1. 施工人员必须严格按照施工图纸和施工方案进行施工,确保施工质量。
2. 施工过程中,对吊篮安装、使用、维护等环节进行严格的质量控制,确保吊篮安全、可靠。
3. 施工过程中,对吊篮基础、主体、附件等进行定期检查,发现问题时及时处理。
4. 施工结束后,对吊篮进行全面检查,确保吊篮符合安全、使用要求。
五、施工安全措施1. 施工人员必须经过专业培训,取得相应资格证书后,方可上岗作业。
2. 施工现场设置明显的安全警示标志,确保施工人员安全。
3. 施工人员必须穿戴个人防护用品,如安全带、安全帽、防滑鞋等。
吊篮安全施工专项方案
吊篮安全施工专项方案一、工程概况本工程为_____,位于_____,建筑高度为_____米,结构形式为_____。
为满足外墙施工需要,拟采用吊篮进行作业。
二、编制依据1、《高处作业吊篮》(GB 19155-2017)2、《建筑施工安全检查标准》(JGJ 59-2011)3、《施工现场临时用电安全技术规范》(JGJ 46-2005)4、本工程施工图纸及相关文件三、吊篮选型及技术参数1、吊篮选型根据工程特点和施工要求,选用_____型号的吊篮,该吊篮具有结构稳定、操作简便、安全可靠等优点。
2、技术参数(1)额定载重量:_____kg(2)升降速度:_____m/min(3)平台长度:_____m(4)平台宽度:_____m(5)悬挂机构伸出长度:_____m(6)配重重量:_____kg四、吊篮布置1、根据建筑物外形和施工需要,合理布置吊篮位置,确保吊篮能够覆盖施工区域,且相邻吊篮之间保持一定的安全距离。
2、吊篮悬挂机构安装在建筑物顶部,应确保悬挂机构的安装牢固可靠,且符合相关规范要求。
五、施工准备1、技术准备(1)编制吊篮施工方案,并经审批通过。
(2)对施工人员进行技术交底,使其熟悉吊篮的操作方法和安全注意事项。
2、材料准备(1)准备好吊篮及相关构配件,确保其质量符合要求。
(2)配备足够的安全绳、安全带等安全防护用品。
3、现场准备(1)清理建筑物顶部的杂物,确保悬挂机构安装场地平整、坚实。
(2)在建筑物周边设置警示标志,严禁无关人员进入施工区域。
六、吊篮安装1、悬挂机构安装(1)将悬挂机构的前梁、中梁、后梁、支架等部件组装好,用螺栓连接牢固。
(2)将悬挂机构安装在建筑物顶部的预定位置,调整好前后支架的高度和距离,确保悬挂机构处于水平状态。
(3)在悬挂机构的后端安装配重块,配重块应固定牢固,防止发生位移。
2、吊篮平台安装(1)将吊篮平台的底板、侧板、端板等部件组装好,用螺栓连接牢固。
(2)将吊篮平台安装在悬挂机构的下方,用销轴将两者连接起来。
(完整版)吊篮专项施工方案
(完整版)吊篮专项施工方案一、工程概况根据《建筑工程安全生产管理规定》及相关法律法规,结合本工程实际情况,制定本吊篮专项施工方案。
本工程为XX大厦外墙装饰及维修工程,位于XX市区,占地面积XX平方米,建筑高度XX米,共计XX层。
工程内容包括外墙涂料施工、玻璃幕墙安装及维修等。
为确保施工安全、提高施工效率,本工程采用吊篮施工。
二、准备工作1. 确认施工图纸:施工前,组织相关人员进行施工图纸的学习,熟悉吊篮施工的相关要求及操作流程。
2. 技术交底:对参与施工的人员进行技术交底,明确施工要求、安全注意事项等。
3. 劳动保护:为施工人员配备符合国家标准的劳动保护用品,如安全帽、安全带、防滑鞋等。
4. 施工场地:确保施工场地平整、无障碍物,满足吊篮安装、移位和拆除的条件。
5. 人员培训:对施工人员进行吊篮操作、安全防护等方面的培训,培训合格后方可上岗。
6. 设备检查:检查吊篮及相关设备是否齐全、完好,确保设备性能稳定。
三、吊篮参数及组成部件1. 吊篮型号:根据工程特点及施工要求,选用XX型吊篮。
2. 吊篮主要参数:- 工作高度:XX米- 装载能力:XX千克- 提升速度:XX米/分钟- 下降速度:XX米/分钟- 电机功率:XX千瓦- 电源:380V/50Hz3. 吊篮组成部件:- 悬挂机构:包括悬挂架、钢丝绳、滑轮组等。
- 吊篮平台:设有安全防护装置、工作台、爬梯等。
- 提升机构:包括电机、减速机、提升机等。
- 控制系统:实现对吊篮的上升、下降、停止等操作。
- 安全保护系统:包括上限位器、下限位器、紧急停止按钮等。
四、吊篮的安装、移位和拆除方案1、吊篮搭设方案- 在吊篮安装前,必须对安装区域进行详细检查,确保无障碍物,并对安装人员进行安全技术交底。
- 根据吊篮的型号和工程需求,制定详细的安装步骤和顺序。
- 安装悬挂机构,确保悬挂架与建筑物连接牢固,符合安全标准。
- 安装吊篮平台,并检查各连接部件是否牢固,确保吊篮平台的稳定性和安全性。
吊篮施工方案11篇
吊篮施工方案11篇吊篮施工方案91、工程概况XXX工程项目建筑总面积XXX万平米,X栋X层,X栋X层单体建筑组成,由于工期原因,吊篮布置选择满挂(X——X台/栋)。
本项目选用的吊篮均为XX型,共计X台,由保温专业班组负责租凭,X家租凭公司负责提供。
大批量吊篮同时进场同时安装同时作业,给现场安全管理带来极大挑战!2、入场安装及验收管理2.1入场管理1、项目部提前拟定《高处作业吊篮进场审查资料》及《高处作业吊篮安装(拆卸)专项施工方案基本内容》,以文件形式要求租凭公司准备。
2、安装前,安设部内部组织学习《高处作业吊篮》(GB19155)及《高处作业吊篮安全监督管理规定》,共同确定安装过程监控、安装验收标准和日常管理流程。
3、因本工程吊篮数量较多,故采取分批入场,4-6栋楼为一个入场批次。
未经安设部验收同意,保卫科严禁吊篮入场。
2.2安装过程管理1、除对安装工进行书面交底外,每个安装班组都需先安装一台样板吊篮,实物交底后进行作业。
2、本项目安装的吊篮数量较大。
点我:建筑市政路桥文章分类汇编。
因工期原因,无法按照安装一栋验收一栋的原则进行组织安装,只能选择X栋楼同步安装。
安设部将安装班组分为三个安装小组,第一小组负责楼顶支架部分安装,第二小组负责吊篮平台安装,第三小组负责钢丝绳和电器安装。
各小组只负责各自安装的部分,便于对安装人员进行细化交底,保证安装质量。
3、区域安全员过程跟踪,每日填写监控记录,所有安装不合格的部位在安装过程中现场整改,避免成型后返工和安装工产生抵触心理。
2.3吊篮验收安设部下发验收需知,规定验收前吊篮所需满足的条件。
租凭公司按照安设部制定的合格标准进行自查,自查合格的楼号,由安设部进行初验收,并主要进行静载试验、动载试验、超载试验和倾斜试验,所有吊篮的验收留存影像资料。
特检所检测后组织相关方正式验收。
3、人员培训3.1胸卡制度安设部制作培训PPT,对上篮作业人员进行交底教育。
对考核合格的作业人员配发胸卡,便于日常管理。
施工吊篮安装专项方案
一、方案概述为确保施工吊篮安装过程中的安全、高效、规范,特制定本专项方案。
本方案适用于施工吊篮的安装、拆除及日常维护工作,适用于各类建筑物的外墙施工、装修、清洗、维修等高空作业。
二、施工前准备1. 技术交底:对施工人员进行吊篮安装、拆除及日常维护的技术交底,确保施工人员熟悉吊篮操作规程和安全注意事项。
2. 材料准备:根据吊篮型号和施工要求,准备所需吊篮、钢丝绳、安全带、保险绳、支架、配件等材料。
3. 设备检查:对吊篮、钢丝绳、安全带、保险绳等设备进行检查,确保其符合安全标准。
4. 施工场地:确保施工场地平整、开阔,满足吊篮安装、拆除及日常维护的需要。
三、安装流程1. 安装前检查:对吊篮、钢丝绳、安全带、保险绳等设备进行检查,确保其符合安全标准。
2. 安装支架:按照吊篮说明书,将支架固定在建筑物上,确保支架稳定性。
3. 搭设吊篮:将吊篮悬挂在支架上,确保吊篮与支架连接牢固。
4. 连接钢丝绳:将钢丝绳连接到吊篮和支架上,确保连接牢固。
5. 安装安全带:将安全带固定在吊篮上,确保安全带连接牢固。
6. 安装保险绳:将保险绳固定在吊篮上,确保保险绳连接牢固。
7. 调试与检查:对吊篮进行调试,确保吊篮运行平稳、可靠。
四、安全注意事项1. 施工人员必须穿戴安全帽、安全带等个人防护用品。
2. 吊篮安装、拆除过程中,严禁人员站在吊篮上作业。
3. 吊篮运行过程中,严禁人员站在吊篮上作业。
4. 吊篮运行过程中,严禁超载使用。
5. 吊篮运行过程中,严禁擅自拆卸、改装吊篮。
五、维护保养1. 定期检查吊篮、钢丝绳、安全带、保险绳等设备,确保其符合安全标准。
2. 定期清理吊篮上的污垢,保持吊篮清洁。
3. 定期润滑吊篮的轴承、齿轮等部件,延长使用寿命。
4. 定期对吊篮进行维护保养,确保吊篮运行平稳、可靠。
六、应急处理1. 吊篮发生故障时,立即停止使用,切断电源,防止事故扩大。
2. 确认故障原因后,及时排除故障,确保吊篮恢复正常运行。
高处作业吊篮施工方案(3篇)
第1篇一、工程概况本工程位于XX市XX区XX街道,总建筑面积为XX万平方米,包括住宅、商业、办公等多种功能。
本次施工方案针对的是该项目中的高处作业吊篮施工部分。
二、施工依据1. 《建筑工程安全生产管理条例》2. 《建筑施工高处作业安全技术规范》3. 《高处作业吊篮安全技术规范》4. 施工图纸及设计文件5. 工程合同及施工组织设计三、施工内容1. 吊篮安装与拆卸2. 吊篮使用过程中的安全监控3. 吊篮的维护与保养四、施工准备1. 人员准备- 组织成立吊篮施工专项小组,明确各成员职责。
- 对施工人员进行安全技术培训,确保其具备高处作业吊篮操作技能和安全意识。
2. 材料准备- 吊篮及配件:根据施工图纸和吊篮技术参数,准备相应型号的吊篮及配件。
- 安全防护用品:安全带、安全帽、防护眼镜、防滑鞋等。
- 工具:扳手、螺丝刀、电线切割机等。
3. 设备准备- 吊篮:选择符合国家标准和设计要求的吊篮。
- 起重设备:根据吊篮重量和施工高度,选择合适的起重设备。
4. 场地准备- 清理施工现场,确保吊篮安装和拆卸区域平整、开阔。
- 设置安全警戒线,设立警示标志。
五、施工工艺1. 吊篮安装- 根据施工图纸,确定吊篮安装位置。
- 使用起重设备将吊篮缓缓升起至安装位置。
- 将吊篮底座与建筑物连接牢固。
- 安装吊篮吊笼,调整吊笼水平度。
- 安装安全防护设施,如安全绳、防护栏等。
2. 吊篮拆卸- 拆卸吊笼,将吊笼降至地面。
- 拆卸安全防护设施。
- 将吊篮底座与建筑物连接部分拆除。
- 使用起重设备将吊篮缓缓降下至地面。
3. 吊篮使用过程中的安全监控- 派专人负责吊篮使用过程中的安全监控。
- 定期检查吊篮及其配件的完好情况。
- 发现安全隐患,立即停止使用,并进行整改。
4. 吊篮的维护与保养- 定期对吊篮进行清洁、润滑、紧固等保养工作。
- 检查吊篮的电气系统,确保其正常工作。
- 定期对吊篮进行检测,确保其符合国家标准。
六、质量控制1. 材料质量控制- 选用符合国家标准和设计要求的吊篮及配件。
吊篮安全专项施工方案
07 总结回顾与展望未来发展趋势
CHAPTER
本次专项施工方案成果总结回顾
施工方案设计与实施
成功设计并实施了吊篮安全专项施工方案,确保了吊 篮在各种施工环境下的稳定性和安全性。
技术创新与应用
通过技术创新,提高了吊篮的承载能力和稳定性,同 时降低了故障率,提高了施工效率。
团队协作与沟通
加强了团队协作和沟通,确保了施工过程中的信息畅 通和问题解决及时。
吊篮安全重要性
01
保障人员安全
吊篮安全直接关系到作业人员的生命安全,是高空作业中不可忽视的重
要环节。
02
确保施工顺利进行
吊篮作为高空作业的重要设备,其安全性对于施工进度和质量具有重要
影响。
03
维护企业形象和声誉
吊篮安全事故不仅会造成人员伤亡和财产损失,还会对企业形象和声誉
造成负面影响。因此,加强吊篮安全管理对于维护企业形象和声誉具有
吊篮安全专项施工方案
汇报人:XX
2024-01-08
目录
CONTENTS
• 吊篮安全概述 • 施工前准备 • 吊篮设备选择与配置 • 安装与调试过程控制 • 使用过程中的安全保障措施 • 监督管理与责任追究机制建立 • 总结回顾与展望未来发展趋势
01 吊篮安全概述
CHAPTER
吊篮定义及作用
吊篮定义
验收过程中的注意事项
确保验收人员具备相关专业知识和经验;对吊篮进行全面细致的检查和评估,确保各项指 标符合要求。
05 使用过程中的安全保障措施
CHAPTER
操作规程及禁止行为规定
吊篮操作规程
明确吊篮的启动、运行、停止等操作步骤,确保操作人员能够熟练掌握吊篮的操作技能。
吊篮安全施工专项方案
吊篮安全施工专项方案一、方案概述为确保吊篮施工过程中的安全性,本方案旨在规范吊篮施工操作,确保人员和设备的安全。
此方案适用于在建筑、外墙装饰、高空清洁等需要悬挂吊篮进行工作的项目。
二、施工前准备工作1. 安全设备在施工现场设立安全警示标志,设置必要的围护栏杆或安全网,确保工人和过往人群的安全。
检查和维护吊篮的各项安全装置,包括工作平台、钢丝绳、制动器等。
2. 人员培训组织吊篮操作人员进行安全培训,包括使用吊篮的正确方法、遇到紧急情况的处置措施以及相关安全知识的掌握。
确保吊篮操作人员取得相关证书并熟练掌握操作技能。
三、施工操作规范1. 吊篮装卸吊篮的装卸必须由经过培训和持证上岗的专业人员进行操作,确保吊篮的平稳、安全装卸。
2. 吊篮安全检查在每次使用吊篮之前,要进行全面的安全检查。
检查吊篮的各项设备是否完好,钢丝绳是否有断裂、锈蚀等情况,制动器是否灵活。
3. 吊篮使用限制吊篮的载荷不得超过其额定工作载荷。
超载使用吊篮可能导致吊篮倾翻或钢丝绳断裂等意外情况,造成人员伤亡和财产损失。
4. 吊篮使用时注意事项(1)严禁吊篮上人员乱坐乱站、扔物品等行为;(2)严禁吊篮上人员超出边缘进行施工;(3)吊篮上人员应系好安全带,并正确使用各种安全防护措施;(4)吊篮上人员应注意避免与周围建筑物发生碰撞。
5. 指挥员和操作人员必备条件吊篮施工现场需配备专业的指挥员和操作人员。
指挥员要熟悉吊篮的操作规程和安全要求,负责现场的统一指挥、协调工作。
操作人员需熟练掌握吊篮的操作技能,严格按照指挥员的指令进行施工。
6. 天气条件限制恶劣的天气条件会影响吊篮施工的安全性,如大风、暴雨等。
对于气象条件不佳的情况下,应暂停吊篮作业,确保人员和设备的安全。
四、紧急情况处理1. 火灾事故一旦发生火灾,吊篮上的人员应保持镇静,第一时间使用吊篮上的灭火器进行初期灭火。
同时,立即报警并且及时撤离现场,指引逃生通道,确保人员安全。
2. 高空坠物事故吊篮作业过程中,要注意防止工具、材料等物品从高空掉落。
施工现场吊篮专项方案
一、编制依据1. 国家相关法律法规及行业标准。
2. 施工现场安全生产管理规定。
3. 本工程相关设计文件、施工图纸及施工组织设计。
二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 建设单位:XX集团有限公司4. 施工单位:XX建筑有限公司5. 施工周期:预计XX个月三、施工准备1. 技术准备:组织施工人员进行吊篮操作培训,确保其掌握吊篮操作技能和安全知识。
2. 物料准备:根据施工需求,提前准备吊篮、安全绳、吊篮配件等设备。
3. 场地准备:确保施工现场场地平整、宽敞,满足吊篮作业需求。
四、施工措施1. 吊篮选用:选用符合国家标准的ZLP630型电动吊篮,其额定载重、提升速度、平台尺寸等技术参数满足施工需求。
2. 吊篮安装与拆除:(1)吊篮安装:按照吊篮安装操作规程,将吊篮悬挂机构、悬吊平台、提升机等部件组装在一起,确保吊篮整体结构稳固。
(2)吊篮拆除:在施工结束或吊篮不再使用时,按照吊篮拆除操作规程,将吊篮各部件逐一拆除。
3. 安全措施:(1)施工人员必须穿戴安全帽、安全带等个人防护用品。
(2)吊篮操作人员必须经过专业培训,具备吊篮操作资格。
(3)吊篮运行过程中,严禁超载、超速、超范围作业。
(4)吊篮运行时,确保吊篮与建筑物、设备等保持安全距离。
(5)定期检查吊篮的安全性能,发现问题及时处理。
4. 交叉作业:在吊篮作业过程中,如与其他施工工序交叉作业,应制定相应的安全措施,确保施工安全。
五、施工进度1. 吊篮安装:在施工前期,根据施工进度计划,安排吊篮安装工作。
2. 吊篮拆除:在施工后期,根据施工进度计划,安排吊篮拆除工作。
六、应急处置1. 吊篮发生故障:立即停止吊篮作业,组织专业人员进行检查、维修,确保吊篮恢复正常后才能继续作业。
2. 吊篮操作人员受伤:立即组织救援,将受伤人员送往医院救治,同时做好现场保护工作。
七、总结本施工现场吊篮专项施工方案旨在确保吊篮作业过程中的安全、高效。
施工吊篮施工专项方案
一、工程概况本工程为XX住宅小区外墙装修工程,建筑面积约XX万平方米,建筑高度约XX米。
外墙装修主要包括外墙涂料、保温层施工等。
为确保施工安全和质量,特制定本施工吊篮施工专项方案。
二、编制依据1. 《建筑施工安全生产管理条例》2. 《建筑施工高处作业安全技术规范》3. 《建筑施工模板安全技术规范》4. 《施工吊篮安全技术规范》5. 《施工企业安全生产标准化建设规范》三、施工吊篮选用及安装1. 施工吊篮选用本工程采用XX型号的电动施工吊篮,额定载重不小于XXkg,平台尺寸为XXm×XXm。
2. 施工吊篮安装(1)吊篮基础处理:在吊篮安装位置,提前进行基础处理,确保基础平整、坚实,满足吊篮安装要求。
(2)吊篮安装:按照吊篮厂家提供的技术说明书进行安装,确保吊篮安装牢固、可靠。
(3)吊篮验收:安装完成后,由专业人员进行验收,确保吊篮各项指标符合要求。
四、施工吊篮安全措施1. 吊篮安全装置(1)防坠安全锁:安装灵敏可靠的防坠安全锁,确保吊篮在发生意外时能够迅速制动。
(2)安全钢丝绳:吊篮上应设置专用安全钢丝绳,并与建筑物固定牢固。
(3)安全带:施工人员必须佩戴安全带,安全带应与吊篮连接牢固。
2. 施工人员安全培训(1)对施工人员进行安全教育培训,提高安全意识。
(2)培训内容包括吊篮操作规程、安全注意事项、应急救援措施等。
3. 施工现场安全管理(1)设立安全警戒区域,禁止无关人员进入。
(2)施工过程中,加强对吊篮的巡查,确保吊篮运行正常。
(3)定期对吊篮进行检查、维护,发现问题及时处理。
五、施工吊篮拆除1. 拆除前的准备工作(1)通知相关部门,确保拆除过程中安全。
(2)对拆除人员进行安全培训,提高安全意识。
2. 拆除步骤(1)拆除吊篮:按照吊篮厂家提供的技术说明书进行拆除。
(2)拆除安全装置:拆除吊篮上的安全装置,如防坠安全锁、安全钢丝绳等。
(3)清理现场:拆除完成后,清理现场,确保无安全隐患。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
印象长白项目一期工程、楼吊篮专项施工方案编制单位:江苏苏港工程有限公司编制人:庄维营审核人:阎家方审批人:孙世永吊篮专项施工方案目录、编制依据项目部安全管理目标;相关法律、法规和其它要求相关标准适用范围、工程概况、方案设计概况、安全生产目标、方案实施手动吊篮的构造手动吊篮安装及拆卸、安全管理措施吊篮安全管理规定安全防护措施吊篮的安全技术规定吊篮架专项施工方案、编制依据:项目部安全生产、文明施工管理目标本工程的安全管理目标:杜绝死亡。
杜绝等级以上安全事故,年负伤率控制在‰以内。
争创白山市级“安全生产、文明施工”工地。
关法律、法规和其他要求。
相关法律、法规和其它要求的目录相关标准:本方案是依据/-《职业健康安全管理体系》及公司《管理手册及程序文件》的要求进行编制。
适用范围本方案适用于印象长白项目一期工程、楼工程.、工程概况本工程为印象长白项目一期工程、楼。
建筑面积为㎡、本工程建筑工程等级为二级,抗震设防烈度:小于度,屋面防水等级为二级,主体结构合理使用年限为年。
建设单位:吉林万化置业有限公司设计单位:上海市学汇建筑设计院有限公司监理单位:长白县工程建设监理事务所施工单位:江苏苏港工程有限公司、方案设计概况吊篮是用倒链先在地面上组装好吊篮架体,挑梁之间用纵向水平杆连接,绳卡不少于个,卡口方向一致,螺丝拧紧。
并在屋顶挑梁上挑出㎜,支点处垫好垫木;悬挂钢丝绳、二次保险绳(安全绳),使吊篮的钢丝绳悬挂垂直地面。
将吊篮承重钢丝绳穿过保险卡、手扳葫芦的导绳孔,向吊钩方向穿入、压紧;将保险卡自由端连接在吊篮吊筋上,绳卡不少于个,卡口方向不得一致,拧紧。
放松上提保险卡,往复扳动前进手柄即可使吊篮提升;放松下放保险卡,往复扳动倒退手柄即可下落,但不可同时扳动上下手柄。
.安全生产目标杜绝等级以上安全事故,吊篮分项工程年负伤率控制在‰以内。
.方案实施手动吊篮的构造手动吊篮由悬挑设施(建筑物顶部悬挑梁)、工作钢丝绳、安全钢丝绳、手扳葫芦、安全锁和吊篮架子等部件组成。
. 吊篮吊篮采用天津产的钢制高空作业专用吊篮,吊篮应有产品合格证和使用说明书:. 手扳葫芦、钢丝绳手扳葫芦、安全锁(闭锁装置)、钢丝绳必须采用合格产品,严禁使用不合格的手扳葫芦。
根据本工程装修要求及特点,升降吊篮的采用合格吨的手扳葫芦,并配套专用的∮钢丝绳(除两根∮吊篮工作钢丝绳以外,还应设置两根∮钢丝绳作为吊篮工作的安全保险绳)。
手扳葫芦、安全锁及钢丝绳均为配套专用部件,手扳葫芦及保险卡均灵敏、有效。
.悬挑梁:悬挑梁采用长米的槽钢,手动吊篮安装及拆卸:.手动吊篮组装程序:)安装时严格按照使用说明书的要求进行安装;)安装前必须对进场吊篮零部件进行检查核对;)按安装工艺流程图将吊篮各部件运送到安装位置;)确认悬挑梁的安装位置是否符合施工要求,屋面上一端是否连接牢固。
检查确认无误后再进行其它的安装。
.悬吊平台组装顺序:先将底板与前后护拦组装在一起,然后装好左右护拦。
安装时选择较为平整的场地进行组装,组装要完整、齐全、不得漏装,所有螺栓必须按标准加垫圈,所有螺母均应紧固可靠,开口销均应掰成度角。
.悬挑梁安装:将槽钢斜架在女儿墙上,悬挑出㎝,挑梁末端与屋面钢筋混凝土梁板内预埋的∮钢筋环拉锚,绑扎连接牢固,并在槽钢上下两侧卡设两道通长水平钢管,左右卡设两根竖向短钢管,保证槽钢挑梁的整体稳定性与牢固性。
悬挑出的一端.悬吊平台)严禁超载使用。
)禁止在篮内用梯子或其他装置取得较高工作高度。
)作业后应将篮体和建筑物固定,以防被风刮动造成破坏。
)作业后将栏内杂物打扫干净。
)严禁在篮内进行电焊作业,严禁在篮内放置氧气瓶、乙炔瓶等易燃易爆品。
)不准用吊篮作为运载和乘人的垂直运输设备使用。
)检查篮体各联接、承重部位是否牢固、可靠。
.钢丝绳)必须使用吊篮产品规定的钢丝绳,严禁用其它规格的钢丝绳或产品代用。
)钢丝绳悬挂安装必须符合安装要求。
钢丝绳采用绳卡联接,绳卡间距为~倍钢丝绳直径。
绳卡座放在钢丝绳工作段上,型螺栓扣在钢丝绳的尾端上。
绳卡不得在钢丝绳上正反交替布置。
)钢丝绳表面不得沾油脂,不得有扭伤、死弯、松散、起鼓和磨损断丝超标。
)钢丝绳的安装、维护、保养、检验及报废应符合—《起重机械用钢丝绳和报废实用规范》。
)钢丝绳自由端的绳头必须进行焊接处理,并且符合要求。
.安全锁)安全锁的使用必须遵守产品说明书的规定。
安全锁钢丝绳的自由端必须安装绳坠铁。
)安全锁必须两把同时配套使用。
)安全锁必须有出厂检验合格证、并在规定的标定期限内使用。
)安全锁如果出现故障,应送到生产厂家进行维修并重新标定。
严禁操作者自行拆卸修理。
.吊篮葫芦)严禁超载使用。
)不得使用沾油脂、扭曲、死弯、松散、横断面畸变的钢丝绳。
)出现故障,应由专业人员进行维修,严禁私自拆装。
)吊篮葫芦使用满一年,约合个工作日或累计悬吊工作小时,应送生产厂进行检修。
.安全管理吊篮安全管理规定1.吊篮组装前,施工负责人、技术负责人要根据工程情况编制吊篮组装施工方案和安全措施,并组织验收,组装好后架子升到距地左右,然后加载试验,当荷载加到允许荷载时,吊篮仍可上升,则必须更换吊葫芦,直到符合要求为止,并挂验收合格牌,未经荷载试验的吊篮严禁使用。
2.组装吊篮所用的工具,材料要认真验选,焊件要经技术部门检验合格方准使用。
3.吊篮使用期间,施工负责人和有关人员应经常检查吊篮的防护、保险措施、挑梁的结构、手扳葫芦、保险卡、吊索、钢丝绳等,发现问题应立即解决,严禁工人在有隐患的吊篮内作业。
4.使用吊篮时,应设专人监视挑梁荷载与变动情况,发现问题及时向技术部门反映。
.施工前,由施工技术员对操作人员进行安全教育和详细的安全技术交底,让每一个操作人员熟悉吊篮施工的规程,让每一个人提高警惕,不可麻痹大意,严格按操作规程操作。
安全防护措施.1吊篮的安装要求、必须严格按照《产品使用说明书》要求进行安装;、仔细检查所有待装结构件,有无明显弯曲、扭曲或局部变形;检查焊接有无裂纹、裂缝;检查受力构件边面锈蚀情况,有缺陷的构件坚决更换或修复后再使用;、不得少装或漏装制造厂所配全部零、部件;不得采用代用品顶替原厂零部件;更不得用不同厂家得零、部件,混装吊篮整机;不得用小尺寸或低强度等级得联结件代替打尺寸、高强度等级得联结件;、工作钢丝绳和安全钢丝绳安装前应逐段仔细检查是否存在损伤或缺陷,清理绳上附着的涂料、水泥、玻璃胶等污物,不符合要求坚决更换;、吊篮葫芦必须使用制造厂家合格的或定期检修和保修合格的产品,安装必须可靠地联接在悬吊平台的固定吊环上;、手动吊篮的拆卸)拆卸前应对吊篮进行全面检查,记录损坏情况。
)拆卸方法与步骤:①拆下安全绳的绳坠铁。
②将悬吊平台停放在平整的坚实地面上。
防止悬吊平台位移、倾覆而损坏。
、钢丝绳拆除:)将工作钢丝绳和安全钢丝绳从吊篮葫芦和安全锁中抽出;将钢丝绳拉到上方,从悬挂装置上拆下,卷成直径为60cm的圆盘,在个位置扎紧。
)将吊篮葫芦及安全锁等附件清理后包装好。
6.2.2安全操作规程(一)操作人员1经培训考核合格者。
2无不适应高处作业的疾病和生理缺陷。
3作业时应佩带安全帽,使用安全带,安全带上的自锁钩应扣在单独悬挂与建筑物顶部牢固部位的安全保险绳上。
4酒后、过度疲劳、情绪异常者不得上岗。
不允许单独一人进行作业。
不允许穿拖鞋或塑料底等易滑鞋进行作业。
作业人员不得在空中攀缘窗口出入。
不允许作业人员从一悬挂篮体跨入另一悬挂篮体。
作业人员发现事故隐患或者不安全因素,有权要求主管人员采取相应的防护措施或劳动保护措施。
对管理人员违章指挥,强令冒险作业,有权拒绝执行。
操作人员应仔细阅读使用说明书,熟悉掌握操作要领。
(二)作业环境严禁雨雪天进行作业。
工作处阵风风速超过级时,不得作业。
环境温度超过400C或海拔高度超过米时,吊篮的最大载重量不得超过额定载重量的。
施工作业时注意观察吊篮上、下方向有无障碍物,如开启的窗户、突出物体等,以免吊篮碰挂。
施工范围下方如有道路时,必须设置警示线或安全护拦,并且在附近设置醒目的警示标志或配备安全监督员。
夜间施工示,现场应用充足的照明设备。
进行喷漆作业时,需对吊篮葫芦、安全锁及钢丝绳提供保护。
新安装的吊篮,必须由专职安全员或设备管理员按说明书的吊篮安装检查项目进行严格检查。
检查合格由检查人员签字后方可投入使用。
每班操作前,操作人员应对吊篮按要求进行严格检查,合格后方可使用。
操作过程中,操作人员协同一致,匀速扳动操作手柄,使吊篮升降平稳。
安全锁的复位手柄应保持自由状态,不得将其用外力固定。
操作过程中,操作人员应满角度扳动操作手柄。
发现机体外壳过热,应暂停作业,请专业人员检修。
安全钢丝绳绷紧情况下,严禁硬性扳动复位手柄,以免损坏安全锁。
工作过程中,绝对不能同时操作前进手柄和反向手柄,每一个手柄都应是灵活无阻的运动。
6.2.3安全带及安全保险绳安全带及安全保险绳的各项检测指标,均应符合,安全保险绳及其联接装置应能承受静荷载而不被破坏。
安全保险绳应牢固固定在建筑物顶部,不允许固定在吊篮悬挂机构上。
每根安全保险绳只允许悬挂一条或二条安全带(每条保险绳最多供两人使用)。
6.2.4检查吊篮整体安装后,应对吊篮的各部件进行检查、紧固。
存在问题应立即调整、纠正,检查无误后方可进行其它事项。
6.2.5空载试运行悬吊平台内站人,将平台提升距地面米的行程,作上下运行三次,吊篮葫芦应扳动自如,无卡阻现象。
6.2.6安全锁试验将悬吊平台提升距地面米处,然后扳动吊篮葫芦反向手柄连续下降一定距离时,工作钢丝绳出现松弛状态,而安全钢丝绳处于绷紧状态,此时,安全锁已锁住安全钢丝绳。
吊篮的安全技术规定.组装或拆卸吊篮时,至少应有三人配合操作,严格按照搭拆脚手架的工艺程序作业,任何人不得擅自更改吊篮组装方案。
. 升降吊篮时,必须同时摇动所有的手扳葫芦,各吊点应同步升降,保持吊篮平衡。
吊篮升降时不要碰撞建筑物,特别是在阳台、窗口部位应有专人负责推动吊篮,防止吊篮挂碰建筑物。
当吊篮停置于空中工作时,应将保险卡锁紧,要升降时,再将保险卡放松。
. 吊篮内侧距建筑物㎜,不准将两个或几个吊篮连在一起同时升降,两个吊篮的接头处应与窗口、阳台施工面错开。
. 吊篮的位置和挑梁的设置都应根据建筑物的实际情况而定,安装挑梁时,应使挑梁探出建筑物一端稍高于另一端。
. 承受挑梁拉力的吊环,浇筑屋面板时,用∮罗纹钢制作吊环预埋在屋面梁、板内,预埋吊环距支点的距离不小于米,挑梁与吊环连接应用号铁丝绑扎牢固。
. 安装吊篮的操作程序:先将挑梁固定绑牢,挂好吊篮承重绳,将在地面组装好的吊篮,穿好承重绳,装好保险卡或保险绳,然后摇动各吊点的手扳葫芦,使吊篮平稳的升到使用高度,最后将吊篮与建筑物拉结稳固后,即可使用。
.吊篮适用于本建筑外装修和外檐修补作业,吊篮的负荷量不超过(包括活荷载)。
