江苏省定额解释关于土建工程垂直运输费计算有关问题
【精品】江苏省建设工程土建类费用定额说明与取值
江苏省建设工程费用定额(2009年)江苏省建设厅二○○九年四月江苏省建设厅文件苏建价〔2009〕107号关于颁发《江苏省建设工程费用定额》的通知各省辖市建设局(建委):根据《建筑安装工程费用项目组成》(建标〔2003〕206号)和《建设工程工程量清单计价规范》(GB50500-2008)等有关规定,并结合江苏实际情况,由我厅组织人员编制的2009年《江苏省建设工程费用定额》,业经审查,现予颁发,并决定自2009年5月1日起在全省范围内施行。
原2003年颁发的建设工程各专业费用定额同时停止执行。
本定额由江苏省建设工程造价管理总站负责解释和管理。
附件:《江苏省建设工程费用定额》二○○九年四月七日主题词:建设工程造价定额通知抄送:住房和城乡建设部,省各有关厅、局、各省辖市工程造价管理处一、目录二、总则 (1)三、工程费用的组成 (3)四、工程类别的划分 (15)(一)建筑工程类别划分及说明 (15)(二)单独装饰工程类别划分及说明 (18)(三)安装工程类别划分及说明 (18)(四)市政工程类别划分及说明 (21)(五)仿古建筑及园林绿化工程类别划分及说明 (24)(六)房屋修缮工程类别划分及说明 (26)五、工程费用取费标准及有关规定 (27)(一)企业管理费、利润取费标准及规定 (27)(二)措施项目取费标准及规定 (29)(三)其他项目取费标准及规定 (32)(四)规费项目取费标准及规定 (32)(五)税金计算标准及规定 (32)工程造价计算程序 (34)江苏省建设工程费用定额一、总则(一)为了规范建设工程造价计价行为,合理确定和有效控制工程造价,根据《建设工程工程量清单计价规范》(GB50500-2008)和《建筑安装工程费用项目组成》(建标〔2003〕206号)等有关规定,结合我省实际情况,江苏省建设厅组织编制了《江苏省建设工程费用定额》(以下简称本定额)。
本定额是建设工程编制设计概算、施工图预(结)算、招标控制价(或标底)以及调解处理工程造价纠纷的依据;是确定投标价、工程结算审核的指导;也可作为企业内部核算和制订企业定额的参考。
江苏省定额解释土建工程垂直运输费计算问题
江苏省定额解释关于土建工程垂直运输费计算有关问题1、多个单项工程组团工程垂直运输费如何套用答:根据每个单项工程,分别套用国家工期定额,分别计算垂直运输费。
2、单项工程实际使用垂直运输机械与定额不一致时,定额含量如何调整答:(1)如实际只使用一台塔吊,不使用卷扬机时,定额塔吊台班数量改以该子目卷扬机台班数量换之,且檐口高度在30m以上的单项工程另增加塔吊台班台班/天,卷扬机台班扣除。
(2)如实际只使用一台卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数。
3、两个或三个土建单位工程合用一台塔吊(卷扬机)时,垂直运输费如何计取答:(1)如实际只使用塔吊,不使用卷扬机时,应按照上述第1条规定处理,另外乘以系数:(单独施工天数+与另外一栋同时施工天数Χ+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(2)如实际只使用卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数Χ(单独施工天数+与另外一栋同时施工天数Χ+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(3)当采用合同工期来确定单独施工天数、与另外一栋同时施工天数及与另外两栋同时施工天数时,可按照各自所占比重确定上述系数。
例:甲(檐口高度在30m以内)、乙(檐口高度在20m以内)两个砖混结构单项工程合用一台塔吊,甲工程定额工期为350天,乙工程定额工期290天,合同工期甲工程为280天、乙工程为230天,甲工程比乙工程早开工20日。
请计算甲、乙两个单项工程的定额塔吊台班数量。
解:1、甲工程应套用22—7子目,塔式起重机台班数量调整为台班/天×(280天-230天+230天×)/280天=台班/天 2、乙工程应套用22—6子目,塔式起重机台班数量调整为台班/天×(230天×)/230天=台班/天4、如实际使用的塔吊型号与定额不一致时,是否可以调整答:不予调整,仍按定额执行。
江苏省 定额解读 建筑工程垂直运输编制说明
• QTZ125 (5025)|(5522)|(6018)| • QTZ160 (6024)|(6516)|(7012) • QTZ250 (7030)|(7520) • QTZ315 (7040)|(7530)
• 塔吊型号定义:
• 如QTZ40(4908) • QTZ——自升式塔式起重机 • 40 ——公称起重力钜为400KN·m • 49 ——臂长49M • 08 ——在臂端49M处起重量为0.8T
• 现国内常用塔吊型号如下:
QTZ31.5(3808)|(4206)|(4306) • QTZ40 (4208)|(4708)|(4808)|(4908) • QTZ50 (5008)|(5010)
清单与定额规则的应用与现场签证
说明 一、建筑物垂直运输 13.混凝土构件,使用泵送混凝土浇注者,卷扬机 施工定额台班乘以系数O.96:塔式起重机施工定 额中的塔式起重机台班含量乘以系数O.92。
解读:
1、因为泵送设备的费用都是含在混凝土单价里的 ,浇筑混凝土的时候没有使用垂直运输机械,所 以定额内的垂直运输机械就要予以折减计算,使 用广联达计价软件有自动选项,比如套卷扬机时
价培训,适时分享历年的工作经验 。
• 培训方式
利用QQ视频功能,全程网络讲课,课前提供PPT教程,课后提供语音同步视频,供没有及 时听课的会员及时下载播放,可以重复播放,回看等 • 培训目的 不搞应试教学,不针对任何级别,任何形式的考试进行讲解,全程引领会员进行实战训练 和软件使用技能的提升,确保缴费会员在工作中无障碍,你有问题,我来解决,并对使用 正版广联达软件的用户在不影响工作的前提下提供远程协助和实战操作演示
江苏省2014定额解读(建筑工程垂直运输编制说明)
清单与定额规则的应用与现场签证
说明 一、建筑物垂直运输 4.一个工程出现两个或两个以上檐口高度(层数), 使用同一台垂直运输机械时,定额不作调整:使 用不同垂直运输机械时,应依照国家工期定额分 别计算。

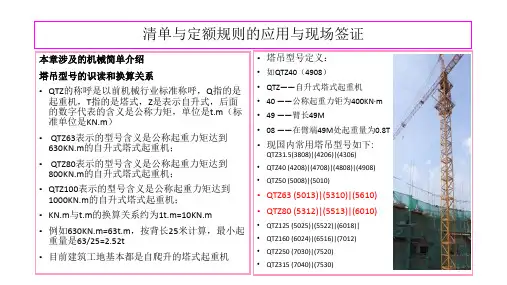

• 塔吊型号定义:
• 如QTZ40(4908) • QTZ——自升式塔式起重机 • 40 ——公称起重力钜为400KN·m • 49 ——臂长49M • 08 ——在臂端49M处起重量为0.8T
• 现国内常用塔吊型号如下:
QTZ31.5(3808)|(4206)|(4306) • QTZ40 (4208)|(4708)|(4808)|(4908) • QTZ50 (5008)|(5010)
清单与定额规则的应用与现场签证
本章涉及的机械简单介绍
施工电梯
施工电梯也可以称为施工升降机,常见的有 单笼和双笼之分,一般在建筑工程使用的大都是 双笼电梯
施工升降机的种类很多,按起运行方式有无 对重和有对重两种,按其控制方式分为手动控制 式和自动控制式
施工电梯,是建筑中经常使用的载人载货施 工机械,由于 其独特的箱体结构使其乘坐起来既 舒适又安全,施工升降机在工地上通常是配合塔 吊使用
1、本定额在执行国家工期定额的时候,需要按江 苏省的调整系数进行调整
2、本定额是指完成单位工程的全部工程项目所需 要的垂直运输机械,不是单单的塔吊或者单单的 施工电梯,定额是按主体用塔吊,装修用电梯
3、垂直运输机械的场外运输费,一次安装,拆卸 费要另外计算
4、塔吊和施工电梯的基础要另外计算
3.本定额项目划分是以建筑物"檐高"、"层数"两个 指标界定的,只要其中一个指标达到定额规定,即 可套用该定额子目。 解读 1、超高费有两个指标,一个檐高,一个层数,这 两个指标只要有一个指标满足条件就可以使用 2、超高费有两个计量单位,一个是按建筑面积计 算的,一个是按工期定额计算的,这个要根据当地 的定额规则进行匹配,我们江苏是按工期计算额, 所以江苏省用户要选用计量单位 天
建筑工程垂直运输费用解析及计价思考

建筑工程垂直运输费用解析及计价思考(上篇)作者:张红标发布日期:2014-11-20 点击数:665摘要:通过分析建筑工程计价定额中垂直运输费用的制定及应用现状,探索垂直运输费用由产品特征计价向工艺及市场特征计价的过渡,以实现建筑工程垂直运输费更切实际的工程计价目标。
关键词:建筑工程垂直运输产品特征计价工艺及市场特征计价1 引言建筑物垂直运输是指在合理工期内完成单位工程的全部工程项目(包括与建筑工程一同发包的装饰工程项目,如门窗、楼地面、内外墙、天棚装饰等项目)所需的垂直运输机械台班消耗量。
包括建筑物超高降效而需增加的垂直运输机械台班,不包括机械的场外往返运输、一次安拆及路基铺垫和轨道铺拆等的费用。
建筑物垂直运输,区分不同的建筑物檐高,按建筑面积以m2计算。
[[1]]这是我国多年以来(至少是国家1995版建筑工程基础定额使用以来)建筑工程计价定额或标准对建筑物垂直运输费用计算中的规定,亦即在建筑工程造价中的垂直运输费用,是按照建筑物高度确定计价定额中的子目单价(见表1),以建筑面积作为列项工程量来确定与控制,使垂直运输费用固化在仅与建筑产品设计体量相关的计价模式下。
对于工艺、工期及现场施工状况同质化、规律性强的建筑产品,与产品体量相关的计价模式(产品特征计价)确是达到了计价简便、费款恰对的功效。
然而,当一个建筑产品的檐高、面积一定的话,垂直运输费用就一定吗?垂直运输机械种类、型号及数量的变化在计取垂直运输费用时可以综合确定吗?施工工期的影响又如何考虑?表1 深圳市建筑工程消耗量标准垂直运输费用垂直运输机械是建筑施工全过程中采用体型和价值最大、且使用量也属最大之一的机械,随着建筑物平面尺寸、体量及高度的变化及增大,其所承担的人材机运输功用会更加复杂和关键。
由于近10多年来建筑产品设计的差异化、多样化发展,更由于建设施工工艺、垂直运输机种机型的专用性、功能性加强,加之工期、垂直运输机械数量及机械租赁市场因素等的变换,使得垂直运输费用变化愈加复杂。
江苏省定额解释
工程计价土建有关问题解释()(发稿时间:阅读次数:)一、目前住宅项目要求一房一验,该项费用是否包含在材料检验试验费中?答:我省材料检验试验费费率中不包括一房一验地检测费用,仅包含施工单位制作材料检测试样、封裹并送达检测单位地费用.该项费用如发生时,由建设方支付.根据省建设厅《关于进一步加强我省建设工程质量检测管理地若干意见》(苏建质[]号)、《关于改变我省建设工程质量见证取样检测委托方有关事项地通知》(苏建质[]号)规定,从年月日起,我省新开工项目地建设工程质量见证取样检测,一律由建设单位直接委托工程质量检测机构进行检测,其检测费用由建设单位直接支付给所委托地检测机构,该费用不得转嫁给施工单位支付,若发包人违反规定要求施工企业垫付时,施工企业可向发包人收取该项费用,并单独列入其他项目招标人部分中.二、执行机械台班定额,介于两种机械型号间地能否采用插入法?答:执行我省机械台班定额中地机械进(退)场、组拆装子目价格时,当实际使用施工机械介于机械台班定额中地两种型号之间时,应套用较高等级型号机械地单价,不采用插入法.当实际使用施工机械型号与各专业计价表中定额子目地机械型号不同时,按计价表执行不调整.三、现场安全文明施工措施费执行文件中地单独发包地项目如何理解?答:该文件第四条给出现场安全文明施工措施费费率表,并注:表中所列工程均为单独发包工程.该注主要是指构件吊装与装饰工程,如单独发包,分别按构件吊装与装饰工程取费;否则按土建工程取费.其他工程不论是否单独发包,均按本表格对应项目执行.四、土建工程垂直运输费计算有关问题、多个单项工程组团工程垂直运输费如何套用?答:根据每个单项工程,分别套用国家工期定额,分别计算垂直运输费.、单项工程实际使用垂直运输机械与定额不一致时,定额含量如何调整?答:()如实际只使用一台塔吊,不使用卷扬机时,定额塔吊台班数量改以该子目卷扬机台班数量换之,且檐口高度在以上地单项工程另增加塔吊台班台班天,卷扬机台班扣除.()如实际只使用一台卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数.、两个或三个土建单位工程合用一台塔吊(卷扬机)时,垂直运输费如何计取?答:()如实际只使用塔吊,不使用卷扬机时,应按照上述第条规定处理,另外乘以系数:(单独施工天数与另外一栋同时施工天数Χ与另外两栋同时施工天数×)该单位工程国家工期定额天数.()如实际只使用卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数Χ(单独施工天数与另外一栋同时施工天数Χ与另外两栋同时施工天数×)该单位工程国家工期定额天数.()当采用合同工期来确定单独施工天数、与另外一栋同时施工天数及与另外两栋同时施工天数时,可按照各自所占比重确定上述系数.例:甲(檐口高度在以内)、乙(檐口高度在以内)两个砖混结构单项工程合用一台塔吊,甲工程定额工期为天,乙工程定额工期天,合同工期甲工程为天、乙工程为天,甲工程比乙工程早开工日.请计算甲、乙两个单项工程地定额塔吊台班数量. 解:、甲工程应套用—子目,塔式起重机台班数量调整为台班天×(天天天×)天台班天、乙工程应套用—子目,塔式起重机台班数量调整为台班天×(天×)天台班天、如实际使用地塔吊型号与定额不一致时,是否可以调整?答:不予调整,仍按定额执行.五、土建工程超高费定额使用不够明确,希望加以具体说明.答:、土建工程超高费内容包括:人工降效、高压水泵摊销、临时垃圾管道等费用.土建工程檐口高度超过时,超过部分地工程项目增加人工降效系数为:~为,~为,~为,以此类推,檐口高度每升高,降效系数递增.、为了方便套用,建筑物超高增加费定额编号进行适当调整,例如—子目为:—()人工降效(定额中地人工费)、—() 临时垃圾管道费(定额中地材料费)、—() 高压水泵摊销费(定额中地机械费),—~—子目以此类推,管理费及利润可分别计取. 、根据建设部清单规范执行要求,人工降效属于分部分项项目.为简化计算,依法不招标工程应将人工降效费用作为分部分项项目费用按照定额标准计列;采用清单法计价工程地人工降效系数应按苏建定()号文件规定分别进入各定额子目综合单价内.我省建设厅年印发地“江苏省建设工程工程量清单计价培训教材”已明确,高压水泵摊销费及临时垃圾管道费应作为措施费用单独列项进行计算.、建筑物超高增加费中地人工降效费(定额中地人工费)系按元工日计算,预算人工工资调整文件应予执行,并计取相应施工费用.六、措施费在结算中应如何调整?答:我省苏建价()号文规定,对于采用固定单价合同地工程,当发生工程量变更时,措施费中地模板、脚手费可作相应调整,而其他措施费(临时设施费、检验试验费等等)一般不再调整.合同有约定时,按合同约定执行.对于采用固定总价合同地工程,具体按合同约定执行.七、飘窗工程量应如何计算?答:飘窗高度按门窗洞口尺寸,长度按飘窗中心线洞口长度计算,弧形或折线形按照展开尺寸计算.八、装饰工程使用甲方电梯时,垂直运输费如何计取?答:对于包工包料装饰工程,当甲方提供电梯用于工程垂直运输时,垂直运输费应包含在工程造价内,并应将垂直运输费(子目)中地机械费在确定含税工程造价之后退还甲方.九、脚手架定额执行、单独天棚抹灰地系数应以“架”页注中地为准,“架”页第条中“单独天棚抹灰……乘以系数”一段文字取消.、单独搭设幕墙脚手架时,执行—及—子目乘系数.十、预应力钢筋工程执行问题、使用转角器张拉属非常规地操作工艺,往往是在特定地条件下张拉,如在梁面、楼面上或梁端受阻时,既增加了材料,又费时费工,变角张拉并不是每个工程都会遇到,定额规定使用转角器张拉操作长度应按实计算,但实际操作有困难希望加以明确,以利计价工作地开展.同时预应力筋工作(操作)长度是否应包含在清单及预算工程量中?答:定额中考虑地都是在梁端处正常张拉,使用转角器(变角张拉工艺)张拉操作长度应在定额规定地结构长度及操作长度基础上另外增加操作长度:无粘结钢绞线每个张拉端增加,有粘结钢绞线每个张拉端增加,且使用转角器张拉地锚具定额人工和机械乘系数.根据清单计价规范及我省定额工程量计算规则规定,预应力筋工作(操作)长度应包含在清单及预(结)算工程量中.、在计算锚具工程量地孔数时,时有争议出现,实际工作中应该以每个波纹管作为一个孔还是以锚具中地每一个孔作为一个孔为准?答:计算锚具工程量时,应该以锚具中设计规定穿有钢绞线或碳素钢丝地每一个孔作为一个孔.、波纹管支架是否就是仅用于固定波纹管?另曲线形波纹管地设计图示长度应如何计算?答:定额中地波纹管支架不仅用于固定波纹管,同时还用于固定锚具地埋件螺旋筋以及无粘结钢绞线等.曲线形波纹管地设计图示长度地计算方法应同钢绞线相同.、专业分包预应力工程地施工单位,在编制檐口高度大于工程预(结)算时,是否可以按照定额规定计取超高人工降效及机械降效费用?答:应该计取定额规定地人工降效费用,人工降效系数按照前面标准确定.、作为专业分包预应力工程地施工单位,应怎样计取安全文明施工措施费?答:根据现场安全文明施工措施费执行文件及前面地答复,预应力专业公司应单独计取预应力工程造价部分地安全文明施工措施费,费率标准按照相关文件执行.、钢绞线是应用在工程结构上地十分重要地材料,对工程结构安全影响重大,生产厂家通常提供地钢绞线是出现地正误差.目前有关国家标准对钢绞线一般不称为理论重量,而改称为参考重量,且参考重量与实际重量不符地问题比较严重,应如何处理?答:按照定额规定,钢绞线重量应按实际重量计算,具体可按施工现场监理见证取样地检测报告数据确定.当由于各种原因未能明确钢绞线地单位重量时,对于Ф地钢绞线参考净重量可以参照确定.、由于建筑工程中预应力工程地施工特点是点多分散、施工中地间歇比较多而频繁,使得施工工效下降比较大,另外《建筑工程预应力施工规程()》也明确了以内地预应力工程是预应力筋和锚具用量较少地非一般工程,对非一般工程地界定是否可进行适当调整?答:计价表第“筋页”倒数第行中地“设计用量在吨以内时”调整为“平均每层结构设计用量在吨以内且设计总用量在吨以内时”. 、当预应力构件长度超过米时,预应力施工费时费工,费用应如何调整.答:定额规定,后张法预应力钢丝束、钢绞线束不分单跨、多跨以及单向双向布筋,构件长度在米以内时,均按定额执行.当构件长度超过米且整根通长放张地钢绞线及锚具地定额人工乘系数.十一、机械土方中在计算装载机铲松散土工程量时,是以天然实体积(自然方)还是以松散土(虚方)体积为准?答:应按照定额规定以天然实体积(自然方)为准.十二、基坑锚喷护壁在第二章中已经有锚杆及钢筋网子目,但是“桩”页注及“筋”页第条又另有不同说法,实际工作中应以谁为准?答:执行“桩”页—~—子目,取消“桩”页注及“筋”页第条文字内容.十三、“桩”页注地规定是否同时适用于方桩和管桩?答:是地,适用于方桩也适用于管桩.十四、建筑工程计价表中钻孔灌注砼桩使用商品砼子目人工数量是否有误?答:“桩”页—、—、—、—子目人工数量有误,该个子目部分数据调整如下:十五、零页中大理石洗漱台板工程量是按照展开面积计算还是水平投影面积计算?答:零页倒数第行中“……工程量按平方米计算”改为“……工程量按台面投影面积(不扣除孔洞面积)计算”.工程计价土建有关问题解释()(发稿时间:阅读次数:)。
建筑工程垂直运输定额说明
第二十三章建筑工程垂直运输说明一、建筑物垂直运输1."檐高"是指设计室外地坪至檐口的高度,突出主体建筑物顶的女儿墙、电梯间、楼梯间、水箱等不计入檐口高度以内:"层数"指地面以上建筑物的层数,地下室、地面以上部分净高小于2.1m的半地下室不计入层数。
2.本定额工作内容包括在江苏省调整后的国家工期定额内完成单位工程全部工程项目所需的垂直运输机械台班,不包括机械的场外运输、一次安装、拆卸、路基铺垫和轨道铺拆等费用。
施工塔吊与电梯基础、施工塔吊和电梯与建筑物连接的费用单独计算。
3.本定额项目划分是以建筑物"檐高"、"层数"两个指标界定的,只要其中一个指标达到定额规定,即可套用该定额子目。
4.一个工程出现两个或两个以上檐口高度(层数),使用同一台垂直运输机械时,定额不作调整:使用不同垂直运输机械时,应依照国家工期定额分别计算。
5.当建筑物垂直运输机械数量与定额不同时,可按比例调整定额含量。
本定额按卷扬机施工配2台卷扬机,塔式起重机施工配1台塔吊1台卷扬机(施工电梯)考虑。
如仅采用塔式起重机施工,不采用卷扬机时,塔式起重机台班含量按卷扬机含量取定,卷扬机扣除。
6.垂直运输高度小于3.6m的单层建筑物、单独地下室和围墙,不计算垂直运输机械台班。
7.预制混凝土平板、空心板、小型构件的吊装机械费用已包括在本定额中。
8.本定额中现浇框架系指柱、梁、板全部为现浇的钢筋混凝土框架结构。
如部分现浇,部分预制,按现浇框架乘以系数0.96。
9.柱、梁、墙、板构件全部现浇的钢筋混凝土框筒结构、框剪结构按现浇框架执行,简体结构按剪力墙(滑模施工)执行。
10.预制屋架的单层厂房,不论柱为预制或现浇,均按预制排架定额计算。
11.单独地下室工程项目定额工期按不含打桩工期自基础挖土开始计算。
多幢房屋下有整体连通地下室时,上部房屋分别套用对应单项工程工期定额,整体连通地下室按单独地下室工程执行。
定额中垂直运输工程说明
第三节垂直运输说明及工程量计算规则一、说明(一)本节包括:垂直运输,其他2小节共51个子目。
(二)垂直运输费用以单项工程为单位计算。
(三)垂直运输按单项工程的层数、结构类型、首层建筑面积划分。
1.单项工程高低跨层数不同时,按最高跨结构层数执行定额子目。
2.单项工程计算层数时,不计算地下室,出屋面楼梯间、电梯间、水箱间及屋顶上不计算建筑面积部分的层数。
3.单项工程±0.00以上部分,由不同独立部分组成时,分别按独立部分的第一层建筑面积执行定额子目。
4.单项工程±0.00以上部分的单层建筑面积大于首层建筑面积时,按最大单层建筑面积执行定额子目。
5.单项工程+0.00以上为单栋建筑,由两种或两种以上结构类型组成:(1)无变形缝时,按建筑面积所占比重大的结构类型执行相应的定额子目,工程量按单项工程的全部建筑面积计算。
(2)有变形缝时,工程量按不同结构类型分别计算建筑面积(含相应的地下室建筑面积),执行相应定额子目。
6.单项工程±0.00以上由多个不同独立部分组成:(1)无联体项目时,±0.00以上部分应按不同独立部分的层数、结构类型分别计算建筑面积;±0.00以下部分按整体计算建筑面积,执行6层以下相应定额子目。
(2)有联体项目时,±0.00以上联体部分按层数、结构类型计算建筑面积(含±0.00以下部分的建筑面积);联体以上独立部分按各自的层数(均含±0.00以上联体裙房的层数)、结构类型分别计算建筑面积。
7.单独地下室工程按6层以下相应定额子目执行。
(四)单项工程的首层建筑面积超过定额子目的基本划分标准后,超过部分按单项工程的全部工程量执行每增加定额子目,不足一个增加步距时按一个增加步距计算。
(五)多层钢结构厂房、预制装配式结构,执行钢结构定额子目。
(六)局部劲性钢结构工程,其建筑面积超过总建筑面积的30%,且结构高度>檐高的1/3时,执行钢结构定额子目。
江苏省土建定额答疑
37 38
39
1、以施工期间设计室外标高为准; 2、分别计算; 顶计算一次,还是按地面至每层梁顶面高各算一次? 3、 如果一个10米高的封闭框架结构工程(屋面现 3、按定额规定正常计算 浇板)中5米高处(超过3.6m)只有梁没有板,这个工程的浇捣(满堂)脚手如何计算? 结算? 2、 如果在一个垂直面上有两层以上(超过3.6m)的砼梁此部位砼梁的浇捣脚手是按地面至最高梁 请问基坑围护用到SMW工法桩(三轴搅拌桩),而我省计价表中没有此项定额,如何计价,另外工法桩的空钻 部分能否计价,怎么计价. 本公司有一工程投标,我按清单投标并中标,合同签订为固定总价,施工过程中发现清单中工程数量比 图纸中(即实际施工的)要少20%,另外还有项目漏项。请教老师,现本公司是向建设单位提出追加还 是向招标代理公司进行索赔呢? 恳请回复,谢谢! 什么是大型土石方?在建筑场地上挖山坡,填水塘是否该套建筑与装饰计价表中有关土石方工程的定 额? 你好,请问江苏省工程造价信息网计价问答中,“关于建设项目基础工程土方问题的复函”是否普遍适 用,本人在结算过程中遇到上述复函中类似的土方问题,借用这条解释是否可以。 急盼回复,谢谢! 尊敬的领导:你好! 请问一下,2001年土建水、电结算是否可以调差? 尊敬的领导:你好! 请教一下:现场是机械挖土,平整场地还需计吗? 参改其他专业定额或兄弟省市定额,以本身规定执 行;招标工程以企业自主报价为准 请携带招投标文件、合同等到当地造价管理机构咨 询;且应找建设单位依据法律、行政法规和合同与 甲方交涉,启动合同纠纷调解条款。 见计价表费用计算规则,建筑工程应执行建筑与装 饰工程计价表。 类似的可以参照使用 以招投标文件和合同约定为准 应计。
该定额已经停止使用;以当时相关文件为准。 可参照01定额含量,以现行定额规定计算。 仍按照定额规定系数执行
江苏省2008年定额解释
2008工程计价土建有关问题解释(1)(发稿时间:2008-9-19 9:05:47 阅读次数:26591)一、目前住宅项目要求一房一验,该项费用是否包含在材料检验试验费中?答:我省材料检验试验费费率0.18%中不包括一房一验的检测费用,仅包含施工单位制作材料检测试样、封裹并送达检测单位的费用。
该项费用如发生时,由建设方支付。
根据省建设厅《关于进一步加强我省建设工程质量检测管理的若干意见》(苏建质[2004]318号)、《关于改变我省建设工程质量见证取样检测委托方有关事项的通知》(苏建质[2004]372号)规定,从2004年12月1日起,我省新开工项目的建设工程质量见证取样检测,一律由建设单位直接委托工程质量检测机构进行检测,其检测费用由建设单位直接支付给所委托的检测机构,该费用不得转嫁给施工单位支付,若发包人违反规定要求施工企业垫付时,施工企业可向发包人收取该项费用,并单独列入其他项目招标人部分中。
二、执行机械台班定额,介于两种机械型号间的能否采用插入法?答:执行我省机械台班定额中的机械进(退)场、组拆装子目价格时,当实际使用施工机械介于机械台班定额中的两种型号之间时,应套用较高等级型号机械的单价,不采用插入法。
当实际使用施工机械型号与各专业计价表中定额子目的机械型号不同时,按计价表执行不调整。
三、现场安全文明施工措施费执行文件中的单独发包的项目如何理解?答:该文件第四条给出现场安全文明施工措施费费率表,并注:表中所列工程均为单独发包工程。
该注主要是指构件吊装与装饰工程,如单独发包,分别按构件吊装与装饰工程取费;否则按土建工程取费。
其他工程不论是否单独发包,均按本表格对应项目执行。
四、土建工程垂直运输费计算有关问题1、多个单项工程组团工程垂直运输费如何套用?答:根据每个单项工程,分别套用国家工期定额,分别计算垂直运输费。
2、单项工程实际使用垂直运输机械与定额不一致时,定额含量如何调整?答:(1)如实际只使用一台塔吊,不使用卷扬机时,定额塔吊台班数量改以该子目卷扬机台班数量换之,且檐口高度在30m以上的单项工程另增加塔吊台班0.09台班/天,卷扬机台班扣除。
江苏省建筑工程预算定额说明及工程计价规则交底资料【2003】
江苏省建筑工程预算定额(2003)上册中国计划出版社关于印发江苏省建设工程计价规则和计价依据{2003版}的通知建[2004]45号根据省建设厅、省计委、省财政厅联合印发的《关于组织编制〈江苏省建设工程计价依据和计价办法的通知〉》[建建发(2002)100号]的要求以及《建设工程工程量清单计价规范》(GB50500-2003)、《关于印发〈建筑安装工程费用项目组成〉的通知》(建标[2003]206号)的规定,有三部门组织编制的《江苏省建设工程计价规则(2003版)》、《江苏省建设工程施工取费定额(2003版)》、《江苏省建筑工程预算定额(2003版)》、《江苏省安装工程预算定额(2003版)》、《江苏省市政工程预算定额(2003版)》、(以下简称新计价依据)通过审定,现予以颁发,并就实施过程中的有关事项通知如下:一、新计价依据适用于工程量清单综合计价法和传统工料单价法。
新计价依据的消耗量是社会平均消耗量,是编制设计概算、施工图预算、招标标底、投标报价、竣工结算、调解处理工程造价经济纠纷、鉴定工程造价的依据,也是衡量投标报价合理性的基础。
二、凡全部使用国有资金投资或国有资金投资为主的大中型建设工程,应按照《建设工程工程量清单计价规范》的要求执行工程量清单计价。
实行工程量清单报价时,必须统一项目编码、统一项目名称、统一计量单位和统一工程量计算规则。
三、新计价依据中的人工、材料、机械台班价格及有关费率,实行全面动态管理。
市场信息家由各级造价管理机构通过价格信息发布系统发布。
四、新计价依据中取费定额按不同专业工程、不同取费项目划分为竞争性与非竞争性两大类。
在工程发承包过程中,非竞争性费用应按照规定计取,不得任意调整。
五、新计价依据从2004年10月1日起在全省范围内实行,与之配套的计算机应用软件同步推广使用。
原《江苏省建筑安装工程费用定额》(1994年)《江苏省建筑工程预算定额》(1994年)、《全国统一安装工程预算定额江苏省单位估价表》(1994年)继《全国统一市政工程预算定额江苏省单位估价表》(1993)在新计价依据执行之日起同时停止使用。
2014江苏建筑与装饰工程计价表-施工排水降水、建筑工程垂直运输、二十四章场内二次搬运(说明及计算规则)
第二十二章施工排水、降水说明1.人工土方施工排水是在人工开挖湿土、淤泥、流砂等施工过程中发生的机械排放地下水费用。
2.基坑排水是指地下常水位以下且基坑底面积超过150m2(两个条件同时具备)的土方开挖以后,在基础或地下室施工期间所发生的排水包干费用(不包括±0.00以上有设计要求待框架、墙体完成以后再回填基坑土方期间的排水)。
3.井点降水项目适用于降水深度在6m 以内。
井点降水使用时间按施工组织设计确定。
井点降水材料使用摊销量中己包括井点拆除时材料损耗量。
井点间距根据地质和降水要求由施工组织设计确定,一般轻型井点管间距为1.2m。
4.强穷法加固地基坑内排水是指击点坑内的积水排抽台班费用。
5.机械土方工作面中的排水费己包含在土方中,但不包括地下水位以下的施工排水费用,如发生,依据施工组织设计规定,排水人工、机械费用另行计算。
工程量计算规则1.人工土方施工排水不分土壤类别、挖土深度,按挖湿土工程量以立方米计算。
2.人工挖淤泥、流砂施工排水按挖淤泥、流砂工程量以立方米计算。
3.基坑、地下室排水按土方基坑的底面积以平方米计算。
4.强穷法加固地基坑内排水,按强穷法加固地基工程量以平方米计算。
5.井点降水50 根为一套,累计根数不足一套者按一套计算,井点使用定额单位为套天,一天按24 小时计算。
井管的安装、拆除以"根"计算。
6.深井管井降水安装、拆除按座计算,使用按座天计算,一天按24 小时计算。
第二十三章建筑工程垂直运输说明一、建筑物垂直运输1."檐高"是指设计室外地坪至檐口的高度,突出主体建筑物顶的女儿墙、电梯间、楼梯间、水箱等不计入檐口高度以内:"层数"指地面以上建筑物的层数,地下室、地面以上部分净高小于2.1m 的半地下室不计入层数。
2.本定额工作内容包括在江苏省调整后的国家工期定额内完成单位工程全部工程项目所需的垂直运输机械台班,不包括机械的场外运输、一次安装、拆卸、路基铺垫和轨道铺拆等费用。
工程计价土建有关问题解释(7)
网上造价咨询解释-土建(7)(发稿时间:2014-2-28 16:19:19 阅读次数:66855)序号咨询内容答复1我司在2010年10月与施工单位签订了综合车间工程合同,合同约定按04江苏省建筑与装饰工程计价表、江苏省安装工程计价表、江苏省市政工程计价表、2009江苏省建设工程费用定额相应规定结算,在施工过程中甲乙双方对工程造价有不同意见,现我司对工程结算的相关事宜咨询贵站:1、在合同中约定,合同工期240天,2011年6月30日竣工,赶工措施费为分部分项工程费的2%。
可实际完工2012年3月,我司认为未在合同工期内完成本工程,结算不可以计取赶工措施费。
应区分造成工程延期的责任,谁的责任谁承担。
省2009年费用定额规定合同工期比定额工期提前时,可计取赶工措施费,未相对定额工期提前时,不能计取赶工措施费。
如果双方约定以合同工期为基准确定工期是否提前的,甲方原因未在合同工期内完成可按合同约定计取相应赶工措施费,乙方原因未在合同工期内完成则不计取相应赶工措施费。
2 在合同中约定,工程按质论价创优费为分部分项工程费的3%。
可本工程优质结构未取得,不可能取得任何优质工程。
我司认为没有创优,工程结算不可以计取工程按质论价创优费。
关于按质论价,合同中应约定创建目标和相应创优计费规定。
施工企业如未取得优质工程时,不能计取按质论价费。
3我司和建设主管部门对综合车间工程土建和安装工程进行了现场安全文明施工考评,可本工程市政工程、大型大型土石方工程以及合同增加工程冷冻机房、食堂、门卫土建安装工程未经过我司和建设主管部门进行考评,我司认为本工程结算现场安全文明施工考评费只能计取综合车间工程土建和安装工程,市政工程、大型大型土石方工程以及合同增加工程冷冻机房、食堂、门卫土建安装工程不能计取现场安全文明施工考评费。
安全文明措施费体现在工程项目的整体管理,根据工程所在地造价管理机构的规定,对工程主要项目进行考评,除需要单独申请的单位工程外,其他应与工程主体一起计取考评费。
江苏省定额解释
江苏省定额解释土建--下载于江苏省造价信息网序号咨询内容1、按照04江苏省建筑与装饰工程计价表中建筑工程工程类别划分标准表,对建筑工程、桩基础工程由一家施工企业总承包,结算时是否参照类别划分标准表,建筑工程、桩基础工程分别取费? 2、送桩以送桩长度(自桩顶面自然地坪另加500MM) 乘桩截面面积以立方米计算。
请问管桩的空心体积是否应扣除? 3、基坑内搭设一层的支模排架,立杆下面1铺设带形4M 长*0.25M宽*0.05M厚木板,木板是否可以单独计取工程量? 4、对已被评为市级文明工地的工程,现场安全文明措施费的计取,省市相关规定都是在工程竣工后,请问中途结算如何计取?桩基础工程现场考评费率是否分开考评?5、按照04江苏省建筑与装饰工程计价表中第五章混凝土工程说明十五条、泵送砼子目中已综合考虑了输送泵车台班,请问:商品砼价格定价时是否再增加泵送费?在总承包工程中的桩基子分部工程的管理费率和利润费率标准是按桩基类别确定还是按主体的类别确定?在基坑支护中预应力锚杆钻孔,注浆怎么套定额,1.20-67后浇板带模板、支撑增加费用按410米计量的,请问定额宽度是1、定额按后浇带宽度1000mm 考虑的。
对于招投标的工程,投标时可根据实际施工方案的不同调整人、材、计含量,按定额计价的工程则一般不调整。
2、100厚后浇带模板含模量为10.70m /m。
采用工程量清单计价的招投标工程,商品砼的用量不管是否甲供,用量应由承包方投标时竞争性报价,并承担实际用量与投标时所用量的差额。
或由发承包双方在合同中对甲供材供料和结算方法进行具体约定。
按照支挡土板1—85子目执行。
23答复1、按照04计价表规定,建筑工程与桩基础工程不论是否由一家施工企业承包,都应分别按建筑工程和桩基础工程取费。
2、04计价表中计算送桩工程量时,管桩的空心体积应扣除。
3、基础模板支架下的垫板作为搭设时的措施,应在措施项目费中列支。
4、具体可根据工程实际带有关资料到工程所在地造价管理机构咨询。

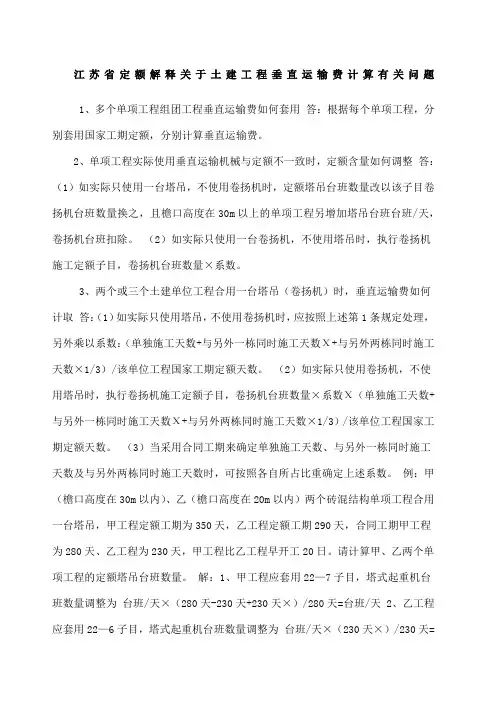

江苏省定额解释关于土建工程垂直运输费计算有关问题
江苏省定额解释关于土建工程垂直运输费计算有关问题1、多个单项工程组团工程垂直运输费如何套用?答:根据每个单项工程,分别套用国家工期定额,分别计算垂直运输费。
2、单项工程实际使用垂直运输机械与定额不一致时,定额含量如何调整?答:(1)如实际只使用一台塔吊,不使用卷扬机时,定额塔吊台班数量改以该子目卷扬机台班数量换之,且檐口高度在30m以上的单项工程另增加塔吊台班0.09台班/天,卷扬机台班扣除。
(2)如实际只使用一台卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数0.50。
3、两个或三个土建单位工程合用一台塔吊(卷扬机)时,垂直运输费如何计取?答:(1)如实际只使用塔吊,不使用卷扬机时,应按照上述第1条规定处理,另外乘以系数:(单独施工天数+与另外一栋同时施工天数Χ0.5+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(2)如实际只使用卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数0.5Χ(单独施工天数+与另外一栋同时施工天数Χ0.5+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(3)当采用合同工期来确定单独施工天数、与另外一栋同时施工天数及与另外两栋同时施工天数时,可按照各自所占比重确定上述系数。
例:甲(檐口高度在30m 以内)、乙(檐口高度在20m以内)两个砖混结构单项工程合用一台塔吊,甲工程定额工期为350天,乙工程定额工期290天,合同工期甲工程为280天、乙工程为230天,甲工程比乙工程早开工20日。
请计算甲、乙两个单项工程的定额塔吊台班数量。
解:1、甲工程应套用22—7子目,塔式起重机台班数量调整为 0.827台班/天×(280天-230天+230天×0.5)/280天=0.487台班/天 2、乙工程应套用22—6子目,塔式起重机台班数量调整为0.811台班/天×(230天×0.5)/230天=0.406台班/天4、如实际使用的塔吊型号与定额不一致时,是否可以调整?答:不予调整,仍按定额执行。
江苏省定额解释
27
28 29 30
请问:招标代理公司在其提供招标清单中出现严重误差,而其确部肯承认该 可以追偿清单中出现误差的损失,按清单计价规范,量差可 以进行调整。 如何处理? 有幢已建好的24层建筑,对其中3~6层进行装修,6层的建筑标高为 22.8m,其中装饰水电安装工作是否可以计取高层建筑增加费? 某工程外墙做28mm的保温砂浆请 问按照05年建筑面积计算规则,该保 温砂浆是否计算建筑面积? 超过20m以上的楼层,水电安装可以计取高层增加费 以房屋外围尺寸计算建筑面积,便是以结构尺寸为准,保温 砂浆的厚度计入建筑面积。
14 15 16 17 18 19 20 21
我现在审计得楼四层已经取消不施工,请问一下,措施项目中脚手和模板得 应做相应调整。 费用是否相应得调整? 关于地下车库,进口坡道是否可以计算建筑面积,分有盖和无盖两块组成 按定额规范执行 04土建定额中2-94再次注浆定额中,请问1、其孔径是指多大?2、直接 按定额规范执行 套取该定额时,是否已包含了第一次注浆工程内容? 打桩工程计价中桩的含量都是0.01m3/m3,以400的离心管桩为例,1m3管 桩含0.01m3的离心管桩成品,0.01这个含量是否有出入? 0.01含量是指每立方米桩的施工损耗。
回复意见
32
别墅群工程(独栋和联排)外型和结构较复杂,均为纯欧式结构。底层层 高3.2米,二层层高3米,6.2米处无板为空的斜屋面。其中客厅均为上空 如果是别墅由甲乙双方协商确定或到当地造价管理机构办理 无板,屋面均为25度多角度坡屋面。一层外墙为不规则文化石勾缝粘 核定 贴,二层外墙为水泥粉刷200mm等间距塑料线条分格,外刷涂料。二层 及屋面处均有复杂线条,屋面及二层斜板均贴砼彩瓦,阳台栏杆及露台栏 杆为预制砼宝瓶栏杆。斜板挑出外墙600mm,立模较困难,且模板无法 拆除。所有外墙门窗均有突出100宽的门窗套。欧式装饰烟囟为八角形 7.65米高。 请领导给予核定工程类别,谢谢。 中国土木工程公司华东公 司 2007年12月6日 本工程为一附属工程,除水泥、砂石外所有材料全甲供,现有几个问题咨
江苏省工程建设标准定额站答疑汇总
江苏省工程建设标准定额站答疑汇总江苏省工程建设标准定额站苏建定站(2022)26号南京三建(集团)有限公司:你方12月8日关于“德祥园综合楼结算中的几个问题”的来函收悉。
经研究,答复如下:1。
甲方提供的材料保管费在税后扣除并返还甲方。
2、甲供商品砼与定额砼的价差在税前作为独立费处理,甲供商品砼税后按甲供材料退给甲方材料费。
3、悬挑大于1.5米的板,在设计图上看,没有与房间的分隔墙,外立面玻璃幕墙,仍属于室内空间的一部分,按其投影面积计算建筑面积。
4.如设计图纸无踢脚线要求,定额中踢脚线分项不予统计,第二批白水泥腻子后补齐相应面积。
这是我的回答。
2021年12月11日江苏省工程建设标准定额站苏建定站(2021)第24号南京泰英房地产开发有限公司:你公司11月28日关于“阳光之旅一期工程结算中的几个问题”的来函已收悉,经研究,答复如下:1、楼梯间存在休息平台处的退层,按水平投影面积计算建筑面积,退层形成的空洞不计算建筑面积。
2、建筑物300mm内的变形缝,作为结构面积,计算建筑面积。
3.阳台上由栏杆隔开的空调架仍为阳台的一部分,并计算建筑面积。
4.落地窗是指底部与室内地面标高相同的窗户。
浮动窗不计算建筑面积。
5.开间窗(铝合金)面积按展开面积计算(含油漆层)。
这是我的回答。
2021年12月3日江苏省工程建设标准定额站苏建定函(2021)第号南通建设工程总承包有限公司万科三期项目部:你项目部3月4日关于“灌注桩超灌砼破碎如何计取费用”的请示报告已收悉,经研究,答复如下:第1页第50页定额是按正常的施工条件和技术操作规程编制的。
2001土建综合定额2-94子目按桩超灌1m取定。
为保证打桩单位严格控制桩的标高,定额不考虑因标高控制不当引起的超灌过多部分的费用计取,所以2001年单位估价表2-98、综合定额2-126子目不执行。
由于超灌的责任由打桩单位承担,超2-94项的混凝土超灌费用由贵方项目部与业主按实际施工方法协商解决。
江苏定额解释土建工程垂直运输费计算问题
江苏定额解释土建工程垂直运输费计算问题文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)江苏省定额解释关于土建工程垂直运输费计算有关问题1、多个单项工程组团工程垂直运输费如何套用答:根据每个单项工程,分别套用国家工期定额,分别计算垂直运输费。
2、单项工程实际使用垂直运输机械与定额不一致时,定额含量如何调整答:(1)如实际只使用一台塔吊,不使用卷扬机时,定额塔吊台班数量改以该子目卷扬机台班数量换之,且檐口高度在30m以上的单项工程另增加塔吊台班台班/天,卷扬机台班扣除。
(2)如实际只使用一台卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数。
3、两个或三个土建单位工程合用一台塔吊(卷扬机)时,垂直运输费如何计取答:(1)如实际只使用塔吊,不使用卷扬机时,应按照上述第1条规定处理,另外乘以系数:(单独施工天数+与另外一栋同时施工天数Χ+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(2)如实际只使用卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数Χ(单独施工天数+与另外一栋同时施工天数Χ+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(3)当采用合同工期来确定单独施工天数、与另外一栋同时施工天数及与另外两栋同时施工天数时,可按照各自所占比重确定上述系数。
例:甲(檐口高度在30m以内)、乙(檐口高度在20m以内)两个砖混结构单项工程合用一台塔吊,甲工程定额工期为350天,乙工程定额工期290天,合同工期甲工程为280天、乙工程为230天,甲工程比乙工程早开工20日。
请计算甲、乙两个单项工程的定额塔吊台班数量。
解:1、甲工程应套用22—7子目,塔式起重机台班数量调整为台班/天×(280天-230天+230天×)/280天=台班/天 2、乙工程应套用22—6子目,塔式起重机台班数量调整为台班/天×(230天×)/230天=台班/天4、如实际使用的塔吊型号与定额不一致时,是否可以调整答:不予调整,仍按定额执行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
江苏省定额解释关于土建工程垂直运输费计算有关问题
1、多个单项工程组团工程垂直运输费如何套用?答:根据每
个单项工程,分别套用国家工期定额,分别计算垂直运输费。
2、单项工程实际使用垂直运输机械与定额不一致时,定额含量
如何调整?答:(1)如实际只使用一台塔吊,不使用卷扬机时,定
额塔吊台班数量改以该子目卷扬机台班数量换之,且檐口高度在30m 以上的单项工程另增加塔吊台班0.09台班/天,卷扬机台班扣除。
(2)如实际只使用一台卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数0.50。
3、两个或三个土建单位工程合用一台塔吊(卷扬机)时,垂直运输费如何计取?答:(1)如实际只使用塔吊,不使用卷扬机时,
应按照上述第1条规定处理,另外乘以系数:(单独施工天数+与另外一栋同时施工天数Χ0.5+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(2)如实际只使用卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数0.5Χ(单独施工天数+与另外一栋同时施工天数Χ0.5+与另外两栋同时施工天数×
1/3)/该单位工程国家工期定额天数。
(3)当采用合同工期来确定单独施工天数、与另外一栋同时施工天数及与另外两栋同时施工天数时,可按照各自所占比重确定上述系数。
例:甲(檐口高度在30m
以内)、乙(檐口高度在20m以内)两个砖混结构单项工程合用一台
塔吊,甲工程定额工期为350天,乙工程定额工期290天,合同工期甲工程为280天、乙工程为230天,甲工程比乙工程早开工20日。
请计算甲、乙两个单项工程的定额塔吊台班数量。
解:1、甲工程应套用22—7子目,塔式起重机台班数量调整为 0.827台班/天×(280天-230天+230天×0.5)/280天=0.487台班/天 2、乙工程应套用22—6子目,塔式起重机台班数量调整为 0.811台班/天×(230天×0.5)/230天=0.406台班/天
4、如实际使用的塔吊型号与定额不一致时,是否可以调整?答:不予调整,仍按定额执行。
