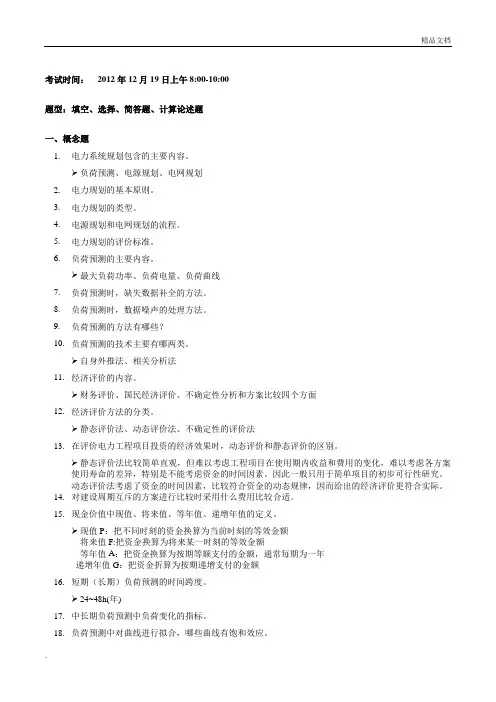

第一章

1. 电网规划的基本要求是什么?

(1)输电,配电,变电比例适当,容量充裕。

(2)电压支撑点多

(3)保证用户供电可靠性

(4)系统运行的灵活性

(5)系统运行的经济性。潮流分布合理,线损小,投资运行费用少

(6)便于运行,在变动运行方式或检修时,操作简便安全,对通信线路影响小等

2. 电力规划的主要内容?各部分之间的关系?

(1)电力系统负荷预测(2)电源规划(3)电网规划

电力规划负荷预测是电源规划和电网规划的基础,并和它们同属电力系统规划,其结构与国家计划及能源计划及能源之间的关系如图所示

第二章

1•什么是电力负荷?综合用电负荷?供电负荷?发电负荷?

(1)电力负荷包括以下两方面含义a)用以指安装在国家机关,企业,居民等用电户外的设备。b)用以描述上述用电设备所消耗的电力或电量数值

(2)综合用电负荷:系统中所有用电设备消耗总功率的总和

(3)供电负荷:综合用电负荷+网络消耗功率

(4)发电负荷:供电负荷+厂用电

2•什么是电力负荷预测?其预测对象包括哪些?

(1)电力负荷预测是以电力负荷为对象进行一系列的预测工作。

(2)对象包括:对未来电力需求量(功率)的预测,对未来用电量(能量)的预测,对负荷曲线的预测。

3. 电力负荷按用电单位或部门的重要性划分,可分为几类?

分为三类:

(1)一类负荷:关系到国民经济的命脉以及人民的生命财产安全的用户,必须保证高度的供电可靠性。(2)二类负荷:在国民经济的地位不如一类负荷,对其停电造成的经济损失也不小,但不是不可挽回。要至少有中等程度的供电可靠性。

(3)三类负荷:与人民的生命财产安全关系不大,中断供电损失小,供电可靠性低。

4. 对电网调度和电网规划部门而言,电力负荷预测按时间来分类,一般可分为几类?答:(1)电网规划设计部门对电力负荷预测的时间范围划分界定如下:

1)长期负荷预测一般指预测期限为10~30 年并以年为单位的预测。

2)中期负荷预测值预测期限为5~10 年并以年为单位的预测。

3)短期负荷预测的预测期限为1~5 年,主要是为电力系统规划,特别是配电网规划服务的,对配电网的增容、规划极为重要。

(2)电网调度部门对电力负荷预测的时间范围划分界定如下:

1)超短期负荷预测实质时间跨度在1h 之内的负荷预测,其中用于电能质量控制需5~10s 的负荷预测值用于安全监视需要1~5min 的负荷值,而用于预防控制和紧急状态处理需10~60min 的负荷值。

2)短期负荷预测是指时间跨度在24~48h 内的负荷预测,主要用于水火电分配、水火协调、经济调度和功率交换。

3)中期负荷预测是指时间跨度在一周至一月内的负荷预测,主要用于水库调度、机组检修、交换计划和燃料计划。

4)长期负荷预测则指以年为单位的负荷预测,主要用于电源和电网的发展规划,需数年至数十年的负荷值。

5. 说出几种你知道的确定性负荷预测方法?答:确定性负荷预测方法是把电力负荷(含电力与电量)预测用一个或一组方程来描述,电力负荷与变量之间有明确的一一对应关系。可分为:

(1)经验技术预测法:专家预测法、类比法、主观概率法。

(2)经典技术预测法:分产业产值(产量)单耗法、电力消费弹性系数法、负荷密度法

人均电量指标换算法、分部门法。

(3)回归预测法:一元线性回归模型、多元线性回归模型、非线性回归模型

(4)时间序列预测法:一阶自回归AR( 1)、n阶自回归AR( n)、自回归与移动平均

ARMA ( n,m)。

(5)趋势外推预测法:水平趋势外推、线性趋势外推、多项式趋势外推、增长趋势外推。

(6)经济模型预测法、相关系数预测法和饱和曲线预测法等。

6. 说出几种你知道的不确定性负荷预测方法?

答:

(1)电力系统负荷预测的灰色预测法。

(2)模糊预测法:模糊时间序列预测法、模糊线性回归预测法、模糊聚类预测法、模糊相似优先比预测法。

(3)电力负荷预测的神经网络预测法。

(4)其他方法:专家系统法、优选组合法。

7. 预测模型分析评价的必要性是什么?

答:研究产生误差的原因,计算并分析误差的大小,不但可以认识预测结果的准确程度,从

而在利用预测资料做决策时具有重要的参考价值;同时,对于改进负荷预测工作,检验和选

用恰当的预测方法等方面也有很大帮助。

(1)预测误差形成原因

(2)预测误差分析指标:

1)绝对误差。设Y表示电力负荷实际值,Y表示预测值,则E Y 丫为绝对误差。

Y Y

2)相对误差。E ■

Y

3)均方根误差。RMSE J (Y Y i)2

4)后验差检验。

8. 负荷预测误差产生的原因以及允许范围

(1、数学模型大多数只包括一些主要因素,次要因素往往被忽略了,与实际负荷之间存在

(2、负荷所受的影响是千变万化的,进行预测的目的和要求也是多种多样的,预测方法若选择不当,也会造成误差。

3)预测需用到大量资料,各项资料并不能都保证可靠。

4)某种意外事件的发生也会造成预测误差。

短期预测的误差不应超过3%,中期预测的允许误差为5%,长期预测的误差不应超过15%

第三章

1、电力系统规划的经济评价原则 52

(1)技术上可行。

(2)从国家整体利益出发,不带主观偏见,不迁就照顾人情。

(3)符合国家能源和电力建设方针政策。

(4)按市场经济规律办事。

(5)符合集资办电、统一规划、统一调度、省为实体的电力管理体制精神。

2、经济评价方法分为哪三类 53

(1)静态评价法:在评价工程项目投资的经济效果时,不考虑资金的时间价值。简单直观,但难以考虑工程项目在使用期内收益和费用的变化,难以考虑各方案使用寿命的差异,特别是不能考虑资金的时间因素。一般只用于简单项目的初步可行性研究。(2)动态评价法:有四种:净现值法、内部收益率法、费用现值法、等年费用法。考虑了资金的时间因素,比较符合资金的动态规律,给出的经济评价更符合实际。

(3)不确定性的评价法:考虑原始数据的不确定性及不准确性的经济分析方法。分为三种:

盈亏平衡分析、灵敏度分析、概率分析。不确定性来自电力负荷的预测误差,一次能源和电工技术设备价格的变化等。

3、何谓现值、将来值、等年值、递增年值54

现值P :把不同时刻的资金换算为当前时间的等效金额,此金额称为现值。这种换算称为贴现计算,现值也称为贴现值。

将来值F :把资金换算为将来某时刻的等效金额,此金额称为将来值。资金的将来值有时也叫终值。

等年值A :把资金换算为按期等额支付的金额,通常每期为一年,故此金额称作等年值。递增年值G :把资金折算为按期递增支付的金额,此金额称为递增年值。

第四章

1、电源规划的任务 65

确定在何时、何地新建何种类型、何种规模的发电厂,在满足负荷需求并达到各种技术经济

指标的条件下,使规划期内电力系统能安全运行且投资经济合理。

2、电源规划数学模型表述为哪几部分66

(1)目标函数:一般为系统总投资费用最小。

(2 )约束条件:对于不同系统,约束条件不同;使用不同的优化算法,约束条件也有差异。通常规划中都需要考虑的条件有:电源建设施工约束、系统运行约束、备用容量或可

靠性约束。

3•何谓电力不足概率。电量不足期望值?

力不足概率LOLF定义为:研究期间内,电网在不同负荷水平下由于电网结构不合理或设备检修及故障停运而引起供电不足造成用户停电的平均次数。LOLf不仅与负荷水平和设备状态
