薄壁不锈钢管道施工方案
完整版)薄壁不锈钢管卡压式连接施工工艺
完整版)薄壁不锈钢管卡压式连接施工工艺直径32~50mm时应为50mm,工程直径65mm及以上时应为60mm。
4.管道连接1)薄壁不锈钢管卡压式连接的连接方式有三种:单卡压式、双卡压式、三卡压式。
2)连接前应确保管子插入管件的深度符合要求,卡压工具的选择应根据管子直径和卡压式连接的类型选择相应的卡压工具。
3)连接完成后,应进行水压试验,试验压力应符合设计要求,无渗漏现象。
5.管道保温1)管道保温应按设计要求进行,保温材料应符合国家现行标准。
2)保温材料的厚度应根据设计要求确定,保温层应均匀、紧密、无空鼓、无裂缝。
3)保温层表面应光滑、平整、无砂眼、无毛刺、无划痕。
4)保温层应与管道连接紧密,不得有松动现象。
6.管道试压1)管道敷设、连接完成后,应进行水压试验,试验压力应符合设计要求。
2)试验时应按设计要求逐级增加试验压力,试验时间应不少于30分钟。
3)试验中应注意观察管道和连接处是否有渗漏现象,如发现渗漏应及时处理。
7.管道冲洗消毒1)管道试压合格后,应进行冲洗消毒,确保管道卫生达标。
2)冲洗消毒应按XXX颁布的《建筑给水排水及采暖工程施工及验收规范》GB )的要求进行。
3)冲洗消毒完成后,应进行水质检测,水质应符合国家有关标准。
薄壁不锈钢管卡压式连接施工工艺可以降低管道施工成本,因为这种工艺不需要复杂的套丝机和电焊机等机具,也不需要切削液和焊剂等添加物。
相比传统的焊接和丝扣连接,薄壁不锈钢管卡压式连接施工工艺更加简单易行,无需高超的操作技巧和大量的人工,因此可以大幅度减少工艺成本。
在进行薄壁不锈钢管卡压式连接施工工艺之前,需要进行施工准备。
这包括施工设计图纸和技术文件的齐全和会审,施工方案或组织设计的技术交底,以及材料、施工人员和施工机具等的准备。
此外,还需要了解建筑物的结构,以制定与土建工程和其他工程的配合措施。
管道敷设、连接和保温都是薄壁不锈钢管卡压式连接施工工艺的重要环节。
在敷设管道时,需要注意管道明敷的时机和固定支架的间距。
薄壁不锈钢管卡压式连接施工方案说明
薄壁不锈钢管卡压式连接施工方案编制依据:1、GB/T1999228.1-2003《不锈钢卡压式管件》2、GB/T19228.2-2003《不锈钢卡压式管件连接用薄壁不锈钢管》3、GB/T19228.3-2003《不锈钢卡压式管件用橡胶O型密封圈4、CECS153:2003《建筑给水薄壁不锈钢管管道工程技术规程》5、04S407-2《建筑给水金属管道安装薄壁不锈钢管》式管件中,应确认管子上所画标记线距端部的距离,公称直径15~25时为3mm。
公称直径32~40时为5mm。
确认后用专用液压钳卡住管件端部,通过液压工具加压完成管道的卡压连接。
加压值分别为:管径DN25~40的5MPa,DN15~20的为4MPa。
(3)管道固定:用管卡、型钢将管道固定在墙或梁上,不得有松动现象,公称直径≤25mm的管道安装时可采用塑料管卡。
(4)管道敷设时严禁产生轴向弯曲和扭曲,穿过墙或楼板时不得强制校正。
当与其它管道平行敷设时,应按设计要求预留保护距离,当设计无规定时其净距不宜小于100mm。
当管道平行时,管沟内薄壁不锈钢管宜设在镀锌钢管的内侧。
(5)干管安装后必须进行水压试验,试验压力为工作压力的 1.5倍且不小于0.6MPa,管道系统加压宜采用手动泵缓慢进行,升压时间在10min以上,当压力达到规定试验压力后观察10min,如压力降低小于0.02Mpa,再将压力降至工作压力,对管道作外观检验,以不渗漏为合格,方可进行后续土建施工。
5、立管安装将预制加工好的立管段运至安装现场,并将各管段进行卡压连接。
明装立管时,其外壁距装饰墙面的距离为:公称管径≤25mm时为40mm,公称直径32~40mm时为50mm。
管道井的暗装立管严格按施工图尺寸进行安装,立管穿越楼板处应加设塑料套管,穿过屋面时采用金属防水套管,套管高出地面和屋面50mm,管道安装一定要在墙壁粉饰完成后进行,以免污染管道。
立管安装完成后进行水压试验,试验压力及试验方法同干管试压。
(完整版)薄壁不锈钢管卡压式连接施工方案
薄壁不锈钢管卡压式连接施工方案编制单位:辽宁洪宇建筑安装工程有限公司编制依据:1、GB/T1999228.1-2003《不锈钢卡压式管件》2、GB/T19228.2-2003《不锈钢卡压式管件连接用薄壁不锈钢管》3、GB/T19228.3-2003《不锈钢卡压式管件用橡胶O型密封圈4、CECS153:2003《建筑给水薄壁不锈钢管管道工程技术规程》5、04S407-2《建筑给水金属管道安装薄壁不锈钢管》工程概况:管道采用薄壁不锈钢管,连接方式:卡压式连接,施工质量控制及技术要点。
一、薄壁不锈钢管卡压式连接工艺要求薄壁不锈钢管卡压连接管件的端部 U型槽内装有O型密封圈,安装时将不锈钢管插入管件中,用专用压钳卡压管件端部,使不锈钢水管和管件端部同时收缩( 外小里大,表面形成六角形 ),从而达到连接强度,并满足密封要求。
(一)、主要安装施工工艺安装前准备→确定管道长度→预制加工→插入管件卡压连接→干管安装→立管安装→支管安装→管道试压→消毒冲洗。
1、主要施工材料及机具2、安装前准备工作结合施工现场,熟悉施工图纸,在楼层结构施工过程中,配合土建作穿墙壁和楼板的预留孔、槽,留孔或开槽尺寸宜符合下列规定:预留孔洞的尺寸宜比管外径大50~100mm,暗埋管道的墙槽深度为管外径加20mm,宽度为管外径加40~50mm,架空管道管顶上部净空不宜小于100mm。
3、预制加工:根据设计图纸规定的坐标和标高线,并结合现场实际情况,绘制加工草图,按图进行管段的预制加工和预装配,在管段预制加工的同时可进行成批量的支架制作。
4、干管安装:(1)将预制加工好的管段按编号运至安装部位进行安装。
(2)将各管段进行卡压连接,其操作步骤如下:①下料:小规格管材选用手动切管器截管,大规格管材则选用砂轮切割机截管,应使端面平齐垂直于轴线并去除毛刺;②连接管件和管材:在不锈钢管上画出需插入管件的长度。
应满足表1的要求。
然后将不锈钢管垂直插入卡压式管件中,应确认管子上所画标记线距端部的距离,公称直径15~25时为3mm。
(完整版)薄壁不锈钢导管施工方案
(完整版)薄壁不锈钢导管施工方案1. 引言本文档旨在提供一份完整的薄壁不锈钢导管施工方案,旨在确保施工过程安全、高效和质量可控,满足项目需求。
2. 薄壁不锈钢导管概述薄壁不锈钢导管是一种用于输送液体、气体或粉末的管道系统,具有抗腐蚀、耐高温、密封性好等优点。
本项目要求使用薄壁不锈钢导管作为管道系统的主要构成部分。
3. 施工准备在施工之前,需要进行必要的准备工作,包括但不限于:- 确定施工方案和施工计划- 完成相关的设计和工程图纸- 购买和准备施工所需的材料和工具- 确保施工现场具备必要的安全防护措施4. 施工流程薄壁不锈钢导管的施工流程包括以下步骤:4.1. 安装准备- 清理施工现场,保证无杂物和灰尘- 根据工程图纸确定导管布置和支撑位置- 衡量、切割和准备导管和相关配件4.2. 导管安装- 进行导管布置,确保导管的接口连接正确- 根据实际情况,选择合适的连接方式,如焊接、螺纹连接等- 使用正确的工具和设备进行焊接或连接,确保连接牢固密封4.3. 导管固定与支撑- 根据设计要求,使用合适的支撑和固定设备固定导管- 确保导管的位置和方向符合设计要求,避免不必要的应力和压力4.4. 导管测试与调试- 对导管进行压力测试,确保导管系统的密封性和耐压性- 进行相关的调试和检查,确保导管系统正常运行5. 施工质量控制为确保施工质量可控,需要进行以下质量控制措施:- 导管和配件的材料品质检查- 施工过程的监督和验收- 焊接质量的检测和核查- 导管系统的压力和泄漏测试6. 安全措施施工过程中需要严格遵守相关的安全措施,确保施工人员的安全,并防止事故的发生。
其中包括但不限于:- 佩戴适当的个人防护装备,如安全帽、手套、护目镜等- 确保使用的设备和工具符合安全要求,经过检修和维护- 正确使用焊接设备,遵守相应的焊接规程7. 后续维护与管理施工结束后,应进行相关的维护与管理工作,确保导管系统的长期运行和安全使用。
其中包括:- 定期检查和维护导管系统,以确保其性能和耐用性- 完善相关的文档和记录,备案管理- 定期进行导管系统的安全评估和风险评估8. 总结本文档详细介绍了薄壁不锈钢导管的施工方案,包括施工准备、施工流程、质量控制、安全措施以及后续维护与管理。
不锈钢给排水专项施工方案

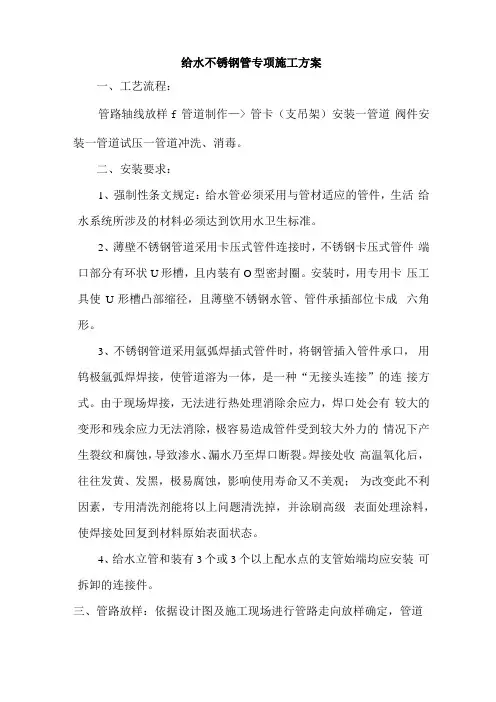

给水不锈钢管专项施工方案一、工艺流程:管路轴线放样f 管道制作—> 管卡(支吊架)安装一管道阀件安装一管道试压一管道冲洗、消毒。
二、安装要求:1、强制性条文规定:给水管必须采用与管材适应的管件,生活给水系统所涉及的材料必须达到饮用水卫生标准。
2、薄壁不锈钢管道采用卡压式管件连接时,不锈钢卡压式管件端口部分有环状U形槽,且内装有O型密封圈。
安装时,用专用卡压工具使U形槽凸部缩径,且薄壁不锈钢水管、管件承插部位卡成六角形。
3、不锈钢管道采用氩弧焊插式管件时,将钢管插入管件承口,用钨极氩弧焊焊接,使管道溶为一体,是一种“无接头连接”的连接方式。
由于现场焊接,无法进行热处理消除余应力,焊口处会有较大的变形和残余应力无法消除,极容易造成管件受到较大外力的情况下产生裂纹和腐蚀,导致渗水、漏水乃至焊口断裂。
焊接处收高温氧化后,往往发黄、发黑,极易腐蚀,影响使用寿命又不美观;为改变此不利因素,专用清洗剂能将以上问题清洗掉,并涂刷高级表面处理涂料,使焊接处回复到材料原始表面状态。
4、给水立管和装有3个或3个以上配水点的支管始端均应安装可拆卸的连接件。
三、管路放样:依据设计图及施工现场进行管路走向放样确定,管道安装位置及用料长度,并确定吊支架或管卡的位置。
四、管道制作:根据管路放样对管道进行下料,制定薄壁不锈钢管和管件的安装顺序,进行预安装。
五、卡压式管件连接的施工顺序:1、插入长度的确认:根据施工要求考虑接头本体插入长度决定管子的切割长度,管子的插入长度如下表所示:2、管子的切断和切断面的处理:管子切断前请确认没有损伤和变形,使用管子切割器垂直与管的轴心线切割。
如切口倾斜,会导致插入量不正确。
切断后清除管端的毛刺和切屑,粘附在管子内外的垃圾和异物用棉丝或纱布等擦干净。
3、画线:确保管子插入尺寸用画线器在管上画上标记。
4、插入管子:将管子笔直的插入接头本体,确保标记到接头端面在2mm以内。
5、卡压连接:确认卡压钳口凹槽安置在接头本体圆弧吐出部位,卡压到位。
薄壁不锈钢管道施工方案

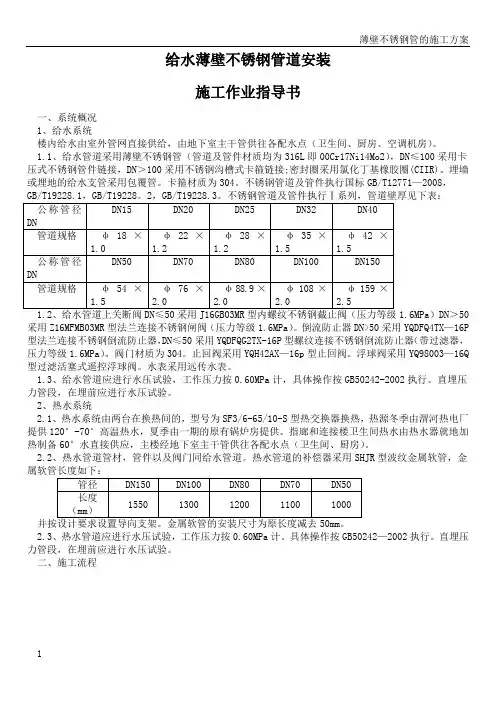

给水薄壁不锈钢管道安装施工作业指导书一、系统概况1、给水系统楼内给水由室外管网直接供给,由地下室主干管供往各配水点(卫生间、厨房、空调机房)。
1.1、给水管道采用薄壁不锈钢管(管道及管件材质均为316L即00Cr17Ni14Mo2),DN≤100采用卡压式不锈钢管件链接,DN>100采用不锈钢沟槽式卡箍链接;密封圈采用氯化丁基橡胶圈(CIIR)。
埋墙或埋地的给水支管采用包覆管。
卡箍材质为304。
不锈钢管道及管件执行国标GB/T12771—2008,1.6MPa)DN>50采用Z16MFMB03MR型法兰连接不锈钢闸阀(压力等级1.6MPa)。
倒流防止器DN>50采用YQDFQ4TX—16P 型法兰连接不锈钢倒流防止器,DN≤50采用YQDFQG2TX-16P型螺纹连接不锈钢倒流防止器(带过滤器,压力等级1.6MPa)。
阀门材质为304。
止回阀采用YQH42AX—16p型止回阀。
浮球阀采用YQ98003—16Q 型过滤活塞式遥控浮球阀。
水表采用远传水表。
1.3、给水管道应进行水压试验,工作压力按0.60MPa计,具体操作按GB50242-2002执行。
直埋压力管段,在埋前应进行水压试验。
2、热水系统2.1、热水系统由两台在换热间的,型号为SF3/6-65/10-S型热交换器换热,热源冬季由渭河热电厂提供120°-70°高温热水,夏季由一期的原有锅炉房提供。
指廊和连接楼卫生间热水由热水器就地加热制备60°水直接供应,主楼经地下室主干管供往各配水点(卫生间、厨房)。
2.2、热水管道管材,管件以及阀门同给水管道。
热水管道的补偿器采用SHJR型波纹金属软管,金2.3、热水管道应进行水压试验,工作压力按0.60MPa计。
具体操作按GB50242—2002执行。
直埋压力管段,在埋前应进行水压试验。
二、施工流程三、施工准备1、材料:薄壁不锈钢管材和管件、薄壁不锈钢包覆管、O型密封圈。
薄壁不锈钢管道施工组织设计
薄壁不锈钢管道施工组织设计一、项目概况本项目是一座工业建筑,包括不锈钢管道的施工,主要设备有家具橱柜制造机械、管道焊接机械等。
该项目的施工区域为一层工厂厂房。
1.组织人员项目经理:负责全面统筹协调工程施工事宜,监督施工进度和质量。
施工班组:包括管道焊工、管道安装工、管道质检员等。
2.施工流程安排(1)施工前的准备工作a.组织人员集中讨论,制定施工计划,并将计划上报项目经理审核。
b.购买所需材料和设备,检查货物的数量和质量。
c.组织施工人员进行安全培训,并制定相关施工安全措施。
d.编制施工方案和工艺流程图。
(2)施工工序安排a.清理施工现场,将施工区域划分为不同的施工分区。
b.根据施工方案和工艺流程图,进行管道布线,并进行相应标记。
c.进行管道焊接工艺的选择和调试,保证焊接质量。
d.进行管道安装工艺的选择和调试,并进行相应标记。
e.进行管道的质量检测,包括检查焊接接头的质量,管道的封口情况等。
f.完成管道的安装和调试,并进行相关记录和验收。
(3)施工后的收尾工作a.清理施工现场,整理工具设备和材料。
b.编制施工总结报告,总结施工过程中的经验和教训。
c.根据施工过程中的问题和不足,提出改进措施和建议。
三、施工安全措施1.制定施工现场的安全管理制度,确保施工人员的人身安全。
2.配备相应的安全防护用具,如安全帽、防护眼镜、防护手套等。
3.针对焊接作业进行焊接熄灭器、消防器材等安全设施的配备。
4.定期进行职业卫生防护培训,保障工人的健康。
5.坡道、防滑设施等人员移动设施的设置,保证施工现场的安全。
6.进行定期的安全巡查和风险评估,及时处理施工过程中的安全问题。
四、施工管理措施1.严格按照施工方案和工艺流程图进行施工,确保施工质量。
2.设立专人负责监督施工进度和质量,及时处理施工中的问题。
3.坚持施工现场的整理和清理,保持施工区域的整洁和安全。
4.配备必要的设备和工具,保证施工的顺利进行。
5.协调和沟通项目相关人员之间的关系,确保各工序之间的顺利衔接。
薄壁不锈钢管卡压式连接施工工法
薄壁不锈钢管卡压式连接施工工法德州天元集团有限责任公司1。
前言薄壁不锈钢管是我国近年发展起来的高档次新颖建筑材料,是由壁厚为0。
8-2.0mm的不锈钢带或不锈钢板,用自动氩弧焊等熔焊焊接制成的管材,具有无污染、强度高、寿命长、水阻力小、综合费用低、可循环使用等特点,应用前景广阔。
薄壁不锈钢管卡压式连接是一种摒弃了螺纹、焊接、胶接等传统给水管道连接方式的先进连接工艺,施工中具有安装便捷、连接可靠及经济合理等优点,能使工程质量和劳动生产效率得到有效提高.本工法是在总结德州市陵县人民医院综合楼、德州新城高中综合楼及食堂工程经验的基础上编制的。
2。
工法特点2.1施工时间大幅缩短管子插入管件后,用专用卡压工具进行卡压,瞬间即可完成连接作业。
不需要螺纹连接时复杂的套丝作业,也不需要焊接时前处理、后处理作业,管道施工综合成本大幅度减少。
2。
2不需熟练技术工螺纹连接或焊接连接时都需要熟练的技术工人,而卡压式连接是使用专用卡压工具,只要注意施工要领,谁都可以操作而且能够保证施工质量。
2。
3不使用火源管道施工现场不使用火源,施工安全性大大提高.2。
4施工清洁不需要螺纹连接用的切削液或其他附件,也不需要焊接连接时的各种焊剂,因此不必考虑这些添加物所带来的各种影响.2。
5配管轻量化因为不锈钢管为薄壁式,与其他管种相比流量大,对于高层、超高层建筑的配管轻量化优势特别明显。
3.适用范围主要适用于公称直径不大于DN100,公称压力不大于1.6MPa,输送饮用净水、生活饮用水、冷水、热水、海水、燃气、医用气体等介质的薄壁不锈钢管路的施工。
4。
工艺原理将薄壁不锈钢管道插入带有O型密封圈的管件中,用能够保证卡压统一性的带有限位锁压、自动卸压的专用液压分离式卡压机(器)对管道、管件连接口进行卡压连接,同时卡压密封圈左、右两侧,双压紧管道、管件连接口,利用薄壁不锈钢管的局部变形,使管件和O型密封圈紧贴管道表面,达到管道和管件连接口的密封和紧固。
卡压式薄壁不锈钢管道施工工法
卡压式薄壁不锈钢管道施工工法卡压式薄壁不锈钢管道施工工法一、前言薄壁不锈钢管道在现代工业中应用广泛,例如在食品、化工、制药等领域。
卡压式薄壁不锈钢管道施工工法是一种高效、快速并且质量可靠的管道施工工法,它有着独特的工艺原理和施工工艺。
二、工法特点卡压式薄壁不锈钢管道施工工法具有以下几个特点:1. 高效快速:采用卡压连接方式,不需要焊接,工期缩短。
同时,该工法采用预制的模块化管道,可以大幅减少现场施工时间。
2. 质量可靠:卡压连接方式可以确保管道连接紧密,无渗漏风险。
薄壁不锈钢管道具有良好的耐腐蚀性能和抗压能力,保证了管道使用的安全和可靠。
3. 灵活多样:卡压式薄壁不锈钢管道可以根据实际需要进行拆卸和重组,方便了后期的维护和改造。
三、适应范围卡压式薄壁不锈钢管道施工工法适用于各种工业领域的管道系统,特别是对于需要耐腐蚀、耐高温和高压的场合更为适用。
四、工艺原理卡压式薄壁不锈钢管道施工工法的原理是通过卡压连接件将管道连接紧密。
这些卡压连接件可以分为两种类型:一种是弹性密封卡压连接件,适用于一般管道;另一种是高压卡压连接件,适用于高压管道。
卡压式薄壁不锈钢管道施工工法采取了以下技术措施:1. 材料选择:选择高质量薄壁不锈钢作为管道材料,具有良好的抗腐蚀性能和良好的机械性能。
2. 模块化设计:采用预制的模块化管道,减少现场施工时间。
3. 卡压连接件:选择合适的卡压连接件,确保管道连接紧密、无渗漏。
五、施工工艺卡压式薄壁不锈钢管道施工工法包括以下几个施工阶段:1. 方案设计:根据工程需求设计管道系统的布局和流程,确定管道管径和连接方式。
2. 材料准备:选择合适的薄壁不锈钢管道和卡压连接件,按照设计要求进行预制。
3. 现场施工:在施工现场进行管道系统的安装,按照设计要求进行管道安装、连接,采用卡压连接件进行管道连接。
4. 成品验收:对已安装完成的管道系统进行全面验收,检查管道连接是否紧密,是否存在渗漏现象。
薄壁不锈钢管卡压式连接施工方案
薄壁不锈钢管卡压式连接施工方案编制单位:辽宁洪宇建筑安装工程有限公司编制依据:1、GB/T1999228.1-2003《不锈钢卡压式管件》2、GB/T19228.2-2003《不锈钢卡压式管件连接用薄壁不锈钢管》3、GB/T19228.3-2003《不锈钢卡压式管件用橡胶O型密封圈4、CECS153:2003《建筑给水薄壁不锈钢管管道工程技术规程》5、04S407-2《建筑给水金属管道安装薄壁不锈钢管》工程概况:管道采用薄壁不锈钢管,连接方式:卡压式连接,施工质量控制及技术要点。
一、薄壁不锈钢管卡压式连接工艺要求薄壁不锈钢管卡压连接管件的端部 U型槽内装有O型密封圈,安装时将不锈钢管插入管件中,用专用压钳卡压管件端部,使不锈钢水管和管件端部同时收缩( 外小里大,表面形成六角形 ),从而达到连接强度,并满足密封要求。
(一)、主要安装施工工艺安装前准备→确定管道长度→预制加工→插入管件卡压连接→干管安装→立管安装→支管安装→管道试压→消毒冲洗。
1、主要施工材料及机具2、安装前准备工作结合施工现场,熟悉施工图纸,在楼层结构施工过程中,配合土建作穿墙壁和楼板的预留孔、槽,留孔或开槽尺寸宜符合下列规定:预留孔洞的尺寸宜比管外径大50~100mm,暗埋管道的墙槽深度为管外径加20mm,宽度为管外径加40~50mm,架空管道管顶上部净空不宜小于100mm。
3、预制加工:根据设计图纸规定的坐标和标高线,并结合现场实际情况,绘制加工草图,按图进行管段的预制加工和预装配,在管段预制加工的同时可进行成批量的支架制作。
4、干管安装:(1)将预制加工好的管段按编号运至安装部位进行安装。
(2)将各管段进行卡压连接,其操作步骤如下:①下料:小规格管材选用手动切管器截管,大规格管材则选用砂轮切割机截管,应使端面平齐垂直于轴线并去除毛刺;②连接管件和管材:在不锈钢管上画出需插入管件的长度。
应满足表1的要求。
然后将不锈钢管垂直插入卡压式管件中,应确认管子上所画标记线距端部的距离,公称直径15~25时为3mm。
(完整版)薄壁不锈钢管施工方案
薄壁不锈钢管的施工方案联排部分室内给水立管采用薄壁不锈钢管,环压连接,住宅水表后户内给水管采用塑覆薄壁不锈钢管,环压连接。
1、材料要求1.1薄壁不锈钢管的管道必须使用同一生产厂家生产的管材和配套管件。
1.2不得使用有损坏迹象的管材及管件。
给水用薄壁不锈钢管及管件在使用前应进行外观检查,如发现异常,应进行性能检测。
2、主要机具机具:切管器、电锤、油泵、液压钳、水压泵等。
量具:钢卷尺、水平尺、线坠、粉笔、小线等3、施工作业条件3.1设计图纸及其它技术文件齐全,并已经会审,且已由设计单位进行过设计交底。
3.2材料、施工力量、施工机具等能保证正常施工;3.3施工现场的用水、用电、材料贮放场地等条件能满足需要。
3.4墙体、楼板等结构的预留洞、预埋套管、预埋件等尺寸规格、位置标高符合要求。
3.5已对管材及管件的外观进行了检查,清除管材及管件的污物和杂质。
4、操作工艺管道轴线放样——管道制作——管卡(吊架)安装——管道阀件安装——管道试压——管道冲洗、消毒4.1给水管道必须采用与管材适应的管件,生活给水系统涉及的材料必须达到饮用水卫生标准。
薄壁不锈钢管采用卡压式管件连接时,不锈钢卡压式管件端口部分有环状U型槽,且内装有O型密封圈。
安装时用专用卡压工具使U型槽部分凸部缩径,且薄壁不锈钢水管、管件承插部位卡成六角形。
4.2环压式管件连接的施工顺序1、插入长度的确认:根据施工要求考虑接头本体插入长度决定管子的切割长度,管子的插入长度如下表所示:公称直径插入长度公称直径插入长度15215052202465532524806032 404739100752、管子的切断和切断面的处理:管子切断前先确定没有损伤和变形,使用管子切割器垂直于管的轴心切割。
如切口倾斜,会导致插入量不正确。
切断后清除管端的毛刺和切屑,粘附在管道内外的垃圾和异物用棉纱或纱布擦干净。
3、确保管子插入尺寸用画线器在管道上标出。
4、将管道笔直的插入接头本体,确保标记到接头端面在5、确认液压钳口凹槽安置在接头本体圆弧吐出部位,环压到位。
薄壁不锈钢管施工方案
薄壁不锈钢管施工方案1. 引言薄壁不锈钢管是一种用于输送液体和气体的管道材料,其特点是耐腐蚀、耐高温、强度高、重量轻等。
在工业领域,薄壁不锈钢管广泛应用于化工、石油、天然气、制药等行业。
为了保证薄壁不锈钢管施工的质量和安全性,本文将介绍薄壁不锈钢管施工的方案。
2. 施工准备在进行薄壁不锈钢管施工前,需做好以下准备工作:•薄壁不锈钢管材料采购:根据实际需要确定购买薄壁不锈钢管的种类、规格和数量,并确保材料质量符合相关标准。
•工具设备准备:准备必要的工具设备,如切割机、焊接机、磨削机等,以确保施工过程顺利进行。
•施工环境准备:检查施工环境是否符合要求,包括工作区域的平整度、通风情况等,确保施工安全。
•施工人员培训:对参与薄壁不锈钢管施工的人员进行培训,确保其具备相关的技术和安全意识。
3. 施工步骤3.1 薄壁不锈钢管的切割和制备切割薄壁不锈钢管是施工过程中的首要步骤,为此需要采用适当的切割机械设备,并遵循以下步骤进行:1.根据设计要求和实际需要,测量薄壁不锈钢管的长度,并在管材上作标记。
2.使用切割机械设备,按照标记位置进行切割,保证切割的平整度和准确度。
3.切割完成后,用磨削机修整切口,以确保切口光滑,不影响后续的连接和焊接工作。
3.2 薄壁不锈钢管的连接薄壁不锈钢管的连接有多种方式,包括焊接、螺纹连接、法兰连接等。
在此我们以焊接方式为例进行介绍:1.对需要连接的薄壁不锈钢管进行清洗,确保管材表面干净,无油污和杂物。
2.使用焊接机进行焊接,选择合适的电流和电压,确保焊接质量。
3.在焊接过程中,要注意焊接速度、电弧长度和焊接角度的控制,以及焊接过程中的保护措施,如使用惰性气体进行保护。
4.完成焊接后,对焊缝进行检查和修整,确保焊缝质量符合要求。
3.3 薄壁不锈钢管的安装在薄壁不锈钢管焊接完成后,需要进行安装,具体步骤如下:1.根据设计要求和实际需要,确定薄壁不锈钢管的安装位置和方向。
2.使用支架和固定件将薄壁不锈钢管固定在合适的位置上,确保管材的稳定性和安全性。
(完整版)不锈钢薄壁管施工方案
(完整版)不锈钢薄壁管施工方案不锈钢薄壁管施工方案1. 引言不锈钢薄壁管是一种广泛应用于建筑、化工、食品加工等领域的管道材料,具有耐高温、抗腐蚀、易清洁等优点。
本文档旨在介绍不锈钢薄壁管的施工方案,以确保施工过程安全、高效、质量可控。
2. 施工前准备在施工之前,需要进行以下准备工作:2.1 设计方案评估评估设计方案的合理性,并与设计人员充分沟通,明确施工的目标与要求。
2.2 材料采购与检验根据设计方案确定所需材料,并从合格的供应商处采购。
在材料到货后,进行必要的检验以确保质量符合预期。
2.3 施工方案制定根据设计方案,制定详细的施工方案,包括工作流程、施工顺序、安全措施等。
2.4 施工团队组建组建合适的施工团队,并确保每个成员都具备相应的技术能力和安全意识。
3. 施工过程3.1 准备工作在施工现场进行必要的准备工作,包括搭建施工临时设施、清理工作区域、检查施工设备等。
3.2 薄壁管安装根据施工方案,进行薄壁管的安装工作。
要确保管道安装牢固、对接紧密,并采取合适的连接方式,如焊接、螺纹连接等。
3.3 管道保护在安装完毕后,进行管道的保护工作。
可以采用涂层、绝缘材料等方式来保护管道表面,防止腐蚀和物理损伤。
3.4 安全措施在整个施工过程中,必须严格遵守相关的安全规范和操作规程,包括佩戴个人防护装备、使用合适的工具和设备、防止火源等。
3.5 质量控制在施工过程中,进行必要的质量控制,如进行焊缝检测、压力测试等。
确保施工质量符合设计要求和相关标准。
4. 施工后4.1 工程验收在施工完成后,进行工程验收并提交相关的验收报告。
确保施工质量和安全达到预期要求。
4.2 资料整理和归档对施工过程中产生的各类资料进行整理和归档,以备后续参考和管理。
5. 总结不锈钢薄壁管施工依据本文档的方案进行,可保证施工过程安全、高效,并将最终质量控制在可接受的范围内。
在施工过程中,应始终牢记安全第一的原则,确保工作人员的人身安全和工程的顺利进行。
薄壁不锈钢管道施工方案
薄壁不锈钢管道施工方案概述本文档旨在提供一份薄壁不锈钢管道施工方案,以指导相关人员在施工过程中的操作流程和注意事项。
施工流程1. 前期准备:- 确定管道布置方案,包括管道走向、支架位置等。
- 根据设计要求和材料清单采购所需的薄壁不锈钢管道和配件。
- 准备必要的施工工具和设备。
2. 管道安装:- 根据管道布置方案,在施工现场进行标线,确定管道安装位置。
- 检查管道和配件的尺寸是否符合要求,确保质量和准确度。
- 安装管道支架,确保支架的牢固性和稳定性。
- 进行管道的切割、连接和固定,使用合适的焊接或连接技术。
- 定期检查和测量管道安装的垂直度和水平度,确保施工质量。
- 安装阀门、法兰和其他必要的配件。
3. 管道测试:- 施工完成后,进行管道试压和泄漏测试,确保管道系统的密封性。
- 根据设计要求进行水压试验和气压试验,检查管道系统的承压能力。
4. 管道保护:- 完成管道安装和测试后,进行管道的防腐和防腐保温处理。
- 根据设计要求安装支持、阻挡器等辅助设施,确保管道的安全性和可靠性。
注意事项- 严格按照设计要求和施工规范进行施工,确保施工质量和安全性。
- 确保施工现场的整洁和安全,采取必要的防护措施,防止人员和设备的意外伤害。
- 定期检查施工中使用的材料和设备的质量,确保符合要求。
- 在管道测试过程中,注意排除可能存在的泄漏和故障,保证管道系统的可靠性。
- 注意管道的保护和维护,定期检查防腐和防腐保温层的完整性和效果。
以上是薄壁不锈钢管道施工方案的简要介绍,详细操作细节和相关要求应根据具体的项目和设计要求进行调整和补充。
在施工过程中,应充分考虑工程的特殊需求和现场情况,确保施工质量和工期的达标。
薄壁不锈钢管施工方案
薄壁不锈钢管施工方案一、材料采购与准备选用符合国家标准和设计要求的薄壁不锈钢管材,确保材质合格,无损伤和锈蚀。
根据工程需要,准备适量的管件、法兰、阀门、紧固件等附属材料。
对所有材料进行分类存放,避免混淆和损坏。
二、施工工具与设备准备必要的施工工具,如切割机、砂轮机、打磨机、焊机等。
准备施工设备,如吊装设备、测量工具、焊接设备等。
对所有工具和设备进行检查和维护,确保其处于良好的工作状态。
三、管道安装与布置根据施工图纸和现场实际情况,确定管道的走向和布置。
使用吊装设备将管道吊至安装位置,注意避免碰撞和损伤。
使用测量工具确保管道安装位置的准确性。
四、管道连接与固定根据设计要求,选择合适的连接方式,如焊接、法兰连接等。
对连接部位进行清洁处理,确保无油污、锈蚀等杂质。
使用合适的紧固件对管道进行固定,确保其稳定性。
五、管道测试与检验在管道安装完成后,进行压力测试,检查管道是否有泄漏。
对管道进行外观检查,确保其无损伤、锈蚀等缺陷。
对测试结果进行记录和分析,对不合格部分进行整改。
六、管道防腐与保温对管道进行防腐处理,如涂刷防腐漆等,以延长其使用寿命。
根据需要,对管道进行保温处理,以减少热量损失。
七、安全防护与措施在施工现场设置明显的安全警示标志,提醒人员注意安全。
对施工人员进行安全培训,提高其安全意识。
制定应急预案,对可能发生的安全事故进行预防和处理。
八、后期维护与管理定期对管道进行检查和维护,确保其正常运行。
对发现的问题及时进行整改和修复,防止问题扩大。
建立完善的维护和管理档案,记录管道的运行情况和维护历史。
以上为本工程的薄壁不锈钢管施工方案,希望能够为施工提供指导和参考。
在施工过程中,应严格遵守施工方案和相关安全规定,确保施工质量和人员安全。
不锈钢给水管安装方案(环压式安装)
不锈钢给水管安装方案(环压式安装)第一篇:不锈钢给水管安装方案(环压式安装)不锈钢给水管安装方案(环压式安装)1、材料与设备主要材料: 建筑给水薄壁不锈钢管、环压式连接专用管件主要机具: 电动或手动切管机、环压工具等2、工艺流程管材、管件检验→切管→环压连接→管道敷设→试压冲洗3、管材、管件检验管材和管件,应具有国家认可的产品检验机构的产品检测报告和产品出厂质量保证书。
生活饮用水用的管材和管件,还应具有卫生部门的认可文件。
管材的壁厚应符合设计要求。
4、管道切割1)管材的切割应采用电动或手动切管机。
采用砂轮切割或修磨时应使用专用砂轮片。
2)切管后,管端的内外毛刺应去除干净。
3)管材端面失圆,而无法插入管件时,应使用专用整形器将管材断面整形至可插入管件承口底端为止。
4)切口端面应平整,无裂纹、毛刺、凹凸、缩口、残渣等。
切口端面的倾斜(与管中心轴线垂直度)偏差不应大于管材外径的5%,且不得超过3mm;凹凸误差不得超过1mm。
5、环压连接1)不锈钢管道环压连接,应根据管道公称直径选用相应规格型号的环压钳。
2)将环压模具安装到钳头上,组装好钳口和压块即可进行环压连接操作。
在压接前,每压接3至5个管件都要在上、下压块四角压齿上加少许润滑油,操作前应保持上下环压钳内模具清洁。
3)除去管材保护膜,将管材插入管件承口至底端,并用划线笔沿管件端在管材外壁上划线,然后抽出管材。
4)将密封圈套在管材上;插入管件承口至底端,使管材深度标记与管件边缘对齐,再把密封圈推入管件与管材之间的密封腔内。
应将管子垂直插入管件中,不得歪斜,以免O型密封圈被割伤或脱落造成漏水。
5)管件和管材必须垂直于环压模具着色面方可环压操作。
环压时,操作油泵对环压钳施压。
直至上下环压模具完全闭合,稳压3秒钟后卸压,环压操作完成。
6)公称直径65-100mm的管材与管件的环压连接,除按以上述操作外,还须做二次环压,二次环压时,将环压钳向管材方向平移一个密封带长度,再进行一次环压操作。
薄壁不锈钢管锥螺纹连接施工工法
薄壁不锈钢管锥螺纹连接施工工法薄壁不锈钢管锥螺纹连接施工工法一、前言薄壁不锈钢管锥螺纹连接施工工法是一种常用的管道连接方式,具有高强度、密封可靠、施工效率高等特点,被广泛应用于各种工程领域。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点薄壁不锈钢管锥螺纹连接施工工法具有以下特点:1. 高强度:薄壁不锈钢管与锥螺纹的连接方式可以承受较大的压力和拉力,具有较高的强度。
2. 密封可靠:通过正确的施工方法和材料的选择,可以实现管道连接的良好密封,避免漏气、漏水等问题。
3. 施工效率高:采用该工法进行管道连接,施工速度快,工期短,可以大大提高工程的施工效率。
三、适应范围薄壁不锈钢管锥螺纹连接施工工法适用于以下范围:1. 工业管道:石油化工、电力、制药等行业的工业管道。
2. 建筑管道:建筑物内部的给水、排水等管道。
3. 暖通管道:供暖和空调系统中的管道连接。
4. 自动化管道:自动化设备中的气体、液体传输管道。
四、工艺原理薄壁不锈钢管锥螺纹连接施工工法的理论依据和实际应用基于以下技术措施:1. 锥角设计:通过合理设计和加工锥角形状,使得管道连接更加紧密,提高密封性能。
2. 压力测试:在施工前对管道进行压力测试,确保连接处没有泄漏问题。
3. 紧固力控制:对螺纹连接的紧固力进行控制,避免过紧或过松造成的问题。
4. 清洁处理:在进行管道连接之前,对连接部位进行清洁处理,确保连接的表面无杂质影响密封质量。
5. 密封材料选择:选择合适的密封材料,根据不同介质和温度条件,确保连接的安全性和可靠性。
五、施工工艺薄壁不锈钢管锥螺纹连接施工工法的施工工艺可以分为以下几个阶段:1. 排版定位:根据设计要求和管道布局进行排版定位,确定各个管道的位置和连接方式。
2.加工准备:对薄壁不锈钢管进行加工准备,包括切割、倒角、清洗等工序。
3. 清洁处理:对连接部位进行清洁处理,确保连接的表面无污染物。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
给水薄壁不锈钢管道安装施工作业指导书一、系统概况1、给水系统楼内给水由室外管网直接供给,由地下室主干管供往各配水点(卫生间、厨房、空调机房)。
1.1、给水管道采用薄壁不锈钢管(管道及管件材质均为316L即00Cr17Ni14Mo2),DN≤100采用卡压式不锈钢管件链接,DN>100采用不锈钢沟槽式卡箍链接;密封圈采用氯化丁基橡胶圈(CIIR)。
埋墙或埋地的给水支管采用包覆管。
卡箍材质为304。
不锈钢管道及管件执行国标GB/T12771—2008,GB/T19228.1,GB/T19228。
2,GB/T19228.3。
不锈钢管道及管件执行Ⅰ系列,管道壁厚见下表:1.2、给水管道上关断阀DN≤50采用J16GB03MR型内螺纹不锈钢截止阀(压力等级1.6MPa)DN>50采用Z16MFMB03MR型法兰连接不锈钢闸阀(压力等级1.6MPa)。
倒流防止器DN>50采用YQDFQ4TX—16P型法兰连接不锈钢倒流防止器,DN≤50采用YQDFQG2TX-16P型螺纹连接不锈钢倒流防止器(带过滤器,压力等级1.6MPa)。
阀门材质为304。
止回阀采用YQH42AX—16p型止回阀。
浮球阀采用YQ98003—16Q 型过滤活塞式遥控浮球阀。
水表采用远传水表。
1.3、给水管道应进行水压试验,工作压力按0.60MPa计,具体操作按GB50242-2002执行。
直埋压力管段,在埋前应进行水压试验。
2、热水系统2.1、热水系统由两台在换热间的,型号为SF3/6-65/10-S型热交换器换热,热源冬季由渭河热电厂提供120°-70°高温热水,夏季由一期的原有锅炉房提供。
指廊和连接楼卫生间热水由热水器就地加热制备60°水直接供应,主楼经地下室主干管供往各配水点(卫生间、厨房)。
2.2、热水管道管材,管件以及阀门同给水管道。
热水管道的补偿器采用SHJR型波纹金属软管,金属软管长度如下:并按设计要求设置导向支架。
金属软管的安装尺寸为原长度减去50mm。
2.3、热水管道应进行水压试验,工作压力按0.60MPa计。
具体操作按GB50242—2002执行。
直埋压力管段,在埋前应进行水压试验。
二、施工流程三、施工准备1、材料:薄壁不锈钢管材和管件、薄壁不锈钢包覆管、O型密封圈。
2、主要机具:电动液压分离式卡压机、手动液压分离式卡压器、电动切管机、手动切管器、电动压槽机。
3、按施工具体情况安排相应的人工。
4、管道在施工前,必须熟悉设计施工图、有关技术资料与施工验收规范的技术要求。
制定材料供应、机具配备与劳动力需求计划,确保工程顺利开工。
5、根据各专业施工图纸进行管线综合排布,对管线的标高、走向进行优化,并上报相关部门进行审核批准。
待相关部门批准后结合施工进度安排绘制现场安装草图,对各段管线的长度进行现场测量并进行详细标注,已方便后期管道材料预制过程中的综合下料,减少材料浪费。
6、给水系统管道施工时,先地下管道后地上管道,先垂直总(干)管安装,然后再进行水平总、支管安装。
7、管道安装前,所有的管材和管件均应具有材质证明书或产品出厂合格证,并对其外观进行严格的检查,外观无重皮、裂纹、锈斑等现象,表面与内壁均应光洁、无疵孔、裂缝、结疤、尾裂或气孔,且接口承插手感松紧适当,符合国家现行标准。
管牌号、机械性能和化学成份均与设计相符,不符合上述要求的,不得安装。
四、施工操作及质量要求1、管道支架制作安装1.1、根据管线综合排布图,现场放线确定管道支架的安装形式以及加工数量,并根据实际情况绘制制作安装草图,同时在安装草图上对管线和支架进行统一编号,便于后期的预制和安装。
1.2、薄壁不锈钢管环压支架间距应符合下表的有关规定。
薄壁不锈钢管支架安装最大间距1.3、由于不锈钢材料与异种金属之间,会引起电化学腐蚀,因此管道与支架接触部位用橡胶板隔开,卡环和吊卡同样采用套橡胶管的方法将之与管道隔开。
1.4、薄壁不锈钢环压管道固定支架的设置在水平管段上间距为12m,在立管上在每一楼层设置。
其根部必须支承在地面、混凝土柱(梁)、墙面上,及穿越承重墙、楼板的两侧,不能生根与非承重墙和多孔砖上。
热水管道设置滑动支架,并按图纸设计在相应位置设置固定支架(每隔50米设置一组)。
1.5、支架的布置在符合表1.3-1的基础上,尽量安装与管道接头的附近,尤其在弯管、变径接头、三通的附近。
1.6、在各用水设备以及配水点处加装支架予以固定,距离为100mm。
2、管道安装2.1、根据施工图并结合现场施工环境、运输路径等综合考虑,将管线分割成地下室主干管;管井部分及卫生间、厨房、空调机房配水点三大部分,分部施工,分段预制,逐一进行编号。
2.2、薄壁不锈钢管道的切割应采用专用手动或电动切管器进行切割,切割过程中应确保切口与轴心线的垂直,防止插入量不足。
2.3、薄壁不锈钢管道切断后使用不锈钢专用锉刀去除内外去毛刺,以避免安装时管材插入管件割伤橡胶O型密封圈,造成环压后渗漏。
2.4、薄壁不锈钢管道环压2.4.1、首先根据下表确定薄壁不锈钢管道插入管件的深度。
薄壁不锈钢管插入管件深度表公称通径(DN)152253245658100插入深度(mm)212424394752536752.4.2、根据上表所示尺寸,在管道上采用记号笔进行标记。
2.4.3、将标记后的管道笔直插入管件中,确保标记到管件端面在2.0mm以内。
如管件和插入管材配合过紧,可用清洁水湿润管材和管件,不得使用油脂类润滑,以避免油脂使橡胶圈变形,造成环压失败而漏水。
2.4.4、将环压钳口套于待压管件处,并按下表所示压力进行环压。
薄壁不锈钢管径与环压压力对照表公称通径(DN)15~2532~5065~100环压压力(MPa)405060注:对公称通径为DN65-DN100的管道与配件连接时,当环压压力达到2.0MPa时,应卸载压力,调整那个环压钳口位置,而后再次加压到位,以防止环压过程中密封O型胶圈跑位变形。
环压作业时将专用环压工具钳口的凹槽与管件环形凸部紧密结合,工具的钳口必须与管材呈垂直状,确认无误后开始作业,直至钳口凹槽部咬紧管件、压至上下钳口贴合,即可完成环压连接。
一端为承口的螺纹转换接头应先锁紧螺纹再进行环压,否则环压处容易松脱,而造成泄漏。
2.4.5、环压完成后应使用专用量规进行测量,检查环压后尺寸到位,确保施工质量。
2.5、干管安装2.5.1、将预制好管段,按编号放置于支架上,就位后检查管道、阀门、管件等的位置、朝向是否正确,待确认无误后从引入口开始逐一进行环压连接,并将管道固定于支架上。
2.5.2、管道在穿越楼板或墙面处加装套管,套管规格为大于管道管径两个规格。
套管采用钢管。
若管道穿越有防火要求的区域时,在套管与管道间隙处填充不燃材料进行封堵。
2.6、立管安装2.6.1、立管安装前应对所需安装位置进行吊线定位,确保预留孔洞中心线自上而下保持垂直。
当存在偏差时,应通过调整支架距离,确保管道中心线的一致。
2.6.2、将预制好的管段按编号自下至上逐一安装,待确定预留口高度位置准确无误后进行环压连接,并将管道固定于支架上。
2.6.3、立管安装应确保管皮距建筑装饰面距离参照下表所示,以确保检修时的拆卸方便。
立管管皮与建筑装饰面最小间距2.7、支管安装2.7.1明敷支管安装(1)根据不同用水器具的安装高度,对明敷支管安装高度规定如下:a、管道检修井内大便器角阀配水点安装高度为+1.25m;b、拖布池、污水池龙头配水点安装高度为+1.00m。
(2)根据土建移交标高线,在需施工墙面进行统一放线,并根据支架布置方案,安装好固定管卡。
(3)将预制好管段由主干管阀门处逐一连接完成,并进行固定。
施工中在管道穿墙、板时加设套管。
2.7.2、暗敷支管安装(1)根据不同用水器具的安装高度,对支管安装高度进行统一策划,并经有关方认可,确保在墙面开槽过程中损坏其它成品或半成品。
暗敷支管安装高度为:a、洗脸盆热水配水支管由+550mm下翻至+450mm留配水接口;b、洗脸盆冷水配水支管由+350mm上翻至+450mm留配水接口,并保证热水管在冷水管左侧安装;c、小便斗冲洗阀配水点安装高度为+1.25m。
(2)根据确定方案,在施工墙面上进行统一放线,并进行墙面开槽,开槽深度等于管道外径+20mm,宽度等于外径+40mm。
(3)管槽内部应平整,不得有尖角等突出物。
(4)将预制好管段由主干管阀门处逐一连接完成,并在薄壁不锈钢表面进行覆膜处理,防止水泥对管道的腐蚀,待完成后采用勾钉进行固定。
(5)管道压力试验合格后,方可采用水泥砂浆对其进行隐蔽处理,在隐蔽处理过程中,为防止用水器具预留口位置偏移,应安排专人进行跟踪,避免后期与用水器具连接时歪斜现象发生。
五、试压验收1、管道试压1.1、管道试压前应对待试系统进行全面检查,对需封堵管口进行逐一编号,安排专人进行逐个封堵。
并在系统最高点设置排气阀,最低点设置泄水阀。
1.2、试验用压力表应校验合格,其精度不小于 1.5级,最大压力值为试验压力的1.5-2.0倍。
1.3、压力表和试压泵应设置在系统最低点。
1.4、试压步骤1.4.1、在向试压系统注水的同时,应充分利用高点排气阀将管道内空气排尽。
1.4.2、待系统注水完成后,对系统进行全面检查,无渗漏后,可对系统进行缓慢升压。
1.4.3、待压力升至工作压力(即0.6MPa)后,停止升压,对系统二次进行检查,无渗漏后,可继续升至试验压力。
1.4.4、在试验压力(0.9MPa)下观察10min,压力降不大于0.02MPa时,将压力降至工作压力进行第三次检查,无渗漏,试压合格。
此时应及时将管内水泄净。
2、管道保温、防结露及涂色2.1、管道保温按设计要求,热水主管道、行李房内给水管道及天井内明露的所有管道均采用橡塑管壳保温,DN<50的管道保温厚度为25mm,DN≥50的管道保温厚度为35mm,所有保温管道外包铝箔一道。
2.2、管道防结露位于吊顶内的给水水平管道外壁均采用橡塑管壳外包玻璃丝布一道防结露,防结露厚度为15mm。
2.3、管道涂色按设计要求,地下室、管道井、吊顶内等处各系统主管道应刷不同颜色色漆环加以区分,其中给水管道无保温及防结露层是露不锈钢本色,有保温及防结露时刷绿色,热水供水管道为绿色加白色圈一道,热水回水管为绿色加白色圈二道。
色圈宽度为50mm,两道时色圈间距为50mm,两道(每组)色圈间距为2米,色漆均涂在包扎层外面。
3、管道冲洗、通水试验3.1、管道冲洗:待管道试压完成后,方可进行管道冲洗。
冲洗用水源宜采用生活饮用水连续进行,冲洗水的排放应充分考虑到其它用途,避免水资源的浪费。
冲洗排放管的截面积不应小于被冲洗管截面积的60%,冲洗过程中应控制水的流速不小于1.5m/s,当设计无严格要求时,已排出管水色和透明度与进水管目测无差异时为合格。
