工程项目管理案例题答案
《工程项目管理》期末考试试卷(有答案)
《工程项目管理》期末考试试卷(有答案)(100分钟,闭卷)一、案例分析(每题30分,共60分)案例1:某公司投资建设一幢商场工程,地下l 层、地上5层,建筑面积12000㎡,结经过公开招标投标,乙方施工企业中标。
双方采用《建设工程施工合同》)GF-2013-0201签订了合同,合同工期为280d ,合同总额200万元,工程预付款12%,主要材料、构配件所占比重为60%,并约定提前或逾期竣工的奖罚标5万元。
乙方中标后,与甲方签订了固定总价合同。
合同履行中发生了以下事件: 事件一:乙方施工至首层框架柱钢筋时,甲方书面通知将首层及以上各层由原设计层高变更为4.80m ,当日乙方停工。
25d 后甲方才提供正式变更图纸,工程恢复施工。
复60万元和顺延工期25d 的书面报告及相关索赔资料,但甲 事件二:在工程装修阶段,甲方将外墙门口处镶贴瓷砖变更为干挂大理石,乙方收到了调整相应的施工安排。
乙方在施工完毕2个月后的结算中申报80万元,但遭到甲方的拒绝。
事件三:合同中约定预付款从未完施工工程尚需的主要材料及构件的价值相当于工程预 双方签订的固定总价合同是否适当?(2分)说明固定总价合同的适用范围。
(3分)建筑? (2分) 答:双方签订的固定总价合同适当。
适用于虽然工程规模小、技术难度小、图纸设计完设计变更少,但是工期一般在一年之内的工程项目。
建筑工程合同价款还有单价合同和 事件一中,乙方的索赔是否成立?(2分)说明理由。
(3分) 答:事件一中,乙方的索赔成立;理由:根据合同(范本)索赔条款,承包方应在索赔事件发生后28d内向工程师(甲方或监理)提出索赔意向通知并送交最终索赔报告相关资料(或在索赔事件终了后28d内向工程师送交索赔的有关资料和最终索赔报告)。
本工程连续停工25d,复工后乙方立即送交了索赔报告和相关资料,但甲方超期未答复,视为甲方已经认可,所以乙方的索赔已经成立并生效。
3.事件二中,乙方申报设计变更增加费是否成立? (2分)说明理由。
工程项目管理(第6章)案例分析
11-11=0
0-1=-1
2
13+2-11=4
2
4-2=2
工作进度正常。 工作进度拖延3个月, 但不影响总工期,因为 有三个月总时差。
4
12+3-11=4
3
4-4=0
• 注意:③列数据=最迟完成时间-检查时间=最早完成时间+总时 差-检查时间; • ④列的数据=原总时差;即时标网络中的波形线; • ⑤列的数据=③列-②列
案例2:
11
• 问题 • 1.根据图4的内容填写成本数据表。 • 2.计算第6周末的成本偏差和进度偏差。 • 案例分析(横道图法的成本和进度偏差分析) • 如果拟完工程计划成本与已完工程实际成本已 经给出,确定已完工程计划成本时,应注意已 完工程计划成本表示线与已完工程实际成本表 示线的位置相同。已完工程计划成本单项工程 的总值与拟完工程计划成本的单位工程总值相 同。根据图4中数据,按照每周各工程活动拟 完工程计划成本、已完工程计划成本、已完工 程实际成本的累计值进行统计,可以得到成本 数据表的数据。
20
例4:案例分析:已知某工程项目的时标网络计划如下图所示。当该 计划执行到第6周末检查,发现工作A、B、C已完成,而工作D还需 1周、E还需3周、F尚需1周才能完成,G、H、I工作尚未开始。
时间 工序
1
430 430 450 450
2
430 430 450 450
3
4
5
6
7
8
9
A B C D E F G H
粗实线为计划进度线 粗虚线为实际进度线 180 180 250 230 260 250 180 180 250 230 260 250 310 290 100 120 120 125 100 120 125 180 180 250 230 投资强度值 250 230 单位为万元
(完整版)项目管理案例分析题答案
一、【背景】中国人民解放军某空军部队,拟在与蒙古接壤的二连浩特市建设一雷达生产厂,经国家有关部门批准后,开始对本项目筹集资金和施工图设计,该项目资金由自筹资金和银行贷款两部分组成,自筹资金已全部到位,银行贷款预计在2004年7月30日到位,2004年3月18日设计单位完成了初步设计图纸,12日进入施工图纸设计阶段,预计5月8日完成施工图纸设计,该空军部队考虑到该项目要在年底前竣工。
遂决定于3月19日进行施工招标。
施工招标采用邀请招标方式,并于3月20日向与其合作过的施工单位中选择了两家发出了投标邀请书。
【问题】1建设工程施工招标的必备条件有哪些?2本项目在上述条件下是否可以进行工程施工招标,为什么?3在何种情况下,经批准可以采取邀请招标方式进行招标?4招标人在招标过程中的不妥之处有哪些?并说明理由。
答案:1、建设工程施工招标的必备条件有:(1)招标人已经依法成立;(2)初步设计及概算应当履行审批手续的,已经批准;(3)招标范围、招标方式和招标组织形式等应当履行核准手续的,已经核准;(4)有相应资金或资金来源已经落实;(5)有招标所需的设计图纸及技术资料。
2、本项目在上述条件下不可以进行工程施工招标。
因为该项目还不具备施工招标的必备条件。
3、有下列情形之一的,经批准可以进行邀请招标:(1)项目技术复杂或有特殊要求,只有少量几家潜在投标人可供选择的;(2)受自然地域环境限制的;(3)涉及国家安全、国家秘密或者抢险救灾,适宜招标但不宜公开招标的;(4)拟公开招标的费用与项目的价值相比,不值得的;(5)法律、法规规定不宜公开招标的。
4、招标人在招标过程中的不妥之处和理由是:(1)不妥之处:招标人于2004年3月19日进行施工招标。
理由:该项目建设奖金没有全部落实,不具备施工招标所需的设计图纸。
(2)不妥之处:招标人向两家施工单位发出了投标邀请书。
理由:《招标投标法》规定,进行邀请招标时,必须向不少于3家的投标人发出投标邀请书。
工程项目管理案例

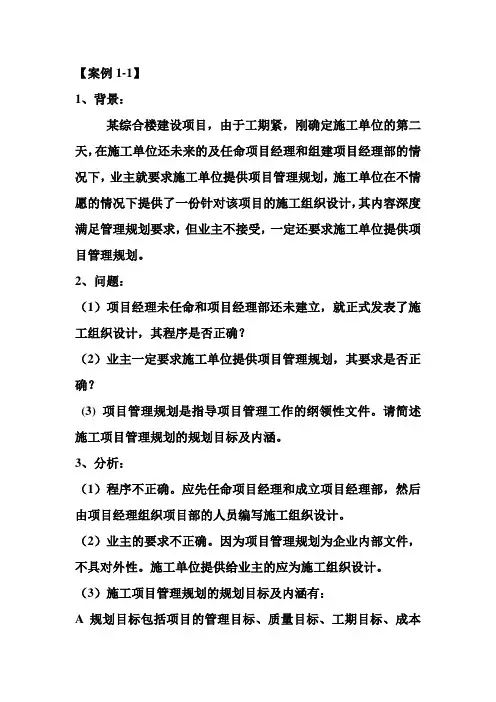

【案例1-1】1、背景:某综合楼建设项目,由于工期紧,刚确定施工单位的第二天,在施工单位还未来的及任命项目经理和组建项目经理部的情况下,业主就要求施工单位提供项目管理规划,施工单位在不情愿的情况下提供了一份针对该项目的施工组织设计,其内容深度满足管理规划要求,但业主不接受,一定还要求施工单位提供项目管理规划。
2、问题:(1)项目经理未任命和项目经理部还未建立,就正式发表了施工组织设计,其程序是否正确?(2)业主一定要求施工单位提供项目管理规划,其要求是否正确?(3) 项目管理规划是指导项目管理工作的纲领性文件。
请简述施工项目管理规划的规划目标及内涵。
3、分析:(1)程序不正确。
应先任命项目经理和成立项目经理部,然后由项目经理组织项目部的人员编写施工组织设计。
(2)业主的要求不正确。
因为项目管理规划为企业内部文件,不具对外性。
施工单位提供给业主的应为施工组织设计。
(3)施工项目管理规划的规划目标及内涵有:A 规划目标包括项目的管理目标、质量目标、工期目标、成本目标、安全目标、文明施工及环境保护目标;B 内涵包括施工部署、技术组织措施、施工进度计划、施工准备工作计划和资源供应计划和其他文件等。
【案例1-2】(1) 背景某综合办公大楼工程由半地下室、主楼、裙房三部分组成,建筑面积22483㎡,主楼为20层办公楼,主体为内筒外框架钢结构,外饰全玻璃幕墙。
工期要求紧。
该项目部所在企业为房屋建筑工程施工总承包公司,项目经理为国家一级注册建造师,大中专学生占管理人员总数的76%,技工、高级技工占员工总数62%。
(2) 问题1) 最适合该工程的项目组织形式是什么?说明原因。
2) 项目经理部的外部关系协调包括哪几个方面?(3) 分析与答案1) 最适合该工程的项目组织形式是:工作队式项目组织。
因为:该项目较复杂、工期紧、建筑面积大,属于大型项目;建筑企业为国家一级企业,且项目经理为国家一级注册建造师,能力较强,管理人员及员工素质较高,管理水平较高。
工程项目管理试题及答案
工程项目管理试题及答案一、单项选择题(每题2分,共20分)1. 工程项目管理的核心目标是()。
A. 成本控制B. 质量控制C. 时间控制D. 风险控制答案:C2. 工程项目管理的五大过程组是()。
A. 启动、规划、执行、监控、收尾B. 规划、执行、监控、收尾、评估C. 启动、规划、执行、监控、评估D. 规划、执行、监控、收尾、改进答案:A3. 在工程项目管理中,WBS是指()。
A. 工作分解结构B. 工作分配结构C. 工作包结构D. 工作执行结构答案:A4. 工程项目管理中,风险管理的第一步是()。
A. 风险识别B. 风险评估C. 风险应对D. 风险监控答案:A5. 工程项目管理中,进度控制的常用工具是()。
A. 甘特图B. 因果图C. 流程图D. 帕累托图答案:A6. 工程项目管理中,质量控制的基本原则是()。
A. 预防为主B. 质量第一C. 持续改进D. 客户满意答案:A7. 工程项目管理中,成本控制的目的是()。
A. 确保项目按预算完成B. 提高项目利润C. 减少项目成本D. 增加项目收入答案:A8. 工程项目管理中,沟通管理的目的是()。
A. 确保信息的准确性B. 确保信息的及时性C. 确保信息的完整性D. 确保信息的有效性答案:D9. 工程项目管理中,人力资源管理的关键是()。
A. 人员选拔B. 人员培训C. 人员激励D. 人员配置答案:C10. 工程项目管理中,合同管理的目的是()。
A. 确保合同的执行B. 确保合同的公平性C. 确保合同的合法性D. 确保合同的完整性答案:A二、多项选择题(每题3分,共15分)1. 工程项目管理的基本原则包括()。
A. 系统性原则B. 动态性原则C. 优化原则D. 利益相关者原则答案:ABCD2. 工程项目管理的组织结构类型包括()。
A. 职能型B. 项目型C. 矩阵型D. 混合型答案:ABCD3. 工程项目管理中的沟通方式包括()。
A. 正式沟通B. 非正式沟通C. 书面沟通D. 口头沟通答案:ABCD4. 工程项目管理中,风险管理包括()。
项目管理案例及参考答案

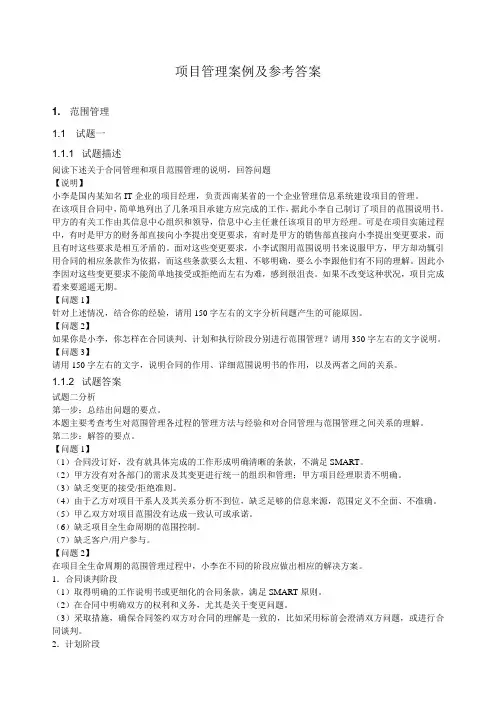

项目管理案例及参考答案1. 范围管理1.1 试题一1.1.1 试题描述阅读下述关于合同管理和项目范围管理的说明,回答问题【说明】小李是国内某知名IT企业的项目经理,负责西南某省的一个企业管理信息系统建设项目的管理。
在该项目合同中,简单地列出了几条项目承建方应完成的工作,据此小李自己制订了项目的范围说明书。
甲方的有关工作由其信息中心组织和领导,信息中心主任兼任该项目的甲方经理。
可是在项目实施过程中,有时是甲方的财务部直接向小李提出变更要求,有时是甲方的销售部直接向小李提出变更要求,而且有时这些要求是相互矛盾的。
面对这些变更要求,小李试图用范围说明书来说服甲方,甲方却动辄引用合同的相应条款作为依据,而这些条款要么太粗、不够明确,要么小李跟他们有不同的理解。
因此小李因对这些变更要求不能简单地接受或拒绝而左右为难,感到很沮丧。
如果不改变这种状况,项目完成看来要遥遥无期。
【问题1】针对上述情况,结合你的经验,请用150字左右的文字分析问题产生的可能原因。
【问题2】如果你是小李,你怎样在合同谈判、计划和执行阶段分别进行范围管理?请用350字左右的文字说明。
【问题3】请用150字左右的文字,说明合同的作用、详细范围说明书的作用,以及两者之间的关系。
1.1.2 试题答案试题二分析第一步:总结出问题的要点。
本题主要考查考生对范围管理各过程的管理方法与经验和对合同管理与范围管理之间关系的理解。
第二步:解答的要点。
【问题1】(1)合同没订好,没有就具体完成的工作形成明确清晰的条款,不满足SMART。
(2)甲方没有对各部门的需求及其变更进行统一的组织和管理;甲方项目经理职责不明确。
(3)缺乏变更的接受/拒绝准则。
(4)由于乙方对项目干系人及其关系分析不到位,缺乏足够的信息来源,范围定义不全面、不准确。
(5)甲乙双方对项目范围没有达成一致认可或承诺。
(6)缺乏项目全生命周期的范围控制。
(7)缺乏客户/用户参与。
【问题2】在项目全生命周期的范围管理过程中,小李在不同的阶段应做出相应的解决方案。
工程项目管理案例分析总汇
某年4月A单位拟建办公楼一栋,工程地址位于已建成的X小区附件。
A单位就勘察任务与B单位签订了工程合同。
合同规定勘察费15万元。
定金为合同价的20%。
该工程经过勘察、设计等阶段于10月20日开始施工。
施工承包商为D建筑公司。
问题:1、委托方A应预付勘察定金数额是多少答:15X20%=3万元2、该工程签订勘察合同几天后,委托方A单位通过其他渠道获得X小区业主C单位提供的X小区的勘察报告。
A单位认为可以借用该勘察报告,A单位即通知B单位不再履行合同。
请问在上述事件中,哪些单位的做法是错误的为什么A单位是否有权要求返还定金答:A单位和C单位的做法都是错误的。
A单位不履行勘察合同,属违约行为;C单位应维护他人的勘察成果和设计文件,不得擅自转让给第三方,也不得用于合同以外的项目。
而C单位将他人的勘察报告擅自提供给A单位,并用于合同外项目,这种做法是错误的。
委托方A单位不履行勘察合同,无权要求返还定金。
3、若A单位和B单位双方都按期履行勘察合同,并按B单位提供的勘察报告进行设计与施工。
但在进行基础施工阶段,发现其中有部分地段地质情况与勘察报告不符,出现软弱地基,而在原报告中并未指出。
此时B单位应承担什么责任答:若勘察合同继续履行,B单位完成勘察任务.对于因勘察质量低劣造成损失的大小,减收或免收勘察费.4、问题3中,施工单位D由于进行地基处理,施工费用增加20万元,工期延误20天,对于这种情况,D 单位应怎样处理而A单位应承担哪些责任答:D单位应在出现软弱地基后,及时以书面形式通知A单位,同时提出处置方案或请求A单位组织勘察、设计单位共同制定处理方案,并于28天内就延误的工期和因此发生的经济损失,向A单位代表提出索赔意向通知,在随后的28天内提出索赔报告及有关资料。
A单位应于28天内答复,逾期不做答复,或要求D单位进一步补充索赔理由和证据,视为默认。
由于变更计划,提供的资料不准确而造成施工方的窝工、停工,委托方A单位应按施工方D单位实际消耗的工作量增付费用。
项目管理案例分析试题及答案
业主该不该出面与质监站作进一步沟通【案例正文】近期正在做扩产项目需要盖大厂房。
总包单位单位不属于本省企业,但是已经办理了相关入省进市手续,在打桩的时候,质监站要求检测管桩,用回弹仪检测说不合格(实际上所用的回弹仪最大测试范围只到C60,而管桩是C80强度,并且它检测的是已经打入地下的管桩明显不符合相关规定),由此下达了停工令。
后几经交涉,又提出管桩需要做钻芯试验,要求送到指定中心检测,结果按其要求送检合格后还提出原先的检测不符合要求,要求第二次送检。
打桩分包单位现在也比较强硬说不再伺候质监站,如果说管桩不合格,那么近期XX市开工的项目都得停工,因为都用的是同一厂家的,最后只能总包单位协调。
这样看来,基本可以肯定不是技术问题而是关系问题,可能总包方或打桩分包方在与质监站关系处理上出现了一定问题,这种事情一般是应该由总包出面。
但作为业主一方,该项目工期非常紧张,是否需要介入拉动资源?如果介入,有没有不良影响?如何介入?【相关分析】首先,可以肯定的是业主一定要尽快介入。
根据有关规定,项目应该是业主负责制,不管什么情况发生,最终是项目业主埋单。
第二,项目的报监应该是项目业主负责的,总承包单位、分包单位、检测部门、质监站等单位只是围绕大厂房项目利益关系人,依据管理原则,业主应该介入。
作为项目业主,首先应该调查施工单位的工程材料质量,如果材料真的存在质量问题,那么业主就应该毫不客气的要求施工单位进行整改,当然可能抽检到的存在质量问题,而其他的没有质量问题。
如果材料质量没有问题,也许是施工单位、也许是项目业主在某些方面关系没有处理好。
业主应该深入了解在什么方面、哪个环节出了什么样的问题,针对问题的实际情况,有目标、有方法的进行协调解决。
谁该为项目失败负主要责任【案例正文】小王被任命管理一个重要的软件项目,项目组有3个成员。
如果该项目不能按照客户的质量要求如期完成,公司将损失大笔收入,这一损失将影响到公司的未来发展。
公路工程项目施工管理案例分析案例五_真题(含答案与解析)-交互
公路工程项目施工管理案例分析案例五(总分80, 做题时间90分钟)案例二某主跨为4×100m预应力混凝土简支T形梁桥,主墩基础采用直径2.2 m 的钻孔灌注桩,设计深度为25m,采用回转钻进施工法钻孔。
施工单位严格按照设计文件和相关施工技术规范的要求进行施工,为了保证工程质量、工程进度、工程安全和控制工程成本,项目经理部分别组成了工程质量控制小组、工程进度控制小组、工程安全控制小组和工程成本控制小组。
工程施工过程中,各控制小组的部分工作如下。
工程质量控制小组设置了桥梁上部结构施工中的质量控制点是:(1)预拱度的控制;(2)拱肋拱轴线的控制;(3)主缆架设线型控制;(4)支座预埋件的位置控制;(5)伸缩缝安装质量控制;工程质量进度控制小组根据现场实际情况,编制了本工程施工组织设计。
工程安全控制小组提出了如下安全技术要求:(1)高处作业操作平台的临边要设置高度为0.8 m的防护栏杆;(2)遇有七级以上大风、大浪应停止水上作业;(3)拆除工程应自上而下进行,先拆除承重部分,后拆除非承重部分。
工程成本控制小组为了确保降低施工项目成本,达到成本最低化目的,运用了科学管理方法,将施工成本目标层层落实,定期考核评定,使各部门、各小组和个人都来关心施工项目成本。
问题1.该工程质量控制小组设置的桥梁上部结构施工中的质量控制点是否妥当,请指正。
如有需补完的质量控制点,请补充。
SSS_TEXT_QUSTI该题您未回答:х该问题分值: 4该工程质量控制小组设置的桥梁上部结构施工中的质量控制点不妥当。
不妥之处:不应设置拱肋拱轴线的控制和主缆架设线型控制这两个控制点。
需补充的质量控制点是:(1)简支梁混凝土的强度控制;(2)大梁安装时梁与梁之间高差控制;(3)支座安装型号、方向的控制;(4)梁板之间现浇带混凝土质量控制。
2.该工程进度控制小组应按怎样的程序编制施工组织设计?SSS_TEXT_QUSTI该题您未回答:х该问题分值: 4该工程进度控制小组编制施工组织设计的程序是:(1)计算工程量;(2)确定施工方案;(3)组织流水作业,排定施工进度;(4)计算各种资源的需要量和确定供应计划;(5)平衡劳动力、材料物资和施工机械的需要量并修正进度计划;(6)设计施工平面图。
工程项目管理案例及答案
招投标管理案例(一)背景:某办公楼的招标人于 2003年 10月 11日向具备承担该项目能力的 A、B、C、D、E 5家投标单位发出投标邀请书,其中说明,10月17~18日9时~16时在该招标人总工程师室领取招标文件,11月8日14时为投标截止时间。
该5家投标单位均接受邀请,并按规定时间提交了投标文件。
但投标单位A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。
开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。
由于投标单位A已撤回投标文件,故招标人宣布有B、C、D、E4家投标单位投标,并宣读该4家投标单位的投标价格、工期和其他主要内容。
评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,本系统技术专家2人、经济专家1人,外系统技术专家1人、经济专家1人。
在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。
作为评标委员的招标人代表希望投标单位B再适当考虑一下降低报价的可能性。
按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、D、C、E,故评标委员会确定投标单位B为中标人。
由于投标单位B为外地企业,招标人于11月10日将中标通知书以挂号方式寄出,投标单位B于11月14日收到中标通知书。
由于从报价情况来看,4个投标人的报价从低到高的依次顺序为D、C、B、E,因此,从11月16日至12月11目招标人又与投标单位B就合同价格进行了多次谈判,结果投标单位B将价格降到略低于投标单位C的报价水平,最终双方于12月12日签订了书面合同。
问题:1.本次招标属于哪种形式?2.从所介绍的背景资料来看,在该项目的招标投标程序中在哪些方面不符合《招标投标法》的有关规定?请逐一说明。
答案:(一)1.邀请招标。
工程项目管理案例及答案
招投标管理案例(一)背景:某办公楼的招标人于 2003年 10月 11日向具备承担该项目能力的 A、B、C、D、E 5家投标单位发出投标邀请书,其中说明,10月17~18日9时~16时在该招标人总工程师室领取招标文件,11月8日14时为投标截止时间。
该5家投标单位均接受邀请,并按规定时间提交了投标文件。
但投标单位A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。
开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。
由于投标单位A已撤回投标文件,故招标人宣布有B、C、D、E4家投标单位投标,并宣读该4家投标单位的投标价格、工期和其他主要内容。
评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,本系统技术专家2人、经济专家1人,外系统技术专家1人、经济专家1人。
在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。
作为评标委员的招标人代表希望投标单位B再适当考虑一下降低报价的可能性。
按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、D、C、E,故评标委员会确定投标单位B为中标人.由于投标单位B为外地企业,招标人于11月10日将中标通知书以挂号方式寄出,投标单位B于11月14日收到中标通知书.由于从报价情况来看,4个投标人的报价从低到高的依次顺序为D、C、B、E,因此,从11月16日至12月11目招标人又与投标单位B就合同价格进行了多次谈判,结果投标单位B将价格降到略低于投标单位C的报价水平,最终双方于12月12日签订了书面合同.问题:1.本次招标属于哪种形式?2.从所介绍的背景资料来看,在该项目的招标投标程序中在哪些方面不符合《招标投标法》的有关规定?请逐一说明。
答案:(一)1.邀请招标。
工程项目管理复习题及部分答案
工程项目管理复习练习题一、单项选择题(每题备选项中,只有一个最符合题意)1.在下列工程项目的全寿命周期内所包含的各项工作中,不属于实施阶段的(B)。
A.编制设计任务书 B.编制项目建议书 C.施工图设计 D.技术设计 2.项目是在一定的约束条件限定下,为实现其特定目的(A)。
A.进行的一次性活动 B.完成的最终成果C.进行活动的组织机构 D.进行活动的研发者3.项目管理是以(D)为对象,按项目内在客观规律组织项目活动的科学化方法。
A.合同 B.项目目标 C.组织 D.项目4.国际项目管理协会的项目管理专业资质认证体系称为(C)A.PMI B.IPMA C.IPMP D.NCB5.项目管理的根本目的是满足或超越(B )对项目的要求与期望。
A.业主方 B.项目有关各方 C.承包商 D.用户6.美国项目管理学会简称为( B)A.IPMA B.PMI C.PMRC D.PMP7.项目的( A)特征,是项目的最主要特征。
A.一次性 B.约束性 C.系统性 D.生命周期性8.建设项目是由( B)组成的。
A.单位工程 B.单项工程 C.安装工程 D.建筑工程9.建设工程项目生产过程的总集成者和总组织者是(C)。
A.总承包商 B.供货商 C.业主方 D.政府有关部门10.开发和推广应用网络计划技术是( D)阶段。
A.潜意识的项目管理 B.现代项目管理 C.传统项目管理 D.近代项目管理11.项目经理是一个(A)的名称。
A.管理岗位B.技术职称C.管理人士D.专业人士12.监理单位与项目法人之间是委托与被委托的(C)A.代理关系B.雇用关系C.合同关系D.经纪关系13.建筑业企业项目经理资质管理制度向建造师资格过渡的时间定为(B)。
A.5年,即从2002年2月27日至2007年2月27 日止B.5年,即从2003年2月27日至2008年2月27 日止C.3年,即从2003年2月27 日至2006年2月27日止D.3年,即从2002年2月27日至2005年2月27日止14.项目经理应具备的核心能力是(B )A.决策能力 B.组织能力 C.指挥能力 D.创新能力15.对技术复杂的、工期较长的建筑工程,从施工承包商角度应选择(A )组织结构形式。
项目管理案例及参考答案
公司管理层决定和一个跨国公司的IT公司S&T 公司合作,S&T公司在全国已经建立了一个覆 盖全国的为自己产品提供服务的服务网络。
狱警监控项目的客户是警察总署,客户期望项 目的实施能够建立一个覆盖全国的监控狱警值 班情况的监控系统。
精品课件
-项目设计在16个月内建设完毕。一 个月设计,三个月实施,而后由建设 单位提供一年的包修服务。
常规下,当一个项目在运作过程中的常常会因为 各种原因,项目实施的偏差会与开始的预期 及其计划差别很大,并导致项目经理的更换。
假设你是一个新任命的项目经理,将要去接受一 个已经在实施,但项目效果与最初计划有很 大偏差的一个项目,你将如何考虑。
精品课件
A. 有问题的项目的共同特征是什么样?假如你 最终接受并负责这个项目的运作的话,前提 条件是什么?
2. 依据相关的软件供应商的价格,项目中采 用的数据库软件的费用为23K$。
3. 你将采用China Technology Group承担软 件编码与测试的工作,在谈判后,他们的 价格为:180.723K
精品课件
4. 你做为项目实施的项目经理,估计项目的实施需要 4个月的时间,作为项目经理,在项目中的工作小 时估计为400工时,项目经理的单位人工报价是 145$/小时,而项目经理的工时成本为90$/小时 (估算的依据是项目经理一年用于客户服务的可报 价工作时数为1000小时,而成本为90K$
8. 你估计你需要九个星期建立公司的呼叫响 应中心和完成与S&T服务合同的谈判
每个监狱需要两天完成项目实施,而整个 项目的现场安装实施需要4个星期完成。
问题: -根据项目的标准的WBS,完成项目的实施日
程表(甘特图的方式)
精品课件
项目管理教程案例答案
1.小李是一个称职的项目经理吗?2.他们应该如何启动筹集所需资金的项目?3.造纸厂污水净化与综合利用的可行性报告完整吗?4.游泳池建造项目能获利吗?5.怎样进行生产线扩建项目计划的编制?6.项目经理面临的困难有哪些?7.A公司的项目应如何终止?8.伟业公司的公路大桥建设项目为何延迟?9.A自行车制造公司产品滞销原因何在?10.摩托罗拉的内部激励有效吗?11.如何进行新建数码产品制造流程的成本估算?12.维拉扎诺大桥项目沟通实例13.A企业资源优化项目为何不能按时完成?14.TCL成功的关键之一就是对项目研发成本的控制15.如何制定新型打印机产品项目的进度计划?16.天行公司的网站项目小李是一个称职的项目经理吗?1、属于矩阵式组织结构,因为从“该公司拥有很多项目经理,他们全都向总经理负责,项目团队成员既要受职能部门经理领导,也要受项目经理领导”这句话可以看出,项目团队成员隶属于项目经理和职能经理领导,这是矩阵式组织的典型特征。
2、不合适。
3、小李是一个不称职项目经理。
因为一个称职的项目经理首先必须具备一定知识素质和品格素质,其中知识素质包括专业技术知识的深度、综合知识的广度和管理知识水平等,品格素质包括性格素质、道德素质;其次一个称职的项目经理还必须具备一些能力,包括领导能力、人际交往能力、人员开发能力、处理问题能力以及建设项目团队的能力等。
案例中的情形反映了小李至少在以下四个方面存在不足:(1)小李的知识广度不够。
一个称职的项目经理不仅要具备一定的专业知识,也要精通经济、法律、数学、计算机等多门学科。
案例中小李虽然具有很高的专业技术水平,但在其他知识方面却很欠缺;(2)小李缺乏良好的性格品质。
小李不但不考虑小王的建议,反而讥笑他,待人不真诚、不热情;(3)小李缺乏人际交往能力或沟通能力,案例中小李和小王的沟通无疑是失败的;(4)小李缺乏解决问题的能力。
他们应该如何启动筹集所需资金的项目?答:应该按照如下步骤启动:(1)任命项目经理,组建项目团队。
项目管理案例参考答案
项目管理案例参考答案案例思考1-141项目概述1-英吉利海峡隧道项目的建设阅读该资料后,结合本章所学的知识回答以下问题:1.该项目的干系人有哪些,他们所起的作用分别是什么?答:发起人:以现金或实物形式为项目提供资金来源2.项目发起人是谁?答:1、美、日等220家银行;2、70多万个股东;3、建筑公司与供货厂商4、英法隧道集团(CTG-FM)3.该项目的可交付成果有哪些?答:《坎特布利条约》、银行财团、业主和承包商达成共同意见的方法、完工海峡隧道。
4.该项目的里程碑有哪些?答:1、1986年2月12日法、英两国签订关于隧道连接的《坎特布利条约》;2、1994年5月7日正式通车2项目管理概述2-“彗星”空难噩梦惊首相阅读该资料后,请结合本章所学的知识,回答如下问题:1.项目的启动源于何种需求?答:1.项目的启动源于想使民航客机的飞行速度更快,飞行时间更长,飞行高度更高,乘坐更加舒适,而想要把喷气式发动机安装到民航客机上。
2.该项目在启动阶段都做了哪些工作?2.确定了项目的目标是造喷气式民航客机。
借鉴在1939年已经研制成功的喷气式飞机,明确了喷气式民航客机在市场上是有需求的,而且将是革命性的,存在航程更远、载客量更大的优势。
而且确定了喷气式飞机在当时可用于民航客机的可行性。
公司在1949年进行了首航测试,进行了数据收集和调查研究确认了喷气式客机可以达到项目的目标要求。
3.上述案例对你所从事的工作有何借鉴意义?3..1在项目确认的时候要确定能达到项目目的的硬件要求,比如喷气式客机的金属要求更高一些才能保证安全。
2不能一味的追求某个目标而忽视了项目的风险,在项目启动之前要做好风险识别和风险评估。
比如案例中一味的追求技术革新而造成了多起空难,没有识别到项目潜在的风险。
3在项目启动之前要做好项目的质量管理,将质量管理的目标要准确,比如案例中把技术革新作为首要目标,而不是把安全放在第一位考虑。
3项目组织3-M公司组织结构的选择1.图3一中M公司目前的组织结构是何种组织结构,其缺陷是什么?答:M公司目前的组织结构是职能型组织结构,其缺陷有:1.容易忽视项目和客户的整体利益 2.项目成员责任意识淡化 3.协调难度大2.图3-10所示的是何种组织结构?若该公司采用此种组织结构,有何优缺点?答:图3-10所示的是项目型组织结构,优点:1.有利于统一指挥和管理,2.目标明确,有利于充分发挥团队精神,3.项目经理享有最大限度的自主决策权,4.沟通途径简洁,命令统一。
工程管理案例及答案
案例一某拟建工业生产项目的有关基础数据如下:1、项目建设期2年,运营期6年,建设投资2000万元,预计全部形成固定资产。
2、项目资金来源为自有资金和贷款。
建设期内,每年均衡投入自有资金和贷款各500万元,贷款年利率为6%。
流动资金全部用项目资本金支付,金额为300万元,于投产当年投入。
3、固定资产使用年限为8年,采用直线法折旧,残值为100万元。
4、项目贷款在运营期的6年间,按照等额还本、利息照付的方法偿还。
5、项目投产第1年的营业收入和经营成本分别为700万元和250万元,第2年的营业收入和经营成本分别为900万元和300万元,以后各年的营业收入和经营成本分别为1000万元和320万元。
不考虑项目维持运营投资、补贴收入。
6、企业所得税率为25%,营业税及附加税率为6%。
问题:1、列式计算建设期贷款利息、固定资产年折旧费和计算期第8年的固定资产余值。
2、计算各年还本、付息额及总成本费用,并将数据填入答题纸表1.1和表1.2中。
3、列式计算计算期第3年的所得税。
从项目资本金出资者的角度,列式计算计算期第8年的净现金流量。
(计算结果保留两位小数)案例二2009年初,某业主拟建一年产15万吨产品的工业项目。
已知2006年已建成投产的年产12万吨产品的类似项目。
投资额为500万元。
自2006年至2009年每年平均造价指数递增3%.拟建项目有关数据资料如下:1.项目建设期为1年,运营期为6年,项目全部建设投资为700万元,预计全部形成固定资产。
残值率为4%,固定资产余值在项目运营期末收回。
2.运营期第1年投入流运资金150万元,全部为自有资金,流动资金在计算期末全部收回。
3.在运营期间,正常年份每年的营业收入为1000万元,总成本费用为500万元,经营成本为350万元,营业税及附加税率为6%,所得税率为25%,行业基准投资回收期为6年。
4.投产第1年生产能力达到设计能力的60%,营业收入与经营成本也为正常年份的60%,总成本费用为400万元,投产第2年及第2年后各年均达到设计生产能力。
项目管理 案例分析(含参考答案)(4)
一、2018年1月,某系统集成公司中标本市某地铁线路的列车乘客信息系统项目,内容包括地铁公司运营中心节目播放控制软件、地铁列车节目接收软件以及服务器、播放终端等硬件设施的搭建工作。
公司任命小陈为项目经理,并从各部门抽调了经验丰富的工程师组成了项目团队。
小陈依据过去多年从事会议场所多媒体播控系统的经验,自己编写了项目范围说明书,并依此创建了WBS和WBS 词典,形成项目范围基准。
在项目实施过程中,由于与供应解码设备的厂商发生合同纠纷,项目组不得不重新寻找新的合作厂商,并针对新的解码设备,重新开发接口软件,致使项目工期拖延。
客户针对播放控制软件,要求增加断点续传的功能,开发人员认为工作量不大就自行增加了该功能。
项目测试时,小陈发现与之前做的项目不同,地铁运行时数据是通过车地无线网络传输,带宽有限,网络丢包现象严重,导致视频节目播放时,经常卡顿,马赛克现象严重,究其原因发现是WBS中解决该问题的软件模块没有开发。
验收时,客户对项目执行情况很不满意,小陈觉得客户吹毛求疵与客户发生了争执,导致客户向公司高层投诉。
【问题1】(10分)结合案例,请分析该项目在范围管理方面存在哪些问题?答案:(1)无范围管理计划;(2)范围定义存在问题只有小陈一人参与;(3)范围基准没有确认;(4)WBS分解有问题,部分工作没有分解到位;(5)范围控制存在问题,没有走变更控制流程【问题2】(6分)结合案例,请分析该项目在范围管理之外,还存在哪些问题?答案:(1)无变更控制流程;(2)进度管理存在问题;(3)质量管理问题;(4)沟通管理存在问题;(5)采购管理存在问题【问题3】(5分)分解是一种将项目可交付成果和项目工作分解成较小的、更易于管理的组件的技术,请指出要将整个项目分解为工作包,需要开展哪些主要活动?答案:(1)识别和分析;(2)确定结构和编码方式;(3)分解(4)编码(5)确认【问题4】(4分)从候选答案中选择四个正确选项,将该选项编号填入答题纸对应栏内(所选答案多于四个该题得0分)。
工程项目管理案例题答案
项目管理案例题案例1:某城市道路综合改建工程位于城乡结合部,是城市主干道.该项目包含道路、雨水、污水、热力、电力、电信、燃气以及交通设施等配套工程。
施工单位为降低成本,在施工现场就地拌制石灰土底基层,沿线居民意见很大。
问题:施工单位现场就地拌制石灰土是否符合环保要求?应该怎样做?我国《建设工程施工现场管理规定》中防止施工造成环境污染的主要内容是什么?案例2:某项目经理部承接了一项道路、桥梁综合性大型工程,并将其中的部分工程按合同分包给其他单位施工。
由于分包单位对安全管理缺乏认识,在施工过程中常出现安全隐患.项目经理部为避免安全事故的发生,组织了分包单位安全生产培训班。
在培训班结业时,对分包单位的主管领导进行书面考核,考核部分内容如下:问题:1。
在实施项目控制过程中,实行总、分包项目,总包和分包的责任分工是什么?2、分包方安全生产责任制应包括哪些内容?3、安全检查的重点是什么?4、安全检查的目的是什么?5、安全技术交底包括哪些主要内容?6、项目安全控制的三个重点是什么?案例3:某城市地铁标段,包括一座车站A和两段区间隧道C,D,车站采用明开法施工,区间隧道采用泥水加压盾构法施工。
1、该工程中标后,为节约工程成本,将区间隧道工程分包给有现成盾构设备的某公司施工,本公司只负责车站结构的施工。
2、在车站施工时,发生一起触电安全事故,伤者脱离电源后,已停止呼吸,现场安全人员认定触电者死亡,项目经理随后安排善后事宜.3、项目经理部十分重视环境保护,推行绿色施工。
在制定环保措施时,从施工的环境影响分析了以下方面:(1)明开基坑的固体废弃物的处理和运输(2)施工期间的废气的防治措施(3)施工期间噪音的控制措施。
问题:1、项目的分包行为是否合理?请说明原因.2、项目经理部现场处理事故方法是否正确?应该怎样处理?简述安全事故处理的四个程序.3、项目的环境影响因素还缺少哪一方面?简述我国环境法的基本政策。
案例4:A、B两栋相同的住宅项目,总建筑面积86000㎡。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项目管理案例题案例1:某城市道路综合改建工程位于城乡结合部,是城市主干道。
该项目包含道路、雨水、污水、热力、电力、电信、燃气以及交通设施等配套工程。
施工单位为降低成本,在施工现场就地拌制石灰土底基层,沿线居民意见很大。
问题:施工单位现场就地拌制石灰土是否符合环保要求?应该怎样做?我国《建设工程施工现场管理规定》中防止施工造成环境污染的主要内容是什么?
案例2:某项目经理部承接了一项道路、桥梁综合性大型工程,并将其中的部分工程按合同分包给其他单位施工。
由于分包单位对安全管理缺乏认识,在施工过程中常出现安全隐患。
项目经理部为避免安全事故的发生,组织了分包单位安全生产培训班。
在培训班结业时,对分包单位的主管领导进行书面考核,考核部分内容如下:问题:
1.在实施项目控制过程中,实行总、分包项目,总包和分包的责任分工是什么?
2、分包方安全生产责任制应包括哪些内容?
3、安全检查的重点是什么?
4、安全检查的目的是什么?
5、安全技术交底包括哪些主要内容?
6、项目安全控制的三个重点是什么?
案例3:某城市地铁标段,包括一座车站A和两段区间隧道C,D,车站采用明开法施工,区间隧道采用泥水加压盾构法施工。
1、该工程中标后,为节约工程成本,将区间隧道工程分包给有现成盾构设备的某公司施工,本公司只负责车站结构的施工。
2、在车站施工时,发生一起触电安全事故,伤者脱离电源后,已停止呼吸,现场安全人员认定触电者死亡,项目经理随后安排善后事宜。
3、项目经理部十分重视环境保护,推行绿色施工。
在制定环保措施时,从施工的环境影响分析了以下方面:(1)明开基坑的固体废弃物的处理和运输(2)施工期间的废气的防治措施(3)施工期间噪音的控制措施。
问题:
1、项目的分包行为是否合理?请说明原因。
2、项目经理部现场处理事故方法是否正确?应该怎样处理?简述安全事故处理的四个程序。
3、项目的环境影响因素还缺少哪一方面?简述我国环境法的基本政策。
案例4:A、B两栋相同的住宅项目,总建筑面积86000㎡.施工时分A、B分区,项目经理下分设2名栋号经理,每人负责一个分区,每个分区又安排了一名专职安全员。
项目经理认为,由栋号经理负责每个栋号的安全生产,自己就可以不问安全的事了。
工程竣工后,项目经理要求质量监督站组织竣工验收。
问题:
(1)该项目经理对安全的看法是否正确?作为施工企业,应对工程项目安全控制采取那些措施?
(2)项目经理向质量监督站要求竣工验收的做法是否恰当?为什么?
答案
案例1:某城市道路综合改建工程位于城乡结合部,是城市主干道。
该项目包含道路、雨水、污水、热力、电力、电信、燃气以及交通设施等配套工程。
施工单位为降低成本,在施工现场就地拌制石灰土底基层,沿线居民意见很大。
问题:施工单位现场就地拌制石灰土是否符合环保要求?应该怎样做?我国《建设工程施工现场管理规定》中防止施工造成环境污染的主要内容是什么?
•答:不符合环保要求,应采用中心站集中场拌,然后运到工地摊铺碾压。
•我国《建设工程施工现场管理规定》中防止施工造成环境污染的主要内容:施工单位应当遵守国家有关环境保护的法律规定,采取措施控制施工现场的各种粉尘、废气、废水、固定废弃物以及噪音、振动对环境的污染和危害。
并采取有效措施控制施工过程中的扬尘。
案例2:某项目经理部承接了一项道路、桥梁综合性大型工程,并将其中的部分工程按合同分包给其他单位施工。
由于分包单位对安全管理缺乏认识,在施工过程中常出现安全隐患。
项目经理部为避免安全事故的发生,组织了分包单位安全生产培训班。
在培训班结业时,对分包单位的主管领导进行书面考核,考核部分内容如下:
问题:1.在实施项目控制过程中,实行总、分包项目,总包和分包的责任分工是什么?
答:实行总、分包项目,安全控制由总包方负责,分包方服从总包方的管理。
总分包之间承担连带责任。
当分包方不服从总包管理发生的安全事故,分包方承担主要责任。
2、分包方安全生产责任制应包括哪些内容?
•分包方安全生产责任制包括:分包方对本施工现场的安全工作负责,认真履行分包合同规定的安全生产责任制;遵守承包方的有关安全生产制度,服从承包方的安全生产管理,及时向承包方报告伤亡事故并参与调查,处理善后事宜。
3、安全检查的重点是什么?
•安全检查的重点是违章指挥和违章作业。
4、安全检查的目的是什么?
•安全检查的目的是验证安全计划的实施效果。
5、安全技术交底包括哪些主要内容?
•安全技术交底主要内容包括:本工程项目的施工作业特点和危险点;针对危险点的具体预防措施;应注意的安全事项;相应的安全操作规程和标准;发生事故后应及时采取的避难和急救措施。
6、项目安全控制的三个重点是什么?
•项目安全控制的三个重点是:
•1)施工中人的不安全行为
•2)物的不安全状态
•3)作业环境的不安全因素和管理缺陷
案例3:某城市地铁标段,包括一座车站A和两段区间隧道C,D,车站采用明开法施工,区间隧道采用泥水加压盾构法施工。
1、该工程中标后,为节约工程成本,将区间隧道工程分包给有现成盾构设备的某公司施工,本公司只负责车站结构的施工。
2、在车站施工时,发生一起触电安全事故,伤者脱离电源后,已停止呼吸,现场安全人员认定触电者死亡,项目经理随后安排善后事宜。
3、项目经理部十分重视环境保护,推行绿色施工。
在制定环保措施时,从施工的环境影响分析了以下方面:(1)明开基坑的固体废弃物的处理和运输(2)施工期间的废气的防治措施(3)施工期间噪音的控制措施。
问题:1、项目的分包行为是否合理?请说明原因。
•答:不合理。
对于像地铁这样的较大规模的工程,投标人可能在规定的工期内难以独立完成,可以进行分包。
但项目的主体和关键性的工程必须自已完成,禁止分包给他人。
本工程盾构隧道掘进是关键性工程,是被禁止分包的。
2、项目经理部现场处理事故方法是否正确?应该怎样处理?简述安全事故处理的四个程序。
答:第一,不正确;第二,现场发生触电事故处理应如此进行:发生触电事故后,应立即抢救伤员,死亡不能以是否停止呼吸来判定(一般情况下,工伤事故只能由医院判定),处理的方法是伤者脱离电源后,立即进行人工呼吸,同时拨打急救电话。
排除险情、防止事故蔓延扩大、做好标识并保护好现场;第三,安全事故处理四个程序:报告安全事故;事故处理;事故调查;调查报告
3、项目的环境影响因素还缺少哪一方面?简述我国环境法的基本政策。
•答:还缺少施工废水的处理措施,泥水处理是泥水加压盾构施工的一个重要环节,废水处理是该工程环境保护措施的重要方面。
我国的环境法基本政策:预防为主,防治结合的政策;污染者负担的政策;强化环境管理的政策。
案例4:A、B两栋相同的住宅项目,总建筑面积86000㎡.施工时分A、B分区,项目经理下分设2名栋号经理,每人负责一个分区,每个分区又安排了一名专职安全员。
项目经理认为,由栋号经理负责每个栋号的安全生产,自己就可以不问安全的事了。
工程竣工后,项目经理要求质量监督站组织竣工验收。
问题:
(1)该项目经理对安全的看法是否正确?作为施工企业,应对工程项目安全控制采取那些措施?
答:不正确。
《建设工程安全生产管理条例》第二十一条规定:施工单位的项目负责
人应对建设工程项目的安全施工负责,落实安全生产负责制度、安全生产规章制度和操作规程,确保安全生产费用的有效使用,并根据工程的特点组织制定安全施工措施,消除安全事故隐患,及时、如实报告生产安全事故。
项目经理不能只安排了人员管理安全工作,就认为自己可以不对安全负责,应对整个合同项目内的安全负全面领导责任。
(2)项目经理向质量监督站要求竣工验收的做法是否恰当?为什么?
不恰当。
因为,竣工验收应由施工单位先自行组织有关人员进行检查评定,合格后,向建设单位提交工程竣工验收申请报告及相关资料;建设单位收到工程验收申请报告后,应由建设单位(项目)负责人组织施工(含分包单位)、设计、监理等单位(项目)负责人进行单位工程验收;当参加验收各方对工程质量验收不一致时,可请当地建设行政主管部门或工程质量监督机构协调处理。
