万科《目标成本测算作业指引》
万科成本优化与控制作业指引
成本优化与控制作业指引1.流程要素1.1 流程目标:创造性价比最高的产品,提升产品竞争力,动态成本及时调整与反馈。
1.2 流程主要责任部门: 成本管理部。
2.1万科各项目设计阶段、施工阶段方案优化与成本反馈工作。
3.术语与定义4.职责权限4.1. 成本管理部:编制计划并检查计划执行情况,进行具体测算并根据测算结果提出优化建议,需要时进行部门间的协调,跟进优化建议后的测算并编制结果报告,测算结果复核发布,每月动态成本调整并反馈。
4.2. 设计管理部:提供各设计阶段的规划、建筑、景观方案、图纸以供测算并优化,负责基础选型、结构、外电、智能化系统方案的优化选择。
4.3. 工程管理部:负责特种设计的优化选择。
5.工作程序:5.2.1. 设计前期A)开始设计前找发展、设计和营销整理出政府规划要点、土地属性(用地分析)市场定位三方面信息。
⏹政府规划要点:根据政府规划要点批复,得出如附件《政府规划要点设计指标》数据:⏹土地属性:通过勘查现场,询问发展部、项目部等相关部门,对土地属性信息分析,得出《土地属性信息统计分析表》:⏹市场定位:通过询问营销/设计部,清楚了解项目市场定位,产品组成,得出产品组成表:B)以上信息整理完成后,成本需要关注的重点是:⏹第一:场地内的特殊地形,如果出现河流、箱涵。
高压线等问题需要仔细分析,了解清楚其处理办法以及影响并估算其改造成本,注意需要预留部分不可预见费用:⏹第二:车位要重点关注其建造方式(地下、半地下、露天),是否计算容积率,会所是否可售;⏹第三:外电需要重点关注距离、是否已经有电缆沟、是否需要破路等费用,注意考察周边楼盘是否可以合作以便降低部分成本。
5.2.2. 概念、规划设计阶段成本控制重点:A)建筑、结构方面:⏹设计前,同设计、营销一起探讨产品类型布置方案,作单一产品测算以及组合方案的成本测算,形成较为详尽、准确的最优产品组合(已确定)方案的成本测算,用以指导概念、规划设计。
万科全套成本制度成本核算指引
万科全套成本制度-成本核算指引1.目的:加强成本管理,规范集团房地产开发企业成本核算,正确计算开发产品成本,便于成本资料的比较和分析。
2.范围:适用于集团内全资、控股及受托非控股经营的房地产开发企业。
3.职责:总部财务管理部负责本规范的推行、解释、修改并检查执行情况;集团内各房地产开发企业负责严格按照国家以及集团成本管理的要求,正确组织成本核算工作,建立成本核算责任制,完善成本核算基础工作,改进成本核算办法,合理确定成本计算对象,正确归集和分配开发成本及费用,及时、准确、完整地提供成本核算资料,并及时发现成本管理中存在的问题,不断寻求降低成本的途径,同时对在本规范实施过程中发生的问题及时向总部财务管理部反馈。
4.方法和过程控制4.1成本核算的基本程序成本核算的一般步骤依次如下:(由主管部门划分提供),根据有关规定分别计算可售面积、不可售面积应负担的成本,正确结转完工开发产品的销售成本。
4.2成本核算对象的确定各公司可根据成本核算对象的确定原则,并结合项目实际情况,确定具体成本核算对象。
(区)为成本核算对象。
(区)划分成本核算对象的基础上,还应按功能划分成本核算对象。
4.3成本费用项目及核算内容开发产品成本核算应视开发产品的具体情况,按制造成本法设置成本项目。
成本项目一般包括下列八项:指为取得土地开发使用权而发生的各项费用,主要包括以下内容:A、政府地价及市政配套费:支付的土地出让金、土地开发费,向政府部门交纳的大市政配套费、交纳的契税、土地使用费、耕地占用税,土地变更用途和超面积补交的地价。
B、合作款项:补偿合作方地价、合作项目建房转入分给合作方的房屋成本和相应税金等。
C、红线外市政设施费:红线外道路、水、电、气、通讯等建造费、管线铺设费、接口补偿费。
D、拆迁补偿费:有关地上、地下建筑物或附着物的拆迁补偿净支出,安置及动迁支出,农作物补偿费,危房补偿费等。
指在取得土地开发权之后、项目开发前期的水文地质勘察、测绘、规划、设计、可行性研究、筹建、“三通一平”等前期费用。
万科、绿城家的目标成本是这样测算的
万科、绿城家的目标成本是这样测算的房地产目标成本测算以购房者能接受的价格、功能、需求量等为出发点,综合考虑产品功能、性质、市场竞争力等,追求供应链总成本合理化,创造整体成本领先优势,同时让客户最大化满意。
对价格和品质的权衡选择,正反映了房企战略和产品发展的取向。
成本测算是目标成本的开始,目标成本的编制准不准,首先在于成本测算准不准。
一、使用“目标成本测算表”,关注规划指标和建筑标准一份科学、准确的“目标成本测算表”是进行目标成本管理的基础,作为成本测算的统一格式。
就目标成本测算而言,其过程并不复杂,一般来说分为以下五步:首先,依据本阶段总平面图及技术指标形成《项目规划指标表》;其次,与设计及营销等相关部门,通过会议形式讨论沟通,形成《产品建造标准》;再次,依据相关指标和信息,按照产品测算建安费用;复次,依据相关指标和信息,测算非建安费用;最后,汇总建安费用和非建安费用,形成目标成本汇总表。
以绿城为例,在工程目标成本测算中分为项目工程成本测算和非工程成本测算。
项目工程成本测算方面,总体规划指标确定前提下,工程目标成本依据“工程测算表”来测算,规划了多类产品的项目,按照产品类型进行测算;非工程目标成本则按照“土地、前期、间接和期间费用测算表”进行测算。
绿城成本测算遵循量价分离原则,注明量、价的计算思路,项目定位时如果成本测算无法细分,可以根据当地已结算的同类工程直接填写总价和单价,并注明参考项目的成本情况。
目标成本测算表中尽可能引用规划指标中的数据,引用时可参照类似项目,若相应指标不适合引用时,则自定义指标并填入工作量。
成本汇总表根据项目一般分摊原则设置了分摊公式,如不符合项目实际情况可修改公式。
又以万科为例,测算前先填写“当期规划指标表”和“各类产品建筑标准表”,对于道路、绿化用地等景观规划指标应明确,从而为成本测算提供准确的计算指标。
(如下图)二、跨期和不同产品类型工程分摊成本测算以绿城为例,项目规模较大或分期开发时,目标成本测算表中的地价应该按各期或各产品类型的占地面积分摊(当期公共用地按各产品类型的可售比分摊)。
万科集团目标成本管理实施细则
万科集团目标成本管理实施细则万科集团目标成本管理实施细则(第二版)1 目的1.1 提高集团成本管理水平,建立先进合理的目标成本管理体系。
1.2 为各地产公司制订目标成本和实施目标成本管理提供相应依据和规范。
2 范围2.1 本实施细则适用于A集团所属各地产公司。
3 职责3.1 集团成本审算中心负责本实施细则的制订、修订、解释、监督与检查。
3.2 A集团所属各地产公司负责贯彻实施。
4 方法与过程控制4.1 目标成本释义4.1.1 目标成本是公司基于市场状况,结合公司经营计划,根据预期售价和目标利润进行预先确定的,经过努力所要实现的成本指标。
应体现集团“以经济合理性最大的成本提升产品的竞争力,并形成行业成本优势”的成本管理宗旨。
4.1.2 目标成本文件分为三个部分:《目标成本测算文件》、《目标成本控制责任书》、《动态成本月评估》。
4.1.3 《目标成本测算文件》反应项目的总目标成本和分项目标成本的金额。
项目总目标成本是项目成本的控制线,由各分项目标成本组成。
各分项目标成本包括各专业工程造价指标及各种费用指标。
4.1.4 《目标成本测算文件》包括:4.1.4.1 《目标成本测算表》,见附件一;4.1.4.2 《跨期成本分摊明细表》,见附件二:按确定的分摊原则,将跨期成本进行分摊并汇总成表,未经公司审批,不允许改变。
4.1.4.3 《跨期成本分摊原则说明书》,见附件三:明确成本跨期分摊项目及分摊原则,未经公司审批,不允许改变。
4.1.5 《目标成本控制责任书》,用以明确各责任部门的成本控制责任范围,包括控制内容、控制要点。
4.1.6 《动态成本月评估报告》反映各成本项目的动态变化情况,分析原因,提出成本控制建议。
4.2 目标成本管理原则4.2.1 市场导向原则:目标成本管理以市场为导向,确保目标利润的实现。
4.2.2 准确严谨原则:目标成本指标应科学准确,每项来源都要有充分依据,保证目标成本的权威性。
4.2.3 事前控制原则:目标成本管理贯穿于建设项目的每一阶段,凡事做到事先控制为主,事中事后控制为辅,在立项、设计、施工之前发现问题,减少无效成本。

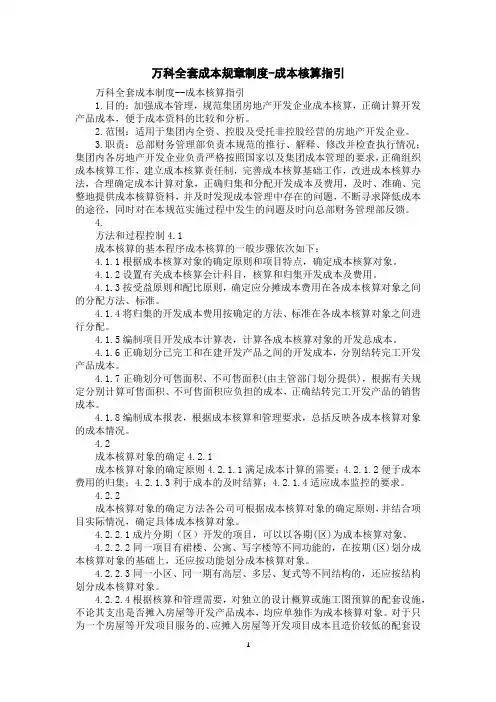

万科全套成本规章制度-成本核算指引
万科全套成本规章制度-成本核算指引万科全套成本制度--成本核算指引1.目的:加强成本管理,规范集团房地产开发企业成本核算,正确计算开发产品成本,便于成本资料的比较和分析。
2.范围:适用于集团内全资、控股及受托非控股经营的房地产开发企业。
3.职责:总部财务管理部负责本规范的推行、解释、修改并检查执行情况;集团内各房地产开发企业负责严格按照国家以及集团成本管理的要求,正确组织成本核算工作,建立成本核算责任制,完善成本核算基础工作,改进成本核算办法,合理确定成本计算对象,正确归集和分配开发成本及费用,及时、准确、完整地提供成本核算资料,并及时发现成本管理中存在的问题,不断寻求降低成本的途径,同时对在本规范实施过程中发生的问题及时向总部财务管理部反馈。
4.方法和过程控制4.1成本核算的基本程序成本核算的一般步骤依次如下:4.1.1根据成本核算对象的确定原则和项目特点,确定成本核算对象。
4.1.2设置有关成本核算会计科目,核算和归集开发成本及费用。
4.1.3按受益原则和配比原则,确定应分摊成本费用在各成本核算对象之间的分配方法、标准。
4.1.4将归集的开发成本费用按确定的方法、标准在各成本核算对象之间进行分配。
4.1.5编制项目开发成本计算表,计算各成本核算对象的开发总成本。
4.1.6正确划分已完工和在建开发产品之间的开发成本,分别结转完工开发产品成本。
4.1.7正确划分可售面积、不可售面积(由主管部门划分提供),根据有关规定分别计算可售面积、不可售面积应负担的成本,正确结转完工开发产品的销售成本。
4.1.8编制成本报表,根据成本核算和管理要求,总括反映各成本核算对象的成本情况。
4.2成本核算对象的确定4.2.1成本核算对象的确定原则4.2.1.1满足成本计算的需要;4.2.1.2便于成本费用的归集;4.2.1.3利于成本的及时结算;4.2.1.4适应成本监控的要求。
4.2.2成本核算对象的确定方法各公司可根据成本核算对象的确定原则,并结合项目实际情况,确定具体成本核算对象。
万科《目标成本测算作业指引》
1.流程要素1.1.流程目标:规范目标成本测算工作流程,有效地控制成本,确保目标成本的准确。
1.2. 流程主要责任部门:项目管理部、成本管理部。
2.1.目标成本编制应遵守的基本原则:2.1.1.核算对象确定的原则:⏹按可售原则,项目内的各建造物按照是否可售来确定其是否列入目标成本的编制对象,可售产品必须作为目标成本的编制对象列入成本开发项目中,不可售产品不列入目标成本编制对象,其成本分摊到各可售产品的成本中。
⏹分期开发的项目,以期数作为编制目标成本的基本单位,每一期须编制独立的目标成本;对于每一期则有不同产品类型的核算对象,比如多层、小高层、高层、别墅等核算对象,本期的目标成本以各产品类型为基础进行编制。
2.1.2.分摊原则:请参考集团《核算指导》2.1.3.编制的原则(详细请参考集团《目标成本实施细则》):a)准确严谨的原则。
b)及时原则:实施方案确定后15天内完成审批。
c)可追溯性的原则。
2.2.广州公司的目标成本测算表格组成:2.2.1.数据获取与分析部分:地价及规划、地价及利息、经济指标、项目总体概况、税费说明、景观数据统计、规划指标、含量指标、造价指标、项目总成本及利润、成本对比表。
2.2.2.全期跨期成本分析与分摊:全期分摊配套明细表(若有全期分摊工程才有)、地价分摊。
2.2.3.目标成本核心部分:规划指标、成本汇总表、六类公摊费用及期间费、各产品类型主体建安工程费、材料部品标准。
2.2.4.责任成本表格:总章表格、设计管理部责任成本控制目标、工程管理部责任成本控制目标、项目事务部责任成本控制目标、项目管理部责任成本控制目标、营销管理部责任成本控制目标、成本管理部责任成本控制目标、各责任部门控制措施、成本控制措施;2.2.5.审批表。
3.编制的流程图:4.目标成本各表格的填写要求与技巧4.1.规划指标表4.1.1.取得土地后,设计部门会根据项目定位、客户细分,并结合地块情况,进行详细的规划设计,我们应与设计部进行互动沟通,向相关设计人员解释《规划指标表》各个指标作用与意义,并需及时了解设计进度,及时根据设计部提供的设计指标填写规划指标表。
〖万科成本〗设计阶段成本管理作业指引
〖万科成本〗设计阶段成本管理作业指引一.指引概况二.工作程序2.1建立成本数据库2.1.1原片区新项目,城市造价采购部根据市场调查情况、信息收集情况和项目资料完成建立成本模型和数据库,提出项目工程成本估算报告,城市副总经理进行审核。
2.1.2新片区新项目,集团运营管理部根据市场调查情况、信息收集情况和项目资料完成建立成本模型和数据库,提出项目工程成本估算报告,集团副总裁进行审核。
2.2概念设计阶段规划方案设计阶段成本管理2.2.1城市设计部组织概念设计,并会同城市营销策划部确定产品组合及成本分配、产品配置标准(参见《产品组合及成本分配表》、《产品配置标准建议书》、《项目产品建造标准》)。
2.2.2城市造价采购部会同城市设计部、城市营销策划部对概念设计进行项目成本测算,主要对项目产品组合进行成本分析、动态调整,积极采取新材料新技术、并根据市场材料价格进行评估。
城市分管副总、城市总经理、片区总经理、集团运营管理部、分管副总裁对成本估算和测算进行审核,由总裁进行审批。
2.2.3城市设计部根据工程成本测算要求,进行方案设计并将成本要求建议落实在《方案设计任务书》中提交设计单位进行方案设计。
2.3方案设计匡算及设计限额成本指标2.2.1方案设计完成后,城市造价采购部进行“项目成本匡算”编制,并对比概念设计项目成本测算,对成本影响较大或成本容易流失的单项工程需做专项成本分析,形成分析报告。
2.2.2“项目成本匡算”及成本分析报告完成后同步进行“设计限额成本指标”编制,由城市分管副总、城市总经理、片区总经理、集团运营管理部、分管副总裁进行审核,报总裁进行审批,并报城市项目负责人备案,进入下一步流程。
2.2.3城市造价采购部会同城市开发部、城市营销策划部、城市设计部、城市财务部、人力资源部、进行“初步目标成本”编制,根据初步目标成本开始进行。
由城市分管副总、城市总经理、片区总经理、集团运营管理部、成本分管副总裁审核,报总裁进行审批,并报城市项目负责人备案,进入下一步流程。
万科集团目标成本管理
万科集团目标成本管理第一节目标成本释义5.1.1 目标成本是集团公司基于市场状况,并结合公司的经营计划,根据预期售价和目标利润进行预先确定的,经过努力所要实现的成本指标。
应体现“以经济合理性最大的成本提升产品的竞争力,并形成行业成本优势”的成本管理宗旨。
5.1.2目标成本文件分为三个部分:《目标成本测算表》《目标成本控制责任书》《动态成本月评估》。
5.1.3 《目标成本测算表》是反应项目的总目标成本和分项目标成本的金额。
建设项目的总目标成本是建设项目成本的控制线,由各分项目标成本组成。
各分项目标成本包括各专业工程造价指标及各种费用指标。
5.1.4 《目标成本控制责任书》是对各项目费用的责任部门及其主要职责的说明,包括控制内容、控制要点和手段,需要注意的已完工程的失败教训。
5.1.5 《动态成本月评估》反映各成本项目的动态变化情况,分析原因,提出成本控制建议。
第二节目标成本管理原则5.2.1 市场导向原则:目标成本管理以市场为导向,确保目标利润的实现。
5.2.2 准确严谨原则:目标成本指标应科学准确,每项来源都要有充分依据,保证目标成本的权威性。
5.2.3 事前控制原则:目标成本管理贯穿于建设项目的每一阶段,凡事做到事先控制为主,事中事后控制为辅,在立项、设计、施工之前发现问题,减少无效成本。
5.2.4 动态管理原则:建设项目的动态成本要及时与目标成本进行比较并纠偏,确保建设项目总成本在目标成本控制范围内。
第三节目标成本文件制订的步骤及时间要求5.3.1 项目定位阶段:在投资分析和概念设计阶段,根据可行性研究报告,以及营销、开发、成本、工程、财务等相关部门互动讨论确定的项目定位,完成“项目定位阶段的全成本测算“。
确定各项费用的计划金额,包括设计、报建、环境配套、营销费等,并向各费用的负责部门交底达成一致,作为各部门的工作目标。
主体建安费以开发管理部编制的《建设项目综合经济技术指标表》为依据,在五个工作日内完成,并根据测算基础,提出实施方案设计阶段的成本控制目标、措施或建议,形成《方案设计阶段的成本控制建议》,以此指导实施方案的造价控制。
万科集团设计阶段成本管制工作指引1.doc
万科集团设计阶段成本管理工作指引1集团设计阶段成本管理工作指引1.目的提高设计阶段的成本意识,明确在设计阶段进行成本管理的基本方法。
2.范围概念设计、实施方案设计、施工图设计三个阶段;建筑、结构、安装、景观、室内设计五个专业。
3.原则:3.1.以客户价值为核心:在设计阶段应选择客户认可价值与支付代价最大差值的方案与部品,不宜单纯追求效果,也不宜片面追求低成本。
公司可结合成本收益等综合情况,选择应用一定的新产品、新技术,但从中长期看不降低选择常规产品和技术时的项目利润率,在应用新产品、新技术的同时,应作好市场培育和客户引导工作,增加品牌价值并尽早让客户认同。
3.2.方案优化:在各阶段设计和单项设计中,都应持续地开展方案优化工作,比较不同设计方案的所带来品质、效果、成本、效益等方面的差异,同时还要考虑物业维护成本、客户使用成本,从中选择最优设计方案,兼顾长期利益和短期利益的平衡。
3.3.动态测算、及时反馈:成本管理部门在概念设计、实施方案设计、施工图设计等决策过程中,都应全面测算项目成本,及时计算出单位可售面积成本等指标,并联合财务部门测算项目效益水平,提供给设计部门和公司决策层调整设计,使之满足公司的经营要求作为最后设计决策的必备资料。
3.4.取得设计单位配合:公司应作好与设计单位沟通工作,着力取得设计单位在成本控制方面给予最好的配合,并在设计合同中,将需要设计单位给予的工作配合事项和技术经济指标要求,清晰、明确地表述在设计合同中,可设置一定的履约奖惩措施。
4.组织与分工4.1.集团成本中心、规划设计部、工程管理部负责本指引的编写、修订、解释和培训。
4.2.项目一经确定,进入设计阶段后,分公司设计部应牵头设立一非常设性组织——项目设计工作小组。
小组成员应覆盖设计、成本、工程、物业四个职能部门,并必须包括建筑、结构、安装、景观、室内设计等各个专业,公司设计部项目负责人组织工作的开展。
4.3.小组可根据自身能力,外聘专家,协同做好设计阶段的成本管理工作。
《新版目标成本测算表使用指引 万科版 》
《新版目标成本测算表使用指引》综述:为实现目标成本测算的精细化,提高测算准确性,集团成本审算中心在借鉴各项目编制经验基础上,完成了新版目标成本测算表的改进和完善。
希望通过新版目标成本测算表的使用,提升各项目目标成本的编制水平,规范集团成本数据的归集和积累。
同时,使其在责任成本管理、前期设计优化、招投标管理等环节发挥更有效的指导作用。
新版目标成本测算表主要从以下几方面做了改进和完善:⏹细化了各项费用测算的成本科目构成;⏹明确重要成本科目项测算时提炼的系数值、测算依据和造价指标;⏹设置风险费项,以风险概率形式体现测算成本的风险因素;⏹修改营销设施建造费、销售费用等多项成本科目的三级科目构成;⏹明确跨期成本分摊、地价分摊的做法;⏹六大类公摊成本按建筑面积或占地面积等方式在各核算对象间分摊;(各类费用采用的具体分摊标准将在拟修订下发的《万科集团成本核算指导》中予以明确)⏹跨期成本按建筑面积或占地面积等方式在各开发期间分摊。
(同上)测算表中对细化的成本科目、提炼的系数、填报的测算依据分为必须填报执行和建议采纳两类,并用不同字体颜色加以区分,使用时请加以注意。
下面,将依据测算过程的先后顺序,结合测算表中的模拟项目,叙述新版目标成本测算表使用的方法和应注意的问题。
一、规划指标及建造标准测算前,首先填写“当期规划指标表”和“各类产品建筑标准表”。
规划指标需设计部配合提供,建造标准按营销、设计、成本、工程等相关部门的讨论结果确定。
对于道路用地、绿化用地等景观规划指标应尽量填写明确,以便为道路景观测算提供准确的计算指标。
对于多期开发的项目,首期测算时还应填写“总体规划指标表”,以便于采用其中的规划指标值进行跨期分摊成本的测算。
二、跨期成本分摊1、地价的分摊规划指标和建造标准填写完成后,首先可进行地价的分摊。
地价分摊总的原则是按各期或各产品类型的占地面积分摊,跨期或当期中的公共用地宜按各期或各产品类型的建筑面积比例分摊,以形成地价分摊比例系数来分摊总地价。
万科设计阶段成本管理工作指引
设计阶段成本管理工作指引1.目的提高设计阶段的成本意识,提供在设计阶段进行成本管理的基本手段。
2.范围概念设计、实施方案设计、施工图设计三个阶段;建筑、结构、安装、景观、室内设计五个专业。
3.原则:3.1.以客户价值为核心:在设计阶段应选择客户认可价值与支付代价最大差值的方案与部品,不宜单纯追求效果,也不宜片面追求低成本。
公司可结合成本收益等综合情况,选择应用一定的新产品、新技术,但从中长期看不降低选择常规产品和技术时的项目利润率,在应用新产品、新技术的同时,应作好市场培育和客户引导工作,增加品牌价值并尽早让客户认同。
3.2.方案优化:在各阶段设计和单项设计中,都应持续地开展方案优化工作,比较不同设计方案的所带来品质、效果、成本、效益等方面的差异,同时还要考虑物业维护成本、客户使用成本,从中选择最优设计方案,兼顾长期利益和短期利益的平衡。
3.3.动态测算、及时反馈:成本管理部门在概念设计、实施方案设计、施工图设计等决策过程中,都应全面测算项目成本,及时计算出单位可售面积成本等指标,并联合财务部门测算项目效益水平,提供给设计部门和公司决策层调整设计,使之满足公司的经营要求作为最后设计决策的必备资料。
取得设计单位配合:公司应作好与设计单位沟通工作,着力取得设计单位在成本控制方面给予最好的配合,并在设计合同中,将需要设计单位给予的工作配合事项和技术经济指标要求,清晰、明确地表述在设计合同中,可设置一定的履约奖惩措施。
4.组织与分工4.1.集团成本审算中心、规划设计部、工程管理部负责本指引的编写、修订、解释和培训。
4.2.项目一经确定,进入设计阶段后,分公司设计部应牵头设立一非常设性组织——项目设计工作小组。
小组成员应覆盖设计、成本、工程、物业四个职能部门,并必须包括建筑、结构、安装、景观、室内设计等各个专业,公司设计部项目负责人组织工作的开展。
4.3.小组可根据自身能力,外聘专家,协同做好设计阶段的成本管理工作。
万科地产《目标成本管理指导书》编制作业指引文件
SHENZHEN VANKE REAL ESTATE CO., LTD.《目标成本管理指导书》编制作业指引编制蔡军日期2004-08-21审核唐激杨日期2004-08-21批准刘荣先日期2004-08-22流程要素流程目标:流程时间要求流程监控点数目流程主要责任岗位流程涉及职位数目修订记录日期修订状态修改内容修改人审核人批准人2005-10-18 A/1 5.1.1 蔡军唐激扬SHENZHEN VANKE REAL ESTATE CO., LTD.1.目的明确目标成本管理指导书的编制程序和编制方法。
2.适用范围适用于公司项目立项后,成本管理部在工程开工前进行《目标成本管理指导书》的编写。
3.术语和定义3.1.目标成本:公司成本经营管理的目标,是公司作为目标和控制指标而预先制定的低于目前成本和努力去实现的成本。
4.职责4.1.万创公司4.1.1.提供详细的初步设计方案。
4.1.2.提供各类规划指标、装饰标准及工程作法。
4.1.3.提供签字确认的书面材料。
4.2.成本管理部4.2.1.负责收集资料、类似工程的经验数据来支撑测算。
4.2.2.根据收集的资料进行成本测算,编制目标成本管理指导书,对成本进行控制。
4.3.总经理4.3.1.负责签发《目标成本管理指导书》。
5.工作程序5.1.资料准备阶段5.1.1.成本管理部收集相关资料,包括初步设计方案、《项目技术经济指标统计表》、《建造标准》及以前竣工的类似工程的数据指标。
5.1.2.收集政府对房地产开发过程中的政府行为收费标准。
5.1.3.收集类似竣工项目的工程造价经济指标资料。
5.2.编制阶段5.2.1.成本管理部负责根据《成本测算表》,按照成本分类的八大项逐项进行编制。
SHENZHEN VANKE REAL ESTATE CO., LTD.5.2.2.土地获得价、开发间接费中行政管理费、利息、物业完善费由财务管理部负责提供数据,政府报建报批由项目发展部负责提供数据,其他各项由成本管理部负责按照类似工程的经验数据进行测算。
万科房地产项目目标成本和控制责任书、测算指标
(编号: ) 项目期目标成本及控制责任书(第稿)深圳市万科房地产有限公司20 年月日编制依据及说明按照深圳市万科房地产有限公司经营规划和利润计划,为加强前期成本设计能力及过程中成本控制的力度,更好地贯彻落实项目的目标成本指标,成本管理部结合市场现状及项目具体情况,编制了《项目目标成本及控制责任书》,对项目整体的目标成本和各部门的控制责任作出了明确规定,编制主要依据如下:1.项目发展部:土地出让合同、报批报建费用明细;2.设计管理部:实施方案设计图纸、景观方案设计图纸、精装修工程建造标准、与材料部品标准、钢筋、砼、砌体等结构指标;3.采购管理部:招标工作计划;4.项目经理部:场地平整、土方、护坡、强夯、挡土墙、桩基方案,临时设施、社区管网建造标准、主体建安的过程控制、监理费用计划;5.销售经营部:景观分区建议,营销费用计划;6.财务管理部:资本化利息计算依据、管理费用计算依据。
本责任书已与相关部门讨论并达成一致。
执行过程中,由成本管理部整体负责。
各部门在控制责任成本的同时应主动向成本管理部反馈相关信息。
成本管理部年月日《项目目标成本及控制责任书》作为指导项目各项工作的重要依据,经公司讨论,审核通过项目整体成本目标及其中各项控制目标。
现予以发布,请相关部门遵照执行。
签发人:签发日期:200 年月日主送:公司管理层抄送:集团成本审算中心、(区域成本管理中心)一、项目整体目标成本指导书:1.项目概况1) 期规划指标⏹容积率: ,绿化率:⏹总建筑面积: m2,计入容积率的总建筑面积 m2其中:可售面积: m2,不可售面积: m2⏹住宅总套数:套⏹总车位:个⏹入伙日期:年月2.成本目标项目目标成本确定为元/m其中建安成本元/m2附件:《目标成本测算表》集团统一版、《财务分析表》《项目规划指标表》、《跨期分摊表》4.成本设计关注手册.资料分享..资料分享..资料分享..资料分享..资料分享..资料分享..WORD.格式.二、各责任部门成本控制指标1.成本科目中各部门责任成本划分见附表:2.各部门责任成本中汇总如下(分作业成本和牵头控制成本),有关作业成本和牵头控制成本的定义见分部门控制责任书中的详细说明。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
GUANGZHOU VANKE REAL ESTATE CO., LTD.目标成本测算作业指引编制林东、吴学田日期2006-09-05初审日期审核吴忠友日期2006-09-05批准日期修订记录日期修订状态修改内容修改人审核人批准人GUANGZHOU VANKE REAL ESTATE CO., LTD.1.流程要素1.1.流程目标:规范目标成本测算工作流程,有效地控制成本,确保目标成本的准确。
1.2. 流程主要责任部门:项目管理部、成本管理部。
流程KPI 责任部门/岗位数据来源目标成本变动率成本管理部集团总部流程关键点关键点说明支持文件与各部门沟通经验数据收集2.目标成本编制的原则与组成2.1.目标成本编制应遵守的基本原则:2.1.1.核算对象确定的原则:⏹按可售原则,项目内的各建造物按照是否可售来确定其是否列入目标成本的编制对象,可售产品必须作为目标成本的编制对象列入成本开发项目中,不可售产品不列入目标成本编制对象,其成本分摊到各可售产品的成本中。
⏹分期开发的项目,以期数作为编制目标成本的基本单位,每一期须编制独立的目标成本;对于每一期则有不同产品类型的核算对象,比如多层、小高层、高层、别墅等核算对象,本期的目标成本以各产品类型为基础进行编制。
2.1.2.分摊原则:请参考集团《核算指导》2.1.3.编制的原则(详细请参考集团《目标成本实施细则》):a)准确严谨的原则。
b)及时原则:实施方案确定后15天内完成审批。
c)可追溯性的原则。
2.2.广州公司的目标成本测算表格组成:GUANGZHOU VANKE REAL ESTATE CO., LTD.2.2.1.数据获取与分析部分:地价及规划、地价及利息、经济指标、项目总体概况、税费说明、景观数据统计、规划指标、含量指标、造价指标、项目总成本及利润、成本对比表。
2.2.2.全期跨期成本分析与分摊:全期分摊配套明细表(若有全期分摊工程才有)、地价分摊。
2.2.3.目标成本核心部分:规划指标、成本汇总表、六类公摊费用及期间费、各产品类型主体建安工程费、材料部品标准。
2.2.4.责任成本表格:总章表格、设计管理部责任成本控制目标、工程管理部责任成本控制目标、项目事务部责任成本控制目标、项目管理部责任成本控制目标、营销管理部责任成本控制目标、成本管理部责任成本控制目标、各责任部门控制措施、成本控制措施;2.2.5.审批表。
3.编制的流程图:GUANGZHOU VANKE REAL ESTATE CO., LTD.获得土地规划数据场地情况市政配套情况土地总价格规划指标分期计划设计费额度控制表报批报建费全期配套分摊表六类费用分摊及期间费景观数据表主体建安费财务部沟通资本化利息和管理费用等营销价格确认成本汇总表各产品类型成本对比表目标成本各部门会签、报公司领导批准目标成本集团、区域备案,录入K3GUANGZHOU VANKE REAL ESTATE CO., LTD.4.目标成本各表格的填写要求与技巧4.1.规划指标表4.1.1.取得土地后,设计部门会根据项目定位、客户细分,并结合地块情况,进行详细的规划设计,我们应与设计部进行互动沟通,向相关设计人员解释《规划指标表》各个指标作用与意义,并需及时了解设计进度,及时根据设计部提供的设计指标填写规划指标表。
4.1.2.填写表格应注意的问题:⏹注意其中的公式连接,不可随便更改表中链接,理解好各数据之间的勾稽关系。
⏹在填写时要注意不要随意增减行列,注意按照产品类型分别填写。
⏹注意建筑面积和可售面积的区别,建筑面积=可售面积+不可售面积。
不可售的面积一般包括架空层、半地下室、凸阳台、管道层等等(新规范对建筑面积有重新的计算规定,须根据新规定计算出不可售的面积)。
因此,过程中应向设计部及时了解各产品是否有赠送面积(创新多层、情景洋房、叠T、TH、别墅基本都有赠送面积,同时需要与设计明确赠送面积与该产品自带车位面积间的关系),是否有架空活动等等。
4.1.3.完成指标填写后需复核指标的准确性与勾稽关系,如车位面积是否符合正常设计的要求(架空车位20M2,大架空车位40M2,人防车位55M2),车位比是否满足政府规划要求及营销提供的车位比要求,核实自行车位是在人防、架空层、地下还是露天,根据人防面积计算规则核实人防面积。
对存在可疑的指标应与设计部进行沟通确认。
附件二:规划指标:规划指标.xls4.2.全期分摊配套明细表GUANGZHOU VANKE REAL ESTATE CO., LTD.受益于两期或者两期以上的成本科目需要进行归类,按制度的要求表格形式编制《跨期成本分摊明细表》。
跨期成本一般会在如下科目出现:土地获得价款、部分前期费用、公共景观、配套设施、社区管网等,每个项目可能有所不同,评定的原则:受益原则,在编制目标成本时,要注意理解及区分。
所有跨期成本原则上可以选定分摊标准进行分摊到各期,分摊标准可以选择建筑面积比、占地比。
对于小额度的跨期成本可以不拆分到各期,直接归入开发当期,减少不必要的工作量。
附件三:全期配套分摊表全期分摊配套表.xls4.3.六类公摊费用及期间费4.3.1.像土地成本及其包含政府地价及相关费用、合作款项、红线外市政设施费、拆迁补偿费等成本可由全期分摊成本表按选定的分摊比例相应地分摊到本期。
4.3.2.开发前期准备费中勘察丈量费除了竣工测量以外,其它成本基本都在目标成本编制时基本发生,可以查阅合同施工范围和金额来进行比较准确计算。
对于编制时没有发生或者没有完全发生或者不便于计算成本的项目,可以按照经验数值计算。
4.3.3.开发前期准备费中的规划设计费。
此部分费用包括整个项目的规划设计费用,包含概念设计、规划设计、施工图设计、景观规划环境设计、景观施工环境设计、建筑模型、建筑研究用房等。
此部分费用应该在设计还未开始阶段就与设计部相关项目负责人沟通完毕,可参考类似项目与设计部协商。
4.3.4.开发前期费中的报批报建费。
此部分费用主要是由项目事务部办理各类证件时,需交纳给国家相关政府部门和机关的费用,每个地区都有其具体的收费标准可以参考,故此部分费用与项目事务部沟通后填写。
4.3.5.开发前期费中的三通一平费用和临时设施费用。
三通一平是指临时水、电、路以及场地平整;临时设施是指临时围墙、临时办公室、临时围板;此部分费用一GUANGZHOU VANKE REAL ESTATE CO., LTD.般根据项目现场情况与项目部沟通确定。
注意按照受益原则分摊到项目的每期。
4.3.6.社区管网工程费是指室外给排水、室外采暖、室外煤气、室外电气及高低压设备、室外智能化及室外消防等费用。
此费用一般目标成本编制时没有图纸依据,而且对社区档次影响不大,室外给排水可以参考相似项目经验数据,室外煤气按收费标准预留,室外电气及高低压设备、智能化与工程部沟通后得出成本。
4.3.7.园林环境费包含绿化建设费、硬景建设费、园建机电、围墙建造、水景部分、构筑物、室外照明、室内零星设施等项目。
目标成本编制时按照园林设计档次和一定的软硬景比例和水景、构筑物工作量分别计算。
编制之前我们要与设计部沟通景观数据统计表,软景分草坪比重、灌木比重、大小乔木的分别种植密度及其工程量,硬景分石材、建菱砖、洗米石等分别计算比重和工程量,然后根据小区规划档次和建造风格对景观数据一一落实,并体现在目标成本中。
附件四:景观数据沟通统计表:景观指标.xls4.3.8.配套设施费是指建造为小区服务的相应设施发生的费用。
主要包含学校、居委会、会所、物业管理用房、派出所、垃圾站、人防车位、车位成本预留、游泳池等,此部分费用应该分摊到项目各期中。
4.3.9.开发间接费包含工程管理费、资本化利息、营销设施建造费、物业完善费、不可预见费。
此部分费用比较固定,可以取经验数据,资本化利息依据财务数据。
4.3.10.期间费用包含管理费用和营销费用,管理费用由财务确定。
附件五:六类费用数据来源表:六类费用分摊数据来源表.xls4.4.主体建安工程费GUANGZHOU VANKE REAL ESTATE CO., LTD.4.4.1.主体建筑工程费包含基础工程费、结构及粗装修、门窗工程、公共部位装修、室内装修等内容。
主体建筑工程费一般按实际工程量或建筑面积含量(含量指标)及市场单价(造价指标)来计算其成本。
4.4.2.主体安装工程费包含室内水暖气电、设备及安装费、弱电系统费。
室内水电一般依据经验数值计算(含量指标),设备及安装中电梯和发电机费以台数为基础依据经验单价计算成本(造价指标)。
弱电系统可以按照经验数值计算,具体参考下面附表。
附件六:主体建筑安装工程含量表及造价指标表:土建含量指标.xls造价指标.xls5.各责任成本部门控制目标填写责任成本主要依据编制的目标成本,按一定的标准划分各责任部门,为各责任部门行动的指导指标。
责任部门目前主要是:设计管理部、工程管理部、项目事务部、项目管理部、营销管理部、成本管理部以及采购管理部,由成本管理部对项目的总成本负责。
附件七:设计部责任成本表:设计管理部责任成本表.xls附件八:工程管理部责任成本表:工程管理部责任成本表.xls附件九:项目事务部责任成本表:项目事务部责任成本表.xlsGUANGZHOU VANKE REAL ESTATE CO., LTD.附件十:项目管理部责任成本表:项目管理部责任成本表.xls附件十一:营销管理部责任成本表:营销管理部责任成本表.xls附件十二:成本管理部责任成本表:成本管理部责任成本表.xls6.各产品对比表和类似产品成本分析表目标成本编制初步完成后,如果此项目是多期开发的,除第一期与可研成本对比分析外,其他期的需要与上期的成本进行对比分析分,析其差异的原因;如果只有一期,那么与通过集团决策Ⅱ的可研测算成本(需要财务提供)进行比较分析即可。
附件十三:项目类似产品比较表:类似产品(可研与目标)成本对比表.xl7.责任部门沟通目标成本编制完成后,需要跟责任部门进行详细沟通,双方达成一致意见,通过邮件或书面方式确认。
8.公司运营管理委员会沟通编制汇报PP,格式见如下附件十四:编制汇报PP格式GUANGZHOU VANKE REAL ESTATE CO., LTD.天景花园项目目标成本汇报.ppt9.目标成本公司内部审批项目目标成本经过部门内部审核,同时与各责任部门沟通一致,即可以以书面形式分发给部门经理、主管领导和公司总经理审批签署实施,然后向区域成本部和集团成本管理中心备案,目标成本需及时录入K3。
