工业厂房设备安装施工组织设计

合集下载

工业厂房机电安装工程施工组织设计

工业厂房机电安装工程施工组织设计

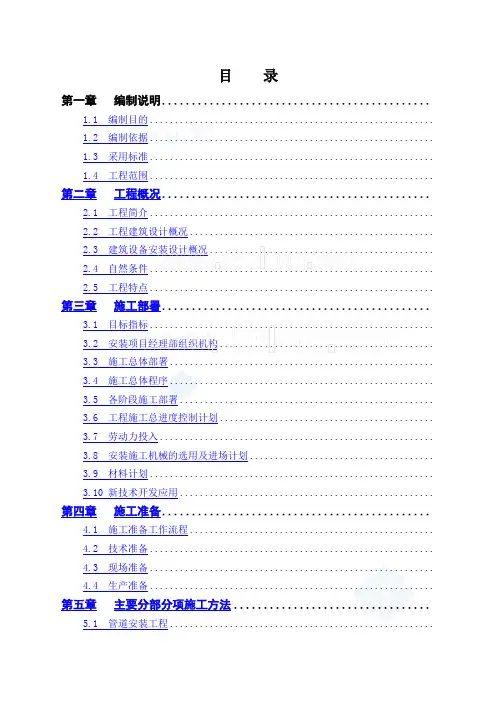

目录第一章编制说明.............................................1.1 编制目的.........................................................1.2 编制依据.........................................................1.3 采用标准.........................................................1.4 工程范围......................................................... 第二章工程概况.............................................2.1 工程简介.........................................................2.2 工程建筑设计概况.................................................2.3 建筑设备安装设计概况.............................................2.4 自然条件.........................................................2.5 工程特点......................................................... 第三章施工部署.............................................3.1 目标指标.........................................................3.2 安装项目经理部组织机构...........................................3.3 施工总体部署.....................................................3.4 施工总体程序.....................................................3.5 各阶段施工部署...................................................3.6 工程施工总进度控制计划...........................................3.7 劳动力投入.......................................................3.8 安装施工机械的选用及进场计划.....................................3.9 材料计划.........................................................3.10 新技术开发应用................................................... 第四章施工准备.............................................4.1 施工准备工作流程.................................................4.2 技术准备.........................................................4.3 现场准备.........................................................4.4 生产准备......................................................... 第五章主要分部分项施工方法.................................5.1 管道安装工程.....................................................5.2 电气安装工程.....................................................5.3 火灾自动报警及联动控制系统工程...................................5.4 空调与通风安装工程...............................................5.5 调试阶段.........................................................5.6 关键部位施工..................................................... 第六章各项管理及保证措施...................................6.1 质量、环境和职业健康安全管理体系.................................6.2 组织措施.........................................................6.3 质量制度管理措施.................................................6.4 质量保证措施.....................................................6.5 安全生产管理.....................................................6.6 季节性施工措施................................................... 第七章施工进度控制措施.....................................7.1 施工总进度控制措施...............................................7.2 组织措施.........................................................7.3 技术措施.........................................................7.4 材料保证措施.....................................................7.5 机械设备保证措施.................................................7.6 外围保障保证措施................................................. 第八章文明施工管理.........................................8.1 现场文明施工总体要求.............................................8.2 现场文明施工管理.................................................8.3 生活区文明施工管理...............................................8.4 工作制度......................................................... 第九章环境保护措施.........................................9.1 周边环境协调.....................................................9.2 采取措施,减少污染、防止施工扰民................................. 第十章工程交付、服务及保修.................................10.1 工程交付.........................................................10.2 服务及保修.......................................................第一章编制说明1.1 编制目的我项目部在仔细阅读分析施工合同、熟悉施工图纸、了解设计意图的基础上,通过与业主、监理沟通,组织了本次XXXXX厂房机电安装工程施工组织设计的编制工作。

某化工厂房土建及仪表设备安装工程施工组织设计

某化工厂房土建及仪表设备安装工程施工组织设计

某化工厂房土建及仪表设备安装工程施工组织设计1. 引言本文档旨在对某化工厂房土建及仪表设备安装工程的施工组织进行设计,确保施工过程安全、高效,并符合相关法规和标准。

2. 工程概述2.1 工程范围该项目涉及某化工厂房土建和仪表设备的安装工程。

2.2 工程目标确保土建工程和仪表设备安装工程按照设计要求进行施工,保证工程质量,并按时完成。

3. 施工组织设计3.1 施工流程根据工程范围和工程目标,制定以下施工流程:- 土建施工流程:1. 土建资源准备:准备所需土建材料和设备,并安排合适的工人。

2. 土地平整:对工程现场进行平整处理,确保施工的稳定性和安全性。

3. 基础施工:按照设计要求进行地基、地板和地下设施的施工。

4. 结构施工:进行幕墙、屋面和墙体等结构施工。

5. 室内装修:进行室内地面、墙壁和天花板等装修工作。

6. 绿化工程:进行园林景观和绿化工程。

- 仪表设备安装流程:1. 安装资源准备:准备所需的仪表设备和安装工具,并安排合适的工人。

2. 设备布置:根据设计图纸进行仪表设备的合理布置。

3. 设备安装:按照设计要求进行仪表设备的安装和调试。

4. 连接调试:进行仪表设备之间的连接和调试工作。

3.2 施工人员安排根据施工流程,合理安排施工人员,确保每个环节都有足够的人力资源支持。

3.3 安全措施在整个施工过程中,严格执行相关安全规定,并提供必要的安全防护设施,确保施工人员和设备的安全。

3.4 质量控制制定相应的质量控制计划,对土建和仪表设备安装工程进行质量监督,确保工程质量符合设计要求和相关标准。

3.5 施工进度管理制定详细的施工进度计划,并设置关键节点,及时跟踪施工进度,并采取必要措施保证工程按时完成。

4. 总结本文档对某化工厂房土建及仪表设备安装工程的施工组织进行了设计,包含施工流程、施工人员安排、安全措施、质量控制和施工进度管理等内容。

通过严格执行本文档中的设计,确保工程施工安全、高效,并达到预期的目标。

工业厂房设备安装施工组织设计方案

工业厂房设备安装施工组织设计方案

工业厂房设备安装施工组织设计方案1. 引言工业厂房设备安装施工是工业厂房建设过程中的重要环节,对于保证设备的正常运行和工厂的生产效率至关重要。

本文档旨在提供一个工业厂房设备安装施工组织设计方案,以确保施工任务的顺利进行和施工质量的达到。

2. 施工组织设计2.1 施工目标本施工组织设计的目标是确保工业厂房设备安装施工的质量、安全和进度满足预期要求。

具体目标如下: - 确保设备安装符合设计要求和相关规范。

- 实现施工目标的按时完成。

- 确保施工过程中的安全措施得到有效执行。

2.2 施工任务分解将工业厂房设备安装施工任务进行分解,明确各项具体任务的责任和完成时间。

以下是一个示例的施工任务分解表:任务名称责任单位完成时间设备搬运施工队A 第1周设备基础安装施工队B 第2周设备组装调试施工队C 第3周电气接线施工队D 第4周设备试运行施工队E 第5周设备验收施工队F 第6周2.3 施工人员组织根据施工任务的具体要求,确定所需的施工人员数量和技术要求。

施工人员组织表如下:人员名称人员职责技术要求项目经理组织协调施工工作,负责项目管理具备相关工程管理经验施工队A 负责设备搬运和安装具备搬运和安装技能施工队B 负责设备基础安装具备基础工程和施工技能施工队C 负责设备组装调试具备机械和调试技能施工队D 负责电气接线具备电气和接线技能施工队E 负责设备试运行具备设备运行和调试技能施工队F 负责设备验收具备设备验收和测试技能3. 施工过程控制3.1 安全管理在施工过程中,安全管理至关重要。

以下是一些常见的安全管理措施: - 确保施工现场的安全,设置必要的警示标志。

- 建立安全防护制度,要求施工人员戴好安全帽、安全鞋等个人防护装备。

- 培训施工人员,提高他们的安全意识,并掌握基本的急救知识。

- 定期进行安全检查,发现并解决施工现场的安全隐患。

3.2 质量管理质量管理是保证工业厂房设备安装施工质量的关键。

以下是一些质量管理措施:- 根据设计要求,编制详细的工作指导书。

厦门工业厂房施工组织设计

厦门工业厂房施工组织设计

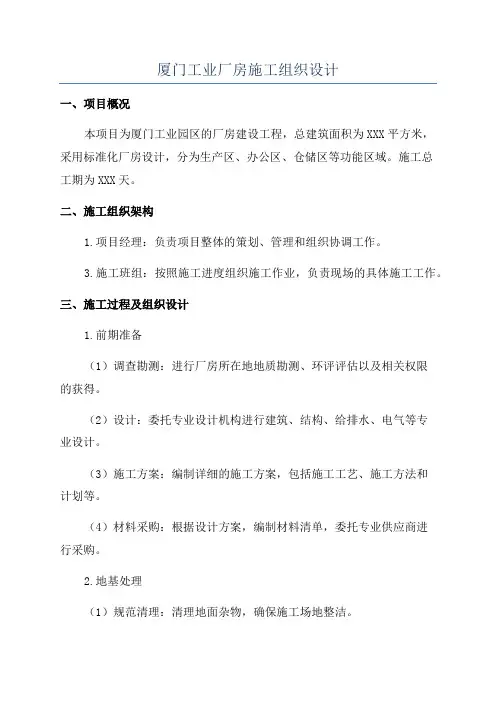

厦门工业厂房施工组织设计一、项目概况本项目为厦门工业园区的厂房建设工程,总建筑面积为XXX平方米,采用标准化厂房设计,分为生产区、办公区、仓储区等功能区域。

施工总工期为XXX天。

二、施工组织架构1.项目经理:负责项目整体的策划、管理和组织协调工作。

3.施工班组:按照施工进度组织施工作业,负责现场的具体施工工作。

三、施工过程及组织设计1.前期准备(1)调查勘测:进行厂房所在地地质勘测、环评评估以及相关权限的获得。

(2)设计:委托专业设计机构进行建筑、结构、给排水、电气等专业设计。

(3)施工方案:编制详细的施工方案,包括施工工艺、施工方法和计划等。

(4)材料采购:根据设计方案,编制材料清单,委托专业供应商进行采购。

2.地基处理(1)规范清理:清理地面杂物,确保施工场地整洁。

(2)草坪挖除:将施工场地的草坪挖掉,以方便后续的地基处理工作。

(3)挖土与回填:根据设计要求,进行地基挖土和回填,确保地基的承载力和稳定性。

3.基础施工(1)地基梁浇筑:根据设计要求,进行地基梁的浇筑,确保地基的稳定性。

(2)基础柱浇筑:在地基梁上进行基础柱的浇筑,用于承载厂房的荷载。

(3)基础板浇筑:在基础柱上进行基础板的浇筑,用于支撑厂房的地面。

(4)地下管道铺设:根据设计要求,进行给排水管道和电气管道的铺设。

4.主体结构施工(1)柱、梁、板安装:按照结构施工图纸,进行柱、梁、板的安装,并进行固定。

(2)立面施工:进行墙体、门窗的施工,保证厂房的密闭性和外观质量。

(3)屋面施工:进行厂房的屋面防水、保温、隔热和排水系统的安装。

(4)内部分隔墙施工:根据功能区域划分,进行内部分隔墙的施工。

5.安装工程(1)给排水工程:安装生产区的水、气、电、热等管道系统。

(2)电气工程:安装生产区的电缆、配电箱、开关以及照明设备等。

(3)空调工程:安装办公区和生产区的空调系统,保证室内温度和湿度。

(4)消防工程:安装消防栓、灭火器等消防设备,确保厂房的安全。

单层钢结构工业厂房施工组织设计

单层钢结构工业厂房施工组织设计

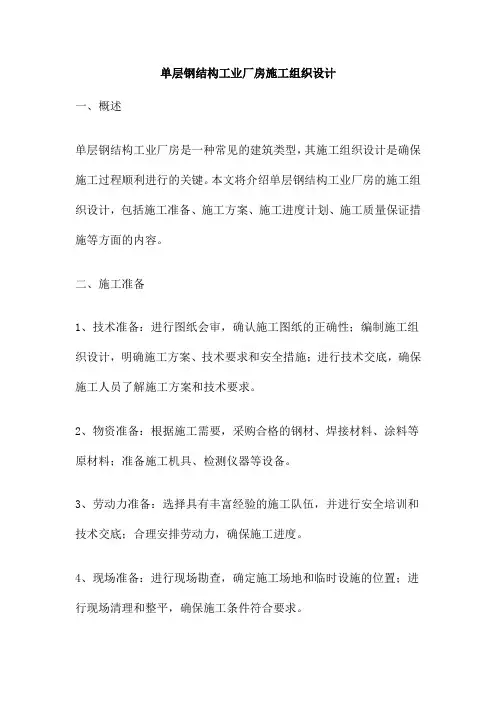

单层钢结构工业厂房施工组织设计一、概述单层钢结构工业厂房是一种常见的建筑类型,其施工组织设计是确保施工过程顺利进行的关键。

本文将介绍单层钢结构工业厂房的施工组织设计,包括施工准备、施工方案、施工进度计划、施工质量保证措施等方面的内容。

二、施工准备1、技术准备:进行图纸会审,确认施工图纸的正确性;编制施工组织设计,明确施工方案、技术要求和安全措施;进行技术交底,确保施工人员了解施工方案和技术要求。

2、物资准备:根据施工需要,采购合格的钢材、焊接材料、涂料等原材料;准备施工机具、检测仪器等设备。

3、劳动力准备:选择具有丰富经验的施工队伍,并进行安全培训和技术交底;合理安排劳动力,确保施工进度。

4、现场准备:进行现场勘查,确定施工场地和临时设施的位置;进行现场清理和整平,确保施工条件符合要求。

三、施工方案1、钢结构制作:按照图纸要求,制作钢结构构件;进行构件检验和校正,确保符合规范要求;进行防腐处理,提高构件的使用寿命。

2、钢结构安装:根据施工图纸,进行钢结构安装定位;按照安装顺序,逐一安装钢结构构件;进行安装检验和校正,确保钢结构安装精度符合要求。

3、焊接与防腐:按照焊接规范进行焊接作业;进行焊缝质量检验,确保焊接质量符合要求;进行防腐处理,提高厂房的使用寿命。

四、施工进度计划1、制定施工进度计划表:根据施工合同和施工方案,制定详细的施工进度计划表;明确各阶段的任务、时间节点和完成标准。

2、进度监控与调整:对施工进度进行实时监控,及时发现并解决问题;根据实际情况,对施工进度计划进行调整,确保按时完成施工任务。

五、施工质量保证措施1、建立质量管理体系:建立完善的质量管理体系,明确质量标准和检测方法;制定质量管理计划,指导施工过程中的质量控制。

2、原材料质量控制:对原材料进行严格把关,确保进场的原材料符合规范要求;进行原材料检验和试验,确保原材料质量稳定可靠。

3、施工过程质量控制:对施工过程进行全面质量控制,包括焊接、防腐处理等关键环节;进行质量检测和验收,确保施工质量符合要求。

厂房施工组织设计范例范本

厂房施工组织设计范例范本

厂房施工组织设计范例范本一、项目背景厂房施工组织设计是建设工程项目的重要环节之一,它通过对施工过程的详细规划和安排,确保施工工作的顺利进行,提高施工效率,保证施工质量和安全。

本文将从施工组织设计的角度,为大家提供一个厂房施工组织设计的范例范本,希望能对相关从业人员提供参考和借鉴。

二、施工组织设计范例范本1. 建设单位信息建设单位:XXX公司联系人:XXX联系方式:XXX2. 工程概况项目名称:XXX厂房建设项目工程地址:XXX用地面积:XXX平方米总建筑面积:XXX平方米3. 施工组织设计目标本次施工组织设计的目标是确保施工过程的安全、高效进行,保证施工质量,满足相关法律法规和标准的要求。

4. 施工组织机构4.1 项目经理:XXX主要负责项目的组织、协调和管理工作。

联系方式:XXX4.2 技术负责人:XXX主要负责项目的技术指导和质量控制。

联系方式:XXX4.3 安全负责人:XXX主要负责项目的安全管理和事故预防。

联系方式:XXX5. 施工工序及安全措施5.1 地基处理工序安全措施:- 施工现场设立围挡,防止人员进入危险区域。

- 使用合适的机械设备进行挖掘和填土。

- 定期进行地质勘测,及时发现地质灾害风险。

5.2 主体结构施工工序安全措施:- 正确使用脚手架和安全带,保证施工人员的安全。

- 建立警示标识,提醒人员注意安全。

- 加强对模板、钢筋的检查,确保质量。

5.3 安装工序安全措施:- 操作人员必须具备相应的资质证书。

- 严格按照安装图纸和要求进行施工。

- 定期维护和检查安装设备,确保其正常运行。

6. 施工进度计划6.1 工期计划具体列出每个工序的开始时间、结束时间和持续时间,形成详细的施工进度计划。

6.2 供货计划根据施工进度计划,制定供货计划,确保必要材料的及时供应。

7. 施工安全管理7.1 安全教育培训针对施工人员进行安全教育培训,宣传施工安全知识,提高员工的安全意识。

7.2 安全设施在施工现场设置合适的安全设施,包括消防设备、安全标识、应急通道等,确保施工人员的安全。

工业厂房设备安装施工组织设计

工业厂房设备安装施工组织设计

工业厂房设备安装施工组织设计本工程为某某公司工业厂房设备安装工程,主要包括设备安装、电气设备安装、管道安装、通风空调设备安装等工程内容。

工程共分为5个施工阶段,总面积约10000平方米。

二、施工组织设计1. 组织机构根据工程具体情况,本工程设立总工程师1名,项目经理1名,施工班组5个,分别负责设备安装、电气设备安装、管道安装、通风空调设备安装、综合施工,每个班组设班长1名,工人数30人。

2. 安全生产组织设立安全生产领导小组,定期组织安全生产例会,研究部署安全生产工作。

每个施工班组设立安全员,负责监督本班组安全生产工作。

3. 施工计划按照项目工期,制定详细的施工计划,明确每个阶段的工程量及完成时间节点,确保按时完成工程。

4. 材料设备供应根据施工计划,提前做好材料设备的采购计划,确保施工期间的供应。

5. 现场管理制定严格的施工现场管理规定,指导施工人员遵守施工现场管理规定,保证施工安全。

6. 质量管理建立严格的质量管理制度,对施工中的各项工作进行监控和检查,确保施工质量符合设计要求。

三、安全措施1. 在施工现场设置警示标识,划定安全通道,设置安全防护设施,确保施工现场安全。

2. 加强施工人员的安全教育培训,执行“安全第一,预防为主”的原则。

3. 每日对施工现场进行巡查,不定期进行安全检查,发现问题及时整改。

四、环保措施1. 对涉及排放的设备进行严格管理,确保排放符合环保要求。

2. 严格执行施工现场垃圾分类处理,确保施工现场的环境整洁。

五、总结综上所述,本工程的施工组织设计充分考虑安全生产、质量管理和环保要求,确保施工工程的安全、高效进行。

同时,指导施工人员按照施工现场管理规定进行施工,保证施工质量和安全。

六、施工进度安排1. 根据工程施工量和工期,制定详细的施工进度计划,包括每个工程阶段的具体任务和完成时间节点。

2. 对施工进度进行动态跟踪和调整,以应对各种不可预测的情况,确保施工进度的稳定执行。

厂房工程施工组织设计(3篇)

厂房工程施工组织设计(3篇)

第1篇一、工程概况本项目为XX工业园区新建厂房工程,位于XX市XX区XX工业园区。

厂房占地面积约为10000平方米,建筑面积约为8000平方米,主体结构为钢筋混凝土框架结构,建筑高度为18米,层数为3层。

工程总投资约为5000万元。

二、施工组织设计原则1. 符合国家及地方相关法律法规、标准规范要求。

2. 确保工程质量和安全,实现优质、高效、安全、文明施工。

3. 合理安排施工进度,确保工程按期完成。

4. 优化资源配置,降低工程成本。

5. 注重环境保护,实现绿色施工。

三、施工组织机构1. 成立项目指挥部,负责全面协调、指挥和监督工程实施。

2. 设立项目经理部,下设工程技术部、质量安全部、物资部、财务部、人力资源部等职能部门。

3. 各部门职责明确,相互配合,形成高效的组织体系。

四、施工进度计划1. 施工准备阶段:完成施工图纸会审、施工方案编制、人员培训、材料设备采购等工作,预计用时2个月。

2. 土建施工阶段:完成地基基础、主体结构、屋面、装饰装修等施工,预计用时10个月。

3. 安装工程阶段:完成设备安装、电气、给排水、暖通等施工,预计用时2个月。

4. 竣工验收阶段:完成工程验收、交付使用等工作,预计用时1个月。

五、施工技术措施1. 地基基础施工:采用桩基础,确保地基承载力满足设计要求。

2. 主体结构施工:采用钢筋混凝土框架结构,确保结构安全、稳定。

3. 装饰装修施工:采用环保、节能材料,确保室内环境舒适。

4. 安装工程:选用优质设备,确保设备运行稳定。

六、质量安全措施1. 严格执行国家和地方相关法律法规、标准规范。

2. 建立健全质量安全管理体系,明确各岗位质量安全责任。

3. 定期进行质量安全检查,及时发现并解决问题。

4. 加强施工人员培训,提高安全意识。

七、环境保护措施1. 严格执行国家和地方环境保护法规,确保施工过程中不污染环境。

2. 施工现场设置围挡,防止扬尘、噪音等污染。

3. 施工废水、废气、固体废弃物等污染物进行分类处理。

工业厂房设备安装施工组织设计方案

工业厂房设备安装施工组织设计方案

目录工业建筑设备安装工程施工组织设计 (2)工程概况 (2)施工准备 (6)施工现场平面布置 (15)施工部署 (17)施工方法与技术措施 (20)质量安全管理措施 (28)质量管理 (28)安全管理 (30)工业建筑设备安装工程施工组织设计工程概况某厂占地面积为84830㎡,建筑面积为41000㎡,其中主车间为10000㎡,工程投资2亿元,其中设备安装工作量为1190万元。

工厂的平面布置如图7所示,建有主车间、空压站、辅助车间、锅炉房、重油站、给水站、煤气加压站、原材料库、仓库、污水处理站、变配电室、办公楼、综合楼、汽车库和自行车棚等15个分项工程。

全厂机械设备安装工程量如表7所示,共安装各型机械设备136台,重2599t,轨道长1160m,构件加工制作102.6t。

其中主要有轧钢机、桥式起重机、蒸汽锅炉、加热炉、立式油罐、煤气贮罐、压力机、空气压缩机、输送机、风机、泵、输送辊道、剪切机以及各种金属切削机床。

管道安装工程量如表8所示,共安装管道长20677m。

电气安装工程量如表9所示,其中有电力电缆34850m,控制电缆21910m,导线47060m,高压开关柜32台,低压开关柜127台,电气配管13750m,电力变压器4台,灯具1078套。

按使用要求,全部设备安装任务须一年完成,联动试运转完毕,具备试生产条件。

墙板安装质量要求表7管道安装工程量表表8电气安装工程量表表9本工程的特点是机械设备安装量大,工程复杂,技术要求高,工期紧。

必须充分做好施工准备,全面规划,合理部署,采取正确的施工方法与技术措施,妥善安排力量,有计划地组织均衡施工,才能按期完成安装任务。

施工准备做好施工准备,可以减少施工中的混乱,保证安装工作有秩序地顺利进行,对实现均衡施工,缩短工期,确保工程质量和安全生产,减少浪费和降低工程成本都将起到重要作用。

(1)施工图纸会审。

机械设备、管道和电气等专业在了解设计意图和各自熟悉施工图纸的基础上,组织起来对施工图纸集中进行会审,使施工图纸资料齐全、正确和一致,符合现行的施工验收规范和标准,技术既先进又切实可行。

工业厂房设备安装施工组织设计

工业厂房设备安装施工组织设计

目录工业建筑设备安装工程施工组织设计 (2)工程概况 (2)施工准备 (6)施工现场平面布置 (10)施工部署 (11)施工方法与技术措施 (12)质量安全管理措施 (17)质量管理 (17)安全管理 (18)工业建筑设备安装工程施工组织设计工程概况某厂占地面积为84830㎡,建筑面积为41000㎡,其中主车间为10000㎡,工程投资2亿元,其中设备安装工作量为1190万元。

工厂的平面布置如图7所示,建有主车间、空压站、辅助车间、锅炉房、重油站、给水站、煤气加压站、原材料库、仓库、污水处理站、变配电室、办公楼、综合楼、汽车库和自行车棚等15个分项工程。

全厂机械设备安装工程量如表7所示,共安装各型机械设备136台,重2599t,轨道长1160m,构件加工制作102.6t。

其中主要有轧钢机、桥式起重机、蒸汽锅炉、加热炉、立式油罐、煤气贮罐、压力机、空气压缩机、输送机、风机、泵、输送辊道、剪切机以及各种金属切削机床。

管道安装工程量如表8所示,共安装管道长20677m。

电气安装工程量如表9所示,其中有电力电缆34850m,控制电缆21910m,导线47060m,高压开关柜32台,低压开关柜127台,电气配管13750m,电力变压器4台,灯具1078套。

图7 某厂平面布置图按使用要求,全部设备安装任务须一年完成,联动试运转完毕,具备试生产条件。

管道安装工程量表表8本工程的特点是机械设备安装量大,工程复杂,技术要求高,工期紧。

必须充分做好施工准备,全面规划,合理部署,采取正确的施工方法与技术措施,妥善安排力量,有计划地组织均衡施工,才能按期完成安装任务。

施工准备做好施工准备,可以减少施工中的混乱,保证安装工作有秩序地顺利进行,对实现均衡施工,缩短工期,确保工程质量和安全生产,减少浪费和降低工程成本都将起到重要作用。

(1)施工图纸会审。

机械设备、管道和电气等专业在了解设计意图和各自熟悉施工图纸的基础上,组织起来对施工图纸集中进行会审,使施工图纸资料齐全、正确和一致,符合现行的施工验收规范和标准,技术既先进又切实可行。

工业园厂房工程安全施工组织设计

工业园厂房工程安全施工组织设计

工业园厂房工程安全施工组织设计工业园厂房工程安全施工组织设计一、工程概述本次工程是位于某市工业园区的一座厂房建设工程,主要包括框架结构的厂房建设、室内设备安装以及外部道路与排水系统的建设。

工程总面积约为10000平方米,预计施工周期为6个月,总工期为180天。

二、安全施工组织设计流程1.编制施工方案和安全技术措施根据工程特点以及相关法律法规的要求,编制详细的施工方案和相应的安全技术措施,包括施工工艺、施工顺序、施工人员组织、机械设备配置等。

同时,对可能存在的安全隐患进行分析和评估,制定相应的应对措施。

2.人员培训和管理对施工人员进行全面的安全培训,使其熟悉施工方案和安全技术措施,并具备相关的操作能力。

同时,建立健全的安全管理制度,对施工人员进行监督和管理,确保施工过程中的安全。

3.现场安全设施设置根据施工方案和安全技术措施,对工程现场进行合理布局,设置必要的安全防护设施,如安全帽、安全网、警示标志、告示牌等。

同时,对现场进行划分,设置安全通道和安全警戒线,确保施工区域与非施工区域的分隔。

4.施工过程中的安全控制在施工过程中,对施工现场进行全天候的安全巡视,及时发现和处理各类安全问题。

对高空作业、火焰作业、危险化学品使用等特殊工艺进行严格管理和控制,确保施工过程中的安全。

5.施工装备和材料管理对施工机械设备进行定期检修和维护,确保其正常运行。

对施工材料进行统一管理和保管,确保施工所用材料的质量和安全。

6.施工现场卫生和环境保护定期清理施工现场,保持施工区域的整洁,避免因杂物堆放而引发的安全隐患。

对施工产生的废弃物进行分类、储存和处理,确保环境卫生和环境保护。

三、安全施工组织设计方案1.施工方案(1)在施工前制定详细的施工工艺流程,明确每个施工环节的安全技术措施。

(2)按照先地基基础施工,再进行主体结构施工,最后进行室内设备安装的施工顺序进行施工。

(3)严禁违章施工行为,禁止擅自改变施工方法和顺序。

工业厂房安装施工方案

工业厂房安装施工方案

一、工程概况1. 工程名称:XX工业厂房安装工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积XX平方米,建筑面积XX平方米4. 工程内容:主要包括厂房主体结构、设备安装、电气安装、给排水安装、通风空调安装等。

二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工项目经理:张三3. 施工班组长:李四4. 施工人员:20人三、施工进度计划1. 施工准备阶段:1个月2. 基础施工阶段:2个月3. 主体结构施工阶段:3个月4. 设备安装阶段:1个月5. 电气、给排水、通风空调安装阶段:1个月6. 竣工验收阶段:1个月四、施工方案1. 施工准备(1)现场勘查:对施工现场进行详细勘查,了解地质条件、周边环境、水电气设施等情况。

(2)材料准备:根据工程量清单,采购所需材料,确保材料质量符合要求。

(3)人员培训:对施工人员进行技术培训和安全教育,提高施工技能和安全意识。

2. 基础施工(1)基础开挖:按照设计要求进行基础开挖,确保基础深度、宽度、边坡等符合规范。

(2)基础垫层:铺设C15混凝土垫层,厚度为XX厘米。

(3)基础施工:浇筑C25混凝土基础,确保基础强度、平整度等符合要求。

3. 主体结构施工(1)墙体施工:采用砌体结构,砌筑MU10标准砖,砂浆强度等级为M5。

(2)屋面施工:采用钢结构屋面,采用C20混凝土浇筑,确保屋面平整、牢固。

(3)门窗安装:按照设计要求,安装门窗,确保门窗安装牢固、密封。

4. 设备安装(1)机械设备安装:按照设备说明书,进行机械设备安装,确保设备运行稳定、安全。

(2)电气设备安装:按照电气设计图纸,进行电气设备安装,确保电气线路合理、安全。

(3)通风空调设备安装:按照通风空调设计图纸,进行通风空调设备安装,确保通风、空调效果良好。

5. 电气、给排水、通风空调安装(1)电气安装:按照电气设计图纸,进行电气线路敷设、设备安装,确保电气系统安全、可靠。

(2)给排水安装:按照给排水设计图纸,进行给排水管道敷设、设备安装,确保给排水系统畅通、卫生。

钢结构工业厂房施工组织设计

钢结构工业厂房施工组织设计

钢结构工业厂房施工组织设计钢结构工业厂房施工组织设计一、前期准备工作1.1 确定施工标准与规范:在施工前,需要根据国家相关标准和规范确定施工标准。

1.2 项目预算与方案设计:根据需求确定项目预算,并进行方案设计。

1.3 材料供应与经济性评估:对材料进行供应,同时进行材料经济性评估,确保材料的质量与经济性符合要求。

1.4 人员组织与培训:组织施工人员,并进行相关培训,确保施工人员的专业性与安全意识。

1.5 施工工序与施工方案设计:根据项目需求,进行施工工序与施工方案的设计,确保施工的顺利进行。

二、施工工序安排2.1 土建施工:在施工前,进行土建施工,包括地基处理、基础施工等。

2.2 钢结构制作:根据设计方案,进行钢结构的制作,包括切割、焊接、喷漆等工序,保证钢结构的质量与强度。

2.3 设备安装与调试:钢结构施工完成后,进行设备的安装与调试,确保设备的正常运转。

2.4 安装辅助设施:施工过程中需安装辅助设施,如消防设施、通风设施等。

2.5 管道安装:根据工厂需求,进行各类管道的安装,如给水管道、排水管道等。

2.6 电气设备安装:电气设备根据设计需求进行安装,包括电线、开关、插座等。

2.7 环境整理与美化:施工完成后,进行环境整理与美化,确保厂房的整洁与美观。

三、施工机械与设备选择3.1 施工机械:根据工程的特点和要求,选择适当的施工机械和设备,如吊机、塔吊、切割机等。

3.2 施工设备:根据施工工序的需要,选择适当的施工设备,如焊接机、喷漆机等。

四、安全技术措施4.1 安全生产管理制度:制定安全生产管理制度,加强对施工现场的管理与监督。

4.2 安全防护设备:配备必要的安全防护设备,并向施工人员提供适当的安全培训。

4.3 安全检查与隐患排查:定期进行安全检查与隐患排查,及时消除安全隐患。

4.4 应急预案与演练:制定应急预案,并进行定期演练,确保在突发情况下能够做出正确的应对措施。

五、质量控制措施5.1 质量管理体系:建立质量管理体系,确保施工过程中的质量控制。

工业厂房施工组织设计方案

工业厂房施工组织设计方案

工业厂房施工组织设计方案一、工程概况工业厂房施工组织设计方案是为了确保工程的顺利进行和工程质量的保证,在项目建设前制定出来的重要文件。

本方案主要针对工业厂房的施工组织和管理进行详细规划,推动施工进度,确保工程质量,以达到项目建设的预期目标。

本文档将从施工组织的总体要求、施工工序与节点安排、施工条件等方面进行说明。

二、施工组织总体要求1. 施工组织原则:在必须保证施工质量的前提下,提高施工效率,合理利用资源,确保工期进度的控制。

2. 施工组织方案编制:根据工程实际情况,结合设计文件,对施工进行详细规划和安排,确定各项工程内容的施工方案。

3. 施工组织方案审批:方案编制完成后,由相关工程部门进行审批,确保施工组织方案符合施工要求和相关法规政策。

三、施工工序与节点安排1. 地基处理工序:包括土方开挖、地基处理(如浇筑地基、基础处理等)、地下排水系统施工等。

2. 结构施工工序:包括主体结构施工、钢结构安装、防水工程施工等。

3. 建筑装饰装修工序:包括室内外装修、吊顶、地面铺装、水电安装等。

4. 给排水工程工序:包括给水工程、排水工程、消防工程等。

5. 通风与空调工程工序:包括通风系统的安装、空调系统的安装等。

6. 电气工程工序:包括电力系统的布线、电气设备的安装等。

四、施工条件1. 堆场安排:施工期间需要合理规划堆放材料和设备的场地,保证施工进度和安全。

2. 临时设施搭建:施工需要临时设施,如施工办公室、食堂、临时工人宿舍等,需要提前规划和搭建。

3. 施工用电:提前规划用电需求,与供电部门联系,保证施工期间的正常用电。

4. 施工车辆和机械设备:选择合适的车辆和机械设备,提前安排维护和加油保养工作。

5. 安全防护措施:制定安全生产管理制度,确保施工期间的安全。

六、施工组织设计方案的实施与管理1. 方案的实施:根据方案的要求,组织相关施工人员按照工序和节点安排进行施工。

2. 施工管理:建立施工现场管理制度,对施工过程进行严格管理,保证施工质量和进度。

单层工业厂房施工组织设计

单层工业厂房施工组织设计

装置扩建项目施工组织设计1 编制说明1.1 本施工组织设计为***********装置扩建项目冷冻站工程土建、设备安装、工艺管线、采暖通风与消防等项目的综合施工指导书。

1.2 由于时间紧,任务重,我方决定在施工中加大一次性投入的人力、物力和周转材料,施工时按节假日不休息进行安排,以保证工期,同时敬请建设单位给予配合并监督指导。

1.3 本施工方案按加快施工进度、保证工程质量、减少成本为宗旨进行编制。

1.4 本施工组织设计没有考虑地下也许出现的障碍物,也没有考虑地下水位对施工的影响, 若发生上述情况时,另行编制施工方案。

1.5 本施工组织设计未涉及非标设备制作。

2 工程概况2.1 设计概况该项目主体采用单层钢筋混凝土排架结构,钢筋混凝土独立基础,陶粒混凝土空心砌块围护结构;建筑面积410平方米,建筑总高12.7m。

其他专业含:设备安装、工艺管线、采暖通风与消防等项。

2.2 工程地点及特性本工程位于**********厂内,原冷冻站北侧,系新建项目。

2.3重要工程量2.3.1土建工程:混凝土:267立方米;砌块:223立方米;红砖:30立方米。

2.3.2设备安装:2.3.3工艺管线:碳钢管线634米(规格为Φ720*8~Φ25*2.5),镀锌钢管Φ25*2.5 24米,不锈钢管线Φ57*3.5 25米,阀门91台,各类管件449个。

2.3.4暖通:轴流风机6台,焊接钢管202米,散热器17组,阀门38台。

2.3.5:消防:消火栓3套,热镀锌钢管69米,阀门1个,灭火器8具,灭火器箱4具。

3 编制依据3.1 法律、法规的名称及编号3.1.1 《中华人民共和国建筑法》3.1.2 《中华人民共和国安全生产法》3.1.3 《中华人民共和国环境保护法》3.1.4 《中华人民共和国固体废物污染环境防治法》3.1.5 《建设项目环境保护管理条例(国务院令第253号)》3.1.6 《建设工程安全生产管理条例》3.2 设计文献的名称及编号3.2.1建筑设计图纸AR3300-00~AR3300-113.2.2结构设计图纸ST3300-00~ST3300-093.2.3设备安装设计图纸SE3300-00~SE3300-073.2.4工艺安装设计图纸PIP3300-00~PIP3300-093.2.5暖通安装设计图纸HVA3300-00~HVA3300-063.2.6消防安装设计图纸FP3300-00~FP3300-023.3 规范、规程的名称及编号;《建筑工程施工质量验收统一标准》 GB50300-2023 《建筑地基基础施工质量验收规范》 GB50202-2023 《砌体工程施工质量验收规范》 GB50203-2023 《混凝土结构工程施工及验收规范》 GB50204-2023 《屋面工程质量验收规范》 GB50207-2023 《建筑装饰装修工程施工质量验收规范》 GB50210-2023 《建筑地面工程施工质量验收规范》 GB50209-2023 《混凝土强度检查评估标准》 GBJ107-87 《工程测量规范》 GB50026-93 《钢筋焊接及验收规程》 JGJ18-2023《钢结构工程施工质量验收规范》 GB50205-2023 《建筑钢结构焊接技术规程》 JGJ80-2023《机械设备工程施工及验收通用规范》 GB50231—98 《压缩机、风机、泵安装工程施工及验收规范》 GB50275―98 《现场设备、工业管道焊接工程施工及验收规范》 GB50236—98 《工业设备及管道绝热工程施工及验收规范》 GBJ126-89《工业金属管道工程施工及验收规范》 GB50235-97《石油化工有毒、可燃介质管道工程施工及验收规范》 SH3501-2023 《石油化工设备及管道隔热技术规范》 SH3010-2023 《工业金属管道工程质量检查评估标准》 GB50184-93《建筑给排水及采暖工程施工质量验收规范》 GB50242-2023 3.4 公司标准的名称及编号3.4.1 施工组织设计管理规定Q/JH223·21101.01-2023 3.4.2 施工技术方案管理规定Q/JH223·22101.02—20233.4.3 施工技术管理通用标准 Q/JH222·21100.01-20233.5 施工现场实际情况。

完整版厂房工程施工组织设计方案

完整版厂房工程施工组织设计方案

完整版厂房工程施工组织设计方案一、工程概述该厂房工程位于市区,总建筑面积为XXXX平方米,主要包括生产车间、办公楼、仓库、生活区等。

施工周期为X个月,总造价为XXXX万元。

工程施工组织的目标是以安全、高效、质量第一的原则,完成工程建设任务,并确保施工过程中对环境的保护。

二、施工组织机构1.总指挥部总指挥部设在工程现场办公楼内,负责对整个施工过程进行统一协调和管理。

总指挥部成员包括项目经理、施工现场经理、质量&安全主管、供应商经理和材料调配负责人。

2.施工单位施工单位是主要承担厂房工程施工任务的组织。

施工单位应依据总指挥部的要求,派遣专业技术人员进行施工并负责现场管理。

3.专业工程队伍根据工程的特点和需求,组织合适的专业工程队伍进行相应的施工工作,例如土建施工队、钢结构安装队、电气安装队等。

三、施工方案1.前期准备工作(1)搭建工程临时施工设施,包括办公楼、工人宿舍、材料及机械仓库等;(2)编制详细的施工计划,明确施工工序和工期,确保施工进度;(3)进行场地平整和基础施工准备,包括地基处理、注浆加固等。

2.主体施工(1)土建工程:按照设计图纸要求进行施工,包括地下室施工、主体结构施工等;(2)钢结构安装:钢结构的制作和安装,要确保钢结构的准确度和稳定性,以保证建筑物的安全性;(3)建筑安装工程:进行水电安装、消防安装、电气安装等;(4)装饰工程:施工完成主体施工后,进行内外装饰工程,包括墙面装饰、地面装饰等;(5)消防工程:设立消火栓、自动灭火系统等消防设施,确保厂房安全。

3.收尾工作(1)环保工程:每个施工工序结束后,进行相关的环保治理工作,确保施工过程不对环境造成污染;(2)竣工验收:按照相关标准进行竣工验收,确保工程质量达标;(3)施工设备和材料的清理和归还;(4)整理施工现场,清理垃圾和废弃物。

四、施工安全1.合理安排施工工期,确保施工流程有序,避免时间交错和重叠,减少安全事故的发生;2.设置安全警示标识和警戒线,保证施工现场的安全区域;3.制定安全管理制度,明确岗位责任和安全操作规程,进行培训和演练;4.定期检查和维护施工设备,确保工器具的正常运行;5.配备必要的个人防护装备,如安全帽、防护鞋等。

单层工业厂房施工方案(3篇)

单层工业厂房施工方案(3篇)

第1篇一、工程概况本工程为某公司新建的单层工业厂房,位于XX市XX区,占地面积为XXX平方米,建筑面积为XXX平方米。

厂房结构为钢筋混凝土框架结构,屋面采用彩钢瓦,基础为钢筋混凝土基础。

本工程工期为6个月,施工期间需保证工程质量、安全、进度和文明施工。

二、施工组织设计1.施工部署(1)组织机构成立项目经理部,负责整个工程的施工管理工作。

项目经理部下设工程技术部、质量安全部、物资设备部、人力资源部、财务部等部门。

(2)施工顺序基础工程→主体结构工程→屋面工程→装饰装修工程→安装工程→竣工验收。

2.施工进度计划根据工程特点和施工方案,制定详细的施工进度计划,确保工程按期完成。

三、施工方案1.基础工程(1)施工工艺采用钢筋混凝土基础,分台阶式施工,先挖基坑,然后进行基础模板安装、钢筋绑扎、混凝土浇筑。

(2)质量控制要点1)基坑开挖前,需对地质情况进行调查,确保基坑开挖安全。

2)基础模板安装要牢固,保证混凝土浇筑时模板不变形。

3)钢筋绑扎要符合规范要求,确保钢筋间距、直径、长度等符合设计要求。

4)混凝土浇筑前,需对混凝土配合比进行试验,确保混凝土强度、耐久性等指标满足设计要求。

5)混凝土浇筑过程中,要严格控制混凝土浇筑速度,避免出现蜂窝、麻面等质量问题。

2.主体结构工程(1)施工工艺主体结构采用钢筋混凝土框架结构,分阶段施工,先进行柱、梁、板模板安装,然后进行钢筋绑扎、混凝土浇筑。

(2)质量控制要点1)模板安装要牢固,保证混凝土浇筑时模板不变形。

2)钢筋绑扎要符合规范要求,确保钢筋间距、直径、长度等符合设计要求。

3)混凝土浇筑前,需对混凝土配合比进行试验,确保混凝土强度、耐久性等指标满足设计要求。

4)混凝土浇筑过程中,要严格控制混凝土浇筑速度,避免出现蜂窝、麻面等质量问题。

5)混凝土养护期间,要保证混凝土表面湿润,防止出现裂缝。

3.屋面工程(1)施工工艺屋面采用彩钢瓦,分阶段施工,先进行屋面防水层施工,然后进行彩钢瓦安装。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录工业建筑设备安装工程施工组织设计 (1)工程概况 (1)施工准备 (5)施工现场平面布置 (9)施工部署 (10)施工方法与技术措施 (12)质量安全管理措施 (17)质量管理 (17)安全管理 (18)工业建筑设备安装工程施工组织设计工程概况某厂占地面积为84830㎡,建筑面积为41000㎡,其中主车间为10000㎡,工程投资2亿元,其中设备安装工作量为1190万元。

工厂的平面布置如图7所示,建有主车间、空压站、辅助车间、锅炉房、重油站、给水站、煤气加压站、原材料库、仓库、污水处理站、变配电室、办公楼、综合楼、汽车库和自行车棚等15个分项工程。

全厂机械设备安装工程量如表7所示,共安装各型机械设备136台,重2599t,轨道长1160m,构件加工制作102.6t。

其中主要有轧钢机、桥式起重机、蒸汽锅炉、加热炉、立式油罐、煤气贮罐、压力机、空气压缩机、输送机、风机、泵、输送辊道、剪切机以及各种金属切削机床。

管道安装工程量如表8所示,共安装管道长20677m。

电气安装工程量如表9所示,其中有电力电缆34850m,控制电缆21910m,导线47060m,高压开关柜32台,低压开关柜127台,电气配管13750m,电力变压器4台,灯具1078套。

图7 某厂平面布置图按使用要求,全部设备安装任务须一年完成,联动试运转完毕,具备试生产条件。

本工程的特点是机械设备安装量大,工程复杂,技术要求高,工期紧。

必须充分做好施工准备,全面规划,合理部署,采取正确的施工方法与技术措施,妥善安排力量,有计划地组织均衡施工,才能按期完成安装任务。

施工准备做好施工准备,可以减少施工中的混乱,保证安装工作有秩序地顺利进行,对实现均衡施工,缩短工期,确保工程质量和安全生产,减少浪费和降低工程成本都将起到重要作用。

(1)施工图纸会审。

机械设备、管道和电气等专业在了解设计意图和各自熟悉施工图纸的基础上,组织起来对施工图纸集中进行会审,使施工图纸资料齐全、正确和一致,符合现行的施工验收规范和标准,技术既先进又切实可行。

通过会审,对施工图纸上存在的各种问题,在施工前以书面方式提出,求得解决,并有正常的签证和审批手续。

(2)编制施工预算。

根据安装工程实物量,套用国家颁发的统一施工劳动定额,算出各分项工程安装所需工种的用工数,并在此基础上汇总算出各工种所需总工日数,如表10所示。

(3)摸清设备和主要材料的到货时间。

表7~表9中所示设备和材料的到货时间,需满足工程进度的需求,对于某些不能满足进度要求的设备和材料必须报请有关部门落实解决,以免影响工程进度。

(4)编制安装工程进度表和施工过程中的劳动力动态表。

根据建设单位提出的建厂工期要求,按照土建进度、设备和材料的到货时间、施工准备等情况,编制安装工程进度表,如图8所示。

在此基础上编制施工过程中的劳动力动态表,如表11所示,供掌握和调配劳动力用。

图8 机电设备安装工程进度网络图设备安装劳动力动态表 表11(5)提出预制加工件,绘制加工图,事先安排加工。

(6)提出安装用主要施工机具计算如表12所示。

除使用吊机外,还采用了一些国内较新的机具,如激光经纬仪、冲击电钻、电动套绞机、切管机、校线通话机,型钢卷圆机、电动试压泵、保温喷涂机和湿法切砖机等,以提高机械化施工程度,减轻劳动强度,加速工程进度。

需要注意的是,对大型吊装机械应根据施工进度提出实际需用台班计划,减少等工浪费现象。

如110t吊机,配合安装轧机,需用25台班;再如40t和35t吊机,安装油罐和气柜,分别为73台班和45台班。

(7)明确安装技术要求和验收标准。

对于规范中没有的非标准设备,应由设计、建设、制造和安装单位共同拟订安装技术要求。

(8)确定劳动组织,下达施工任务,进行技术交底,熟悉施工图纸,做到心中有底。

(9)提出需要编制施工方案和安装工艺的项目。

本工程计有:1)φ1400轧钢机安装施工方案;2)油罐制作安装施工方案;3)桥工起重机安装方式方案;4)锅炉安装工艺;5)压缩机安装工艺;6)金属切削机床安装工艺。

(10)提出技术学习和培训计划,施工前实施,以满足工程需要。

提出的依据是工程上所应用的新技术、新工艺和新设备,以及施工单位的实际技术状况。

本工程有下列5项:1)组织4名职工,学习和掌握聚氨酯喷涂保温技术,以从事两台油罐保温作业;2)组织4~6名职工,学习和掌握“鼓风浮升法”施工油罐的工艺,以满足油罐施工需要;3)组织2名职工,学会正确应用电加热坚固地脚螺栓的工艺;4)培训4名大中型吊车司机,使他们能安全地操作大中型吊机;5)组织2名人员,学会正确使用激光经纬仪,以从事主车间工艺流水线上高精度直线性测量。

(11)作出交叉配合施工的安排。

交叉施工主要有两个方面的内容,一得安装与土建施工之间的交叉配合,另一是安装各专业工种施工之间的交叉配合。

方法是根据安装工程进度表,参考土建施工进度表,结合工程具体特点,提出实行交叉配合施工的项目和时间。

主要有:厂区总体管道的分阶段施工,建筑物中暗管暗线的预埋,用作设备堆场的工程缓建,存放材料仓库的先建,主车间吊车梁和设备基础应提早交付安装,为配合设备试运围及早通电、通水等。

施工现场平面布置合理地布置施工现场不例题可以便于施工,减少混乱,加速工程进度,还可体现文明施工,减少临时设施的设置,节约资金,布置施工现场应遵循的原则是:(1)能基本符合施工需要,工作方便;(2)充分利用建成的建筑物或设施;(3)安排整齐有序,注意节约。

在现场平面布置中主要就妥善解决的问题有:(1)经常保持运输设备和材料的道路畅通;(2)制作加工用的必需的场地;(3)存放设备和材料的场地;(4)施工用临时水、电;(5)现场办公室和施工班组更衣室;(6)大型施工机械设置地点和活动范围。

本工程的施工现场平面布置如图9所示。

图中箭头所示是供运输设备和材料车辆通行的道路。

制作加工场地设两处:一处在重油站,面积为400㎡,供制作加工油罐构件用,另一处设在厂西北角,面积为600㎡,供制作加工构件和一般支吊架用。

图10 锅炉设备的施工顺序现场存放设备和材料的地点有两处:一处是利用缓建自行车棚和篮球场的场地,面积为7300㎡,另一处是得用缓建汽车库的场地,面积为2700㎡。

一旦设备就位安装,立即抢车棚、车库和球场,要求加强配合,按规定进度实施。

此外,还可要坟土建配合,尽快建成原材料仓库,供临时存放材料和设备用。

对于安装在各车间内的桥式起重机的桥身,在不影响道路畅通的前提下,可以靠近车间暂时存放,以减少二次搬运量。

设备安装用的临时水、电,在土建基础上采用补缺和就近接通水、电源的办法,如图9中实线和虚线所示,厂区总体安装施工利用土建的水、电,不增设使用点。

由于设备安装无特殊用水量要求。

引进管径采用D g100mm,各使用点管径一般为D g13mm,只在锅炉房和油罐处设D g200mm。

安装用电按高峰时常用施工机械所需功率和照明用电量计算,最大为750kW,设置13个使用点,每点采用标准化的安全配电箱。

现场办公室和施工班级更衣室按正常施工时的人员考虑,共设34间,每间11㎡。

采用装配式的厢形活动房屋,双层布置。

安装高峰时的施工班组更衣室,可结合安装内容利用部分建筑物,如锅炉房内的值班室,车间内的办公室、操作室等,以减少临时设施。

施工部署(1)必须先行安排安装桥式起重机。

安装各车间的设备之前,应先装好轨道和桥式起重机。

目的是充分利用它进行安装设备过程中的频繁运输和吊装,以取得最佳的施工效果,这对于主车间的两台桥式起重机尤为重要。

提前的时间一般为30d。

要实现这一部署,必须取得土建单位的配合,提早抹平吊车梁,供装轨道;并应取得建设单位和制造厂的支持;尽早交货。

还应安排一支力量,尽快安装完成,通电使用。

必要时,可通临时电使用。

实践表明:如果抓住这一关键,既可减少施工机械,节省人力,又可加速工程进度,为整个工程建设创造良好条件。

(2)集中力量,保证主车间的设备安装。

这是由于主车间的设备多,安装量大,难度大,安装周期长。

如果安排不当,既会延长时间,又会牵制较多的施工力量,影响整个工程的进民法。

为此必须做好以下几点:1)统一划线定位,为分段施工奠定基础。

方法是选派有经验的施工人员自始至终统一划出主车间内全长的设备基础纵向中心线,每个基础的横向中心线,进而确定每个设备正确的安装位置。

改变谁安装谁划线的习惯做法,避免差错。

为了保证全长生产工艺的连续性,应以主机为准,向轧机两端分别逐台定位,在基础上作出明确标记。

2)组织分段平行施工。

按照基础上已作出的明确定位标记,同时组织四组力量,分段平行施工。

第一组负责安装全套轧机机组;第二组安装轧机进料端的设备,从靠轧机端头起依次逐台进行;第三、四两个组安装轧机出料端的设备,每组各负责一跨。

按此部署施工,可以缩短主车间内设备安装的周期,也可保证设备之间的工艺衔接。

3)提前单机试运转。

就是把先安装好的机械设备,创造条件先进行单机空负荷试运转。

这样,装好一台试运转一台,以缩短战线,及时调出力量。

如果正式电源未安好,也可采用临时电源。

此部署要比通常的习惯做法,即放在最后一线试运转好得多。

(3)辅助车间施工部署是先小后大,交叉进行。

即先装小型、整体的机械,如车床、钻床和铣床等,在这些机械灌浆养护期间,再安装几台大型的组装机械,如龙门刨床,深孔钻镗床等。

在大型机械灌浆养护期间,可对那些小型整装机械进行精平、清洗、加油和试运转,最后再进行大型机械的精平、清洗、加油和试运转。

这样部署的优点是可以有效地减少施工人员,工作面大,工时利用率高,并可尽早发挥小型机床的加工作用。

(4)锅炉房的施工部署是先锅炉本体,后附属设备。

在四台锅炉就位安装后,再安装附属设备。

在安装附属设备时,应先安装与管道有关联的给水设备,包括泵、钠离子交换器、水箱和分汽缸等,然后再装进煤系统、烟风道系统和出渣系统的设备。

这样部署的目的是为管道安装早日施工创造条件,从而利于缩短整个锅炉房的安装周期,其施工顺序见图10。

图10 锅炉设备的施工顺序在安装进煤烟风道和出渣系统的设备时,应以锅炉为准从炉体侧开始逐一循序安装,这样既准确又方便。

(5)重油站和煤气加压站的施工重点在于油罐和气柜:1)因大部分是露天作业,应尽量避开雨期及冬期施工。

2)安排一支力量,使2台油罐和1台气柜实行交叉施工。

整个制作安装工作可按工序分几个专业小组实行流水作业。

这样,既利于减少施工力量,提高效率,又利于提高工程质量,节省材料。

3)对于罐壁内外涂刷防腐油漆的工序,改变习惯上最后油漆的做法,安排与罐板安装交叉作业,以减少大量的高空作业,缩短施工周期。

4)增加施工机械,提高机械化施工程度,如液压吊机、卷板机、型钢卷圆机、自动割刀、电动坡口机、砂轮切割机、角向砂轮机等。
